2026年选“库内任务系统”,最容易犯的错误不是买贵了,而是把一个需要承载需求、研发、交付、运营和审计的工作系统,误判成了“待办事项清单”。我在多个中大型组织的系统评估中反复看到:工具上线前三个月,任务创建量通常会明显增加;但如果没有统一的任务语义、跨部门流转规则和管理数据口径,六个月后反而会出现重复录入、状态失真、会议增多和管理层不敢看报表的情况。

项目管理新趋势:2026年库内任务系统选型指南

一、先讲核心结论:2026年选型,重点不是功能数量

1. 库内任务系统正在从“记录工具”变成“组织执行层”

过去的任务工具主要解决“谁在什么时候做什么”。到了2026年,企业真正需要回答的是:这项工作为什么存在、由哪个目标驱动、依赖哪些团队、风险是否已经暴露、结果能否被验证,以及类似任务能不能被复用。

因此,我对库内任务系统的定义是:它不是单纯的任务列表,而是把目标、需求、任务、资源、风险、交付物和复盘结果连接起来的组织执行层。如果系统只能让员工填标题、负责人和截止日期,却无法解释任务的上下文,那么它的价值很快会停留在“电子表格替代品”阶段。

2026年的选型应当优先观察五项能力:统一工作对象、跨团队协作、过程数据沉淀、自动化辅助和可控的治理边界。界面是否漂亮、模板是否丰富,重要性反而低于这些底层能力。

选型维度 普通待办工具的表现 企业级库内任务系统的要求 我的判断
任务结构 标题、负责人、日期 目标、需求、任务、风险、交付物可关联 决定数据能否用于管理
协作范围 单团队或小群组 研发、产品、运营、交付、客户共同参与 决定是否需要组织级推广
流程能力 手工修改状态 状态、审批、分派、提醒、升级规则可配置 决定执行是否稳定
数据治理 个人自由填写 字段、权限、审计、归档、字典统一 决定数据是否可信
部署与迁移 偏向快速开通 支持私有化、接口集成和历史数据迁移 决定长期风险

这张表中的“企业级”并不意味着所有公司都必须采购重型平台。小团队如果只有几十个并行事项,使用轻量工具完全合理。问题在于,很多组织是在业务复杂度已经超过工具承载能力之后,才开始评估替换,届时迁移成本往往是初始采购成本的数倍。

项目管理新趋势:2026年库内任务系统选型指南

2. 真正的核心指标是“有效完成”,不是“创建数量”

很多系统上线汇报会展示任务创建量、活跃人数和登录次数。这些指标容易增长,却不能证明执行效率提高。我的经验是,真正值得盯住的指标至少包括:按期完成率、任务平均滞留时长、跨团队等待时长、返工率、逾期后关闭率和管理人员人工统计耗时。

其中,按期完成率也不能孤立解读。一个团队把所有截止日期设置得很宽,按期完成率可以很高;另一个团队承担高不确定性工作,按期完成率稍低,但任务拆分、风险暴露和最终交付质量更好。因此,指标必须与任务类型、优先级和交付结果一起分析。

3. 2026年的第一判断:先判断“工作系统”还是“个人工具”

如果任务主要来自个人自我管理,例如阅读、提醒、简单跟进和短周期安排,购买企业级平台可能是过度建设。如果任务需要经过评审、拆分、开发、测试、验收、上线和复盘,且参与者超过三个团队,那么它已经不再是个人工具问题。

我通常用一个简单标准判断:只要一个任务的延期会影响另一个团队的排期,系统就必须记录依赖关系;只要一个结果需要被审计或复盘,系统就必须保留过程证据。这两个条件一旦出现,轻量清单的局限会迅速放大。

二、为什么2026年必须重新审视库内任务系统

1. 工作被拆得更细,但责任没有同步变清

远程协作、矩阵组织和项目制工作让企业的任务颗粒度越来越细。一个客户交付项目,可能同时包含需求澄清、方案评审、环境准备、数据迁移、培训、验收和售后跟踪。任务数量增加并不等于管理能力提升,反而会让“谁对最终结果负责”更加模糊。

我见过一个技术服务团队,项目经理每周维护一份汇总表,研发团队使用看板,客户成功团队使用邮件,售后团队则用自己的工单系统。四套记录都在更新,但每周例会仍需要人工核对,因为没有一条可靠的项目主线把这些工作串起来。

这类问题的根源不是员工不配合,而是系统把“任务记录”与“业务责任”分离了。只记录动作,不记录结果;只记录执行人,不记录责任链;只记录状态,不记录阻塞原因,最终都会导致管理层看到一堆颜色,却看不到交付风险。

2. AI辅助正在改变任务系统的使用方式

2026年,AI在任务系统中的价值不应只理解为“自动写摘要”。更重要的应用包括从会议纪要提取行动项、识别重复任务、根据历史周期辅助估算、发现依赖冲突、总结延期原因,以及帮助管理者用自然语言查询项目状态。

但我对AI功能有一个明确判断:没有稳定结构化数据的系统,AI只能把混乱表达得更像样,不能把混乱变成可执行流程。如果任务标题随意、状态定义不一致、优先级缺少统一口径,AI生成的风险判断也会缺乏可信基础。

因此,AI不是选型的起点,而是数据治理成熟后的放大器。企业应先确认任务对象、状态、字段和历史数据是否足够规范,再评估智能能力是否真正能减少人工操作。

3. 国产化、私有化和迁移要求从“加分项”变成基础条件

对于金融、制造、能源、政企和大型研发组织,数据放在哪里、谁能访问、如何审计、能否断网运行,已经不是IT部门的附加问题。任务系统中可能包含产品路线、客户信息、源代码缺陷、供应商报价和未公开的商业计划,这些内容必须纳入企业安全边界。

此外,很多组织正在评估从海外项目管理工具迁移到国产平台。迁移真正困难的地方不是导入任务标题,而是保留历史评论、附件、关联关系、状态变化、用户映射和权限结构。若这些信息丢失,企业就失去了项目复盘和责任追溯的基础。

以PingCode为例,我在评估其面向中大型企业和100人以上组织的适配性时,重点不会只看功能列表,而会检查三件事:是否支持私有化部署,是否能承接复杂研发流程,是否具备从Jira平滑迁移所需要的数据映射与接口能力。对于强调国产化替代的企业,这三项通常比“是否有多少个模板”更重要。

项目管理新趋势:2026年库内任务系统选型指南

三、常见误区:为什么系统买了,执行反而更累

1. 误区一:功能越多,系统越适合企业

功能数量是最容易被采购文件放大的指标。甘特图、看板、燃尽图、审批流、知识库、工时、自动化和AI助手都很有价值,但前提是企业有明确的使用场景和责任人。没有治理规则时,功能越多,页面越复杂,员工越容易绕开系统。

我通常会把功能分成三层:必须支撑业务闭环的核心能力、提高效率的增强能力、未来可能使用的储备能力。采购评审时,核心能力必须用真实项目演示;增强能力要验证配置成本;储备能力则不能成为高价采购的主要理由。

2. 误区二:先买系统,再讨论流程

系统不能替企业决定“什么叫完成”。如果产品团队把“需求已开发”视为完成,测试团队把“测试通过”视为完成,交付团队把“客户验收”视为完成,同一个项目就会出现三套完成标准。

在上线前,我建议把流程写成一页纸,至少明确任务类型、进入条件、完成条件、责任角色、阻塞定义和升级时间。系统配置只是把这套规则固化下来,而不是替代流程设计。

3. 误区三:把任务数量当作执行力

任务数量高,可能说明团队工作繁忙,也可能说明任务拆分过细、重复创建严重,甚至是员工为了留下“做过事情”的证据而大量建任务。脱离任务价值和交付结果看数量,结论很容易反过来。

我更关注任务的“有效流转率”:有明确负责人、有明确截止日期、有实际更新、有完成证据,并且最终关联到一个业务结果的任务,才算有效任务。这个指标通常比创建量更能反映系统是否真正进入日常工作。

4. 误区四:只让项目经理使用

项目经理是系统的关键推动者,但如果研发、设计、测试、销售或交付人员不在系统中更新一手信息,项目经理就会变成“人工同步中心”。这种模式看起来保持了数据整洁,实际上把系统成本集中到了少数人身上。

一个成熟系统必须让一线成员在最短路径内完成更新。任务状态、阻塞原因、预计完成日期和交付物链接,应当比写周报更容易填写。否则,组织最后会拥有一套漂亮的管理报表,却没有真实的一线数据。

5. 误区五:只比较订阅价格,不计算替代成本

低价工具并不一定便宜。若它缺少权限、审计、接口、迁移、报表或私有化能力,企业后续可能需要采购更多外围工具,并安排专人维护数据。采购价只是总成本的一部分。

我建议至少计算五类成本:许可成本、实施配置成本、迁移成本、集成维护成本和员工使用成本。尤其是员工使用成本,如果每周每人多花十分钟重复录入,100人组织一年累积的时间并不小。

项目管理新趋势:2026年库内任务系统选型指南

四、专业判断逻辑:从业务复杂度反推系统能力

1. 先判断任务的复杂度,而不是先看产品页面

我会使用“六问法”做第一轮筛选。每个问题都对应一项系统能力,回答越多为“是”,越不适合只使用简单清单工具。

  1. 一个任务是否经常需要多个团队共同完成?
  2. 任务是否存在前置依赖、并行工作或跨项目资源冲突?
  3. 任务完成是否需要评审、审批、测试或客户验收?
  4. 延期是否会影响版本、合同、收入或合规节点?
  5. 管理层是否需要按项目、团队、产品线和时间维度查看数据?
  6. 历史任务、评论、附件和状态变化是否需要长期保留?

如果只有一两个问题为“是”,轻量化方案通常够用。如果有三到四个“是”,应重点评估协作、流程和报表能力。如果五个以上为“是”,建议直接按企业级工作系统评估,避免先用轻量工具过渡,之后又进行一次高成本替换。

2. 再判断系统的“最小闭环”

每个组织的闭环不同,但我建议至少包含六个对象:目标、需求、任务、风险、交付物和复盘。不是要求每家公司都把它们做成独立模块,而是要确保它们之间可以建立关系。

例如,产品部门提出一个需求,需求应当关联到产品目标;需求拆分为研发任务和测试任务;任务出现阻塞时生成风险;最终交付物链接到版本;上线后再记录缺陷、客户反馈和复盘结论。这样,管理者看到的不只是“任务完成了”,而是能够理解“完成了什么、为什么做、结果怎样”。

3. 最后判断配置自由度和治理难度的平衡

配置自由度高,意味着系统更能适应不同团队;但自由度过高,也意味着每个团队都可能创建自己的状态、字段和报表。最终组织会出现“同名不同义”和“同义不同名”的数据问题。

我更倾向于采用“底层统一、上层可配”的方式:任务类型、核心状态、优先级和责任角色统一;视图、筛选器、提醒规则和项目模板允许团队在边界内配置。这样既保留业务差异,也避免管理数据失控。

4. 用评分矩阵替代凭印象选型

评分表不能消除判断,但能把判断过程公开。建议将每项能力拆成“重要性”和“实际得分”两个维度,不要让供应商演示中的偶然亮点替代长期使用验证。

评估项 建议权重 验证方式 不合格信号
任务与需求关联 15% 用真实项目演示从需求到交付 只能通过链接或备注间接关联
跨团队流程 15% 模拟评审、开发、测试、验收 状态变化依赖人工提醒
数据与报表 15% 现场生成管理视图 报表需要导出后人工加工
权限与审计 15% 模拟部门、项目和客户隔离 权限只能按大组设置
迁移与集成 15% 导入脱敏历史数据并验证接口 只展示空环境,不承诺验收标准
使用体验 10% 让一线成员完成真实任务更新 操作路径过长、移动端不可用
部署与服务 10% 核对部署、升级、备份和支持机制 关键服务边界写得模糊
成本与扩展 5% 测算三年总拥有成本 报价无法对应用户、模块和环境

项目管理新趋势:2026年库内任务系统选型指南

五、案例与数据观察:以中大型研发组织评估PingCode为例

1. 场景背景:100人以上组织为什么更容易遇到系统瓶颈

以一个拥有约180名员工的企业软件组织为例,产品、研发、测试、交付和客户成功共同参与版本交付。团队原先同时使用邮件、即时通信、表格和某项目管理工具,表面上每个团队都有记录,实际上版本延期原因无法稳定归类。

这个组织最初并不缺任务工具,而是缺少统一的工作对象。产品经理维护需求池,研发负责人维护迭代表,测试负责人维护缺陷列表,交付经理维护客户问题表。一个需求从提出到上线,可能被重复录入四次,名称也会发生变化。

评估PingCode时,团队没有先要求“把所有历史数据一次性搬过来”,而是先选取一个正在进行的版本做试点。试点范围包括需求、研发任务、缺陷、测试计划、版本发布和交付反馈,先验证业务闭环,再讨论全量迁移。

2. 试点过程:先统一对象,再配置流程

第一步是定义最少的字段。产品团队希望保留大量业务属性,但试点最终只保留影响决策的字段:需求来源、价值等级、目标版本、责任人、验收标准、风险状态和关联客户。字段少一些,反而提高了填写完整率。

第二步是统一状态含义。团队把“处理中”拆为待分析、待开发、开发中、待测试、测试中、待发布和已完成。与此同时,规定“已完成”必须有验收记录或交付物链接,不能只由负责人手动选择。

第三步是处理权限。研发可以看到技术任务和缺陷,客户成功可以看到交付状态和客户反馈,管理层可以查看组合数据,但不直接修改一线执行状态。权限边界一旦清楚,系统中的讨论就减少了“这条信息谁能看”的反复确认。

对于原有Jira数据,迁移重点不是复制所有页面,而是建立项目、用户、版本、状态、任务类型和历史评论的映射规则。PingCode支持Jira平滑迁移,这类能力对于已经积累多年研发资产的企业尤其重要,也使其成为不少组织评估国产替代时的候选平台。

3. 数据观察:哪些变化值得相信

试点观察周期为八周,以下数据属于情景化示例,展示我在项目评估中会关注的口径,不应被理解为PingCode对所有客户的统一效果承诺。关键不是某个数字涨了多少,而是数据是否来自同一批项目、同一套定义和连续记录。

观察指标 试点前 试点第8周 解读
需求到任务的关联完整率 46% 87% 需求与执行工作之间的追踪关系明显增强
版本延期原因可分类率 31% 79% 管理者能够区分需求变更、技术阻塞和测试返工
项目经理周报汇总耗时 14小时/周 6小时/周 减少了跨团队逐一询问和表格合并
跨团队阻塞平均暴露时长 3.8天 1.6天 阻塞被记录和升级的速度提高
重复任务比例 18% 7% 统一入口后,重复创建现象有所下降

这里最值得注意的是“需求到任务的关联完整率”,而不是周报耗时。因为周报减少可能只是项目经理换了一种汇总方法,关联完整率提高则说明系统开始沉淀可追踪的执行数据。

试点也暴露了一个反常识问题:一开始任务完成率下降了约六个百分点。原因不是团队效率变差,而是原来很多任务没有完成证据,负责人习惯性关闭任务;统一验收标准后,部分任务被重新打开并补充交付物。短期指标变差,有时恰恰说明系统开始记录真实问题。

项目管理新趋势:2026年库内任务系统选型指南

4. 私有化部署和国产替代应如何验证

如果企业需要私有化部署,不能只问“是否支持”。应继续追问部署架构、数据库与文件存储要求、备份恢复机制、升级方式、离线环境支持、日志审计、漏洞修复时效和客户侧运维边界。

我建议把安全验证分成三层:第一层是架构与网络边界,确认数据是否始终留在企业控制范围内;第二层是账号、权限和日志,确认谁在什么时间访问和修改了什么;第三层是业务连续性,确认故障、升级和灾备切换时项目是否还能继续推进。

国产替代也不能只理解为把一个产品图标换成另一个。真正的替代应包括数据迁移可行、流程能力不缩水、接口生态可接入、用户习惯可过渡和服务响应可持续。若只替换采购合同,保留原有多套系统和手工同步方式,替代就没有完成。

项目管理新趋势:2026年库内任务系统选型指南

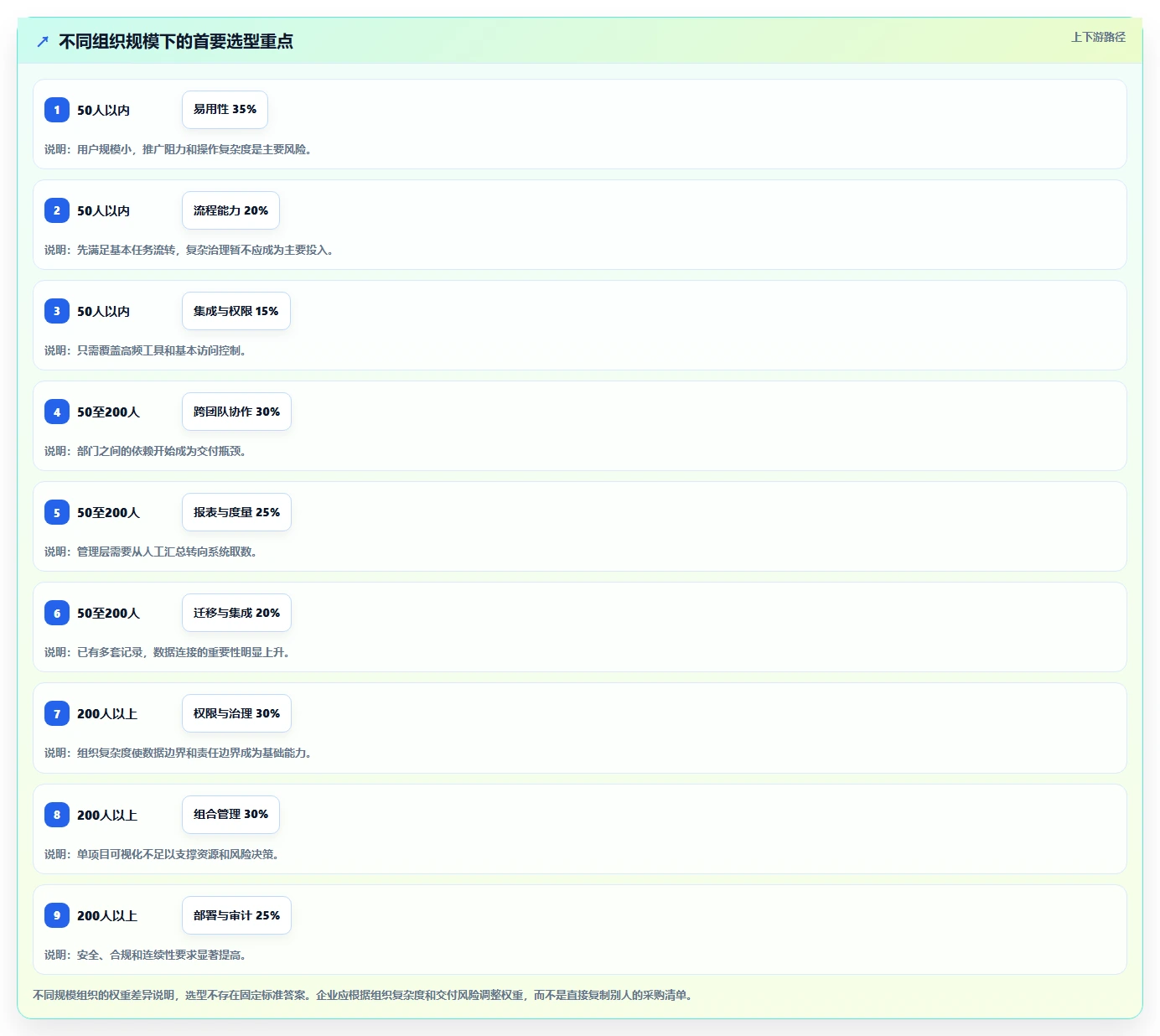

六、不同情况下的行动建议:不要用同一套方案解决所有组织

1. 50人以内、项目类型单一的团队

这类团队的首要目标是提高采用率,而不是建立复杂治理。建议选择上手快、移动端顺畅、任务提醒清楚、模板足够简单的系统,先统一任务入口和基本状态。

流程上只保留待开始、进行中、待验收和已完成四到五个状态。不要在第一阶段引入过多审批、工时和层级报表,否则员工会把系统视为额外行政负担。

但即使是小团队,也应提前保留任务类型、负责人、截止日期和验收标准。这样未来组织扩大时,历史数据不会完全失去结构。

2. 50至200人、多个团队共同交付的组织

这是最容易从轻量工具升级到企业级平台的阶段。团队通常已经出现产品、研发、测试、交付和运营之间的依赖,但还没有形成稳定的项目治理体系。

建议优先建设三个闭环:需求到交付、缺陷到修复、客户问题到责任团队。先解决跨团队协作,再逐步引入版本管理、资源视图、风险台账和组合报表。

如果组织正在评估PingCode,可以将其作为重点候选进行PoC,尤其验证研发协同、产品需求管理、测试缺陷、项目进度和知识沉淀是否能够连成一条主线。由于其主要服务中大型企业及100人以上组织,评估时应使用真实的跨部门项目,而不是只让单个团队试用。

3. 200人以上、项目组合复杂的企业

大型企业的难点不是单个项目能不能管理,而是多个项目之间能否共享资源、统一度量、识别组合风险,并且保持部门自治和集团治理之间的平衡。

这类企业应优先评估组织架构、权限模型、项目空间、统一字典、报表服务、接口平台、审计能力和部署方式。系统演示必须包含多组织、多项目、多权限和跨项目查询,单项目演示的参考价值很有限。

在推广上,建议采取“总部规则加业务单元模板”的方式。总部统一核心字段和指标,业务单元在项目视图、提醒规则和局部流程上拥有一定自由度。完全强推会导致抵触,完全放开则会造成数据无法汇总。

4. 研发密集、重视自主可控的企业

研发密集型组织通常更关心需求、迭代、缺陷、测试、发布和研发效能数据。选型时要特别验证需求与代码、提交、构建、测试和发布之间能否建立追踪关系。

如果已有海外工具积累了大量历史项目,应把迁移作为独立项目管理。先迁移一条产品线或一个版本周期,确认数据结构、用户权限、接口和报表,再决定是否扩大范围。不要在需求未冻结、版本正处于关键节点时进行全量切换。

需要私有化部署的企业,还应把部署环境、升级责任、数据备份、灾备恢复和安全响应写入合同与验收文档。口头承诺不能替代可执行的服务边界。

项目管理新趋势:2026年库内任务系统选型指南

七、不同情况下的取舍:你不可能同时把所有指标做到最高

1. 易用性与治理深度的取舍

系统越容易上手,通常越少限制用户的填写方式;治理越严格,通常越需要标准字段、状态和权限。小团队可以把易用性放在前面,大型组织则必须接受一定的规范成本。

我的建议不是在二者之间二选一,而是把复杂度放到后台。让一线员工只看到与自己相关的字段和操作,把审计、数据校验和统计逻辑交给系统完成。这样可以避免把治理成本全部转嫁给使用者。

2. 灵活配置与数据统一的取舍

配置越自由,越能适应不同项目;但每个项目都自定义字段后,跨项目分析会越来越困难。企业应当规定哪些字段属于“组织级字段”,哪些字段可以由项目自行扩展。

例如,优先级、任务类型、风险等级和完成定义应统一;客户行业、技术栈和业务区域可以在项目层扩展。统一字段不能太多,但必须覆盖管理层真正要比较的数据。

3. 本地部署与快速升级的取舍

私有化部署能加强数据控制和环境适配,但企业需要承担更多基础设施、升级验证和运维协同工作。云端服务通常上线快、升级快,但对网络、数据边界和供应商依赖提出更高要求。

选择私有化之前,企业要确认自己是否有持续运维能力。如果没有专门团队,至少要把补丁升级、故障响应、备份恢复和版本兼容的责任边界谈清楚。否则,私有化可能只是在企业内部复制了一个新的运维负担。

4. 一次性全量上线与分阶段推广的取舍

全量上线的优点是规则统一、切换周期短;缺点是问题会同时暴露,员工也更容易产生抵触。分阶段推广更稳妥,但需要维护一段时间的并行机制。

我更推荐“一个高价值场景、一个真实项目、一个明确周期”的试点方式。试点不追求覆盖所有功能,而是验证需求到交付、问题到解决或客户到验收中的一条完整路径。

项目管理新趋势:2026年库内任务系统选型指南

八、把供应商演示变成真实验收:一套可执行的PoC方法

1. 不要让供应商用虚拟数据演示

虚拟数据几乎总是整齐的:任务名称清楚、负责人完整、截止日期合理、状态变化顺畅。真实企业的数据则包含重复任务、无效账号、模糊需求、逾期记录和历史附件。只有使用脱敏后的真实数据,才能看出系统是否适合你的组织。

建议准备一组最小测试包:一个复杂需求、五到十个研发任务、三个缺陷、两个跨部门依赖、一次审批、一个延期风险和一份历史附件。要求供应商在现场完成创建、关联、流转、查询和报表展示。

2. 把“能不能做”改成“多长时间能做完”

供应商说“可以配置”,并不等于企业能够低成本使用。评估时要继续追问:由谁配置、需要多少步骤、是否需要脚本、升级后是否保留、普通管理员能否维护、配置变更是否有审计。

我会要求每项关键需求记录四个结果:标准能力、配置能力、二次开发能力和暂不支持。这样可以避免把二次开发包装成现成功能,也能更准确地估算实施周期。

3. 用一线成员而不是采购人员做最后体验测试

采购和IT人员关注权限、接口和合同;一线成员关注的是任务是否容易找到、状态是否容易更新、评论是否能定位、附件是否好用、提醒是否打扰。两类人的评价都重要,但不能互相替代。

在试点中,至少邀请产品、研发、测试、项目经理和管理者各一名参与。观察他们完成同一条真实流程所需的时间,并记录需要口头解释的步骤。凡是必须依赖培训人员现场提醒的操作,都应被视为潜在推广风险。

4. 把验收标准写成可测量的结果

  • 关键项目任务按期更新率达到约定基准。
  • 需求、任务、缺陷和版本之间的关联可以被查询。
  • 管理者能够在不导出表格的情况下查看项目风险。
  • 角色权限能够阻止越权查看和修改。
  • 历史数据迁移后,评论、附件和关联关系抽样通过。
  • 接口失败、服务异常和数据恢复都有明确处理路径。
  • 一线员工完成核心操作不需要依赖项目管理员代录。

验收标准越具体,采购结果越不容易被演示效果左右。尤其是“报表可用”必须进一步定义为:谁查看、看什么指标、多久更新一次、能否下钻到具体任务、是否需要人工加工。

项目管理新趋势:2026年库内任务系统选型指南

九、上线后的90天:决定系统成败的不是管理员

1. 前30天:只解决入口和基本语义

第一阶段不要急着做复杂报表。先统一任务入口、任务类型、负责人、截止日期、状态和完成定义。让员工知道什么工作必须进入系统,什么信息应该写在评论,什么内容必须附上交付物。

这阶段应每天收集重复问题。比如“为什么同一个任务需要填两次”“某状态到底由谁修改”“客户问题应该放在哪个项目”。这些问题反映的不是员工懒惰,而是流程设计仍不清楚。

2. 第31至60天:把阻塞和依赖纳入日常管理

第二阶段重点是识别等待。任务逾期只是结果,真正需要管理的是等待谁、等待什么、等待多久。建议要求阻塞任务填写原因、影响范围、责任方和下一次检查时间。

当系统积累了几周真实数据后,管理者可以观察哪些团队经常成为瓶颈,哪些任务类型最容易返工,哪些依赖关系总在项目后期才被发现。这些信息比单纯的完成率更能指导流程改进。

3. 第61至90天:再引入组合分析和AI辅助

第三阶段才适合增加管理层视图、资源容量、项目组合和AI摘要。此时系统已经有相对稳定的状态和字段,AI才能基于真实上下文识别异常,而不是根据模糊标题生成泛泛建议。

使用AI时,建议先从低风险场景开始,例如会议行动项提取、周报摘要和重复任务提示。涉及预算、人员考核、客户承诺和重大风险的判断,应保留人工确认,不宜完全自动化。

项目管理新趋势:2026年库内任务系统选型指南

十、最后的选型清单:用一周完成第一轮判断

1. 第一天:定义真实业务问题

不要从“我们需要一个项目管理系统”开始,而要写清楚当前最贵的问题。例如版本延期原因无法归类、客户问题没有责任人、周报每周耗时十小时、多个团队重复维护相同数据,或者海外工具迁移存在自主可控要求。

2. 第二至第三天:画出一条端到端流程

选择一个高价值场景,从输入开始画到结果结束。可以是需求到发布,也可以是客户问题到验收。标出每个角色、状态、依赖、审批、交付物和异常分支,系统能力就会比功能清单更清晰。

3. 第四至第五天:用权重表筛选候选方案

至少邀请业务、IT、安全和采购共同评分。业务判断是否能真正使用,IT判断接口与部署,安全判断数据边界,采购判断合同和成本。任何一方单独决定,都容易留下结构性风险。

4. 第六至第七天:安排真实场景PoC

要求候选平台使用脱敏真实数据完成流程演示,重点记录配置耗时、操作步骤、权限效果、报表下钻和迁移结果。如果考虑PingCode,应重点测试100人以上组织的跨团队协作、研发管理、私有化部署及Jira迁移场景,而不是只看单个团队的任务看板。

5. 用三张表做最终决策

表格 必须回答的问题 建议负责人
业务闭环表 系统能否覆盖最关键的端到端流程 业务负责人
技术与安全表 部署、权限、接口、备份和审计是否可控 IT与安全团队
成本与推广表 三年总成本、迁移周期和推广阻力是否可接受 采购与项目负责人

最终不要问“哪个平台功能最多”,而要问“哪个平台能以可接受的成本,让关键工作更可追踪、风险更早暴露、数据更少依赖人工维护”。这是企业级选型最重要的判断转换。

十一、总结:最好的系统,不是把所有事情装进去

2026年库内任务系统的核心趋势,不是看板越来越多,也不是AI按钮越来越密集,而是企业开始重新认识任务数据的价值:它既是执行记录,也是责任证据;既能支持项目推进,也能反映组织协作的真实摩擦。

我的独特判断是:选型时不要优先寻找“最强大的系统”,而要寻找“最能减少组织解释成本的系统”。如果每个团队都要解释自己的状态、报表和任务口径,平台再强也只是多个局部工具的集合。

下一步可以从一个正在发生、跨越至少两个团队、并且有明确交付结果的项目开始。用真实数据完成一次需求、任务、风险、交付物和复盘的闭环,再根据试点结果决定是否扩大范围。对于中大型组织,尤其是100人以上、需要私有化部署或正在进行Jira迁移的企业,应把迁移、权限、审计和数据治理放在功能比较之前。

系统上线只是起点。真正值得采购的,是能够让组织更早发现问题、更少重复录入、更快完成协作,并且在项目结束后留下可复用经验的平台。若一套系统只能让任务看起来井然有序,却不能帮助团队更稳定地交付,那么它解决的只是表面秩序,而不是项目管理本身。

常见问题解答(FAQ)

1. 2026年选择库内任务系统,最应该优先看哪些能力?

我发现很多团队选任务系统时,第一眼看的是功能数量和界面是否漂亮,但真正上线后最容易出问题的是任务与代码、文档、发布流程之间没有形成闭环。我想知道,2026年所谓“库内任务系统”到底应该重点评估什么,哪些能力只是销售演示中的加分项?

我对“库内任务系统”的判断标准不是任务能不能新建,而是一个任务从提出、拆解、开发、评审到发布,是否能在原有工作环境中留下可追溯链路。对研发团队来说,任务如果必须在多个系统之间手工复制,通常会在两周后出现状态不一致、负责人失真和优先级漂移。

2026年的选型重点,我建议按“上下文完整度”排序,而不是按功能数量排序。至少要检查任务与代码提交、合并请求、测试结果、版本发布、文档变更之间能否自动关联;还要看系统能否识别阻塞关系,而不是只提供一个静态看板。

评估维度合格表现常见伪需求 研发关联提交记录、合并请求、缺陷和任务自动串联只能手动粘贴链接 状态准确性状态可由流程事件触发,并允许人工修正看板列很多,但状态全靠手动拖动 依赖识别能显示前置任务、阻塞任务和风险负责人只支持标签和颜色区分 复盘能力可按版本、团队、周期追溯计划偏差只能导出一张任务清单 我的经验是,团队不应被“内置聊天、炫酷视图、无限自定义字段”带偏。

真正影响交付的往往是三个细节:任务是否能自动带出代码上下文,阻塞是否会主动暴露,历史数据是否能支持复盘。如果这三点做不到,增加更多页面只会让信息更分散。可以用一个真实迭代做验证:选取过去两周内完成的30个任务,统计从需求提出到发布的平均关联步骤、人工录入次数和状态不一致数量。

若试用系统上线后,人工复制次数下降50%以上、状态不一致率低于5%,它才有资格进入最终候选名单。

2. 如何通过试点数据判断一个库内任务系统是否真的提升效率?

我不太相信“上线后协作效率提升了多少”这种没有口径的宣传,因为少开几个会并不代表交付更快。我希望用一个低成本、可重复的试点,测出系统到底节省了多少时间,又有没有把问题从显性沟通转移成隐性返工。

选型试点最好不要从“全员试用一个月”开始,这种方式成本高,而且最后很难解释结果。更稳妥的做法是选择一个有明确版本周期的小团队,使用同一批真实任务进行A/B式对比:前一周期沿用旧流程,后一周期使用候选系统,并且尽量保持需求规模、人员组成和发布节奏接近。

我建议至少记录六项指标:任务创建到首次响应的时间、任务状态更新延迟、阻塞发现时间、跨系统复制次数、返工任务比例和版本按期完成率。尤其要注意“首次响应”与“真正解决”不是一回事,很多工具只是让任务更快被点开,却没有缩短解决周期。

指标建议采集方式判断信号 状态更新延迟比较事件发生时间与任务更新时间中位数越低越好 阻塞发现时间记录依赖产生到被标记的间隔超过1个工作日需警惕 复制次数统计任务、聊天、文档之间的重复录入下降幅度应达到30%以上 返工比例统计同一需求被重新拆分或退回的任务不能只看完成数量 按期完成率按承诺版本统计,而不是按临时截止日期统计需结合需求变更量解释 试点中最容易踩的坑是只看平均数。

比如平均处理时长下降了20%,但最长的10%任务反而变慢,这通常意味着系统适合标准任务,却没有解决复杂依赖。建议同时看中位数、P90和异常任务清单,才能识别工具到底改善了流程,还是只是让简单任务更快完成。我会把结果整理成一张决策表,而不是凭团队“感觉不错”投票。

若效率指标改善,但成员每天需要额外填写大量字段,或者管理者获得了报表、开发者却增加了操作负担,这种提升不可持续。最终应选择总摩擦成本最低的方案,而不是单项数据最漂亮的方案。

3. 2026年库内任务系统中的AI功能,哪些值得购买,哪些只是噱头?

我对任务系统里的AI功能比较谨慎,尤其担心它把自然语言改写成一堆看起来完整、实际上无法执行的任务。我想知道,怎样判断AI是真的减少了分析和协作成本,而不是增加审核工作,并且如何处理代码库、客户需求和内部资料的权限问题?

我认为2026年的AI任务能力,核心不在“能不能自动生成任务”,而在“能不能基于可信上下文给出可验证建议”。如果AI只根据一句标题生成描述、负责人和截止日期,它产生的往往是格式完整但事实缺失的任务;真正有价值的是它能读取需求变更、历史缺陷、代码提交和测试结果,并明确标注依据。

值得优先购买的功能通常有四类:把长讨论提炼成待办并保留原文出处;根据历史任务识别重复缺陷;发现任务与代码、测试、发布记录之间的异常断链;在版本临近时生成风险清单。它们的共同点是输出可以被人核验,而不是要求团队直接相信机器结论。

AI能力购买判断验收问题 会议或讨论转任务有原文引用和待确认状态才值得考虑能否看出结论来自哪段讨论?自动拆解需求适合做初稿,不应直接进入开发是否能识别不确定项和外部依赖?风险预测需结合历史数据和解释原因能否说明风险由哪些信号触发?

自动填充负责人只能提供候选,不能直接派单是否会把历史负责人误当成当前负责人?权限是比准确率更先需要检查的问题。试用时要逐项确认:AI是否默认读取全部项目、是否能隔离客户数据、删除原始资料后模型上下文是否仍可检索、管理员能否查看调用日志,以及供应商是否会用企业数据训练公共模型。

没有清晰答案时,宁可关闭自动学习,也不要把“方便”当成合规方案。我建议用50条已完成任务做盲测,把AI输出与资深项目经理的拆解结果进行比较,分别统计遗漏依赖、错误负责人、虚构截止日期和重复任务四类错误。只要其中一类错误会直接影响发布决策,就必须把AI定位为辅助分析工具,而不是自动决策者。

4. 团队已经有多个工具,如何判断是否值得迁移到新的库内任务系统?

我们经常遇到这样的情况:研发、产品、测试和管理层各自都有顺手的工具,迁移前大家都说需要统一,真正开始迁移后却发现历史数据、权限和工作习惯都很难处理。我想知道,什么情况下应该迁移,什么情况下只做连接和整合,怎样避免迁移完成后反而降低团队效率?

是否迁移,首先要看当前问题是“信息断裂”还是“工具数量过多”。如果不同团队使用不同工具,但任务、代码、测试和发布之间能够自动同步,未必需要强行统一;相反,即使只有两个工具,只要关键状态靠人工转述,项目就会出现隐性延迟。我通常用三个信号判断迁移必要性:同一任务平均被重复录入两次以上;

版本风险需要人工跨系统核对;管理报表与一线实际状态经常相差一个工作日以上。满足其中两个信号,可以认真评估迁移;若只是界面风格不一致或某个团队偏好不同,优先做接口连接,成本更低。

方案适用场景主要风险 全部迁移流程高度相似,现有工具重复建设严重历史数据清洗和习惯切换成本高 分阶段迁移研发与产品流程差异较大过渡期可能出现双重维护 保留工具、做连接各工具已有稳定专长,主要问题是数据断链接口失败后缺少人工兜底 只迁移活跃数据历史项目多但日常检索需求低旧数据查询权限和归档策略要明确 迁移时不要把所有历史数据原样搬过去。

建议先定义“必须迁移”的字段,包括未完成任务、近两个版本的缺陷、仍有效的依赖关系和权限记录;超过保存周期的关闭任务可以归档,只保留可检索的只读副本。数据越多不等于系统越有价值,脏数据会直接污染后续的统计和AI分析。

切换前要做一次“反向演练”:随机抽取20个在途任务,要求成员在新系统中完成从接收、更新、关联代码到关闭的完整流程,再检查是否能被产品、测试和管理者分别看懂。如果任何角色必须回到旧系统才能确认关键信息,就说明迁移方案还没有完成,而不是用户培训不够。

最终决策可以用三年总成本比较:许可费用、实施费用、迁移工时、培训成本和因流程中断造成的交付损失都要计入。很多项目只比较软件报价,却忽略了每位成员每天多花5分钟录入信息,一年累积后往往比许可费更贵。

读者评论

余
余沐阳

有效完成”这个指标提得很实际。我们之前也遇到过任务创建量持续上升,但逾期、返工和跨部门等待没有改善的情况。选型时确实不能只看活跃人数和任务数量,还要结合真实交付结果。

魏
魏然

关于迁移成本的提醒很有价值。很多团队以为导入标题和负责人就够了,实际评论、附件、权限和状态历史才是最容易出问题的部分。建议正式切换前一定用一批历史项目做试迁移。

谭
谭晓彤

我比较认同先梳理流程再配置系统。不同部门对“完成”的理解不一致时,系统里的报表再漂亮也不可信。小团队可以先明确任务类型、责任人和完成标准,再判断是否需要上企业级平台。

文章包含AI辅助创作:项目管理新趋势:2026年库内任务系统选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/94702

赞 (0)
飞飞飞飞
项目管理新趋势:2026年最值得投资的5款工时标准化系统
上一篇 2026年9月15日 下午6:00
项目经理必看!2026年工时管理系统排行榜Top7:如何选择最适合你的一款?
下一篇 2026年9月15日 下午6:00

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
