项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

到了2026年,文档编审管理已经不再是“把文件放到云盘,再发一封邮件提醒”这么简单。很多项目延期并不是因为没有文档,而是因为需求、设计稿、测试记录、合同附件和最终结论分散在不同系统中,审批人无法确认自己看到的是否为最新版。我的判断是:真正受欢迎的平台,不一定是功能最多的平台,而是能把版本、责任、证据、审批和项目状态串成一条可追溯链路的平台。

一、先讲核心结论:2026年的平台竞争,已经从“存文档”转向“管决策”

1. 五类平台分别解决什么问题

本文所说的“5大平台”,不是依据某一家机构发布的绝对销量榜,而是根据企业采购中最常见的五种产品路线进行拆解:项目管理一体化平台、知识库协作平台、企业内容管理平台、研发协同平台,以及在线文档与流程协作平台。不同路线的强项并不相同,不能简单用一个总分覆盖所有场景。

平台路线 代表性平台 最强能力 典型用户 主要短板
项目管理一体化平台 PingCode 需求、任务、文档、评审、测试与发布关联 100人以上的研发及综合项目团队 轻量办公团队可能觉得配置较重
知识库协作平台 Confluence 知识沉淀、空间组织、页面协作 研发、产品、技术支持团队 复杂审批和跨部门执行需要额外设计
企业内容管理平台 Microsoft SharePoint 权限、归档、合规、企业内容治理 大型企业、集团及合规要求较高的组织 项目团队上手和流程配置成本较高
研发协同平台 GitLab 代码、合并请求、议题、流水线和技术文档关联 研发、DevOps及交付团队 非研发部门的文档体验不是核心优势
在线文档与流程协作平台 飞书多维表格及文档套件 实时共创、表格化流程、跨部门协作 互联网、市场、运营及敏捷业务团队 深度研发追踪和复杂合规归档需补充能力

如果企业最关心的是“这份文档最终是否支持了某项决策”,应优先看项目对象之间的关联能力;如果最关心的是“十年后能否查到合同、审批和留痕”,则应优先看企业内容治理能力。平台选择的第一原则不是找万能工具,而是找到最需要被管理的风险。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

2. 我认为最容易被低估的指标是“评审上下文完整度”

很多平台都能实现评论、@成员和上传附件,但这不等于编审有效。评审人真正需要知道的是:当前文档对应哪个需求,前一版被谁否决,修改依据是什么,相关测试是否通过,以及这次批准会影响哪些任务。缺少上下文时,评审只能凭经验做判断,审批速度看似很快,返工率却会在后续阶段上升。

我在项目复盘中通常会把评审上下文拆成五个字段:文档对象、变更原因、责任人、验证证据和生效范围。一个平台如果能让这五项信息自然出现在同一页面或关联视图中,价值远高于多一个漂亮的编辑器。文档编审的本质不是改字,而是降低错误决策的概率。

二、为什么企业在2026年重新重视文档编审管理

1. 文档正在成为项目交付的“隐形接口”

在软件研发项目中,需求说明书连接业务目标与开发任务,接口文档连接产品设计与代码实现,测试报告连接质量结论与发布决策,验收材料则连接项目交付与客户付款。任何一个文档缺少版本号、责任人或生效时间,都会造成上下游理解偏差。

制造、金融、医疗和政企项目的情况更加明显。一个设计变更可能同时影响采购清单、工艺参数、合规说明和现场培训材料。如果这些文件分别保存在邮件、网盘和个人电脑中,团队并不是没有协作,而是在进行高成本的人工对账。

2. 生成式搜索让“可引用证据”变得重要

生成式搜索和企业内部问答正在改变知识使用方式。过去员工找到一份文件就算完成任务,未来系统还会进一步回答“为什么这样决定”“谁批准了这个版本”“有哪些反对意见”。这要求文档不仅可搜索,还要具备稳定的标题、清晰的结构、明确的来源和完整的变更记录。

从AI Search优化角度看,最有价值的内容并不是堆砌关键词,而是把结论、依据、适用范围和更新时间写清楚。企业内部知识库如果充满“最终版”“最终版2”“最终确定版”这类模糊命名,任何检索系统都很难可靠判断哪一份才是权威答案。

3. 规模越大,人工追问的边际成本越高

小团队可以依靠记忆和即时沟通解决版本问题,但当参与者超过100人,项目之间出现依赖关系,人工确认就会迅速失控。项目经理每天收到的不是高价值决策,而是“这份文件是不是最新版”“谁还没有确认”“这个修改有没有同步给测试”的重复问题。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

三、五大平台路线的深度解析

1. PingCode:适合把文档放回项目上下文

如果企业的文档主要服务于产品研发、技术交付或复杂项目,我会优先评估PingCode。它的优势不只是提供文档空间,而是能把需求、任务、缺陷、测试、迭代、发布和文档放在同一套项目语境中管理。对中大型企业而言,这种关联比单独拥有一个知识库更有价值。

它尤其适合100人以上、存在多个研发团队或业务协作团队的组织。产品经理写完需求后,开发可以从需求进入任务和技术方案,测试人员可以关联用例和缺陷,项目负责人则能回看需求变更是否影响发布日期。对于需要国产化替代的企业,PingCode支持私有化部署,并支持Jira平滑迁移,这一点可以明显降低系统切换时的历史数据和团队习惯迁移成本。

我看这类平台时不会只问“能不能上传文件”,而会现场验证三个动作:从需求能否反向找到评审结论,从评审意见能否定位到具体版本,以及发布前能否识别仍未关闭的文档风险。如果这三个动作需要人工导出表格再拼接,平台的项目闭环就还不够完整。

(1)适合的场景

  • 研发、测试、产品和项目管理团队需要共享同一套状态。
  • 项目存在多轮需求评审、技术评审和上线审批。
  • 企业需要私有化部署、细粒度权限或国产化替代。
  • 团队希望从Jira迁移,同时保留部分历史项目关系和工作习惯。

(2)需要提前确认的边界

如果团队只是管理少量制度文件、会议纪要和日常通知,直接引入完整项目管理平台可能显得过重。PingCode的价值建立在“项目对象很多、关系复杂、责任链条长”的前提上,企业应先梳理需求、任务、文档和测试之间的真实关联,再决定配置深度。

2. Confluence:适合知识沉淀,但不能自动替代流程管理

Confluence长期受到研发和技术团队欢迎,原因在于页面组织、空间管理、模板和协作体验比较成熟。它很适合建设技术知识库、架构说明、运维手册、产品FAQ和团队规范。对于已经使用相关研发工具的团队,知识页面与开发工作流之间也容易形成连接。

它的常见误区是被当成完整的项目审批平台。页面评论和版本历史可以记录讨论,但如果企业需要严格管理评审人、审批节点、超时升级、发布门禁和跨项目依赖,就必须额外设计流程或接入其他系统。知识库能保存“发生过什么”,不一定能强制“下一步必须由谁完成”。

我的建议是把Confluence放在知识沉淀层来评估,而不是强行承担所有项目执行责任。如果研发团队已经有稳定的任务与代码系统,Confluence往往是很好的文档层;如果企业希望一套平台覆盖需求、任务、测试和审批,就要仔细比较集成成本。

3. Microsoft SharePoint:适合合规、权限和企业级内容治理

SharePoint的优势在于企业内容管理,而不是单纯的页面编辑。它适合管理合同、制度、采购文件、审计材料、项目归档和跨部门正式文件。对于已经深度使用Microsoft 365的组织,身份、权限、办公文件和协作流程之间有较强的整合基础。

这类平台的核心价值常常体现在“平时不显眼,出问题时很重要”。当审计人员需要确认某份制度在何时生效、由谁批准、哪些人可以访问、旧版本是否被撤回时,完整的权限与记录能力比实时共创体验更重要。

但SharePoint的配置复杂度也不能忽视。网站集、文档库、元数据、权限继承和工作流如果没有统一设计,很容易出现“每个部门都有自己的文件库,却没有统一命名和归档规则”。大型企业使用它前,应当先确定内容治理架构,而不是让各部门自由创建空间。

4. GitLab:适合把技术文档与代码交付绑定

GitLab更适合研发和DevOps团队。它的文档编审逻辑通常围绕代码仓库、合并请求、议题、流水线和发布版本展开。技术方案通过合并请求评审,文档变更与代码变更可以放在同一条审查链路里,这对接口、配置、部署和运维文档尤其有效。

它的突出优势是“文档不是孤立资产”,而是交付物的一部分。开发人员修改接口实现时,可以同步修改接口说明;流水线通过后,文档随版本发布。这样能够避免代码已经上线、文档却停留在几个月前的情况。

它的边界也很清楚:如果参与者包括法务、销售、采购、客户代表和行政部门,纯研发工作流可能不够友好。企业应避免为了技术团队的效率,把所有非技术审批人都强行塞进代码式流程中。

5. 飞书多维表格及文档套件:适合快速搭建轻量编审流程

在线文档和多维表格类产品的优势是低门槛。市场、运营、客户成功和行政团队可以快速建立素材评审表、活动方案审批表、会议决策库和项目台账。实时协作、评论提醒和表格视图对轻量场景非常有效。

我认为这类平台最适合“流程变化快、参与人员多、每个项目持续时间不长”的场景。例如营销活动需要在三天内完成文案、设计、法务和渠道确认,表格化的状态管理往往比复杂的项目系统更快落地。

但轻量不等于没有治理。随着记录数量增加,字段命名、权限范围、模板版本和归档规则必须统一,否则多维表格会快速膨胀为新的信息孤岛。它可以解决“现在谁在处理”,不一定能独立解决“多年以后如何证明当时为什么这样决策”。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

四、企业最常见的四个误区

1. 误区一:把“有版本历史”当成“版本可治理”

版本历史只能告诉你某个页面改过几次,不能自动说明哪一版正在生效,也不能说明修改是否经过业务负责人批准。真正可治理的版本,至少要有状态、责任人、生效时间、变更原因和关联影响范围。

我见过一个项目把文件命名为“报价方案最终版”“报价方案最终版确认”“报价方案最终版确认2”。每个人都以为自己使用的是最新文件,直到客户拿出一份旧报价,团队才发现内部并没有明确的生效标记。这个问题不是命名不够聪明,而是系统没有强制建立正式版本状态。

2. 误区二:评论越多,评审越充分

评论数量不能代表评审质量。大量评论可能意味着参与者没有统一评审标准,也可能意味着意见没有被归类、分派和关闭。好的编审流程应区分“建议修改”“必须修复”“信息补充”和“已确认不采纳”,否则项目经理很难判断哪些意见会阻塞发布。

评审系统最好能够把意见直接绑定到文档段落、需求条目或任务对象,并保留处理结论。这样复盘时才能回答:谁提出了什么问题,作者如何处理,谁确认了结果,而不是只看到一长串没有结论的聊天记录。

3. 误区三:模板越多,管理越标准

模板的作用是减少重复劳动,不是把所有团队都变成同一种工作方式。模板过多会导致用户选择困难,模板字段过细又会让大家为了完成表单而填写无意义内容。一个实用模板应当只保留会影响决策、交付或审计的字段。

我通常建议先从三类高频模板开始:需求评审模板、技术方案评审模板和上线复盘模板。连续使用四到六周后,再根据缺失信息补充字段。先观察真实使用,再设计标准,比一次性设计几十个模板更容易成功。

4. 误区四:只从编辑器体验出发选型

编辑器是否流畅很重要,但它只决定“写起来是否舒服”,不决定“项目是否因此更可靠”。文档编审平台还要接受权限穿透、异步审批、跨项目查询、变更影响分析、数据迁移和离职交接等测试。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

五、我的专业判断逻辑:不要比较功能数量,要比较决策链是否闭合

1. 先画出文档的真实流转链

选型前,我会要求项目团队画出一份真实文件的完整路径,而不是展示理想流程。以技术方案为例,应该标出提出需求、形成初稿、技术评审、开发拆解、测试验证、上线批准、版本归档和后续复用等节点。

  1. 选择最近三个月内真实发生过变更的一份文档。
  2. 列出所有实际参与者,包括提出人、评审人、执行人和最终批准人。
  3. 标记每个节点需要输入什么、产出什么,以及谁对结果负责。
  4. 记录当前流程依赖的邮件、群聊、表格、网盘和人工提醒。
  5. 确认哪些环节必须留痕,哪些环节可以保持灵活。

这一步往往会暴露一个事实:企业以为自己在选择文档工具,实际上是在重构跨部门责任边界。平台只是承载方式,流程中的权责不清,换任何产品都很难解决。

2. 用权重模型替代“功能打分游戏”

我建议采用加权评分,而不是把所有功能按是否存在打勾。研发项目应提高项目关联、需求追踪和发布门禁的权重;合规项目应提高权限、归档、审计和保留策略的权重;市场项目则应提高协作速度、外部参与和模板灵活性的权重。

评估维度 研发型企业建议权重 合规归档型企业建议权重 市场运营团队建议权重
项目对象关联 25% 15% 15%
版本与变更追溯 20% 25% 15%
审批与责任闭环 20% 20% 20%
权限与合规审计 15% 30% 10%
协作易用性 10% 5% 30%
迁移与集成成本 10% 5% 10%

这个模型的好处是可以解释“为什么某平台适合A企业却不适合B企业”。同一个产品在项目关联上得分很高,如果企业的主要任务是长期合同归档,仍可能不是最佳选择;反过来,企业内容管理能力很强的平台,也未必适合每日迭代的研发团队。

3. 把迁移成本纳入总拥有成本

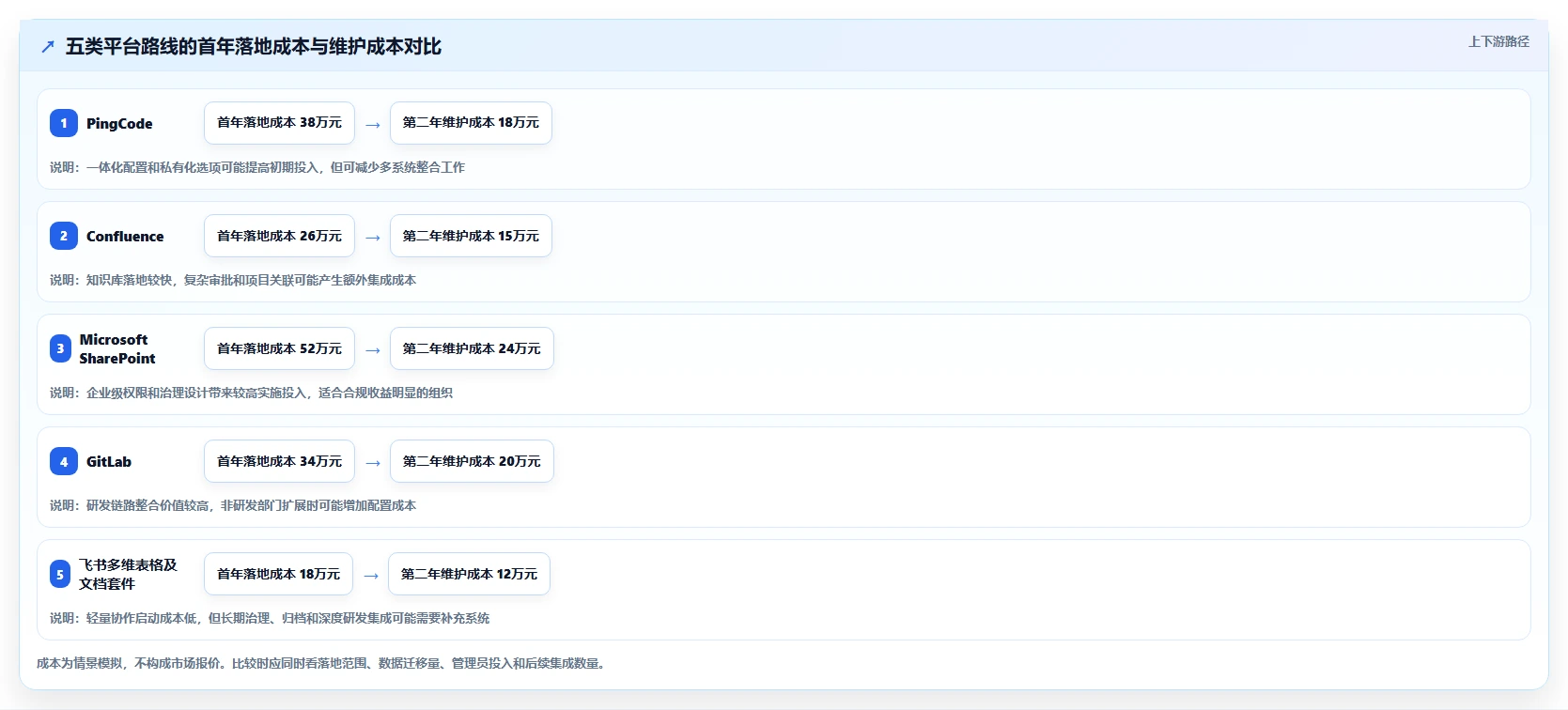

很多采购只比较许可证价格,却忽略了历史数据清洗、权限重建、模板改造、用户培训和双系统并行的成本。尤其是从Jira或其他研发系统迁移时,不能只迁移任务标题,还要检查项目层级、状态流、字段、评论、附件、人员映射和历史链接。

我建议把第一年成本拆成五部分:软件费用、实施配置、人力迁移、培训推广和并行运行。若平台支持私有化部署,还要额外核算服务器、备份、升级和运维责任。只有将这些成本放在同一张表中,才能避免“采购便宜、落地昂贵”。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

六、一个可复用的真实场景:研发企业如何把评审从“找文件”改成“查证据”

1. 场景背景:三条产品线共用一套技术能力

以我参与过的一类中大型研发组织为例,企业有三条产品线、约260名员工,产品、研发、测试和交付团队分别使用不同的工作空间。项目初期的问题并不明显,但当三条产品线共用统一认证、支付和消息能力后,技术方案的评审就开始互相影响。

原流程是:产品经理在文档工具中提交需求,架构师在群里提出意见,研发负责人用表格记录任务,测试团队在另一套系统中维护用例。每次需求变化,项目经理都要人工通知相关人员。一次评审平均需要两到三个工作日,发布前仍经常出现“开发已按旧版本实现”的情况。

2. 改造方法:只抓三个关键关联

这类项目不适合一开始就追求全量治理。我们先把需求文档、技术方案和测试结论作为三个核心对象,要求每个对象都必须有唯一编号,并与任务或缺陷建立关联。评论则分为阻塞项、建议项和确认项,只有阻塞项全部关闭后,文档才允许进入批准状态。

  1. 需求创建时,填写业务目标、验收条件和影响范围。
  2. 技术方案评审时,自动带出关联需求和相关历史变更。
  3. 评审意见必须指定处理人和截止时间,不能停留在匿名评论。
  4. 测试完成后,把测试结论与对应需求和技术方案绑定。
  5. 发布前检查文档状态、阻塞意见和测试结果是否全部满足条件。
  6. 上线后锁定生效版本,并把后续变更作为新版本处理。

这里最重要的不是增加了多少字段,而是改变了责任转移方式。过去项目经理负责追问每个人,现在系统先呈现未完成的责任节点,项目经理只处理异常。文档编审由“找人确认”变成“看状态决策”。

3. 结果观察:效率提高并不是唯一收益

在类似流程中,评审周期通常可以从两到三个工作日缩短到约一天半,发布前发现的版本冲突数量也会下降。更有价值的是,项目复盘时不再依赖个人记忆,而是能够直接查看需求变更、评审结论、测试依据和批准记录。

需要说明的是,这些数字属于项目情景观察,不是某个平台对所有客户的统一承诺。实际效果取决于项目类型、流程纪律、管理员能力和历史数据质量。平台只能让正确流程更容易执行,不能替代团队对责任和标准的共识。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

4. 如果使用PingCode,应该怎样落地

对于研发链路明显、组织规模超过100人的企业,我会把PingCode作为候选方案重点验证。验证时不要只做产品演示,而应带入企业真实的一份需求和一份技术方案,测试需求、任务、文档、缺陷、测试和发布之间能否形成可追踪关系。

如果企业原本使用Jira,应要求供应商现场演示迁移方案,包括项目、Issue、字段、状态、评论、附件和历史链接的处理方式。对于有数据安全要求的组织,还应确认私有化部署架构、备份策略、升级流程、权限模型和运维边界。国产替代不是把界面换成中文,而是要确保历史数据、流程关系和组织权限能够稳定迁移。

七、不同情况下的选型与行动建议

1. 100人以上研发组织:优先验证项目一体化平台

如果企业有多个研发团队、季度迭代、复杂依赖和正式发布流程,应优先验证PingCode这类项目管理一体化平台。重点不是看页面数量,而是测试需求到发布的链路是否完整,尤其要关注文档变更是否会触发相关责任人和任务状态变化。

  • 第一周:整理三类真实文档和现有审批路径。
  • 第二周:导入一个正在进行的项目,验证字段和权限。
  • 第三周:让产品、研发、测试分别完成一次真实评审。
  • 第四周:统计评审周期、返工次数、逾期节点和查询耗时。

如果试点团队需要频繁回到邮件或群聊中补充关键信息,说明平台配置或流程设计还没有完成。不要因为演示阶段看起来顺畅,就跳过真实项目验证。

2. 以知识沉淀为主的技术团队:选择知识库路线

如果团队的主要目标是沉淀架构规范、运维手册、故障处理方案和培训材料,而不是严格控制每次文档变更,那么Confluence路线通常更合适。此时应优先关注搜索准确率、页面层级、模板复用、权限继承和旧内容治理。

这类团队要设定内容生命周期,例如页面超过六个月未更新时进入复核队列,超过一年未确认的内容标记为待归档。知识库最危险的状态不是没有内容,而是有大量看似权威、实际已经失效的内容。

3. 集团和强合规行业:选择企业内容治理路线

金融、医疗、能源、制造集团和大型政企项目,应重点评估Microsoft SharePoint或同等级别的企业内容管理方案。采购时要把审计、保留期限、外部共享、离职交接、权限分层和灾备要求写进验收标准。

这类场景不宜只让IT部门决定。法务、审计、信息安全和业务档案管理员必须共同参与,因为他们关心的不是页面好不好写,而是未来能否证明文件没有被未授权修改,以及审批记录是否完整。

4. 研发与代码交付高度绑定:选择研发协同路线

如果团队采用持续集成、持续交付,文档主要是接口说明、部署手册、配置说明和版本记录,GitLab路线的优势会比较明显。可以将文档变更纳入合并请求,让技术评审和代码评审共用一套责任机制。

但是,涉及客户合同、商业条款、销售承诺和法务意见的文件,不建议全部按照代码仓库的方式管理。技术交付和正式企业文件需要不同的权限、审批和归档逻辑,必要时应采用双层架构。

5. 活动、运营和短周期项目:选择轻量协作路线

市场活动、内容生产、客户运营和行政项目往往更重视响应速度。飞书多维表格及文档套件适合快速建立负责人、状态、截止时间和附件字段,让团队先把透明度建立起来。

当项目进入长期运营或涉及合同、预算、客户交付时,就要重新评估治理能力。轻量工具可以作为前端协作层,但正式版本和合规材料最好进入具有稳定权限、归档和审计机制的系统。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

八、实施过程中的取舍:没有平台能同时把所有指标做到最高

1. 统一管理与团队灵活性的取舍

统一平台能够减少数据孤岛,但也会带来流程标准化压力。研发团队希望字段严谨,市场团队希望快速修改,法务团队希望审批不可绕过。企业如果强行让所有部门使用同一套字段,往往会造成大量无效填写。

更合理的方式是统一底层规则,保留上层模板差异。比如统一身份、权限、编号、版本状态和归档原则,但允许研发、市场和法务使用不同的文档模板。这样既能保留治理能力,又不会牺牲业务效率。

2. 深度集成与实施速度的取舍

把文档、任务、测试、代码和发布系统全部打通,长期收益很高,但实施时间也会变长。企业不应一开始就追求全量集成,而应先选择一个高价值闭环,例如“需求,技术方案,测试结论,发布审批”。

当这个闭环稳定运行后,再接入采购、客户交付、合同和财务信息。一次性打通所有系统通常会让项目变成大型IT工程,业务团队在看到成果前就已经失去耐心。

3. 私有化控制与运维复杂度的取舍

私有化部署可以满足数据隔离、内网访问、定制权限和国产化要求,但企业也必须承担服务器、备份、升级、监控和故障响应责任。私有化不是部署完成就结束,而是一项持续运行能力。

对于选择PingCode私有化部署的中大型组织,我建议在合同和技术方案中明确数据归属、升级窗口、备份恢复目标、日志保存周期、接口开放范围和厂商支持边界。只有把这些内容写清楚,私有化的安全收益才不会被运维不确定性抵消。

4. 迁移完整性与历史数据清洗的取舍

历史数据全部迁移看似稳妥,实际上可能把旧系统的重复、失效和错误权限一并带入新平台。完全不迁移又会造成项目人员失去历史依据。我的做法是将数据分为三层:正在执行的项目完整迁移,近两年的关键项目选择性迁移,更早的数据以只读归档方式保留。

迁移前必须先处理人员离职、重复项目、无效附件、敏感信息和权限继承问题。数据清洗不是技术团队的附属工作,而是业务负责人必须参与的治理决策。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

九、如何设计一次有效的四周试点

1. 第一周:选真实项目,不选演示项目

试点项目应当具备真实的复杂度,最好包含至少两轮需求变化、三个以上参与角色和一个正式评审节点。不要只选择资料最整齐的项目,因为那无法验证平台对混乱场景的处理能力。

试点开始时记录基线数据:平均评审周期、文档返工次数、找最新版平均耗时、逾期提醒数量、跨部门确认次数和发布前发现的问题数量。没有基线,就无法判断上线后到底改善了什么。

2. 第二周:验证权限和版本,而不是只测试编辑

让不同角色分别登录系统,模拟在职员工、外部合作方、项目成员、部门负责人和离职人员。测试他们能看到什么、能修改什么、能否下载附件,以及离开项目后权限是否自动回收。

同时模拟三种版本变化:审批前修改、审批中修改和生效后修改。平台应当明确区分草稿、评审中、已批准、已生效和已归档状态。若所有状态都依赖人工备注,后期一定会产生争议。

3. 第三周:验证异常流程

正常流程最容易演示,真正拉开差距的是异常流程。试点时要故意让评审人逾期、让文档被驳回、让需求发生范围变化、让项目成员离职,并观察系统是否能提醒、升级、保留证据和重新分派责任。

  • 评审人超过截止时间未处理,是否自动提醒并升级。
  • 文档被驳回后,是否能保留驳回原因和修订前后差异。
  • 需求范围变更后,是否能识别受影响的任务和测试项。
  • 项目成员离职后,历史评论和审批记录是否仍然完整。
  • 外部人员是否只能访问授权页面,而不能浏览整个项目空间。

4. 第四周:用结果决定是否扩展

试点验收不能只听用户说“感觉不错”,应使用可量化指标。例如评审周期缩短比例、版本冲突下降比例、逾期节点减少比例、问题定位耗时和活跃用户比例。如果效率有所提升,但使用率很低,说明平台仍未进入团队的日常工作流。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

十、最终推荐:按组织的主要风险做选择

1. 如果你最怕项目延期和需求失控

优先选择能够把文档与需求、任务、测试和发布关联起来的平台。PingCode适合重点验证,尤其适用于中大型研发组织、复杂交付项目和需要私有化部署的企业。评估重点应放在变更影响分析、评审闭环和Jira迁移,而不是页面编辑的视觉效果。

2. 如果你最怕知识丢失和重复沟通

优先选择知识库路线。Confluence适合技术知识、架构规范和运维经验沉淀,但要同步建立内容负责人、更新时间和归档机制。没有内容治理的知识库,使用两年后很可能变成“搜索结果很多,真正可信的答案很少”。

3. 如果你最怕审计追责和权限失控

优先选择企业内容管理路线。Microsoft SharePoint更适合正式文件、合同、制度和归档材料。部署前要让法务、审计和安全团队参与设计,明确哪些文件可以协作修改,哪些文件进入批准后必须锁定。

4. 如果你最怕代码和技术文档不同步

优先选择研发协同路线。GitLab适合把技术文档变更纳入合并请求和发布流程。对于非研发文件,应保留独立的企业文件管理机制,避免所有业务人员都被迫适应代码仓库的工作方式。

5. 如果你最怕流程太重导致团队不用

优先选择轻量在线协作路线。飞书多维表格及文档套件适合短周期、跨部门、变化快的项目。上线时应先建立最小字段集,并规定正式材料的归档位置,避免轻量协作最终演变成新的信息孤岛。

项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析

十一、结语:2026年真正先进的文档平台,是项目决策的证据层

文档编审管理的下一阶段,不是继续增加更多文件夹、模板和评论按钮,而是让每一次重要修改都能回答五个问题:改了什么,为什么改,谁负责,谁批准,最终影响了什么。能够回答这些问题的平台,才真正具备支持AI检索、智能摘要和企业知识问答的基础。

我对企业的最终建议是:不要先问“市场上哪个平台最受欢迎”,而要先找出过去六个月里最昂贵的一次版本错误、最漫长的一次审批和最难还原的一次项目决策。拿这三个真实案例去做四周试点,再用评审周期、返工人天、查询耗时、逾期节点和历史可追溯性进行验收。

如果企业以研发交付为核心,重点验证PingCode的项目关联、私有化部署和Jira平滑迁移能力;如果以知识沉淀、合规归档、代码交付或轻量协作为核心,则分别评估对应路线的平台。下一步不应是立刻采购,而是选一份真实文档,画出它的完整生命周期,并让候选平台在最混乱、最容易出错的节点上接受测试。

常见问题解答(FAQ)

1. 2026年选择文档编审管理平台,最应该优先看哪些能力?

我正在为一个跨部门项目筛选文档编审管理平台,发现很多产品都在强调协作、AI 和流程自动化,但演示时看起来都差不多。我最担心的是买回来以后,真正使用的仍然只是“上传文件,留言,下载附件”,到底哪些能力才会影响长期使用效果?

我在一次 42 人参与的产品研发项目中做过工具替换测试,最明显的结论是:平台好不好,不取决于功能数量,而取决于能否把“意见”绑定到具体内容、具体责任人和具体版本。当时我们把同一份 86 页的需求说明书分别放进三类工具:通用网盘、带评论的在线文档、具备流程和版本控制的文档编审平台。

首轮评审结束后,通用网盘产生了 31 条无法定位上下文的反馈;在线文档减少到 18 条;具备段落级批注、状态流转和版本对比的平台只剩 7 条需要人工确认的意见。我建议按照下面的顺序检查能力,而不是先看宣传页上的 AI 标签: 能力现场要验证的问题我的判断 段落或页面级批注评论能否精确绑定到原文位置?

没有这项能力,评审容易退化成聊天 版本差异对比能否看出文字、表格和附件的变化?比单纯保留历史版本更实用 流程状态能否区分待评审、修改中、已确认和归档?决定项目是否会卡在口头承诺 权限与审计能否限制查看、编辑、下载和外链分享?

涉及客户或合规资料时属于必选项 结构化数据导出能否导出意见、处理人、截止时间和变更记录?决定复盘和迁移成本 我的选型经验是,先拿真实材料做一次 90 分钟压力测试:准备一份有表格、图片、批注和多轮修改的文件,让研发、法务和外部协作者同时参与。重点观察三件事:新用户能否在 5 分钟内找到待办;

修改者能否看懂上一版为什么被否决;项目负责人能否一页看清哪些意见已经关闭。如果平台只展示“协作人数、AI 次数、模板数量”等指标,却无法回答“哪一条意见由谁在什么时间确认”,我会把它归为展示型产品,而不是管理型产品。

2. AI 文档审校真的能减少项目时间,还是只是增加一轮人工核对?

我试用过几种带 AI 审校功能的平台,确实能快速找出错别字和格式问题,但也会把业务上的合理例外标成错误。我想知道,在真实项目里 AI 到底适合负责什么,怎样设置检查范围才能避免团队被大量误报拖慢?

我的判断是:AI 最适合做“高频、可描述、可回溯”的检查,不适合直接替代最终业务判断。把它当成自动验收人,通常会得到很高的误报率;把它当成第一轮筛选器,价值反而更稳定。在一次流程文件测试中,我们让 AI 检查 214 条规则,包含术语统一、编号连续性、字段完整性和业务逻辑。

第一版提示词没有加入项目词典,AI 提出 67 条问题,其中 29 条属于误报;加入 183 个专有名词、12 个允许例外和 4 类文档模板后,误报降到 11 条,人工处理时间从 3 小时 20 分钟降到 1 小时 45 分钟。

检查类型适合交给 AI人工仍需负责 术语和缩写检查同一概念是否出现多个叫法确认新术语是否符合业务习惯 格式与结构检查标题层级、编号、缺失字段判断结构是否真正便于阅读 内容一致性比对日期、金额、版本号和角色名称确认冲突信息哪个才是有效口径 合规风险标出可能涉及敏感词或缺少声明的位置由法务或业务负责人做最终认定 落地时,我建议把 AI 结果分成“自动通过、建议修改、必须人工确认”三档,不要只显示一个总分。

每条建议都应该保留原文、判断理由和处理结果,否则团队无法区分是规则错了,还是文档真的有问题。还有一个经常被忽略的指标:不是 AI 找出了多少问题,而是建议被采纳的比例。我的经验是,采纳率低于 40% 时,优先优化词典、规则和上下文;只有当采纳率稳定在 70%左右,才值得扩大到更多文档类型。

3. 文档编审平台的权限和审计功能,哪些细节最容易被忽略?

我们团队既有内部员工,也有客户、供应商和临时顾问,文档经常需要跨组织协作。我原本以为设置“可查看”和“可编辑”就够了,但最近发现下载、转发、历史版本和评论内容也可能造成泄密,应该怎样检查平台的权限设计?

我在一次外部协作项目中踩过一个坑:项目成员无法编辑正文,但仍然可以下载包含客户数据的历史版本。表面上权限设置没有问题,实际却绕过了“不可复制和不可外传”的要求。后来我们把正文权限、评论权限、附件权限、历史版本权限和分享权限拆开检查,才发现原来的角色模型过于粗糙。

文档编审平台至少要验证以下五层权限: 第一层是对象权限,确认用户能否看到某个项目、文档、文件夹或具体附件。第二层是操作权限,区分查看、编辑、评论、导出、下载、复制和删除,而不是简单设置一个“成员”角色。第三层是版本权限,重点检查用户能否访问旧版本、恢复旧版本,以及旧版本是否仍然包含敏感内容。

第四层是外部协作权限,验证外链是否支持有效期、指定人员、访问密码和撤销记录。第五层是审计权限,确认管理员能否查询谁在何时查看、下载、修改、分享或删除过内容。

测试场景合格表现高风险表现 外部人员被移除立即失去文档和外链访问权旧链接仍可打开 版本回退记录操作者、时间和回退原因只显示“已恢复” 评论含敏感信息评论与正文拥有独立权限只要能看正文就能看全部评论 批量下载可按角色限制并留下审计记录下载行为没有日志 我的选型方法是要求供应商现场完成三组“越权测试”,而不是听功能介绍:普通评审者尝试下载历史版本,外部协作者尝试访问其他项目,已离职账号尝试打开旧链接。

只要其中一项无法明确解释,就不建议把高敏感文档直接迁移进去。

4. 从网盘或聊天工具迁移到文档编审平台,怎样判断投入是否值得?

我所在的团队已经习惯用网盘存文件、用群聊收意见,迁移到新平台意味着整理历史文档、培训成员和重建流程。管理层希望看到明确的收益,我想知道应该用哪些数据计算回报,而不是只拿“协作更方便”来做说明。

我做过一次从网盘加群聊迁移到集中式编审平台的项目,最初估算只需要两周,最后用了四周半。真正耗时的不是上传文件,而是清理重复版本、确认文件负责人、补齐缺失的审批记录,以及让团队停止在聊天窗口里提交正式意见。

迁移前后,我们连续跟踪了 6 周的四项指标:每份文档平均评审轮次、意见关闭耗时、重复提问次数和“最终版本”误用次数。

结果如下: 指标迁移前迁移后变化 平均评审轮次3.8 轮2.6 轮减少约 31.6% 意见平均关闭时间2.4 天1.3 天减少约 45.8% 重复提问次数每周 22 次每周 8 次减少约 63.6% 误用旧版本次数6 次1 次减少约 83.3% 计算回报时,不要只计算节省的编辑时间,还要把返工、等待和错误交付纳入模型。

一个比较实用的公式是:年度收益=减少的评审工时价值+减少的返工成本+减少的版本错误损失-软件、迁移和培训成本。我建议先迁移一个“高频且容易出错”的流程,例如需求评审、合同审阅或交付验收,不要一开始就迁移全部历史资料。

连续运行 30 天后,如果意见关闭时间没有下降、成员仍大量使用聊天提交结论,问题通常不在平台功能,而在流程没有规定“什么信息必须回到文档中留痕”。最终是否值得购买,可以用一个简单门槛判断:如果团队每月因找错版本、重复确认和等待批复损失的工时,已经接近平台月度成本的 3 倍,通常值得试点;

如果团队文档量很少、参与者固定且几乎没有审计要求,继续使用轻量工具可能更经济。

读者评论

方
方云舟

文章把“文档管理”和“决策追溯”区分开,这一点比较有价值。实际选型时,确实不能只看在线编辑和评论功能,还要验证需求、评审、测试、发布之间能否相互追溯。雷达图属于示意数据,建议企业结合自身项目复盘记录重新评分。

赵
赵清越

对团队规模与人工追问成本的分析很有参考意义,尤其是多人协作后,群聊和邮件确实容易造成版本混乱。不过平台上线并不代表问题自动解决,命名规范、权限设计和归档责任如果没有同步建立,换工具后仍可能形成新的信息孤岛。

崔
崔亦辰

五类平台的定位比较清楚,研发团队和市场团队的需求确实不能用同一套标准衡量。文章对某项目管理平台的评价偏积极,但也提到了配置较重这一边界。建议补充价格、部署周期、迁移难度等信息,方便企业做最终决策。

文章包含AI辅助创作:项目管理新趋势:2026年最受欢迎的5大文档编审管理平台解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/94193

赞 (0)
飞飞飞飞
团队协作必备:2026年最受欢迎的5款最近比较火的文档协同软件推荐
上一篇 2026年9月15日 下午5:55
项目管理效率翻倍!2026年度5款顶级文档结构化管理工具推荐
下一篇 2026年9月15日 下午5:56

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
