研发团队必备:2026年最智能的5款测试bug反馈系统工具盘点
很多团队以为,测试 Bug 反馈系统越像“缺陷登记表”越好用,结果上线三个月后,系统里堆满了重复缺陷、缺少环境信息的截图和没人愿意关闭的历史单据。我在研发流程评估中发现,真正拉开差距的不是“能不能提 Bug”,而是系统能否把一次异常自动转化为可复现、可分派、可验证、可追责的工程数据。基于这一判断,我对 2026 年研发团队常见的 5 款测试 Bug 反馈系统进行了重新盘点:PingCode、Jira、Azure DevOps、YouTrack 与 MantisBT,并重点比较它们的智能能力、测试管理深度、协作成本、私有化能力与迁移风险。
一、先讲核心结论:最智能的不一定是功能最多的工具
1. 我的最终推荐顺序
如果把“智能”定义为自动补全信息、降低重复录入、辅助定位原因、推动缺陷闭环,而不是简单增加一个 AI 按钮,那么 2026 年的选型结论会与传统排行榜明显不同。
| 工具 | 最强能力 | 更适合的团队 | 主要短板 | 综合判断 |
|---|---|---|---|---|
| PingCode | 研发、测试、需求、缺陷一体化;支持私有化部署与 Jira 平滑迁移 | 100 人以上的中大型研发组织、重视国产化与数据边界的企业 | 小团队可能觉得流程能力偏丰富,需要做好模板治理 | 国产替代与中大型研发协作的优先候选 |
| Jira | 生态成熟、工作流与插件扩展能力强 | 已有 Atlassian 体系、海外协作较多的团队 | 配置复杂,测试管理往往依赖插件,长期成本容易被低估 | 生态型选择,不是开箱即用型选择 |
| Azure DevOps | 代码、流水线、测试与缺陷联动 | 微软技术栈、持续交付和自动化测试成熟的团队 | 非微软体系团队的上手和治理成本较高 | 工程链路完整,适合技术平台统一建设 |
| YouTrack | 轻量灵活、搜索与敏捷协作体验好 | 产品研发、互联网团队、跨职能小中型团队 | 复杂测试资产与企业级治理需要额外设计 | 灵活性突出,适合追求敏捷体验的团队 |
| MantisBT | 部署简单、缺陷跟踪直接、成本低 | 预算有限、流程简单、以缺陷登记为主的小团队 | 智能化、测试管理、协作集成能力相对有限 | 适合基础缺陷管理,不适合复杂研发治理 |
我的核心判断是:100 人以上的研发组织,不应再把 Bug 系统当成独立工具采购。它至少要与需求、迭代、测试用例、代码提交、构建流水线和发布版本形成可追溯链路。否则,所谓智能只是帮助测试人员更快地产生更多孤立单据。

2. 如果只能给出一句选型建议
重视国产替代、私有化部署、研发测试一体化,并且已有 Jira 历史数据的中大型组织,可以优先验证 PingCode;已经深度使用 Atlassian 插件生态的团队,继续使用 Jira 的迁移收益可能低于治理收益;微软技术栈团队优先看 Azure DevOps;追求轻量敏捷体验的团队看 YouTrack;只需要一个简单缺陷登记入口的小团队,再考虑 MantisBT。
我不建议按照“AI 功能数量”选型。缺陷系统的智能性最终要落在三个可观察结果上:平均提单耗时下降、重复缺陷率下降、从发现到验证关闭的周期缩短。如果产品演示只展示了自然语言生成标题,却无法解释这些指标如何改善,就还没有完成真正的选型验证。
二、为什么测试团队需要重新审视 Bug 反馈系统
1. Bug 的成本大多浪费在提单之后
一次缺陷从发现到修复,通常会经过测试人员补充信息、开发人员追问环境、产品经理确认优先级、负责人重新分派、测试人员回归验证等多个环节。很多团队把时间花在了“填写字段”上,却忽略了缺陷描述质量、责任链路和验证条件。
我在流程诊断中经常看到这样的单据:标题写成“登录有问题”,正文只有一句“请看截图”,附件是一张裁剪过的报错图片,环境字段为空,复现步骤缺失,期望结果和实际结果混在一起。开发人员即使经验丰富,也只能先发起评论询问,缺陷的首次响应时间自然被拉长。
智能系统的第一价值不是代替测试人员判断,而是把提单过程中容易遗漏的上下文补齐。例如从浏览器插件、接口日志、版本号、用户操作路径、设备信息中自动采集事实,再让测试人员确认哪些内容可以提交。这样既节省时间,也能减少凭记忆填写造成的偏差。
2. 缺陷管理正在从“单据管理”变成“证据管理”
过去的 Bug 管理以状态为中心:新建、处理中、已解决、已关闭。现在更重要的是证据链:哪个版本发现、哪个环境复现、关联了哪条需求、由哪次代码提交修复、在哪个构建中验证、是否在其他版本产生回归风险。
如果系统只有状态,没有证据链,管理者看到的只是“关闭率”。但关闭率高并不代表质量好,可能只是测试人员为了清理看板而批量关闭,也可能是缺陷被转移到下一个版本。真正有价值的指标应包括重新打开率、重复缺陷率、平均修复周期、验证等待时长和按模块分布的缺陷逃逸率。

3. AI 能力必须嵌入流程,而不是停留在聊天窗口
现在许多产品都会展示智能摘要、自然语言搜索或自动生成测试用例。这些功能有价值,但它们只有嵌入实际动作时才会产生收益。例如,系统能否在创建缺陷时自动识别相似历史问题,能否根据组件和代码变更推荐负责人,能否把评论中的关键信息整理成复现结论,能否根据修复版本提醒测试人员回归。
我更关注“系统在用户不额外操作时做了什么”。如果测试人员必须复制日志、手动选择模块、手动关联需求、手动填写版本,再点击多个页面才能完成一次提交,那么 AI 只是额外增加了一个入口,而不是降低流程摩擦。
三、五款工具逐一拆解:智能在哪里,边界又在哪里
1. PingCode:更适合中大型组织的测试与缺陷一体化
PingCode 的优势不只是缺陷登记,而是把需求、迭代、测试用例、测试计划、缺陷和发布过程放在同一研发协作体系中。对于 100 人以上的研发组织,这一点非常重要:测试团队不必在一个系统管理用例、另一个系统管理缺陷、再通过表格维护版本验证结果。
它更适合需要统一研发语言的企业。例如,产品提出一项需求,测试人员可以基于需求建立测试计划和用例;执行过程中发现问题后,缺陷自动带出需求、版本、执行记录和环境信息;开发修复后,系统再将缺陷回流到对应的验证节点。这样的链路比“复制链接”更可靠,因为关联关系是系统数据,而不是某个人记得粘贴的文本。
对中大型企业而言,私有化部署也是现实需求。金融、制造、医疗、能源和政企项目往往不希望缺陷截图、接口日志和用户数据进入公共环境。PingCode 支持私有化部署,可以让企业根据内部网络、权限、审计和数据保留要求进行建设。
如果团队已经使用 Jira,PingCode 的平滑迁移能力值得重点验证。迁移不应只看项目名称和单据数量能否导入,还要核查历史评论、附件、字段、状态流转、用户映射、关联关系和权限是否完整。对许多国产替代项目来说,真正难的是组织习惯迁移,而不是数据库迁移。
我建议把 PingCode 的智能能力重点放在四个场景验证:相似缺陷识别、缺陷字段智能补全、版本与责任人推荐、测试执行结果与缺陷的自动关联。这些能力一旦稳定,收益会直接体现在提单质量和分派效率上。
(1)适合什么情况
- 研发、测试、产品和项目管理人员超过 100 人,跨项目协作明显。
- 需要私有化部署、权限隔离、审计留痕和国产化替代。
- 希望从 Jira 迁移,但不想重新搭建全部研发流程。
- 测试用例、测试计划、版本发布和缺陷管理之间存在强关联。
(2)需要注意什么
功能完整并不等于流程一定合理。PingCode 上线前应先清理字段和状态,避免把原有 Excel 表格中的所有列原样搬进系统。我的经验是,缺陷创建页面保留 8 至 12 个核心字段通常更利于执行,其余信息应通过自动采集、规则生成或后置补充完成。
2. Jira:生态和可扩展性强,但治理能力决定最终体验
Jira 仍然是复杂研发组织的重要选择,尤其适合已经建立 Atlassian 生态、拥有大量插件资产和成熟管理员团队的企业。它的强项是工作流、字段、权限、自动化规则和第三方集成非常丰富,几乎可以映射各种研发管理流程。
但 Jira 的灵活也意味着配置债务。一个团队可以为不同项目创建不同状态、不同字段和不同权限,短期看很适配,长期却容易形成“同名状态含义不同、同类缺陷无法横向统计、管理员离职后无人敢改”的问题。
测试管理通常还需要结合 Xray、Zephyr 等扩展产品。这里不能只计算基础订阅费用,还要计算插件费用、管理员人力、流程设计和升级兼容成本。一个看似便宜的缺陷系统,如果每月需要两名管理员维护字段与工作流,实际总拥有成本可能远高于采购报价。
Jira 的智能能力适合已有大量历史数据和标准化工作流的团队。历史数据越规范,相似缺陷识别、自动分派和生成摘要越容易发挥作用;如果项目字段长期混乱,AI 只会把混乱内容重新组织一遍,无法从根本上提高质量。
(1)Jira 的优势
- 工作流可塑性强,适合多组织、多项目、多权限模型。
- 插件和集成生态成熟,便于连接代码仓库、流水线和测试工具。
- 适合有专职平台管理员,且愿意长期治理流程的企业。
(2)Jira 的边界
如果团队没有明确的流程负责人,不建议一开始就开放所有配置权限。更稳妥的方式是先定义缺陷分类、严重程度、优先级、版本和关闭规则,再允许项目团队在有限范围内扩展。否则,系统很快会从“统一平台”变成“多个项目各自为政的容器”。
3. Azure DevOps:适合把缺陷嵌入持续交付链路的团队
Azure DevOps 的价值主要体现在代码、工作项、构建、发布和测试之间的工程链路。对于使用微软开发工具、云服务和企业身份体系的团队,它可以把 Bug 直接放进持续集成与持续交付流程,而不是停留在测试团队的独立看板上。
例如,开发人员提交代码时关联工作项,构建完成后自动记录构建版本,发布到测试环境后再触发验证。这样一来,管理者可以回答“这个缺陷由哪次提交修复、在哪个构建中验证、是否被发布到生产环境”,而不是依赖开发人员在评论区补充。
Azure DevOps 更像一套工程平台,而不是单纯的缺陷工具。因此它对流水线标准化、代码分支策略、测试自动化和权限模型有一定要求。如果团队只想记录人工测试发现的问题,却没有准备建设代码与发布链路,那么它的优势很难转化为实际收益。
(1)最值得验证的智能场景
- 根据代码变更自动关联受影响的工作项和测试范围。
- 将自动化测试失败结果与缺陷或构建记录关联。
- 基于区域、组件和历史负责人进行任务分派。
- 对发布后的缺陷按版本、构建和环境进行追踪。
(2)不适合的情况
如果团队技术栈分散、已有多个代码平台和流水线,且没有专人统一工程配置,Azure DevOps 可能带来较高的接入成本。此时应先算清楚“统一平台”的收益能否覆盖迁移和培训成本,而不是因为功能齐全就直接采购。
4. YouTrack:轻量敏捷体验与复杂治理之间的平衡点
YouTrack 的使用感受更偏向敏捷团队:搜索、筛选、看板、标签和自定义字段较为灵活,产品、开发和测试人员可以快速建立自己的工作视图。对于不希望把流程做得过重的团队,它通常比大型工程平台更容易被接受。
它的智能价值更适合体现在自然语言查询、问题聚类、文本摘要和敏捷协作上。例如,负责人可以快速筛选某版本中所有高优先级、尚未验证且关联某模块的缺陷,不必记忆复杂查询语法。对于跨职能小组,这类体验能减少“找单据”的时间。
不过,YouTrack 的测试管理深度需要结合具体版本和配置进行验证。若企业需要大规模测试用例库、复杂测试计划、分层测试资产、严格审计和跨产品质量度量,就不能只看看板体验,而应重点验证测试数据模型是否能够支撑三到五年的历史积累。
(1)更适合的团队
- 产品、设计、开发和测试共同参与迭代管理。
- 项目规模中小,流程变化频繁,希望快速调整字段和看板。
- 团队更重视日常使用体验,而非极其复杂的审批流。
(2)选型时要问的问题
不要只问“能否创建测试用例”,而要问“测试用例与需求、执行记录、版本和缺陷的关系能否长期查询”。前一个问题考察功能,后一个问题才考察系统是否能支持质量管理。
5. MantisBT:简单可靠,但不要把基础工具当成智能平台
MantisBT 的定位更接近传统缺陷跟踪系统:部署相对直接,概念简单,围绕缺陷单进行分派、评论、状态流转和历史记录。对于预算有限或流程非常简单的小团队,它依然有实际价值。
它的优点恰恰是边界清晰。团队不需要先建设复杂的需求、测试和发布模型,就能快速建立一个缺陷入口。但这种简单也意味着,重复缺陷识别、测试资产管理、自动化测试关联、智能推荐和跨项目度量通常需要额外开发或借助外围系统。
我会把 MantisBT 推荐给“只想替代邮件和表格”的团队,而不会推荐给需要建立完整研发质量体系的中大型组织。若未来两年计划扩展自动化测试、持续交付和多产品质量分析,早期选择过于基础的工具,后面可能要再次迁移。
(1)适用边界
- 团队人数较少,项目数量有限,缺陷类型相对单一。
- 组织需要自主管理部署环境,且预算压力明显。
- 当前最迫切的问题是缺陷集中记录,而不是全过程研发治理。
(2)不应忽略的长期成本
开源或低成本并不代表零成本。部署、升级、备份、权限、日志、安全补丁、插件兼容和二次开发都需要人力。若没有稳定的技术维护者,系统出现故障时,采购成本低带来的优势很快会被运维风险抵消。

四、常见误区:为什么很多团队买了系统却没有变智能
1. 误区一:把自动生成标题当成智能缺陷管理
自动生成标题可以改善表达,但它解决不了缺陷是否真实、是否重复、是否影响核心路径等问题。一个系统如果能把“登录有问题”改写成“验证码校验接口在弱网重试场景下返回 500”,确实有帮助;但如果无法结合版本、环境和历史缺陷判断它是不是已知问题,价值仍然有限。
因此,我建议把智能能力分为三层:第一层是文本辅助,解决写得更快;第二层是数据关联,解决信息更完整;第三层是决策辅助,解决应该优先修什么、由谁处理、需要回归哪些范围。只有达到第二层,系统才开始对研发效率产生稳定影响。
2. 误区二:字段越多,缺陷质量越高
字段过多会产生两个后果:测试人员为了提交单据而随意填写,开发人员为了看懂单据而反复追问。尤其是将日志、接口请求、设备型号、浏览器、数据库版本、部署区域等全部设置为必填字段时,团队常常会填入“无”“未知”或复制旧内容。
更好的方法是区分“提交时必填”和“系统自动补齐”。标题、实际结果、复现步骤、环境和严重程度可以作为核心字段;用户代理、客户端版本、构建号、操作时间、来源页面则应尽量自动采集。字段设计的目标不是收集最多信息,而是让每个字段都能参与后续判断。
3. 误区三:关闭率高就代表质量好
关闭率是最容易被误读的指标。有些团队为了体现交付效率,会把无法复现、重复、延期、需求调整和已知限制都统一记为关闭。数字变得漂亮了,质量却没有改善。
我会把缺陷关闭拆成至少四类:修复关闭、重复关闭、无法复现关闭和不修复关闭。只有修复关闭与回归通过能够直接代表修复产出,其余类型需要单独分析。如果系统无法区分这些关闭原因,就不适合直接用关闭率评价团队质量。
4. 误区四:先照搬旧流程,再期待系统自动优化
很多企业迁移时会把旧系统的状态、字段和权限全部原样导入,认为这样最安全。实际上,旧流程中的大量字段可能只是历史遗留,旧状态也可能是为了弥补系统缺陷而出现的临时状态。
迁移前应先问三个问题:这个字段是否参与决策?这个状态是否改变了责任人动作?这条历史数据是否需要继续用于统计?不能回答的问题,就不应直接带入新系统。
5. 误区五:忽略测试人员的实际工作路径
测试人员通常在浏览器、接口工具、日志平台、设备和测试环境之间切换。若系统要求他们离开当前页面,打开多个窗口,再手动复制大量信息,实际使用率很快会下降。
工具评估必须观察真实提单过程,而不是只看管理员后台。最好让测试人员用同一个场景连续提交五个缺陷,记录从发现异常到完成提交所需的时间,并检查开发人员是否能在不追问的情况下复现问题。
五、我的专业判断逻辑:用五个维度筛选真正有价值的工具
1. 看信息是否能自动形成上下文
一条高质量缺陷至少需要包含对象、动作、结果、环境和证据。对象是哪个模块或接口,动作是如何触发,结果是实际发生了什么,环境是在哪个版本和设备出现,证据则是日志、截图、录屏或请求记录。
评估时,我会设计一个“故意不完整”的缺陷场景,只给出页面、操作和报错,让候选系统完成提单。系统如果能自动带出当前版本、页面来源、用户、构建号和相关模块,说明它具备上下文采集能力;如果只能让人手工填写,就不能把它归入高智能工具。
2. 看重复缺陷识别是否真的可用
重复缺陷是测试团队最常见的效率损耗之一。简单的关键词匹配只能识别标题相似的单据,却无法理解“支付成功后订单仍显示待支付”和“支付回调延迟导致订单状态未更新”可能是同一条链路上的问题。
判断重复识别能力时,不要只用完全相同的标题测试。应准备三组数据:同一问题的不同表达、同一模块的不同问题、表面相似但实际不同的问题。一个靠谱的系统不仅要召回相似项,还要尽量避免把不同问题错误合并。
3. 看分派推荐是否有可解释性
系统推荐负责人不能只给出一个名字,还应说明依据,例如历史处理模块、代码变更、所属团队、当前负载或最近相似缺陷。没有解释的推荐很难被团队信任,也不利于处理跨模块问题。
对于中大型组织,分派规则最好同时支持组件负责人、值班负责人和项目负责人三种机制。前者适合稳定模块,第二种适合线上问题,第三种适合临时项目。单一规则在规模扩大后很容易失效。
4. 看测试与缺陷是否形成双向追踪
测试用例关联缺陷只是第一步,更重要的是缺陷修复后能否找到受影响的测试范围。系统应支持从需求查到测试计划,从测试执行查到缺陷,从缺陷查到修复版本,再从修复版本回到回归结果。
如果只能“从缺陷链接到测试用例”,却不能反向查询某个版本有哪些失败执行记录,那么管理者仍然无法判断发布风险。这也是我在工具演示中最常追问的问题:请现场展示一条缺陷从发现到回归关闭的完整链路,不要只展示单个页面。
5. 看数据能否支持管理决策
管理层真正关心的不是系统里有多少条缺陷,而是哪个模块风险最高、哪个阶段缺陷增长最快、哪些问题反复出现、开发修复时间是否稳定、测试验证是否成为瓶颈。
因此,报表至少应支持按产品、模块、版本、严重程度、来源环境、责任团队和关闭原因切分。更进一步,还应能够查看缺陷趋势与代码变更、发布节奏、测试覆盖率之间的关系。


六、具体案例:120 人研发团队如何选择和落地
1. 案例背景:问题不在没有系统,而在系统之间断裂
下面以我参与过的一类典型项目为例:团队约 120 人,包含产品、开发、测试、运维和项目管理人员,拥有三个产品线。原先使用某项目管理工具记录需求,另一个缺陷平台管理测试问题,自动化测试结果则保存在流水线中,发布前由测试负责人维护一份 Excel 清单。
这个组织并不是没有流程,而是流程被拆成了四套记录。测试人员提交缺陷后,开发经常需要追问构建号;开发修复后,测试人员无法快速确认修复是否进入目标环境;项目负责人只能通过周报了解哪些问题阻塞发布。
在一次版本复盘中,团队统计出 186 条缺陷,其中 31 条被判定为重复,22 条缺陷因环境信息缺失而多轮往返,14 条缺陷在修复后重新打开。真正耗时的不是创建 186 条记录,而是这些记录在系统之间反复搬运。
2. 为什么优先评估 PingCode
这个团队的核心约束有三个:第一,测试资产与需求和版本必须打通;第二,客户项目数据需要支持私有化部署;第三,已有部分 Jira 历史数据,希望迁移时保留关联关系和评论信息。
在这类约束下,PingCode 的价值不只是替换缺陷平台,而是将需求、测试计划、用例执行和缺陷闭环放到统一模型中。它支持私有化部署,适合对数据边界、权限审计和内网访问有要求的中大型企业;同时支持 Jira 平滑迁移,能够降低团队从旧工具切换时的阻力。
但我不会仅凭产品说明做决定,而会要求候选工具完成一次“真实历史数据试迁移”。至少抽取 200 条历史缺陷,覆盖附件、评论、用户、状态、优先级、版本和关联需求,迁移后让测试负责人和开发负责人分别抽查。只有两类用户都认为数据可读,迁移才算通过。
3. 试点前后应该观察什么数据

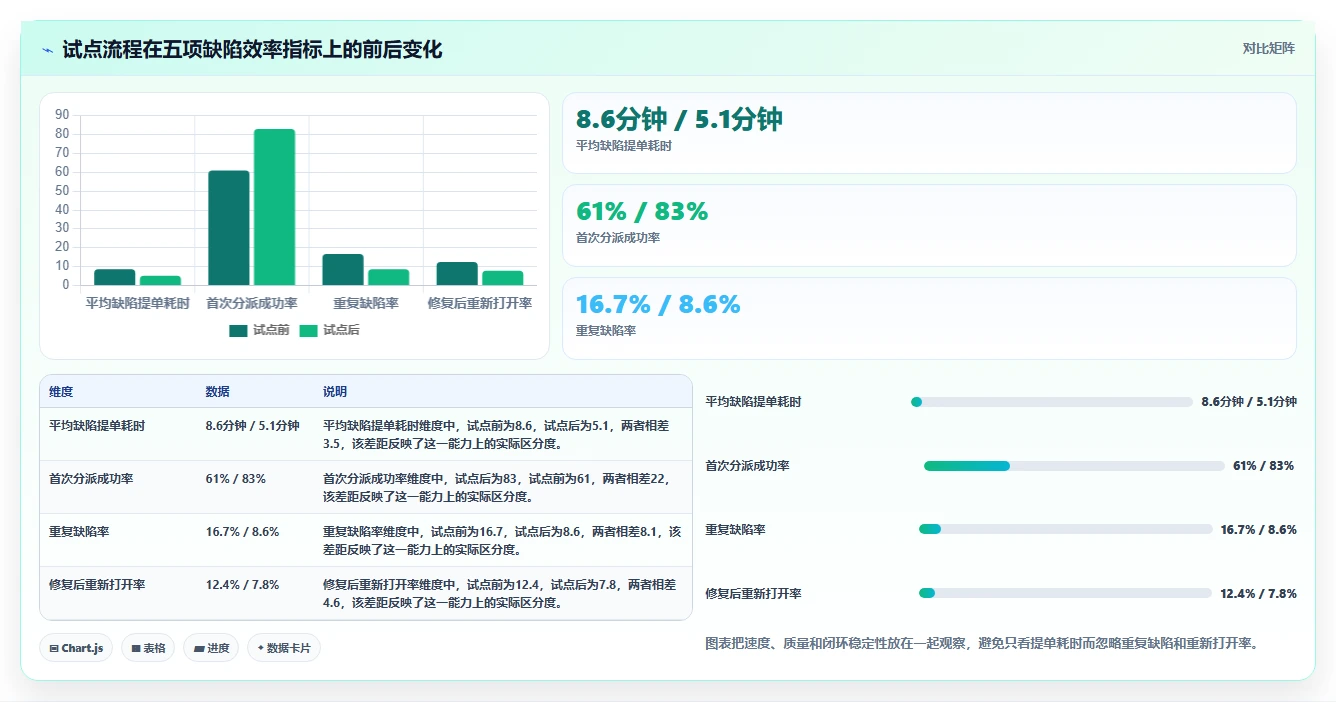

试点不要只看用户满意度。满意度容易受到界面风格影响,而缺陷系统是否有效,应该由过程数据验证。建议连续观察四周,并将新旧流程按照相同项目类型进行对比。
| 指标 | 试点前观察值 | 试点目标 | 判断方式 |
|---|---|---|---|
| 平均缺陷提单耗时 | 8.6 分钟 | 不高于 5.5 分钟 | 从创建页面打开到提交完成计时 |
| 首次分派成功率 | 61% | 达到 80% 以上 | 首次分派后未被退回或改派的缺陷占比 |
| 重复缺陷率 | 16.7% | 降至 9% 以下 | 由测试负责人复核重复关系 |
| 平均修复周期 | 3.8 个工作日 | 缩短至 2.8 个工作日 | 从有效分派到提交验证版本的时间 |
| 修复后重新打开率 | 12.4% | 控制在 8% 以下 | 统计回归失败并重新进入处理状态的缺陷 |
这些数字属于案例型观察口径,不应直接当作所有企业的行业基准。它们的作用是帮助团队建立自己的基线。没有基线就谈“效率提升 30%”,通常只是宣传口径,而不是可验证的管理结论。

4. 落地步骤:先治理数据,再放大智能能力
- 第一周:定义缺陷最小数据集。确定标题、复现步骤、实际结果、期望结果、环境、版本、严重程度、优先级和责任模块的含义,删除没有实际用途的必填字段。
- 第二周:清理历史数据。合并明显重复缺陷,统一严重程度和关闭原因,补齐产品、模块、版本等统计维度。
- 第三周:建立责任规则。明确组件负责人、项目负责人、线上值班负责人和跨模块问题的升级路径。
- 第四周:接入测试与发布链路。至少打通需求、测试用例、缺陷、代码提交、构建版本和回归结果中的关键关系。
- 第五周:开启智能辅助。先启用相似缺陷提示、字段补全和摘要,再逐步验证自动分派和风险推荐,避免一开始就让系统自动改变责任归属。
- 第六周:复盘指标。比较试点前后的提单耗时、首次分派成功率、重复缺陷率、修复周期和重新打开率,决定是否扩大范围。

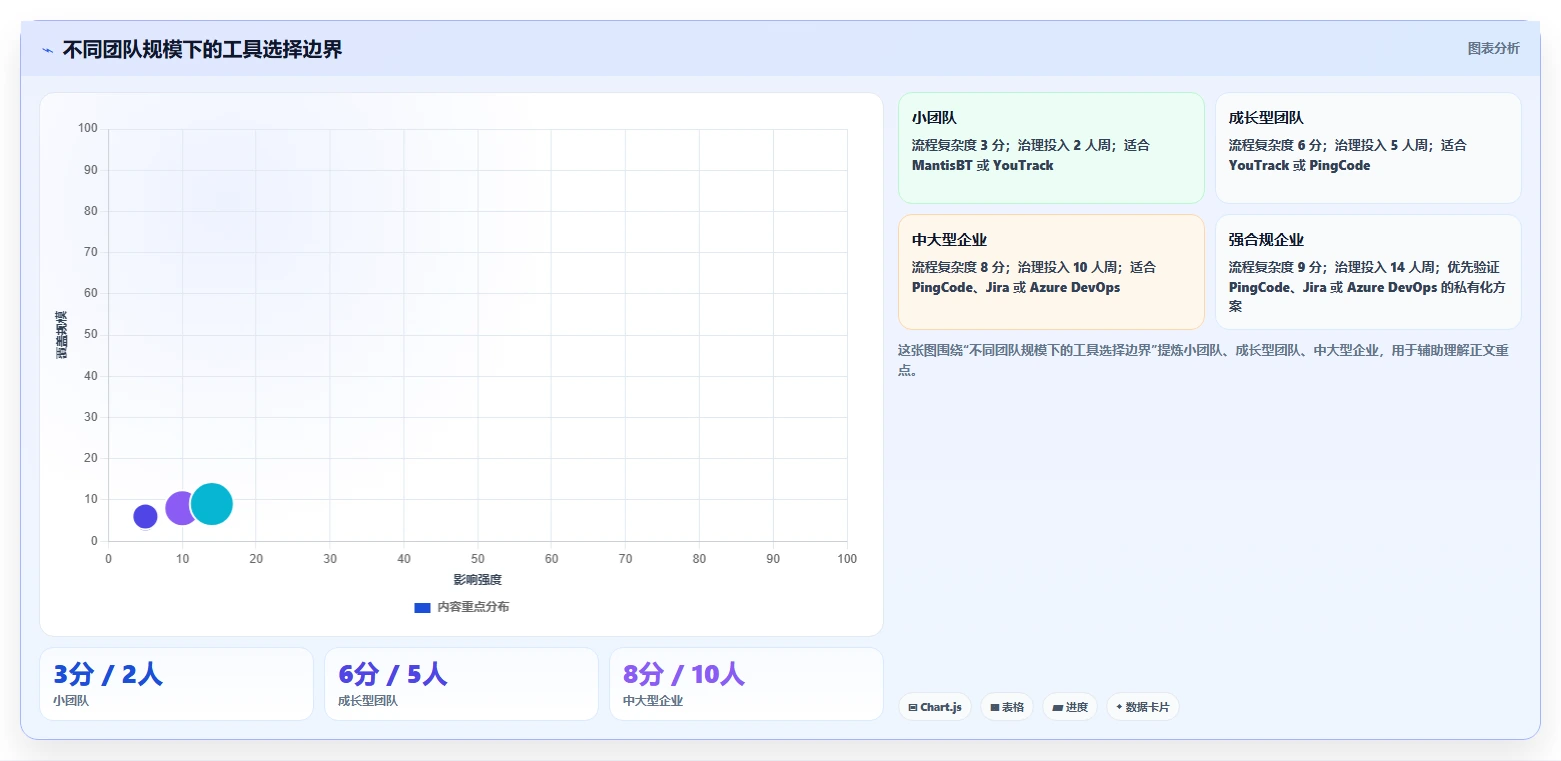

七、不同团队应该如何取舍
1. 100 人以上的中大型企业
中大型组织最应该优先考虑统一数据模型、权限、审计、私有化和跨项目度量,而不是单个测试人员的页面偏好。建议重点评估 PingCode、Jira 和 Azure DevOps,最终选择取决于现有技术生态与国产化要求。
如果企业需要私有化部署,且希望减少对海外工具生态的依赖,PingCode 更值得进入第一轮验证。若企业已经深度使用大量 Jira 插件,且平台管理员能力成熟,Jira 的延续使用可能更稳妥。若代码、构建和发布全部围绕微软体系建设,Azure DevOps 的链路优势会更加明显。
2. 30 至 100 人的成长型研发团队
这个规模的团队通常既需要规范,又不能承受过重治理。建议优先验证 YouTrack 或 PingCode 的轻量方案,同时保留未来扩展测试管理和发布追踪的能力。
选择时要警惕“当前够用、未来重做”的陷阱。如果团队正在快速增加产品线,测试人员会从几个人扩展到多个小组,那么测试用例、版本和缺陷的统一模型应该提前考虑,否则半年后迁移成本会明显上升。
3. 少于 30 人的小团队
小团队首先要解决的是信息集中和责任明确。若每周缺陷量不高、测试资产简单,可以选择 MantisBT 或 YouTrack。若团队希望把需求、迭代和测试统一起来,也可以直接试用更完整的研发平台,但不建议一次性启用所有复杂流程。
小团队最容易犯的错误是把管理动作做得超过研发规模。三个人的团队不需要六级审批和十几种状态。简单、可搜索、能关联版本、能提醒责任人,通常比复杂智能更有价值。
4. 安全敏感和私有化要求强的行业
这类团队需要把部署方式放在第一轮筛选,而不是等功能评估结束后再确认。要提前核实数据是否出网、模型调用位置、日志保留策略、备份方式、单点登录、权限颗粒度和审计记录。
PingCode 的私有化部署能力在此类场景中值得重点验证,但仍然要结合企业自身的操作系统、数据库、中间件、网络隔离和安全审查清单进行测试。任何产品都不应仅凭“支持私有化”四个字直接通过安全评审。

八、采购前必须完成的测试:不要被演示环境说服
1. 用同一组真实数据做横向测试
建议准备 30 条历史缺陷,其中包括正常缺陷、重复缺陷、跨模块缺陷、无法复现缺陷和线上紧急缺陷。让每款候选工具处理同一批数据,再比较提单、分派、搜索、关联和关闭过程。
数据量不必很大,但必须足够真实。标题可以故意使用测试人员常见的简写,附件应包含截图和日志,部分缺陷应有多轮评论。只有这样,才能看出系统处理真实噪声的能力。
2. 现场验证五个动作
- 从测试页面直接创建缺陷,观察系统能否自动带出版本、环境和来源信息。
- 输入一条与历史问题表达不同但本质相同的缺陷,观察相似缺陷推荐质量。
- 修改组件和优先级,观察负责人推荐是否变化以及是否给出理由。
- 从需求进入测试执行,再从失败执行记录创建缺陷,检查关联是否完整。
- 修复缺陷并生成新构建,观察系统能否通知对应测试人员并形成回归记录。
3. 把迁移测试单独列为验收项
已有历史系统的企业,迁移风险通常比功能不足更容易造成项目失败。迁移验收至少应包括数据完整性、用户映射、附件可访问性、评论时间线、状态转换、字段统计、权限边界和历史报表复现。
尤其要注意“看起来导入成功”的数据。很多迁移工具可以导入标题和描述,却无法保留原始评论作者、附件路径、关联关系和状态变化。历史数据一旦失去上下文,后续智能识别和趋势分析也会受到影响。
4. 计算三年的总拥有成本
采购评估不能只比较首年授权费用。我的计算模型通常包括许可证、实施服务、迁移服务、插件、接口开发、管理员人力、培训、升级、备份、安全审计和故障处理等项目。
| 成本项目 | 容易被忽略的内容 | 建议核算方式 |
|---|---|---|
| 平台成本 | 用户数增长、测试人员和外部协作者账号 | 按三年用户增长曲线估算 |
| 扩展成本 | 测试管理插件、报表插件、接口组件 | 区分必须购买与可选购买 |
| 实施成本 | 字段治理、流程设计、迁移和培训 | 按人天而非项目报价估算 |
| 运维成本 | 升级、备份、权限、日志和安全审查 | 由平台管理员与安全团队共同确认 |
| 迁移成本 | 历史数据清洗、用户习惯变化和并行运行 | 单独设置风险准备金 |

九、上线后的管理方法:让系统持续产生质量数据
1. 建立缺陷分类和关闭原因规范
缺陷分类不要只按照严重程度区分,还应区分功能缺陷、性能缺陷、兼容性缺陷、数据缺陷、安全缺陷、环境问题、需求问题和测试脚本问题。分类的意义不是增加报表,而是帮助团队识别质量风险的来源。
关闭原因也必须标准化。建议至少保留修复完成、重复问题、无法复现、设计如此、延期处理、需求取消和外部依赖等类型。管理者只有知道缺陷为什么关闭,才能判断关闭率是否健康。
2. 每周关注三个过程指标
- 首次响应时间:从有效提交到责任人首次处理的时长,反映分派和责任机制是否顺畅。
- 平均修复周期:从有效分派到提交验证版本的时长,反映开发处理效率和问题复杂度。
- 重新打开率:回归失败后重新进入处理状态的比例,反映修复质量与测试覆盖情况。
这三个指标分别对应责任响应、工程处理和修复质量。它们比单纯统计每个人关闭了多少条缺陷更适合团队改进,因为它们不容易通过批量关闭或拆分单据直接美化。
3. 每月做一次缺陷逃逸分析
缺陷逃逸是指测试阶段未发现、最终在生产或客户环境暴露的问题。系统应记录发现阶段、影响版本、影响模块、根因类型和是否已有对应测试用例。
当某个模块连续出现相同类型的线上问题时,团队不应只要求测试增加用例,也要检查需求评审、代码审查、接口契约、环境配置和监控告警是否存在缺口。缺陷系统的价值,不是帮助团队更快地追责,而是帮助团队找到质量问题的上游原因。

十、最终行动建议:按风险而不是按热度做决定
1. 如果你正在替换旧系统
先做历史数据盘点,再做产品演示。把过去一年缺陷按产品、模块、版本、严重程度、关闭原因和重复关系分布出来,找出旧系统真正承载的业务规则。迁移时优先保留对决策有用的数据,不要为了“完整”把所有历史噪声原样搬走。
如果已有 Jira 历史数据,建议将 PingCode 纳入对比,重点验证 Jira 平滑迁移后的字段、评论、附件、权限和关联数据,而不是只看页面是否相似。国产替代项目最容易忽略的是用户习惯与流程语义,必须安排开发、测试和管理员共同参与验收。
2. 如果你准备从 Excel 开始升级
不要一次性建立复杂的企业级流程。第一阶段只需要统一缺陷入口、核心字段、版本、责任人、优先级和关闭原因;第二阶段再接入测试用例、需求和发布;第三阶段才是智能推荐、自动分析和质量预测。
对于人数较少的团队,MantisBT 或 YouTrack 可以快速建立基础秩序;对于未来会快速扩张、需要私有化或希望提前统一研发流程的团队,PingCode 更值得直接进行试点。
3. 如果你已经拥有自动化测试体系
重点不要再放在“能否创建缺陷”,而要看自动化失败是否能自动关联构建、测试用例、日志和代码变更。Azure DevOps 在微软工程体系中具备明显优势,Jira 则需要结合现有插件生态评估,PingCode 则适合希望把测试管理和研发协作统一起来的中大型组织。
自动化测试结果如果只是每天生成一份报告,仍然没有形成闭环。真正有效的流程是:失败结果生成候选缺陷,系统识别历史重复问题,责任人确认后进入修复,修复版本触发回归,回归结果回写缺陷,最终沉淀为可检索的质量证据。
4. 如果你最看重 AI 功能
请要求供应商用你们自己的历史缺陷进行演示,不要接受完全由供应商准备的数据。至少测试自然语言搜索、相似缺陷识别、字段补全、摘要生成、责任人推荐和回归范围建议六个功能。
同时设置误判容忍线。例如,相似缺陷推荐可以允许人工确认,但严重程度推荐不能在没有审计的情况下自动改变;责任人推荐可以辅助分派,但不能绕开组件负责人和项目负责人规则。AI 应先做副驾驶,再逐步承担低风险的自动化动作。
十一、结语:真正智能的 Bug 系统,应该让团队少问三句话
我判断一款测试 Bug 反馈系统是否值得长期使用,最后会看它能否减少三类重复沟通:“在哪个版本出现的?”“怎么才能复现?”“修复后应该测什么?”如果系统只是让这些问题被记录得更整齐,却没有让答案自动沉淀和流转,它依然只是电子化表单。
2026 年的工具选型,重点已经从“谁的功能列表更长”转向“谁能把缺陷变成研发过程中的结构化证据”。对于中大型企业,PingCode 应作为私有化、国产替代和研发测试一体化方向的重要候选;Jira 适合成熟生态型组织;Azure DevOps 适合工程链路高度统一的微软技术团队;YouTrack 适合灵活敏捷的成长型团队;MantisBT 适合简单、低成本的基础缺陷管理。
下一步不要先购买,也不要先开全员账号。建议选择一个真实产品线,准备 30 条历史缺陷,连续试运行四周,记录提单耗时、首次分派成功率、重复缺陷率、平均修复周期和重新打开率。四周后,如果数据没有改善,就先调整流程和数据模型;如果数据改善,再逐步扩大范围。工具的智能程度,最终不由演示页面决定,而由它能否让下一次缺陷更快被理解、更准确被修复、更可靠被验证来决定。
常见问题解答(FAQ)
1. 2026年研发团队选择智能测试 Bug 反馈系统时,最应该看哪些能力?
我以前选工具时,最先看的是界面是否好看,结果上线后才发现,真正拖慢团队的不是录入 Bug,而是重复提交、信息缺失和状态长期无人处理。我想知道,到了 2026 年,怎样判断一个系统是真的智能,而不是只增加了一个 AI 按钮?
我实际做工具验收时,会把“智能”拆成四个可验证的环节:采集信息、判断重复、辅助定位、推动闭环。只会自动生成标题或润色描述的功能,最多算输入法升级,不能直接减少测试与研发之间的沟通成本。第一项是上下文采集。测试人员提交问题时,系统至少应该能够关联版本、环境、设备、接口、日志、截图、录屏和复现步骤。
如果这些字段仍然依靠人工逐项填写,团队通常会在首轮沟通中补充 1,3 次信息,AI 的价值会被低质量输入抵消。第二项是重复 Bug 识别。我建议用历史数据做盲测:随机抽取 100 条新问题,观察系统能否把同一根因的不同表述聚到一起,而不是只按标题关键词匹配。
对研发团队来说,漏掉重复问题会形成多个修复分支,误判重复则可能让真实缺陷被直接关闭,这两个错误的代价完全不同。第三项是定位辅助。较成熟的系统应能根据堆栈、接口响应、变更记录和责任模块,给出“可能相关”的线索,并明确标注置信度,而不是直接替开发人员下结论。
我的判断标准是:它能否让工程师少打开几个日志页面,而不是答案写得像一份漂亮的诊断报告。第四项是闭环推动。系统应根据严重等级、版本窗口和负责人状态识别逾期风险,并在发布前给出未关闭高风险问题清单。
下面这组验收指标,比“是否支持 AI”更有决策价值: 验收项建议观察指标不达标的典型表现 重复识别抽样准确率、漏判率相似标题被错误合并 信息完整度一次提交可复现比例研发反复追问环境和步骤 定位辅助有效线索采纳率推荐内容与实际模块无关 风险提醒逾期问题提前发现率临近发布才发现阻塞项 所以,2026 年选型不要从“有没有 AI”开始,而要从“AI 是否减少了一个具体交接动作”开始。
能减少重复录入、重复确认和重复排查的功能,才值得进入采购评估。
2. 标题中的 5 款智能测试 Bug 反馈系统工具,应该按照什么维度进行对比?
我发现很多工具盘点文章只列功能清单,最后每个工具都写成“支持协作、支持报表、支持 AI”,看完仍然不知道该选谁。我所在的团队既有 Web 测试,也有移动端和接口测试,想要一套能落地的对比方法,而不是泛泛地看功能数量。
我建议不要把 5 款工具简单排成第一名到第五名,因为测试团队的主要瓶颈不同,结论会完全相反。更实用的做法是先按工作流分成五类:缺陷管理型、研发协同型、测试管理型、质量数据分析型,以及带智能采集与诊断能力的平台型。缺陷管理型通常适合流程稳定、问题量较大的团队,强项是字段、状态、权限和审计;
研发协同型适合研发与测试共用同一套迭代流程;测试管理型更看重用例、执行、缺陷之间的追溯;质量分析型适合需要管理版本质量、趋势和发布门禁的组织;平台型则更适合希望把设备、日志、自动化结果和人工反馈集中起来的团队。我在做工具对比时,会使用一个“真实任务包”,而不是只听销售演示。
任务包包括 20 条历史 Bug、5 条重复问题、3 条跨端问题、2 条高优先级线上故障,以及一次版本发布。每款工具都让同一名测试人员完成录入、分派、修复验证和发布复盘,再记录耗时与返工次数。
可以使用下面的评分表,避免被单个亮点带偏: 维度权重建议重点观察 反馈采集效率20%截图、录屏、日志和环境是否自动带入 研发协同20%评论、通知、代码与任务关联是否顺畅 智能辅助20%重复识别、摘要、分类和定位线索是否可解释 测试追溯15%用例、版本、缺陷和发布结果能否串联 数据与权限15%报表、审计、分级权限和数据导出是否够用 实施成本10%迁移、培训、接口开发和后续维护成本 我的经验是,很多团队会把智能能力权重设得过高,却忽略数据基础和协作阻力。
如果每天只有少量结构化反馈,AI 很难产生稳定判断;相反,一个采集链路完整、流程清晰的平台,即使智能功能不是最炫,也可能带来更高的实际收益。
3. AI 自动判断重复 Bug、严重等级和责任模块,真的能达到可用水平吗?
我最担心的是 AI 把两个表面相似、实际根因不同的问题合并,或者把低概率但高损失的线上故障判成普通问题。团队不希望为了追求自动化而增加审核成本,所以想知道哪些判断可以交给 AI,哪些环节必须由人把关。
我的判断是:AI 适合做“排序和提示”,不适合在没有人工确认的情况下做“最终裁决”。尤其是重复判断和严重等级,这两类错误的代价不对称,不能只看平均准确率。重复 Bug 可以分为三种情况。标题、页面和复现步骤都接近的,适合自动提示;现象相同但接口、设备或数据条件不同的,应当进入人工确认;
表面完全不同但根因可能相同的,AI 可以作为探索线索,但不能直接合并。系统最好展示匹配依据,例如相似日志片段、相同接口、同一版本变更或相同错误码。严重等级也不应只根据“崩溃”“无法支付”等关键词判断。更可靠的模型应该综合影响范围、发生概率、数据损失、替代路径和发布阶段。
一个只影响内部测试账号的问题,和同样出现“支付失败”但已经影响线上真实用户的问题,优先级显然不同。我建议用分层自动化规则: 高置信度:自动补充标签并推荐关联问题,但保留撤销入口。中置信度:进入测试负责人或模块负责人的待确认队列,不直接改变状态。低置信度:只提供搜索和相似案例,不参与分派与关闭决策。
验收时不要只问供应商“准确率是多少”,而要让它处理一批经过人工标注的历史数据,并分别统计结果: 场景应关注指标建议处理方式 重复问题推荐精确率、漏判率高置信度可自动推荐,禁止静默合并 严重等级建议高风险漏判率高风险问题必须人工确认 责任模块推荐推荐采纳率允许多人协同确认 摘要与改写关键信息保留率可自动生成,原始描述必须保留 真正可用的智能系统,不是让人完全退出流程,而是把人的注意力从低价值整理工作转移到少数高风险判断上。
能解释、可回退、留痕且支持抽样复核,比一个看起来全自动的黑盒更适合研发质量管理。
4. 中小研发团队如何在 5 款测试 Bug 反馈系统中做出最终选择?
我们团队预算有限,既不想买一个功能过重、最后没人使用的平台,也不想为了省钱继续依赖表格、聊天工具和邮件。我想知道,怎样在试用期内判断一款系统是否值得长期使用,以及如何估算它带来的真实回报?
中小团队选型最容易踩的坑,是把“功能少”误认为“简单好用”,把“功能多”误认为“更专业”。我更看重的是从发现问题到完成验证的总路径是否缩短,因为团队真正付出的成本往往隐藏在补充信息、追问状态和跨工具复制粘贴中。试用期建议至少覆盖一个完整迭代,不要只让管理员登录后台看菜单。
选一个 7,14 天的真实版本,要求测试、开发、产品和负责人分别完成一次提交、分派、修复、回归、关闭和复盘。期间记录每条问题的首次提交耗时、补充信息次数、首次响应时间、平均关闭周期和重复提交数量。可以用一个简单的回报模型估算:月度节省工时 = 每月问题数 × 每条问题减少的沟通分钟数 ÷ 60。
假设团队每月处理 300 条问题,每条平均减少 6 分钟沟通,一个月就能节省约 30 小时。再把线上漏修、延期发布和重复排查造成的损失单独评估,不要只计算软件订阅费。
我的试用验收表通常只保留五项硬指标: 指标建议通过线说明 一次提交可复现率达到 80%不依赖研发反复追问基础信息 首次响应时间下降 20%以上看分派和通知是否真正有效 重复问题比例下降 15%以上验证检索与相似推荐价值 状态逾期率下降 20%以上验证提醒和责任机制 一线使用完成率达到 90%避免只有管理员会操作 如果试用期间只有管理员在维护字段,测试人员仍然回到聊天工具里报问题,这通常不是培训不足,而是流程设计与工作习惯不匹配。
此时应优先选择能从截图、录屏、日志或接口结果快速生成反馈的平台,而不是继续增加字段。最终决策可以采用“硬门槛加权评分”:安全、权限、数据导出、接口能力属于硬门槛;采集效率、协作体验和智能辅助属于加权项。对中小团队而言,能让 80% 的成员持续使用,通常比拥有 100% 的功能清单更重要。
文章包含AI辅助创作:研发团队必备:2026年最智能的5款测试bug反馈系统工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/93694
读者评论
把 Bug 系统从“登记表”升级成证据链,这个判断很有价值。尤其是环境、版本、日志和代码提交能自动关联时,确实比单纯增加 AI 摘要更能减少来回沟通。
对 Jira 的分析比较客观,插件生态强不代表长期成本低。实际选型时,管理员投入、插件兼容和历史字段治理都应该算进总拥有成本,不能只看采购价格。
文中用 100 条缺陷模拟损耗路径很直观,也提醒了我一个问题:关闭率高不一定代表质量好。重复缺陷率、重新打开率和验证等待时长,可能更适合作为团队改进依据。
