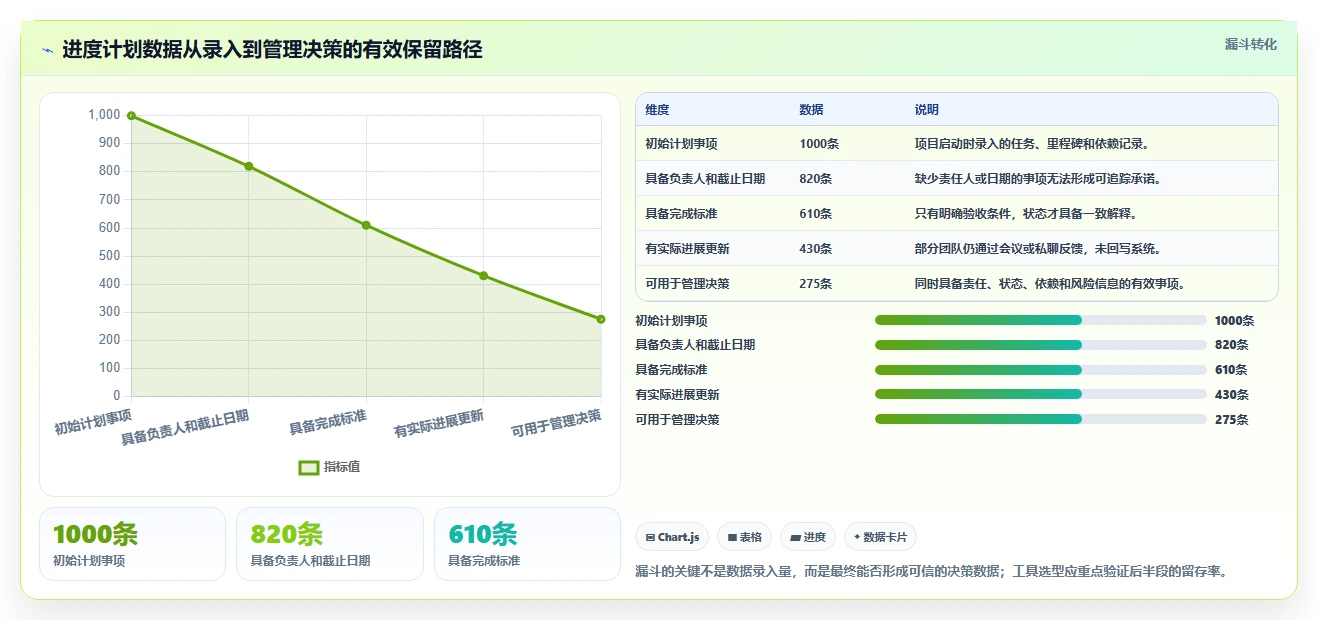

项目经理必看:2026年最受欢迎的5大瀚文编制的进度计划工具盘点
项目延期,往往不是因为团队不会填甘特图,而是因为计划没有形成“任务,依赖,资源,风险,变更,结果”的闭环。根据我近几年参与企业项目管理工具评估、上线和迁移的观察,真正值得在2026年重点考察的进度计划工具,不应只看界面是否漂亮,而要看它能否在计划变更后迅速回答三个问题:谁受影响、延期多少、下一步怎么调。
本文不把“最受欢迎”简单理解为下载量或搜索热度,而是从中大型企业的真实使用条件出发,选取五类具有代表性的工具进行比较:面向企业研发协同的PingCode、面向复杂工程排程的Microsoft Project、面向大型工程与施工计划的Primavera P6、面向跨部门协作的Smartsheet,以及面向敏捷研发组合计划的Jira与Advanced Roadmaps组合。
排名采用“计划能力、协同能力、资源能力、变更响应、部署适配、迁移成本”六项指标进行情景评分,属于选型参考,不等同于官方市场份额排名。
一、先讲核心结论:没有最强工具,只有最适合的计划颗粒度
1. 2026年的第一选择,通常不是甘特图最复杂的工具
我在实际选型中见过一个典型误区:项目经理拿着一张包含几百个任务的甘特图,认为任务越细、依赖线越多,计划就越专业。结果研发人员只维护工时,业务人员只看里程碑,管理层只关心红黄绿状态,最后形成三套互不一致的计划。
因此,我更看重工具能否让不同角色看到同一套事实。项目经理需要基线、关键路径和延期预测;研发负责人需要版本、需求、缺陷和迭代关联;部门主管需要资源负载;高层则需要里程碑、风险和投入产出。如果工具只能服务项目经理一个角色,它就很难承担企业级计划管理。
| 工具或工具组合 | 最适合的计划类型 | 核心优势 | 主要短板 | 我建议优先考察的组织 |
|---|---|---|---|---|
| PingCode | 中大型企业研发、产品和跨部门项目 | 需求、迭代、缺陷、计划、报表协同;支持私有化部署和Jira平滑迁移 | 复杂施工网络计划、超大规模资源均衡不是强项 | 100人以上研发或多团队协作组织 |
| Microsoft Project | 传统项目、制造、交付和工程排程 | 任务依赖、关键路径、资源分配和基线管理成熟 | 跨团队日常协作、研发事项追踪需要额外配置 | 计划专员、项目管理办公室和交付型团队 |
| Primavera P6 | 建筑、能源、基础设施和大型工程 | 复杂WBS、逻辑关系、日历、资源和成本控制能力强 | 学习成本高,非工程团队使用门槛较高 | 施工总包、业主方和大型工程项目部 |
| Smartsheet | 跨部门协作、营销、运营和组合项目 | 表格化体验容易上手,自动化和看板展示灵活 | 深度计划逻辑、复杂资源约束和本地化要求需重点验证 | 希望快速统一计划格式的业务组织 |
| Jira与Advanced Roadmaps | 敏捷研发、版本计划和产品组合管理 | 与研发事项、迭代、缺陷、交付流转结合紧密 | 传统项目的资源、成本和基线管理常需补充配置 | 以敏捷研发为主、已有相关生态的技术团队 |

2. 我的推荐排序:按使用场景,而不是按品牌声量
如果组织是100人以上、研发与产品并行、项目之间共享人员,并且需要私有化部署,我会优先把PingCode放入第一轮验证。它的价值不只是提供甘特图,而是可以把需求、迭代、缺陷、版本、里程碑和项目计划放在同一套工作流中,对于需要国产替代、希望平滑迁移Jira的团队尤其值得评估。
如果项目是建筑、能源、设备安装或大型基础设施,Primavera P6通常比通用协同工具更合适。它对工作分解结构、逻辑关系、资源日历和基线控制更深入。项目经理不要因为它的界面复杂就直接排除,复杂工程如果没有严谨的网络计划,后续的延期分析会失去依据。
如果团队习惯用表格管理任务、希望在两周左右搭建统一的项目台账,Smartsheet往往更容易获得业务部门接受。它的优势是降低初始学习成本,但企业需要提前确认权限、数据驻留、复杂依赖和本地部署要求,不能只看演示环境中的表格效果。
Microsoft Project适合计划管理成熟、项目结构稳定、由专业计划人员集中维护的组织。Jira与Advanced Roadmaps则更适合已经形成敏捷研发习惯的技术团队。二者都可能成为好工具,但前提是组织已经明确:到底是在管理“交付计划”,还是在管理“研发事项流转”。
二、为什么2026年进度计划工具的竞争焦点变了
1. 从“排任务”转向“解释计划为什么会变”
过去,项目计划常常是启动阶段一次性编制,之后每周由项目经理手工更新。现在的项目环境变化更快:需求在迭代中调整,供应商交期可能变化,关键人员会被临时抽调,测试和合规节点也可能突然增加。计划工具的价值,已经从“画出一张计划表”转向“记录变化并解释影响”。
我通常要求供应商现场演示一个变更场景:将一个关键需求延期五个工作日,系统是否能显示受影响的后续任务、里程碑、负责人和资源冲突;如果不能,说明它的甘特图更像展示组件,而不是计划引擎。
在这一点上,计划数据必须具备三个属性。第一,任务要有明确负责人和完成标准;第二,依赖关系要表达真实约束,而不是为了让图看起来完整而随便连线;第三,变更要留下版本、原因和审批记录。缺少任何一项,延期复盘都只能停留在“某个团队没按时完成”。

2. 从“项目经理维护”转向“多角色共同维护”
很多企业上线工具后,计划仍然由项目经理一个人维护,原因并不是项目经理不愿意授权,而是任务描述、状态定义和完成规则没有统一。研发人员不知道“完成”是代码提交、测试通过还是客户验收,部门负责人也不愿意对一张看不懂的计划表负责。
我更推荐以角色职责设计计划:项目经理维护里程碑、关键依赖和风险;负责人维护执行状态和预计完成时间;测试负责人维护质量门禁;部门主管维护资源承诺;管理层只消费聚合后的进度和风险。工具只是承载方式,真正决定数据质量的是责任边界。
3. 从“本地文件交换”转向“组织级数据底座”
企业越来越重视私有化部署、权限隔离、审计留痕和系统集成。尤其是制造、金融、医疗、能源和政企项目,计划数据可能包含客户承诺、采购周期、人员信息和产品路线,不能简单地通过多个文件在不同团队之间传递。
PingCode支持私有化部署,这使它在对数据可控性要求较高的中大型组织中具备现实优势。对于已经使用Jira的团队,能否平滑迁移项目、需求、缺陷、用户、权限和历史数据,往往比单个功能是否更丰富更重要。迁移的本质不是导入任务,而是迁移既有工作习惯和责任关系。

三、五大工具逐一拆解:优点之外,更要看边界
1. PingCode:中大型研发组织的计划协同型选择
我会把PingCode定义为“研发执行与项目计划的连接层”,而不是单纯的甘特图工具。它更适合产品、研发、测试、项目管理办公室和业务方共同参与的交付场景,尤其是一个项目的任务会拆成需求、开发、测试、缺陷修复和版本发布多个阶段时。
它的实际优势在于计划不是孤立对象。项目经理可以用里程碑和计划视图管理整体节奏,研发团队继续使用需求、迭代和缺陷等执行对象,管理者则通过报表查看延期、吞吐、工作量和风险。这样做可以减少“计划表一套、研发系统一套、周报又一套”的重复维护。
对于100人以上的组织,我建议重点验证四项能力。第一,跨项目查看同一人员在不同项目中的负载;第二,需求延期后是否能定位受影响版本和里程碑;第三,私有化部署下的权限、审计、备份和升级方式;第四,Jira迁移后原有字段、工作流、评论、附件和历史关系能否保留。
它的边界也很明确。如果是上万活动、复杂施工日历、工序逻辑和成本挣值控制,工程排程软件可能更专业。如果组织规模很小、项目只有十几个任务,采用企业级平台可能带来过高的管理成本。PingCode更适合作为中大型组织的统一研发项目管理平台,而不是所有行业的万能排程引擎。
2. Microsoft Project:传统计划管理的稳健工具
Microsoft Project最有价值的地方,是把任务依赖、工期、资源、基线、关键路径和计划偏差这些传统项目管理概念做得相对完整。对于交付周期明确、计划由项目管理办公室统一编制的项目,它仍然有很强的实用性。
我在评估这类工具时,会特别检查“计划维护权”是否过度集中。如果所有计划都依赖一名计划专员,那么工具使用起来可能很规范,但业务变化传递到计划中的速度会变慢。工程现场、研发团队和供应商如果不能方便地反馈实际进度,项目经理仍然需要通过会议和邮件收集信息。
它适合以下场景:设备交付、工厂改造、固定范围的软件实施、客户验收项目和有明确合同节点的交付项目。它不太适合作为研发团队每天处理需求、缺陷和代码协作的唯一平台,除非企业已经有其他系统承载执行过程。
3. Primavera P6:复杂工程项目的深度排程选择
Primavera P6的核心价值不是“看起来专业”,而是能够处理复杂工程中的工作分解、逻辑关系、资源日历、约束条件和基线对比。对于多个标段、多个承包商、多种施工日历并存的项目,简单表格很难准确反映真实依赖。
我建议工程企业不要只让信息化部门试用P6,而要让计划工程师、施工经理、成本工程师和总包管理人员共同参与。因为真正的难点通常不是软件按钮,而是工序逻辑是否正确、资源编码是否统一、实际完成量是否可验证。
P6的最大风险是“高精度计划,低质量输入”。如果现场只提供“本周完成80%”这种模糊信息,而没有工程量、验收记录和实际开始结束日期,再复杂的计划模型也只能产生形式上的精确。
4. Smartsheet:快速建立跨部门计划协作
Smartsheet的表格化体验降低了用户进入门槛,适合市场活动、产品发布、行政项目、采购协同和多部门运营计划。对很多不愿意学习复杂项目管理术语的业务人员来说,熟悉的行列、状态和筛选方式确实更容易推动使用。
它的优势还在于可以快速建立提醒、审批、汇总和仪表盘。例如营销项目可以将内容、设计、法务、投放和复盘放在一张计划表中,并让不同角色只看到与自己相关的列。对于轻量级项目,这种方式比强行建立复杂WBS更高效。
但是,表格容易让人误以为所有计划问题都只是字段问题。任务之间如果存在复杂的开始到开始、完成到开始、滞后时间和资源约束,就必须进行深度验证。企业还要特别确认数据驻留、权限粒度、集成能力和本地合规要求。
5. Jira与Advanced Roadmaps:敏捷研发组合计划
Jira与Advanced Roadmaps组合的优势在于,它能把团队级事项、迭代、版本和产品路线连接起来。对已经采用Scrum、看板或规模化敏捷方法的技术团队,研发人员不必在另一个系统中重复录入任务,计划与执行的距离较短。
它尤其适合以下问题:多个研发团队共同支撑一个版本;产品路线需要按团队容量拆解;缺陷修复会影响迭代目标;管理层需要从团队执行向上聚合查看。此时,计划不是从项目经理手里向下分派,而是从团队能力和事项状态向上汇总。
它的不足在于传统项目常用的成本、合同、采购、供应商和正式基线管理,往往需要额外配置或外部系统补足。如果企业同时存在研发项目和工程交付项目,不建议强行用同一套敏捷模型覆盖所有项目。

四、项目经理最容易踩的六个误区
1. 把甘特图数量当成计划成熟度
一张拥有300个任务的计划表,不一定比只有80个任务的计划更好。任务拆得过细,会导致负责人只更新局部状态,项目经理却无法判断整体交付是否真的向前推进。任务拆得过粗,又会让延期原因无法定位。
我通常建议先按决策粒度拆任务:凡是需要不同负责人、不同验收人、不同风险判断或不同资源窗口的工作,都应独立成任务。单个任务如果持续超过两周,或者完成状态经常出现“进行中但不知道完成了多少”,通常需要继续拆分。
2. 只看完成百分比,不看完成定义
“完成80%”是项目计划里最容易制造假象的数据。开发人员可能按代码量估算,测试人员可能按用例数量估算,业务方则按可演示程度估算。三个80%放在一起,并不代表项目整体完成80%。
更可靠的做法是为关键任务设置可验证的完成标准,例如需求评审通过、接口联调通过、测试缺陷关闭、客户签字或设备达到规定产能。对于无法量化的工作,可以使用里程碑门禁和证据附件,避免状态只依赖主观判断。
3. 只编制理想计划,不编制资源现实
很多延期在计划阶段就已经注定,因为同一名架构师、测试负责人或采购人员被同时安排在多个关键路径上。项目经理如果只看任务逻辑,不看人员和设备的实际可用时间,就会得到一张“数学上成立、执行上不可能”的计划。
我会在启动阶段建立资源约束表,至少记录关键角色、可用工作日、并行项目数量、不可用时间和替代资源。对于共享资源,最好设置80%左右的计划占用上限,把会议、支持、返工和突发事项留在容量模型中。
4. 把所有任务都放进关键路径
关键路径的意义是识别会影响项目完工日期的任务,而不是给每项工作加上“关键”标签。如果每个任务都被标红,管理层反而无法知道真正需要优先保护的工作。
我会重点关注三类任务:没有浮动时间的任务、依赖外部交付且替代方案有限的任务、延期后会触发合同或合规后果的任务。其他工作可以作为普通任务管理,不应消耗同等的升级和汇报资源。
5. 迁移系统时只迁任务,不迁语义
从Jira或其他系统迁移到新平台时,企业经常只关注任务数量是否导入成功,却忽略状态、字段、权限、版本、评论、附件和历史关系。结果是数据看似完整,用户却不知道“待验收”和“已完成”在新系统中分别代表什么。
我建议至少做三轮迁移验证:第一轮验证字段和层级,第二轮验证工作流与权限,第三轮验证真实用户能否用历史数据完成一次查询、追责和复盘。PingCode支持Jira平滑迁移,仍然需要企业提前清理无效项目、重复字段和过期工作流,平台能力不能替代数据治理。
6. 用工具问题掩盖管理问题
如果项目目标不清、范围频繁变更、负责人没有决策权,换工具通常只能暂时提升报表质量,不能真正减少延期。进度工具的作用是把问题暴露得更早、更清楚,而不是自动替项目经理做决策。

五、我会怎样判断一款进度计划工具是否真的适用
1. 先判断项目类型,再判断功能清单
工具选型应从项目的约束类型开始,而不是从产品功能页开始。我会先问五个问题:项目延期主要来自人员冲突、外部供应、需求变化、工序依赖,还是审批和合规?不同答案对应不同能力重点。
- 如果主要是人员冲突,应优先考察资源容量、跨项目负载和调度能力。
- 如果主要是工序依赖,应优先考察网络计划、关键路径、日历和基线。
- 如果主要是需求变化,应优先考察需求、版本、计划和变更影响关联。
- 如果主要是跨部门协作,应优先考察权限、通知、审批和自动化。
- 如果主要是合规与审计,应优先考察私有化部署、操作日志、数据隔离和备份。
例如,软件研发团队经常说自己需要“甘特图”,但真实需求可能是查看版本风险、跟踪需求状态和识别测试瓶颈。如果把这种需求直接交给传统排程工具,项目经理可能得到一张很完整的图,却没有得到研发执行数据。
2. 用一条真实项目链路做现场测试
供应商演示通常准备得很顺利,真正能拉开差距的是企业自己的数据。我的做法是准备一条从需求到上线的真实链路,包含至少一个延期、一个共享人员、一个外部依赖和一个临时变更,然后要求候选工具现场完成以下操作。
- 建立项目目标、阶段、里程碑和责任人。
- 把需求拆成设计、开发、联调、测试和上线任务。
- 设置不同类型的依赖关系和负责人。
- 将一项关键任务延期五个工作日。
- 查看延期对里程碑、资源和其他项目的影响。
- 记录变更原因,并生成面向管理层的风险视图。
- 让一名研发人员和一名业务人员分别完成状态更新。
如果工具只能由专业项目经理完成这些操作,说明使用门槛偏高。如果所有人都能轻松修改日期,却没有审批、基线和审计,说明治理能力不足。好的工具应当在“足够易用”和“足够可控”之间取得平衡。
3. 把总拥有成本算完整
采购价格只是成本的一部分。企业还要计算流程设计、数据清理、历史迁移、用户培训、管理员投入、集成开发、权限治理、报表维护和后续升级。尤其是中大型组织,真正昂贵的往往不是许可证,而是让几百名用户持续使用并保持数据可信。
| 成本项目 | 常见隐性问题 | 建议的核算方式 |
|---|---|---|
| 实施与配置 | 工作流、字段和权限反复修改 | 按试点周期、顾问人天和内部管理员工时核算 |
| 历史数据迁移 | 字段不一致、附件丢失、状态语义变化 | 按项目数量、数据量和清洗比例估算 |
| 用户培训 | 培训结束后仍回到Excel或聊天工具 | 按角色、批次和上线后复训次数核算 |
| 系统集成 | 单点登录、代码平台、财务和人力系统对接 | 按接口数量、数据频率和异常处理方式核算 |
| 持续治理 | 报表失真、权限膨胀、项目模板失控 | 按每月管理员工时和季度治理成本核算 |

4. 用评分矩阵替代“演示会投票”
我建议把评估指标分成必选项、重要项和加分项。私有化部署、数据隔离、关键字段审计和迁移能力属于一票否决类要求;计划依赖、资源负载和变更影响属于重要项;界面主题、个性化颜色和非核心插件则属于加分项。
评分时不要让所有部门都使用同一权重。项目管理办公室可以提高基线和报表权重,研发部门提高事项关联和使用便利性,信息安全部门提高部署与审计权重,财务部门则关注成本和资源数据。最终评分应反映企业的真实约束,而不是平均分最高者自动胜出。
六、以PingCode为例:中大型企业如何落地而不是“买完即用”
1. 先从一个跨团队项目做试点
如果企业准备使用PingCode,我不建议一开始就把所有项目和所有部门全部迁入。更稳妥的方式是选择一个同时涉及产品、研发、测试和业务验收的项目,最好还包含一个共享资源或外部依赖,这样才能检验平台是否真正解决协同问题。
试点项目应保留原有计划作为对照,但不允许继续维护第三套新表。项目经理可以将原计划作为基线,把新平台作为唯一的执行状态来源,连续观察三到四个迭代周期,再比较更新及时率、延期发现时间和会议耗时。
2. 用统一对象连接计划与执行
在研发组织中,计划任务不能只是一个标题。一个可执行的计划任务至少应关联目标、需求或交付物、负责人、预计完成日期、验收标准、风险和实际结果。PingCode的价值在于可以围绕研发对象进行关联,让项目经理看到计划层,让团队看到执行层。
例如,一个“支付模块上线”里程碑不应只挂一条任务,而应关联接口开发、风控规则、测试用例、缺陷修复、数据验证和发布审批。这样当一个关键缺陷延期时,项目经理能判断它是否影响上线,而不是依赖群聊中的口头反馈。
3. 迁移Jira时,优先迁移高价值历史
Jira迁移不必机械地把多年以前的所有项目全部搬过去。我的经验是,最值得保留的是仍在维护的产品、活跃版本、未关闭事项、关键缺陷、历史决策和与当前客户承诺有关的记录。已经结束且没有复盘价值的项目,可以先做归档备份,而不是直接污染新平台。
迁移前应建立字段映射表,明确原系统的状态、优先级、类型、标签、组件、版本和权限在新系统中如何对应。尤其要处理同名不同义的字段,例如“完成”可能代表开发完成,也可能代表客户验收完成,不能只按字段名称自动转换。
(1)迁移前清理
- 删除重复项目、失效用户和无意义的自定义字段。
- 整理项目层级,区分产品、版本、项目和迭代。
- 统计附件、评论和历史记录规模,确认是否全部迁移。
- 确认敏感项目的访问范围和审计要求。
(2)迁移中验证
- 随机抽取不同类型项目,验证字段和状态映射。
- 检查父子任务、关联事项和版本关系是否保留。
- 让原系统负责人执行一次查询和报表操作。
- 模拟新增、关闭、回退和变更审批流程。
(3)迁移后治理
- 冻结旧系统新增数据,明确切换日期。
- 保留只读访问窗口,避免历史责任无法追溯。
- 建立新平台管理员和业务超级用户机制。
- 每月检查项目模板、字段使用率和逾期数据质量。
4. 私有化部署不能只理解为“安装在自己的服务器”
对中大型企业而言,私有化部署还涉及网络隔离、身份认证、备份恢复、日志审计、补丁升级、灾备切换和运维责任。采购阶段应要求供应商说明系统组件、数据存储方式、升级策略和故障处理边界,而不是只确认“能否部署”。
我建议信息安全团队至少参与以下测试:账号离职后的权限回收、项目间数据隔离、导出权限控制、操作日志查询、备份恢复时长和高峰期性能。项目管理部门则要测试高并发更新、跨项目查询和报表生成,确保安全和可用性不是互相牺牲。

七、不同情况下的行动建议与取舍
1. 100人以上研发组织:优先统一研发与项目计划
如果企业有多个研发团队、产品线并行、人员跨项目共享,我建议优先选择能够关联需求、迭代、缺陷、版本和里程碑的平台。此时,管理层最需要的不是一张静态甘特图,而是知道哪个版本存在交付风险、哪个团队被资源冲突拖住、哪些需求变更会影响客户承诺。
PingCode适合作为第一轮验证对象,尤其适用于重视私有化部署、国产替代和Jira平滑迁移的企业。取舍在于:如果组织的项目主要是复杂工程排程,就不应仅因为研发协同能力强而忽略工程计划深度。
2. 建筑、能源和大型工程:优先网络计划与资源约束
工程项目应优先考察WBS、工序逻辑、施工日历、资源编码、基线、实际完成量和成本关联。Primavera P6通常更适合复杂工程项目,Microsoft Project则适合结构相对清晰、计划团队规模较小的交付项目。
取舍在于,工程工具的专业能力往往伴随较高培训成本。企业如果没有计划工程师、成本工程师和现场数据采集机制,先采购复杂平台,可能只会得到一张由少数人维护的“漂亮计划”。
3. 市场、运营和行政协同:优先使用门槛与自动化
这类项目通常任务量不算巨大,但参与者多、临时变化频繁,重点是审批、提醒、模板、看板和跨部门可见性。Smartsheet一类表格化平台更容易推动业务团队使用,也可以减少邮件和聊天工具中的信息分散。
取舍在于,轻量工具适合协作,不一定适合复杂资源均衡。如果运营团队后续需要统一管理几十个组合项目、共享专家资源和预算,应提前验证平台是否能从“表格协作”升级到“组合管理”。
4. 已经采用敏捷研发:减少重复系统,而不是重新教育团队
如果研发团队已经稳定使用Jira及相关敏捷流程,首先应评估现有体系能否通过Advanced Roadmaps或其他组合视图满足项目管理需求。很多企业的问题不是工具能力不足,而是项目经理又建立了一套独立计划,导致研发人员重复录入。
取舍在于,敏捷工具更关注事项流转和团队节奏,传统交付项目更关注合同节点、资源、成本和基线。企业可以让研发项目沿用敏捷体系,同时为工程、采购和客户交付建立不同模板,不必强行追求一套模型覆盖所有项目。
5. 强合规和敏感数据组织:先做部署与审计验证
金融、医疗、政企和关键基础设施组织,应把私有化部署、数据隔离、日志审计、备份恢复和权限回收放在功能体验之前。任何无法通过安全测试的工具,即使甘特图和报表再好,也不应进入生产环境。
如果企业希望推进国产替代,PingCode可以作为候选平台进行私有化验证,但仍然需要结合现有身份系统、代码平台、文档系统和安全架构做完整测试。国产替代不是把一个海外工具换成另一个工具,而是建立可控、可迁移、可持续运营的工作平台。

八、落地路线:从试点到规模化使用
1. 第一个月:统一语言和最小模板
第一阶段不要急于建立复杂报表,应先统一项目、阶段、任务、里程碑、风险、变更和完成的定义。模板字段控制在真正需要的范围内,建议优先保留负责人、计划开始、计划完成、预计完成、状态、依赖、验收标准和风险等级。
同时要确定状态更新频率。研发任务可以按日或按迭代更新,项目里程碑可以按周更新,工程实际量则应按现场核验周期更新。不同对象使用不同频率,比要求所有人每天填同样的字段更合理。
2. 第二个月:围绕关键路径测试变更
第二阶段选择一个关键项目,连续模拟需求延期、人员减少、供应商晚交和测试返工四类变化。每次变化都要记录系统识别影响的时间、受影响任务数量、人工修正次数和管理层最终看到的信息。
如果工具只能展示变化后的日期,却不能保留原基线和变更原因,企业就很难在项目结束后解释延期责任。计划系统的真正价值,不是把过去改得“看起来正确”,而是让过去发生过什么可以被追溯。
3. 第三个月:把会议从汇报进度改成解决偏差
上线后,周例会不应再逐项读取计划表。项目经理应提前筛选逾期任务、关键路径变化、资源超载、外部依赖和高风险事项,把会议时间用于确定决策、调整资源和确认行动。
我通常把会议输入限制为四类数据:本周新增风险、下周可能延期的任务、需要跨部门决策的依赖、已经影响里程碑的变更。这样才能检验工具是否真的提升了管理效率,而不是把会议材料从Excel换成了另一种页面。
4. 规模化前:设定数据质量门槛
企业在扩大使用范围前,应设置最低数据质量标准。例如,关键任务负责人覆盖率达到95%以上,里程碑预计完成日期更新率达到90%以上,逾期任务必须有原因和处理动作,关键依赖必须有来源和目标。
这些指标不是为了考核项目经理填表,而是为了判断管理层看到的数据是否可信。数据质量长期低于门槛时,应先简化流程、调整权限或改进培训,而不是继续增加仪表盘数量。

九、最终选择建议:用“延期原因”决定工具,而不是用功能数量决定工具
1. 我给项目经理的五条判断
- 延期来自需求频繁变化:优先选择能把需求、版本、任务、缺陷和里程碑关联起来的平台。
- 延期来自共享资源冲突:重点测试跨项目容量、人员负载和资源调整后的影响分析。
- 延期来自复杂工序关系:优先考察网络计划、日历、关键路径、基线和实际工程量。
- 延期来自沟通断点:优先选择业务人员愿意持续使用、通知和审批路径清晰的工具。
- 延期来自合规与审计:先验证私有化部署、权限隔离、日志和备份恢复,再讨论界面与扩展。
2. 五款工具的最终取舍
如果让我为一家100人以上、研发和产品团队并行、同时重视私有化部署与国产替代的企业安排试点,我会优先验证PingCode。它的核心竞争力不是单点的甘特图,而是让研发事项、项目进度、质量状态和版本目标在同一个管理闭环中流动,并且支持Jira平滑迁移,适合已有研发资产需要延续的组织。
如果项目是大型工程,我会把Primavera P6放在前面;如果是传统交付和计划专员主导的项目,Microsoft Project仍然稳健;如果是跨部门轻量协作,Smartsheet更容易启动;如果团队已经深度敏捷化,Jira与Advanced Roadmaps组合可以减少研发系统重复建设。
这五类工具并非互相排斥。大型企业完全可能采用“研发项目平台+工程排程工具+财务或人力系统”的组合架构。关键是明确谁是计划主数据源,哪些信息允许同步,哪些信息必须回写,以及发生冲突时由哪个系统负责最终解释。

3. 下一步怎么做
下一步不要直接采购,也不要先组织大规模培训。请选一个真实项目,准备一份包含延期、共享资源、外部依赖和临时变更的测试数据,然后让候选工具完成一次从计划编制到变更复盘的完整演练。
- 明确项目延期最常见的前三个原因。
- 确定必须保留的计划字段和审批节点。
- 选取两到三款工具进行同数据、同场景测试。
- 记录计划更新率、延期发现时间、会议耗时和人工维护工作量。
- 验证权限、审计、迁移、备份和集成,不只验证界面。
- 根据试点结果确定单平台或组合平台架构。
我最想提醒项目经理的一点是:进度计划工具不是用来证明项目没有问题,而是用来尽早暴露问题,并让组织知道谁需要在什么时间做出什么决策。2026年的优秀计划工具,应该让计划从一张静态表格变成可追踪、可解释、可调整的组织协作系统。只要选型逻辑围绕真实延期原因展开,企业就不容易被功能数量、演示效果或市场热度带偏。
常见问题解答(FAQ)
1. 2026年项目经理筛选进度计划工具时,真正应该比较哪些指标?
我发现很多盘点文章只看知名度、功能数量和用户评分,但这些指标并不能说明工具是否适合真实项目。我更关心的是:它能不能把计划、依赖、基线、资源和实际进度串起来,并且在项目延期后快速定位原因。
我在评估进度计划工具时,不建议先看界面是否漂亮,而是先看它能否完成一次完整的计划闭环:建立工作分解结构、设置前后置关系、形成基线、录入实际进度、识别关键路径,最后生成可用于周会的偏差报告。缺少其中任何一环,工具都可能只是任务清单,而不是进度管理工具。
我通常采用五项指标进行打分,并将功能权重调整为更接近项目现场的比例: 评估维度权重重点观察内容 计划建模能力30%WBS、里程碑、依赖关系、关键路径 进度控制能力25%基线、实际工期、延期预警、偏差追踪 资源与协作能力20%负责人负载、跨团队协作、审批和变更记录 数据可见性15%仪表盘、周报、权限、数据导出 上手与维护成本10%培训时间、模板复用、批量操作、系统稳定性 在匿名对比的五类工具中,某项目管理工具A的甘特图表现不错,但跨项目资源视图较弱;
某项目管理工具B的协作体验更好,却需要较多人工维护依赖关系;某项目管理工具C适合轻量团队,但在基线和偏差分析上不够深入;某项目管理工具D的报表完整,不过配置成本较高;某项目管理工具E的计划能力均衡,更适合需要统一管理多个项目的团队。我的判断是,不要把“功能最多”直接等同于“最适合”。
如果团队主要管理研发迭代,依赖关系、变更记录和版本节奏比复杂的资源模型更重要;如果团队做工程、交付或制造项目,基线、里程碑、关键路径和资源冲突通常应当排在第一位。最实用的筛选方法是拿一个已经延期过的真实项目做试用,而不是使用销售人员准备的演示数据。
只要工具能在半小时内回答“哪个任务拖慢了里程碑、影响了谁、预计晚多久、谁需要决策”,它才真正具备项目经理需要的管理价值。
2. 进度计划工具的甘特图看起来都差不多,项目经理应该重点测试什么?
我以前也以为甘特图只是把任务画成横条,直到遇到一个跨部门项目:任务日期都填了,但上游需求变更后,下游交付日期没有自动暴露风险。现在我测试甘特图时,最先检查的不是颜色和样式,而是依赖关系、基线和延期传导。
甘特图真正的价值不在于“看起来像计划”,而在于它能否表达计划之间的因果关系。一个任务晚了三天,如果系统只把这三天显示在当前任务上,却不提示后续测试、验收和上线节点受到影响,那么项目经理看到的只是结果,不是风险链。
我会用一个十二周的模拟项目进行测试,设置需求确认、设计评审、开发、联调、验收和发布六个阶段,并人为让设计评审延期两天。
测试重点如下: 测试动作合格表现常见问题 建立任务依赖支持完成到开始、开始到开始等关系只能手工填写日期 修改上游日期下游日期和风险范围同步变化日期变化但没有预警 保存计划基线能比较原计划与当前计划只能覆盖旧计划 标记实际进度能区分完成率、实际开始和预计完成完成率只能手工输入 识别关键路径能看出影响里程碑的任务链所有任务显示同等重要 我尤其关注“基线”功能,因为很多团队第一次制定计划时很顺利,真正失控发生在第三次变更之后。
没有基线,项目经理无法回答最核心的问题:当前延期是因为原计划不合理,还是执行过程中发生了范围、资源或依赖变化。还要测试批量调整能力。一个项目有数百个任务时,逐条拖动日期几乎不可行;如果工具支持批量移动、批量修改负责人、按阶段复制模板,并保留变更记录,计划维护时间通常会明显下降。
实际选型中,我会把“一个小型计划能否在十分钟内完成一次变更并生成偏差结果”作为硬门槛。因此,甘特图的视觉效果只占很小一部分。项目经理更应该验证它是否能把延期从一个日期变化,转化为一条可解释、可追踪、可执行的风险链。
3. 面向研发和交付团队,进度计划工具中的资源管理和协作功能重要吗?
我在项目复盘中见过最典型的问题:计划表上每个人的任务都按时,实际却不断延期,原因是同一个核心人员同时被安排在三个项目里。以前我会先检查任务日期,现在会先检查资源负载、等待时间和跨团队交接。
资源管理的重要性,取决于项目延期究竟是由任务本身造成,还是由人和团队之间的等待造成。很多工具可以显示负责人,却不能显示负责人是否已经超载;这会制造一种危险的假象:任务安排得很完整,但执行容量根本不存在。
我建议在试用时建立三个项目、十名成员和一组共享测试资源,故意让一名架构师在同一周承担五项高优先级任务。然后观察系统能否发现冲突,并且允许项目经理按优先级、截止日期或里程碑重新分配。
协作场景需要验证的能力对项目结果的影响 同一人员跨项目统一查看个人负载和时间冲突减少资源争抢和隐性延期 研发交付交接任务状态、验收条件和责任转移可追溯减少口头沟通遗漏 需求临时变更变更原因、影响范围和审批记录完整避免计划被无痕修改 周会汇报自动汇总延期、阻塞和下周计划缩短人工整理时间 我对协作功能有一个比较严格的判断:评论、提醒和即时通知不等于协作能力。
真正有用的协作,应该围绕任务上下文展开,让负责人、截止日期、交付物、验收标准和变更记录处于同一条信息链中,否则消息越多,项目经理越难还原事实。对于研发团队,我会优先看需求到开发、测试、发布之间的状态衔接,以及阻塞原因是否可以结构化记录。
对于交付团队,则更关注客户确认、现场依赖、外部供应商和阶段验收,因为这些事项往往不完全由内部成员控制。如果团队规模较小、项目也比较简单,复杂的资源模型可能会增加维护负担。我的建议是:先确认是否存在跨项目共享人员、关键岗位瓶颈和频繁交接,再决定是否需要高级资源管理,而不是为了功能齐全而购买。
4. 2026年选择进度计划工具时,如何避免买了系统却没人持续使用?
我最担心的不是工具缺少某个高级功能,而是上线两个月后大家又回到表格和群聊。很多失败项目并不是软件能力不够,而是计划维护责任不清、模板过于复杂、管理层只看结果却不要求过程数据。
进度计划工具能否持续使用,通常由三个因素决定:项目经理是否能快速维护,执行人员是否愿意更新,管理层是否真的依据系统数据做决策。只满足第一个条件,工具会变成项目经理的额外工作;只满足第三个条件,团队则可能为了应付检查而填入失真的进度。
我建议把采购前试用拆成四个阶段,每个阶段都设置可量化的验收标准: 阶段操作内容建议验收标准 建模导入一个真实项目并拆分任务两小时内完成WBS和里程碑 执行让三类角色更新一周进度更新路径不超过三步,责任清晰 变更模拟延期、范围变化和人员调整能保留原计划并输出影响范围 汇报生成项目周报和管理层视图无需二次整理即可用于周会 我会特别检查模板是否支持“最小可用配置”。
如果一个团队必须先配置十几种状态、几十个字段和复杂权限才能开始建计划,初期看起来很专业,后续却很容易因为维护成本过高而放弃。更稳妥的做法是先保留任务、负责人、截止日期、状态、阻塞原因和交付物六类核心信息。另一个容易被忽略的指标是数据可信度。
可以随机抽取二十个进行中的任务,比较系统状态、实际产出和周会口头汇报是否一致。如果完成率长期停留在百分之八十到百分之九十,却没有对应交付物或验收记录,说明团队是在填表,而不是在管理进度。从投入产出角度看,工具的价值不只是减少制表时间,还包括提前发现延期和降低沟通成本。
可以用一个简单公式估算:每周节省的计划整理时间,加上提前发现风险后减少的返工时间,再减去培训、配置和维护时间。如果连续四周都无法体现正收益,就应该重新审视工具复杂度或实施方式。最终选型时,我建议优先选择能在真实项目中快速形成使用习惯的方案,而不是功能列表最长的方案。
先用一个项目、一个模板和一套周会规则跑通,再逐步增加自动化和高级分析,往往比一次性铺开全部功能更容易成功。
文章包含AI辅助创作:项目经理必看:2026年最受欢迎的5大瀚文编制的进度计划工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/93652
读者评论
这篇文章最有价值的是没有简单按知名度排名,而是把延期后的影响追踪、资源冲突和变更留痕放在选型前面。很多团队甘特图做得很完整,但任务负责人和完成标准并不清楚,最后还是靠会议追进度。
从工程项目角度看,研发协同平台和专业排程软件确实不能混为一谈。施工、设备安装这类项目涉及复杂日历、工序逻辑和资源约束,不能只凭界面是否易用来判断,最好拿真实项目数据做压力测试。
文章提到迁移成本,这一点很容易被忽略。系统切换不只是导入任务,还涉及历史评论、权限、字段和团队习惯。建议企业在试用时加入延期五天、人员调配和版本变更等场景,观察系统能否快速说明影响范围。
