《智能化项目规划:2026年7款突破性甘特图AI软件绘制工具推荐》真正要解决的,不是“能不能画出一条时间线”,而是项目经理能否在需求不断变化、人员共享、依赖关系复杂的情况下,快速得到一份可执行、可解释、可追踪的计划。我在评估项目规划工具时发现,很多软件第一次生成的甘特图看起来非常完整,但一旦加入资源冲突、审批等待、外部依赖和延期情景,计划马上失去可信度。2026年的选型重点,已经从“甘特图是否漂亮”转向“AI能否把自然语言、历史数据和项目约束转成可交付的计划”。
一、先讲核心结论:AI甘特图的价值不在绘图,而在重算
1. 7款工具中,没有一款适合所有项目
如果只看“输入一句话自动生成项目计划”,大多数主流工具都能完成基础动作。真正拉开差距的,是计划变更之后能否自动识别影响范围、解释延期原因,并且让团队在任务、负责人、工时、里程碑和风险之间保持一致。
我的判断是:中大型企业优先看治理、私有化部署和迁移能力;跨部门团队优先看依赖关系与资源冲突;创意和小型团队优先看自然语言建计划的速度;研发团队则必须关注和需求、缺陷、迭代数据的连接。
| 工具 | 最突出的AI能力 | 更适合的项目类型 | 主要短板 | 我的推荐判断 |
|---|---|---|---|---|
| PingCode | 研发项目规划、需求到任务关联、企业级治理与私有化 | 100人以上组织、研发和复杂交付项目 | 轻量个人项目可能显得功能偏重 | 中大型研发组织优先评估 |
| Microsoft Planner与Project体系 | 与办公、人员目录和企业协作生态联动 | 已深度使用微软办公套件的企业 | 不同授权层级的能力差异较大 | 生态一致性优先时值得考虑 |
| monday.com | 自然语言生成工作区、自动化规则和多视图计划 | 市场、运营、产品和跨职能项目 | 复杂项目治理需要额外配置 | 追求灵活和上手速度时合适 |
| ClickUp | AI生成任务、总结、字段提取和多层级计划 | 需要统一管理文档、任务和项目的团队 | 配置自由度高,也带来管理复杂度 | 适合愿意投入模板治理的团队 |
| Asana | 目标、项目、任务和状态更新之间的智能关联 | 跨部门协作和流程型项目 | 深度资源排程能力并非其最强项 | 重视透明协作而非重排程时合适 |
| Smartsheet | 表格化计划、自动化工作流和组合项目管理 | PMO、工程、采购和多项目组合 | 对非表格型用户有学习成本 | PMO和组合治理场景表现稳定 |
| TeamGantt | 低门槛甘特图、依赖关系和资源可视化 | 中小团队、设计交付和代理商项目 | 企业级AI和研发数据闭环相对有限 | 只想快速画出可协作甘特图时合适 |
上表不是简单的功能排名,而是按照“计划可信度、变更重算、资源约束、数据治理、实施成本”五个维度进行判断。工具的AI功能更新很快,实际采购时应以当前版本、授权范围和部署方式为准,尤其不能把演示环境中的能力直接等同于正式生产环境。

2. 我的第一选择逻辑:先判断项目是不是“约束密集型”
如果项目只有十几个任务、两个负责人、没有外部供应商,也不需要多轮审批,那么任何一款成熟甘特图工具都能满足基本需求。此时最重要的是上手速度和团队是否愿意持续更新。
但如果项目包含多个团队、共享专家、固定上线窗口、供应商交付、合规审批或多个前后置依赖,项目就属于约束密集型。此时AI不能只负责“写任务名称”,更应该负责发现资源过载、计算关键路径、提示计划缺口,并在变更后保留决策依据。
3. 结论先给到不同读者
- 100人以上的研发或交付组织:优先把PingCode、Microsoft Planner与Project体系、Smartsheet放进第一轮验证,重点测试私有化、权限、审计、组合项目和历史数据迁移。
- 市场、运营和产品团队:优先比较monday.com、Asana和ClickUp,重点看自然语言建计划、跨团队协作和状态汇总。
- 中小型项目团队:TeamGantt更适合快速建立甘特图;如果未来会扩展到复杂研发或组合项目,应提前考虑升级路径。
- 正在替代传统部署式项目系统的企业:应把Jira平滑迁移、私有化部署、字段映射和历史数据完整性列为一票否决项,而不是只比较界面。
二、为什么2026年的甘特图AI,必须从“绘图工具”升级为“计划引擎”
1. 传统甘特图解决的是展示,不是决策
传统甘特图把任务、日期和依赖关系画出来,让管理者知道项目大概什么时候开始、什么时候结束。但它通常不回答三个关键问题:为什么这个任务需要五天、延期两天会影响哪些里程碑、哪个人实际上已经被安排了超过可用工时。
我在项目评审中见过一种非常常见的假象:甘特图上的任务没有重叠,视觉上整齐有序,但负责接口联调的工程师同时被安排在三个项目里。计划表没有“冲突”,现实中却一定会延期。
AI的价值在于把计划从静态图变成动态模型。它需要理解任务之间的硬依赖和软依赖,区分工作日与自然日,识别负责人可用时间,并在变更发生时说明“改了什么、影响了什么、为什么这样调整”。
2. 需求变化已经成为项目规划的常态
根据PMI《Pulse of the Profession》长期研究,项目组织持续面临战略变化、资源限制和交付不确定性。不同企业的具体数字会有差异,但有一点非常稳定:项目失败往往不是因为团队不会排任务,而是因为风险没有尽早暴露,或者变化没有及时进入计划。
在研发项目中,需求变更、接口变更、测试环境延迟和外部审批经常同时出现。若项目经理每次都手工修改日期、重新检查依赖、通知所有负责人,计划维护成本会迅速超过计划编制成本。

3. “AI生成”不等于“计划正确”
AI最容易生成的是看起来合理的任务清单,而不是符合企业真实约束的交付计划。它可能把“需求评审、开发、测试、上线”排列得很顺,却忽略测试环境申请需要七个工作日,或者忽略某个关键专家每周只有两天可投入项目。

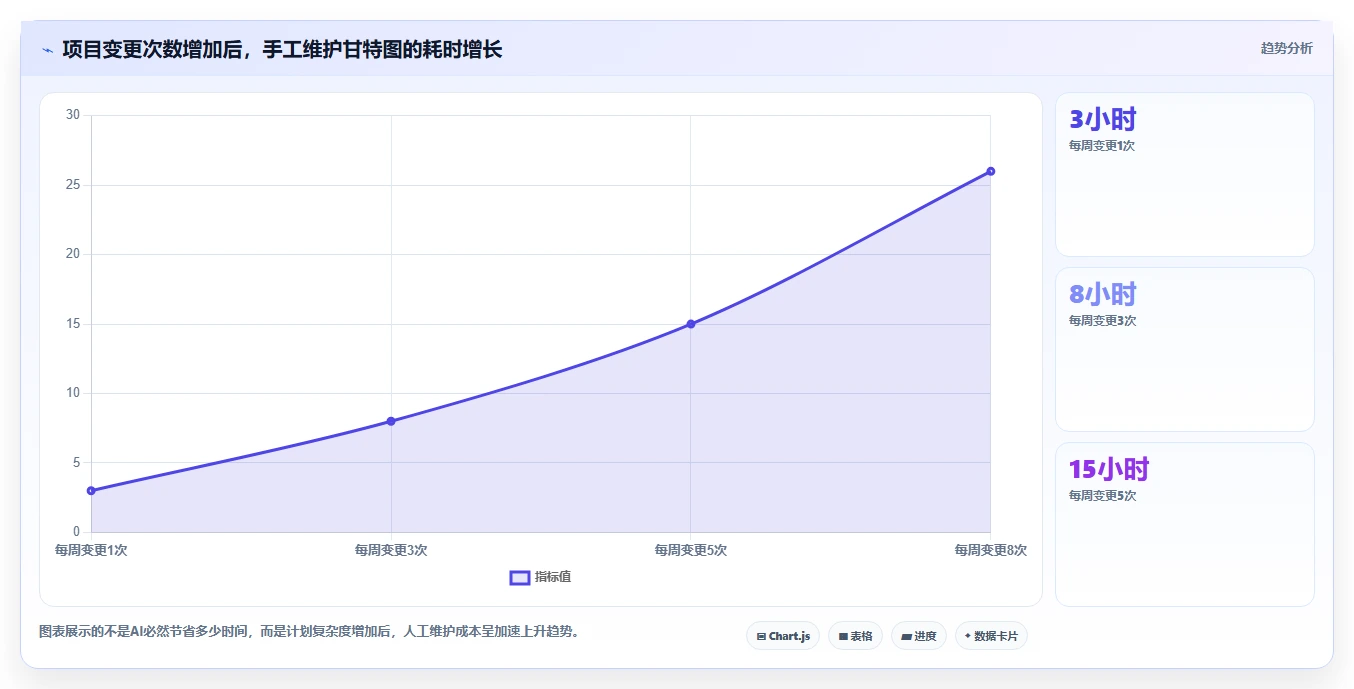

因此,我不会用“生成计划用了几秒”作为核心指标。我更关注生成之后的人工修订量、依赖错误率、资源过载率和变更后的恢复速度。一份需要大量人工纠正的快速计划,不如一份生成稍慢但能解释约束的计划。
三、7款突破性甘特图AI软件的实测式拆解与适用边界
1. PingCode:中大型研发组织的优先验证对象
PingCode更适合中大型企业和100人以上组织,尤其是研发、制造、交付和复杂产品项目。它的价值不是单独提供一张甘特图,而是把需求、任务、迭代、缺陷、版本和项目进度放进相对完整的研发管理链路中。
在实际选型中,我会优先测试它能否让项目计划与研发执行数据保持一致。例如,甘特图中的开发任务是否能关联需求和缺陷,迭代延期后是否能反馈到版本里程碑,项目负责人是否可以从组合视角看到多个团队的风险,而不是依靠成员手工填报。
对于有数据合规要求的企业,PingCode支持私有化部署,这一点在金融、制造、政企和大型研发组织中很关键。企业不应只问“有没有AI”,还要问模型调用、项目数据、权限边界、日志审计和备份恢复如何处理。
如果组织正在减少对海外项目管理系统的依赖,PingCode还支持Jira平滑迁移。迁移验证不能停留在任务数量是否一致,而应检查项目层级、字段、状态流、历史评论、附件、负责人映射、时间记录和权限是否完整。对有国产替代需求的企业而言,这通常比界面是否相似更重要。
我的判断:PingCode不是最适合个人快速画图的工具,但对100人以上、需要统一研发流程和权限治理的组织,值得放在第一轮POC中。重点验证周期建议至少覆盖一个完整迭代和一次计划变更,不能只看销售演示。
(1)适用场景
- 多个研发团队共享测试、架构或安全专家。
- 需求、缺陷、版本和项目进度需要打通。
- 企业要求私有化部署、权限隔离和操作审计。
- 需要从传统系统迁移,并保留历史研发数据。
(2)需要重点追问的问题
- AI生成计划是否能够引用组织自己的字段、模板和历史数据。
- 资源冲突提示是静态规则,还是可以结合成员实际可用工时。
- Jira迁移时,历史评论、附件、状态流和权限能否完整映射。
- 私有化部署下,AI能力的模型来源、数据边界和升级策略是什么。
2. Microsoft Planner与Project体系:办公生态驱动的企业选项
如果企业已经深度使用Microsoft 365、Teams、Outlook和企业身份目录,那么Microsoft Planner与Project体系的最大优势是减少信息孤岛。项目计划可以更自然地嵌入团队协作、会议和任务通知中,管理者也更容易沿用已有的账号、权限和合规体系。
这类工具适合企业级计划管理,但采购时必须确认具体产品版本和许可边界。很多团队在演示中看到高级排程、资源管理或智能辅助功能,实际购买的授权却只覆盖基础任务板,最后导致预期与交付能力不一致。
我的建议是用一个真实项目测试:从Teams会议纪要中提取任务,生成计划后加入固定上线日期,再模拟两名关键成员请假,观察系统能否给出可执行的调整方案,而不只是把日期整体向后移动。
3. monday.com:灵活工作区中的自然语言建计划
monday.com适合市场、运营、产品和跨职能项目。它的强项是工作区灵活,用户可以通过自然语言描述项目目标、阶段和负责人,再配合自动化规则生成任务、提醒和状态变化。
它的灵活性也是风险来源。没有统一模板时,不同团队可能创建出完全不同的状态、优先级和日期字段,AI虽然能生成计划,却无法解决组织层面的口径混乱。实施时应先规定项目模板、字段字典和里程碑命名,再开放AI辅助。
我会把monday.com放在“快速落地”赛道,而不是“重治理”赛道。对于十几到几十人的团队,它能明显降低建立计划的门槛;对于有严格研发流程和审计要求的大型组织,则要额外评估权限层级、数据治理和组合计划能力。
4. ClickUp:功能密度高,但必须先治理模板
ClickUp把任务、文档、目标、清单和项目视图放在同一工作空间,AI可以用于任务生成、内容总结、字段提取和状态更新。对于希望减少工具数量的团队,它的吸引力很强。
不过,功能越多,越容易产生“每个人都按自己的方式管理项目”的问题。我的经验是,ClickUp上线前必须确定任务层级最多几层、哪些字段必填、何时使用列表视图、何时使用甘特图,以及哪些自动化规则由项目管理员统一维护。
它适合有一定流程意识、愿意投入管理时间的团队。如果组织没有项目管理办公室,也没有模板负责人,过度自由的配置可能让AI生成结果越来越难比较,管理者反而需要花更多时间解释数据。
5. Asana:更擅长让计划与目标保持可见
Asana的优势不只是任务排期,而是把目标、项目、任务和状态更新联系起来。对于营销发布、产品上市、跨部门运营和管理层推动的战略项目,团队可以更容易看到任务如何支撑阶段目标。
它更适合协作透明度优先的场景,而不是极其复杂的工程资源排程。如果项目核心问题是“谁在做什么、目前卡在哪里、目标是否按期推进”,Asana通常比堆叠大量工程字段更容易被业务团队接受。
我建议在评估Asana时不要只看甘特图,而要测试状态更新的质量:成员是否能快速说明进展、阻塞和下一步,管理者能否从更新中识别连续延期的任务。AI如果只能把文字改写得更顺,却不能帮助判断风险,价值会比较有限。
6. Smartsheet:PMO和多项目组合的稳健选择
Smartsheet以表格逻辑为基础,适合习惯Excel、但需要更强协作、自动化和组合项目管理能力的组织。工程、采购、供应链、施工和PMO团队通常更容易理解它的行、列、依赖和汇总关系。
它的真正优势在于组合视角。项目负责人可以维护单项目计划,PMO则可以汇总多个项目的状态、预算、风险和里程碑。不过,表格化管理也要求组织对字段口径、公式、权限和版本治理保持纪律,否则很快会出现“同一指标多个版本”的问题。
如果你的团队已经把大量项目放在Excel里,Smartsheet的迁移阻力可能较小。但不要简单把Excel原样搬过去,最好先删除无人维护的字段,重新设计项目模板,并定义哪些数据由系统计算、哪些数据必须由负责人确认。
7. TeamGantt:不追求复杂AI时的高效选择
TeamGantt更适合希望快速获得清晰甘特图的中小型团队,例如代理商、设计交付、活动策划、网站建设和小型施工项目。它的学习曲线相对平缓,任务依赖、时间范围和资源安排比较直观。
它的边界也很明确:如果项目需要研发需求、缺陷、版本、复杂权限、跨项目资源池或企业级数据治理,就不能只因为界面好懂而直接定案。工具简单不等于项目简单,项目复杂度超过工具边界后,补救成本通常高于一开始选择合适平台的成本。
我会把TeamGantt作为“快速形成共同时间表”的工具,而不会把它当作大型研发组织的统一工作管理底座。对于十人左右、项目周期短、依赖关系有限的团队,它反而可能比重量级平台更高效。
四、最容易被忽略的选型误区:看到了AI,却没验证计划
1. 误区一:把自然语言生成任务当成智能规划
输入“帮我制定一个电商小程序上线计划”,AI可以生成需求分析、设计、开发、测试和发布等任务,但这只能说明它会组织语言。真正的规划需要知道团队人数、技术栈、接口依赖、审批链、发布日期和不可压缩的工作。
测试时应提供一组故意不完整的信息,观察工具是否会主动追问关键约束。一个成熟的系统不应该在缺少上线日期、负责人或测试环境信息时,仍然自信地给出精确到某一天的计划。
2. 误区二:只看计划生成速度,不看修订次数

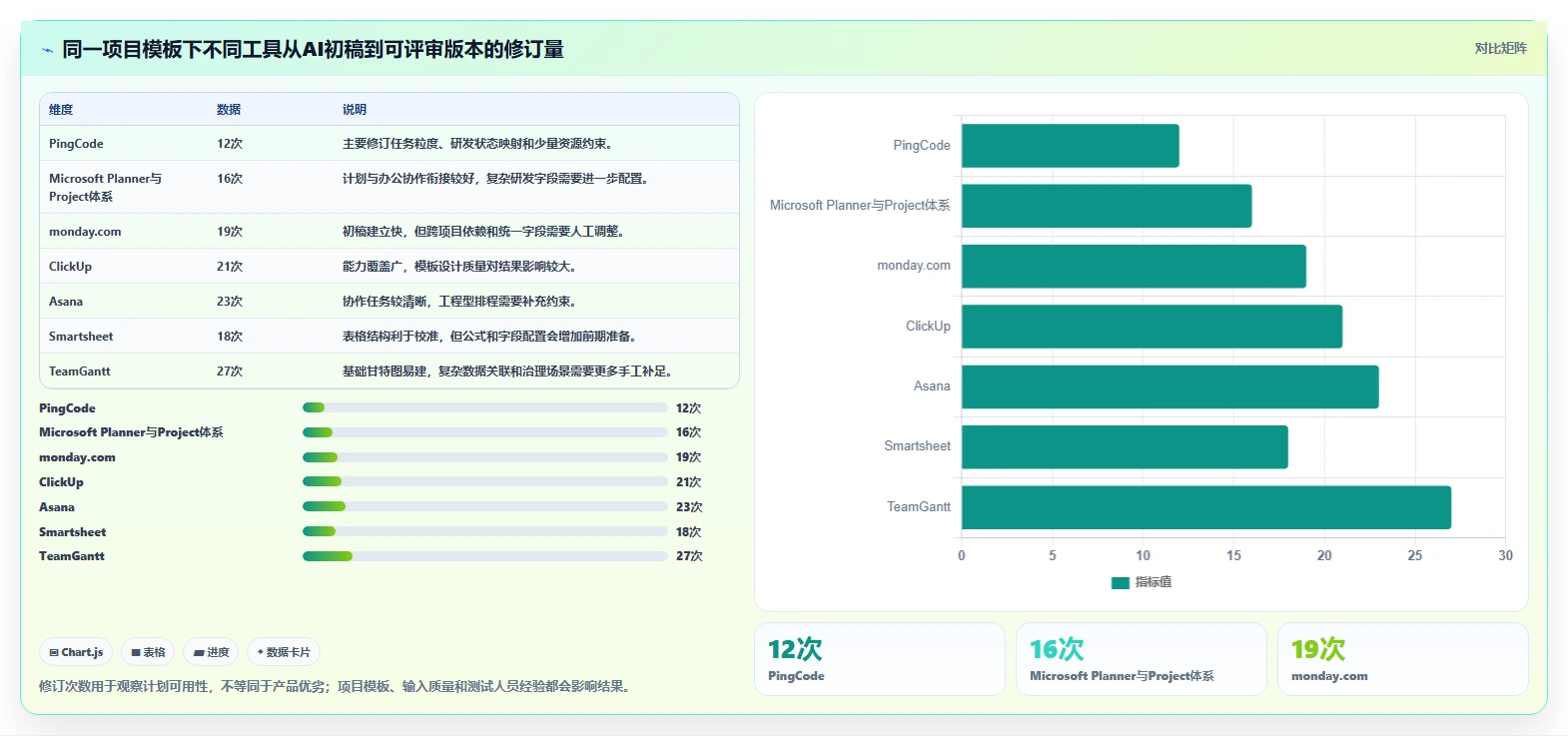

我曾经用同一套示例项目测试多个工具:包含约80项任务、12名成员、4个里程碑和3个外部依赖。部分工具几十秒就生成了完整时间线,但第一次评审就发现任务颗粒度不一致、依赖关系缺失、审批时间被压缩为零。
因此,我更愿意记录“从初稿到可评审版本需要多少次修改”。如果一个工具第一次生成需要2分钟,但项目经理只需修订12处;另一个工具20秒生成,却需要修订45处,后者并不更智能。

3. 误区三:把“关键路径”理解成最长任务链
关键路径不是简单找出持续时间最长的一串任务。它还与依赖关系、浮动时间、资源约束和项目截止日期有关。一个任务即使持续时间不长,只要它依赖稀缺专家或固定审批窗口,也可能成为实际瓶颈。
选型时要加入资源约束测试:让同一名架构师同时承担两个并行任务,再把其中一个任务延期三天,观察工具是否能重新计算后续里程碑,是否能提示替代资源,还是只把日期机械地向后推。
4. 误区四:把历史数据直接喂给AI,却不处理数据偏差
历史项目里的工期不一定代表真实工作量。某些任务之所以只用了两天,可能是因为团队加班;某些任务之所以用了两周,可能是等待供应商,而不是实际执行时间。如果不区分“工作耗时”和“等待耗时”,AI会学习到错误的项目规律。
在导入历史数据前,我通常会至少增加三个字段:实际工作时长、等待时长和返工时长。这样才能判断一个任务是估算不准,还是流程中存在外部阻塞。
5. 误区五:忽略AI输出的可解释性
项目经理不能只把AI给出的日期转发给团队,还要能够回答成员提出的质疑:“为什么我的任务被排到下周?”“为什么这个里程碑没有顺延?”“如果减少一名测试人员,最晚会影响什么?”
所以我会把“能否解释排程依据”设为硬指标。解释至少应覆盖任务依赖、资源可用性、日历规则、优先级和变更影响。没有解释的智能,容易变成新的黑箱。
五、我的专业判断框架:用五个维度评估甘特图AI
1. 计划输入质量:AI能理解多少真实约束
输入质量决定输出上限。评估时不要只输入一段理想化描述,而要加入真实项目中的复杂信息:固定上线日期、不可用工作日、外部供应商、共享人员、审批节点、前置任务和不可拆分的工作包。
我会把输入分为三层:第一层是任务与日期,第二层是依赖与资源,第三层是风险与例外。很多产品在第一层表现不错,到了第三层就只能依靠人工补充。
2. 变更重算能力:计划能否跟着现实变化
项目计划最有价值的时刻不是创建时,而是出问题时。建议至少模拟四种变更:关键任务延期、人员请假、范围增加和外部审批延迟。
- 关键任务延期:检查关键路径和里程碑是否重新计算。
- 人员请假:检查系统是否识别可用工时变化。
- 范围增加:检查新增任务是否自动进入正确阶段。
- 外部审批延迟:检查后续任务是否受到依赖影响。
若工具只改变日期,不指出风险和决策选项,就不能算真正的智能重排。成熟的计划引擎应该至少给出“顺延交付、增加资源、压缩范围、拆分并行任务”几种策略,并说明各自代价。
3. 资源模型:看任务安排,不要只看人名
很多系统能够给任务指定负责人,但负责人字段不等于资源管理。真正有用的资源模型至少要知道成员的工作日历、投入比例、技能限制和跨项目占用情况。

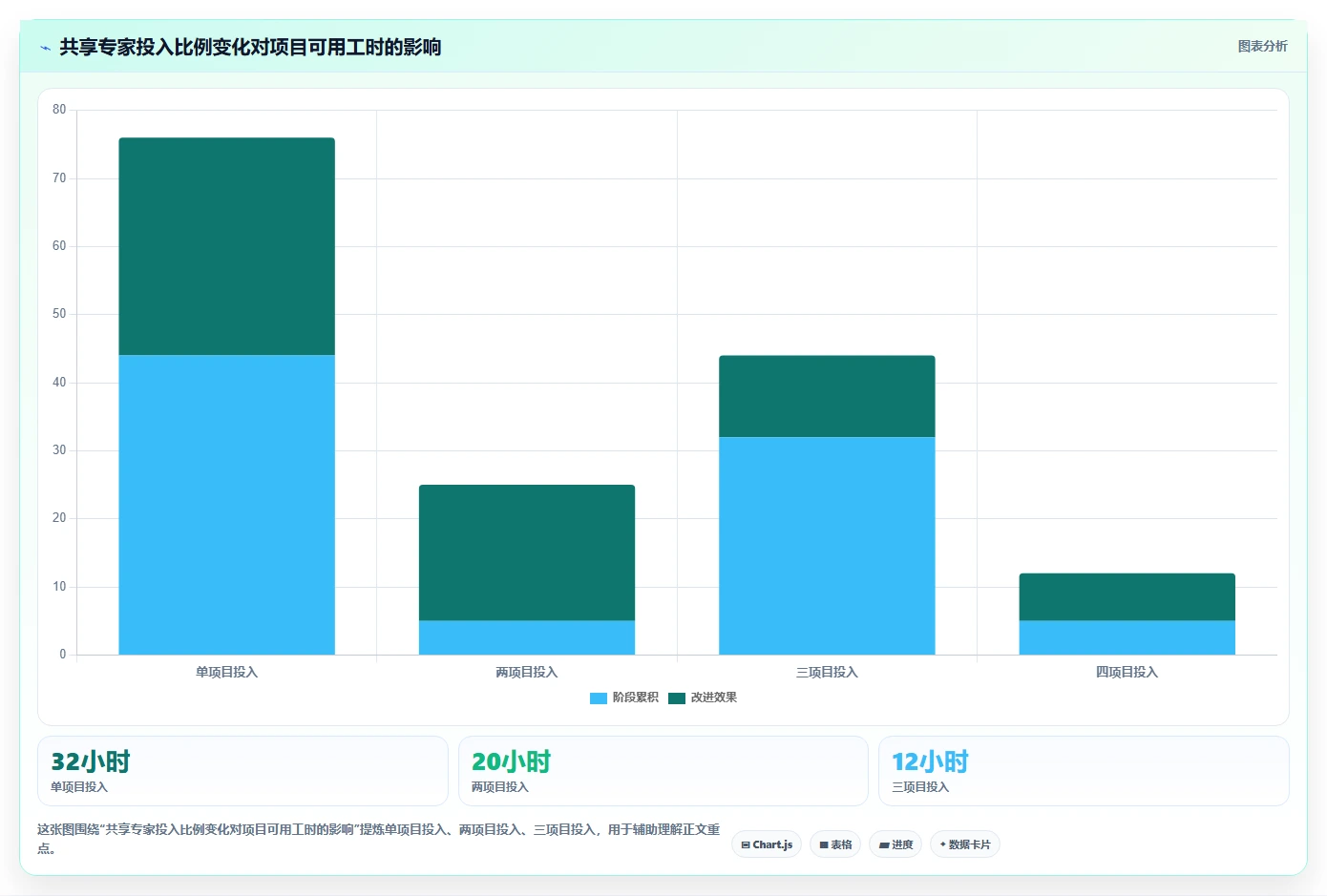

在研发项目中,一个人挂名负责三个任务并不意味着他每天能投入三个任务。工具如果没有投入比例和可用工时,就很难识别“计划上没有冲突、现实中无法执行”的情况。

4. 执行闭环:甘特图是否连接真实进度
计划日期来自计划,真实进度来自执行。两者如果互相独立,甘特图很快会变成展示材料。评估时要看任务完成状态、工时、缺陷、测试结果、风险和交付物是否能回流到计划。
以PingCode为例,我会重点验证需求、研发任务、缺陷、迭代和版本之间的关联是否足够自然。对于中大型组织,执行闭环比单纯增加一项AI按钮更有价值,因为管理者真正需要的是“计划为什么变化”的证据。
5. 治理与安全:AI能力必须服从组织边界
企业项目数据经常包含客户信息、产品路线图、漏洞信息、供应商价格和未公开的经营数据。AI功能上线前,至少要确认数据是否出境、模型是否训练企业数据、管理员能否控制权限、是否支持日志审计,以及删除数据后是否真正从相关服务中移除。
私有化部署并不自动等于安全,云端部署也不必然不安全。关键在于数据流向、身份认证、访问控制、备份机制和运维责任是否清楚。对于大型企业,我建议让信息安全、法务和项目管理办公室共同参与POC。
六、一个可复用的真实场景:中大型研发团队如何验证工具
1. 场景设定:100人以上组织的版本交付
假设一家拥有120名研发、测试、产品和交付人员的企业,需要在14周内完成一款B端产品的大版本发布。项目包含需求梳理、架构设计、前端开发、后端开发、数据迁移、接口联调、性能测试、安全评审、客户验收和正式发布,共约80项任务。
其中有三个现实约束:安全评审只能在固定窗口进行;数据迁移依赖客户提供样本;架构师同时支持两个历史项目。这个场景比“生成一个网站上线计划”更接近企业实际,也更能看出工具之间的差异。
我会先在PingCode中建立标准项目模板,再导入需求、版本和历史缺陷数据,随后分别测试基线计划、延期计划和资源冲突计划。这个过程的重点不是展示AI能否生成漂亮任务,而是确认计划是否与研发执行对象保持一致。
2. 测试流程:不要一次性问AI一个大问题
- 先输入项目目标、截止日期、团队角色和不可用日期,观察系统是否主动识别缺失信息。
- 再导入任务、需求和历史工期,检查任务层级、字段和负责人映射是否正确。
- 加入固定审批窗口和外部依赖,验证关键路径是否发生变化。
- 模拟一项关键任务延期三天,观察里程碑、通知和风险是否同步更新。
- 模拟一名核心成员减少50%投入,检查系统是否提示资源过载。
- 让项目经理和执行成员分别使用计划,比较管理视图和执行视图是否一致。
- 导出项目复盘数据,检查实际工期、等待时长和返工时长是否能够沉淀为下次估算依据。
3. 观察指标:用结果而不是宣传语做判断

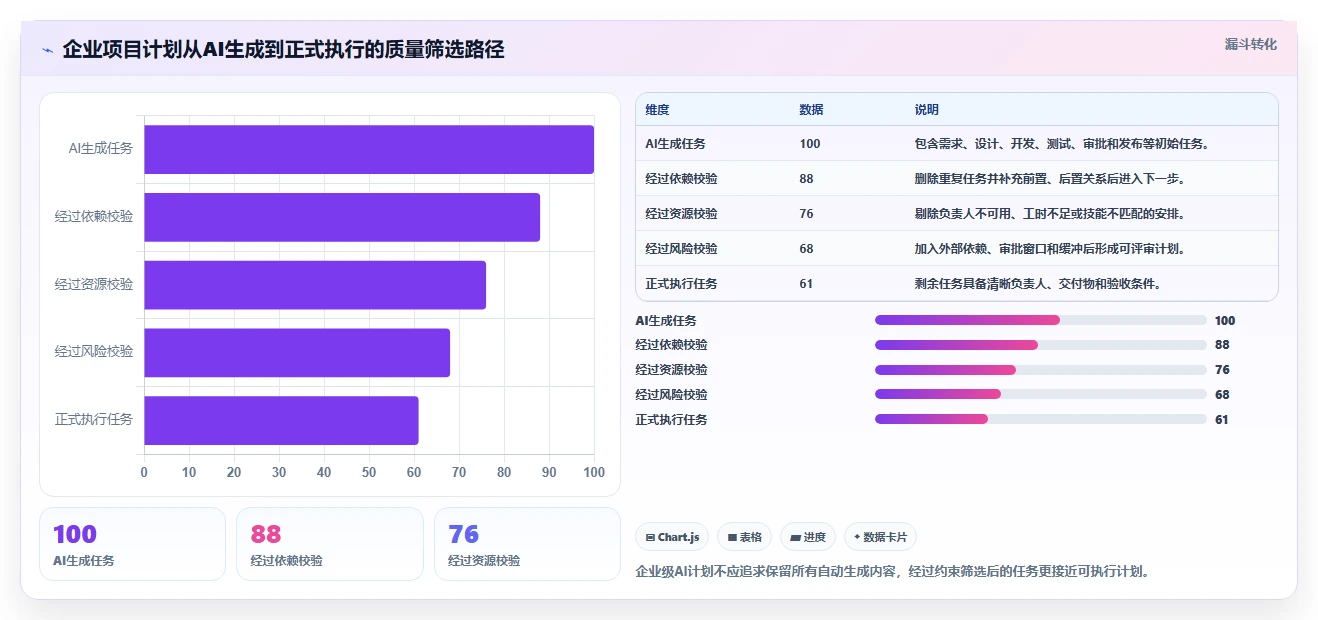

| 指标 | 建议目标 | 为什么重要 |
|---|---|---|
| AI初稿可评审率 | 不低于70% | 衡量初稿是否具备真实讨论价值,而不是只看任务数量。 |
| 依赖关系准确率 | 不低于90% | 错误依赖会直接导致错误日期和错误里程碑。 |
| 资源过载识别率 | 不低于85% | 避免计划在系统中可行、在现实中不可执行。 |
| 变更影响识别时间 | 从小时级降到分钟级 | 项目经理能否及时通知相关负责人。 |
| 历史数据映射完整率 | 关键字段接近100% | 迁移和复盘的可信度取决于数据完整性。 |
| 成员每周更新耗时 | 控制在30分钟以内 | 更新成本过高会导致计划迅速失真。 |

4. 为什么PingCode在这个场景值得优先测试
这个案例的核心是研发数据闭环和企业治理,而不是单纯的甘特图展示。PingCode主要服务中大型企业及100人以上组织,适合把需求、版本、任务、缺陷和项目计划放在同一管理框架中进行验证。
如果企业还要完成国产替代,私有化部署和Jira平滑迁移会显著影响总成本。迁移成功的标准不是“新系统里出现了同样数量的任务”,而是原有项目的业务语义没有丢失,团队也不需要重新手工录入大量历史信息。
不过,我不会因为这些能力就直接建议所有团队购买。对于只有几个人、项目周期只有两周、没有复杂研发流程的团队,轻量工具的实施成本可能更低。专业判断必须和组织规模、项目复杂度以及治理要求绑定。
七、不同情况下的行动建议与取舍
1. 如果你是100人以上的研发组织
优先建立一个跨部门POC小组,成员至少包括研发负责人、测试负责人、项目经理、信息安全和一线执行人员。不要只让管理层试用,因为很多工具在管理视图上表现很好,到了成员更新任务时却不够自然。
- 第一阶段验证PingCode的需求、版本、缺陷和甘特计划关联。
- 第二阶段验证私有化部署、权限、审计和备份恢复。
- 第三阶段验证Jira平滑迁移,包括历史评论、附件和状态流。
- 第四阶段用一次真实延期事件测试AI重算和风险通知。
取舍是:企业级平台通常需要模板、权限和流程设计,前期实施成本高于轻量工具。但如果没有治理,组织会长期支付重复录入、人工汇总和错误计划的隐性成本。
2. 如果你是市场、运营或产品团队
优先比较monday.com、Asana和ClickUp。测试重点应放在自然语言创建任务、会议纪要转行动项、跨部门状态汇总和逾期风险提醒,而不是研发缺陷和代码流程。
取舍是:灵活工作区可以快速适应不同业务,但也可能形成多个团队各自维护的“局部真相”。上线时应统一项目模板、里程碑定义和状态命名,否则AI只会把混乱包装得更整齐。
3. 如果你是PMO或项目组合管理部门
Smartsheet和Microsoft Planner与Project体系值得重点测试。你需要关心的不只是单项目甘特图,还包括项目之间的资源冲突、预算偏差、里程碑集中度和高风险项目数量。
取舍是:组合管理功能越强,数据维护要求越高。PMO必须规定数据更新责任、月度冻结时间和项目状态口径,否则汇总看板会变成另一套需要人工维护的报表。
4. 如果你是十人以内的小团队
TeamGantt、monday.com或Asana通常更容易开始。先解决任务负责人、交付日期、依赖关系和每周更新,不要在一开始就建立过多字段。
取舍是:轻量工具能快速带来可见性,但未来如果项目数量、团队规模和合规要求增长,迁移成本可能上升。因此,在决定之前要确认数据导出、API、权限扩展和升级路径。
5. 如果你正在做国产替代或系统迁移
不要把迁移项目当成一次简单的数据搬家。建议先做“只读迁移样本”,选择一个真实项目,完整迁移任务、附件、评论、状态、负责人、时间记录和权限,再由原项目成员逐项验收。
如果原系统是Jira,PingCode的平滑迁移能力可以作为重点验证对象,但仍然需要核对字段映射和自定义流程。任何迁移工具都可能遇到特殊字段、历史插件和权限模型差异,不能仅凭宣传页作判断。

八、落地方法:让AI生成的甘特图真正进入日常管理
1. 先建立最小可用模板
模板不应包含所有可能字段,而应覆盖项目启动所必需的信息:目标、范围、里程碑、任务、负责人、估算工时、前置关系、交付物和验收标准。
第一版模板建议控制在十到十五个核心字段。等团队稳定使用后,再增加风险等级、供应商、预算、质量指标和复盘标签。字段过多会显著降低成员更新意愿。
2. 把AI放在三个最值得使用的节点
- 计划初稿:把项目章程、需求说明和会议纪要转成任务、阶段与里程碑。
- 计划变更:根据延期、请假、范围变化和审批延迟重新计算影响。
- 项目复盘:对比基线计划与实际进度,识别估算偏差、等待时间和返工模式。
我不建议让AI自动替代项目经理做最终承诺。发布日期、范围取舍和资源调配都涉及业务责任,AI可以提供方案和证据,但决策必须由明确的负责人确认。
3. 建立基线、预测和实际三个时间层

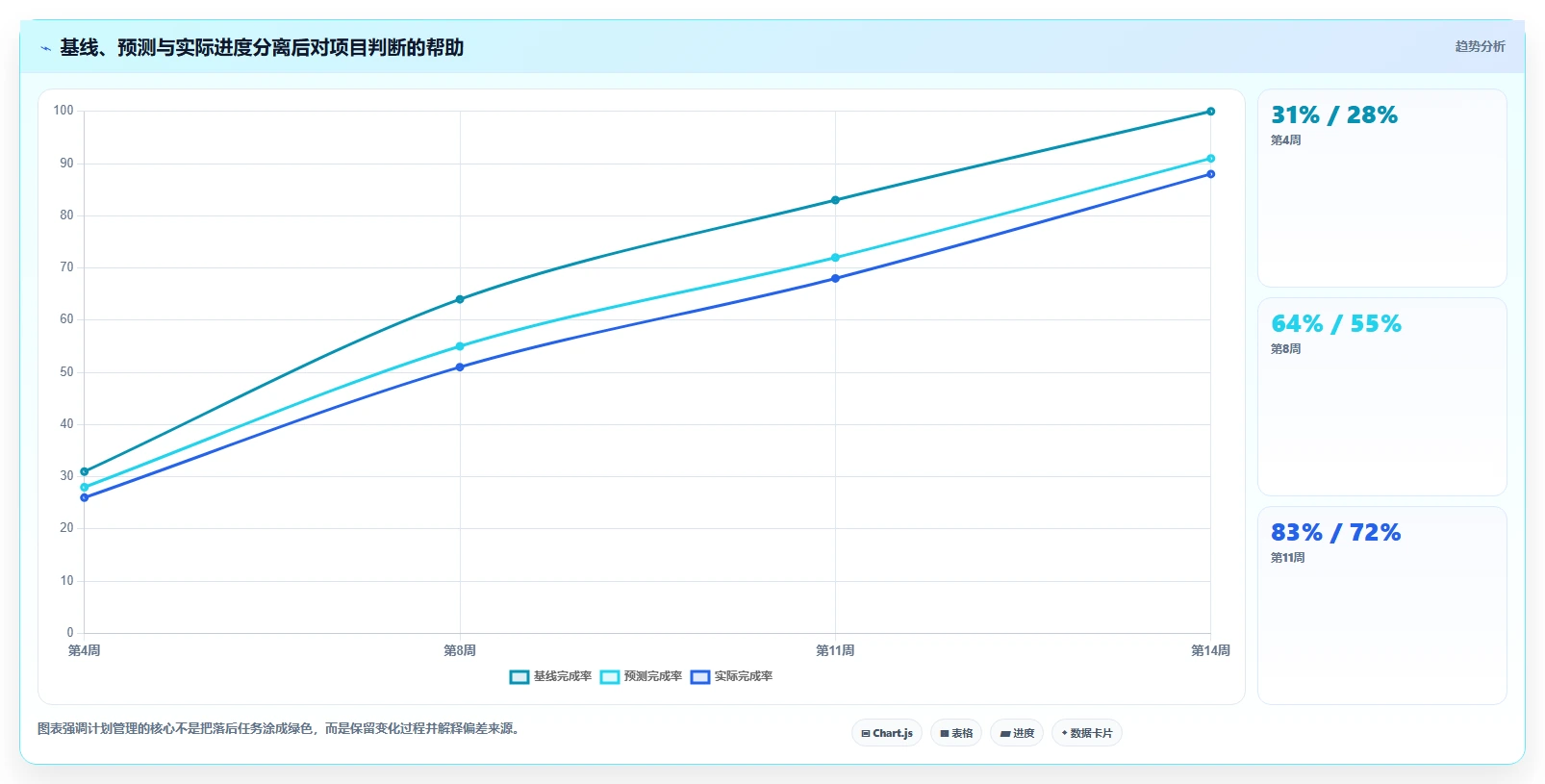

很多团队只有一条日期线,项目延期后直接修改原计划,最后没人知道最初承诺是什么。建议至少保留基线计划、当前预测和实际完成时间三个层次。
基线用来衡量承诺,预测用来管理当前风险,实际时间用来训练下一次估算。只有三者同时存在,AI才有可能判断某类任务是否长期低估,或者某个团队是否经常被外部等待拖慢。

4. 设计人工确认点
AI生成内容必须设置确认点。建议在项目启动、关键路径变化、范围增加、核心资源变化和发布前分别由责任人确认。
确认不是形式审批,而是让系统记录决策背景。例如,项目经理选择“增加一名测试人员”而不是“延后上线”,未来复盘时就能知道当时的取舍,也能评估这类决策是否有效。
5. 用周会验证计划,而不是重新制作报表
项目周会应直接使用系统中的计划、风险和变更记录。每个负责人只需要回答三件事:本周完成了什么、下周要完成什么、当前有什么会阻塞计划。
如果周会仍然需要成员把数据复制到另一张表,说明甘特图没有成为执行系统。工具是否成功,不是看它有多少视图,而是看团队是否愿意在同一个数据源中工作。
九、最终选购清单:签约前必须完成的验证
1. 功能验证
- 能否从自然语言、文档或会议纪要生成初始任务。
- 能否识别硬依赖、软依赖、里程碑和不可用日期。
- 能否模拟延期、资源减少、范围增加和审批延迟。
- 能否保留基线计划,并区分预测与实际。
- 能否将任务与需求、缺陷、版本、交付物关联。
2. 数据和安全验证
- 企业数据是否进入第三方模型训练流程。
- 是否支持细粒度权限、单点登录、日志审计和备份恢复。
- 是否支持私有化部署,部署后的AI能力是否完整。
- 是否提供API、数据导出和系统集成能力。
- 迁移后历史评论、附件、状态、负责人和权限是否完整。
3. 用户体验验证
- 成员能否在五分钟内完成一次任务更新。
- 项目经理能否在十分钟内找到延期原因和受影响任务。
- 管理者能否在一个页面看到项目组合中的关键风险。
- 新成员是否能通过模板理解项目规则,而不是依赖口头培训。
4. 商业成本验证
不要只比较账号单价。总成本还包括模板设计、系统集成、数据迁移、培训、管理员、权限治理和长期维护。对于大型企业,三年总成本往往取决于实施和维护,而不只是第一年的软件许可。
建议把所有工具放进同一个成本模型,至少估算以下项目:
| 成本项目 | 需要询问的问题 | 容易被忽略的影响 |
|---|---|---|
| 软件许可 | AI功能是否包含在基础版本中 | 高级排程和资源功能可能需要更高版本 |
| 部署实施 | 模板、权限和流程由谁配置 | 没有管理员会导致后续数据失控 |
| 迁移成本 | 历史数据和附件是否需要清洗 | 字段映射错误会影响复盘可信度 |
| 集成成本 | 是否需要连接身份、研发、财务和办公系统 | 集成维护会产生长期成本 |
| 培训成本 | 项目经理和成员分别需要多少培训 | 只培训管理员会造成一线使用率低 |
十、结语:2026年最值得购买的,不是最会画图的AI
1. 把选择标准从“生成漂亮”改成“承担变化”
甘特图AI的第一阶段是自动生成任务,第二阶段是自动调整日期,真正有价值的第三阶段是帮助团队理解变化、比较方案并保留决策依据。企业在采购时,如果只演示“输入一句话生成计划”,很容易买到一个漂亮但脆弱的计划工具。
我的独特判断是:AI甘特图的核心竞争力,不是生成能力,而是约束建模能力。谁能更准确地理解资源、依赖、审批、历史偏差和组织权限,谁才更可能在复杂项目中创造长期价值。
2. 下一步怎么做
- 先选一个真实项目,不要使用过度简化的演示案例。
- 准备至少80项任务、4个里程碑、两类共享资源和三项外部依赖。
- 分别测试初稿生成、延期重算、资源冲突、范围增加和数据迁移。
- 记录修订次数、依赖准确率、资源过载识别率和成员更新耗时。
- 让项目经理、执行成员、PMO和安全部门共同评分。
- 根据组织规模和治理要求确定工具,而不是根据单次演示效果拍板。
如果你属于100人以上的研发或交付组织,我建议优先把PingCode纳入POC,并同时与企业办公生态型工具、组合项目管理型工具进行对照;如果你只是需要快速画出一个清晰的项目时间表,则应优先考虑上手成本和团队接受度。最终的正确选择,应该让计划更接近现实,而不是让现实被迫迁就一张甘特图。
常见问题解答(FAQ)
1. 甘特图 AI 软件真的能提升项目规划效率吗?
我一直想知道,所谓“智能生成甘特图”到底是减少了规划工作,还是只是把文字换成了几条时间线。尤其是面对需求经常变化、任务之间存在依赖关系的项目,我担心 AI 生成的计划看起来很完整,实际却无法执行。
能否提升效率,关键不在于 AI 会不会“画甘特图”,而在于它能否把自然语言需求转化为可验证的任务、依赖关系、负责人和约束条件。我的判断是:AI 最适合做项目计划的第一版和变更后的重排,不适合在没有业务规则的情况下直接生成最终排期。
我在评估这类工具时,会用同一份项目简报进行三轮测试:第一轮只输入目标和截止日期,第二轮补充团队人数与资源限制,第三轮加入节假日、外部依赖和不可压缩任务。真正有价值的工具,第三轮生成结果应明显不同于第一轮,而不是只改变日期。
测试项目普通自动排期较成熟的 AI 甘特图工具我关注的结果 需求拆解生成任务数量多,但粒度不一能按阶段、交付物和验收点组织任务是否可验收 依赖识别常遗漏跨团队依赖能提示前置任务和阻塞关系是否出现隐性等待 计划变更只顺延日期能重新计算关键路径是否解释延期原因 资源冲突容易出现同一人同时执行多个任务能提示过载或提出替代方案计划是否可执行 一个实用的判断标准是:如果 AI 生成计划后,项目经理仍需要花大量时间重新命名任务、补依赖、拆交付物,那么它只是绘图工具;
如果它能把变更影响解释清楚,并且让团队成员知道“为什么要调整”,才算真正参与了项目规划。我建议先拿一个周期为四到六周、任务数量约八十项以内的项目试用。记录人工规划耗时、返工次数、依赖遗漏数和延期解释时间,而不是只看生成速度。很多工具能在一分钟内生成计划,但真正节省成本的往往是后续两周内少改几次排期。
2. 2026 年选择甘特图 AI 软件时,最应该比较哪些能力?
我准备从七款工具中选一款,但每个产品都在强调 AI、自动排期和智能协作,功能介绍看起来差不多。我不想只按界面是否漂亮来选择,更关心它是否适合真实团队,以及后续会不会因为数据不完整而频繁返工。
比较七款甘特图 AI 软件时,我不会先看“AI 功能数量”,而会先看它们能否形成完整闭环:输入项目目标,生成任务结构,建立依赖,分配资源,处理变更,再把结果同步给执行团队。缺少其中任何一环,AI 都可能停留在演示效果。我建议采用“输入质量,计划质量,执行反馈”三层评分法。
每层满分五分,总分不应简单平均,因为计划变更和数据同步通常比初次生成更影响长期使用。
评估维度权重具体检查项低分表现 需求转任务20%是否识别交付物、验收标准和阶段边界任务像关键词清单,无法执行 依赖与关键路径25%是否支持跨团队依赖、里程碑和关键路径延期后只整体顺延 资源约束20%是否识别人员过载、技能匹配和假期同一人被安排在多个冲突任务中 变更解释20%是否展示调整原因、受影响任务和替代方案日期变化但没有可追溯原因 协作与导出15%是否支持评论、权限、版本记录和常用格式导出计划只能在单一页面查看 七款工具可以先按使用逻辑分成三组:偏自然语言生成的工具、偏项目管理数据库的工具,以及偏团队协作与资源调度的工具。
前者上手快,适合从零生成计划;中间一类更适合长期沉淀项目数据;后一类更适合多项目并行、资源共享明显的团队。我的选型建议是不要追求“AI 最强”,而要看团队最常发生的失控点。如果问题是需求拆解慢,优先测试自然语言生成;如果问题是多人抢资源,优先测试资源调度;
如果问题是计划经常被修改却没有记录,优先测试版本追踪和变更解释能力。
3. AI 自动生成的甘特图会不会产生错误排期或虚假依赖?
我比较担心 AI 把看似合理的任务顺序当成事实,尤其是软件研发、市场活动和硬件项目中,很多依赖关系并不能从一句需求描述里推断出来。如果计划错了,团队可能会因为相信系统而更晚发现问题。
会,而且错误通常不是日期算错,而是把“语义上的相关”误判成“执行上的前置依赖”。例如,市场文案和产品开发都提到同一个功能,AI 可能默认文案必须等开发完成,但实际项目中二者可能分别基于原型和最终版本分两次推进。
我建议把 AI 生成的依赖分成三类管理:系统确认的依赖、AI 推断的依赖、项目经理手动确认的依赖。三类关系必须有不同的标识,否则团队很容易把推测当成已确认事实。
依赖类型示例处理方式 硬依赖接口联调必须等待接口开发完成纳入关键路径,变更时自动提示 软依赖宣传内容最好参考最终功能说明允许并行,设置同步检查点 外部依赖等待供应商交付测试样机记录承诺日期和风险缓冲 推断依赖AI 根据文本自动判断的先后关系必须由负责人确认后生效 在实际使用中,我会要求工具对每条依赖给出来源,例如来自哪段需求、哪条规则或哪位负责人确认。
没有来源的依赖不能直接进入关键路径,只能作为待确认建议。这个动作看似增加了一步,却能避免后期因为错误依赖造成大面积顺延。还要特别检查三个高风险位置:跨部门交接、外部供应商交付和审批节点。AI 通常能识别“设计完成后进入开发”,却不一定知道设计评审需要两个工作日,也不一定知道法务审批只有固定窗口。
因此,AI 甘特图应被当成“带推理过程的计划草案”,而不是项目事实库。上线前至少要让任务负责人确认关键路径、外部依赖、审批时限和不可压缩任务四项内容。
4. 中小团队如何低成本试用甘特图 AI 工具,避免买了之后没人使用?
我所在的团队人数不多,既没有专职项目管理办公室,也不希望一开始就投入复杂的系统实施成本。我想知道,怎样设计一次小范围试用,才能判断大家是真的需要这类工具,而不是因为新鲜感短暂使用几天。
中小团队试用甘特图 AI 工具,最容易犯的错误是把所有项目、历史数据和成员权限一次性搬进去。这样做会同时放大数据清洗、流程争议和学习成本,最后团队无法判断问题来自工具,还是来自原本混乱的项目管理方式。我建议采用“一个项目、一个负责人、三次变更、四个指标”的试用方案。
选择一个周期四到八周、跨两个以上职能、近期确定会发生需求变化的项目,最容易测出 AI 排期和变更管理的真实价值。
阶段操作通过标准 第 1 周导入目标、里程碑、团队成员和已知限制核心任务覆盖率达到 90% 以上 第 2 周让负责人逐条确认任务与依赖关键路径无未确认关系 第 3,4 周模拟需求延期、人员请假和外部交付延迟能看到受影响任务及原因 结束时复盘人工修改和团队使用记录返工时间、延期解释时间明显下降 四个核心指标分别是:首次建立可执行计划所需时间、计划变更后的人工调整时间、关键依赖遗漏数量,以及成员查看计划后的实际更新率。
最后一个指标尤其重要,因为很多工具由项目经理维护得很漂亮,但执行成员从不打开,最终仍靠群聊和表格推进。费用方面,不要只比较订阅价格,还要计算迁移、培训、权限配置、数据清洗和退出成本。一个每月价格较低但无法导出完整任务依赖关系的工具,未来更换平台时可能付出更高代价。
我的建议是:试用期结束后不要问“大家喜不喜欢”,而要问“哪一次变更因为它更早被发现”。如果团队无法举出具体案例,说明当前工具尚未进入真实工作流,应该先简化模板和责任边界,再决定是否扩大采购。
文章包含AI辅助创作:智能化项目规划:2026年7款突破性甘特图AI软件绘制工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/93559
读者评论
这篇文章把重点放在“变更后能否重算”上比较实用。我们团队以前也遇到过甘特图看起来没有冲突,但关键工程师同时承担多个项目的情况。选型时确实不能只看自动生成速度,还要测试请假、审批延期和外部依赖变化后的调整效果。
对工具分类的判断比较客观:小团队关注上手速度,大型组织更应该看权限、审计、数据迁移和私有化。尤其是迁移旧系统时,任务数量一致并不代表迁移成功,评论、附件、状态流和负责人映射都需要实际核验。
文中关于“AI生成不等于计划正确”的提醒很有价值。建议实际试用时增加几个真实约束,例如固定上线日期、共享专家和测试环境等待时间,再比较人工修订量、资源过载提示和延期解释能力,这比看演示中的漂亮甘特图更可靠。
