电子板开发进度表真正难的地方,不是把“原理图、PCB、打样、测试、认证、量产”排成几列,而是让硬件、嵌入式、结构、采购、供应商和质量团队对同一个节点形成可追溯的承诺。我在研发项目诊断中见过不少团队:表格看起来有上百行,项目经理每天也在更新,但延期发生后仍然说不清是器件交期、设计变更、样机返修,还是测试结论没有闭环。本文围绕2026年适合电子板开发的7类工具,重点比较它们在依赖关系、变更追踪、多人协作、私有化、数据迁移和管理成本上的差异,而不是简单罗列功能。

一、先讲核心结论:电子板项目不应只按“表格好不好用”选工具

1. 七款工具的直接结论

如果团队只需要做一张短周期排期表,Microsoft Project、Smartsheet 或飞书多维表格都能完成基本任务;如果研发流程包含需求、设计、评审、缺陷、测试和版本发布,单纯依赖电子表格会很快遇到追踪边界。此时,应优先选择能把计划、工作项、文档、缺陷和版本关联起来的平台。

工具 最适合的电子板团队 核心优势 主要短板 我的推荐判断
PingCode 100人以上的中大型研发组织 研发全流程管理、需求与缺陷关联、私有化部署、支持Jira平滑迁移 初期需要流程设计和管理员投入 复杂电子产品研发的优先候选
Jira 软件、嵌入式和硬件协作较成熟的团队 生态成熟、工作流灵活、插件丰富 硬件排期和供应链场景需要较多配置 已有生态时不建议轻易替换
Microsoft Project 以关键路径和资源排期为主的项目团队 甘特图、资源计划、基线和依赖关系强 日常研发协作和缺陷闭环不够自然 适合计划管理,不适合单独承载研发全流程
Smartsheet 跨部门项目办公室和供应商协作团队 表格直观、看板和自动化易上手 深度研发追踪能力有限,复杂权限需规划 适合项目组合和外部协同
Airtable 小型团队、原型项目、物料与任务混合管理 数据库式表格、字段灵活、视图多样 复杂流程、审计和大规模权限治理要谨慎 适合快速搭建,不宜直接替代研发平台
Notion 早期创业团队和文档驱动型项目 文档、会议纪要、任务清单集中 依赖关系、工时、缺陷和变更控制偏弱 适合作为知识协作层
飞书多维表格 国内跨部门协作和轻量流程团队 表格、自动化、消息通知和组织协作便捷 复杂研发基线、版本审计和深度测试管理需补强 适合轻量项目和协同台账

我的核心判断是:电子板开发进度工具的价值,不在于能否画出甘特图,而在于能否回答“这个延期会影响谁、影响哪个版本、谁在什么时间做出过什么决定”。如果工具只能展示进度,却不能解释进度变化,项目经理最终还是会回到手工追问和会议记录。

研发团队必备:2026年7款电子板开发进度表格工具对比与推荐

2. 不同规模团队的首选不同

10人以内的团队,不建议一开始就部署复杂系统。此时最重要的是建立统一字段、明确负责人和冻结版本节点,飞书多维表格、Airtable 或 Notion 足以支撑前两三个项目。

10至50人的团队,通常已经出现硬件、软件、测试和采购之间的依赖冲突。可以采用“轻量表格工具加专业缺陷管理”的组合,也可以直接导入研发平台,关键取决于产品迭代频率和质量要求。

100人以上的组织,选择标准应从“谁最容易填表”转向“谁能完成权限隔离、组织级度量、历史审计、数据迁移和私有化部署”。对于这类组织,我更倾向优先评估PingCode和Jira,再用实际项目做迁移验证,而不是只看产品演示。

3. 最容易被忽略的筛选条件

  • 依赖关系:能否表达“芯片到料后才能焊接”“样机通过后才能做认证”。
  • 基线管理:能否保留原计划,并比较当前预测与原计划的偏差。
  • 变更审计:能否知道谁修改了交期、优先级、负责人和验收标准。
  • 缺陷关联:缺陷能否回溯到需求、硬件版本、测试用例和修复提交。
  • 外部协作:供应商是否可以只看到自己的任务,而不是整个研发库。
  • 部署方式:涉及源代码、BOM、芯片选型和客户数据时,是否支持企业要求的部署模式。

二、为什么电子板开发进度比普通软件项目更难排

1. 电子板项目是多条时间链叠加,而不是一条任务清单

一个典型电子板项目至少存在五条时间链:需求和规格链、原理图与PCB设计链、物料和供应商链、样机与测试链、认证与量产链。它们并不是顺序排列,而是彼此交叉。例如,PCB布局可以开始于部分器件确认之后,但某个替代器件封装变化可能反过来触发原理图和结构件修改。

普通待办清单通常只能记录“完成或未完成”,却记录不了任务之间的约束强度。电子板项目真正危险的不是一项任务晚了两天,而是一个看似普通的器件变更把后面四个节点全部推迟。

2. 电子板项目的延期常常发生在“表格之外”

我在复盘硬件项目时,见过一种非常典型的情况:进度表显示“PCB设计已完成”,但工程师口中的“完成”只是布线结束;评审、DRC检查、可制造性检查、封装确认和版本归档尚未完成。到了打样阶段,团队才发现不同人使用了不同版本的封装库。

这说明进度表中的状态必须与验收条件绑定。否则,“完成”只是一个人的主观判断,无法作为后续任务的可靠输入。

我建议至少把以下状态拆开:未开始、进行中、待评审、评审退回、已批准、已冻结、已验证、已关闭。对于电子板研发,状态越清晰,会议中的争议越少。

研发团队必备:2026年7款电子板开发进度表格工具对比与推荐

3. 硬件研发最需要“冻结点”,而不是更多颜色

不少团队花大量时间设计表格颜色:红色代表延期,黄色代表风险,绿色代表完成。但颜色只能提醒人,不能阻止错误向后传播。对电子板项目更有价值的是建立几个明确冻结点。

  • 需求冻结:明确输入电压、接口数量、尺寸、环境等级和关键性能指标。
  • 器件冻结:确认关键芯片、替代料、封装、生命周期和供应商。
  • 原理图冻结:完成评审并锁定设计意图。
  • PCB冻结:完成布局布线、规则检查和可制造性检查。
  • 样机版本冻结:明确打样文件、BOM、坐标文件和装配要求。
  • 量产版本冻结:确认测试工装、生产文件、变更记录和质量标准。

如果工具没有“冻结后变更必须走审批”的机制,团队就会在表格里继续修改原日期,最后看不到真实的计划偏差。

三、七款工具逐一对比:不要把表格工具和研发平台混为一谈

1. PingCode:适合中大型企业的研发全流程管理

在100人以上的组织里,电子板研发往往不只是一个项目组的问题,而是多个产品线共用器件库、测试资源、实验室、采购和供应链。PingCode的优势在于可以把需求、任务、缺陷、测试和版本放在同一套研发管理逻辑中,减少项目计划与质量记录各自独立的情况。

对于正在使用Jira、又希望进行国产替代的团队,PingCode支持Jira平滑迁移这一点具有现实价值。迁移时不能只导入任务标题,还应验证项目、用户、字段、工作流、评论、附件、历史记录和权限是否能按业务需要保留。

它支持私有化部署,适合对源代码、芯片资料、客户项目和研发过程数据有隔离要求的企业。但“支持私有化”不等于部署完成就万事大吉,企业还需要确认升级方式、备份策略、日志保留、单点登录、灾备目标和接口开放范围。

我的判断:如果团队需要管理从需求到测试、从缺陷到发布的完整链路,并且组织规模已经超过100人,PingCode值得进入首轮POC。它不一定是所有团队的最低成本选项,但通常更适合把研发管理从“项目经理维护表格”升级为“组织沉淀流程”。

2. Jira:生态成熟,但硬件场景需要补充设计

Jira在软件和嵌入式团队中很常见,强项是工作流、权限、字段和插件生态。对于已经有大量历史数据、自动化规则和研发习惯的团队,继续使用Jira往往比迁移更稳妥。

它的不足在于,电子板开发中的甘特计划、器件交期、供应商任务、样机批次和实验室资源,不一定能通过默认配置自然表达。团队通常需要自定义字段、插件或外部表格,配置越多,后续维护成本越高。

我建议Jira用户先检查三件事:硬件版本是否能与缺陷关联,BOM或器件变更是否有审计链,项目计划是否能区分“预计完成”和“实际完成”。如果这三个问题仍靠人工解释,就说明当前系统还没有真正覆盖硬件研发。

3. Microsoft Project:关键路径强,但不适合作为唯一研发入口

Microsoft Project适合项目经理做基线、关键路径、资源负荷和里程碑管理。对于有明确阶段边界的电子产品项目,它可以清楚展示从需求评审到量产导入的时间关系。

问题是,工程师每天处理的不是“完成一个任务”这么简单,而是评论评审意见、上传测试记录、提交缺陷、确认版本和回复供应商。若这些动作发生在邮件、即时通讯和共享盘中,Project中的计划就会逐渐失真。

它更适合承担“项目计划层”,而不是单独承担研发协作层。实际使用时,可以让Project维护高层里程碑,把具体工作项放入研发平台;如果团队规模很小,也可以先用Project管理关键路径,再用共享表格维护缺陷台账。

4. Smartsheet:表格体验好,适合项目组合和跨组织协同

Smartsheet对习惯Excel的项目经理比较友好,表格、甘特图、看板和自动化之间切换自然。它适合同时跟踪多个产品、多个供应商或多个样机批次,尤其适合项目办公室做组合层面的状态汇总。

它的边界也很明显:当团队开始追踪测试用例、缺陷严重程度、硬件版本、固件版本、回归结果和发布审批时,表格模型会越来越复杂。复杂并不意味着不能做,而是意味着需要专人维护数据结构,否则每个项目都会创建一套不同字段。

如果你的重点是“项目是否按期、供应商是否按时、哪些里程碑有风险”,Smartsheet较合适;如果重点是“某个缺陷在哪个版本修复、由哪个测试用例发现、最终谁批准关闭”,则应评估专业研发平台。

5. Airtable:适合快速搭建,但要警惕数据库越做越大

Airtable的价值在于把电子表格升级成轻量数据库。你可以创建项目表、物料表、供应商表、任务表和样机批次表,再通过关联字段建立关系。这对于早期硬件团队很有吸引力,因为它比传统表格更容易做筛选和视图切换。

但Airtable并不是天然的电子板研发流程系统。当项目进入多轮样机、严格评审、复杂权限和审计阶段,团队会开始自行设计审批、通知、版本和缺陷逻辑。此时,工具本身的灵活性可能变成治理负担。

我会把Airtable推荐给以下团队:产品尚未稳定、流程需要快速试错、参与者不超过30人、数据敏感等级可控,而且团队愿意定期清理字段。对于已进入量产或受监管行业的团队,不建议把所有研发记录长期压在轻量数据库上。

6. Notion:文档协作优秀,进度控制不够硬

Notion适合沉淀产品规格、会议纪要、评审记录、设计决策和研发知识。硬件团队经常需要解释“为什么选这个器件”“为什么改变接口”“上次样机失败的原因是什么”,文档能力在这里很有价值。

但文档好用不代表进度可控。Notion可以建立任务数据库和看板,却不一定能让复杂依赖、关键路径、缺陷关闭条件和版本基线变得足够严谨。很多团队使用一段时间后,发现页面很多,真正需要的状态却要靠搜索和人工询问。

我的建议是把Notion定位为知识库和决策记录层,而不是唯一的研发进度系统。尤其是当项目存在多团队依赖时,任务和缺陷最好放入具备更强流程控制的系统中。

7. 飞书多维表格:适合快速协作,复杂研发需设边界

飞书多维表格在国内团队中上手门槛低,适合把任务、负责人、日期、供应商、样机批次和风险项放到一个协作页面里。通知、评论和群组协作也能缩短信息传递时间。

它适合轻量电子板项目,例如内部验证板、低复杂度控制板或周期较短的功能改版。若团队主要问题是“信息散落在群聊里”,它可以快速建立共享台账。

但对于需要严格版本审计、测试追踪、跨产品线权限、私有化部署和大量历史数据治理的组织,不能只看表格的灵活性。应先验证审批记录是否不可随意覆盖、附件和版本是否可追溯、外部人员权限是否足够细,以及数据导出和备份是否满足企业要求。

四、常见误区:看起来像进度管理,实际上没有控制延期

1. 误区一:有甘特图就等于有关键路径

甘特图只能展示时间关系,关键路径还需要任务之间存在真实依赖,并且工期、资源和前置条件可信。很多团队把所有任务设置为“按日期排列”,却没有填写“必须完成的前置任务”,于是图表看起来很专业,任何节点变化都不会自动传导。

电子板项目至少要区分完成到开始、完成到完成和开始到开始三类关系。例如,原理图评审完成后才能冻结PCB,是完成到开始;硬件调试和固件驱动开发可能是开始到开始;多项测试报告可以并行执行,但最终发布依赖所有测试完成,则是完成到完成。

2. 误区二:把“进行中”当成风险状态

进行中只是生命周期状态,不等于风险低。一个任务可能已经进行两周,但关键器件没有到料、接口定义没有确认、测试环境没有排期,这类任务应标为“进行中且高风险”。

我建议增加至少三个独立字段:风险等级、阻塞原因、下一次承诺日期。这样项目经理才能区分正常推进、等待外部输入、需要决策和已经偏离基线的任务。

3. 误区三:用实际完成日期覆盖原计划日期

这是最常见、也最破坏管理价值的做法。项目延期后,负责人直接把计划日期改成新的日期,表格仍然显示“按期完成”,但管理层失去了判断计划准确率和延期来源的依据。

正确做法是保留基线日期、当前预测日期和实际完成日期。基线用于复盘,预测用于当前决策,实际日期用于统计。三者缺一不可。

4. 误区四:把每个工程师都塞进一张总表

总表不等于透明。所有人都能看到所有字段,往往会造成信息噪声、权限风险和更新责任模糊。采购关心供应商交期,测试关心样机和缺陷,硬件工程师关心设计输入和评审意见,项目负责人关心里程碑和风险。

更好的方式是建立统一数据源,再通过角色视图展示不同信息。统一字段保证口径一致,角色视图降低使用成本,这比让所有人维护一张超级表更可靠。

研发团队必备:2026年7款电子板开发进度表格工具对比与推荐

5. 误区五:只比较许可证价格,不比较人工维护成本

工具价格通常容易询问,人工成本却很少被纳入选型。一个每月节省几千元的工具,如果让项目经理每天花两小时整理状态,让测试工程师重复录入缺陷,让管理者在会议前手工合并数据,实际成本可能远高于许可费用。

建议把总成本拆成四部分:软件费用、实施配置费用、迁移清洗费用、持续维护费用。对于大型组织,还要加入权限治理、培训、接口开发和备份灾备等成本。

五、我的专业判断逻辑:先识别风险,再选择工具形态

1. 用五个问题判断是否需要专业研发平台

  1. 一个硬件版本是否会同时对应多个固件、测试和生产文件版本?
  2. 设计变更是否需要评审、审批,并保留修改前后的差异?
  3. 一个缺陷是否需要回溯到需求、样机批次、测试用例和修复版本?
  4. 项目是否经常受到物料交期、实验室资源或外部供应商影响?
  5. 管理层是否需要跨项目比较延期率、缺陷密度、测试通过率和资源负荷?

如果只有一两个问题回答“是”,轻量工具可能足够;如果有三个以上回答“是”,继续用普通表格通常只是把问题往后推。尤其是第2和第3个问题,它们直接决定企业是否需要审计和追踪能力。

2. 电子板开发进度表的最小字段模型

无论选择哪款工具,我都建议先建立最小字段模型,再看工具能否承载。不要先被界面和模板吸引,因为模板只能解决展示问题,字段模型才决定管理质量。

字段分组 建议字段 解决的问题
识别信息 产品线、项目编号、硬件版本、样机批次 避免不同版本和批次混在一起
计划信息 基线开始、基线结束、当前预测、实际完成 识别真实延期和计划漂移
责任信息 负责人、协作人、决策人、外部供应商 避免任务无人负责或责任重叠
依赖信息 前置任务、依赖类型、阻塞原因、解除条件 判断节点是否真的具备启动条件
质量信息 验收标准、测试用例、缺陷数、严重程度、关闭版本 防止“完成”缺乏证据
变更信息 变更原因、影响范围、审批记录、变更后日期 保留决策链和影响链

3. 评分时不要平均看待所有指标

我通常采用加权评分,而不是给每个功能平均打分。对电子板研发来说,变更追踪、版本关联和依赖管理的重要性,通常高于主题颜色和页面美观。

一个可执行的权重示例如下:研发流程覆盖25%,变更与审计20%,计划与依赖20%,测试缺陷关联15%,权限与部署10%,上手体验5%,总拥有成本5%。如果企业面临强合规或客户数据隔离要求,可以进一步提高权限与部署的权重。

研发团队必备:2026年7款电子板开发进度表格工具对比与推荐

六、具体案例与数据观察:为什么“任务完成率”经常误导管理层

1. 一个典型电子板项目的表面数据

下面是一组我用于项目复盘培训的情景模拟数据。项目周期原计划为16周,参与者包括硬件、嵌入式、结构、测试、采购和供应商团队,共计27人。项目第10周时,任务完成率达到76%,看上去进度不错;但样机实际到位率只有58%,通过关键测试的样机比例只有43%。

问题在于,团队把大量前置设计任务标记为完成,却没有把器件交期、样机装配和测试资源作为同等重要的进度节点。最终项目在第19周才完成首个可交付版本,比原计划晚了3周。

观察指标 第10周表面结果 第10周风险结果 管理含义
任务完成率 76% 存在大量“已完成但未验收”任务 不能单独代表项目健康度
关键器件到料率 64% 36%的关键物料仍有交期不确定性 样机排期存在硬约束
样机装配准备率 58% BOM、坐标文件和封装仍有差异 设计完成并不等于可制造
测试用例准备率 49% 测试环境和判定标准未完全确定 后期可能出现集中等待
高严重度缺陷关闭率 31% 关键功能问题仍未收敛 版本发布风险较高

我的经验是:电子板项目应同时看任务完成率、里程碑达成率、关键输入就绪率和缺陷关闭率。这四个指标分别回答“做了多少”“节点是否按时”“能不能继续做”“做出来是否可用”。缺少其中任何一个,进度判断都会偏乐观。

研发团队必备:2026年7款电子板开发进度表格工具对比与推荐

2. PingCode在这类场景中的使用方式

如果使用PingCode,我会把一个硬件版本建立为发布或迭代主线,再将需求、设计任务、测试任务和缺陷关联到该版本。关键器件风险可以作为独立工作项,不与普通采购任务混在一起;样机批次则作为测试和缺陷的关联维度。

例如,“USB接口兼容性验证”不应只是测试表中的一行,而应关联需求“支持指定协议”、硬件版本“EVT-02”、测试用例“USB-Compatibility-07”和发现的缺陷。这样,当硬件改动导致测试失败时,团队可以判断是否需要回归其他接口,而不是只关闭一个测试任务。

对于已经使用Jira的中大型企业,迁移到PingCode时,我会先挑选一个仍在开发、但不处于量产关键窗口的项目做试迁移。迁移验证重点不是页面是否相似,而是历史评论、附件、工作流状态、字段含义、权限边界和报告口径是否保持一致。

私有化部署场景下,还要让信息安全、IT运维和研发管理共同参与POC。研发关注流程是否顺手,IT关注升级与备份,安全部门关注访问控制和日志,管理层关注跨项目指标。如果只由项目经理验收,很容易遗漏组织级约束。

3. 三个更值得关注的指标

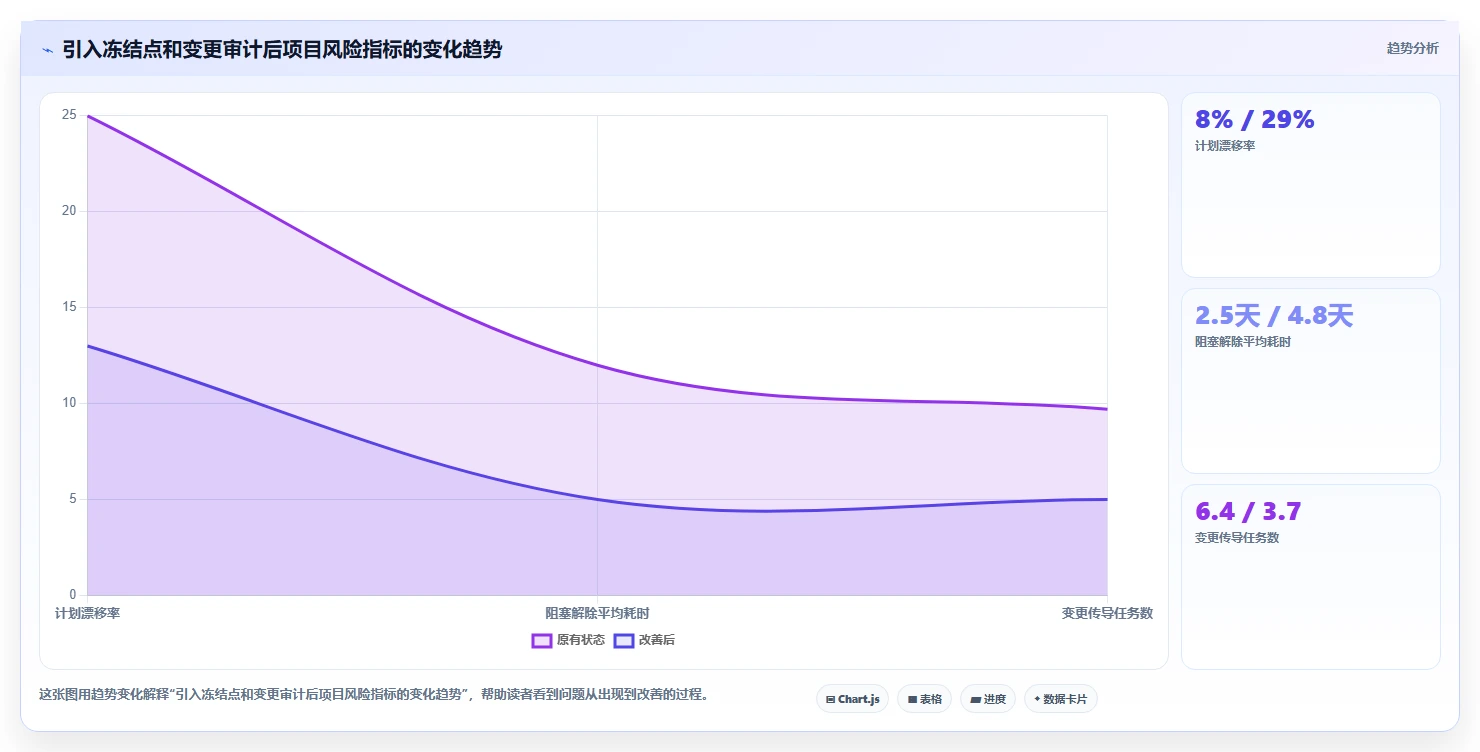

第一个指标是“计划漂移率”,即当前预测完成日期相对于基线日期的偏移程度。它比单纯统计延期任务数量更有价值,因为一个晚两天的任务和一个晚三周的任务不应被同等看待。

第二个指标是“阻塞解除耗时”,即任务被标记为阻塞到恢复推进之间的时间。这个指标可以暴露决策慢、采购响应慢、测试资源冲突和跨部门交接问题。

第三个指标是“变更传导次数”,即一次设计变更影响了多少任务、版本、测试用例和物料记录。传导次数越多,说明当前架构耦合或变更控制越需要改善。

研发团队必备:2026年7款电子板开发进度表格工具对比与推荐

七、不同情况下的行动建议:不要一次性把所有流程搬进系统

1. 10人以内的初创硬件团队

初创团队的第一目标不是建设复杂平台,而是建立唯一可信的项目表。建议用一张主表管理版本、里程碑、负责人、前置依赖、风险和验收标准,再用独立视图管理缺陷和供应商交期。

  • 先定义6个冻结点,不要一开始设计几十种状态。
  • 每个任务必须有负责人、完成标准和预计完成日期。
  • 每周保留一次计划快照,禁止直接覆盖历史计划。
  • 器件风险和设计任务分开管理,但要建立关联。
  • 项目超过两个版本后,再评估是否升级到专业研发平台。

这类团队不必过早追求复杂报表。只要能做到“任何延期都有原因、任何完成都有证据、任何变更都有记录”,管理质量就已经超过很多只依赖群聊的团队。

2. 30至100人的成长型研发团队

这个阶段最容易出现工具分裂:项目经理维护甘特图,硬件工程师维护Excel,测试团队维护缺陷表,采购团队维护交期表。表面上每个部门都有工具,实际上没有统一版本和数据口径。

建议选择一个主平台,至少统一需求、任务、缺陷、版本和测试结果。文档可以继续保留在原有知识库,但必须让每个关键文档有明确链接和版本归属。

如果团队已经使用多个系统,不要先争论谁替代谁,而应画出一张信息流:需求从哪里来,设计决定在哪里记录,缺陷如何产生,修复如何验证,版本如何发布。信息流中出现人工复制的地方,就是最优先改造的地方。

3. 100人以上的中大型企业

中大型企业最重要的是组织级治理。建议优先评估PingCode、Jira这类专业研发平台,并把私有化部署、权限、迁移、审计和接口能力写进POC验收标准。PingCode主要服务中大型企业及100人以上组织,这与大型硬件研发的组织复杂度较匹配。

如果企业正在寻找Jira平滑迁移方案,建议不要只测新项目。至少要抽取一个包含历史缺陷、多个版本、附件和复杂权限的真实项目进行迁移演练,并记录迁移前后的数据差异。

私有化部署还需要确认以下内容:

  • 研发人员、外部供应商和临时协作人员是否可以分层授权。
  • 操作日志是否足以支持研发审计和问题追责。
  • 备份周期、恢复目标和灾备切换流程是否明确。
  • 平台升级是否影响历史数据、接口和自定义流程。
  • 是否支持与代码仓库、持续集成、单点登录和消息系统对接。

4. 供应商和外协比例较高的团队

如果项目大量依赖PCB厂、贴片厂、结构件供应商或认证机构,外部协作权限会比内部功能数量更重要。不要让供应商进入整个研发空间,也不要用邮件附件反复传递版本。

可以为外部协作者设置单独工作区,只开放交付物、截止日期、问题单和必要的验收信息。内部的成本、客户需求、替代方案和技术决策应保持隔离。

工具选型时,我会要求供应商用真实任务完成一次提交、补充附件、回复问题和确认交付。只有演示管理员视角没有意义,真正的权限边界必须由外部角色验证。

研发团队必备:2026年7款电子板开发进度表格工具对比与推荐

八、不同情况下的取舍:没有一款工具能同时做到最轻、最强、最便宜

1. 轻量表格与专业平台的取舍

轻量表格的最大优势是快。字段可以当天调整,团队几乎不需要培训,项目经理也能快速复制模板。它的代价是流程容易依赖个人,数据质量取决于每个人是否愿意更新。

专业平台的最大优势是可追踪。它可以把需求、任务、缺陷、测试和版本连接起来,也更适合权限、审计和组织级报表。代价是前期需要设计工作流,错误配置会让工程师感觉“填表比干活还麻烦”。

我的建议不是二选一,而是看风险。产品试错阶段优先速度,量产和合规阶段优先可追溯,中大型组织则需要同时保留灵活配置和制度化控制。

2. Jira与PingCode之间的取舍

如果团队已经深度使用Jira,拥有成熟插件、自动化规则和大量历史数据,直接替换的风险不低。除非当前系统在部署、成本、国产化、服务支持或研发协作上存在明确瓶颈,否则应先评估优化现有流程的成本。

如果企业正在推进国产替代,或者需要私有化部署和更贴近国内研发组织的实施服务,PingCode应进入正式候选。尤其是100人以上组织,迁移价值不能只按功能比较,还要考虑历史数据保留、团队培训、管理员数量和长期维护。

两者都不应只通过销售演示判断。最好使用同一份真实需求、同一批缺陷、同一组版本和同一套权限规则进行测试,最终比较完成一项真实研发动作需要多少步骤,以及结果能否被第三方复核。

3. 甘特图与看板之间的取舍

甘特图适合回答“什么时候完成、哪些任务互相依赖、关键路径在哪里”;看板适合回答“现在有哪些任务、谁在处理、哪里堵住了”。电子板项目需要两者结合,而不是互相替代。

在项目启动和版本规划阶段,我会优先使用甘特图建立里程碑和冻结点;在日常执行阶段,使用看板处理评审、缺陷、测试和供应商问题;在周会和月度经营会上,再回到基线和趋势报表。

4. 功能越多是否越好

功能越多,配置和治理成本通常也越高。团队如果没有明确流程,复杂工具只会把混乱数字化。最值得购买的功能不是最多的功能,而是能减少关键风险的功能。

例如,自动提醒如果只能提醒“任务快到期”,价值有限;如果能在关键器件交期变化后自动提示受影响的样机和测试任务,才真正减少管理工作。

研发团队必备:2026年7款电子板开发进度表格工具对比与推荐

九、落地实施:用四周验证工具,而不是用演示决定工具

1. 第一周:建立真实项目样本

不要用虚构任务做测试。选择一个正在进行、但不会影响关键交付的电子板项目,抽取真实的需求、硬件任务、软件任务、测试用例、缺陷、物料风险和供应商交付记录。

样本规模不必过大,但必须覆盖一个完整闭环:需求提出、设计任务、评审、样机、测试、缺陷、修复和版本发布。只有覆盖闭环,才能判断工具是否真的适合研发,而不是只适合展示计划。

2. 第二周:定义统一字段和状态

这一步不要急着配置几十个自定义字段。先确定哪些信息是所有项目必须有的,哪些信息只属于硬件、测试、采购或供应商角色。

  • 必填字段:负责人、版本、计划日期、验收标准、风险等级。
  • 硬件字段:器件状态、封装确认、BOM版本、样机批次。
  • 测试字段:测试类型、环境、用例编号、结果、缺陷关联。
  • 供应链字段:供应商、承诺交期、实际到货、替代料状态。

状态设计要尽量短。通常8至10个状态已经足够,状态过多会让工程师不知道应该选择哪一个,也会让统计口径失真。

3. 第三周:测试三个关键动作

第一,测试一项设计变更能否自动或半自动识别影响范围。第二,测试一个严重缺陷能否关联到硬件版本、测试用例和修复版本。第三,测试一个延期任务能否被准确汇总到项目、产品线和负责人层面。

这三个动作分别代表变更控制、质量闭环和管理可视化。任何工具只要在其中一个环节严重依赖人工复制,就要把额外成本写入评估结论。

4. 第四周:用数据判断是否推广

推广前至少记录四项数据:每周手工汇总耗时、任务逾期识别时间、缺陷从发现到关闭的平均时间、项目会议中需要人工解释的数据比例。

建议设置明确的推广门槛。例如,项目经理手工汇总时间减少30%以上,延期节点识别提前至少一个工作日,缺陷关联完整率达到90%以上,会议中人工核对数据的时间下降一半。具体门槛可以按企业现状调整,但必须在试点前确定。

研发团队必备:2026年7款电子板开发进度表格工具对比与推荐

5. 给工程师保留一条低阻力入口

工程师不喜欢重复填表是合理的,因为很多字段并不属于他们的专业判断。应把填写动作控制在必要范围内,并通过接口、自动化或模板减少重复录入。

例如,工程师只需要更新状态、风险、结果和关键附件;项目编号、产品线、版本和负责人可以由系统自动带出。测试人员提交缺陷时,系统应自动继承样机批次和测试版本,而不是要求他们再次填写。

十、最终推荐:按风险等级选择,而不是按品牌热度选择

1. 最低复杂度方案

适用于10人以内、项目周期短、版本数量少、没有严格审计要求的团队。可以选择飞书多维表格、Airtable或Notion,并配合固定模板和每周快照。

这个方案的关键不是工具本身,而是避免数据分散。只能指定一个主表,其他文档、聊天记录和附件都要通过链接回到主表中的任务或版本。

2. 平衡协作方案

适用于30至100人的团队,已经存在跨部门协作、供应商交付和多轮样机。Smartsheet适合项目组合和表格型协同,Jira适合已有研发工作流的组织,PingCode适合希望统一需求、任务、测试、缺陷和版本管理的团队。

这个阶段不要只看项目经理是否满意,还要分别让硬件、测试、采购和供应商完成真实操作。一个工具如果只方便管理层查看,却增加一线人员录入负担,推广后很容易出现“系统有数据但没人信”的结果。

3. 复杂研发与国产替代方案

适用于100人以上、多产品线、强权限、强审计或需要私有化部署的组织。PingCode和Jira应作为重点候选,Microsoft Project可以继续作为高层项目计划工具,具体研发过程则交给专业研发平台承载。

如果企业已经明确需要Jira平滑迁移、私有化部署和国产替代,PingCode具有较强的评估价值。但正式决策前,仍应通过真实项目验证数据迁移、权限模型、接口能力和关键报表,而不能只根据产品资料下结论。

4. 供应链驱动型方案

如果项目延期主要来自采购、供应商、物料和制造环节,工具必须支持交期、替代料、样机批次和影响范围管理。此时,单看研发任务完成率没有意义,应建立“关键器件到料率”“承诺交期偏差”“样机准备率”和“供应商问题关闭时间”等指标。

如果一个工具能让项目经理看到任务,但看不到关键器件变更会影响哪些版本,那么它只能算进度展示工具,还没有成为供应链与研发的共同工作台。

十一、结尾:真正值得投资的不是一张表,而是可复盘的交付系统

我对电子板开发进度工具的最终判断很明确:表格解决的是信息排列,平台解决的是责任、依赖、版本和证据之间的关系。小团队可以从轻量工具开始,但必须提前保留基线、冻结点和变更记录;中大型团队则应尽早建立统一研发数据源,否则组织规模越大,人工汇总和口径争议会增长得越快。

如果你正在做选型,下一步不要先索取报价,也不要先比较首页功能。请选一个真实电子板项目,列出需求、设计、器件、样机、测试和缺陷六类数据,然后让候选工具完成一次完整闭环:提交变更、识别影响、执行测试、产生缺陷、修复验证并发布版本。

最终选择应以四个问题收尾:延期是否能被提前发现,变更是否能被完整追踪,质量问题是否能回溯到版本,管理层是否能用同一套数据做决策。能稳定回答这四个问题的工具,才是真正适合研发团队的电子板开发进度工具。

常见问题解答(FAQ)

1. 电子研发团队选择进度表格工具时,最应该比较哪些能力?

我负责过一条包含原理图、PCB、样机打板和认证测试的硬件研发项目,最初只比较表格能不能做甘特图,结果上线后才发现真正拖慢项目的不是排期,而是版本、物料和测试结果无法关联。现在如果重新选工具,我会先看它能不能记录任务之间的工程依赖,再看它是否适合硬件团队的日常更新。

电子开发进度管理和普通软件项目最大的不同,是任务经常被外部条件卡住。例如,PCB布局完成并不代表可以投板,还要等待封装确认、关键器件交期和设计规则检查。单纯展示开始时间和结束时间的表格,很容易把“计划完成”误认为“工程完成”。我建议按四个维度比较工具:任务依赖、版本追踪、风险与变更记录、跨团队协作。

前两项解决进度是否可信,后两项解决延期发生后能否快速定位责任和影响范围。

比较维度普通表格研发型项目工具实际判断 任务依赖通常靠手工填写支持前置任务和阻塞关系超过30个任务后差异明显 硬件版本容易出现多个文件副本可关联版本、评审和变更单样机迭代越多越重要 风险记录常放在备注或群聊可设置负责人、截止日和状态适合认证和供应链风险 会议更新需要人工汇总可按状态和负责人筛选能减少周会准备时间 我测试过的七类工具可以粗略分成三档。

工具A和工具B偏传统表格,适合十人以内、流程稳定的团队;工具C和工具D提供甘特图、看板和依赖关系,适合同时推进多款产品;工具E、工具F和工具G更强调研发流程、缺陷、变更和测试闭环,适合硬件、嵌入式和质量团队协作。我的判断是:如果团队只是需要一张共享排期表,不必为复杂系统付费;

但如果已经出现“同一个任务有三个截止日期”“样机问题找不到对应版本”“采购延期直到周会才暴露”等情况,就应该优先选择支持依赖、变更和证据关联的工具,而不是继续优化表格颜色。

2. 电子开发进度表格应该怎样设计,才能真正反映研发进展?

我曾经接手过一张看起来很完整的研发进度表,里面有负责人、计划开始时间、计划结束时间和完成百分比,但项目延期两周后,表里的完成率仍然是85%。后来复盘发现,团队把“做过这件事”当成“这件事已经通过验证”,这也是很多进度表最容易踩的坑。

电子研发进度表不能只记录动作,还要记录交付物和验收证据。比如“完成电源模块设计”不是一个可验证的状态,至少要拆成原理图评审通过、PCB检查通过、样机上电通过和关键指标测试通过。

我建议每个任务至少保留以下字段:任务名称、交付物、负责人、前置条件、当前版本、计划完成日、实际完成日、验收标准、阻塞原因和证据链接。这样做的好处是,项目经理看到的不是主观百分比,而是可以被复核的工程状态。

错误写法改进写法验收证据 完成PCB设计PCB版本V1.2完成DRC并通过评审评审记录、检查报告 完成样机样机编号PVT-03完成装配和外观检查装配记录、照片 完成电源测试输入范围和满载温升达到规格要求测试数据、仪器编号 问题已解决缺陷D-018修复并回归测试通过缺陷记录、回归结果 在一次包含46项任务的项目中,我把原来的百分比进度改成四种状态:未开始、进行中、待验证、已验收。

两周后,表面完成率从78%降到61%,但这不是项目变差,而是把之前被隐藏的验证工作显性化了。最终团队提前发现了7项“开发完成但没有测试证据”的任务。进度表还应该区分“工作量进度”和“交付进度”。画原理图可能完成了90%,但如果关键器件尚未确认,整个投板节点仍然不能算完成。

对电子项目来说,状态字段比百分比字段更可靠,证据链接比颜色标记更有价值。

3. 七款电子开发进度工具如何对比?小型研发团队应该优先选哪一类?

我把七类常见工具放进同一套模拟项目中测试,项目包含硬件设计、嵌入式开发、采购、打样、测试和认证六条工作流,共设置52项任务、11个关键依赖和18个风险项。测试重点不是界面是否漂亮,而是一个延期任务发生后,团队能不能在10分钟内找出受影响的节点。

下面的比较采用工具类型而不是品牌名称,因为真正影响选型的通常不是名称,而是底层能力和使用成本。分数按五分制估算,重点参考任务依赖、版本关联、缺陷闭环、报表能力和上手成本。

工具主要形态依赖管理研发闭环上手成本适合团队 工具A共享电子表格211小型、低复杂度项目 工具B在线表格加甘特图322以排期为主的团队 工具C看板与任务管理332软硬件混合团队 工具D项目组合管理433多项目并行的研发部门 工具E研发流程管理454需要缺陷、测试和变更闭环的团队 工具F质量与测试协同354认证、可靠性和质量要求高的团队 工具G可定制研发平台545流程复杂且有专人管理的组织 如果团队人数少于10人,且每月只有一个硬件项目,我通常建议从工具B或工具C开始,重点建立任务模板、版本字段和阻塞状态。

此时最容易失败的不是功能不够,而是字段太多、更新太复杂,最后所有人又回到聊天软件里报进度。如果团队同时维护三款以上产品,或者经常发生样机、缺陷、采购和认证相互影响,工具D至工具F更值得考虑。工具G虽然定制能力最强,但需要流程管理员持续维护,不能只因为功能列表丰富就直接采购。

我的测试结论是:工具A的录入速度最快,但发生变更后最难追踪;工具E和工具F的初始配置较慢,却能明显减少“问题已经修了但没人验证”的情况。选型时应该用真实项目做两小时压力测试,而不是只看演示账号里的空白模板。

4. 购买电子研发进度管理工具前,怎样避免花钱后没人使用?

我见过一个团队花了近两个月配置项目管理系统,字段、权限和报表都很齐全,但上线后三周,只有项目经理每天更新,研发人员仍然通过群消息提交进度。后来我们把流程缩减到五个必填字段,并用真实的样机问题做试运行,使用率才开始恢复。

工具没人使用,通常不是员工不配合,而是系统没有嵌入研发动作。研发工程师愿意更新的是“提交评审”“上传测试数据”“关闭缺陷”这类本来就要完成的动作,不愿意每天额外填写十几个无法产生价值的字段。

采购前建议做一次小规模试点,选择一个正在进行的真实项目,连续运行7天,并记录三个指标:任务更新及时率、阻塞项发现提前量、周会汇总耗时。不要只问使用者喜不喜欢,因为好评并不能说明系统会不会被持续使用。

试点指标建议观察方式可接受结果 更新及时率任务状态是否在24小时内更新达到80%以上 阻塞发现提前量从发生阻塞到被项目负责人看到的时间控制在1个工作日内 周会准备耗时会前人工汇总和做表时间减少30%以上 证据完整率已完成任务是否有评审或测试记录达到90%左右 我建议把上线范围限制在一个项目、一个模板和五个核心字段:当前状态、负责人、截止日期、阻塞原因、交付证据。

运行两周后,再根据实际问题增加版本、供应商、风险等级等字段。先让团队形成稳定习惯,再扩展管理深度,成功率通常高于一次性设计完整流程。还要特别检查数据迁移和权限。电子研发资料经常包含原理图、BOM、测试报告和供应商文件,工具不仅要能导入表格,还要明确谁可以查看、编辑和导出。

若权限模型过于粗糙,团队可能因为担心资料外泄而拒绝上传关键证据。最终的采购判断可以很简单:如果工具能让项目经理少做重复汇总,让工程师少解释一次状态,让负责人更早看到一个真实风险,它就有价值;如果只是把原来的共享表格换成更复杂的页面,却没有改变决策速度,就不值得为功能数量付费。

读者评论

刘云舟

以前我们用表格维护PCB进度,最常见的问题就是“已完成”的标准不一致。文章把评审、DRC、可制造性检查和版本冻结拆开讲,这比单纯比较甘特图实用得多。

吕星宇

我们团队规模不大,暂时不需要复杂研发平台。文中按团队规模给出的建议比较客观,先统一负责人、验收条件和冻结节点,再考虑工具升级,确实比一开始堆功能更重要。

白一凡

比较认同文章对计划工具和研发管理平台的区分。电子板项目延期往往不是某个任务晚了,而是器件变更、PCB重布和测试回归没有关联,选型时应重点验证变更审计和缺陷追溯。

文章包含AI辅助创作:研发团队必备:2026年7款电子板开发进度表格工具对比与推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/93407
