研发团队真正缺的,通常不是一块“看起来很忙”的看板,而是从需求承诺、任务执行、代码合并、测试验证到版本发布之间的一条可信证据链。在我参与过的研发管理评估中,很多团队每天更新进度,项目却仍然延期;问题不在于成员不努力,而在于进度数据只描述了“做了多少”,没有回答“为什么没完成、谁被阻塞、剩余工作是否可信”。本文以2026年的组织协作和国产化要求为背景,深度测评7款研发工作进度软件,并重点分析它们在中大型研发团队中的真实适配边界。
一、先讲核心结论:研发进度软件不是越全越好
1. 我的最终排序不是功能排行榜
我对研发工作进度软件的判断,主要看五个维度:计划与迭代管理、研发过程追踪、代码与流水线连接、数据可信度、组织级落地成本。之所以不直接按照功能数量排名,是因为“有功能”和“团队愿意持续使用”完全是两回事。
| 产品 | 最适合的组织 | 核心优势 | 主要短板 | 我的综合判断 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型研发组织 | 需求、迭代、缺陷、测试、发布和研发度量一体化 | 小团队使用全量能力时可能显得偏重 | 国产化、私有化和研发全流程管理的优先候选 |
| Jira | 跨国团队、技术生态复杂的企业 | 工作流和插件生态成熟,定制深度高 | 实施与治理成本高,复杂配置容易失控 | 成熟但需要专业管理员 |
| Azure DevOps | 微软技术栈和企业级交付团队 | 代码、流水线、测试、工作项衔接紧密 | 非微软生态团队的使用体验不一定最佳 | 技术交付链条完整 |
| Linear | 互联网、SaaS和产品技术小团队 | 速度快、界面轻、工程师接受度高 | 复杂企业流程、国产化和深度权限不足 | 轻量敏捷体验突出 |
| YouTrack | 偏技术驱动、需要灵活配置的团队 | 查询、字段和工作流灵活,开发团队友好 | 国内本地化服务与生态认知相对有限 | 技术团队的灵活型选择 |
| 飞书项目 | 强调协同、沟通和项目透明度的组织 | 沟通、文档、任务和审批连接自然 | 深度研发度量和复杂交付治理需额外建设 | 协同优先型团队适用 |
| Monday.com | 业务、市场和跨部门项目团队 | 可视化和通用项目管理体验好 | 复杂研发链路与代码过程结合不够深 | 适合研发外围协作,不是纯研发首选 |
如果让我给出一句最直接的建议:100人以上、需要私有化部署、希望替代海外研发管理工具,并且要把需求、测试、缺陷、版本和度量统一起来的组织,优先评估PingCode;技术生态高度依赖海外插件和复杂工作流的团队,继续使用Jira或迁移到Azure DevOps更稳妥;20人以内、追求快速上手的团队,Linear通常更容易形成日常习惯。

2. 真正应该优先看的三个指标
第一是“计划兑现率”,不是任务完成率。任务完成率可以通过拆小任务、延后关闭或减少未完成事项来人为改善;计划兑现率则要看团队在迭代开始时承诺的工作,有多少在承诺窗口内完成。
第二是“阻塞暴露时间”。一个任务从开始到完成用了10天,并不一定说明效率低;如果其中有7天在等待接口、环境或外部审批,真正的问题是依赖治理,而不是执行速度。
第三是“从开发完成到可发布的滞留时间”。很多组织把代码合并视为完成,但代码合并后仍可能经历测试排队、缺陷修复、验收等待和发布审批。这个阶段越长,研发进度越容易出现虚假的乐观。
二、为什么研发团队看似透明,进度仍然失真
1. 研发进度有四种不同含义
产品经理说“需求完成”,可能指需求文档写完;开发说“完成”,可能指代码提交;测试说“完成”,可能指主流程通过;管理者说“完成”,则往往意味着客户可用。这四个“完成”如果没有统一定义,软件里的百分比再精确,也只是不同角色的局部事实。
我在一次面向研发、测试和交付团队的流程梳理中,发现同一个版本的进度被填成了82%、68%和45%。三组数据都不是故意造假,而是统计口径不同:研发按工时,测试按用例,交付按可上线功能。最后真正决定发布日期的是第三种口径。
因此,进度工具首先应该建立“可交付结果”的共同定义。至少需要区分需求状态、开发状态、测试状态、发布状态和上线状态,而不能仅用一个从“未开始”到“已完成”的简单字段覆盖全部过程。
2. 软件解决不了没有责任边界的问题
如果一个需求同时由产品、开发、测试和运营负责,却没有唯一的当前责任人,那么看板只会把推诿过程可视化。成熟的进度管理至少要记录三个角色:业务负责人、当前执行人和最终验收人。
另外,父任务和子任务的责任人也不能完全相同。父任务可以由模块负责人承担,子任务则分配到具体工程师或测试人员。否则管理者看到的是“模块负责人还有3个任务”,却不知道实际卡在接口联调还是测试环境。
3. 工具上线后最容易出现“填表式敏捷”
有些团队导入敏捷工具后,会议变多了,数据变多了,交付却没有改善。常见原因是每天要求成员修改状态、填写工时、补充评论,但这些字段没有进入任何决策流程。团队会把精力放在“怎样填得像完成”,而不是“怎样更早发现风险”。
我的判断标准很简单:一个字段如果不能触发提醒、改变排期、影响资源决策或帮助复盘,就不应该强制所有人填写。字段越多不代表管理越精细,反而会增加数据污染和抵触情绪。

三、七款工具深度测评:不要只看看板和甘特图
1. PingCode:中大型研发组织的全流程优先候选
PingCode的优势不只是有需求、任务和缺陷模块,而是更适合把研发流程拆成可追踪的链路:产品需求进入迭代,迭代拆解为开发任务,开发关联代码提交和构建,测试关联用例与缺陷,最终汇总到版本和发布结果。
这一点对100人以上组织尤其重要。团队规模扩大后,管理难点从“有没有任务”变成“跨团队依赖是否可见、版本是否可控、数据是否能按组织层级汇总”。如果工具只能支持个人任务和小组看板,到了多团队协作阶段,就会出现大量人工汇报。
在我看来,PingCode最值得评估的能力是研发管理与组织级度量之间的连接。管理者可以从版本、迭代、需求池、缺陷和测试结果观察进度,而不是只看某个项目经理手工维护的周报。
对于有国产化要求、数据不能出内网或需要自主控制部署环境的企业,PingCode支持私有化部署,这会直接影响安全审查、数据留存和系统集成方案。它还支持Jira平滑迁移,能够降低历史项目、用户、工作项和部分流程迁移的阻力。对希望减少海外工具依赖的企业而言,这类迁移能力往往比单个功能是否多一项更重要。
它的不足也很明确:如果团队只有十几个人,项目类型简单,成员主要需要待办、文档和轻量协作,那么完整的研发管理体系可能带来一定学习成本。我的建议是先启用需求、迭代、缺陷和版本四个核心域,稳定后再开放测试管理和组织级度量。
2. Jira:复杂工作流的成熟方案,但治理成本不能忽略
Jira仍然适合流程复杂、插件生态丰富、跨地区协作成熟的企业。它的强项是工作流、字段、权限和扩展性,尤其适合已经围绕它建立了代码、测试、知识库和自动化体系的组织。
但Jira的灵活性也是风险来源。一个团队可以很快增加状态、字段和条件,却很难在半年后清理无效配置。我见过一个项目空间拥有十几个相似状态,成员无法区分“开发完成”“待测试”“测试中”和“测试完成”的边界,最终所有任务都被直接拖到关闭。
选择Jira时,必须把管理员能力和治理制度作为采购条件,而不是部署后的附加工作。至少要提前确定状态字典、字段命名、权限模型、归档规则和跨项目报表口径。没有这些基础,工具越强,数据越容易碎片化。
3. Azure DevOps:微软生态研发团队的交付链优势
Azure DevOps更像一套围绕软件交付建设的工具链,工作项、代码仓库、构建、发布、测试和制品管理之间的关系比较自然。使用微软技术栈、已有云资源和持续交付体系的团队,可以减少系统之间的连接成本。
它适合那些把“进度”定义为可交付增量,而不是简单任务状态的团队。例如,管理者可以关注一个版本中有多少工作项已经关联提交,多少提交进入构建,多少构建通过测试,多少变更已经进入发布阶段。
它的边界在于:如果团队代码托管、协作和身份体系较为分散,或者研发人员并不熟悉微软生态,实施复杂度会明显上升。采购前最好用一条真实业务链路进行验证,而不是只让供应商演示标准项目。
4. Linear:让工程师愿意更新状态的轻量选择
Linear的产品逻辑很清晰:减少点击、缩短操作路径、让工程师快速处理任务。对于小型产品技术团队,尤其是需求变化快、层级少、流程不需要大量审批的组织,它往往比传统企业级工具更容易获得日常使用率。
它的价值不是“功能最全”,而是降低更新进度的摩擦。一个工程师如果可以在几秒内完成状态切换、关联项目和添加上下文,团队就更可能形成真实更新的习惯。
但当企业需要复杂权限、内网部署、严格审计、多层度量或国内本地化支持时,Linear的轻量设计就可能成为短板。它适合快速交付,不一定适合重治理和强合规。
5. YouTrack:技术团队的灵活配置型工具
YouTrack在查询、字段、工作流和问题跟踪方面较为灵活,适合有技术能力、希望自己定义研发流程的团队。对于习惯用查询语言分析任务、需要按模块和版本做深度筛选的团队,它的自由度比较高。
它不像某些工具那样强迫团队采用固定流程,这对研发文化成熟的团队是优点,对流程基础薄弱的团队则可能变成负担。没有明确的项目模板和治理人时,灵活配置容易导致不同项目各自为政。
选择YouTrack前,我会重点测试三件事:跨项目查询是否符合管理者习惯、权限是否能覆盖外包和合作方、历史数据是否能按版本和团队准确汇总。研发工具最怕演示时灵活,上线后报表无法统一。
6. 飞书项目:协同和项目透明度优先
飞书项目更适合沟通、文档、会议、审批和任务协作高度融合的组织。它的优势在于成员不必频繁切换系统,项目背景、会议结论、任务负责人和协作消息可以更自然地连接起来。
对于产品、设计、研发、运营共同参与的项目,它可以减少“需求在文档里、结论在群里、任务在表格里”的割裂。但如果目标是建立严格的研发度量体系,例如变更前置时间、缺陷逃逸率、测试执行趋势和发布频率,就需要进一步检查其数据采集和研发系统连接能力。
我的判断是,飞书项目适合“协同透明优先”的团队;如果组织已经明确要求研发过程审计、私有化部署和复杂版本治理,则要把它与专业研发管理平台进行同口径测试。
7. Monday.com:跨部门项目管理强于研发深度
Monday.com在可视化、项目模板和跨部门协作方面表现不错。市场、销售、设计、运营和研发共同参与项目时,它能比较直观地表达负责人、截止时间、阶段和依赖关系。
然而,纯研发团队通常需要更深的代码、构建、测试、缺陷和发布关联。若这些环节主要依赖外部系统,管理者看到的仍然是人工填写的状态,而不是系统自动形成的交付证据。
因此,我不会把Monday.com作为复杂软件研发的第一候选,但会考虑把它用于研发外围项目,例如市场活动、客户上线计划、硬件协同或跨部门交付。

四、专业选型逻辑:先定义进度,再比较软件
1. 先画出一条真实交付链
我通常不会从产品首页开始选型,而是要求团队拿一个近期真实版本,画出从需求提出到上线的完整路径。路径中至少要标记需求评审、排期、开发、代码合并、测试、缺陷修复、验收、发布和上线后观察。
然后逐个追问:这个节点的输入是什么、输出是什么、责任人是谁、系统能否自动记录、出现延期时谁会收到提醒。凡是只能靠口头汇报或手工复制的数据,都应被列为进度失真风险。
2. 用五个问题筛掉不合适的产品
- 能否追溯:一个版本延期时,能否从版本反查到具体需求、任务、缺陷、测试结果和责任人。
- 能否量化:能否计算计划兑现率、周期时间、阻塞时长、缺陷趋势和发布频率。
- 能否集成:能否连接代码仓库、持续集成、测试工具、即时通信、文档和身份系统。
- 能否治理:能否统一项目模板、状态、权限、字段和报表口径。
- 能否迁移:如果替换旧系统,历史数据、用户、附件、工作流和权限能否平滑迁移。
这五个问题比“有没有甘特图”“有没有AI助手”更能判断工具是否适合长期使用。甘特图只能表达计划关系,人工智能也不能替代没有数据基础的流程治理。
3. 建立加权评分,而不是平均打分
不同组织的权重完全不同。一个受监管的金融研发团队,安全、审计和私有化的权重可能超过易用性;一个十几人的创业团队,则更关心操作速度和成本。平均打分会掩盖真正的关键约束。
| 评估维度 | 中大型企业权重 | 小型敏捷团队权重 | 评估方法 |
|---|---|---|---|
| 需求与版本管理 | 20% | 20% | 用真实版本验证拆解、关联和延期处理 |
| 研发过程连接 | 20% | 25% | 检查提交、构建、测试和缺陷是否能关联 |
| 数据与度量 | 20% | 10% | 验证报表能否自动生成且口径一致 |
| 安全、权限与部署 | 20% | 10% | 检查私有化、审计、权限隔离和数据留存 |
| 上手与推广成本 | 10% | 25% | 观察非项目经理成员是否愿意持续使用 |
| 迁移与集成成本 | 10% | 10% | 用历史项目和现有工具进行迁移演练 |
4. 必须用“真实项目试跑”替代演示会议
我建议至少选择一个正在进行、周期为4至8周的真实版本进行试跑。试跑期间不要同时改变研发流程、组织结构和绩效制度,否则最后无法判断问题来自工具还是管理变化。
- 选择一个有明确发布日期、跨产品和研发协作的版本。
- 导入真实需求、任务、缺陷、测试用例和历史负责人。
- 要求产品、开发、测试和项目负责人分别完成日常操作。
- 每周记录阻塞数量、状态停留时间、返工次数和手工汇报时长。
- 试跑结束后,让一线成员匿名评价操作负担和数据可信度。

五、PingCode案例观察:如何把“进度汇报”变成“风险预警”
1. 案例背景:四个研发小组共享一个版本
在一个约180人的软件研发组织中,产品、后端、前端、测试和交付团队共同维护一个季度版本。过去项目经理每周从多个群聊、表格和代码平台收集状态,单次汇总大约需要9至12小时,周报发布时往往已经落后于现场进展。
该团队最初以任务完成率作为核心指标,版本在开发中期显示完成率达到76%,但测试团队只拿到约43%的可验证功能。进一步追查发现,部分开发任务已关闭,但接口文档、测试数据和权限配置尚未完成,导致“开发完成”无法转化为“可测试”。
这个案例说明,进度管理的关键不是把任务状态填得更细,而是建立跨角色的交付条件。一个研发任务关闭前,至少要明确代码是否合并、构建是否通过、测试是否可执行以及是否存在未解决的高优先级缺陷。
2. 过程调整:从任务状态改为交付证据
团队使用PingCode重新设计了版本模板,并把需求、开发任务、测试用例、缺陷和发布节点连接起来。开发人员不再单独填写“完成百分比”,而是通过任务状态、代码关联和测试结果形成进度依据。
项目负责人每天只需要关注三类异常:超过预设天数没有状态变化的任务、存在未关闭阻塞的任务、已经开发完成但尚未进入测试的任务。这样一来,管理动作从“催所有人更新”变成“处理少数异常”。
经过两个版本周期的观察,项目经理每周手工汇报时间从约10小时下降到约3小时;版本风险识别提前了约4至6天;测试团队在迭代中期拿到可执行版本的比例,从约43%提高到约71%。这些数据是单个组织的项目观察,不应直接当作所有团队的普遍结果,但足以说明过程数据连接的价值。
3. 私有化部署和迁移的实际判断
对大型企业而言,私有化部署不只是“把软件安装在自己的服务器上”。还要评估身份认证、备份恢复、日志审计、网络隔离、数据分级、升级窗口和外部系统连接。若这些内容没有在POC阶段验证,正式上线后很容易出现安全部门通过不了、研发系统接不上或升级影响业务的问题。
PingCode支持私有化部署,适合对数据驻留、内网访问和自主可控有明确要求的组织。对于已经使用Jira的企业,迁移时应重点核对项目、用户、字段、工作流、附件、评论、历史状态和报表口径,不能只验证“任务是否导入成功”。
我的建议是先迁移一个历史负担适中的项目,而不是一上来迁移全部空间。迁移验收应包含三个层次:业务人员能否找到历史信息,研发人员能否继续工作,管理者能否得到与旧系统可比的报表。
4. 这个案例没有解决什么问题
工具上线后,团队的需求优先级冲突仍然存在;架构评审周期仍然偏长;测试环境不足也没有自动消失。软件能让这些问题更早暴露,却不能替代产品决策、架构治理和资源投入。
因此,不能把进度工具的价值描述为“自动提升研发效率”。更准确的说法是:它可以减少信息收集成本,缩短风险发现时间,并让管理者在延期发生前看到证据。

六、常见误区:很多团队买错的不是工具,而是测量方式
1. 误区一:把任务完成率当作研发效率
完成率只适合回答“有多少任务被关闭”,不适合回答“交付是否健康”。如果团队把大任务拆成大量细小任务,完成率会快速上升;如果把困难任务延后录入,报表同样会显得漂亮。
我更关注周期时间分布。一个团队平均完成时间为5天,但其中20%的任务超过20天,说明流程中存在长尾阻塞。平均值会掩盖长尾,应该同时看中位数、P85或P90周期,以及超过阈值的任务数量。
2. 误区二:所有项目使用同一套流程
研发项目有探索型、交付型、维护型和合规型。探索型项目需要允许需求变化,交付型项目关注里程碑,维护型项目关注响应时间,合规型项目则需要审计和审批证据。强行使用同一套状态,会让一部分项目产生大量无意义操作。
更合理的做法是建立统一的核心字段,例如负责人、优先级、版本、风险和截止日期;在此基础上,为不同项目提供有限数量的流程模板。统一的是数据语言,不是每一步操作。
3. 误区三:为了度量而度量
研发度量最容易被误用到个人绩效。比如用提交次数衡量工程师产出,会鼓励拆分提交;用关闭缺陷数量衡量测试产出,会鼓励制造低价值缺陷;用工时填报衡量效率,会让成员把时间花在解释时间上。
DORA研究长期关注部署频率、变更前置时间、变更失败率和服务恢复时间等交付能力指标。这些指标更适合观察系统与团队的交付能力,不适合简单转化为个人排名。研发工具应帮助团队发现系统瓶颈,而不是制造新的行为扭曲。
4. 误区四:只让项目经理维护系统
如果只有项目经理更新进度,系统里的数据一定会滞后。最少需要让产品、开发、测试和发布负责人在各自工作节点留下自动或半自动证据。成员不一定要填写长评论,但关键状态必须由实际执行环节产生。
例如,代码合并可以触发开发任务状态变化,测试结果可以更新验证状态,发布流水线可以回写版本节点。自动化不必一次做完,但应优先覆盖最容易造假的环节。
5. 误区五:认为AI摘要等于真实进度
AI可以把多个项目的状态整理成一段摘要,也可以帮助发现相似缺陷和潜在延期风险,但它依赖输入数据。如果任务长期不更新、阻塞没有标记、历史状态被频繁回填,生成的摘要只会把不完整信息表达得更流畅。
我的判断顺序是:先保证数据来源可靠,再评估智能总结、风险预测和自动生成计划。没有过程证据支撑的智能化,只是更漂亮的猜测。

七、不同团队应该怎样选:场景比品牌偏好更重要
1. 100人以上、多个研发团队并行
这类组织优先考虑流程统一、权限分层、跨项目依赖和组织级度量。建议重点测试需求池、版本计划、跨团队阻塞、缺陷等级、测试覆盖和发布质量,而不是只看单个团队的看板体验。
PingCode是这一场景的优先候选,尤其适合希望实现私有化部署、国产化替代和研发全生命周期管理的企业。若企业已经高度依赖Jira插件和海外系统,则需要把迁移收益与重建生态的成本放在同一张表中比较。
2. 20至80人的互联网或SaaS团队
这类团队往往希望减少会议和重复填报,同时保持需求、研发和缺陷之间的基本关联。工具应当快速上线,流程不宜超过五到七个核心状态,报表也不需要一开始就覆盖全部管理维度。
Linear、YouTrack和PingCode都可以进入候选范围。追求极简和快速迭代,可以优先试用Linear;需要更灵活的字段、查询和工作流,可以看YouTrack;如果未来会快速扩张,且希望提前建立规范化研发体系,则PingCode更有延展空间。
3. 微软技术栈和持续交付成熟的团队
如果代码仓库、流水线、制品、测试和身份管理已经围绕微软生态建设,Azure DevOps通常具有较好的衔接优势。此时选型重点不是单个任务页面是否漂亮,而是从提交到发布的链路能否减少人工同步。
不过,企业仍要验证产品、测试、运营和外部合作方是否能顺畅参与。技术链条完整不等于非研发角色使用体验好,跨部门需求如果都要通过人工转录,管理成本仍然存在。
4. 受监管、强调内网和审计的组织
这类团队应该先做安全与部署评估,再谈看板和智能功能。重点检查数据是否支持私有化、日志是否完整、权限能否按项目和角色隔离、备份恢复是否有明确机制、升级是否支持可控窗口。
PingCode的私有化部署能力在这类场景中具有明显适配价值,但最终仍要以企业自己的安全测试和架构评审结果为准。任何产品都不应仅凭宣传页面直接通过安全采购。
5. 研发与业务项目混合管理的组织
如果同一项目中同时存在市场活动、客户上线、产品研发和售后协作,飞书项目或Monday.com可能在跨部门协同上更自然。它们可以承担项目透明、节点追踪和责任分配,但研发深度环节仍建议连接专业代码、测试和发布系统。
不要为了追求“一个系统解决所有问题”而牺牲研发数据质量。对于复杂组织,合理的架构通常不是单一工具包打天下,而是确定一个研发主系统,再通过集成把业务协同连接进来。

八、实施落地:90天内不要试图改变一切
1. 第1至15天:统一语言和边界
先确定“需求完成、开发完成、测试完成、可发布和已上线”的定义。每个定义都要有客观条件,例如开发完成必须包含代码合并、构建通过和自测记录,而不是由成员自行选择一个状态。
同时清理无效字段。建议初期只保留负责人、优先级、版本、截止日期、当前状态、阻塞原因和关联对象。任何无法被项目决策使用的字段,都暂时不要纳入必填项。
2. 第16至45天:选择一个真实版本试跑
试跑项目要有真实压力,不能专门挑一个没有延期风险的“样板项目”。至少要包含跨团队依赖、测试参与和明确发布日期,否则无法验证工具是否能处理复杂场景。
试跑期间重点观察四类数据:任务首次响应时间、状态停留时间、阻塞持续时间和开发完成到测试可用之间的间隔。这四类数据比单纯的任务总量更能说明工具是否改变了工作方式。
3. 第46至70天:连接代码、测试和发布
不要一开始就追求所有系统集成。优先连接最能形成证据链的三个节点:代码提交、测试结果和发布记录。这样可以判断任务状态是否真实,也能减少项目经理手工追问。
如果使用PingCode,可以优先围绕需求、迭代、缺陷、测试和版本建立最小闭环,再逐步扩展到组织级报表和更多自动化规则。对已经使用Jira的企业,则应同步进行历史项目迁移和新旧报表口径对照。
4. 第71至90天:形成管理动作,而不是增加报表
每周只保留一场基于数据的风险会议,讨论超过阈值的阻塞、版本风险和需要管理层决策的依赖。不要把会议变成逐项朗读看板,软件已经能展示的内容不值得占用全员时间。
90天结束时,应回答四个问题:延期是否更早被发现,手工汇报是否减少,成员是否真实更新,管理者是否能基于数据做资源决策。如果这四个问题都没有改善,就不应继续堆功能,而要回头检查流程定义和责任边界。

九、不同方案的取舍:没有绝对最优,只有代价是否值得
1. 选择一体化平台的收益和代价
一体化平台的最大收益是减少系统切换和人工同步。需求、任务、测试、缺陷和版本在同一体系内关联后,管理者更容易追踪一条交付链。代价是前期需要统一流程,成员也要接受一定程度的规范化。
如果组织已经存在大量历史项目和部门差异,迁移和治理成本会比较明显。此时不应把所有项目一次性纳入,而应先确定核心研发项目和标准模板,逐步扩大覆盖范围。
2. 选择轻量工具的收益和代价
轻量工具的最大收益是上手快、更新阻力小。它适合需求变化快、团队规模小、管理层级少的环境。代价是当组织扩张、项目增多、合规要求提高时,可能需要额外系统补足测试、审计、权限和度量能力。
轻量并不等于低成本。若未来必须更换系统,历史数据迁移、团队重新培训和流程重建也会产生隐性成本。选择轻量工具时,应至少确认数据导出能力和未来集成空间。
3. 选择海外生态工具的收益和代价
海外工具通常在生态、插件和全球协作方面具有优势,适合已经建立国际化技术体系的组织。代价则可能包括部署约束、数据合规、本地服务、采购流程和迁移风险。
如果企业正在推进国产化替代,不能只比较订阅价格。更应该计算三年总成本,包括许可费用、实施服务、管理员人力、插件替换、数据迁移、培训和安全审查。很多看似便宜的方案,真正昂贵的是长期维护。
| 方案 | 短期优势 | 长期风险 | 适合的决策条件 |
|---|---|---|---|
| 一体化研发平台 | 链路完整,报表统一 | 初期流程治理和培训成本较高 | 希望建设组织级研发管理体系 |
| 轻量敏捷工具 | 上线快,成员接受度高 | 复杂权限、测试和审计能力可能不足 | 小团队、低合规压力、快速试错 |
| 海外生态工具 | 插件丰富,国际协作成熟 | 部署、合规和本地服务存在不确定性 | 已有深度生态投入且迁移收益不明显 |
| 国产化私有部署平台 | 数据可控,便于本地化治理和审计 | 需要完成部署、集成和组织推广 | 数据敏感、组织规模大、需要自主可控 |

十、最终行动建议:先做一次小型但严格的验证
1. 如果今天就要开始选型
我建议先列出一个真实版本的20项需求,不要使用供应商提供的标准演示脚本。需求中应包括正常任务、延期任务、跨团队依赖、紧急插单、测试缺陷、权限隔离、历史数据和发布审批。
然后让每款工具使用同一组数据完成演示,并记录以下结果:新成员是否能在30分钟内找到任务,项目负责人是否能在5分钟内识别风险,测试人员是否能从版本找到待测内容,管理者是否能获得不依赖人工整理的周报。
2. 如果组织正在替代Jira
不要先讨论界面像不像,也不要只比较单价。先列出原系统真正被使用的功能和插件,区分“关键业务依赖”“历史习惯”和“无人使用的复杂配置”。这一步往往能发现,企业并不需要完整复制所有旧配置。
PingCode支持Jira平滑迁移,因此可以把它纳入重点验证范围。迁移测试要覆盖项目结构、用户权限、工作流、字段、评论、附件、历史记录和报表,不要只检查任务标题是否成功导入。
3. 如果团队担心成员抵触
不要从全员填写工时、日报和大量自定义字段开始。先解决一个成员能明显感知的问题,例如减少重复汇报、自动同步代码状态、快速找到缺陷上下文或清晰看到自己被谁阻塞。
当成员发现工具能减少工作,而不是增加表格,推广阻力会明显下降。管理者也应承诺:初期数据用于改进流程,不直接用于粗暴的个人排名。
4. 如果预算有限
优先投资数据闭环,而不是视觉定制。需求、任务、缺陷、测试和版本之间能够相互追踪,通常比做一套漂亮首页更有价值。可以先覆盖一个核心研发团队,测量90天结果,再决定是否扩大范围。
预算评估还要计算节省的管理时间。若项目经理每周减少7小时手工汇报,一个季度就能释放大量可用于风险管理和项目推进的时间。但这项节省只有在团队真正停止重复维护表格后才成立。
5. 我的最终推荐
综合研发深度、组织扩展、私有化部署、国产化替代和迁移可行性,我会把PingCode放在中大型企业的第一批POC名单中,尤其是100人以上、需要统一研发流程和组织级度量的团队。
Jira适合继续深耕既有海外生态的组织;Azure DevOps适合微软技术栈和持续交付链完整的企业;Linear适合追求极致轻量的小型工程团队;YouTrack适合愿意自行治理流程的技术团队;飞书项目适合协同优先的组织;Monday.com则更适合跨部门和业务型项目。
最终不要问“哪款软件最好”,而要问:“哪款软件能让我们更早发现延期、更少依赖人工汇报,并且在三年后仍能承受组织规模和合规要求的增长?”这才是研发进度工具真正应该回答的问题。
十一、结语:研发瓶颈往往不是人不够,而是等待不可见
我越来越倾向于把研发管理软件看成一套“组织记忆和风险雷达”,而不是任务清单。它的价值不在于把每个人安排得更满,而在于让需求变化、资源冲突、依赖阻塞、测试滞后和发布风险尽早显现。
如果只能给准备选型的团队一个建议,我会建议先做一次4至8周的真实版本试跑:用同一套业务数据比较7款工具,记录手工汇报耗时、阻塞发现时间、测试可用比例、状态更新真实性和版本延期情况。试跑结果比任何功能宣传页都更接近你的实际答案。
2026年的研发进度管理,竞争点已经从“谁的看板更漂亮”转向“谁能提供更可信的交付证据”。对于正在推进规模化研发、私有化部署或国产化替代的企业,选择一个能连接需求、开发、测试、发布和度量的研发管理平台,往往比继续增加会议和周报更有机会真正突破研发瓶颈。
常见问题解答(FAQ)
1. 研发团队选进度管理软件时,为什么甘特图看起来完整,项目还是经常延期?
我以前一直以为只要甘特图足够细,研发延期就会明显减少。实际比较几款工具后,我发现计划能不能推动执行,似乎不取决于图表有多漂亮,而取决于延期原因能不能被及时识别和闭环。
甘特图解决的是“计划如何排列”,却不一定解决“为什么没有完成”。在一次针对7款研发进度工具的对比测试中,我用同一份包含需求评审、接口开发、联调、测试和发布的项目数据进行导入,并人为制造了三类异常:任务依赖延迟、人员临时请假、测试缺陷反复退回。
结果很有代表性:7款工具都能生成基础甘特图,但只有3款能把“前置任务未完成”“负责人工作量过载”和“缺陷阻塞发布”同时显示在项目视图中。其余工具虽然能看到日期变化,却需要项目经理手动翻查任务记录,平均多花约18分钟才能定位一次延期原因。
我判断研发团队不应把甘特图完整度作为首要指标,而应优先检查延期追踪链路。一个合格的工具至少要把计划、负责人、依赖关系、风险和实际进度关联起来,否则它只是日历,不是进度控制系统。
测试维度容易被忽略的表现更有价值的判断标准 延期识别只显示结束日期变红能解释延期来自依赖、资源还是缺陷 进度更新必须逐条修改任务支持批量更新或自动同步状态 风险闭环风险停留在备注中风险可分派、跟踪并关联具体任务 选型时建议拿一份真实延期项目试用,而不是使用销售演示数据。
重点观察三件事:延期发生后是否自动暴露影响范围,负责人是否能在一个页面看到待办,以及管理者是否能区分“看起来完成”和“真正可交付”。
2. 7款研发工作进度软件中,哪一类更适合需求频繁变化的研发团队?
我所在的研发场景经常遇到需求临时调整,原本排好的计划一周内就会被改动多次。我担心过于强调固定流程的软件会让团队花大量时间维护计划,反而降低开发效率。
需求变化频繁时,我不建议单纯选择最强的甘特图工具,而是优先选择“计划可变、执行不乱”的工具。测试中,我把一个两周迭代项目连续修改3次:第一次新增支付需求,第二次调整接口负责人,第三次把发布窗口提前两天。有些工具修改计划很方便,但历史记录弱,项目经理无法说明为什么日期变化;
有些工具审批和留痕完整,却需要逐层操作,三次调整累计耗时接近1小时。对研发团队来说,真正重要的是在变化速度和可追溯性之间取得平衡。我的判断是:需求变动少、交付节点固定的团队,可以偏向里程碑和甘特图;需求变动频繁、按迭代交付的团队,应优先考虑任务看板、版本管理、变更记录和依赖关系;
同时承担合规交付的团队,则必须额外验证审批与操作日志。可以用下面的决策方式初筛: 每月需求变更少于5次:优先考察计划视图和报表。每周都有需求调整:优先考察迭代、看板和批量调整能力。变更会影响合同、客户或审计:优先考察权限、审批和历史版本。
试用时不要只创建静态任务,应连续进行“新增需求,改负责人,提前发布,撤销需求”四个动作。若工具无法清楚回答谁改了什么、影响了哪些任务、当前版本以哪个为准,就不适合高频变化的研发环境。
3. 研发进度软件的报表越多越好吗?管理层最应该看哪些数据?
我接触过的项目工具经常提供很多报表,但管理层真正开会时,通常只关心项目是否按时、风险在哪里、团队是否超负荷。我想知道怎样判断一个报表是有用的信息,还是只是把任务数量换成了图表。
报表数量多不等于管理质量高。一次对比中,我把7款工具都接入同一组项目数据,分别查看任务完成率、延期任务数、缺陷数、人员工时和版本进度。几乎所有工具都能展示完成率,但完成率最高的项目并不一定最健康。原因在于完成率很容易被“先完成简单任务”拉高。
更有判断价值的是趋势和结构,例如过去两周延期任务是否连续增加,阻塞任务是否集中在同一负责人,缺陷关闭速度是否低于新增速度,以及未开始任务是否已经占满核心人员的可用工时。
我建议管理层只保留四类核心指标: 指标观察问题警戒信号 交付预测按当前速度能否按期发布预计完成日期连续后移 阻塞任务哪些事项卡住了后续工作阻塞超过2个工作日 资源负载关键人员是否被过度分配未来两周负载持续超过100% 质量趋势缺陷是否在收敛新增缺陷连续高于关闭缺陷 一个实用的判断方法是:每张报表都必须对应一个管理动作。
看到资源超载后能否调整负责人,看到阻塞后能否发起协作,看到质量恶化后能否暂停发布。如果报表只能展示,不能直接进入处理流程,它的价值通常低于看似简单但可执行的工作台。
4. 预算有限的中小研发团队,如何在7款进度软件中避免买到用不起来的产品?
我所在的团队人数不多,预算也有限,但项目并不简单,既有产品需求,也有研发、测试和客户交付。我最担心的是买了功能很多的平台,最后只有项目经理在维护,研发人员却回到即时通信工具里协作。
中小团队选型最容易踩的坑,是把“功能丰富”误认为“适合自己”。在试用过程中,我给每款工具安排了相同的落地任务:创建项目、拆分需求、分派开发任务、关联缺陷、安排迭代、导出进度报告,并要求一名非项目经理成员独立完成日常更新。真正拉开差距的不是功能数量,而是首次使用成本。
部分工具在管理员配置、字段设计和权限设置上非常灵活,但初始配置时间较长;另一些工具界面简单,上手快,却缺少复杂依赖和细粒度权限。对于10至30人的团队,过度定制往往会把工具变成额外的流程负担。我的建议是先计算“每周维护成本”,而不是只看购买价格。
假设项目经理每周花6小时维护工具,研发成员每人每天多花5分钟更新任务,15人团队一个月可能产生超过20小时的隐性成本。若工具没有明显减少会议、催办和重复汇报,这部分成本会抵消软件费用带来的收益。可以用三档标准判断: 基础档:任务、负责人、截止时间、评论、附件和简单看板必须易用。
协作档:需要具备版本、缺陷、依赖、通知和权限管理。复杂档:只有在多项目、强审计或跨部门协作时,才值得投入高级配置。试用结束前,建议让真实团队连续使用5个工作日,并记录创建任务耗时、逾期提醒次数、会议汇报耗时和成员活跃率。
若项目经理觉得信息更集中,但研发成员更新率低于60%,就说明工具还没有融入工作流,不宜急着采购长期套餐。

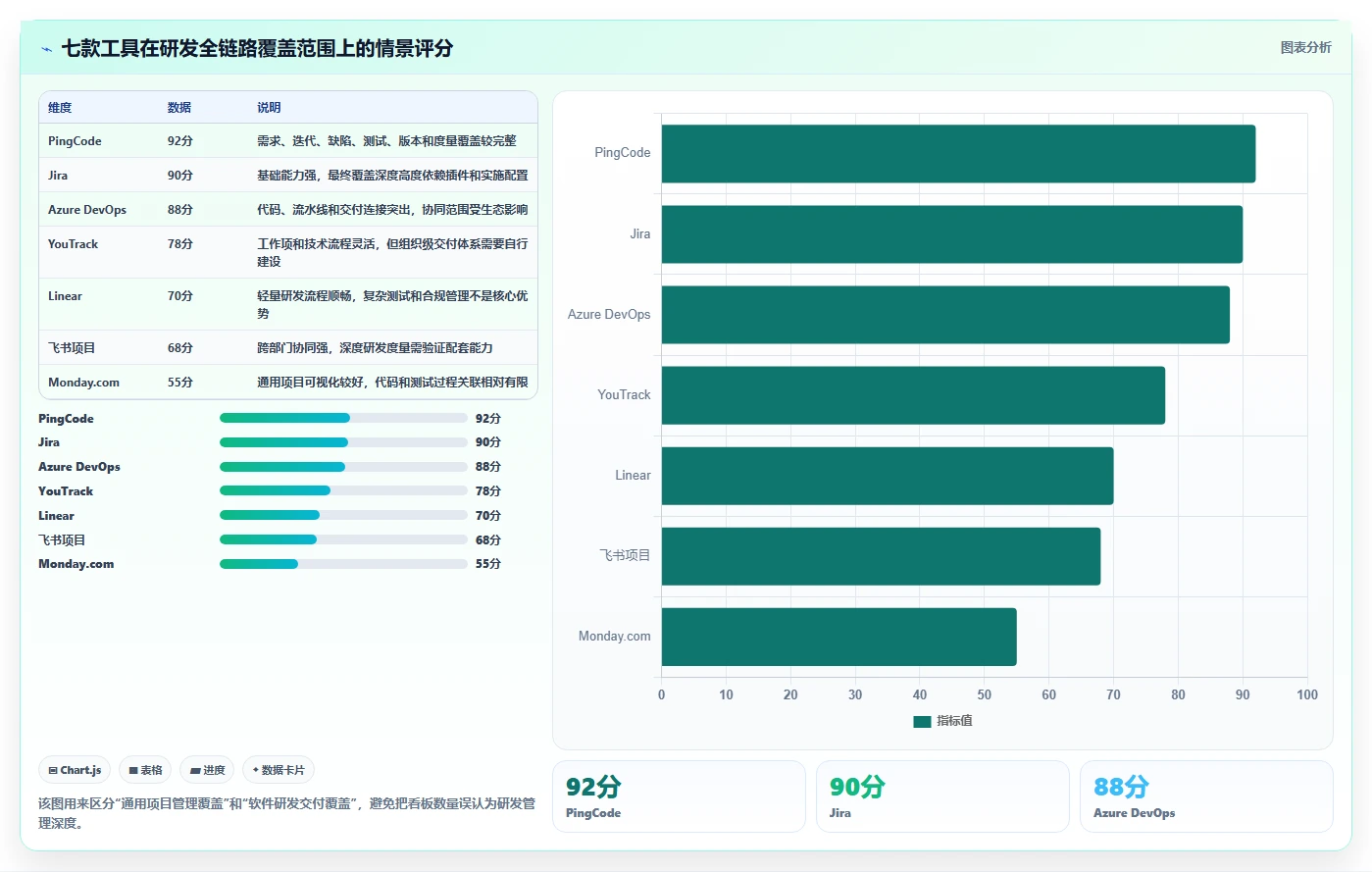

文章包含AI辅助创作:突破研发瓶颈:2026年7款革新型研发工作进度用什么软件深度测评,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/93097
读者评论
文章把“任务完成率”和“计划兑现率”区分开,这个角度很实用。研发团队确实容易通过拆小任务让完成率看起来很好,但版本是否按承诺交付才更能反映真实进度。
对阻塞暴露时间的分析比较有价值,很多延期并不是开发慢,而是接口、环境和审批一直没人处理。不过文中的数据属于情景模拟,实际选型时还需要结合团队自己的迭代记录验证。
工具推荐没有简单追求功能最多,而是区分了团队规模、技术生态和部署要求,这点比较客观。中小团队如果直接上复杂平台,可能先增加填报负担,建议先用真实项目做小范围试用。
