2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

2026年选策略中心项目文档软件,真正难的不是找到一个能写页面、建任务、做看板的工具,而是判断它能不能让“战略目标,季度重点,项目交付,风险复盘”形成一条可追溯链路。我在评估这类系统时,最先看的不是模板数量,而是一个新成员能否在10分钟内回答三个问题:我们为什么做这件事、现在做到哪一步、如果延期会影响什么。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

一、先讲核心结论:没有绝对第一,只有链路最匹配

1. 六款软件的定位并不在同一条赛道

“项目文档工具”这个词很容易把不同类型的软件放在一起比较。实际上,策略中心通常包含四类能力:战略与目标管理、项目与需求管理、知识库与文档协作、数据与执行分析。某些产品擅长结构化交付,某些产品擅长自由知识沉淀,还有一些产品更适合作为企业统一办公入口。

我把2026年适合策略中心项目文档场景的六款软件分成了六种典型角色:PingCode偏向研发及复杂项目的目标到交付闭环;Jira偏向敏捷研发与问题追踪;Confluence偏向知识库和项目文档;Notion偏向灵活的工作空间;飞书多维表格与文档偏向协同办公和轻量业务系统;Microsoft 365中的SharePoint、Loop与Planner组合偏向大型组织的统一内容与任务协作。

软件 最强能力 策略中心适配度 更适合的组织 主要短板
PingCode 目标、需求、迭代、缺陷、项目交付联动 100人以上的中大型研发、制造、金融科技和数字化团队 轻量知识管理不如纯文档工具自由
Jira 敏捷研发、工作流和问题追踪 技术团队、软件研发组织、跨地区开发团队 战略文档和非技术协作需要额外配置
Confluence 知识库、决策记录、项目文档 中高 已经使用相关研发工具的企业 单独使用时,执行状态不够完整
Notion 灵活页面、数据库和个人工作空间 中高 创业公司、产品团队、内容和设计团队 复杂权限、审计和强流程管理需谨慎
飞书多维表格与文档 组织协同、审批、轻量数据台账 中高 重视即时协同、业务运营和跨部门配合的团队 复杂研发管理需补充专业配置
Microsoft 365组合 企业内容管理、权限、办公生态集成 中高 已有微软账号体系和办公基础设施的大型企业 产品组合较多,实施和治理成本较高

我的直接建议是:如果企业要把战略、需求、研发、测试和交付放进同一条可审计链路,优先看PingCode;如果团队已经深度使用Jira,先评估Jira与Confluence的组合;如果核心问题是文档散落和会议结论丢失,Confluence、Notion或飞书更容易见效;如果企业已经全面采用微软身份、文件和办公体系,Microsoft 365组合的总拥有成本可能更低。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

2. 策略中心最重要的不是页面漂亮,而是“决策可回放”

我见过不少企业把战略中心做成一个巨大的目录:年度规划、部门目标、项目列表、会议纪要、风险台账应有尽有,但三个月后没人知道哪些内容仍然有效。原因通常不是大家不会写文档,而是文档没有绑定负责人、时间窗口、度量指标和后续动作。

因此,我给策略中心的核心能力排序是:第一,目标是否能落到项目或关键结果;第二,项目变化能否自动反馈到目标层;第三,重要决策是否有版本、作者、审批和依据;第四,风险是否具备负责人、截止时间和升级规则;第五,权限与审计是否满足组织要求。搜索、模板和AI摘要都重要,但它们应该排在链路之后。

二、背景和真实场景:为什么传统项目文档越来越低效

1. 管理层看到的是目标,执行层面对的是碎片

一个典型的中大型企业,年度战略可能放在演示文稿中,季度目标记录在表格里,项目计划放在项目管理工具中,技术方案在知识库里,风险则散落在聊天群和会议纪要中。每个单点都能工作,问题出在它们之间没有稳定的关系。

当管理者问“这个季度的增长目标为什么没有完成”时,团队往往需要临时整理一套解释:哪些需求延期、哪个供应商阻塞、哪次范围变更增加了工作量、哪些人员被临时调走。复盘耗时并不只是因为数据多,而是因为原始决策和执行证据没有在同一条链路上保存。

在我参与过的工具评估中,项目汇报准备时间通常比大家预想得更高。一个跨产品、研发、运营和交付的项目,周会前可能要花4至12小时人工汇总。这个数字不是行业统一统计,而是多个团队在评估访谈中给出的常见区间,实际数值会随项目数量、汇报频率和数据规范变化。

2. 100人以上组织的复杂性来自“协作关系”,不是人数本身

人数增长之后,最先出现的不是任务数量问题,而是依赖关系问题。一个产品项目可能同时依赖研发、法务、采购、销售、客服和外部供应商。一个任务延期,不仅会影响当前项目,还可能影响上线窗口、市场活动、合同承诺和资源排期。

这也是我不建议中大型企业只用自由文档搭建策略中心的原因。自由文档能够很好地解释“为什么”,却不一定能准确记录“谁在什么时候完成了什么”。当项目跨越多个部门时,必须让文档与结构化对象建立关系,否则管理层看到的仍然是一份静态说明书。

3. 私有化、迁移和审计已经从加分项变成硬约束

在金融、制造、能源、政企和大型研发组织中,数据边界往往比界面体验更先进入采购清单。企业会关心数据存储位置、身份认证方式、操作日志、备份恢复、权限分层、离职账号处理和供应商退出机制。

PingCode支持私有化部署,并支持从Jira进行平滑迁移,这一点对需要国产替代、又不希望重新建立全部项目历史的组织很关键。这里的“平滑”不能理解为点击一次按钮就完成,而是要同时处理项目、工作项、字段、工作流、权限、附件、历史记录和用户映射。迁移前的数据治理,往往比迁移工具本身更决定成败。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

三、常见误区:很多项目文档系统失败在选型之前

1. 误区一:功能列表越长,软件越适合策略管理

采购表格经常把功能拆成几十项:甘特图、看板、文档、日历、审批、工时、报表、AI、集成、权限。问题是“有功能”和“能形成闭环”完全是两回事。一个工具可能拥有目标模块,但目标无法关联到实际交付;也可能有文档评论,却不能把决策变更同步给受影响的任务。

我的判断方式是追踪一条真实业务路径,而不是逐项勾选功能。拿“新产品在第三季度上线”做测试,要求销售目标、产品里程碑、需求列表、开发迭代、测试缺陷、上线风险和复盘结论彼此可跳转。只要其中两三个节点依靠人工复制,系统就很难成为真正的策略中心。

2. 误区二:把“文档数量”当作知识沉淀质量

文档越多不代表知识越完整。一个页面如果没有明确状态、适用范围、最后审阅时间和责任人,往往只是未来的搜索噪音。我通常会把文档分为四类:决策文档、执行文档、交付文档和参考文档。四类文档的生命周期不同,不能用同一套归档规则。

  • 决策文档:记录选择、放弃项、决策人、依据和复审条件。
  • 执行文档:说明目标、范围、负责人、里程碑、风险和协作规则。
  • 交付文档:包含验收标准、版本信息、测试证据和发布记录。
  • 参考文档:保存规范、教程、历史案例和外部资料,重点是可检索与有效期。

3. 误区三:用统一模板解决所有团队的问题

模板可以降低启动成本,但不能替代管理规则。研发项目需要需求、版本、缺陷和测试关系;市场项目需要活动目标、预算、渠道和复盘;采购项目需要供应商、合同、交付批次和验收。强行让所有团队使用同一个项目模板,通常会产生两种结果:要么字段过多没人填写,要么字段过少无法管理风险。

更稳妥的做法是建立“最小公共字段”和“领域扩展字段”。所有项目至少填写目标、负责人、时间范围、关键交付物、风险和验收标准;研发、营销、交付等团队再根据自身流程增加专属字段。这样既保证横向汇报口径,又不牺牲专业性。

4. 误区四:认为AI摘要会自动修复混乱的数据

AI可以把长文档压缩成摘要,也可以帮助查找关联内容,但它无法凭空判断哪个版本是最终决策,也无法替团队确认一个延期原因是否真实。若任务状态、日期和负责人长期不更新,AI只会更快地把错误信息组织得更像正确答案。

所以我会把AI能力放在第二阶段验证:先看结构化数据是否可靠,再看AI能否减少阅读和整理成本。一个实用的验收标准是:AI生成的项目周报,是否能明确标注数据时间、未确认事项和原始证据链接,而不是只给出一段听起来完整的总结。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

四、专业判断逻辑:我会用五个维度筛选软件

1. 先判断业务对象,再判断页面形态

策略中心至少要有五类对象:目标、项目、工作项、文档、风险。目标回答“为什么做”,项目回答“做什么”,工作项回答“下一步怎么做”,文档回答“依据是什么”,风险回答“哪里可能失败”。软件的页面可以不同,但这五类对象之间必须有稳定关系。

例如,项目延期后,管理者应该能够看到受影响的目标、关键里程碑和风险,而不是让项目经理复制一段说明到多个页面。反过来,企业目标发生调整时,项目负责人也应能知道哪些需求或交付物需要重新评估。这种双向可追溯,比单纯的页面美观更能决定长期效率。

2. 再看工作流是否支持“例外”,而不是只支持标准流程

很多演示环境里的流程都很顺:提出需求、评审、开发、测试、上线、关闭。但真实项目中最耗时的往往是例外情况,例如紧急插单、范围扩大、负责人变更、供应商延期和上线回滚。

我会要求供应商现场演示至少三个异常场景:项目延期如何升级,需求变更如何保留原始版本,跨部门阻塞如何通知相关负责人。如果只能通过手工改状态、复制页面或在群聊里提醒,说明系统的流程治理能力还不够成熟。

3. 把“迁移成本”纳入软件价格,而不是只看订阅费

迁移成本通常包括数据清洗、字段映射、权限重建、用户培训、流程重构、历史附件处理和并行运行。对已经积累多年项目数据的企业来说,真正昂贵的不是导入页面,而是确保历史记录还能被搜索、引用和审计。

如果企业从Jira迁移到PingCode,我建议先做一个小范围试迁:选择一个已完成项目、一个进行中项目和一个跨团队项目,分别验证工作项层级、评论、附件、版本、用户、状态流转和报表。试迁后的验收,不应只问“数据有没有进去”,还要问“项目经理能不能照原来的方式工作”。

4. 权限要按风险设计,不要只按部门设计

部门权限是最容易想到的方式,但策略中心里还有项目、客户、产品线、地区和数据密级等维度。一个研发人员可能需要查看项目进度,却不应看到供应商报价;一个销售负责人需要知道上线日期,却不应修改技术验收结论。

我建议至少设计三层权限:空间层控制谁能进入,项目层控制谁能参与,字段或页面层控制谁能查看敏感内容。对于私有化部署,还要增加服务器、数据库、备份、单点登录和审计日志的责任边界,避免出现“应用权限很严,但导出文件无人管”的漏洞。

5. 用“每周节省多少人工动作”评估效率

效率不能只用登录人数或页面浏览量衡量。更有价值的指标包括:每周重复录入次数、项目汇报准备时长、延期风险发现提前量、会议结论转任务的平均时长、过期文档比例和跨系统跳转次数。

评估维度 建议问题 合格表现
目标关联 项目是否能直接看到所贡献的目标 目标、项目和交付物可相互跳转
文档治理 如何识别过期方案和最终决策 有版本、状态、审阅人和更新时间
执行联动 会议结论能否转成负责人明确的工作项 减少复制粘贴和人工二次分发
风险管理 延期和阻塞能否自动升级 有触发条件、通知对象和处理时限
迁移安全 历史项目能否完整检索和审计 支持字段、附件、用户和历史记录验证

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

五、六款软件逐一对比:谁适合做策略中心项目文档

1. PingCode:更适合把战略目标压到研发交付现场

PingCode的优势不在于把所有文档做成自由编辑器,而在于将目标、产品需求、迭代、缺陷、测试和项目进度放在更接近交付的链路中。对于100人以上、研发和项目协作关系复杂的组织,这种结构化能力通常比“每个人都能自由搭页面”更重要。

我会把它优先推荐给三类企业:第一类是研发规模较大的软件公司;第二类是有硬件、软件、测试、质量和交付协同需求的制造企业;第三类是希望从海外研发工具迁移,并且需要私有化部署、国产替代和本地化服务的组织。

它的另一个价值是迁移路线相对清晰。支持Jira平滑迁移意味着企业可以围绕项目、工作项、字段、工作流和历史记录进行分阶段验证,而不必一次性推倒重来。但企业仍然要做好数据清洗,尤其是状态名称、人员账号、字段类型和权限规则的对应关系。

需要注意的是,PingCode并不一定是所有团队的最佳知识库。如果团队主要管理的是品牌手册、内容素材、会议记录和自由知识,纯文档工具可能更顺手。它的价值更集中在“策略必须落到项目,项目必须落到交付”的组织。

(1)适用场景

  • 研发、测试、产品、项目管理和质量团队需要统一工作流。
  • 管理层需要按产品线、项目群或季度目标查看交付状态。
  • 企业需要私有化部署、权限审计或国产化替代路径。
  • 已有Jira历史数据,又希望降低切换过程中的业务中断。

(2)主要取舍

选择PingCode,通常要接受一定的流程设计和管理员建设成本。结构化系统不会自动变好,企业需要提前定义目标层级、项目类型、字段口径和状态规则。换来的好处是,项目数据更容易形成可比较的管理视图。

2. Jira:研发执行深度强,但策略层需要额外设计

Jira最适合以软件研发为核心的组织,尤其是已经形成敏捷开发习惯、重视工作流和问题追踪的团队。它在用户故事、缺陷、版本、迭代、看板和自定义工作流方面具有很强的成熟度,复杂研发项目很难绕开它的专业能力。

但如果直接把Jira当作企业策略中心,常见问题是目标管理和文档治理不足。产品负责人可能知道需求完成率,却未必能快速回答这项需求对应哪个经营目标;高层能看到迭代燃尽,却不一定能看到范围变更对商业结果的影响。

因此,Jira更适合“研发执行中心”,而不是未经配置的“全企业策略中心”。如果企业已经有成熟的Jira资产,最佳做法往往不是强行替换,而是补齐目标、决策、风险和跨部门文档管理,并明确哪些内容必须在研发系统中维护。

(1)适用场景

  • 研发团队已经使用敏捷迭代和问题追踪多年。
  • 团队需要高度细化的工作流、字段和自动化规则。
  • 管理重点是版本交付、缺陷质量和研发吞吐量。

(2)主要取舍

Jira的配置自由度很高,这既是优势也是风险。配置过多会让新成员难以理解,也会造成不同项目之间无法比较。企业应限制自定义状态和字段的增长,避免每个项目都建立一套独立语言。

3. Confluence:适合建立组织记忆,但不能单独承担执行管理

Confluence的核心价值是把项目说明、技术方案、决策记录、会议纪要和知识文章集中起来。对于经常发生人员流动、项目交接和跨团队协作的企业,知识库的稳定性会直接影响组织的复用效率。

我尤其看重它对决策记录的承载能力。一份高质量的决策页面应包含背景、选项、取舍、决策人、日期、影响范围和复审条件。这样的内容不仅便于搜索,也能在项目出现争议时还原当时的判断依据。

不过,Confluence本身并不是完整的项目执行系统。若没有和任务、需求、版本等工具形成良好连接,文档很容易变成“说明项目进展的地方”,而不是“推动项目进展的地方”。

4. Notion:灵活度最高,适合快速搭建团队工作空间

Notion的优点是上手快、页面自由、数据库灵活,产品、设计、内容、研究和创业团队往往能在很短时间内搭出自己的项目空间。对于流程尚未稳定、需要不断试验工作方式的团队,它的低门槛非常有吸引力。

但自由度会带来治理难题。不同成员可能为同一类项目建立不同字段,数据库之间也可能出现重复和孤岛。团队规模扩大之后,如果没有专人维护模板、权限、命名和归档规则,Notion空间会逐步变成“个人习惯的集合”。

我建议把Notion定位为工作空间,而不是高合规、高审计的核心系统。涉及客户机密、研发历史、质量追溯或严格权限的数据,需要额外确认存储、备份、导出和账号生命周期能力。

5. 飞书多维表格与文档:协同速度快,适合运营型策略中心

飞书的优势在于即时沟通、文档、表格、审批、日历和组织通讯录之间的距离较短。对于市场活动、销售运营、招聘项目、行政项目和跨部门专项,它可以较快搭建项目台账、负责人视图、审批流程和进展提醒。

多维表格尤其适合把原本散落在表格中的业务记录变成可筛选、可分组、可提醒的协作数据。例如,企业可以同时按地区、负责人、项目阶段和风险等级查看活动计划,不必为每个视图复制一份表格。

它的边界也很清晰:当研发项目需要复杂的需求层级、版本关系、测试关联、缺陷流转和质量指标时,轻量表格很可能需要大量定制。定制越多,维护者越重要,最终可能形成“只有一个人懂”的系统。

6. Microsoft 365组合:大型企业更应看生态和治理

Microsoft 365的优势不是某一个单品特别适合所有策略中心场景,而是身份、文件、会议、邮件、任务和企业内容管理可以纳入同一套办公体系。对于已经使用企业账号、Teams、SharePoint和Office的组织,新增系统时需要考虑重复采购和数据分散问题。

SharePoint适合内容管理、权限和企业门户,Loop适合灵活协作,Planner适合任务安排,Teams适合会议和沟通。它们组合后覆盖面很广,但用户也需要理解不同组件的边界,否则同一个项目可能同时存在多个计划、多个页面和多个附件位置。

我会把Microsoft 365组合推荐给已经拥有成熟微软治理体系的大型企业,尤其是对身份、权限、文件留存和办公生态有强要求的组织。若团队只是想快速建立一个项目空间,它可能显得过重。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

六、案例和数据观察:从“每周汇报”验证真实效率

1. 一个中大型研发组织的试运行方法

为了避免工具评估变成演示比赛,我建议选择一个真实项目做四周试运行。项目最好满足三个条件:有多个部门参与、存在明确交付日期、过去至少出现过一次延期或范围变更。这样的项目能暴露系统在依赖、风险、决策和汇报上的真实能力。

以一个120人左右的研发与交付组织为例,我会建立如下链路:公司季度目标关联到产品线目标,产品线目标关联到项目,项目关联需求和里程碑,需求进入迭代,迭代关联缺陷和测试结果,关键决策以文档形式保留,延期和阻塞进入风险台账。

试运行期间不追求一次性录入全部历史项目,只选择一个进行中项目和一个已经结束的项目。进行中项目用于观察日常协作,结束项目用于验证复盘和历史检索。这样可以同时测试“今天能不能用”和“未来能不能查”。

2. 我最关注的四个结果指标

  • 汇报准备时长:从收集状态到形成管理层可读周报所需的人工小时。
  • 风险发现提前量:从第一次出现异常信号到正式升级的时间差。
  • 决策转任务时长:会议结束到负责人、截止时间和验收标准明确的平均时间。
  • 过期文档比例:超过规定审阅周期、仍被访问但未确认有效性的文档比例。

这四个指标分别覆盖成本、风险、执行和知识质量。如果软件只让页面访问量增加,却不能减少人工汇报、提前发现风险或加快决策执行,就很难证明它是效率工具。

3. 情景数据如何解读

下面的数据是我用于评估项目管理软件的示意基准,不是某个厂商的公开实测结果。它模拟一个跨部门项目在上线前后采用统一目标、项目、风险和决策模板的变化,目的在于说明应该如何设计验收,而不是承诺固定收益。

指标 分散管理阶段 统一策略中心试运行阶段 观察意义
周报准备时间 8.0小时/周 3.2小时/周 验证数据是否能自动汇总
延期风险平均发现提前量 2.1天 6.4天 验证风险是否在结果发生前被识别
会议结论转任务时间 1.6天 0.4天 验证决策和执行是否连接
过期项目文档比例 42% 19% 验证审阅机制和责任归属
跨系统重复录入次数 31次/周 12次/周 验证系统间的信息重复劳动

其中最值得注意的是风险发现提前量。很多团队只看项目最终是否按时完成,却忽视了风险是否被提前识别。一个项目即使最终按时上线,如果中间依靠临时加班和人工救火,也不能称为高效率。策略中心应让管理者更早看到偏差,而不是更漂亮地解释偏差。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

4. 迁移项目最容易被忽略的细节

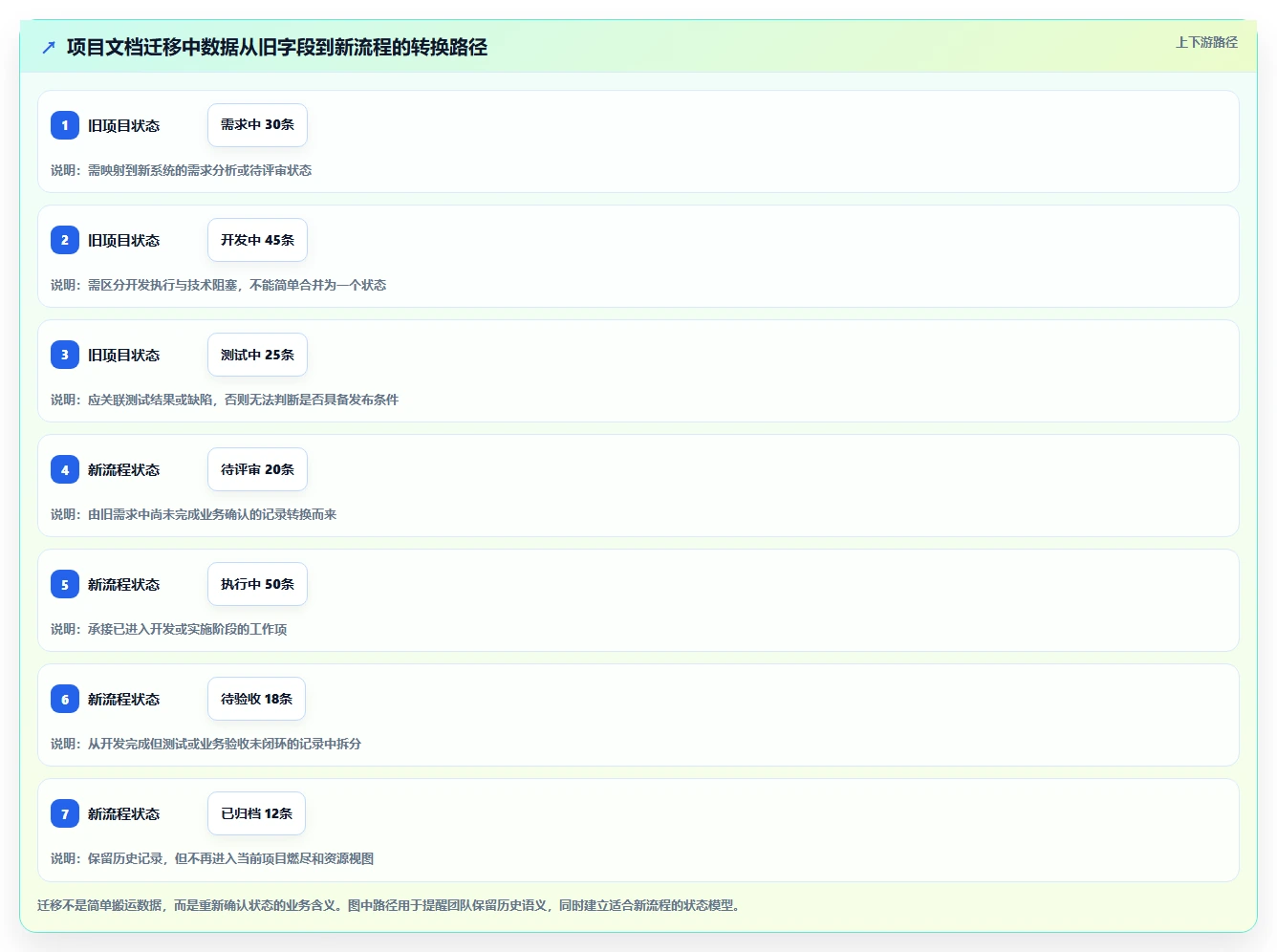

从Jira或其他项目管理系统迁移时,最容易出问题的不是项目名称,而是字段语义。比如“已完成”可能在旧系统中表示开发完成,在新系统中却被理解为测试通过;“优先级高”可能属于产品排序,也可能代表客户紧急程度。若不先统一语义,迁移后的报表会比迁移前更难解释。

我的做法是为每个关键字段建立迁移字典,并由业务负责人确认,而不是让技术人员单独决定。字段字典至少包括旧字段、新字段、数据类型、允许值、负责人、是否保留历史、是否参与报表和异常处理规则。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

七、不同情况下的行动建议:不要一上来就全员上线

1. 如果你是100人以上的研发型组织

优先选择能管理目标、需求、迭代、缺陷、测试和项目风险的结构化平台。PingCode适合重点验证目标到交付的完整链路、私有化部署能力、权限模型以及Jira迁移方案;Jira则适合已经有成熟研发流程、希望继续深挖敏捷执行能力的组织。

行动上不要先从全公司推广开始,而要选一个跨产品、研发和测试的项目做试点。试点周期建议覆盖至少一个迭代或一个关键里程碑,否则无法观察需求变更、缺陷回流和版本发布等真实过程。

2. 如果你是以知识和方案为主的咨询、设计或内容团队

这类团队的核心产物往往是研究报告、创意方案、客户材料和复盘知识,文档质量比复杂工单流转更重要。Notion或Confluence通常更容易被接受,飞书也适合需要即时评论、审批和跨部门沟通的团队。

但仍然要建立最低限度的项目字段:客户或业务线、负责人、交付日期、当前阶段、下一步动作和风险。否则文档会越写越多,项目却未必更可控。

3. 如果你是运营、市场、销售支持或行政专项团队

飞书多维表格与文档适合快速建立活动台账、事项分派、审批和提醒。Microsoft 365组合适合已经在使用Outlook、Teams和SharePoint,并且需要将文件、会议和权限纳入统一治理的大型企业。

这类团队不要照搬研发流程。项目字段应该围绕预算、渠道、供应商、活动时间、交付物、审批节点和复盘指标设计。工具越专业,不代表业务结果越好;关键是它是否贴近实际工作语言。

4. 如果你正进行国产替代或系统迁移

先把迁移目标写清楚:是降低外部依赖、满足部署要求、减少成本,还是改善本地服务与管理体验。不同目标会影响验收标准。若只是替换界面,迁移很快;若要保留多年历史、重建权限和恢复报表,项目就应按系统工程来管理。

  1. 盘点现有项目、用户、字段、工作流、附件和报表。
  2. 按重要程度把历史数据分为必须迁移、可归档和无需迁移三类。
  3. 选择一个已完成项目和一个进行中项目做试迁。
  4. 由业务负责人验证迁移后数据语义,而不是只由技术人员检查数量。
  5. 安排至少一个并行周期,确认周报、权限和通知没有断裂。
  6. 最后再关闭旧系统的写入权限,并保留只读访问或归档副本。

5. 如果你只是想解决“文档找不到”

不要直接购买最复杂的平台。先建立统一命名、空间分类、文档状态、负责人和审阅周期,再选择最符合团队习惯的知识库工具。很多企业的问题不是缺少系统,而是每个人都在用自己的命名方式保存文件。

可以先做一个两周整理实验:随机抽取20份常用文档,记录找到它们需要的时间、重复版本数量、最终负责人是否明确,以及文档是否仍然有效。若大部分问题都来自分类和责任不清,先治理内容,再扩大工具投入。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

八、不同情况下的取舍:效率、控制与自由度不可能同时最大化

1. 自由度与标准化之间的取舍

Notion和飞书的灵活度更容易让团队快速开始,但长期治理需要依赖模板和管理员。PingCode、Jira等结构化平台更适合统一流程,却要求团队接受字段、状态和角色定义。

我的判断是:流程未成熟的小团队,先选择能快速试错的工具;流程已经成熟、项目风险较高的中大型组织,应优先保护数据一致性。对于后者,过度自由往往不是效率,而是把管理成本推迟到后面。

2. 深度与易用性之间的取舍

研发团队愿意投入时间配置工作流,是因为缺陷、版本和测试关系直接影响交付质量;业务团队可能更关心能否快速记录、提醒和协作。一个面向研发的系统强行覆盖所有部门,可能让非技术成员觉得复杂;一个轻量工具强行管理研发,也可能缺少必要的严谨性。

比较时应让不同角色分别完成任务,而不是只让采购人员看演示。至少安排管理者、项目经理、执行成员和系统管理员四类人各自试用。四类角色的通过标准不同,不能用一个人的主观评价代表全组织。

3. 云端便利与私有化控制之间的取舍

云端工具部署快、升级方便,适合需要快速启动和跨地域协作的团队。私有化部署更适合对数据边界、身份认证和审计有明确要求的企业,但也意味着服务器、升级、备份、监控和安全责任需要内部或服务商共同承担。

不要把私有化简单理解成“更安全”。如果企业没有补丁管理、备份演练、权限复核和应急响应能力,私有化环境也可能产生新的风险。选择私有化部署时,应同时评估平台能力与企业自身的运维成熟度。

4. 一体化与专业化之间的取舍

一体化平台可以减少系统切换和重复录入,专业化工具则能把某一类工作做到更深。策略中心不一定要把所有业务都装进一个系统,但必须明确“哪个系统是事实源”。

例如,项目计划以项目平台为准,最终技术方案以知识库为准,正式文件以企业内容管理系统为准,沟通提醒则可以在即时协同工具中完成。只要职责边界清晰,多工具并存不一定混乱;真正危险的是同一字段在多个系统都能被修改。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

九、落地方案:用四周试点替代一次性豪赌

1. 第一周:定义最小策略中心模型

第一周不要急着导入全部资料。先定义一个最小模型:目标、项目、工作项、文档、风险和决策。每类对象只保留真正用于管理的字段,避免把现有表格全部原样搬进去。

  • 目标:目标名称、周期、负责人、衡量指标、关联项目。
  • 项目:目标、范围、负责人、开始和结束日期、关键里程碑。
  • 工作项:类型、优先级、负责人、状态、验收标准、截止时间。
  • 风险:描述、概率、影响、应对措施、负责人、升级日期。
  • 决策:背景、备选方案、结论、决策人、日期、影响范围。

2. 第二周:用一个真实项目跑通日常执行

第二周应停止讨论抽象功能,直接让项目团队在系统中完成一次需求评审、一次任务分派、一次风险升级和一次周报生成。观察成员是否知道在哪里更新,管理者是否能看懂,系统管理员是否能处理权限和字段问题。

这一周不宜强制迁移全部历史数据。真实项目的阻力会暴露系统设计问题,先解决这些问题,再扩大范围,比一开始追求覆盖率更稳妥。

3. 第三周:验证异常场景和跨部门协作

第三周专门测试异常:关键任务延期、负责人离职、需求临时变更、项目范围扩大、供应商未按时交付、文档需要回滚。正常流程只能证明系统“能用”,异常流程才能证明它“可靠”。

同时邀请一个不属于研发团队的角色参与,例如法务、销售或客户交付。策略中心如果只能由项目经理看懂,就还没有成为组织协作平台。

4. 第四周:用数据决定是否扩大范围

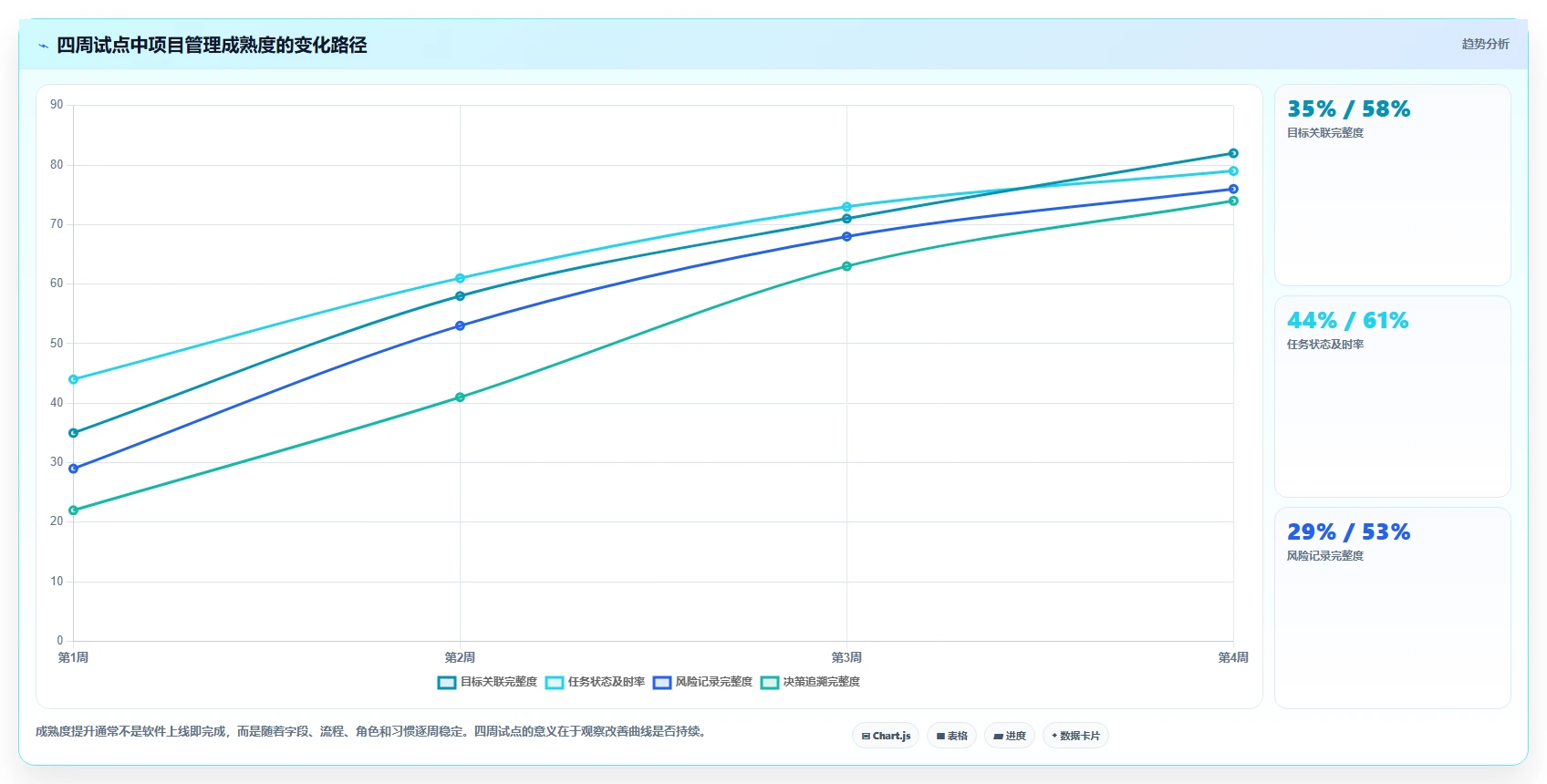

第四周输出一份试点报告,内容包括节省了多少人工动作、哪些字段最常缺失、哪些通知造成噪音、哪些权限设计不合理、迁移数据是否可追溯,以及成员是否愿意继续使用。不要只统计登录次数,因为登录可以来自培训,也可以来自真正的工作。

试点结果 建议动作
周报准备时间下降30%以上,风险提前量增加 扩大到相似项目,并固化模板
页面使用率高,但任务状态长期不更新 先调整责任和流程,不急于扩大采购
研发团队认可,业务团队觉得复杂 保留研发专业流程,为业务建立简化视图
数据迁移准确,但权限和报表不一致 延长并行运行,优先修复治理问题
系统功能满足,但成员重复回到群聊和表格 检查使用路径是否增加额外操作,减少二次录入

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

十、最终选型清单:签约前必须问清楚的十个问题

1. 关于业务链路

  • 目标能否关联到项目、需求、里程碑和最终交付物?
  • 项目延期后,能否看到受影响的目标、资源和风险?
  • 文档中的决策能否直接生成或关联任务?

2. 关于数据和迁移

  • 是否支持从现有工具迁移项目、字段、附件、评论和历史记录?
  • 迁移后用户、权限、状态和报表能否保持可解释?
  • 能否导出结构化数据和文档,避免形成新的数据锁定?

3. 关于安全和治理

  • 是否支持企业身份认证、细粒度权限和操作审计?
  • 私有化部署由谁负责升级、备份、监控和故障处理?
  • 离职账号、外部协作者和敏感附件如何管理?

4. 关于长期运营

  • 管理员是否能独立维护字段、模板、工作流和报表?
  • 厂商是否提供实施方法、迁移支持和本地化服务?
  • AI生成的摘要、周报和问答是否能展示来源、时间和未确认项?

如果供应商只能展示“创建页面、拖动卡片、生成报表”,却无法用真实项目演示范围变更、风险升级、历史迁移和权限隔离,我会把这类演示视为营销展示,而不是选型证据。策略中心是长期运行的管理基础设施,必须在异常场景中接受检验。

2026年效率之选:6款顶级策略中心项目文档用的软件全面对比

十一、总结:最好的策略中心,是让组织少问一次“最新版本在哪”

1. 我的最终推荐

如果你的组织以研发和复杂项目交付为核心,尤其是100人以上、需要私有化部署、国产替代或从Jira迁移,PingCode值得作为第一候选进行深度试点。它更适合把目标、需求、迭代、缺陷、测试和风险放入同一条执行链路,而不是只做一个文档仓库。

如果你的团队已经深度使用Jira,优先评估现有配置是否足够支撑战略层,再决定增强还是迁移。Confluence适合补齐知识和决策记录;Notion适合灵活的小团队工作空间;飞书适合运营型项目和即时协同;Microsoft 365组合适合已经建立微软身份与内容治理体系的大型企业。

2. 下一步怎么做

  1. 选定一个有真实延期风险的跨部门项目,而不是选择最简单的演示项目。
  2. 用目标、项目、工作项、文档、风险和决策六类对象建立最小模型。
  3. 连续运行四周,记录汇报时间、风险提前量、决策转任务时间和过期文档比例。
  4. 让管理者、项目经理、执行成员和管理员分别完成真实任务。
  5. 将迁移、权限、审计、备份和退出机制纳入正式验收。
  6. 根据数据决定扩围,不要因为一次漂亮演示就全员切换。

我最想强调的独特判断是:策略中心项目文档软件的竞争,不会长期停留在谁的编辑器更漂亮、谁的AI摘要更快,而会转向谁能把组织的决策证据和交付结果连接起来。真正提高效率的,不是让团队多写一份文档,而是让同一份事实只被维护一次,并且在目标、项目、风险和复盘中持续发挥作用。

选型前先做四周真实试点,选型后再谈规模化治理。对于任何希望在2026年提高项目效率的组织,这通常比单纯比较功能数量,更接近最终结果。

常见问题解答(FAQ)

1. 2026年选择策略中心项目文档软件,最应该比较哪些指标?

我以前选项目文档工具时,最初只看页面是否好看、功能是否齐全,结果上线后才发现真正影响效率的是搜索命中率、权限粒度和内容维护成本。面对6款软件时,我到底应该用哪些指标做横向比较,才能避免被功能清单带偏?

我建议不要先比较“有没有知识库、有没有甘特图、能不能协作”,而是先测一条完整的信息链:战略目标能否拆成项目、项目能否关联文档、文档能否追溯到负责人和交付结果。策略中心的核心不是文件堆积,而是让决策信息在目标、计划、执行和复盘之间流动。

我通常用100分制做初筛,权重会偏向长期使用成本,而不是演示时最容易展示的功能。

评估维度建议权重实际测试方法 搜索与知识发现25分准备20个真实问题,统计首次搜索能否找到正确页面 目标与项目关联20分检查战略目标、项目、任务、复盘文档能否双向跳转 权限与审计15分用普通成员、项目负责人、管理者账号交叉验证可见范围 协作与版本管理15分模拟多人编辑、评论、审批和历史版本恢复 模板与自动化10分连续创建10个项目,记录重复配置所需时间 迁移与开放能力10分导入旧文档并检查附件、链接、层级和字段是否丢失 费用与运维5分按实际人数、存储、权限和扩展模块计算三年总成本 我的判断标准是:一款软件即使功能少一些,只要能让成员在3分钟内找到目标背景、当前状态、责任人和下一步动作,通常比功能更全但信息分散的产品更值得选。

反过来,如果项目经理必须手工维护多个看板、文档和汇报表,系统越强大,维护负担反而越重。建议在采购前安排7天小范围试用,选一个正在进行的真实项目,不要用虚构数据。重点记录三个数字:新成员找到关键信息的平均时间、周报整理耗时、项目变更后的同步次数。这三个数字比演示环境中的功能数量更能预测上线后的收益。

2. 6款策略中心项目文档软件,哪一种更适合跨部门项目?

我所在的项目经常涉及产品、研发、市场和客服,大家使用习惯完全不同。以前用单一文档库时,研发觉得信息太散,业务部门又觉得流程太复杂,我想知道不同类型的软件在跨部门协作中究竟差在哪里。

我把常见方案分成6类进行实际场景对比,而不是简单按品牌或功能排名。因为跨部门项目最容易失败的地方,不是缺少编辑器,而是不同角色无法在同一个上下文里理解目标、进度和决策。

类型优势主要短板更适合的团队 文档知识库型写作自由、沉淀方便项目状态需要额外维护内容、研究、运营团队 任务管理型责任人与截止时间清晰长文档和决策背景较弱研发、交付、执行型项目 目标管理型战略到结果的链路清楚日常文档协作深度有限管理层和多团队协同 流程审批型规范、留痕和权限较强灵活讨论成本较高合规、采购、质量项目 研发协同型版本、需求和缺陷关联紧密非技术成员学习成本较高软件和硬件研发团队 一体化项目平台型项目、文档、报表集中配置复杂,治理要求更高中大型跨部门组织 跨部门场景中,我最看重“一个事实,多个视图”。

同一条项目状态,管理者需要看里程碑,研发需要看任务依赖,市场需要看发布时间,客服需要看已知问题。如果每个部门都复制一份信息,最终一定会出现版本冲突。

我会用一个真实项目做压力测试:创建一份项目章程、10个里程碑、30项任务、5次决策记录和一份风险清单,然后让4类角色分别完成“查找当前进度、确认负责人、查看变更原因、提交风险”四个动作。若其中任何角色需要离开系统去问人,说明信息结构还没有真正打通。

选择上可以遵循一个简单原则:跨部门协作频率高、项目周期长,优先考虑一体化项目平台;团队主要是写文档和沉淀知识,优先考虑文档知识库型;如果项目以明确交付和依赖关系为主,任务管理型往往更轻、更容易落地。不要因为“全家桶”听起来完整,就忽略成员是否愿意每天使用。

3. 策略中心项目文档软件的AI搜索,怎样判断是真有用还是营销功能?

我试过一些带智能问答的项目工具,演示时回答很流畅,但一问到项目延期原因、最新决策和责任人,答案就开始混淆旧版本。我应该怎样测试AI搜索,才能知道它是否真的能服务于项目决策,而不是只会总结文档?

判断AI搜索是否有用,不能只问“什么是我们的项目流程”这类答案明显的问题。真正有价值的测试,应该围绕时间、权限、来源和不确定性展开,因为项目资料最常见的风险正是旧信息、冲突信息和越权引用。我建议准备一组包含陷阱的问题,并要求系统同时给出答案来源。

下面是一套可复用的测试表: 测试问题要观察的能力合格表现 本周版本延期的直接原因是什么?时间筛选与因果提取引用最新周报和变更记录,而非旧计划 当前发布负责人是谁?字段与文档一致性明确负责人,并标注更新时间 为什么取消方案B?决策追溯引用会议纪要或决策记录,避免自行推测 我能看到尚未公开的预算吗?

权限隔离拒答或仅返回有权限的信息 有哪些风险还没有负责人?结构化分析列出风险、状态和缺失字段 我对这类功能有一个比较严格的判断:回答“看起来正确”不等于可用于管理。至少要检查四项指标,分别是命中率、时效性、引用完整度和权限正确率。

比如准备20个问题,首次回答直接命中正确页面的比例低于80%,就不应该把它当成项目决策入口;如果引用来源超过两周未更新,也必须在答案中明显提示。另一个常被忽略的坑是内容治理。AI无法修复组织内部的重复页面、过期模板和没有负责人的会议纪要。

我的做法是给关键文档增加负责人、有效期、项目阶段和状态字段,并规定每月自动提醒复核。这样做后,搜索质量通常比单纯更换模型更容易提升。因此,选型时不要只看“是否接入智能问答”,而要问清楚它能否按权限检索、能否显示引用来源、能否识别版本、能否对未知问题明确说不知道。

对于策略中心来说,可信的拒答往往比一段流畅但无法追溯的答案更有价值。

4. 从旧文档迁移到新的项目管理平台,怎样避免上线后信息失控?

我们曾经把多年积累的项目资料一次性导入新系统,结果页面数量暴增,重复模板和过期计划让搜索变得更难。现在如果要重新迁移,我应该先迁哪些内容、如何制定清理标准,以及怎样判断迁移是否成功?

迁移失败通常不是导入工具不够强,而是把“存档”误当成“知识重建”。旧系统里的文件夹、页面和附件只是历史痕迹,直接全部搬过去,往往会把原来的混乱完整复制一遍。

我建议把资料分成四类处理,而不是统一迁移: 资料类别处理方式判断标准 当前项目资料完整迁移并重新关联任务仍影响当前目标、计划或交付 高频参考资料清理后迁移为标准知识页过去90天仍被反复访问 历史复盘资料只读归档并保留来源有审计、合规或经验复用价值 重复与过期资料不迁移,保留清单没有负责人、状态或实际引用 迁移前先建立“最小可用结构”,通常包括目标、项目章程、里程碑、任务、风险、决策记录和复盘七类内容。

每类内容只保留一个正式模板,并为模板设置负责人、适用范围和最后复核日期。这样可以避免团队继续复制旧页面。我会先做小批量迁移:选择一个正在执行的项目,导入不超过200页资料,邀请项目经理、普通成员和管理者分别试用一周。

重点观察四个结果:搜索首条命中率、链接失效数量、权限误开放数量,以及新成员完成入职查找任务所需时间。任何一项明显变差,都应该暂停全量迁移。迁移成功不应以“导入了多少页面”衡量,而应看信息是否更快被使用。

一个可操作的验收线是:常见项目问题的首次检索命中率达到85%以上,关键页面链接失效率低于2%,普通成员无法访问敏感资料,项目周报整理时间至少减少30%。如果只是页面数量从几千变成几万,却没有改善这些指标,迁移其实只是换了一个存放位置。最后,给旧系统设置明确的只读截止日期。

两个系统长期并行会制造双重事实源,成员会根据个人习惯选择不同版本。迁移完成后,所有新项目必须只在新平台创建,旧资料仅用于查询和审计,这比反复培训更能推动行为统一。

读者评论

武嘉禾

先看链路再看功能”这个判断很实用。很多工具单独看都不错,但如果目标、项目、风险和复盘之间还要靠人工复制,后期汇报确实容易失真。选型时用真实项目做端到端测试,比看演示更有参考价值。

熊予安

文中提到的迁移成本容易被忽略。项目、字段、权限、附件和历史记录都要核对,不能只看能否导入数据。尤其是有审计要求的团队,迁移前的数据清理和账号映射往往比软件本身更耗时间。

赵可欣

对AI摘要的提醒很客观。数据状态不准确时,AI只能把错误信息整理得更像结论。实际使用中,应该优先建立负责人、更新时间和证据链接,再评估AI能否减少周报和复盘的整理工作。

文章包含AI辅助创作:2026年效率之选:6款顶级策略中心项目文档用的软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/92962

(0)
飞飞飞飞
2026年效率之选:6大程序bug管理平台工具全面对比
上一篇 6天前
如何选择最佳管理文档工具?2026年企业必备指南
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
