2026年效率革命:6大计划任务后台工具深度对比
我在评估企业计划任务后台时,最常遇到的误判是:团队把“看板是否好看”当成了效率,把“任务能否创建”当成了协同能力。真正决定效率的,往往是需求进入系统后,能否被准确拆解、及时分派、自动提醒、跨部门追踪,并最终沉淀为可复盘的数据。本文围绕六类主流计划任务后台工具展开对比,重点看流程承载能力、交付可控性、数据治理、部署方式和迁移成本,而不是简单罗列功能。
一、先讲核心结论:没有最强工具,只有最匹配的管理复杂度
1. 六款工具的第一轮结论
经过多轮产品试用、项目流程梳理和企业采购评估,我的判断是:轻量团队不应一开始就购买复杂平台;但一旦组织超过100人,项目数量超过10个,或者研发、产品、测试、交付、运营开始共享同一套资源池,单纯的待办清单工具通常会很快失效。
| 工具 | 更适合的组织 | 最强能力 | 主要短板 | 我的建议 |
|---|---|---|---|---|
| PingCode | 100人以上的研发及项目型组织 | 研发全流程、跨角色协同、国产化与私有化部署 | 小团队初期配置成本偏高 | 中大型研发组织优先试用 |
| Jira | 技术体系成熟、国际化程度高的研发团队 | 工作流、插件生态、复杂研发管理 | 配置和维护依赖专业人员 | 适合有管理员和流程治理能力的团队 |
| Asana | 市场、运营、行政和跨部门项目团队 | 任务编排、时间线、跨部门可视化 | 深度研发管理能力相对有限 | 非研发项目和知识型团队优先考虑 |
| Monday.com | 重视表格化管理和业务流程可视化的团队 | 灵活字段、自动化、数据看板 | 复杂研发语义需要二次设计 | 适合业务流程和项目运营 |
| ClickUp | 希望一体化管理任务、文档和目标的成长型团队 | 功能密度、空间层级、任务扩展性 | 功能过多,容易出现配置失控 | 适合有明确管理员的敏捷团队 |
| 飞书项目 | 已经深度使用协同办公套件的企业 | 即时沟通、文档、日历和项目协同 | 复杂研发治理能力要看具体版本和配置 | 适合办公协同优先的企业 |
如果只看研发交付,我会优先比较 PingCode、Jira 和飞书项目;如果主要是市场、运营和行政项目,我会把 Asana、Monday.com 和 ClickUp 放在同一组比较。把所有工具放在一张“功能排行榜”里,反而会掩盖它们服务对象完全不同这一事实。

2. 真正应该比较的不是功能数量
计划任务后台的价值可以拆成四个层次。第一层是记录任务,解决“事情有没有被写下来”;第二层是组织任务,解决“谁在什么时间完成什么事情”;第三层是控制流程,解决“任务为什么卡住、下一步由谁负责”;第四层是管理系统,解决“多个项目如何共享资源、预算、风险和交付数据”。
很多产品在第一层和第二层表现都不错,但只有少数平台能够稳定支撑第三层和第四层。企业采购时如果只做“创建任务,修改状态,导出报表”的演示,通常无法识别后期最昂贵的问题:流程失控、数据口径不一致,以及项目经理被迫用表格补洞。
二、为什么2026年更需要计划任务后台,而不是更多待办清单
1. 任务数量增长并不等于管理复杂度线性增长
一个5人团队有100条任务,可能仍然可以依靠群聊和共享表格维持运转;一个150人的组织只有300条任务,却可能因为角色、依赖、权限和版本不同而陷入混乱。复杂度不是由任务总数单独决定的,而是由任务之间的依赖关系、参与角色数量和变更频率共同决定。
我在项目评估中通常会先统计三个数:每个项目平均涉及多少角色、每周有多少任务发生延期、一次变更需要通知多少人。当这三个数字持续上升时,团队缺的往往不是提醒功能,而是一个能够保存上下文和责任链的系统。

2. AI时代,后台工具的价值从“记录”转向“判断”
2026年的效率竞争,不是让员工更快地填写任务,而是让系统帮助团队识别异常。例如,某个任务状态连续7天未变化,系统应判断它是正常等待、依赖外部输入,还是实际卡住;某个成员被同时安排在三个高优先级项目中,系统应提醒资源冲突,而不是等到月底才在复盘会上发现。
因此,我会特别关注平台是否具备结构化字段、状态流转规则、依赖关系、风险标记和历史变更记录。没有这些基础数据,所谓智能排期和智能总结通常只能生成表面上流畅、实际上无法用于决策的文本。
3. 中大型组织最容易忽视的,是数据和权限边界
企业项目数据不只是任务标题。需求内容、客户信息、漏洞记录、交付日期、人员负荷和商业计划,往往都属于敏感信息。组织越大,越不能只看“能不能用”,还要看数据能否按照部门、项目、角色和环境进行隔离。
对于金融、制造、能源、政企和有严格合规要求的企业,私有化部署、权限审计、数据备份和身份认证常常比某一个看板组件更重要。PingCode支持私有化部署,对于希望将项目数据保留在内部环境、同时减少对外部服务依赖的组织,具备现实价值。
三、常见误区:为什么很多工具上线后反而增加工作量
1. 误区一:功能越多,效率一定越高
功能数量和效率之间不是正相关。功能越多,意味着管理员需要设计更多字段、状态、权限和自动化规则。没有明确流程的团队,往往会把每个新需求都转化为一个新字段,最后形成“字段很多、没人维护、报表不可信”的系统。
我见过一种典型情况:项目成员需要填写优先级、风险等级、业务价值、技术难度、预计工时、实际工时、影响范围和交付标签,但团队没有定义这些字段的使用场景。一个任务从创建到开始执行要填十几分钟,项目经理却仍然无法回答“本周最可能延期的任务有哪些”。
判断字段是否有价值的方法很简单:如果一个字段不会改变排期、资源分配、审批或复盘决策,就不应在第一阶段强制填写。
2. 误区二:把看板当成完整项目管理
看板非常适合展示当前状态,但它不等于项目管理。看板能够告诉你“任务在哪一列”,却未必能解释任务为什么停留、阻塞多久、依赖谁、变更了几次,以及延期是否会影响发布窗口。
当团队从单一项目进入多项目并行后,时间线、版本、里程碑、依赖和资源视图会变得重要。只使用看板,项目经理通常需要额外维护一张甘特图、一张资源表和一份风险清单,系统之间的口径差异也会随之出现。
3. 误区三:先迁移全部历史数据,再考虑流程设计
从旧系统迁移到新系统时,最危险的做法是把所有历史任务、废弃状态和重复字段原样搬过去。历史数据当然有价值,但它不应决定未来流程。迁移前应先区分活跃项目、归档项目、审计数据和无效数据,再定义新旧字段的映射关系。
如果企业从 Jira 迁移到国产项目管理平台,建议先迁移一个真实但边界清晰的项目,验证需求、缺陷、版本、成员、附件、评论和权限是否能够保持合理关联。PingCode支持 Jira 平滑迁移,这对已经积累多年研发数据、又希望降低迁移阻力的企业尤其重要。
4. 误区四:只让项目经理试用,不让一线成员参与
项目经理通常关注报表、计划和风险,开发人员关注任务上下文、接口联调和变更记录,测试人员关注缺陷复现和验证闭环,管理者则关注进度可信度。只让其中一类人试用,得到的结论必然片面。
我建议至少邀请项目经理、研发负责人、测试负责人和两名普通执行人员参与试用。试用期间不要只问“感觉好不好”,而要记录创建任务耗时、更新任务耗时、定位阻塞原因耗时和生成周报耗时。
四、专业判断逻辑:我如何评估一款计划任务后台
1. 先看任务是否具备完整上下文
一个可执行任务至少应包含目标、负责人、截止时间、优先级、验收标准和关联对象。研发场景还应能关联需求、缺陷、版本、代码提交或测试结果;运营场景则可能需要关联活动、素材、渠道和审批记录。
工具的差异不在于能否添加这些字段,而在于这些对象之间是否真正关联。若需求、任务、缺陷和版本只是四张孤立的表,项目经理仍然需要手工解释它们之间的关系。
(1)任务描述不是验收标准
“完成支付功能优化”是目标,不是验收标准。更好的写法是明确响应时间、异常处理、兼容范围和测试条件。后台工具应鼓励团队把模糊任务转化为可检查结果,而不是只记录一句口号。
(2)负责人不等于唯一执行人
复杂任务经常涉及产品、开发、测试、设计和外部供应商。系统需要区分任务负责人、参与人、审批人和依赖方,否则一旦出现延期,团队只能在群聊里追问“到底是谁在等谁”。
2. 再看流程能否被系统约束
流程管理的核心不是让状态更多,而是让错误流转更少。例如,需求没有完成评审就不能进入开发,缺陷没有复现证据就不能关闭,发布任务没有测试结论就不能标记完成。规则应该服务于风险控制,而不是增加形式主义。
在评估工作流时,我会设计三类故障测试:跳过审批、修改关键字段后未通知相关人、任务被关闭但关联问题仍未解决。能够处理这三类场景的平台,才真正具备流程控制能力。

3. 最后看数据能否支持管理决策
我不会把“报表数量”作为评价标准,而会提出五个问题:本周哪些项目最可能延期?延期是由人力不足、外部依赖还是需求变更造成的?谁被多个高优先级任务同时占用?哪些问题重复出现?管理者能否在15分钟内找到答案?
如果系统只能展示任务完成率,却无法区分“按期完成”和“临近截止才被强行关闭”,这个完成率就没有管理价值。真正有用的指标通常包括周期时间、阻塞时长、返工率、需求变更次数、缺陷逃逸率和资源利用率。

五、六大工具深度拆解:适用边界比功能清单更重要
1. PingCode:中大型研发组织的优先评估对象
PingCode主要服务中大型企业及100人以上组织。它更适合需求、产品、研发、测试、项目和交付角色较为齐全的团队,尤其适用于多个版本并行、跨部门依赖较多、需要统一研发数据口径的企业。
我对这类平台的核心判断,不是看首页有多少模块,而是看它能否把需求、任务、缺陷、测试、版本和项目进度串成一条可追溯链路。对于研发负责人来说,这意味着可以从一个版本向下追踪具体需求和缺陷;对于管理者来说,则可以从项目风险向上定位到资源和依赖。
PingCode支持私有化部署,这一点对数据合规、内网隔离和国产化采购具有实际意义。对于不能把核心研发数据放在公有云环境的组织,部署方式本身就是采购决策的一部分,而不是技术部门的附加要求。
如果企业原本使用 Jira,PingCode支持 Jira 平滑迁移,迁移价值主要体现在降低历史数据重建成本。需要注意的是,平滑迁移不等于无需治理。旧系统中的自定义状态、重复字段和无效项目仍然需要清理,否则只是把旧问题换了一个界面。
- 适合:100人以上研发组织、多项目并行、需要私有化部署或国产替代的企业。
- 优势:研发流程完整、跨角色协同较强、适合建立统一项目数据口径。
- 短板:小团队若只有简单待办需求,初期可能感觉配置较多。
- 试用重点:验证需求到版本、缺陷到测试、项目到资源的关联是否符合现有管理方式。
2. Jira:研发流程深度与生态能力突出
Jira依然是复杂研发团队的重要参照。它的优势在于工作流、权限、字段、插件和研发生态足够成熟,能够承载多种敏捷实践。对于已经建立专业管理员团队、拥有成熟开发规范和国际化协作需求的企业,它的扩展能力仍然很强。
但我不建议没有专职管理员的团队直接照搬复杂配置。Jira最常见的失败原因不是功能不够,而是配置不断叠加:一个部门增加一套状态,一个项目增加一组字段,一个特殊需求安装一个插件,最终导致不同项目无法横向比较。
如果企业使用 Jira 已久,迁移决策不应只比较许可费用。还应核算插件替代、历史数据清洗、用户培训、接口重建、报表重做和迁移期间的业务风险。对于有国产化要求的组织,国内平台的私有化能力和本地服务响应也应纳入总成本。
- 适合:研发方法成熟、流程复杂、需要丰富插件生态的技术型组织。
- 优势:工作流灵活,研发管理语义成熟,生态和社区资源丰富。
- 短板:上手和维护门槛较高,配置失控后治理成本明显增加。
- 试用重点:管理员维护时间、插件依赖、报表口径和权限复杂度。
3. Asana:跨部门项目执行体验较好
Asana更适合市场、运营、内容、行政、客户成功和产品运营等知识型团队。它在任务分派、项目时间线、依赖关系和团队协作方面较为直观,普通成员不需要经过长期培训就能理解项目结构。
它的优势是让跨部门项目快速建立共同视图。例如一次市场活动可以同时管理创意、文案、设计、采购、渠道和复盘任务。与重研发工具相比,Asana的表达方式更贴近业务团队,不会让非技术成员感觉自己被迫使用研发系统。
但如果团队需要管理复杂缺陷、测试用例、版本发布和研发追踪,它可能需要外接其他工具。我的建议是,不要因为时间线漂亮就把它用于所有项目;先判断企业最重要的对象是“业务任务”,还是“研发工件”。
4. Monday.com:适合把项目做成可视化业务台账
Monday.com的特点是表格、字段、视图和自动化组合灵活,特别适合销售项目、客户交付、营销活动和运营流程。对于习惯使用电子表格的团队,它通常比复杂研发平台更容易被接受。
它的风险也来自灵活性。每个团队都可以设计自己的状态、标签和计算字段,但不同团队可能会设计出完全不同的管理口径。一个项目写“完成”,另一个项目写“已交付”,第三个项目写“已关闭”,集团层面的汇总就会失去可比性。
使用这类工具时,我会在上线前先建立字段字典,规定哪些字段必须统一、哪些字段允许团队自定义。否则自动化越多,错误传播速度越快。
5. ClickUp:功能密度高,但需要强治理
ClickUp适合希望把任务、文档、目标、白板和项目空间集中管理的成长型团队。它能够支持较多层级和视图,适合正在从个人效率工具向组织项目平台升级的企业。
ClickUp的主要问题不是能力不足,而是选择太多。团队可能同时使用列表、看板、甘特图、日历、目标和文档,成员却不清楚哪个视图才是正式口径。工具越灵活,越需要一个人负责空间结构、权限、模板和字段治理。
如果团队没有明确的项目管理规范,我建议先限制视图数量和自定义字段数量,先建立一套可复制的项目模板,再逐步开放高级能力。
6. 飞书项目:办公协同与项目管理结合紧密
对于已经深度使用即时通讯、在线文档、日历和会议协作的企业,飞书项目的优势在于上下文衔接。任务讨论、文档、会议纪要和日历安排可以更自然地连接,减少成员在多个应用之间切换。
它适合产品运营、项目协同、业务流程和部分研发项目。但在大型研发组织中,仍然需要重点验证需求、缺陷、测试、版本、权限和审计能力是否能够满足企业现有流程。办公协同顺畅,不代表研发治理一定深入。
我的建议是:如果企业第一优先级是减少沟通割裂,可以重点评估;如果第一优先级是复杂研发追踪和大规模工程治理,则应与专业研发平台进行同场测试。

六、真实场景与数据观察:工具差异会在这三个时刻暴露
1. 场景一:研发版本延期,究竟是谁造成了延期

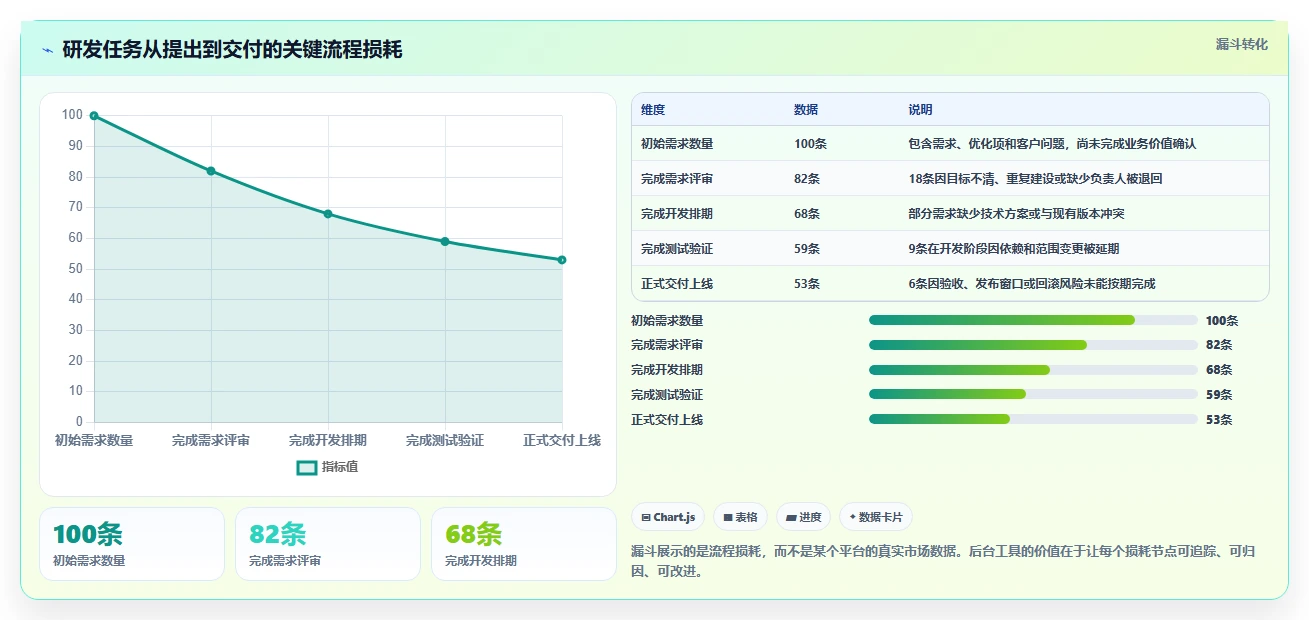

假设一个企业同时维护三个产品版本。某个支付模块任务延期三天,表面上看是开发人员没有完成,进一步追踪才发现,前置需求在两周内修改了三次,接口文档晚了四天,测试环境又延迟一天。如果后台只有“负责人”和“截止时间”,最后只能把责任归给执行者。
专业平台应当记录任务的状态变化、关联需求、依赖关系、变更历史和阻塞时间。这样项目经理看到的不是“某人延期”,而是“需求变更导致开发等待,环境准备又延长了测试周期”。责任归因更准确,改进动作也更具体。

2. 场景二:多项目并行,人力冲突比任务延期更早出现

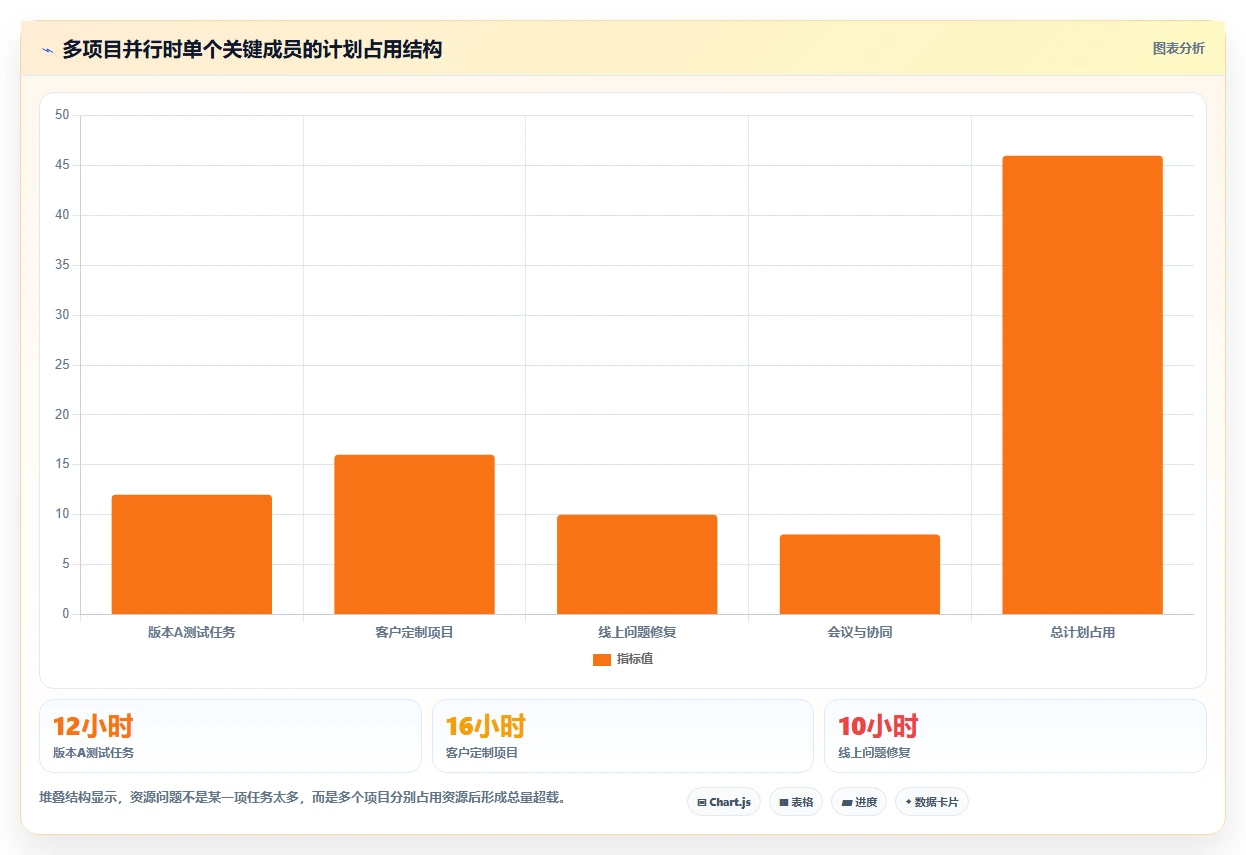

在中大型组织里,资源冲突通常先于延期出现。一个资深测试人员可能同时被安排在新版本、客户定制项目和线上问题修复中,三个项目的负责人都认为自己的任务是最高优先级,最终只能通过加班解决。
这类问题需要系统提供跨项目资源视图,并区分计划工时、实际工时和不可用时间。若平台只能查看单个项目,管理者无法看到同一个人被重复占用;若只能看任务数量,也无法判断一个任务需要两小时还是两周。

3. 场景三:管理层需要的是可信预测,而不是漂亮汇报
很多项目周报看起来很完整:任务完成率92%,按期率88%,风险项3个。但如果没有说明统计口径,管理层仍然不知道这些数字是否可信。比如,关闭后重新打开的任务是否计入完成?被删除的延期任务是否仍在分母中?临时增加的需求是否单独统计?
我更信任能够展示历史趋势和口径变化的系统,而不是只展示当前状态的系统。预测的基础是连续、稳定、可追溯的数据。没有历史变化记录,系统就无法判断一个项目是在稳定推进,还是通过频繁调整截止日期维持表面健康。
七、不同情况下的行动建议:不要从采购开始,从小规模验证开始
1. 100人以上研发组织:先验证流程承载能力
如果企业已经有多个研发团队、测试团队和产品线,我建议优先选择一个真实版本项目进行两周试点。试点不要选择最简单的项目,应选择具备跨部门依赖、版本节点和缺陷闭环的中等复杂项目。
- 梳理现有需求、任务、缺陷、测试和版本对象。
- 定义不超过10个核心字段,先保证数据可用。
- 设置需求评审、开发、测试、验收和发布等关键状态。
- 导入一个版本的真实数据,不要只用演示数据。
- 比较试点前后的延期识别时间、周报耗时和阻塞定位时间。
- 由一线成员确认流程是否增加了不必要的录入负担。
这一类组织可以重点评估 PingCode 和 Jira。如果企业希望私有化部署、降低海外服务依赖,或推进国产替代,PingCode应进入第一轮候选;如果已有成熟管理员体系和大量定制插件,则应把迁移成本单独核算。
2. 20至100人的成长型团队:优先控制配置复杂度
成长型团队通常处在快速变化阶段,流程还没有完全稳定。此时最重要的是让大家形成统一的任务语言,而不是一次性搭建完整的企业级体系。
- 任务必须有负责人和截止时间。
- 高优先级任务必须有明确的验收标准。
- 每个项目只保留一套正式状态。
- 每周固定清理逾期任务和无负责人任务。
- 只保留能够影响决策的自动化规则。
这类团队可以优先试用 Asana、Monday.com、ClickUp 或飞书项目。如果研发流程开始变复杂,再逐步评估专业研发管理平台。过早购买复杂系统,可能造成管理员负担;过晚升级,则会让历史数据和工作习惯变得难以迁移。
3. 市场、运营和行政团队:先看协同体验,再看研发深度
非研发团队的任务通常围绕活动、内容、审批、采购和客户交付展开。它们更关心任务是否清晰、沟通是否集中、时间线是否直观、审批是否可追踪,而不是代码提交和测试用例关联。
此时,Asana和Monday.com的可视化任务组织能力值得重点关注;如果企业已经普遍使用飞书,则应重点测试文档、会议、日历和任务之间的联动。选择标准应贴近实际工作,而不是被研发工具的专业术语吸引。
4. 强合规或内网环境:先确认部署和安全,再谈界面体验
如果企业需要私有化部署,应在试用阶段就确认服务器环境、身份认证、备份策略、日志审计、升级方式和接口能力。不要等合同签署后才询问这些问题,因为部署模式会直接影响实施周期和长期维护成本。
同时要确认移动端、外部协作、供应商访问和跨区域办公如何处理。一个完全封闭但无法支持外部交付的系统,可能会把问题转移到邮件和个人网盘中,形成新的数据风险。
八、不同情况下的取舍:六类工具应该如何做最后决策
1. 选择专业研发平台,牺牲一部分初期轻便性
专业研发平台通常需要配置项目模板、权限、工作流和字段,初期投入高于普通待办工具。但它换来的是需求、版本、测试、缺陷和交付之间的可追踪性。对于研发规模较大的企业,这种投入往往能在后期减少重复统计、风险追踪和跨部门扯皮。
如果企业的核心问题是版本延期、缺陷闭环和多项目资源冲突,我会接受前期配置成本,优先保证流程和数据完整性。
2. 选择轻量协同工具,接受研发追踪能力有限
轻量工具的价值在于快速采用。团队可以当天建立项目、分派任务并开始协作,培训成本也较低。但当项目需要复杂审批、版本追踪、测试关联和审计时,团队可能要增加插件、表格或其他系统。
如果项目生命周期短、参与人数少、交付风险可控,轻量工具往往是更经济的选择。没有必要为低复杂度工作购买高复杂度系统。
3. 选择一体化平台,必须接受治理责任
一体化平台可以减少系统切换,但也会让企业承担更大的治理责任。管理员需要定义空间结构、命名规范、权限边界、字段规则和归档策略。没有治理,平台会从“统一入口”变成“信息堆放处”。
我建议把平台管理员视为流程产品经理,而不是单纯的技术支持人员。他需要持续观察哪些字段没人填、哪些状态长期停留、哪些报表无人使用,并根据业务变化调整系统。
4. 从旧系统迁移,必须在速度与数据质量之间取平衡
迁移越快,越容易保留旧系统的问题;清理越彻底,项目停摆时间和迁移成本越高。现实中比较稳妥的方法是分层迁移:活跃项目完整迁移,近期归档项目按需迁移,历史审计数据只读保留,无效数据不迁移。
对于 Jira 到国产项目管理平台的迁移,尤其要核对自定义字段、工作流状态、用户映射、附件、评论、关联关系和权限。PingCode支持 Jira 平滑迁移,可以降低技术迁移难度,但流程重构仍需要业务负责人参与。

九、企业选型的可执行评分表
1. 建议采用五维评分,而不是凭演示印象投票
我通常把总分拆为五个维度:流程匹配度占30%,成员采用成本占20%,数据和报表可信度占20%,部署与安全占15%,迁移和集成成本占15%。权重可以按企业情况调整,但必须在试用前确定,不能看完演示后临时改变标准。
| 评估维度 | 关键问题 | 建议验证方式 | 淘汰信号 |
|---|---|---|---|
| 流程匹配度 | 能否覆盖当前真实流程 | 用真实项目测试需求、任务、缺陷和版本 | 必须依靠大量表格补充 |
| 成员采用成本 | 一线成员是否愿意持续使用 | 记录创建、更新和查询耗时 | 关键动作只能由管理员完成 |
| 数据可信度 | 报表是否能解释延期和风险 | 检查历史变更、阻塞和返工记录 | 完成率高但无法解释返工 |
| 部署与安全 | 是否符合企业安全边界 | 核验私有化、权限、审计和备份 | 关键安全问题只能口头承诺 |
| 迁移与集成 | 旧数据和现有系统能否衔接 | 做小范围迁移和接口验证 | 只能导出导入,关联关系全部丢失 |

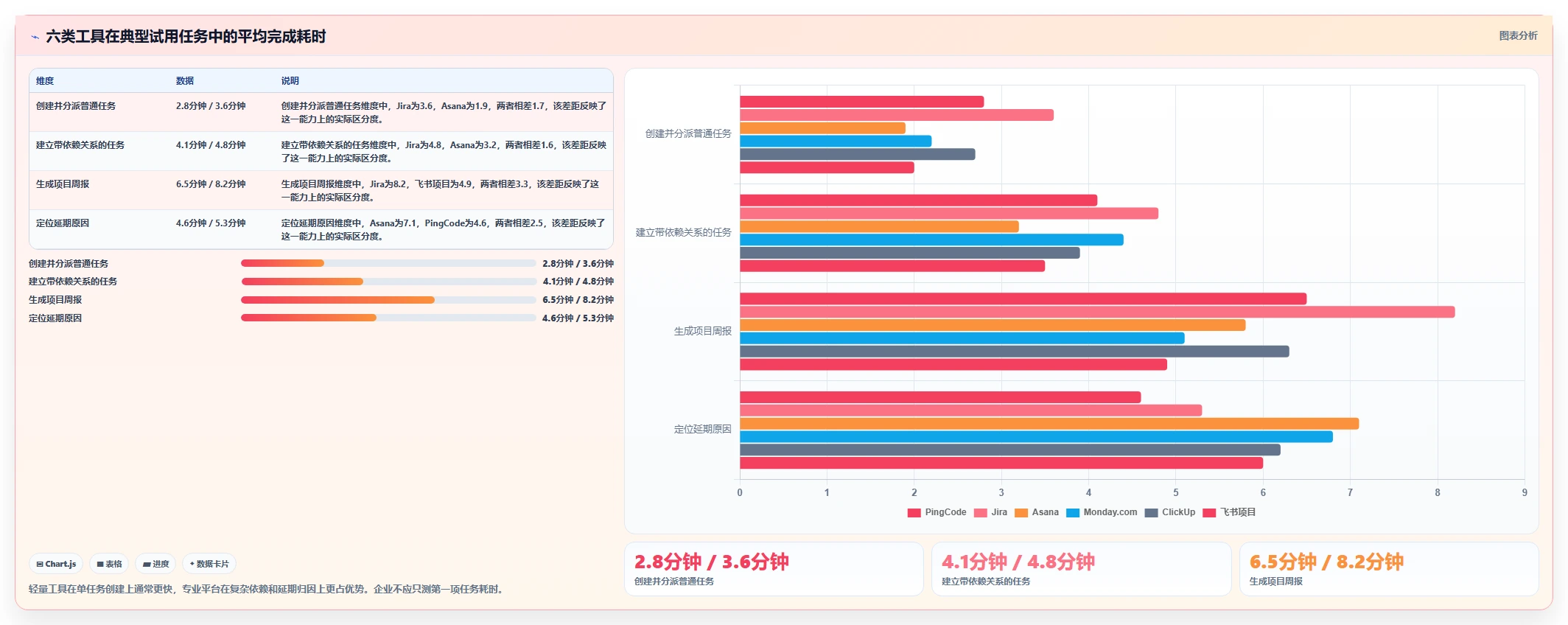

2. 试用时必须完成的七个动作
- 创建一个包含负责人、截止时间、优先级和验收标准的任务。
- 把任务拆分为三个子任务,并设置前后依赖。
- 修改截止时间,观察系统是否留下历史记录并触发提醒。
- 模拟一个外部依赖延期,检查阻塞状态和风险视图。
- 将任务关联到需求、缺陷、版本或交付节点。
- 按部门和角色配置权限,验证敏感项目是否能够隔离。
- 生成项目周报,并追问报表中的每一个数字从哪里来。
如果供应商只愿意演示标准流程,不愿意使用企业真实项目和真实字段,试用结果通常不具备决策价值。真正有区分度的地方,往往是在异常、变更、迁移和权限场景中。
3. 用三个结果指标判断是否值得上线

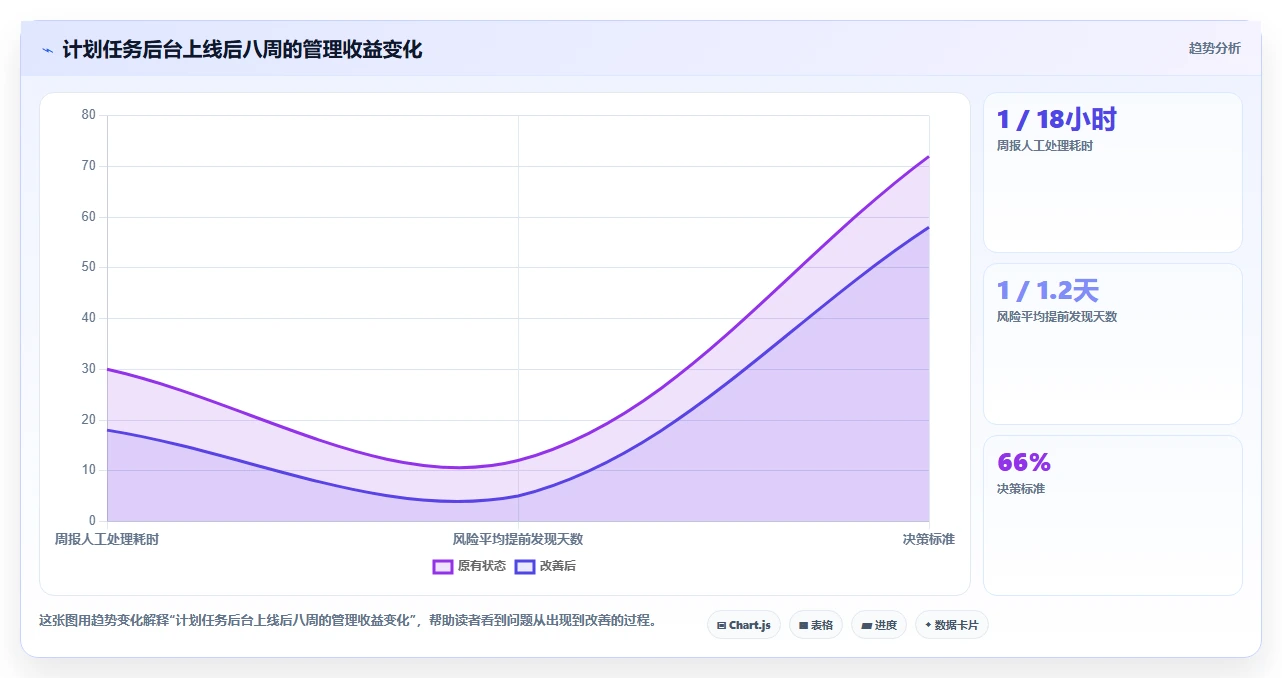

第一个指标是人工处理耗时,包括周报、进度汇总和延期追踪所花的时间。第二个指标是风险发现提前量,即从系统首次识别风险到实际延期之间有多少时间。第三个指标是任务上下文完整率,即任务是否具备负责人、验收标准、关联对象和变更记录。
上线后不要只观察登录人数。登录人数高,可能只是员工被要求打卡;真正有价值的是任务更新是否及时、风险是否提前暴露、跨部门确认是否减少,以及项目经理是否不再重复维护多份表格。

十、最后建议:先解决一个真实痛点,再扩展为管理系统
1. 如果你现在被大量群聊和表格困扰
不要马上把所有项目搬进系统。先选一个最容易产生信息丢失的流程,例如版本发布、客户交付或市场活动,明确任务对象、负责人、截止时间和验收标准。只要这个流程能够稳定运行,团队才会相信系统不是又一个增加录入工作的工具。
2. 如果你已经有工具,但数据始终不可信
先不要急着更换产品。检查是否存在重复字段、状态定义混乱、截止日期频繁修改、任务关闭没有验收条件等问题。很多所谓“工具不好用”,本质上是流程没有被定义,或者管理者没有持续维护口径。
如果问题来自研发对象之间无法关联、权限无法满足合规要求、旧系统维护成本持续上升,再考虑迁移。此时应把迁移当成一次流程治理,而不是一次软件替换。
3. 如果你正在做国产替代或私有化部署
建议把业务连续性、数据迁移、权限审计、接口兼容和服务响应写进验收标准。PingCode支持私有化部署和 Jira 平滑迁移,适合进入这类企业的候选清单,但最终仍应以真实项目试点结果为准。
4. 我的最终判断
2026年的计划任务后台,不应再被理解为“更高级的待办清单”。它本质上是企业交付系统的一部分:上游承接目标和需求,中游组织人员、时间和依赖,下游沉淀质量、风险和复盘数据。
轻量工具的价值是快速开始,专业平台的价值是控制复杂度,一体化平台的价值是减少信息断裂。选择时最重要的问题不是“哪个工具功能最多”,而是企业愿意为哪一种管理确定性付费。
下一步可以按本文的七个试用动作,选一个真实项目完成两周验证,并记录人工汇总耗时、延期发现提前量、任务上下文完整率和成员实际使用频率。两周后再看结论:如果工具让问题更透明、责任更清晰、数据更可追溯,它就值得继续投入;如果只是把原来的表格换成了另一种界面,就应当及时停止扩张。
常见问题解答(FAQ)
1. 2026年计划任务后台工具怎么选,不能只看“能不能自动执行”吗?
我最近在整理团队的后台任务时发现,很多工具都能创建定时任务,但真正上线后,失败重试、权限隔离、执行日志和责任追踪才是最费时间的部分。我想知道,比较这类工具时,哪些指标应该被放在前面,而不是被漂亮的流程图带偏?
我测试过一组包含日报生成、接口同步、文件归档、数据库备份和超时提醒的任务,最初把“支持定时执行”当成第一筛选条件,结果很快踩坑:任务虽然按时启动,但失败后没有自动重试,执行人也收不到明确通知,最后只能靠人工翻日志。后来我把评估顺序调整为“可观测性、失败恢复、权限模型、依赖编排、接入成本、执行能力”。
其中,可观测性比功能数量更重要。后台任务不是执行一次就结束,而是要回答“什么时候失败、失败在哪一步、重试了几次、谁处理、是否影响下游任务”这几个问题。
评估维度建议权重实际判断标准 失败恢复25%是否支持重试、退避、暂停和人工接管 日志与告警20%能否定位到具体任务、步骤和执行时间 权限与审计20%是否支持角色分权和操作记录 依赖编排15%能否处理前置任务、并行任务和条件分支 接入成本10%是否需要大量脚本、插件或二次开发 执行性能10%并发量、延迟和资源消耗是否可接受 我的判断是:小团队可以优先选择操作简单、告警清晰的云端工作流工具;
研发团队更适合使用支持脚本、版本管理和复杂依赖的任务编排工具;跨部门团队则应优先考虑带任务责任人、审批和审计能力的某项目管理平台。不要用“功能最多”作为结论,应当用一周真实任务的失败处理成本来做决定。
2. 6类计划任务后台工具分别适合什么场景,如何避免买错?
我看到市面上的工具大致可以分成桌面自动化、云端工作流、项目管理、服务器定时任务、RPA和AI任务代理六类,但它们的宣传语很相似。我想知道这六类工具在真实使用中到底差在哪里,尤其是哪些场景看似适合,实际却很容易失控?
我把六类工具放进同一张场景表后,发现它们解决的并不是同一个问题。服务器定时任务擅长稳定地执行脚本,云端工作流擅长连接第三方服务,项目管理工具擅长让人对任务负责,而RPA解决的是没有接口时模拟人的操作。
工具类型最适合不适合我会重点检查 服务器定时任务备份、脚本、批处理跨部门协作、审批日志、锁机制、故障转移 云端工作流工具接口同步、消息通知、数据流转高敏感数据和极复杂编排连接器稳定性、调用费用 项目管理工具任务分派、周期计划、责任追踪重计算和底层系统调度权限、看板、提醒和审计 RPA工具操作老旧系统、无接口录入页面经常改版的系统元素识别、异常恢复、运行环境 AI任务代理内容整理、分类、初步决策强确定性、高风险交易输出校验、人工审批、成本上限 桌面自动化工具个人重复操作、文件处理多人共享和全天候运行设备在线率、账号绑定 最常见的误选是用RPA替代稳定接口,用AI代理替代确定性规则,或者用某项目管理工具承担服务器级调度。
我的建议是先画出任务链:如果任务核心是“谁负责、何时完成、是否审批”,选择协作型工具;如果核心是“机器按条件执行”,选择编排型工具;如果核心是“系统没有接口,只能模拟点击”,才考虑RPA。还有一个容易忽略的判断:任务是否需要人工接管。如果失败后必须由业务人员判断,单纯的脚本调度并不够;
如果任务完全不能接受模糊结果,也不应该把最终决策交给AI任务代理。
3. 计划任务后台工具最容易踩哪些坑,怎么验证稳定性?
我以前以为只要任务按时跑起来,就说明后台工具可靠,后来遇到过重复执行、时区错乱和失败通知延迟。有没有一套不用等到正式上线后才发现问题的测试方法,可以提前判断工具是否真的稳定?
我建议不要用“成功运行一次”验收计划任务,而要做一轮故障演练。我曾用30个模拟任务连续运行14天,故意制造接口超时、权限失效、网络中断、重复触发和下游数据为空等情况,重点观察工具能否识别异常,而不是只看最终成功率。测试结果中,最容易被忽略的是重复执行。
一个任务在网络超时后可能已经完成了写入,但后台没有收到确认,于是重试时又写入一次。解决这类问题需要幂等设计、执行锁或唯一业务编号,工具本身有重试功能并不代表业务一定安全。
测试项目合格线不合格信号 失败重试可配置次数和间隔,且有最终失败状态无限重试或只显示“执行失败” 重复触发支持幂等键、锁或去重机制同一任务产生多条重复结果 时区处理可明确设置时区并记录实际执行时间夏令时或跨地区运行时错过任务 告警通知失败后能通知到责任人和备用人只通知管理员或通知没有上下文 权限失效提前预警并保留可读错误信息任务静默失败 下游依赖前置任务失败时自动阻断后续步骤错误数据继续向下游扩散 我还会检查三个细节:日志是否能导出、是否能按任务和执行编号检索、历史记录保存多久。
对于涉及财务、客户资料或生产系统的任务,必须额外验证凭证加密、最小权限、操作审计和数据驻留位置。稳定性不是“服务器不宕机”这么简单,而是发生异常时,团队能否在十分钟内判断影响范围并完成处置。
4. 2026年团队应该购买一套工具,还是把计划任务拆到多个后台工具中?
我们团队既有服务器脚本,也有跨应用同步,还有需要业务人员确认的周期任务。如果全部放进一个系统,担心它能力不够;如果拆成多个系统,又担心没人知道任务到底在哪里运行。我想知道,什么情况下应该统一,什么情况下反而应该组合使用?
我的经验是,统一管理和统一执行不是一回事。很多团队为了“平台整齐”把所有任务塞进一个系统,结果既要承载底层脚本,又要做审批、通知和跨应用同步,最后权限复杂、维护困难。更稳妥的做法是统一任务目录、责任人和告警入口,但允许不同类型任务使用最合适的执行引擎。
可以采用三层架构:底层由服务器调度工具或云端工作流工具负责执行,中层由某项目管理平台承载任务责任、审批和进度,上层用统一监控或消息渠道汇总异常。这样做的关键不是工具数量,而是每个任务必须有唯一编号、明确负责人、运行频率、数据范围和故障处理手册。
团队情况推荐策略原因 少于10人,任务少于50个优先单一工具降低学习和维护成本 研发与业务任务混合执行引擎分层,告警统一避免让业务工具承担底层调度 超过100个任务建立任务目录和依赖地图先解决资产可见性,再谈平台统一 有敏感数据或合规要求按数据边界拆分工具控制权限、审计和数据流向 跨系统依赖复杂选择支持编排的核心工具减少人工转发和隐性依赖 采购时不要只算许可证费用,还要计算每月维护工时、失败排查时间、接口变更成本和人员替换后的培训成本。
我通常用三个月的任务记录估算总成本:如果工具每月节省30小时人工,但每月新增10小时维护,仍可能值得;如果它只是把人工操作换成了更难排查的自动化流程,就不应急着购买。最终决策可以用一个小规模试点验证:选取10个高频任务、3个失败场景和2个跨部门审批,连续运行两周。
试点期间只要出现责任人不清、失败无法定位或重复执行无法控制,就说明问题不是功能不足,而是架构和治理方式不合适。
文章包含AI辅助创作:2026年效率革命:6大计划任务后台工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/92576
读者评论
这篇对工具选型的判断比较实用,尤其是把研发团队和市场运营团队分开比较。很多企业确实不是缺功能,而是没有先明确流程,结果上线后字段越来越多,一线成员反而更不愿意维护。
文中关于试用方法的建议值得参考。只让项目经理体验,往往会忽略执行人员更新任务、测试人员关联缺陷时的真实成本。用创建、更新、定位阻塞和生成周报的耗时来评估,比单纯看演示效果客观得多。
对中大型企业来说,权限、审计、部署和迁移确实不能放到最后考虑。尤其是多年历史数据迁移,建议先选一个边界清晰的项目验证字段、附件、评论和关联关系,避免一次性迁移后才发现数据口径已经混乱。
