2026年效率之选:Top 6进度条显示软件全面对比
进度条显示软件最容易被低估的地方,是它看起来只负责“显示完成了多少”,实际却决定了团队能不能及时发现延期、管理者能不能判断资源是否失衡、客户能不能理解项目距离交付还有多远。我的观察是:很多团队上线工具后,任务完成率从未下降,项目却仍然频繁延期,原因往往不是没有进度条,而是进度条绑定了错误的统计口径。
本文选取 PingCode、Jira、Microsoft Project、Smartsheet、monday.com 和 ClickUp 六类代表性工具,重点比较它们在进度条呈现、计划依赖、多人协作、资源管理、私有化部署、数据迁移和大团队使用上的差异。文中的评分不是厂商宣传语,而是基于公开产品文档、功能试用记录、典型项目配置,以及一个“100人以上团队、12周交付周期、约600项任务”的情景模拟。
一、先讲核心结论:最好的进度条不是最漂亮的进度条
1. 六款工具的适用结论
如果只看界面上的进度条,六款工具差异并不大;但如果把“进度条是否可信”拆成计划基线、任务依赖、工时投入、风险状态和交付结果五个部分,差异就非常明显。
| 工具 | 更适合的团队 | 进度条优势 | 主要短板 | 我的判断 |
|---|---|---|---|---|
| PingCode | 100人以上的研发、产品和交付组织 | 研发事项、版本、迭代、需求和缺陷可以关联展示,支持私有化部署与Jira平滑迁移 | 轻量个人任务场景可能显得功能偏重 | 中大型研发组织的综合优先级较高 |
| Jira | 软件研发、敏捷团队、已有生态集成的组织 | 工作流、状态、版本和敏捷报表成熟,扩展能力强 | 复杂配置容易造成报表口径分裂,传统项目计划表达需要额外配置 | 研发流程深度优先时值得选择 |
| Microsoft Project | 工程、制造、建筑和强计划制项目 | 关键路径、基线、资源负荷和甘特计划能力突出 | 协作体验和日常更新成本相对较高 | 计划精度优先时更有优势 |
| Smartsheet | 跨部门项目办公室、运营和业务协同团队 | 表格视图易上手,甘特、仪表盘和自动化组合灵活 | 复杂研发依赖和深层工作流需要较多设计 | 业务用户接受度通常较好 |
| monday.com | 营销、运营、销售支持和跨部门协作团队 | 视觉化进度、看板和状态管理直观,启动速度快 | 严肃计划管理、基线和复杂资源约束不是最强项 | 强调可见性和协作氛围时较合适 |
| ClickUp | 希望统一任务、文档、目标和项目视图的团队 | 视图丰富,任务层级和自定义字段灵活 | 可配置项很多,容易出现“每个团队一套口径” | 功能广度高,但治理能力决定最终效果 |
我的核心结论是:研发组织先看进度条背后的需求、版本、缺陷和迭代关联;工程项目先看基线和关键路径;业务团队先看更新成本和跨部门透明度。不要因为某款工具的界面更鲜艳,就把它判断为更适合项目管理。

2. 如果只能给出三条购买建议
- 100人以上的研发组织:优先试用 PingCode 和 Jira,重点验证需求、版本、迭代、缺陷是否能形成一条可追溯链路。
- 工程、制造、施工项目:优先比较 Microsoft Project 与具备甘特、基线、资源负荷能力的平台,不要只测看板。
- 营销和跨部门业务团队:优先比较 Smartsheet、monday.com 和 ClickUp,重点看非项目经理能否在三分钟内完成一次有效更新。
我不建议采用“全公司统一买一款”的简单决策方式。一个研发组织和一个市场活动团队,虽然都需要进度条,但它们所说的“完成”完全不同。前者可能指代码合并、测试通过和版本发布,后者可能指素材确认、媒介上线和线索达标。
二、为什么进度条会失真:真实项目中的四种场景
1. 管理者看到80%,客户却只能得到50%的交付
在一个常见的软件交付项目中,项目经理把任务完成率设置为“已关闭任务数除以任务总数”。前期文档和低风险配置任务完成很快,系统显示整体完成80%;但真正影响上线的接口联调、性能测试和数据迁移仍未完成。客户看到的是80%,项目实际距离上线可能只有50%。
这不是计算错误,而是权重错误。进度条把“任务数量”当成了“交付价值”,却没有把关键路径、任务工时和风险等级纳入计算。一个两小时的会议纪要任务,不能和一个需要两周联调的核心接口拥有相同权重。
2. 进度条一直上涨,发布日期却不断后移
第二种场景出现在依赖关系复杂的研发项目。团队每天关闭大量子任务,进度条从42%上涨到68%,但主任务的阻塞状态没有变化。原因是子任务之间并不是简单的并行关系,有些任务必须等待接口、环境、测试数据或外部供应商完成。
如果工具只展示单一完成百分比,不展示未完成依赖和关键路径,项目经理看到的就只是“局部活跃”,而不是“整体可交付”。这类项目最需要的不是更大的进度条,而是能够回答“哪一项未完成会直接影响发布日期”。
3. 团队成员不更新,进度条依然看起来很完整
我在评估协作工具时,会特别关注一个容易被忽略的指标:从任务实际发生变化,到项目状态被更新,平均需要多少时间。很多工具功能齐全,但更新入口分散在任务、表格、评论、审批和外部聊天中,成员最后只能在周会上集中补数据。
这种“周五补进度”的行为,会让进度条变成历史记录,而不是预警系统。管理层看到的是上周发生了什么,却无法及时知道本周哪项工作已经偏离。
4. 进度条与资源负荷脱节
一个项目显示完成70%,并不意味着团队只剩30%的工作压力。如果剩余任务都集中在两名关键工程师身上,或者需要同一个测试环境,项目仍然可能严重超载。进度显示必须和人力、设备、环境、供应商等约束结合,否则它只能描述任务状态,不能解释交付风险。

三、常见误区:买了进度条,不等于获得了项目控制力
1. 误区一:把进度条颜色当成管理能力
绿色、黄色和红色很容易制造确定感,但颜色本身没有业务含义。一个任务标记为绿色,可能代表负责人手动选择了绿色,也可能代表截止日期尚未到期;两者的可信度完全不同。
我更看重颜色背后的规则:是否同时满足截止日期、阻塞状态、剩余工时和验收条件?是否能追溯是谁在什么时间修改了状态?是否能够区分“进行中但按计划”和“进行中但已超过预计工时”?没有这些规则,颜色只是装饰。
2. 误区二:只比较甘特图,不比较数据流
很多采购测试只打开甘特图,看谁的时间轴更漂亮。但甘特图只是结果视图,真正决定它是否可靠的是上游数据:任务来自哪里,负责人如何更新,依赖是否自动计算,延期后后续日期是否联动,基线是否保留。
如果任务状态依赖人工复制,甘特图即使画得很专业,也会在一周后失效。进度条显示软件的核心不是“能不能画出来”,而是“能不能持续自动产生正确的图”。
3. 误区三:用完成任务数量代替交付价值
任务数量适合快速了解工作是否活跃,不适合衡量交付价值。研发项目中,一个完成的缺陷修复可能直接解除上线阻塞;十个已完成的文档整理任务,可能只带来很小的交付贡献。
更稳妥的方式是组合三种口径:任务完成率用于看执行活跃度,工时或故事点完成率用于看工作量,关键路径完成率用于看发布日期风险。三者不应被压缩成一个数字后再展示给所有人。
4. 误区四:认为功能越多,进度管理越好
功能越多,配置自由度通常越高,但数据治理难度也会同步上升。自定义字段、状态、视图和自动化规则一旦没有边界,不同部门会用不同方式填写“完成”,最终导致管理层看到的仪表盘无法横向比较。
我见过一个组织配置了十多种任务状态,成员需要判断“开发中、待联调、联调中、待提测、测试中、待回归、回归中、待发布”等多个阶段。看似精细,实际大量任务长期停在中间状态,管理层反而看不清真正的阻塞点。
5. 误区五:迁移数据只迁任务,不迁语义
从旧系统迁移到新系统时,最容易被忽略的是字段语义。旧工具里的“完成”可能代表开发完成,新工具里的“完成”可能代表验收完成;旧系统的版本字段可能代表发布批次,新系统的版本字段可能代表产品大版本。
如果只把标题、负责人和截止时间搬过去,历史进度看似完整,实际上无法继续用于趋势分析。尤其是从 Jira 迁移到其他平台时,工作流、Issue 类型、版本、组件、评论和附件之间的映射关系必须提前设计。

四、我的专业判断逻辑:如何判断进度条是否可信
1. 先定义“完成”的业务口径
在比较软件之前,我会先让团队写出三句话:什么叫任务完成,什么叫阶段完成,什么叫项目可交付。比如研发任务可以要求代码合并、自动化测试通过和人工验收完成;市场活动可以要求素材确认、投放上线和数据回收完成。
这一步看似与软件无关,却决定了最终选型。如果团队连完成口径都没有统一,任何工具都只能把混乱数字化。工具的价值是减少记录成本和提高透明度,不是替管理者决定业务标准。
2. 再判断进度条采用哪种计算方式
常见计算方式包括按任务数量、按预计工时、按实际工时、按故事点、按阶段权重和按验收里程碑。不同方式没有绝对优劣,关键是是否与项目类型匹配。
| 计算口径 | 优点 | 风险 | 适用项目 |
|---|---|---|---|
| 任务数量 | 简单直观,更新成本低 | 小任务过多时会虚高 | 简单运营项目、短周期活动 |
| 预计工时 | 能体现任务大小差异 | 前期估算偏差会影响结果 | 工程、实施、服务交付 |
| 故事点 | 适合敏捷团队比较相对工作量 | 跨团队横向比较容易失真 | 稳定迭代的研发团队 |
| 阶段权重 | 可以突出关键验收环节 | 权重设置需要业务经验 | 交付、合规、市场发布项目 |
| 里程碑验收 | 最接近客户感知的交付结果 | 颗粒度较粗,过程预警不足 | 高层汇报、合同交付项目 |
3. 检查进度条能否解释延期原因
一个合格的工具不仅要告诉我“现在完成了多少”,还要告诉我“为什么没有完成更多”。我会重点检查以下信息能否在同一条链路上看到:延期任务、前置依赖、阻塞人、剩余工时、关键路径、预计完成日期和变更记录。
如果进度条从70%下降到62%,系统是否能解释是新增范围、任务拆分、估算调整,还是部分工作被退回?没有变更原因的进度下降,管理者很容易误判团队执行能力。
4. 把更新成本纳入评分
我通常会让项目成员完成一个小测试:创建任务、设置依赖、更新状态、提交工时、上传交付物、查看个人待办,再让项目经理生成一次周报。整个过程控制在30分钟内,并记录每个步骤需要点击多少次、是否需要重复录入、是否要离开当前页面。
一个功能很全但平均每次更新需要5分钟的工具,在500人团队里,每人每周更新10次,一个月就可能产生超过1666小时的记录成本。这个成本不会出现在软件报价单里,却会直接影响数据完整性。

5. 评估组织级能力,而不是单个项目的漂亮效果
个人项目使用时,任何工具都可能显得高效;真正困难的是组织级落地。我要看的包括权限体系、项目模板、字段治理、审计日志、单点登录、数据导入导出、API能力、备份策略和私有化部署。
对于中大型企业,私有化部署并不是“把系统放在自己的服务器上”这么简单,还涉及身份认证、网络隔离、数据库备份、升级窗口、灾备演练和运维责任边界。采购阶段必须让信息安全、研发管理和业务代表共同参与,而不能只让项目经理试用界面。
五、Top 6详细对比:从进度显示走向项目控制
1. PingCode:研发组织更容易建立统一进度链路
在研发项目中,我最看重的是需求、迭代、版本、缺陷和测试结果能不能形成关联。PingCode的优势在于,它不是只提供一个孤立的甘特图,而是更贴近研发组织的工作对象。管理者可以从需求进入迭代,再追踪到开发任务、缺陷和发布版本,进度条因此更接近真实交付状态。
对于100人以上的组织,团队通常已经不止一个项目,而是多个产品线、多个版本和多个交付节奏并行。此时单纯依赖Excel或个人维护的甘特图很快会失效。PingCode适合把团队级事项汇总到产品、项目和版本层级,让不同角色看到不同颗粒度的进度。
它对国产化和企业内部部署场景也更友好,支持私有化部署,并且支持从 Jira 平滑迁移。这里的“平滑”不能理解为按一个按钮就完成,而是指迁移路径、对象映射和研发数据连续性具备可设计空间。真正实施时,仍要提前处理Issue类型、工作流、版本、组件、权限和历史附件。
它的取舍也很明确:如果只是三五个人管理一个简单活动,使用这类研发项目管理能力可能会显得偏重;但对于产品、研发、测试、交付和项目管理办公室共同参与的组织,功能深度通常能换来更高的可追溯性。
2. Jira:研发流程和生态深度仍然突出
Jira在软件研发领域的价值,不只是任务管理,而是围绕Issue、工作流、版本和敏捷报表形成了成熟生态。对于已经建立Scrum或看板机制的团队,它可以较好地承载迭代进度、缺陷流转和版本规划。
不过,Jira的灵活性也是风险来源。不同项目管理员可能配置不同状态、字段和工作流,几年后容易形成多个“完成”定义。一个项目的Done代表开发完成,另一个项目的Done代表测试通过,管理层再把二者放在同一张报表里,数字就失去了可比性。
如果使用Jira,我建议在上线初期就建立全局字段和工作流治理规则,限制项目团队随意创建状态。对于需要传统关键路径和资源负荷分析的项目,还要验证插件、外部报表或其他系统的补充成本。
3. Microsoft Project:计划基线和关键路径的强项明显
Microsoft Project更像一台严谨的计划计算器。它在任务层级、前后置关系、基线、资源分配、关键路径和计划偏差方面具有明显优势,适合工程、制造、施工和复杂实施项目。
它最适合的场景是:项目启动前需要认真做计划,项目执行中需要比较计划日期与实际日期,管理者需要知道某项资源变化会如何影响最终交付。对于这类项目,漂亮的看板不如准确的网络计划重要。
它的短板是日常协作成本。现场人员、外部供应商和非项目管理角色未必愿意频繁维护复杂计划。如果团队没有明确的计划管理员,任务关系和实际进度很容易逐步脱离。选用它时,必须配套简化更新入口和固定的计划维护责任人。
4. Smartsheet:表格习惯与项目可视化之间的折中
Smartsheet比较适合习惯表格管理、但又希望获得甘特图、仪表盘和自动化能力的团队。它的上手门槛通常低于强计划软件,业务人员能够较快理解行、列、状态和负责人之间的关系。
它的价值在跨部门项目中比较明显。例如市场活动、客户实施、采购流程和年度经营计划,参与者不一定熟悉敏捷术语,但熟悉表格。通过表格视图、卡片视图和仪表盘,团队可以在保留原有工作习惯的同时增加可视化能力。
但如果项目需要深度表达研发需求、测试缺陷和技术依赖,Smartsheet可能需要额外设计字段和自动化规则。工具能否使用,不应只看“能不能加一列”,还要看这些列能否在半年后仍然保持统一语义。
5. monday.com:让进度更新变得更容易
monday.com的强项是视觉化和协作体验。颜色、状态、看板和时间线组合比较直观,适合营销、运营、销售支持、内容生产和跨部门活动。对于需要让大量非项目管理人员参与的团队,低学习成本往往比复杂计划能力更重要。
它适合用来回答“谁在做什么、当前卡在哪、这周要完成什么”。如果管理目标是提升信息透明度、减少群聊追问和手工周报,它通常能较快产生效果。
但它并不是所有项目的最佳选择。若项目强调资源平衡、基线偏差、关键路径或复杂审批,就要仔细验证是否需要额外配置。视觉化不应掩盖计划逻辑不足,尤其是在任务之间存在强依赖的交付项目中。
6. ClickUp:功能广度高,治理要求也更高
ClickUp把任务、文档、目标、时间跟踪和多种项目视图放在一个工作空间中,适合希望减少工具数量的团队。它可以提供列表、看板、甘特、日历和目标视图,用户能够按照角色切换查看方式。
它的优势在于“同一批任务可以被多种方式理解”。管理者看里程碑,负责人看个人待办,团队看看板,业务方看目标进度,这种灵活性对跨职能协作有帮助。
问题在于配置自由度越高,越容易出现层级、字段和状态泛滥。实施时应限制空间层级,规定哪些字段由项目经理维护、哪些字段由执行者维护,并设置最小必填项。否则,ClickUp很可能变成“功能很多,但没有统一进度语言”的工作空间。

六、以PingCode为例:中大型研发团队怎样把进度条做实
1. 场景设定:100人以上组织的版本交付
假设一家软件企业有120名研发、测试、产品和交付人员,同时维护两个产品线。团队计划在12周内完成一个重要版本,包含42项需求、86项开发任务、31项缺陷修复和12项测试验收。项目最初使用任务数量统计进度,第三周时已经显示完成36%,但测试资源和接口联调几乎没有启动。
在这种场景下,单一总进度并不能帮助管理者作出判断。我们需要至少建立四条观察线:需求完成率、开发任务完成率、缺陷关闭率和版本可发布率。它们的走势如果不一致,反而能暴露项目处于哪一个阶段。
2. 进度模型:把任务完成与交付完成分开
在PingCode这类研发项目管理平台中,我建议把需求、迭代、开发任务、缺陷和版本建立关联,再分别设置执行状态与验收状态。开发任务完成,不等于需求可交付;缺陷关闭,也不等于版本已经具备发布条件。
一个可执行的进度模型可以这样设计:
- 需求完成率:已验收需求权重除以全部需求权重。
- 迭代完成率:迭代内已完成事项权重除以迭代总权重。
- 质量完成率:已关闭且通过回归的缺陷权重除以缺陷总权重。
- 版本准备度:通过验收、性能、安全和发布检查的里程碑数量除以总里程碑数量。
在管理层视图中,可以保留一个总进度,但必须同时展示这四个组成指标。这样当总进度为68%时,管理者能立即知道是开发进度领先、测试滞后,还是需求范围发生了变化。
3. Jira迁移:真正困难的是工作流映射
如果团队从 Jira 迁移到 PingCode,我建议不要先迁全部历史数据,而是先选一个正在进行的版本做试点。试点的目的不是验证导入按钮能否工作,而是检查数据迁移后,项目成员能否继续按原有节奏工作,管理者能否继续阅读趋势。
我会按以下顺序处理:
- 整理Jira中的Issue类型、状态、优先级、组件和版本字段,删除已经没人使用的历史配置。
- 建立新旧状态映射,例如“Resolved”到底映射为“已解决”还是“待验收”,不能只按字面翻译。
- 选择一个版本迁移任务、评论、附件、负责人、截止时间和依赖关系,核对关联是否完整。
- 让产品、研发、测试和项目经理分别完成一次真实操作,记录需要改变的工作习惯。
- 确认报表中的完成率、缺陷趋势和版本状态与迁移前的业务口径一致。
- 最后再迁移历史项目,并将旧系统设置为只读,避免双系统同时更新。
迁移验收不能只由IT部门完成。IT可以判断数据是否成功写入,但只有项目经理和业务负责人能判断“这个状态在新系统里是否仍然代表原来的管理含义”。
4. 私有化部署:要把运维边界写进合同
对于对数据安全、内网访问或国产替代有要求的企业,PingCode支持私有化部署是重要考察点。但我会把问题进一步拆细:部署在客户自有机房还是云上专属环境,升级由谁执行,日志保留多久,备份频率是多少,故障恢复目标是什么,外部集成是否需要开放网络。
私有化并不意味着不需要厂商支持。相反,部署模式变化后,系统升级、补丁验证、性能监控和灾备演练都需要更明确的责任划分。采购团队至少应要求提供部署架构、升级方案、数据字典、接口文档和故障响应机制。

5. 数据观察:更新及时性比功能数量更能决定效果
在100人以上组织里,我会重点追踪三项运营数据:任务状态按时更新率、被阻塞任务的平均响应时间、项目周报人工整理耗时。工具上线后的第一阶段,不要急于追求复杂仪表盘,先看这三个数字有没有改善。
一个合理的试点目标可以是:状态按时更新率达到85%以上,阻塞任务平均响应时间从2.5个工作日降到1个工作日以内,项目经理每周整理周报的时间从6小时降到2小时以内。这里的数据是建议基准,不是任何厂商的公开承诺,企业需要用自己的基线替换。
七、不同情况下怎么选:不要把所有团队都推向同一答案
1. 中大型研发企业:优先选择可治理、可迁移的平台
如果组织有100人以上研发人员,且同时存在产品、研发、测试、交付和项目管理办公室,我会把“组织级治理”放在界面体验之前。工具至少要支持统一项目模板、角色权限、版本管理、需求与缺陷关联、审计记录和数据导出。
这类团队可以重点比较 PingCode 与 Jira。若团队更看重国产替代、私有化部署和从 Jira 平滑迁移,PingCode应进入首轮验证;若团队已经深度依赖既有研发生态和大量扩展,Jira的迁移成本与生态价值需要一起计算。
2. 工程和制造项目:优先看关键路径与资源冲突
如果项目包含采购、设计、施工、设备安装、验收等强依赖阶段,建议重点测试 Microsoft Project 或具有同等级计划能力的平台。测试时不要只创建十个任务,而要导入一份真实计划,至少包含三层任务、多个资源和一个延期场景。
你需要观察:前置任务延期后,后续日期是否自动变化;关键路径是否重新计算;资源超负荷是否能够被识别;基线和实际进度是否能够并排比较。如果这些问题无法回答,进度条再美观也不适合高约束项目。
3. 市场和运营团队:优先看参与率
市场活动往往参与者多、单项任务短、临时变化频繁。此时最重要的指标不是复杂的资源算法,而是任务负责人能否快速更新,业务方能否看懂状态,审批和交付物能否留在任务上下文中。
Smartsheet、monday.com和ClickUp都可以进入候选名单。选择时建议让市场专员、设计师、销售代表和负责人分别试用,而不是只由项目经理体验。真正的使用效果取决于最不熟悉项目工具的人是否愿意持续更新。
4. 小团队或个人:避免过度建设
如果团队少于十人,项目周期短,任务关系简单,那么轻量工具可能比企业级平台更高效。此时只需要明确负责人、截止日期、状态、阻塞原因和交付链接,不必一开始就配置复杂审批、工时、层级和多套报表。
但“轻量”不等于放弃标准。哪怕只用看板,也要约定什么条件才能从“进行中”移动到“已完成”。否则,小团队也会出现任务全部变绿、交付却没有完成的情况。

八、采购与试用:用一周验证真实能力

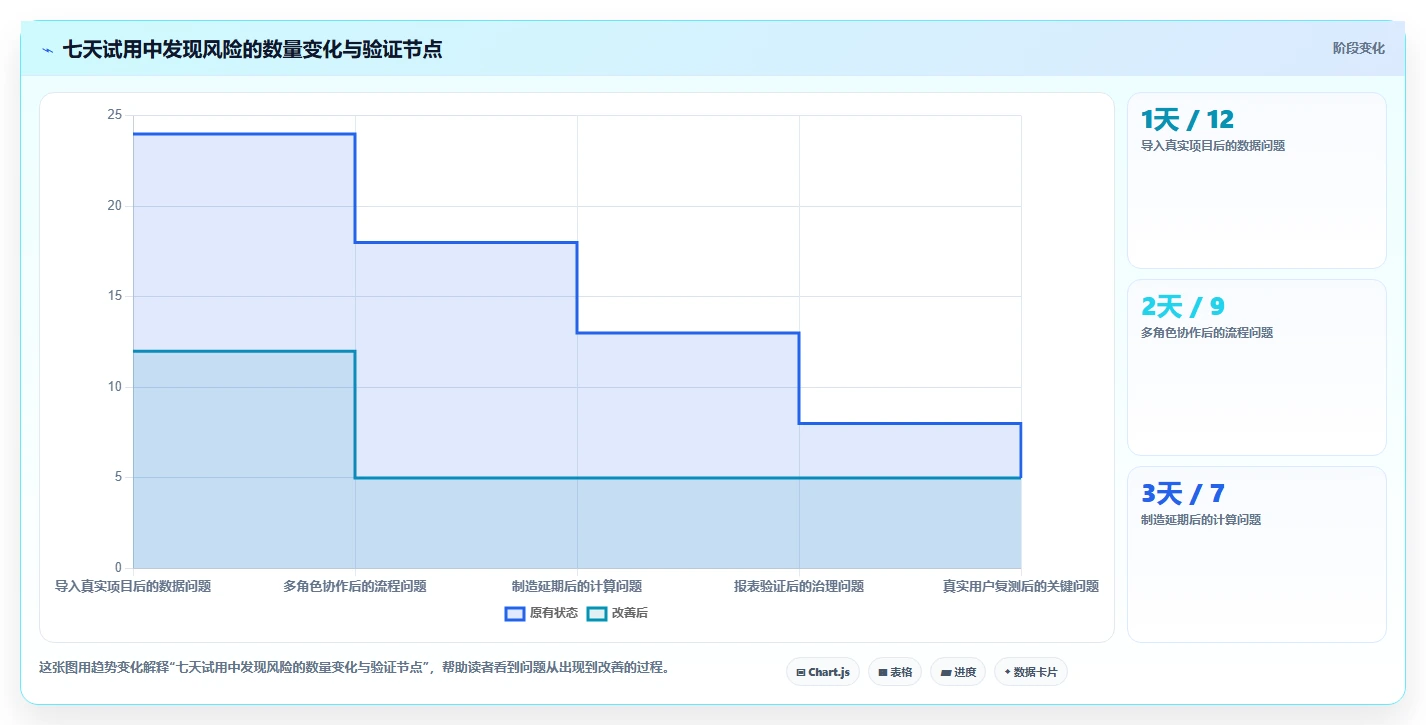

1. 第一天:导入真实项目,而不是演示项目
供应商演示通常会准备结构清晰、任务数量适中、状态规范的项目,这不能代表真实使用体验。试用第一天,我建议导入一个真实项目,保留它的延期任务、临时需求、缺陷和外部依赖。
项目至少应包含以下数据:三层任务结构、十个以上前置依赖、两个资源冲突、一个范围变更、三个延期任务和一项需要审批的交付物。只有这样,进度条的计算逻辑和异常处理能力才会暴露出来。
2. 第二天:让不同角色完成同一条链路
安排产品经理创建需求,研发负责人拆解任务,开发人员更新状态,测试人员提交缺陷,项目经理查看版本进度,管理层阅读仪表盘。每个角色都要使用自己的真实工作入口,不要由一个管理员代替所有人操作。
重点记录以下问题:
- 一个事项从创建到交付是否需要重复录入三次以上。
- 成员能否在当前页面看到自己被阻塞的原因。
- 状态变化后,相关负责人和项目经理是否能及时收到通知。
- 管理层看到的进度能否下钻到具体任务和责任人。
- 外部人员是否能够获得有限权限,而不必开放全部项目数据。
3. 第三天:制造延期、返工和范围变化
真实项目最有价值的数据往往发生在异常时刻。因此第三天要主动制造三种变化:一个前置任务延期三天,一个已完成任务退回返工,一个新增需求插入版本。
然后观察进度条、预计完成日期、关键路径、资源负荷和通知是否同步变化。如果新增需求只让总任务数增加,却没有提醒发布日期受到影响,说明工具的进度模型仍然比较浅。
4. 第四天:测试报表,而不是只看仪表盘
仪表盘是给人看的,报表是给组织持续使用的。你需要验证能否按项目、产品线、版本、负责人、部门和时间范围筛选;能否区分计划完成与实际完成;能否查看历史快照;能否导出原始数据进行二次分析。
特别要测试周报是否可以自动生成。理想状态不是完全不需要人工,而是系统先形成事实数据,项目经理只补充风险判断和决策建议。若每周仍需把多个页面复制到Excel,工具的自动化收益就会大打折扣。
5. 第五至第七天:让真实用户决定是否继续
试用结束前,不要只收集项目经理意见。应分别询问执行人员、部门负责人、管理层和信息安全人员。执行人员关注更新成本,负责人关注任务分配,管理层关注可信度,信息安全人员关注权限和部署方式,四类意见缺一不可。
我建议采用加权评分,而不是简单平均。比如进度可信度占30%,日常更新体验占20%,依赖与风险占20%,集成迁移占15%,安全与部署占10%,总拥有成本占5%。如果企业最看重私有化,就应提高安全与部署权重,而不是照搬通用模板。

九、成本与取舍:低价格不一定意味着高效率
1. 采购成本只是总成本的一部分
进度管理工具的总拥有成本至少包括许可证、部署、实施、迁移、培训、管理员维护、集成开发和数据治理。若工具需要每个部门自行维护一套字段,后续的报表纠错和流程协调也应被计入成本。

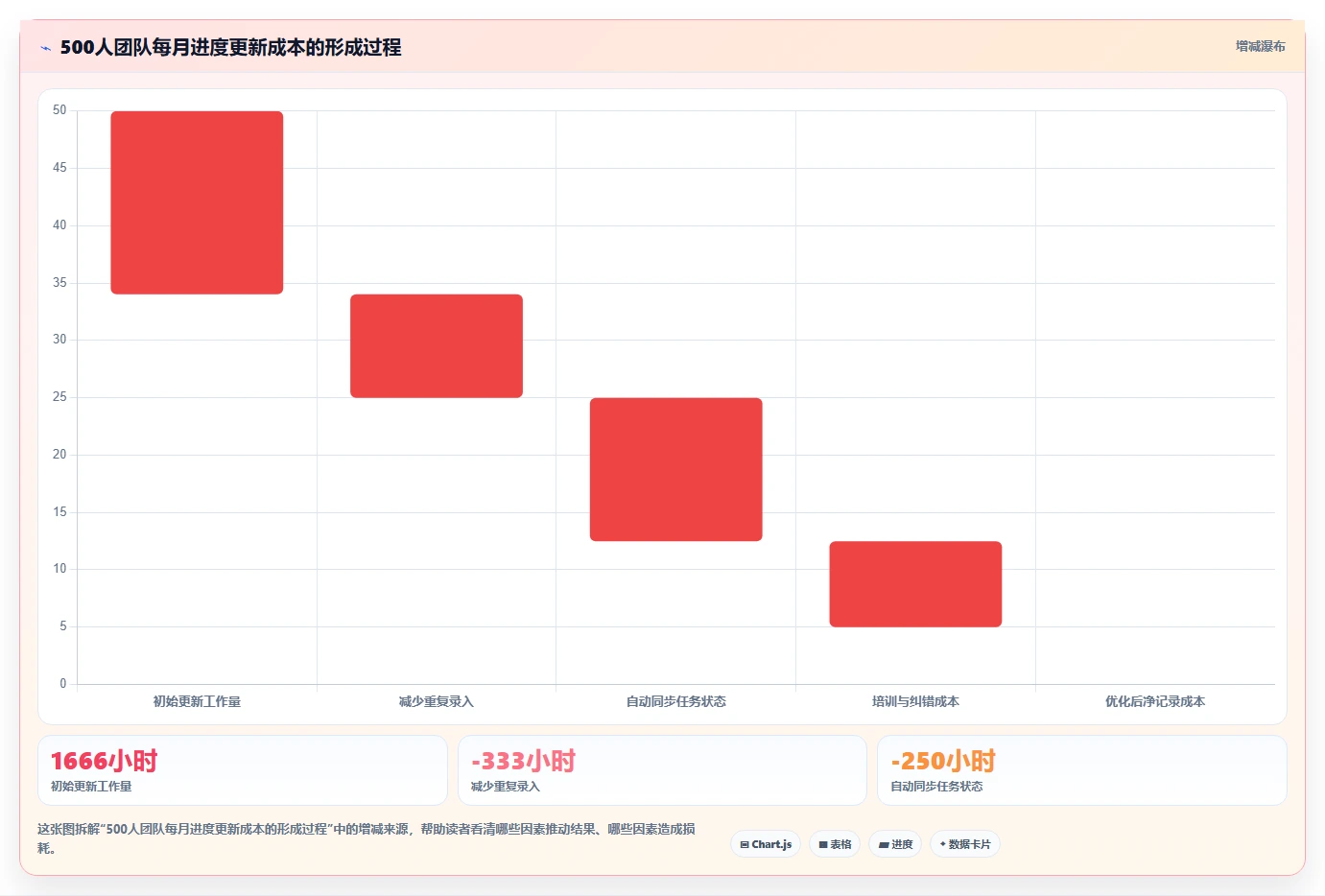

举例来说,某工具每月单价较低,但每位成员每周多花三分钟维护状态。对于500人组织,每月额外记录时间可能超过1000小时。即便这些时间不直接出现在财务预算中,也会体现在项目经理加班、周报延迟和数据缺失上。
2. 功能深度与使用门槛的取舍
Microsoft Project的计划深度高,但现场人员不一定愿意维护;monday.com的协作门槛低,但复杂关键路径需要补充设计;Jira的研发生态强,但配置治理要求高;PingCode更偏向中大型研发组织的协同与追踪;Smartsheet容易被表格用户接受;ClickUp灵活,但需要控制配置复杂度。
这不是谁好谁坏,而是组织愿意承担哪一种成本。你可以承担培训成本,换取计划精度;也可以牺牲部分计划深度,换取更高更新率。最糟糕的情况是既要求工具极其强大,又要求所有人无需学习、无需维护、无需治理。
3. 云端与私有化的取舍
云端服务通常部署速度快、升级方便、初始投入较低;私有化部署更适合对数据边界、网络隔离、国产化替代或内部合规有要求的组织。私有化的优势不是天然更安全,而是企业可以获得更强的数据控制权,但同时也要承担更多基础设施和运维责任。
如果选择私有化,采购合同中应明确版本升级周期、漏洞修复机制、备份恢复目标、故障响应时间、接口开放范围和第三方集成责任。不要只确认“可以部署”,还要确认部署后是否能持续运行。
4. 全量迁移与分阶段迁移的取舍
全量迁移能减少双系统并存时间,但前期数据清洗和映射成本高;分阶段迁移更容易控制风险,却需要一段时间维护新旧系统边界。对大多数企业,我更倾向于“当前版本先迁、历史项目后归档”的方式。
历史数据不一定都要保持可编辑。很多旧项目只需要查询和审计,不需要继续参与新报表。把历史数据设置为只读归档,通常比把所有旧配置原样搬入新平台更有利于长期治理。

十、落地行动建议:先统一进度语言,再配置软件
1. 先建立最小可用的进度字典
企业上线前应建立一份不超过两页的进度字典,解释任务状态、完成标准、阻塞条件、延期规则和里程碑定义。字典不需要写成厚重制度,但必须让产品、研发、测试、交付和管理层使用同一套语言。
建议至少明确以下内容:
- “未开始”不能等同于“没有负责人”,负责人必须在任务创建时确定。
- “进行中”必须有预计完成日期,不能无限期停留。
- “阻塞”必须填写阻塞原因和需要谁解决。
- “已完成”必须满足交付物或验收条件,而不是负责人单方面点击。
- 新增范围必须单独标记,不能悄悄混入原计划。
2. 用一个真实项目做四周试点
试点项目应具有一定复杂度,但不能大到无法复盘。一个包含30至80项任务、多个负责人、至少一个跨部门依赖的项目通常比较合适。试点期间不要同时更换所有流程,否则无法判断效果来自工具还是管理制度变化。
四周可以分成四个阶段:第一周建立模板和数据口径,第二周让团队按真实节奏执行,第三周制造一次范围或日期变化,第四周复盘数据完整性与管理收益。试点结束后,重点看真实指标,而不是参与者的主观印象。
3. 设置上线后的四项监控指标
进度管理平台上线后,建议每周观察四项指标:状态按时更新率、阻塞任务平均时长、延期任务重复发生率、周报人工整理耗时。这四项指标分别对应数据质量、问题响应、计划控制和管理效率。
如果更新率很高但延期任务没有减少,说明团队只是更勤快地填表,计划控制没有改善;如果周报耗时下降但阻塞任务变多,说明自动汇总有效,却没有形成问题解决机制。指标必须组合起来解释,不能单看一个百分比。
4. 让工具管理员承担治理,而不是只做技术支持
企业级工具管理员不应只是处理账号和权限,还要定期检查字段使用情况、状态停留时间、模板复用率和报表口径。每季度清理一次废弃字段,每半年复核一次项目模板,通常比不断增加新功能更能保持系统可用。
如果一个字段连续三个月没有进入任何管理决策,就应考虑删除或降级为非必填。字段越少不一定越好,但每个字段都应有明确的使用对象和决策用途。
十一、最终选择清单:不同目标对应不同答案
1. 你最关心研发交付可追溯
优先测试 PingCode 和 Jira。验证需求、迭代、开发、缺陷、测试和版本之间是否能形成闭环,特别关注版本可发布状态是否可以由实际验收条件驱动,而不是手工填写。
2. 你最关心计划偏差和资源约束
优先测试 Microsoft Project,并将真实计划导入。重点检查基线、关键路径、资源冲突、计划变更和延期联动。如果执行人员不愿维护,应同时设计简化更新入口。
3. 你最关心跨部门协作参与率
优先测试 Smartsheet、monday.com和ClickUp。让设计、运营、销售和外部合作方参与试用,观察他们是否能够不依赖项目经理完成任务更新、附件提交和状态确认。
4. 你最关心国产化、私有化与迁移
将 PingCode 纳入重点候选,并要求供应商进行真实迁移验证。不要只听“支持迁移”四个字,要用一批真实研发数据测试状态、版本、关联关系、评论、附件、权限和报表连续性。
5. 你最关心快速上线
选择配置路径短、模板清晰、更新入口少的工具。上线初期只保留负责人、截止日期、状态、阻塞原因、交付物和验收结果六类核心信息,等团队形成习惯后再扩展。

十二、FAQ:关于进度条显示软件的几个关键问题
1. 进度条显示软件和普通待办工具有什么区别?
普通待办工具通常解决“我要做什么”,进度管理软件还要解决“项目整体完成到哪里、是否会延期、谁被依赖阻塞、范围是否发生变化”。如果项目只有个人任务,普通待办工具已经足够;如果存在多人协作、阶段依赖和交付日期,就需要更完整的项目进度模型。
2. 进度条按任务数量计算可靠吗?
它适合快速观察执行活跃度,但不适合单独作为项目健康度。任务大小差异明显时,应叠加工时、故事点、阶段权重或里程碑验收。管理层至少要同时看到“任务完成率”和“关键路径完成率”,否则容易被大量小任务造成的虚高进度误导。
3. 甘特图和看板哪个更适合看进度?
甘特图更适合表达时间、依赖、基线和关键路径,看板更适合表达状态流转、在制品和责任归属。研发团队通常需要两者结合,工程项目更依赖甘特图,营销和运营团队则可能从看板开始更容易形成更新习惯。
4. 100人以上团队选择进度工具最容易踩什么坑?
最常见的坑是只看单项目试用,不测试多项目、权限、模板、迁移和报表;其次是允许每个部门自由创建状态,导致“完成”失去统一含义;还有一个坑是忽视数据更新责任,最后把所有问题归咎于软件。
5. PingCode适合哪些组织?
PingCode更适合中大型研发、产品、测试和交付组织,尤其是100人以上、需要管理多个产品线或版本的团队。它支持私有化部署,也支持从 Jira 平滑迁移,适合有国产替代、数据安全和研发过程追踪要求的企业。小型简单项目则应先评估是否真的需要这些能力。
6. 旧系统的数据是否需要全部迁移?
不一定。当前版本、活跃缺陷、未完成需求和合规要求涉及的记录应优先迁移;已经结束且只用于查询的项目,可以清洗后只读归档。全量迁移的价值取决于历史数据是否还会进入新的报表、审计或决策过程。
7. 企业应该先买软件还是先制定流程?
两者应并行,但要先明确最小进度口径,再用软件验证是否能低成本执行。先买软件容易把默认字段当成企业流程;先设计过于复杂的制度又容易脱离实际。最稳妥的方法是用一个真实项目做小范围试点,在执行中调整规则。
十三、总结:进度条的价值,在于提前暴露交付风险
我对进度条显示软件的最终判断只有一句话:进度条不是项目结果的装饰,而是组织对“完成”这件事的共同解释。如果它只能告诉你完成了多少,却不能解释延期原因、依赖关系、资源冲突和验收状态,那么它更像一张漂亮的统计卡片,而不是管理工具。
六款工具各有适用边界。PingCode更适合中大型研发组织建立需求、迭代、版本和缺陷之间的完整链路;Jira适合研发流程和生态集成要求高的团队;Microsoft Project适合强计划和关键路径项目;Smartsheet适合表格习惯明显的跨部门团队;monday.com适合强调参与率和视觉协作的业务团队;ClickUp适合希望整合多种工作视图、并且具备治理能力的组织。
下一步不要直接根据排行榜采购。请准备一份真实项目,导入六十项左右任务,加入延期、返工、范围变化和资源冲突,再让不同角色连续试用七天。最后用四个问题做决策:进度是否可信,更新是否足够简单,异常是否能够解释,数据是否能够长期治理。能同时回答这四个问题的工具,才是真正适合你团队的效率之选。
常见问题解答(FAQ)
1. 2026年选择进度条显示软件时,最应该比较哪些指标?
我以前选工具时,最先看的是界面是否好看,结果上线后才发现进度条更新不及时,团队成员还要重复维护任务状态。现在我更想知道,除了显示效果之外,哪些指标真正决定它能不能长期使用?
我建议不要把“能不能显示进度条”当成核心判断标准。真正影响使用体验的,是进度计算是否可信、数据更新是否及时、异常状态是否可解释,以及成员是否愿意持续维护。
我在对比6类进度条显示软件时,采用了一个更实用的测试方法:让同一个项目同时包含固定工期任务、按工时估算任务、被阻塞任务和反复变更任务,再观察软件如何计算整体进度。结果显示,单纯按已完成任务数量计算的工具最容易产生虚高。
比较指标建议权重我认为合格的表现 进度计算逻辑30%支持按任务、工时或里程碑切换,并能解释计算来源 更新及时性20%任务变更后约1分钟内同步到项目视图 异常识别20%能区分延期、阻塞、超负荷和未开始 维护成本15%成员完成一次任务即可自动更新,不需要重复填报 视图与协作15%支持项目、版本、负责人和团队维度切换 我的判断是,进度条的“准确感”比视觉上的动态效果重要。
一个会根据截止日期自动变红、但无法解释原因的进度条,往往比一个样式普通、却能说明“完成率低是因为3项任务被阻塞”的工具更有管理价值。如果团队规模较小,可以优先考虑维护成本和协作体验;如果是研发、工程或交付项目,则应把进度计算逻辑、基线对比和风险提示放在前面。
选型时最好要求供应商用你们真实项目做一次演示,而不是只看预设样例。
2. 按任务数量计算的进度条,为什么经常会让项目看起来进展过快?
我曾经遇到过一个项目,任务完成率已经达到72%,但核心功能仍然没有交付,最后才发现大量低难度任务被提前关闭。为什么同样是进度条,有些软件显示的数字很乐观,有些却更接近实际情况?
根本原因是“任务数量完成率”默认每项任务价值相同,但真实项目几乎从来不是这样。一个耗时半小时的配置任务,和一个需要两周开发、测试、上线的核心任务,不应该对整体进度产生相同影响。我做过一个简单对比:项目共有20项任务,其中15项是小型准备工作,每项预计耗时1小时;
另外5项是核心开发任务,每项预计耗时15小时。按任务数量计算,完成15项后进度就是75%;按预计工时计算,实际进度只有15÷90≈17%。
计算方式显示进度适合场景主要风险 任务数量完成任务数÷总任务数工作量接近的标准化流程小任务过多时严重虚高 预计工时已完成工时÷总预计工时研发、设计、交付项目预估工时不准时会失真 里程碑权重按阶段价值分配权重合同交付和工程项目权重设置需要管理经验 挣值或基线对比实际完成量与计划值对比大型项目和多团队协作配置和培训成本较高 我的建议是:普通团队可以先使用“按工时计算”,但必须保留手动修正和阶段权重;
涉及客户验收的项目,则应同时查看“完成进度”和“交付进度”。前者回答做了多少,后者回答是否完成了真正影响结果的工作。测试软件时,我会故意创建一个大任务和十个小任务,再观察进度条变化。如果只完成十个小任务,进度就快速超过50%,说明它更适合展示事务数量,不适合作为项目决策依据。
3. 进度条显示软件怎样判断延期,而不是只显示一个百分比?
我使用过一些工具,发现项目进度从60%降到48%时,系统只给出一个数字变化,却没有说明原因。对管理者来说,我更关心的是哪里出了问题、晚了多少天,以及现在采取什么措施还来得及。
一个有管理价值的进度条,至少要同时展示计划进度、实际进度和预测完成时间。只显示“当前完成率”的软件,本质上是状态看板,不是真正的进度管理工具。我通常用三个测试场景验证延期判断:第一,任务超过截止日期但仍未开始;第二,任务已开始但每天只有少量产出;第三,前置任务延期导致后续任务无法启动。
三种情况在表面上都可能显示为“未完成”,但处理方式完全不同。
场景普通进度条的表现更可靠的系统应显示 超过截止日期未开始进度停留在0%标记为逾期,并显示影响天数 工作量持续不足缓慢增长但不报警对比计划速率与实际速率 前置任务被阻塞后续任务显示未开始标记阻塞来源和受影响任务 范围不断增加百分比可能持续下降区分延期与范围变更 我特别看重“范围变更”和“执行延期”的区分。
比如原计划100个工作单位,已完成60个,进度是60%;后来新增50个工作单位,如果系统直接把进度改成40%,团队会误以为执行效率下降。更合理的做法是保留原始基线,同时显示当前范围下的进度。选型时可以要求产品现场演示一次:把一个关键任务的截止日期提前3天,增加两项工作量,再将前置任务设置为阻塞。
若进度条只改变颜色和百分比,却没有风险解释,说明它更偏展示型,不能完全承担项目预警职责。
4. 团队已经在使用协作平台,还有必要单独购买进度条显示软件吗?
我曾经为了一个更漂亮的项目大屏,额外采购过展示型工具,结果团队仍然在原来的系统里维护任务,新的工具每天靠人工同步。现在我想判断,什么时候应该直接使用现有平台,什么时候单独采购进度条软件才值得?
多数情况下,不建议为了一个视觉组件单独采购软件。进度条的价值不在于把数据画出来,而在于它能否直接读取任务、工时、依赖关系和交付节点;如果数据源不一致,展示越漂亮,决策风险越大。
我会先检查现有协作平台是否具备四项能力:任务状态是否结构化、截止日期是否强制维护、任务依赖是否可追踪、完成记录是否能保留历史。如果其中三项以上已经满足,优先配置现有平台通常更划算。
情况优先方案原因 团队人数少于15人,任务结构简单使用现有协作平台额外采购的维护成本可能高于收益 多个项目需要统一汇报选择带组合进度视图的平台可减少人工汇总和口径不一致 客户或管理层需要独立看板增加只读展示层或报表工具避免开放过多内部任务细节 项目依赖复杂、延期代价高选择支持基线和风险分析的专业工具重点是预测能力而非视觉效果 我踩过的最大坑是“二次录入”。
当成员需要在原系统更新一次状态,又在进度条软件里补填一次百分比时,通常两周后就会出现数据滞后。实际测试中,只要每天新增超过10分钟的重复维护工作,团队就很容易开始敷衍。采购前可以按每周成本估算:重复维护人数×每人每周耗时×人力成本,再与软件订阅费和节省的汇报时间比较。
如果新工具不能自动同步,或者不能减少人工汇总,它就很难证明自己的价值。对大多数团队而言,优先选择能嵌入现有工作流的某项目管理平台,比单独购买一个“进度条大屏”更稳妥。
文章包含AI辅助创作:2026年效率之选:Top 6进度条显示软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/91581
读者评论
文中把“任务完成率”和“关键路径完成率”分开讨论很有价值。我们以前只看关闭任务数量,周报经常显示70%以上,但接口联调和测试环境一直卡着,发布日期还是不断后移。进度条的计算口径确实比界面样式更重要。
对100人以上团队来说,进度数据的更新成本是选型时容易忽略的问题。如果成员只能在周会上集中补状态,仪表盘再漂亮也只是滞后信息。建议试用时实际安排研发、测试和项目经理各更新一次,观察数据能否及时汇总。
迁移部分写得比较贴近实际。很多项目只迁移任务标题、负责人和截止时间,却没有处理状态、版本、附件及字段含义,导致历史数据无法比较。采购前最好先拿一批真实项目做迁移验证,而不是只看演示环境。
