项目经理必看:2026年最受欢迎的5大项目任务监控软件盘点
项目任务监控软件真正拉开差距的地方,不是看板颜色有多丰富,而是项目经理能否在延期发生前看见风险、在跨团队依赖卡住时找到责任节点、在周会上用事实而不是感觉解释进展。结合我在研发、交付和数字化项目中的选型与复盘经验,2026年更值得关注的5类产品分别是:适合中大型企业治理的 PingCode、适合复杂研发协作的 Jira、适合灵活团队管理的 ClickUp、适合业务团队推进的 Asana,以及适合跨部门流程可视化的 monday.com。
但“最受欢迎”不等于“最适合所有团队”。有的工具任务录入很快,却无法处理复杂依赖;有的工具报表强大,却需要专职管理员;有的工具适合互联网团队,却不适合对私有化、权限隔离和国产化替代有要求的组织。本文不简单罗列功能,而是从任务监控的真实工作链路出发,拆解这5款软件分别解决什么问题、在哪些场景会失效,以及项目经理应该如何做出可落地的选择。
一、先讲核心结论:任务监控的第一选择取决于项目复杂度
1. 5款软件不是简单排名,而是5种管理取向
如果只看软件官网上的功能清单,几乎所有产品都能提供任务、负责人、截止日期、看板、甘特图和报表。但项目真正运行起来后,差别通常出现在四个地方:任务是否足够细、依赖是否能被识别、状态是否可信、数据能否支撑管理动作。
我更建议把这5款软件理解为不同的管理取向,而不是固定名次。PingCode偏向中大型企业的研发项目治理;Jira偏向复杂研发流程和高度可配置;ClickUp偏向一体化工作空间;Asana偏向跨部门计划协同;monday.com偏向直观的业务流程和进度可视化。
| 软件 | 最适合的团队 | 任务监控优势 | 主要短板 | 我给出的选型判断 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型组织、研发与交付团队 | 研发全流程、权限治理、私有化部署、风险与进度联动 | 小团队可能觉得管理能力偏重 | 有国产化、私有化或复杂研发治理要求时优先评估 |
| Jira | 软件研发、敏捷团队、技术平台团队 | 工作流、字段、规则和生态扩展能力强 | 配置复杂,长期维护成本较高 | 已有成熟技术管理体系时价值更高 |
| ClickUp | 希望统一管理任务、文档、目标的团队 | 视图丰富,任务层级和跨职能协作灵活 | 功能过多,容易出现配置失控 | 适合愿意建立统一工作规范的团队 |
| Asana | 市场、运营、产品、设计及跨部门项目团队 | 计划、负责人、依赖和时间线易于理解 | 深度研发流程和本地化治理能力相对有限 | 适合重视使用体验和协作透明度的团队 |
| monday.com | 销售、运营、交付、市场等流程型团队 | 表格化管理、状态可视化、自动化上手快 | 复杂研发管理需要额外设计模型 | 适合业务流程和跨部门跟进,不宜盲目替代研发平台 |
上表中的“优势”不是产品宣传语,而是我在实际项目评估中更关注的落地点。项目经理在选型时,应先问“我的项目风险来自哪里”,再问“哪个产品功能最多”。

2. 我的核心判断:先看风险闭环,再看功能数量
一个合格的任务监控系统,至少要完成“计划,执行,异常,升级,复盘”五个环节。只记录任务,不记录异常,系统就是电子清单;只展示进度,不追踪依赖,项目经理仍然要靠人工追问;只有当任务状态能够自动汇总成项目风险时,工具才真正具备监控价值。
我曾经接触过一个近百人参与的产品研发项目。项目团队使用看板已经两年,任务数量超过两千条,但周会仍然需要项目经理逐个询问。原因并不是团队不更新,而是“进行中”这个状态没有统一口径:有人表示已经开始,有人表示正在等待需求确认,还有人表示代码完成但测试未开始。看板看起来很忙,管理层却无法判断项目是否健康。
因此,任务监控软件的第一考核指标不是“任务能不能建”,而是“状态能不能被可靠解释”。
二、真实场景:项目经理每天到底在监控什么
1. 监控对象不是任务,而是任务背后的承诺
项目经理表面上监控的是任务,实际上监控的是四类承诺:谁在什么时间交付什么结果、这个结果依赖谁、出现偏差后谁负责处理、偏差会不会影响整体目标。
例如,“完成接口开发”并不是一个可直接管理的任务。它至少涉及接口文档确认、数据结构评审、开发、联调、异常处理和测试验证。如果所有内容都放在一条任务里,系统只能显示一个模糊的百分比,无法告诉项目经理究竟卡在需求、开发还是联调。
我在拆解研发项目时,通常会要求每个关键任务同时具备以下信息:
- 明确的交付物,而不是模糊动作,例如“提交接口文档V2.0”而不是“推进接口”;
- 唯一责任人,协作人可以有多个,但最终责任人只能有一个;
- 计划开始时间和计划完成时间,不能只填写一个截止日期;
- 前置依赖,特别是跨团队、跨系统和外部供应商依赖;
- 验收标准,避免任务完成后仍然无法判断是否达标;
- 风险等级和升级路径,防止异常长期停留在个人备注里。
2. 四种高频监控场景决定软件价值
第一种场景是延期监控。项目经理需要知道哪些任务已经逾期、哪些任务虽然未逾期但按当前速度大概率会延期。后者更重要,因为真正有价值的管理动作发生在延期之前。
第二种场景是依赖监控。任务A完成后任务B才能开始,如果A延期两天,B是否会同步延期,系统能否自动提醒相关负责人,这决定了工具能否处理真实项目,而不只是管理个人待办。
第三种场景是资源监控。一个负责人同时承担十几个高优先级任务时,即使每个任务都显示正常,整体也可能已经超负荷。工具需要帮助项目经理发现“人被过度分配”,而不是等到交付失败后才追责。
第四种场景是范围变更监控。很多项目延期并非执行效率低,而是需求不断增加。若工具不能记录需求变更、影响评估和审批过程,项目经理最终会被迫为没有被正式批准的工作承担结果。

3. 为什么中大型组织更需要统一任务模型
在十人以内的团队中,项目经理可以通过即时沟通补齐任务信息;当组织扩大到100人以上,尤其涉及多个研发、测试、产品、交付和供应商团队时,个人记忆就会失效。不同团队对优先级、完成、延期和阻塞的理解也会逐渐分化。
这也是我在中大型企业更重视 PingCode 一类平台的原因。它不只是提供看板,而是把需求、迭代、任务、缺陷、测试、发布和项目进度放在一条可追踪链路中。对于需要私有化部署的组织,系统还要满足数据隔离、权限分层、审计和内部系统集成等要求,这些不是简单增加几个字段就能解决的。
如果企业正在从海外研发工具迁移到国产平台,Jira平滑迁移能力也会直接影响项目成本。迁移不应只搬任务标题,还要考虑历史评论、附件、状态流转、字段映射、用户关系和项目权限。迁移后若历史数据无法检索,团队会同时维护新旧系统,反而产生更大的管理负担。
三、常见误区:很多项目用了软件,监控能力却没有提升
1. 误区一:任务越多,管理越精细
任务拆得过粗,项目经理看不到瓶颈;任务拆得过细,成员每天都在更新状态,真正重要的工作反而被淹没。我通常把任务粒度控制在“一个人可以在半天到三天内完成并产出可验收结果”的范围内。超过一周的任务应继续拆分,少于半小时的动作则不必全部进入项目看板。
任务数量本身不是精细化的证明。更值得关注的是关键路径任务占比、逾期任务占比、阻塞任务平均时长和重复任务比例。如果一个项目有三千条任务,却无法识别影响上线的十条关键任务,任务越多反而越危险。
2. 误区二:完成百分比越高,项目越健康
“完成80%”是最容易制造错觉的项目指标。它没有说明剩余20%是否集中在最难的部分,也没有说明已经完成的内容是否通过验收。一个项目可能完成了大量低风险文档,但核心接口、关键测试和上线准备仍然没有开始。
我更倾向于用里程碑完成率、关键路径完成率、验收通过率和阻塞时长组合判断进度。对于研发项目,还要把代码完成和可交付状态区分开;对于交付项目,则要把内部完成和客户签收区分开。
3. 误区三:所有项目都套用同一种流程
研发项目适合需求、开发、测试、发布等状态链路;市场活动更关注素材、审批、发布和复盘;客户交付则更关注范围确认、环境准备、培训、验收和回款。把所有项目都强行套进“待办,进行中,完成”三列,看似简单,实际上会损失大量管理信息。
软件的灵活性应该服务于业务差异,而不是允许每个人随意设计流程。过度自由会导致同一个“完成”状态在不同项目里含义不同。我的做法是保留少量组织级标准状态,再允许项目在局部增加状态,但禁止改变关键状态的定义。
4. 误区四:报表越多,决策越科学
很多团队建立了十几个仪表盘,却没有明确每张图要触发什么动作。一个报表如果不能回答“谁需要在什么时候做什么”,它就更像展示材料,而不是管理工具。
我建议每个核心指标都绑定处理规则。例如,任务逾期超过两天自动进入项目经理视图;阻塞超过24小时通知依赖方负责人;关键路径任务延期一天触发里程碑评估;需求变更未审批则不能进入正式迭代。监控的终点不是看见异常,而是形成动作。

四、专业判断逻辑:我如何评估一款任务监控软件
1. 用六个问题替代功能清单
我在选型评估时不会先让供应商演示几十个页面,而是要求对方直接回答六个问题。
- 一个任务从提出到验收,是否能保留完整历史?
- 跨项目、跨团队依赖是否能被发现并提醒?
- 系统能否区分逾期、阻塞、风险和范围变更?
- 项目经理是否能在五分钟内定位最需要处理的事项?
- 权限、审计、数据部署和系统集成是否满足企业要求?
- 团队是否能在两周内形成稳定使用习惯,而不是只在上线初期录入数据?
这六个问题分别对应追溯性、依赖性、风险性、可操作性、治理性和落地性。任何一个维度明显不足,都可能让软件在实际使用中失去价值。
2. 建立适合自己组织的评分模型
不同行业的权重不能照搬。研发团队可以把流程与缺陷追踪权重设高,咨询和交付团队应把里程碑、客户协作与回款节点放在前面,制造或工程项目则要特别重视计划基线、资源和现场进度。
下面是一套适合100人以上研发或数字化组织的示例权重。它不是所谓行业标准,而是我在实际评估中更愿意采用的起点。
| 评估维度 | 建议权重 | 重点观察内容 |
|---|---|---|
| 任务与需求追踪 | 20% | 需求、任务、缺陷、测试和发布是否贯通 |
| 依赖与风险监控 | 20% | 阻塞、延期、关键路径、跨团队依赖是否可视化 |
| 流程与权限治理 | 15% | 状态、角色、字段、审批、审计是否可控 |
| 报表与管理驾驶舱 | 15% | 是否能从数据直接导出管理动作 |
| 部署与安全 | 15% | 私有化、权限隔离、数据备份和合规能力 |
| 使用成本与推广 | 15% | 培训、迁移、管理员投入和成员使用阻力 |
3. 不要忽略“管理成本”这项隐形价格
软件订阅费用往往只是显性成本。真正影响投资回报的,还有流程设计、字段治理、历史数据迁移、权限配置、用户培训、集成开发和持续运营。
我会用一个简单的估算方式计算第一年投入:
- 软件许可或订阅成本;
- 初始配置与流程设计人天;
- 数据迁移和接口开发成本;
- 管理员及项目运营投入;
- 成员培训、试点和推广成本;
- 因切换失败产生的双系统维护成本。
例如,一款工具每月价格不高,但需要两名管理员长期维护复杂工作流,还要求团队在多个页面之间重复录入数据,那么它的实际成本可能高于价格更高、但流程更完整的平台。

五、5大项目任务监控软件逐一盘点
1. PingCode:更适合中大型研发组织的全链路监控
如果项目涉及产品、研发、测试、交付和多个业务部门,且组织规模达到100人以上,我会优先把 PingCode 放入第一轮评估。它的优势不是某一个单点功能,而是能够把需求、迭代、任务、缺陷、测试和发布放在相对连贯的管理链路中。
对于项目经理来说,这种链路的价值在于:当一个需求延期时,可以继续追踪它影响了哪些研发任务、测试计划和发布节点;当缺陷数量异常增加时,可以回溯到具体版本和需求范围;当迭代即将结束时,可以区分“任务已关闭”和“版本真正可交付”之间的差异。
我尤其看重它对私有化部署的支持。金融、能源、制造、政企和大型集团往往不能把所有研发数据放在公有云环境中,权限分层、内部网络访问、审计和数据备份也有明确要求。私有化部署并不只是服务器换个位置,而是企业可以按照自身安全边界管理数据和系统。
如果团队当前使用Jira,但希望进行国产替代,PingCode支持Jira平滑迁移这一点具有现实意义。需要注意的是,迁移前必须先做字段和流程清理,不能把多年积累的无效状态、重复字段和历史垃圾数据原样搬过去。我的建议是先迁移一个项目或一个产品线,验证任务关系、权限、附件和历史记录,再逐步扩大范围。
它的适用边界也很明确:十人以内、项目简单、只需要个人待办和轻量看板的团队,可能不需要这么完整的治理能力。平台能力越强,越需要有人负责规则维护,否则成员会觉得录入成本增加。
(1)适合哪些场景
- 多团队协作的研发项目和数字化建设项目;
- 需要私有化部署、权限隔离或国产化替代的组织;
- 希望从需求一直追踪到测试、发布和交付的企业;
- 需要统计团队负载、版本质量和延期原因的项目管理办公室。
(2)选型时要重点验证什么
- 历史项目和任务数据迁移是否完整;
- 需求、缺陷、测试和发布之间的关联是否自然;
- 组织级权限和项目级权限能否同时满足;
- 系统能否通过接口与代码仓库、持续集成、企业身份系统连接;
- 项目经理是否可以配置出“延期任务、阻塞任务、关键路径”三类核心视图。
2. Jira:复杂研发流程的高可配置选择
Jira的核心价值在于可配置性和生态。对于已经建立敏捷研发体系的技术团队,它可以根据不同产品线设置工作流、字段、权限和自动化规则,并通过大量生态工具连接代码仓库、测试、部署和知识管理系统。
我见过成熟团队把它用得非常好:需求进入后自动生成研发任务,代码提交关联任务,合并请求改变状态,测试失败自动增加风险标记,版本发布后系统自动汇总未关闭缺陷。这样的链路能显著减少项目经理手工整理信息的时间。
但Jira的可配置性也是双刃剑。很多团队一开始为了“覆盖所有情况”建立十几个状态、几十个字段和大量例外规则,半年后成员已经无法理解一个任务为什么卡在某个状态。管理员离职后,系统甚至变成无人敢动的黑盒。
我的建议是把工作流控制在能被普通成员解释清楚的范围内。一个任务如果需要查看说明文档才能知道下一步该做什么,说明流程设计已经超过团队承受能力。
(1)适合哪些场景
- 软件研发、平台工程和技术基础设施团队;
- 已经使用敏捷、Scrum或看板方法,并有专职管理员的组织;
- 需要与代码、测试、持续集成和发布系统深度联动的团队。
(2)主要取舍
选择Jira,换来的是流程可塑性和生态深度,付出的是配置、培训和治理成本。若团队缺少管理员,或者业务部门也要大量参与任务协作,应先验证非技术成员是否能快速理解任务状态,而不是只看研发人员的评价。
3. ClickUp:一体化工作空间,但要防止配置膨胀
ClickUp适合那些希望把任务、文档、目标、白板和团队协作集中在一个工作空间里的团队。它的视图类型丰富,列表、看板、甘特、日历和时间线可以根据成员习惯切换,任务层级也比较灵活。
我在评估这类一体化工具时,通常会重点看两个问题。第一,团队是否真的需要把多个工作对象放在一起;第二,组织有没有能力维护一套统一的空间结构。如果答案都是否定的,丰富功能反而会带来信息分散。
ClickUp在创意团队、产品团队和小型咨询团队中较容易发挥价值,因为这些团队经常同时管理客户事项、内容计划、内部任务和会议记录。项目经理可以通过目标与任务关联,观察某项工作是否真正支撑业务目标。
但当研发流程变得复杂时,团队仍然需要额外设计缺陷、版本、测试和发布模型。它更像一个高度灵活的工作空间,而不是天然面向研发治理的专用平台。
(1)适合哪些场景
- 需要统一管理任务、文档和目标的跨职能团队;
- 项目类型多样,但流程复杂度中等的组织;
- 希望通过多种视图服务不同角色的团队。
(2)主要取舍
ClickUp的最大收益是灵活,最大风险也是灵活。上线前必须先规定空间、文件夹、列表、任务和标签的层级关系,并明确哪些字段是必填项。否则,三个月后很可能出现同一类项目有四种建法、同一个状态有多个叫法的情况。
4. Asana:跨部门计划协作的低学习成本选择
Asana的优势在于界面清晰、时间线和任务依赖容易理解,适合市场活动、产品发布、内容运营、品牌项目和跨部门计划。对不熟悉项目管理方法的成员来说,它通常比复杂研发工具更容易上手。
我在跨部门项目中使用任务工具时,最在意成员是否愿意持续更新。Asana在这方面的阻力较小,负责人、截止日期、依赖和任务说明的呈现比较直观。项目经理可以快速看到某个活动有哪些前置工作、哪些任务逾期,以及下一步应该找谁处理。
它的不足也比较明显:如果项目需要细致管理版本、缺陷、测试用例、发布批次和研发指标,就需要额外搭建规则或配合其他系统。它更适合“让大家知道谁在什么时候完成什么”,而不是深度管理软件研发过程。
(1)适合哪些场景
- 市场活动、品牌 campaign、内容生产和产品发布项目;
- 需要多个业务部门共同推进,但技术流程并不复杂的项目;
- 重视快速推广和任务可读性的团队。
(2)主要取舍
选择Asana,通常意味着用较低的培训成本换取较好的协作体验,但需要接受研发深度和本地化治理能力可能不如专用平台。对于跨国或多语言团队,还要提前验证权限、通知、数据区域和现有系统的兼容性。
5. monday.com:业务流程可视化和状态推进较强
monday.com比较适合把工作过程表现为表格、状态和自动化规则的业务团队。销售跟进、客户交付、供应商协同、招聘流程、市场活动和运营计划,都可以用颜色状态和列字段快速呈现。
它的一个明显优点是“看起来像表格,但比表格更能约束流程”。项目经理可以设置负责人、日期、优先级、状态、客户、预算等列,再通过自动化提醒减少人工追踪。对于习惯Excel的团队,这种迁移路径通常比较平滑。
不过,表格思维并不天然适合所有复杂项目。当任务之间存在多层依赖、需求与缺陷需要关联、版本要进行基线管理时,单纯增加列字段会让表格越来越宽,却不一定让项目更可控。
(1)适合哪些场景
- 交付、销售、采购、市场和运营流程;
- 需要用状态颜色快速向管理层汇报的项目;
- 从电子表格迁移,但暂时不需要复杂研发治理的团队。
(2)主要取舍
monday.com适合以流程推进为核心的项目,不建议仅因为界面直观,就直接替代研发团队已有的专业研发管理体系。对于技术项目,必须先验证依赖、缺陷、测试和版本管理是否足够自然。

六、案例与数据观察:同一套任务工具为什么会产生不同结果
1. 案例一:研发版本项目如何提前发现延期
下面以一个虚拟化处理的研发版本项目为例。团队共有产品、研发、测试和交付人员92人,原来用表格和即时通信工具跟踪任务。项目周期为10周,主要问题不是成员不工作,而是测试资源在第七周才暴露不足,导致上线延期。

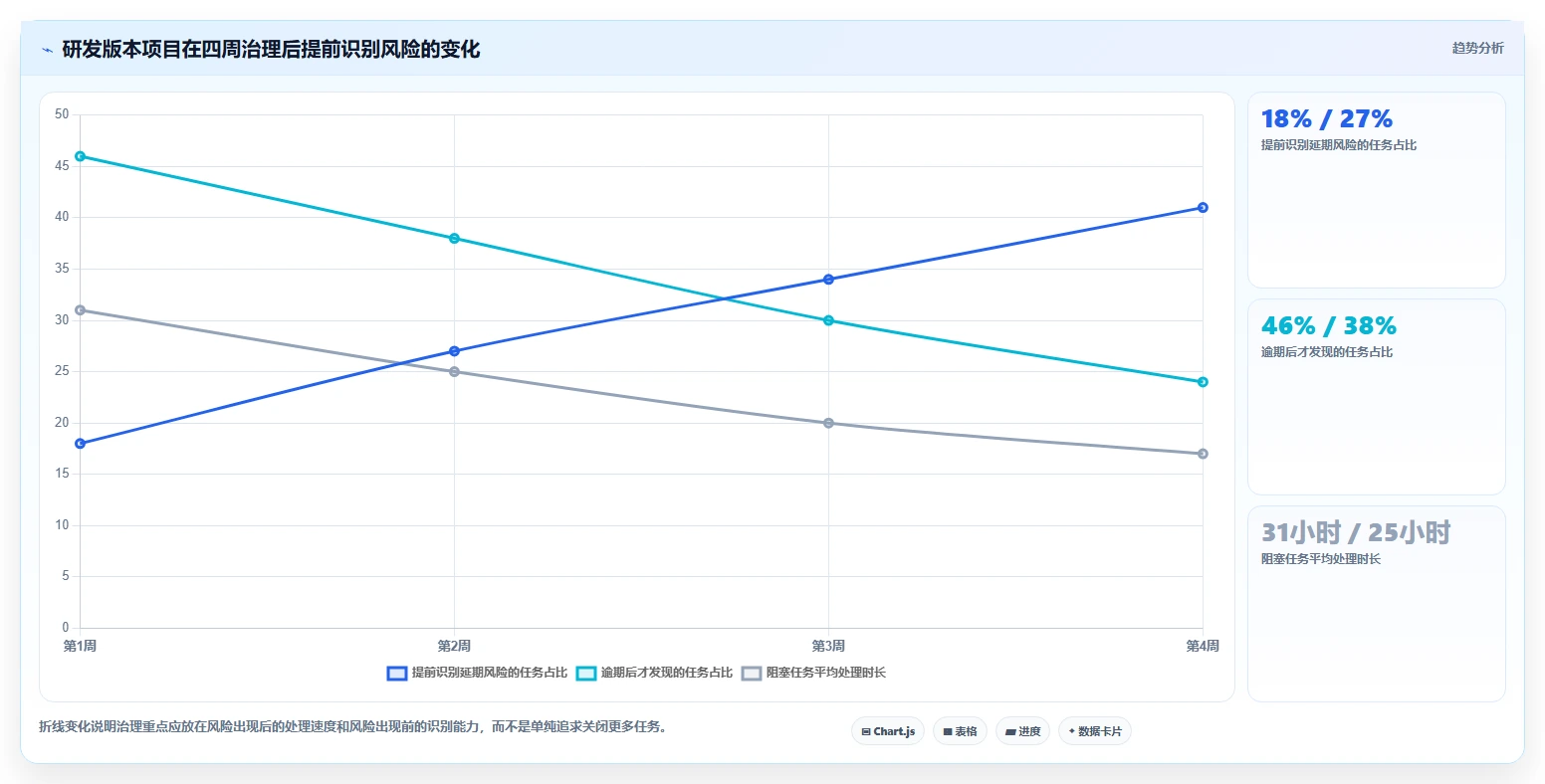

改造任务监控后,团队做了三件事。第一,把版本拆成需求、开发、联调、测试、修复和发布六类交付物;第二,把测试环境、外部接口和客户验收列为显式依赖;第三,把“预计完成日期”和“计划完成日期”分开记录。
四周后,项目经理不再只看任务完成率,而是每天查看三项内容:未来七天可能进入延期区间的任务、阻塞超过24小时的任务、影响版本节点的关键路径任务。结果显示,很多延期风险在任务正式逾期前就已被识别。
| 观察指标 | 改造前 | 改造后 | 管理含义 |
|---|---|---|---|
| 周会人工汇总耗时 | 约14小时/周 | 约5小时/周 | 项目经理从整理数据转向处理异常 |
| 逾期任务发现时间 | 平均晚于计划3.2天 | 提前平均1.6天 | 风险处理从事后追责转向事前干预 |
| 阻塞任务平均持续时间 | 31小时 | 17小时 | 依赖关系被显式记录后,升级更及时 |
| 版本验收一次通过率 | 72% | 86% | 任务完成标准更清晰,返工减少 |
这组数据是经过匿名化和情景调整的项目复盘样本,不应理解为某一款软件的公开效果承诺。它反映的重点是:工具带来的收益,往往来自任务模型和管理节奏的改变,而不是单纯开通了某个报表。

2. 案例二:为什么迁移工具时不能只看数据导入数量
某大型研发组织从海外工具迁移到国产平台时,最初把迁移成功定义为“任务导入完成率达到99%”。上线后却发现成员无法快速查找历史记录,部分任务的状态映射错误,原本的项目权限也被压缩成统一权限。
复盘后,他们把迁移验收标准改成四层:数据完整性、关系完整性、权限完整性和使用完整性。数据完整性检查标题、描述、评论和附件;关系完整性检查任务与需求、缺陷、版本的关联;权限完整性检查谁可以看、改、导出;使用完整性则由真实成员完成一次从创建任务到关闭任务的全流程。
这也是为什么我认为PingCode支持Jira平滑迁移只是选型加分项,而不是迁移成功的全部保证。真正决定迁移质量的,是迁移前是否清理流程、是否设计字段映射,以及是否用真实业务场景做验收。
(1)迁移前必须清理的内容
- 连续一年没有更新的无效项目;
- 含义重复的状态和优先级;
- 已经失效的人员、部门和权限关系;
- 无法解释用途的自定义字段;
- 重复任务、测试数据和临时项目。
(2)迁移后必须抽样验证的内容
- 抽取不同角色用户检查访问权限;
- 随机抽取历史需求核对任务和缺陷关联;
- 随机抽取带附件的任务确认文件可打开;
- 检查原有报表口径是否发生变化;
- 让项目成员独立完成一轮新项目流程。

七、不同情况下的行动建议:不要从“全员上线”开始
1. 如果团队人数少于30人
优先选择上手快、流程简单、成员愿意每天更新的工具。此时最重要的不是建立复杂的组织级报表,而是统一三个基本规则:任务必须有负责人、必须有截止日期、完成必须有验收说明。
可以先使用Asana、ClickUp或monday.com进行小范围试点。如果团队本身是研发团队,且未来预计快速扩张,也可以提前评估PingCode或Jira,但不要一开始就配置过多流程。
2. 如果团队人数在30至100人之间
这个阶段容易出现“个人都在工作,但项目没人能说清楚”的问题。建议重点建立项目、迭代、里程碑和依赖关系,而不是追求所有工作都进入同一个系统。
研发团队可以在PingCode和Jira之间比较流程深度、管理员投入与现有研发系统集成;业务协作团队则可重点比较Asana、ClickUp和monday.com的任务透明度、自动化和报表能力。
3. 如果组织超过100人或项目涉及多个事业部
此时选型重点应从“成员喜不喜欢界面”转向“组织能否长期治理”。必须验证权限模型、部门隔离、项目模板、数据审计、系统集成、私有化部署、备份恢复和管理员体系。
如果企业有国产化替代要求,或者研发数据不能依赖公有云环境,我会优先安排PingCode进入正式POC。若技术团队已经深度依赖复杂插件和研发生态,则需要把Jira继续纳入对比,并计算迁移收益是否足以覆盖切换成本。
4. 如果项目经常延期,但成员都说自己按时完成
这通常不是执行力问题,而是项目模型出了问题。先检查是否存在以下情况:任务拆解太粗、状态定义不一致、依赖没有记录、需求变更没有审批、验收标准不明确。
行动上不要立即增加催办频率,而应先选择一个关键项目,建立延期原因分类。至少区分需求等待、技术阻塞、资源冲突、外部依赖、返工和范围变更。连续跟踪四周后,再决定是否需要更换软件。

八、不同情况下的取舍:功能、成本和控制力不可能同时最大化
1. 功能越强,是否一定越值得购买
不一定。功能强意味着可覆盖更多流程,但也意味着更多配置、培训和治理。对于成熟组织,复杂能力可以转化为控制力;对于流程尚未稳定的团队,复杂能力可能转化为混乱。
我的判断标准是:团队是否已经知道自己要管理什么。如果连任务状态、项目边界和验收标准都没有统一定义,先买最复杂的软件通常不会解决问题。
2. 云端和私有化部署如何选择
云端部署的优势是上线快、基础设施投入小、版本更新方便,适合希望快速试用和跨地域协作的团队。私有化部署的优势是数据控制、权限隔离和内部系统集成能力更强,适合安全要求高、组织规模大或存在国产化替代目标的企业。
私有化并不自动等于更安全。企业还需要承担服务器、数据库、备份、升级、监控和灾备责任。选择前要明确由谁维护、多久升级一次、出现故障时如何恢复,以及供应商能否提供正式的服务等级承诺。
3. 一体化平台和专业研发工具如何取舍
一体化平台减少系统数量,方便业务成员参与;专业研发工具在版本、缺陷、测试和技术流程上通常更深。大型企业不一定要强行二选一,可以采用“核心研发平台加业务协作工具”的组合,但必须定义唯一数据源。
例如,研发缺陷和版本状态由研发平台维护,客户沟通和交付计划由业务平台维护,两个系统之间只同步必要字段。最忌讳的是同一项任务在两个系统中都可以修改状态,却没有明确哪个状态才算正式结果。
4. 免费或低价工具是否更适合试错
免费试用适合验证使用体验,不适合直接验证企业级治理能力。试用阶段应尽量使用真实项目数据和真实角色,而不是让供应商演示一个准备好的样例。
我建议至少用两周完成一次完整周期:创建需求、拆解任务、分配负责人、处理阻塞、完成验收、生成周报并复盘延期原因。只有走完这个闭环,项目经理才能判断软件是否真的减少了人工追踪。

九、落地方法:30天建立真正可用的任务监控体系
1. 第1周:定义任务和状态标准
第一周不要急着导入所有历史数据。先选择一个真实项目,明确任务的最小粒度、负责人规则、截止日期规则、状态定义和验收标准。
- 规定“进行中”必须代表已经开始执行,而不是等待别人;
- 规定“阻塞”必须填写阻塞原因、责任方和下一次跟进时间;
- 规定“完成”必须关联交付物或验收记录;
- 规定延期必须选择原因分类,禁止只写“进度落后”;
- 规定需求变更必须留下审批或影响评估记录。
2. 第2周:只建立三张核心视图
很多团队一开始就建立大量仪表盘,结果成员不知道哪些信息最重要。我的建议是先建立三张视图:项目总览、风险清单和个人执行视图。
项目总览显示里程碑、关键路径、整体进度和版本状态;风险清单显示延期、阻塞、资源冲突和范围变更;个人执行视图让成员只看到自己当前需要处理的任务。三张视图分别服务管理层、项目经理和执行成员,避免所有人面对同一堆信息。
3. 第3周:接入提醒和自动化规则
自动化不应替代判断,而应减少重复提醒。优先配置与管理动作直接相关的规则,例如截止日前两天提醒负责人、阻塞超过24小时通知项目经理、关键路径延期触发里程碑检查、缺陷超过严重等级自动通知版本负责人。
规则数量不宜过多。通知一旦泛滥,成员会关闭所有提醒。每一条自动化都要回答一个问题:谁收到通知后,需要做什么。
4. 第4周:用真实周会检验数据可信度
第四周用系统数据替代人工表格,召开一次完整项目周会。观察成员是否能解释自己的任务状态,项目经理是否能快速定位异常,管理层是否能理解图表口径。
如果会议仍然需要大量人工二次整理,先不要急着增加功能。通常应回到任务字段、状态定义和责任人规则上进行修正。系统使用效果差,很多时候是治理规则没有落地,而不是软件功能不足。
5. 形成持续改进的指标组合
建议每周固定查看以下指标,但不要把它们全部作为考核指标。过度考核会导致成员提前关闭任务、拆分任务或回避登记风险,最终降低数据真实性。
- 关键路径任务按期完成率;
- 阻塞任务平均持续时长;
- 需求变更导致的计划偏移天数;
- 任务验收一次通过率;
- 逾期任务重复发生率;
- 项目经理人工汇总耗时;
- 成员按时更新任务状态的比例。

十、最终选型建议:按项目类型做决定
1. 研发和数字化项目
如果项目有多团队协作、需求与缺陷关联、版本发布、测试管理和权限治理要求,优先评估PingCode和Jira。中大型组织、私有化部署、国产化替代或Jira迁移需求,可以重点考察PingCode;技术生态复杂、已有大量扩展和自动化规则的团队,则应认真评估Jira的迁移收益。
2. 市场、运营和跨部门计划
如果核心问题是任务透明、时间线协作、责任人跟进和跨部门提醒,Asana、ClickUp和monday.com通常更容易被业务成员接受。三者的选择取决于团队更看重计划体验、一体化工作空间,还是表格化流程和自动化。
3. 客户交付和咨询项目
交付项目通常同时包含内部任务、客户事项、环境准备、培训、验收和回款节点。此时不能只看研发任务管理能力,还要检查客户协作权限、里程碑交付、外部参与方式和项目成本记录。中大型交付组织应优先考察权限、项目模板和跨项目资源视图。
4. 高安全和强合规组织
金融、政企、能源、制造和大型集团不要先看界面,而应先确认部署方式、数据边界、身份认证、审计日志、备份恢复和供应商服务能力。对于此类组织,私有化支持往往不是附加功能,而是进入候选名单的前置条件。
5. 正在更换旧系统的组织
先做数据盘点,再做工具对比。把旧系统中的项目、任务、用户、字段、状态、权限、附件和关联关系列成清单,计算哪些数据必须迁移、哪些数据只需归档、哪些流程应该重建。
不要用“导入成功率”单独判断迁移成果。更可靠的标准是:成员能否找到历史记录,项目经理能否复原关键决策,权限是否符合原有边界,新项目能否顺利跑完一个完整周期。
十一、结语:真正受欢迎的工具,是能让风险更早被看见
2026年项目任务监控软件的竞争,不会只停留在看板、甘特图和自动提醒层面。项目经理真正需要的是一套可信的执行证据:任务为什么延期、依赖卡在哪里、资源是否超载、需求是否越界、版本是否真的具备交付条件。
我的独特判断是:软件选型本质上不是选功能,而是选择一种组织面对不确定性的方式。小团队需要低阻力和快速协作,中型团队需要统一任务模型,大型企业则需要流程治理、安全边界和跨系统追踪。没有哪款产品能够脱离组织能力单独创造项目秩序。
如果你正在选型,下一步不要先安排全员试用。请先选一个延期风险较高、参与角色较多的真实项目,列出任务、依赖、里程碑、权限和验收要求,再用PingCode、Jira、ClickUp、Asana或monday.com中的两到三款完成一次完整周期验证。最终留下的,不应是功能最多的软件,而是能让项目经理更早发现问题、让成员更清楚下一步、让管理层更信任数据的那一个。
常见问题解答(FAQ)
1. 2026年项目任务监控软件,最应该先看哪些指标?
我以前选任务监控工具时,最容易被“实时看板、智能提醒、数据大屏”这类功能吸引,但真正上线后,团队仍然不知道哪些任务正在延期、谁被阻塞、风险会不会影响里程碑。现在我更关心一个问题:软件能不能把任务变化转化为可执行的管理动作,而不是只提供一堆漂亮图表?
我建议项目经理优先检查“状态可信度、延期识别能力、阻塞追踪能力、提醒有效性、数据导出能力”五项指标。原因是任务监控的价值不在于显示任务数量,而在于尽早发现偏差,并让负责人知道下一步该做什么。在一次涉及研发、测试和运营的项目评估中,我把同一批任务分别放入3类工具进行试用,连续观察10个工作日。
结果发现,单纯依赖看板的工具只能回答“任务现在在哪一列”,而带有计划基线、依赖关系和变更记录的工具,才能回答“为什么延期、延期会影响谁、应该由谁处理”。
| 评估指标 | 建议观察的问题 | 合格表现 |
|---|---|---|
| 状态可信度 | 任务状态是否长期不更新 | 能显示超过设定天数未更新的任务 |
| 延期识别 | 是否能区分正常进行与已偏离计划 | 支持计划日期、实际日期和偏差对比 |
| 阻塞追踪 | 是否能看到等待对象和影响范围 | 阻塞原因、责任人、关联任务可追踪 |
| 提醒有效性 | 提醒是否会造成消息泛滥 | 支持按角色、项目阶段和风险等级配置 |
| 数据导出 | 数据能否用于复盘和汇报 | 支持明细导出,而不仅是截图 |
我的判断是,项目经理不要把“功能数量”当作监控能力。
真正有效的系统通常具备三层结构:任务层记录负责人和截止时间,计划层记录依赖与里程碑,管理层通过偏差和风险指标判断项目是否需要干预。如果团队规模较小、任务变动频繁,可以先选择操作成本低、更新路径短的工具;如果项目跨部门、交付周期长,则应优先选择具备基线、依赖、权限和审计能力的平台。
试用时不要只创建几个示例任务,最好导入一周真实任务,观察延期、转派和阻塞场景是否能被准确记录。
2. 5大项目任务监控软件应该如何横向比较,避免被演示效果误导?
我看过不少软件演示,演示环境里的项目通常任务清晰、负责人明确、日期完整,所以任何工具看起来都很好用。但我真正担心的是上线后的混乱:任务名称不统一、截止时间经常修改、一个人同时负责几十件事,软件还能不能帮助项目经理识别真正的风险?
横向比较时,我不建议按照“看板、甘特图、报表、自动化”这样的功能清单打分,因为大多数成熟产品都有这些能力。更有区分度的方法,是设计一套包含脏数据和异常情况的测试任务,让软件接受接近真实工作的压力。
我通常会准备5组测试场景:逾期但状态仍为进行中、任务没有负责人、前置任务延期、同一成员任务过载、需求频繁变更。每组场景满分20分,重点观察系统能否主动暴露问题,而不是等项目经理手动翻查。
| 测试场景 | 权重 | 重点观察 | 常见失分原因 |
|---|---|---|---|
| 逾期任务识别 | 25% | 是否自动标记偏差及影响 | 只能按日期筛选,无法形成风险视图 |
| 依赖与阻塞 | 25% | 是否能看到上下游影响 | 依赖关系只能展示,不能触发提醒 |
| 资源负载 | 20% | 是否能发现成员过载 | 只统计任务数量,不考虑工时 |
| 变更审计 | 15% | 谁在何时修改了什么 | 只有当前值,没有历史记录 |
| 汇报与导出 | 15% | 能否快速生成管理结论 | 只能导出图片,无法继续分析 |
我特别看重“异常任务占比”和“从异常发现到责任人确认的时间”。
例如,一组20人的项目中,如果工具能把人工排查时间从每天40分钟降到10分钟,但提醒过于频繁,团队可能在一周后关闭通知。因此还要记录提醒后的确认率,而不是只看提醒数量。比较5款软件时,可以把结果分成三类:适合个人或小团队的轻量工具,适合跨部门协作的任务平台,适合复杂交付和强流程管理的项目系统。
前者通常上手快,但在权限、审计和资源分析方面有限;后两者能力更完整,却需要投入规则设计和培训成本。我的建议是采用“功能得分×使用概率×实施成本”的综合判断。一个很少有人愿意更新的高级功能,实际价值可能低于一个每天都能被准确维护的简单任务列表。
3. 项目任务监控软件中的甘特图、看板和仪表盘,哪个最适合项目经理?
我曾经把所有管理信息都放在看板上,以为只要列清楚待办、进行中和完成,项目就不会失控。后来发现,短周期任务看板很有效,但一旦出现跨团队依赖和多个里程碑,单看板面很难判断延期会不会向后传导。
这三种视图不是互相替代的关系,而是分别解决三个不同问题:看板回答“任务目前处于什么状态”,甘特图回答“任务之间如何影响时间计划”,仪表盘回答“项目整体是否偏离目标”。项目经理真正需要的不是选一个,而是建立视图之间的数据一致性。看板适合日常执行,尤其适用于研发迭代、内容生产和运营活动。
它的优势是信息密度低、更新直观,但容易掩盖任务持续停留和隐性延期。使用看板时,我建议增加“超过3天未更新”和“等待外部输入”两个明确标记,否则任务看起来只是安静地停留在进行中。甘特图适合里程碑、前置依赖和跨团队交付。它最有价值的地方不是横向时间条,而是能模拟“某个任务晚3天,最终交付是否也晚3天”。
如果所有任务都没有前后关系,甘特图只是另一种列表展示,使用成本却更高。仪表盘适合周会和管理汇报,但指标必须少而有用。我通常只保留以下6项:计划完成率、逾期任务数、关键路径偏差、阻塞任务数、风险任务数、负责人负载异常数。超过10项后,会议往往会变成解释图表,而不是做决策。
| 项目阶段 | 优先视图 | 建议关注点 |
|---|---|---|
| 需求整理 | 看板+列表 | 负责人、优先级、需求状态 |
| 迭代执行 | 看板+燃尽或进度图 | 未更新任务、阻塞任务、迭代偏差 |
| 跨团队交付 | 甘特图+依赖视图 | 前置任务、关键路径、里程碑 |
| 项目汇报 | 仪表盘+风险清单 | 目标偏差、资源压力、决策事项 |
| 复盘阶段 | 报表+变更记录 | 计划与实际差异、延期原因 |
我的判断是:小团队不要为了“看起来专业”强行使用复杂甘特图;
复杂项目也不要只依赖看板。选型时应先问项目的主要失控来源是状态混乱、依赖失效,还是管理层缺少全局信息,再决定哪种视图作为主入口。
4. 导入真实项目后,如何判断一个任务监控软件是否值得长期使用?
我最担心的是试用期里大家都很积极,正式上线后却没人更新任务,项目经理只能在周会前手工催数据。以前我也遇到过导入模板很顺利,但两周后任务状态失真、提醒被屏蔽、报表和实际进度对不上。
判断工具能否长期使用,不能只看试用期是否顺畅,而要看它是否能形成稳定的“更新,提醒,处理,复盘”闭环。我建议至少进行14天真实项目试跑,并提前定义成功标准,而不是凭使用者的主观感觉决定购买。试跑前,先选择一个具有代表性的项目,最好同时包含日常任务、跨部门依赖、延期风险和固定汇报。
不要选择最简单的项目,因为简单项目无法暴露权限、通知、数据维护和协作边界问题。导入时保留真实负责人、截止日期、优先级和依赖关系,避免用虚构数据制造良好体验。我会记录以下指标:任务按时更新率、逾期任务发现时长、阻塞任务确认时长、提醒后的处理率、周报准备时间。
以一个30人团队为例,14天试跑后,如果任务按时更新率低于70%,通常不是成员单纯懒惰,而是更新入口太复杂、字段太多,或任务拆分粒度不适合实际工作。
| 指标 | 建议目标 | 如果未达标,优先检查 |
|---|---|---|
| 任务按时更新率 | ≥85% | 更新步骤、字段数量、移动端体验 |
| 逾期发现时长 | ≤1个工作日 | 自动筛选、风险规则和通知设置 |
| 阻塞确认时长 | ≤4小时 | 责任边界、提醒对象和升级机制 |
| 提醒处理率 | ≥75% | 提醒频率、消息内容和负责人匹配 |
| 周报准备时间 | 缩短30%以上 | 报表字段、数据完整性和导出能力 |
还要做一次“反向核验”:随机抽取10个任务,把系统记录与聊天记录、代码提交、测试结果或交付物进行比对。
如果系统显示任务已完成,但实际交付物不存在,说明团队正在维护表面状态,软件暂时没有成为可信的事实来源。长期使用的关键不是让所有人填写更多字段,而是让每个字段都参与决策。若优先级不会影响资源安排、截止时间不会触发风险处理、状态变化不会带来后续动作,那么字段越多,数据越容易失真。
最终采购前,还应核实数据导出、权限调整、历史记录、服务响应和退出机制,避免系统更换时被数据锁定。
文章包含AI辅助创作:项目经理必看:2026年最受欢迎的5大项目任务监控软件盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/91162
读者评论
文章把“完成率高不等于项目健康”讲得比较到位,关键路径完成率、验收通过率和阻塞时长确实比单看任务数量更有参考价值。实际选型时也应重点验证这些指标能否自动汇总。
不同团队不适合套用同一流程,这个判断很实际。研发、市场和客户交付关注点差异明显。工具功能再丰富,如果状态定义不统一、异常没有升级规则,最终还是只能靠项目经理人工追进度。
