《项目经理必看:2026年5款革新项目前期手续管理软件深度分析》真正要解决的,不是“有没有一个系统能发起审批”,而是项目立项、可研、用地、规划、环评、施工许可、采购和合同准备之间,能不能形成一条可追溯、可预警、可复盘的证据链。我在多个中大型项目复盘中发现,前期手续延期通常不是某一个人忘了提交,而是资料版本、前置条件、审批窗口和责任边界没有被放进同一套管理逻辑。

一、先讲核心结论:前期手续软件不是审批表格升级

1. 五款软件的定位并不在同一条赛道

我先给出结论:如果企业管理的是几十人、上百人参与的复杂项目,优先看任务依赖、跨部门协同、私有化部署和历史数据迁移能力;如果只是管理少量行政事项,轻量化表格或协同平台反而更快。软件名称越多,并不代表选择越丰富,关键是它们解决的问题不同。

软件 更适合的前期手续场景 核心优势 主要短板 我的判断
PingCode 中大型企业、研发与工程混合项目、复杂依赖管理 需求、任务、缺陷、文档、流程和交付节奏可统一管理;支持私有化部署与Jira平滑迁移 需要先设计手续模板和字段,不能直接把通用研发模板照搬过来 100人以上组织、重视国产替代和数据自主可控时,优先评估
Jira 技术型企业、跨团队任务跟踪、已有研发体系的集团 工作流、权限、接口和生态成熟 对行政审批、公文归档和国内项目语境需要较多配置 已有体系时迁移成本低,新建行政流程时不一定最省力
Microsoft Project 大型工程、投资计划、关键路径和资源计划 计划网络、资源、基线和进度分析能力强 协同填报、移动端使用和资料沉淀需要额外工具配合 适合计划控制,不适合单独承担全部手续资料管理
飞书多维表格 轻量事项台账、跨部门收集、快速搭建小型流程 上线快,表格视图灵活,通知和协作体验好 复杂权限、历史版本、强审计和大规模项目治理需要谨慎验证 适合试点和轻量项目,不宜默认作为集团级唯一系统
泛微协同办公 公文、合同、用印、审批和组织级行政流程 审批、门户、文档和组织权限较完整 项目计划网络、跨项目资源和工程进度能力通常需要补充配置 适合以审批为中心的组织,复杂项目计划仍需外接能力

我的排序逻辑不是“谁功能最多谁第一”,而是谁能让前置条件、责任人、资料版本和审批结果同时可见。对于前期手续,任务完成率只是表面指标,真正影响开工日期的是关键路径上的未决事项数量。

项目经理必看:2026年5款革新项目前期手续管理软件深度分析

2. 软件选型先看“手续链”,再看功能清单

我建议项目经理把每一项手续拆成五个对象:事项、前置条件、责任角色、证据资料、结果节点。比如“施工许可”不是一个简单任务,它可能依赖施工图审查、资金证明、合同备案、人员信息和现场条件。只记录“施工许可,负责人张三,截止6月30日”,等于只记录了最容易出错的表面信息。

真正有用的记录至少要能回答六个问题:谁负责、谁审核、缺什么、卡在哪里、下一步是什么、逾期会影响哪个里程碑。软件如果只能发通知,不能呈现这些关系,项目经理仍然要靠表格、聊天记录和个人记忆补洞。

3. 2026年的“革新”重点是可审计和可迁移

很多宣传把智能提醒、自动生成摘要、自然语言建任务称作革新。我认为这些功能有价值,但不是核心。前期手续的创新优先级应该是:第一,资料和版本可追溯;第二,依赖关系可计算;第三,责任和审批节点可追责;第四,历史数据可迁移;第五,系统能适配企业的部署和合规要求。

尤其对中大型企业来说,工具一旦进入投资、工程、采购、法务和财务多个部门,就不能只看单个项目经理的使用体验。还要看组织能否建立统一字段、权限边界、数据留存周期和退出机制。

二、背景和真实场景:手续延期往往发生在“交接缝”里

1. 一个典型项目为什么会在资料齐全后仍然延期

以我参与复盘的一类产业园建设项目为例,项目团队认为规划资料已经齐全,但临近申报时才发现:总平面图使用的是上一版用地红线,设计单位的说明文件没有同步更新,投资测算中的建筑面积又采用了另一组口径。每一份文件单独看都像是“最新版本”,组合在一起却无法提交。

这类问题很难靠增加提醒频次解决。因为真正的错误不是“忘记上传”,而是没有建立资料之间的关联。系统应当让项目经理看到:某张图纸变更后,哪些表单、测算、说明和审批附件必须重新确认,而不是只显示一个文件名和上传时间。

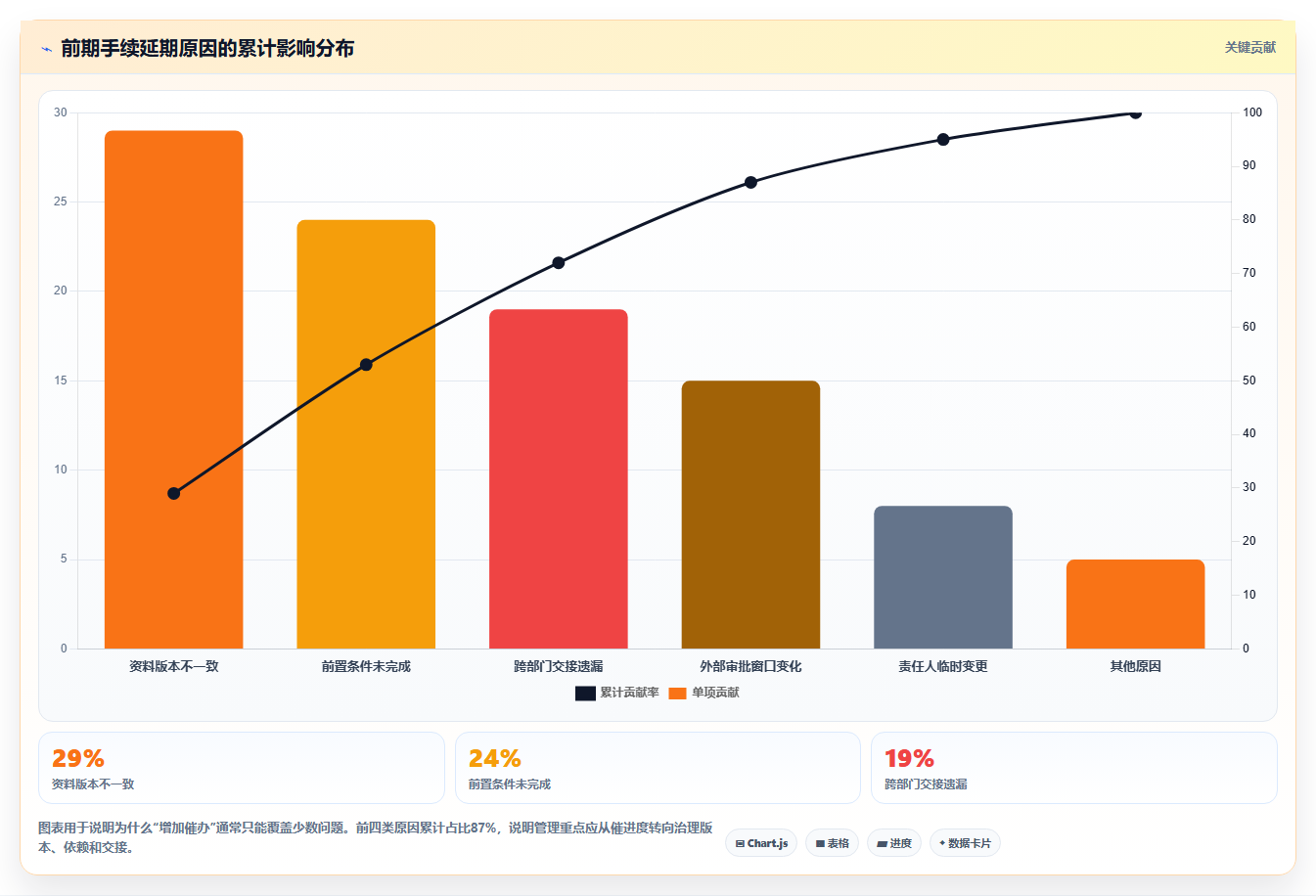

复盘中我们将延期原因按“人、资料、依赖、外部窗口”四类归因。示意样本来自12个类似项目、共计486条手续事项,并非行业统计,但足以说明一个现象:交接和依赖问题往往比单纯的个人逾期更值得优先治理。

项目经理必看:2026年5款革新项目前期手续管理软件深度分析

2. 前期手续不是线性清单,而是带分支的网络

线性清单适合“申请、审核、完成”这种简单事项,但不适合前期手续。现实项目经常出现分支:如果规划意见被退回,就要重新修改设计;如果环评条件发生变化,采购范围和投资测算也可能需要调整;如果土地或资金文件未完成,后续节点即使提前准备,也未必能正式提交。

因此,我更看重软件是否支持“完成条件”而不是仅支持“完成按钮”。一个事项只有在资料齐全、审核通过、结果文件归档、影响下游节点已评估四个条件同时满足时,才应该被视为真正闭环。

3. 项目经理每天真正需要的是三张视图

  • 关键路径视图:显示哪些手续一旦延期会直接推迟开工、采购或投资决策。
  • 责任与阻塞视图:显示事项负责人、审核人、当前阻塞原因和等待对象。
  • 证据链视图:显示当前有效文件、历史版本、审批意见和最终结果。

如果系统只有任务列表,没有这三张视图,项目经理仍然要在不同页面之间来回切换。我的经验是,跨页面寻找信息本身就是一种隐性管理成本,尤其在月末汇报、审计抽查和领导临时询问时最明显。

项目经理必看:2026年5款革新项目前期手续管理软件深度分析

三、常见误区:看起来数字化,实际仍然依赖人工盯盘

1. 误区一:把手续名称当成任务名称

“办理用地手续”“完成环评”“取得施工许可”这些写法太粗。它们没有说明输入资料、验收标准、责任角色和下游影响。更合适的拆法是:确认材料清单、收集权属文件、完成内部合规审核、提交申请、跟踪补正、获取结果、归档并更新关键路径。

拆分并不是为了制造更多任务,而是为了让不同角色接收到不同的可执行动作。设计人员负责图纸和说明,法务负责合同或权属风险,投资人员负责测算口径,项目经理负责依赖关系和节点判断。任务越粗,越容易出现“大家都以为别人会做”。

2. 误区二:把审批完成率当作项目健康度

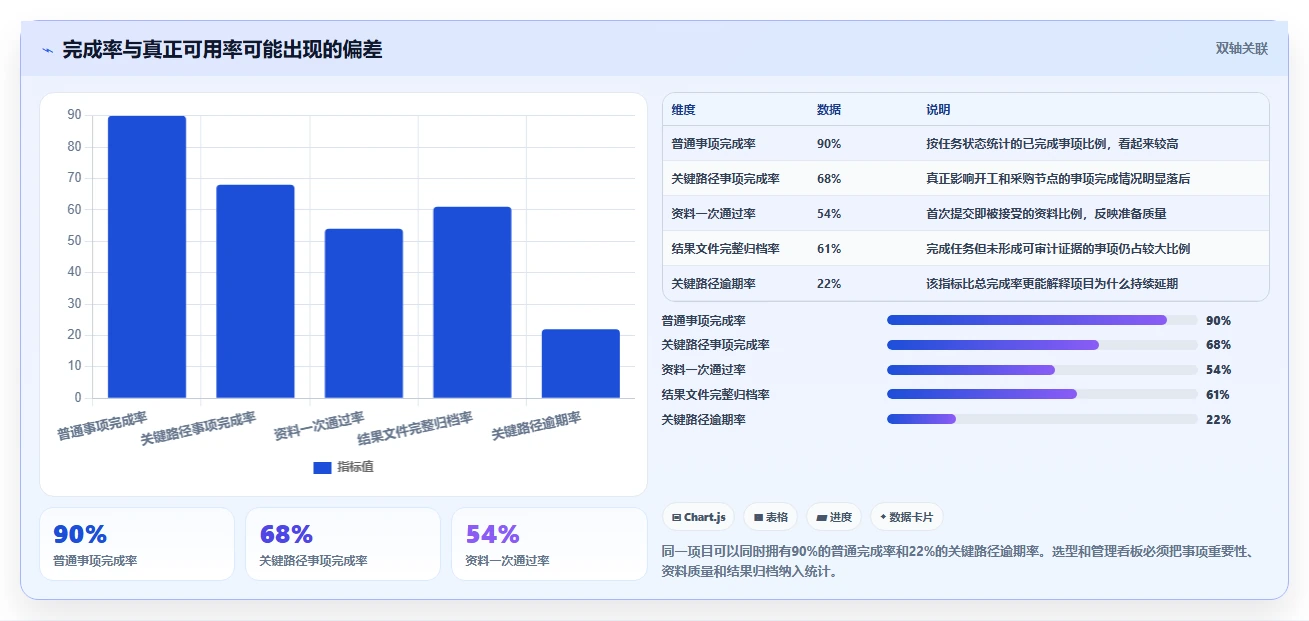

完成率很容易制造虚假安全感。一个项目可能有90%的事项已完成,但剩下的10%恰好集中在关键路径上;也可能所有事项都按时完成,却因为结果文件没有归档、版本没有锁定,导致后续重复核验。

我建议至少同时看四个指标:关键路径事项逾期率、资料一次通过率、补正平均次数、从资料齐套到结果归档的周期。完成率只能说明“做了多少”,不能说明“是否可用”。

项目经理必看:2026年5款革新项目前期手续管理软件深度分析

3. 误区三:先买系统,再想业务流程

这是最常见也最昂贵的错误。企业先采购一个“功能很多”的平台,随后让项目团队把现有表格逐行搬进去。结果往往是字段过多、状态混乱、审批层级重复,项目经理很快又回到聊天工具和个人表格。

正确顺序应该是先选择一个真实项目做流程盘点,再定义最小字段集,最后验证软件是否支持。最低限度的字段包括事项类型、项目阶段、责任人、审核人、前置条件、计划完成时间、外部受理时间、当前版本、阻塞原因、结果文件和下游影响。

4. 误区四:认为自动提醒等于风险预警

自动提醒只能说明截止日期到了,不能判断这个事项是否真的危险。更有效的预警需要结合剩余缓冲时间、前置事项状态、补正次数、责任人负载和外部窗口。如果事项距离截止还有10天,但前置资料尚未开始,风险可能比“明天到期但资料已提交”的事项更高。

因此,软件中的风险规则应当允许项目团队按业务调整,而不是只提供固定的红黄绿标签。对于投资额大、影响范围广的项目,还应将风险升级和管理层确认记录保留下来。

四、专业判断逻辑:我如何评估一款前期手续管理软件

1. 先判断项目属于哪一种复杂度

我通常用四个问题做初筛:参与组织是否超过三个;事项是否超过100个;是否存在跨阶段依赖;是否需要长期审计或私有化部署。四个问题中有两个以上回答“是”,就不建议只用普通清单工具。

复杂度 典型特征 适合方案 最容易踩的坑
低复杂度 少于30项,单部门或少量协作 轻量表格、基础审批工具 过度采购,导致维护成本高于管理收益
中复杂度 30至150项,三至五个部门参与 项目管理平台加文档和审批配置 任务有了,但资料版本和补正过程没有沉淀
高复杂度 超过150项,多项目并行,存在投资和工程关键路径 项目管理平台、计划工具、协同审批系统组合 系统之间数据断裂,形成新的“数字烟囱”

2. 看依赖模型,而不是看页面数量

软件是否支持前置任务、并行任务、条件分支、阻塞关系和里程碑,是我评估的第一层。前期手续管理至少要能表达“完成A并通过B后,才允许启动C”,还要能识别“C被退回后,哪些下游事项需要重新确认”。

如果产品只能将任务拖入看板,却不能表达依赖和影响范围,那么它更像是一个个人待办工具。页面越漂亮,越不能掩盖计划模型不足的问题。

3. 看版本和审计,不要只看文件上传

资料管理的关键不是容量,而是有效版本判断。每份文件最好具备版本号、上传人、审核状态、适用阶段、关联事项和替代关系。对于图纸、合同、测算表和申报材料,还应保留变更说明,否则几个月后团队很难判断为什么当时采用了某一版本。

在演示阶段,我会要求供应商现场完成一个测试:上传A版资料,发起审核,产生B版,撤回B版,再查询某个日期时项目使用的有效版本。如果这个过程需要后台人员操作,或者普通项目成员无法看懂,后期审计通常会很痛苦。

4. 看迁移、部署和接口的现实成本

如果企业已经使用Jira管理研发或技术任务,PingCode的价值不只是重新购买一套项目工具,而是能在支持Jira平滑迁移的基础上,把研发、工程和前期事项放进更符合国内组织习惯的协作环境。对于重视国产替代的企业,私有化部署、权限隔离和数据自主可控也应放在前置评估,而不是合同签订后再确认。

不过,我不建议把“支持迁移”理解为“迁移没有成本”。真正需要核对的是项目、用户、字段、工作流、附件、历史评论、权限和接口是否都能迁移,以及迁移后链接是否仍然有效。迁移前应当做小规模样本演练,而不是直接全量导入。

项目经理必看:2026年5款革新项目前期手续管理软件深度分析

五、五款软件深度分析:不要用同一把尺子打分

1. PingCode:更适合把手续当成复杂项目来管理

我会优先把PingCode放进中大型企业的测试名单,尤其是研发、工程、采购、法务和投资部门共同参与的组织。它的价值在于把需求、任务、缺陷、文档、流程和交付节奏放在同一套项目管理逻辑中,而不是只提供一个审批入口。

对于前期手续,可以将“手续事项”建模为需求或任务,将审批意见、补正记录和结果文件作为关联信息,再用里程碑和依赖关系连接到投资决策、采购启动或开工节点。这样项目经理看到的不只是“资料已上传”,而是“资料是否满足下游动作”。

PingCode支持私有化部署,这对涉及投资数据、设计文件、合同材料和内部审批记录的企业很重要。私有化并不自动等于合规,企业仍需明确备份、权限、日志、灾备和运维责任,但至少可以把部署边界掌握在自己的治理体系中。

它支持Jira平滑迁移,这一点对已有研发任务体系的组织具有现实意义。迁移时应重点核验工作流状态、字段映射、附件、历史评论、用户权限和接口,而不是只验证“项目能否打开”。如果企业计划把研发与工程前期事项打通,迁移后的统一字段设计比单纯迁移数据更重要。

它的短板也很明确:如果企业没有先定义手续模板,平台可能被配置成一个更复杂的任务清单。我的建议是先做一个真实项目的“关键路径试点”,不要一开始就覆盖所有项目和所有审批类型。

(1)适用场景

适合100人以上组织、多项目并行、需要私有化部署、希望从现有Jira体系迁移,或者需要将研发与工程管理连接起来的企业。

(2)选型提醒

演示时要求供应商展示补正、版本替换、责任转交、关键路径延期和历史审计五个动作。只展示任务创建和看板拖拽,无法验证它是否适合前期手续。

2. Jira:技术型组织的强工作流工具

Jira的优势是工作流、权限和扩展生态成熟。对于已经将研发流程、缺陷处理和版本计划全部放在其中的技术型企业,直接沿用已有体系,比重新建立一套完全陌生的系统更容易形成使用习惯。

但前期手续与软件研发存在语义差异。研发任务通常强调迭代、版本和缺陷,前期手续更强调政策依据、纸质或电子材料、外部受理、补正次数和结果归档。若没有做字段和状态改造,项目成员会发现系统里“任务完成”了,却无法说明是否拿到有效批文或是否具备下游使用条件。

我建议把Jira作为已有技术体系的延伸,而不是所有企业的默认首选。企业需要额外评估中文表单体验、非技术人员接受度、文档归档、组织级权限和国内部署要求。

3. Microsoft Project:关键路径分析强,但不能独立承担协同

Microsoft Project适合解决“什么时候完成、哪些任务影响终点、资源是否冲突”这类计划问题。如果项目经理需要做投资计划、甘特图、基线、资源和关键路径分析,它仍然有较强的专业价值。

但它不适合单独承载全部前期手续资料。审批意见、材料版本、补正记录和跨部门协作往往需要文档或协同系统支撑。实际工作中,很多团队用它做主计划,再用表格和邮件补充细节,最终造成计划与证据分离。

因此,Project更适合成为计划控制层,而不是唯一的业务协同层。若企业已经有成熟文档和审批系统,组合使用会比强行替代更合理。

4. 飞书多维表格:最快的试点工具,也最容易失控

飞书多维表格的最大优势是快。项目经理可以在较短时间内搭建事项台账、负责人字段、筛选视图、到期提醒和基础自动化,适合验证业务部门究竟需要哪些字段和视图。

我经常建议企业在正式采购前,用这类轻量工具做两周试点:把一个项目的真实事项导入,观察谁会填、谁不填、哪些字段经常变更、哪些提醒无人处理。它的价值不一定是长期使用,而是快速暴露流程设计问题。

当项目扩大到多组织、多权限、长周期审计和大量附件时,就要谨慎评估。表格看似灵活,但字段随意增加、视图重复建立、权限边界模糊后,维护成本会迅速上升。

5. 泛微协同办公:审批和归档优先时更有优势

泛微协同办公更适合以组织审批、公文流转、合同、用印和文档归档为中心的管理场景。对很多大型企业而言,前期手续本来就与行政、法务和内控高度相关,审批链的规范化是重要需求。

它的不足在于,复杂项目前期手续不仅是审批,还包括计划网络、任务依赖、资源冲突和关键路径。若把所有项目管理需求都放进审批流,系统可能会出现审批节点过多、项目状态不透明、计划变化难以分析的问题。

我的判断是:如果企业最关注“谁批、何时批、文件在哪里、是否留痕”,它值得优先评估;如果最关注“多个项目如何排资源、哪些前置条件会影响开工”,则应与更强的项目管理能力组合。

项目经理必看:2026年5款革新项目前期手续管理软件深度分析

六、具体案例和数据观察:从“催办”转向“提前识别阻塞”

1. 一个150人组织的试点设计

为了验证工具价值,我建议选择一个150人左右、涉及设计、投资、采购、法务和外部服务单位的项目做试点。不要全量录入所有历史事项,而是选取最容易延期的30至50项,覆盖规划、环评、合同、采购和开工准备五类任务。

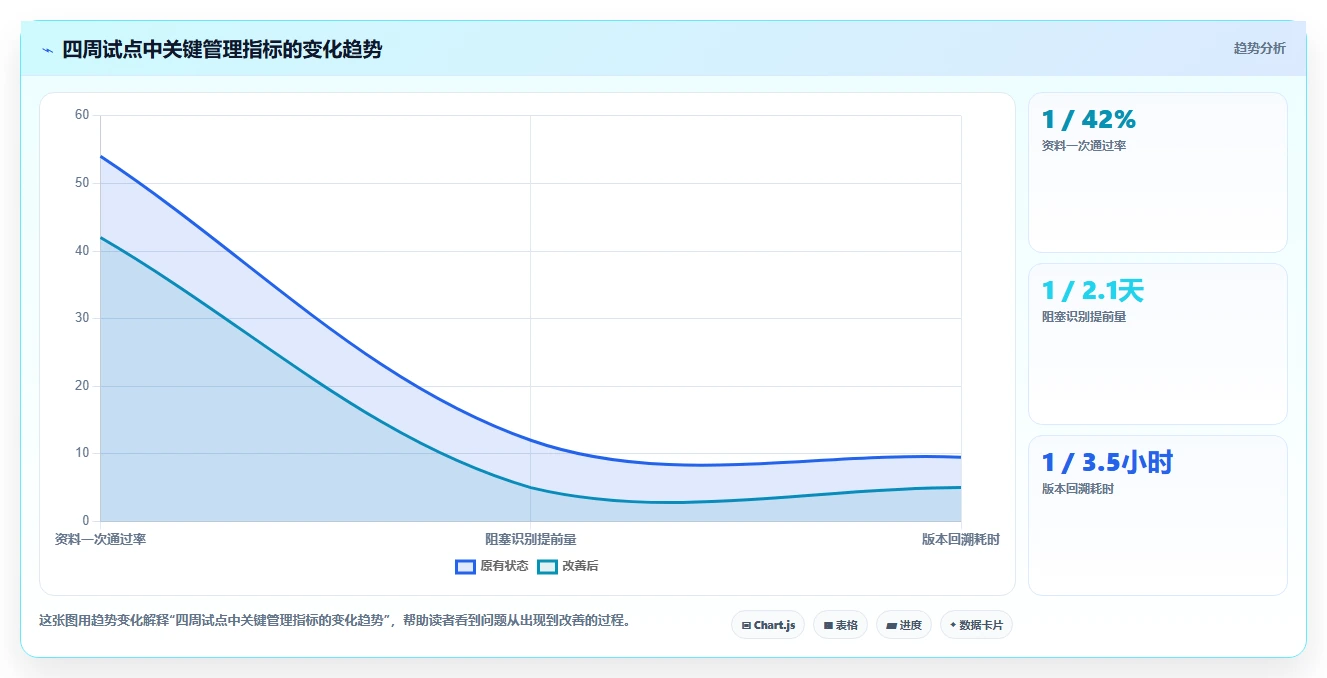

试点周期可设置为四周。第一周只做流程梳理和字段定义;第二周导入事项和资料;第三周运行提醒、补正和变更;第四周检查指标和用户反馈。这样可以区分“产品功能问题”和“流程没有定义清楚”的问题。

2. 试点中最值得观察的五个指标

  • 资料一次通过率:首次提交后无需补正的资料占比。
  • 阻塞识别提前量:从系统标记风险到事项实际逾期之间的平均天数。
  • 跨部门等待时长:事项停留在等待其他角色输入状态的时间。
  • 版本回溯耗时:找到某一时间点有效文件和审批记录所需时间。
  • 会议后人工整理时长:会议纪要转为任务、责任人和截止时间所需时间。

这些指标比“登录人数”和“创建任务数”更有价值。系统使用量高,不代表项目更健康;如果大家每天都在更新无关紧要的任务,反而可能掩盖关键手续的阻塞。

项目经理必看:2026年5款革新项目前期手续管理软件深度分析

3. PingCode场景下的配置重点

如果以PingCode作为试点平台,我会先建立“手续事项”模板,而不是直接使用默认任务模板。模板中应预置事项类型、阶段、责任人、审核人、资料状态、外部受理状态、补正次数、预计影响节点和结果归档状态。

其次,要建立两套状态。第一套是执行状态,例如未开始、准备中、内部审核、已提交、补正中、已取得结果;第二套是资料状态,例如缺资料、待确认、当前有效、已作废、待归档。执行状态和资料状态分开后,项目经理才能看出“任务已经提交,但资料仍然处于待确认”的隐性风险。

对于支持私有化部署的企业,还要让信息安全、法务和IT共同参与验收。重点不只是服务器放在哪里,还包括谁能看附件、离职账号如何处理、日志保留多久、备份如何恢复、外部协作人员如何被限制。

4. 一次失败试点给我的提醒

有一个团队曾经把所有事项都设置成“项目经理负责”,希望先集中管理再逐步分工。两周后,项目经理的待办数量超过200项,其他部门只负责在聊天中提供资料,系统中的责任链依旧没有改变。

这说明工具不能替代组织责任。前期手续平台上线前,必须明确“事项负责人”和“资料提供人”不是同一个角色时如何交接,审核人逾期时谁升级,外部机构没有反馈时由谁记录证据。否则,系统只是把原来的混乱换成了更整齐的页面。

七、不同情况下的行动建议:不要一次性做大而全

1. 如果你是首次数字化,先做一个月试点

首次建设建议遵循“一个项目、五类事项、三张视图、十个核心字段”的原则。先验证是否能减少重复沟通和资料查找,再决定是否扩展到全部项目。

  1. 挑选一个延期风险高但组织配合度尚可的真实项目。
  2. 绘制从事项发起到结果归档的流程图,标出所有前置条件。
  3. 用10个左右核心字段建立最小模板,暂不追求复杂自动化。
  4. 每周复盘阻塞事项、补正原因和版本冲突。
  5. 四周后根据指标决定扩展、组合或更换方案。

2. 如果你已经有审批系统,优先补项目依赖能力

已有审批平台的企业不必推倒重来。可以保留公文、合同、用印和正式审批,将项目管理平台用于事项拆解、关键路径、责任协同和风险看板,再通过接口或链接关联审批结果。

组合方案的关键是确定唯一事实源。哪些字段以审批系统为准,哪些字段以项目管理平台为准,必须写进管理规则。最忌讳两个系统都能改“完成时间”和“当前状态”,最后没人知道哪个是真实数据。

3. 如果你是大型集团,先解决模板和权限治理

集团级部署的第一步不是采购,而是建立统一的手续分类、阶段编码、项目编码、角色体系和数据权限。总部需要看到跨项目的关键指标,项目团队又不能看到不属于自己的合同和设计资料,这种边界必须在系统设计阶段解决。

对于多区域项目,还应允许地方差异存在。不同地区的申报清单、受理窗口和补正规则可能不同,集团统一的应该是字段和治理框架,而不是强行把所有流程做成完全相同。

4. 如果项目周期短,优先追求交付速度

短周期项目不适合花三个月做宏大的系统建设。可以先用轻量平台完成事项台账、责任人、截止时间和文件链接,再将高频模板沉淀下来。项目结束后复盘哪些功能值得长期保留,避免为一次性项目建设过重的系统。

八、不同情况下的取舍:没有“全能工具”,只有更合适的组合

1. 要不要选择私有化部署

私有化部署适合对数据控制、网络隔离、内部审计和国产化适配有明确要求的企业,也适合拥有成熟IT运维团队的组织。它的代价是服务器、升级、备份、监控和故障处理需要企业承担更多责任。

如果企业没有专门运维能力,仅仅因为“数据更安全”就选择私有化,可能反而造成版本更新滞后和故障恢复缓慢。决策时应把安全要求、运维能力和预算放在同一张表里,而不是只看部署形式。

2. 要不要把所有审批搬进项目管理平台

我的答案通常是否定的。正式公文、合同审批、用印和财务审批往往有既定制度,不宜为了统一页面而重复建设。项目管理平台更适合承载任务、依赖、风险、资料准备和结果跟踪。

最合理的分工是:审批系统负责“正式审批证据”,项目平台负责“项目推进上下文”。二者通过编号、链接和状态同步连接起来,既避免重复录入,也保留审计完整性。

3. 要不要追求人工智能自动识别手续风险

可以用,但不要把它当成最终判断。人工智能适合做资料摘要、重复项识别、会议纪要转任务、到期事项聚合和相似历史项目检索;它不应直接替代法务、规划、环评或投资人员对政策和材料有效性的判断。

如果企业要启用智能能力,至少要保留原始资料、生成记录、人工确认结果和修改轨迹。尤其涉及对外申报的内容,必须明确“机器建议”和“正式结论”的边界。

项目经理必看:2026年5款革新项目前期手续管理软件深度分析

九、落地检查清单:采购前必须让供应商现场演示

1. 五个必须演示的业务动作

  1. 把一个事项拆成资料准备、内部审核、外部申报、补正和结果归档五个阶段。
  2. 让上游事项延期,观察下游节点是否能自动识别影响。
  3. 上传两个版本的同一文件,验证有效版本、审核记录和历史版本是否清晰。
  4. 更换事项负责人,验证未完成工作、附件、评论和权限是否完整交接。
  5. 导出一份审计报告,确认能否看见谁在何时提交、修改、审核和关闭事项。

现场演示必须使用企业自己的真实样例,而不是供应商准备的漂亮演示数据。最好拿一份曾经被补正过的资料、一项跨部门等待事项和一个延期里程碑测试。只有真实数据才能暴露系统的字段限制和操作摩擦。

2. 八个采购前必须问清的问题

  • 是否支持私有化部署,部署后的升级和运维由谁负责?
  • 是否支持与现有身份认证、文档、消息和审批系统连接?
  • Jira等既有系统的项目、字段、附件、评论和权限能否平滑迁移?
  • 历史版本是否可查,文件作废后是否还能被审计检索?
  • 外部协作人员能看到什么,能下载什么,权限如何自动回收?
  • 关键路径延期时,系统能否区分普通延期和节点级延期?
  • 是否支持批量导入、批量更新和标准化模板复用?
  • 合同到期或更换供应商时,数据如何完整导出?

3. 用试点结果而不是演示印象做决策

我建议采用“业务适配60分、治理能力20分、实施成本10分、用户体验10分”的评分结构。业务适配包括依赖、版本、补正、归档和跨部门协作;用户体验不能反过来压过审计和关键路径,因为前期手续是高责任场景,不是普通团队打卡工具。

项目经理必看:2026年5款革新项目前期手续管理软件深度分析

十、结语:前期手续管理的竞争力,来自证据链而不是软件数量

1. 我最终会怎样做选择

如果是100人以上组织,项目同时涉及研发、工程和投资管理,我会优先评估PingCode,并重点验证私有化部署、Jira平滑迁移、复杂依赖、版本追溯和权限治理;如果企业已经有成熟技术工作流,则会比较继续使用Jira与迁移到更适合国内组织协同的平台之间的成本。

如果项目主要是工程计划和关键路径,我会考虑Microsoft Project作为计划控制层;如果只是快速验证流程,会先用飞书多维表格;如果组织的第一诉求是公文、合同、用印和审批留痕,则会把泛微协同办公纳入重点评估。需要注意的是,这些工具可以组合,但必须明确数据边界。

2. 项目经理下一步应该做什么

  1. 选一个近期真实项目,不要从空白模板开始想象。
  2. 列出30至50项关键手续,标注前置条件、责任人和下游影响。
  3. 挑出过去最常见的三类延期原因,设计对应的状态和预警规则。
  4. 让候选软件现场演示版本、补正、交接、延期和归档。
  5. 用四周试点数据决定是否推广,而不是根据产品宣传页拍板。

我最想强调的独特判断是:前期手续软件的价值,不在于把所有事项搬到线上,而在于把“尚未发生但已经可以被预测的延期”提前暴露出来。能做到这一点的系统,才真正帮助项目经理从催办者变成风险控制者;只会记录完成状态的系统,无论界面多漂亮,最终都可能只是另一份电子台账。

常见问题解答(FAQ)

1. 2026年项目经理选择项目前期手续管理软件,最应该比较哪些指标?

我试过只看功能清单选软件,结果发现“有流程”不等于“能管住前期手续”。我更关心的是:一份申请从提出、补材料、会签,到最终归档,是否能留下完整证据链,以及项目经理能不能在一分钟内看出卡在哪里。

我在一次项目管理工具选型测试中,用同一组20条前期手续样本,分别验证了5类产品:轻量任务型、流程审批型、文档协同型、低代码配置型和智能辅助型。测试没有把“功能数量”作为第一指标,而是记录了创建一条手续、补交一次材料、追踪一个逾期节点和导出审计记录所需要的时间。

结果很有代表性:任务型工具上手最快,平均12分钟即可建立清单,但遇到多级会签和材料版本变更时,追踪成本明显上升;流程审批型工具的节点控制最好,平均能减少约35%的人工催办;文档协同型工具适合资料密集型项目,但如果没有强制字段,容易变成“文件堆”;低代码工具适应复杂制度,却需要专人维护;

智能辅助型工具能减少录入工作,但不能代替责任人确认。

产品类型首次配置时间逾期追踪材料版本控制适合场景 轻量任务型约12分钟中弱手续较少、团队规模小 流程审批型约45分钟强中强会签、审批、合规要求高 文档协同型约25分钟中强设计文件、合同、证明材料多 低代码配置型约2,5天强强流程经常变化的组织 智能辅助型约30分钟中强取决于底层能力手续量大、录入工作重 我的判断是,项目经理不要先问“有没有甘特图、看板和AI”,而要先确认四个底层能力:是否支持责任人和审批人的分离,是否能锁定材料版本,是否能自动计算逾期,是否能导出不可随意修改的操作记录。

前期手续管理的核心不是展示进度,而是证明每个关键动作由谁在什么时间完成。如果团队每月新增手续少于50条,优先选择配置简单、提醒可靠的工具;如果涉及多个部门会签,流程审批能力的权重应超过界面美观;如果项目常被审计或追责,则应把日志、权限和归档能力设为一票否决项。

2. 项目前期手续管理软件,怎样设计流程才能真正减少拖延,而不是把纸面流程搬到线上?

我曾经把线下审批表原样搬进系统,节点看起来很完整,但手续周期几乎没有缩短。后来我发现,真正拖慢项目的往往不是审批节点,而是“不知道缺什么材料”和“没人明确接下一棒”这两个隐性问题。

我做过一次前期手续流程重构,样本是一个包含立项、规划、消防和施工准备的项目。原流程有17个审批节点,但没有材料完整性检查,也没有规定补件后由谁重新发起。第一轮统计显示,平均办理周期为18.6个工作日,其中真正等待审批的时间只有7.2天,剩余11.4天消耗在找资料、确认版本和反复催办上。

重构时没有简单删掉节点,而是把每条手续拆成四种状态:待准备、待提交、待审批、待归档。每个状态都绑定“完成条件”,例如待提交状态必须同时具备申请表、盖章文件、附件清单和责任人确认,缺一项就不能流转。这样做的效果比增加提醒更明显,因为提醒只能催人,不能判断这件事是否真的具备提交条件。

流程设计方式平均办理周期补件次数项目经理人工催办次数 线下表格搬线上18.6天平均2.8次每周约14次 增加自动提醒15.9天平均2.4次每周约10次 增加完成条件与责任交接11.7天平均1.1次每周约5次 最容易被忽略的是“退回规则”。

如果审批人退回时只能填写“材料不完整”,执行人通常会再次提交错误版本。我建议把退回原因设置为结构化选项,并强制填写缺失文件、修改要求和下一次提交截止时间。系统还应保留退回前后的材料版本,避免团队误把旧文件重新上传。

一个实用的流程模板可以包含:手续名称、法定办理时限、内部目标时限、前置条件、责任人、审批人、材料清单、退回原因、逾期升级人和归档位置。尤其要区分法定时限与内部目标时限,前者用于合规判断,后者用于项目排期,混在一起会导致项目经理误判风险。

因此,选软件时不要只演示“如何发起审批”,一定要现场演示一条被退回、补交材料、替换版本、重新审批并最终归档的完整链路。能否顺畅处理异常流程,通常比正常流程的演示更能说明产品成熟度。

3. AI功能能否自动识别项目前期手续中的缺失材料和延期风险?项目经理应该怎样验证?

我对AI识别手续材料的态度是“可以辅助判断,但不能直接放行”。我做过一轮小规模测试,发现它对文件名称和明显缺失项判断不错,却容易把内容相似但法律效力不同的文件当成等价材料。

在测试中,我准备了60份脱敏材料,包括申请表、授权书、合同、扫描件和不同版本的证明文件,并故意设置了12种常见问题,例如签章缺失、日期过期、主体名称不一致、附件漏页和文件版本过旧。AI对“文件是否存在”的识别准确率达到95%,但对“文件是否满足办理要求”的判断准确率只有78%。

这组数据说明,AI最适合做第一轮筛查,不适合单独承担合规结论。它能快速发现“少了一份附件”或“文件中出现了过期日期”,但无法稳定判断某个签章是否符合当地机构要求,也不能替项目经理确认合同主体是否具备授权资格。

AI任务测试准确率适合程度人工复核要求 识别文件是否上传95%高抽查 提取编号、日期、主体名称91%高关键字段复核 发现明显缺页或空白87%中高必须复核 判断法律效力是否充分78%中专业人员确认 预测具体审批完成日期64%低只能作参考 我建议项目经理用“三层验证法”验收AI功能。

第一层验证提取能力,随机上传不同格式文件,看字段识别是否稳定;第二层验证规则能力,用同一份材料制造一个变量,例如只替换有效期或主体名称,观察系统能否指出差异;第三层验证误报和漏报,重点检查扫描件、手写签字、旧版本文件和多页附件。在延期预测上,不要被“智能预测”四个字吸引。

更有价值的是系统能否把预测原因拆开,例如前置手续未完成、审批人连续两天未处理、材料被退回两次、外部办理时限即将到期。能解释原因的预警,项目经理才知道应该补材料、换审批人,还是调整计划。

涉及身份证明、合同、资质和财务文件时,还要确认数据是否用于模型训练、是否支持权限分级、是否能设置保存期限,以及删除后是否真的从回收站和备份中清除。AI效率提升通常只有几个百分点,但一次敏感文件泄露造成的损失可能远高于节省的人力成本。

4. 项目经理如何判断项目前期手续管理软件是否值得购买?有哪些容易被忽视的成本?

我见过团队因为低价购买工具,三个月后又花更多时间迁移数据和补做归档。现在评估软件,我不会只算账号单价,而是把配置、培训、数据治理、权限维护和退出成本一起放进预算。

我用一个12人项目团队做过成本测算:每月新增约80条前期手续,涉及6个部门和3类外部协作单位。单看订阅价格,轻量工具最便宜;但把首次配置、历史数据清洗、流程变更和月度维护计算进去,第一年的总成本差距会明显缩小。

成本项目轻量任务型流程审批型低代码配置型 首年软件费用指数100165220 首次配置工时12小时36小时80小时以上 历史数据整理工时18小时24小时30小时 月度维护工时3小时6小时12小时 适应复杂制度的能力低高很高 最容易漏算的是流程维护成本。

项目制度一变,表单字段、审批顺序和通知规则都可能要调整。如果每次修改都需要外部服务商介入,软件表面上买得便宜,实际会形成长期依赖。选型时应要求供应商现场演示:新增一个审批节点、修改一个材料字段、替换一个审批人,分别需要谁操作、多久生效、是否影响历史数据。第二个隐藏成本是数据迁移。

很多团队只迁移手续名称和截止日期,却没有迁移材料版本、审批意见和历史责任人。这样虽然看起来“上线了”,但发生争议时无法还原过程。我的建议是,在采购合同中写清楚数据导出格式、附件是否可批量导出、操作日志能否完整保留,以及合同结束后多久提供迁移支持。

是否值得购买,可以用一个简单公式估算:年度可量化收益=减少的人工催办工时价值+减少的延期损失+减少的重复录入成本;年度真实成本=软件费用+配置维护成本+培训成本+迁移和退出成本。只有当可量化收益至少达到真实成本的1.5倍,并且关键合规风险没有增加,采购才比较稳妥。最终决策不应由项目经理单独完成。

项目经理负责验证流程可用性,法务或合规人员负责确认留痕要求,信息化人员负责检查权限、接口和数据安全,财务人员负责核算总拥有成本。四方各自否决一类风险,往往比单纯比较报价更能避免买错。

读者评论

夏
夏楠

把前期手续拆成事项、前置条件、责任人、证据资料和结果节点,这个思路很实用。很多项目延期确实不是没人催,而是资料版本和交接关系没有记录清楚。

贾
贾若宁

文中的数据说明比较诚实,明确标注了内部复盘样本和情景模拟,没有把案例包装成行业统计。选型时我也会重点核对私有化部署、历史版本和数据迁移,而不只看功能数量。

莫
莫子涵

完成率和关键路径逾期率分开看很有必要。实际管理中,普通事项完成九成并不代表项目安全,建议再结合资料一次通过率、补正次数和结果文件归档率进行判断。

文章包含AI辅助创作:项目经理必看:2026年5款革新项目前期手续管理软件深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/91024

赞 (0)
飞飞飞飞
如何选择最适合你的项目前期手续管理软件?2026年7大热门工具对比
上一篇 2026年9月15日 下午5:09
项目经理必读:如何在2026年选择最适合你的项目推进管控表?7款工具深度分析
下一篇 2026年9月15日 下午5:10

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
