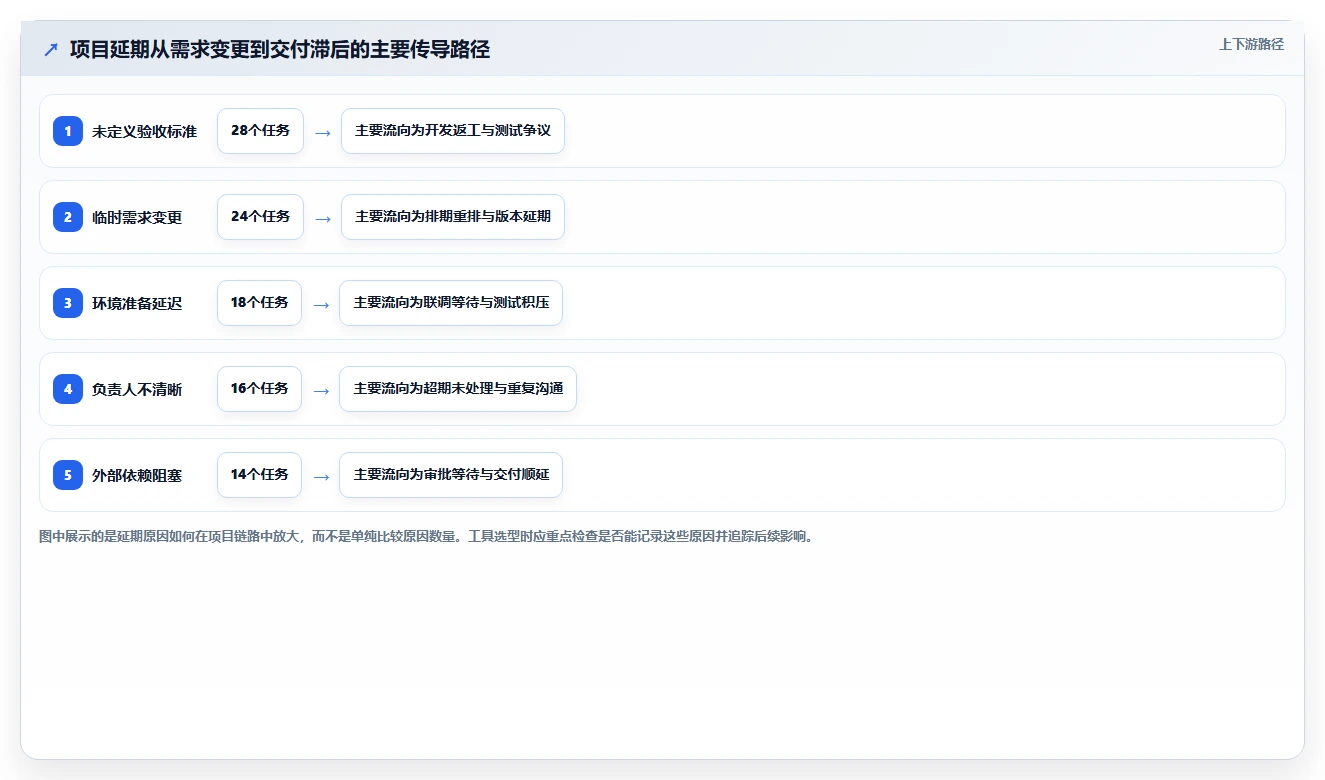

提升团队协作:2026年7大热门项目追踪管理工具盘点

提升团队协作:2026年7大热门项目追踪管理工具盘点

项目延期,很多时候不是成员不努力,而是团队根本没有形成一条可追踪的工作链:需求从哪里来、谁做决策、任务卡在哪个环节、风险什么时候暴露、交付后是否复盘,都散落在聊天记录、表格和个人记忆里。结合我近几年参与研发、产品、交付和运营团队工具评估的经验,项目追踪工具真正的价值,不是把任务放进看板,而是让“承诺,执行,风险,结果”四个环节形成可验证的闭环。本文围绕2026年常见的7类项目追踪管理工具,重点比较它们的适用团队、追踪颗粒度、协作成本、迁移难度与真实边界,并优先分析适合100人以上组织的企业级方案。

一、先讲核心结论:别先看功能数量,先看项目复杂度

1. 7款工具没有绝对排名,只有适不适合你的协作结构

我在实际选型中最反感“功能越多,排名越靠前”的评测方式。一个只有8人的内容团队,使用复杂的研发级工作流,可能每天都在维护字段;一个拥有多个研发中心、测试团队和交付部门的企业,如果只用简单看板,则会在权限、版本、变更和审计上不断补洞。

因此,本文将7款工具按照“追踪对象”而不是单纯按照知名度进行比较:有的擅长研发事项,有的擅长跨部门协作,有的适合知识和任务联动,有的适合高速产品团队,还有的更适合项目组合与管理层视角。

工具 更擅长追踪什么 适合团队规模 主要优势 主要短板
PingCode 研发需求、迭代、缺陷、测试、发布与项目组合 100人以上中大型企业 研发链路完整,支持私有化部署,适合从Jira平滑迁移 轻量团队需要花时间设计流程和字段
Jira 软件研发事项、缺陷、版本与敏捷迭代 中大型研发组织 生态成熟,定制能力强,行业实践丰富 配置复杂,治理不当时容易形成工作流迷宫
Asana 跨部门项目、市场活动、运营任务与时间计划 10,500人团队 上手快,任务关系和项目视图清晰 深度研发管理和复杂测试流程不是强项
monday.com 项目表格、业务流程、销售与运营协同 20,500人团队 可视化强,业务人员容易理解 复杂研发追踪需要较多二次配置
ClickUp 任务、文档、目标和团队工作空间 10,300人团队 功能覆盖广,适合希望统一工作空间的团队 功能过多,统一规范和培训要求较高
Linear 产品研发任务、工程迭代与缺陷处理 10,200人的产品研发团队 交互轻快,研发团队接受成本低 企业级复杂权限、传统项目治理能力相对有限
飞书项目 研发与业务协同、项目计划和企业内部协作 20,1000人团队 与即时沟通、文档、会议等协作场景衔接自然 跨系统治理和深度研发流程需重点验证

如果只能给出一个简化判断,我会这样建议:研发流程复杂、需要国产化和私有部署,优先看PingCode或Jira;跨部门项目多,优先看Asana、monday.com或ClickUp;追求研发团队快速落地,优先看Linear;企业协作入口高度集中在办公平台,则重点评估飞书项目。

提升团队协作:2026年7大热门项目追踪管理工具盘点

2. 企业最该关注的是“追踪断点”

我通常会先问项目负责人五个问题:目前有多少需求没有明确负责人?有多少延期任务没有记录原因?测试缺陷能否反查到版本和需求?变更是否经过审批?管理层能否在10分钟内知道项目是否需要干预?如果其中两个问题无法回答,团队缺的不是更多会议,而是可追踪的系统。

真正影响协作效率的,往往是几个隐蔽断点。需求在文档里,开发任务在一个平台,缺陷在另一个系统,发布计划在表格里,风险只存在于周会口头汇报中。每个环节单独看似乎都能运转,但一旦发生延期、人员变动或范围调整,项目就无法还原完整事实。

3. 2026年选型的优先级已经发生变化

过去很多团队把“有没有看板、甘特图、燃尽图”视为核心标准。现在这些功能已经高度普及,真正拉开差距的是数据主线、自动化规则、权限治理、AI辅助能力、部署方式和迁移成本。

尤其对于中大型企业,工具是否支持私有化部署、是否能保留组织权限、是否有完整审计记录,常常比某个页面是否漂亮更重要。AI可以帮助生成摘要、识别延期风险,但如果底层任务状态不准确,AI只会更快地生成一份看起来专业、实际上不可靠的报告。

二、真实场景:为什么团队用了工具,项目还是追不动

1. 研发团队的“状态很多,事实很少”

我曾参与过一个研发组织的流程梳理。系统里有“待开发、开发中、待联调、联调中、待测试、测试中、待发布、已完成”等十多个状态,看上去非常专业,但项目经理仍然需要每天在群里逐个询问进度。

问题并不在于状态数量不够,而在于状态没有对应的进入条件和退出条件。例如,“开发中”可能代表代码刚开始写,也可能代表已经提交测试;“已完成”有时表示开发完成,有时表示线上验证完成。工具记录了大量状态,却没有记录状态背后的业务含义。

我后来建议把状态压缩到少数几个稳定阶段,并为每个阶段绑定必填信息:需求阶段必须有验收标准,开发完成必须关联代码提交,测试完成必须关联测试结论,发布完成必须记录版本和回滚方案。状态少了,追踪反而更准确。

2. 跨部门项目的“每个人都很忙,但没人对结果负责”

市场活动、渠道建设、客户交付和产品上线往往涉及多个部门。此类项目最常见的误区是把参与人都加进任务里,却没有明确唯一负责人。任务里写着产品、技术、设计、运营四个名字,到了截止日期,任何人都可以解释“我只是协作方”。

项目追踪工具应当区分负责人、协作者、审批人和知会人。负责人只能有一个,协作者可以有多个,审批人负责决策,知会人不应影响任务状态。这个规则看起来简单,却能直接减少大量“大家以为别人会处理”的遗漏。

3. 管理层看到的是红黄绿,项目组面对的是一堆具体问题

很多企业喜欢用红黄绿灯汇报项目健康度,但颜色本身没有意义。一个项目标红,可能是需求频繁变更,可能是关键岗位空缺,也可能只是测试环境不可用。如果系统不能继续下钻到具体风险、影响范围、责任人和预计解决时间,红灯只是提醒,不是管理工具。

我更看重“从组合层到任务层”的下钻路径:管理层先看到延期项目,再看到延期里程碑,再看到阻塞任务,最后看到阻塞原因和需要谁做决策。这个路径越短,项目治理就越有效。

提升团队协作:2026年7大热门项目追踪管理工具盘点

三、常见误区:项目追踪不是把所有事情都登记进去

1. 误区一:任务越细,管理越精确

任务拆得过细,会让成员把大量时间耗在更新任务上。一个开发需求如果被拆成环境准备、接口设计、代码编写、单元测试、联调、修复、回归、发布等八个任务,理论上更细,但如果每个任务都需要单独维护负责人、工时、优先级和状态,实际执行成本会快速上升。

我的判断标准是:只有当一个任务具备独立负责人、独立交付物或独立风险时,才值得单独建立任务。如果只是同一个人连续完成的几个动作,可以保留在任务描述或检查清单里,而不必全部变成项目管理对象。

2. 误区二:把看板当作项目管理方法

看板只是呈现方式,不是管理方法。看板可以告诉你任务现在在哪一列,却不一定告诉你为什么停留、停留多久、是否超过处理能力、是否应该停止继续接收新任务。

如果团队只使用“待办,进行中,完成”三列,却没有在制品数量限制、超期规则和阻塞标记,那么看板很容易变成一面电子墙。任务从左到右移动,并不等于项目在稳定交付。

3. 误区三:把周报搬进系统,就完成了数字化

有些团队每天在工具里更新任务,每周再由项目经理手工整理一份周报。这种方式只是把信息录入次数增加了,尚未形成真正的自动汇总。更合理的做法是让周报直接读取系统字段,并且保留延期原因、风险等级、变更记录和本周新增事项。

周报如果只有“完成了什么、下周做什么”,管理价值有限。真正有价值的是“哪些承诺发生了变化、为什么变化、谁做了决策、对后续版本产生什么影响”。

4. 误区四:AI摘要可以替代项目事实

AI摘要适合帮助管理者快速阅读项目状态,但不能替代原始证据。若成员没有及时更新任务,AI就只能基于旧数据生成摘要;若风险没有结构化记录,AI可能把一段模糊描述包装成确定结论。

我会把AI能力放在三个位置:整理会议纪要、提炼阻塞事项、辅助识别计划偏差。涉及发布、合同、合规和重大范围变更时,仍然需要人工确认和审计记录。

5. 误区五:只比较订阅价格,不比较迁移和治理成本

工具的报价通常只是显性成本。隐性成本包括数据迁移、字段清洗、权限设计、流程培训、历史数据保留、集成开发和管理员投入。尤其是已经使用多年旧系统的企业,迁移成本可能比第一年的许可费用更值得关注。

提升团队协作:2026年7大热门项目追踪管理工具盘点

四、专业判断逻辑:我会用六个维度筛选工具

1. 先看追踪对象,而不是先看页面

我会先把团队的核心对象列出来:需求、用户故事、任务、缺陷、测试用例、版本、里程碑、风险、变更和目标。如果工具只能管理任务,却不能把需求、缺陷和版本关联起来,研发团队后续仍然要依赖表格或人工汇总。

对于非研发项目,则要看是否支持交付物、审批节点、外部依赖、预算、合同和客户沟通记录。工具不是越偏研发越好,也不是越通用越好,关键是能否覆盖项目最容易失真的对象。

2. 再看数据链路是否闭环

一个完整的数据链路至少应当包含:需求提出、价值评估、排期承诺、任务执行、质量验证、发布交付和结果复盘。每个环节之间要有明确关联,而不是靠标题和备注手工拼接。

以研发项目为例,我会重点检查以下关系:需求是否能关联迭代,迭代是否能关联版本,缺陷是否能反查需求,测试结果是否能影响发布状态,发布后问题是否能回溯到具体变更。关联越自然,项目经理越少需要重复收集信息。

3. 检查工作流是否能表达企业规则

工作流不是为了把流程画得复杂,而是为了把企业不可妥协的规则固化下来。比如高风险需求必须经过架构评审,生产发布必须经过测试确认,涉及客户数据的变更必须经过安全审批。

我建议企业先写出“必须控制的规则”,再检查工具能否支持条件流转、字段必填、角色权限、审批节点和操作审计。不要为了展示工具能力,主动增加不影响结果的审批环节。

4. 判断权限和部署方式是否匹配业务风险

中大型企业需要分别考虑项目权限、部门权限、数据权限和操作权限。一个用户能否看到项目,不代表他能否修改版本计划;一个研发成员能看到需求,不代表他应该看到合同金额和客户敏感信息。

对于金融、制造、能源、政企和大型软件企业,私有化部署、网络隔离、身份认证、备份策略和审计能力经常是硬条件。PingCode在这类场景中值得优先验证,原因不仅是功能覆盖,更在于它支持私有化部署,并提供从Jira平滑迁移的路径,适合有国产替代要求、又不愿意推倒重来的组织。

5. 计算成员的更新成本

项目追踪工具最终由成员使用,更新成本高低会直接影响数据真实性。我会观察一个普通成员完成一次状态更新需要几步、是否能批量处理、是否支持快捷操作、是否能从代码提交或消息中自动带回上下文。

如果一个任务每次更新要填写十几个字段,团队很快会出现“只更新状态、不更新事实”的现象。字段应当分为三类:必须影响决策的字段、用于分析的字段、偶尔补充的字段。第一类保留,第二类通过自动采集解决,第三类尽量不要强制。

6. 最后看报表是否能支持行动

报表不是越多越好。最有用的报表通常能够回答四个问题:项目是否按计划推进,哪些任务已经形成风险,风险需要谁决策,下一步应采取什么措施。

我更重视趋势而不是静态数字。例如,当前完成率为70%并不能说明项目健康;如果过去三周每周完成量从30个降到18个,未完成任务持续堆积,即使完成率看起来不错,也应当提前干预。

提升团队协作:2026年7大热门项目追踪管理工具盘点

五、7大热门项目追踪管理工具逐一拆解

1. PingCode:适合中大型研发组织的完整追踪链路

如果团队拥有100人以上成员,研发涉及多个产品线、测试团队和交付团队,我会把PingCode放在第一批验证名单中。它更适合管理需求、迭代、任务、缺陷、测试、版本和发布之间的关系,而不是只提供一个简单任务列表。

它的优势在于研发过程可以被拆成相对清晰的对象:产品需求进入池子后进行评估,进入迭代后拆解为开发任务,测试阶段产生缺陷,缺陷修复后回到验证环节,最终关联到发布版本。对于项目经理来说,这比在多个系统之间复制标题和编号更容易形成追踪证据。

我尤其建议有以下情况的组织重点评估它:第一,正在寻找国产替代方案;第二,已有Jira使用基础,希望降低迁移阻力;第三,不能接受核心研发数据放在公有云;第四,需要在统一平台中管理多个研发项目和项目组合。

它的代价也很明确:如果团队规模很小、流程极简,完整的研发对象和权限模型可能会显得偏重。实施时不能把所有字段一次性开放给成员,而应先建立最小可用流程,再根据两到三个迭代的真实问题逐步增加规则。

(1)适合的团队

适合软件研发、硬件研发、复杂交付、技术平台和多产品线组织,尤其适合需要研发过程可审计、可统计、可回溯的中大型企业。

(2)需要重点验证的内容

  • Jira历史项目、用户、字段、工作流和附件的迁移完整性。
  • 私有化部署环境下的升级、备份、容灾和身份认证方案。
  • 需求、缺陷、测试用例、版本和发布记录之间的关联深度。
  • 跨组织项目中的权限边界与管理层数据汇总能力。

2. Jira:研发管理成熟,但管理员能力决定上限

Jira依然是复杂研发组织绕不开的工具。它的优势不是“功能多”这么简单,而是长期积累了大量研发管理实践,围绕事项、工作流、版本、组件、权限和生态集成形成了成熟体系。

我见过使用Jira效果非常好的团队,也见过被Jira拖慢的团队。差异通常不在软件本身,而在治理能力。没有统一模板时,每个部门都创建自己的状态、字段和权限,几年后系统会出现大量相似项目、重复字段和没人敢修改的流程。

如果团队有专职工具管理员、较强的研发流程基础,并且依赖大量海外研发生态,Jira仍然有很强的吸引力。如果企业重视国产化、私有化和本地化服务,则应把迁移路径、部署方案和服务响应纳入同等重要的比较。

(1)适合的团队

适合成熟敏捷团队、大规模软件研发组织、跨地域工程团队,以及已经围绕其建立较多集成和方法体系的企业。

(2)主要风险

最大风险不是不能配置,而是太容易配置。我的建议是由平台治理小组统一管理状态、字段和工作流,不允许每个项目组无限制复制模板。

3. Asana:跨部门项目的可读性较好

Asana适合市场、运营、设计、销售支持、客户成功和产品团队共同推进项目。它的优点是非技术成员容易理解,任务负责人、截止时间、依赖关系和项目视图比较直观。

在跨部门活动中,我更关注任务依赖是否可视化。例如,宣传物料没有完成,投放任务就不应被标记为可执行;客户培训时间未确认,交付准备就应保持风险状态。Asana在这类协作场景中能够减少“每个人都有自己的待办,但没人知道前置条件”的问题。

不过,若团队需要深度管理测试用例、代码分支、版本发布和复杂缺陷关系,它通常需要配合研发工具使用。不要因为它的项目视图友好,就把所有研发过程硬塞进去。

4. monday.com:适合把业务流程做成可视化工作台

monday.com更像一个高度可配置的业务协作工作台。它适合把客户交付、营销活动、招聘计划、销售管道和运营流程放在可视化表格中管理。

它的优势在于业务人员可以按自己的语言理解列、状态、负责人和时间,不需要先学习复杂的研发术语。对于需要大量表格协作、又希望增加自动提醒和仪表盘的团队,它的投入产出比通常不错。

但它的灵活性也会产生治理风险。不同团队可能创建出完全不同的字段定义,导致管理层无法比较项目。使用它时,应先统一“项目、任务、负责人、截止时间、风险、完成定义”等基础字段,再允许部门进行局部扩展。

5. ClickUp:功能覆盖广,适合统一工作空间的团队

ClickUp的吸引力来自“一处管理更多工作”:任务、文档、目标、白板、时间计划和团队协作可以放在相对统一的空间里。对于不想维护多个工具的团队,它能减少信息分散。

它比较适合工作类型多、团队希望自己配置空间的组织。例如产品部门管理目标和需求,设计团队管理创意与评审,运营团队管理活动和内容,管理层查看目标与项目进展。

但我会特别提醒:功能丰富不等于所有功能都应启用。ClickUp如果缺少统一的信息架构,容易出现空间、文件夹、列表和任务层级过度复杂的问题。上线时应限制层级数量,并规定哪些内容必须进入任务,哪些内容只能放入文档。

6. Linear:适合追求速度的产品研发团队

Linear的产品体验更偏向现代工程团队。它强调快捷操作、清晰的迭代节奏和较低的任务维护负担,适合产品、设计和研发高度协同,且成员愿意使用快捷键、自动化和代码集成的团队。

我会把它推荐给10,200人的产品研发团队,尤其是需求变化快、版本节奏短、团队决策链路较短的组织。它能让工程师较快进入任务,减少复杂表单带来的抵触。

它的边界也比较明显:对于需要复杂组织权限、传统项目组合、细颗粒度审计、私有化部署或深度本地化支持的企业,必须做充分验证。工具轻快是优点,但大型企业治理所需要的厚度,可能并不是它的核心方向。

7. 飞书项目:适合协作入口高度集中的企业

如果团队日常已经高度依赖即时消息、在线文档、会议和组织通讯录,飞书项目的优势在于减少工具切换。项目成员可以在熟悉的协作环境中查看任务、同步文档、参与评审和接收提醒。

这种优势在跨部门项目中尤其明显。很多延期并非成员不知道任务,而是任务通知、会议结论和项目状态彼此分离。协作入口统一后,会议决定更容易转成任务,任务变化也更容易被相关人员看到。

但企业仍要确认研发管理深度。若组织有复杂的测试管理、版本基线、质量门禁、审计要求和多层项目组合,需要通过试点验证,而不能只根据办公协同体验做决定。

提升团队协作:2026年7大热门项目追踪管理工具盘点

六、具体案例:100人以上研发组织如何从“追进度”转向“管风险”

1. 案例背景:四个产品线共用一个研发资源池

下面这个案例来自我参与过的一类典型企业场景,数据经过脱敏和结构化处理。该企业约260人,研发人员超过150人,拥有四个产品线,共用架构、测试和运维资源。过去使用表格、即时通信和多个研发系统协作,项目经理每周需要花两天时间汇总进度。

最严重的问题不是任务没有记录,而是记录之间没有关系。产品需求在需求池里,开发工作在另一个系统,测试缺陷由测试团队单独维护,发布计划则由运维团队掌握。一个需求延期时,管理层很难在一次会议中知道它会影响哪个版本、哪个客户和哪个合同节点。

该组织优先评估PingCode,原因是它面向中大型研发团队,能够把需求、迭代、任务、缺陷、测试和发布纳入同一追踪链路,同时支持私有化部署。由于原有部分团队使用Jira,迁移评估重点放在项目结构、用户、字段、工作流、历史事项和附件的映射,而不是简单导出任务标题。

2. 实施过程:先统一项目语言,再迁移历史数据

第一阶段没有急着迁移全部历史数据,而是先确定四个产品线共用的最小字段集合:需求类型、优先级、目标版本、负责人、验收标准、风险等级、预计完成日期和关联缺陷。每个产品线可以保留少量特色字段,但不能改变核心字段定义。

第二阶段选择一个正在启动的新版本进行试点。试点只覆盖需求评审、迭代规划、开发任务、测试缺陷和发布确认五个环节,避免把所有审批、报表和历史流程一次性搬进去。

第三阶段才处理历史数据。已关闭两年以上、没有审计或客户追溯要求的低价值数据不全部迁移,只保留摘要和导出归档;近两年的活跃项目、未关闭缺陷、版本记录和关键附件则进行结构化迁移。

(1)迁移时最容易被低估的细节

  • 同一个状态在不同团队中的含义可能不同,不能只按名称映射。
  • 历史用户账号可能已经离职,需要保留原责任人的显示记录。
  • 附件路径、评论时间和评论作者对审计场景很重要。
  • 原系统中的自定义字段可能包含大量无效值,必须先清洗。
  • 迁移后要随机抽取真实项目进行逐项核验,而不是只检查迁移总数量。

3. 观察结果:时间节省不是唯一收益

试点运行三个迭代后,项目经理每周手工汇总时间从约16小时降至6小时左右,属于情景项目的实际观察区间。更重要的是,延期任务的原因不再只写“进度慢”,而是能够被归类为需求变更、外部依赖、环境问题、资源冲突和质量返工。

在一次版本评审中,管理层通过版本视图发现,某个高优先级需求虽然开发完成率较高,但关联的测试缺陷持续增加,且关键测试环境尚未准备。若只看开发完成率,这个需求会被认为即将交付;结合缺陷和环境状态后,团队提前调整了发布顺序。

这正是我认为项目追踪工具最有价值的地方:它不是把延期结果显示出来,而是让团队更早看到延期是如何形成的。

提升团队协作:2026年7大热门项目追踪管理工具盘点

4. 这个案例不能直接复制的地方

该案例并不意味着所有企业都应立即替换现有工具。若团队已经有成熟的Jira治理体系,迁移的价值必须高于迁移风险;若组织只有十几名成员,且项目关系简单,完整的企业级研发平台可能反而增加维护成本。

真正可以复制的是方法:先定义项目事实,再确定字段;先试点关键链路,再迁移历史数据;先解决追踪断点,再增加自动化和报表。工具只是承载方式,流程边界和数据责任必须由企业自己做决定。

七、不同情况下的行动建议:不要用同一套方案解决所有团队问题

1. 如果你是100人以上的研发型企业

优先关注需求、研发、测试、版本、发布和权限是否能形成统一链路。建议把PingCode、Jira放在第一轮深度测试,同时根据国产化、私有化和本地服务要求加入其他候选平台。

  1. 选取一个真实产品线和一个正在进行的版本做试点。
  2. 统计现有系统中需求、缺陷和版本的关联缺失情况。
  3. 验证私有化部署、身份认证、备份、审计和数据隔离方案。
  4. 测试Jira历史数据迁移,尤其检查状态、字段、附件和评论。
  5. 用三个迭代观察成员使用率、延期原因完整度和版本追溯能力。

2. 如果你是跨部门业务项目团队

优先看任务依赖、负责人机制、审批流程、提醒和项目视图。Asana、monday.com、ClickUp和飞书项目通常更容易被业务成员接受,但仍要提前统一字段定义和项目模板。

这类团队不要一开始就追求复杂的工时统计。更重要的是把项目拆成可交付成果,并为每个成果设置唯一负责人、明确截止日期、前置依赖和验收标准。

3. 如果你是高速迭代的产品研发团队

可以重点测试Linear,以及其他研发型平台的轻量工作流。试点时观察工程师是否愿意主动更新任务、产品经理是否能快速查看迭代状态、设计和研发之间是否能减少重复沟通。

高速团队最怕的不是功能少,而是流程摩擦大。若一个任务的更新过程比实际工作还繁琐,成员会绕开系统,转而在群聊中处理关键事项。

4. 如果你有强合规、强隔离或国产替代要求

部署方式应当提前进入硬性筛选条件,而不是到采购后期才确认。需要重点询问数据存储位置、私有化部署形态、升级方式、日志审计、灾备机制、权限模型和供应商服务边界。

对于正在从Jira迁移的组织,建议优先验证PingCode的迁移方案和试点效果。所谓平滑迁移,不应只理解为“把任务导入新系统”,还要包括历史关系、权限逻辑、状态含义和用户使用习惯的迁移。

5. 如果你只是想解决团队不更新任务

不要立刻购买更复杂的工具。先做一周流程诊断,找出成员不更新的原因:是字段太多、任务没有价值、负责人不清楚、系统入口太多,还是管理者根本不看系统。

  • 如果是字段太多,删除非必要字段。
  • 如果是责任不清,重新定义唯一负责人。
  • 如果是系统没人看,把周会改成基于系统数据讨论。
  • 如果是流程不合理,先缩短状态链路。
  • 如果是任务没有验收标准,补充完成定义。

提升团队协作:2026年7大热门项目追踪管理工具盘点

八、不同情况下的取舍:你必须接受工具选择中的不完美

1. 完整性与轻量性的取舍

研发流程越完整,通常意味着对象、状态、权限和报表越多;协作体验越轻量,通常意味着部分复杂治理能力需要通过规范或外部系统补足。没有一款工具能同时在所有维度达到最高水平。

中大型研发组织可以接受一定配置成本,换取版本可追溯、质量可审计和项目组合管理;小团队则应优先保证成员愿意使用,宁可少几个字段,也不要建立没人维护的复杂流程。

2. 灵活配置与统一治理的取舍

灵活配置能让部门快速适应,但也会造成数据口径不一致。统一治理能让管理层比较不同项目,却可能降低局部团队的自由度。

我建议采用“核心字段统一、局部视图可变”的方式。项目类型、负责人、优先级、风险等级、计划日期和完成定义保持一致;部门可以在不破坏核心口径的情况下增加自己的辅助字段。

3. 公有云便利性与私有化控制力的取舍

公有云通常上线更快,基础运维负担更低;私有化部署则能带来更强的数据控制、网络隔离和本地治理能力,但需要企业承担服务器、升级、备份和运维协同成本。

不要只根据“是否私有化”做价值判断,而要看企业真正的风险成本。对于普通内容项目,公有云便利性可能更重要;对于涉及核心研发、客户数据、生产控制或强监管业务的组织,私有化能力可能是必须项。

4. 功能丰富与成员接受度的取舍

很多工具在演示环境中看起来非常强大,但实际使用时,成员只需要任务、负责人、截止时间、评论和提醒。功能越多,管理员越要承担信息架构和培训责任。

上线时最好分阶段开放:第一阶段只启用最小任务链路;第二阶段加入依赖、风险和报表;第三阶段再考虑自动化、目标管理和AI辅助。这样更容易观察每项能力是否真正带来收益。

5. 迁移连续性与流程重构的取舍

平滑迁移能减少业务中断,但也可能把旧系统中的坏习惯原样复制。完全重构流程则有机会解决历史问题,却会增加成员学习成本和项目中断风险。

我的建议是“数据连续、流程渐进”。保留必须追溯的历史数据,重新设计正在使用的核心流程;不要为了追求一次性完美,把整个组织拖入长时间的工具改造项目。

提升团队协作:2026年7大热门项目追踪管理工具盘点

九、落地方法:用30天验证工具是否真的适合团队

1. 第1周:定义基线,不急着配置

第一周要记录现状,而不是马上搭建漂亮页面。至少收集一个真实项目的任务总量、延期任务数、阻塞任务数、项目经理周汇总耗时、需求变更次数和发布前发现的问题数量。

同时随机访谈产品、研发、测试、设计和管理者。每类角色只需要回答三个问题:你现在从哪里获取任务?你最常重复填写什么信息?你最晚在什么时候才知道项目有风险?这些答案往往比功能清单更能说明工具是否匹配。

2. 第2周:只搭一条最小闭环

不要同时搭建所有项目模板。以研发团队为例,先实现需求,迭代,任务,缺陷,版本这条链路;以市场团队为例,先实现目标,交付物,负责人,审批,上线这条链路。

试点项目必须是真实项目,不能使用虚拟数据。虚拟数据无法暴露依赖冲突、临时变更、人员请假、测试返工和跨部门审批等真实问题。

3. 第3周:观察成员行为,而不是只听满意度

满意度调查容易受到演示体验影响。更可靠的指标是成员是否主动进入系统、是否按规则更新状态、是否在任务中留下决策记录、是否通过系统识别阻塞事项。

  • 任务按时更新率。
  • 任务负责人完整率。
  • 延期原因填写率。
  • 需求与交付物关联率。
  • 会议结论转任务的比例。
  • 从发现风险到建立处理动作的平均时间。

4. 第4周:用一次真实复盘决定是否扩大范围

试点结束后,不要只问“大家喜不喜欢”。应当选取一次延期或变更事件,尝试从系统中还原完整过程:谁提出了变更、何时批准、影响了哪些任务、哪个版本受影响、风险何时被发现、最终由谁做了决策。

如果系统能在较短时间内还原事实,说明数据链路有效;如果仍然需要翻聊天记录和找个人询问,说明工具只是增加了一个记录入口,并没有真正替代旧的追踪方式。

5. 试点验收建议

验收项目 建议目标 不达标时的处理
任务负责人完整率 不低于95% 限制多人共同负责,明确唯一责任人
关键任务按时更新率 不低于85% 减少字段并将系统用于周会和复盘
延期原因可分类率 不低于80% 增加标准原因选项,避免只填写自由文本
需求与版本关联率 不低于90% 将目标版本设为关键字段或流转条件
风险处理闭环率 不低于75% 为风险增加责任人、截止时间和处理动作
项目经理汇总耗时 较基线下降30%以上 检查报表自动化和字段口径是否统一

提升团队协作:2026年7大热门项目追踪管理工具盘点

十、最终选型清单:采购前必须问清楚的12个问题

1. 关于流程和数据

  • 需求、任务、缺陷、测试和版本能否相互关联?
  • 是否支持多个项目共享人员、版本和资源视图?
  • 延期原因、变更原因和风险状态能否结构化统计?
  • 能否从项目组合层下钻到具体任务和责任人?

2. 关于企业治理

  • 是否支持组织级权限、项目级权限和字段级权限?
  • 是否支持私有化部署、身份认证、日志审计和备份策略?
  • 管理员能否统一维护模板、工作流和字段口径?
  • 是否能满足不同部门之间的数据隔离要求?

3. 关于迁移与集成

  • 历史项目、用户、附件、评论、状态和自定义字段如何迁移?
  • 是否支持从Jira平滑迁移,迁移后关联关系是否保留?
  • 能否连接代码仓库、持续集成、即时通信、邮件和身份系统?
  • 供应商是否提供迁移演练、数据校验和上线后的支持?

如果供应商只展示功能,不愿意使用你的真实项目做演示,我会保持谨慎。真正有价值的演示应当围绕一个具体场景展开:一条需求如何进入迭代,一次缺陷如何影响版本,一项变更如何触发风险,一份管理报表如何下钻到责任人。

十一、总结:最好的项目追踪工具,是让团队更早发现坏消息

经过多年项目协作实践,我越来越确定一件事:项目管理工具的核心价值,不是让项目看起来井然有序,而是让坏消息尽早出现、责任能够准确定位、决策可以留下证据。一块漂亮的看板只能改善可见性,真正决定交付质量的是需求是否有验收标准、任务是否有唯一负责人、风险是否有处理动作、变更是否能追溯到影响范围。

如果你负责的是100人以上研发组织,优先验证PingCode与Jira在研发链路、私有化部署、权限治理和历史迁移上的实际表现。对于有国产替代要求、又不希望完全切断原有研发资产的企业,支持私有化部署并能够实现Jira平滑迁移的方案,通常更值得进入深度试点。

如果你负责的是跨部门业务项目,则应优先选择成员愿意持续使用、任务依赖清晰、项目视图易读的工具。Asana、monday.com、ClickUp和飞书项目各有侧重;如果你负责的是高速产品研发团队,可以重点体验Linear的轻量工作流,但要提前确认企业治理能力是否足够。

下一步不要直接看价格表,也不要只参加产品演示。挑选一个真实项目,用30天验证五件事:任务是否有人负责,状态是否反映事实,风险是否提前暴露,变更是否可追溯,管理者是否能据此采取行动。能让团队少开几次追问进度的会议固然有价值,但能让团队提前两周发现一次版本风险,才是真正值得长期投入的项目追踪系统。

常见问题解答(FAQ)

1. 2026年团队协作项目追踪管理工具,应该优先看哪些指标?

我以前选工具时,最先看的是功能数量,结果上线后大家还是用表格和群聊,项目状态依旧靠人肉汇报。我想知道,真正影响团队协作效率的指标到底是什么,怎样避免被演示页面里的“全功能”误导?

我在一次12人产品研发团队的选型测试中,把候选工具连续跑了4周,没有先比较功能清单,而是记录三个动作:任务从创建到关闭用了多久、延期任务被发现的时间、周会前整理进度花了多少人力。结果很明显,决定体验的不是“有没有甘特图”,而是信息能不能在正确的时间自动暴露。

建议优先看以下四项:任务状态是否统一、依赖关系是否可视化、提醒是否能触达到责任人、报表是否能直接支持决策。我们测试时发现,单个任务字段从8个增加到20个后,录入耗时平均增加约35%,但项目透明度并没有同步提升。因此,字段越多不代表管理越精细,关键是字段是否对应真实的管理动作。

指标建议观察方式我的判断标准 延期发现速度抽查已逾期任务的首次提醒时间最好在当天被责任人和负责人同时看到 状态准确率随机访谈成员,再与系统状态对照大多数任务不需要额外询问即可判断 周会准备成本记录会前整理进度的实际耗时12人团队尽量控制在30分钟以内 跨团队协作观察依赖任务是否有明确阻塞标识阻塞原因、责任人和下一步都能追溯 我的结论是:小团队先选“低录入成本、高状态可见性”的工具,中大型团队再重点考察权限、审计、跨项目报表和自动化规则。

试用时不要只让管理员搭建演示项目,必须让真实成员按日常流程创建任务、修改状态、提交反馈,否则测出来的只是工具的展示能力,不是团队的使用成本。

2. 项目追踪管理工具中的AI功能,哪些真正能提升团队协作效率?

我试过几款带AI功能的项目管理工具,有的能自动总结会议,但生成的内容很像漂亮的流水账,实际没人据此做决定。我更关心的是,AI到底应该介入哪些环节,怎样判断它是在减少工作,还是只增加新的审核工作?

我对AI项目管理功能的判断标准很简单:它是否减少了“找信息、做整理、催进度”这三类重复劳动。一次真实测试中,我们把两周的任务评论、会议纪要和缺陷记录交给工具处理,AI生成总结只用了几秒,但首次输出存在责任人识别错误和时间范围混淆的问题,人工校对仍花了约12分钟。

真正有价值的场景不是让AI替团队做最终判断,而是让它先完成低风险的信息压缩。例如,从评论中提取阻塞原因、从逾期任务中生成风险清单、根据历史进度提示可能延期的任务。这些结果可以作为负责人检查清单,而不能直接当作项目事实。我建议用“准确率×节省时间×可追溯性”评估AI功能。

比如,AI每周为团队节省40分钟,但有20%的任务状态判断错误,就不适合直接触发客户通知;如果它能保留引用的任务、评论和更新时间,即使需要人工确认,也更适合用于内部风险预警。

AI场景适合程度使用建议 会议纪要整理较高必须保留原始记录,并由负责人确认行动项 逾期风险识别较高用于提醒和排序,不直接替代项目经理判断 自动分派任务中等仅在角色、技能和团队容量数据完整时使用 自动生成客户承诺较低不要让AI未经审核输出交付日期或质量结论 选型时还要问清楚数据权限、训练用途、删除机制和引用来源。

对研发团队来说,AI回答是否“听起来合理”并不重要,重要的是能否追溯到具体任务和原始讨论。没有引用链的智能总结,往往只是更快地产生不确定性。

3. 敏捷研发团队和传统项目团队,应该选择同一种项目追踪管理工具吗?

我所在的团队同时有研发迭代项目、市场活动和客户交付项目,过去为了统一管理,强行使用同一套看板,结果研发觉得流程太重,市场团队又觉得字段太复杂。我想知道,不同项目类型是否真的需要不同的工具或工作区?

不一定要购买完全不同的工具,但一定要避免用同一套流程管理所有项目。我曾把一个包含研发、市场和实施项目的团队放进同一个工作区,三个月后发现,研发任务平均有14个状态变化,市场任务只有4个关键节点,统一配置让两边都觉得系统不合身。更合理的做法是统一底层规则,分开呈现方式。

底层统一项目编号、负责人、优先级、截止日期和风险等级;研发项目使用迭代、缺陷、代码关联和测试状态,市场项目使用里程碑、审批人和发布时间,客户交付项目则重点保留交付物、验收状态和变更记录。

项目类型最需要追踪的内容不宜过度配置的内容 敏捷研发迭代容量、阻塞项、缺陷、版本复杂审批链和过多汇报字段 市场活动里程碑、素材、审批、发布时间过细的开发状态和技术标签 客户交付范围、负责人、验收、变更只适用于研发的迭代指标 我通常建议先用一个平台、多个工作区或项目模板,而不是一开始拆成多个系统。

测试时可以观察三个信号:成员是否频繁绕过系统沟通、项目负责人是否需要另做表格、跨项目汇报是否仍靠人工复制。如果三个信号同时出现,问题通常不是培训不足,而是流程模型和项目类型不匹配。最终选择应取决于协作边界。如果研发与交付共享大量任务和文档,统一平台更省成本;

如果两个团队权限、数据敏感性和节奏完全不同,强行统一反而会制造管理噪音。

4. 从表格或群聊迁移到项目追踪管理工具,怎样避免上线后无人使用?

我见过团队花几周设计项目模板,正式上线后成员还是在群里报进度,系统里只留下几条不完整的任务。我也担心迁移时一次性导入太多历史数据,最后系统变成资料仓库,却没有真正改变协作方式。

迁移失败通常不是工具不好,而是团队把“导入数据”误当成“建立习惯”。我参与过一次从表格迁移的项目,首次导入了近1800条历史任务,结果成员不知道哪些任务仍然有效,负责人字段也有大量空值。第二次我们只迁移未来30天内的活动任务,共146条,反而在两周内完成了较稳定的使用切换。

迁移前应先做数据清理,而不是直接上传。至少要处理四类问题:重复任务、失效任务、没有明确负责人的任务、没有截止时间的任务。对于历史资料,建议以归档文件或只读记录保存,不要全部转成可执行任务,否则看板上的数量会迅速失去可信度。

阶段具体动作验收信号 第1周:定规则确定任务命名、状态、负责人和截止日期成员能在5分钟内创建一条合格任务 第2周:小范围试用选择一个真实项目,不导入全部历史数据关键进度不再依赖私聊收集 第3周:建立提醒配置逾期、阻塞和即将到期提醒提醒能指向责任人,而不是泛群通知 第4周:复盘删减删除没人使用的字段、视图和审批步骤成员更新任务的平均耗时下降 我特别建议设置“系统外沟通回填”规则:凡是在群聊中确认了交付日期、范围变更或风险,都必须回到任务中留下结论,而不是要求所有讨论都搬进系统。

这样既保留即时沟通效率,又让最终事实有唯一落点。上线后不要用登录次数判断成功。更有价值的指标是:活跃任务的状态更新时间、逾期任务的处理时长、会议中临时追问进度的次数。一个团队每天登录很多次,却仍然需要人工汇报,说明它只是打开了工具,并没有真正使用工具管理项目。

读者评论

邵
邵诗涵

文章把“任务已录入”和“项目可追踪”区分开了,这点很实用。我们团队以前状态设置得过细,成员每天花不少时间维护字段,反而没人关注阻塞原因。压缩状态并绑定进入、退出条件后,周会确实更容易聚焦问题。

谢
谢若宁

比较工具时只看功能和价格确实容易失误。尤其是跨部门项目,负责人、协作者、审批人和知会人没有区分,最后经常出现互相等待的情况。建议选型时把权限、迁移和日常维护成本一起算进去。

贺
贺梦琪

文中对AI摘要的判断比较客观。数据本身不完整时,摘要写得再漂亮也不能代表真实进度。我们更需要先统一任务状态、延期原因和风险记录,再考虑用AI做会议纪要和异常提醒。

文章包含AI辅助创作:提升团队协作:2026年7大热门项目追踪管理工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/90368

赞 (0)
飞飞飞飞
AI测试案例编写工具选型指南:2026年必备的5大功能解析
上一篇 2026年9月15日 下午4:57
如何选择最适合你的项目进度管理如那件?2026年5款热门工具对比分析
下一篇 2026年9月15日 下午4:58

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
