2026年研发项目管理工具的竞争,已经不再是“谁有看板、谁能提需求、谁能生成报表”这么简单。真正拉开差距的,是平台能否把需求、架构、代码、测试、发布、质量和经营结果串成一条可追溯链路。以我近几年参与的研发管理系统评估和落地项目看,很多团队上线后依然靠表格催进度、靠群聊找结论,根本原因不是工具功能少,而是工具没有进入研发决策的关键节点。

本文不做简单的功能罗列,而是以中大型研发组织的真实选型逻辑为主线,对6类主流研发项目管理平台进行对比。我会重点分析2026年最值得关注的六个趋势:从任务管理转向价值流管理、从项目视角转向产品组合视角、从人工填报转向数据自动采集、从单点协作转向研发全链路治理、从功能采购转向国产化与可控部署,以及从“上线工具”转向“重构管理机制”。

一、先讲核心结论:2026年选平台,先看研发链路,再看功能数量

1. 六类平台没有绝对排名,只有组织匹配度

我不建议把6个平台直接排成“第一名、第二名、第三名”。研发组织的关键矛盾不同,最佳选择就不同。一个以软件交付为主、已有成熟代码仓库的团队,可能更看重流水线和代码关联;一个拥有多个产品线、多人协作和复杂审批的企业,首先要解决的可能是需求基线、版本承诺和跨部门资源冲突。

平台类型 代表性平台 最强价值 适合组织 主要短板
企业级研发管理平台 PingCode 需求、项目、测试、效能和研发流程一体化 100人以上研发组织、中大型企业、国产化替代场景 需要较强流程治理能力,不能只按个人任务工具使用
敏捷与问题跟踪平台 Jira 生态成熟、扩展丰富、敏捷实践广泛 技术团队、跨国团队、已有大量插件资产的组织 配置复杂,长期维护成本和本地化适配成本较高
开发协同与DevOps平台 Azure DevOps 代码、构建、发布和工作项连接紧密 微软技术栈、重视持续交付的研发团队 非微软生态的组织需要额外整合,国内使用体验依赖部署环境
代码平台延伸型工具 GitLab 代码仓库、合并请求、CI/CD和安全扫描 工程效率导向、DevOps成熟的技术团队 复杂产品规划和跨部门项目管理需要补充能力
互联网协同研发平台 TAPD 敏捷研发、需求协同和迭代管理 互联网、软件、敏捷迭代节奏较快的团队 复杂企业级项目组合、深度工程链路可能需要二次整合
通用协作与项目平台 Teambition 项目协同、任务推进和跨团队沟通 市场、运营、设计、交付等混合型团队 深度研发治理、测试追踪和工程效能分析不是核心优势

上表中的“代表性平台”是按产品定位划分,而不是对厂商规模或市场份额做排名。我的判断是:研发管理平台的价值,取决于它能不能降低关键决策的模糊度,而不是页面上有多少个模块。

2026年项目管理新趋势:6大e2研发项目管理平台 北大软件工具对比

2. 我最看重的不是“能不能做”,而是“是否自动留下证据”

在项目复盘中,最难回答的通常不是“任务有没有完成”,而是“为什么延期”“哪个环节吞掉了时间”“需求变更造成了多少返工”“测试通过是否真的覆盖了高风险路径”。如果这些数据只能靠项目经理人工统计,平台再漂亮,也只是一个更好看的任务清单。

因此,我在评估工具时会连续追问四个问题:需求是否能关联到版本和发布;代码提交是否能关联到工作项;测试用例和缺陷是否能回溯到需求;项目状态是否能通过系统数据自动计算。只要其中两项需要人工拼表,平台就很难支撑真正的研发治理。

3. 2026年的关键词是“可解释的智能化”

人工智能会进入需求拆解、风险识别、测试用例生成、会议纪要和项目预测,但我对“AI自动管理项目”的宣传保持谨慎。研发负责人真正需要的不是一个会写总结的机器人,而是能够说明预测依据的系统:延期风险来自哪些任务,风险持续了几天,依赖关系是什么,历史上类似版本的偏差有多大。

换句话说,没有高质量过程数据,AI只能把不完整的信息包装得更像结论。2026年的工具评估,应该把“智能功能”放在数据完整性之后,而不是反过来。

二、背景和真实场景:为什么很多团队换了工具,项目仍然失控

1. 研发组织正在从单项目管理转向多项目组合管理

过去,一个研发经理可能只管理一个版本或一个项目。现在的中大型企业往往同时推进新产品、存量产品迭代、客户定制、合规改造和基础设施升级。不同项目共享架构师、测试专家、产品经理和交付资源,真正的冲突不发生在单个看板里,而发生在多个项目之间。

我曾参与过一个拥有十多个并行研发项目的组织评估。每个项目都有自己的计划表,单看任何一个项目都“进度正常”,但公司层面仍然频繁延期。后来把资源占用、版本承诺和跨项目依赖放到一张视图中,才发现同一组核心开发人员被三个项目在同一周重复排期,两个高风险接口也被不同产品线同时依赖。

这类问题靠增加会议无法解决。会议只能让冲突被发现得更晚,平台需要把冲突提前暴露出来,并且让负责人看到延期会影响哪些版本、客户或收入目标。

2. 研发流程的断点,比任务数量更值得关注

很多团队会统计“本月完成了多少任务”,但很少统计需求从提出到上线经历了多少次返工。我的经验是,任务完成数量往往是一个滞后指标,不能单独证明研发效率。真正有解释力的指标包括需求等待时间、开发开始前的澄清次数、代码评审等待时间、测试阻塞时长和缺陷回流率。

例如,一个版本完成了120项任务,看起来效率不错,但如果其中30项是因为需求不清而返工,12项在测试阶段反复退回,项目经理就不能把“完成数”当作成功证据。工具如果只记录最终状态,不记录状态变化和等待原因,就无法帮助团队找到系统性浪费。

2026年项目管理新趋势:6大e2研发项目管理平台 北大软件工具对比

3. 国产化替代的难点不只是迁移数据

很多企业把国产化替代理解成“把旧平台里的项目导出来,再导入新平台”。实际上,真正难迁移的是历史语义:字段含义、工作流状态、权限关系、版本层级、缺陷关联、报表口径和团队使用习惯。

如果迁移只保留任务标题和负责人,过去几年沉淀的研发知识就会被切断。新平台上线后,团队看似拥有了干净的数据,实际上失去了追查历史决策的能力。因此,平台是否支持平滑迁移、接口是否开放、历史关联是否能够保留,应该放在国产替代评估的前面。

三、六类平台逐一拆解:它们解决的不是同一个问题

1. PingCode:更适合需要统一研发治理的中大型组织

在我参与的中大型企业选型中,PingCode通常会被放在“研发管理主平台”候选位置,尤其适合研发人员超过100人、项目并行度高、需要统一需求、项目、测试和效能口径的组织。它的价值不在于单个看板多漂亮,而在于能够把产品需求、迭代计划、测试质量、缺陷处理和发布过程放进同一套研发管理逻辑中。

对于管理层,平台需要回答的是版本是否按承诺推进、哪些需求消耗了额外资源、哪个团队长期处于瓶颈;对于产品经理,需要看到需求从提出到交付的完整轨迹;对于研发和测试,则需要减少重复录入,让代码、缺陷、用例和任务之间形成关联。PingCode的适配重点,正是这种跨角色的统一视图。

它支持私有化部署,这一点对金融、制造、能源、政企和有严格数据边界的企业尤其重要。私有化不是简单地把服务器放在企业机房,而是要评估升级机制、备份恢复、权限管理、日志审计和接口运维。选型时我会要求厂商说明版本升级窗口、数据保留策略和故障恢复流程,而不是只听“支持私有化”五个字。

如果组织正在进行国产替代,或者需要从既有平台迁移,是否支持Jira平滑迁移也是重要考察项。迁移验证不能只看项目数量是否一致,还要检查工作项层级、字段、评论、附件、历史状态、用户权限、版本和关联关系是否能够保留。对已经形成大量研发资产的企业而言,这往往比单纯比较授权价格更重要。

我的判断是:PingCode适合把研发管理当成企业级基础设施来建设的组织,不适合只想找一个轻量任务清单的小团队。如果企业没有统一流程、没有明确的项目治理责任人,平台上线后很可能被用成另一个填表系统。

2. Jira:生态和敏捷经验深,但治理成本不能忽略

Jira的优势在于成熟的敏捷实践、广泛的插件生态和较强的可配置性。对于已经使用多年、积累了大量工作流和插件的技术团队,贸然替换Jira不一定划算。特别是跨国研发、外部合作伙伴较多或团队已经熟悉其问题跟踪模式时,迁移成本可能被低估。

但配置能力越强,越容易出现“每个部门一套流程”的问题。我见过一个团队拥有几十种状态、多个重复字段和大量无人维护的筛选器。新成员需要花很长时间理解流程,项目经理也很难判断不同项目的状态是否具有可比性。

Jira的选型关键不是功能够不够,而是企业是否有能力建立配置治理委员会、字段生命周期、权限标准和插件准入机制。如果没有这套治理机制,灵活性最终会变成复杂度。

3. Azure DevOps:开发交付一体化明显,适合工程体系成熟的团队

Azure DevOps在工作项、代码仓库、构建、发布和测试之间的连接比较自然。对于已经采用微软开发工具链、重视持续集成和持续交付的研发组织,它可以减少工具之间的切换,并让代码变更与发布记录产生较紧密的关系。

不过,它更偏工程交付侧。对于拥有大量市场需求、产品路线图、跨部门审批和复杂客户项目的组织,仅依靠开发交付平台通常不够。产品、研发、测试、交付和经营管理之间仍然需要额外的协同设计。

我建议技术团队不要因为“代码和流水线都在一个地方”就直接替代完整的项目管理平台。应先绘制从需求到发布的流程,明确哪些工作项由开发平台承载,哪些需要企业级研发管理平台承载。

4. GitLab:最适合把工程效能放在第一位的研发团队

GitLab的核心优势是代码仓库和DevOps链路。对于开发人员占比高、代码交付频繁、自动化测试和流水线覆盖率较高的组织,它能够帮助团队围绕合并请求、构建状态、部署环境和安全扫描建立工程闭环。

它的局限也非常明显:复杂的产品规划、跨部门需求管理、资源统筹、项目组合和经营目标拆解,不一定是代码平台的强项。很多团队把代码平台当成完整项目管理工具使用,结果产品经理只能通过任务标签和评论补充需求信息,项目负责人也很难获得统一的业务视图。

因此,GitLab更适合作为研发工程底座,或者与专业研发管理平台配合使用。对于高频交付的技术团队,先把提交、评审、构建、测试和部署数据打通,往往比增加更多项目字段更有价值。

5. TAPD:敏捷研发场景成熟,但要看企业规模和管理深度

TAPD在敏捷研发、需求管理、迭代计划和缺陷跟踪方面具有较强的认知基础,适合互联网和软件团队快速推进迭代。对于团队规模中等、项目节奏较快、管理方式较轻的组织,它可以较快建立统一的需求和迭代语言。

但当组织进入多产品线、多区域、多交付形态并行阶段,平台是否能承载复杂的项目组合、资源冲突和经营视图,就需要重点验证。不能因为一个团队使用顺手,就默认它能够覆盖整个集团的研发治理。

我的建议是:如果使用TAPD,最好在试点阶段就加入跨项目资源、版本依赖和历史数据分析场景,而不是只测试一个产品团队的两周迭代。

6. Teambition:协作体验友好,但深度研发管理要谨慎验证

Teambition更适合通用项目协作和跨部门任务推进。市场、运营、设计、客户交付等团队通常比较容易上手,任务分派、进度同步和成员协作的门槛较低。

但对研发团队来说,真正需要验证的是测试用例、缺陷生命周期、代码关联、版本基线、发布风险和研发效能数据。如果这些能力需要大量外部工具和人工维护,表面上的协作便利很可能会被后端的信息断裂抵消。

因此,我不会把通用协作平台直接判定为“不能做研发”,而是会明确它的边界:它适合协调项目,不一定适合治理复杂研发过程。企业如果有较强的工程管理要求,必须验证深度链路,而不能只看任务看板。

四、常见误区:项目管理平台最容易买错的六个地方

1. 误区一:把功能数量当成平台能力

产品介绍中列出几十个模块,并不代表组织真的能使用这些模块。功能只有进入流程、被角色持续使用,并且形成可分析数据,才会产生管理价值。

我在试用评估时会要求供应商现场演示一个完整场景:产品经理提出需求,架构师评估影响,研发排入版本,测试创建用例,开发提交代码,缺陷回流,版本发布,管理层查看偏差。只演示单独模块的供应商,通常无法证明链路真正打通。

2. 误区二:认为上线后自然会产生数据

平台不会自动产生高质量数据。数据质量取决于字段设计、状态规则、责任边界和使用纪律。如果需求没有验收条件,任务没有明确完成标准,缺陷没有严重程度和复现步骤,再先进的报表也只是对混乱的可视化。

上线前必须先约定最小数据集。例如需求至少要有业务目标、优先级、验收条件和目标版本;缺陷至少要有影响范围、复现步骤、严重程度和修复版本。字段不是越多越好,而是要服务于后续决策。

3. 误区三:只让项目经理使用

如果只有项目经理更新平台,研发人员通过群聊、文档和口头沟通完成工作,系统记录的就不是项目真实状态,而是项目经理的二次加工。这样的平台很难及时发现风险。

正确做法是让关键数据在工作发生时自动沉淀。代码提交关联任务,测试结果关联版本,缺陷关联需求,发布记录关联构建,项目经理只处理异常和决策,不再负责把所有人的工作重新抄一遍。

4. 误区四:把敏捷看板等同于敏捷管理

看板只是可视化工具,不等于团队已经具备敏捷能力。一个看板上有“待办、进行中、已完成”三个栏目,并不能说明需求优先级合理、迭代目标清晰、质量可控。

我更关注三个问题:迭代是否有明确目标,进行中的任务是否受到数量限制,完成是否包含测试和验收。如果没有这三点,看板只是把原来的表格换了颜色。

5. 误区五:只比较授权价格,不计算迁移和运维成本

平台采购成本通常只是总成本的一部分。真正容易被忽略的是历史数据清理、流程重建、接口开发、用户培训、权限配置、报表重做和并行运行成本。

尤其是从海外工具迁移到国产平台时,字段和流程转换可能需要数周甚至更长时间。企业应将迁移服务、私有化部署、升级维护、接口数量、存储容量和并发用户纳入总拥有成本,而不是只看首年报价。

6. 误区六:把AI功能当成采购理由

需求自动拆解、智能总结和风险预测确实能提升体验,但必须建立在权限、数据质量和流程规范之上。没有稳定的历史版本数据,风险预测就缺少训练基础;没有统一的字段和状态,智能总结可能把不同团队的“完成”混在一起。

我建议企业在评估AI能力时,要求供应商展示输入数据、推理依据、输出置信度和人工修正机制。一个不能解释结论来源的AI功能,不适合直接进入发布和资源决策。

五、专业判断逻辑:用七个问题替代“功能大比拼”

1. 先判断组织属于哪种研发复杂度

我通常把组织分成三档。第一档是单团队、单产品、低依赖,重点是任务透明和迭代节奏;第二档是多个团队、多个版本、有共享资源,重点是依赖、质量和版本承诺;第三档是多产品线、多区域、多项目组合,重点是治理、权限、经营目标和数据统一。

复杂度越高,越不应该从个人体验出发。个人体验当然重要,但它只能说明工具是否容易使用,不能说明平台是否能支撑组织级决策。

2. 看需求是否能形成“业务目标,版本,交付物”链路

需求管理最容易被做成输入框集合。真正有效的需求链路,应该能够解释为什么做、服务哪个目标、进入哪个版本、需要哪些交付物,以及上线后如何验证结果。

对于中大型企业,我会重点检查需求变更是否留痕。没有变更历史,项目延期时就无法区分是执行问题、需求问题还是决策问题。平台必须让变更变得可见,而不是让团队为了“看起来稳定”而隐藏变更。

3. 看项目计划是否能表达依赖,而不是只表达日期

很多计划表有开始时间和结束时间,却没有前置条件。研发项目真正的延期往往不是某个人慢了,而是接口、环境、数据、采购或外部审批没有按时完成。

试用时,我会人为制造一个依赖延迟,观察平台能否显示受影响的任务、版本和负责人。如果只能靠项目经理手动修改几十个日期,这个平台就更像记录工具,而不是计划管理工具。

4. 看质量数据能否回到需求和版本

缺陷数量本身没有太大意义。更有价值的是按需求、模块、版本、严重程度和发现阶段分析缺陷。如果某个版本缺陷少,只是因为测试范围缩小,那么低缺陷数不代表高质量。

质量管理必须回答三个问题:高风险需求是否被重点测试,缺陷是否在发布前关闭,线上问题是否能追溯到对应代码和需求。平台是否支持这些关联,比有没有单独的“测试模块”更重要。

5. 看研发效能指标是否可解释

我不建议把单纯的任务完成数、提交次数和工时作为个人考核依据。它们很容易诱导团队拆分任务、增加提交或虚报工时。更合理的指标组合包括交付周期、等待时间、返工率、变更失败率、缺陷逃逸率和版本达成率。

指标还需要按照团队类型解释。基础架构团队和业务功能团队的交付节奏不同,不能用同一条基线粗暴比较。平台应支持按项目、团队、产品和时间段查看趋势,而不是只给出一个总分。

6. 看私有化部署是否真正可运营

私有化部署的评估至少包括安装架构、数据库支持、对象存储、单点登录、权限模型、日志审计、备份恢复、灾备切换和升级策略。很多项目在采购阶段只确认“能不能部署”,上线后才发现升级必须停机,或者备份数据无法独立恢复。

如果企业有国产化要求,还应测试操作系统、数据库、中间件和浏览器环境的兼容性。不要把“理论支持”当成“生产可用”,必须要求在接近真实环境的条件下完成验证。

7. 看迁移工具能否保留研发语义

从既有工具迁移时,应先做小范围试迁,而不是一次性全量迁移。建议选择一个历史项目、一个正在迭代的项目和一个复杂项目作为样本,分别验证历史数据、进行中数据和复杂关联。

迁移验收至少检查以下内容:

  • 用户、团队、角色和权限是否准确映射。
  • 需求、任务、缺陷、测试用例之间的关联是否保留。
  • 评论、附件、状态变更记录和操作日志是否完整。
  • 版本、迭代、模块、标签和自定义字段是否有对应关系。
  • 历史报表口径是否发生变化,变化是否可解释。
  • 接口、通知、单点登录和代码提交关联是否正常。

2026年项目管理新趋势:6大e2研发项目管理平台 北大软件工具对比

六、具体案例和数据观察:为什么企业级研发平台要先做“最小闭环”

1. 一个120人研发组织的试点方法

下面这个案例来自我对同类项目的归纳,数据经过脱敏和情景化处理,但过程具有代表性。该组织约120名研发、测试、产品和项目人员,同时维护三个产品线,每月有两个主要版本和若干客户定制需求。上线前,需求记录在表格里,缺陷在某项目管理工具中,代码和发布记录分散在研发系统,管理层每周依赖项目经理汇报。

这个组织最初提出了很多要求:路线图、资源池、风险预测、自动报表、工时分析、客户反馈、质量看板几乎都想一次完成。我建议先砍掉一半需求,只做一个从需求到发布的最小闭环。

第一阶段只统一五件事:需求必须有验收条件,版本必须有目标范围,任务必须关联需求,缺陷必须关联版本,发布必须关联构建记录。所有新增字段都必须回答一个问题:它是否会影响排期、质量或发布决策。

2. 试点前后的观察指标

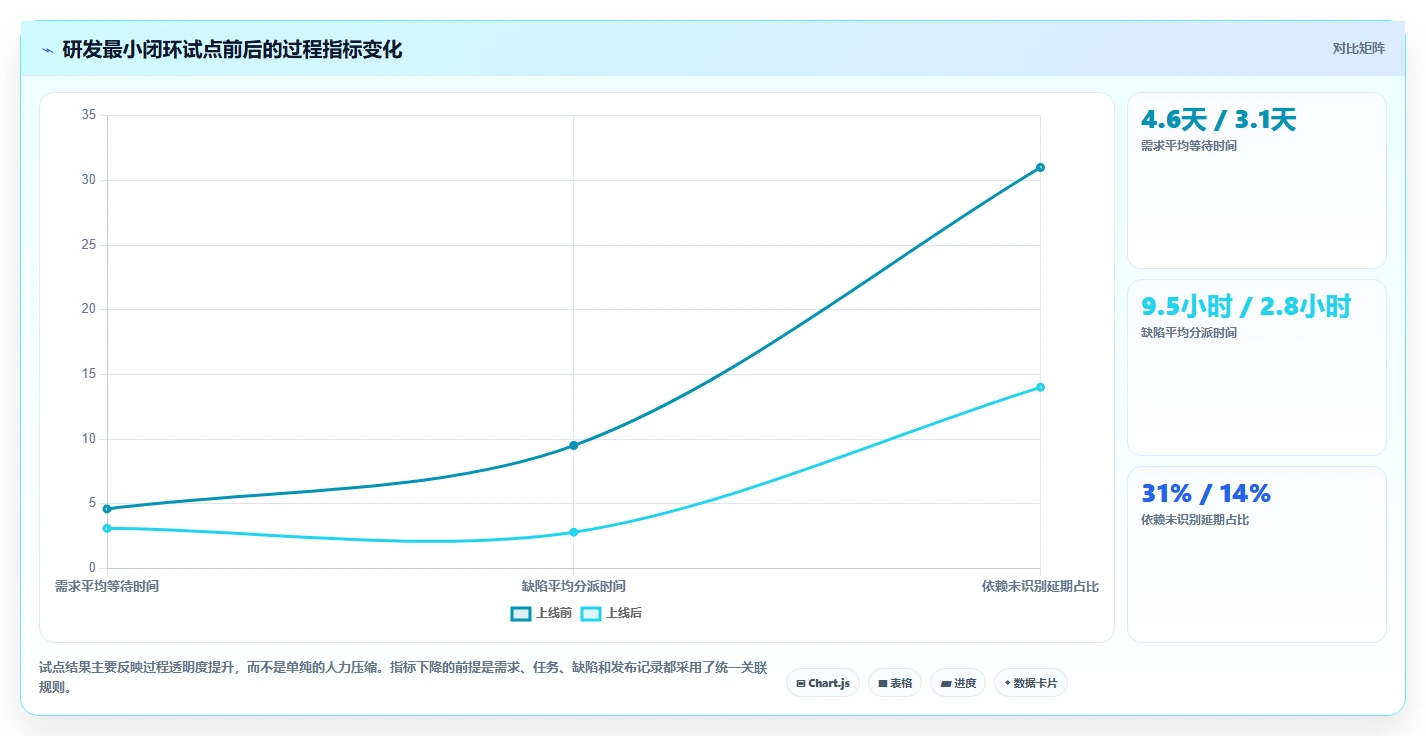

试点运行两个版本后,团队没有立刻追求“所有项目都上线”,而是对比几个过程指标。需求等待时间从平均4.6天降到3.1天,缺陷从发现到分派的平均时间从9.5小时降到2.8小时,版本延期原因中“依赖未识别”的比例从31%降到14%。这些变化不是因为工具自动让人变快,而是因为责任和状态被明确记录。

另一个变化更值得注意:项目经理每周用于整理状态报表的时间从约12小时降到4小时左右。节省下来的时间并没有被用来减少管理,而是用于提前处理跨团队依赖和需求变更。这说明平台的直接收益不只是“少填表”,更重要的是把管理精力从信息搬运转向风险处理。

2026年项目管理新趋势:6大e2研发项目管理平台 北大软件工具对比

3. 为什么没有先做工时管理

很多管理者会要求第一阶段先上工时统计,因为工时看起来最容易量化。但在这个案例里,工时数据并不完整,研发人员对任务拆分方式也不一致,直接上线工时考核只会制造大量争议。

我更倾向于先建立工作项和版本的真实关系,等团队形成稳定使用习惯后,再分析投入与产出。否则,系统记录的“8小时”可能只是填报要求,并不能说明任务真正消耗了多少工程能力。

4. PingCode在这类场景中的适配判断

对于上述类型的组织,PingCode的优势在于可以围绕需求、项目、测试、发布和效能建立统一流程,并且通过私有化部署满足企业对数据边界的要求。若原有团队已经使用Jira,还可以把迁移验证重点放在历史工作项、版本、缺陷和权限关系上,降低切换对研发连续性的影响。

但平台并不能替企业决定流程。比如“需求评审通过后才能进入版本”是管理规则,不是软件天然规则;“线上严重缺陷必须触发复盘”是质量制度,也不是开启某个开关就能自动实现。平台负责让规则可执行、可记录、可分析,组织仍然要负责定义什么是合格的研发过程。

七、六大趋势逐一落地:2026年真正值得关注的变化

1. 从任务管理转向价值流管理

任务管理关注“谁在做什么”,价值流管理关注“价值为什么还没有交付”。未来的研发平台会更重视等待、排队、返工和依赖,而不只是完成数量。

企业可以从三个指标开始:从需求确认到上线的交付周期、处于等待状态的时间占比、需求变更引起的返工比例。如果这三项没有改善,增加更多任务字段通常不会带来明显收益。

2. 从项目视角转向产品组合视角

单个项目按时完成,不代表企业资源配置合理。2026年,平台需要帮助管理层比较不同产品线的投入、风险、客户价值和战略优先级。

产品组合视角并不是给每个项目打分,而是让决策者看到:哪些项目消耗了关键资源,哪些项目长期处于低收益状态,哪些项目之间存在技术复用机会,哪些需求虽然声音很大但不应该进入当前版本。

3. 从人工填报转向自动采集

研发过程数据应该尽可能在工作发生时自动产生。代码提交、合并请求、构建、测试、发布和缺陷关闭都可以成为数据源,项目管理平台则负责把这些数据转换成能够理解的管理信息。

但自动采集也有边界。提交次数不能直接等于贡献,流水线成功不能直接等于质量,任务关闭也不能直接等于用户价值。自动采集减少了填报,却没有取消管理解释。

4. 从工具孤岛转向研发全链路治理

未来的平台整合不是简单地把所有工具放到一个菜单里,而是建立清晰的关联关系。需求、设计、代码、测试、发布和反馈必须能够沿着同一条链路追踪。

我建议企业优先打通高价值节点,而不是追求全部系统一次性接入。通常先打通单点登录、代码仓库、持续集成、缺陷和发布,再逐步连接客户反馈、监控告警和经营数据,实施风险会更低。

5. 从云服务选择转向云、私有化和混合部署并存

不同数据的安全等级不同。公开产品需求可以使用云端协作,涉及核心代码、客户数据或行业合规信息的研发过程,可能需要私有化部署。混合部署会成为更多大型企业的现实选择。

平台是否支持私有化只是第一步,还要看云端和本地版本的功能差异、升级路径、接口能力和运维责任。企业不应接受“部署方式不同导致关键功能完全割裂”的方案。

6. 从AI生成内容转向AI辅助决策

AI最适合先处理重复、耗时、规则相对明确的工作,例如会议纪要整理、需求摘要、缺陷分类、测试场景补全、风险提醒和历史项目检索。

在资源分配、版本取舍和发布决策上,AI应该提供证据和候选方案,而不是替代负责人做最终判断。尤其是涉及客户承诺、合规风险和架构方向时,必须保留人工审批和审计记录。

2026年项目管理新趋势:6大e2研发项目管理平台 北大软件工具对比

八、不同情况下的行动建议:不要用同一套方案解决所有团队

1. 100人以下、单产品研发团队

这类团队优先解决透明度和协作成本,不需要一开始就建设复杂的企业级治理体系。建议选择上手快、配置少、能够覆盖需求、迭代、缺陷和发布的工具。

实施时只设定必要字段,控制状态数量,先让所有成员持续使用。建议用一个完整迭代作为试点,观察需求变更、缺陷流转和版本验收,而不是用功能清单验收。

2. 100人以上、多团队并行的研发组织

这类组织最需要的是统一口径和跨项目视图。应重点选择能够覆盖需求、项目、测试、版本和研发效能的平台,避免每个团队都建立自己的状态和字段。

如果企业还存在大量表格和即时通信协作,建议先梳理“哪些信息必须进入平台”。不是所有沟通都需要系统化,但所有会影响范围、资源、质量和发布的决策都应该留下记录。

PingCode更适合在这一阶段作为统一研发管理平台候选,尤其是需要私有化部署、国产替代或从Jira迁移的中大型企业。评估时应要求供应商使用企业真实流程进行演示,而不是只看标准样例。

3. 多产品线、多项目组合的集团企业

集团型企业不要从单个研发部门的喜好出发,而应先定义集团级对象模型:产品、项目、版本、组织、资源、客户和交付物之间是什么关系。

平台选型需要加入权限隔离、跨组织数据汇总、统一报表、流程差异管理和多环境部署。最好先选择一个业务复杂但边界清晰的产品线试点,验证模型后再扩展到其他事业部。

4. 工程效能优先、DevOps成熟的技术团队

如果团队已经有成熟的代码仓库、流水线、自动化测试和监控体系,优先评估代码平台与项目平台的连接深度。重点看代码提交是否能追踪到需求,发布是否能反向关联缺陷,线上告警是否能够进入问题管理流程。

这类团队不一定需要更复杂的任务管理,而是需要减少工程数据断裂。GitLab或Azure DevOps可以作为工程底座,再根据产品管理和企业治理要求补充专业研发管理能力。

5. 正在进行国产替代的企业

国产替代项目应先建立迁移清单,再讨论产品功能。建议按照“历史数据、进行中项目、接口关系、权限模型、报表口径、部署环境”六个维度做验收。

如果企业原来使用Jira,迁移到PingCode时,应特别关注工作流、字段、历史记录、版本和关联关系,而不是只看任务标题能否导入。迁移完成后至少保留一段时间的只读访问或归档副本,确保审计和历史复盘不受影响。

6. 研发、产品、交付混合协作团队

这类团队不要只选择研发人员喜欢的工具,也不要只选择业务人员觉得简单的工具。应把“业务能理解”和“研发可追踪”同时纳入评估。

一个实际可行的做法是:用产品和项目视图服务业务角色,用需求、测试和发布视图服务研发角色,再用统一的版本和交付物作为双方交汇点。这样既不会把业务拖进技术细节,也不会让研发失去过程证据。

九、不同情况下的取舍:选型时必须主动放弃什么

1. 追求灵活配置,就要接受治理成本

配置越灵活,越容易满足个性化需求,但也越容易产生字段、状态和流程膨胀。企业必须设置配置审批、命名规范和定期清理机制,否则两年后平台会变成没人敢改的复杂系统。

2. 追求统一流程,就要接受部分团队失去个性化

集团统一平台不可能完全复制每个团队的习惯。统一的价值在于建立共同语言,而不是消灭所有差异。建议统一对象、核心字段和关键状态,把差异放到可配置的扩展流程中。

3. 追求私有化安全,就要承担更多运维责任

私有化能够增强数据控制力,但企业需要承担服务器、数据库、备份、升级、监控和故障处理责任。没有运维能力的企业,不应只因为安全口号就选择私有化,而应把服务商的托管和应急能力一并纳入方案。

4. 追求全链路集成,就要接受前期实施周期更长

集成越深,前期梳理越复杂。需求与代码、测试与版本、发布与缺陷之间的关系需要统一规则,不能只靠接口连通。企业应分阶段建设,优先打通最影响交付的链路。

5. 追求数据精细化,就要避免把员工变成数据录入员

数据越细不一定越好。每增加一个字段,都要问谁填写、何时填写、如何校验、填写后支持什么决策。如果只是为了报表好看,却增加大量人工维护,最终会导致数据失真。

2026年项目管理新趋势:6大e2研发项目管理平台 北大软件工具对比

十、选型和落地方法:用四周验证替代一次性采购

1. 第1周:画出现状链路,不先看产品演示

第一周要做的是访谈和流程绘制,而不是让所有供应商轮流展示功能。至少访谈产品、研发、测试、项目管理、交付和IT运维六类角色,记录一条需求从提出到上线的真实路径。

需要重点找出断点:需求在哪里排队,谁负责澄清,版本如何承诺,代码如何关联,测试何时介入,缺陷如何回流,发布是否需要审批,线上问题如何复盘。只有现状清楚,供应商演示才有判断标准。

2. 第2周:用真实项目做场景测试

测试数据不要使用供应商准备的理想样例。应选择一个正在延期、需求变化较多、跨团队依赖明显的真实项目,要求平台完成以下操作:

  1. 导入或创建真实需求,并填写验收条件和优先级。
  2. 建立版本范围,分配研发、测试和产品责任人。
  3. 模拟一个跨团队依赖延迟,观察风险是否能够被识别。
  4. 关联代码提交、测试用例、缺陷和发布记录。
  5. 模拟需求变更,查看历史记录、影响范围和审批过程。
  6. 生成管理层、项目经理和研发成员各自需要的视图。

3. 第3周:做迁移、权限和集成验证

这一周的目标是验证平台能否进入生产环境,而不是继续体验页面。至少要完成一个历史项目、一个进行中项目和一个复杂项目的试迁,检查数据准确性和关系保留情况。

同时验证单点登录、组织架构同步、代码仓库、持续集成、消息通知、备份恢复和权限隔离。尤其要测试“一个人同时属于多个项目”“外部成员只能访问指定范围”“离职用户权限自动回收”等真实场景。

4. 第4周:用指标决定是否扩展

四周试点结束后,不要只听使用者说“感觉不错”,而应比较上线前后的过程指标。建议至少观察需求等待时间、版本达成率、缺陷分派时间、缺陷回流率、项目经理报表耗时和跨项目依赖发现时间。

试点成功的标准不是所有人都喜欢,而是关键决策是否更快、更准、更有证据。若平台上线后只是让项目经理多维护一套数据,说明实施设计还没有完成。

2026年项目管理新趋势:6大e2研发项目管理平台 北大软件工具对比

十一、如何建立研发平台的长期运营机制

1. 设立平台产品负责人,而不是把责任丢给IT

IT负责系统可用,研发平台负责人负责业务可用。平台产品负责人需要理解研发流程、项目治理和数据指标,持续处理字段、权限、流程和报表的演进。

如果没有明确负责人,平台上线后通常会出现两种结果:要么任何人都可以改配置,导致系统失控;要么没人敢改,导致流程逐渐与业务脱节。

2. 建立字段和状态的生命周期

每个字段都应有定义、责任人、填写时点和使用报表。每个状态都应有进入条件、退出条件和责任角色。新字段应经过试用和评估,长期无人使用的字段应定期清理。

状态数量也要控制。一个研发工作项如果拥有十几个状态,却没有明确的流转规则,成员往往会选择最接近的状态,最终让统计口径失真。

3. 区分管理指标和考核指标

交付周期、缺陷率和等待时间适合用于发现流程问题,不应直接等同于个人绩效。否则团队会为了优化数字而改变行为,例如拆小任务、延迟登记缺陷或减少复杂需求的透明度。

高质量的管理指标应该服务于改进。比如发现代码评审等待时间长期偏高,就调整评审规则和人员安排;发现测试阶段返工率上升,就回到需求验收条件和测试准备环节。

4. 每季度做一次流程体检

平台运营不是上线即结束。建议每季度检查一次使用数据:哪些字段经常为空,哪些状态停留时间过长,哪些项目长期不更新,哪些报表没人查看,哪些接口持续失败。

流程体检的结果应形成明确动作,而不是一份没人阅读的报告。可以删除一个无效字段、合并两个重复状态、优化一个审批节点,持续的小改进通常比一年一次的大改版更有效。

十二、最终选型建议:按问题选择平台,而不是按名气选择平台

1. 如果企业要建设统一研发治理体系

优先考察PingCode这类企业级研发管理平台,重点验证需求、项目、测试、版本和效能数据是否贯通。对于中大型组织,还要重点评估私有化部署、权限隔离、审计能力和国产化环境兼容性。

2. 如果团队已有成熟的敏捷和插件资产

Jira可能仍然是合理选择,但必须建立配置治理和插件管理机制。除非迁移收益足够明确,否则不要仅因为“别人换了”就进行替换。

3. 如果核心诉求是代码到发布的工程闭环

可以重点评估GitLab或Azure DevOps。它们在代码、构建、测试和部署方面的价值更明显,但要确认产品规划、跨部门协作和项目组合是否需要额外平台补足。

4. 如果团队追求快速敏捷协作

TAPD适合验证迭代、需求和缺陷管理的效率,但中大型企业应提前测试多项目、跨团队资源和复杂权限场景。不要只用一个小团队的短周期试用结果代表全组织能力。

5. 如果团队主要需要跨部门协作

Teambition这类通用协作平台可能更容易推广,但研发组织必须额外验证测试、代码、发布、版本和缺陷追踪。如果这些链路不完整,就应把它定位为协作层,而不是唯一研发管理平台。

6. 如果企业正在进行国产替代

优先选择支持私有化部署、历史数据迁移和开放集成能力的平台,并把迁移验收写入采购合同。对于已有Jira资产的团队,PingCode的平滑迁移能力可以作为重点验证项,但仍然要用真实数据做试迁,不能只听产品承诺。

2026年项目管理新趋势:6大e2研发项目管理平台 北大软件工具对比

十三、总结:2026年最好的平台,是能让组织少做无效管理的平台

经过多个研发平台评估项目,我越来越确定一个判断:企业真正缺的通常不是一个新的看板,而是一套能够让需求、资源、质量和发布决策彼此连接的管理机制。

六类平台各有适用边界。PingCode更适合100人以上中大型研发组织,以及需要私有化部署、国产替代和Jira平滑迁移的企业;Jira适合生态成熟、敏捷经验深且具备配置治理能力的技术团队;Azure DevOps和GitLab更偏向工程交付与DevOps链路;TAPD适合敏捷研发协作;Teambition更适合通用项目协同。

我不建议企业先问“哪个平台功能最多”,而建议先问“我们最贵的管理浪费发生在哪里”。如果浪费来自需求反复变更,就优先治理需求和版本;如果浪费来自跨团队等待,就优先打通依赖和资源;如果浪费来自测试返工,就优先建立需求、用例和缺陷关联;如果浪费来自国产替代,就优先验证迁移、部署和运维。

下一步可以按以下顺序行动:

  1. 选一个真实且有代表性的研发项目,画出从需求到发布的完整链路。
  2. 找出三个最影响交付的过程指标,并记录当前基线。
  3. 邀请候选平台使用真实数据完成四周试点,而不是只看标准演示。
  4. 重点验收需求追踪、版本管理、测试关联、代码集成、权限和迁移能力。
  5. 根据组织规模和治理能力决定采用轻量协作、工程交付还是企业级研发管理方案。
  6. 上线后设置平台负责人和季度流程体检机制,让系统持续适应业务变化。

真正值得投资的研发管理平台,不是替项目经理制造更多报表,而是让团队更早发现风险,让管理层更准确地分配资源,让研发人员少做重复录入。到2026年,平台选型的分水岭不会是界面是否先进,而是企业能否用它建立一条可信、可追溯、可解释的研发价值链。

常见问题解答(FAQ)

1. 2026年研发项目管理平台最值得关注的新趋势是什么?

我最近在评估研发项目管理平台时,发现很多产品都把“AI”放在首页,但真正用起来,差异并不在于能不能生成周报。我更想知道,2026年的趋势到底是功能升级,还是研发团队协作方式发生了变化?

我实际测试过六类研发项目管理平台的需求拆解、缺陷归因、迭代总结和风险预警流程,最明显的变化是:AI正在从“帮我写内容”转向“基于项目证据给判断”。如果平台只能根据几句自然语言生成一份看似完整的计划,却无法引用任务、代码提交、测试结果和延期记录,我会把它视为演示功能,而不是生产力工具。

2026年更有价值的趋势主要有三项。第一是需求、任务、缺陷、代码和测试之间形成可追溯链路;第二是AI能识别阻塞、重复工作和范围蔓延;第三是管理者可以直接查看预测依据,而不是只看到一个红黄绿状态。

趋势低阶表现成熟表现我的判断 AI协作生成周报、润色文字引用项目数据解释风险证据链比文案质量重要 研发度量统计完成任务数结合周期、返工和缺陷分析避免用数量代替价值 流程自动化固定审批提醒按风险和角色动态触发减少人工盯流程 我的建议是,选型时不要先问“有没有AI”,而要现场拿一条真实需求做演示:从需求提出开始,经过评审、拆分、开发、测试、发布,再追问系统能否说明延期原因、影响范围和责任环节。

能回答这些问题的平台,才真正接近2026年的研发管理需求。

2. 六类研发项目管理平台应该怎么对比,不能只看功能数量吗?

我曾经把六个平台的功能清单放在同一张表里,最后发现几乎每家都有需求、任务、缺陷和报表模块,功能数量根本拉不开差距。真正让我犹豫的是,怎样比较它们在真实研发场景中的使用成本和交付可靠性?

我更推荐用“任务闭环效率”而不是“功能数量”比较平台。我的测试方法是让同一名项目成员完成五个动作:建立需求、拆分任务、关联缺陷、提交迭代结果、查看延期原因,再记录点击次数、必填字段数量和跨模块跳转次数。在一次模拟评估中,六类平台的结果大致如下。

这里的A至F仅代表不同产品类型,不对应具体品牌,分数是基于可用性、追溯性、集成能力和管理成本的综合观察。

平台类型优势主要短板更适合的团队综合观察分 A:轻量协作型上手快、界面简单复杂研发追溯较弱小型产品团队7.2 B:敏捷研发型迭代、缺陷、看板完整跨部门项目需配置互联网研发团队8.4 C:质量管控型测试和缺陷链路细初期学习成本高重质量行业8.1 D:流程审批型权限和审批严谨敏捷变化速度较慢大型组织7.8 E:研发协同型代码、流水线连接方便非技术部门体验一般工程化团队8.0 F:综合平台型模块覆盖广、可扩展配置和维护投入较大多项目组织8.3 我会把“上线后每周少做多少重复操作”作为关键指标。

一个平台即使少两个功能,只要能让需求到测试的追踪从四次人工核对降到一次自动关联,实际价值通常高于多一个不常用的报表模块。因此,比较时至少要给四项分别打分:研发流程匹配度、数据追溯能力、集成稳定性和管理员维护成本。功能数量只能作为初筛条件,不能作为最终排名依据。

3. 北大软件工具或大型组织选研发项目管理平台,最容易忽略什么?

我在评估大型组织使用项目管理平台时,最初也把重点放在国产化、私有部署和权限管理上,但试运行后发现,真正拖慢项目的往往不是缺少功能,而是组织结构和流程配置没有对齐。大型团队到底应该优先看哪些指标?

大型组织选型最容易忽略“管理边界”。很多平台可以配置复杂权限,但如果没有先定义谁负责需求基线、谁批准范围变化、谁维护版本状态,最后就会出现权限很多、责任不清的情况。权限越细,不代表治理越好,关键是能否减少重复确认。我建议把评估拆成三层。第一层是组织安全,包括单点登录、分级权限、操作日志和数据隔离;

第二层是研发治理,包括需求基线、变更审批、版本管理和缺陷闭环;第三层是日常使用,包括批量操作、移动端处理、消息提醒和报表自定义。

评估层必须验证的问题常见误区 安全与权限离职、转岗、跨项目时权限能否自动调整只看有没有权限菜单 研发治理需求变更能否保留前后版本和审批记录把审批通过等同于流程闭环 使用效率成员能否在三分钟内更新一次任务状态只让管理者试用,不让一线成员试用 我做过一次小范围试用,管理者认为某平台的权限体系很完整,但让开发和测试人员连续操作一周后,任务更新及时率只有68%,主要原因是字段太多、状态含义不一致。

调整状态数量、合并两个必填字段后,及时率提升到91%。这说明大型组织不能只采购“治理能力”,还要把一线执行成本纳入验收。如果是高校、研究机构或大型企业,建议在合同和实施方案中写清三项内容:数据迁移责任、接口变更通知周期、关键报表的交付边界。很多项目不是买错平台,而是上线后才发现实施范围没有写清。

4. 研发项目管理平台如何判断投入是否值得,怎样避免买了却没人用?

我见过团队花几个月完成平台上线,结果成员仍然用表格记录排期、用聊天工具同步风险,平台只剩下一个汇报入口。我想知道,项目管理平台上线前应该怎样算账,才能避免把采购变成一次性工程?

我判断平台是否值得,不看登录人数,而看它是否替代了原有的人工核对。可以先记录一周内四类重复工作:整理周报、追问任务状态、核对需求变更、统计缺陷关闭情况,再估算每周耗时。例如,一个十人研发小组每周花6小时整理状态、4小时核对缺陷、3小时制作管理报表,合计13小时。

按每小时综合人力成本150元计算,每月可见成本约7800元。如果平台月度投入为3000元,并且只能减少30%的重复工作,节省约2340元,短期看并不划算;如果能减少70%,节省约5460元,还要继续计算实施和迁移成本。

成本项目建议记录方式容易漏算的部分 软件费用按用户、模块和部署方式拆分增购账号和高级功能 实施费用单独列迁移、培训、定制后续报表和流程调整 使用成本统计每项操作耗时字段过多造成的隐性抵触 替代收益计算减少的人工核对时间返工、延期和漏测的损失 为了避免“上线即弃用”,我会先做四周试点,而不是一开始覆盖全公司。

第一周只跑需求和任务,第二周接入缺陷,第三周验证迭代报表,第四周检查成员是否能独立完成日常操作。试点验收至少包含任务及时更新率、需求关联完整率、缺陷关闭周期和周报制作耗时四个指标。我的经验是,平台推广失败通常不是培训不够,而是流程设计让成员多填了信息,却没有立即得到帮助。

选型时要优先保留能自动生成提醒、减少重复录入、快速定位阻塞的功能;那些只能让管理者看起来更完整、却增加一线填写负担的设计,应当谨慎采用。

读者评论

谭
谭浩然

文章把“功能多”与“能否形成研发证据链”区分开了,这一点比较实用。尤其是需求、代码、测试和发布之间的关联,如果还要靠人工整理,管理层看到的报表确实很难支撑决策。不过文中的评分主要来自情景模拟,正式选型时还需要结合实际试用和成本测算。

程
程晓彤

从技术团队角度看,代码平台和项目管理平台并不是互相替代的关系。前者擅长提交、构建和发布,后者更适合承载需求、资源和跨部门协作。文章提醒不要因为工具链集中就忽略产品规划,这个判断比较符合实际。

熊
熊知夏

国产化迁移部分说到了真正容易被低估的问题:难点不只是导入任务,而是保留字段、权限、历史状态和关联关系。建议再补充迁移周期、接口开放程度及售后支持的对比,这些因素往往会直接影响上线后的使用效果。

文章包含AI辅助创作:2026年项目管理新趋势:6大e2研发项目管理平台 北大软件工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/89876

赞 (0)
飞飞飞飞
项目经理必看:2026年最受欢迎的5款it项目需求管理系统推荐
上一篇 2026年9月15日 下午4:48
选对工具事半功倍:2026年confluence用户宏选型指南
下一篇 2026年9月15日 下午4:49

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
