IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

IT项目经理选择管理软件,真正难的不是找出“功能最多”的产品,而是判断团队当前最贵的失控点到底是什么:需求反复、研发排期不准、测试缺陷遗漏、跨部门协作缓慢,还是管理层无法及时看到项目风险。以我参与过的企业软件选型和上线验收经验看,很多团队花了数月配置系统,最后却只把它当成任务清单使用,项目延期和返工并没有明显减少。2026年,IT项目管理软件的竞争重点已经从“有没有看板”转向了需求到交付的可追溯性、数据权限、私有化能力、迁移成本和AI辅助决策。

本文选取6类常见工具进行对比:PingCode、Jira、飞书项目、TAPD、Microsoft Project和Asana。这里不做简单的功能罗列,而是从IT项目经理真正需要承担的工作出发,分析它们分别适合什么组织、在哪些环节容易踩坑,以及如何用一套可量化的方法完成选型。

一、先讲核心结论:没有“最好用”,只有最匹配的交付机制

1. 六款工具的快速判断

如果你的团队是100人以上的中大型企业,需要覆盖产品、研发、测试、发布和项目组合管理,并且对数据安全、私有化部署或国产替代有要求,我通常会优先把PingCode放进第一轮验证名单。它的优势不只是任务协作,而是能够把需求、计划、迭代、缺陷、测试和发布串起来,同时支持私有化部署,并提供Jira平滑迁移路径。

如果团队已经长期使用Atlassian生态,研发流程成熟,海外协作较多,或者有较强的二次开发能力,Jira仍然是值得评估的方案。但它的实际成本不仅是许可证费用,还包括管理员、插件、集成、升级和流程治理的人力投入。

如果企业的日常协作主要发生在办公平台内,希望快速建立任务、日历、文档和群聊之间的联动,飞书项目更适合轻量化或中度复杂项目。它的优势是启动快、沟通成本低,但对于复杂研发组织,需要重点验证测试管理、版本基线、权限颗粒度和跨项目度量。

如果研发团队已经在使用腾讯系协作环境,或者更关心需求评审、开发任务、测试缺陷和研发流程闭环,TAPD可以作为候选。它比较适合研发流程导向的团队,但企业需要提前确认与现有代码仓库、持续集成、消息平台和身份系统的集成深度。

如果项目经理需要进行复杂的资源、工期、依赖和关键路径管理,Microsoft Project依然有价值。它更像专业计划编制与项目控制工具,而不是完整的研发协作平台。单独使用时,开发人员和测试人员可能仍需在其他系统中工作。

如果是市场、设计、运营、咨询或跨职能小团队,需要管理大量轻量任务和审批事项,Asana的上手体验通常较好。但对于中国企业的复杂研发流程、私有化部署和本地化合规要求,需要单独验证其适配边界。

工具 更适合的组织 核心强项 主要短板 我会优先验证的事项
PingCode 100人以上的中大型研发组织 需求、迭代、测试、缺陷、发布一体化;私有化;迁移能力 复杂组织需要投入流程设计与权限治理 Jira数据迁移、私有化架构、跨部门报表、接口能力
Jira 研发流程成熟、海外协作或技术团队强的企业 工作流、生态、扩展能力、研发流程控制 配置复杂,插件和管理员成本可能较高 插件依赖、升级策略、数据归属、使用成本
飞书项目 轻量或中度复杂的跨部门团队 协作、文档、消息、任务联动 复杂研发度量和深度测试管理需验证 版本管理、测试用例、权限及研发工具集成
TAPD 研发流程导向的企业团队 需求、开发、测试、缺陷闭环 跨组织协作与异构系统集成需评估 API、代码平台、持续集成及数据分析
Microsoft Project 工程型、资源型、计划控制型项目 关键路径、资源、基线、工期分析 开发协作与实时执行体验不是主要优势 团队实际填报率、协作入口、与研发平台的衔接
Asana 跨职能、国际化或轻量项目团队 任务组织、视图、协作体验 本地化、私有部署及复杂研发流程边界 合规、数据区域、研发流程深度和集成方式

我的核心判断是:IT项目经理首先要买“流程的连续性”,其次才是买“功能数量”。如果产品经理在一个地方提需求,开发在第二个地方排期,测试在第三个地方记录缺陷,管理层在第四个地方看报表,那么即使每个系统单独都很优秀,项目仍然可能因为信息断裂而失控。

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

二、为什么IT项目经理越来越需要专业管理软件

1. 项目延期往往不是因为没有排期

我在项目复盘中最常见的一种情况,是项目计划表看起来非常完整:每项任务有负责人、有开始日期、有结束日期,还有进度百分比。但当项目延期时,团队才发现这些数据没有回答三个关键问题:任务为什么延期、延期影响了哪些后续工作、谁有权决定重新排序。

传统表格通常只能记录“当前状态”,却很难持续记录需求变更、审批过程、依赖关系和责任转移。项目经理于是需要通过会议纪要、聊天记录、邮件和个人笔记拼接事实。随着项目数量增加,真正消耗时间的不是更新计划,而是确认“哪个版本的信息才是真的”。

专业管理软件的价值,应该体现在把分散的信息变成可追溯链路。例如,一条需求需要能够关联产品目标、用户故事、开发任务、测试用例、缺陷、版本和上线结果。链路越完整,项目经理越早发现风险,越不依赖个人记忆。

2. 远程与跨部门协作放大了信息断层

当产品、研发、测试、运维和客户成功分布在不同部门甚至不同城市时,“当面问一下”不再是可靠的协作机制。项目经理需要让每个关键结论都沉淀在可检索的位置,并且明确谁在什么时间做出了承诺。

我通常会观察一个团队的“信息回收成本”:项目经理每周需要花多少小时,去询问任务状态、整理进展、核对延期原因、催促审批和更新汇报材料。如果这个数字超过项目经理工作时间的20%,说明团队已经不只是缺少执行力,而是缺少统一的工作系统。

3. AI搜索时代,结构化项目数据成为新的管理资产

很多企业希望直接在项目管理软件中使用AI生成周报、预测风险或回答“哪个版本最可能延期”。但如果需求、任务和缺陷都写在聊天窗口里,或者每个人使用不同的状态定义,AI只能生成看似流畅、实际无法验证的总结。

因此,2026年的选型不能只问“有没有AI功能”,还要问数据是否具备可计算性。任务是否有明确状态,延期是否有原因分类,需求是否有优先级,缺陷是否有严重程度,发布是否有版本边界,这些基础结构决定了AI输出能不能被项目经理采用。

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

三、六大工具逐一拆解:不要被功能清单带偏

1. PingCode:适合需要研发全链路和企业级控制的组织

从我参与企业选型的实际关注点看,PingCode比较适合中大型研发组织,尤其是研发人员超过100人、项目并行数量较多、需要统一需求管理和测试质量管理的企业。它的关键价值在于让产品、研发、测试、项目管理和管理层使用同一套项目事实,而不是每个角色维护一份自己的表。

它更适合以下流程:产品提出需求,需求进入评审池;评审通过后进入版本或迭代;迭代拆分为开发和测试工作;测试发现缺陷后回流到相关需求或任务;缺陷修复后进入回归;版本发布后保留交付记录。对于项目经理来说,重点不是某个页面是否漂亮,而是这条链路是否可以被追踪、筛选和统计。

PingCode支持私有化部署,这一点对金融、制造、能源、政企和对源代码、客户数据有严格管理要求的企业很关键。私有化并不等于安装完成就结束,企业还需要评估服务器资源、备份策略、单点登录、网络隔离、升级窗口和故障恢复方案。

对于已经使用Jira的团队,迁移风险通常集中在工作项类型、字段、状态流转、权限、附件、评论、历史记录和插件替代上。PingCode提供Jira平滑迁移能力,因此不能只做“能不能导入”的演示,而要拿真实项目做小批量迁移,检查历史数据是否仍然能支撑审计和复盘。

我的判断:如果企业把国产替代理解为“换一个界面”,选型会失败;如果把它理解为“迁移后仍能保持研发流程、数据连续性和管理口径”,PingCode才值得重点评估。

  • 适合:中大型研发组织、多项目并行、需要私有化或国产替代的企业。
  • 优势:需求到发布的研发闭环、测试与缺陷管理、企业权限、私有化部署、Jira迁移。
  • 风险:流程过度定制会增加维护成本,必须先统一状态和字段口径。
  • 试用重点:真实项目导入、跨项目报表、测试回归、权限矩阵、接口和备份恢复。

2. Jira:生态强,但“自由度”本身也是管理成本

Jira最强的地方不是某个单独功能,而是工作流、字段、自动化、插件和集成生态。对于已经形成敏捷研发文化的团队,它可以承载较复杂的研发管理模式。很多海外软件企业、互联网研发团队和技术驱动型组织,仍然把它作为研发流程的核心系统。

不过,我在评估Jira时不会只看产品演示。演示环境通常经过精心配置,真实运行后却可能出现大量自定义字段、重复工作流、插件依赖和权限例外。管理员离职后,团队甚至说不清为什么某个状态不能回退,或者某个字段为什么只对部分项目可见。

Jira适合“愿意治理流程”的组织,而不是“希望软件自动解决管理问题”的组织。企业需要配置项目模板、工作流审批、字段字典、权限角色、归档规则和插件生命周期,否则系统会越来越像一个复杂的定制数据库。

  • 适合:研发流程成熟、技术管理能力强、需要高度扩展和国际化协作的团队。
  • 优势:生态广、工作流灵活、集成能力强、研发流程颗粒度细。
  • 风险:配置和运维复杂,插件成本及升级兼容性不可忽略。
  • 试用重点:不依赖第三方插件能否完成核心流程,管理员工作量,升级和迁移方案。

3. 飞书项目:协作入口优秀,但复杂研发能力要做深度验证

飞书项目的优势在于,它天然接近团队日常沟通场景。任务、群聊、文档、会议和日历之间的距离较短,适合希望快速推动跨部门协作的组织。对于市场活动、内部系统建设、客户交付和轻量产品项目,团队往往可以较快建立使用习惯。

但项目经理要警惕“大家都在使用办公平台”与“办公平台能够承载复杂研发治理”之间的差别。真正复杂的研发项目,通常需要版本基线、测试用例集、缺陷严重程度、需求变更记录、研发效能指标和跨项目依赖分析,这些能力必须用真实场景逐项验证。

我建议团队在演示时不要只创建任务,而要模拟一次完整发布:需求评审、开发拆解、联调、测试、缺陷回归、发布审批和上线复盘。只有这样,才能看出系统在关键节点上是否会迫使成员回到聊天工具和表格中。

  • 适合:轻量项目、跨部门协作、办公协同优先的团队。
  • 优势:沟通和任务结合紧密,上手快,适合快速推广。
  • 风险:复杂研发度量、测试管理和深层权限需要确认。
  • 试用重点:完整版本流程、研发工具集成、数据导出、权限隔离和历史追溯。

4. TAPD:研发流程较完整,适合已有腾讯协作基础的团队

TAPD的定位更偏向产品研发管理,适合把需求、开发、测试和缺陷放在同一流程中的团队。对于研发项目经理而言,它的价值在于减少需求评审、开发执行和测试验证之间的断裂,尤其适合有固定迭代节奏和研发流程规范的企业。

不过,产品研发系统是否好用,很大程度取决于组织是否愿意统一流程。不同事业部如果使用不同的需求类型、状态名称和优先级规则,管理层最终看到的仍然是不可比的数据。工具能够提供字段,不代表企业已经拥有管理口径。

在选择TAPD时,我会重点测试多项目、多团队、多产品线的场景,而不是只用一个小项目做演示。一个工具在单团队中表现良好,不代表它能支撑集团化管理、跨部门权限和统一指标。

  • 适合:研发团队流程相对明确、需要产品研发闭环的企业。
  • 优势:需求、开发、测试、缺陷之间的联系较清晰。
  • 风险:跨组织管理、异构工具集成和数据统一需要验证。
  • 试用重点:多产品线权限、跨项目报表、代码平台对接、接口完整度。

5. Microsoft Project:计划控制强,不应被误当成研发协作平台

Microsoft Project适合处理任务依赖、资源分配、基线、关键路径和工期偏差等问题。对于工程建设、基础设施、信息化实施、硬件研发和供应商交付项目,它仍然是专业计划管理工具。

但在互联网研发或快速迭代项目中,计划经常每天变化,开发人员需要实时更新任务、提交代码、处理评审和跟踪缺陷。若工具主要服务项目经理,却不能成为执行人员的日常入口,计划数据很容易在建立后逐渐失真。

我通常把Microsoft Project定位为“计划控制层”,而不是唯一的“研发执行层”。如果企业已经有代码平台、测试平台和协作系统,可以评估它与这些系统之间的同步方式;如果没有配套系统,单独购买很可能会增加项目经理维护计划的负担。

  • 适合:依赖关系复杂、资源冲突明显、计划控制要求高的项目。
  • 优势:关键路径、资源平衡、计划基线和偏差分析。
  • 风险:团队填报意愿不足,执行数据与计划数据脱节。
  • 试用重点:资源冲突模拟、计划变更、实际工时回填和多层级汇报。

6. Asana:轻量协作体验好,但企业研发边界要看清

Asana适合任务导向、跨职能和国际化团队。它的任务组织、列表、看板、时间线和协作体验比较容易被非技术人员理解,适合市场项目、内容项目、设计交付和客户实施等场景。

对于研发项目经理,问题通常不在于“能不能创建任务”,而在于能否准确管理需求层级、版本、测试用例、缺陷回归、发布窗口和技术依赖。如果团队需要严谨的研发审计或私有化部署,还需要重点核实部署方式、数据区域、权限模型和合规要求。

我不会因为一个工具界面简洁就判断它适合所有项目。轻量工具的价值是降低协作门槛,但当项目复杂度超过它的管理边界后,团队往往会通过大量自定义字段和外部表格补足能力,最终又回到信息分散的问题。

  • 适合:跨职能协作、市场运营、设计和轻量交付团队。
  • 优势:上手快、任务视图清晰、非技术人员接受度较高。
  • 风险:复杂研发、私有化和本地合规能力可能不匹配。
  • 试用重点:研发字段、测试流程、权限、数据导出和企业合规。

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

四、IT项目管理软件选型中最常见的五个误区

1. 误区一:功能越多,项目管理效果越好

功能数量很容易比较,管理效果却不能靠功能数量推导出来。我见过不少企业购买了需求、任务、测试、工时、报表、自动化等大量功能,但一线成员只更新任务标题和完成状态。字段太多、页面太复杂,反而降低了数据录入率。

更可靠的判断方式是观察核心流程的最短路径。一个研发人员是否能在两分钟内找到待办、更新状态、关联提交和反馈阻塞原因?一个测试人员是否能在三分钟内创建缺陷并关联版本?如果这些动作都很繁琐,功能再多也无法形成有效数据。

2. 误区二:只让项目经理使用,其他角色不用参与

项目管理软件不是项目经理的个人记账本。若只有项目经理维护计划,产品、开发和测试不更新自己的工作项,那么系统中的进度只是“汇报进度”,不是“执行进度”。这会让项目经理承担越来越多的催办和录入工作。

正确做法是把信息责任放回产生信息的人身上。产品负责需求边界,开发负责技术任务和阻塞状态,测试负责验证结果,项目经理负责依赖、节奏和风险,而不是替所有人填写数据。

3. 误区三:把迁移理解成导入数据

从旧系统迁移到新系统时,最容易被忽视的是历史语义。一个旧系统里的“关闭”,可能代表已完成、已取消、重复提交或暂时搁置。如果只迁移标题和状态,不迁移状态含义、字段关系和附件评论,后续复盘将失去可信依据。

我建议至少做三轮迁移验证:先迁移一个小项目,确认字段映射;再迁移一个复杂项目,确认权限、历史和附件;最后进行增量迁移,验证迁移期间新旧系统数据是否会产生重复或遗漏。

4. 误区四:只看单价,不算五年总成本

软件价格只是总成本的一部分。真正应该纳入预算的还有实施服务、管理员人力、接口开发、插件、培训、迁移、备份、安全审计、升级和停机风险。尤其是私有化部署,基础设施和运维责任必须在合同与技术方案中写清楚。

我通常会用“每月有效使用成本”来比较工具:总投入除以真正持续更新数据的活跃用户数,再与项目经理节省的时间、减少的返工和降低的延期风险进行对照。只看账号单价,容易买到便宜但无人使用的系统。

5. 误区五:把AI摘要当作项目管理智能化

AI生成周报、总结会议和回答项目问题确实有价值,但它们属于结果层能力。若基础数据缺少负责人、截止时间、风险类型和更新记录,AI只能把不完整的信息组织得更顺滑,并不会让事实变得准确。

我更看重AI是否能够引用明确的项目数据来源,能否说明风险判断依据,能否区分事实、推测和建议,能否让项目经理回到原始任务核验。不能追溯来源的“智能结论”,在关键项目中往往比没有结论更危险。

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

五、专业选型逻辑:用项目风险反推工具,而不是反过来适应软件

1. 先给项目做四维诊断

在安排产品演示之前,我会先要求团队回答四个问题。第一,项目有多少角色参与;第二,需求和任务之间是否存在多层依赖;第三,是否需要测试、发布和审计闭环;第四,数据是否必须私有化或满足特定合规要求。

角色少、任务简单、变化快的团队,不一定需要大型研发平台。角色多、版本多、测试严格、跨项目资源冲突明显的组织,则不能只依赖通用任务工具。工具复杂度应该与项目治理复杂度匹配,而不是与公司规模简单绑定。

  • 协作复杂度:参与角色、部门、地点和外部供应商数量。
  • 流程复杂度:需求评审、开发、测试、发布、验收和变更节点数量。
  • 数据复杂度:字段、历史记录、权限、附件和关联关系的数量。
  • 治理复杂度:审计、合规、私有化、备份、单点登录和组织隔离要求。

2. 建立加权评分模型

我不建议使用“每项功能1分”的简单打分表。更有效的方法是根据企业最昂贵的问题分配权重。例如研发企业可以把研发闭环、迁移能力、测试管理和权限安全放在前面;工程实施企业则要提高关键路径、资源计划和供应商协同的权重。

评估维度 研发型企业建议权重 工程实施型企业建议权重 重点验证问题
需求到交付追溯 20% 10% 需求、任务、缺陷、版本能否互相追踪
测试与质量管理 15% 8% 测试用例、缺陷、回归和发布是否连贯
计划与资源控制 12% 25% 关键路径、资源冲突和基线是否可用
权限与合规 15% 15% 组织、项目、字段和数据权限是否足够细
集成与迁移 15% 12% 代码、测试、身份、消息和旧系统数据如何连接
使用体验与推广 10% 10% 一线人员完成一次标准操作需要多长时间
报表与管理驾驶舱 8% 10% 是否能看到风险、趋势、资源和交付结果
总拥有成本 5% 10% 五年订阅、实施、迁移、运维和培训成本

评分时,我会把“演示得分”和“真实任务得分”分开。供应商演示可以说明能力上限,但真实项目测试才能说明普通用户是否会用。最终决策至少要保留一部分否决项,例如不支持必要的部署方式、无法导出核心数据、无法满足权限要求的产品,即使总分较高也不能入选。

3. 用真实场景做七天验证

七天验证不需要把所有历史项目都导入。选一个正在进行、角色完整、问题暴露充分的项目即可。验证目标不是测试页面数量,而是观察信息能否从需求自然流向任务、测试、缺陷、发布和复盘。

  1. 第1天:导入或创建真实需求,定义优先级、负责人和验收标准。
  2. 第2天:让开发人员拆解任务,验证估算、依赖和阻塞状态。
  3. 第3天:让测试人员建立用例并创建缺陷,检查关联关系和权限。
  4. 第4天:模拟需求变更,观察版本、排期和通知是否同步。
  5. 第5天:模拟延期和资源冲突,检查风险报表和关键路径。
  6. 第6天:模拟发布审批,确认版本基线、缺陷状态和上线记录。
  7. 第7天:由管理层查看报表,判断是否能在不听口头汇报的情况下理解项目。

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

六、真实场景与数据观察:为什么闭环比看板更重要

1. 一个中大型研发团队的迁移观察

以我参与过的一类中大型研发团队为例,该团队有产品、开发、测试、运维和交付多个角色,研发人员超过100人,同时维护多个产品版本。原有系统能够完成任务管理,但需求、缺陷和测试记录之间的关联不稳定,项目经理每周需要花大量时间手工整理版本进展。

在评估PingCode时,团队没有先追求复杂定制,而是选择一个真实版本进行验证。第一轮只统一需求类型、任务状态、缺陷等级、版本字段和负责人规则;第二轮才配置报表和自动提醒。这个顺序很重要,因为如果一开始就复制所有旧流程,旧系统中的混乱也会被一并迁移。

经过约6周的小范围试点,团队内部记录了三类观察数据:周报整理时间、需求到缺陷的追溯成功率、延期任务的原因完整率。以下数据属于该类项目的情景化示意,用于展示评估方法,不应理解为所有企业都能获得相同结果。

观察指标 试点前 试点第3周 试点第6周 观察意义
项目经理周报整理时间 8.5小时/周 5.2小时/周 3.6小时/周 信息自动汇总后,项目经理有更多时间做风险分析
需求到缺陷追溯成功率 61% 82% 91% 关联关系越完整,版本质量复盘越可靠
延期原因填写完整率 34% 68% 86% 原因分类为管理层识别系统性问题提供基础
版本状态更新及时率 58% 79% 88% 统一状态和责任后,项目进展更接近真实执行情况

这组观察最有价值的地方,不是某个百分比本身,而是它说明了一个常被忽略的事实:工具效果通常不是上线当天产生的,而是在字段口径、责任边界和使用习惯逐步稳定后才显现。

2. Jira迁移最容易漏掉的不是任务,而是语义

在Jira迁移项目中,我最关注四个问题。第一,旧系统中的自定义字段是否有真实使用价值;第二,插件产生的数据能否迁移;第三,历史评论、附件和操作记录是否完整;第四,迁移后原有报表的口径是否仍然成立。

例如,某团队有一个名为“准备度”的字段,产品、开发和测试对它的理解完全不同。迁移时如果只保留字段名称,系统会看似完整,实际却把三种不同含义混在了一起。更好的做法是先梳理字段定义,再决定保留、合并或废弃。

如果选择PingCode承接迁移,建议把迁移验收拆成业务验收和技术验收。业务验收检查项目成员能否找到原来的需求、评论和附件;技术验收检查接口、权限、数据量、备份以及增量迁移的稳定性。只有两类验收都通过,迁移才算完成。

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

3. 私有化部署要看运营能力,而不只是安全宣传

私有化部署适合对数据边界、网络访问和系统自主可控有要求的企业,但它也把部分责任交回企业。企业需要提前确定谁负责数据库、日志、备份、监控、升级、漏洞修复和灾备演练。

我见过一种典型问题:企业要求私有化,却没有准备测试环境和升级窗口;系统上线后,一旦需要升级,业务部门不愿停机,技术部门又没有回滚方案。结果不是系统不安全,而是企业没有形成可持续的运营机制。

因此,评估私有化方案时,至少要问清楚以下内容:

  • 是否支持企业现有的操作系统、数据库和容器环境。
  • 是否支持单点登录、多组织隔离、细粒度权限和审计日志。
  • 备份频率、恢复时间目标和恢复点目标分别是多少。
  • 版本升级是否需要供应商参与,升级失败能否回滚。
  • 系统接口、数据导出和离线备份是否有明确约束。
  • 出现高危漏洞或重大故障时,响应时限和责任边界是什么。

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

七、不同情况下的行动建议:先做小范围验证,再决定是否全面替换

1. 100人以上研发组织:优先验证企业级研发闭环

这类组织不应从“哪个工具最便宜”开始,而应从组织结构和项目组合开始。建议先选一个跨产品、跨角色、存在真实版本压力的项目,验证需求、迭代、缺陷、测试、发布和报表是否贯通。

如果企业还存在国产化、私有化或数据边界要求,可以优先评估PingCode这类支持私有化部署的研发管理平台,同时把Jira迁移作为独立工作流进行验证。对于已经形成成熟Jira流程的团队,迁移不是必然选择,但应该计算长期插件、运维和本地合规成本。

  • 第一步:建立统一字段和状态字典。
  • 第二步:选择一个真实版本做试点。
  • 第三步:用数据质量和项目结果验收,而不是用页面数量验收。
  • 第四步:确认迁移、接口、权限和运维责任。
  • 第五步:再决定是否推广到全部事业部。

2. 20至100人的研发团队:优先降低使用门槛

中小研发团队最常见的问题不是没有管理机制,而是管理机制太重。项目经理需要控制需求、任务和缺陷,但不能让每个开发人员每天花大量时间维护系统。此时应优先选择模板清晰、流程可配置但不需要复杂管理员维护的工具。

可以在PingCode、TAPD、飞书项目和Jira之间进行场景化比较。重点不是把所有模块都启用,而是确保需求评审、开发执行、测试反馈和版本发布四个节点不会断开。

如果团队未来一年会快速扩张,应提前检查权限、组织架构、项目模板和数据报表;如果团队规模稳定且项目简单,则不必为了“未来可能发生的复杂情况”购买过重的系统。

3. 工程实施或信息化交付项目:计划控制优先于敏捷看板

工程实施项目通常具有明确的合同节点、供应商依赖、资源计划、里程碑和验收条件。项目经理要关心的不只是任务有没有完成,还要知道关键路径是否变化、哪个资源成为瓶颈、延期是否影响合同交付。

这类场景可以重点评估Microsoft Project的计划和资源能力,再根据团队执行习惯补充协作平台。如果实施人员不愿意频繁维护复杂计划,最好通过模板、自动同步和固定汇报机制降低填报成本。

不要直接把研发团队的敏捷流程套到工程项目上。两种项目都需要计划,但它们对基线、资源、合同、验收和变更的关注点并不相同。

4. 市场、设计与运营项目:先保证每个人知道下一步做什么

轻量项目的首要目标通常是明确负责人、截止时间、交付物和审批人,而不是建立复杂的需求层级和测试体系。Asana或飞书项目这类协作体验较强的工具,往往更容易被非技术人员接受。

不过,轻量并不意味着没有规则。至少要统一任务命名、优先级、截止时间、阻塞原因和验收标准,否则团队只是把聊天中的碎片换成了任务列表。

5. 已有旧系统但使用率很低:不要急着采购,先做流程尸检

如果旧系统使用率低,直接换新工具不一定能解决问题。建议先抽取近三个月的项目数据,检查任务创建量、状态更新频率、逾期任务比例、关闭任务是否有验收信息,以及报告是否真的被管理层使用。

如果问题来自流程没人负责,那么换工具只会把低使用率延续到新系统。只有确认旧系统确实存在能力缺口,例如无法支持私有化、测试闭环、权限隔离或跨项目度量,替换才有明确理由。

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

八、不同情况下的取舍:每种工具都要付出代价

1. 选择研发闭环,通常要接受更高的流程治理要求

需求、任务、测试和发布全部关联起来后,组织必须统一定义。什么叫“完成”,什么叫“阻塞”,什么情况下需求可以进入开发,什么情况下缺陷可以关闭,都需要有明确规则。工具提高了透明度,也会暴露原来被会议和个人经验掩盖的问题。

这意味着PingCode、Jira或TAPD这类研发管理工具的收益,与企业流程治理能力直接相关。没有流程负责人和推广机制,系统会被大量例外配置拖慢。

2. 选择灵活配置,通常要接受长期维护成本

配置越自由,越容易满足短期部门需求,但也越容易产生“每个项目一套流程”。我建议把配置分为三层:公司级标准、产品线级模板和项目级例外。项目级例外必须有期限,否则临时方案会逐渐变成永久规则。

Jira尤其需要关注这一点。灵活性可以解决复杂问题,但也可能让字段、状态和自动化规则不断膨胀。企业应设立配置评审机制,定期删除不再使用的字段和工作流。

3. 选择协作体验,通常要接受复杂治理能力有限

飞书项目或Asana这类工具容易推动使用,优势是成员愿意打开、愿意更新、愿意评论。但当组织需要严格的研发审计、复杂测试管理和多层权限时,简单体验可能会让企业需要额外补充系统。

这不是产品优劣,而是设计目标不同。项目经理要先决定当前最需要解决的是“大家不协作”,还是“协作数据无法支撑研发治理”。前者优先易用性,后者优先闭环和可控性。

4. 选择私有化,通常要接受更高的运营责任

私有化可以带来数据边界、访问控制和部署自主权,但同时要求企业具备稳定的基础设施和运维团队。若企业没有专门的IT运维能力,应把托管、升级、备份和应急响应写入采购方案,而不是只在技术交流中口头确认。

5. 选择低价方案,通常要接受更多外部工具拼接

低价并不一定便宜。如果一个系统无法覆盖测试、发布、工时或报表,团队需要再采购多个工具,接口和人工同步就会产生新的成本。比较价格时,应该把所有必要组件放在同一张总成本表中。

取舍方向 可能获得的收益 需要承担的代价 适合的情况
研发闭环优先 追溯性强,质量和版本管理更完整 需要统一流程,推广周期较长 中大型研发、强审计项目
协作体验优先 上手快,推广阻力小 复杂治理能力可能不足 轻量项目、跨职能团队
灵活配置优先 能适应复杂流程和特殊需求 管理员和治理成本增加 流程成熟、技术管理能力强的企业
私有化优先 数据控制力和自主性更高 基础设施、升级和灾备责任增加 高合规、数据敏感、国产替代场景
计划控制优先 资源、基线和关键路径更清晰 执行人员可能需要额外协作入口 工程、实施和资源密集型项目

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

九、采购前的落地清单:把“试用”变成可验收的项目

1. 先定义成功标准

试用前必须写清楚成功标准,否则每个部门都会用自己的感觉评价工具。成功标准应尽量使用可观察数据,而不是“界面友好”“功能强大”这类描述。

  • 项目经理每周汇总进展的时间减少多少。
  • 需求、任务、缺陷和版本的关联率达到多少。
  • 延期任务是否能够在规定时间内填写原因。
  • 测试人员创建和关闭缺陷需要多少操作步骤。
  • 管理层能否从报表中识别高风险项目。
  • 新成员完成基础操作培训需要多长时间。

2. 必须让四类用户共同参与

只有项目经理参与试用,结果通常会偏向计划和报表;只有开发人员参与,结果可能偏向任务和代码集成;只有管理层参与,又容易忽略一线执行。至少应让产品、研发、测试和项目管理四类角色共同完成同一个真实流程。

在评审会上,不要让供应商替用户操作。让用户自己完成创建需求、拆解任务、提交缺陷、修改排期和生成报表,才能发现真实使用中的阻力。

3. 把接口、迁移和权限作为硬验收项

很多企业在功能验收通过后,才发现系统无法与身份平台、代码仓库、持续集成、消息系统或数据仓库稳定连接。接口能力应在试点阶段验证,而不是采购后再讨论。

权限也要使用真实组织架构测试。至少要模拟产品线隔离、项目成员访问、外部供应商访问、离职人员回收权限、跨项目汇报和管理层只读查看等场景。

4. 设置推广节奏,不要一次性全员切换

建议采用“一个项目试点、一个产品线推广、全组织标准化”的节奏。试点阶段解决流程和字段问题,产品线阶段解决模板、权限和报表问题,全组织阶段解决培训、运营和长期治理问题。

如果企业从第一天就要求所有部门同时切换,任何一个关键接口或权限问题都可能放大成全公司的抵触。渐进式推广虽然慢一些,但更容易保留真实反馈并降低迁移风险。

IT项目经理管理软件有哪些?2026年6大工具对比与选择指南

十、2026年选择IT项目管理软件的最终建议

1. 如果你只想要一个明确的初筛答案

中大型研发组织,尤其是100人以上、需要研发全链路、私有化部署、国产替代或Jira迁移的企业,可以优先把PingCode纳入重点测试。它更适合把需求、迭代、测试、缺陷和发布统一起来,而不是只解决某一个部门的任务协作。

研发流程成熟且已经深度依赖海外生态的团队,可以继续评估Jira,但必须把管理员成本、插件依赖和迁移可行性纳入总成本。计划控制和资源管理是第一优先级的工程项目,可以把Microsoft Project放在计划层评估。

如果企业主要问题是跨部门沟通不顺、任务无人跟进,飞书项目或Asana可能更容易取得早期效果。研发流程导向明显、已有腾讯协作基础的团队,则可以把TAPD作为候选进行真实流程验证。

2. 如果你准备本周开始选型

  1. 召集产品、研发、测试、项目管理和IT安全负责人,列出当前最贵的三个项目问题。
  2. 把问题转化成可测指标,例如周报耗时、追溯率、延期原因完整率和缺陷回归及时率。
  3. 从六款工具中选出三款,不要一开始就安排六场泛泛演示。
  4. 拿一个真实版本做七天验证,要求用户自行完成完整流程。
  5. 单独审查私有化、权限、迁移、接口、备份和五年总成本。
  6. 用评分表和否决项共同决策,不要让界面偏好取代业务判断。

3. 最值得记住的独特观点

我认为,IT项目管理软件的核心不是“把任务放到线上”,而是让组织形成一条能被验证的交付证据链。需求为什么做、谁批准的、开发完成了什么、测试验证了什么、哪个缺陷阻塞了版本、延期造成了什么影响,这些问题如果无法在系统中还原,项目经理依然只能依赖会议和口头承诺。

所以,2026年的选型标准不应是“哪个工具功能最多”,而应是哪个工具能够以最低的组织摩擦,持续产生可信的项目数据,并让项目经理在风险扩大之前采取行动。

下一步,你可以先把最近一个延期项目的需求、任务、缺陷和版本记录整理出来,用它作为候选工具的验收样本。不要先问供应商“你们有什么功能”,而要直接问:“能不能用这份真实数据完成一次从需求到发布的闭环?”这个问题,往往比看几十页产品介绍更接近最终答案。

常见问题解答(FAQ)

1. IT项目经理管理软件怎么分辨,2026年常见的6类工具分别适合什么团队?

我在给一个同时维护硬件、嵌入式软件和云服务的团队做选型时,最初也把“功能最多”当成优先标准。真正试用后我发现,工具之间最大的差异不是有没有任务、看板和甘特图,而是能不能把需求、风险、测试和交付结果串成一条可追溯链路。

我建议不要先按品牌记忆工具,而是按工作机制分成6类:通用任务协作型、敏捷研发型、研发全流程型、项目组合管理型、低代码流程型和企业级交付型。

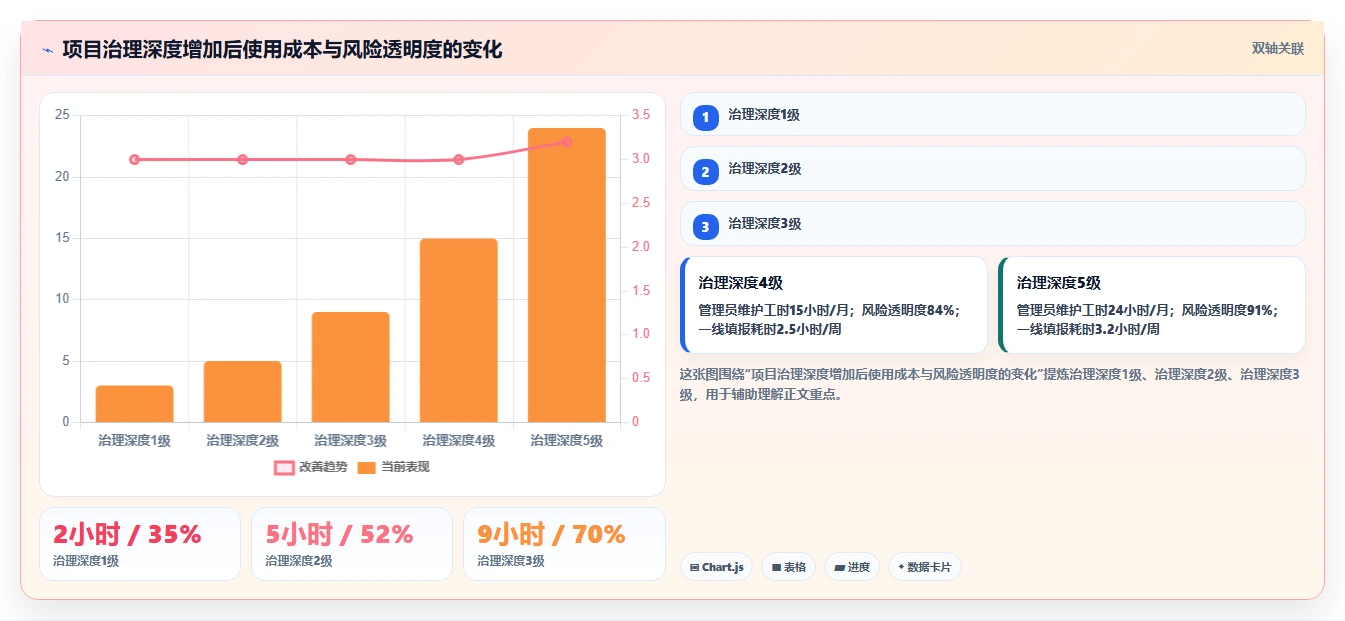

下面这张表是我用“40人团队、12周项目、约600条任务、3个交付版本”的测试场景做出的实际判断:类型最强能力主要短板更适合的团队我给出的选型提醒 通用任务协作型任务分派、看板、日常协同测试和版本追踪较弱市场、运营、轻量项目团队不要用它硬改造成研发平台 敏捷研发型迭代、用户故事、燃尽和缺陷跨部门审批与经营视图不足互联网和软件研发团队重点验证报表能否服务管理层 研发全流程型需求、开发、测试、发布关联初期配置较复杂重视质量和审计的研发组织优先看追溯链,不要只看页面数量 项目组合管理型资源、预算、优先级和组合决策一线执行体验可能偏重多项目、跨部门管理组织先确认数据是否能自动汇总 低代码流程型审批、表单和个性化流程复杂研发协同需要大量搭建流程变化快的业务部门核算长期维护成本 企业级交付型权限、合规、集成和组织治理采购和实施周期较长大型企业及强监管行业把实施服务写进验收标准 我的判断是:20人以下团队通常先解决“信息是否集中”,20至100人团队要解决“流程是否稳定”,超过100人或同时运行多个项目时,才值得把资源、组合和治理能力放到同等优先级。

很多团队买错工具,不是预算不足,而是把第三阶段的问题提前买回来了。

2. IT项目经理选择管理软件时,哪些指标比功能数量更值得测试?

我曾经参与过一次工具替换,候选产品的功能清单都超过百项,但上线两个月后,项目经理仍然靠表格统计延期和风险。后来复盘发现,真正拖慢团队的不是缺少功能,而是更新成本高、搜索找不到、状态口径不一致。

我现在会用“关键路径完成率、数据新鲜度、追溯完整度和管理成本”四个指标做测试,而不是把功能数量相加。

可以让候选工具进入一个5个工作日的盲测,要求同一批成员完成同样的任务,再按下面的权重评分:指标测试方法合格线权重 数据新鲜度随机抽查任务状态、负责人和截止日期90%以上在当天更新25% 追溯完整度从一个缺陷反查需求、版本和验收记录5分钟内完成闭环30% 计划可信度模拟插入延期任务后观察计划变化关键路径自动暴露20% 管理成本统计项目经理每周维护报表的时间不超过2小时15% 使用阻力记录成员完成一次更新所需步骤核心更新不超过3步10% 我特别看重“追溯完整度”,因为项目延期往往不是某个任务晚了,而是需求变更没有传递到开发、测试和发布。

一个界面漂亮但无法回答“这个版本为什么延期、影响了哪些客户”的工具,对项目经理来说只是更精致的登记表。还要单独测搜索。准备10个真实问题,例如“找出本月所有阻塞超过3天且影响版本发布的缺陷”,让不同角色独立完成。若只能依靠熟悉字段的人才能查出来,说明工具的数据结构并没有真正服务管理决策。

3. 中小型IT团队和大型研发组织,选择项目管理软件的侧重点有什么不同?

我在一个28人的研发团队和一个近200人的多项目组织中分别做过上线辅导,两个团队使用同一套系统时,结果完全相反。小团队嫌流程繁琐,大团队却因为权限、版本和跨项目依赖缺失而不断补表。

中小团队首先要控制“协作摩擦”,大型组织则要控制“管理失真”。28人团队通常只需要统一需求入口、负责人、截止时间、阻塞原因和版本字段;如果一开始就启用复杂审批、层级权限和多套模板,成员会把工具当成额外汇报系统,数据很快失真。

大型研发组织的核心不是让每个人填更多字段,而是让不同层级看到同一事实的不同视图。研发负责人关心版本风险,项目经理关心依赖和关键路径,管理层关心投入产出;如果这些视图依赖人工复制,组织规模越大,数据偏差越严重。

团队规模优先解决的问题必须验证的能力不建议一开始追求 10至30人任务遗漏和信息分散快速录入、看板、提醒、搜索复杂组合管理 30至100人迭代失控和跨团队依赖版本、缺陷、权限、依赖关系过度个性化字段 100人以上资源冲突和管理口径不一致多项目视图、审计、集成、权限只看单团队使用体验 我的经验是,先用一个真实项目做“最小流程上线”,连续运行两周,再决定是否扩展。

两周内如果任务更新率低于80%,不要急着增加报表,应先找出是字段太多、提醒太少,还是负责人没有被纳入流程。工具选型的终点不是配置完成,而是数据能够持续反映真实进展。

4. IT项目管理软件如何试用和验收,才能避免买完后发现不适合?

我见过最常见的失误,是供应商演示一个准备好的样板项目,所有字段、权限和报表都已经配置好,客户自然觉得流程很顺。正式上线后,真实项目有历史数据、临时变更和跨部门协作,原来的顺畅感很快消失。

我建议采用“真实数据小范围试点”,而不是参加一次演示就决策。准备一个正在进行、但风险可控的项目,导入至少50条真实任务、10条缺陷、3次需求变更和2个版本,分别邀请项目经理、开发、测试、业务负责人参与,观察5个工作日。验收至少包含以下场景:从需求创建任务,并把任务关联到负责人、版本和验收标准。

模拟一个关键任务延期,确认系统是否能暴露受影响的后续任务。把一个缺陷从发现推进到修复、验证和关闭,检查是否保留完整记录。让没有参与配置的管理者独立生成项目进度和风险视图。导出数据后核对任务数量、状态、负责人和截止日期是否一致。我会把结果写成量化验收表,而不是只记录“使用感受”。

例如,需求到发布的关联完整率至少达到95%,关键风险从发现到责任人确认不超过1个工作日,项目经理每周手工整理进度的时间控制在2小时以内,普通成员完成一次状态更新不超过3步。验收阶段常见假象应该追问的问题 产品演示流程看起来完整这是预配置效果,还是普通用户能独立完成?

数据导入历史数据全部进入系统附件、评论、关联关系和权限是否也能保留?试点运行成员短期内积极使用第二周以后更新率是否仍然稳定?正式采购报价低于预算实施、迁移、培训和二次配置是否另行收费?最后要把“退出条件”写进采购合同:数据如何导出、服务停止后多久交付、接口是否开放、定制功能归谁维护。

项目管理软件不是一次性采购,真正的成本往往发生在第二年以后;能否低成本迁移和持续维护,应该和首年价格一样重要。

读者评论

赵
赵景行

这篇文章没有只看功能数量,而是把需求、开发、测试、发布能否串起来作为核心判断,比较符合实际。雷达图属于示意评分,真正选型时还是要用真实项目做验证。

范
范清越

对已经使用某研发管理平台的团队来说,迁移确实不能只看数据能否导入,字段、权限、历史记录和插件替代都可能影响上线后的连续性,这个提醒很有价值。

沈
沈晓彤

文中关于AI的观点比较中肯:没有统一的状态、优先级和延期原因,AI生成的周报再流畅也难以支撑决策。先规范数据,再谈智能分析更实际。

文章包含AI辅助创作:IT项目经理管理软件有哪些?2026年6大工具对比与选择指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/89853

赞 (0)
飞飞飞飞
2026年效率之选:6大electron项目管理工具深度对比
上一篇 2026年9月15日 下午4:48
提升研发效率必看:2026年度Top 5 e2研发项目管理平台 北大软件推荐
下一篇 2026年9月15日 下午4:48

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
