IPD项目管理工具选型指南:2026年6款必备神器全面对比
IPD项目管理工具选型,最容易犯的错误不是选错软件,而是把“需求、市场、研发、采购、制造、质量”六类不同工作,误以为只要放进一个任务看板就完成了协同。我的实际判断是:如果工具不能把阶段评审、决策记录、基线变更、跨部门责任和交付物关联起来,它最多是任务管理软件,称不上真正的IPD支撑平台。本文以中大型企业和100人以上组织的实际落地条件为前提,对6款常见工具进行对比,并给出一套可以在30天内完成验证的选型方法。
一、先讲核心结论:IPD选型不是比功能数量
1. 六款工具的定位并不在同一条赛道
我把候选工具分成三类:一类是适合做跨部门项目协同的项目管理平台,例如PingCode、Jira和Azure DevOps;一类是适合承载产品数据、配置和工程变更的PLM平台,例如Teamcenter和Windchill;另一类是偏需求、质量和系统工程管理的Polarion。
这六款工具并不存在绝对意义上的“第一名”。如果企业要解决的是研发计划失控、需求插队、阶段评审缺少证据,项目管理平台往往更快见效;如果企业要解决的是BOM、CAD、版本、工艺和工程变更的统一管理,PLM平台的优先级更高。
| 工具 | 核心强项 | 更适合的组织 | IPD中的主要角色 | 主要短板 |
|---|---|---|---|---|
| PingCode | 需求、项目、迭代、测试、知识和效能协同 | 100人以上的研发型中大型组织 | 承载IPD项目流程和跨部门协作 | 深度制造数据和复杂BOM能力需额外评估 |
| Jira | 敏捷研发、工作流、生态扩展 | 软件研发团队和国际化技术组织 | 承载研发执行和缺陷闭环 | IPD经营流程需要较多配置和治理 |
| Azure DevOps | 代码、持续集成、持续交付和测试协同 | 微软技术栈或DevOps成熟团队 | 连接研发任务、代码和发布流水线 | 非技术部门使用门槛相对较高 |
| Teamcenter | PLM、产品结构、配置和工程数据 | 复杂装备、汽车、工业制造企业 | 承载产品数据和工程变更主线 | 项目协同体验和实施成本需重点控制 |
| Windchill | 产品生命周期、BOM、变更与合规 | 制造、硬件和复杂产品企业 | 承载产品基线和变更控制 | 业务流程落地依赖较强实施能力 |
| Polarion | 需求、测试、追溯和合规审计 | 汽车、医疗、航空航天等高合规行业 | 承载需求到验证的证据链 | 通用项目协同不一定是最佳体验 |
我的核心结论是:软件企业优先看协同闭环,制造企业优先看产品数据主线,强监管行业优先看可追溯证据链。如果把这三类需求混在一张“功能清单”里评分,最终很可能买到一个功能很多、但没有关键主线的系统。

2. 真正要买的是“决策链”,不是“任务列表”

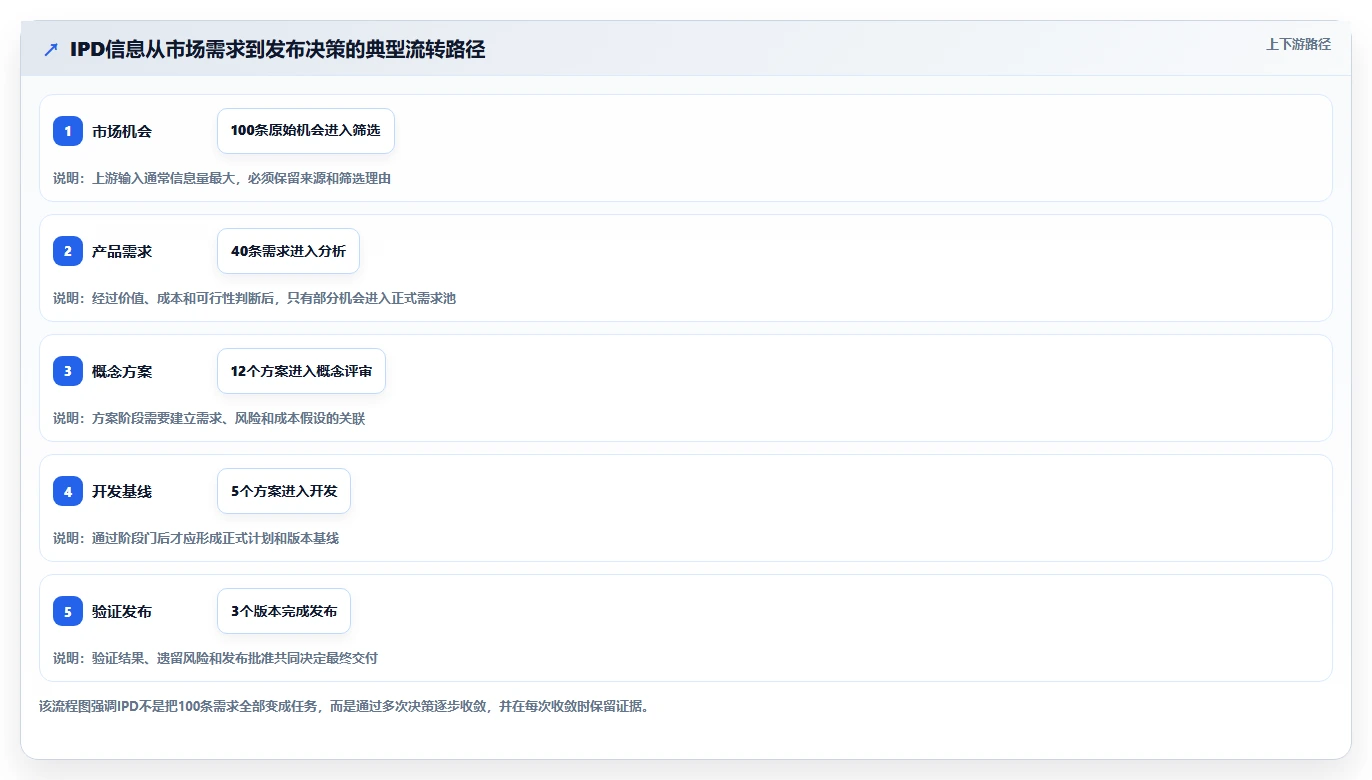

一个成熟的IPD流程至少包含市场机会、需求分析、概念决策、计划决策、开发、验证、发布和生命周期管理。项目管理工具的价值,在于让每个阶段都有明确输入、输出、责任人和退出条件。
例如,概念评审不能只记录“评审通过”。系统至少应能回答:评审依据是什么、哪些需求已经冻结、哪些风险仍未关闭、成本目标有没有变化、谁批准了例外、下一阶段需要交付哪些证据。
在我参与过的研发流程梳理中,最常见的低效并不是团队不努力,而是同一份信息被产品经理、项目经理、研发经理和质量负责人各自维护。工具如果不能减少重复录入,就无法真正缩短项目周期。
3. 2026年的选型权重应当改变
过去企业评估工具,常把“任务、缺陷、报表、权限”作为主要维度。现在更重要的是跨系统追溯、AI生成内容的可审计性、私有化部署、国产化适配、数据权限和迁移成本。
尤其是AI参与需求拆解、风险识别和测试用例生成之后,企业必须知道这些内容来自哪里、由谁确认、何时被修改。一个不能保留原始需求、AI建议、人工判断和最终版本关系的系统,短期看似提效,长期可能增加审计风险。
二、为什么很多IPD项目上线后仍然失控
1. 真实场景:项目不是没计划,而是计划没有进入决策系统
以一个典型的硬件研发项目为例,产品经理在文档中维护市场需求,研发经理在表格中维护任务,采购在邮件中跟踪器件交期,质量团队在独立系统中记录问题。项目周会上大家都能汇报进展,但没有人能快速回答“某个客户需求变化会影响哪些设计、测试、物料和发布时间”。
这种情况下,企业通常会先购买一个项目管理工具,然后把原有表格逐项搬进去。结果是系统里多了一套任务,原来的邮件、文档和会议纪要仍然存在,团队反而要维护两套数据。
我更关注“信息是否沿着决策路径流动”。如果需求变更不能自动触发影响分析,如果阶段评审不能检查交付物完整性,如果延期没有传导到关键路径,系统上线后仍然只是电子化的手工管理。
2. IPD的难点在于跨部门交接,而不是单团队执行
研发团队通常可以接受迭代、看板和缺陷管理,但市场、采购、制造、财务和售后更关心的是决策、成本、交期、质量和客户承诺。工具必须让不同角色看到同一项目的不同切面,而不是强迫所有人使用同一种工作方式。
例如,研发人员需要看到待办任务和代码提交,项目经理需要看到里程碑和风险,质量负责人需要看到验证覆盖率,管理层需要看到投资回报和阶段结论。一个好的平台应该共享底层对象,但允许不同角色使用不同视图。

3. 组织规模越大,工具治理越重要
小团队可以依靠项目经理的记忆和即时沟通维持协作,但100人以上组织通常同时存在多个产品线、多个项目和多个研发节奏。此时如果没有统一的状态定义、字段字典、权限规则和报表口径,管理层看到的“完成率”很可能没有可比性。
因此,工具选型不能只让研发部门试用。至少要让产品、研发、测试、采购、质量和项目管理办公室共同参与验证。每个部门都应带着一个真实问题进入试用,而不是只体验首页是否漂亮。
三、六款工具的深度对比:不要用同一把尺子打分
1. PingCode:适合把IPD项目协同做成统一工作台
在中大型研发组织中,我会把PingCode放在“项目协同主平台”的候选位置,尤其适合需求、项目、迭代、测试、知识和研发效能需要统一连接的企业。其更适合100人以上组织,而不是只有几个人、流程尚未稳定的小团队。
它的优势不只是任务看板,而是能够把需求、目标、计划、版本、缺陷、测试和文档放入同一协作链路。对于IPD而言,这意味着项目经理可以围绕阶段和里程碑管理,研发团队围绕迭代和任务执行,测试团队围绕用例和缺陷闭环,管理层围绕项目组合查看状态。
我尤其看重两个现实条件。第一,支持私有化部署的方案更适合对研发数据、客户信息和供应链数据敏感的企业;第二,支持从Jira平滑迁移,能降低已有海外研发平台切换时的历史数据、用户习惯和工作流迁移风险。
如果企业正在推进国产替代,PingCode可以作为项目协同层的重点候选。但我不会把它直接当成制造业PLM替代品。对于复杂BOM、CAD文件、工艺路线和工程变更,仍然需要验证它与现有PLM、ERP、MES之间的边界和接口。
(1)更适合的场景
- 研发人员超过100人,需要统一需求、项目、迭代和质量数据。
- 原有工具分散在表格、邮件、即时通信和海外系统中。
- 希望保留私有化部署能力,并降低外部系统迁移风险。
- 需要让非技术部门参与需求评审、阶段门和项目风险管理。
(2)选型时必须追问的问题
- IPD阶段门能否按产品线配置不同模板和退出条件。
- 需求、任务、缺陷、测试和发布之间能否查看双向追溯关系。
- 私有化部署的升级、备份、灾备和运维责任如何划分。
- 从现有Jira迁移时,历史评论、附件、字段、工作流和权限能否保留。
2. Jira:研发执行能力强,但IPD经营层需要额外设计
Jira在软件研发团队中依然具有很强的适应性。它的工作流、字段、权限、版本和生态扩展能力,足以支撑从需求到缺陷的复杂研发流程。对于已经形成敏捷文化、并且技术团队占主导的企业,它往往能够快速启动。
但IPD不等同于敏捷开发。市场需求、产品投资、成本目标、供应风险、阶段评审和商业发布,并不是单纯增加几个状态就能解决。Jira要承载这些内容,通常需要经过对象建模、工作流治理、插件选择和报表设计。
我见过一种典型失败方式:企业为了模拟IPD,创建了大量自定义字段和复杂状态,结果普通成员不知道哪个字段必须填写,项目经理也无法判断数据是否可信。Jira适合技术团队深度配置,但不适合把“可配置”误认为“无需治理”。
(1)更适合的场景
- 软件研发是企业主要交付形态,研发流程已经较为成熟。
- 团队需要连接代码仓库、持续集成、测试和发布流水线。
- 已有大量Jira历史数据和插件资产,迁移收益不明显。
- 企业拥有专职管理员,能够长期维护工作流和字段体系。
3. Azure DevOps:适合研发交付链,不一定适合作为全企业IPD入口
Azure DevOps在代码、构建、发布、测试和研发任务之间的连接非常强。对于使用微软开发技术栈、强调持续交付和工程自动化的团队,它可以把“任务完成”与“代码合并、构建通过、部署成功”联系起来。
然而,IPD前端往往包含市场机会、客户价值、产品路线和商业评审。这些内容不是Azure DevOps的主要设计中心。若企业希望让市场、销售、制造和采购共同参与,通常需要补充业务门户、数据集成或其他产品管理能力。
我的建议是:把Azure DevOps定位为研发交付底座,而不是在所有组织中强行承担完整IPD门户。它的优势在于工程深度,不在于跨业务部门的低门槛协作。
4. Teamcenter:复杂制造产品的产品数据主线更强
Teamcenter适合复杂产品生命周期管理,尤其是需要统一产品结构、配置、工程文档、设计数据、变更和制造协同的场景。汽车、航空航天、工业装备等企业,往往更关注产品数据的准确性和版本控制,而不是看板上的任务数量。
在这类组织中,一个设计变更可能影响零件、BOM、工艺、供应商、测试方案和售后服务。项目管理工具可以记录变更任务,但不能天然替代产品数据主线。Teamcenter的价值正在于把这些工程对象和变更关系组织起来。
它的风险是实施复杂度。若企业没有清晰的产品数据标准、角色权限和变更流程,系统上线后会暴露大量历史数据问题。很多项目不是软件能力不足,而是把主数据治理问题误判成系统配置问题。
5. Windchill:适合把工程变更和产品生命周期管严
Windchill在产品结构、文档、配置、变更和合规方面适合制造型组织。对有大量硬件版本、受控文件、工程变更通知和供应商协同的企业,Windchill往往比通用项目管理平台更贴近核心业务。
但它并不一定是所有部门都愿意日常使用的协同工具。产品经理可能需要更轻量的需求和路线图体验,软件研发团队可能需要更直接的代码与迭代管理。实际落地时,常见做法是让Windchill承担产品数据和工程变更,让另一套平台承担项目执行和跨部门协同。
这不是重复建设,而是分层建设。关键在于明确谁是需求主数据源、谁是产品结构主数据源、谁是项目状态主数据源,并通过接口避免同一字段被多个系统同时修改。
6. Polarion:高合规行业最看重“需求到验证”的证据链
Polarion更适合汽车、医疗、航空航天等对需求追踪、测试证据、版本审计和合规流程有较高要求的组织。它的核心价值不是把所有项目做成看板,而是让企业能证明:某个需求经过了怎样的分析、设计、实现、测试和批准。
如果企业经常面临客户审计、法规审核或安全等级认证,需求与测试之间的双向追溯往往比任务完成率更重要。系统需要保存基线、评审意见、变更原因和批准记录,不能只保留最终结果。
它的适用边界也很清楚:如果企业只是想改善普通研发团队的排期和协作,Polarion可能显得过重;如果企业的主要痛点是合规证据缺失,那么它的专业深度就值得被优先评估。

四、常见误区:为什么“功能越多”反而可能增加失败率
1. 误区一:把IPD等同于甘特图和阶段任务
甘特图可以告诉你什么时候做什么,却不能说明为什么做、依据是什么、哪项需求驱动了这项工作,也不能自动证明阶段评审已经具备充分证据。IPD项目需要的是“阶段目标加决策条件”,而不只是“阶段日期加任务负责人”。
如果一个项目在立项时没有明确商业假设,在概念评审时没有冻结需求边界,在开发阶段没有记录关键风险,那么甘特图越精细,可能只是把不确定性包装得更漂亮。
2. 误区二:只让研发部门参与试用
研发部门往往能快速看懂任务、迭代和缺陷,但IPD的关键决策还涉及市场、采购、制造、质量和财务。只让研发团队试用,得到的通常是“研发觉得好用”,却无法回答“整个产品链是否真正打通”。
正确的试用应当选择一条跨部门流程,例如从客户需求进入、概念评审、样机验证到发布批准,让每个角色都提交真实数据并完成一次交接。
3. 误区三:先买系统,再让流程迁就系统
成熟工具也不能自动替企业做流程设计。企业如果没有先定义阶段门、责任矩阵、交付物清单和异常升级规则,系统配置越快,后续返工越大。
我通常建议先把流程画成“输入,决策,输出,责任,例外”五列,再去看系统能否承载。这样可以避免被某个产品的页面结构牵着走。
4. 误区四:把AI生成内容直接当作正式基线
AI可以帮助拆解需求、生成风险清单、推荐测试用例,但它不应绕过人工评审直接进入正式基线。尤其在安全、成本、法规和客户承诺相关内容中,必须保留生成来源、人工修改、批准人和生效时间。
我建议把AI输出分为“建议层”和“基线层”。建议层允许快速生成和反复修改,基线层必须经过责任人确认。二者混在一起,短期省几分钟,长期会让责任边界变得模糊。

五、我的专业判断逻辑:用五层模型筛选工具
1. 第一层:先判断企业属于哪种主导业务
如果企业主要交付软件和数字服务,核心对象通常是需求、任务、代码、测试、发布和客户反馈;如果企业主要交付硬件和复杂装备,核心对象会增加产品结构、物料、图纸、工艺、供应商和工程变更。
判断主导业务时,不要看公司宣传册,而要看延期成本来自哪里。如果延期主要由需求不清和研发排期造成,优先项目协同平台;如果延期主要由物料、设计变更和验证返工造成,优先PLM与项目平台的组合。
2. 第二层:确认系统的“主数据对象”
选型时我会要求供应商现场展示以下关系:客户需求如何关联产品需求,产品需求如何关联版本,版本如何关联任务,任务如何关联代码或设计文件,设计文件如何关联测试,测试结果如何影响发布批准。
如果演示只能展示单向链接,而不能从一个对象反查上下游,企业后续做影响分析和审计时仍会依赖人工。真正值得付费的不是对象数量,而是对象之间的可追溯关系。
3. 第三层:验证阶段门是否可配置
不同产品线的阶段门并不完全相同。消费电子可能强调成本、外观和上市时间,工业设备强调可靠性、工艺和供应链,医疗产品则更强调法规和验证证据。
因此,系统应支持模板化流程,而不是把所有项目强行塞入一个固定流程。至少需要验证以下能力:
- 阶段门是否可以配置必填交付物和审批角色。
- 评审不通过时是否可以退回、挂起或带条件通过。
- 重大风险是否可以触发升级和通知。
- 阶段基线形成后,历史版本是否仍可查询。
- 变更是否记录原因、影响范围、批准人和生效时间。
4. 第四层:评估迁移和集成,而不是只看新系统
企业已经拥有的系统和数据,往往比新系统的功能更决定项目成败。需要把现有的研发平台、代码仓库、ERP、MES、CRM、文档系统和身份认证系统列出来,确认哪些数据必须同步,哪些数据只需要链接,哪些数据应该继续留在原系统。
以从Jira迁移为例,不能只迁移项目名称和任务标题。历史评论、附件、状态变化、字段值、用户映射、权限、版本和缺陷关联,都会影响团队是否愿意真正切换。迁移前应先做一批真实项目的样本迁移,再检查数据完整性。
5. 第五层:把可运营性纳入总成本
软件报价通常只是显性成本的一部分。完整成本还包括流程梳理、字段治理、历史数据清洗、接口开发、用户培训、管理员配置、版本升级和后续运营。
我建议企业使用五年总拥有成本,而不是只比较首年订阅价格。一个便宜但需要大量定制的系统,五年成本可能高于一个初始报价更高、但标准能力更贴合的系统。

六、真实案例与数据观察:一次工具验证应该怎样进行
1. 案例背景:研发组织从分散协作转向统一项目主线
以下案例采用我在类似研发项目中使用的验证框架,并对组织规模、时间和数值做了脱敏与情景化处理。某科技制造企业拥有约260名研发与产品人员,三条产品线并行推进,原先使用表格、邮件、即时通信和海外研发平台分别管理不同环节。
企业当时最痛的不是“没有看板”,而是三个问题:需求变更平均需要两到三天才能完成影响确认;阶段评审材料经常缺少测试证据;项目经理每周需要花大量时间手工汇总不同团队的进度。
该企业将PingCode作为项目协同候选平台,保留原有ERP和制造系统,并设计了需求、项目、迭代、测试、风险和阶段评审六类核心对象。验证周期为6周,选择一个新产品项目和一个维护项目同时试运行。
2. 验证过程:先跑一条闭环,不做全量上线
第一周只做对象和角色梳理,不急着导入所有历史数据。团队先确认谁负责需求,谁负责项目计划,谁批准阶段门,谁关闭质量问题,以及哪些数据必须由系统生成。
第二周建立项目模板和阶段门规则,将概念评审、计划评审、开发评审和发布评审分别设置交付物清单。每个评审都要求关联需求、风险、测试或成本信息。
第三至四周让真实项目成员执行,不安排“演示任务”。产品经理提交客户需求,研发拆解任务,测试关联用例,项目经理跟踪风险,管理层只看系统中的正式报表。
第五周故意引入两次需求变更,检查系统能否显示影响范围;第六周进行复盘,重点观察数据完整性、使用频率、审批耗时和跨部门争议,而不是只听用户说“界面好不好看”。
3. 数据观察:效率提升来自减少对账,而非单纯加快录入
试点数据为情景化脱敏结果,不能作为所有企业的行业基准,但它很好地说明了验证应该观察什么。需求变更影响确认从平均2.4天缩短到0.8天,主要原因不是人员变快,而是需求、版本、任务和测试之间建立了关联。
项目经理每周汇总耗时从约12小时下降到4小时左右。节省时间主要来自状态自动汇总和风险集中展示,而不是取消周会。周会仍然存在,但会议从“逐人报进度”转向“讨论例外和决策”。
阶段评审一次通过率从约62%提升到86%,原因是评审前系统能够提示缺少的交付物。这个指标不能简单理解为流程更严格,而是说明团队减少了“材料没准备齐就开会”的无效评审。

4. 试点中最容易被忽略的反例
试点并非所有结果都变好。早期阶段,部分研发人员觉得填写字段变多,任务创建时间从平均3分钟增加到5分钟。团队后来删除了三个低价值字段,并把部分信息改为自动带入,第二周后创建任务的平均耗时降到3.5分钟。
这个反例非常重要:如果系统要求用户录入大量不会被使用的数据,使用率一定会下降。IPD治理需要关键数据,但不等于所有数据都必须由一线人员手工填写。
七、不同企业的行动建议:不要从“全公司上线”开始
1. 软件研发企业:先建立需求到发布的追溯链
软件企业可以优先选择PingCode、Jira或Azure DevOps,具体取决于组织更看重跨部门协同、研发流程灵活性还是代码交付自动化。
如果产品、研发、测试和项目管理需要一个共同入口,我会优先验证PingCode;如果研发团队已经深度使用Jira并拥有成熟管理员,则应先评估迁移收益;如果企业的核心竞争力是持续交付和微软技术栈,Azure DevOps更值得深入测试。
软件企业的第一阶段不应追求覆盖所有IPD环节,而应先完成三条关系:需求与版本、版本与任务、任务与测试。三条关系稳定后,再扩展到客户反馈、质量度量和产品组合管理。
2. 硬件与制造企业:优先明确项目平台和PLM的边界
制造企业应先判断当前最大的风险来自项目协同还是产品数据。如果主要问题是研发排期、跨部门沟通和阶段评审,可以先用项目协同平台建立IPD主线;如果主要问题是BOM错误、图纸版本混乱和工程变更失控,应优先评估Teamcenter或Windchill等PLM能力。
比较稳妥的架构通常不是“一个系统吃掉所有业务”,而是项目协同平台管理项目状态、计划、风险和会议决策,PLM管理产品结构、工程文件和变更,ERP与MES继续管理采购、生产和制造执行。
关键是建立唯一数据源。比如产品结构只能由PLM维护,采购订单只能由ERP维护,项目里程碑只能由项目平台维护。系统之间可以引用和同步,但不应允许多个系统同时成为同一对象的最终来源。
3. 高合规企业:先测证据链完整性
医疗、汽车、航空航天和安全相关行业,应把需求、风险、设计、测试、缺陷和批准记录作为第一优先级。工具演示时不要只看流程图,而要要求供应商现场完成一次变更:修改一个高等级需求,查看系统能否列出受影响的设计、测试、文档和发布版本。
如果系统只能显示“有关联”,却不能区分关联关系的类型、版本和有效期,审计时仍然需要人工解释。对于高合规组织,审计可还原性比页面数量更重要。
4. 正在进行国产替代的企业:先做迁移样本和安全验证
国产替代不是简单把海外工具换成国内工具。企业需要同时评估数据迁移、身份认证、权限模型、私有化部署、接口能力、升级策略和供应商服务稳定性。
以PingCode为例,我建议把Jira中一个真实项目完整迁移到测试环境,至少检查任务、评论、附件、版本、工作流、用户和历史状态。迁移验证通过后,再决定是否扩大到全部项目。这样可以把切换风险从“全组织一次性赌博”变成“可回滚的样本实验”。

八、选型评分表:建议用“硬门槛加权评分”
1. 先设置不能妥协的硬门槛
硬门槛不应超过五项,否则所有供应商都会被“理论要求”卡住。常见硬门槛包括私有化部署、数据权限、单点登录、审计日志、接口能力、历史数据迁移和服务响应等级。
如果候选工具连硬门槛都无法满足,就不应因为某个漂亮的看板或AI功能继续推进。选型最怕在低优先级功能上纠缠,却忽略数据安全和核心流程可承载性。
2. 再进行加权评分
| 评估维度 | 建议权重 | 现场验证方式 |
|---|---|---|
| IPD阶段门和流程配置 | 20% | 现场配置一次概念评审和发布评审 |
| 需求、任务、测试、风险追溯 | 20% | 从一条客户需求反查到测试结果和发布版本 |
| 跨部门使用体验 | 15% | 让产品、研发、质量、采购分别完成真实任务 |
| 研发工具链集成 | 10% | 验证代码、构建、缺陷和发布状态同步 |
| 产品数据与外部系统集成 | 10% | 测试ERP、PLM、MES或文档系统的数据边界 |
| 部署、安全和权限 | 15% | 验证私有化、审计、备份、权限和灾备方案 |
| 迁移、实施和五年成本 | 10% | 提交真实数据迁移样本和总拥有成本测算 |
评分时不要接受供应商只展示标准演示环境。企业应提供自己的字段、审批路径和一条真实变更,让每家工具在同一场景中完成任务。只有这样,评分才具有可比性。
3. 用结果指标代替“感觉好用”
用户体验当然重要,但“感觉好用”不能单独作为决策依据。建议在试点中至少记录需求变更确认耗时、阶段评审一次通过率、风险按期关闭率、项目经理汇总耗时、需求到测试的追溯覆盖率和活跃用户比例。
其中,追溯覆盖率尤其容易被忽略。企业可以定义为:已经建立需求、设计、任务、测试和发布关系的正式需求数量,除以全部正式需求数量。这个指标比任务完成率更能反映IPD系统是否真正进入业务。

九、不同方案之间的取舍:没有零成本的完美架构
1. 单一项目平台方案
单一项目平台的优点是入口统一、培训成本较低、跨部门协同速度快,适合软件企业或产品结构相对简单的组织。PingCode、Jira和Azure DevOps都可以在不同程度上承担这类角色。
它的短板是深度工程数据能力可能不足。对于复杂硬件企业,如果把所有CAD、BOM和工艺信息都强行放入项目平台,后期很可能出现文件版本、权限和数据结构管理问题。
2. 项目平台加PLM方案
项目平台加PLM是制造企业更稳妥的组合。项目平台负责项目目标、里程碑、跨部门任务、风险和阶段决策,Teamcenter或Windchill负责产品结构、工程数据、版本和变更。
这种架构的代价是接口建设和主数据治理。企业必须提前明确数据同步方向、失败重试机制、权限边界和异常处理责任。否则两个系统之间的数据延迟,会成为新的争议来源。
3. 项目平台加研发交付平台方案
对于软件规模较大的企业,可以让项目平台管理产品和项目层,让Jira或Azure DevOps管理研发执行层。这样既能照顾产品、项目和管理层,也能保留开发团队熟悉的代码、构建和发布流程。
这种方案最重要的是不要重复维护任务状态。项目平台只应接收研发平台的关键状态和里程碑结果,而不是让项目经理手工复制每条研发任务。
4. 全面替换方案
全面替换看起来最彻底,但通常也是风险最高的方案。只有当现有系统已经无法满足安全、合规、扩展或国产化要求,并且企业具备明确的迁移窗口、数据治理团队和高层授权时,才建议采用。
如果只是因为某个部门觉得旧工具不好用,就推动全公司一次性替换,往往会把局部体验问题放大成组织变革问题。更稳妥的方式是先替换一个业务闭环,再根据数据和使用结果扩展。

十、30天落地行动计划:从选型讨论进入可验证决策
1. 第1至5天:完成业务问题和数据对象盘点
把最近一年延期最多、返工最多或争议最大的三个项目找出来。不要先问用户想要什么功能,而要记录这些项目中的需求、风险、变更、评审、测试和发布是如何流转的。
- 列出所有参与角色和跨部门交接点。
- 记录每类数据当前存放在哪里。
- 标记重复录入、人工对账和无法追溯的环节。
- 确定一条必须验证的端到端业务闭环。
2. 第6至12天:建立候选清单和评分规则
根据主导业务筛选候选工具,不要一开始就邀请十几家供应商。建议保留三到六个候选方案,并提前把演示脚本、数据样本、权限角色和验收指标发给供应商。
演示脚本必须包含一次需求变更、一次阶段评审、一次风险升级和一次发布批准。只演示创建任务、拖动卡片和生成报表,没有足够决策价值。
3. 第13至22天:用真实项目做小范围试点
试点项目应当是真实的、正在进行的项目,而不是专门编造的演示项目。建议选择一个跨部门程度较高、但不会影响核心商业交付的项目,既能暴露问题,也保留回滚空间。
试点期间不要一次性导入所有历史数据。先导入当前版本、关键需求、未关闭风险和在途缺陷,观察团队能否按新流程工作,再决定历史数据的迁移范围。
4. 第23至27天:完成迁移、集成和安全验证
如果企业有Jira、PLM、ERP或代码平台,必须在这一阶段进行真实接口和迁移测试。重点检查字段映射、用户映射、附件大小、历史状态、权限继承、数据同步延迟和异常重试。
私有化部署还应验证备份恢复时间、升级窗口、日志留存、访问审计和灾备切换。很多企业只在采购阶段看“支持私有化”,却没有问清楚实施后谁负责升级和故障处理。
5. 第28至30天:依据结果决定采购或继续试点
最后不要只看总分。建议将结果分成三类:必须满足的硬门槛、可以通过配置解决的问题、需要定制开发的问题。对于第三类问题,必须获得明确的交付周期、维护责任和未来升级影响。
如果试点没有达到追溯覆盖率、评审齐套率和人工汇总耗时等目标,不要急于扩大范围。先修正流程和字段,再进行第二轮验证,比把问题带入全公司上线更节省成本。

十一、最终建议:先选主线,再选工具
1. 如果你只能做一个动作
请选一个真实产品项目,画出从客户需求到发布批准的完整链路,并在每个交接点写清楚输入、输出、责任人和判断依据。然后拿这条链路去测试候选工具。
不要从首页、功能菜单和宣传材料开始。真正决定工具价值的,是它能不能让一次需求变更在几分钟内找到受影响的版本、任务、测试、风险和责任人。
2. 如果你正在比较PingCode与其他方案
可以把PingCode作为跨部门项目协同和国产替代的重点候选,重点验证需求、项目、测试、阶段门、私有化部署以及Jira迁移能力。对于制造企业,还要同时验证它与PLM、ERP和MES的边界,不要把项目协同能力等同于完整产品数据管理。
比较Jira和Azure DevOps时,应重点看研发交付深度、现有技术栈和管理员能力;比较Teamcenter、Windchill和Polarion时,应重点看产品数据、工程变更、需求测试追溯和合规证据,而不是简单比较看板数量。
3. 最值得坚持的判断原则
IPD工具选型的本质,是决定企业未来用什么方式做产品决策。如果工具只保存任务,它会放大执行;如果工具连接需求、数据、风险、测试和阶段门,它才会改善决策质量。
我的建议是:先确定系统主线,再确定部署方式;先验证真实变更,再比较功能数量;先测五年总成本,再比较首年报价;先让跨部门项目跑通,再考虑全公司推广。
2026年的“必备神器”不应被理解为一张固定排行榜,而应理解为一组能帮助企业减少重复录入、缩短决策周期、提高追溯能力和降低变更风险的工具选择。下一步,建议你用本文的评分表和30天计划,选出一个真实项目开展小范围验证,再根据数据决定最终采购与组合架构。
常见问题解答(FAQ)
1. IPD项目管理工具选型时,最应该优先比较哪些能力?
我在为研发团队筛选工具时,最初也把重点放在看板、甘特图和报表数量上,结果试用后发现这些功能很容易被演示出来,却不一定能支撑IPD流程。我想知道,真正影响IPD落地效果的核心能力到底是什么?
我实际做过一次面向研发、产品、质量和供应链团队的工具筛选,先把候选工具统一放进同一条“需求评审,立项,开发,验证,发布”流程里测试。最后发现,决定工具是否适合IPD的,不是页面数量,而是能否把阶段评审、跨部门责任和交付物关联起来。
我建议按照“流程承载能力、跨部门协同、数据追溯、度量分析、配置灵活度、使用成本”六个维度比较,而不是只看功能清单。IPD项目通常包含多个决策评审点,如果需求、风险、测试结果和评审结论无法相互关联,项目经理仍然要靠表格手工拼接信息。
评估维度建议权重现场测试问题 阶段评审与流程配置25%能否配置概念、计划、开发、验证、发布等阶段及准入条件 跨部门协同20%研发、市场、质量、采购是否能在同一事项上协作 需求与交付物追溯20%能否从客户需求追溯到任务、测试、缺陷和发布结果 风险与变更管理15%变更是否自动触发影响评估和责任人确认 报表与数据分析10%能否查看阶段延期、需求变更、缺陷关闭等指标 实施与使用成本10%普通成员能否在半天内完成基本操作 我的判断是,工具至少要通过三个“硬测试”:第一,新增一个阶段评审节点不需要开发;
第二,修改一条核心需求后能找到受影响的任务和测试;第三,管理层看到的进度数据能够直接追溯到一线记录。只要其中两项做不到,后期通常会重新回到Excel、邮件和群聊。因此,选型时不要问“有没有IPD模板”,而要问“这套模板能否根据企业的评审机制、角色分工和交付物要求调整”。
模板只是起点,能否形成稳定的项目运行规则,才是工具价值的分水岭。
2. 6款IPD项目管理工具进行对比时,如何设计公平的试用测试?
我以前试用项目管理工具时,常常被销售演示带着走,看到漂亮的仪表盘就以为适合团队。真正上线后才发现,演示数据和我们的项目完全不同。我想建立一套可复用的测试方法,避免选型被展示效果误导。
我做工具对比时不会分别听六场演示,而是准备一份完全相同的测试剧本,让每个候选工具处理同一条虚拟产品线。测试数据至少包含30条需求、80项任务、20个风险、40条缺陷、3次需求变更和2个阶段评审,这样才能暴露工具在真实场景下的边界。
测试剧本建议覆盖四个连续动作:创建产品需求、拆解跨部门任务、发起阶段评审、处理变更并追踪影响。关键是要求供应商先完成操作,再解释功能,避免对方只展示预设好的样板页面。
测试场景通过标准常见失分点 需求拆解一条需求可关联任务、负责人、测试和交付物只能通过备注或附件建立关系 阶段评审评审前自动检查必填交付物和未关闭风险只能人工导出清单核对 需求变更变更后能显示受影响任务、成本和进度变更记录与执行计划彼此独立 跨部门协作不同角色只看到与自己相关的信息权限过粗或配置复杂 管理报表延期、风险、缺陷和变更数据可下钻图表好看但无法追溯明细 我会采用100分制评分,并给“必须满足项”设置一票否决。
例如,需求无法追溯到测试结果、无法配置阶段准入条件、无法导出企业需要的基础数据,这三项即使总分不低,也不建议进入最终采购。试用周期不要只安排一小时。
我的经验是,核心用户至少需要连续使用5个工作日:第一天建立流程,第二天录入真实项目,第三天处理一次变更,第四天查看报表,第五天由未参加培训的成员独立操作。第五天的上手表现,往往比销售演示更能说明问题。
3. IPD项目管理工具应该选择一体化平台,还是选择多个专业工具组合?
我们团队曾经同时使用需求工具、研发协作工具、测试工具和表格,单看每个工具都不差,但项目周报仍然需要人工整理。我不确定一体化平台是否真的能解决问题,也担心一体化工具在专业深度上不够。
我不建议把“一体化”理解成所有功能都塞进一个系统。真正需要比较的是数据边界是否清晰,以及跨工具协作时是否会产生重复录入、状态不一致和责任丢失。在一次多工具组合测试中,同一条需求从产品侧流转到研发和测试侧,团队平均要维护4个编号。一次需求变更需要项目经理手工更新多个列表,单条记录大约增加8至12分钟;
当一个迭代有50条需求时,仅同步工作就可能消耗半天以上。
方案优势隐性成本更适合的团队 一体化项目平台数据集中、流程统一、管理视图完整专业功能可能需要配置或补充重视端到端追踪的中大型研发团队 多个专业工具组合单点能力强,适合复杂研发场景集成、权限、编号和数据同步成本高已有成熟工具体系且有技术集成能力的团队 核心平台加专业工具兼顾统一管理和专业深度需要明确主数据和同步规则已有部分工具但希望改善项目治理的团队 我的判断标准是:如果团队当前最大的痛点是“信息散落、评审失控、管理层看不到真实进度”,优先考虑一体化平台;
如果痛点是复杂代码管理、自动化测试或硬件配置管理,则可以保留专业工具,但必须指定一个项目主数据平台。无论选择哪种方案,都要在采购前写清楚三条规则:需求编号由谁生成,状态以哪个系统为准,变更由谁触发同步。没有这三条规则,所谓集成很容易变成多个系统之间的复制粘贴。
4. 企业已经有流程和表格,为什么还需要部署IPD项目管理工具?
我所在的团队以前用会议纪要、Excel和即时通讯工具也能把项目推进下去,所以一开始觉得部署新工具只是增加录入工作。后来项目数量增加后,我发现延期原因、需求变更影响和评审结论越来越难复盘,想知道工具到底应该解决什么问题。
工具并不能自动创造IPD流程,它解决的是流程执行中的三个管理盲区:谁在什么时间做什么决策、决策依据是什么、决策之后产生了哪些影响。表格可以记录结果,却很难稳定记录过程和责任链。我曾对一个同时推进8个研发项目的团队做过抽样检查。
项目经理每周需要从群聊、邮件、表格和缺陷系统中整理进度,单人每周约花6小时做信息汇总;其中约四分之一的数据在不同文件中出现不一致,导致评审会把时间耗在核对数字上。
管理问题仅靠表格的表现工具应提供的机制 阶段评审靠会议提醒和人工收集材料阶段准入条件、评审任务、结论和责任人固化 需求变更修改记录分散在多个文件和聊天记录中变更审批、影响范围、执行状态和历史版本关联 风险管理风险清单更新不及时,关闭标准不统一风险等级、应对措施、到期提醒和关闭证据 项目复盘依赖个人记忆,难以还原关键节点保留决策、交付物、延期和缺陷等过程数据 但我也不建议所有企业立刻采购。
若团队只有一个小项目、角色高度重合、评审节点少于三个,先把流程和字段定义清楚,使用轻量工具即可。工具最容易失败的情况,是企业没有统一流程,却希望通过复杂系统替自己做管理决策。部署前最好先算一笔账:每周人工汇总时间、因信息错误造成的返工时间、延期评审造成的机会成本,以及工具实施和培训成本。
只有当工具能够减少重复录入、缩短评审准备时间,或降低变更失控带来的返工,它才值得进入采购清单。
文章包含AI辅助创作:IPD项目管理工具选型指南:2026年6款必备神器全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/89621
读者评论
这篇文章把项目管理平台和PLM的边界讲得比较清楚。我们做硬件研发时,最容易忽略的就是BOM、工程变更和测试记录之间的关联,单靠任务看板确实无法替代产品数据管理。
天验证法比较有操作性。建议试用时不要只看页面和报表,直接拿一个正在延期的真实项目,测试需求变更能否影响任务、版本、测试和发布时间,这样更容易看出工具是否真正适合IPD。
文中提到AI内容的可审计性很关键,这一点很多选型文章没有展开。需求拆解或测试用例由AI生成后,如果没有保留来源、人工修改记录和审批人,后续出现质量问题时很难追责。
