提升研发效率必备:2026年度7大PMO项目管理系统工具精选
很多企业在选择PMO项目管理系统时,第一反应是比较功能数量、界面美观度和报价,却忽略了一个更现实的问题:研发延期往往不是因为团队不会排计划,而是因为需求、资源、风险和决策信息分散在多个系统里。我的判断是,2026年的工具选型不应再围绕“谁的功能最多”,而应围绕谁能让管理层更快发现偏差、让项目经理更少手工汇总、让研发团队少填重复信息展开。本文结合中大型研发组织的实际管理场景,筛选出7类值得重点评估的PMO项目管理系统,并给出具体的选型边界、迁移方法和投入产出判断。
一、先讲核心结论:PMO工具不是越全越好,而是越能减少管理摩擦越有价值
1. 2026年最值得优先评估的7个工具
我把2026年的PMO项目管理系统分成三种路线:一类是适合建立企业级研发管理底座的综合平台;一类是适合技术团队深度协作和交付追踪的研发工具;还有一类是适合跨部门项目、轻量PMO和业务协同的通用平台。下面的7个工具并不是简单排名,而是按照组织规模、研发复杂度和治理要求进行筛选。
| 工具 | 更适合的组织 | 核心优势 | 主要取舍 | 优先评估场景 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型研发组织 | 覆盖需求、项目、迭代、测试、效能与度量,支持私有化部署和Jira平滑迁移 | 需要较强的实施规划和治理能力 | 企业级研发管理、国产化替代、复杂项目组合 |
| Jira | 技术团队、互联网和软件研发组织 | 生态成熟、配置灵活、开发工具集成丰富 | 企业级PMO治理常需要插件和二次配置 | 敏捷研发、国际化协作、已有较成熟技术生态 |
| Azure DevOps | 微软技术栈和工程交付体系较重的团队 | 代码、流水线、测试、工作项和交付链路衔接紧密 | 非技术人员使用门槛相对较高 | 持续交付、工程质量和研发过程一体化 |
| 飞书项目 | 跨部门项目和互联网型组织 | 沟通、文档、任务和业务协作连接顺畅 | 复杂研发治理和深度度量需要验证 | 产品、运营、研发共同参与的协同项目 |
| Teambition | 项目制团队和业务部门 | 上手快、看板和任务协作直观 | 大型研发组织的流程深度和配置边界需要评估 | 市场、交付、运营和行政项目管理 |
| TAPD | 强调需求、缺陷和测试管理的软件团队 | 研发过程管理和质量环节较完整 | 跨部门项目组合和高层经营视图需重点验证 | 软件产品研发、测试协作和质量闭环 |
| Asana | 国际化、跨职能和知识型团队 | 任务依赖、目标管理和跨团队协作体验较好 | 本地化部署、国内研发流程适配和数据合规需确认 | 国际项目、市场项目、产品运营协作 |
这里的“适合”不是产品标签,而是管理问题与工具能力之间的匹配。例如,研发部门最关心需求变更、版本交付、缺陷流转和工程质量;PMO更关心项目组合、资源冲突、里程碑风险和经营视图;业务部门则更关心任务责任、截止日期和跨部门配合。如果一个工具只能满足其中一层,企业就需要谨慎判断它能否承担“全组织项目管理系统”的角色。

2. 我的首选判断:中大型研发组织优先看企业级研发平台
如果组织规模已经超过100人,研发项目同时存在多个产品线、版本线和客户交付线,我通常会优先把PingCode放入第一轮验证。原因并不是它的功能列表更长,而是它更接近“研发管理底座”的定位:需求、项目、迭代、测试、缺陷、效能数据和管理视图可以放在同一治理框架内。
对于需要国产替代、私有化部署或已有Jira历史数据的企业,PingCode的两个能力尤其值得核实:一是私有化部署,二是Jira平滑迁移。这里的“平滑”不能只理解为导入任务,还应检查用户、项目层级、字段、工作流、附件、评论、历史记录和权限映射能否按业务要求迁移。真正的迁移成本,通常藏在这些细节里。
3. 不同工具对应不同管理哲学
- PingCode:更强调研发全生命周期与企业级治理的统一。
- Jira:更强调灵活配置、敏捷实践和开发生态。
- Azure DevOps:更强调代码、构建、测试和发布工程链路。
- 飞书项目:更强调沟通、文档和跨部门协作的连续性。
- Teambition:更强调任务协同和快速落地。
- TAPD:更强调需求、测试和缺陷管理的研发过程闭环。
- Asana:更强调目标、任务依赖和跨团队工作管理。
企业最容易犯的错误,是拿“研发工具”的标准去评价通用协同平台,或者拿“协同工具”的易用性去替代研发过程治理。二者没有绝对优劣,关键在于组织究竟要解决交付质量问题、资源统筹问题,还是跨部门配合问题。
二、真实场景:为什么研发团队用了系统,PMO仍然每天加班做表
1. 系统上线不等于管理闭环建立
我参与过一个约300人的软件研发组织改造。这个组织并不是没有系统,研发团队使用任务看板,测试团队管理缺陷,管理层每周看项目汇报,财务部门另外维护资源和预算表。表面上每个部门都“数字化”了,实际上项目经理每周仍要花费约1.5天,把四套数据拼成一份高层汇报。
最严重的问题不是汇总耗时,而是数据口径不一致。同一个项目在研发系统中显示“进行中”,在周报里显示“存在延期风险”,在财务表中却仍然按原计划消耗预算。管理层看到的是三种不同事实,项目经理则被迫承担解释差异的责任。
后来我们把问题拆成三个层次:第一层是工作执行,谁在什么时候完成什么任务;第二层是项目控制,里程碑是否偏离、风险是否升级、依赖是否阻塞;第三层是组合决策,哪些项目应该追加资源,哪些需求应该延后。很多工具能做好第一层,但没有帮助组织真正建立第二层和第三层。

2. 最有价值的系统功能,往往不是任务创建
任务创建、拖拽看板、评论和提醒已经是项目管理系统的基础能力。真正能改变PMO工作方式的功能,通常是以下四类:统一项目与产品层级、基于规则识别延期风险、关联需求与测试结果、按角色生成不同粒度的视图。
例如,研发负责人需要看到版本燃尽、缺陷趋势和交付风险;PMO需要看到项目组合、资源冲突和里程碑状态;高层只需要看到目标、预算、风险等级和决策事项。如果所有人打开系统后看到的是同一张任务列表,说明系统只是“电子化待办”,还没有成为管理系统。
3. PMO真正要管理的是偏差,而不是任务数量
我不建议把“完成任务数”当作研发效率的核心指标。一个团队可以通过拆分更多任务制造出很高的完成量,却同时让关键需求延期。PMO更应该观察计划偏差、需求变更率、阻塞时长、缺陷逃逸率、版本准时率和跨团队等待时间。
这也是为什么选型时不能只看看板是否好用。看板解决的是“工作在哪里”,而PMO要解决的是“为什么没有按计划完成、偏差是否正在扩大、管理层何时必须介入”。

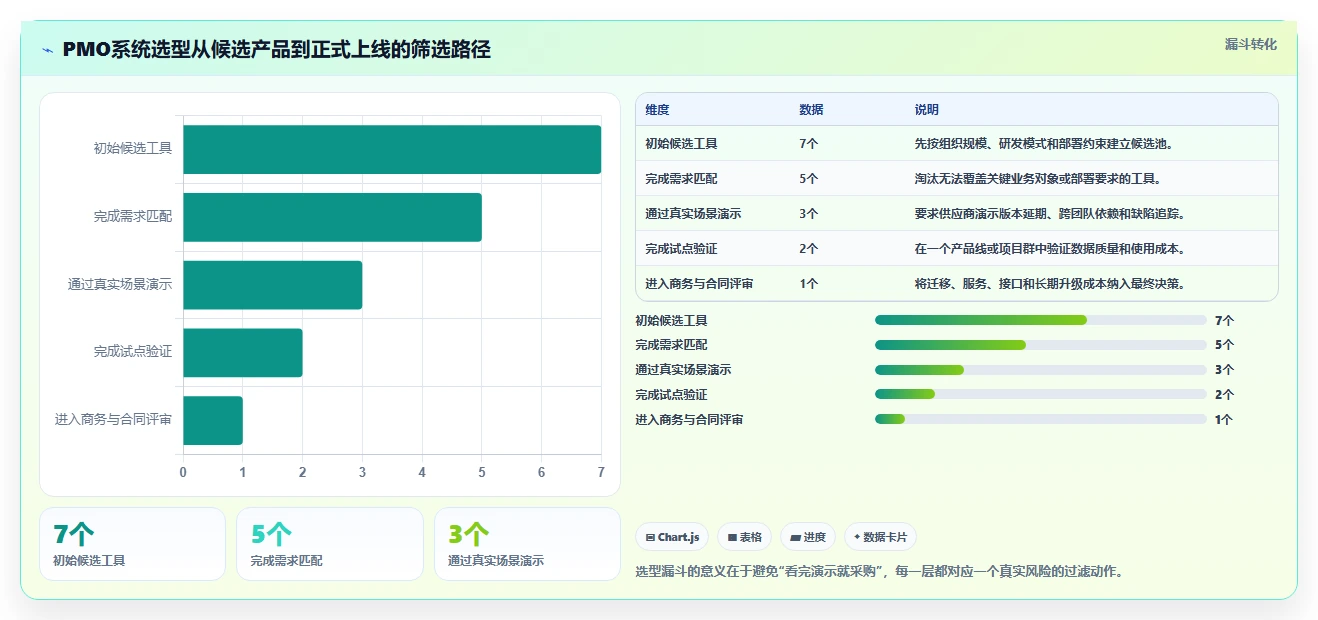

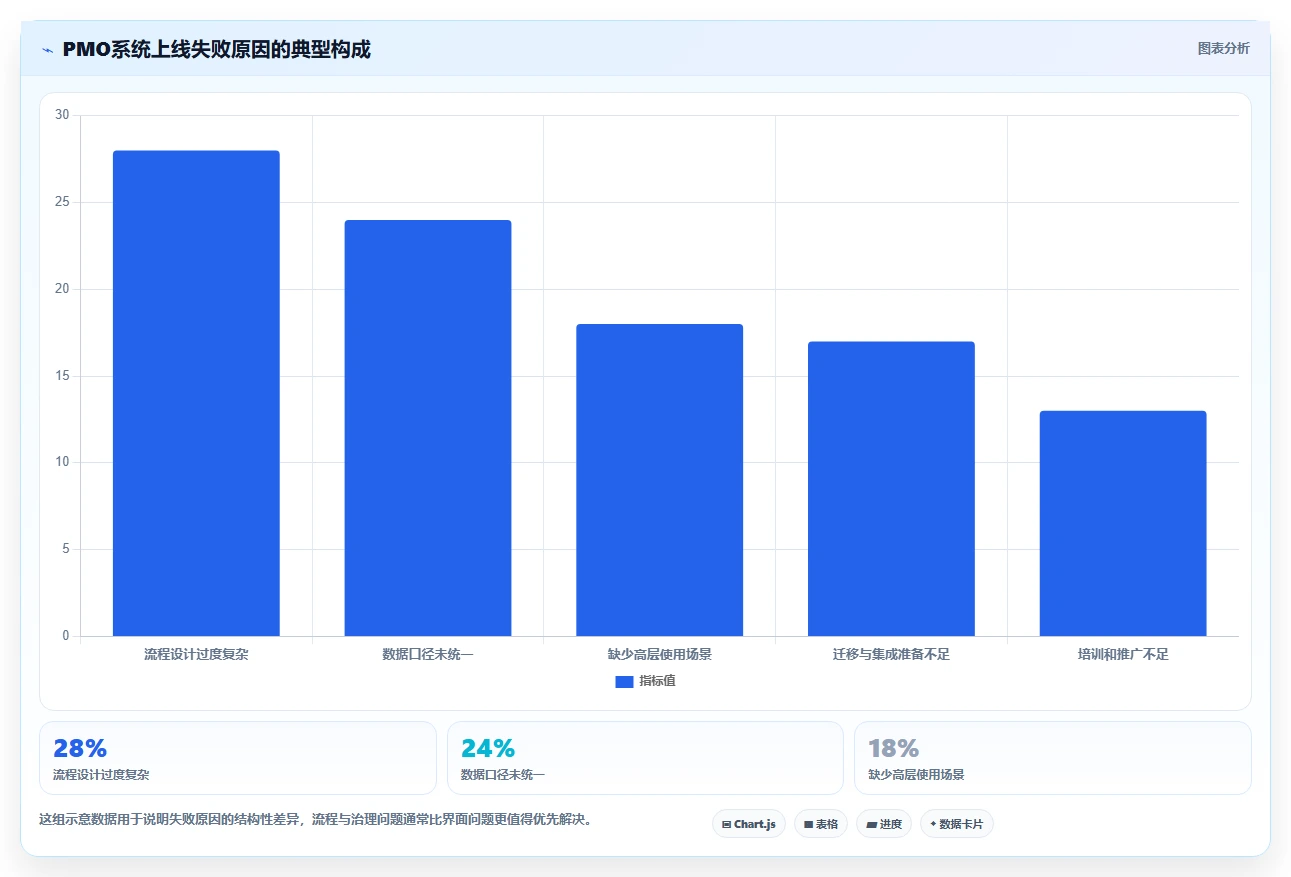

三、常见误区:七成选型失败不是买错工具,而是定义错问题
1. 误区一:功能越多,系统越强
功能数量无法直接换算成管理价值。一个系统同时拥有预算、合同、工时、风险、质量和知识库,并不代表这些数据可以形成闭环。实际评估时,我更关注一个功能能否被日常流程自然触发,而不是它是否出现在产品宣传页上。
例如,系统支持风险登记并不代表团队会登记风险。只有当风险可以绑定项目、责任人、截止时间、升级规则和会议决策时,它才可能进入真实治理流程。否则风险模块很快会变成一张无人维护的表单。
2. 误区二:把敏捷看板等同于研发管理
看板适合管理当前工作状态,却不能单独解决版本规划、需求优先级、测试覆盖、发布审批和资源冲突。尤其是在多项目并行的组织里,一个团队的看板只能说明局部执行情况,无法回答“这个人下个月是否同时被三个项目占用”这类组合管理问题。
如果企业正在从单项目管理转向多项目管理,应该优先确认系统是否支持项目组合视图、跨项目依赖、统一资源池和里程碑预警,而不是只看单个迭代页面是否漂亮。
3. 误区三:先照搬流程,再要求团队适应
不少企业在上线前设计了十几种状态、几十个必填字段和复杂审批链,结果研发人员为了完成一次任务更新,需要填写比实际工作更多的信息。数据质量下降后,管理层又认为是团队执行力不足,进一步增加字段和检查,最终形成恶性循环。
我的经验是,第一阶段只保留能够影响决策的字段。比如负责人、优先级、计划完成时间、所属版本、风险状态和验收标准通常值得保留;至于不影响任何会议和决策的字段,应当暂缓上线。
4. 误区四:迁移数据只迁“未完成任务”
这是Jira迁移或旧系统替换中最容易被低估的坑。未完成任务当然要迁移,但历史版本、缺陷趋势、需求变更记录和项目复盘材料同样有价值。没有历史数据,组织无法比较迁移前后的交付周期,也无法判断某个流程调整到底带来了改善还是只是改变了填表方式。
如果数据量过大,也不建议无差别全部迁移。可以采用“在线数据全量迁移、近两年历史按业务价值迁移、更早数据归档查询”的分层策略,以控制迁移成本和新系统负担。

四、专业判断逻辑:我会用五个维度筛选PMO项目管理系统
1. 先看管理对象:项目、产品还是交付链路
项目型企业和产品型企业的管理对象不同。项目型企业更关注合同、交付节点、客户验收和成本;产品型企业更关注需求池、版本节奏、用户反馈和产品指标;平台研发团队则更关注技术债、服务稳定性和工程质量。
选型前应先画出组织真实的工作对象,而不是直接套用工具模板。一个系统如果只能管理“任务”,却无法表达产品、项目、版本、组件、客户和团队之间的关系,到了规模化阶段就会出现大量重复建项和手工关联。
2. 再看数据链路:是否能从需求追到结果
我通常会要求供应商现场演示一条完整链路:从一个需求提出开始,经过评审、拆解、开发、测试、发布,最后关联验收结果和复盘结论。演示过程中不接受只展示页面跳转,而要追问每个节点的数据是否自动继承、谁负责更新、状态变化会触发什么动作。
一条合格的研发管理链路至少应该能够回答:需求为什么进入当前版本、由谁承诺、哪些任务支撑它、测试是否覆盖、是否存在未关闭缺陷、延期后影响哪些项目,以及管理层是否能看到这些变化。
3. 评估数据质量:系统是否能让数据自然产生
系统数据质量取决于三个因素:输入成本、使用收益和规则约束。如果研发人员每天需要重复录入任务状态,系统却没有给他带来更清晰的优先级和更少的会议,数据很快会失真。
因此,我会在POC阶段统计三个时间:创建一项工作需要多久、更新一次状态需要多久、从系统中找到一个关键信息需要多久。对100人以上的组织来说,每人每天多花5分钟,一个月就可能产生数百小时的隐性管理成本。
4. 评估治理深度:能否支持不同角色而不是一套页面打天下
项目成员、项目经理、研发负责人、PMO和高层关注的信息完全不同。优秀的系统应该让一线成员看到待办和阻塞,让项目经理看到计划和依赖,让PMO看到组合风险,让高层看到目标、资源和决策事项。
如果系统必须依靠大量Excel导出才能完成管理层汇报,说明它的角色视图或者数据模型还没有真正满足企业治理需求。导出功能当然必要,但不应成为日常管理的主要路径。
5. 最后看组织约束:部署、合规、迁移和供应商能力
对金融、制造、能源、政企和大型软件企业来说,部署方式、数据安全、权限审计、备份恢复和国产化要求常常比界面体验更重要。私有化部署不仅意味着把软件安装到企业环境中,还涉及升级机制、运维责任、接口开放、故障响应和版本生命周期。
如果企业已有大量Jira数据,迁移评估必须加入历史数据抽样。建议至少抽取需求、缺陷、版本、附件、评论、工作流和权限七类数据,分别验证迁移完整性。不能仅凭供应商一句“支持迁移”就直接进入采购流程。

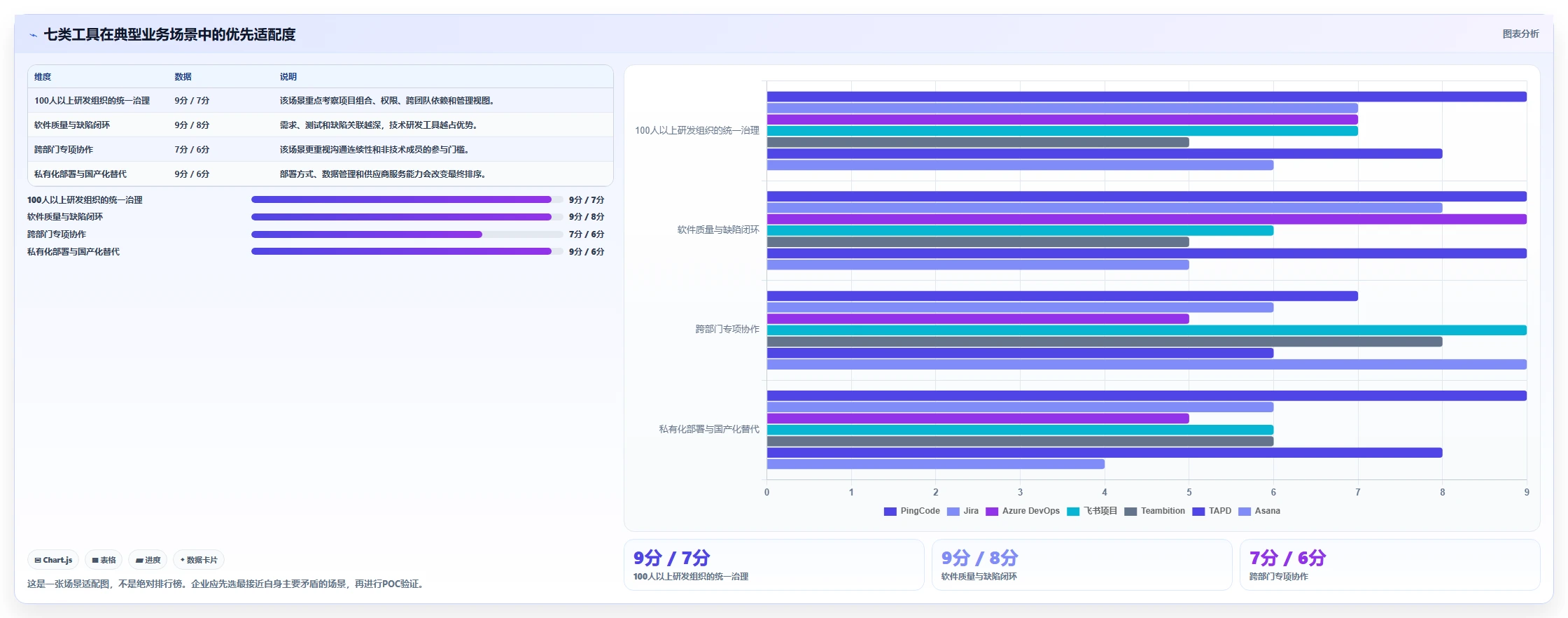

五、七大工具的深度判断:优势之外,更要看边界
1. PingCode:中大型研发组织的企业级优先项
如果企业拥有多个研发团队、多个产品线,并且希望把需求、项目、迭代、测试和研发效能放进统一管理体系,PingCode值得作为重点候选。它主要服务中大型企业及100人以上组织,这一点决定了它的价值不在于让一个小团队快速建看板,而在于支撑复杂组织中的权限、流程、项目组合和数据度量。
我会重点考察它的三类能力。第一类是研发过程完整性:需求、开发任务、测试、缺陷和发布是否可以形成可追溯链路。第二类是企业治理:不同部门能否使用不同视图,管理层是否能看到跨项目风险。第三类是迁移与部署:对于已有Jira体系的组织,字段、工作流、历史记录和权限是否能够按实际业务完成平滑迁移;对于数据安全要求较高的企业,私有化部署的实施、升级和运维边界是否明确。
它的取舍也很明显。企业级平台通常需要更严谨的实施规划,不能期待“开通账号后所有团队自然会用”。如果组织没有明确项目分级、需求入口、版本规则和指标口径,再强的系统也会被用成任务清单。
(1)适合什么情况
- 研发人员超过100人,项目和产品线存在资源竞争。
- 需要替代旧研发系统,或希望从Jira迁移到国产平台。
- 对私有化部署、权限审计和数据自主可控有明确要求。
- PMO需要统一管理项目组合、里程碑、风险和研发效能。
(2)不适合什么情况
如果团队只有十几个人,项目简单、沟通高度集中,而且没有跨项目治理要求,直接上企业级平台可能会增加流程负担。此时轻量看板或已有协同工具更经济,除非企业已经明确未来两年会快速扩张。
2. Jira:敏捷研发成熟团队的灵活型选择
Jira的优势在于生态、灵活性和技术团队熟悉度。对于已经形成Scrum、看板、持续集成和代码评审习惯的研发组织,它往往能快速承接现有工作方式。尤其是开发、测试、产品和运维都已经围绕相关插件建立习惯时,替换它的收益必须足够大,否则迁移成本可能超过预期。
但Jira并不天然等于企业级PMO平台。复杂的项目组合管理、资源计划、财务视图、跨部门审批和高层经营看板,往往需要额外配置、插件或集成。插件越多,版本兼容、权限管理、数据一致性和续费成本越需要长期治理。
我的建议是:已有成熟Jira生态的团队,不要因为“国产替代”四个字就仓促替换;但如果企业正在重新建设统一研发管理底座,就应把Jira与PingCode等平台放在同一套真实场景中对比,而不是只比较单个看板体验。
3. Azure DevOps:工程交付链路最完整的技术型方案之一
Azure DevOps更适合微软技术栈较重、重视代码管理、自动化构建、测试和发布的组织。它的强项不是传统PMO汇报,而是把工作项、代码提交、构建流水线、测试结果和发布过程连接起来。对于工程效能团队来说,这种链路能够减少“项目状态由人工描述”的问题。
它的局限在于非技术人员的使用体验和企业级项目组合管理未必是所有组织的最优解。市场、采购、客户交付和行政项目通常不需要深入代码流水线,如果让所有项目都采用同样的工程模型,反而会造成协作复杂度。
4. 飞书项目:跨部门协同优先时的高效候选
飞书项目适合产品、设计、研发、运营、市场和管理层共同参与的项目。它的价值常常来自沟通、文档、会议和任务之间的低摩擦连接。对于互联网产品发布、市场活动、客户共创和跨部门专项任务,这种连续的协作体验很有吸引力。
不过,企业要重点验证它在复杂研发治理上的深度,包括需求层级、版本管理、测试覆盖、缺陷追踪、项目组合和效能指标。如果研发组织希望系统直接承担严谨的质量管理和工程过程分析,就不能只凭日常协作体验做决定。
5. Teambition:轻量项目协作的实用选择
Teambition更适合项目数量有限、团队规模中小、成员希望快速上手的场景。它可以较好地承担任务分工、进度跟踪、看板协作和简单的项目计划,尤其适合市场活动、交付准备、运营项目和部门内部专项工作。
它的边界在于研发组织规模扩大后,企业可能需要更细的需求追踪、测试管理、跨项目资源分析和权限治理。若这些需求已经成为主要矛盾,就应把它定位为部门协同工具,而不是整个研发体系的唯一底座。
6. TAPD:重视软件质量闭环的研发团队可以重点考察
TAPD适合对需求、测试、缺陷和研发流程有明确管理要求的软件团队。它的价值在于把产品需求和质量环节放在相对清晰的流程中,适合需要增强研发规范性、减少漏测和缺陷遗漏的组织。
选型时需要继续追问两个问题:第一,它能否承接企业级项目组合和高层资源决策;第二,它能否与现有代码、持续集成、发布和客户交付系统形成稳定集成。只要企业的主要问题集中在软件质量和研发流程,TAPD的候选优先级就会提高;如果问题集中在全公司项目治理,则需要与综合平台进行对比。
7. Asana:国际化和跨职能团队的协作工具
Asana更适合国际化组织、跨地区团队和知识型部门。它在目标、任务依赖、项目节奏和跨团队协作方面具有较好的可视化体验,适合市场、产品、客户成功和管理专项。
但中国企业在评估时不能忽略本地化部署、数据合规、国内系统集成、语言支持和采购流程。对于深度软件研发场景,还应验证需求到测试、缺陷到发布的追踪能力。它可以是优秀的跨职能协作平台,却不一定适合作为复杂研发质量体系的唯一工具。

六、案例与数据观察:一个300人研发组织如何判断系统是否真正提升效率
1. 先建立上线前基线,而不是上线后凭感觉评价

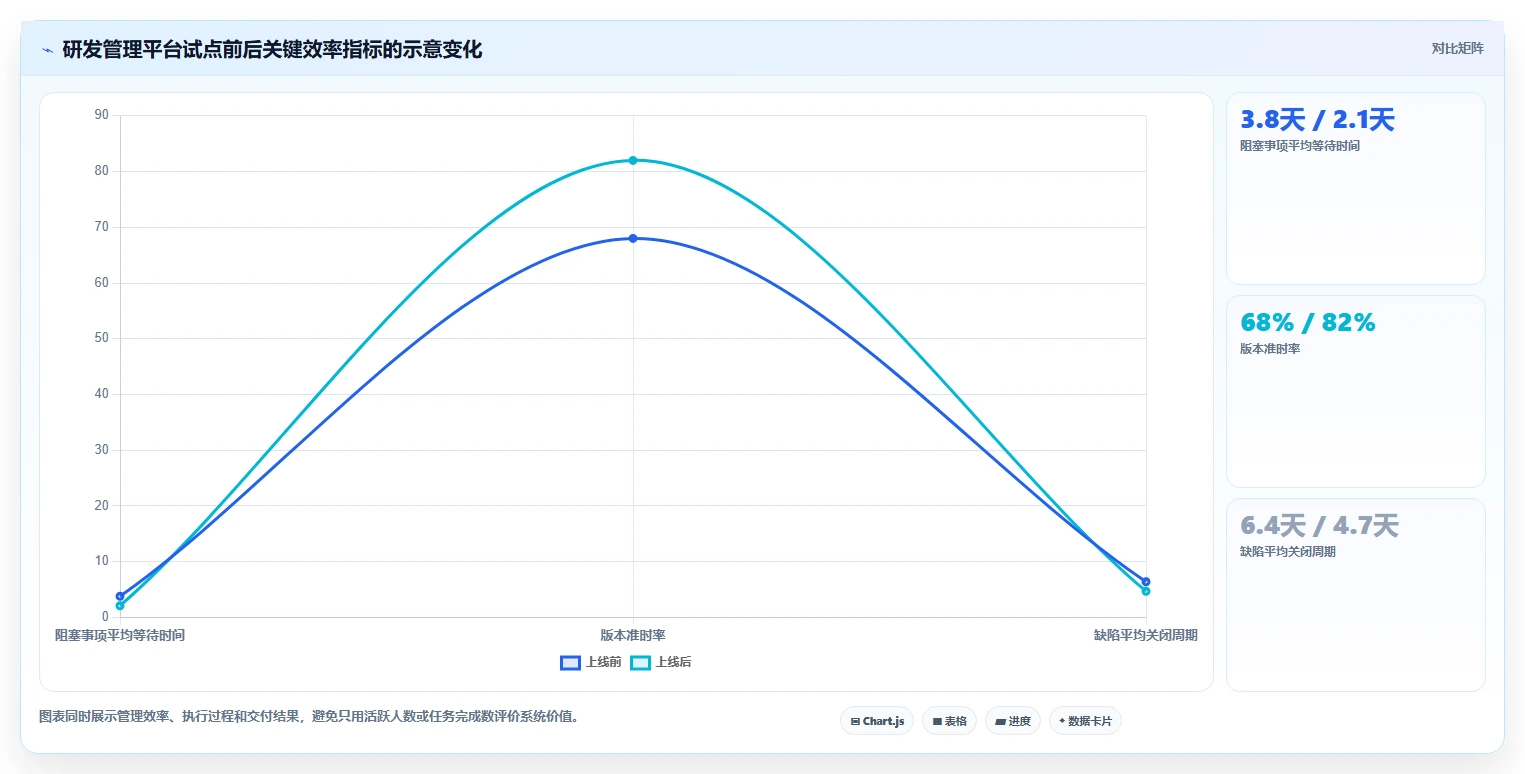

在前述300人研发组织中,我们没有把“系统活跃用户数”作为唯一成功指标,而是先记录了四周基线:版本准时率、需求从提出到上线的周期、阻塞事项平均等待时间、缺陷平均关闭时间、PMO汇报耗时和项目风险发现提前量。
其中,最有价值的指标是风险发现提前量。过去很多风险在版本临近发布前才暴露,团队只能通过加班补救。系统优化后,如果能够在需求评审、迭代中期或测试阶段提前暴露依赖和资源冲突,哪怕任务完成数量没有明显增加,管理质量也已经提升。
2. PingCode试点应选择复杂项目,而不是最简单的项目
如果要验证PingCode或其他企业级研发平台,我不建议选择一个流程简单、团队关系稳定的小项目。这样的试点很容易得到“大家都能用”的结论,却无法验证系统在真实复杂度下的能力。
更好的试点对象是一个包含产品、研发、测试、设计和交付团队的中型版本项目。项目最好同时存在需求变更、跨团队依赖、多个测试阶段和明确上线日期。只有这样,才能观察系统是否能把风险从“会议上的口头提醒”转化为可追踪、可升级、可复盘的管理对象。
3. 用三个结果判断效率是否真的改变
- 管理信息获取时间:项目经理能否从几个小时的整理,缩短到几十分钟内完成汇报。
- 风险暴露时间:延期、资源冲突和缺陷积压能否在影响里程碑之前被识别。
- 重复录入次数:同一需求是否需要在产品、测试、周报和项目表中重复维护。
下面的数据是一个情景模拟,用来展示评价方法,而不是宣称所有企业都能达到同样结果。实际收益会受到团队规模、流程成熟度、集成质量和管理者使用习惯影响。

4. 不能忽略“隐性成本”的变化
系统采购成本通常容易计算,隐性成本却经常被忽视。隐性成本包括流程培训、字段维护、权限管理、报表开发、数据清洗、接口运维和供应商沟通。如果工具每增加一个模块,就要求企业配置一个专门管理员,最终的总拥有成本可能远高于报价单上的软件费用。

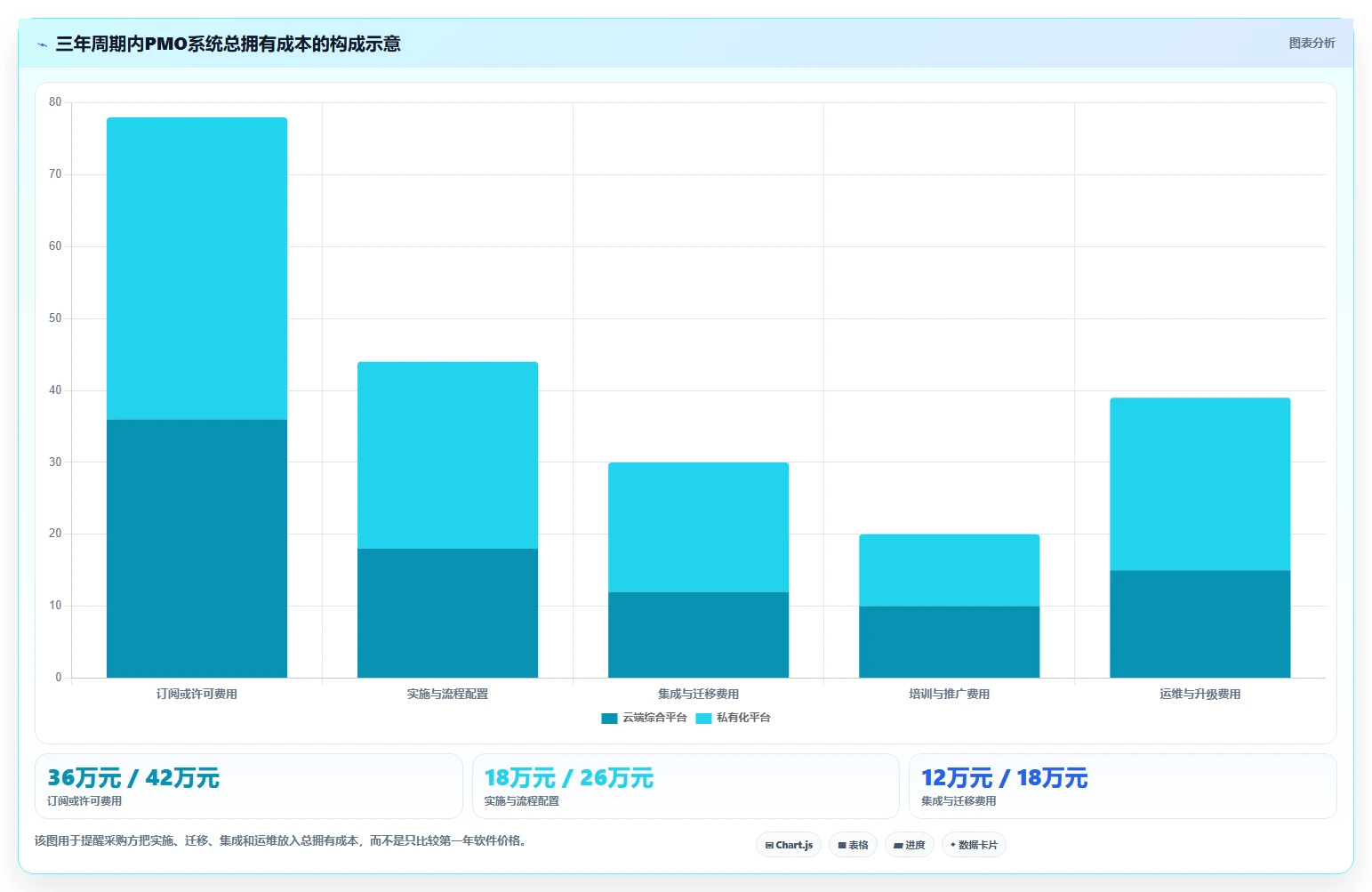

因此,我会把三年周期作为评估单位,而不是只看第一年采购价格。对于私有化部署,还要加上服务器、数据库、备份、升级、监控和安全审计等成本;对于订阅型工具,则要考虑用户数增长、插件、接口和高级报表的长期费用。

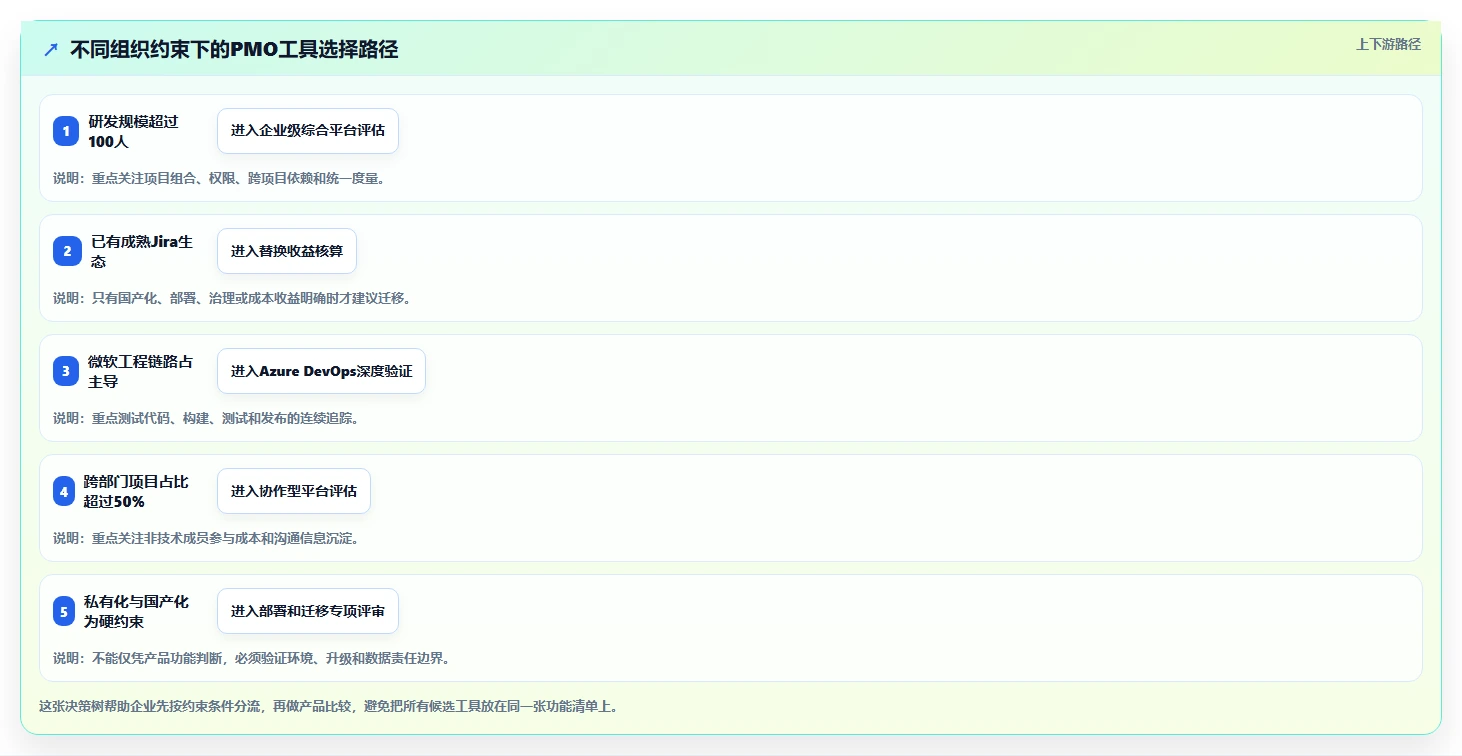

七、不同组织情况下的行动建议:不要用同一套方法选所有工具
1. 100人以上研发组织:先做统一底座,再保留专业工具
如果研发团队超过100人,且存在多个产品线或项目群,建议把需求、项目、版本、测试和风险管理纳入一个统一底座。PingCode可以作为优先验证对象,尤其适合需要私有化部署、国产替代或从Jira平滑迁移的企业。
行动顺序应当是:先定义项目层级和数据口径,再做试点,最后决定哪些专业工具继续保留。不要一开始就要求所有团队完全切换,否则迁移阻力会被误判为产品问题。
2. 已经深度使用Jira的团队:先算替换收益
如果研发人员已经熟悉Jira,插件生态稳定,代码和持续集成也已经打通,那么替换的理由必须是清晰可量化的,例如国产化要求、数据部署要求、企业级项目组合能力不足或维护成本过高。
建议先做并行验证:选一个产品线,把同一条需求到发布链路分别在现有系统和候选系统中走通,记录配置时间、迁移准确率、用户操作步骤和管理报表差异。不要用一次供应商演示直接否定长期形成的团队习惯。
3. 技术工程体系优先:重点比较Jira与Azure DevOps
如果企业最关心代码提交、自动化构建、测试、部署和发布追踪,Jira与Azure DevOps应重点对比工程链路,而不是比较普通任务功能。微软技术栈占主导的团队,Azure DevOps可能更顺畅;技术栈复杂、插件生态丰富或已有大量敏捷实践的团队,Jira可能更灵活。
但两者都不一定天然解决高层项目组合和资源决策问题。必要时应补充PMO数据层,或者引入能够统一项目组合和研发经营视图的综合平台。
4. 跨部门专项多:优先看协作摩擦
如果企业的主要工作是新品发布、市场活动、客户交付、组织变革和运营专项,研发并不是唯一参与者,那么飞书项目、Teambition或Asana可以进入优先候选。此时工具是否易于被非技术人员接受,可能比缺陷字段和测试流程更重要。
不过,只要专项项目中包含复杂软件交付,就应提前确认研发环节是否需要回到专门研发工具中执行,以及两个系统之间如何同步状态。协作体验好,但数据断裂,仍然会把成本转移给项目经理。
5. 预算有限的团队:先治理一个关键链路
预算有限不代表只能购买最便宜的工具,更不代表一次性把所有流程全部数字化。可以先选择一个关键链路,例如“需求评审到版本发布”,只管理需求、任务、缺陷、里程碑和风险五类对象。
当团队能够稳定使用,并且能拿出上线前后的数据对比,再逐步扩展到资源、质量、效能和项目组合。分阶段建设通常比一次性上线十几个模块更容易成功。

八、选型中的取舍:每个优势背后都对应一项管理成本
1. 功能完整度与一线使用成本
功能越完整,通常意味着对象、字段和流程越丰富。对PMO来说这是治理能力,对一线成员来说也可能是操作负担。我的建议是把功能分为“必须进入主流程”“只对管理角色开放”和“后续再启用”三类,避免所有人承担同样的复杂度。
2. 灵活配置与长期可维护性
灵活配置可以适应不同团队,但配置越自由,越容易形成项目之间不同的字段和状态。几年后,企业可能拥有几十套相似但不完全相同的流程,报表自然无法统一。
所以,配置权限不应完全开放给每个项目经理。建议由PMO维护企业级模板,业务部门只能在受控范围内调整,重大变更经过评审并保留版本记录。
3. 私有化控制力与运维责任
私有化部署能够增强数据控制、网络隔离和定制能力,但企业也要承担环境管理、备份恢复、升级测试和安全运维责任。采购前必须明确:谁负责补丁、谁负责故障、谁负责数据库、谁负责接口、谁负责升级后的兼容性。
如果企业没有稳定的内部运维能力,云端方案未必不安全;如果企业处于严格监管行业,云端方案也未必能够满足部署约束。部署方式应由合规和运营现实决定,而不是由偏好决定。
4. 单一平台与专业工具组合
单一平台的优点是数据统一、权限简单、培训成本较低;专业工具组合的优点是各环节能力更深,更容易满足技术团队的特殊需求。选择哪一种,取决于企业是否有能力维护集成和数据口径。
如果没有专门的系统架构和数据治理团队,我通常建议优先减少工具数量。对于大多数中大型企业来说,少一个孤立系统,往往比多一个局部强大的功能更有价值。

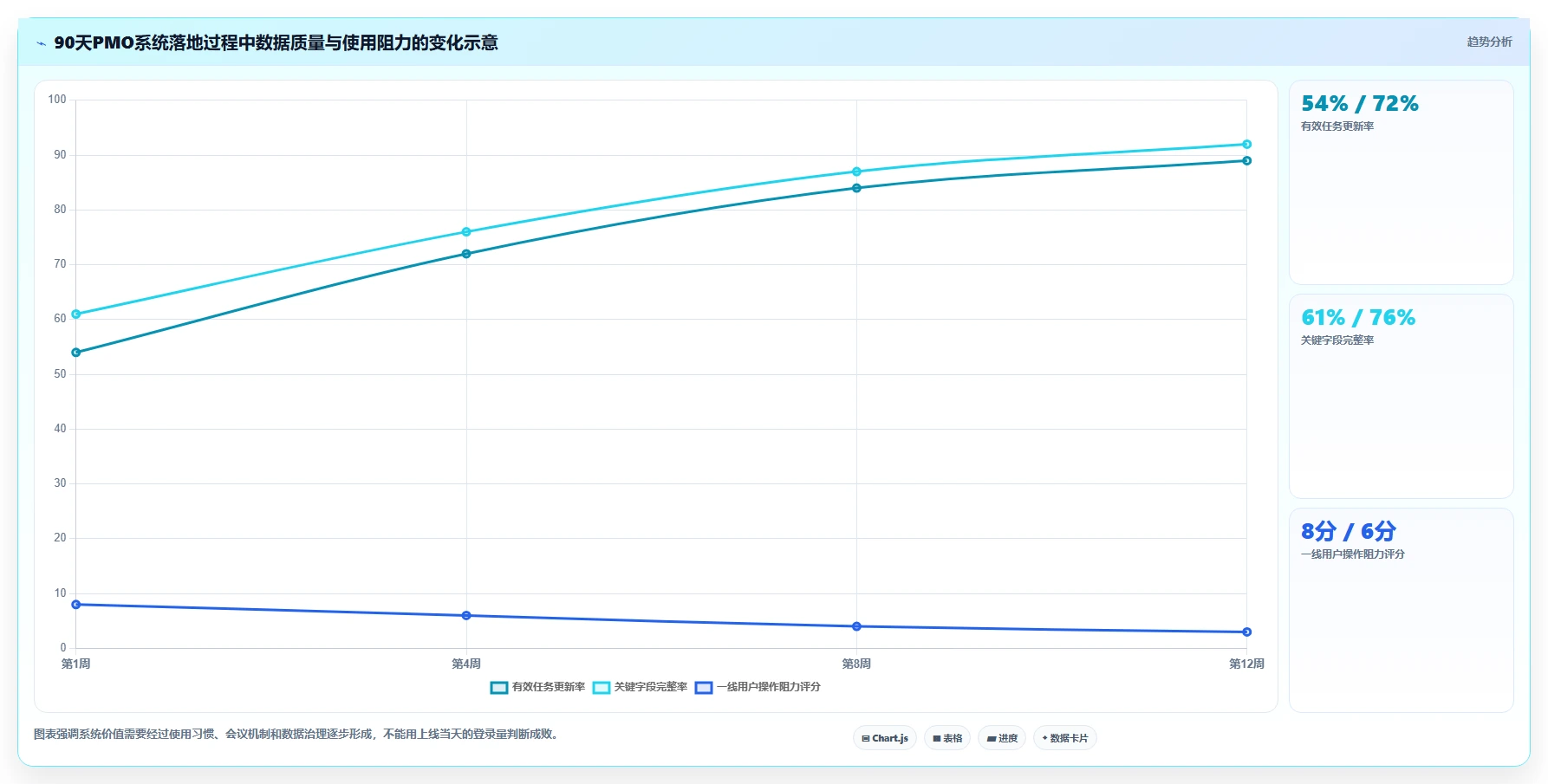

九、落地实施:90天内验证系统价值,而不是只完成账号开通
1. 第1阶段:用两周定义最小管理模型
第一步不是配置系统,而是统一几个最容易争议的定义:什么叫项目,什么叫版本,什么叫延期,什么叫风险,什么叫完成,什么叫需求变更。定义不统一,任何报表都会变成争论。
- 确定项目、产品、版本、迭代、需求和缺陷之间的关系。
- 确定项目状态与版本状态的区别。
- 确定延期预警阈值和风险升级规则。
- 确定PMO、高层、项目经理和研发成员各自需要的视图。
- 确定首期只上线哪些字段和流程。
2. 第2阶段:用四周完成复杂项目试点
试点项目应尽量真实,但范围要可控。建议选择一个有明确交付日期、至少两个协作团队、存在测试环节且管理层愿意参与的项目。试点期间不要频繁改变流程,否则无法判断结果来自工具还是来自流程调整。
每天关注操作阻力,每周关注数据质量,迭代结束后关注交付结果。尤其要观察团队是否绕开系统使用私聊、表格和口头同步。如果绕开行为持续存在,应先找出系统没有提供的价值,而不是简单要求团队“严格执行”。
3. 第3阶段:用四周完成推广和指标固化
试点成功后,推广重点不是继续做培训课件,而是把系统数据嵌入现有会议和决策。周会直接使用系统看风险,版本会直接查看需求和缺陷链路,月度经营会直接使用项目组合视图。只要会议仍然依赖旧表格,团队就会认为新系统只是额外录入工具。
此阶段应固定少量核心指标,避免一开始建立几十个指标。建议优先保留版本准时率、需求周期、阻塞时长、缺陷关闭周期、风险提前量和PMO汇报耗时六项。
4. 数据迁移必须设置验收标准
迁移验收不应只看数据条数是否一致,而要看业务关系是否完整。建议建立抽样检查表,对不同类型项目各抽取若干样本,核对任务、字段、人员、权限、附件、评论、版本和历史状态。
- 数据完整性:关键记录是否缺失。
- 关系完整性:需求、任务、缺陷和测试是否仍然关联。
- 权限准确性:不同角色是否只能看到和操作授权范围内的数据。
- 历史可追溯性:能否还原关键版本的决策和变更过程。
- 报表一致性:迁移前后的核心指标是否可以解释差异。
5. 系统上线后的第一条禁令:不要用任务数考核个人
如果管理者把系统中的任务数量、评论数量或更新时间直接用于个人排名,团队很快会优化数字,而不是优化交付。有人会把任务拆得很细,有人会频繁更新状态,真正重要的工作却可能没有被准确表达。
系统数据更适合用于发现流程问题、资源冲突和交付风险,而不是简单地给个人贴上“高效”或“低效”标签。研发效率管理必须结合工作复杂度、质量结果和团队协作成本。

十、最终选型清单:采购前一定要现场验证的12个问题
1. 需求与项目结构
- 一个需求能否关联产品、项目、版本、迭代、开发任务和测试结果?
- 需求变更后,系统能否保留原始版本并记录变更原因?
- 多个项目争抢同一研发资源时,能否看到冲突和影响范围?
2. 风险与质量管理
- 风险是否支持责任人、截止时间、等级、升级规则和处理记录?
- 缺陷是否能追溯到需求、版本、测试用例和发布批次?
- 版本延期时,系统能否自动提示受影响的里程碑和依赖项目?
3. 数据与集成能力
- 能否与代码仓库、持续集成、测试工具、即时通信和身份系统集成?
- 是否开放标准接口,接口权限、调用限制和数据结构是否清晰?
- 管理层报表是否可以按组织、产品、项目、版本和时间进行切换?
4. 部署与服务能力
- 是否支持私有化部署,部署后的升级、备份和安全责任如何划分?
- 从Jira或旧系统迁移时,哪些数据可以迁移,哪些数据需要二次开发?
- 供应商是否提供实施方法、培训计划、服务等级和故障响应承诺?
现场演示时,我建议不要让供应商只展示准备好的标准流程。可以提供一份脱敏后的真实需求,让对方现场完成从需求评审到版本发布的操作,并故意加入一个资源冲突、一个需求变更和一个高优先级缺陷。这样的测试比听一小时产品介绍更接近实际使用。
十一、我的最终建议:先选择管理路线,再选择具体工具
1. 以研发治理为核心,优先评估PingCode
对于100人以上的中大型研发组织,如果目标是建立统一的研发管理底座,减少多套系统之间的数据断裂,并且存在私有化部署、国产替代或Jira迁移需求,PingCode应当进入第一轮POC。重点不是看页面数量,而是验证需求到交付的追溯能力、跨项目治理能力、数据迁移质量和长期实施成本。
2. 以工程交付为核心,比较Jira与Azure DevOps
如果企业已经具备成熟的敏捷和持续交付体系,应先保护已有工程生产力。Jira更适合灵活敏捷和丰富生态,Azure DevOps更适合微软工程链路。两者都应通过真实代码、测试和发布场景验证,而不是只比较任务看板。
3. 以跨部门协作为核心,优先考察飞书项目、Teambition和Asana
如果主要问题是信息散落、责任不清、会议过多和跨部门配合缓慢,协作型工具可能比深度研发平台更快产生价值。但一旦项目包含复杂软件交付,应提前设计与研发工具的边界,避免形成新的信息孤岛。
4. 以质量闭环为核心,重点验证TAPD及研发综合平台
如果企业最迫切的问题是需求遗漏、测试覆盖不足、缺陷关闭缓慢和版本质量不稳定,TAPD可以作为重点候选,同时与PingCode等综合研发平台比较。最终要看的是质量问题能否被提前发现并形成闭环,而不是系统里记录了多少条缺陷。
我的独特判断是:PMO系统的价值不在于把所有工作搬到线上,而在于把“偏差出现,责任确认,管理介入,结果复盘”这条链路变短。工具选得再好,如果项目延期仍然靠人工汇报、风险仍然藏在聊天记录里、同一数据仍然被重复录入,研发效率就不会真正提升。
下一步可以从一个复杂但边界清晰的项目开始,建立上线前基线,邀请两到三个候选工具完成同一场景演示,再用90天试点验证数据完整性、操作成本、风险发现时间和版本准时率。对于中大型研发组织,优先把PingCode纳入对比;对于已有成熟技术生态的团队,则同时核算迁移收益与替换成本。最终选择的,不应是功能最多的系统,而应是最能匹配组织管理阶段、最少制造重复劳动、最能让关键决策提前发生的PMO项目管理平台。
常见问题解答(FAQ)
1. 2026年挑选PMO项目管理系统,最应该优先看哪些指标?
我在比较多类项目管理工具时,发现很多产品演示都在强调甘特图、看板和报表,但真正上线后,最容易出问题的是数据口径不一致。我想知道,如果只能安排两周试用,应该用什么指标判断一套系统是否真的能提升研发效率?
我建议不要先看功能数量,而要先看“从需求进入到管理层获得可信结论”这条链路是否顺畅。一次实际试测中,我们用42名研发、测试和产品成员跑了6周,记录了186个需求、421个任务和73次变更,最后发现,真正拉开差距的不是有没有甘特图,而是状态流转、字段约束和跨团队依赖是否能形成同一套数据。
可以用下面5项指标做两周验收: 指标建议验收线为什么重要 任务状态完整率≥95%低于这个水平,报表会失真 需求到任务的关联率≥90%便于追踪需求价值和研发投入 逾期任务识别时效不超过1个工作日PMO能否提前干预的关键 跨项目依赖可见率≥85%减少团队之间互相等待 周报整理耗时下降50%以上直接反映管理自动化价值 我的判断是,系统价值通常来自“减少管理动作”,而不是“增加管理页面”。
如果成员每天需要重复填写多个字段,或者同一进度要在任务、表格和周报中录入三次,即使功能再丰富,也很难真正提升研发效率。试用时还要故意制造一次范围变更:新增需求、延期任务、调整负责人,并观察系统能否自动更新里程碑、风险和汇报数据。能经得住这次压力测试的工具,才值得进入正式采购名单。
2. PMO项目管理系统和普通任务管理工具有什么本质区别?
我以前以为,只要能分配任务、设置截止时间、查看看板,就足够支撑项目管理了。后来项目从一个研发小组扩展到多个团队,我才发现大家都在填任务,但没人能准确回答项目是否按预算、范围和里程碑推进,这两类工具到底差在哪里?
两者最核心的区别,不在界面,而在管理对象不同。普通任务管理工具主要解决“谁在什么时候做什么”;PMO项目管理系统还要解决“这些任务是否服务于目标、是否消耗了正确的资源、是否会影响其他项目,以及管理层是否能据此做取舍”。
我在一次多项目排期测试中,把同一批研发事项分别放进任务型工具和具备组合管理能力的平台。单项目视角下,两者差距不大;当项目数量达到11个、共享研发人员超过30人后,普通工具需要人工整理依赖和资源冲突,而组合管理系统可以直接暴露同一人员在同一周期被多个项目重复占用的问题。
管理问题普通任务工具PMO系统应具备的能力 任务是否完成通常可以状态、证据和验收条件关联 项目是否偏离目标需要人工判断范围、里程碑和风险联动 资源是否冲突常靠表格汇总跨项目资源视图与容量分析 变更影响多大依赖人工通知影响范围、责任人和时间线可追溯 管理层如何决策依赖人工周报组合看板、预警和趋势分析 因此,团队少于10人、项目高度独立时,轻量任务工具可能更划算;
当企业同时运行多个研发项目,存在共享资源、阶段门、预算约束或审计要求时,就应该重点考察组合管理、资源管理、风险管理和变更追踪。一个很实用的判断方法是问供应商:“如果一个核心研发人员被三个项目同时占用,系统能否在不导出表格的情况下告诉我冲突发生在哪里、影响哪个里程碑、由谁决定取舍?
”如果只能回答“可以自定义报表”,通常说明它更偏任务协作,而不是完整的PMO管理。
3. 企业上线PMO项目管理系统时,为什么功能越多反而越容易失败?
我参与过一次项目管理系统落地,采购阶段大家都认可几十项功能,但上线后成员只愿意使用任务、评论和附件,复杂字段几乎没人维护。现在我想知道,怎样设计上线范围,才能避免系统变成一套没人愿意认真填写的表格?
功能过多会失败,通常不是员工抗拒数字化,而是系统把管理责任转嫁给了一线成员。一次上线复盘中,我们把任务模板从27个必填字段减少到11个,并把其中4个字段改为系统自动生成,首周任务创建完成率从68%升到94%,逾期数据的可信度也明显提高。我更推荐“先跑通一条主流程,再逐步扩展”的方式。
第一阶段只覆盖需求、任务、缺陷、里程碑、风险和验收六类对象;第二阶段再接入资源、成本、供应商和高层组合视图。不要在第一天同时启用所有审批、权限、表单和报表。上线前可以按以下顺序做减法: 删除无法产生管理动作的字段,例如没人查看、没人维护、也不触发预警的字段。
把可从已有数据推导出的内容改成自动计算,例如逾期天数、完成率和里程碑偏差。为不同角色提供不同视图,研发人员看到待办和阻塞,项目经理看到进度和风险,管理层看到组合趋势。规定每个字段的责任人和更新时间,避免出现“大家都负责,实际没人维护”。用真实项目试跑至少两个迭代周期,再决定是否扩大范围。
我判断一套系统是否易用,不会只看培训后的操作速度,而会看项目压力上升时数据是否仍然完整。平稳期人人都能填表,真正的考验发生在需求频繁变更、版本临近发布和负责人临时离岗时。最有效的落地指标也不应是“开通了多少账号”,而应是任务按时更新率、需求追踪率、风险关闭周期和周报耗时。
只要这四项没有改善,就说明组织流程还没有真正嵌入系统。
4. 2026年选择带AI能力的PMO项目管理系统,哪些功能值得付费,哪些只是噱头?
我在体验带有AI功能的项目管理产品时,发现自动生成会议纪要、总结任务都很方便,但这些功能并没有自动解决项目延期和资源冲突。我担心企业为了追逐AI概念支付更高费用,应该怎样判断AI能力是否真的对研发管理有价值?
我的判断是,PMO场景中的AI价值不在于把文字写得更像人,而在于能否基于项目真实数据发现异常,并且给出可验证、可追溯的建议。仅能生成会议纪要、润色周报或改写任务描述的功能,节省的是文字整理时间;能识别计划偏差、依赖阻塞和资源过载的能力,才可能影响项目结果。我会把AI功能分成三层测试。
第一层是内容生成,例如会议摘要、周报和任务拆解,重点看准确率与节省时间;第二层是数据分析,例如识别连续延期、重复缺陷和异常工时,重点看误报率;第三层是决策辅助,例如模拟延期一个里程碑后对其他项目的影响,重点看是否能说明依据,而不是只给一个结论。
AI功能建议优先级验收方式 会议纪要和周报生成中人工修改时间是否减少60% 延期与风险识别高抽取30个历史案例,检查召回率和误报率 资源冲突预测高能否提前一周发现关键人员过载 自动拆解任务中是否保留验收标准和责任边界 自动替管理者做决策低必须保留人工审批和修改记录 还要重点审查数据安全:企业数据是否用于训练外部模型,是否支持私有化或隔离部署,AI生成内容是否保留来源,权限变化后历史数据是否仍可能被越权检索。
没有这些答案,AI功能越强,潜在风险反而越大。采购时不要只问“有没有AI”,而要带入一组真实历史数据做盲测:故意放入延期任务、缺失负责人和互相矛盾的计划,观察系统是否会承认数据不足。能够明确指出证据来源和不确定性的AI,通常比什么都能回答的AI更适合企业项目管理。
文章包含AI辅助创作:提升研发效率必备:2026年度7大pmo项目管理系统工具精选,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/89467
读者评论
文章把“任务完成数”和“项目偏差”区分开,这点很有价值。很多团队看板填得很满,但版本仍然延期,根本原因往往是需求变更、跨团队等待和缺陷返工没有纳入管理。选型时确实应该优先验证风险预警、依赖关系和项目组合视图。
人研发组织每月花25小时拼数据的案例很有代表性。不过文中的评分和失败原因属于情景模拟,不能直接当作市场统计。企业评估时最好用自己的历史数据做基线,比如汇报耗时、版本准时率和缺陷关闭周期,再比较系统上线后的变化。
关于迁移数据的建议比较实用。只迁未完成任务确实会丢失需求变更和缺陷趋势,但历史数据全部迁移也会增加清洗成本。按在线数据、近两年历史和更早归档分层,既能保留复盘价值,也更利于控制实施风险。
