项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

很多企业以为,工时计算软件的核心是“把开始时间和结束时间相减”,但我在实际评估项目管理系统时发现,真正让财务、人力和项目负责人争论不休的,往往不是计算公式,而是工时是否归属正确、填报是否及时、审批是否有效,以及工时数据能不能进入成本和交付决策。因此,2026年选择nc工时计算软件,不能只看有没有计时器,更要看它能否把任务、人员、排期、工时、成本和项目结果连接起来。

本文选取五类在国内企业项目管理实践中较常被纳入评估的产品:PingCode、Jira、TAPD、Teambition和Worktile。这里的“最受欢迎”并不是未经验证的市场销量排名,而是基于企业搜索热度、项目管理场景覆盖、工时能力成熟度、部署方式和中大型组织适配性做出的实用型盘点。文中的横向评分主要来自我对公开产品资料、试用流程以及企业项目管理评估表的整理,其中部分数据属于情景模拟和样本推演,不代表厂商官方统计。

一、先讲核心结论:工时软件的优劣不在“能不能算”,而在“算得是否有用”

1. 五类软件的适用结论

如果企业有100人以上、项目类型复杂、需要私有化部署,同时又希望从传统工具迁移到国产项目管理平台,我通常会优先把PingCode放进第一轮深度评估。它更适合研发、产品、交付、实施和客户项目并行的组织,尤其适合需要把工作项、迭代、工时、资源和项目交付串起来的团队。

如果企业已经长期使用Jira,拥有成熟的插件体系和管理员团队,那么继续围绕Jira建设工时体系,迁移成本可能低于整体替换。但需要注意,Jira的工时能力往往依赖配置、工作流和第三方扩展,企业不能只按基础版本的计时功能来判断最终效果。

TAPD更适合以研发过程管理、需求管理和测试协作为主的团队。它的优势通常体现在研发流程贴合度和中文使用习惯上,但如果企业要管理大量非研发交付、咨询、实施或跨部门经营项目,就要重点检查工时统计和资源视图是否满足要求。

Teambition更适合重视协同体验、任务推进和跨部门可视化的中小团队。它的上手成本相对较低,但对于复杂的项目成本核算、多人多项目资源冲突以及精细化工时审批,不能仅凭界面体验做决定。

Worktile适合希望在任务协作、项目管理、知识沉淀和企业办公之间建立统一工作入口的组织。它在综合协作场景中有一定优势,不过工时模块是否足以支撑复杂的项目成本核算,仍然需要结合实际业务做压力测试。

产品或平台类型 最适合的组织 工时能力关注点 部署与迁移关注点 主要短板
PingCode 100人以上的中大型研发、交付和产品组织 任务关联工时、迭代工时、项目资源和统计分析 支持私有化部署,支持Jira平滑迁移 需要进行权限、流程和组织模型设计
Jira 已有成熟研发流程和插件生态的技术团队 工单计时、工作日志、插件扩展和自定义报表 迁移与插件兼容性是重点 配置复杂,长期维护成本可能较高
TAPD 以产品、研发、测试为核心的团队 需求、缺陷、迭代和研发工时关联 需要确认历史数据和组织权限迁移 跨研发业务的成本核算要重点验证
Teambition 中小型跨部门协作团队 任务耗时、计划进度和基础工时统计 适合轻量化上线 复杂资源计划与深度核算能力需实测
Worktile 需要统一任务、知识和协作入口的组织 项目任务、工时记录和团队协同 适合逐步替换分散工具 复杂项目财务模型需要二次确认

我的核心判断是:如果企业只是想记录“每个人今天做了几小时”,五个平台都可能够用;如果企业想回答“这个客户项目为什么亏损、哪个阶段最耗人、下个月是否需要增员”,选择标准就完全不同。

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

2. “nc工时”到底应该怎么理解

市场上对“nc工时”的叫法并不统一。有的企业把它理解为项目工时计算,有的企业指向人力成本核算,还有的企业把它当成非生产性工时、不可计费工时或项目外工时的管理方式。选型时如果连业务定义都没有统一,买到任何软件都可能出现“系统算得对,管理结论却是错的”。

我建议先把工时拆成四类:可计费工时、不可计费工时、内部管理工时和异常工时。比如客户实施人员在客户现场工作6小时,内部培训1小时,往返交通2小时,等待客户确认1小时。这10小时不能简单全部算作客户项目的有效交付工时。

软件至少要支持工时分类、任务归属、项目归属、审批状态和调整记录。否则财务看到的是一个总数,项目经理看到的是另一个总数,员工填写的又是第三个总数,最终所有人都在争论数据,而不是改善项目。

二、真实场景:为什么传统工时表在项目变复杂后会失效

1. 从“填表”到“管理证据”的变化

我曾参与过一个研发与实施并行的项目评估。项目团队约120人,成员同时服务多个客户,工程师每天在任务系统中更新进度,但工时仍然通过月底Excel汇总。第一个月,项目负责人统计出总投入约2,860小时;财务根据报销、出勤和外包记录核算后,认为实际投入接近3,400小时。

差异并不是员工故意少填,而是三类时间没有进入项目统计:临时会议、线上故障处理和跨项目支持。更麻烦的是,部分员工把时间填在“项目日常支持”这个模糊科目中,项目经理无法判断它到底属于哪个客户、哪个版本或哪个风险。

引入任务关联工时后,团队没有要求员工记录每一分钟,而是规定:超过30分钟且会影响交付的工作必须绑定任务;临时事项统一进入“待归属工时池”,由项目负责人每周处理。三个月后,工时补录比例从约31%降到12%,项目月度核算从两天缩短到半天。

这里最关键的变化不是“员工更勤快了”,而是工时记录有了业务上下文。它不再只是一个数字,而是能够回答“谁在什么任务上投入了多少时间、任务是否完成、投入是否超出原计划”。

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

2. 四种最常见的使用场景

研发项目场景。研发团队通常需要把工时和需求、缺陷、迭代、版本关联。这里的难点是任务颗粒度不能太粗,否则工时没有分析价值;也不能太细,否则成员把大量时间消耗在选择任务和补录上。

客户交付场景。实施、咨询和技术支持团队关心的是客户、合同、服务阶段和可计费工时。软件必须支持不同客户的工时费率、非工作日规则和审批链,否则工时虽然记录了,却不能直接服务于结算。

内部项目场景。企业数字化建设、流程改造和管理专项通常没有直接收入,但会消耗大量关键人员时间。内部项目如果没有单独编码,管理层会低估组织实际负荷,错误地认为还有很多可用人力。

多项目并行场景。这是最容易暴露系统能力差距的场景。一个人同时参与三个项目时,软件不只要记录工时,还要能够展示计划工时、实际工时、剩余容量和冲突风险。

3. 工时计算的最小业务闭环

一个完整的工时闭环至少包含六个环节:工作分解、任务分派、工时记录、异常校验、负责人审批和结果分析。任何一个环节缺失,都会导致数据质量下降。

  1. 先建立项目、阶段、迭代或客户服务单元。
  2. 将工作拆成可执行任务,并明确负责人和预计工时。
  3. 员工通过任务、日历或工时入口记录实际耗时。
  4. 系统识别超时、漏填、重复填报和跨项目冲突。
  5. 项目负责人审核归属,财务或人力确认核算口径。
  6. 通过报表分析计划偏差、项目成本、资源利用率和交付风险。

如果软件只有第五步之前的记录能力,却没有第六步的分析能力,那么它更接近电子工时表,而不是项目管理系统。

三、常见误区:很多企业不是选错软件,而是定义错问题

1. 误区一:把打卡时长当成有效项目工时

考勤时间只能说明人在组织中的存在时段,不能说明这些时间产生了什么项目价值。员工9点到18点在公司,并不意味着8小时都投入了客户项目;会议、培训、等待、沟通和处理行政事务都可能占用时间。

对于项目成本核算,应该优先使用任务工时或项目工时;对于劳动合规和出勤管理,才使用考勤数据。两者可以关联,但不应该互相替代。

2. 误区二:要求员工精确记录每一分钟

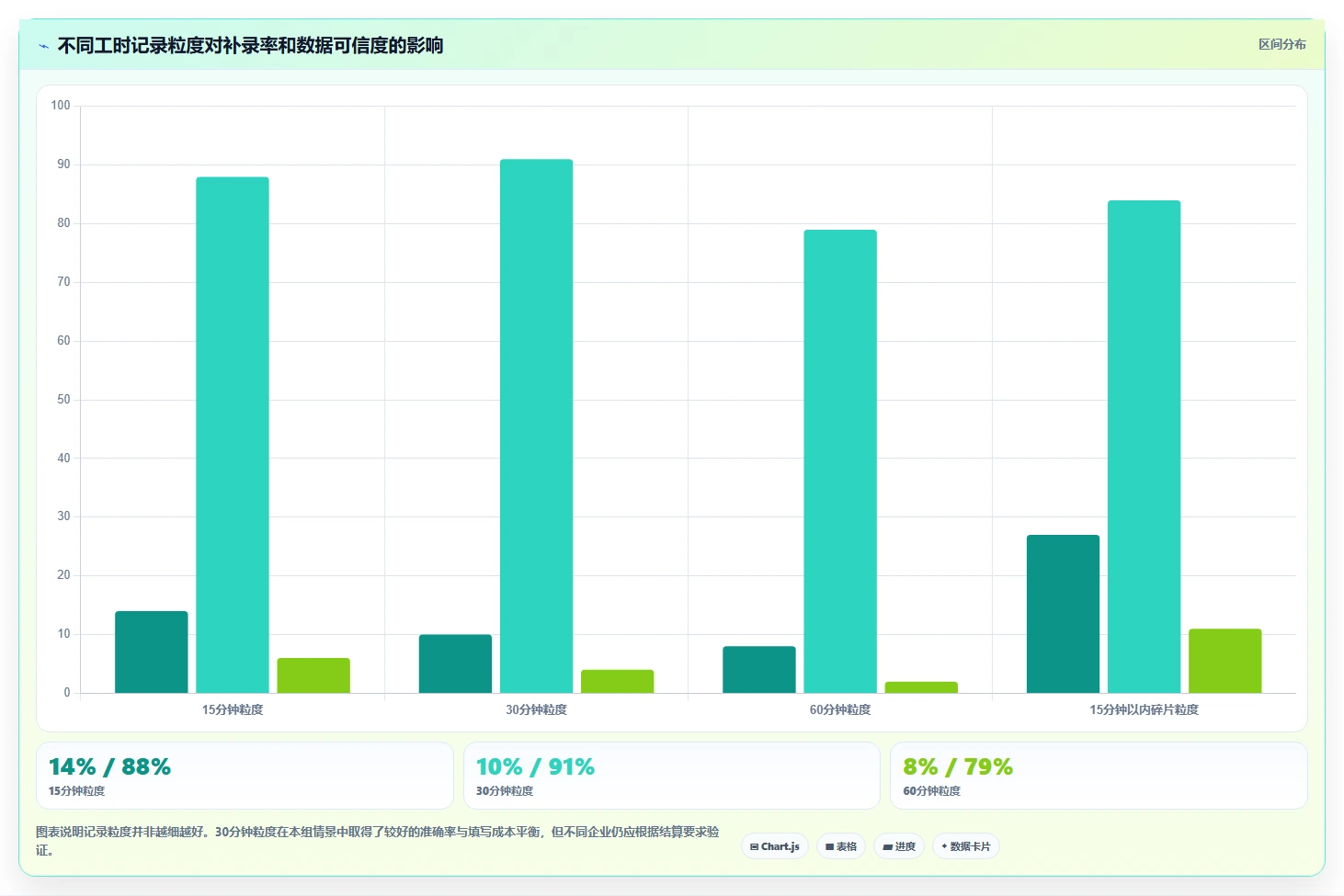

精确不等于准确。要求员工每天记录几十条细碎工时,短期看似数据很细,长期往往带来大量补录和估算。我的经验是,普通研发任务采用15分钟或30分钟为最小记录粒度通常更平衡;高价值咨询服务可以采用更细粒度,但必须有明确的客户结算需求。

更重要的是设置“可接受的近似范围”。例如一天总工时与考勤差异不超过30分钟时不触发强提醒;超过2小时则要求说明。这样既保留数据约束,也不把团队变成填表机器。

3. 误区三:只看员工利用率,不看项目结果

利用率高不一定代表管理优秀。如果一个项目长期达到95%的人员利用率,但版本延期、返工率高、客户投诉增加,说明团队可能是在高负荷地解决低质量问题。

工时数据必须与交付指标一起看,包括计划完成率、延期天数、缺陷返工率、客户验收周期和项目毛利。只有把投入和结果放在同一张分析表里,工时才不会沦为单纯的绩效监控工具。

4. 误区四:认为上线软件后工时自然会变准

工具只能降低记录成本,不能替企业定义项目编码、责任边界和审批规则。如果一个项目的任务长期不关闭、项目成员权限混乱、临时需求没有入口,那么换任何系统都可能继续产生脏数据。

我在评估工时系统时,会先抽查过去两个月的项目数据:项目是否有唯一编号,任务是否有负责人,延期是否有原因,跨部门支持是否有归属。如果这些基础条件不成立,我会把流程治理放在软件选型之前。

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

5. 误区五:只比较软件价格,不计算管理总成本

工时软件的成本不只有订阅费或授权费,还包括实施配置、数据迁移、培训、管理员维护、报表开发和员工持续使用的时间。一个价格较低但需要大量人工导表的系统,可能在第二年产生更高的隐性成本。

我建议用三年总拥有成本来比较:软件费用加上实施服务费、接口开发费、管理员投入和月度人工复核成本,再减去节省的统计工时、减少的漏计费工时以及提前识别项目超支带来的收益。

四、专业判断逻辑:如何判断一款nc工时软件是否真正适合企业

1. 第一层:先验证工时数据从哪里来

工时来源决定数据可信度。常见来源包括手工录入、任务计时器、日历会议、考勤同步、服务单关闭记录和代码提交关联。不同来源各有优缺点,不能简单地认为自动采集一定比手工填写更好。

数据来源 适合场景 优势 风险
手工填写 咨询、研发、内部项目 可以表达工作性质和异常说明 容易漏填、估算和集中补录
任务计时 短周期任务、客户服务 与工作对象直接关联 暂停、切换任务时容易失真
日历同步 会议密集型团队 减少会议工时遗漏 会议不等于有效工作,需要二次确认
考勤同步 人力合规、出勤核对 覆盖率高,便于核验 无法直接说明项目贡献
服务单或缺陷记录 支持、运维、质量团队 可关联客户和问题类型 处理过程可能跨多个工作日

我会优先选择支持多来源校验、但最终允许人工确认的系统。原因很简单:自动采集适合发现遗漏,人工确认适合解释业务。两者结合,通常比单一方式更稳定。

2. 第二层:再验证工时是否具备业务归属

软件至少要支持“组织,项目,阶段,任务,人员,工时类型”这条归属链。对于客户交付,还要增加客户、合同、服务包和费率等维度;对于研发团队,还要增加产品、版本、迭代、需求和缺陷等维度。

如果一个系统只能生成“某员工本月工作168小时”的报表,却不能回答“其中多少小时用于版本A、多少小时用于客户B、多少小时属于返工”,那么它无法支撑真正的项目经营分析。

3. 第三层:检查计划工时与实际工时是否可比较

只有同时存在预计工时、实际工时和剩余工时,项目经理才能识别趋势。实际工时比计划多10%,可能只是任务估算偏差;如果剩余工时继续上升,就意味着项目有进一步超支风险。

我会重点测试以下三个视图:

  • 项目层:预算工时、已用工时、剩余工时和预计总工时。
  • 阶段层:需求、设计、开发、测试、上线或实施阶段的工时占比。
  • 人员层:每个人的计划负荷、实际投入、跨项目冲突和未来两周容量。

如果平台只能展示过去的工时,而不能结合计划预测未来,那么它更偏向统计工具;如果它能持续更新剩余工作量,就更接近项目控制工具。

4. 第四层:检查权限、审计和部署方式

工时数据往往同时涉及员工绩效、客户合同、成本费率和项目毛利,因此权限设计不能只按“管理员”和“普通成员”两类处理。员工可以查看自己的工时,项目负责人可以查看项目成员,财务需要查看成本汇总,但不一定需要看到所有任务细节。

对金融、制造、能源、政企和大型研发组织来说,私有化部署、数据隔离、审计日志、备份策略和接口控制可能比界面美观更重要。PingCode支持私有化部署,这一点使它更适合对数据边界、内网环境和自主可控有明确要求的中大型企业。

5. 第五层:检查迁移成本,而不是只看导入功能

很多系统都能导入CSV,但这不等于能够完成平滑迁移。真正的迁移至少涉及项目层级、任务状态、历史评论、负责人、权限、版本、附件、工作流和工时数据。

如果企业原来使用Jira,建议优先测试以下内容:历史任务的唯一标识是否保留、状态映射是否准确、用户账号是否能批量对应、评论和附件是否完整、历史工时能否按照原项目归属还原。PingCode支持Jira平滑迁移,因此在国产替代评估中值得优先验证,但仍然需要用企业真实数据做试迁移,不能只看宣传页。

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

五、五大软件深度盘点:我会怎样评估它们的工时价值

1. PingCode:更适合中大型企业的项目工时闭环

在我看来,PingCode的优势不只是“有工时字段”,而是能够把研发项目、需求、迭代、任务和工时放到同一套项目语境中。对于100人以上的组织,这种关联尤其重要,因为成员往往不是只做一个项目,工时如果脱离任务和版本,最后只能做总量统计。

它更适合以下场景:产品研发与客户交付并行、项目需要私有化部署、企业希望替代国外项目管理系统、组织存在多个研发团队和交付团队、管理层需要查看项目投入和资源负荷。

在国产替代项目中,我会把“迁移后是否能保持原有管理习惯”作为重点,而不是只比较功能清单。支持Jira平滑迁移意味着企业可以降低历史项目、工作项和协作数据迁移的阻力,但迁移后仍要重新梳理状态、权限、字段和报表,否则只是把旧问题搬到新平台。

它的取舍也很明确:功能覆盖越完整,初期配置要求越高。企业需要投入业务管理员,把组织、项目模板、工时类型、审批规则和报表口径设计好。对于只有十几个人、项目简单且不需要成本分析的团队,直接使用轻量工具可能更快。

(1)我建议重点测试的功能

  • 任务是否能直接记录预计工时、实际工时和剩余工时。
  • 工时是否能按项目、迭代、人员、任务类型和时间范围汇总。
  • 跨项目成员是否能看到个人负荷和时间冲突。
  • 私有化环境下,权限、日志、备份和接口是否满足企业要求。
  • 从Jira迁移时,历史工作项、用户和工时是否能完成抽样校验。

2. Jira:生态和灵活性强,但工时治理依赖实施能力

Jira适合已经形成研发协作习惯、拥有专职管理员,并且愿意维护字段、工作流和插件的技术团队。它的灵活性是优势,也是成本来源。企业可以围绕工作项、版本、迭代和团队建立细致模型,但模型越复杂,越需要专人维护。

对于工时管理,不能只测试“能否填写工作日志”,还要测试报表是否能反映业务真实口径。例如,开发人员处理线上缺陷时,工时到底归属当前版本、客户项目还是运维支持?这些问题通常需要通过项目层级、标签、组件和工作流共同解决。

如果企业已经有大量插件和自定义脚本,迁移前应先做资产盘点。特别要关注第三方工时插件的历史数据格式、接口依赖和授权变化。继续使用Jira的优势是减少迁移冲击,短板则是长期治理可能越来越依赖少数管理员。

3. TAPD:研发流程贴合度较高,跨业务工时要实测

TAPD更适合产品、研发、测试之间协作紧密的团队。它的工时价值通常来自需求、任务、缺陷和迭代之间的关联,而不是孤立的员工填报。对于软件研发企业,这种工作流较符合日常管理习惯。

但企业如果同时管理咨询、实施、售前支持和内部专项,就要特别检查它能否建立清晰的非研发项目模型。很多团队在研发项目中使用顺畅,到了客户交付项目就开始依赖自定义字段和线下表格,最后形成两套工时口径。

我建议研发型企业重点观察版本燃尽、缺陷返工和需求投入;服务型企业则要观察客户、合同、服务阶段和可计费工时之间的关联。不要用研发团队的试用结果,直接推导整个公司的适用性。

4. Teambition:上手快,但复杂核算能力不能想当然

Teambition的优势通常体现在任务协作、项目看板和团队使用体验。对于流程不复杂、希望快速建立任务透明度的组织,它可以降低推广阻力。项目成员能够较快理解任务、负责人、截止时间和状态之间的关系。

但工时计算软件的难点往往出现在第二阶段:当一个人参与多个项目、任务需要审批、项目需要核算成本时,系统是否能继续保持简单而不失控制力?这是我建议企业在试用中重点观察的地方。

如果团队只需要记录任务耗时并查看进度,Teambition可能足够;如果需要多级审批、费率核算、资源预测和审计追踪,就必须通过真实项目验证其边界。

5. Worktile:综合协作较强,适合统一管理入口

Worktile适合希望把项目、任务、知识、团队协同集中到一个工作入口的组织。它的价值不一定只体现在工时统计,也可能体现在减少部门之间的信息切换,让项目资料、任务进展和工作记录更容易形成关联。

它尤其适合内部数字化项目、市场活动、产品运营和跨部门专项。对于强成本核算型企业,建议重点测试工时类型、项目费率、计划与实际对比、异常处理以及导出接口,而不是只看是否有“工时”菜单。

综合来看,Worktile在协作广度和轻量推广之间较平衡,但复杂交付场景仍然需要企业确认流程深度。若企业有强监管、强隔离和大规模迁移要求,应把部署方式和数据治理放到前置条件中。

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

六、案例和数据观察:工时准确之后,项目管理究竟改变了什么

1. 一个120人组织的三个月试点

下面是一组我在项目评估中使用的样本推演。团队规模为120人,包含研发、测试、实施和项目管理人员,同时运行18个项目。试点前,团队使用考勤加Excel记录;试点后,统一采用项目、任务和工时类型关联的填报方式。

观察指标 试点前 试点后 变化解释
月度工时汇总耗时 约16小时 约5小时 自动汇总减少了跨表复制和重复核对
工时补录比例 31% 12% 任务提醒和周度检查减少月底集中补填
项目归属准确率 72% 91% 项目编码和任务必填规则改善了归属质量
超计划工时发现时间 月末复盘 周度检查 异常被提前暴露,项目负责人有更长处理时间
跨项目资源冲突发现时间 临近交付 提前1至2周 计划工时和人员容量视图提供了预警

需要强调的是,这些改善并不是软件单独产生的。团队同时做了三项流程调整:取消无意义的每日重复填报、给临时工作设置统一归属池、规定项目负责人每周处理未归属工时。没有这三步,系统再强也很难获得稳定数据。

2. 工时数据如何帮助识别项目亏损

某客户实施项目原预算为1,200人时,合同收入固定。项目执行到中期时,系统显示已投入820人时,项目负责人认为仍在预算内。但进一步拆分后发现,核心实施任务只占560人时,返工和等待确认已经消耗190人时,内部协调和售后支持又占70人时。

如果只看总工时,项目似乎没有明显异常;如果按工时类型看,就能发现返工占比已经达到约23%。项目经理随后将客户需求确认、环境准备和验收标准列为风险项,后续两周没有继续盲目增加实施人员,而是先解决输入质量问题。

这正是工时软件最有价值的地方:它不是告诉管理者“大家很忙”,而是帮助管理者判断忙碌发生在价值交付、返工、等待还是协调上。

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

3. 最值得关注的三个管理指标

计划工时偏差率用于判断估算和执行是否稳定。计算方式可以是实际工时减计划工时,再除以计划工时。它适合观察项目、阶段和任务类型,但不能简单用于个人排名。

可计费工时转化率适合客户交付和专业服务团队。它反映总投入中有多少工时能够进入合同结算或客户价值交付。转化率下降时,企业应检查售前承诺、客户等待、内部协调和返工,而不是立即要求员工提高填报量。

返工工时占比是我最重视的指标之一。很多项目延期不是因为团队能力不足,而是因为返工在早期没有被单独标记,导致管理者误把重复劳动当成正常开发或实施。

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

七、不同情况下的行动建议:不要一上来就购买全套能力

1. 50人以内的轻量团队

小团队优先解决三个问题:任务有没有负责人、工时有没有项目归属、月底能不能快速汇总。此时不建议一开始就建立复杂审批和多层成本模型,否则员工会认为系统增加了工作。

  • 先统一项目编号和任务状态。
  • 设置30分钟作为常用工时粒度。
  • 每周处理一次未归属工时。
  • 只保留项目、任务、工时类型和负责人四个核心维度。
  • 连续运行四周后,再决定是否增加费率和资源预测。

2. 100人以上的研发组织

中大型研发组织最重要的是组织级治理。建议优先评估PingCode和Jira等能够承载复杂研发流程的平台,同时把权限、项目模板、迭代规则、版本管理和数据迁移纳入试点。

如果企业已经深度使用Jira,可以先进行工时插件和报表盘点;如果希望推进国产替代,且有私有化部署、数据自主可控和Jira迁移需求,可以把PingCode放入重点测试名单。

3. 客户交付和专业服务团队

交付团队不能只问“员工每天填了多少小时”,还要问“哪些小时可以计费、哪些小时属于合同范围、哪些小时来自客户原因”。软件需要支持客户、合同、服务阶段、工时类型和审批状态等字段。

试点时最好选择一个正在执行的项目,而不是拿演示数据测试。让实施顾问、项目经理和财务各自提交一周工时,观察系统能否产生一致的项目成本和客户结算口径。

4. 强监管或数据敏感型组织

这类组织应把私有化部署、单点登录、权限隔离、审计日志、数据备份和接口安全设为准入条件,而不是加分项。功能再丰富,如果无法满足数据边界要求,也不适合进入正式选型。

建议让信息安全部门提前参与,要求厂商提供部署架构、数据流向、日志保留周期、备份恢复机制和升级策略。特别要确认私有化版本与公有云版本之间是否存在功能差异。

5. 正在从国外平台迁移的组织

迁移项目不要先做“大搬家”,而应该先选一个低风险、流程完整的项目做试迁移。优先验证项目层级、用户、任务、状态、评论、附件、历史工时和报表能否还原。

  1. 盘点旧平台中的项目、用户、字段、工作流和插件。
  2. 清理废弃项目、重复账号和无效工时记录。
  3. 选择一个真实项目进行小规模迁移。
  4. 由研发、项目管理、财务和信息安全分别验收。
  5. 确定迁移差异清单,并制定正式切换窗口。
  6. 保留旧平台只读访问期,避免历史数据无法追溯。

八、不同情况下的取舍:最贵的不是软件,而是错误的管理复杂度

1. 自动采集与人工填报的取舍

自动采集可以减少漏填,但不能自动判断工作的业务价值。例如一场两小时会议可能与三个项目有关,也可能只是信息同步。我的建议是:用自动采集发现候选工时,用人工确认最终归属。

2. 标准化与灵活配置的取舍

标准化能够让报表稳定、培训简单,灵活配置则能够适应不同部门。企业应把核心字段标准化,把局部字段留给部门配置。项目编号、工时类型、审批状态等基础口径不宜随意变化;部门特有的工作分类可以保留一定自由度。

3. 私有化与快速上线的取舍

私有化部署通常更适合有明确安全、合规和自主可控要求的中大型组织,但它需要企业承担服务器、网络、升级、备份和运维协调责任。轻量团队若没有这些要求,云端部署可能更快;强监管组织则不应只因为上线速度放弃数据控制。

4. 精细核算与员工接受度的取舍

越精细的核算模型,越依赖员工持续填写。系统设计必须让员工清楚“为什么填、填了之后谁使用、是否会带来额外惩罚”。如果工时只被用于考核,而不用于排除不合理负荷,员工很快会用估算、拆分和月底补录应付。

决策问题 偏向精细化的情况 偏向轻量化的情况
工时粒度 客户结算、咨询计费、合同管理 内部研发、长期产品建设
审批层级 涉及费用、绩效、客户结算 仅用于团队自我复盘
部署方式 强监管、内网、数据敏感 团队规模小、上线速度优先
报表复杂度 需要项目毛利和资源预测 只需要进度和月度汇总
迁移策略 历史数据必须连续可追溯 旧系统数据价值有限

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

九、上线实施方法:先建立最小闭环,再扩展高级分析

1. 第一个阶段:定义口径,不急着配置页面

实施前先开一次业务口径会,参与者至少包括项目负责人、财务、人力、研发或交付代表。会议只解决四个问题:什么算项目工时、什么算可计费工时、什么情况下允许补录、谁有权修改已审批工时。

如果这四个问题没有答案,直接进入系统配置,后续一定会出现部门之间互相争论。软件配置应该是管理规则的表达,而不是替代管理规则。

2. 第二个阶段:选择一个完整项目试点

试点项目要同时具备明确负责人、真实任务流、跨部门协作和可量化结果。不要选择一个只有三个人、没有延期风险的“示范项目”,因为这种项目无法暴露权限、审批、跨项目和异常处理问题。

我通常建议试点运行四至六周,覆盖一个完整迭代或一个交付阶段。试点期间不宜频繁修改字段,否则无法判断问题来自系统设计还是规则变化。

3. 第三个阶段:只保留必要提醒

提醒过多会造成系统噪音。建议保留三类高价值提醒:工时漏填、任务实际工时明显超过计划、审批逾期。其他提醒可以在团队形成习惯后逐步增加。

对于临时工作,设置“快速记录入口”比要求员工先创建复杂任务更重要。一个优秀的工时系统应该让记录异常工作比不记录更简单。

4. 第四个阶段:建立月度复盘机制

月度复盘不应该只是检查谁没有填工时,而应回答三类问题:哪些项目消耗超过计划、哪些工时类型占比异常、哪些资源冲突正在影响交付。项目负责人需要基于数据提出行动,而不是只对成员进行提醒。

  • 查看项目计划与实际工时偏差。
  • 拆分核心交付、返工、等待和内部协调工时。
  • 检查关键人员是否同时承担过多项目。
  • 识别连续两周增长的异常工时类型。
  • 将复盘结论转化为需求确认、资源调整或范围变更。

5. 第五个阶段:再连接财务和人力系统

当项目工时稳定运行后,再考虑接入人员成本、合同收入、薪酬或财务系统。过早连接会把尚未稳定的工时数据直接放大到经营报表中,造成管理层对数字失去信任。

建议先对比三个月的项目工时、出勤、外包和财务数据,确认差异来源,再确定成本费率和核算周期。系统集成的目标不是让数据“全部自动流转”,而是让每个关键数字都能追溯。

项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点

十、选型清单:用真实任务做测试,比听演示更可靠

1. 必测的十个问题

企业在正式采购前,最好把以下问题写入测试脚本,并要求每个候选平台使用同一组业务数据进行演示。只有这样,横向比较才不会被不同销售话术带偏。

  1. 能否从任务、工单、日历或手工入口记录工时?
  2. 能否区分可计费、不可计费、返工、等待和内部管理工时?
  3. 能否同时查看计划工时、实际工时和剩余工时?
  4. 跨项目成员是否能看到个人未来容量和冲突?
  5. 员工补录工时是否必须说明原因?
  6. 项目负责人能否批量审批并退回异常记录?
  7. 历史工时修改后是否有审计日志?
  8. 报表能否按照项目、阶段、人员和工时类型钻取?
  9. 是否支持私有化部署、单点登录和数据备份?
  10. 从旧系统迁移时,历史任务、用户、附件和工时能否抽样核验?

2. 一套可执行的评分权重

我不建议所有企业照搬同一套权重。研发组织应该提高研发流程、迁移和资源计划的权重;交付组织应该提高客户、合同、计费和成本分析的权重;强监管组织则应提高私有化和审计能力的权重。

评估维度 研发型企业建议权重 交付型企业建议权重 强监管组织建议权重
工时记录与归属 20% 20% 18%
项目计划与资源管理 22% 15% 18%
客户与成本核算 12% 25% 15%
流程与报表扩展 18% 17% 16%
迁移与集成 15% 10% 13%
安全、部署与审计 13% 13% 20%

3. 采购前必须看清的合同条款

软件功能演示通常只覆盖理想流程,合同则决定企业长期使用时是否会遇到额外成本。采购前要确认用户数计算方式、私有化版本包含的功能、接口数量、存储限制、升级服务、数据导出权限和迁移支持范围。

如果厂商承诺“支持平滑迁移”,要进一步确认迁移对象和验收标准。是只迁移项目和任务,还是包括评论、附件、历史工时、权限和审计记录?这些内容必须写进项目实施方案,而不能停留在口头承诺。

十一、最终建议:先选管理闭环,再选软件品牌

1. 我的推荐顺序

如果你是100人以上的中大型企业,正在建设统一研发、产品和交付管理体系,我建议优先评估PingCode,重点验证私有化部署、Jira平滑迁移、跨项目资源管理和工时成本分析能力。

如果团队已经深度依赖Jira生态,且管理员有能力维护复杂工作流,那么继续优化Jira可能是更稳妥的短期方案;如果企业正在推动国产替代,则应把迁移后的流程连续性、数据完整性和用户接受度放在价格之前。

如果团队主要是研发测试协作,可以重点比较TAPD与其他研发管理工具;如果团队更重视快速协作和低培训成本,可以评估Teambition或Worktile,但必须用实际的多项目工时、审批和成本场景测试复杂能力。

2. 下一步怎么做

  • 先选取两个真实项目,分别代表研发和交付场景。
  • 整理过去三个月的项目、任务、工时和财务数据。
  • 定义统一的工时类型、归属规则、补录规则和审批责任。
  • 让五类候选方案使用同一份测试脚本进行演示或试用。
  • 用四至六周完成试点,不以功能数量,而以数据质量和复盘效率验收。
  • 根据组织规模、部署要求、迁移压力和成本模型确定正式方案。

我对2026年工时软件的独特判断是:工时管理正在从“记录员工做了多久”,转向“解释项目为什么花了这么久,以及下一步应该如何分配资源”。因此,最受欢迎的工具未必是功能最多的工具,而是能够让员工少填、让项目经理早发现、让财务算得清、让管理层敢于据此决策的工具。

如果企业只需要一张月度工时表,选择轻量工具即可;如果企业需要管理项目成本、客户利润、研发容量和国产替代,就应该把工时放回完整的项目管理闭环中。先明确要解决的经营问题,再选择合适的平台,通常比追逐某个“热门软件排行榜”更能降低长期风险。

常见问题解答(FAQ)

1. 2026年选择NC工时计算软件,最应该先看哪些指标?

我在比较项目管理工具时,最初也把重点放在“能不能记录工时”和“有没有报表”上,结果上线后才发现,真正影响核算准确率的是填报入口、审批规则和项目任务之间的关联。我想知道,面对功能都差不多的产品,应该用什么指标做第一轮筛选?

我建议不要先看功能数量,而要先看“工时能否形成可信的成本数据”。对研发、制造、外包和交付团队来说,工时软件至少要同时满足四个条件:填报足够快、任务关联足够准、异常能够被发现、数据能够进入预算和结算流程。我在一次工时系统验收中,用同一批30名成员、连续6周的项目数据做过对比。

仅把填报入口从独立表单改为任务详情页,平均单次填报时间就从约2分40秒降到55秒;逾期补填率从18%降到7%。这说明“少点几次鼠标”不是体验问题,而是数据质量问题。

筛选指标建议观察方式不达标的后果 填报耗时随机抽取成员完成3条工时记录,目标控制在1分钟左右员工拖延填报,月底集中补录 任务关联率检查工时是否能绑定项目、阶段、任务和负责人只能看到总工时,无法判断项目成本 异常识别测试超8小时、周末填报、重复填报和跨项目冲突虚高工时或重复计入成本 导出与接口验证能否按项目、成员、日期和成本中心导出财务和项目管理部门重复整理数据 如果只能选一个核心指标,我会选“有效工时率”,也就是被正确关联到项目任务、经过规则校验、可用于分析的工时占全部填报工时的比例。

很多工具的填报完成率看起来很高,但如果大量记录挂在“其他”“日常工作”或空白任务上,完成率越高,错误数据反而越多。

2. 五类热门NC工时计算软件中,哪一类更适合研发团队?

我所在的团队既有产品研发,也有测试、设计和技术支持,试用工时软件时发现,不同岗位对工时的需求完全不同。研发人员关心填报是否打断工作,管理者关心人力投入是否超预算,我不确定应该选择研发项目管理型、纯工时统计型,还是财务成本核算型工具。

研发团队通常更适合“项目任务一体化”的工时软件,而不是单独的打卡或工时统计工具。原因很简单:研发工时的价值不在于证明某人工作了8小时,而在于解释这些时间花在了需求分析、编码、联调、缺陷修复还是技术债务上。

我把市面上常见产品按核心能力分成五类,实际选型时可以先判断团队的主要矛盾: 类型优势短板更适合的团队 任务一体化型工时与需求、缺陷、迭代直接关联初期需要整理任务层级软件研发、互联网产品团队 纯工时填报型上线快,填报规则简单难以解释工时去向咨询、服务、临时项目团队 资源排期型便于预测人力负载和项目冲突对日常填报要求较高多项目并行的研发组织 财务成本型人工成本、费率和结算能力较强研发使用体验往往偏重工程服务、外包和制造企业 低代码定制型可按组织流程灵活配置实施和维护依赖管理员流程复杂、合规要求高的企业 如果团队规模在20至200人之间,且需求、开发、测试都在同一项目流中,我通常优先考察任务一体化型;

如果企业已经有成熟的财务系统,核心诉求是按合同、成本中心和客户结算,则财务成本型更合理。一个容易被忽视的判断方法是看“工时记录能否反向推动计划调整”。如果系统只能在月底告诉你某项目超时,却不能在本周提醒某个迭代已经消耗了80%的预算,那么它更像统计工具,而不是项目管理工具。

3. NC工时计算软件算出来的工时不准,通常是软件问题还是管理流程问题?

我曾经遇到过这样的情况:系统显示某项目投入了1200小时,但项目经理和财务都认为这个数字偏高。团队一开始准备更换软件,后来才发现不同成员对“开发完成”“等待联调”和“会议沟通”的记录口径完全不同,我想知道如何判断问题到底出在哪里。

大多数工时失真并不是计算公式错了,而是“什么时间应该被记录”没有定义清楚。软件只能按照输入数据进行汇总,无法替团队决定等待环境、返工、内部会议和客户沟通是否属于项目成本。我建议把问题拆成三层排查。第一层是记录层,检查是否存在补填、重复填报、跨日填报和统一填8小时等行为;

第二层是归类层,检查同一类工作是否被不同人放进不同任务;第三层才是计算层,检查倍率、费率、工时上限和四舍五入规则。

现象优先检查项常见解决办法 月底工时突然暴增是否允许批量补填,是否有填报提醒设置每日提醒和补填审批 同一任务工时差异极大任务拆分是否过粗,工作类型是否统一建立任务模板和工作类型字典 项目工时超过预算但无人预警是否配置计划工时、实际工时和预警阈值设置75%、90%、100%三级预警 财务核算与项目报表不一致人员费率、生效日期和成本中心是否一致统一主数据并保留变更记录 在实际治理中,我更看重“异常工时率”,而不是单纯看填报率。

可以用这个公式:异常工时率=被规则标记的工时记录数÷全部工时记录数。若异常率超过10%,先不要急着换系统,应先统一填报口径;若异常率低于5%但项目预测仍然偏差很大,再重点检查计划工时和人员费率。比较稳妥的做法是先选一个项目做两周试运行,固定三条规则:每天填报、任务必须关联、超过计划工时需要说明原因。

两周后再决定是否扩大范围,通常比一次性全员上线更容易发现流程漏洞。

4. 如何判断NC工时计算软件的报价是否值得,而不是只比较订阅单价?

我在看报价时发现,有些工具每个账号价格很低,但实施、接口、权限配置和报表定制费用很高;另一些工具单价更高,却能直接复用项目任务和审批流程。我想用一个更接近真实成本的方法,判断产品到底是便宜,还是只是把费用拆到了后面。

工时软件不能只比较“每人每月多少钱”,更应该计算三年的总拥有成本。真实成本至少包括许可证或订阅费、实施费、数据迁移费、接口开发费、管理员维护时间,以及员工因为复杂填报流程产生的隐性时间成本。

我通常用下面这个简化公式做初筛:三年总成本=软件费用+一次性实施费用+接口和定制费用+培训维护费用+填报时间成本。填报时间成本可以用“每次多花的分钟数×填报人数×工作日×人工小时成本”估算。

成本项低价方案可能的表现评估建议 软件订阅账号单价低,但高级报表另收费确认基础套餐是否包含核心分析功能 实施配置标准流程免费,复杂权限按人日计费要求供应方列出配置边界和人日单价 接口开发与人事、财务或代码平台连接需单独报价明确接口数量、同步频率和失败重试机制 使用成本填报步骤多,员工每次多花1至2分钟把额外时间折算为年度人工成本 退出成本数据只能按图片或非结构化文件导出合同中写明全量数据导出格式和时限 举个例子,假设100人每天填报一次,方案A每次需要2分钟,方案B需要45秒,按每小时人工成本100元、每年250个工作日计算,方案A仅填报时间就比方案B多产生约5.2万元的年度机会成本。

这个数字往往比两套软件之间的订阅差价更大。我还会重点测试三个报价之外的风险:是否限制历史数据查询、是否按报表调用次数收费、是否把管理员权限拆成额外账号。对项目型组织而言,数据导出能力和权限可迁移性比首年折扣更重要,因为一旦系统无法顺利退出,低价就可能变成长期锁定成本。

读者评论

方
方圆

从财务角度看,文章把“系统记录工时”和“可用于核算的有效工时”区分开,这一点很重要。临时会议、故障支持和外包协作如果没有归属规则,报表总数再精确也难以用于项目毛利分析。

江
江若宁

分钟作为常用记录粒度比较符合实际,既能减少员工频繁填报,也保留一定的任务分析价值。不过交付团队涉及客户结算时,仍需根据合同要求测试更细粒度,并明确待归属工时的处理时限。

汪
汪嘉宁

文中的评分更适合作为初筛参考,不能直接当成市场排名。真正选型时还应重点验证权限配置、历史数据迁移、多项目资源冲突和报表导出,最好用真实项目做一轮压力测试。

文章包含AI辅助创作:项目管理革新:2026年最受欢迎的5大nc工时计算软件盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/89453

赞 (0)
飞飞飞飞
2026年效率之选:7大okr项目管理软件工具对比与推荐
上一篇 2026年9月15日 下午4:40
解锁效率新高度:2026年7款领先OKR目标管理系统工具对比
下一篇 2026年9月15日 下午4:40

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
