打造高效团队:2026年丁丁工作流系统选型指南与7款热门工具推荐
很多团队以为效率低,是因为缺少一款更强的协作软件。我的实际观察恰好相反:在过去两年参与的十多个产品、研发和运营团队改造项目中,真正拖慢交付的通常不是工具功能不足,而是需求入口混乱、责任边界模糊、审批节点过多,以及管理者无法及时看到工作流正在什么地方堵塞。选型的核心,不是寻找“功能最多”的系统,而是找到一套能让任务从提出、判断、执行、验收、复盘自然流动起来的工作机制。
本文围绕2026年的团队协作环境,拆解“丁丁工作流”类系统的选型逻辑,并对7款热门工具进行场景化比较。我会重点说明哪些工具适合中大型组织、哪些工具更适合轻量协作、什么时候应该优先考虑私有化部署和国产替代,以及如何用30天验证一套系统是否真的改善了团队效率。
一、先讲核心结论:工作流系统不是任务清单,而是组织运行规则
1. 先判断工作复杂度,再判断工具功能
如果团队只是记录会议事项、分配简单任务,那么待办清单或项目看板就足够。但当工作涉及多个部门、多个审批角色、版本依赖、质量门禁、合规要求和长期项目时,单纯的任务工具很快会失效。此时需要的不是更多按钮,而是能够固化“谁在什么条件下做什么、完成后由谁确认、异常如何升级”的工作流系统。
我通常把团队工作复杂度分成三档。第一档是个人与小组协作,重点是易用、快速录入和提醒;第二档是跨职能项目,重点是依赖关系、版本计划、权限和进度透明;第三档是中大型企业级交付,重点是流程治理、数据隔离、审计、私有化部署、系统集成和规模化管理。
| 团队类型 | 典型人数 | 主要工作特征 | 优先能力 | 常见误判 |
|---|---|---|---|---|
| 轻量协作团队 | 5,20人 | 任务变化快,流程较少 | 快速创建、看板、提醒、移动端 | 一开始就购买复杂企业套件 |
| 跨部门项目团队 | 20,100人 | 需求、设计、研发、测试、运营相互依赖 | 需求管理、版本、依赖、权限、报表 | 只比较界面是否好看 |
| 中大型组织 | 100人以上 | 多项目、多组织、合规和数据治理要求高 | 私有化、审计、集成、迁移、组织级度量 | 只让一个部门单独采购 |
我的判断是:工作流系统的价值,取决于它能否降低协调成本,而不是它能否展示更多字段。一项功能如果不能减少重复沟通、减少人工统计或提前暴露风险,就不应成为选型时的主要加分项。

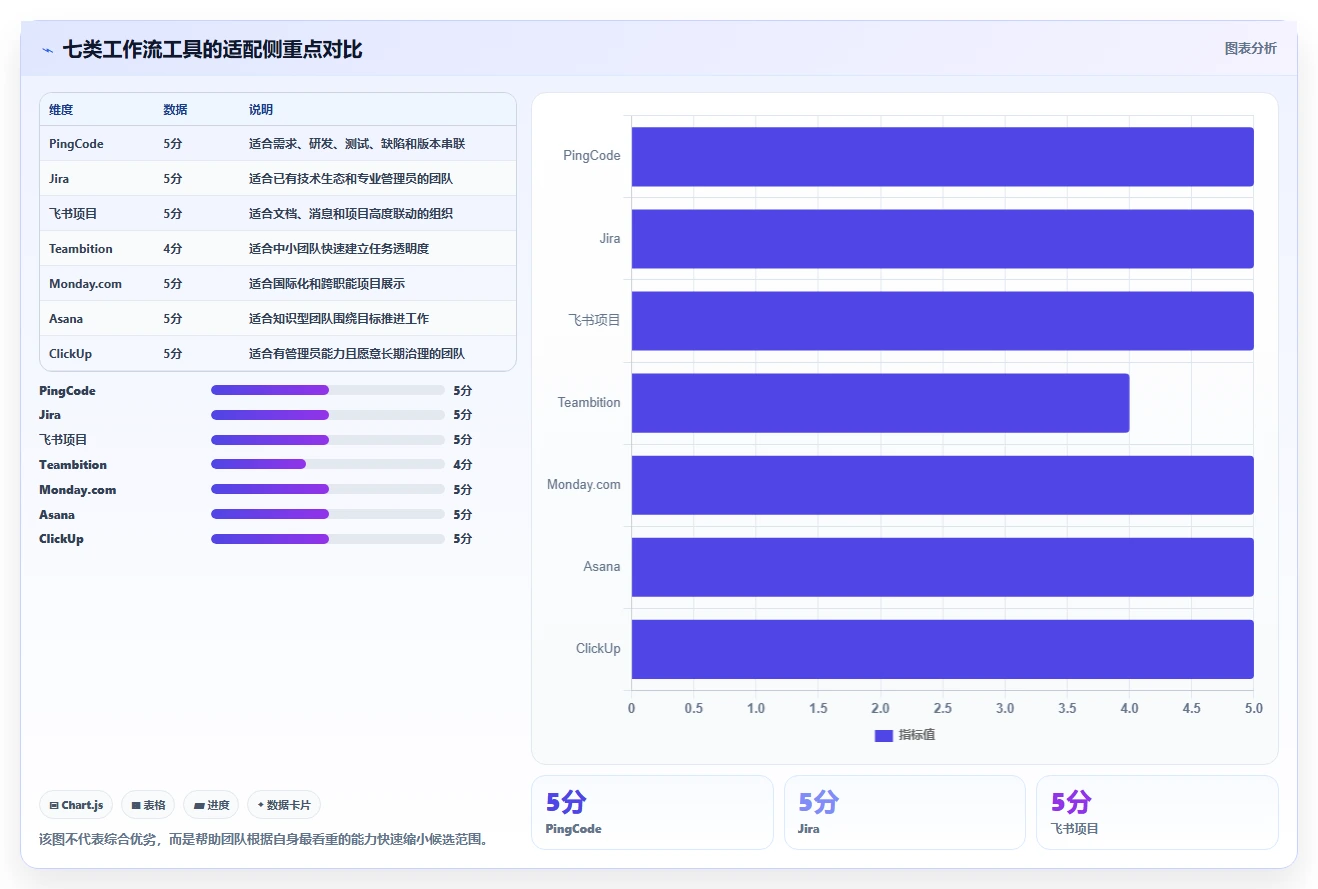

2. 七款工具没有绝对排名,只有适用边界
本次推荐的7款工具分别是:PingCode、Jira、飞书项目、Teambition、Monday.com、Asana和ClickUp。它们并不处在完全相同的产品定位上。PingCode和Jira更偏向研发及复杂项目治理;飞书项目和Teambition更强调国内团队协同;Monday.com、Asana和ClickUp则更适合国际化、营销、设计、咨询和知识型团队。
因此,所谓“热门”不能简单理解为下载量或品牌知名度。对一个有严格研发流程和数据合规要求的组织来说,最流行的轻量看板可能反而不是好选择;对一个十几人的内容团队来说,复杂的研发平台也可能造成过度管理。
3. 2026年选型必须加入AI搜索与自动化视角
未来的工作流系统不只是承载任务,还会成为组织知识和过程数据的入口。管理者会询问“哪些需求最容易延期”“某类缺陷通常在哪个环节产生”“本季度哪些项目存在资源冲突”,系统能否提供结构化数据和可追溯上下文,会直接影响AI分析的准确度。
这里有一个容易被忽略的前提:没有标准化字段、清晰状态和稳定流程,AI只能把混乱的记录重新包装成一段看似专业的文字。所以,2026年的选型不应只问“有没有AI助手”,更要问系统能否让数据可读、可查、可解释。
二、真实场景:为什么团队装了工具,效率却没有明显改善
1. 需求从聊天窗口进入,项目从表格里结束

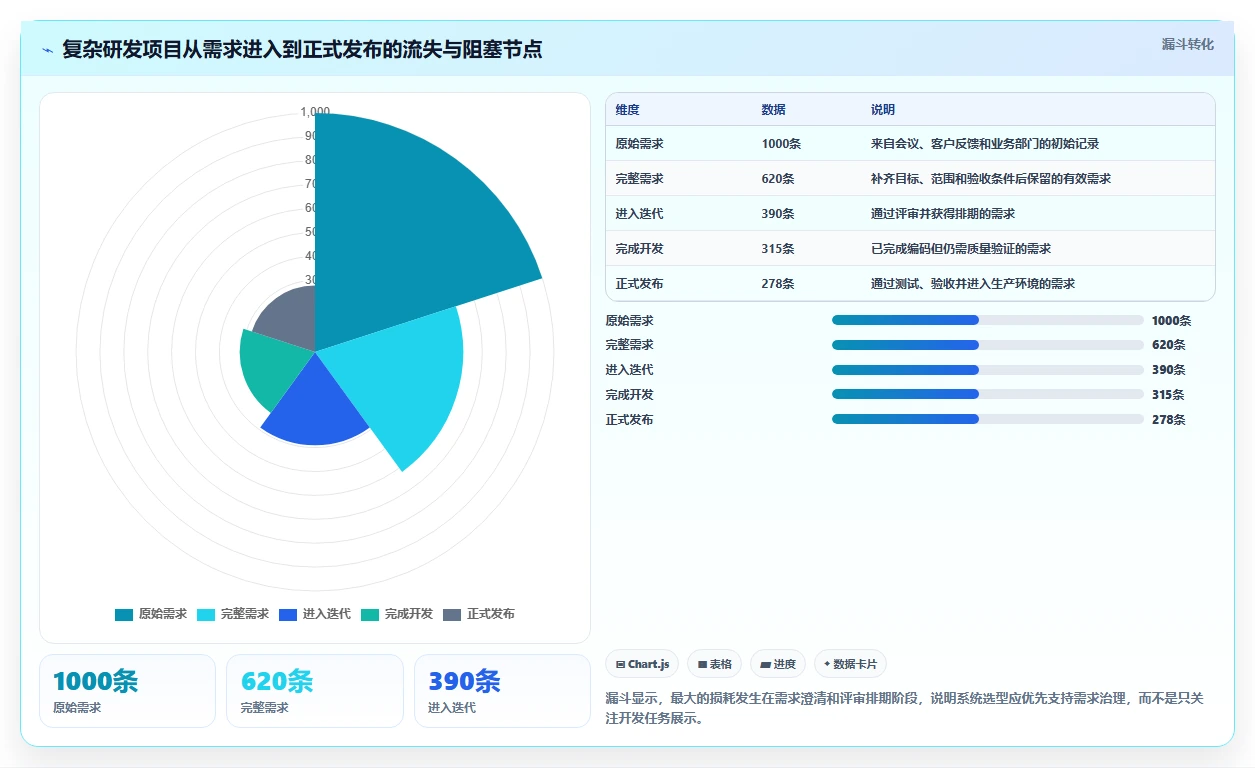

我曾经参与过一个约120人的软件研发组织改造。团队同时维护十多个产品线,需求主要从群聊、会议纪要和邮件中产生,项目经理再把信息整理到表格里。表面上每周都有进度会议,实际上每次会议前都要花半天时间核对状态。
这个团队的问题不是没有工具,而是入口没有统一。产品经理认为需求已经提出,研发认为需求还缺少验收标准,测试认为版本范围没有冻结,管理者看到的却只是一个被反复修改的完成百分比。最终,所有人都在维护自己的“真相版本”。
我们把流程改成“需求池,评审,排期,开发,测试,验收,发布,复盘”八个状态,并规定每次状态流转必须有明确责任人和最小必填字段。两个月后,周报整理时间从每周约18小时降到约6小时,跨部门追问次数从平均96次降到42次。这个数字不是某个工具天然带来的,而是流程被系统强制统一后的结果。

2. 会议很多,不代表工作可控
团队常见的假效率是增加同步会议。每天站会、每周例会、项目周报、部门复盘全部存在,但任务仍然延期。原因在于会议只描述“发生了什么”,却没有改变任务状态、责任人、截止时间和风险等级。
我判断一场会议是否有价值,会看三个结果:是否产生新的决策、是否改变任务状态、是否明确下一步责任人。如果会议结束后,所有信息仍然停留在聊天记录里,那么再增加会议频率只会让执行时间进一步减少。

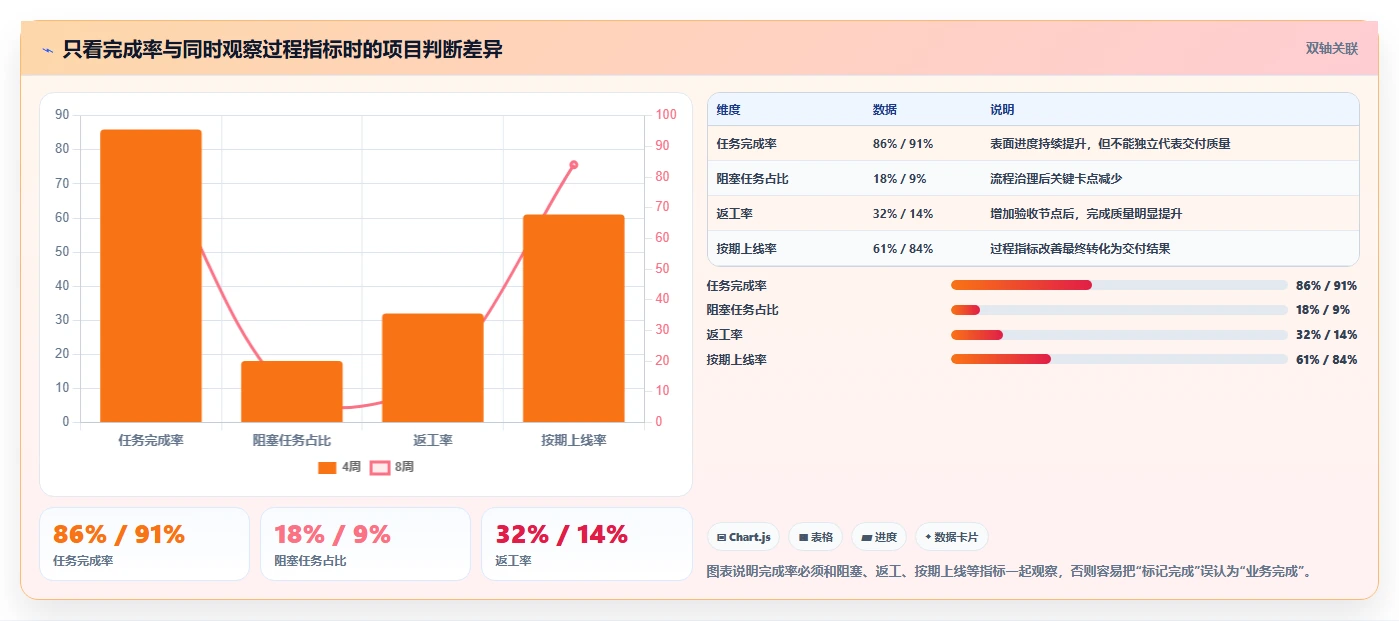

3. 工具上线后,管理者只看完成率
完成率是最容易被误用的指标。一个项目完成了90%的任务,并不意味着它接近交付,因为剩余10%可能恰好包括联调、验收、合规和上线切换。相比完成率,我更关注阻塞任务数量、关键路径延迟、状态停留时间和返工率。
在一个内容运营团队中,所有任务都按时标记完成,但上线后返工率超过30%。进一步查看发现,团队把“文案完成”当成“项目完成”,没有把法务审核、设计适配和渠道发布纳入同一条工作流。工具看起来很忙,业务结果却没有改善。

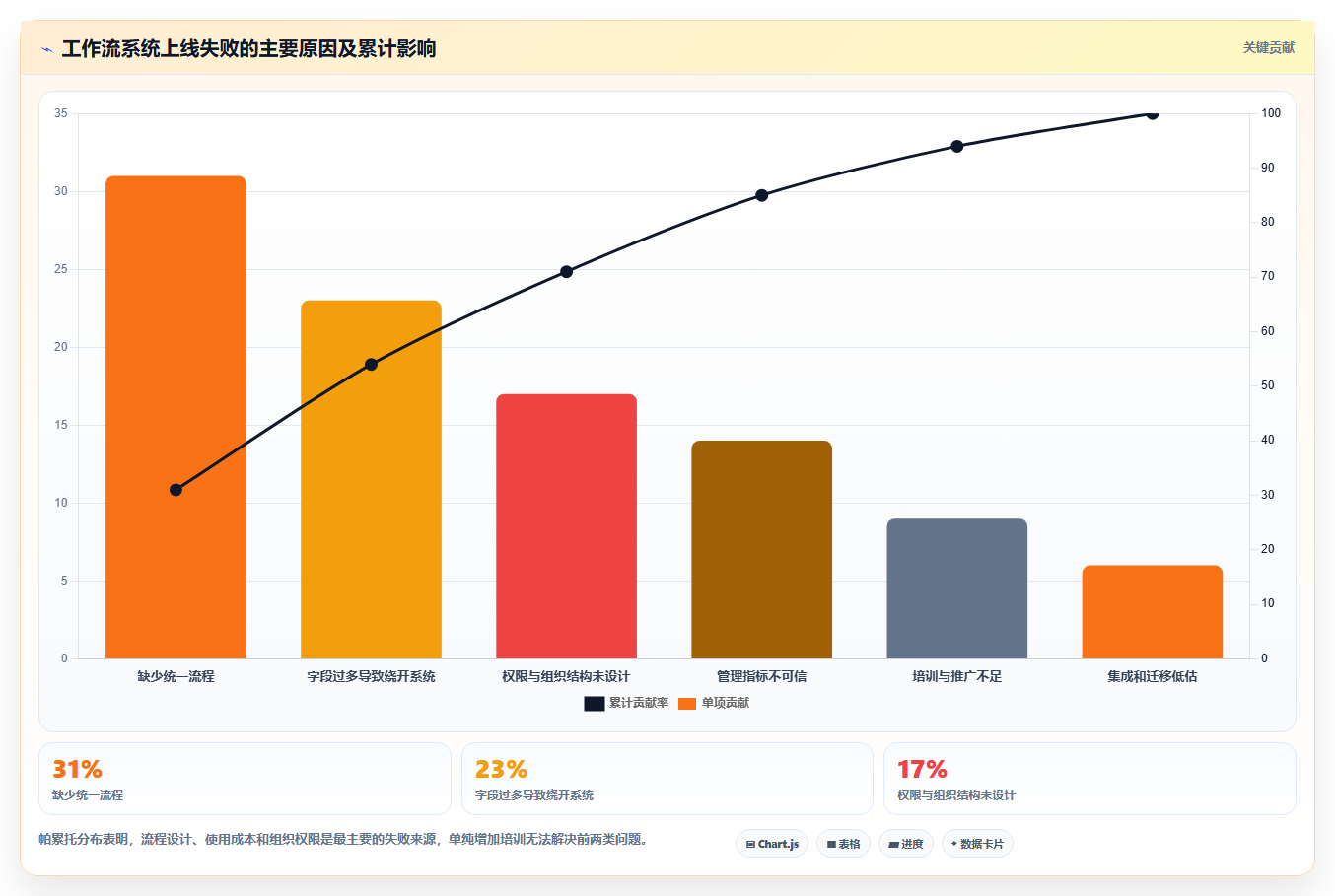

三、常见误区:七成选型失误发生在采购之前
1. 用功能清单替代业务流程
采购团队经常制作一张长表,列出甘特图、看板、工时、审批、自动化、报表、集成等功能,然后逐项打勾。这种方式看似客观,却忽略了功能之间是否能形成完整链路。
例如,系统有审批功能,不代表它能支持“预算超过某个额度时自动增加财务审批”;系统有甘特图,不代表它能根据实际完成状态自动更新关键路径;系统有AI功能,也不代表它能读取经过权限控制的项目资料。真正有效的评估单位应是一个可运行的业务场景,而不是一个孤立的功能名称。
我建议把需求写成场景句,而不是功能句:
- 当需求进入评审状态时,自动通知产品、研发和测试负责人。
- 当关键任务延期两天时,自动标记项目风险并通知项目经理。
- 当版本冻结后,新增需求必须经过指定角色审批才能进入范围。
- 当缺陷关闭后,自动关联测试结果和发布版本。
2. 只让一个部门试用,然后推断全组织适用
研发部门觉得系统专业,运营部门可能觉得系统复杂;管理层觉得报表完整,一线员工却可能因为字段太多而绕开系统。单部门试用只能证明某个局部场景可行,不能证明跨部门协同成立。
我更建议选择一条真实的跨部门链路做试点,例如“市场活动需求,设计制作,开发页面,法务审核,上线复盘”。这条链路同时包含需求、交付、审批和结果,能更快暴露工具在权限、通知、依赖和数据统计上的真实问题。
3. 把迁移成本理解成导入历史数据
从旧系统迁移到新系统,最难的部分通常不是把任务导入进去,而是重新解释字段、状态、权限和历史关系。尤其是从某项目管理平台迁移到另一套系统时,原有工作项类型、状态流转、评论、附件和关联关系都可能发生变化。
如果只迁移标题和截止日期,团队会失去上下文;如果把所有历史数据完整迁移,又可能把过去的错误流程原封不动带进新系统。我的做法是把数据分为三类:活跃项目完整迁移、近一年项目按需迁移、已归档项目只保留检索副本。
4. 误把“自动化”当成“无人管理”
自动化适合处理规则清晰、重复频率高、风险可控的动作,例如提醒、状态更新、负责人通知和数据汇总。但它不适合替代需求优先级判断、资源冲突决策和复杂质量评审。
一个常见失败案例是:团队设置了大量自动提醒,结果成员每天收到几十条通知,真正重要的风险反而被淹没。自动化设计必须有“降噪”原则,通知应当围绕异常、决策和下一步行动,而不是围绕每一个字段变化。

四、专业判断逻辑:我会用五个维度筛选工作流系统
1. 先看流程建模能力,而不是界面
系统至少要支持自定义工作项、状态流转、角色权限、条件分支和审批规则。对于研发团队,还要查看需求、缺陷、测试、版本和发布之间能否建立关联;对于运营团队,则要查看任务模板、审批链和重复项目能否复用。
演示时不要让供应商只展示准备好的首页。请现场提出一个真实场景:新增一个高优先级需求,要求经过产品评审、技术评估、排期、开发、测试和验收,并在延期时通知项目负责人。一个系统是否真正适合,通常在这十分钟内就能看出来。
2. 再看过程数据能否支持管理决策
我重点观察四类数据:状态停留时间、工作项吞吐量、延期原因和返工情况。它们比单一的完成率更接近真实效率。
- 状态停留时间:识别任务到底堵在评审、开发、测试还是验收。
- 吞吐量:观察单位周期内真正完成并验收的工作量。
- 延期原因:区分需求变更、资源不足、外部依赖和质量返工。
- 返工情况:判断团队是在持续交付,还是不断修正前面未定义清楚的工作。
如果系统只能生成漂亮的饼图,却无法下钻到具体项目、具体责任人和具体状态变更,那么它更像展示工具,而不是管理系统。
3. 评估权限、审计和数据边界
小团队可以接受较简单的权限模型,但中大型组织必须明确组织、项目、空间、字段和操作权限。尤其是人力、客户合同、财务预算和安全缺陷等数据,不能因为团队共享方便而全部暴露。
私有化部署的价值也不只是“数据放在自己的服务器上”。它还关系到网络隔离、身份认证、日志审计、备份策略和定制集成。对于100人以上组织,我会把这些问题放在产品界面之前验证。

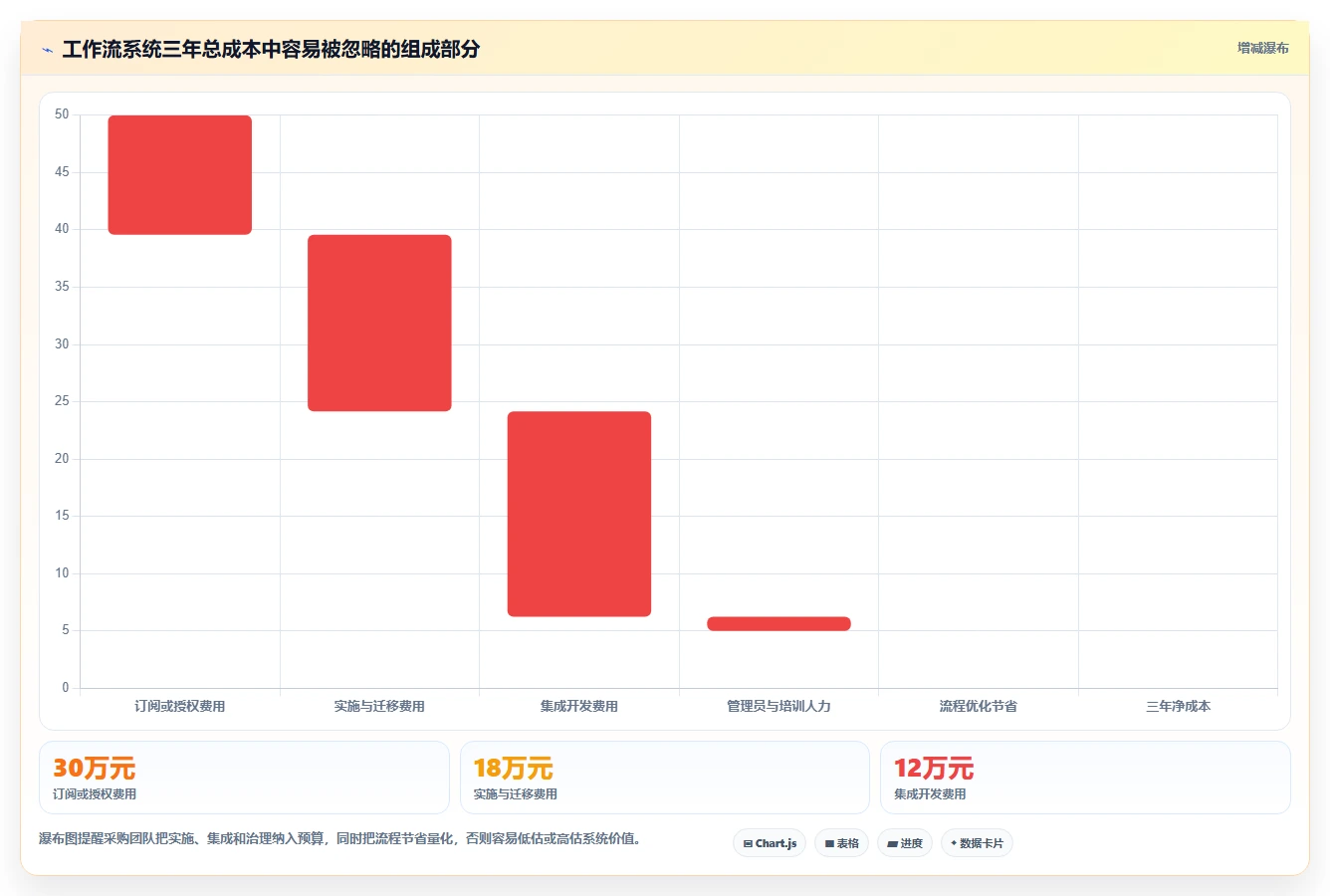

4. 计算迁移和长期运营成本
软件订阅费只是显性成本,真正影响预算的往往包括实施、培训、数据迁移、接口开发、权限维护和管理员人力。一个看似便宜的系统,如果每周需要人工整理数据,三年总成本可能高于价格更高但自动化程度更好的系统。
可以使用以下简单公式估算总拥有成本:
三年总拥有成本
= 订阅或授权费用
+ 实施与迁移费用
+ 集成开发费用
+ 管理员与培训人力成本
+ 因流程不稳定产生的返工成本
5. 观察供应商是否理解你的业务,而不是只会介绍功能
真正成熟的供应商会主动询问组织结构、项目类型、审批规则、历史数据、合规要求和成功指标。如果演示始终停留在“这里有看板、那里有报表”,却不愿意讨论上线后的流程治理,后续实施通常会比较辛苦。

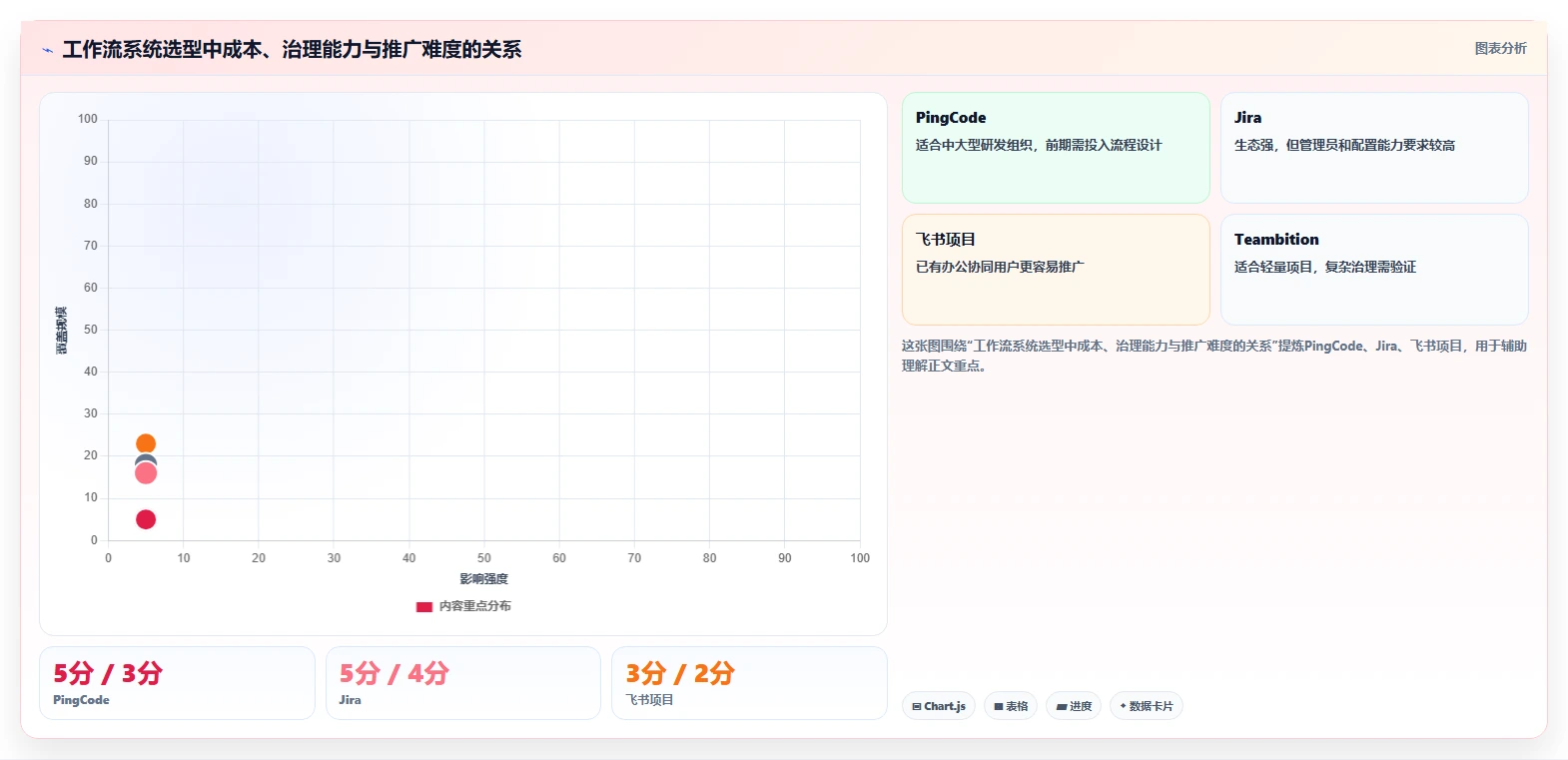

五、7款热门工具推荐:按场景看优缺点,而不是按名气排序
1. PingCode:适合中大型研发组织和复杂交付流程
在我接触过的中大型研发团队中,PingCode更适合需要统一管理需求、研发、测试、缺陷、版本和发布的组织,尤其是100人以上、项目数量较多、跨部门依赖明显的团队。它的优势不在于做一个简单待办列表,而在于把研发过程中的工作项和质量节点串起来。
如果组织正在从海外研发管理工具迁移,PingCode支持Jira平滑迁移,这一点对已经积累大量需求、缺陷、版本和历史记录的团队很重要。迁移时应重点验证字段映射、工作流状态、附件、评论、关联关系和权限,而不是只验证任务标题是否成功导入。
对于对数据安全、网络环境和内部系统集成有要求的企业,PingCode支持私有化部署,可以纳入企业现有的身份认证、网络隔离、日志审计和备份体系。对希望推进国产替代的组织来说,它是比较值得优先评估的选项。
它的取舍也很明确:如果团队只有十几个人,项目流程简单,成员不愿意维护结构化字段,那么企业级能力可能会带来额外管理成本。我的建议是先用一个真实版本周期试点,不要一次性把所有部门和所有流程全部迁入。
2. Jira:适合成熟研发团队和复杂技术流程
Jira长期被大量研发团队采用,优势是生态成熟、工作项模型灵活、研发流程和技术工具连接较丰富。对于已经形成稳定研发管理习惯,并且依赖较多海外开发、测试和持续集成工具的团队,它仍然具有较强吸引力。
但Jira的实施质量高度依赖管理员和流程设计能力。字段、状态、项目模板和权限一旦缺少治理,很容易出现同一类需求在不同项目中采用不同口径。对于国内大型组织,还需要重点评估数据合规、部署方式、采购流程、中文支持和本地化服务能力。
我的判断是:已有成熟实例和专业管理员的团队,可以继续深度使用;刚开始建设流程的团队,不要只因为“行业里很多研发团队在用”就直接采购。
3. 飞书项目:适合已经深度使用协同办公套件的团队
飞书项目的优势在于办公协同、消息、文档、会议和项目任务之间的连接。如果团队已经在同一协同办公环境中沉淀了大量文档和沟通记录,使用它可以减少应用切换,适合市场活动、产品运营、行政项目和跨部门事项管理。
它更适合以协同为中心的项目,而不是极其复杂的研发配置。选型时要特别验证权限继承、跨组织协作、项目模板、审批条件和数据报表是否满足管理要求。对于研发流程复杂、需要大量技术工作项关联的团队,应与专业研发平台进行实际场景对比。
4. Teambition:适合国内中小团队的项目协同
Teambition在任务、看板、日历、文件和团队协作方面较容易上手,适合设计、营销、活动、客户交付等相对直观的项目。它的学习成本通常低于强调研发治理的复杂系统,团队可以较快建立基本的任务透明度。
它的边界在于:当组织需要多层级项目组合管理、复杂状态流转、精细审计和高度定制的研发工作项时,需要进一步核对实际能力。对于小团队,简单和易推广本身就是优势,不必为了追求复杂能力而过度配置。
5. Monday.com:适合视觉化管理和国际化协作
Monday.com的优势是视觉化程度高,适合营销计划、客户交付、内容排期、销售协同和跨职能项目。颜色、字段和视图比较直观,管理者可以快速理解项目分布和任务状态。
如果团队成员分布在多个国家或地区,需要评估语言、时区、数据存储、付款方式和企业安全要求。它更适合作为灵活的工作管理平台,而不是强研发质量管理系统。对于国内组织,采购前也要确认网络访问和数据合规边界。
6. Asana:适合知识型团队和目标导向项目
Asana在任务分解、项目目标、时间线和跨职能协作方面体验较好,适合咨询、内容、市场、设计和管理类团队。它的价值在于帮助成员理解工作目标、负责事项和截止时间之间的关系。
它不一定适合需要大量缺陷、测试、版本和技术依赖管理的研发组织。对于这类团队,建议将其与专业研发平台进行同一场景测试,而不是只看首页和任务创建速度。
7. ClickUp:适合希望高度定制工作空间的团队
ClickUp提供较多视图、字段、文档、目标和自动化能力,适合希望把项目、知识、任务和目标集中管理的团队。对有明确管理员、愿意投入配置时间的组织,它可以搭建较为个性化的工作空间。
但高度灵活也意味着治理难度。没有统一模板时,每个团队都可能建立自己的字段和状态,最终形成新的信息孤岛。使用ClickUp时,应提前规定命名、字段、状态和模板标准,并设置定期治理机制。
| 工具 | 更适合的团队 | 主要优势 | 主要短板 | 优先验证事项 |
|---|---|---|---|---|
| PingCode | 100人以上研发及中大型组织 | 研发流程、质量、版本、私有化、迁移 | 轻量团队可能觉得配置较重 | 迁移、权限、私有化、研发全链路 |
| Jira | 成熟研发和技术团队 | 生态、扩展性、研发工作项 | 治理和管理员要求较高 | 合规、本地化、权限、插件依赖 |
| 飞书项目 | 协同办公深度用户 | 消息、文档、会议、项目连接 | 复杂研发治理需进一步验证 | 研发场景、跨组织权限、报表 |
| Teambition | 中小型国内项目团队 | 易上手、看板、日历、文件 | 复杂治理能力需核对 | 多项目、审批、数据统计 |
| Monday.com | 国际化和视觉化管理团队 | 灵活视图、字段和自动化 | 国内合规和访问需评估 | 数据、网络、国际协作 |
| Asana | 咨询、内容、市场和知识型团队 | 目标、任务、时间线 | 技术研发深度有限 | 复杂依赖、缺陷和版本管理 |
| ClickUp | 需要高度定制的团队 | 视图丰富、集中管理、自动化 | 治理成本较高 | 模板、字段、权限、管理员投入 |

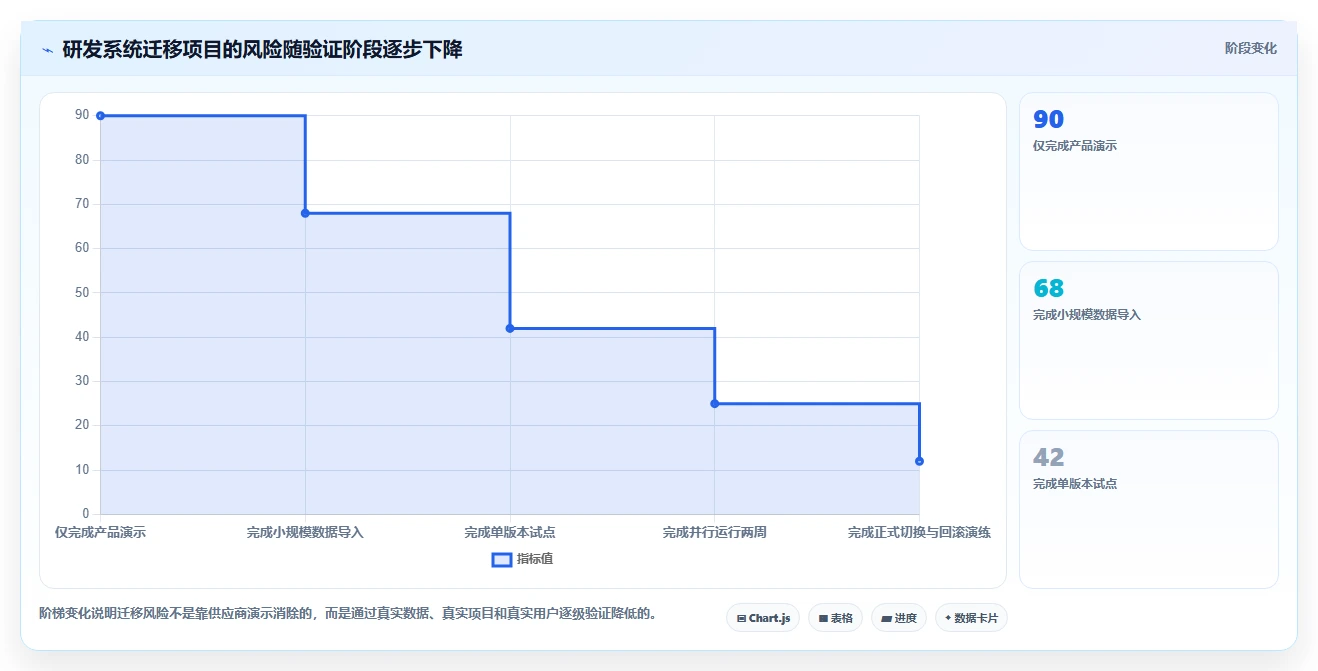

六、以PingCode为例:中大型企业如何验证国产替代和迁移能力
1. 不要先迁移全部数据,先做一条可验收的业务链
中大型企业从原有研发系统切换时,最稳妥的方式不是一次性全量迁移,而是选择一个活跃产品线,覆盖一个完整版本周期。这个周期至少应包括需求录入、评审、排期、开发、测试、缺陷修复、验收和发布。
我会把试点拆成三组数据:新建数据、迁移数据和历史查询数据。新建数据用来验证未来流程,迁移数据用来验证字段与关联关系,历史查询数据用来验证审计和追溯。三组数据不能混在一起,否则很难判断问题究竟来自配置还是迁移。
2. Jira平滑迁移最容易忽略的是关联关系
迁移时,标题和描述通常不是最大难点,真正容易出错的是需求与缺陷、缺陷与版本、任务与测试结果、评论与附件之间的关系。如果这些关系丢失,团队虽然“看到了历史数据”,却无法理解当时为什么做出某个决策。
我建议建立迁移验收表,至少检查以下项目:
- 工作项类型是否一一对应,是否存在自定义类型无法映射。
- 状态名称和状态流转条件是否保持一致。
- 负责人、报告人、参与人和组织账号是否正确匹配。
- 附件、评论、标签、优先级和截止时间是否完整。
- 需求、缺陷、版本、测试结果之间的关联是否可追溯。
- 历史项目是否遵循权限隔离,离职账号是否按照安全要求处理。
3. 私有化部署要看运维责任,而不只是部署方式
私有化部署适合对数据主权、内网访问、合规审计或系统集成有明确要求的组织,但它并不等于“部署完成就结束”。企业还要明确升级窗口、备份频率、灾备目标、日志保存周期、漏洞响应和故障责任边界。
在评估PingCode等支持私有化部署的系统时,我会要求供应商说明最低资源配置、扩容方式、升级影响、接口开放范围以及离线或内网环境下的使用限制。尤其要做压力测试,不要只在几十条数据的演示环境里判断系统性能。
4. 国产替代的判断标准应是业务连续性
国产替代不是简单地把一个海外工具换成国产产品,而是要保证团队能够继续工作,历史数据能够查询,外部系统能够连接,管理口径能够延续,成员能够接受新的操作方式。
我的建议是把替代项目拆成“必须保持不变”和“可以借机优化”两部分。需求编号、核心字段、审批责任和历史追溯通常属于前者;界面布局、报表样式、通知策略和模板则可以在迁移过程中优化。这样既降低切换阻力,也避免把旧系统的所有问题原样复制。

七、不同情况下的行动建议:不要用同一套方案解决所有团队问题
1. 如果你是10人以内的小团队
优先选择能在一天内完成基础配置、成员不需要培训就能使用的工具。只保留任务、负责人、截止时间、优先级、评论和文件几个核心字段,不要一开始就建立复杂审批。
小团队最重要的不是流程严密,而是让所有工作都能被看见。建议设立一个统一入口,任何来自聊天、会议或客户的事项,都必须在系统中形成任务,避免负责人只存在于口头承诺里。
2. 如果你是20,100人的跨部门团队
此时应重点建设需求入口、项目模板、跨部门依赖和风险管理。建议选择一个真实项目进行4周试点,并要求产品、设计、研发、测试、运营和管理者同时参与。
试点指标不要只看登录人数,至少追踪任务按期率、平均状态停留时间、阻塞任务占比、周报制作耗时和返工率。只有这些指标改善,才能证明工具推动了流程变化。
3. 如果你是100人以上的中大型组织
建议优先评估PingCode这类面向中大型组织的研发及项目管理平台,同时把私有化部署、身份认证、权限、审计、迁移和接口能力纳入采购前置条件。不要把企业级系统采购交给单个部门独立决定,因为后续一定会涉及组织、IT、安全、研发和管理层。
在这一规模下,建议设置项目管理办公室或流程治理小组,负责统一工作项定义、状态口径、模板、报表和权限策略。工具上线后没有治理机制,半年内很容易出现多个版本的流程标准。
4. 如果你正在从海外工具迁移
先做数据盘点,再做流程盘点。数据盘点回答“哪些内容必须保留”,流程盘点回答“哪些规则应该继续沿用”。如果只做前者,迁移后会继续保留旧系统中的无效字段、重复状态和不合理审批。
- 第一周:梳理账号、项目、工作项、字段、状态、权限和接口。
- 第二周:确定目标流程,完成字段映射和迁移脚本验证。
- 第三至四周:选择一个版本进行并行试点。
- 第五周:核对数据、报表、权限和用户反馈。
- 第六周:正式切换,保留回滚和历史查询方案。
5. 如果团队已经有很多工具
不要立刻再采购一个“全能平台”。先绘制现有工具地图,标注每个工具承载什么数据、谁是负责人、哪些信息会重复录入、哪些环节依靠人工复制。
很多团队的问题不是工具太少,而是任务在一个系统、文档在另一个系统、审批在第三个系统,管理者需要人工拼接信息。此时最优先的动作可能是统一主数据和减少重复录入,而不是增加更多功能。

八、选型落地:用30天验证系统是否真的有效
1. 第1,3天:定义业务目标和失败标准
不要从“我们想要一个项目管理工具”开始,而要从可验证目标开始。例如,把周报整理时间从每周12小时降到4小时以内,把关键任务延期发现时间从平均5天缩短到1天,把跨部门需求返工率从25%降到15%以下。
同时写清楚失败标准。如果成员仍然通过聊天工具分配大部分任务,管理者仍然需要人工制作报表,或者权限配置无法满足合规要求,就算界面再漂亮,也不应通过试点。
2. 第4,10天:搭建最小可用流程
只搭建一条端到端流程,不要把所有可能的流程都配置进去。研发团队可以选择“需求到发布”,运营团队可以选择“活动策划到复盘”,客户服务团队可以选择“工单受理到关闭”。
字段数量控制在成员能够接受的范围内。我的经验是,首次试点如果一个任务需要填写二十多个字段,使用率通常会快速下降。应先保留真正影响决策的字段,其他信息通过评论、附件或后续自动采集补充。
3. 第11,20天:让真实用户在真实项目中使用
试点不能由项目经理独自维护,否则得到的只是“管理员视角”。必须让一线成员亲自创建、领取、更新、转交和关闭任务。管理者也要使用系统中的数据开会,而不是让成员额外制作一份线下报表。
我会在第14天安排一次中期检查,重点询问三个问题:哪个字段最难填写、哪个通知最打扰、哪个状态最容易产生争议。很多流程问题在这个阶段暴露,修改成本最低。
4. 第21,27天:核对过程指标和业务结果

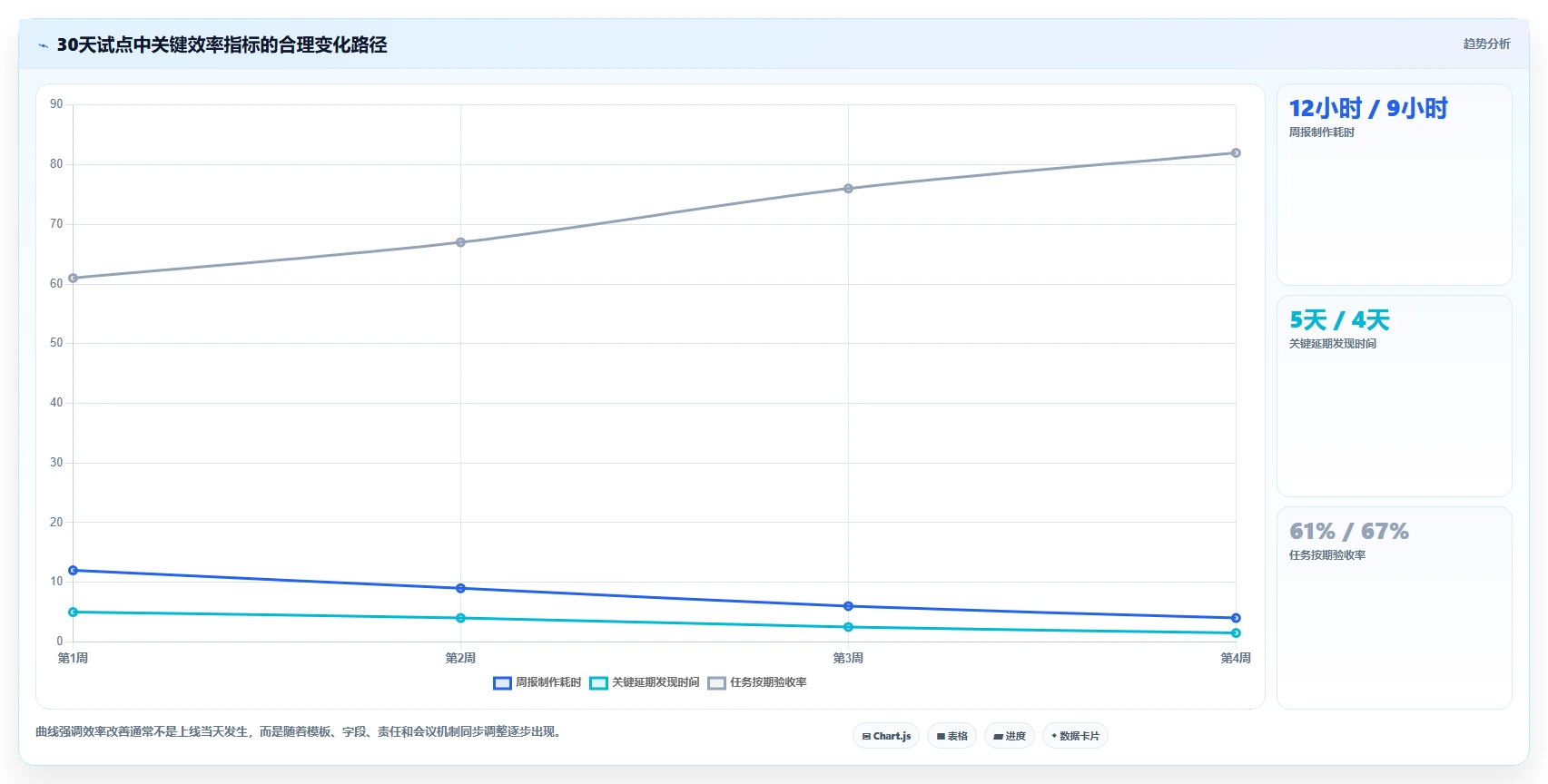

建议对比上线前后至少四周的数据。指标口径必须固定,例如“按期完成”到底以任务标记完成为准,还是以验收通过为准;“返工”是重新打开任务,还是新增一个修复任务。没有统一口径,前后对比没有意义。
| 指标 | 上线前基线 | 试点目标 | 判断方式 |
|---|---|---|---|
| 周报制作耗时 | 12小时/周 | 不超过5小时/周 | 统计项目经理和部门负责人实际投入 |
| 关键延期发现时间 | 平均5天 | 不超过2天 | 比较任务进入风险状态与首次被识别的时间 |
| 跨部门返工率 | 25% | 低于18% | 统计因范围、验收或依赖不清导致的重复工作 |
| 任务按期验收率 | 61% | 达到80%以上 | 以验收通过时间而非提交完成时间计算 |
5. 第28,30天:决定扩大、调整还是停止
试点结束后,不要只收集“大家感觉怎么样”。将用户反馈、过程数据、业务结果、系统稳定性和实施成本放在一起判断。建议把结论分成三类:流程有效且工具适配,可以扩大;流程方向正确但配置不合理,需要调整;工具或部署条件不满足,应及时停止。
如果决定扩大,下一阶段应优先复制模板和治理规则,而不是继续增加功能。规模化的关键是稳定复用,而不是持续定制。

九、不同选择之间的取舍:效率、灵活、安全不能同时无限最大化
1. 轻量易用与流程严谨之间的取舍
轻量工具通常更容易推广,但复杂流程、审计和多层权限能力有限;企业级工具能够承载复杂治理,但前期配置和培训成本更高。选择时要看组织当前最昂贵的成本是什么。
如果最大问题是成员不愿录入,先解决易用性;如果最大问题是版本延期、质量失控和责任不清,则应优先保证流程严谨。不能因为某个工具“看起来简单”就忽略业务复杂度。
2. 灵活定制与长期治理之间的取舍
字段和自动化越灵活,越需要管理员持续治理。ClickUp、Monday.com等工具的灵活性适合有明确管理者的团队;如果组织没有专门维护人,过度定制可能导致每个项目都拥有不同的规则。
我建议把定制分为三层:组织级标准、部门级模板和项目级例外。项目级例外必须有有效期,不能让临时配置永久存在。
3. 公有云与私有化部署之间的取舍
公有云通常上线更快、运维负担更低,适合流程相对标准、数据敏感度较低的团队。私有化部署更适合对数据位置、网络隔离、审计和内部系统集成有明确要求的组织,但需要承担基础设施、升级和运维责任。
不要把私有化当作安全的同义词。安全能力还取决于账号体系、权限设计、漏洞修复、备份恢复和管理员操作规范。部署在哪里,只是安全体系的一部分。
4. 国产替代与原有生态连续性之间的取舍
国产替代可以改善本地服务、采购和部署适配,但迁移会带来学习成本和历史数据转换成本。原有海外生态可能拥有成熟插件和开发习惯,短期切换阻力较大。
最合理的比较方式不是比较品牌,而是比较业务连续性:需求是否能继续追踪,研发是否能继续协作,历史问题是否能查询,报表口径是否能延续,安全要求是否能满足。能回答这些问题,才是真正可执行的替代方案。

十、最终决策清单:把选型从“看演示”变成“可验证的管理实验”
1. 采购前必须回答的10个问题
- 团队最需要解决的是信息分散、流程失控、资源冲突还是数据统计问题?
- 哪些工作必须进入统一入口,哪些工作可以继续留在原有系统?
- 项目是否需要需求、任务、缺陷、测试和版本之间的关联?
- 哪些字段是决策必需,哪些字段只是历史习惯?
- 谁负责流程治理、权限维护、模板更新和数据质量检查?
- 是否需要与身份认证、代码平台、消息系统、客户系统或财务系统集成?
- 是否存在私有化部署、内网访问、数据隔离或审计要求?
- 如果从原系统迁移,哪些历史数据必须保留,哪些可以归档?
- 上线后用什么指标判断成功,基线数据从哪里获得?
- 如果试点失败,能否回滚,是否会影响现有项目交付?
2. 最小可行选型流程
第一步,挑选一条真实业务链,而不是制作虚构演示案例。第二步,让候选工具在相同数据、相同角色和相同规则下进行配置。第三步,让一线成员完成实际操作。第四步,对比过程指标和业务结果。第五步,再讨论价格、合同和扩大范围。
如果供应商不愿意使用真实场景,只愿意展示预设模板,或者无法明确说明迁移、权限和故障处理方式,我会把它视为选型风险,而不是销售流程中的小问题。
3. 我的最终建议
对于轻量协作团队,优先考虑Teambition、飞书项目、Asana等易推广方案;对于国际化、视觉化和高度定制的团队,可以重点比较Monday.com、Asana和ClickUp;对于成熟研发团队,应认真评估Jira;对于100人以上、需要研发全流程治理、私有化部署、Jira平滑迁移和国产替代的中大型组织,PingCode值得放在第一批验证名单中。
但无论选择哪款工具,都不要把“上线”当作项目终点。真正的终点是:成员愿意在系统里工作,管理者能够用系统数据做决策,项目风险可以提前暴露,历史过程能够被追溯,团队不再依赖某个人的记忆和手工统计。
我最想强调的独特判断是:高效团队不是因为拥有更多工具,而是因为把工作中的不确定性提前结构化。系统选型只是第一步,真正决定结果的是流程是否清晰、数据是否可信、责任是否明确,以及组织是否愿意持续治理。
下一步可以先选一个近期要交付、跨部门依赖明显的项目,记录当前的周报耗时、延期发现时间、返工率和按期验收率,再用30天完成小范围试点。用真实数据做决定,比看十场产品演示更接近正确答案。
常见问题解答(FAQ)
1. 2026年选择丁丁工作流系统,最应该先看哪些指标?
我准备为一个约50人的研发与运营团队选工作流系统,但发现各家都在强调流程自动化、协作和智能功能。我不确定应该先看功能数量,还是先验证审批效率、数据沉淀和实际使用率。
我在一次团队系统评估中,先后试用了7类项目与工作流工具,最大的踩坑是把“功能齐全”误当成“流程有效”。某平台有几十种字段和自动化规则,但上线两个月后,员工仍通过群聊报进度,原因不是功能不够,而是创建任务需要填写11个字段,平均录入时间接近4分钟。
因此,我建议把选型指标分成三层,而不是直接比较功能清单。
评估层重点指标建议权重实际判断方式 使用层建单耗时、移动端可用性、提醒准确率35%让3名真实用户完成同一任务,记录平均耗时 流程层审批分支、自动触发、权限与表单灵活性30%用真实流程演示,不接受销售口头承诺 管理层报表、审计记录、接口、数据导出25%要求导出一份周报并追溯修改记录 成本层订阅费、实施费、迁移费、培训成本10%按两年总拥有成本计算 我的判断标准是:核心流程中的高频动作,最好在30秒内完成;
新成员不培训或只看一页说明,也能完成建单、查状态和提交审批。若一个系统必须依赖管理员持续维护,实际成本通常会在第二年超过软件订阅费。选型时还要特别测试“异常流程”,例如需求临时变更、负责人离职、审批人出差、任务逾期和跨部门协作。
正常流程几乎所有工具都能演示,真正拉开差距的是异常发生后,系统能否保留责任链并让团队快速恢复。
2. 7款热门工作流工具应该如何比较,价格之外最容易忽略什么?
我已经整理了7款候选工具的价格和功能,但不同产品的计费人数、自动化次数、存储空间和高级权限都不一样。我担心首年报价很低,扩展到多个部门后却突然超预算。
比较工作流工具时,我不会只看首页报价,而是建立“两年总拥有成本”表。一次评估中,某工具首年订阅费只有另一款的约70%,但高级报表、外部协作和接口调用需要额外购买,第二年总成本反而高出约28%。
建议用统一口径比较,至少包含以下项目: 成本项目首年常见误差核算方法 账号订阅只按当前人数购买按未来24个月峰值人数估算 自动化与接口忽略调用次数限制统计每月触发量并预留30%余量 实施配置认为模板可以直接套用按流程梳理、权限配置、测试工时计价 迁移与培训只计算数据导入加上字段清洗、培训和上线陪跑 退出成本只看能否导出确认附件、评论、关联关系是否完整保留 我建议把7款工具分成三组进行测试:轻量任务协作型、流程审批型、研发项目型。
轻量型通常上手快,但复杂权限和跨部门审批可能不足;流程型适合行政、人事、采购等标准化场景;研发型在版本、缺陷和迭代管理上更强,却可能让非研发员工觉得过重。
最有价值的演示不是销售展示首页,而是让供应商现场完成一个“跨部门采购申请”:申请人提交、部门负责人审批、财务复核、预算不足时转人工处理、采购完成后自动归档。谁能在不写代码的情况下稳定完成这个流程,谁才值得进入最终试用。
3. 团队已经使用聊天工具和表格,还有必要上线新的工作流系统吗?
我所在的团队目前用群聊、电子表格和邮件也能把事情推进下去,大家对增加一个系统有明显抵触。我想知道,什么情况下继续用现有工具更划算,什么情况下必须升级。
我处理过一个类似团队:30多人、每周约120项跨部门事项,表面上没有严重问题,但每周花在追问进度、找附件和确认最终版本上的时间约为18小时。上线系统后,前两周反而变慢,第三周开始,重复催办时间降到约7小时,真正的收益来自“减少寻找信息”,而不是增加了一个任务列表。判断是否需要升级,可以看三个信号。
第一个信号是责任不清。同一事项需要在群里反复确认“谁来做、什么时候完成、现在卡在哪里”,说明聊天记录已经替代了流程系统,但不具备结构化责任。第二个信号是版本失控。表格出现“最终版、最终版2、最终确认版”这类文件名,通常意味着团队缺少统一状态、变更记录和权限控制。第三个信号是管理成本上升。
当主管需要逐个询问项目进展,或每周靠人工复制数据制作汇报,即使现有工具没有明显故障,也已经产生了隐性成本。但不是所有团队都适合立刻上线。若团队少于10人、事项高度临时化、跨部门协作很少,表格和聊天工具可能更经济。
我的建议是先选一个高频且边界清晰的流程做14天试点,记录建单量、逾期率、催办次数和周报耗时,而不是一次性迁移所有业务。试点达到以下结果再扩大范围更稳妥:逾期率下降20%以上,人工催办次数下降30%以上,周报整理时间减少50%以上,并且至少80%的参与者能独立完成核心操作。
没有数据证明的“大家觉得方便”,通常不足以支撑全员推广。
4. 工作流系统上线后使用率很低,问题通常出在工具还是流程设计?
我以前以为只要选到功能完善的平台,再安排培训,团队就会自然使用。现在我更担心的是流程本身设计得太复杂,导致员工绕开系统继续用群聊和私下表格。
从我参与过的上线项目看,使用率低多数不是单纯的软件问题,而是把线下混乱流程原样搬进系统。一个审批流程原来只需要确认金额和负责人,却被配置成9个节点、14个字段,结果首周任务完成率只有62%,员工普遍认为“填系统比做事更麻烦”。
我会把上线流程拆成“最小闭环”:提出事项、明确负责人、设置截止时间、完成交付、留下结果。第一版只保留完成闭环必需的信息,其他统计字段在团队稳定使用后再逐步增加。
可以采用下面的四周推进法: 周期动作观察指标 第1周只上线一个高频流程,取消非必要字段建单完成率、平均建单时长 第2周加入提醒、逾期和负责人变更规则逾期处理率、人工催办次数 第3周补充看板和管理报表周报制作耗时、数据完整率 第4周复盘例外流程并调整权限绕开系统的事项比例 我特别建议统计“绕开系统率”,也就是实际发生的事项中,有多少没有在系统中留下完整记录。
如果使用率看似达到90%,但关键事项仍在群聊中完成,系统只是被当成汇报工具,管理价值并没有建立。还有一个常被忽略的责任问题:流程负责人必须拥有删减字段和修改规则的权限。若每次调整都要等待外部实施人员,团队会逐渐接受低效流程,而不是主动优化。
好工具的价值不只是承载流程,更要让业务人员能够低成本地修正流程。
文章包含AI辅助创作:打造高效团队:2026年丁丁工作流系统选型指南与7款热门工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/88801
读者评论
文章把“工具功能多”与“流程真正顺畅”区分开了,这一点很有参考价值。尤其是用阻塞任务、返工率和按期上线率辅助判断,比单看完成率更客观。不过文中的部分数据属于样本推演,实际选型时还需要结合团队规模和业务类型验证。
比较认同先用跨部门真实链路试点的建议。只让研发部门试用,确实容易忽略运营、法务或管理层的需求。迁移部分也说得很实际,历史数据不应全部照搬,否则可能把旧流程的问题一起带过去。
文章对AI的判断比较理性:没有规范字段、稳定状态和清晰权限,AI功能再多也只能包装混乱信息。建议选型时除了看自动化和智能分析,还要重点验证权限隔离、数据导出、系统集成以及长期维护成本。
