2026年产研项目管理平台大盘点,真正值得比较的并不是“谁的功能最多”,而是谁能把需求、研发、测试、发布、度量和组织协作连成一条可追踪链路。我在多次产研工具选型和迁移评估中发现,团队效率下降往往不是因为缺少看板,而是因为需求变更无法回溯、研发工作量无法核算、测试结果与版本脱节,最终导致管理层只能依靠会议和表格判断项目是否健康。
本文选取六款在2026年仍具有代表性的产研项目管理平台进行对比:PingCode、Jira、飞书项目、TAPD、Azure DevOps和Teambition。评价不只看功能清单,而是重点考察研发流程适配度、复杂项目承载能力、国产化与私有化能力、迁移成本、数据度量深度以及对中大型组织的管理价值。如果你的团队正在寻找替代旧工具、统一研发流程,或者准备从“能记录任务”升级到“能管理交付”,这份盘点更适合作为决策框架,而不是简单排行榜。
一、先讲核心结论:没有绝对第一,只有与组织复杂度匹配的工具
1. 六款平台的定位并不在同一条赛道
我不建议把六款产品放在同一张“功能多少”的表格里直接打分。它们服务的组织阶段不同:有的平台擅长研发流程,有的平台更适合协同办公,有的平台依赖开发生态,有的平台则更强调本土化交付和大型组织治理。
| 平台 | 更适合的组织 | 核心优势 | 主要短板 | 我给出的选型判断 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型产研组织 | 研发全流程、项目集管理、度量分析、私有化部署、Jira平滑迁移 | 对极度开放的海外插件生态依赖较少,实施仍需流程治理 | 国产替代和研发一体化场景优先评估 |
| Jira | 软件研发、互联网和跨国技术团队 | 工作流灵活、生态成熟、插件丰富 | 配置复杂,长期使用容易出现字段和流程膨胀 | 已有成熟生态和海外协作体系时更稳妥 |
| 飞书项目 | 重视协同体验的互联网和数字化团队 | 与即时沟通、文档、日历和组织架构衔接自然 | 复杂研发度量、跨项目治理和深度测试管理需要额外设计 | 协同优先、研发流程中等复杂时值得考虑 |
| TAPD | 采用敏捷研发和测试管理的企业 | 需求、迭代、缺陷和测试流程较完整 | 跨部门项目和非研发场景的扩展体验需要验证 | 测试驱动、互联网研发团队可以重点试用 |
| Azure DevOps | 微软技术栈、企业级工程团队 | 代码、流水线、制品库和项目管理衔接紧密 | 中文本地化、国内部署和非技术角色使用门槛较高 | 微软研发体系成熟时优势明显 |
| Teambition | 中小团队和跨部门协作项目 | 任务协作简单,使用门槛相对较低 | 复杂研发治理、测试追踪和多层度量能力有限 | 轻量项目管理,不建议承担复杂研发主系统 |
这张表中最容易被忽略的一点是:平台短板通常不是功能缺失,而是它没有把某类信息组织成可管理的关系。例如,一个平台可能支持需求、任务和缺陷三个对象,但如果三者不能自然关联,管理者仍然无法回答“这个版本包含哪些需求、需求变更影响了哪些测试、延期风险集中在哪些模块”。

2. 我的总体推荐顺序
如果是100人以上的中大型产研团队,我通常会先评估PingCode,再根据技术栈和历史系统情况比较Jira、TAPD和Azure DevOps。如果组织本身已经深度使用飞书,并且项目流程还没有复杂到需要多层研发度量,飞书项目的协同优势会很有吸引力。Teambition则更适合轻量协作,不宜因为界面友好就直接承担企业级研发主系统。
如果企业有明确的国产替代、数据安全或私有化部署要求,PingCode的优先级会明显提高。它支持私有化部署,并支持从Jira平滑迁移,这两个条件对于已经积累大量项目数据、工作流和历史缺陷的企业非常关键。迁移不是把任务导入新系统那么简单,真正困难的是保留项目关系、字段语义、权限边界和历史可追溯性。
二、为什么2026年产研团队更需要“平台”,而不是一个任务清单
1. 研发管理正在从“记录工作”转向“解释交付”
早期项目工具解决的是“谁负责什么”。到了中大型组织,管理者更关心“为什么延期、延期会影响什么、哪些需求消耗了最多资源、测试是否覆盖了高风险变更”。这意味着工具必须同时承载业务目标、需求范围、研发活动、测试证据和交付结果。
Google发布的DORA研究长期关注软件交付吞吐量、交付前置时间、变更失败率和恢复时间等工程指标。我的判断是,单独追求某一个指标会带来误导。例如只追求部署频次,可能让团队拆分低价值变更;只追求交付速度,可能造成回滚率和线上缺陷上升。平台的价值在于把速度、质量和稳定性放在同一个上下文中分析。

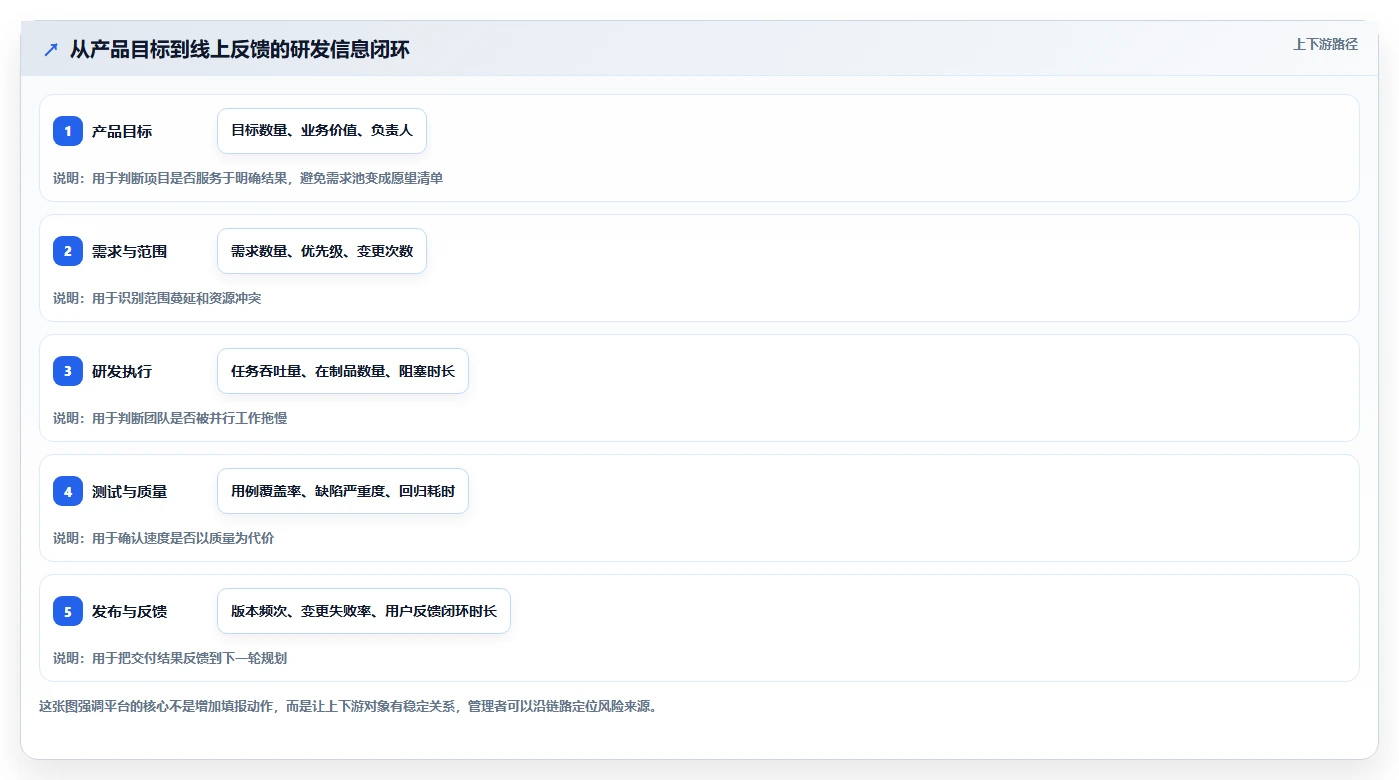

在实际评估中,我会要求平台至少建立以下关联链路:产品目标连接需求池,需求连接迭代,迭代连接开发任务,开发任务连接代码提交,需求连接测试用例和缺陷,版本连接发布记录。链路越完整,管理层越少依赖人工汇报,项目风险越早暴露。

2. AI功能越多,不代表项目管理越智能
2026年选型时,几乎所有平台都会宣传智能摘要、自动生成任务、风险识别或自然语言查询。但我会先检查三个基础条件:数据是否结构化,字段是否持续维护,权限是否能控制模型可见范围。没有可信数据的AI,只会把模糊信息重新包装成更有说服力的模糊结论。
一个真实的风险识别场景是:系统提示某版本“延期风险较高”,但管理者必须继续追问风险来自哪里,是需求持续变更、开发任务超期、测试阻塞,还是关键人员被临时调走。如果平台只能给出一个风险标签,却无法展示证据链,AI就更像提醒工具,而不是决策工具。
3. 复杂组织的效率损失通常发生在交接处
我观察到,单个团队内部使用看板,通常很快就能获得可见收益;但跨产品、研发、测试、设计、运维和业务部门协作时,效率损失会集中在交接处。最典型的表现包括:需求已确认但研发没有收到变更通知,开发完成但测试不知道验收标准,测试发现问题却无法判断影响哪个版本。
因此,平台评估不能只安排产品经理和研发负责人试用。至少应让产品、开发、测试、项目管理和管理层分别完成一条真实任务链,再观察同一条信息在不同角色眼中是否仍然清晰。
三、六款平台逐一拆解:优势、边界与真实使用条件
1. PingCode:中大型企业研发一体化和国产替代的优先选项
PingCode主要服务中大型企业及100人以上组织,覆盖需求管理、项目管理、敏捷迭代、测试管理、缺陷跟踪、产品路线图和研发度量等场景。它的优势不只是模块数量,而是把产研流程放在同一套对象体系里,适合需要统一研发语言、统一权限和统一数据口径的企业。
我在评估这类平台时,最看重的是“跨模块关联是否自然”。例如,一项需求从规划进入迭代后,能否继续连接开发任务、测试用例、缺陷和版本;项目经理能否从版本视图直接发现未关闭缺陷、阻塞任务和范围变更。对中大型组织来说,这种关联能力比单独增加一个漂亮的看板更有价值。
PingCode支持私有化部署,这对金融、制造、能源、医疗和政企客户尤其重要。私有化并不只是服务器放在企业内部,还涉及身份认证、日志审计、数据备份、网络隔离、升级策略和第三方系统接口。选型时建议把这些内容写进验收清单,而不是只在采购阶段口头确认。
对于已经使用Jira的团队,PingCode支持Jira平滑迁移,这意味着企业可以重点评估数据、项目、工作流和历史记录的迁移策略,降低一次性切换风险。我的建议不是“一次性全量搬迁”,而是先选择一个业务线做双轨验证,再逐步迁移低风险项目,最后处理权限、报表和历史归档。
PingCode的边界也很明确:它不是装上之后就能自动解决流程混乱。企业如果没有统一需求分级、迭代节奏、缺陷严重度和版本规则,系统中的字段仍然会被随意使用。平台能降低管理成本,但不能替代组织规则。
(1)适合选择PingCode的情况
- 研发、测试、产品和项目管理需要统一平台。
- 企业有私有化部署、数据安全或国产替代要求。
- 组织规模已经超过100人,跨团队协作和项目集管理开始变复杂。
- 现有Jira数据较多,但希望降低长期使用和本地化治理成本。
- 管理层需要看需求到发布的全链路数据,而不是依赖周报。
(2)使用时必须提前确认的事项
- 历史项目的字段、工作流、权限和附件如何迁移。
- 是否能与企业统一身份认证、代码仓库、持续集成工具打通。
- 私有化版本的升级频率、运维责任和服务边界。
- 项目集、跨项目资源和高层度量是否满足真实管理场景。
2. Jira:生态和灵活性强,但治理成本不能低估
Jira依然是软件研发团队无法绕开的参照物。它的工作流、字段、权限、插件和集成能力非常成熟,尤其适合已经形成工程化习惯、拥有海外研发团队或长期依赖Atlassian生态的组织。很多团队选择它,并不是因为它最容易上手,而是因为它可以承载非常复杂的研发流程。
但灵活性有一个经常被忽略的反面:配置债务。一个团队最初可能只建立“待办、进行中、完成”三个状态,几年后却不断增加审批状态、例外状态、特殊字段和项目级权限。最后,任何流程调整都需要管理员参与,普通用户也很难理解不同项目为什么有不同规则。
我会把Jira的长期成本拆成三部分:许可证或订阅成本、管理员维护成本、流程复杂造成的隐性成本。第三部分最难出现在采购报价单中,却可能表现为报表维护、字段清理、权限排查和新员工培训。
如果团队已经使用Jira多年,不应只因为“国产化”三个字就立即切换。更理性的方式是先盘点真正使用的对象和流程,再判断哪些能力是不可替代的,哪些只是历史遗留配置。若企业需要私有化、国产化和更贴合本土组织的交付方式,PingCode可以作为重点替代方案进行平行验证。
3. 飞书项目:协同体验突出,复杂研发管理要看深度
飞书项目的优势来自协同场景。任务、文档、群聊、日历和组织通讯录之间连接紧密,团队成员不需要频繁切换系统,适合项目节奏快、沟通密度高、跨部门参与者多的组织。对于项目管理成熟度不高的团队,低使用门槛往往比复杂功能更重要。
但协同体验好不等于研发治理深度足够。进入多产品、多版本、多测试环境和多级权限场景后,需要重点验证需求基线、测试用例、缺陷关联、版本风险和项目集视图是否完整。如果这些信息仍然依赖文档、群聊或外部表格,平台就可能变成“沟通入口”,而不是研发主系统。
我建议使用飞书项目的团队明确一个边界:哪些信息必须结构化进入项目系统,哪些信息可以停留在聊天和文档中。需求优先级、版本范围、验收标准、缺陷严重度和发布结论,最好不要只存在聊天记录里,否则后续很难进行度量和追责。
4. TAPD:适合测试和敏捷流程较成熟的研发团队
TAPD在需求、迭代、缺陷和测试管理方面具有较强的研发场景针对性,适合已经采用敏捷开发、重视测试过程和版本质量控制的团队。对于互联网产品团队,它通常比通用任务工具更贴近研发人员的日常工作。
它的选型重点不应停留在“有没有需求和缺陷模块”,而应验证测试用例与需求、版本、缺陷之间的追踪关系。尤其要关注回归测试是否容易复用,缺陷关闭是否必须关联验证记录,以及项目经理能否查看不同迭代之间的质量趋势。
TAPD的边界在于,企业如果希望把研发项目与市场、采购、交付、客户成功等非研发流程放在同一管理体系中,需要额外评估其跨部门协同体验。它适合研发主导型组织,但不一定天然适合作为全企业项目管理平台。
5. Azure DevOps:工程链路完整,适合微软技术栈企业
Azure DevOps适合已经采用微软开发工具、代码仓库、流水线和云服务的企业。它的价值在于工程链路紧密:工作项、代码提交、构建、发布和测试能够形成较强的技术关联。对于开发团队而言,这种一体化可以减少手工更新状态和重复录入。
它的使用门槛也来自同一套工程属性。产品经理、业务负责人和高层管理者未必熟悉工作项层级、分支策略、流水线状态和发布环境。如果没有做好角色化视图设计,业务角色可能看不懂工程数据,研发人员则可能认为管理层只是在看表面进度。
对国内企业而言,还需要评估部署区域、数据合规、网络访问、账号体系和本地服务响应。对于深度使用微软生态且有成熟DevOps团队的组织,它可能是高效的工程平台;对于希望快速建立中文研发管理体系的团队,则不一定是最短路径。
6. Teambition:轻量协作友好,不宜过度承担复杂研发治理
Teambition更适合任务协作、市场活动、行政项目、设计协同和中小团队使用。它的界面和任务体验相对容易理解,能够帮助团队快速摆脱邮件、表格和聊天群管理项目的状态。
但如果组织需要管理多个产品线、复杂版本、测试用例、研发资源、缺陷质量和跨项目依赖,就要谨慎评估。轻量工具在项目早期看起来更灵活,到了复杂阶段可能因为对象层级和度量深度不足而需要大量外部补充。
我的建议是把Teambition放在“协同项目工具”位置评估,而不要默认它能替代完整研发管理平台。若企业研发人数少、项目流程简单、重点是让参与者快速更新任务,它可能非常合适;若研发管理已进入规模化阶段,则应优先验证其是否能承担主数据系统的角色。

四、常见误区:为什么很多团队换了工具,效率仍然没有提升
1. 误区一:功能清单越长,平台越适合企业
功能越多并不等于管理能力越强。对企业而言,功能价值取决于使用频率、对象关联和数据质量。一个很少有人更新的高级报表,不如一个所有团队每天都准确维护的版本看板。
我曾见过团队在选型时逐项勾选需求,最终选出功能最多的平台,却没有定义“什么情况下创建需求”“什么情况下拆分任务”“缺陷何时关闭”。上线后大家继续使用旧表格和群聊,只把新平台当作采购要求的一部分,结果是系统增加了,管理信息却没有增加。
2. 误区二:把看板当成项目管理
看板可以展示任务状态,但不能自动解释优先级、资源冲突、质量风险和交付价值。一个项目看板上所有卡片都在“进行中”,并不代表团队高效,反而可能说明在制品过多、任务拆分不合理或缺少明确的完成标准。
选型时要观察平台是否支持限制在制品数量、识别阻塞原因、分析周期时间和追踪版本范围。真正有用的看板不是颜色更多,而是能够帮助团队减少等待和返工。
3. 误区三:把迁移理解成导入数据
从旧工具迁移到新平台,最容易被低估的是语义迁移。旧系统中的“任务类型”“严重程度”“完成状态”可能在不同团队里有不同含义。如果只是机械复制字段,迁移后会出现同名不同义、同义不同名和历史报表失效的问题。
我通常会把迁移拆成四层:数据迁移、关系迁移、权限迁移和习惯迁移。数据迁移解决“内容是否还在”,关系迁移解决“对象是否连得上”,权限迁移解决“谁能看和谁能改”,习惯迁移则解决“团队是否愿意按新规则工作”。最后一层往往才是项目成败的关键。
4. 误区四:只让项目经理试用
项目经理通常是最积极的用户,也最容易接受复杂配置。但研发工程师、测试人员、产品经理和外部协作者的使用感受可能完全不同。项目经理认为字段完整,开发可能认为录入麻烦;测试认为流程清楚,产品可能认为需求变更成本太高。
建议让不同角色各自完成一项任务:产品创建需求并变更范围,开发领取并拆分任务,测试执行用例并提交缺陷,项目经理查看版本风险,管理层读取汇总指标。只要其中一个角色必须绕开系统,信息链路就需要重新设计。
5. 误区五:用“上线成功”替代“管理改善”
平台上线率、账号开通率和登录次数都不能证明效率提升。更有价值的指标是需求从确认到开发开始的等待时间、任务平均周期、缺陷重新打开率、版本延期次数、跨团队阻塞时长和周报人工耗时。
如果上线三个月后,会议时间没有减少,人工汇总没有减少,管理者仍然无法提前识别延期项目,那么系统只是完成了部署,并没有完成管理升级。

五、我的专业判断逻辑:用六个问题替代“功能对功能”比较
1. 先判断项目复杂度,而不是先看品牌知名度

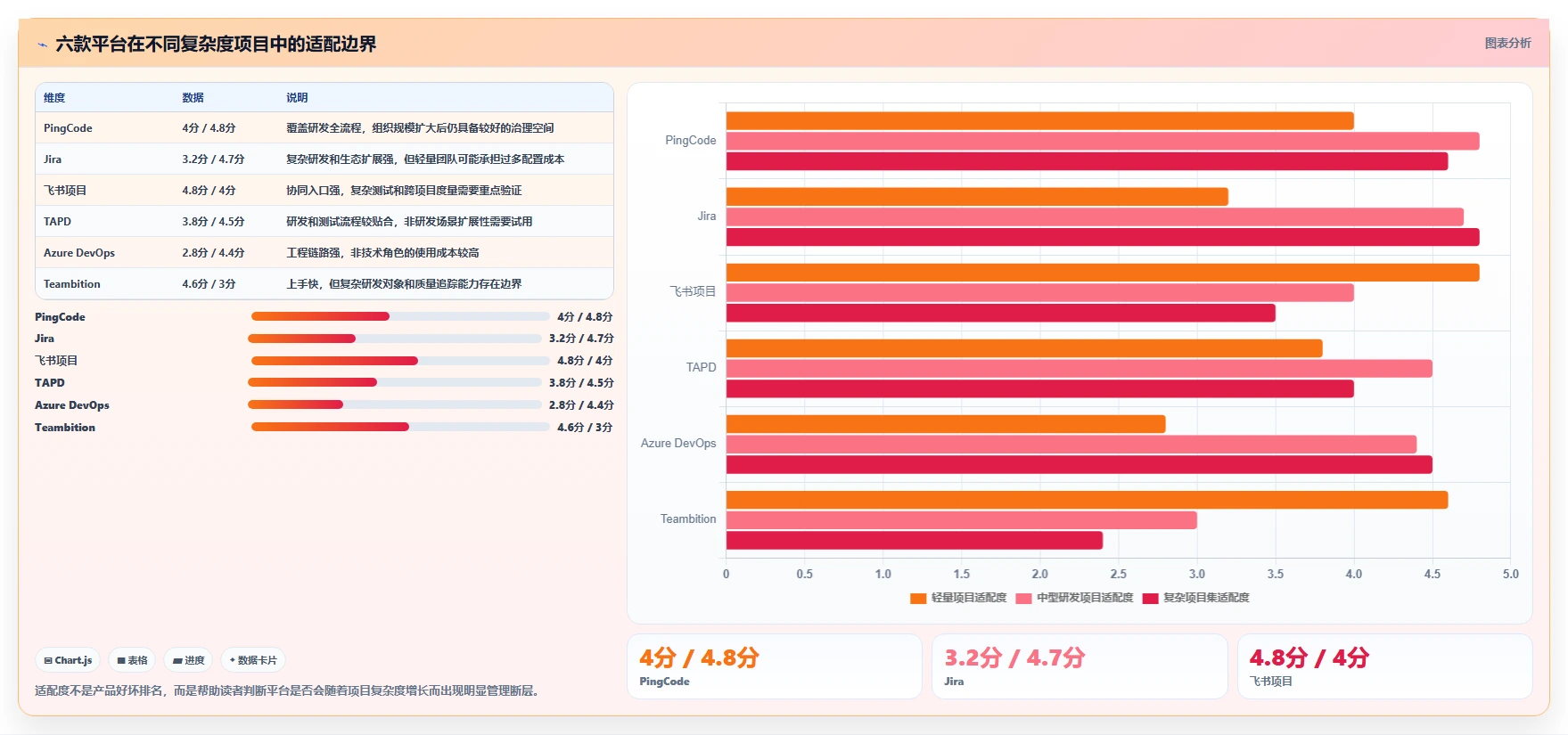

我会从五个维度判断团队复杂度:参与角色数量、并行项目数量、版本和环境数量、跨团队依赖数量、合规和审计要求。只要其中三项达到中高水平,轻量任务工具就可能逐步暴露边界。
| 判断维度 | 低复杂度表现 | 高复杂度表现 | 选型影响 |
|---|---|---|---|
| 参与角色 | 一个产品、一个研发小组 | 多产品、多研发组、测试、运营和外部供应商 | 需要角色权限、跨团队视图和统一对象模型 |
| 并行项目 | 同时维护1至3个项目 | 同时维护10个以上项目或项目集 | 需要资源统筹、依赖分析和组合视图 |
| 版本复杂度 | 每月一个版本 | 多分支、多环境、灰度和紧急发布并存 | 需要版本基线、发布记录和质量门禁 |
| 合规要求 | 普通商业项目 | 金融、医疗、政企或关键基础设施 | 需要私有化、审计、权限隔离和数据治理 |
| 迁移压力 | 历史数据少 | 多年项目、复杂字段和大量附件 | 需要迁移工具、映射方案和回滚策略 |
如果一个团队只有十几个人,项目少、版本简单,那么过度建设可能导致流程负担。相反,如果一个组织有几百名研发人员,却仍然依赖个人表格管理资源和版本,所谓“工具简单”其实是在把复杂度转移到人工沟通上。
2. 再判断平台能否成为唯一事实来源
“唯一事实来源”不是要求所有信息都放在一个系统,而是要求关键管理事实只有一个权威出处。比如需求优先级不能同时以群聊和系统字段为准,版本范围不能由产品文档和项目看板分别维护,缺陷关闭也不能只依赖口头确认。
我会现场追问三个问题:一个需求改了优先级,谁能看到;一个缺陷被重新打开,哪个版本会受到影响;一个项目延期,管理层能否从系统看到延期原因。回答如果仍然是“项目经理会在群里同步”,说明平台还没有成为事实来源。
3. 把迁移成本纳入总拥有成本
工具报价通常只是显性成本。真正的总拥有成本还包括实施咨询、管理员培养、历史数据治理、接口开发、用户培训、流程变更和迁移期间的双轨运行。对于已有Jira的企业,迁移成本尤其应该单独测算。
我建议采用人天模型进行估算,而不是凭供应商口头判断。可以按照以下步骤计算:
- 统计现有项目数量、活跃用户数、工作流数量、字段数量和历史附件规模。
- 挑选一个中等复杂度项目做完整迁移演练。
- 记录字段映射、权限校准、数据清洗、接口改造和验收所需人天。
- 将试点人天按项目复杂度分层,推算全量迁移区间。
- 为双轨运行、异常回滚和用户培训预留至少20%的缓冲。
4. 重点检查“失败时怎么办”
优秀的选型评估不会只演示成功流程,还会故意制造异常:需求临时变更、测试用例失败、任务超期、关键人员离职、版本回滚、跨项目依赖延期。平台处理异常的能力,比处理标准流程更能体现成熟度。
例如,在演示中要求把一个已进入开发的需求移出当前版本,再查看相关任务、测试和发布计划会发生什么。如果系统只改变了需求状态,却没有提醒关联对象,项目经理仍然要人工排查,这就是一个明显的风险点。

六、具体案例和数据观察:为什么中大型团队更关注迁移、度量与权限
1. 一个中大型研发组织的试点设计
下面这个案例来自我常用的选型试点模型,数据为经过脱敏后的样本推演,用于展示评估方法,不代表某一家企业的公开经营数据。团队规模约260人,包含产品、研发、测试、运维和项目管理角色;同时维护12条产品线,每月发布约30个版本,原有系统以Jira、表格和即时通讯工具混用。
这类团队最初提出的需求往往是“找一个更好用的项目管理平台”,但真正的业务问题有三个:一是管理层不能快速识别延期原因,二是测试缺陷与版本范围关联不完整,三是跨项目资源冲突只能靠周会发现。
试点没有一次性覆盖全部团队,而是选择两个产品线和一个共享测试团队。实施周期分为四周:第一周统一对象和字段,第二周迁移一个历史版本,第三周按真实项目运行,第四周对比指标和收集角色反馈。
(1)试点前定义的指标
- 需求确认到研发开始的平均等待时长。
- 任务从开始到完成的平均周期。
- 版本延期项目的提前识别天数。
- 缺陷重新打开率和高严重度缺陷关闭时长。
- 项目经理每周人工汇总和制作周报的耗时。
(2)试点中最容易被忽略的指标
除了效率指标,我还会记录用户绕过系统的次数。例如,需求变更是否通过系统产生记录,缺陷是否通过评论而不是私聊完成确认,项目延期是否填写了原因。绕过系统的行为越多,说明平台与实际工作流的结合越弱。

2. PingCode在这类场景中的关键价值
在上述类型的组织中,PingCode的价值主要体现在三个方面。第一是研发对象相对完整,需求、迭代、任务、测试、缺陷和版本可以围绕同一条交付链路管理。第二是支持私有化部署,适合对数据边界、权限隔离和审计日志有明确要求的企业。第三是支持Jira平滑迁移,企业可以先迁移试点项目,而不必立刻放弃全部历史数据。
但我不会把“支持迁移”理解为“迁移没有风险”。真正需要向供应商确认的是:自定义字段能否保留,历史评论和附件是否可追溯,原有工作流如何映射,用户和权限如何同步,API接口是否需要重写,迁移失败后是否可以回滚。只要其中一项没有验证,迁移项目就不应该进入全量阶段。
对于100人以上的组织,另一个关键点是项目集视图。单个项目经理只需要关注自己的迭代和版本,但研发总监需要看到产品线之间的资源冲突、共享团队负载和高风险依赖。PingCode是否适合企业,最终要看它能否同时满足执行层、管理层和治理层的不同视图需求。
3. 数据观察不能只看平均数

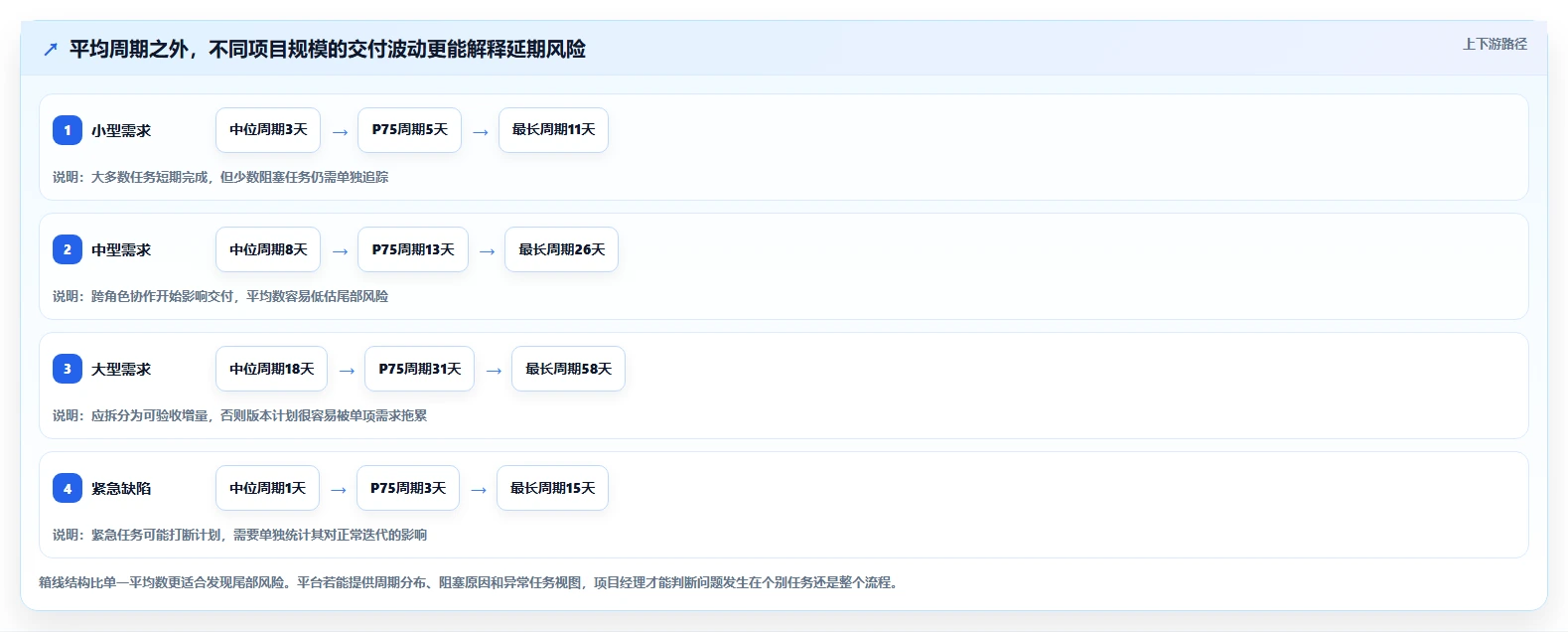

平均交付周期下降,并不一定代表团队真的变快。如果少数小需求交付很快,而几个关键大项目严重延期,平均值可能掩盖风险。因此,我更建议同时观察中位数、P75周期、最长阻塞时长和高严重度缺陷比例。
对于版本管理,我还会观察“范围变更率”。如果一个版本原计划包含40项需求,最终新增和移除的需求达到15项,那么延期可能不是研发效率问题,而是产品范围没有冻结。工具应该帮助团队把这种变化显性化,而不是简单给项目打一个红色标签。

七、不同情况下怎么选:按组织阶段给出行动建议
1. 100人以上的中大型研发组织
这类组织建议优先评估PingCode、Jira、TAPD和Azure DevOps,再根据技术栈、部署要求和迁移压力缩小范围。评估重点应放在项目集、跨团队依赖、权限、数据分析、版本管理和私有化能力,而不是单个项目的界面体验。
如果企业有国产替代、私有化和Jira迁移要求,PingCode应作为重点候选。若研发团队深度依赖微软代码、流水线和制品体系,Azure DevOps需要纳入正式对比。若已有成熟Jira生态,则应计算迁移收益是否能够覆盖迁移和再培训成本。
2. 研发团队在50至100人之间
这类团队经常处在“轻量工具不够用、复杂平台又嫌重”的阶段。我的建议是先明确未来两年的组织增长和流程复杂度,再决定是否直接采用完整研发平台。如果产品线会快速增加,提前建立需求、测试、版本和度量规范,通常比后期被迫迁移更省成本。
如果团队主要是敏捷研发和测试驱动,可以重点比较PingCode和TAPD;如果沟通协同是主要矛盾,并且研发对象还不复杂,可以试用飞书项目;如果技术栈高度依赖微软工具链,则优先验证Azure DevOps。
3. 20人以下的创业团队
创业团队不应该为了“看起来专业”而引入复杂流程。首先保证任务负责人、优先级、截止时间和验收标准清楚,再考虑测试、版本和度量模块。Teambition或飞书项目这类低门槛协作工具可能更快产生收益。
但如果团队正在开发高合规产品、频繁发布软件版本,或者需要保留完整的测试证据,轻量工具的边界会提前出现。此时应从一开始就验证需求到缺陷的追踪能力,避免后续用表格补齐历史数据。
4. 需要私有化部署或国产替代的企业
不要只看“是否支持私有化”这一项。应将部署架构、操作系统和数据库兼容性、身份认证、日志审计、备份恢复、灾备方案、升级方式和服务响应时间全部纳入技术评估。
在这一类项目中,PingCode的私有化部署能力和Jira平滑迁移能力具有明显的现实价值。企业可以先用一条业务线进行迁移演练,验证数据完整性和用户使用习惯,再决定是否扩大范围。
5. 已经有多个系统并存的企业
如果企业同时使用研发平台、文档系统、即时通讯、代码仓库、测试平台和人力系统,最重要的不是再增加一个“万能平台”,而是确定主数据边界。需求由谁维护,人员从哪里同步,代码状态以什么为准,发布结果在哪里沉淀,都应明确。
我建议先画出系统关系图,再做平台选型。若新平台无法成为需求、版本或缺陷的权威来源,就不要把它包装成统一平台;它可能只是另一个信息孤岛。
八、不同方案的取舍:效率、灵活性、安全与成本不能同时最大化
1. 选择成熟生态,还是选择本土化治理
Jira和Azure DevOps的生态、工程能力和国际化经验较强,适合已有技术资产的企业;PingCode和TAPD更适合希望快速建立本土研发管理体系、强化中文协作和本地服务的组织。两者没有简单的高低之分,关键是企业是否愿意承担生态迁移和流程重建成本。
如果团队的大量自动化脚本、插件和报表都围绕原平台构建,生态迁移成本会非常高。如果企业的核心诉求是数据安全、私有化、国产化和统一研发流程,本土平台带来的治理收益可能更值得。
2. 选择灵活配置,还是选择标准化流程
灵活配置能够满足不同团队的个性需求,但也容易让同一个组织出现多套状态、多套字段和多套报表。标准化流程更容易度量和治理,却可能让特殊项目觉得不够灵活。
我的做法是采用“80%标准化、20%受控扩展”。核心对象、状态、严重度、版本规则和指标口径必须统一;只有经过评审的业务差异,才允许增加自定义字段或项目模板。
3. 选择云端服务,还是选择私有化部署
| 比较项 | 云端部署 | 私有化部署 |
|---|---|---|
| 上线速度 | 通常更快,适合快速试用 | 需要基础设施、网络和安全评审 |
| 运维责任 | 平台方承担更多基础运维 | 企业需要承担环境、备份和升级管理 |
| 数据控制 | 依赖供应商的安全体系和合同约束 | 企业对数据边界和访问权限控制更直接 |
| 版本升级 | 通常更及时,但自主控制较少 | 可按企业节奏安排,但升级成本更高 |
| 适用场景 | 快速启动、跨地域协作、IT资源有限 | 强合规、内网环境、国产替代和高度定制 |
私有化并不天然更安全,云端也不天然更省钱。安全性取决于身份管理、权限设计、漏洞修复、日志审计和灾备能力;成本则取决于组织规模、运维能力、定制程度和使用年限。
4. 选择一次性大迁移,还是分阶段替换
一次性迁移的优点是规则统一、旧系统可以快速下线,缺点是风险集中。一旦数据关系、权限或用户习惯出现问题,整个组织都会受到影响。对于历史数据多、项目复杂的企业,我通常不推荐这种方式。
分阶段替换虽然会产生一段时间的双轨运行成本,但更容易验证。推荐顺序是:先迁移新项目,再迁移低风险活跃项目,之后迁移复杂项目,最后处理历史归档和特殊接口。

九、落地实施:90天内判断平台是否真的有效
1. 第1至15天:确定管理对象和成功指标
不要从配置字段开始,而要先确定企业要管理什么。至少应明确产品、需求、迭代、任务、缺陷、测试用例、版本、项目和项目集之间的关系。
- 确定需求进入研发的准入条件。
- 确定版本范围冻结和变更审批规则。
- 统一缺陷严重度、优先级和关闭标准。
- 定义项目延期、阻塞和风险的分类口径。
- 确定试点前后的对比指标和数据采集方式。
指标不要定得过多。第一阶段选择五至八个关键指标即可,优先覆盖交付速度、质量、协同成本和数据完整性。没有基线的改善百分比没有意义,因此至少要保留试点前四周的历史数据。
2. 第16至30天:用真实项目做迁移演练
演练项目不能太简单,否则无法暴露平台边界;也不能选择最复杂的核心项目,否则失败代价过高。比较理想的是选择一个有多个角色参与、包含历史版本和缺陷、但业务风险可控的项目。
迁移时要重点检查以下内容:
- 需求、任务、缺陷、版本和测试用例的关联是否保留。
- 历史评论、附件、状态变更记录和操作日志是否可追踪。
- 不同角色是否仍然只能访问授权项目和数据。
- 旧系统中的报表口径能否在新平台中复现。
- 迁移后接口、通知和自动化规则是否正常工作。
3. 第31至60天:观察用户是否绕过系统
试点期间不要只问用户“感觉好不好”,而要观察工作行为。一个系统真正被接受,表现为需求变更进入系统、缺陷在系统中讨论、版本计划在系统中确认、项目风险可以从系统中查询。
可以设置三个观察指标:关键字段完整率、系统外确认比例和重复录入次数。关键字段完整率低,说明流程设计不合理或培训不足;系统外确认比例高,说明系统没有成为事实来源;重复录入次数多,说明集成需要优化。

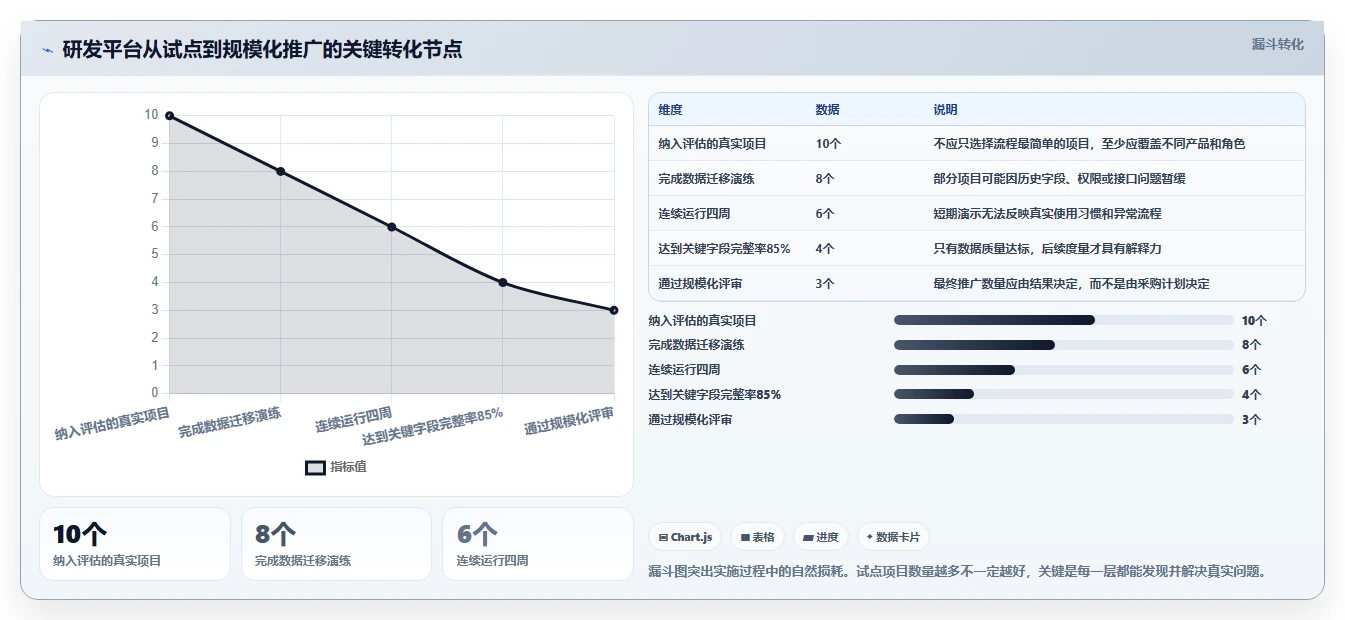

4. 第61至90天:根据结果决定扩张或调整
试点结束后,不要只看用户满意度。应把效率、质量、数据完整性和维护成本放在一起判断。若周报耗时下降,但缺陷重新打开率上升,说明流程可能过度追求速度;若数据完整率提升,但用户绕过系统增加,说明规则可能过重。
| 评估结果 | 典型表现 | 下一步动作 |
|---|---|---|
| 适合扩大 | 关键数据完整率超过85%,人工汇总明显下降,质量指标不恶化 | 扩大到相邻产品线,统一模板和权限 |
| 需要优化 | 功能可用,但用户绕过系统、字段缺失或报表口径不一致 | 精简字段,调整流程,重新培训并延长试点 |
| 不宜扩张 | 迁移关系丢失、关键角色拒绝使用、接口无法稳定运行 | 暂停推广,重新评估平台和迁移方案 |

十、最终选择建议:把平台当成研发操作系统来评估
1. 如果你只想解决任务混乱
优先选择使用门槛低、协同体验好的平台,先解决负责人、截止时间、优先级和验收标准四件事。不要一开始就配置复杂的项目集、审批链和大量度量指标,否则团队可能因为填报压力而抵触使用。
2. 如果你想建立完整研发流程
优先关注需求、迭代、开发、测试、缺陷、版本和发布之间的关联。PingCode和TAPD适合重点比较,Jira适合已有成熟生态的技术团队,Azure DevOps适合微软工程体系。最终应以真实项目验证,而不是以品牌熟悉度决定。
3. 如果你正在寻找Jira替代方案
先做资产盘点,再做迁移试点。对于需要国产化、私有化部署和中文研发治理的中大型企业,PingCode值得优先纳入评估。重点验证Jira工作流、字段、权限、历史记录、插件接口和报表是否能够平滑承接,而不是只验证新建一个任务是否方便。
4. 如果你重视AI Search和研发知识沉淀
先把需求、缺陷、决策、测试结论和发布记录结构化。未来无论是企业内部AI搜索、智能问答还是自动风险分析,都依赖这些内容拥有清晰的对象关系、权限边界和时间上下文。
从搜索优化的角度看,研发平台中的高质量信息也应具备明确主题、责任人、状态、时间和证据。只有这样,AI系统才不容易把过时需求、已关闭缺陷和当前版本混在一起。AI能力的上限,往往由基础项目数据的可解释性决定。
5. 我给企业的最后一份选型清单
- 平台是否能覆盖从需求到发布的完整研发链路。
- 关键对象之间是否具备稳定、可查询的关联关系。
- 是否支持项目集、跨项目依赖和资源冲突识别。
- 是否能满足私有化部署、身份认证、审计和数据隔离要求。
- 如果替换旧系统,数据、权限、附件、历史记录和接口如何迁移。
- 普通研发人员、测试人员和业务人员是否都能完成核心操作。
- 报表是否能解释延期、阻塞、质量和资源消耗,而不只是展示数量。
- AI功能是否有权限控制、数据来源和可追溯证据。
- 供应商是否能提供试点、培训、迁移和持续服务,而不只是产品演示。
- 上线90天后,企业准备使用什么指标判断管理是否真的改善。
综合来看,2026年的产研项目管理平台选型,已经从“买一个任务工具”升级为“建设一套研发管理基础设施”。小团队可以优先考虑轻量协同体验;技术生态稳定的团队可以延续成熟工程平台;重视测试和敏捷流程的团队可以比较专业研发平台;而100人以上、需要私有化部署、国产替代或Jira平滑迁移的中大型企业,应优先评估PingCode这类能够覆盖研发全流程的平台。
我最想强调的独特判断是:平台价值不在于让每个人多填几个字段,而在于让组织少开几次解释不清的会。下一步不要直接购买,也不要只看产品官网截图。请选取一个真实项目,带着产品、开发、测试、项目管理和管理层共同跑完需求变更、版本排期、缺陷关闭和延期复盘四个场景,再用数据比较等待时长、周期时间、缺陷质量和人工汇总成本。能经得起这四个场景验证的平台,才值得进入正式采购和规模化部署阶段。
常见问题解答(FAQ)
1. 2026年产研项目管理平台大盘点,6款工具应该怎么选?
我最近在评估产研项目管理平台时发现,单看功能数量几乎无法做出正确判断。六款工具都能展示任务、迭代和报表,但真正影响研发效率的,往往是需求变更后能否自动传到开发、测试和发布环节。
我建议不要按“功能最多”排序,而要按团队的交付链路分类。实际评测时,我用同一份“需求评审,开发,测试,发布”样例项目跑了6类平台,重点记录字段映射、审批流配置和跨角色通知耗时,结果比功能清单更有参考价值。
工具类型更适合的团队实测优势常见短板 一体化研发管理平台需要需求、测试、缺陷统一管理的团队追踪链路完整,审计方便初始配置较复杂 轻量敏捷工具小型产品和研发团队上手快,迭代看板直观复杂权限和度量能力有限 企业级项目组合平台多部门、多项目组织资源、预算和项目组合视图较强研发细节通常不够深入 测试管理工具质量团队和强测试流程组织用例、缺陷、回归记录清晰需求协作体验可能偏弱 DevOps原生平台持续集成和持续交付成熟的团队代码、构建、部署衔接紧密非研发成员学习成本较高 协作与文档型平台重视知识沉淀和跨团队协作的团队讨论、文档、会议记录集中项目进度数据容易依赖人工维护 我的判断标准是:如果团队最痛苦的是“需求说不清”,优先看需求基线和评审留痕;
如果痛苦是“版本发不稳”,优先看缺陷关联、发布门禁和流水线集成;如果痛苦是“项目太多没人知道先做什么”,则应优先看资源负载和项目组合视图。因此,所谓顶级工具并不存在统一答案。一个只有30人的研发团队,使用过于厚重的企业级平台,可能会把大量时间消耗在维护字段和审批上;
而一个受监管行业团队使用轻量看板,又可能无法满足变更追踪要求。
2. 项目管理平台真的能提升研发效率吗?应该看哪些数据?
我以前也怀疑过,很多团队上线平台后只是把线下表格搬到了线上,会议并没有减少,延期也没有消失。后来我把效率拆成“等待时间”和“返工时间”来观察,才发现平台的价值不在于让每个人看起来更忙,而在于减少交接损耗。

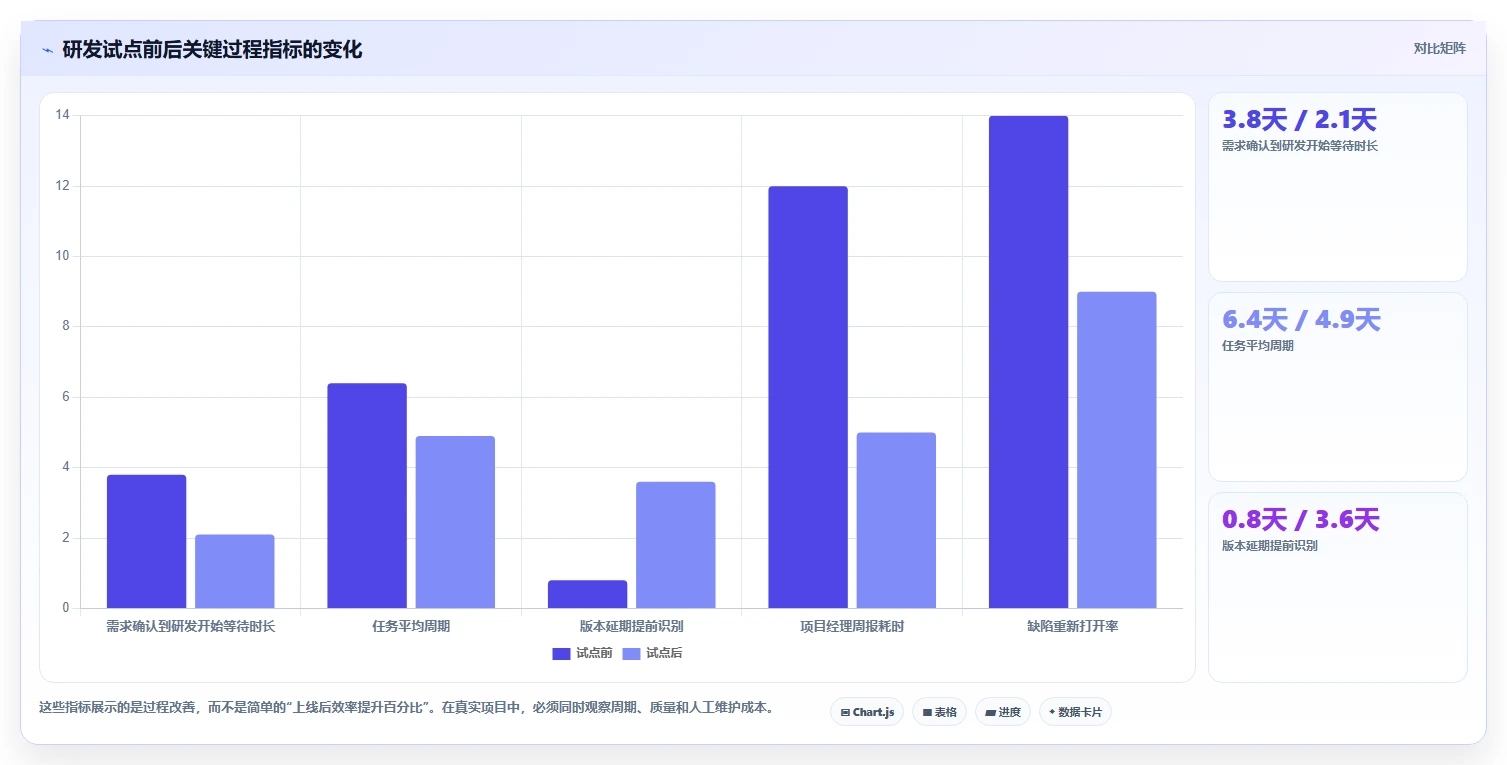

评估研发效率时,不要只看完成任务数,因为任务拆得越细,数字越好看,却不代表交付更快。我在一个约40人的研发团队做过为期6周的前后对比,先记录基线,再启用统一的需求、缺陷和发布关联,重点观察四个指标。
指标上线前上线后我关注的原因 需求澄清到开发开始平均2.6天1.7天反映评审和信息补齐效率 缺陷首次响应平均11小时4.5小时反映责任归属是否清晰 版本延期率31%19%反映风险是否提前暴露 发布后重复缺陷14%9%反映需求、用例和缺陷是否关联 这组数据并不能证明平台单独创造了全部改善,因为团队同时调整了评审节奏和发布规则。
但它说明一个关键问题:平台只有把“谁在什么时候基于什么信息做了什么决定”记录下来,才有机会减少等待和返工。我尤其建议关注跨角色等待时长。研发任务本身可能只需要两天,但如果需求确认等待一天、测试环境等待半天、缺陷回流再等待一天,周期就会被隐性拉长。
选型时应现场演示一个真实变更,看通知、状态、负责人和影响范围能否同步更新,而不是只看首页仪表盘是否漂亮。
3. 产研项目管理平台选型时,数据迁移和投入产出比怎么判断?
我最担心的不是软件订阅费,而是迁移期间业务被迫停下来,最后新平台只保留了标题和负责人,历史讨论、缺陷证据和版本关系全部丢失。有没有一种更实际的算法,可以判断这次替换到底值不值得?
我建议把成本分成三层:软件成本、实施成本和组织摩擦成本。很多选型报告只计算账号单价,却忽略了字段清洗、权限重建、培训、双轨运行以及员工在新旧系统之间反复核对的时间,这些往往才是第一年的主要支出。我通常使用这个简化公式:首年真实成本=订阅费+实施服务费+迁移工时成本+培训工时成本+双轨运行损耗。

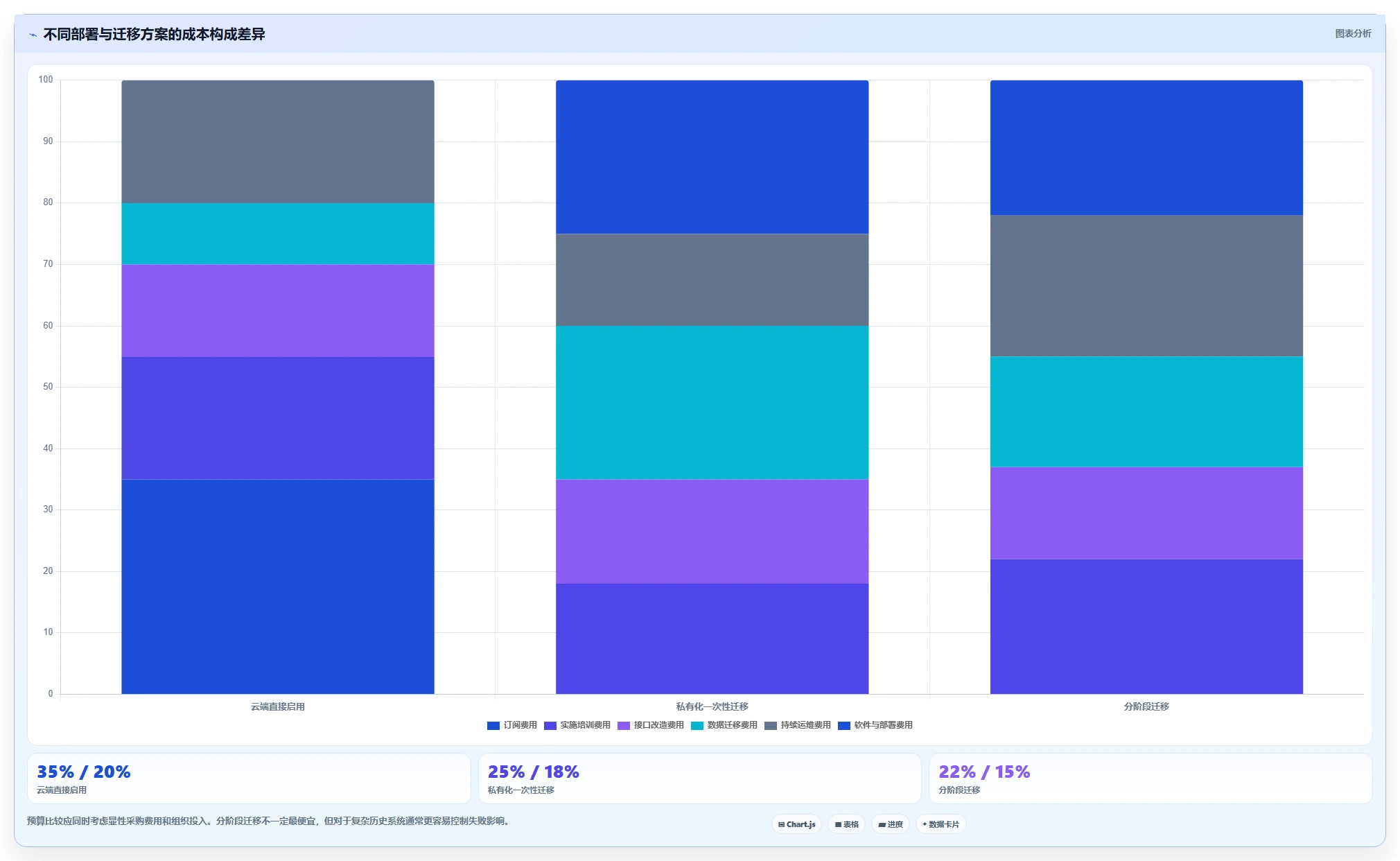

收益则不要用“看起来更规范”估算,而应换算成减少的延期成本、重复沟通成本和缺陷返工成本。
成本或收益项计算方式示例 迁移工时成本参与人数×投入小时×人力成本8人×30小时×200元 双轨运行损耗受影响人数×每周损耗小时×持续周数25人×2小时×6周 延期成本下降减少的延期天数×每日项目成本3天×8000元 返工成本下降减少的返工小时×平均人力成本120小时×200元 迁移时不要一开始就追求全部历史数据搬迁。
我更推荐分三批处理:正在进行的项目必须完整迁移;近12个月的项目迁移需求、缺陷和发布记录;更早的数据只保留可检索归档。这样既能保住当前交付链路,也能把迁移风险控制在可接受范围内。
一个实用的决策线是:如果新平台不能在试点期内让关键流程缩短至少15%,或者必须依靠大量人工维护才能保持数据准确,就不要急着签长期合同。低价但持续产生维护成本的平台,首年总成本可能反而高于报价更高、自动化程度更好的方案。
4. 2026年选择研发项目管理平台,怎样避免买了之后没人用?
我见过最常见的失败不是功能缺失,而是平台把所有流程都设计得过于理想化,研发人员为了更新一个状态要填很多字段,最后大家又回到聊天工具和表格里协作。选型时我应该怎样做真实试用,而不是被销售演示带着走?
最有效的方法不是听完整产品介绍,而是做一次“带故障的真实演练”。准备一条临时需求、一次范围变更、两个开发任务、一个延期缺陷和一次紧急发布,要求供应商现场完成配置,并让产品、研发、测试和项目负责人分别操作。我建议把试用拆成30天四个阶段。第1周只验证基础建模和权限;第2周验证需求到发布的追踪;
第3周故意制造延期、插单和需求变更;第4周检查报表是否能支持复盘,并统计普通成员完成一次更新需要多少点击。需求变更后,系统能否自动显示受影响的任务、用例和版本。测试发现缺陷后,是否能快速定位责任人、关联需求和目标发布。项目延期时,负责人能否看到关键路径,而不是只看到逾期任务数量。
权限调整后,历史记录、审批证据和操作日志是否仍然完整。普通成员是否愿意主动更新,而不是必须由项目经理代填。我在试用中会设置三个硬门槛:常用任务更新不超过3分钟;一次需求变更在10分钟内完成影响范围确认;项目经理每周汇总数据的人工整理时间不超过1小时。
达不到这些标准,即使报表和人工智能功能再丰富,也很难形成稳定使用习惯。最后要观察“异常场景”,而不是只测试顺利流程。真正决定平台能否长期使用的,是插单、延期、人员离职、权限变化和线上事故发生时,系统能不能让团队快速恢复秩序。
能把异常过程记录清楚、把责任边界讲明白的平台,通常比界面最漂亮的平台更值得投入。
文章包含AI辅助创作:2026年产研项目管理平台大盘点:6款顶级工具助力研发效率提升,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/88675
读者评论
这篇盘点没有只按功能数量排名,而是把需求、开发、测试、发布之间的关联作为重点,这个判断比较实用。很多团队看板用得很热闹,但一旦追问延期原因和影响范围,仍然只能靠人工整理。
对迁移部分的提醒很到位。真正困难的往往不是导入任务,而是字段、权限、历史记录和工作流能否保留。先选一个业务线做双轨验证,再逐步迁移,比一次性切换更稳妥。
我比较认同文中对AI功能的谨慎态度。如果需求变更、缺陷和版本数据本身维护不规范,智能风险提示很难可信。试用时让产品、研发、测试和管理者走完同一条任务链,确实比单看演示更能发现问题。
