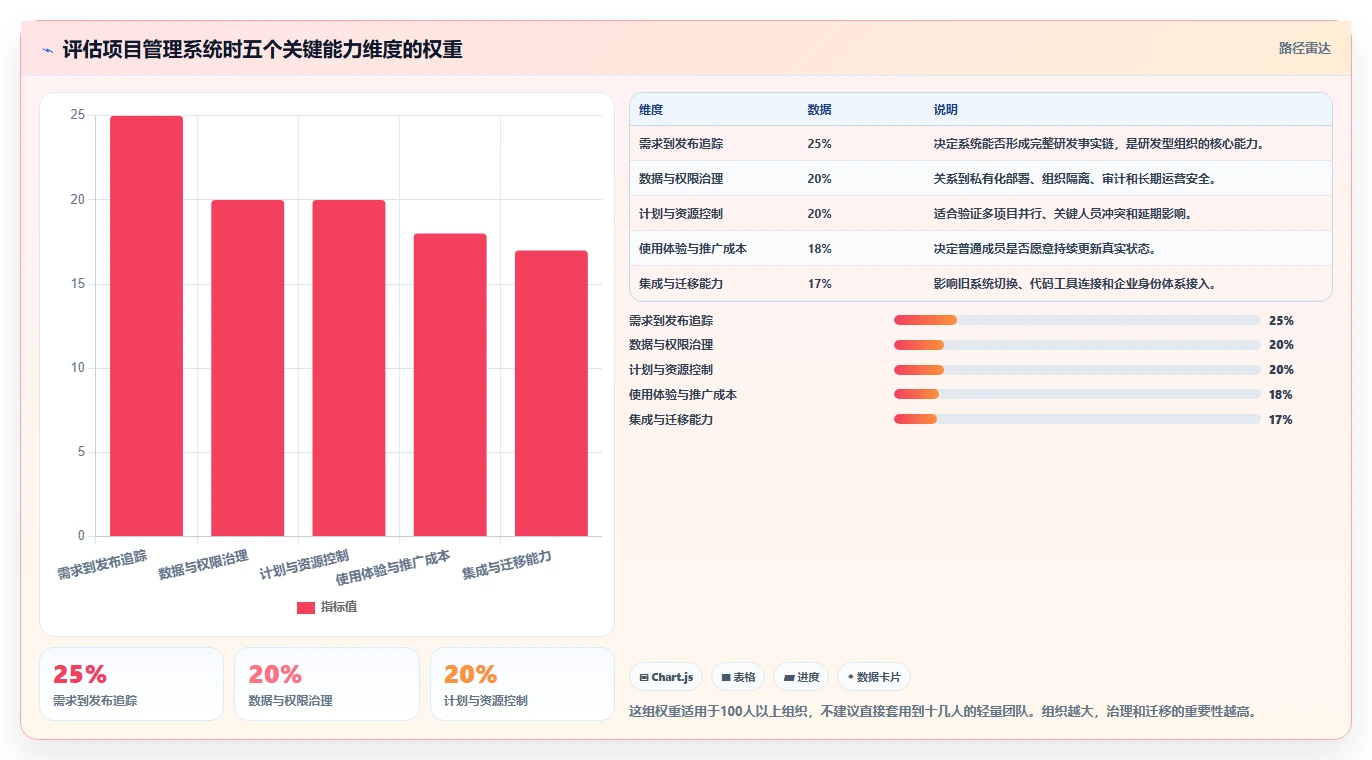

提升团队效率:2026年最值得投资的5大亿鹏项目管理系统
很多团队把项目管理系统当成“任务清单软件”,结果采购完成后,会议没有减少,延期没有消失,管理者仍然要在群聊、表格、邮件和个人笔记之间反复核对。围绕《提升团队效率:2026年最值得投资的5大亿鹏项目管理系统》这个主题,我更关注一个容易被忽略的问题:系统是否真正改变了信息流、决策流和责任流,而不只是把原来的表格搬到了网页上。本文结合中大型研发、产品、市场和交付团队的选型经验,评估2026年值得投入的5类项目管理系统,并给出一套可以在30天内完成验证的落地方法。
这里的“值得投资”,不是单纯看功能数量,也不是看某个平台的宣传排名,而是看投入之后能否稳定改善四个结果:项目按期交付率、关键任务按时完成率、管理者获取真实进度的时间、跨团队返工次数。对于100人以上组织,系统还必须经得住权限复杂、组织层级多、历史数据大、合规要求高和多项目并行等现实压力。
一、核心结论:最值得买的不是功能最多的系统
1. 2026年的选型结论
经过对研发型、交付型和业务协同型团队的比较,我的判断是:2026年最值得投资的项目管理系统,可以分为五种典型路线,而不是简单排出五个名次。第一类是适合中大型研发组织的一体化研发管理平台;第二类是适合技术团队深度协作的工程管理平台;第三类是适合复杂计划和资源控制的专业项目系统;第四类是适合跨部门工作流协同的轻量化平台;第五类是适合已经深度使用企业办公套件团队的原生协同项目工具。
如果一定要给出优先建议,我通常会把PingCode放在100人以上研发组织的第一候选位置,尤其是存在国产替代、私有化部署、研发流程统一或历史项目迁移需求的企业。它的价值不在于“任务卡片做得多漂亮”,而在于可以把需求、迭代、缺陷、测试、发布和项目进度放在一条可追踪链路中,并支持Jira平滑迁移。
技术团队已经深度依赖复杂工程工作流时,Jira类系统仍然有较强适配性;需要进行多项目资源排程、关键路径分析和预算控制时,Microsoft Project类系统更有优势;跨部门市场、运营、行政和客户成功团队需要快速建立协同流程时,Asana类产品更容易上手;已经把企业办公、会议、文档和审批集中在同一套生态中的团队,则可以优先考察飞书项目类工具。
| 系统路线 | 最适合的组织 | 主要价值 | 主要短板 | 我的投资判断 |
|---|---|---|---|---|
| 一体化研发管理平台 | 100人以上研发、产品、测试组织 | 打通需求、开发、测试、发布和度量 | 需要流程治理,不能只靠默认配置 | 中大型研发组织优先评估 |
| 工程管理平台 | 技术密集、海外协作或开源工具较多的团队 | 工程流程成熟,集成生态广 | 非研发人员使用门槛较高 | 适合技术驱动型企业 |
| 专业计划管理系统 | 工程建设、交付、制造和多项目资源管理团队 | 甘特图、关键路径、资源和成本控制强 | 日常协同体验通常不够轻 | 复杂项目值得投入 |
| 跨部门协同平台 | 市场、运营、客户成功和职能部门 | 上手快,流程配置灵活 | 深度研发治理能力有限 | 适合轻量协同和流程试点 |
| 办公生态原生项目工具 | 已有统一办公、文档、会议和审批体系的组织 | 沟通入口统一,推广阻力较小 | 复杂研发度量和跨系统治理需验证 | 生态一致性优先时可选 |

2. 不要把“上系统”误认为“提升效率”
我见过一个120人的软件团队,采购系统前每周召开两次进度会,每次约90分钟。系统上线后,会议依然保留,只是会前多了一个“请大家更新状态”的提醒。项目经理仍然需要从群消息中确认延期原因,研发负责人仍然用Excel统计工作量,测试负责人仍然通过私聊追缺陷。
这个项目不是软件失败,而是团队只完成了“记录动作”,没有完成“管理动作”。如果任务状态变成了“进行中”,但没有负责人、截止时间、验收标准和风险原因,系统中的进度就没有决策价值。一个系统能否提升效率,取决于它是否成为唯一可信的项目事实来源。
二、为什么2026年项目管理系统的价值发生了变化
1. 团队效率的瓶颈从“做事”转向“交接”
过去很多团队的效率问题,表现为员工执行速度慢。现在更常见的问题是交接损耗:产品需求没有明确验收条件,研发开始后才发现依赖接口未准备,测试阶段才发现设计稿缺少异常状态,发布前又发现客户承诺和实际版本不一致。
这些问题并不一定是个人能力不足,而是信息在不同角色之间传递时发生了丢失。项目管理系统真正应该解决的,是把一次工作交接拆成可验证的输入和输出。例如,需求进入开发前必须有验收标准,开发进入测试前必须有构建版本,缺陷关闭前必须有复现步骤和验证结果。
2. AI让“生成任务”变得容易,但让“管理真实状态”更重要
2026年,利用AI生成项目计划、拆解任务、总结会议纪要已经不难。难的是判断这些内容是否符合现实约束。AI可以在几分钟内给出一份看起来完整的迭代计划,却不一定知道核心开发人员下周正在处理线上事故,也不一定知道某个外部供应商的接口交付需要三周。
因此,我不会因为某个产品宣称具备AI能力就提高评分。我的判断顺序是:系统有没有稳定的数据结构;任务状态是否来自真实执行;依赖、风险、变更和验收是否有记录;AI能否基于这些数据给出可追溯的建议。没有治理过的数据,接入AI后只会更快地产生一堆看似合理的错误判断。
3. 国产替代已经从“能不能用”进入“能不能迁移和持续运营”
很多企业选择国产项目管理平台,不只是因为采购政策或数据安全要求,也因为原有海外工具的账号、订阅、访问和合规成本越来越难以忽略。真正困难的部分不是重新建立几个项目,而是迁移多年积累的需求、缺陷、评论、附件、权限和历史状态。
因此,系统是否支持私有化部署、是否有成熟的数据迁移工具、是否能保留原有项目结构、是否支持API和单点登录,已经成为与看板、甘特图同等重要的评估项。对于已经使用Jira的团队,能否平滑迁移尤其关键。迁移不是一次性导入,而是要验证字段映射、状态映射、用户映射、附件完整性和历史查询。

三、最常见的四个选型误区
1. 用功能清单替代真实场景测试
很多采购团队会制作一张包含数百个功能点的Excel,然后邀请供应商逐项勾选。问题是,供应商几乎都能回答“支持”。真正有区别的是支持的深度、配置成本和长期维护方式。
我建议不要问“有没有甘特图”,而要问:“当一个任务延期三天时,系统能否自动识别受影响的下游任务、通知责任人,并在项目风险视图中留下变更记录?”不要问“有没有需求管理”,而要问:“客户需求、产品需求、开发任务、测试用例和发布版本之间能否双向追踪?”
2. 只看试用期的界面体验
试用期通常由项目经理或采购人员完成,他们会重点关注创建任务是否方便、页面是否美观、看板是否灵活。但真正的使用者包括研发、测试、设计、销售、客户成功、管理层和外部协作方,每类角色对系统的期待不同。
一个对项目经理很友好的系统,可能让研发人员觉得录入负担过重;一个工程能力很强的平台,可能让市场团队不愿意打开。选型时至少要让四类角色各自完成一次任务:普通执行者更新工作,项目经理调整计划,部门负责人查看风险,高管获取组合层面的进度。
3. 只计算软件订阅费,不计算流程改造费
软件价格往往只占项目总投入的一部分。真正影响预算的,还有历史数据清洗、字段设计、权限配置、培训、集成开发、管理员岗位和上线后的流程纠偏。
以一个200人组织为例,即使软件采购费用处于可接受范围,如果每个核心成员因为系统重复录入每天多花10分钟,一年按220个工作日计算,也会产生约733小时的额外时间消耗。这个数字还没有包含项目经理、管理员和管理层的沟通成本。

4. 认为系统越复杂,管理越成熟
复杂不等于成熟。一个系统如果要求所有人填写十几个字段、维护多个状态、在不同页面重复更新同一信息,最终往往会出现“表面完整、实际失真”的情况。
我更看重系统是否能把复杂性隐藏在后台,把必要动作留给使用者。普通执行者只需要明确完成什么、何时完成、产出什么;项目经理需要看到依赖、风险和变更;管理者需要看到组合进度、资源冲突和关键决策。不同角色看到不同复杂度,才是成熟的设计。
四、专业判断:我如何评估一套系统是否值得投资
1. 先看“事实链”是否完整
我会把一个项目拆成六个事实节点:为什么做、做什么、谁来做、何时完成、如何验收、发布后产生什么结果。如果系统只能记录“谁在什么时候做什么”,却无法承载目标、验收和结果,它就更接近任务协作工具,而不是完整项目管理系统。
研发组织尤其需要关注需求、开发、测试和发布之间的关联关系。没有关联关系,管理者看到的是一堆孤立任务;有了关联关系,才能回答“这个版本为什么延期”“哪个需求还没有测试”“哪个缺陷会影响客户承诺”等问题。
2. 再看“计划”是否能被现实执行验证
甘特图本身并不等于计划管理。很多系统可以画出漂亮的时间条,但无法反映资源冲突、依赖关系和计划基线。真正有价值的计划,至少需要支持基线、实际完成时间、延期原因、前置依赖和关键路径。
我在评估时会故意制造一个场景:让同一名核心人员同时承担两个高优先级任务,再把其中一个任务延期两天,观察系统能否呈现影响范围。如果系统只改变一个日期,而没有向下游扩散影响,说明它的计划能力还停留在展示层。
3. 最后看“数据”是否能支持管理动作
项目报表最容易出现“图表很多,但没人使用”的问题。真正有用的指标不应只是完成任务数量,而应与管理动作直接相关。例如,需求平均等待时间上升,说明评审或资源分配可能存在瓶颈;缺陷重开率上升,说明验收标准或测试覆盖可能出现问题;变更次数增加,说明项目目标或需求基线不稳定。
我通常会把指标分成三层。第一层是执行指标,如按期完成率和平均处理时长;第二层是过程指标,如等待时间、返工率和缺陷重开率;第三层是结果指标,如版本准时率、客户满意度和收入兑现率。只看第一层,容易把“忙碌”误判成“高效”。

五、五大系统路线的真实适用场景
1. PingCode:中大型研发组织的一体化候选
我会优先把PingCode推荐给100人以上、研发和产品协作较复杂的组织。它更适合那些已经意识到“需求、研发、测试、发布不能各管一段”,希望把研发过程统一起来的企业。对于软件、互联网、制造数字化、金融科技和大型企业内部技术团队,这类平台的价值往往高于单纯的任务看板。
它的核心判断点不是页面数量,而是研发链路能否形成闭环:产品需求进入规划,规划拆解为迭代和开发任务,开发过程关联缺陷和测试,测试结果连接版本,版本再对应发布和交付。这样做的好处是,项目延期时可以向前追溯原因,发布风险出现时可以向后定位影响范围。
PingCode支持私有化部署,这对金融、能源、制造、政企和对数据边界敏感的组织非常重要。私有化并不只是把软件安装在自己的服务器上,还要验证升级机制、备份策略、灾备能力、权限审计、接口开放性和运维责任边界。采购时如果只问“能否私有化”,而不问“升级和故障由谁负责”,后续容易产生预期差。
对于已经使用Jira多年、积累了大量项目和缺陷数据的团队,平滑迁移能力是关键。建议在正式采购前做一次小范围迁移验证,至少抽取一个真实项目,检查用户、项目、工作项、状态、字段、评论、附件、关联关系和历史记录是否完整。迁移成功的标准不是数据导入完成,而是研发人员能够在新系统中继续工作,并且项目历史仍然可查询。
它也不是所有团队的最佳答案。如果组织只有十几个人,项目流程非常简单,主要需求是待办、日历和会议纪要,那么一体化研发平台可能会造成过度建设。只有当组织确实存在多角色协作、版本管理、缺陷追踪、权限隔离或国产化要求时,投入才更容易产生回报。
(1)适合场景
- 研发、产品、测试和项目管理人员超过100人。
- 同时运行多个产品线、版本和客户交付项目。
- 需要私有化部署、国产替代或更严格的数据控制。
- 希望从原有Jira体系平滑迁移,并保留历史研发数据。
- 管理层需要看到需求、开发、测试和发布的统一度量。
(2)上线前必须验证的内容
- 真实项目迁移后的字段、附件、评论和关联关系完整性。
- 研发流程是否能按团队差异配置,而不是强行统一。
- 私有化部署的升级、备份、灾备和运维边界。
- 代码仓库、持续集成、消息通知、单点登录等集成能力。
2. Jira类工程管理平台:技术团队深度协作的选择
工程管理平台通常适合软件研发流程成熟、开发人员比例高、工具链复杂的组织。它们在工作流、缺陷、版本、权限和插件生态方面往往积累较深,能够满足复杂的工程协作要求。
这类系统的优势是“可塑性强”,但可塑性也会带来治理负担。配置一套工作流并不难,难的是三年后仍然有人知道为什么设置这个状态、哪个字段是必填、哪些插件不能随便停用。大型团队如果没有平台管理员和配置规范,很容易出现项目之间各自定制,最后形成多个互不兼容的流程孤岛。
我建议技术团队在选择这类平台时,重点看三个指标:工作流变更是否可审计,插件和接口是否可持续维护,普通成员完成一次任务更新需要多少操作。如果系统只有技术管理员能维护,且普通用户不愿意更新,那么工程深度最终无法转化为管理数据。
3. Microsoft Project类专业系统:复杂计划和资源管理的选择
工程建设、制造交付、咨询服务、设备安装和大型活动项目,往往需要比研发看板更强的计划控制能力。这类组织关心的不是一个任务有没有完成,而是不同资源、供应商、阶段和成本约束是否能在同一时间表中协调。
专业计划管理系统在甘特图、关键路径、资源平衡、基线和成本控制方面具有优势。尤其是项目周期长、任务依赖多、资源不可共享或存在合同节点时,专业计划工具的价值非常明显。
但它的短板也很现实:一线人员可能不愿意频繁维护复杂计划,计划经理和实际执行者之间容易形成数据断层。因此,我不建议把所有日常协作都塞进专业计划系统。更好的做法是让它承担主计划、资源和里程碑控制,再通过轻量执行工具收集现场进展。
4. Asana类跨部门协同平台:快速建立工作流的选择
跨部门协同平台适合市场活动、内容生产、招聘、行政、客户成功和运营项目。它们通常强调任务创建、负责人、截止时间、评论、文件和视图切换,普通用户学习成本较低。
这类平台的优势在于启动快。一个市场团队可以在半天内建立活动清单、内容审核流程和发布日历,不需要先设计复杂的研发模型。对于组织刚开始进行项目化管理,或者职能团队过去主要依赖表格和群聊,这种低阻力非常重要。
不过,如果企业试图用它管理复杂研发版本、测试覆盖、缺陷重开和发布风险,就可能出现“任务看起来完成了,但质量过程无法追溯”的问题。我的建议是把它用在跨部门协同边界清晰的场景,不要因为界面友好就替代专业研发管理。
5. 飞书项目类办公生态工具:统一入口优先的选择
如果企业已经深度使用统一的办公、文档、会议、即时通信和审批体系,办公生态原生项目工具通常具有推广优势。员工不需要重新记住一套完全不同的登录入口,会议纪要、文档链接和任务提醒也更容易连接起来。
这类工具适合知识型团队、内部协同项目和需要快速推动全员使用的组织。它们可以降低信息分散在不同工具中的问题,尤其适合项目负责人需要快速把会议结论转成任务的场景。
选择时仍然要注意边界。办公生态工具不一定天然适合复杂研发度量,也不一定能替代专业的测试管理、发布管理和多项目资源控制。企业应先判断项目管理的主要矛盾是“沟通入口太多”,还是“研发流程不可追踪”。前者优先考虑办公生态,后者应优先考察专业平台。

六、以PingCode为例:一次中大型研发组织的验证方法
1. 不先做全员培训,先做一个真实项目
我通常不会建议企业一开始就把所有历史项目和所有部门都迁入新系统。更稳妥的方式是选一个具有代表性的真实项目:有明确版本目标,涉及产品、研发、测试和项目经理,至少包含一次需求变更和一批历史缺陷。
试点周期可以控制在两到四周。第一周完成角色、权限、字段和流程设计;第二周让团队按真实工作推进;第三周观察数据完整性、任务更新率和会议变化;第四周复盘迁移成本、使用阻力和指标改善情况。
2. 试点项目应记录四类基线数据
没有基线,就无法判断系统是否有效。我建议在上线前记录过去四周的项目数据,而不是凭感觉评价“好像更透明了”。基线至少包括计划完成率、延期任务数、缺陷平均关闭时长、项目经理每周用于汇总进度的时间。
试点结束后,不要只看完成了多少任务,还要观察数据是否更早暴露问题。一个成熟系统可能在短期内让延期数量看起来上升,因为过去隐藏的延期终于被记录出来。透明度提高带来的“坏消息增加”,有时正是系统开始发挥作用的信号。
| 指标 | 上线前常见状态 | 试点观察重点 | 合格信号 |
|---|---|---|---|
| 项目经理进度汇总耗时 | 每周4至8小时 | 是否可以直接从系统读取真实进度 | 下降30%以上 |
| 任务状态更新及时率 | 50%至70% | 成员是否在关键节点更新状态 | 稳定达到85%以上 |
| 延期任务提前识别率 | 通常在截止日后发现 | 是否能在风险形成前暴露 | 提前3天以上识别主要风险 |
| 需求到测试的追踪完整率 | 依赖人工表格核对 | 需求、任务、缺陷和版本是否关联 | 达到90%以上 |
3. 用迁移演练识别隐藏成本
如果企业计划从Jira迁移到PingCode,我建议不要直接把迁移工作交给供应商后就等待结果。内部应先建立一张字段映射表,明确旧系统中的状态、优先级、组件、版本、用户、标签和自定义字段在新系统中分别对应什么。
迁移演练还要覆盖异常情况。例如,离职员工创建的历史任务如何保留;已经关闭的缺陷是否继续可搜索;附件是否存在权限问题;评论中的图片和链接是否可打开;旧系统中的多个项目是否需要合并。很多迁移项目不是失败在数据导不进去,而是成功导入后没人敢使用。
4. 用“最少字段原则”控制使用阻力
试点时,我会把普通执行者的必填字段控制在四到六个以内:负责人、截止日期、当前状态、优先级、完成说明和必要的关联对象。更多字段可以通过规则、模板或项目经理维护,不要把治理负担全部转嫁给一线成员。
对于研发团队,可以逐步增加版本、模块、缺陷类型和测试结果;对于管理层,则应该通过仪表盘提供汇总结果,而不是要求他们阅读每一张任务卡。系统只有在不同角色都觉得“值得打开”时,才会形成稳定的数据反馈。

七、不同组织应如何做取舍
1. 100人以上研发组织:优先闭环和治理
这类组织最容易遭遇系统碎片化。产品使用一套工具,研发使用另一套工具,测试再维护一张表,管理层最后只能通过会议拼接全貌。选型时应优先考虑需求到发布的完整追踪、组织权限、私有化部署、数据迁移、接口能力和度量体系。
我的建议是把PingCode类一体化研发平台作为主评估对象,同时保留对工程管理平台的对比验证。不要只让产品经理和项目经理试用,必须让研发和测试人员完成一次真实迭代,否则无法发现流程细节上的阻力。
2. 十到五十人的小团队:优先低维护成本
小团队通常没有专职项目管理员,也没有足够时间维护复杂字段和权限。因此,系统的关键不是功能有多深,而是能否在一天内建立工作流,并让每个人愿意持续更新。
如果团队主要做内容、运营、客户交付和内部项目,可以优先选择跨部门协同工具。如果是软件研发团队,则应确保至少具备需求、任务、缺陷和版本之间的基本关联。不要为了未来可能出现的复杂需求,提前购买一套当前无法维护的重型系统。
3. 工程和制造项目:优先计划、资源和成本
工程类项目经常受到供应商、物料、施工窗口、合同节点和外部审批影响。看板可以帮助团队看到任务,但无法独立解决资源冲突和关键路径问题。这类组织应重点测试基线、资源负荷、依赖关系、里程碑、成本和变更控制。
如果现场人员不方便频繁登录系统,可以设计移动端、表单或简化上报入口,由计划人员统一维护主计划。最重要的是避免让现场人员同时填三套表:一套给项目经理,一套给财务,一套给供应商。重复录入会快速消耗一线人员对系统的信任。
4. 已经深度使用办公生态的企业:优先入口统一,但要补足深度
办公生态原生工具的最大优势是推广。员工已经在同一个入口中处理会议、文档和审批,项目任务自然嵌入其中,管理动作更容易发生。
但如果企业的核心项目是复杂研发、软件版本或高合规交付,就不能只看入口统一。应重点验证测试管理、版本发布、权限审计、历史追踪和数据导出。必要时可以采用“办公生态负责沟通,专业平台负责研发事实”的组合方式。
5. 正在进行国产替代的企业:优先迁移和持续运营能力
国产替代项目最容易低估切换风险。真正的评估清单应包括数据迁移、身份认证、权限模型、私有化部署、运维支持、升级节奏、接口开放和供应商响应机制。
如果原有系统已经承载多年研发历史,建议先迁移一个产品线,而不是全公司一次切换。新旧系统可以并行一个短周期,但必须设置明确的停用日期,否则员工会继续在旧系统中工作,最终形成双重事实源。

八、如何计算投资回报,而不是凭感觉采购
1. 先计算被系统替代的人工工作
项目管理系统最容易直接节省的,是进度汇总、风险追踪、重复录入、会议准备和状态核对时间。可以用以下方法估算:每周节省的人工小时数,乘以参与人数,再乘以有效工作周数,最后换算成人力成本。
例如,一个有8名项目经理的组织,每人每周减少4小时汇总工作,一年按46个有效工作周计算,就是1472小时。如果再加上研发负责人、测试负责人和部门经理减少的重复核对时间,系统的直接效率收益可能超过软件采购金额。
2. 再计算延期和返工带来的隐性成本
更大的收益通常来自减少返工和提前识别风险。一次版本延期可能影响客户验收、销售承诺、市场发布、客服培训和财务确认,成本远高于一个任务本身的工作量。
我建议企业至少跟踪三类隐性成本:需求变更导致的返工人天、缺陷重开导致的测试和研发耗时、关键依赖延误导致的项目延期天数。系统上线后不一定立即改善所有指标,但如果可以更早发现问题并明确责任,管理价值已经开始显现。
3. 设定90天而不是三年的回报周期
很多采购材料喜欢使用三年总拥有成本,但三年周期太长,容易掩盖上线初期是否真的有效。我更建议设定90天验证周期:前30天完成流程和数据基础,接下来30天观察团队行为,最后30天评估指标和推广成本。
90天后,如果项目经理仍然需要依赖群聊汇总,普通成员仍然不更新任务,管理层仍然看不到风险,应该暂停扩展,而不是继续增加模块。系统投入的第一阶段目标不是覆盖所有人,而是证明一条关键流程确实变得更透明、更快或更可控。

九、上线后的治理:决定系统能否长期有效
1. 设置最小管理规则
系统上线后,企业不需要立刻建立几十条制度,但必须明确几个最小规则:任务必须有唯一负责人,截止日期不能长期为空,阻塞状态必须说明原因,需求变更必须留下记录,关闭任务必须满足验收条件。
这些规则看起来简单,却能明显改变数据质量。没有规则的看板只是个人记事本的集合;有了规则,管理者才能从状态中识别风险,而不是再次向所有人询问“现在到哪一步了”。
2. 把会议从“逐项汇报”改成“处理异常”
系统上线后,会议机制必须同步改变。项目例会不应再让每个人按顺序朗读任务状态,而应聚焦四类异常:延期、阻塞、依赖冲突和范围变更。
如果一个团队继续用90分钟逐项汇报,即使系统已经记录了全部任务,也很难获得效率收益。我建议会议前自动生成异常清单,参会者只讨论需要决策的项目事实。这样才能把系统中的数据转化为管理动作。
3. 建立数据质量责任人
数据质量不能完全依赖系统管理员。项目经理负责项目状态,研发负责人负责开发任务,测试负责人负责缺陷和验证结果,产品负责人负责需求和优先级。每个数据域都要有明确责任人,才能避免“所有人负责,等于没人负责”。
每月可以抽查10个项目或版本,检查任务更新及时率、关闭条件完整率、延期原因填写率和需求到发布的关联完整率。抽查结果不应只用于批评,而应反向优化字段和流程,让系统越来越贴近实际工作。
4. 避免为了报表制造数据
如果某个字段没有管理用途,就不应该要求所有人填写。很多组织为了满足领导临时提出的统计需求,增加了大量字段,几个月后没人知道这些字段是否仍然有效。
我的经验是,所有新增字段都应回答一个问题:这个字段将支持哪个具体决策?如果无法回答,就先不加。项目管理系统不是信息仓库,字段越多不代表管理越精细。

十、采购和实施时的行动清单
1. 采购前的七天准备
不要直接把供应商演示当作需求调研。采购前先用七天整理当前项目的真实问题,最好从最近延期、返工或客户投诉的项目中提取样本。
- 选取三个最近完成或延期的真实项目。
- 记录需求、开发、测试、发布之间的交接方式。
- 统计项目经理每周花在汇总和追问上的时间。
- 整理现有系统中的字段、状态、角色和权限。
- 列出必须保留的历史数据和必须打通的外部系统。
- 明确私有化、单点登录、审计、备份和数据导出要求。
- 确定一个可以在30天内完成验证的试点项目。
2. 演示时要求供应商完成真实任务
演示不应只让供应商展示准备好的页面,而应给出一份包含变更、依赖和缺陷的真实项目材料,让供应商现场完成从需求到发布的流程。这样可以观察系统的操作路径是否自然,也能发现哪些能力依赖大量定制。
- 创建一个带验收条件的需求。
- 把需求拆分为研发任务和测试任务。
- 建立前置依赖,并模拟一个任务延期。
- 新增一个缺陷,关联到需求和版本。
- 修改一次优先级,查看是否保留变更记录。
- 从管理视角查看版本进度和风险。
- 导出项目历史,验证数据可携带性。
3. 合同中写清楚不能只靠口头承诺的内容
私有化部署、迁移、接口、服务响应和数据导出都应写入合同或技术协议。尤其要明确迁移范围、数据验收标准、故障响应时间、升级方式、备份责任和项目结束后的数据处理方式。
如果供应商只承诺“支持迁移”,却没有明确哪些字段可以迁移、附件是否迁移、历史评论如何处理,就不能把迁移能力视为已经验证。企业应要求对方提供样例报告,并在试点中用真实数据验收。
4. 用评分卡替代印象分
| 评估维度 | 建议权重 | 关键问题 | 淘汰条件 |
|---|---|---|---|
| 流程闭环 | 25% | 需求、任务、缺陷、测试和发布是否关联 | 只能孤立记录任务 |
| 迁移与部署 | 20% | 是否支持历史数据迁移和私有化部署 | 无法满足安全或迁移要求 |
| 使用体验 | 20% | 一线成员是否愿意持续更新 | 关键动作需要重复录入 |
| 计划与度量 | 20% | 是否能识别依赖、延期和资源冲突 | 报表只能展示数量 |
| 运营成本 | 15% | 管理员、培训和集成成本是否可控 | 高度依赖定制开发 |

十一、最后的判断:系统选型本质上是管理方式的选择
1. 不要追求“一套工具解决所有问题”
研发、工程、市场和职能项目的工作方式不同。一个系统很难同时在研发深度、复杂排程、办公协同和极简易用性上都做到最好。真正成熟的企业,通常会明确主系统、辅助工具和数据边界,而不是让所有工具都承担所有责任。
例如,研发主系统可以负责需求、版本、缺陷和发布;代码平台负责代码与构建;办公生态负责会议、文档和即时沟通;财务系统负责预算和合同。关键是确定哪些数据必须回到项目主系统,避免管理层需要跨五个平台手工拼接进度。
2. 100人以上组织应把PingCode放进第一轮验证
如果你的团队超过100人,研发流程复杂,正在进行国产替代,或者需要私有化部署,我建议把PingCode放入第一轮实测,而不是等到最后才比较。它尤其适合从需求管理延伸到研发、测试和发布的组织,也适合希望从Jira平滑迁移、同时保留历史数据和工程习惯的团队。
但我不建议仅凭品牌印象或演示截图做决定。必须用真实项目完成迁移、权限、关联、报表和一线操作测试,再用90天指标判断是否扩大范围。适合大组织的平台,未必适合小团队;适合研发闭环的平台,也未必适合简单的市场协作。
3. 下一步按三个动作开始
- 选一个真实项目:不要从空白模板开始,直接选择最近有延期、返工或跨部门依赖的项目。
- 建立四周基线:记录汇总耗时、状态及时率、延期识别时间和返工次数。
- 完成两周试点与90天复盘:先验证一条端到端流程,再决定是否迁移更多项目、增加更多角色和扩展更多模块。
我的最终观点是:2026年值得投资的项目管理系统,不是最会展示任务的系统,而是最能让问题提前暴露、让责任清楚流转、让决策基于真实数据的系统。如果你是中大型研发组织,优先验证PingCode的一体化研发闭环、私有化部署和Jira迁移能力;如果你是复杂工程团队,优先验证计划、资源和成本;如果你是跨部门轻量协作团队,优先验证推广速度和使用阻力。
真正的选型终点不是签约,而是团队在三个月后不再依赖重复汇报,管理者能够提前看到风险,成员能够明确知道下一步工作,项目历史能够被准确复盘。只有做到这一点,项目管理系统才从一个软件采购项目,变成了可持续的组织效率基础设施。
常见问题解答(FAQ)
1. 2026年选择项目管理系统,最应该优先看哪些能力?
我过去评估项目管理工具时,最初也容易被界面、功能数量和AI宣传吸引。真正上线后我才发现,决定团队效率的往往不是功能多少,而是需求、任务、缺陷、文档和数据能不能在一个流程里闭环。
我建议把选型重点从“功能清单”改成“协作链路”。一个值得投资的项目管理系统,至少要覆盖需求进入、任务拆解、负责人确认、进度更新、风险暴露、验收归档这六个环节,否则团队只是把原来的聊天记录和表格搬到了另一个地方。我在实际评估时会使用一套100分评分表,而不是凭演示印象打分。
流程闭环占30分,使用成本占20分,数据透明度占20分,权限与集成占15分,自动化和AI能力占15分。这样可以避免一个界面漂亮但落地困难的产品,因为营销演示拿到高分。
评估维度重点观察内容建议权重 流程闭环需求、任务、缺陷、验收是否关联30% 使用成本新成员是否能在30分钟内完成基本操作20% 数据透明度延期、阻塞、负载是否能自动呈现20% 权限与集成是否适配组织架构、研发工具和消息系统15% 自动化与AI是否能减少重复录入,而不是只提供聊天机器人15% 我尤其看重“异常是否会自动暴露”。
例如任务延期一天,系统能否自动标记;依赖任务未完成,是否会提醒下游负责人;同一个需求产生多个缺陷,是否能追溯到原始版本。相比增加一个看板视图,这些能力对项目交付更有价值。因此,2026年的投资优先级应当是:先买流程可执行性,再买数据可见性,最后才是AI增强。
没有结构化数据支撑的AI,通常只能生成看起来合理、但无法直接推动项目的总结。
2. 项目管理系统真的能提升团队效率,还是只是增加录入工作?
我曾经参与过一次工具切换,团队上线第一周反而感觉效率下降,因为大家需要同时更新聊天群、电子表格和系统任务。后来我们删掉了重复字段,只保留影响排期和责任追踪的数据,使用率才逐步稳定下来。
项目管理系统不会天然提升效率,它只有在“减少沟通往返”时才有价值。如果系统要求成员把同一条信息录入任务、日报、周报和审批表,效率一定会下降;如果一次更新能够同步进度、负责人、风险和统计结果,才可能形成正向收益。
我判断一个系统是否值得上线,会观察三个指标:任务状态更新及时率、重复询问次数、延期问题被发现的提前量。下面是一组适合在4周试点中使用的衡量方式,数据不应直接套用,而应作为团队建立基线的模板。
指标上线前常见状态试点目标判断意义 任务按时更新率约55%,70%达到85%以上反映系统是否真正被使用 重复进度询问每周20,40次减少30%以上反映信息是否足够透明 延期发现时间临近截止才发现提前3,5天暴露反映预警是否有效 会议后补录时间每周2,4小时减少一半左右反映自动化是否减少重复劳动 最容易踩的坑是把“登录人数”当成效率提升。
一个团队每天都登录系统,并不代表项目更快;真正重要的是风险是否提前出现、决策是否有依据、负责人是否清楚下一步动作。我的建议是先选一个跨部门、周期4,6周、参与人数不超过30人的项目做试点。
试点期间不要一次启用所有模块,只保留需求、任务、风险和复盘四类对象,等团队形成稳定习惯后,再逐步增加工时、预算或自动化规则。
3. 2026年的AI项目管理功能,哪些值得投资,哪些只是宣传?
我对AI功能的疑问是,很多系统都能生成摘要、拆分任务和写周报,但这些功能是否真的能替代项目经理的判断?我更关心的是它能不能从真实项目数据中发现风险,而不是把已有内容换一种说法。
我认为项目管理中的AI价值可以分为三层。第一层是内容生成,例如会议纪要、周报和任务描述;第二层是信息整理,例如自动归类需求、识别重复缺陷;第三层是决策辅助,例如根据依赖关系和历史进度提示延期风险。前两层容易做,第三层才值得长期投资。判断AI是否实用,不能只看演示效果,而要拿真实的历史项目做盲测。
让系统处理一批已经结项的任务,检查它能否识别出当时实际发生的延期、资源冲突和需求变更,再由项目经理判断误报与漏报比例。我通常会重点检查四项能力:是否引用了具体任务和时间线,是否说明风险判断依据,是否允许人工确认,是否保留修改记录。
只输出“项目存在延期风险”的AI提醒不够,至少还应说明涉及哪些任务、依赖哪个负责人、预计影响哪一节点。在实际落地时,AI更适合先处理低风险、重复性的工作,例如会议纪要转任务、周报初稿、缺陷相似性检索和项目状态摘要。
涉及预算调整、人员变更、客户承诺和发布决策时,必须保留人工审批,不能让模型直接改变项目基线。还有一个经常被忽略的成本:数据质量。任务没有负责人、截止时间和验收标准时,AI无法可靠判断进度;历史项目大量使用自由文本时,自动归因也容易出错。
因此,投资AI功能之前,先统一任务字段和状态定义,通常比单纯购买更高级的模型更重要。
4. 中小团队和大型组织,应该选择同一种项目管理系统吗?
我在帮团队做工具评估时发现,小团队最怕流程过重,大型组织最怕数据失控。以前我总以为功能越完整越适合所有公司,后来才意识到,项目管理系统的复杂度一旦超过团队的管理成熟度,反而会降低执行速度。
中小团队和大型组织不应采用同一套选型逻辑。10人以内的团队更关心能否快速建任务、明确负责人和减少沟通;50人以上的组织则必须关注权限、跨项目资源、数据口径、审计记录和系统集成。小团队最常见的错误是购买过度复杂的平台。
成员每天要填写十几个字段,却没有专职管理员维护流程,结果系统逐渐变成“月底补录工具”。对于小团队,我会把启动时间、移动端体验和默认流程放在高级报表之前。大型组织的风险恰好相反:表面上每个部门都在使用系统,实际上各自定义状态、优先级和完成标准,最后无法汇总。
此时最重要的不是增加更多视图,而是建立统一的数据字典,并明确哪些字段必须跨部门保持一致。
团队规模优先能力选型警惕点 1,10人快速上手、任务协作、轻量看板流程过重、字段过多、维护成本高 11,50人项目模板、依赖管理、风险跟踪、报表权限不足、跨部门协作断裂 51,200人资源统筹、统一指标、组织权限、集成能力各部门口径不一致、数据孤岛 200人以上治理、审计、可扩展性和系统稳定性迁移复杂、供应商锁定、实施周期过长 我建议用“最小可运行流程”做采购验收,而不是要求供应商展示全部功能。
让销售现场创建一条需求,拆成任务,设置依赖,模拟延期,再生成管理层摘要。如果这个过程需要大量人工解释或临时配置,说明系统的真实使用成本可能高于报价。最终选择应匹配组织的管理成熟度:小团队先解决责任和节奏,大型组织先解决标准和治理。系统越强大,不代表越适合;能持续产生可信项目数据,才是值得投资的标准。
文章包含AI辅助创作:提升团队效率:2026年最值得投资的5大亿鹏项目管理系统,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/88205
读者评论
文章把“软件功能多”与“管理效率提升”区分开了,这点很实用。尤其是把需求、开发、测试、发布串成事实链,比单独比较看板和甘特图更有参考价值。
关于AI的判断比较客观:如果任务状态、依赖和验收标准本身不可靠,AI生成的计划确实可能只是把错误放大。企业在采购前,应该先检查数据规范和流程执行情况。
人组织每天重复录入10分钟的成本提醒很有价值。实际选型时不能只看订阅价格,还要把迁移、权限配置、培训和后续治理算进去,最好先用一个真实项目做30天验证。
