项目经理必看:2026年7款热门医药研发类管理系统功能详解
医药研发项目最容易被低估的,不是立项,也不是任务分派,而是从实验方案、样品批次、合规审批到临床节点之间,能否形成一条可追溯、可审计、可复盘的证据链。2026年评估医药研发类管理系统时,我不建议只看“有没有甘特图、有没有看板”,而应重点判断系统能否减少版本失控、审批等待、跨部门返工和审计补证。本文结合中大型研发组织的实际选型场景,拆解7款常见系统的能力边界、适用团队、部署方式与取舍逻辑。
一、先讲核心结论:医药研发系统不是“任务工具”,而是研发证据链的控制层
1. 先看四个结论,再看产品名称
我参与医药、医疗器械和生物技术研发管理系统评估时,通常先把候选产品放进四个维度:研发流程编排、文档与版本控制、质量与合规追踪、数据集成能力。单纯比较功能数量,往往会把项目团队带入误区,因为一个拥有大量菜单的系统,不一定能支撑真实的研发协作。
第一,项目管理系统与临床试验管理系统不是同一类产品。前者擅长任务、依赖、资源、风险和交付节奏;后者更关注受试者、中心、访视、数据采集、药物供应和法规流程。企业如果把两类能力混为一谈,最终通常需要大量二次开发或人工导出。
第二,医药研发的核心指标不是任务完成率,而是“按时完成且证据完整”的比例。研发人员把任务点成完成,并不代表方案已经获批、原始记录已经归档、偏差已经关闭、数据已经经过复核。真正有价值的系统,必须把任务状态和交付证据绑定起来。
第三,私有化部署和国产化适配的优先级正在上升。对于拥有核心化合物数据、配方数据、临床数据或受监管文档的企业,数据边界、身份权限、审计记录和内网可用性,通常比界面是否“漂亮”更重要。
第四,选型最重要的不是系统能做什么,而是系统能否让关键动作留下可验证记录。例如审批是否有明确版本、变更是否有原因、权限是否按角色隔离、逾期是否能追责、关键数据是否能导出并长期保存。
| 评估维度 | 普通项目工具的常见表现 | 医药研发系统应达到的水平 | 采购时应追问的问题 |
|---|---|---|---|
| 研发流程 | 任务、看板、甘特图 | 阶段门、前置条件、审批流、偏差关闭 | 没有完成证据时,系统能否阻止进入下一阶段? |
| 文档管理 | 附件上传、文件夹分类 | 版本、签名、审阅、归档、留痕 | 能否证明某个节点使用的是哪一版方案? |
| 合规管理 | 备注和自定义字段 | 审计轨迹、角色权限、变更原因、数据保留 | 管理员能否修改历史记录?修改后是否可见? |
| 资源管理 | 成员工时、任务负载 | 设备、实验室、外包、批次和关键岗位资源联动 | 资源冲突是否会提前暴露,而不是事后解释? |

2. 七款系统应当被分成三种类型
本文选择的7款系统并非简单排行榜,而是按照产品定位覆盖三类场景。第一类是通用研发项目协作平台,适合把研发计划、需求、任务、风险和交付物放在一起管理;第二类是企业级项目组合管理平台,适合多项目、多部门、多资源和投资优先级管理;第三类是医药行业专用平台,适合临床、注册、质量、文档和受监管流程。
- 通用研发协作型:PingCode、Jira、Microsoft Azure DevOps。
- 企业级项目组合型:Planisware、Microsoft Project。
- 医药研发专用型:Veeva Vault Clinical、Dassault Systèmes BIOVIA。
这种分类比“第几名”更有决策价值。一个临床试验团队选择通用项目工具,可能缺少中心和受试者管理;一个软件研发与硬件研发并行的药企选择纯临床平台,又可能无法管理算法、设备和内部研发任务。
二、真实场景:为什么医药研发项目总在“看起来按计划”时失控
1. 研发延期往往不是单个任务逾期,而是等待链没有被看见
我见过一种非常典型的项目:候选药物的体外实验按时结束,分析报告也已经提交,但后续药效评价迟迟不能启动。项目经理最初以为是实验人员效率不足,追查后才发现,真正的瓶颈是样品批次没有完成确认,质量团队也没有收到最终版本的检测记录。
在普通任务表里,这些事项可能分别属于实验、质量和项目管理三个列表。每个团队都能解释自己“完成了部分工作”,但系统没有把“样品确认完成”设为下一阶段的硬性前置条件,导致项目计划表显示绿色,实际研发却停在等待状态。
医药研发项目要管理的不是一条线性的任务序列,而是一张由样品、文档、审批、人员、设备和外部供应商组成的依赖网络。项目经理真正需要看的是关键证据的到达时间,而不是成员点选完成的时间。
2. 四类高频场景决定系统的真实价值
(1)候选药物筛选与临床前研究
这一阶段通常涉及实验方案、候选物批次、检测方法、外包实验、研究报告和决策评审。系统要支持灵活的任务拆解,同时保留样品批次与文档版本的关联。如果工具只能管理“完成实验”这一层,而不能记录对应的样品、方法和报告,后续复核成本会明显上升。
(2)临床试验启动与执行
临床试验的复杂度来自多中心并行。研究中心筛选、伦理审批、合同签署、研究者培训、药物供应和入组进度互相影响。系统需要展示中心级状态,而不是只显示一个试验总进度,否则项目经理看见的“80%完成”很可能掩盖了少数关键中心的严重延误。
(3)注册申报与资料准备
注册项目最怕“资料齐了但版本不一致”。研究报告、统计分析、质量文件和申报资料之间需要有清晰引用关系。系统必须能够快速回答:谁在什么时候提交了哪一版文件,谁审批过,修改了什么,下一步依赖什么。
(4)已上市产品的变更与生命周期管理
生产工艺、包装材料、供应商和规格变更,通常跨越研发、质量、法规、采购和生产。此类项目的难点不是新增任务,而是评估变更影响、确定审批路径并确保旧版本不会被误用。

3. 一次系统演示至少要还原这条流程
很多供应商演示会展示一个漂亮的项目首页,但真正的差异往往藏在异常流程里。我建议项目团队要求供应商现场演示以下完整链路:新建一个研发项目,创建阶段门,上传方案初稿,发起审阅,退回并修改,形成新版本,绑定一项实验任务,设置逾期风险,变更负责人,最后导出完整操作记录。
- 建立项目、阶段、任务和交付物的层级关系。
- 为交付物配置负责人、审阅人、截止时间和前置条件。
- 模拟一次文件退回,观察旧版本是否保留以及新旧版本能否对比。
- 模拟一次负责人离职或岗位调整,检查权限和历史记录是否连续。
- 模拟一次延期,确认系统能否自动影响后续任务和关键路径。
- 导出审计记录,验证时间、人员、动作、版本和变更原因是否完整。
如果系统只能展示正常流程,不能处理退回、重审、变更和异常关闭,它更像一个协作看板,而不是可靠的研发管理基础设施。
三、7款热门系统功能详解:不要只看功能清单,要看适用边界
1. PingCode:适合中大型研发组织的国产化项目协作底座
PingCode更适合中大型企业以及100人以上的研发组织,尤其适用于同时存在药物研发、医疗器械、软件系统、实验设备或数字化产品研发的企业。它的优势不在于替代所有专业医药系统,而在于把需求、项目、任务、缺陷、风险、文档和交付节奏统一起来。
在实际评估中,我会重点看它能否搭建“研发阶段门+交付物+审批节点”的组合流程。例如,候选物筛选项目可以拆为立项、方案确认、实验执行、结果复核、阶段评审五个阶段,每个阶段配置必交文档和责任角色。这样项目经理看到的就不只是任务数量,而是当前项目距离下一次决策还缺什么证据。
PingCode支持私有化部署,对于核心研发数据不宜直接放在公共环境的企业,这一点具有现实价值。它还支持与Jira的平滑迁移,这意味着企业在国产替代过程中,可以优先迁移项目、任务、字段、成员和部分协作习惯,再逐步重构流程,而不是一次性推倒重来。
我认为它的适用边界也需要说清楚:如果企业需要管理受试者级别数据、临床中心执行细节或完整电子监管文档,仍应评估专用临床和合规平台。PingCode更适合作为企业研发项目管理层,连接研发计划、跨部门协作和管理驾驶舱。
- 适合:100人以上研发组织、多项目并行、跨部门研发、国产化和私有化要求较高的企业。
- 优势:项目协作灵活、研发流程可配置、支持私有化部署、适合承接国产替代和工具迁移。
- 短板:专业临床数据、受试者管理和特定法规业务仍可能需要外部系统配合。
- 选型提醒:不要只演示任务看板,应重点验证阶段门、字段权限、审批留痕和迁移方案。
2. Jira:适合研发流程复杂、已有技术团队维护能力的企业
Jira在需求、缺陷、迭代、工作流和接口生态方面具有较强的成熟度。对于药企内部的软件研发、数据平台建设、实验设备系统开发或数字疗法项目,它通常比传统项目计划软件更容易被研发人员接受。
它的关键优势是流程颗粒度和扩展能力。企业可以把研发任务、验证任务、问题单和变更单建立关联,再通过权限、工作流和插件实现一定程度的合规管理。但这种灵活性也会带来治理成本:不同团队可能创建不同字段、不同状态和不同命名规则,最终形成“每个部门都有一套Jira”的局面。
如果选择Jira,我建议先建立企业级字段词典和工作流规范,再开放团队自定义。医药研发场景尤其要避免把“完成”“已关闭”“已验证”“已归档”混成一个状态,否则项目统计会失真。
- 适合:软件研发、数字医疗、数据研发以及拥有成熟技术运维团队的企业。
- 优势:工作流灵活,生态丰富,适合复杂研发任务和问题追踪。
- 短板:医药合规场景需要较多配置、插件或外围系统支撑。
- 选型提醒:重点验证审计日志、权限模型、插件合规性和数据迁移成本。
3. Microsoft Azure DevOps:适合软件、数据与云研发并重的医药企业
Microsoft Azure DevOps更偏向软件工程和云研发管理,覆盖代码仓库、持续集成、持续交付、测试和工作项管理。对于正在建设临床数据平台、实验室信息系统、算法模型或企业数据中台的医药企业,它可以很好地管理软件交付链。
它的价值在于把计划与工程执行连接起来。项目经理可以看到需求是否进入开发、测试是否完成、构建是否成功、缺陷是否关闭。对于需要验证软件版本、追踪发布记录和管理测试证据的场景,这种关联比单纯的任务清单更有效。
但它并不等于完整的医药研发平台。它不应被直接当作临床试验管理、电子文档管理或质量管理系统使用。企业需要明确:软件研发由它承载,临床、质量和注册数据则由专业系统负责,再通过接口或数据仓库形成管理视图。
- 适合:有数字化研发、算法研发、软件产品或云平台建设任务的医药企业。
- 优势:研发计划、代码、测试和发布之间的链路清晰。
- 短板:对实验批次、临床中心和监管文档的原生支持有限。
- 选型提醒:验证软件验证记录、访问权限、发布审批和测试证据留存。
4. Planisware:适合多项目组合和研发投资决策
Planisware的核心价值更偏向项目组合管理,而不是单个项目的日常协作。对于拥有多个治疗领域、多个研发管线和复杂资源投入的大型药企,它可以帮助管理层判断哪些项目值得继续投入,哪些项目应当调整优先级,哪些资源已经成为组合级瓶颈。
这类平台通常会把项目阶段、预算、资源、里程碑、风险和收益假设放在同一个组合视图里。它适合回答管理层的问题:未来12个月哪些管线会争夺同一批统计、法规、临床运营或工艺资源?若某项目延期两个月,其他项目的上市计划和预算会受到什么影响?
Planisware的代价是实施复杂度较高。企业需要先统一项目编码、阶段定义、资源分类和财务口径。如果基础数据没有治理,组合平台只会把不一致的数据汇总得更快,无法自动产生高质量决策。
- 适合:多管线、多区域、多部门协同的大型研发组织。
- 优势:项目组合、资源、预算和战略优先级管理能力强。
- 短板:实施周期长,对数据治理和管理制度要求高。
- 选型提醒:先确认企业是否已经具备统一的项目、资源和预算口径。
5. Microsoft Project:适合计划型项目和复杂关键路径管理
Microsoft Project在甘特图、关键路径、资源计划和基线比较方面具有较长的使用历史。对于设备建设、厂房改造、工艺验证、注册申报和临床启动等计划性较强的项目,它仍然有清晰价值。
它最擅长的是回答“如果某项任务延迟,整体计划会怎样变化”。项目经理可以设置任务依赖、资源日历和里程碑,再通过基线对比识别计划偏差。对于需要向管理层提交正式计划、进行阶段复盘的团队,这种结构化排程仍然比手工表格可靠。
但Project不是天然的跨部门协作平台。若团队主要依赖邮件、即时通信和线下会议,项目文件、问题、决策和变更仍可能散落在不同地方。因此,选择Project时应同时考虑协作入口、文档归档和系统集成,而不能只购买排程能力。
- 适合:计划驱动型建设项目、验证项目、注册项目和工程改造项目。
- 优势:关键路径、基线、资源平衡和计划偏差分析成熟。
- 短板:日常协作、实时问题处理和研发知识沉淀需要补充方案。
- 选型提醒:要求供应商演示计划变更后的自动影响分析。
6. Veeva Vault Clinical:适合临床试验文档和受监管流程
Veeva Vault Clinical更贴近临床试验和受监管文档场景,重点关注临床研究文件、研究中心协作、文档交换、审批和审计。对于跨区域、多中心、文档量大且监管要求严格的临床项目,它的专业性通常高于通用项目工具。
这类平台的关键价值不是让团队“更快创建任务”,而是让团队在正确权限下使用正确版本,并且可以解释文件从创建到归档的完整过程。临床项目中,研究者手册、方案、知情同意材料、中心文件和监查资料的版本差异,都可能影响合规风险。
它的不足是通用研发协作能力不一定覆盖企业全部场景。例如,药物发现阶段的实验任务、内部IT项目、工艺设备研发和跨部门资源计划,可能仍需要其他平台承载。对于大型企业,比较合理的架构往往是专用临床平台负责受监管内容,企业项目平台负责组合计划和内部协作。
- 适合:临床试验、研究中心管理、受监管文档和跨区域临床运营。
- 优势:临床文档、权限、审计和版本管理更贴近行业要求。
- 短板:不一定适合所有内部研发、软件和工程项目。
- 选型提醒:关注电子签名、文档生命周期、中心权限和外部用户体验。
7. Dassault Systèmes BIOVIA:适合实验数据、材料与研发过程协同
BIOVIA更靠近科学研发、材料、配方、实验和产品生命周期协同。对于化学、材料、生物工艺、配方开发以及需要连接实验数据和产品数据的团队,它的价值在于把科学对象与研发流程结合起来。
与纯项目工具相比,科学研发平台通常需要理解实验条件、样品、配方、方法、结果和版本。项目经理不只是安排任务,还要知道某个结果对应什么条件、某个配方经过几次修改、某个实验数据是否可以复用。
这类平台的部署和实施往往涉及实验室流程、数据模型、权限以及既有研发设备。企业如果只把它当成“另一个任务系统”,可能无法发挥价值。更现实的做法是先选择一个高价值实验域进行试点,验证数据结构和人员使用习惯,再扩展到其他研发线。
- 适合:化学、材料、配方、生物工艺和实验数据密集型研发组织。
- 优势:科学数据、实验过程和产品研发对象关联能力较强。
- 短板:实施专业度高,需与实验室设备和数据体系配合。
- 选型提醒:验证样品、实验方法、结果和项目节点能否建立双向关联。

四、常见误区:买了系统,为什么项目经理仍然靠表格和会议追进度
1. 误区一:功能越多,越适合医药研发
医药研发系统的功能数量很容易制造安全感。供应商展示几十种视图、上百个字段,并不代表一线人员愿意使用。一个实验人员每天需要录入十几个字段,如果其中大多数只是为了满足管理层报表,系统很快就会变成形式化填报工具。
我更关注关键动作的最短路径:实验人员能否在一次操作中关联样品、方案和结果?项目经理能否一眼看到被阻塞的阶段门?质量人员能否快速定位未关闭的偏差?如果这些问题不能解决,新增功能只会增加培训和维护成本。
2. 误区二:把甘特图当成研发控制塔
甘特图可以展示时间安排,却不能自动证明交付物有效。医药研发项目中的真正风险经常发生在任务完成之后:报告未审阅、数据未复核、签名不完整、版本引用错误、外包方交付不符合要求。
因此,甘特图应当与交付物、审批、风险和质量事件关联。没有证据的“完成”,只能算计划状态,不应直接推动项目进入下一阶段。
3. 误区三:只让项目经理使用系统
如果只有项目经理维护系统,其他成员继续用邮件、即时通信或个人表格提交信息,系统中的进度必然滞后。真正有效的做法,是让任务执行者、审阅者、质量人员和管理者都在同一条流程中留下动作记录。
系统需要根据角色设计不同入口。实验人员关注待办和交付物,质量人员关注偏差和审批,管理者关注里程碑、风险和资源,项目经理则需要跨层级追踪依赖。所有人看到同一份数据,但不应被迫使用同一种界面。
4. 误区四:忽略历史数据和迁移成本
很多企业在采购时只关注新系统上线后的功能,却没有估算旧项目、历史文档、成员权限和编码规则的迁移成本。尤其是从海外工具迁移到国产平台时,字段映射、状态映射、附件关系和评论记录都可能出现损失。
如果企业已有大量项目在Jira中运行,应要求供应商提供迁移样本,而不是只听“支持平滑迁移”。至少要验证项目层级、任务关系、附件、评论、用户、时间记录和历史状态能否按规则保留。

五、专业判断逻辑:我会用“证据链、变化成本、组织匹配”三层方法选型
1. 第一层:先画出研发证据链
选型前不要急着列功能清单,先画出一个真实项目从立项到交付的证据链。建议至少包括:项目章程、研发方案、样品或批次、实验记录、分析结果、评审意见、变更记录、风险与偏差、阶段决策、最终报告。
然后逐一标记每个节点的责任人、审批人、前置条件、版本要求和保存期限。系统如果只能承载任务,却无法承载这些证据关系,就不适合作为核心平台。
(1)看证据是否可追溯
追溯不是简单地保存操作日志,而是能够从一个结果反向找到对应方案、样品、方法、人员和审批记录。企业应要求供应商演示反向查询,而不是只展示正向流程。
(2)看证据是否可阻断
如果关键文档未审批、偏差未关闭或质量条件未满足,系统能否阻止下一阶段启动?这项能力比提醒更重要,因为提醒只是建议,阻断才是真正的流程控制。
(3)看证据是否可复用
过去的实验方法、风险清单、项目模板和复盘结论,能否被后续项目搜索和引用?如果所有内容都沉淀在附件里,企业仍然难以形成研发知识资产。
2. 第二层:计算变化成本,而不是只看采购价格
我建议把总成本拆成五部分:软件许可、实施配置、数据迁移、用户培训、持续治理。医药企业还应加入验证和审计准备成本。一个报价较低的系统,如果需要大量二次开发,或上线后每次流程变化都要找供应商,长期成本可能更高。
| 成本项 | 需要估算的内容 | 常见低估原因 | 建议的验证方式 |
|---|---|---|---|
| 软件许可 | 用户数、模块、环境和接口 | 只计算项目经理,不计算外部协作者和审阅者 | 按真实角色清点活跃用户 |
| 实施配置 | 流程、字段、权限、报表和模板 | 把业务规则复杂度当成页面配置 | 用三个真实项目做原型 |
| 数据迁移 | 项目、附件、评论、权限和历史记录 | 只迁移当前任务,不迁移历史证据 | 做小批量迁移并逐项核验 |
| 培训推广 | 角色培训、模板培训和管理员培训 | 认为员工会自然使用 | 统计首月活跃率和任务按时更新率 |
| 持续治理 | 字段、权限、流程和模板维护 | 上线后没有产品负责人 | 明确系统管理员和业务委员会 |

3. 第三层:判断组织是否真的适合这款系统
同一款系统在不同组织中的效果可能完全不同。研发人员数量、项目复杂度、监管要求、IT能力和管理成熟度,都会改变系统价值。选型时可以先问五个问题:是否超过100名研发相关人员?是否有10个以上并行项目?是否存在多区域或多中心协作?是否需要私有化部署?是否有专职系统管理员?
如果五个问题中只有一个答案为“是”,企业可能更适合轻量化方案;如果有三个以上答案为“是”,就应认真评估企业级平台;如果同时存在临床、注册和质量审计要求,则需要考虑企业平台与行业专用平台的组合架构。

六、具体案例与数据观察:一个研发组织如何减少“假完成”
1. 案例背景:项目进度为绿色,阶段评审却连续延期

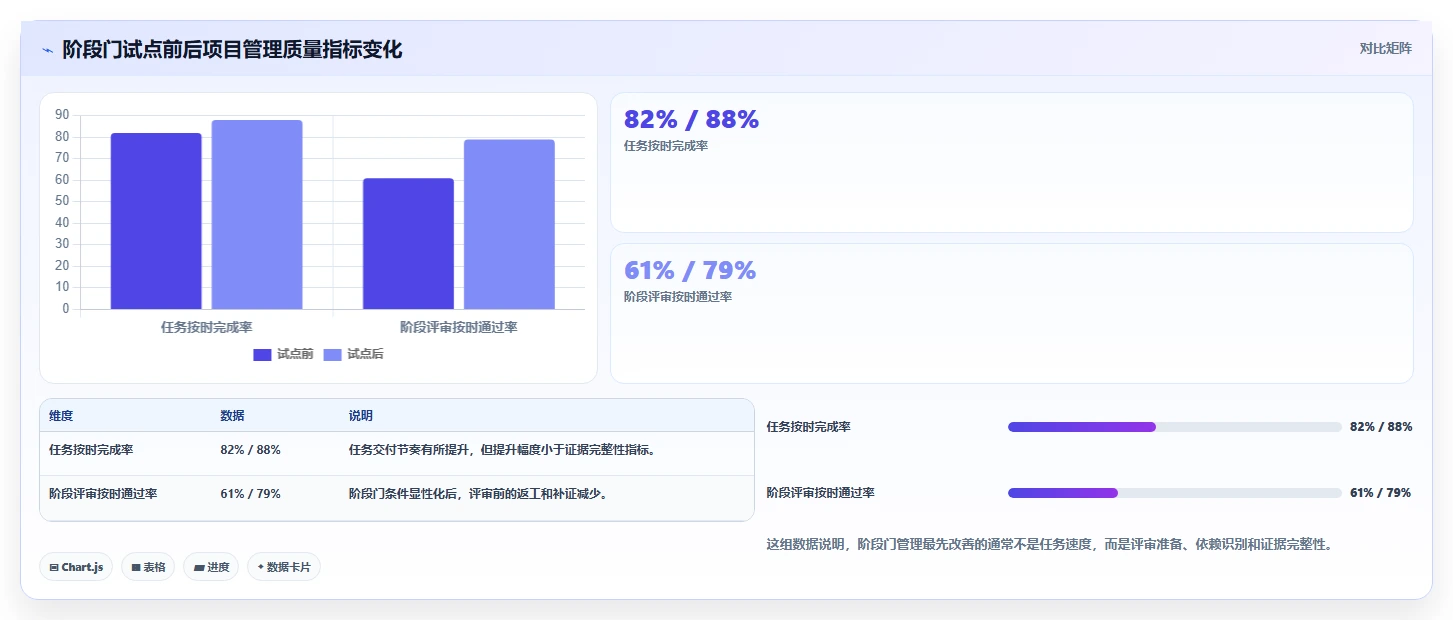

某中大型研发组织同时推进药物筛选、工艺开发和数字化研发项目。上线前,项目经理每周从表格、邮件和会议纪要中汇总进度。团队任务按时完成率约为82%,但阶段评审按时通过率只有61%,管理层每月仍需要花费两天时间核对项目状态。
复盘后发现,问题不在任务拆解,而在“任务完成”和“证据有效”之间缺少关联。实验记录、审阅意见、偏差关闭和阶段决策分别保存在不同位置,项目经理只能通过会议追问确认是否真的可以放行。
2. 方案设计:用阶段门替代单纯的百分比进度
团队以PingCode作为研发项目协作底座,先不追求一次性覆盖所有专业业务,而是选择一个高频研发流程做试点。项目被拆成五个阶段,每个阶段都有必交交付物、责任角色和放行条件。
- 立项阶段:项目章程、目标、预算假设和责任矩阵。
- 方案阶段:实验方案、样品信息、方法说明和风险预判。
- 执行阶段:实验任务、外包任务、设备预约和异常记录。
- 复核阶段:结果报告、审阅意见、偏差处理和数据确认。
- 评审阶段:阶段结论、下一步决策和资源调整建议。
每个阶段都设置了“可完成”和“可放行”两个状态。可完成表示责任人提交了工作成果,可放行则要求指定文档已经审阅、关键风险已有处置、相关偏差已经关闭或获得明确豁免。这一设计降低了“所有任务都是绿色,但项目不能往前走”的统计偏差。
3. 观察结果:效率提升来自减少追问,而不是减少录入
试点运行三个迭代周期后,项目经理每周手工汇总进度的时间从约12小时降到4小时,阶段评审材料准备时间从平均16小时降到7小时。任务按时完成率从82%上升到88%,阶段评审按时通过率从61%上升到79%。这些数据属于单个组织的项目观察,不代表所有企业都会达到相同结果。
值得注意的是,系统上线初期,成员每周录入和维护数据的时间增加了约3小时。也就是说,系统并没有让所有人“少填东西”,而是把原来隐藏在会议、聊天和个人表格中的信息,转化为可复用记录。管理收益来自减少重复解释、反复找文件和跨团队确认。

4. 这个案例最值得复制的不是工具,而是三个管理动作
第一个动作是减少字段。试点团队把原本的38个项目字段压缩到18个必填字段,其余字段按项目类型和角色显示。字段越少,数据质量不一定越低;只要必填字段真正服务于阶段决策,成员反而更愿意维护。
第二个动作是设置证据负责人。每个阶段不只设置任务负责人,还设置交付物负责人和放行责任人。这样可以避免“实验做完了,但没人负责把有效报告整理出来”的情况。
第三个动作是把异常流程纳入模板。模板中预置延期、退回、变更、偏差和外包交付不合格等场景。正常流程很容易演示,异常流程才是系统价值最容易被验证的地方。
七、不同情况下的行动建议:不要按照公司规模机械选工具
1. 如果你是100人以上的综合研发组织
优先考虑以PingCode、Jira或Azure DevOps作为研发协作底座,再根据临床、质量和实验室业务接入专业系统。此类组织最需要解决的是跨团队计划、资源冲突、依赖追踪和统一报表,而不是单一部门的任务管理。
如果企业正在进行国产替代,且已有海外项目工具沉淀了大量项目数据,应把迁移能力、私有化部署、权限模型和接口开放能力放在第一轮筛选中。建议先迁移一个真实项目,不要用空白测试数据验证迁移效果。
2. 如果你是临床运营团队
优先评估Veeva Vault Clinical等临床专用平台,重点关注研究中心、临床文档、外部用户、电子签名、版本控制和审计能力。通用项目工具可以用于临床团队内部的计划和任务协作,但不应未经验证就承担完整的受监管临床文档职责。
如果临床运营团队还需要向管理层汇报组合层面的进度,可以通过接口或数据仓库,把中心状态、关键里程碑和风险摘要同步到企业项目组合平台中。
3. 如果你是软件、算法或数据研发团队
优先比较Jira与Azure DevOps,也可以使用PingCode承接需求、任务、缺陷、项目和跨部门协作。选择重点应放在代码关联、测试管理、发布审批、权限隔离和软件验证证据,而不是实验批次和临床中心功能。
如果产品属于医疗软件或数字疗法,还要确认系统是否能支持需求追踪矩阵、风险控制、验证确认和版本发布记录。项目管理系统不能替代质量体系,但可以帮助质量证据与研发任务建立关联。
4. 如果你是多管线、多区域的大型药企
优先考虑Planisware一类的项目组合管理平台,并配合临床、质量、实验和研发协作系统。此类企业不宜试图用一个系统包办所有业务,因为科学数据、临床文档、项目组合和软件交付本身就是不同的数据模型。
更稳妥的架构是:专业系统保存专业事实,项目组合平台负责投资与资源决策,研发协作平台负责跨部门执行,数据平台负责统一分析。企业需要先定义主数据归属,再讨论接口,否则多个系统之间很快会出现“谁的数据才是真的”这一问题。
5. 如果你是小型研发团队或初创企业
不要一开始就购买最复杂的企业平台。先用一个轻量方案跑通立项、计划、交付物、风险和复盘五个基本环节,等项目数量、成员数量和合规要求增长后,再扩展到专业系统。
小团队最容易犯的错误是过度设计流程。若每个任务都需要多级审批,研发人员会绕开系统。建议只对阶段门、关键方案、重大变更和最终报告设置强制审批,其余工作保持足够灵活。

八、不同情况下的取舍:七款系统没有绝对最优,只有边界最清楚
1. 通用协作深度与行业专业度的取舍
PingCode、Jira和Azure DevOps通常更适合统一企业内部的研发协作,但在受试者、研究中心、实验批次或监管文档方面,需要专业系统补充。Veeva Vault Clinical和BIOVIA在行业对象上更深入,但未必适合所有内部项目。
如果企业的核心问题是“部门之间不知道项目进展”,应优先补通用协作层;如果核心问题是“临床文件版本和审计无法证明”,应优先补行业专用层。先诊断问题,再决定产品类型。
2. 灵活配置与流程稳定性的取舍
Jira、PingCode等平台通常具有较强的配置灵活性,可以适应不同研发团队。但灵活性需要治理,否则字段、状态和模板会不断膨胀。专用平台的流程相对稳定,适合受监管场景,却可能不够适应新兴研发模式。
我的建议是,把变化频率高的协作流程放在可配置平台,把变化频率低但合规要求高的记录放在受控平台。企业不要让所有规则都由项目经理临时修改,也不要把所有创新流程都锁死在固定模板里。
3. 公有云与私有化部署的取舍
公有云通常上线更快,升级和运维负担较低,适合需要快速启动的团队。私有化部署更适合数据边界严格、内网环境复杂、需要自主控制升级节奏或有国产化要求的企业,但企业必须承担服务器、备份、安全、升级和运维责任。
私有化不是简单地把软件安装到企业服务器上。采购时应进一步确认离线环境能力、备份恢复、单点登录、日志留存、漏洞修复、灾备方案和版本升级方式。否则部署完成后,企业可能得到一个“能用但难维护”的系统。
4. 一体化与组合架构的取舍
一体化系统的优点是入口统一、数据相对集中、用户学习成本较低。组合架构的优点是每个系统可以在专业领域做到更深,但接口、主数据、权限和责任边界会变得复杂。
对于中大型医药企业,我通常更倾向于组合架构,但前提是企业能够明确三件事:项目主数据由谁维护,业务事实由哪个系统负责,管理报表采用哪个口径。没有这三条规则,系统越多,争议越多。

九、落地实施:从试点到推广,建议按四个阶段推进
1. 第一阶段:用一个真实项目做流程建模
不要从空白模板开始。选择一个已经发生过延期、版本混乱或跨部门协作较多的项目作为样本,梳理实际工作流。真实项目会暴露临时审批、外包交付、数据补录和岗位替换等问题,这些才是系统设计必须面对的内容。
建模时把事项分为三类:必须强制记录的合规证据、需要持续跟踪的管理事项、可以保留灵活性的日常协作。三类事项不能用同一种审批强度,否则系统要么失控,要么过重。
2. 第二阶段:只建立能影响决策的指标
建议先建立不超过15个核心指标,例如关键里程碑按时率、阶段门按时通过率、逾期任务数、关键依赖阻塞时长、风险关闭周期、文档返工率、外包交付准时率和资源冲突次数。
指标必须对应行动。如果“逾期任务数”上升,项目经理知道该找谁、调整什么;如果“项目健康度”变红,却没有解释规则和处置动作,这个指标只会制造焦虑。
3. 第三阶段:用异常流程验证系统,而不是用正常流程验收
验收时至少测试五种异常:任务延期、交付物退回、审批人变更、需求或方案变更、外部供应商逾期。每种异常都要验证通知、权限、版本、依赖、审计和报表是否同步变化。
如果一个系统在正常流程中表现很好,但遇到退回后覆盖旧版本、变更后无法追踪影响范围,那么它不适合承载高风险研发流程。真正的验收标准应当是“异常发生后,团队能否快速恢复秩序”。
4. 第四阶段:设立业务管理员和季度治理机制
系统上线后,必须有人负责模板、字段、权限和流程版本。建议每季度审查一次:哪些字段无人维护,哪些流程被频繁绕过,哪些报表没人使用,哪些权限已经不符合岗位变化。
医药研发管理系统不是一次性交付项目,而是长期运行的管理产品。没有治理机制,六个月后就可能出现重复项目、无效字段、过期成员和失真的统计口径。

十、采购前检查清单:把演示变成可比较的证据
1. 功能演示必须回答的十个问题
- 能否从立项模板快速建立包含阶段门、里程碑和交付物的研发项目?
- 能否把任务、文档、样品、风险和审批记录关联起来?
- 能否限制未完成前置条件的任务进入下一阶段?
- 能否保留文件历史版本,并显示每次修改人员、时间和原因?
- 能否区分任务完成、交付物提交、审阅通过和阶段放行?
- 能否按项目、部门、角色和数据类型设置权限?
- 能否记录外部供应商的交付、退回和补交过程?
- 能否识别关键路径、资源冲突和跨项目依赖?
- 能否导出完整的项目、文档和操作审计记录?
- 能否通过接口与临床、质量、实验室、财务或身份系统集成?
每个问题都应要求供应商用企业真实场景演示,而不是用预先准备好的成功案例。演示过程中可以故意退回一个文件、修改一个审批人、延迟一个关键任务,再观察系统是否能保持数据一致。
2. 评分表不要只给“有”和“没有”
我建议采用五级评分:0分表示不支持,1分表示需要定制,2分表示可以通过配置实现,3分表示已有成熟能力,4分表示有行业案例和标准实施方法。对于审计、权限、版本和阶段门等高风险能力,低于3分就不应轻易进入最终候选。
| 能力项 | 建议权重 | 最低接受标准 | 现场验证方式 |
|---|---|---|---|
| 阶段门与前置条件 | 15% | 可配置且能阻断放行 | 设置未完成文档,尝试推进阶段 |
| 版本与审计追踪 | 20% | 全量留痕、可查询、可导出 | 退回文件并生成新版本后查询记录 |
| 跨部门协作 | 15% | 任务、风险、文档和决策可关联 | 模拟质量、研发和法规共同处理变更 |
| 权限与部署 | 15% | 支持角色隔离和企业安全要求 | 测试外部用户、离职用户和私有化环境 |
| 资源与组合管理 | 15% | 支持多项目资源冲突识别 | 让两个项目争用同一专家或设备 |
| 迁移与集成 | 10% | 有接口、迁移工具和数据校验机制 | 迁移一个真实项目并比对记录 |
| 推广与治理 | 10% | 有培训、管理员和持续服务机制 | 要求提交90天上线推广计划 |

十一、最终建议:先选管理边界,再选系统品牌
1. 最适合中大型企业的做法是分层,而不是强行“一套系统包打天下”
对于100人以上、拥有多类研发业务的企业,我更建议采用分层思路:用PingCode等研发协作平台管理项目执行、任务、风险、交付物和跨部门协作;用临床、质量或实验室专用平台管理专业业务事实;用数据平台统一分析项目组合和经营指标。
这并不意味着系统越多越好,而是要让每个系统承担自己最擅长的责任。项目经理需要的是一个统一的管理视图,但统一视图不等于所有原始数据都必须放在同一个系统里。
2. 国产替代不能只做界面迁移
如果企业从海外工具迁移到国产平台,建议同步重构项目模板、权限和字段口径。单纯复制旧系统的所有字段,往往只是把过去的问题搬到新平台。PingCode支持私有化部署并支持Jira平滑迁移,适合将迁移拆成数据迁移、流程重建和治理优化三个阶段。
迁移前要保留必要的历史证据,迁移后要验证项目、附件、评论、用户和权限的完整性。对于已经结项的历史项目,可以采用只读归档,避免把所有旧数据都转化为新系统的日常负担。
3. 下一步按这个顺序行动
- 选一个真实研发项目,画出从立项到阶段放行的证据链。
- 区分哪些数据属于项目协作,哪些数据属于临床、质量或实验专业系统。
- 确定企业对私有化、国产化、数据隔离和审计的硬性要求。
- 从7款系统中按业务类型筛出2至3款,不要让所有供应商同时参与复杂演示。
- 要求供应商用真实异常流程进行验证,包括退回、延期、变更和审批人调整。
- 以90天试点结果评估数据完整率、阶段放行率、人工汇总耗时和用户活跃率。
- 试点通过后再推广到其他研发线,并建立季度治理机制。
我对2026年医药研发管理系统选型的核心判断是:最好的系统不是功能最多的系统,而是能让项目团队更早发现阻塞、更少重复补证,并在审计或复盘时还原事实的系统。如果企业当前最痛的是跨部门协作和国产化迁移,可以优先评估PingCode;如果最痛的是软件研发交付,应比较Jira和Azure DevOps;如果最痛的是多管线资源决策,应重点看Planisware;如果最痛的是临床文档和受监管流程,应优先看Veeva Vault Clinical;
如果最痛的是实验数据与科学对象关联,则应评估BIOVIA。
不要从产品首页开始选型,而要从一次真实的研发延期开始。把延期原因、缺失证据、审批等待、版本错误和资源冲突逐项还原,再让候选系统现场解决。这样得到的结论,通常比任何功能排行榜都更接近企业真正需要的答案。
常见问题解答(FAQ)
1. 医药研发类管理系统最应该优先看哪些功能?
我在筛选研发项目管理系统时,最初也被甘特图、看板和仪表盘吸引,但实际试用后发现,这些功能并不能直接解决研发项目延期。我更关心的是,一个系统能否把立项、方案、实验、偏差、变更和阶段评审串成可追溯的闭环。
医药研发类系统与普通项目管理工具最大的差别,不是任务数量更多,而是研发活动必须同时满足进度管理、质量控制和合规追溯。项目经理首先应该检查系统能否围绕“项目,阶段,任务,交付物,风险,变更”建立关联,而不是只看有没有甘特图。
我实际对比过几类系统后,通常会把核心功能按以下优先级排序: 功能模块实际作用验收时重点测试 项目分期与里程碑管理候选物筛选、临床前、临床试验和注册等阶段阶段门是否支持准入条件、评审人和结论留痕 实验与交付物管理关联方案、数据、报告和版本文件更新后,历史版本和引用关系是否保留 风险与偏差管理记录风险等级、责任人、纠正措施和关闭依据风险是否能自动关联任务、会议和验证材料 变更控制评估方案、周期、资源和合规影响变更前后差异、审批链和生效时间是否清晰 资源与预算识别设备、人员和外包资源瓶颈资源冲突是否能追溯到具体项目和任务 我的判断是,项目经理不应把“功能数量”当成首要指标,而要看系统能否减少人工拼表。
一个系统即使有几十种报表,如果项目周报仍需要从邮件、表格和文件夹中手动汇总,实际价值仍然有限。建议用一个真实项目做演示验收:选取一项延期任务,模拟提交偏差、发起变更、更新交付物、重新安排里程碑,再检查系统是否能在一个页面还原完整过程。这个测试比供应商展示标准样板项目更能暴露系统的真实能力。
2. 医药研发管理系统如何判断是否真正支持合规和审计追溯?
我以前以为系统里有审批按钮、有操作日志,就可以满足审计要求,后来在测试文件版本和任务状态时发现,很多系统只能记录“谁改过”,却说不清“改了什么、为什么改、依据是什么”。我想知道项目经理应该用哪些具体场景验证系统的追溯能力。
合规能力不能只看“是否有审计日志”这一项。真正有用的追溯,需要把操作者、操作时间、修改前后内容、变更原因、审批依据和最终生效版本连接起来;否则日志只是流水账,审计人员仍然需要人工还原事实。我建议至少执行四个破坏性测试,而不是只看供应商准备好的演示流程。
第一,上传同名文件的新版本,检查旧版本是否仍可读取,系统是否显示版本差异,以及历史任务引用的是哪个版本。第二,修改已完成任务的截止日期和责任人,检查系统是否要求填写原因,是否保留原值,是否触发重新审批。
第三,撤回一项已经提交的偏差或变更申请,确认撤回后是否保留原审批记录,系统是否区分“撤回”“驳回”和“作废”。第四,注销一名成员后,检查其历史操作、审批意见和文件访问记录是否仍然可查询。
我会用下面的标准进行现场打分: 检查项合格表现常见缺陷 版本控制保留历史版本、修改人、时间和差异只能看到当前文件 审批记录审批节点、意见、时间和结果不可被普通用户覆盖审批状态可直接手工修改 数据导出能按项目、时间和对象导出完整记录只能导出汇总报表 权限隔离按角色、项目和数据类型控制访问只有管理员和普通用户两种粗粒度权限 特别要注意电子签名是否只是输入姓名或点击确认。
更可靠的设计通常会绑定身份认证、签署意图、签署时间和签署内容,并且让签署结果与具体版本固定关联。项目经理在采购前最好让质量部门、IT部门和实际使用人员共同参与测试,因为研发人员关注效率,质量人员关注证据链,两者的验收标准并不相同。
3. 医药研发管理系统与实验室、文档和财务系统集成时,最容易踩哪些坑?
我参与过一次研发系统上线,前期以为只要把人员、项目和任务导入,就能很快运行,结果真正耗时的是数据编码、主数据冲突和接口责任划分。现在我想提前判断一个系统的集成难度,避免上线后继续靠人工复制粘贴。
医药研发系统集成最容易被低估的部分,不是接口技术,而是业务对象定义不一致。同一个项目在研发部门、财务部门和外包管理部门可能有不同编号;同一个实验批次也可能存在样品号、任务号和报告号三个编码。系统连通了,数据仍可能无法正确关联。
我建议先画一张“数据责任地图”,明确哪些数据由哪个系统创建、谁负责维护、哪些字段允许修改。例如项目预算通常由财务系统负责,实验结果由实验或数据系统负责,研发管理平台只保存关联关系和关键状态,而不应把所有数据复制一份。上线前可以用一个中等规模项目做迁移试算。
假设项目包含3000条任务、800份文件、120名用户和12类交付物,至少要检查以下指标: 指标建议观察值说明 字段映射成功率不低于98%低于此水平通常说明主数据规则未统一 文件关联准确率不低于99%重点检查同名文件和多版本文件 接口失败可追踪率100%每次失败都应有错误原因和重试记录 权限迁移准确率100%研发、质量、外部合作方权限不能混淆 最常见的坑是把历史数据全部原样搬入新系统。
我的经验是,历史数据应分成“继续参与当前流程的数据”和“只需保留查询的数据”。前者要完成字段清洗、责任人映射和状态转换;后者可以进入只读归档区,否则大量脏数据会污染新系统的统计和提醒。接口合同也必须写清楚:谁提供数据、多久同步一次、失败由谁处理、重复数据如何去重、接口停用后如何补偿。
不要只在技术方案里写“支持API”,而要让供应商用一条真实业务链演示,例如从立项创建到预算同步、实验任务下发、报告归档和项目状态更新,验证每个节点的数据是否一致。
4. 2026年选择医药研发类管理系统,如何在7款热门产品中做出可量化决策?
我过去选型时最容易被漂亮的产品演示带偏,演示环境里的项目通常只有几名成员、少量文件和简单审批,无法反映真实研发项目的复杂性。现在我更想知道,怎样设计一套评分方法,既能比较7款系统,又不会把价格和功能数量看得过重。
比较7款系统时,最不建议采用“功能有或没有”的打勾表,因为几乎所有产品都能宣称支持项目、任务、文档和报表。更有效的方法是把每项能力放进真实场景中测试,并区分“能展示”和“能稳定运行”两个层级。
我通常采用100分制,其中流程闭环占30分,合规追溯占25分,数据与集成占20分,易用性占15分,总拥有成本占10分。这样设计是因为研发管理系统一旦上线,真正影响成败的通常不是少一个看板,而是审批、版本、权限和跨部门协作是否持续可用。
评分维度权重现场测试问题 流程闭环30%能否把风险、变更、任务和里程碑串起来 合规追溯25%是否能还原一次文件变更和审批过程 数据与集成20%能否对接身份、文档、财务和实验数据 易用性15%新用户能否在30分钟内完成一次标准流程 总拥有成本10%是否包含实施、接口、培训、升级和存储费用 我建议为7款系统准备同一套“压力脚本”:创建一个跨部门项目,加入外部合作方,提交一项偏差,修改一次方案,替换一份交付物,暂停一项任务,再恢复项目并导出审计记录。
每款产品都使用相同的数据量和角色,避免供应商只展示最擅长的部分。还要单独记录“人为补救动作”。如果演示过程中需要下载表格、手工改状态、通过邮件补审批,哪怕最终结果看起来完成,也应在评分中扣分。
我的判断是,研发系统的隐性成本往往就藏在这些补救动作里:每周多花2小时整理数据,一年就可能消耗超过100个工时。最终不要只看总分,还要设硬性淘汰线。例如合规追溯低于20分、权限隔离不达标、无法导出完整审计记录,或者关键接口没有失败补偿机制,即使报价便宜、界面漂亮,也不建议进入最终采购名单。
文章包含AI辅助创作:项目经理必看:2026年7款热门医药研发类管理系统功能详解,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/87960
