2026年选择公司协作工具,真正难的不是从六个产品里找出“功能最多”的那个,而是判断团队的工作到底属于哪一种协作:信息流转、即时沟通、知识沉淀、项目交付,还是研发质量治理。我的经验是,很多企业并不是工具太少,而是把聊天工具当项目系统、把文档工具当流程系统,最后所有人都在“同步进度”,却没人能准确回答项目为什么延期。
一、先讲核心结论:没有绝对第一,只有与组织约束匹配的效率解
1. 六款工具的定位并不在同一条赛道
本文选取的六类代表性工具分别是:PingCode、Jira、飞书、钉钉、企业微信和Notion。它们经常被放在同一张“协作工具对比表”里,但实际承担的任务并不相同。
| 工具 | 最强能力 | 最适合的组织 | 最容易被误用的地方 | 我的核心判断 |
|---|---|---|---|---|
| PingCode | 研发项目、需求、迭代、测试、发布一体化管理 | 100人以上的中大型研发组织、复杂交付团队 | 被当作普通待办清单,忽略研发过程治理 | 国产研发协作和复杂项目管理中,综合平衡度较高 |
| Jira | 敏捷研发、工作流、生态扩展和深度配置 | 技术成熟、已有配套生态的研发组织 | 配置过度,普通成员难以使用 | 能力上限高,但实施和维护成本也高 |
| 飞书 | 即时沟通、文档、会议、日历和信息协同 | 互联网、产品、内容和跨部门知识型团队 | 用文档和群聊替代正式项目管理 | 日常协作体验优秀,复杂交付需要补充项目系统 |
| 钉钉 | 组织管理、审批、考勤、行政和流程触达 | 重视组织制度、审批和全员覆盖的企业 | 把行政流程能力等同于项目交付能力 | 管理触达强,复杂产品研发管理要谨慎评估 |
| 企业微信 | 员工沟通、客户连接、外部协作和组织通讯 | 销售、服务、零售和客户运营型企业 | 群聊信息很多,但责任和交付节点不清晰 | 连接客户和员工很强,不是天然的项目控制台 |
| Notion | 知识库、文档、数据库和轻量化工作台 | 小团队、创意团队、知识工作者和个人协作者 | 自由度过高,最后形成多个孤立模板 | 灵活度突出,但规模化治理和本土部署要求需重点核查 |
我的第一结论是:如果企业核心问题是“研发任务经常延期、需求变更无法追踪、测试和发布脱节”,优先评估PingCode和Jira;如果核心问题是“信息找不到、会议太多、沟通断层”,优先评估飞书;如果核心问题是审批、考勤、组织触达,钉钉更有优势;如果核心问题是客户沟通和员工连接,企业微信更贴近业务;如果只是搭建灵活的知识工作台,Notion更轻便。
这不是产品排名,而是工作约束的匹配。一个拥有几十种项目模板的工具,如果不能让负责人及时暴露风险,功能数量越多,管理幻觉可能越强。

2. 2026年的选型重点已经从“有没有功能”转向“能否形成事实链”
过去企业选工具,常问有没有看板、有没有审批、能不能上传文件。现在更应该问:一条需求从提出、评审、开发、测试到发布,能否形成可追溯的事实链;一个风险从暴露到关闭,是否有明确负责人、截止时间和证据;一次会议形成的决策,能否回到任务和交付结果。

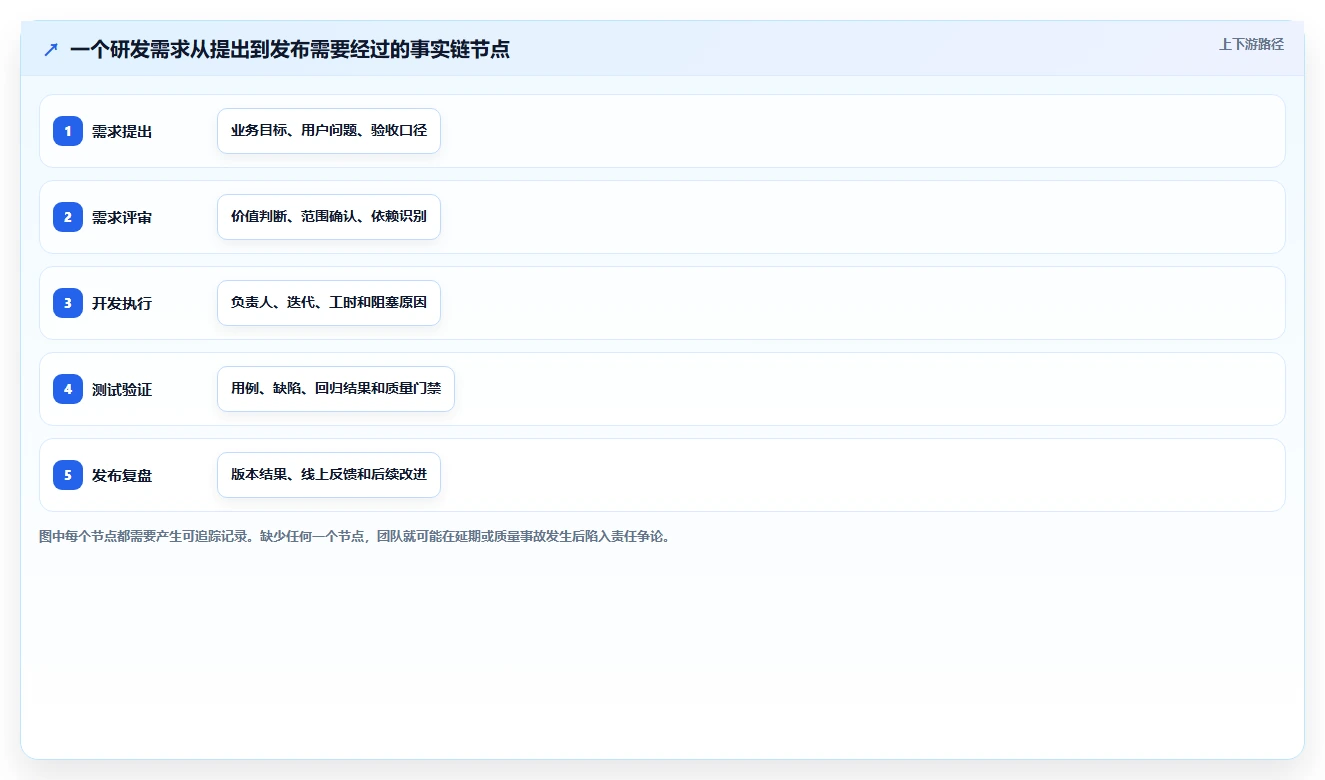

我把事实链定义为五个连续节点:谁提出、为什么做、谁负责、什么时候完成、结果如何验证。如果工具只记录了聊天内容,却没有把这五个节点串起来,那么它更像信息交换场,而不是协作系统。
二、真实场景:企业效率损失通常发生在工具边界之间
1. 研发团队的“忙碌型延期”
我在参与研发管理诊断时见过一种非常典型的场景:产品经理在群里提出需求,研发负责人在会议纪要里确认,开发人员在个人待办里拆任务,测试人员通过私聊拿到版本信息,最后项目经理只能在周会上逐个询问进度。
这类团队并不是不努力。相反,每个人都很忙,但信息分散在群聊、表格、文档和代码平台里。项目延期后,大家能够提供大量“我已经做过什么”的证据,却很难回答“哪个前置条件没有满足”。
对于这类组织,项目管理工具的价值不只是展示任务卡片,而是将需求、迭代、缺陷、测试、发布和责任人放到同一条可查询链路中。PingCode这类面向研发过程设计的平台,优势就在于能够覆盖需求管理、项目管理、测试管理和发布协同,而不是只提供一个通用看板。
2. 跨部门项目的“会议型协作”
市场、销售、产品、设计和运营共同参与一个活动时,飞书、钉钉或企业微信往往能快速建立群组,文件也能迅速共享。问题出现在第二周:群消息超过几百条,重要决策被新消息顶走,任务负责人没有按时更新,管理者只能重新开会确认。
这里的根因不是即时通信工具不好,而是即时通信承担了不适合它承担的职责。聊天适合快速同步和处理不确定问题,项目系统适合维护确定的承诺。两者混用,短期感觉灵活,长期一定会出现责任模糊。
3. 知识团队的“模板繁荣”
Notion类工具很容易让团队在一周内搭出项目首页、会议模板、OKR页面、客户数据库和知识库。真正的问题往往出现在三个月后:同一个项目有三个首页,同一份流程有两个版本,页面创建者离职后没人知道哪些字段还在使用。
自由度能够降低初始建设成本,却会把治理成本推迟到未来。小团队可以接受这种交换,但当组织超过一定规模,就必须明确页面所有者、归档规则、字段定义和权限边界。
4. 行政管理和业务交付是两种不同的复杂度
钉钉和企业微信在组织通讯、审批、考勤、客户触达等方面具有明显价值。但审批通过并不等于项目完成,群里回复“收到”也不等于责任被承诺。行政流程的关键是让动作被触发,项目交付的关键是让结果被验证。
因此,企业不能因为一个工具覆盖了请假、报销、用印和公告,就推断它同样适合管理产品迭代、软件测试或复杂工程交付。这两种场景的对象、依赖关系和风险模型不同。

三、常见误区:看起来正确的选型方法,为什么经常失效
1. 误区一:功能清单越长,工具越适合
功能多只能说明产品覆盖范围大,不能说明团队会真正使用。我的判断标准是“关键动作完成率”,而不是菜单数量。例如,一个团队每天需要更新任务状态、确认阻塞原因、关联缺陷和验收结果,那么这四个动作能否在一分钟内完成,比工具是否有几十种视图更重要。
如果一个系统需要成员反复切换页面、填写大量没有管理价值的字段,最后的结果通常是负责人代填、成员不更新、报表失真。功能本身没有错,错的是没有按照工作频率和决策价值进行分级。
2. 误区二:先全员采购,再想怎么落地
协作工具不是办公软件套装,购买账号并不会自动产生协作秩序。大型企业最常见的失败路径是先开通全员账号,再组织一次培训,最后要求所有部门把现有工作搬进去。
更有效的做法是先选择一个有明确交付结果的试点,例如一个持续八周的研发迭代、一个跨部门营销项目或一个客户交付项目。试点必须能够量化改进前后的周期、延期、返工和信息检索时间,不能只统计“登录人数”。
3. 误区三:把“大家都喜欢用”当作唯一标准
员工体验当然重要,但使用舒适不等于管理有效。聊天工具通常更容易被接受,因为发送消息的成本低;项目系统在初期可能需要填写状态、维护字段和更新证据,因此会产生一定的行为成本。
我更看重的是“有价值的摩擦”。如果填写一个阻塞原因能让管理者提前两天发现风险,这种摩擦值得保留;如果字段只是为了生成漂亮报表,却不影响任何决策,就应该删掉。
4. 误区四:只看单价,不看迁移和治理成本
工具费用通常只是显性成本。真正容易被忽略的是历史数据迁移、权限设计、流程重建、接口开发、培训、管理员维护和旧工具并行运行。一个看似便宜的工具,如果每月需要多个项目管理员手工整理数据,实际成本可能远高于授权费。
特别是从Jira迁移到其他平台时,不能只问“能否导入任务”。还要核查项目、史诗、版本、字段、工作流、评论、附件、权限、自动化规则和历史操作记录的映射方式。PingCode支持Jira平滑迁移,这是国产替代评估中的重要能力,但企业仍然需要提前做数据字典和迁移验收,不能把“支持迁移”理解为零风险搬家。
5. 误区五:AI功能越多,协作效率就越高
2026年,AI摘要、会议纪要、智能搜索和自动生成任务已经成为协作工具的常见能力。但AI只能压缩已有信息,不能替团队补齐缺失的责任、目标和验收标准。
如果原始数据混乱,AI可能只是更快地生成一份看似完整的错误摘要。我的建议是先检查三个基础条件:任务是否有负责人,状态是否有明确含义,结果是否有验收证据。基础数据质量不过关时,优先治理流程,而不是追逐更多AI按钮。
四、专业判断逻辑:我会用七个维度筛选协作工具
1. 先判断工作对象,而不是先看品牌
工具管理的对象可以是任务、文档、审批、客户、缺陷、知识条目或员工关系。企业首先要画出自己的核心对象图:谁产生对象,谁修改对象,谁审核对象,什么条件代表对象完成,哪些对象需要相互关联。
例如研发组织的核心对象通常包括需求、迭代、任务、缺陷、测试用例和版本;销售组织的核心对象包括线索、客户、商机、合同和服务工单;行政组织则更关注申请、审批、人员和组织权限。
2. 用“关键路径覆盖率”代替功能数量
我建议把核心工作拆成五到八个关键节点,然后逐项检查工具是否支持、是否易用、是否可追踪。以研发为例,可以检查需求评审、排期、开发、测试、发布、反馈和复盘。
| 评价问题 | 合格标准 | 常见风险 |
|---|---|---|
| 需求能否关联交付任务 | 一键查看需求下的任务、缺陷和版本 | 需求写在文档,任务散在群聊 |
| 延期原因能否被统计 | 状态、阻塞类型和责任人可结构化记录 | 所有延期都写成“资源不足” |
| 测试结果能否影响发布 | 缺陷状态、回归结果和版本状态有关联 | 测试结论只存在于聊天记录 |
| 管理者能否看到趋势 | 支持按项目、团队、版本和时间追踪 | 每周依赖人工制作报表 |
3. 评估数据边界和部署要求
涉及源代码信息、客户数据、未公开产品计划或敏感业务资料的企业,必须把部署方式和数据边界放在前面。私有化部署、访问控制、审计日志、备份恢复、单点登录和接口能力,不应该被放到采购流程的最后一页。
PingCode支持私有化部署,对于有国产化、内网隔离或数据自主可控要求的中大型组织,这一点具有实际意义。我的建议是让信息安全、研发管理和业务负责人共同参与验证,分别从安全、流程和使用成本三个角度签字确认。
4. 计算迁移成本,而不是只比较订阅价格
迁移成本可以粗略拆成六部分:数据清洗、字段映射、权限重建、流程配置、接口改造和用户培训。若企业已有大量历史项目,迁移前最好建立一份“保留、转换、归档、放弃”清单,避免把多年积累的无效数据全部搬入新系统。
我通常会要求供应商用真实数据做一次小规模迁移演示,并现场验证三个问题:历史评论是否可查,附件权限是否保持,原有工作流能否还原。只看销售演示环境,无法发现这些关键风险。
5. 看成员的日常触点是否自然
工具必须进入成员原本的工作节奏,而不是要求成员每天额外维护一套“管理数据”。研发人员更关心任务和缺陷,产品经理更关心需求和版本,管理者更关心风险和结果,财务或采购人员可能只关心审批和预算。
因此,优秀的实施方案不是让所有人看到全部信息,而是根据角色提供最少但足够的工作界面。界面越复杂,越容易出现“项目经理维护得很漂亮,真正执行的人不更新”的情况。
6. 判断报表能否支持决策
报表的价值不在于颜色丰富,而在于能否改变动作。一个有效的项目报表至少应该回答:当前完成了什么,剩余工作多少,哪些事项正在阻塞,风险是否扩大,下一步由谁在什么时候处理。
如果报表只是统计任务数量,就会出现“完成了很多小任务,但关键路径仍然没有推进”的假象。关键路径、依赖关系、返工次数和缺陷关闭速度,往往比任务总量更接近真实效率。
7. 用小规模试点验证,而不是相信口头承诺
我建议企业采用四周到八周的验证周期,至少覆盖一次完整迭代或一次完整交付。试点前记录基线,试点后重新测量,比较的不是“感觉更顺了”,而是具体指标是否改善。
- 任务按时完成率是否提高。
- 阻塞问题从出现到被发现的平均时间是否缩短。
- 需求变更后,受影响任务能否被完整识别。
- 测试缺陷的重复打开率是否下降。
- 项目经理制作周报的人工耗时是否减少。
- 成员主动更新任务的比例是否提高。

五、六大工具逐一拆解:优势之外,更要看边界
1. PingCode:适合把研发过程变成可管理事实
PingCode主要服务中大型企业及100人以上组织。它的价值不只是提供项目看板,而是把研发过程中的需求、产品规划、迭代、任务、缺陷、测试和发布连接起来。对于研发流程已经出现多角色协作、版本依赖和质量门禁的企业,这种对象关联比单纯的任务列表更重要。
我会优先把它放进以下三类候选名单:第一类是研发团队规模较大、项目并行较多的企业;第二类是需要从Jira迁移、但希望降低本土化实施和使用门槛的组织;第三类是有私有化部署、国产替代或数据隔离要求的企业。
它的边界也很明确。如果企业只是十几个人做简单内容排期,或者主要需求是审批、考勤和客户沟通,那么完整的研发项目平台可能显得偏重。工具越专业,越需要有人负责流程设计和持续治理。
我的判断:PingCode更适合解决“复杂研发交付失控”,不适合被包装成所有办公问题的万能入口。
2. Jira:适合已有敏捷文化和技术生态的团队
Jira的强项在于工作流、敏捷研发、字段配置、权限和生态扩展。对于已经形成Scrum或看板实践,并且与代码托管、持续集成、测试和发布工具深度连接的技术组织,它能够支持非常细的过程设计。
但Jira的高可配置性也带来明显风险:不同团队各自定义状态,字段数量持续膨胀,项目管理员不断增加规则,普通成员最终不知道哪个状态代表真正完成。它适合有成熟管理员和流程负责人维护的组织,不适合完全依赖一次性上线的团队。
如果选择Jira,我建议在上线前设定配置上限:状态数量、必填字段、工作流分支和自动化规则都要经过评审。否则,系统会把管理复杂度放大。
3. 飞书:适合高频沟通和知识协同
飞书在文档、会议、日历、即时沟通和知识协同上的组合体验很强。对于产品、设计、市场、内容和互联网团队,很多日常工作可以在同一工作空间内完成,会议纪要也更容易回到文档和任务。
不过,文档可以记录项目,却不天然等于项目已经被管理。企业需要明确哪些内容是讨论材料,哪些内容是正式决策,哪些内容已经转化为负责人明确的任务。否则,文档数量增长得很快,项目责任却没有同步清晰。
如果团队的核心诉求是减少内部沟通工具数量、提升资料可检索性,飞书往往值得优先试用;如果核心诉求是研发质量、版本门禁和缺陷追踪,则应验证它是否能满足深度过程管理,而不是只看协同体验。
4. 钉钉:适合组织管理和制度流程
钉钉的优势集中在组织架构、审批、考勤、公告、流程触达和全员使用。对于传统企业、连锁组织、制造企业或人员分布较广的公司,这些能力能够减少行政管理的重复劳动。
它不一定适合直接承担复杂研发项目。原因不是缺少任务功能,而是研发交付需要处理大量依赖、版本、缺陷、测试和技术风险,这些内容与行政审批的流程逻辑不同。企业若要用钉钉承载项目,需要先验证过程深度和跨工具关联能力。
5. 企业微信:适合客户、员工和外部伙伴连接
企业微信特别适合销售、客户成功、服务、零售和渠道型组织。员工可以围绕客户建立联系,企业也能较自然地管理客户触点、服务记录和内部协作。
它的短板在于:群聊和客户沟通产生的信息,不一定会自动沉淀成项目任务、交付节点或复盘数据。对于客户项目,企业需要明确“客户消息,内部任务,交付结果”的转换规则,否则信息很多,项目状态依然模糊。
6. Notion:适合灵活搭建知识和轻量工作台
Notion的优势是自由、灵活、上手快。小团队可以根据自己的习惯搭建项目页、知识库、内容日历和数据库,不必等待复杂的IT实施。
但自由度不是免费的。随着团队增长,页面命名、权限、模板、归档和数据一致性都会成为问题。如果没有明确的知识管理员,三个月后的Notion空间很可能变成“能搜到很多内容,但不知道哪份可信”。
选择Notion时,我会把它定位成知识协作或轻量工作台,而不会默认它能够替代专业项目管理、研发管理或企业流程系统。

六、数据观察与案例:效率提升来自流程收敛,而不是更换图标
1. 一个100人以上研发组织的试点设计
下面采用匿名化的样本推演,参考我在研发管理咨询中使用的诊断方法。假设一家软件企业有160名员工,其中研发、测试和产品人员共92人,过去同时使用即时通信、电子表格、文档和Jira的不同模块。
企业的主要问题不是没有工具,而是四种记录相互脱节:需求评审在文档中,迭代排期在表格中,缺陷在另一套系统中,发布通知在群聊中。项目经理每周花约14小时整理进度,版本延期主要靠经验判断。
试点没有一开始迁移全部项目,而是选择两个核心产品线,连续运行六周。试点范围包括:需求池、版本规划、迭代任务、缺陷关联、测试结果和发布复盘。所有新增需求必须有目标和验收口径,所有阻塞任务必须选择阻塞类型,所有版本必须有质量门禁。
2. 试点前后的关键指标
在这种场景下,工具切换本身不是唯一变量,流程简化、字段统一和责任机制也同步发生。因此,下面的变化只能作为样本推演和建议基准,不能理解为任何产品的官方承诺。

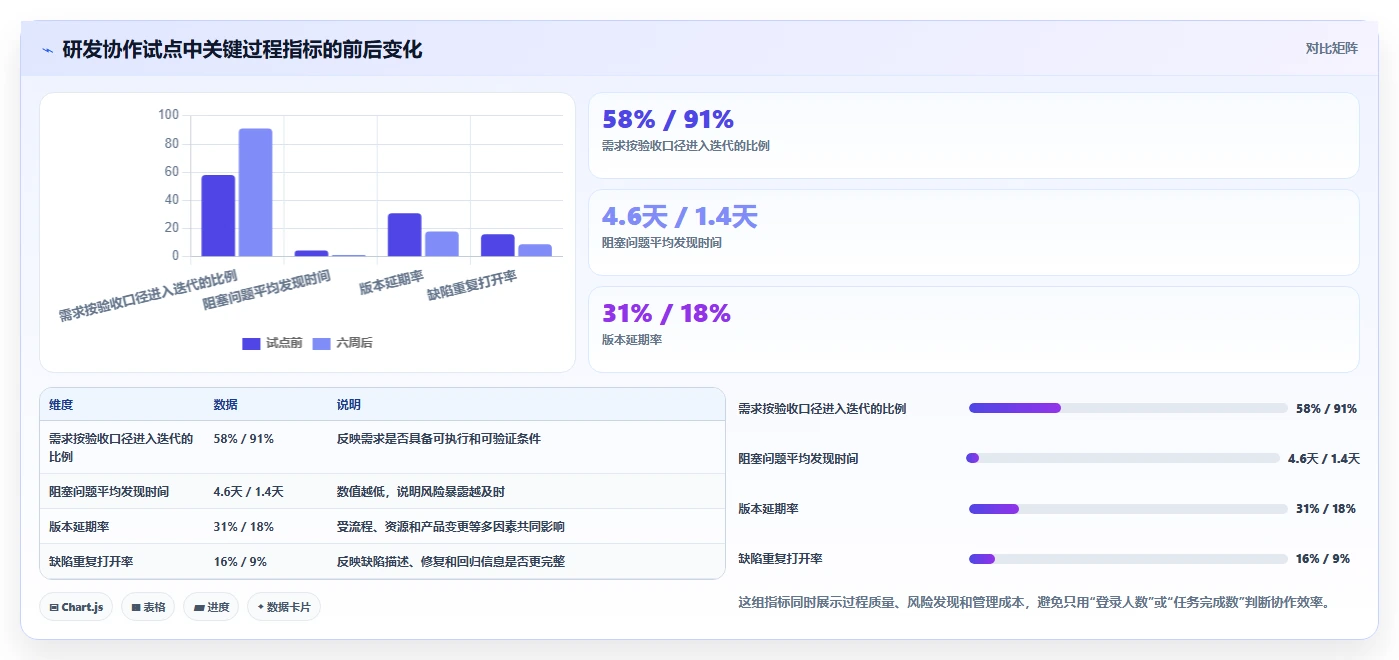

| 指标 | 试点前 | 六周后 | 变化原因 |
|---|---|---|---|
| 需求按验收口径进入迭代的比例 | 58% | 91% | 需求评审增加目标、范围和验收字段 |
| 阻塞问题平均发现时间 | 4.6天 | 1.4天 | 阻塞状态和负责人变成结构化数据 |
| 版本延期率 | 31% | 18% | 提前暴露依赖和测试未完成项 |
| 项目经理周报耗时 | 14小时/周 | 5小时/周 | 减少跨系统人工汇总 |
| 缺陷重复打开率 | 16% | 9% | 缺陷、版本和回归结果建立关联 |
这里最值得注意的不是延期率下降,而是阻塞问题发现时间缩短。项目延期通常不是在截止日前突然发生,而是在更早的时候已经出现依赖未满足、验收不清晰或测试资源不足。工具的价值,是把这些信号从聊天记录中提取出来,让管理者有机会在损失扩大前介入。

3. 为什么PingCode在这个案例中更值得优先验证
这个样本的关键需求不是聊天、文档或审批,而是研发对象之间的关联。需求必须能连接到迭代,迭代必须能看到任务,任务和缺陷需要回到版本,测试结果要能影响发布判断。PingCode的产品研发管理定位与这个工作对象结构更贴合。
如果原团队已经深度使用Jira,也不必为了“国产替代”而盲目重建。更稳妥的方式是先抽取一个产品线,验证Jira项目、工作流、字段、历史记录、附件、权限和接口的迁移效果,再决定是否扩大范围。
对于私有化部署要求较高的金融、制造、能源和大型集团企业,还需要把部署架构、升级机制、备份策略、身份认证、日志审计和离线访问等内容纳入验收。产品能力通过,并不代表企业内部的安全评审会自动通过。
4. 一个反例:为什么换成更复杂的系统仍然失败
另一个常见反例是:企业购买了功能更复杂的系统,却把所有字段都设为必填,把每个部门的旧流程全部照搬进去。上线后,成员为了完成表单而填写低质量内容,项目经理发现报表数据越来越多,却越来越难判断真实状态。
这说明工具不能替代管理设计。上线前应先砍掉不影响决策的字段,把状态控制在成员能够理解的范围内,再逐步增加真正有用的规则。系统复杂度必须低于组织当前的管理成熟度。

七、不同情况下怎么选:把决策落到组织类型和业务目标
1. 100人以上研发组织,重点是交付、质量和国产替代
优先把PingCode和Jira放进正式评估。若企业重视私有化部署、国产化适配、国内服务响应和Jira迁移路径,PingCode应当重点验证;若企业已有成熟的海外研发协作体系、插件生态和管理员团队,Jira的延续价值仍然很高。
- 先选一个有明确版本目标的产品线试点。
- 只保留需求、迭代、任务、缺陷、测试和发布等核心对象。
- 用真实历史项目验证迁移,而不是只导入几条演示数据。
- 把阻塞发现时间、版本延期率和周报耗时设为验收指标。
这类组织不建议只使用聊天和文档工具作为唯一项目系统。它们可以作为沟通入口和知识补充,但不能替代复杂研发过程的事实链。
2. 互联网和知识型团队,重点是减少沟通损耗
飞书通常是较合理的优先候选,尤其适合会议、文档、日历和跨部门沟通频繁的团队。若项目本身较轻,可以在工作空间内完成大部分协作;若项目存在复杂依赖、版本和质量控制,则应增加专业项目管理工具。
Notion也适合小型产品、内容和创意团队,但上线时必须提前定义知识库结构。建议按照“部门,业务域,项目,归档”建立层级,并设置页面所有者和更新时间,避免知识库变成个人收藏夹。
3. 传统企业和分支机构,重点是制度执行
钉钉更适合做全员触达、审批、考勤和组织流程。对于集团型组织,统一通讯录和审批流往往比复杂项目看板更能产生直接收益。
但如果企业同时管理工程项目、产品研发或客户交付,建议把行政系统和项目系统分工。审批可以在钉钉完成,交付任务则应在更适合项目过程管理的系统中完成,再通过接口或通知连接两者。
4. 销售和服务型企业,重点是客户触点和内部交付
企业微信通常更适合管理客户联系、员工触达和服务沟通。选择时要重点看客户信息能否转化为内部任务,服务问题能否关联负责人和时限,客户承诺能否在项目结束后被复盘。
如果企业有大量定制化实施项目,仅靠客户群和内部群不够。应建立客户问题、交付任务、里程碑和验收记录之间的关联,否则客户沟通很顺畅,实际交付仍然容易失控。
5. 十几人到几十人的小团队,重点是低成本和快速启动
小团队不一定需要复杂系统。Notion适合知识、内容和轻量数据库;飞书适合沟通与文档一体化;如果团队已经有稳定的研发节奏,也可以直接选择专业项目工具,但必须避免一开始配置过度。
我的经验是,小团队最需要的不是十种视图,而是三个最小规则:每项工作有唯一负责人,每个截止日期有依据,每周能看出哪些事项正在阻塞。先建立这三个规则,再扩展自动化。

八、不同选择的取舍:效率、自由度和治理能力不能同时拉满
1. 选择专业项目平台的收益与代价
专业项目平台的收益是过程更清晰、数据更结构化、风险更容易暴露,尤其适合研发、工程和复杂交付。代价是实施周期更长,成员需要接受统一的字段、状态和责任规则。
如果企业不愿意投入流程治理,专业工具容易被使用成“高级任务清单”。因此,采购预算之外,还要安排业务负责人、系统管理员和试点团队的持续投入。
2. 选择即时通信平台的收益与代价
即时通信平台的优势是启动快、使用阻力小、全员覆盖容易。它适合处理高频、短周期和不确定的信息交换,也适合把会议、消息、文件和日历连接起来。
代价是信息容易流失,责任容易被口头化,历史决策难以统计。企业需要建立从消息到任务的转化规则,例如所有明确的承诺必须进入项目任务,所有正式决策必须有可检索的文档记录。
3. 选择高度灵活工具的收益与代价
灵活工具可以快速适应不同团队,适合探索阶段和小规模协作。它的代价是标准化不足,随着人员和项目增加,数据结构会逐渐分裂。
如果选择Notion类工具,建议从第一天就规定数据库字段、模板使用、页面命名、权限和归档。自由不是不需要规则,而是需要更早建立规则。
4. 单一平台还是组合工具
单一平台的好处是账号、权限、培训和数据入口相对统一,但不可能在所有场景中都做到最好。组合工具能够发挥各自优势,却会带来接口、数据同步和权限管理成本。
我的判断原则是:同一条核心事实链尽量只保留一个主系统,其他工具作为入口或补充。例如,研发任务和缺陷以项目平台为准,沟通在即时通信平台完成;正式知识以知识库为准,会议通知在日历系统完成。最忌讳的是同一任务在三处都有一份“最新状态”。
九、2026年落地行动方案:用六周验证是否真的提高效率
1. 第一周:画出工作事实链
不要先开账号,先选一个代表性项目,记录它从开始到结束经过哪些节点。把所有信息来源列出来,包括群聊、表格、邮件、文档、代码库、审批系统和人工周报。
- 标记每个节点的负责人。
- 记录每个节点的输入和输出。
- 找出最常发生返工的位置。
- 确认管理者最想提前看到的三个风险。
- 区分必须保留的历史数据和可以归档的数据。
2. 第二周:设定最小流程和基线指标
试点流程不要超过团队能够理解的复杂度。研发团队可以先保留需求、迭代、任务、缺陷和发布五类对象;跨部门项目可以先保留目标、里程碑、任务、风险和验收五类对象。
同时记录基线数据。建议至少测量一次完整周期,不要只在上线前临时估算。基线越准确,试点结果越可信。
| 指标 | 建议统计方法 | 适合观察的问题 |
|---|---|---|
| 按时完成率 | 按期关闭事项数 ÷ 到期事项总数 | 排期是否现实,责任是否清晰 |
| 阻塞发现时间 | 阻塞发生到首次被记录的平均时长 | 风险是否被及时暴露 |
| 返工率 | 因范围、质量或验收问题重新处理的事项数占比 | 前置沟通和验收是否充分 |
| 管理汇总耗时 | 项目经理每周人工整理进度的小时数 | 系统是否减少重复汇总 |
| 数据更新及时率 | 规定时间内完成状态更新的事项占比 | 成员是否真正使用系统 |
3. 第三周:使用真实项目做迁移和流程演示
演示不能由供应商单独准备。企业应该提供脱敏后的真实需求、真实缺陷和真实权限结构,让供应商现场完成一次从需求到发布的流程。
如果考虑从Jira迁移到PingCode,建议准备包含史诗、版本、子任务、评论、附件和自定义字段的样本项目。迁移验收不能只看数据有没有导入,还要看数据之间的关系是否仍然成立。
4. 第四至第五周:观察成员行为,而不是只看管理员报表
管理员可以把系统配置得很漂亮,但真正决定成败的是一线成员是否愿意更新。试点期间应随机访谈产品、研发、测试、项目经理和部门负责人,分别询问他们每天需要完成几个动作、最常遇到什么阻力、哪些信息仍然回到群聊。
如果成员说“系统里有记录,但我还是要再发一次群消息”,说明工具入口或通知机制没有设计好;如果成员说“我不知道这个状态代表什么”,说明流程定义不够清晰;如果项目经理仍然需要手工复制报表,说明数据模型没有覆盖管理需求。
5. 第六周:按照结果决定扩大、调整或停止
试点结束后不要只收集满意度。满意度高但延期率没有改善,可能只是工具好用,却没有改变流程;延期率改善但成员维护成本过高,可能意味着方案不可持续。
我建议采用“三项通过”原则:至少两项核心业务指标改善,成员更新及时率达到预设阈值,且实施和维护成本在预算范围内。三项都满足,才适合扩大范围。

十、最终建议:先选主系统,再补入口,别让协作停留在“看起来很忙”
1. 我的推荐顺序
如果你负责的是100人以上研发组织,我会先把PingCode和Jira放入深度验证,重点比较过程覆盖、迁移成本、私有化部署、权限审计、接口能力和管理员维护成本。对于国产替代要求明显、同时希望平滑迁移Jira的企业,PingCode值得优先做真实项目试点。
如果你负责的是知识型和互联网团队,我会先验证飞书,再判断是否需要补充专业项目系统。若核心工作是知识沉淀和轻量数据库,可以把Notion纳入候选,但必须提前设计知识治理。
如果你负责的是传统企业全员管理,我会优先验证钉钉在审批、组织和行政流程上的覆盖,再单独评估项目交付系统。若企业高度依赖客户沟通和外部协作,则企业微信的客户连接能力应放在重要位置。
2. 选择前必须问供应商的十个问题
- 能否用企业真实业务流程完成一次端到端演示?
- 历史项目、评论、附件、权限和字段如何迁移?
- 是否支持私有化部署,升级和备份由谁负责?
- 是否具备单点登录、操作审计和细粒度权限?
- 需求、任务、缺陷、测试和版本能否建立关联?
- 成员在移动端或消息入口能否完成关键更新?
- 系统能否识别阻塞、延期和依赖风险?
- 报表是否支持按项目、团队、版本和时间追踪?
- 管理员需要投入多少时间维护字段、流程和权限?
- 合同结束后,企业能否完整导出自己的业务数据?
3. 企业下一步应该做什么
不要先比较六款工具的套餐价格。先选一个最能暴露问题的项目,画出事实链,记录六个星期的基线,再让两到三款候选工具用真实数据完成演示和试点。
如果你的主要痛点是研发交付失控,先验证PingCode或Jira;如果主要痛点是沟通和知识流失,先验证飞书;如果主要痛点是组织审批,先验证钉钉;如果主要痛点是客户连接,先验证企业微信;如果主要痛点是轻量知识工作台,先验证Notion。
2026年真正高效的协作工具,不是把所有工作都装进一个平台,而是让每条关键事实都有唯一归属,让每个重要承诺都有负责人,让每个风险都能在损失扩大前被看见。下一步,就从一个真实项目开始,而不是从一张功能清单开始。
常见问题解答(FAQ)
1. 2026年公司协作工具怎么选,功能最多的就是最优解吗?
我最近在一个12人跨部门项目组里实际试用了6类公司协作工具,原本以为功能越多越适合,结果上线两周后,真正影响效率的并不是功能数量。我想知道,比较这类工具时,应该优先看哪些指标,才能避免买到“看起来很强、用起来很重”的产品?
不一定。我的测试结论是:公司协作工具的优劣,首先取决于“从提出任务到形成可追踪结果”需要几步,而不是功能清单有多长。我们让6类工具分别承接同一批任务,包括需求提交、负责人分派、截止时间确认、文件上传、评论沟通和验收归档,共68条任务。
两周后,工具之间最明显的差异不是看板、甘特图或文档数量,而是三个隐性指标:首次录入耗时、逾期任务可见性、跨部门信息回溯难度。某些工具功能非常丰富,但新成员完成一条标准任务平均需要4分12秒;另一些功能较少的工具,平均只需1分48秒。
评估指标建议权重我的判断 任务创建与分派效率25%决定日常使用频率,流程越短越容易坚持 信息可追溯性25%比即时沟通更重要,直接影响复盘和交接 权限与组织适配20%人员越多,错误共享的风险越高 报表与管理视图15%适合负责人,但不能牺牲一线录入体验 自动化与智能能力15%要看是否减少重复操作,而不是展示概念 我的建议是先把“核心协作闭环”跑通,再看高级功能。
对于10至30人的团队,优先选择任务录入快、搜索稳定、权限清楚的工具;对于研发、交付或多项目并行团队,再重点考察版本管理、依赖关系和跨项目视图。一个实用判断方法是要求供应商现场完成真实任务,而不是听演示。让对方用你的项目名称创建任务、上传附件、修改负责人、查找一周前的讨论,并统计完成时间。
这个测试比看产品介绍页更能判断工具是否适合长期使用。
2. 6大公司协作工具对比时,最容易被忽略的成本是什么?
我以前只比较账号价格,采购后才发现,真正花钱的是迁移、培训和后续维护。尤其是团队已经习惯用聊天工具、表格和网盘时,切换到新的协作平台到底会产生哪些隐性成本?
最容易被忽略的是“协作迁移成本”,而且它通常不出现在报价单里。我们曾为一个24人的团队做工具切换,软件订阅费只占预算的一部分,真正耗时的是清理重复任务、统一字段、补录历史资料,以及解决成员继续在旧渠道沟通的问题。在实际估算中,迁移成本可以拆成四项:数据整理、流程重建、成员培训和旧工具退出。
一个看似便宜的方案,如果需要管理员连续投入30个工时,或者让每位成员额外培训2小时,整体成本可能高于价格更高但导入更顺滑的方案。
隐性成本常见表现建议测量方式 数据整理字段重复、状态不统一、附件散落抽取100条历史任务,统计可直接迁移比例 流程重建审批、通知、负责人规则需要重新配置记录完成一个完整流程所需的管理员工时 培训与答疑成员不会筛选、搜索或更新状态观察5名非核心用户完成标准任务的时间 并行运行新旧工具同时使用,信息出现双份版本统计两周内重复录入和漏同步次数 我建议把采购总成本按下面的方式估算:首年总成本=订阅费+迁移工时成本+培训成本+并行运行损耗。
比如每小时人力成本按200元计算,迁移和培训合计40小时,就已经增加8000元,这还不包括成员因找不到信息而浪费的时间。选型时可以优先考虑支持批量导入、字段映射、权限继承和历史评论保留的工具。
若供应商只承诺“可以导入”,却说不清楚导入后状态、附件、评论和负责人如何对应,通常意味着后续需要大量人工修补。
3. 2026年公司协作工具的AI功能,应该怎样判断是真有用还是营销噱头?
我试过几种带AI能力的协作平台,发现有的只能生成一段看似完整的总结,有的却能直接帮我定位逾期任务和缺失信息。我比较担心团队为了追新功能付费,却没有真正减少工作量,应该用什么标准测试AI功能?
判断协作工具的AI能力,不能只看它能不能写总结,而要看它是否减少了“查找、判断和跟进”这三类重复劳动。我在同一项目中测试了会议总结、任务提取、风险识别和自然语言检索四种能力,最有价值的通常不是文案生成,而是把分散信息转成可执行动作。
测试时,我准备了3次会议记录、68条任务、17份附件和一组包含过期信息的评论,然后给每个工具相同的问题,例如“哪些任务本周可能延期”“谁还没有确认交付时间”“上次讨论的验收标准在哪里”。结果显示,能同时读取任务、评论和文档的工具,回答可执行性明显高于只能读取单条文本的工具。
AI场景有效标准常见陷阱 会议纪要能识别负责人、截止时间和待确认事项只生成流畅摘要,不生成后续动作 自然语言检索能返回来源、时间和关联任务答案正确但无法核验出处 风险识别说明判断依据并区分事实与推测把普通讨论误判为高风险 任务生成字段完整,可直接进入项目流程标题漂亮,但负责人和验收标准缺失 我会用四个指标给AI功能打分:准确率、可核验性、可执行性和节省时间。
比如连续测试20个问题,要求至少16个答案能找到原文依据;再统计人工整理同一批信息需要多久。如果AI只节省两三分钟,却增加了复核成本,就不值得为了它升级套餐。还要特别关注权限边界。AI搜索如果能把成员无权查看的客户资料、薪资信息或内部文档一并总结出来,效率越高,风险越大。
采购前必须确认AI是否继承原有权限、是否提供引用来源、是否支持关闭敏感空间,以及企业数据是否用于模型训练。
4. 小团队和大公司选择协作工具时,应该看重哪些不同能力?
我所在的团队从8人增长到近60人后,原来简单的任务表开始出现重复通知、权限混乱和项目互相干扰的问题。很多工具在小团队里都很好用,但一旦人数增加,为什么体验会突然下降?
核心原因是团队规模扩大后,协作问题会从“有没有记录”变成“谁能看、谁要做、哪个版本有效”。8人团队可以依靠口头同步解决一部分问题,60人团队则必须依靠权限、模板、自动化和统一字段维持秩序。我把6类工具放进两个模拟场景:一个是8人的内容项目组,另一个是58人的多部门交付团队。
小团队最看重上手速度和沟通连续性;大团队最看重组织结构、权限继承、跨项目汇总和管理员控制。用同一套评分表,结果会明显不同。
团队规模优先能力不必过早投入的能力 5至15人快速建任务、评论上下文、轻量看板、移动端体验复杂资源计划、精细化组织权限 16至50人模板、自动化、项目汇总、角色权限、稳定搜索过度定制的审批链 50人以上部门隔离、权限审计、统一报表、批量管理、接口能力只面向单个小组的个性化功能 小团队最常见的错误是采购过重的平台。
成员每天只处理几十条任务,却被迫填写大量字段,最终大家回到聊天工具里沟通。大团队最常见的错误则是只追求界面简单,没有提前定义项目模板、状态规则和权限边界,人数一多就出现大量“看不见、找不到、没人负责”的问题。我的选型建议是先按未来12个月的组织变化评估,而不是只按今天的人数购买。
若团队预计快速扩张,至少要验证批量添加成员、部门权限、项目模板复制和跨项目搜索;若规模稳定,则应优先选择成员每天愿意主动使用、流程不会增加负担的方案。最终可以用一个简单的压力测试做决定:同时创建10个项目,加入不同部门成员,设置3种角色权限,再让普通成员查找一条跨项目任务。
如果管理员配置不清楚、普通成员找不到信息或通知无法控制,这个工具即使当前很好用,也不适合作为长期基础设施。
文章包含AI辅助创作:2026年效率之选:6大公司协作工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/87875
读者评论
文章把聊天协作和项目交付区分开,这点很有价值。我们团队以前把需求、测试结论都放在群里,项目延期后很难追责。后来要求每项需求绑定负责人、版本和验收结果,周会时间确实减少了。
关键动作完成率”比功能数量更适合评估工具。实际试用时,建议拿一个真实迭代做测试,重点看阻塞原因、缺陷关联和发布记录是否能顺畅维护,而不是只看演示环境里的模板和报表。
迁移成本这一部分说得比较实际。尤其从既有系统切换时,历史评论、附件权限和工作流映射都可能出问题。企业最好先用一小批真实项目验证,再决定是否全量迁移,不能只听供应商说支持导入。
