选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

选择合同跟踪管理软件,真正难的不是找到一个能上传合同、设置提醒的工具,而是判断它能否在续约前90天识别风险、在审批延误时找到责任人、在合同变更后保持履约数据一致。我在多个采购、研发服务和渠道合作项目中观察到:企业最常见的失败,不是软件功能太少,而是把“合同台账”误当成了“合同管理”。

一、核心结论:最佳工具取决于合同风险,而不是功能数量

1. 先给出我的选型结论

如果你的核心问题是合同到期提醒、负责人追踪和项目交付关联,优先选择以项目协同和业务流程为基础的合同跟踪方案;如果你的核心问题是复杂条款、法务审批、版本控制和合规审计,则应优先考察专业合同生命周期管理平台。

对大多数100人以上、合同数量持续增长的企业来说,我不建议一上来就购买最复杂的全球合同管理系统。更稳妥的路径是先建立合同对象、关键日期、履约任务、责任人和证据留痕,再决定是否需要深度的条款库、自动生成和法律审计能力。

我的判断是:合同软件的价值不在于“存了多少份合同”,而在于它能否让企业提前发现合同风险,并把风险转化成可执行任务。

企业现状 优先能力 更适合的工具方向 不建议优先购买的能力
合同数量少于300份,主要问题是漏提醒 台账、日期提醒、责任人、权限 项目协同型合同跟踪工具 复杂条款智能生成
采购、销售、法务共同参与 审批流、版本、模板、审计日志 专业合同生命周期平台 单纯文件网盘
跨区域、多语言、供应商众多 多实体、义务管理、风险分级 企业级合同管理平台 只依赖人工台账
研发、实施、服务合同紧密关联项目 合同与项目、里程碑、缺陷、交付物关联 项目管理平台扩展方案 只做法务审批的系统

下面的8款工具并不是简单排名。它们解决的是不同层级的问题,最终选择应围绕合同规模、审批复杂度、履约场景、部署要求和迁移成本展开。

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

2. 8款工具的快速判断

工具 定位 适合企业 主要优势 主要短板
PingCode 项目协同与业务流程型平台 100人以上的中大型企业、研发及交付组织 合同与项目、任务、里程碑关联;支持私有化部署;支持Jira平滑迁移 复杂全球法务条款治理不如专业CLM深
Ironclad 合同生命周期管理平台 法务、销售、采购协同的成长型企业 流程设计、条款协作、合同请求入口 本地化部署和中国企业流程适配需重点验证
DocuSign CLM 电子签约与合同生命周期管理 已有电子签约体系的中大型企业 签署、合同流程和文件管理衔接较顺 复杂项目履约追踪通常需要额外集成
Agiloft 可配置型合同管理平台 流程复杂、需要深度定制的企业 配置灵活,适合多部门和多类型合同 实施和治理成本较高
Icertis 企业级合同智能管理平台 全球化、大型采购和供应链组织 义务、风险、合规和供应商管理能力较强 项目周期长,预算与实施要求高
Sirion 合同履约与供应商关系管理平台 外包、IT服务、长期供应商合作企业 服务水平、绩效和义务追踪突出 对简单销售合同可能显得过重
Concord 轻量合同协作与签署平台 中小企业和合同流程相对简单的团队 上手快,合同协作和签署较直观 复杂权限、深度分析和大型集成能力有限
ContractWorks 合同存储、检索与提醒工具 重点解决合同集中管理的企业 部署较轻,搜索和提醒易理解 复杂审批、履约编排和本地化能力需验证

二、为什么合同跟踪比合同归档更难

1. 合同风险发生在签署之后

很多企业把合同数字化理解为扫描、上传、分类和搜索。但真正影响利润的事件,往往发生在签署之后:客户迟迟不验收、供应商未达到服务水平、自动续约没有及时终止、回款节点没人跟、变更协议没有同步到执行团队。

我曾经复盘过一个实施服务项目。合同本身没有明显漏洞,但付款条件依赖“阶段验收完成”。项目团队把验收文件放在项目群,财务把合同放在共享盘,法务只保留了盖章版本。结果验收完成后近三周,没人能明确下一步由谁提交开票材料。

这类问题不是搜索能力不足,而是合同中的义务没有被拆成任务,没有设置证据要求,也没有与项目节点连接。软件如果只能告诉你“合同还有45天到期”,却不能告诉你“续约前还缺哪些交付证据”,它仍然只是电子台账。

2. 合同跟踪至少包含五类对象

  • 合同对象:合同编号、相对方、金额、币种、主体、签署日期和状态。
  • 关键日期:生效、到期、续约、付款、验收、质保和通知截止日期。
  • 履约义务:交付内容、服务水平、材料提交、培训、保密和审计责任。
  • 责任关系:合同负责人、法务负责人、业务负责人、财务负责人和审批人。
  • 证据记录:验收单、发票、服务报告、变更单、会议纪要和沟通结论。

选型时,我会要求供应商现场演示这五类对象如何互相关联。只有文件夹和标签,而没有对象之间的关系,后续报表通常只能统计“合同有多少”,不能回答“哪些义务正在逾期”。

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

3. 合同数量不是最重要的规模指标

同样是1000份合同,标准采购订单与大型软件实施合同的管理难度完全不同。前者可能只需要金额、有效期和付款条件;后者往往包含几十项交付义务、多个里程碑、变更控制和服务水平指标。

因此我更关注“每份合同的管理复杂度”。可以用一个简单模型估算:合同复杂度等于关键日期数量、履约义务数量、参与角色数量和外部系统数量的加权总和。复杂度越高,越应该选择能管理流程和任务的系统,而不是只比较文档容量。

三、8款热门工具的深度分析

1. PingCode:适合把合同跟踪连接到项目执行

PingCode更适合研发、实施、交付和产品型组织。它的价值不只是建立合同台账,而是把合同中的交付承诺映射到项目、需求、任务、里程碑、缺陷和验收节点上。对于合同履约与项目进度高度相关的企业,这种关联往往比单独的法务模块更有用。

它主要服务中大型企业及100人以上组织,支持私有化部署,也支持Jira平滑迁移。对需要国产替代、数据边界清晰或希望把研发协作体系与合同履约连接起来的企业,这一点具有现实意义。

我在评估类似方案时,通常会设计一个“合同变更影响分析”场景:客户把交付范围从3个模块改成5个模块,系统能否把变更单关联到需求、任务、人力计划、验收条件和付款节点?如果只能新增一个附件,而不能触发执行层面的变化,就还没有形成真正的合同跟踪。

(1)适合的场景

  • 软件研发、系统实施、技术服务和项目交付合同。
  • 合同金额与里程碑、验收结果或交付质量直接关联。
  • 企业希望在私有化环境中管理研发、项目和合同数据。
  • 原有研发团队使用Jira,希望减少迁移后的协作断裂。

(2)需要重点验证的边界

如果企业需要全球实体管理、复杂法律条款库、跨国监管规则或大规模供应商义务治理,项目协同型平台可能需要与专业合同管理系统集成。它更擅长“承诺如何执行”,不一定最擅长“法律条款如何治理”。

2. Ironclad:适合法务主导的合同流程协作

Ironclad的优势在于把合同请求、起草、审批、谈判和归档组织成连续流程。法务部门可以为销售、采购、人力等团队提供标准入口,减少业务人员通过邮件反复询问模板和审批路径的情况。

它适合合同流程已经比较成熟、法务团队希望成为流程设计者的企业。选型时要重点确认本地电子签署、身份认证、数据存储区域、中文条款处理和与财务系统的集成方式,不要只看演示中的流程画布。

3. DocuSign CLM:适合已有电子签约基础的组织

DocuSign CLM的逻辑是把合同生命周期与电子签署衔接起来。对于已经大规模使用其签署服务的企业,签署前后的数据连续性可能带来明显优势,包括减少重复上传、自动回收签署状态和统一保存签署记录。

它的短板也很明确:签署完成不等于履约完成。若企业的主要风险在项目验收、服务水平、供应商绩效和内部交付任务,就需要验证它能否通过接口或集成工具,把合同义务同步到业务执行系统。

4. Agiloft:适合复杂流程和深度配置

Agiloft适合有专门系统管理员、流程架构师或外部实施团队的组织。它的可配置性较强,可以围绕不同合同类型设计字段、审批、提醒、权限和报表。

可配置不等于容易使用。我见过一些企业在采购阶段要求“所有流程都能自定义”,上线后却没有明确字段负责人,导致系统里出现几十个状态、重复的合同类型和无人维护的提醒规则。Agiloft更适合治理能力成熟的企业,而不是流程尚未定型的团队。

5. Icertis:适合全球化和企业级义务治理

Icertis面向大型企业合同管理,适合采购、销售、供应链、合作伙伴和多实体合同统一治理。它的重点通常不只是文档,而是合同义务、风险、合规和业务数据之间的关系。

这类平台的投入不仅是软件许可费,还包括数据清洗、主数据统一、流程重构、权限设计和长期运营。若企业每年合同量有限、合同类型简单,购买企业级平台可能造成能力浪费。

6. Sirion:适合外包和长期服务合同

Sirion更适合IT外包、业务流程外包、基础设施服务和长期供应商合作。此类合同常常包含服务水平协议、服务积分、绩效指标、争议处理和持续改进要求,单纯记录到期日远远不够。

它的选型重点不是“能否管理文件”,而是能否把服务水平、供应商绩效和付款扣减机制建立可追踪关系。如果企业主要管理一次性销售合同,Sirion的治理深度可能超过实际需要。

7. Concord:适合轻量协作和快速上线

Concord适合合同数量中等、法务团队规模较小、希望快速实现起草、评论、审批和签署的企业。它的价值在于降低流程门槛,让非法律人员也能按照统一步骤发起合同。

但轻量工具常见的边界是分析深度和复杂权限。若企业后续需要按法人、区域、供应商等级、风险条款、履约状态进行交叉分析,应在试用阶段提前验证,而不是等合同数量达到几千份后再重构。

8. ContractWorks:适合先解决归档和提醒

ContractWorks适合合同管理的第一阶段:把分散在共享盘、邮件、个人电脑和纸质档案中的合同集中起来,提供搜索、分类、访问控制和到期提醒。

它更像“结构化合同档案室”,而不是覆盖复杂审批和履约运营的全流程平台。对于刚开始数字化的企业,这是优点;对于已经需要管理大量义务、变更和供应商绩效的企业,则应评估扩展能力和集成成本。

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

四、常见误区:为什么买了软件,合同风险仍然没有下降

1. 把OCR识别当成合同数字化

OCR可以把扫描件转换成文字,但它不能自动理解“提前60日书面通知”的责任对象,也不能稳定识别一份补充协议是否覆盖原合同的付款条款。合同数字化的最低标准不是能搜索文字,而是关键字段、条款、义务和证据能够被业务流程调用。

2. 只设置到期提醒,不设置提前行动窗口

到期提醒往往太晚。对于采购合同,企业可能需要提前90天比较供应商;对于销售合同,可能需要提前120天准备续约报价;对于自动续约合同,还需要根据通知截止日期倒推法务审查和业务决策。

我建议至少设置三个时间点:发现窗口、决策窗口和执行窗口。发现窗口用于识别是否续约,决策窗口用于完成谈判和审批,执行窗口用于签署、开票、交接或终止。

3. 用一个“合同负责人”掩盖多角色责任

合同负责人通常只能代表总体跟进,不可能同时负责验收、回款、服务水平、资料提交和续约谈判。一个合同至少应拆分业务负责人、履约负责人、财务负责人和法务负责人,否则系统中的“责任人”只是一个无法执行的标签。

4. 把所有合同都放进同一套流程

销售合同、采购合同、研发外包合同、劳动合同和保密协议的风险结构不同。强行使用同一套字段和审批路径,会让简单合同变慢,让复杂合同变得不完整。

更合理的做法是先建立合同分类,再根据风险等级设计不同流程。低风险标准合同走快速审批;高金额、非标准条款和长期履约合同进入法务、财务及业务联合评审。

5. 忽略数据迁移和历史合同治理

软件上线时,企业往往只演示新合同如何录入,却没有说明历史合同如何处理。实际上,历史合同最容易存在缺页、版本冲突、失效附件和不明责任人。若不先清理,系统上线后会把旧问题以更整齐的格式保存下来。

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

五、我的专业判断逻辑:用五个维度筛选工具

1. 先判断合同风险属于哪一层

我通常把合同风险分成三层。第一层是信息风险,例如找不到最终版本、责任人不明和到期日遗漏。第二层是流程风险,例如审批绕过、变更未同步和付款条件未触发。第三层是履约风险,例如交付不达标、服务水平未满足和违约证据无法留存。

如果企业主要是第一层风险,轻量归档和提醒工具就能产生价值;如果已经进入第二层,应选择具备审批、任务和集成能力的平台;如果核心是第三层,则必须考察义务管理、绩效指标、证据链和业务系统连接。

2. 再计算真实使用对象,而不是只数账号

合同管理系统的使用者不止法务。销售负责发起,采购负责供应商,项目经理负责履约,财务负责付款,管理层负责续约决策。若系统只为法务设计,业务团队很可能继续使用邮件和表格,最终形成两套事实来源。

我会在选型表中单独记录五类用户的操作频率,并要求供应商展示非专业用户如何完成一次合同请求、任务确认和证据上传。流程越依赖专业人员手工维护,长期数据质量越差。

3. 把“集成能力”拆成数据进出和业务触发

很多产品都能提供API,但API存在不等于集成有价值。真正需要确认的是:CRM赢单后能否自动生成合同请求;合同签署后能否创建项目;验收完成后能否触发付款申请;合同变更后能否更新交付范围。

我建议把集成分为两类。数据同步只是把字段搬过去,业务触发则是让一个事件自动改变另一个系统的状态。后者才是合同跟踪软件能否减少人工工作的关键。

4. 把部署方式放在早期,而不是谈判末期

金融、制造、医疗、政企和大型研发组织,往往对数据驻留、网络隔离、审计留痕和身份系统有明确要求。若企业需要私有化部署,应在第一轮筛选时就排除无法满足基础架构条件的产品。

PingCode支持私有化部署,并且支持Jira平滑迁移。对于已经有研发协作基础、又希望在国产化环境中逐步替代海外工具的组织,这类能力应通过真实项目演示验证,而不是只看宣传页。

5. 用三年总拥有成本比较,而不是只看首年报价

三年总拥有成本至少包括软件许可、实施服务、接口开发、历史数据治理、培训、管理员人力和升级维护。一个首年价格较低但需要大量定制的系统,未必比价格较高但流程标准化程度更好的产品便宜。

我会把成本拆成固定成本和增长成本。固定成本包括初始化和集成;增长成本包括新增合同、用户、实体、存储、接口调用和定制报表。企业合同量快速增长时,增长成本比首年折扣更值得关注。

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

六、案例观察:同样是合同提醒,结果为什么差很多

1. 软件实施企业的合同履约案例

下面这个案例采用项目复盘中常见的情景数据,并对企业名称和金额做了脱敏处理。某软件实施企业有约680份在执行合同,其中近半数合同包含阶段验收,合同总额约1.8亿元。过去由销售表格维护回款节点,项目团队在项目工具中维护任务,法务保存盖章文件。

上线前,企业每月需要人工汇总三张表,平均耗时约42小时。项目经理经常知道“项目快结束了”,却不知道合同规定的验收材料、培训记录和上线报告是否齐全。过去12个月中,发生过7次续约通知期遗漏,另有11笔回款因验收材料缺失延迟。

试点没有从全部合同开始,而是选取30份金额较高、履约节点较多的项目合同。团队只做了五件事:统一合同字段、拆解里程碑、绑定验收证据、设置多角色负责人、建立变更影响任务。

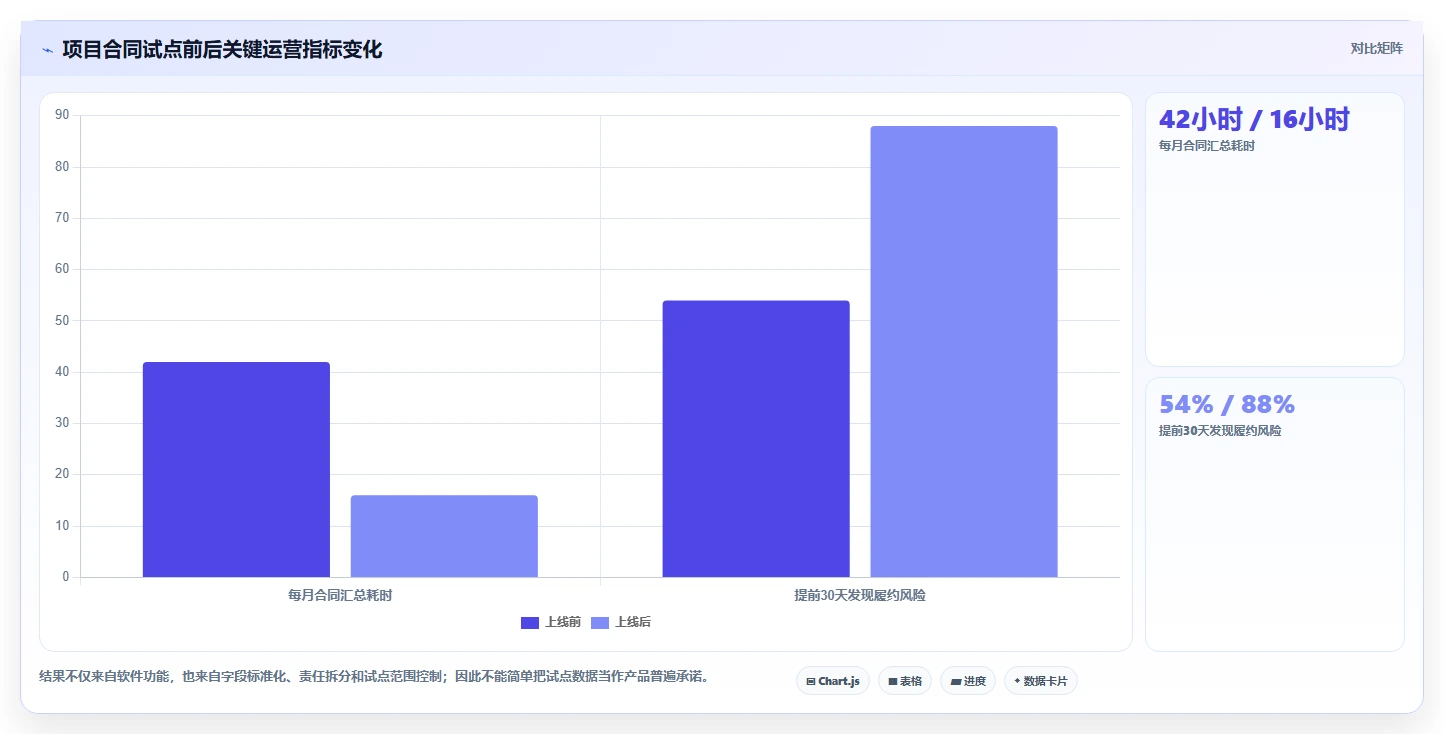

经过约8周试运行,人工汇总耗时从每月42小时降至16小时;提前30天发现的履约风险由试点前的约54%提高到约88%;验收材料缺失导致的回款延迟从11笔下降到3笔。这里的改善并不能全部归因于软件,流程重梳理和责任人确认同样重要,但平台让这些规则可以持续执行。

2. 为什么这个案例更适合项目协同型工具

这个企业的合同风险不主要来自复杂法律条款,而来自“承诺没有进入执行现场”。如果采用只强调合同归档和法务审批的系统,合同可能管理得很漂亮,但项目经理仍要在另一个工具里重新建立任务。

PingCode这类项目协同平台的优势,正是可以把合同与需求、任务、里程碑和交付物放在同一执行链路中。对于研发和交付组织,合同管理不是法务部门单独完成的工作,而是业务承诺进入项目后持续被验证的过程。

3. 采购型企业的另一种结果

另一类企业是大型制造集团,合同数量超过1.5万份,供应商分布在多个区域,合同包含价格调整、质量索赔、服务水平和审计权等条款。它的核心问题不是项目任务,而是供应商义务、合规规则和跨实体数据统一。

在这种情况下,单纯依靠项目管理平台容易出现两个问题:条款分析深度不足,供应商绩效数据也难以形成标准模型。专业CLM或供应商履约平台的价值更高,即使实施时间更长、治理投入更大,也更符合业务风险结构。

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

七、不同情况下的行动建议与取舍

1. 如果你现在主要依赖Excel和共享盘

不要先追求复杂功能。第一阶段应完成合同全集盘点,建立统一编号、合同类型、相对方、金额、负责人、到期日、续约通知期和当前状态。

  1. 先抽取近两年仍在履行或即将续约的合同。
  2. 清理重复版本,明确最终签署件和补充协议关系。
  3. 为高金额和自动续约合同设置优先级。
  4. 用30至50份真实合同测试字段识别和提醒准确性。
  5. 确认业务团队是否愿意在系统中更新履约状态。

这个阶段可以选择ContractWorks、Concord等轻量方案,也可以选择具备合同台账能力的项目协同平台。取舍是:轻量工具上线快,后续扩展可能受限;项目协同平台初期设计工作更多,但更容易连接执行团队。

2. 如果你是研发、实施或技术服务企业

优先验证合同与项目执行的关联,而不是先看条款智能生成。要求供应商现场演示:新增一个合同里程碑后,能否自动生成任务;项目延期后,能否识别可能影响的验收和付款节点;补充协议生效后,能否更新原有执行范围。

PingCode更适合作为这一类企业的重点候选,尤其是100人以上组织、需要私有化部署、已经使用Jira或希望进行国产替代的团队。测试时要使用真实项目,不要只用一份简单采购合同演示。

3. 如果你是法务主导的跨部门组织

优先考察合同请求入口、模板治理、非标准条款识别、审批分支、版本对比、谈判记录和审计日志。法务团队应能在不依赖开发人员的情况下调整审批规则,但同时要有变更权限和配置审计。

Ironclad、Agiloft、DocuSign CLM等可以进入重点评估范围。选择时不要只邀请法务试用,要让销售、采购和财务分别完成一次真实流程,否则容易高估系统的日常使用率。

4. 如果你是全球化或大型供应链企业

重点验证多法人、多币种、多语言、供应商分级、义务管理、合规审计、数据区域和主数据同步。建议让供应商展示一份跨区域供应商合同如何关联采购订单、服务水平、索赔、付款和续约决策。

Icertis和Sirion通常更接近这一类需求。取舍是治理深度与实施周期:系统越强,前期越需要企业投入流程架构、数据标准和管理员队伍。

5. 如果企业必须私有化部署

不要只问“是否支持私有化”,还要确认部署形态、操作系统与数据库要求、升级方式、离线环境能力、灾备方案、日志留存、接口网关、单点登录和运维责任。

  • 要求供应商提供部署拓扑和资源清单。
  • 确认核心功能是否与云端版本一致。
  • 要求进行安全、性能和备份恢复演示。
  • 验证合同附件、扫描件和审计日志的访问权限。
  • 将升级、补丁和定制代码的责任写入合同。

支持私有化的工具通常更符合数据边界严格的中大型组织,但部署自由度越高,企业承担的运维责任也越多。这不是单纯的优点,而是一项长期取舍。

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

八、合同跟踪软件上线的90天实施方法

1. 第1至15天:建立最小可用数据模型

不要一开始录入所有历史合同。先选取一个合同类型和一个业务部门,建立最小字段集。字段越少越容易上线,但必须覆盖后续决策所需的信息。

  • 基本信息:合同名称、编号、相对方、主体和合同类型。
  • 商业信息:金额、币种、付款条件、收入或成本归属。
  • 时间信息:生效日、到期日、续约日、通知截止日和验收日。
  • 责任信息:业务、法务、财务、履约和审批负责人。
  • 风险信息:自动续约、非标准条款、担保、违约、数据安全和服务水平。

2. 第16至30天:把条款转成任务和提醒

每份试点合同至少选择三项义务转为任务。任务要有完成标准、负责人、截止时间和证据要求。例如“完成培训”不是合格任务,“上传经双方确认的培训签到表和培训纪要”才是可验收任务。

提醒也不能只设置一个时间点。建议按风险配置提前180天、90天、60天和30天等多个窗口,并根据合同类型调整。例如金额较大的供应商合同,续约前可能需要重新询价;自动续约合同,则必须提前满足终止通知要求。

3. 第31至60天:连接业务系统

这一阶段应优先连接最影响合同结果的系统,而不是追求接口数量。销售合同通常先连接CRM和电子签署;采购合同通常先连接采购和财务;项目合同则先连接项目、工时、交付和验收系统。

每个接口都要写清楚触发条件、同步字段、失败处理和责任人。接口失败后如果没人处理,自动化只会制造更隐蔽的数据错误。

4. 第61至90天:用指标判断是否扩大范围

上线评估不应只看登录人数。更有价值的指标包括:合同字段完整率、到期提醒触达率、逾期任务关闭率、验收证据上传率、合同搜索耗时和续约决策提前量。

如果业务团队仍然把系统当作“法务录入工具”,就不要急于扩大范围。先找出阻力来自字段太复杂、流程太慢、权限不清,还是系统无法连接现有工作方式。

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

九、采购评估时必须现场验证的12个问题

1. 数据与文档问题

  • 能否识别合同、补充协议、附件之间的继承关系?
  • 扫描合同、图片合同和多语言合同的字段识别准确率如何?
  • 能否保留原始文件、修订版本、签署版本和归档版本?
  • 搜索结果是否能区分正文、附件、补充协议和历史版本?

2. 流程与履约问题

  • 一个合同能否绑定多个业务负责人和履约义务?
  • 关键日期是否支持按合同类型配置不同提醒规则?
  • 合同变更后,相关项目任务、付款节点和审批状态如何处理?
  • 逾期任务能否自动升级给上级或风险管理人员?

3. 安全与集成问题

  • 是否支持单点登录、组织架构同步和细粒度权限?
  • 是否支持私有化部署、备份恢复和审计日志导出?
  • 能否与CRM、ERP、电子签署、项目和财务系统集成?
  • 接口失败、字段冲突和重复数据由谁发现和修复?

我建议采购团队把这12个问题写成验收脚本,并要求每家供应商使用同一份脱敏合同完成演示。只听销售人员介绍功能,会放大产品优势;用统一场景进行横向测试,才能看到真实差异。

选择最佳合同跟踪管理软件:2026年8款热门工具深度分析

十、最终选择:不要买最强的工具,要买最能改变责任链的工具

1. 我的最终推荐顺序

如果企业以研发、实施和项目交付为中心,且合同风险集中在里程碑、验收、回款和变更,我会优先测试PingCode,并将合同与项目执行放在同一套试点中验证。

如果企业以法务流程为中心,合同请求、条款谈判和审批是主要瓶颈,我会优先比较Ironclad、Agiloft和DocuSign CLM,重点测试模板、审批、版本和签署后的数据连续性。

如果企业是全球采购或长期供应商管理场景,我会优先比较Icertis和Sirion,重点验证义务、服务水平、供应商绩效和跨实体治理,而不是只看合同搜索体验。

如果企业只是想在短期内消除共享盘和Excel混乱,则可以先评估Concord或ContractWorks等轻量方案。但必须提前确认未来是否需要审批、履约、集成和复杂报表,否则二次迁移成本可能高于首次采购节省的费用。

2. 选择时的四个取舍

  • 上线速度与治理深度:轻量工具更快,企业级平台更完整,但需要更多流程设计。
  • 灵活配置与长期可维护性:配置越自由,越需要管理员控制字段、状态和权限数量。
  • 全球能力与本地部署:跨国合规能力强的产品,不一定最适合数据边界严格的本地环境。
  • 合同管理与项目执行:法务流程强的工具不一定能管好交付任务,项目平台也不一定覆盖复杂法律治理。

3. 下一步应该怎么做

  1. 从过去12个月内发生过续约、验收、回款或变更问题的合同中选出30份。
  2. 按照合同对象、关键日期、履约义务、责任关系和证据记录建立测试清单。
  3. 邀请法务、业务、财务、项目和IT人员共同参与,不让单一部门代替全体用户决策。
  4. 要求每个候选工具完成同一套真实流程演示,并记录人工步骤、接口步骤和异常处理。
  5. 以90天试点结果决定是否扩大,而不是以供应商演示效果直接签长期合同。

我对2026年合同跟踪软件选型的核心判断只有一句话:合同管理的竞争重点,已经从“谁能保存合同”转向“谁能让组织提前采取行动”。如果你的合同与研发、交付和项目进度紧密相连,项目协同型平台往往比单独的文档型工具更接近真实风险;如果你的合同涉及全球合规、复杂条款和供应商义务,则应接受更高的实施成本,选择专业CLM或履约平台。

下一步不要先下载产品白皮书,也不要先比较首页上的功能数量。先拿出30份真实合同,找出其中最容易漏掉的三个节点,再让候选工具现场证明它能否发现、分派、提醒并留下证据。能完成这条闭环的工具,才有资格成为你的最佳合同跟踪管理软件。

常见问题解答(FAQ)

1. 选择合同跟踪管理软件时,8款热门工具应该如何筛选?

我最近在整理一批跨部门合同台账,发现供应商的演示环境几乎都能完成新增、审批和提醒,但真正使用时差异很大。我想知道,除了功能数量之外,应该用什么标准比较8款工具,才能避免被漂亮的产品演示误导?

我做合同软件选型时,不会先看功能清单,而是先拿一批真实合同做压力测试。测试样本通常包括框架协议、自动续约合同、分期付款合同、补充协议和带多个附件的采购合同,因为这几类合同最容易暴露软件的检索、提醒和权限问题。

我采用过一套100分评分表:合同字段与检索占25分,续约和付款提醒占20分,审批与版本管理占20分,权限和审计占15分,导入迁移占10分,实施成本占10分。功能数量再多,如果检索和提醒得分低,实际使用价值仍然有限。

评估对象检索与字段续约提醒权限审计迁移难度适合场景 平台A:偏项目协同中中中低合同数量较少、项目团队使用 平台B:偏合同台账高高中高中采购、销售和法务共同维护 平台C:偏流程审批中中高中审批链复杂、合规要求高 平台D:偏文档管理高低高高附件归档和版本控制优先 平台E:偏低代码配置高高中中高需要自定义字段和流程 平台F:偏财务协同中高高中付款节点和预算控制优先 平台G:偏企业协作中中中低希望快速上线的中小团队 平台H:偏大型企业管理高高高高多组织、多角色和本地部署 我的判断是,企业不应该直接追求“综合评分最高”的工具,而要先找出损失最大的环节。

如果过去最常见的问题是合同到期未续签,应把提醒规则、责任人继承和升级通知的权重提高;如果问题是审计时找不到历史版本,则版本链和操作日志比看板数量更重要。

建议用一份脱敏合同做现场演示,要求销售人员完成五个动作:查出某供应商全部合同、定位最终签署版本、设置提前90天和30天提醒、限制不同角色的查看范围、导出审计记录。任何一步需要人工解释或临时配置,都应计入后续实施成本。

2. 合同跟踪管理软件和普通项目管理工具有什么区别?

我以前用任务看板跟进合同,采购、法务和业务都能看到任务进度,但还是出现过合同已经到期、付款节点没人负责的情况。我不理解,明明任务都有截止日期,为什么项目管理工具仍然无法替代专门的合同跟踪能力?

两者最大的区别,不在于有没有“截止日期”,而在于截止日期背后的业务逻辑。项目任务通常只有一个负责人和一个完成状态;合同则可能同时存在生效日、交付日、验收日、付款日、续约日和终止通知期,而且这些日期之间还存在条件关系。

我在一次合同台账整理中发现,团队原本把“合同续签”建成单个任务,结果负责人休假后任务没有转交,系统也没有根据合同金额和供应商等级升级提醒。改成合同对象后,系统可以把续约提醒、付款节点、审批记录和附件版本绑定在同一条记录上,责任关系明显清晰。

比较维度普通项目管理工具合同跟踪管理软件 核心对象任务、里程碑、项目合同、条款、义务和事件 时间逻辑单一截止日期较常见支持多个日期和提前提醒 责任管理任务负责人为主甲方、乙方、审批人、经办人分别管理 文档能力附件随任务保存版本、签署件、补充协议形成关联链 风险识别关注任务延期关注自动续约、违约、付款和合规风险 审计要求通常记录任务变更需要完整记录字段、版本和操作历史 如果企业只有几十份短期合同,且合同风险主要体现为项目交付延期,普通项目管理工具可能已经够用。

但当合同数量超过300份,或者合同涉及自动续约、分期付款、服务级别协议和多方审批时,再用任务替代合同对象,往往会把风险隐藏在看板后面。我的建议是不要二选一,而是明确边界:项目工具负责“合同相关工作如何完成”,合同管理工具负责“合同本身处于什么状态、下一步有什么义务”。

两者最好通过编号、项目关联和付款节点互相连接,而不是把所有合同信息复制到任务描述里。

3. 合同跟踪管理软件最应该关注哪些权限、安全和部署能力?

我在比较产品时发现,很多演示都强调提醒、看板和报表,但对权限继承、离职账号、历史版本和导出审计讲得很少。合同里有价格、折扣和责任条款,我想知道选型时应该怎样验证安全能力,而不是只看一张安全认证清单?

合同系统的安全风险,通常不是“系统会不会被攻破”这么简单,而是内部人员是否能看到不该看的价格、是否能无痕修改关键字段,以及员工离职后是否仍然保留下载权限。实际选型中,我会把内部越权和审计缺失放在与外部攻击同等重要的位置。

我做过一次角色权限测试:分别使用业务经办人、部门负责人、法务、财务和管理员账号登录,检查五类数据,合同正文、金额字段、付款节点、审批记录和操作日志。最容易踩坑的是“能看合同就能下载附件”,以及管理员可以直接修改合同生效日期,却不会留下字段级变更记录。

测试项目最低可接受标准常见风险信号 组织权限支持按组织、部门、角色和数据范围控制只能按菜单控制,无法限制具体合同 字段权限金额、折扣和付款信息可单独隐藏所有能查看正文的人都能看到金额 版本管理保留上传、替换、审批和签署版本新文件覆盖旧文件,无法追溯 离职处理账号冻结后权限立即失效,记录完整保留只能删除账号,无法交接责任 导出控制导出需要授权并记录操作者、时间和范围任何成员都能批量导出全部合同 部署方式明确数据位置、备份策略和恢复目标只介绍云端可用性,不说明恢复机制 部署方式没有绝对优劣。

云端部署通常上线快、维护成本低,适合希望快速建立合同台账的团队;本地或私有化部署更适合对数据位置、网络隔离和系统集成有明确要求的企业,但实施、升级和备份责任会更多地落到企业自己身上。建议在采购合同中写清楚数据导出格式、服务终止后的数据返还、备份保留周期、故障恢复时间和安全事件通知时限。

不要只接受“符合行业安全标准”这类笼统表述,真正影响风险的是发生问题后谁负责、多久恢复、能否完整拿回数据。

4. 如何判断合同跟踪管理软件是否值得购买,怎样计算投入产出比?

我担心买软件后只是把Excel换成了另一个录入页面,团队仍然不愿意维护,最后既增加预算又没有减少风险。有没有一种比较现实的计算方法,可以判断软件到底节省了多少时间、避免了多少损失,以及什么时候不适合购买?

合同软件的回报不能只按“每人每月节省多少小时”计算,因为合同管理的主要价值往往来自避免一次高额损失。更可靠的算法是把收益拆成三部分:检索和录入效率、到期与付款风险减少、审计和协作成本下降。

以一个约500份有效合同的团队为例,我会先记录四周基线数据:每次查找合同平均耗时、每月漏掉的提醒数量、重复付款或错过折扣的金额、审计时补材料所需工时。假设平均查找时间从11分钟降到1分钟,每月查找180次,单月可节省30小时;如果再减少一次自动续约损失,收益通常会远高于节省的人工时间。

收益项目计算方式示例数据年度估算 检索效率减少分钟数×次数×人工成本10分钟×180次×80元/小时约28,800元 提醒自动化减少人工跟进工时×人工成本每月18小时×80元×12约17,280元 付款与折扣减少错误付款或损失的金额每年避免1次小额损失需按企业实际记录 审计协作减少补材料工时×参与人数×人工成本每年120小时×80元约9,600元 成本则不能只看软件订阅费,还要加入字段设计、历史数据清洗、权限配置、培训和后续维护。

很多项目第一年效果不佳,并不是软件功能不足,而是把十几年的旧Excel原样导入,导致重复合同、失效合同和缺失日期全部进入新系统。我的经验是,先做一个30天试点,比直接全员上线更稳妥。

试点只选一个合同类型和一个业务部门,至少导入50份真实合同,设定三个可量化目标:查找时间降到2分钟以内、关键日期完整率达到95%以上、提醒处理率达到90%以上。达不到目标时,先查数据和流程,不要急着扩大采购范围。如果企业每年只有几十份合同、合同期限短且没有自动续约条款,购买专门系统可能并不划算;

如果合同数量持续增长、涉及多部门协作或曾经发生过漏续、错付和审计补材料问题,软件的价值通常不只是效率工具,而是把依赖个人记忆的风险变成可追踪的流程。

读者评论

罗
罗泽宇

文章把“合同归档”和“合同跟踪”区分开,这一点很实用。我们以前只设置到期提醒,但验收、开票和变更记录分散在邮件和群聊里,真正出问题时很难追责。选型时确实应该演示义务、负责人和证据能否关联。

史
史予安

比较认同按合同复杂度而不是合同数量选工具。几百份标准采购合同可能并不难管理,反而是少量实施和长期服务合同,涉及里程碑、验收、质保和服务水平,才更需要项目任务与合同联动。

潘
潘清越

文中对不同类型工具的边界分析比较客观,没有简单按功能数量排名。企业如果刚开始数字化,先解决字段统一、责任人和提醒机制未必需要上复杂平台;但涉及跨区域合规、条款治理时,轻量工具可能很快遇到瓶颈。

文章包含AI辅助创作:选择最佳合同跟踪管理软件:2026年8款热门工具深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/87735

赞 (0)
飞飞飞飞
项目管理新趋势:2026年最受欢迎的8大可嵌套的任务管理系统盘点
上一篇 2026年9月15日 下午4:15
项目管理新趋势:2026年最受欢迎的5大周计划表管理软件
下一篇 2026年9月15日 下午4:15

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
