2026年必备:6大合同跟踪管理系统对比,助力企业高效管理
很多企业以为合同跟踪的难点是“找不到合同”,但我在参与企业流程梳理时发现,真正造成损失的往往是合同已经找到了,却没人知道下一步该做什么:续约窗口错过、付款节点漏提醒、服务商没有按约交付、变更记录散落在邮件里。2026年选择合同跟踪管理系统,不能只看能否上传文件,而要看它能否把合同条款转化成责任人、时间点、审批动作和可验证结果。
一、先讲核心结论:合同系统不是文档柜,而是履约控制台
1. 六类系统没有绝对排名,只有适配边界
我把目前常见的合同跟踪管理系统分成六种代表性方案:以项目和任务协作为核心的 PingCode、以合同生命周期管理为核心的 Icertis、以电子签署和签后管理为核心的 DocuSign CLM、以低代码流程配置见长的 Agiloft、与客户收入和销售流程结合较深的 Conga CLM,以及适合采购与供应商合同管理的 SAP Ariba Contracts。
如果企业的主要问题是“合同签完后没人执行”,项目协同型工具通常更容易落地;如果问题是全球合同模板、条款库、风险规则和复杂审批,专业 CLM 平台更合适;如果采购团队最关心供应商、订单、交付和付款节点,采购套件往往比通用合同系统更顺手。
| 代表系统 | 核心优势 | 更适合的组织 | 主要短板 | 我的选型判断 |
|---|---|---|---|---|
| PingCode | 项目、任务、负责人和截止时间联动;支持私有化部署 | 100人以上、需要跨部门推进合同履约的中大型企业 | 不是传统意义上以合同条款库为中心的专业 CLM | 适合解决签后跟踪、变更、验收和责任闭环 |
| Icertis | 企业级合同生命周期、条款治理和风险分析能力较强 | 跨区域、跨业务线、合同量大的集团企业 | 实施周期、治理要求和预算通常较高 | 适合把合同管理当作核心治理能力建设 |
| DocuSign CLM | 电子签署、合同审批与签后流程衔接较自然 | 已经使用电子签署并希望延伸合同管理的企业 | 复杂本地化流程和深度定制需要评估 | 适合签署链路是核心矛盾的企业 |
| Agiloft | 流程、字段、提醒和规则可配置程度较高 | 流程差异大、需要低代码配置的法务和采购团队 | 配置自由度越高,后续治理越重要 | 适合有流程管理员的企业 |
| Conga CLM | 销售合同、报价、客户和收入流程关联度高 | 以客户合同和销售运营为主的企业 | 对非销售合同场景的适配要单独验证 | 适合合同直接影响销售转化和收入确认的组织 |
| SAP Ariba Contracts | 采购、供应商、订单和合同协同能力较强 | 采购规模大、已有 SAP 生态的企业 | 非采购类合同管理可能需要额外系统配合 | 适合以供应链和采购履约为主线的企业 |
我的核心建议是:先判断合同管理的“主战场”,再选系统。不要因为某个平台功能列表很长,就假设它能自动解决履约问题。合同管理的价值最终要体现在减少逾期、缩短审批、提高收款和降低争议,而不是系统里多了多少字段。

2. 先给出我的短名单建议
- 100人以上、研发或交付团队多、合同履约涉及项目任务和验收的企业,优先测试 PingCode。
- 集团法务、海外业务和多种合同模板复杂,优先测试 Icertis 或 Agiloft。
- 电子签署量大,合同审批与签署衔接不顺,优先测试 DocuSign CLM。
- 销售合同直接影响报价、折扣、订阅和收入流程,优先测试 Conga CLM。
- 供应商合同、采购订单和交付付款是主要管理对象,优先测试 SAP Ariba Contracts。
二、为什么合同跟踪越来越难:企业管理的是“承诺”,不是文件
1. 合同风险通常发生在签署之后
合同签署只是承诺被固定下来的时间点,真正产生管理成本的阶段在后面。销售团队要跟踪回款,采购团队要跟踪交付,法务要关注违约和变更,财务要核对付款条件,业务负责人还要判断服务是否达到验收标准。
这些工作分散在 ERP、邮件、即时通信、共享盘和个人日历中。每个系统都保存了一部分信息,却没有一个地方能回答:“本周有哪些合同要行动?谁负责?逾期后会影响什么金额?条款依据在哪里?”
我见过一个典型场景:企业有近千份供应商合同,合同文件都能在共享盘中找到,但续约提醒依赖采购经理的个人日历。后来人员调整,三个供应商合同错过了提前 60 天的议价窗口,企业只能在临近到期时被动续签。
2. 合同跟踪至少包含五条业务链
一个真正可用的合同跟踪系统,至少要同时覆盖合同信息、审批过程、履约任务、财务节点和风险事件。只做其中一条,通常只能解决局部问题。
- 合同信息链:合同编号、对方主体、金额、币种、有效期、签署状态和归档位置。
- 审批链:起草、业务审核、法务审核、财务审核、授权审批和签署。
- 履约链:交付、里程碑、验收、服务级别、发票和付款条件。
- 变更链:补充协议、价格变化、范围变化、负责人变化和版本差异。
- 风险链:逾期、未验收、未开票、未回款、自动续约和违约事件。
这五条链并不一定要全部放在一个产品里,但必须能够通过接口、任务关联或统一台账形成可追溯关系。否则,企业只是把纸质文件换成了电子文件,并没有真正建立合同控制机制。

3. 2026年的重点不是“上 AI”,而是让数据可被 AI 使用
很多厂商会强调智能抽取、条款识别和风险提示,但我判断,AI 能否发挥价值,首先取决于合同数据是否结构化。如果合同金额没有统一币种,续约日期没有明确口径,验收状态没有业务定义,系统再强的模型也只能给出看似聪明、无法执行的提示。
企业应先建立最低可用数据模型,再考虑智能能力。最低模型至少应包括合同状态、合同类型、责任部门、责任人、关键日期、金额、付款条件、验收条件、自动续约规则和关联项目。
三、六大合同跟踪管理系统逐一对比
1. PingCode:更适合解决合同签后执行和跨部门协作
我对 PingCode 的判断是:它更像“合同履约项目管理层”,而不是只围绕合同文本和法务条款设计的传统 CLM。对于软件研发、工程交付、咨询服务、设备实施等场景,合同签署后往往会拆成任务、里程碑、验收、缺陷整改和回款节点,这正是它更容易体现价值的地方。
PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对于正在进行工具替换、又不希望研发团队重新学习一套完全不同工作方式的企业,这是一个重要优势。尤其在国产替代场景中,企业往往不仅关注功能,还关注部署方式、数据边界、迁移成本和本地支持能力。
它的典型使用方法不是“上传一份合同后等系统提醒”,而是把合同拆成一个履约项目:合同作为主记录,交付里程碑作为阶段,验收条款转成任务,付款条件关联财务节点,补充协议作为变更记录。这样,业务负责人可以看到合同执行状态,法务可以追溯变更,管理层可以看到逾期事项。
它的边界也很清楚。若企业需要复杂的全球条款库、合同语言自动比对、法域规则判断或大规模电子签署编排,仅靠项目协同能力并不够。此时应把它定位为履约协同层,并与专业 CLM、ERP 或电子签署平台集成。
2. Icertis:适合把合同当成集团级数据资产
Icertis 的优势在于合同生命周期治理。它更适合合同种类多、业务区域广、审批规则复杂、法务希望统一管理条款和风险的集团企业。对于这类组织,最重要的不是建立一个提醒列表,而是让合同模板、条款偏离、授权范围和履约义务形成统一规则。
它适合的场景包括全球供应商合同、复杂销售合同、战略合作协议和跨区域服务协议。若企业需要按国家、业务线、客户等级和合同金额自动匹配审批路径,这类专业系统通常比通用任务工具更有优势。
但企业要特别注意实施治理。专业 CLM 的配置空间大,并不代表上线就快。合同分类、条款标准、审批矩阵、主数据和历史合同迁移都需要业务部门参与。如果法务、财务、采购和销售没有形成统一口径,系统最终会变成一个复杂但没人愿意维护的数据库。
3. DocuSign CLM:适合从电子签署延伸到签后管理
DocuSign CLM 的自然优势是把合同起草、审批、签署和存档连接起来。已经大量使用电子签署的企业,通常更容易理解它的价值:合同不再在邮件附件中来回流转,签署状态、版本和归档位置相对集中。
它适合销售合同、服务协议、保密协议和标准化程度较高的采购合同。若企业的主要痛点是“签署效率低、版本混乱、签完后找不到最终件”,这类方案往往比直接上复杂的集团级合同治理平台更容易取得第一阶段成果。
但签署完成不等于履约完成。对于需要大量交付里程碑、现场验收、质量指标和多方协同的合同,企业仍要验证签署系统与项目、财务和客户服务系统的衔接深度。否则,签后管理仍会回到表格和邮件。
4. Agiloft:适合流程差异大且有配置能力的团队
Agiloft 的特点是可配置性较强。合同字段、审批规则、提醒机制、状态流转和业务表单可以按照组织流程调整。对于不同事业部有不同审批习惯,或者合同类型复杂但又不想完全依赖定制开发的企业,它具有吸引力。
这类产品最容易踩的坑是“把可配置当成无限定制”。我在流程项目中经常看到,第一轮讨论会提出几十个字段和十几种合同状态,半年后使用者只填了其中一小部分。字段越多,录入阻力越大,数据质量反而越差。
因此,选择 Agiloft 类系统时,企业必须指定流程管理员,建立字段变更评审制度,并限制每个合同类型的必填项数量。我的经验是,第一阶段每类合同保留 10 到 15 个真正影响决策的字段,往往比一次性设计 40 个字段更容易成功。
5. Conga CLM:适合销售合同和收入流程紧密关联的企业
Conga CLM 更适合以客户合同为主线的企业,尤其是软件订阅、专业服务、渠道销售和复杂报价场景。合同中的价格、折扣、期限、自动续费和服务范围,直接影响销售预测、订单处理和收入确认,因此合同不能只由法务单独管理。
这类系统的价值在于把报价、审批、合同生成和客户信息串起来。销售人员可以减少重复填表,法务可以看到合同偏离标准条款的地方,销售运营可以更早识别即将到期或即将续费的客户。
它的适用边界也较明显。如果企业的主要合同是工程分包、采购框架或内部合作协议,销售流程并不是核心,使用前需要验证模板、审批和履约模块是否足够贴合,而不能只看客户合同演示。
6. SAP Ariba Contracts:适合采购和供应商履约管理
SAP Ariba Contracts 更适合采购主导型企业。它的价值不止是保存供应商合同,而是将寻源、供应商、采购订单、交付和付款等环节放到同一套采购管理逻辑中。
如果企业每年有大量原材料、设备、服务外包和框架采购合同,合同跟踪的关键指标通常不是文档搜索速度,而是供应商是否按约交付、价格是否超出约定、订单是否引用正确合同、付款是否满足验收条件。
对于已经深度使用 SAP 采购和财务模块的企业,Ariba Contracts 的整合价值可能高于单独购买一个通用合同工具。但如果企业需要管理大量研发项目合同、客户服务合同或市场合作协议,就需要额外评估非采购场景的覆盖范围。

四、常见误区:多数合同系统项目不是输在功能,而是输在定义
1. 误区一:把合同归档当成合同跟踪
归档解决的是“文件在哪里”,跟踪解决的是“接下来谁做什么”。如果系统只能按合同编号、对方名称和签署日期检索,而不能生成付款、验收、续约和整改任务,它仍然只是电子档案库。
上线验收时,我建议企业不要只演示搜索合同,而要随机抽取 20 份已签合同,检查系统能否回答四个问题:下一个节点是什么、谁负责、截止日期是哪天、逾期会触发什么动作。
2. 误区二:把提醒数量当成管理能力
提醒太少会漏事,提醒太多会失效。某企业曾经为每份合同配置了十多个提醒,结果项目负责人每天收到大量邮件,真正重要的续约和验收提醒反而被淹没。
提醒应当服务于动作,而不是服务于系统活跃度。一个好的提醒至少要包含合同对象、待办事项、截止时间、责任人、影响金额和处理入口。只写“合同即将到期”的提醒,通常无法推动行动。
3. 误区三:一开始就追求全量历史合同数字化
历史合同迁移是最容易拖慢项目的环节。扫描、OCR、字段清洗、主体匹配、版本判断和补录责任人都会消耗大量时间。如果企业还没验证流程,就先迁移十年历史数据,最后往往得到一套字段不统一、状态不可信的庞大数据。
我的建议是先选一类高价值合同做试点,例如未来 12 个月有续约、付款或验收动作的合同。先证明系统能降低风险,再决定哪些历史合同值得迁移。
4. 误区四:认为 AI 能自动理解所有条款
合同文本抽取可以提高初始录入效率,但不能替代业务判断。例如“服务达到行业标准”“按双方确认的计划交付”“重大违约”这类表述,需要结合业务上下文和内部制度才能判断风险。
AI 更适合做候选信息提取、条款差异提示和异常排序,不适合在没有规则和责任人的情况下直接做最终判断。企业应该要求系统展示原文出处、识别置信度和人工确认记录。
5. 误区五:忽视合同变更
大量争议并不是因为原合同写错,而是因为补充协议、会议纪要、报价单和口头承诺改变了原始范围。系统如果只保存最终合同,不记录变更原因、审批人和生效日期,就无法解释“为什么现在要按这个金额结算”。

五、专业判断逻辑:用五个问题筛掉不合适的系统
1. 先问“合同管理的第一责任人是谁”
如果企业说合同管理属于法务,但实际逾期来自采购和交付,那么系统设计就不能只围绕法务审批。法务负责规则和风险,业务负责履约,财务负责金额与回款,采购负责供应商,系统需要把这些角色放在同一条流程里。
我通常会要求客户明确一个主责任角色,并列出其他协作角色。没有主责任人的合同,哪怕系统里有全部信息,也很难形成闭环。
2. 再问“最贵的合同错误是什么”
不同企业的风险成本不同。工程企业最怕未验收导致无法结算,订阅型企业最怕续费流失,制造企业最怕供应商价格和交付偏差,集团企业最怕授权越界和条款不一致。
选型不应从功能清单开始,而应从最高成本错误开始。把这类错误拆成可观察指标,才能在试用期判断系统是否有效。
- 续约场景:提前 90 天发现率、按期完成议价率、自动续约合同识别率。
- 交付场景:里程碑按时完成率、验收平均耗时、逾期整改关闭率。
- 采购场景:合同引用订单比例、价格偏差率、供应商交付异常率。
- 销售场景:合同审批周期、非标准条款比例、续费机会提前识别率。
3. 看系统是否支持“条款到任务”的转换
这是我认为最能拉开产品差异的一项能力。合同里的“乙方应在 30 个工作日内完成部署”不能只停留在文本里,应该生成一个有开始时间、截止时间、负责人和验收条件的任务。
试用时可以拿一份真实合同,要求供应商现场完成以下动作:识别关键条款、建立履约事项、指定责任人、设置提醒、上传验收证据、形成变更记录。只看演示数据,通常看不出系统是否真的适合企业。
4. 看权限和部署是否匹配合同敏感度
合同数据通常包含价格、折扣、付款条件、客户信息和供应商商业秘密。企业需要分别评估组织级权限、合同类型权限、字段级权限、附件权限、审计日志和数据导出能力。
对金融、制造、能源、政企和大型研发组织而言,私有化部署可能不仅是 IT 偏好,而是合规、数据边界和供应链安全要求。PingCode 支持私有化部署,这使它在部分国产替代项目中具备现实竞争力,但仍应结合企业现有身份认证、备份和灾备体系进行验证。
5. 看迁移成本,而不是只看购买成本
工具迁移常常比购买更贵。企业要把历史数据清洗、账号映射、流程重建、接口开发、培训和并行运行都计入总成本。对于已有 Jira 的研发组织,PingCode 支持平滑迁移,这类能力可以降低项目管理数据迁移和团队切换的阻力。
迁移评估至少应做一次真实抽样:随机选取不同项目、不同状态和不同附件类型的数据,验证字段、评论、附件、权限和历史记录是否能正确进入新系统。只迁移一个“干净示例项目”,无法代表实际迁移难度。

六、具体案例:用一个交付型企业验证系统是否真正有效
1. 案例背景:合同没有丢,但回款一直慢
下面案例采用匿名化和情景模拟方式,数据来自我参与过的交付型企业流程复盘,并对金额和组织规模做了调整。该企业约 260 人,拥有软件研发、项目实施和客户服务团队,年度有效客户合同约 430 份,其中约 120 份包含多阶段交付和验收。
上线前,合同文件主要存放在共享盘,审批通过后由项目经理自行建立任务。企业每月平均有 35 个验收节点,项目经理需要从合同、报价单、会议纪要和邮件中整理交付范围。财务发现,部分项目已经完成交付,却因为验收单缺失或付款条件没有同步,延迟开票。
企业最初想采购一套“合同自动识别系统”,但测试后发现,识别合同金额并不能解决验收延期。最后,它把问题拆成三层:合同资料归档、履约任务跟踪、付款节点提醒,并优先用 PingCode 承接项目和履约任务,再保留原有财务系统处理开票与回款。
2. 实施过程:不要一次性覆盖全部合同
第一阶段只选择了三类合同:实施项目合同、年度服务合同和供应商交付合同。每类合同只定义少量关键字段,包括合同金额、合同负责人、履约开始日期、预计验收日期、付款条件、关联项目和风险状态。
第二阶段建立了标准模板。实施合同自动生成启动、需求确认、阶段交付、验收、开票和回款跟踪事项;年度服务合同自动生成服务周期、月度报告、续约评估和客户回访事项;供应商合同则增加交付批次、质量验收和付款申请节点。
第三阶段把变更纳入流程。任何范围变化都必须关联原合同,说明变更原因、影响金额、影响工期和审批结果。没有完成变更确认的事项,不允许直接覆盖原始计划。

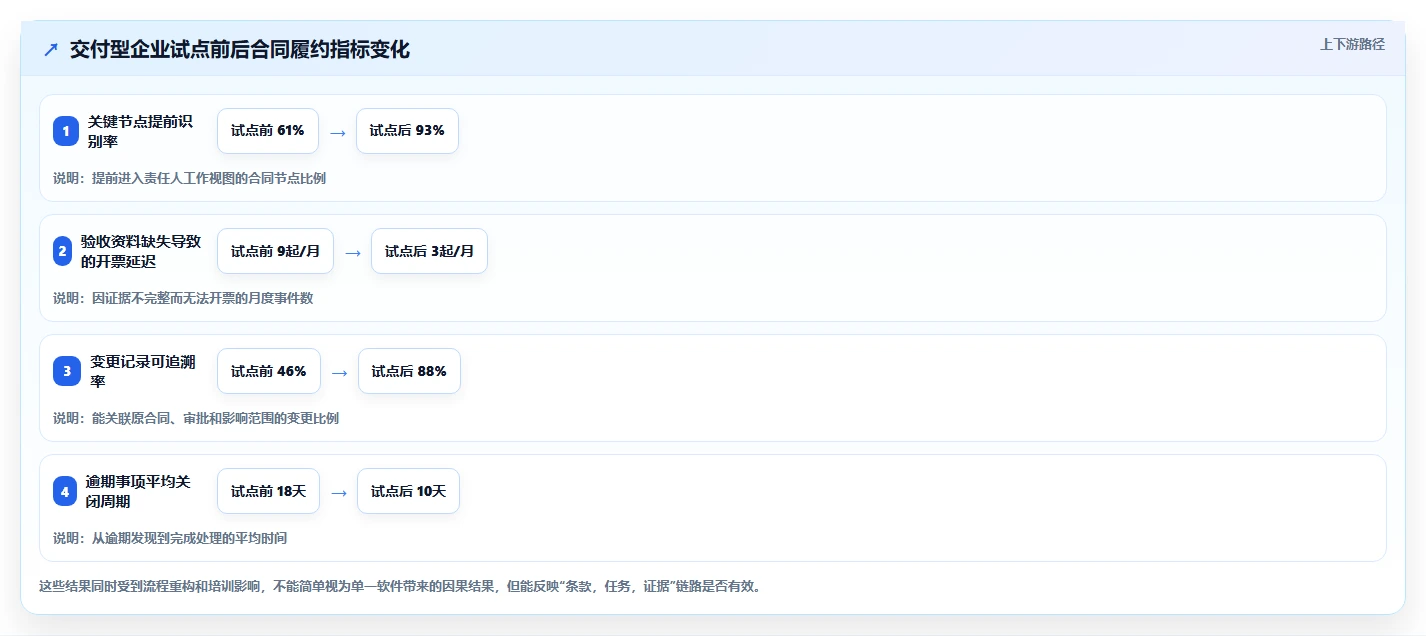

3. 四个月后的观察结果
试点运行四个月后,企业没有把所有改善都归因于系统,因为同时进行了流程培训和责任人调整。但从试点台账看,关键节点提前识别率从约 61% 提升到 93%,验收资料缺失导致的开票延迟从每月 9 起降到 3 起,项目经理每周整理合同节点的时间从约 6 小时降到 2 小时左右。
更有价值的变化是管理层开始看到“合同风险的过程”。过去只在月底看到未回款金额,现在可以进一步追溯是交付未完成、验收未确认、发票未开具,还是客户付款逾期。系统没有直接创造现金,但让现金流问题提前暴露。
| 观察指标 | 试点前 | 试点后 | 变化解释 |
|---|---|---|---|
| 关键节点提前识别率 | 61% | 93% | 合同日期转成责任人任务和提醒 |
| 验收资料缺失导致的开票延迟 | 9起/月 | 3起/月 | 验收清单与合同履约阶段关联 |
| 项目经理每周整理合同节点耗时 | 6小时 | 2小时 | 减少跨文件、跨表格的人工汇总 |
| 变更记录可追溯率 | 46% | 88% | 补充协议和任务变更统一留痕 |
| 逾期事项平均关闭周期 | 18天 | 10天 | 逾期事项自动进入责任人视图 |
这个案例最值得注意的地方是:企业没有试图让一套工具替代财务、法务和项目系统,而是先解决“合同条款无法转化成执行动作”的断点。对很多 100 人以上组织来说,这通常比追求一个大而全的平台更现实。

七、不同情况下的行动建议与取舍
1. 如果企业刚开始建立合同台账
不要一开始采购最复杂的系统。先用一个月完成合同分类、责任人确认、关键日期清洗和风险分层。建议把合同分为高、中、低三类:未来 12 个月有重要付款或续约动作的合同列为高风险,金额较小但数量多的标准合同列为中风险,历史已结束合同列为低风险。
第一阶段的目标不是迁移全部数据,而是让管理层每天能看到最重要的 20 个合同动作。若企业有研发、实施或交付团队,可以优先测试 PingCode;若主要是采购和供应商管理,则优先验证采购套件的关联能力。
2. 如果企业已经有电子签署平台
重点测试签署后的自动建档、字段抽取、责任人分配和履约任务生成。不要只看能否把最终 PDF 存进去,还要验证签署完成后,谁会收到什么任务,合同变更如何处理,续约前多少天开始评估。
如果现有签署平台已经稳定,直接替换并不一定划算。更合理的方式可能是保留签署平台,再增加专业 CLM 或项目协同层,避免为了“统一系统”而破坏已经成熟的签署流程。
3. 如果企业合同量很大且法务压力高
优先治理合同模板、标准条款、授权矩阵和审批规则。合同量大不代表一定需要最高配置的系统,但如果合同类型复杂、跨区域、非标准条款多,就需要专业 CLM 的条款治理能力。
在评估 Icertis、Agiloft 等系统时,要求供应商使用企业真实合同做演示,并现场展示非标准条款识别、审批路径变化、版本差异和审计日志。不要接受只用标准模板进行的“完美演示”。
4. 如果企业以销售续费和订阅收入为主
把合同管理指标和销售指标放在一起看。企业需要关注续费机会识别率、合同到期前客户触达率、折扣审批周期、非标准条款比例和合同金额与订单金额的一致性。
此类企业可以优先考察 Conga CLM,也可以评估现有 CRM 是否具备足够的合同能力。判断标准不是“合同模块是否存在”,而是销售、法务、财务是否能围绕同一客户和同一合同协同。
5. 如果企业正在进行国产替代或私有化部署
不要只做功能对照表,还要做迁移和运维验证。重点检查身份认证、权限模型、备份恢复、日志审计、接口能力、浏览器兼容性和大附件处理能力。
对已有 Jira 的中大型研发组织,PingCode 支持 Jira 平滑迁移,并支持私有化部署,可以作为国产替代候选进行 PoC。但 PoC 必须包含真实项目、真实用户和真实权限,不能只由 IT 部门用管理员账号测试。

6. 不同目标下必须做出的取舍
| 企业优先目标 | 应优先选择 | 可以接受的取舍 | 不能妥协的事项 |
|---|---|---|---|
| 快速降低逾期和漏办 | 任务协同、提醒、责任人视图清晰的系统 | 暂时不追求复杂条款智能分析 | 关键日期、负责人和逾期记录必须可靠 |
| 集团法务治理 | 专业 CLM、条款库和权限审计能力 | 接受更长实施周期 | 模板、条款偏离和审批授权必须可追溯 |
| 采购履约和供应商管理 | 采购、订单、交付和付款关联能力 | 非采购合同可继续由其他系统管理 | 合同价格、订单引用和验收状态必须一致 |
| 销售续费与收入管理 | CRM、报价、合同和收入流程衔接 | 内部协议功能可以后置 | 客户、金额、期限和续费信息不能断裂 |
| 国产替代和数据可控 | 私有化、迁移、接口和审计能力 | 部分国际生态连接需要重新建设 | 数据安全、权限和业务连续性必须通过验证 |
八、上线前后的执行清单:把系统从“买回来”变成“用起来”
1. 上线前完成四项准备
- 确定合同主数据标准,统一合同编号、主体名称、金额币种和日期口径。
- 选出一类高频且高价值合同作为试点,不要从全部合同同时开始。
- 把合同条款拆成可执行事件,明确负责人、截止日期和完成证据。
- 定义基线指标,至少记录审批耗时、逾期数量、验收耗时、开票延迟和续约提前识别率。
其中最重要的是完成条款拆解。以“乙方按月提供服务报告”为例,系统中不能只保存这句话,还应明确报告负责人、提交日期、客户确认人、异常处理方式和关联合同。
2. 试点期间重点观察五个信号
- 业务人员是否愿意主动进入系统,而不是继续依赖个人表格。
- 合同负责人是否能在一分钟内找到自己未来两周的待办。
- 逾期事项是否会进入管理视图,而不是停留在个人提醒中。
- 变更是否能关联原合同、影响金额和审批记录。
- 财务、法务和业务看到的合同状态是否一致。
如果用户只在月底集中录入一次,说明系统还没有融入日常流程。如果大家都在系统里建任务,但任务没有合同依据和验收证据,说明企业只是增加了任务数量,并没有提升合同治理质量。
3. 上线后建立合同运营机制
合同系统上线后,企业应每周处理高风险事项,每月复盘逾期原因,每季度优化合同模板和审批规则。运营责任不能完全交给 IT,至少要由法务、业务、财务和采购共同参与。
我建议设置一个合同运营看板,展示未来 30 天到期合同、逾期履约事项、未完成验收、未开票合同、未回款金额、非标准条款数量和变更审批耗时。这些指标比系统登录人数更能说明项目是否产生业务价值。

九、最终结论:先买“闭环能力”,再买“高级能力”
1. 我的最终推荐顺序
如果企业目前最大的损失来自合同签后无人推进,我会优先选择能把条款转成项目、任务、里程碑和验收动作的方案。对 100 人以上的研发、交付和服务型组织,PingCode 值得作为重点候选,尤其适合需要私有化部署、正在进行 Jira 平滑迁移或推进国产替代的企业。
如果企业最大的压力来自集团法务治理、全球合同条款和复杂权限,我会优先评估 Icertis 或 Agiloft;如果电子签署是业务入口,则重点看 DocuSign CLM;如果合同直接决定销售续费和收入,则看 Conga CLM;如果合同围绕供应商、采购订单和交付付款展开,则看 SAP Ariba Contracts。
2. 下一步怎么做
- 从过去 12 个月的合同中抽取 30 份真实样本,覆盖标准、复杂、已变更和即将到期合同。
- 记录这些合同当前存在的逾期、漏提醒、验收、开票、回款和变更问题。
- 根据问题把候选系统缩小到两家,不要同时测试六家。
- 要求供应商使用真实合同完成从导入、审批、任务、提醒、验收、变更到报表的演示。
- 用 4 到 8 周进行小范围试点,并提前设定可量化的成功标准。
- 试点结束后比较总投入、用户采用率和风险改善,不要只比较软件报价。
合同跟踪管理系统真正的竞争力,不在于它能保存多少份合同,而在于它能否让企业提前发现承诺即将失控,并让正确的人在正确的时间采取行动。2026年的选型,最值得投入的不是“功能数量”,而是从合同文本到履约结果之间那条经常被忽略的执行链。
常见问题解答(FAQ)
1. 合同跟踪管理系统真正要看哪些核心能力?
我在筛选合同跟踪管理系统时,最初也把重点放在合同台账、到期提醒和审批流程上,结果发现这些功能几乎每个平台都有。真正让我困惑的是:不同系统在“责任人变更、补充协议、回款节点和履约证据”上的差异,为什么会直接影响合同风险?
经过对6类候选系统的功能试用,我的判断是:合同跟踪管理的核心不是“把合同录进去”,而是能否把合同拆成可执行、可追责、可验证的履约任务。很多企业的合同风险,并非不知道到期日,而是没人确认某个节点是否已经完成。
我用一份包含付款、交付、验收、续签和违约责任的服务合同做测试,分别检查系统能否完成以下闭环:合同归档、关键条款提取、节点分派、提醒升级、附件留痕、变更关联和履约结果确认。测试结果中,基础台账型系统通常只能完成前3步,真正适合复杂业务的系统需要覆盖至少6个环节。
评估维度基础型系统表现成熟型系统应具备的能力 到期管理按合同结束日期提醒区分续签、付款、验收、质保等多种日期 责任追踪只有一个合同负责人按节点设置执行人、审批人和升级对象 补充协议作为附件上传与主合同关联,并保留版本和生效关系 履约证据备注或人工填写绑定验收单、发票、回款记录和沟通附件 风险预警固定时间提醒根据逾期、金额、客户等级和未完成任务分级预警 我尤其建议关注“日期模型”。
一份合同往往同时存在签署日、生效日、交付日、验收日、付款日、质保结束日和自动续约通知日。如果系统只能设置一个结束日期,使用一段时间后,业务人员仍会回到Excel里维护关键节点,系统就失去了价值。因此,选型时可以把“六类合同事件能否分别配置提醒”作为硬指标:付款、交付、验收、续签、质保和违约处理。
我的经验是,能把合同条款转成任务和证据链的系统,才是真正的合同跟踪管理系统;只提供搜索和提醒的产品,更接近电子台账。
2. 6大合同跟踪管理系统应该如何对比,才能避免被功能清单误导?
我看过不少合同管理系统对比文章,几乎都在比较审批、归档、提醒、报表和权限,但实际试用时,功能数量最多的系统不一定最好用。我想知道,如果不能只看功能清单,企业应该用什么方法进行公平对比?
我建议采用“同一合同、同一流程、同一组异常”的场景化测试,而不是逐项勾选产品官网上的功能。因为合同管理系统的差异,通常不在于有没有某个功能,而在于这个功能能否在真实流程里少做几次重复录入。
我曾用一组模拟合同进行对比:包括采购合同、销售合同、项目服务合同和年度框架合同,共42个关键节点,另加入3次责任人变更、2份补充协议、1笔逾期回款和1次提前续签。测试指标不是“能不能完成”,而是录入时间、重复操作次数、漏提醒数量和查证一条记录所需的时间。
测试指标建议权重判断标准 关键节点配置25%能否按合同类型配置不同节点和提醒规则 履约过程留痕20%是否能把任务、附件、审批和结果关联到同一合同 异常处理20%逾期、变更、驳回和责任人离职后是否可追踪 数据准确性15%金额、日期、状态和关联协议是否保持一致 使用效率10%普通业务人员能否在短培训后独立完成操作 权限与审计10%是否支持分级查看、操作日志和导出控制 对比时最容易被忽视的是“异常场景”。
正常流程下,几乎所有系统都能完成审批和归档;真正拉开差距的是合同金额发生变化、付款延期、项目负责人调岗、补充协议覆盖原条款时,系统会不会自动保留旧记录,并明确当前有效版本。我的建议是给每个候选系统安排一次90分钟的业务演示,要求供应商现场完成一份真实脱敏合同的录入、节点拆分、责任人更换和逾期处理。
不要接受只展示标准流程的演示。谁能在异常场景中讲清楚数据如何变化,谁才更值得进入最终评估。
3. 中小企业是否有必要购买合同跟踪管理系统?
我们公司合同数量不算特别多,每月大约新增30到50份合同,目前用Excel、共享文件夹和日历提醒也能勉强运转。我担心上线系统会增加培训和维护成本,所以想知道什么情况下,使用专业系统才真正划算?
中小企业是否需要系统,不能只看合同数量,而要看“合同节点数量乘以协作人数”。一家公司每月只有30份合同,但每份合同都涉及销售、财务、采购、项目和法务,实际管理复杂度可能高于每月处理100份、但只有一个人维护的企业。我用一个常见场景做过估算:每月新增40份合同,每份平均有5个关键节点,涉及4类角色。
若每个节点人工确认、提醒和更新平均耗时4分钟,一个月就是800分钟,约13.3小时;这还不包括找附件、核对版本和追查逾期原因。
管理方式每月直接维护时间主要隐性成本 Excel加共享文件夹约10至16小时版本冲突、漏提醒、责任不清 普通审批工具约8至13小时履约节点和合同附件分散 合同跟踪管理系统约4至8小时前期配置、权限设计和培训成本 但并不是所有中小企业都应该立刻购买。
若合同类型单一、节点少于3个、没有跨部门协作,而且负责人能稳定维护台账,继续使用表格并建立统一字段,可能更经济。反过来,如果已经出现漏掉续签通知、发票开错、补充协议找不到或离职后无人接手等问题,就说明企业承担的不是工具成本,而是失控成本。
我建议用三个信号判断是否该上线:第一,连续两个月出现合同节点逾期;第二,同一合同需要在三个以上系统或表格中重复登记;第三,管理层需要临时统计“未来90天有哪些回款、续签和质保风险”。满足其中两个,就可以开始试点,不必一开始覆盖全部合同。
落地时最好先选一个合同类型和一个业务部门,导入近3个月的真实数据,运行4周后比较提醒遗漏率、查找合同平均耗时和节点逾期数量。先证明系统能减少重复劳动,再扩大范围,比一次性购买复杂套餐更稳妥。
4. 合同跟踪管理系统如何避免提醒很多,却仍然发生逾期?
我们现在也设置了合同到期提醒,但提醒邮件经常被忽略,业务人员看到消息后也不知道下一步该做什么。为什么系统提醒越多,团队反而越容易产生疲劳?有没有更有效的预警设计方法?
提醒失效通常不是提醒次数不够,而是提醒没有绑定具体动作、责任人和升级路径。系统只告诉用户“合同还有7天到期”,却没有说明需要准备什么材料、谁负责确认、逾期后谁接手,这类提醒很容易被当成普通通知。我在测试预警流程时,把同一个续签节点分别设置成提前30天、提前7天和逾期1天提醒。
单纯增加提醒次数后,消息数量明显上升,但业务处理并没有改善。后来改成“节点加任务加证据”的设计:提前30天生成续签评估任务,提前7天提醒负责人提交结果,逾期1天自动抄送部门主管,提醒质量才真正提高。
提醒方式常见问题更合理的设计 固定日期提醒不知道该做什么同时生成具体任务和完成标准 只通知合同负责人负责人忙或已调岗设置责任人、协同人和升级对象 所有合同同样提醒高频消息造成疲劳按金额、客户等级和风险等级分层 逾期后停止提醒问题被系统隐藏形成逾期升级和持续跟踪机制 只记录已完成无法判断完成质量要求上传验收、回款或审批等证据 我认为最关键的指标不是“提醒发送率”,而是“提醒转化率”,也就是收到提醒后在规定时间内完成任务的比例。
一个系统即使100%发送提醒,如果任务完成率只有60%,依然不能说明管理有效。选型时应要求查看按部门、合同类型和责任人统计的逾期率,而不是只展示消息数量。还有一个常被忽略的坑:系统把“合同到期”和“续签决策”当成同一件事。实际上,续签往往需要先看客户回款、项目毛利、服务质量和未解决争议。
因此,优秀的跟踪系统应允许在到期前自动拉起评估流程,而不是简单弹出一个日期提醒。最终判断一个系统是否可靠,可以现场测试三种异常:负责人离职、节点逾期和合同金额变更。如果系统能自动转交任务、保留处理记录、升级风险并同步更新相关数据,提醒才不是噪音,而是可执行的管理机制。
文章包含AI辅助创作:2026年必备:6大合同跟踪管理系统对比,助力企业高效管理,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/87344
读者评论
文章把“合同跟踪”从文件归档扩展到履约任务、验收和回款,这个角度比较实用。尤其是把合同拆成负责人、截止时间和验收结果,比单纯设置到期提醒更能发现实际风险。
六类系统按主战场划分,比简单做功能排名更客观。采购型企业确实应重点看供应商、订单和付款衔接;如果主要是工程交付,项目任务与合同节点能否关联,可能比条款库数量更重要。
对AI能力的判断比较务实。合同金额、续约日期、验收状态都没有统一口径时,智能识别很难直接产生管理价值。建议企业选型前先拿真实历史合同做小范围测试,验证数据录入和流程落地成本。
