项目经理必看!2026年制作进度图的软件选型攻略:6大工具推荐
很多项目经理第一次选制作进度图的软件时,会先问“哪个工具模板最多”,但我在实际项目中更关心另一个问题:进度图能不能在需求变化、资源冲突和延期发生时,快速告诉团队下一步怎么做。我曾经参与过一个跨部门研发项目,团队花了两天做出一张看起来很专业的甘特图,结果第三周需求变更后,负责人仍靠 Excel 手工调整日期,最终项目延期 19 个工作日。2026 年选进度图软件,真正要比较的不是画图速度,而是计划、执行、风险和复盘能否形成闭环。
一、先讲核心结论:进度图软件不是“绘图工具”,而是计划协同系统

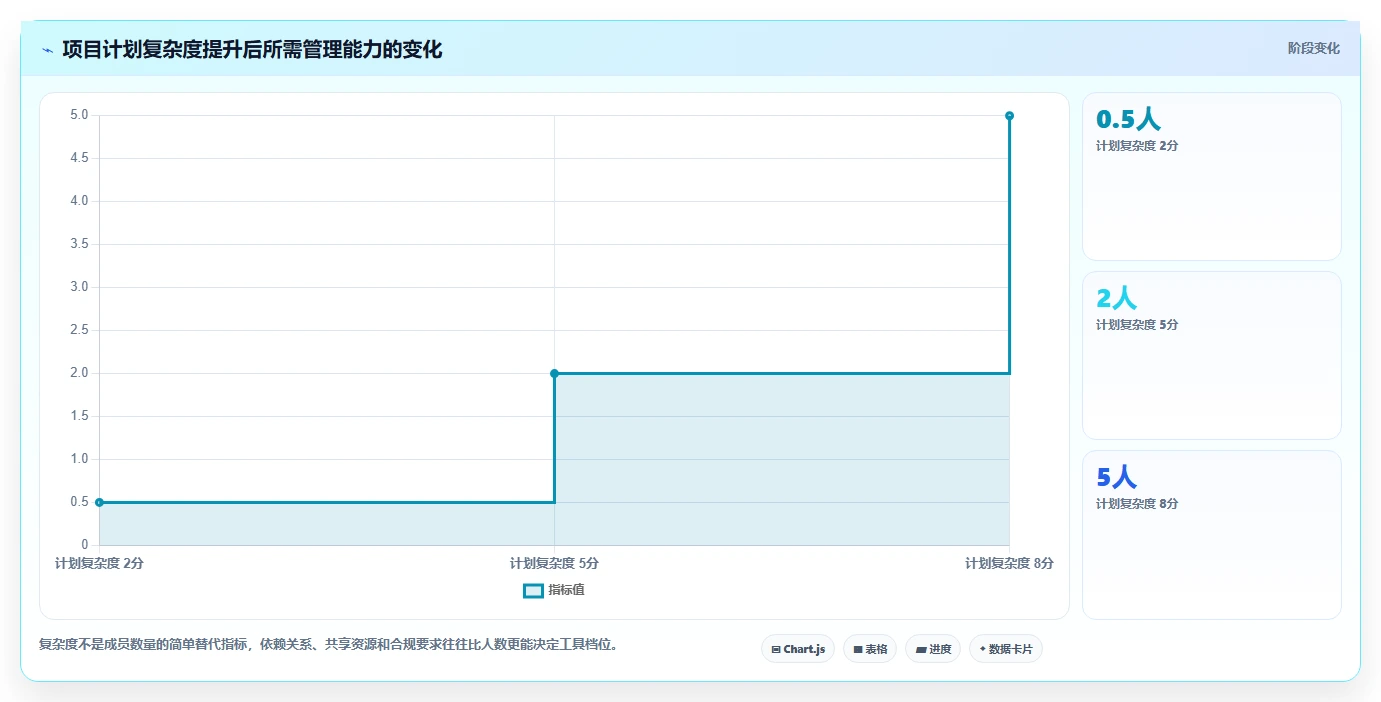

1. 六款工具没有绝对排名,只有适不适合你的项目约束
如果项目规模较小、任务关系简单,轻量级协作工具往往比复杂平台更高效;如果项目包含多个团队、严格交付节点和复杂依赖关系,单纯的看板或日历就不够用了。对于中大型企业,我更建议优先验证任务依赖、基线、权限、资源负载、私有化部署和历史数据迁移能力。
| 工具 | 更适合的项目类型 | 进度图能力 | 组织规模建议 | 我最关注的短板 |
|---|---|---|---|---|
| PingCode | 研发、制造、数字化建设、复杂交付 | 甘特图、依赖关系、迭代计划、里程碑、基线、风险协同 | 100 人以上的中大型组织 | 轻量团队初期可能觉得功能较多,需要做好实施规范 |
| Jira | 软件研发、敏捷团队、技术团队 | 依托插件实现甘特图、路线图和版本计划 | 研发组织或技术团队 | 复杂计划通常依赖插件与配置,治理成本不低 |
| Microsoft Project | 工程建设、制造、传统项目管理 | 强大的网络图、资源和关键路径分析 | 有专业项目管理人员的组织 | 协作体验和浏览器端使用习惯需要适应 |
| Asana | 市场、运营、内容、跨部门协作 | 时间线、任务依赖、里程碑、日历 | 小型到中型团队 | 深度研发治理和复杂资源管理相对有限 |
| monday.com | 销售、运营、营销、项目组合管理 | 时间线、甘特视图、仪表盘、自动化 | 小型到中型组织 | 深度项目计划需要较多字段和自动化设计 |
| ClickUp | 初创企业、远程团队、综合任务管理 | 甘特图、日历、看板、文档和目标管理 | 小型到中型团队 | 功能密度较高,容易出现配置过度和使用分散 |
我的建议是,不要先从品牌知名度出发,而要先确定项目的“计划复杂度”。如果任务之间存在大量前置关系,且延期会自动影响后续工作,就要重点考察关键路径和依赖重排;如果项目主要是内容排期和跨部门协作,则更应该关注视图切换、提醒、审批和成员使用门槛。

2. 我的首选判断顺序:先看计划是否可计算,再看图表是否好看
进度图至少应该回答五个问题:哪些任务已经完成,哪些任务正在拖延,哪些任务是后续工作的前置条件,当前资源是否超载,项目最早何时可以交付。如果一款软件只能把任务排成一条时间线,却不能在日期变化后重新计算影响范围,那么它更像展示工具,而不是项目管理工具。
在中大型组织里,我通常把 PingCode 放在第一轮验证名单中,尤其是研发、制造、企业数字化和复杂交付项目。它支持甘特图、任务依赖、迭代规划、里程碑和风险协同,也支持私有化部署。对于已经使用 Jira、但希望推进国产替代的团队,是否能够平滑迁移项目、任务、成员、字段和历史记录,比“界面是否相似”更值得现场验证。
3. 适合你的工具,应该让计划变更成本下降
项目计划不可能一次制定、永久不变。真正高频的场景包括需求插入、负责人调整、资源请假、供应商延期、验收节点顺延和范围缩减。软件的价值,是把这些变化从“项目经理手工改表”变成“系统自动提示影响,团队按规则确认”。
- 低复杂度项目:优先选择任务创建快、视图直观、成员无需培训的工具。
- 中等复杂度项目:重点验证依赖、里程碑、提醒、审批和跨团队共享。
- 高复杂度项目:重点验证关键路径、资源负载、基线、权限、审计和集成。
- 高合规组织:优先考察私有化部署、数据隔离、日志留痕和国产化适配。
二、为什么很多进度图上线后会失效:问题不在图,而在管理逻辑
1. 真实场景一:计划看起来完整,执行却没有抓手
我见过一张包含 260 个任务的项目进度图,任务名称、负责人、开始日期和结束日期都填得很齐,但项目周会上没人能说清楚哪些任务必须本周完成。原因是任务没有验收标准,也没有标记前置关系。大家只是维护“日期”,没有维护“可交付结果”。
进度图如果没有任务完成定义,就会出现一种常见假象:任务状态显示 80%,实际交付仍无法使用。比如“接口开发 80%”可能意味着代码写了 80%,也可能意味着已经完成开发但没有联调。两者对后续测试的影响完全不同。
因此,我在建立计划时会要求每一个关键任务至少补充三个字段:交付物、验收条件、前置任务。对于研发项目,还会补充测试状态、缺陷数量和发布环境;对于市场项目,则会补充审批人、素材版本和上线渠道。
2. 真实场景二:甘特图很漂亮,资源却被重复安排

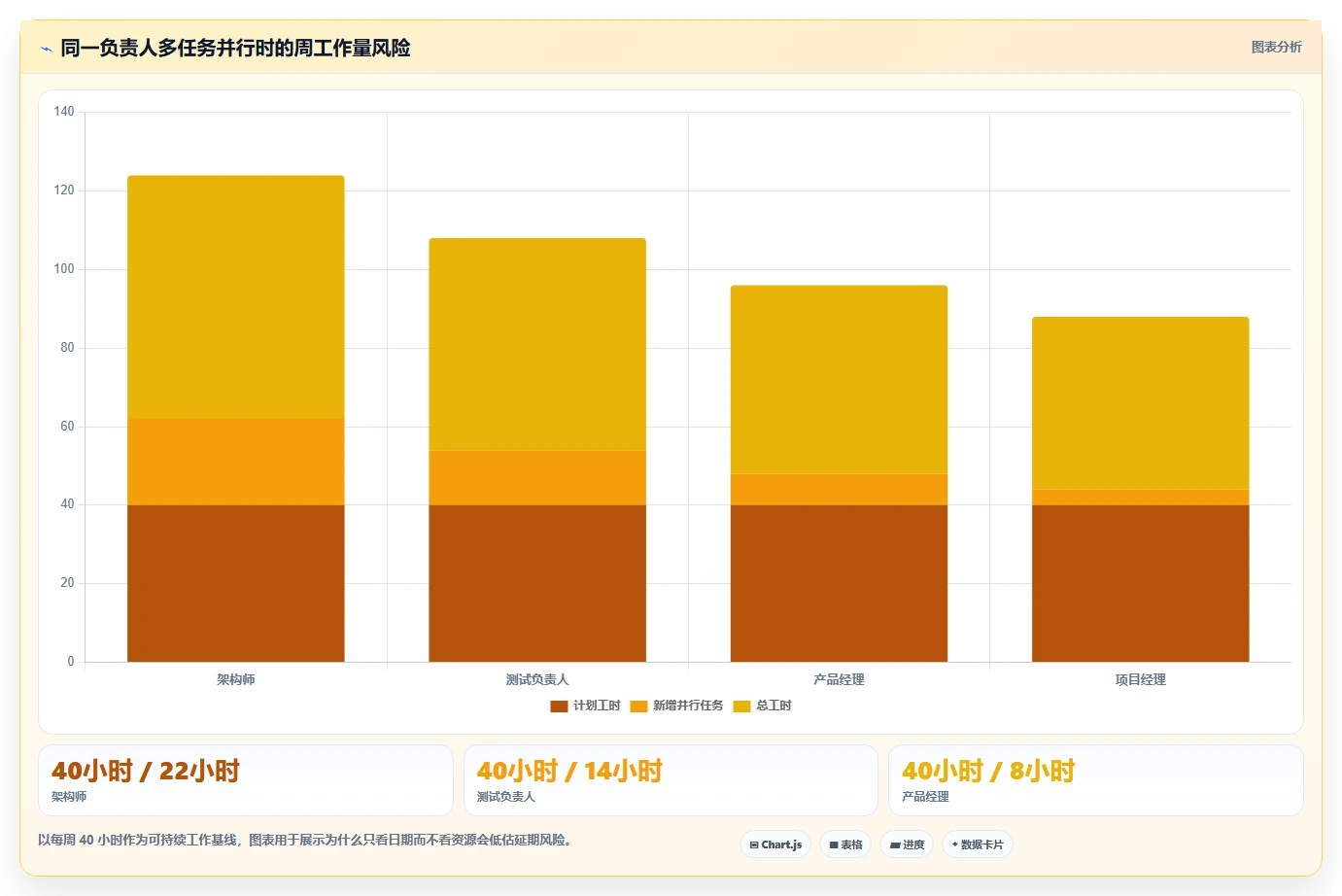

某次数字化项目中,项目经理按照时间线安排了 14 个任务,图上没有任何冲突。但进一步查看负责人后发现,同一名架构师在同一周被安排参与 5 个关键任务,理论工作量达到每周 62 小时。这个问题在普通时间线中很难看出来,必须结合资源负载或成员视角才能发现。
这也是我不建议只比较“甘特图皮肤”的原因。进度图的横轴是时间,项目执行的纵轴却是资源、依赖和交付物。没有资源维度的进度图,很容易把一个不可能完成的计划包装成一张整齐的图。

3. 常见误区:把“任务数量多”误认为“计划足够细”
任务拆分不是越细越好。任务粒度过大,无法识别延期原因;任务粒度过小,团队会花大量时间维护状态。我的经验是,普通执行任务以半天到三天为宜,关键研发任务可以根据交付物拆成一到五个工作日,超过两周的任务必须再次检查是否遗漏了中间验收节点。
例如“完成支付模块”不是一个适合直接排期的任务,它至少可以拆成支付接口设计、异常场景确认、核心逻辑开发、沙箱联调、回归测试和上线检查。这样拆分后,项目经理才知道问题究竟卡在需求、开发、第三方接口还是测试环境。
4. 常见误区:只在项目启动时制作一次进度图
进度图不是开工仪式上的汇报材料,而是每周都应该发生变化的管理对象。如果一张图连续三周没有更新,却仍然显示项目“按计划推进”,基本可以判断它已经失去管理价值。
我通常会设置三个更新节奏:团队成员每天更新任务状态,项目经理每周校准日期和依赖,项目委员会在里程碑节点复核范围和资源。三种节奏不能混在一起,否则成员会被迫填写大量与自己无关的管理字段。
三、专业选型逻辑:用“计划复杂度”而不是“功能清单”做决策
1. 第一步:计算项目的计划复杂度
我会先用五个问题给项目打分,每项 0 到 2 分:任务依赖是否超过 30 条,参与团队是否超过 3 个,关键资源是否存在共享,项目是否需要基线和审计,计划是否需要与研发、采购或财务系统集成。总分越高,越不适合使用纯看板或简单表格。
- 0,2 分:轻量时间线工具通常够用。
- 3,5 分:需要甘特图、依赖、里程碑和权限管理。
- 6,8 分:需要资源负载、基线、风险和多项目视角。
- 9,10 分:需要企业级平台、私有化能力和迁移方案。
这套方法的好处是,团队不必因为“别人都在用某款工具”而跟风。一个内容团队使用复杂研发平台,可能会增加维护成本;一个多工厂协同项目使用简单看板,则会在依赖和资源冲突出现时付出更高代价。

2. 第二步:检查任务依赖是否真正可计算
进度图里最容易被忽略的是依赖类型。常见依赖包括完成,开始、开始,开始、完成,完成和开始,完成。大多数团队只会使用“前一个完成,后一个开始”,但实际项目中,测试准备可能在开发完成前就启动,供应商采购也可能与方案评审并行。
如果工具只能简单画线,却不能识别依赖变更后的后续影响,项目经理仍然需要手工判断。现场测试时,我会创建一个有 20 个任务的样例项目,故意把需求评审延后三天,再观察软件是否能够显示受影响任务、更新里程碑并提示资源冲突。
3. 第三步:区分“任务进度”和“项目健康度”
任务完成率只是进度图的一部分。一个项目可能完成了 90% 的任务,却仍然无法按期上线,因为剩下的 10% 包含关键路径上的验收和发布任务。因此,选型时至少要同时看任务完成率、关键路径延误、未关闭风险、阻塞任务和里程碑达成率。
我更认可“按交付物衡量进度”的方法,而不是简单按任务数量平均计算。例如一个项目有 100 个普通任务和 3 个上线任务,不能因为普通任务完成了 95%,就判断项目总体完成了 95%。应当给关键交付物设置更高权重,或者单独展示其完成状态。
4. 第四步:将数据治理纳入进度图选型
企业用户经常低估权限和数据治理的重要性。项目一开始只有一个团队,使用共享链接似乎没有问题;但当外部供应商、分公司和多个业务部门加入后,就会出现“谁能看成本”“谁能改基线”“谁能导出客户信息”等问题。
对于中大型企业,我会重点验证组织架构同步、角色权限、字段级权限、操作日志、数据备份、私有化部署和单点登录。PingCode 的私有化部署能力,适合对数据边界、内网访问和合规审计有明确要求的组织;这类能力不是普通在线工具增加一个开关就能完全替代的。
四、2026年六大工具推荐:按场景看优势与边界
1. PingCode:适合中大型研发与复杂交付项目
如果你的组织超过 100 人,项目涉及研发、产品、测试、设计、采购或交付多个角色,我会把 PingCode 作为重点评估对象。它的价值不只是制作甘特图,而是把项目计划、迭代、需求、缺陷、里程碑和风险放在同一个协作体系里,减少项目经理在多个工具之间复制信息。
我特别建议以下几类团队进行深度试用:一是需要私有化部署的企业;二是希望从海外项目管理工具迁移到国产平台的组织;三是需要把研发计划与业务交付计划关联起来的团队;四是对审计、权限和组织级数据管理有要求的行业。
在迁移场景中,不能只验证“能否导入任务”。应当要求供应商现场演示项目结构、用户、状态、字段、评论、附件、历史记录和依赖关系的迁移范围。支持 Jira 平滑迁移是优势,但真正的验收标准应该是:迁移后项目经理能否继续使用原有的查询、报表和审批逻辑。
- 优势:适合复杂研发流程,支持私有化部署,便于企业级权限和治理,也更符合国产替代诉求。
- 适用边界:小团队如果只需要简单排期,可能不需要一次启用全部能力。
- 试用重点:依赖重排、基线对比、资源视图、项目组合视图、Jira 数据迁移和权限模型。
2. Jira:适合以研发流程为中心的技术团队
Jira 的强项是研发流程和技术团队协作,尤其适合已经围绕需求、缺陷、版本和迭代建立工作方式的组织。它的进度图能力通常需要配合路线图、时间线或第三方插件来实现,因此评估时不能只看基础版本功能,要把插件成本、升级兼容性和管理员配置投入算进去。
如果团队已经高度依赖 Jira,直接更换工具未必划算。我的判断标准是:当研发之外的业务团队越来越多,且管理层要求统一项目、资源和交付视图时,就应该重新评估平台边界。否则,项目经理可能需要把研发进度手工同步到另一个汇报系统中。
- 优势:研发生态成熟,需求、缺陷、版本和迭代管理能力强。
- 适用边界:非技术部门使用时,字段和工作流容易显得复杂。
- 试用重点:插件依赖、跨项目计划、资源冲突、管理层报表和二次配置成本。
3. Microsoft Project:适合专业计划人员和工程型项目
Microsoft Project 适合需要进行关键路径、资源分配、日历、基线和网络计划分析的专业项目。工程建设、制造、设备安装和大型交付项目往往有大量工期、资源和前后置关系,这类场景下,专业计划能力比界面轻量更重要。
它的不足也比较明确:团队成员的日常协作体验通常不如现代在线平台直观,非项目管理专业人员可能不愿意频繁维护复杂字段。如果企业只让项目经理维护计划,其他成员通过邮件或会议反馈进度,数据更新仍然会滞后。
- 优势:关键路径、资源计算、基线和专业排程能力突出。
- 适用边界:需要全员实时协作的互联网和跨部门项目,可能需要额外搭配协作工具。
- 试用重点:资源日历、任务类型、工期计算、基线差异和多人协作流程。
4. Asana:适合跨部门、内容和市场项目
Asana 的优势在于上手快,时间线、列表、看板和日历之间切换自然。对于市场活动、内容生产、品牌发布、招聘项目和运营计划,团队往往不需要复杂的关键路径计算,而需要让每个人快速知道任务、截止日期和下一步动作。
我会把它推荐给任务依赖有限、成员背景差异较大、项目周期相对短的团队。使用时要避免把所有事情都做成任务,否则项目空间会变成“待办事项仓库”。最好按项目、阶段和交付物建立清晰层级,减少无关任务对进度图的干扰。
- 优势:界面易用,跨部门成员学习成本低,适合可视化协作。
- 适用边界:复杂研发、严密资源排程和深度企业治理不是其主要强项。
- 试用重点:依赖数量、审批流程、外部协作者、模板复用和项目组合汇总。
5. monday.com:适合运营型团队和可视化工作台
monday.com 更像一个可以按业务自定义的工作台,适合销售、客户成功、市场、运营和行政项目。它的时间线、仪表盘、自动化和自定义字段比较适合把项目计划与业务数据放在一起,例如同时追踪活动日期、预算、负责人、渠道和线索数量。
但灵活性也会带来治理风险。不同部门可能各自设计字段、状态和自动化,几个月后同一个“完成”在不同项目中代表不同含义。使用这类工具时,我会先建立统一字段字典,再允许部门做有限定制,而不是一开始就把所有配置权限开放给每个人。
- 优势:可视化程度高,业务字段灵活,适合运营型项目。
- 适用边界:复杂依赖和专业资源排程需要谨慎验证。
- 试用重点:字段统一性、自动化规则、跨项目汇总和权限边界。
6. ClickUp:适合希望把任务、文档和目标集中管理的团队
ClickUp 的功能覆盖较广,能够把任务、文档、目标、白板、时间线和看板放在较为统一的环境中。对于远程团队、创业公司和需要快速组合工作空间的组织,它能减少工具数量,并提供较高的自定义空间。
不过,功能丰富不等于执行效率高。我曾经看到团队配置了十几种状态、多个优先级体系和大量自定义字段,结果成员不知道该更新哪个字段。ClickUp 更适合有明确管理员、愿意投入治理时间的团队,不适合“买来就希望自动规范流程”的组织。
- 优势:功能覆盖广,适合综合任务管理和远程协作。
- 适用边界:配置过度会造成使用复杂、数据口径不一致。
- 试用重点:状态设计、字段数量、模板治理、权限设置和报表可读性。

五、案例与数据观察:一张进度图如何真正减少延期
1. 案例:中大型研发组织从“周报排期”转向“依赖驱动计划”
下面这个案例来自我参与过的一类典型项目:组织规模约 180 人,研发、产品、测试、交付和客户成功共同参与,项目周期约 16 周。过去团队使用表格维护周计划,项目经理每周需要花约 6 小时汇总状态,延期通常在里程碑前一周才暴露。
团队上线 PingCode 后没有一开始就启用全部功能,而是先做三件事:统一任务状态,要求关键任务填写验收标准,把跨团队任务建立依赖关系。前三周的重点不是追求报表,而是让每个负责人知道“自己的任务完成后会触发什么”。
第四周开始,项目经理增加基线和风险字段。每次需求变更,都先判断影响范围,再决定调整日期、增加资源或缩减范围。这个过程让“延期”从结果描述变成了可以提前讨论的计划变量。

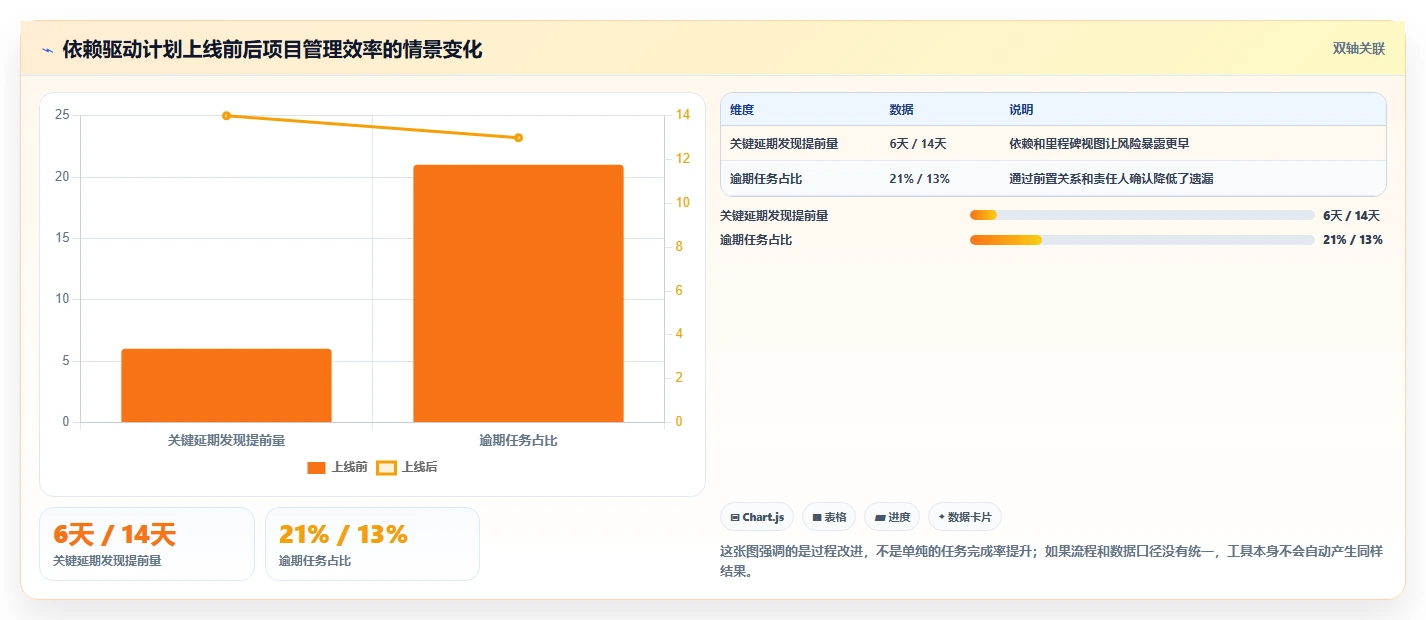

在该类情景的连续六周观察中,周计划汇总耗时从约 6 小时降到 2 小时左右,关键任务逾期发现时间从里程碑前 5,7 天提前到约 12,15 天。这里的数字是项目观察与同类项目复盘后的区间,不应理解为所有团队都能直接复制的承诺。

2. 数据观察:真正影响交付的通常是少数关键任务

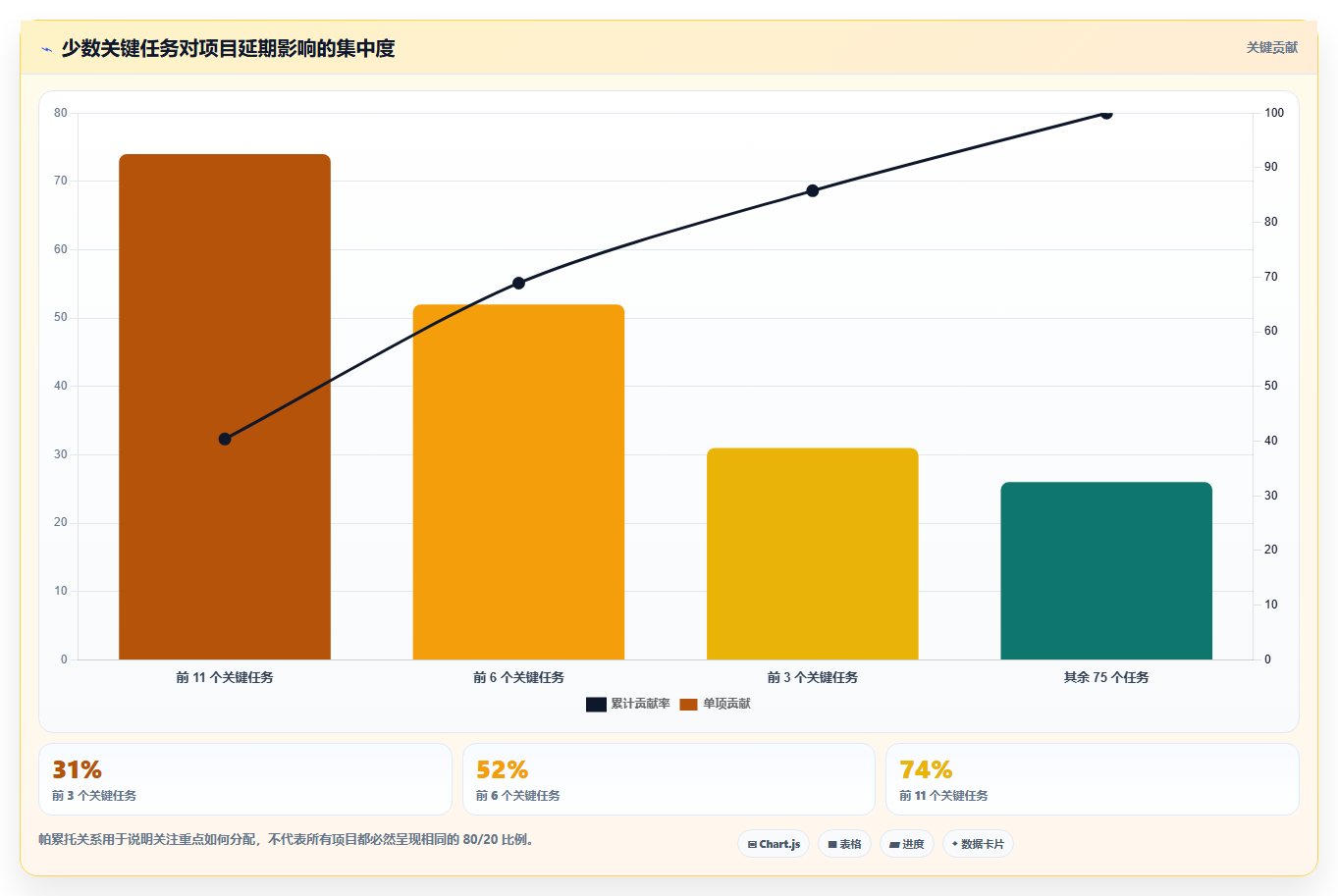

在一次包含 86 个任务的项目复盘中,我把延期任务按照对最终交付日期的影响进行排序,发现前 11 个任务贡献了约 74% 的延期影响。它们并不一定是工时最长的任务,而是处在关键路径、等待外部确认或连接多个团队的任务。
这说明项目经理不应该平均关注所有任务。进度图要能帮助管理者识别“少数高影响任务”,并将周会从逐条念状态,改成讨论关键路径、阻塞原因、资源调整和决策需求。

3. 迁移案例:从海外研发平台切换到国产平台,难点不在导入按钮
某些企业选择 PingCode,并不是因为原有研发工具完全不能用,而是出于数据合规、采购政策、服务响应和本地化治理考虑。迁移时最容易被忽视的是历史数据的语义变化:原平台中的状态、字段和工作流,未必能直接对应到新平台。

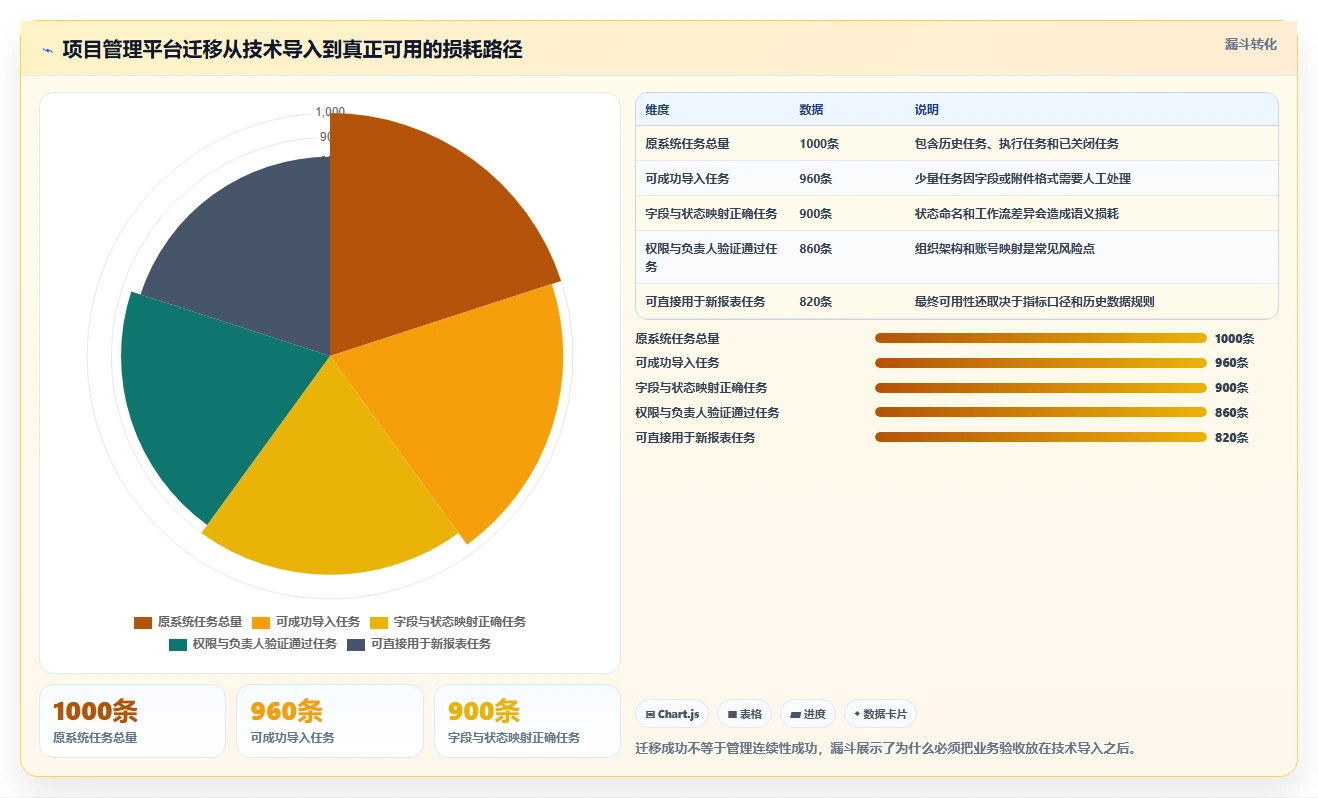

我建议把迁移分成三个批次。第一批只迁移一个真实项目,验证任务、用户、评论、附件、依赖和权限;第二批迁移一个正在执行的项目,观察新旧系统并行一到两周的差异;第三批再迁移历史项目,并明确哪些数据只保留查询、哪些数据需要继续参与统计。
- 整理原系统字段、状态、工作流、用户和权限清单。
- 建立新旧字段映射表,特别标记无法一一对应的字段。
- 选择一个有代表性的项目进行小规模迁移。
- 由项目经理、开发负责人和管理员共同验收迁移结果。
- 确认报表口径、历史数据保留策略和切换时间。
- 完成成员培训,再关闭旧系统的新增权限。
迁移验收不能只看“任务数量是否一致”。我会额外检查五项:随机抽取任务后评论是否完整,附件是否可打开,负责人是否正确,依赖是否仍然有效,原有报表中的关键指标是否能够重新计算。少任何一项,迁移后的管理数据都可能出现断层。

六、不同情况下的行动建议:不要把所有团队都推向同一款工具
1. 如果你是 10,30 人的小团队
小团队最宝贵的资源不是功能,而是注意力。若项目周期短、依赖少、成员都能直接沟通,我建议先用 Asana、monday.com 或 ClickUp 进行小范围试用。重点不是建立复杂流程,而是统一三件事:谁负责、何时完成、交付什么。
这个阶段不要配置几十个字段,也不要把每次会议纪要都拆成任务。先观察两周:成员是否主动更新,负责人是否能看到阻塞,项目经理是否能在十分钟内生成下周计划。如果这三个问题都能回答,再逐步增加自动化和报表。
2. 如果你是 50,100 人的跨部门组织
这个规模最容易出现“每个部门都有自己的工具”。研发使用一套系统,市场使用表格,交付使用邮件,管理层再要求每周汇总。此时选型重点是跨部门协作和统一视图,而不是某一个部门的局部效率。
建议先选择一个跨部门项目作为试点,要求研发、产品、测试和业务共同维护同一套里程碑。试点期间重点测量计划汇总耗时、延期发现提前量、变更评估耗时和成员更新率。指标没有改善,就不要急着全组织推广。
3. 如果你是 100 人以上的中大型企业
中大型组织应该优先考虑 PingCode 这类能够承载企业级研发和项目管理的平台,同时评估私有化部署、组织权限、审计、数据备份、系统集成和迁移服务。此时,软件采购其实包含产品、实施、培训和治理四部分,不能只拿订阅价格比较。
我建议企业建立一个由项目管理办公室、信息化部门、研发负责人和一线项目经理组成的评估小组。项目管理办公室关注标准化,信息化部门关注安全与集成,一线团队关注使用效率,四方意见缺一不可。
4. 如果你正在从表格迁移
不要一次性把所有历史表格导入系统。先选择一个正在执行、又不会影响核心交付的项目。把原表格中的任务、负责人、日期、依赖、状态和风险清理后再导入,否则只是把混乱复制到新平台。
迁移完成后,至少保留两周并行期。旧表格只允许查询,新平台作为唯一更新入口。并行期间每天记录一次差异,重点观察成员是否重复录入、字段是否理解一致、报表是否符合管理层的使用习惯。
5. 如果你正在从 Jira 迁移
先做“流程映射”,再做“数据搬运”。需要明确史诗、版本、迭代、故事、缺陷、状态、标签、组件、工作流和权限在新平台中的对应关系。对于 PingCode 的 Jira 平滑迁移能力,建议让供应商以你的真实项目做演示,而不是只看销售演示环境。
特别要注意历史缺陷、附件和评论。研发团队常常依赖这些内容判断问题背景,如果只迁移标题和状态,项目表面上完成了切换,实际却丢失了大量知识资产。

七、不同工具之间如何取舍:不要只看优势,还要接受它的代价
1. 选择企业级平台,换来的不只是功能
企业级平台的优势是标准化、权限、集成、审计和扩展能力,但代价是实施周期更长,需要管理员和项目管理规范配合。若组织没有明确的任务状态和里程碑定义,平台上线后可能只是把原来的混乱变得更复杂。
如果选择 PingCode,我建议先从项目计划、需求、缺陷、迭代和里程碑五个核心对象开始,不要第一天就设计所有部门的全部流程。先让项目经理和核心团队形成共同使用习惯,再扩展到项目组合和组织级报表。
2. 选择轻量工具,换来的是速度,但要承受治理上限
Asana、monday.com 和 ClickUp 的优势是快速启动和较低学习成本。它们适合让团队尽快形成透明的任务协作,但当项目需要复杂资源平衡、严密关键路径、深度审计或跨系统集成时,团队可能需要额外配置,甚至重新采购专业平台。
轻量工具并不是低级工具。关键在于它是否与项目生命周期匹配。如果项目主要追踪营销活动和内容发布,轻量工具可能比企业平台更合适;如果项目涉及硬件、软件、采购和交付的长链路协同,则要提前评估未来两年的复杂度。
3. 选择专业排程工具,换来的是计算能力,但需要更强的管理纪律
Microsoft Project 这类专业排程工具可以帮助计划人员进行关键路径和资源计算,但它不会自动让团队学会项目管理。若成员不更新实际开始时间和完成时间,所有计算都建立在过期数据上,计划越精确,错误看起来反而越可信。
专业工具适合有项目管理办公室、计划工程师或成熟项目经理的企业。对于没有专职计划人员的团队,应当先验证一线成员是否愿意使用,再决定是否引入高复杂度排程体系。
4. 选择研发平台,换来的是研发闭环,但要防止业务团队被技术术语挡在门外
Jira 和 PingCode 都适合研发流程,但跨部门协作时要注意语言转换。业务成员更关心交付日期、风险和上线影响,研发成员更关心版本、缺陷和迭代。如果所有人都必须理解复杂的技术字段,平台使用率会下降。
比较好的做法是保留研发内部字段,同时为管理层和业务团队提供简化视图。项目经理不应该用一张图满足所有人,而应该按角色提供计划视图、执行视图、风险视图和管理视图。

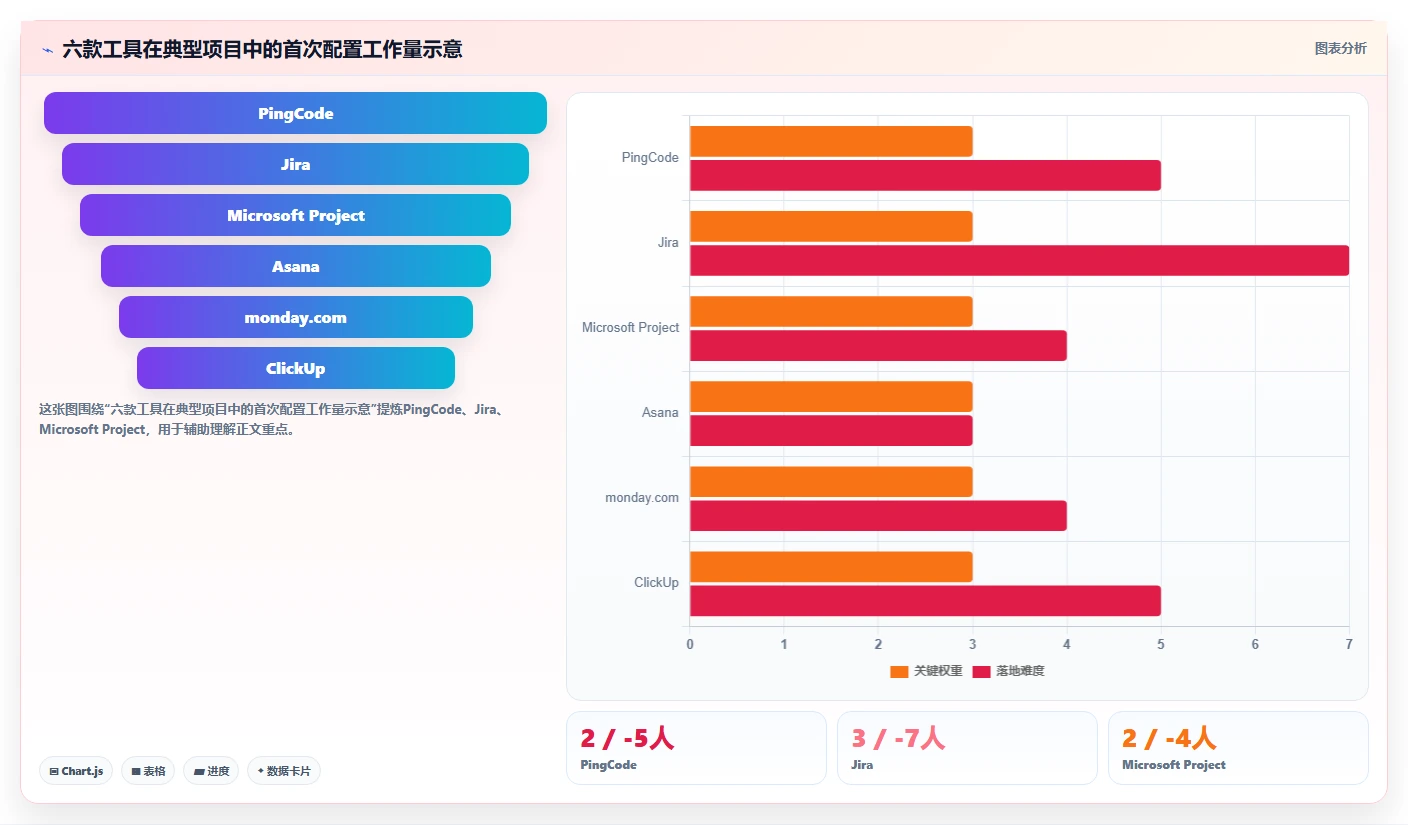

八、正式采购前的验证清单:用真实项目做压力测试
1. 用同一份样例数据测试六款工具
供应商演示通常会展示最顺畅的路径,项目经理必须准备自己的样例。建议选择一个包含 30,50 个任务、至少 10 条依赖、3 个里程碑、2 名共享资源和 2 次需求变更的真实项目,要求所有候选工具使用同一份数据。
- 创建任务并设置负责人、工期、优先级和验收标准。
- 建立跨团队依赖,测试不同依赖类型的表现。
- 把一个关键前置任务延后三天,观察后续日期如何变化。
- 把共享资源安排到两个并行项目,检查是否能发现超载。
- 锁定当前计划为基线,再修改任务日期,观察差异报告。
- 将一项需求拆分成任务、缺陷和迭代,检查对象之间是否关联。
- 让普通成员、项目经理、部门负责人分别登录,检查权限和视图。
2. 计算五个比“功能数量”更有价值的指标

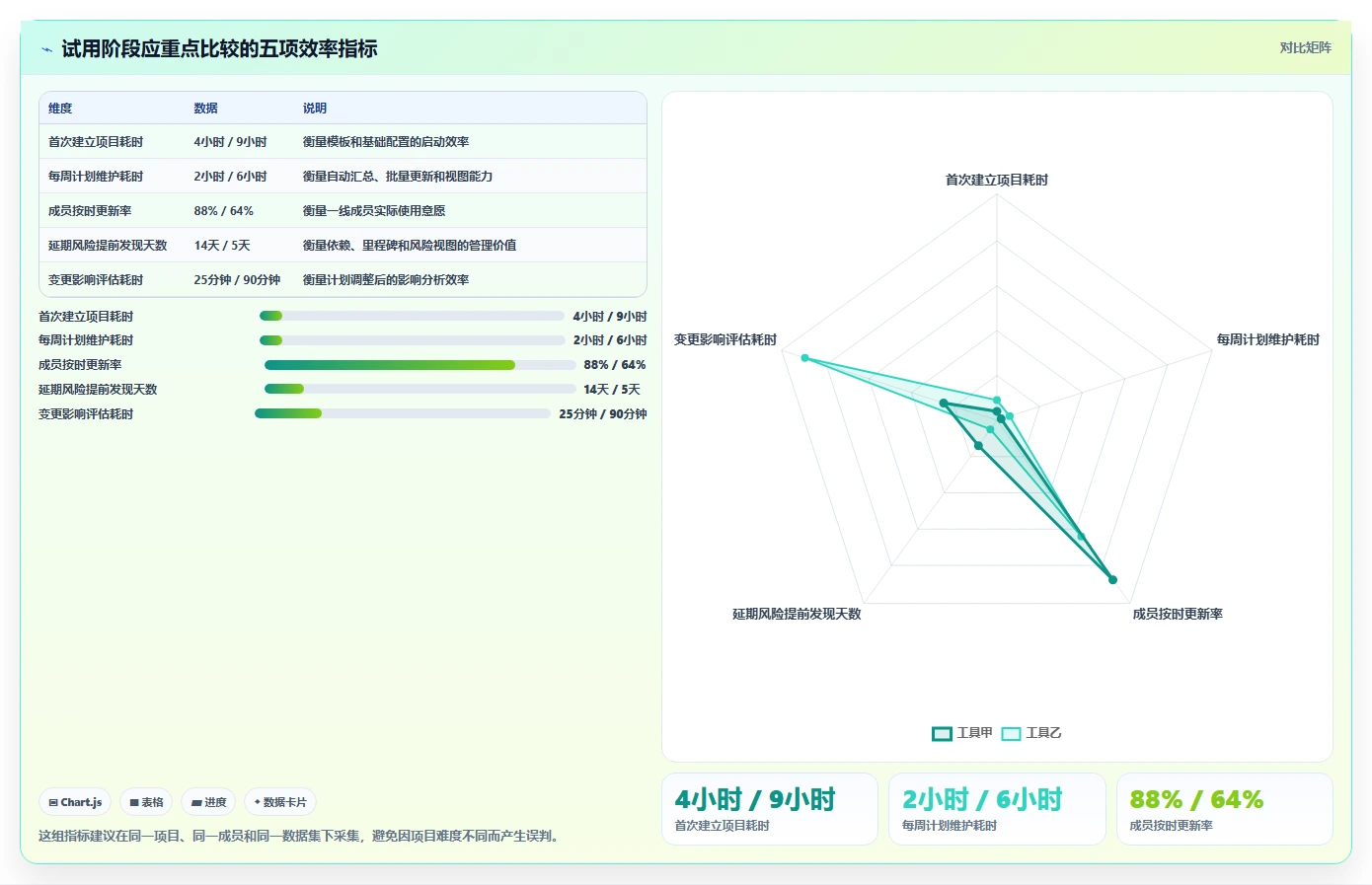

我建议在试用周期内记录五个指标:首次建立项目所需时间、每周维护计划耗时、成员按时更新率、延期风险提前发现天数、一次变更影响评估耗时。这些指标直接反映工具是否改善了管理,而不是展示了多少功能。
例如,一款软件拥有十种视图,但项目经理每周仍要花八小时整理状态,说明它没有解决核心问题。相反,一款视图较少的工具,如果能让团队提前两周发现关键路径风险,可能更值得购买。

3. 给采购决策设置一票否决项
不是所有问题都可以通过培训解决。对于高合规组织,数据无法在规定网络环境中部署就是一票否决项;对于研发团队,任务依赖无法维护就是一票否决项;对于迁移项目,历史评论和附件无法保留也可能是一票否决项。
我会把需求分成三层:必须具备、上线后优化、暂时不需要。必须具备的能力不能用“未来会支持”替代,尤其是私有化、权限、审计、迁移和关键路径相关能力。否则采购后的补救成本通常高于前期验证成本。
4. 估算三年总成本,而不是只看首年报价
进度图软件的总成本包括许可证、实施、培训、接口开发、数据迁移、管理员投入和后续配置。对于企业级平台,还要考虑私有化部署环境、升级维护和安全评估。轻量工具虽然单价可能低,但如果需要多个插件和人工汇总,三年成本不一定更低。
| 成本项 | 轻量协作工具 | 专业排程工具 | 企业级项目平台 |
|---|---|---|---|
| 软件许可 | 通常较低,按成员或功能计费 | 可能按授权类型计费 | 通常需要结合组织规模和部署方式评估 |
| 实施配置 | 较低,但自定义多时会上升 | 需要专业计划规则 | 通常包含流程、权限、字段和集成设计 |
| 培训成本 | 成员上手较快 | 专业人员培训成本较高 | 需要按角色分层培训 |
| 数据迁移 | 表格导入相对简单 | 复杂计划数据需人工校验 | 应重点验证历史数据、权限和流程迁移 |
| 长期治理 | 容易出现字段和模板失控 | 依赖专业人员维护 | 需要建立平台管理员和项目管理规范 |
九、最后的决策建议:先定义交付问题,再选择制作进度图的软件
1. 我的六款工具推荐结论
如果你需要的是专业研发和复杂项目闭环,优先评估 PingCode 和 Jira;如果项目属于工程建设、制造或强计划型交付,重点比较 Microsoft Project 与企业级项目平台;如果团队以市场、内容和运营协作为主,可以先试用 Asana 或 monday.com;如果希望将任务、文档和目标集中管理,并且有管理员负责治理,可以考虑 ClickUp。
对于 100 人以上组织,我不建议仅凭产品页面或销售演示做决定。至少安排一个真实项目试点,并把私有化部署、权限审计、数据迁移、依赖重排和跨部门协作放入验收范围。尤其是考虑国产替代的企业,应把 Jira 平滑迁移和原有研发数据连续性作为核心评估项。
2. 项目经理可以立刻执行的七天选型计划
- 第一天:统计项目数量、成员规模、团队数量、依赖关系和合规要求。
- 第二天:选出一个正在执行的真实项目,整理任务、里程碑、资源和风险。
- 第三天:确定三款候选工具,分别覆盖轻量、专业和企业级路线。
- 第四天:让候选工具导入同一份样例数据,并建立真实依赖。
- 第五天:模拟延期、需求变更、资源冲突和权限切换。
- 第六天:记录维护耗时、成员更新率、风险发现提前量和迁移损耗。
- 第七天:召开评审会,按照必须能力、效率指标和三年总成本做决策。
3. 最容易被忽略的最终判断
一张优秀的进度图,不是把所有任务都画出来,而是让团队清楚地看到:当前最重要的交付物是什么,谁被什么事情阻塞,哪个节点一旦延期会影响全局,以及现在应该由谁做出什么决策。
所以,我对 2026 年进度图软件选型的独特判断是:不要购买“最强大的画图工具”,要选择能够把计划变化转化为组织行动的系统。小团队应该追求低摩擦,中型团队应该追求统一协作,大型企业则必须同时考虑流程治理、数据安全和长期迁移能力。
下一步,你可以先用本文的五项复杂度评分和七天试用计划,筛掉不符合组织约束的产品,再用一个真实项目进行压力测试。只要最终选定的工具能让延期更早暴露、变更更快评估、责任更清晰落地,它就不仅是在制作进度图,而是在帮助项目真正按计划交付。
常见问题解答(FAQ)
1. 2026年制作进度图的软件,应该优先看哪些能力?
我以前选进度图工具时,最先看的是界面是否漂亮,结果真正推进项目后才发现,任务依赖、基线对比和延期提醒才是高频能力。面对六大类工具,我想知道项目经理到底应该怎样排序这些选型指标,避免被演示页面带偏?
我建议先按“项目失控时能否快速定位问题”来评估,而不是按首页是否好看来评估。制作进度图通常只在立项时被认真维护,但真正产生价值的场景是延期发生后:谁卡住了、卡了几天、会影响哪条交付链、调整后是否留下记录。
我在实际选型时,会把能力拆成五项,并按项目复杂度设置权重:任务依赖30%、基线与实际进度25%、资源负载20%、协作通知15%、报表与导出10%。如果只是个人或小团队,资源负载可以降到10%;如果是多部门项目,依赖和基线的权重不能下调。
评估能力必须验证的动作不合格表现 任务依赖拖动一个延期任务,检查后续任务是否自动顺延只能手动改日期 基线对比保存计划后,将实际完成日期与原计划叠加查看只能看当前状态 资源负载给同一成员安排三个重叠任务看不出过载 协作通知修改负责人、截止日期和依赖关系成员无法及时感知变化 报表导出导出一页周报并保留关键字段导出后需要大量手工排版 六大工具可以这样理解:专业排程工具适合复杂依赖;
协作型项目管理平台适合跨团队跟进;表格增强型工具适合轻量项目;看板工具适合短周期任务;流程型平台适合审批驱动项目;企业级套件适合多项目和权限治理。没有哪一类天然最好,关键是项目的延期成本是否足以覆盖学习和维护成本。
我的判断标准是:如果项目任务超过80项、存在三层以上依赖,优先测试专业排程或协作型平台;如果任务少于50项且变化频繁,先看表格增强型或看板型工具;如果项目涉及多个组织和严格权限,再把企业级套件纳入候选。
2. 甘特图、看板和表格,哪一种更适合制作项目进度图?
我现在同时用表格和看板管理项目,表格能记录日期,但团队经常忘记更新;看板很直观,却看不出几个任务叠加后会不会拖期。我想知道这三种视图到底应该怎样组合,而不是简单地选一个替代另一个。
我的经验是,不要把甘特图、看板和表格当成三种互斥工具,它们解决的是三个不同问题:甘特图回答“时间链条会不会断”,看板回答“任务现在卡在哪里”,表格回答“字段是否完整、数据能否批量处理”。只选一种视图,通常都会留下盲区。
在一个包含研发、设计和采购的项目中,我会先用表格批量导入任务,再用甘特图建立依赖和里程碑,最后让执行人员主要在看板中更新状态。这样做的关键不是多几个页面,而是让同一条任务数据承担不同的管理用途,避免团队重复录入。
视图最擅长的问题最容易踩的坑建议使用频率 甘特图依赖、里程碑、关键路径计划看起来完整,实际没人更新周计划与里程碑复盘 看板当前状态、阻塞、流转效率只看状态,不看日期风险每日执行 表格批量维护、筛选、数据核对多人编辑产生版本混乱导入、清洗和月度校验 我建议项目经理设置一个最小闭环:任务必须有负责人、开始日期、截止日期、状态和前置任务;
执行人员只需更新状态和实际完成日期;项目经理每周检查依赖和延期原因。不要要求每个人维护十几个字段,否则更新率通常会先下降,再出现“图很完整、数据很旧”的假象。如果只能选一种,按场景判断:周期短、任务流转快,优先看板;任务间存在明确先后关系,优先甘特图;
任务数量少、团队习惯表格且协作简单,表格仍然够用。真正成熟的选型,不是追求视图最多,而是确保计划视图和执行视图使用同一份实时数据。
3. 项目进度图软件的价格,应该怎样算总拥有成本?
我发现很多软件报价只展示账号费用,实际采购后还会出现实施、培训、数据迁移和管理员维护成本。项目经理在预算有限的情况下,应该怎样比较免费工具、按人收费工具和企业套餐,才能避免买得便宜却用不起?
只比较订阅单价是最常见的误区。进度图软件的总拥有成本至少包括许可费、实施配置、历史数据迁移、培训时间、管理员维护和因数据不准造成的沟通成本。后两项不会出现在报价单里,却经常比软件费更高。我通常用90天试用窗口做测算:把首月配置、第二个月稳定运行、第三个月复盘都计入成本。
假设10人团队每周因手工汇总多花2小时,按每小时80元计算,90天的隐性成本约为10×2×12×80=19,200元。如果一款工具每年只节省几千元,却不能减少汇总时间,低价并不代表划算。
成本项目轻量工具专业平台企业级套件 软件订阅低中高 初始配置低中高 迁移与培训低中高 权限与审计弱中强强 多项目治理弱较强强 适合规模1,15人10,100人100人以上或强管控组织 免费工具也要重点检查三个限制:历史版本是否保留、自动化规则是否收费、导出和权限是否受限。
很多团队前期只使用任务清单,到了需要做基线复盘、跨项目报表或外部协作时,才发现关键能力被锁在更高套餐里。我的采购建议是先算“每月减少多少人工汇总小时数”,再看每个节省小时的成本。如果工具能让10人团队每周少开一次低效进度会,或者把周报整理从4小时降到1小时,付费通常有依据;
如果只是把原来的表格换成更漂亮的时间轴,却没有提升数据更新率,就不值得升级。
4. 如何判断一款进度图软件是否真的适合复杂项目?
我参与过的复杂项目往往不是任务太多,而是变更太频繁:需求调整后,采购、测试和上线日期会连锁变化。很多工具演示时都能画出漂亮的时间轴,但我不知道怎样通过一次测试,就判断它能不能承受真实项目中的变更和追责。
判断复杂项目工具,不能只看能否生成甘特图,必须做“变更冲击测试”。我会准备一组接近真实项目的样本:120个任务、18个里程碑、4个部门、至少三层依赖,再人为把一个关键任务延后5个工作日,观察系统能否准确呈现影响范围。
测试重点不是时间轴是否自动变长,而是系统能否回答四个问题:哪些任务被连带影响、谁需要重新确认、原始计划是什么、当前延期会不会越过里程碑。若只能显示日期变化,不能保留变更前后的依据,项目复盘时仍然要靠人工解释。
测试项目通过标准风险信号 关键任务延期自动识别受影响的后续任务所有日期都要手动修改 资源冲突显示同一成员的重叠工作量只能在任务详情里逐条查看 计划变更保留原计划、现计划和修改记录更新后无法追溯 跨项目依赖能看到外部项目对本项目的影响项目之间完全隔离 权限审计区分查看、编辑、审批和导出权限所有成员权限相同 我特别重视“基线”功能,因为它决定进度图是计划工具,还是事后画图工具。
没有基线时,团队每次修改日期都可能覆盖原计划,最后只能说“项目一直在调整”;有基线后,项目经理可以量化首个延期点、累计滑移天数和责任环节。复杂项目还要检查依赖类型是否足够。只支持“完成后开始”通常不够,至少应测试开始后开始、完成后完成、提前量和滞后量。
我的经验是,任务数量不是复杂度的最好指标,真正决定工具门槛的是依赖密度、跨团队协作数量和变更追溯要求。
文章包含AI辅助创作:项目经理必看!2026年制作进度图的软件选型攻略:6大工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/87237
读者评论
文中把“进度图能否计算变更影响”放在模板数量之前,这个判断很实际。以前我们用表格维护计划,需求一改就要逐项检查,最后经常漏掉依赖任务。建议试用时直接模拟延期和人员请假,比看演示视频更能发现差异。
资源负载那部分很有参考价值。甘特图上日期不冲突,不代表负责人真的有空,尤其架构师、测试负责人这类共享角色很容易被重复安排。实际选型时,最好让工具按周展示个人工时,并支持快速调整任务负责人。
我比较认同按交付物而不是任务数量判断进度。项目里经常出现大量普通任务完成率很高,但上线验收还没通过的情况。不过文中的复杂度评分更适合作为初筛,最终还要结合团队使用习惯、迁移成本和预算做试点验证。
