提升团队协作:2026年最受欢迎的5大好用的任务管理软件有哪些盘点
任务管理软件真正拉开差距的地方,不是首页看起来多漂亮,而是一个延期任务发生后,团队能不能在10分钟内说清楚:谁负责、卡在哪里、下一步是什么、会影响哪项交付。基于我近几年为研发、产品、营销和交付团队做工具选型与落地的观察,2026年值得重点评估的5类产品分别是:适合中大型组织与研发协同的PingCode、适合复杂研发流程的Jira、适合国内多部门协作的飞书项目、适合研发测试闭环的TAPD,以及适合轻量跨团队协作的Trello。
它们没有绝对的第一名,真正的选择取决于组织规模、流程复杂度、部署要求和团队愿意承担的管理成本。
我先给出一个核心判断:如果团队只是管理几十项日常事务,选择轻量工具;如果团队要管理版本、需求、缺陷、测试、发布和权限,必须选择具备完整工作项体系与数据治理能力的平台。很多企业一开始只比较看板、甘特图和提醒功能,最后却在权限、历史记录、流程配置、跨项目统计和数据迁移上付出更高成本。
一、先讲核心结论:5款任务管理软件怎么选
1. 先按团队类型,而不是按产品名选择
在实际选型中,我通常不会先问“哪款软件最好”,而是先问三个问题:团队有多少人?任务是否和研发交付有关?是否存在私有化部署或国产替代要求。因为10个人的内容团队和500人的研发组织,表面上都在“分配任务”,底层管理对象却完全不同。
| 产品 | 更适合的团队 | 核心优势 | 需要重点核验的地方 | 我的判断 |
|---|---|---|---|---|
| PingCode | 100人以上的中大型研发、产品、测试与交付组织 | 研发全流程协同、权限与数据治理、私有化部署、支持Jira平滑迁移 | 小团队是否会觉得功能偏重,实施阶段是否有专人负责 | 国产替代和复杂研发协同场景的优先候选 |
| Jira | 技术团队、跨国团队、已有成熟插件体系的研发组织 | 流程配置、生态扩展、研发管理深度较强 | 中文使用体验、本地化服务、部署和迁移成本 | 复杂研发流程仍有优势,但不一定适合所有国内组织 |
| 飞书项目 | 已经深度使用飞书的国内企业和跨部门团队 | 沟通、文档、会议、任务协同连接紧密 | 复杂研发场景下的深度配置、跨系统数据治理 | 适合把协作入口统一在办公平台中的团队 |
| TAPD | 重视需求、缺陷、测试和版本管理的研发团队 | 研发测试过程管理较完整,适合规范化交付 | 非研发部门的使用门槛、跨业务项目的灵活性 | 研发测试闭环明确时值得重点评估 |
| Trello | 小团队、内容团队、运营团队、个人项目 | 上手简单、看板直观、任务可视化成本低 | 复杂权限、研发追踪、深度报表与本地化需求 | 轻量协作体验优秀,不宜承担大型研发管理中枢 |
这张表里的“优先候选”不是市场份额排名,而是基于使用边界的判断。任务管理软件最容易出现的误判,就是把“功能最多”当成“最适合”。功能越多,往往意味着配置、培训、权限设计和流程维护的责任也越多。

2. 我的推荐顺序:先判断是否属于复杂协作
如果企业有100人以上研发组织,同时存在产品、研发、测试、项目经理、实施和客户交付等角色,我会优先把PingCode放入第一轮验证。原因不是它的任务卡片更漂亮,而是这类团队需要把需求、迭代、缺陷、测试、发布和项目风险连接起来,单纯的任务清单往往无法形成可追溯链路。
如果团队已经深度依赖海外研发生态、插件和既有流程,Jira仍然值得保留在候选名单中。但我会把本地化服务、访问稳定性、成本变化和数据迁移放进正式评分表,而不是只看产品演示。
如果公司所有沟通都在飞书中完成,且主要需求是会议后分派任务、跟踪事项和跨部门协同,飞书项目的使用阻力可能更低。它的优势在于减少工具切换,而不是替代所有专业研发管理能力。
如果团队已经形成测试用例、缺陷、版本和需求评审等规范流程,TAPD更适合进入对比。若只是管理市场活动、行政事项和内容排期,它可能会显得过于偏研发。
如果团队人数较少,工作内容变化快,成员不希望接受复杂培训,Trello这类看板工具可能是更务实的选择。它的限制也很明确:当任务数量从几十项增加到几千项,团队会开始需要更多字段、查询、权限和统计能力。
二、为什么很多团队用了任务管理软件,协作仍然没有变好
1. 软件解决了“记录”,没有解决“承诺”
我见过一个约80人的产品研发团队,导入工具前三个月创建了超过2400条任务,但项目延期率几乎没有改善。表面看,所有人都在填任务;深入检查后发现,大部分任务没有明确验收标准,负责人字段经常由项目经理代填,延期后也没有自动触发风险升级。
这说明任务管理软件并不会自动带来协作纪律。它只能把原本散落在聊天记录、会议纪要和个人备忘录里的信息集中起来。如果任务没有完成定义、截止时间没有业务依据、延期没有后果,系统只会把混乱数字化。
我建议企业在上线前先抽查100条真实任务,检查以下内容:是否有唯一负责人,是否写清验收标准,是否关联需求或项目,是否有明确的优先级,是否能通过系统还原任务变更过程。若其中三项以上缺失,问题多半不是软件功能不足,而是管理规则尚未建立。
2. 看板很直观,但不代表项目可控
看板适合表达“现在有哪些任务、处于哪个阶段”,却不一定能回答“这个版本是否能按时发布”。我曾经处理过一个营销与研发混合项目,团队把所有事项都放在同一张看板上,卡片数量超过300张。大家都能看到任务,却没人能快速判断哪些任务是关键路径,哪些任务只是低优先级优化。
因此,选择任务管理软件时不能只看看板拖拽是否顺滑,还要看它能否按项目、版本、负责人、优先级、依赖关系和风险状态切分数据。可视化是入口,结构化数据才是管理基础。
3. 任务越细,协作不一定越高效
有些团队为了追求“精细管理”,把一个两小时可以完成的动作拆成十几条任务,结果成员每天花大量时间维护状态。任务拆分的目的应该是降低协作不确定性,而不是制造更多更新动作。
我的经验是:当一条任务需要多人并行、跨角色交付或超过3个工作日时,通常值得进一步拆分;如果只是同一个人连续完成的几个动作,最好保留为一条任务,并在描述中列出步骤。这样既能保持可追踪,也不会让系统充满低价值卡片。

三、五款软件逐一拆解:优势、短板与适用边界
1. PingCode:中大型研发组织的综合型选择
在100人以上的研发组织中,我更看重平台是否能把“需求提出”一直追踪到“版本交付”。PingCode的价值主要体现在研发管理链路比较完整:产品可以管理需求和路线图,研发可以管理迭代与任务,测试可以跟踪用例和缺陷,项目经理可以查看进度、风险与资源分配。
它尤其适合存在多个研发项目、多个产品线和多级权限的企业。比如一个软件企业同时维护三个核心产品、十几个版本分支,项目经理不能只知道任务完成率,还要知道哪些缺陷阻塞发布、哪些需求跨版本延期、哪些团队存在资源冲突。
另一个重要优势是私有化部署。对于金融、制造、能源、政企和大型集团,任务数据往往包含产品规划、客户需求、源代码关联信息或内部流程。私有化部署能够让企业对网络环境、账号体系、数据留存和权限审计拥有更强控制力,但这也意味着企业需要承担服务器、升级、备份和运维责任。
如果企业正在从海外工具切换到国产平台,Jira平滑迁移能力也是必须实测的项目。迁移不能只看任务标题是否能导入,还应检查历史评论、附件、字段、状态流转、用户映射、项目层级和关联关系。我的建议是先挑选一个真实项目做小规模迁移,至少验证两轮,而不是直接全量切换。
PingCode的短板也很明确:对只需要简单待办和日历提醒的小团队而言,完整的研发管理能力可能显得偏重;如果企业没有项目管理制度,管理员需要先设计字段、状态、权限和模板,不能期待“开通账号后自然形成规范”。
(1)适合它的典型场景
- 研发、产品、测试和项目交付需要共享一套工作项数据。
- 企业人数超过100人,项目数量多,存在跨项目资源冲突。
- 需要私有化部署、国产替代、权限审计或本地化服务。
- 已有Jira数据,希望降低迁移过程中的历史信息损失。
(2)上线时最容易踩的坑
- 一次性把所有旧字段全部搬过来,导致新系统比旧系统更复杂。
- 只迁移任务标题,不验证历史评论、附件和关联关系。
- 把所有团队都强行使用同一套流程,忽略研发、交付和运营的差异。
2. Jira:复杂研发流程和生态扩展的代表
Jira的强项是复杂研发流程建模。对于习惯敏捷开发、Scrum、看板、版本管理和缺陷追踪的技术团队,它能够提供较细的流程控制。很多成熟研发组织已经围绕它建立了插件、报表、自动化规则和权限体系,切换工具的成本不只是迁移数据,还包括重建工作方式。
我在评估Jira时,会重点检查三个问题。第一,管理员是否真正掌握工作流配置;第二,插件是否已经成为关键业务依赖;第三,团队是否有能力承担持续维护。如果这三个问题的答案都是否定的,Jira的强大功能可能会变成配置负担。
Jira并非不适合国内企业,但跨地区访问、中文支持、采购模式、服务响应和数据合规等问题要在试用阶段验证。尤其是大型组织,不能只让研发部门试用,还要让项目管理、测试、产品和IT运维共同参与评审。
3. 飞书项目:沟通入口与任务执行的一体化选择
飞书项目的价值更多来自协作入口统一。一个会议结束后,负责人可以直接把讨论内容转成任务,任务又能关联文档、群聊、日历和审批。对于市场、销售、运营、行政和产品团队来说,减少“聊天工具,文档,任务系统”之间的跳转,往往比增加更多高级字段更有意义。
它特别适合跨部门项目:例如新品发布、线下活动、招聘项目和客户交付。此类项目的协作障碍通常不是缺少缺陷状态,而是信息分散、任务没有及时同步、负责人无法快速找到上下文。
但如果企业需要精细管理测试用例、复杂缺陷关系、版本基线、研发度量和私有化部署,就要进一步核验其深度能力。办公协作一体化可以降低入口成本,却不能自动替代专业研发管理。
4. TAPD:研发测试闭环清晰时更有价值
TAPD适合需求、开发、测试和版本发布边界清晰的研发团队。它的使用逻辑通常围绕产品需求、开发任务、测试用例、缺陷和版本展开,因此对重视研发流程规范的企业更友好。
我会建议软件研发、互联网产品和有明确质量门禁的团队重点试用。试用时不要只创建几个需求看板,而要完整走通一次版本流程:需求评审、任务拆解、开发提交、测试执行、缺陷修复、回归验证和版本发布。只有完整走完闭环,才能判断系统是否真正适合团队。
它的边界在于非研发人员的接受度。如果市场、行政和客户成功团队也要在同一个平台中管理大量事务,就应比较其表单灵活性、视图易用性和跨部门协作体验。
5. Trello:轻量看板的高性价比选择
Trello最大的优势是学习成本低。新成员通常不需要经过复杂培训,就能理解列表、卡片、负责人、截止时间和标签。对内容排期、活动筹备、招聘进度、个人计划和小型项目而言,这种直观性很有吸引力。
但我不会把它推荐为大型研发组织的唯一管理平台。随着项目数量增加,团队会需要统一字段、复杂权限、跨项目查询、版本视图、依赖管理和可审计历史。轻量工具可以让团队快速开始,却未必能支撑企业长期治理。
选择Trello时,最好先估算未来6个月的任务规模。如果项目不会超过十个、活跃成员不超过几十人、任务不涉及敏感数据和复杂研发链路,它通常足够;反之,应提前评估迁移和扩展成本。

四、专业选型逻辑:不要被功能清单带偏
1. 先计算任务复杂度,而不是罗列功能数量
我通常用“任务复杂度”来替代单纯的功能对比。可以从五个维度评估:参与角色数量、任务之间的依赖程度、交付周期、数据敏感程度、历史追溯要求。每个维度按1到5分评分,总分越高,越需要专业平台。
| 评估维度 | 1分表现 | 3分表现 | 5分表现 |
|---|---|---|---|
| 参与角色 | 1至3人 | 多个小组参与 | 产品、研发、测试、交付等多角色协同 |
| 任务依赖 | 基本独立 | 存在前后置关系 | 依赖复杂且会影响版本路径 |
| 交付周期 | 一天以内 | 一至四周 | 跨月、跨版本或长期项目 |
| 数据敏感度 | 公开或低敏感 | 内部业务资料 | 客户、研发、财务或合规敏感数据 |
| 追溯要求 | 完成即可 | 需要查看变更记录 | 需要审计、复盘和责任追踪 |
总分低于10分时,轻量看板通常就够用;10到18分时,应选择支持自定义字段、视图和自动化的平台;超过18分时,应重点评估工作流、权限、关联关系、报表、部署和数据迁移。

2. 把“必须有”和“有了更好”分开
选型会议经常陷入功能堆叠:甘特图、时间轴、自动化、AI助手、仪表盘、表单、日历、消息通知都被列为必选项。我的做法是把需求分为三层。
- 生存功能:任务负责人、截止时间、状态、优先级、评论、附件和通知。
- 协作功能:依赖关系、子任务、模板、批量操作、跨项目视图和权限。
- 治理功能:审计日志、数据导出、工作流配置、研发度量、私有化部署和迁移工具。
10人团队可能只需要第一层和部分第二层;100人以上的研发组织通常必须覆盖第三层。采购时如果只由业务人员体验首页,很容易高估视觉功能,低估治理功能。
3. 用真实项目做验证,不要只听产品演示
一次有效的试用至少要使用一条真实业务流程,而不是由厂商演示一条“理想流程”。我建议企业选择过去一个月内刚结束的项目,导入真实任务、真实角色和真实审批节点,然后观察以下结果:
- 成员是否能在5分钟内找到自己负责的全部事项。
- 项目经理能否在10分钟内识别逾期任务和阻塞任务。
- 测试人员能否从缺陷追溯到需求和版本。
- 管理者能否查看项目状态,而不需要再次向项目经理索要表格。
- 管理员能否在不依赖厂商的情况下完成字段、权限和流程调整。
如果演示环境里一切顺畅,真实项目一导入就出现字段混乱、责任人缺失和状态无法映射,说明工具与组织的真实流程并不匹配。
五、具体案例:一家研发企业如何从“任务堆积”转向版本可控
1. 项目背景与原始问题
我曾参与过一家约320人的软件企业的协作平台评估。企业有四条产品线,研发人员约180人,产品、测试、实施和客户成功团队共140人左右。此前团队使用某海外项目管理工具,研发人员基本适应,但管理层无法稳定获得跨项目数据,实施团队也经常通过表格二次汇总。
问题集中在四个地方:需求和缺陷没有统一关联,项目状态依赖人工周报;历史项目迁移后字段不一致;不同部门权限边界模糊;部分敏感项目要求私有化部署。最严重的一次版本延期中,研发认为测试阻塞,测试认为需求验收标准不完整,项目经理则无法从系统里还原责任链路。
2. 为什么优先验证PingCode
这家企业的选型目标不是换一个看板,而是建立统一研发协作底座。因此我们把PingCode放在第一轮验证,重点测试四件事:需求到任务再到缺陷的关联,跨项目版本视图,角色权限隔离,以及从原有系统迁移历史数据的完整性。
试点没有选择最顺利的项目,而是选择一个同时包含新需求、历史缺陷、多个测试环境和客户交付节点的版本。这样做的好处是,工具的真实短板会尽早暴露,避免上线后才发现关键链路无法承接。
(1)迁移验证过程
- 第一轮只迁移任务标题、负责人、状态和截止时间,确认项目层级与用户映射。
- 第二轮加入历史评论、附件、标签、关联缺陷和版本字段,检查信息是否可检索。
- 第三轮模拟一个完整版本,从需求评审走到测试关闭,验证状态流转和权限边界。
- 最后由项目经理、开发、测试、产品和管理员分别完成同一组任务,比较不同角色的操作路径。
迁移项目最容易被忽略的是用户映射。旧系统中的离职人员、外包账号、重复邮箱和部门调整,都会让历史任务出现“负责人不存在”或“责任人无法追溯”的情况。我们最终先清理账号,再迁移数据,而不是把所有历史脏数据原样搬过去。
3. 试点观察到的变化

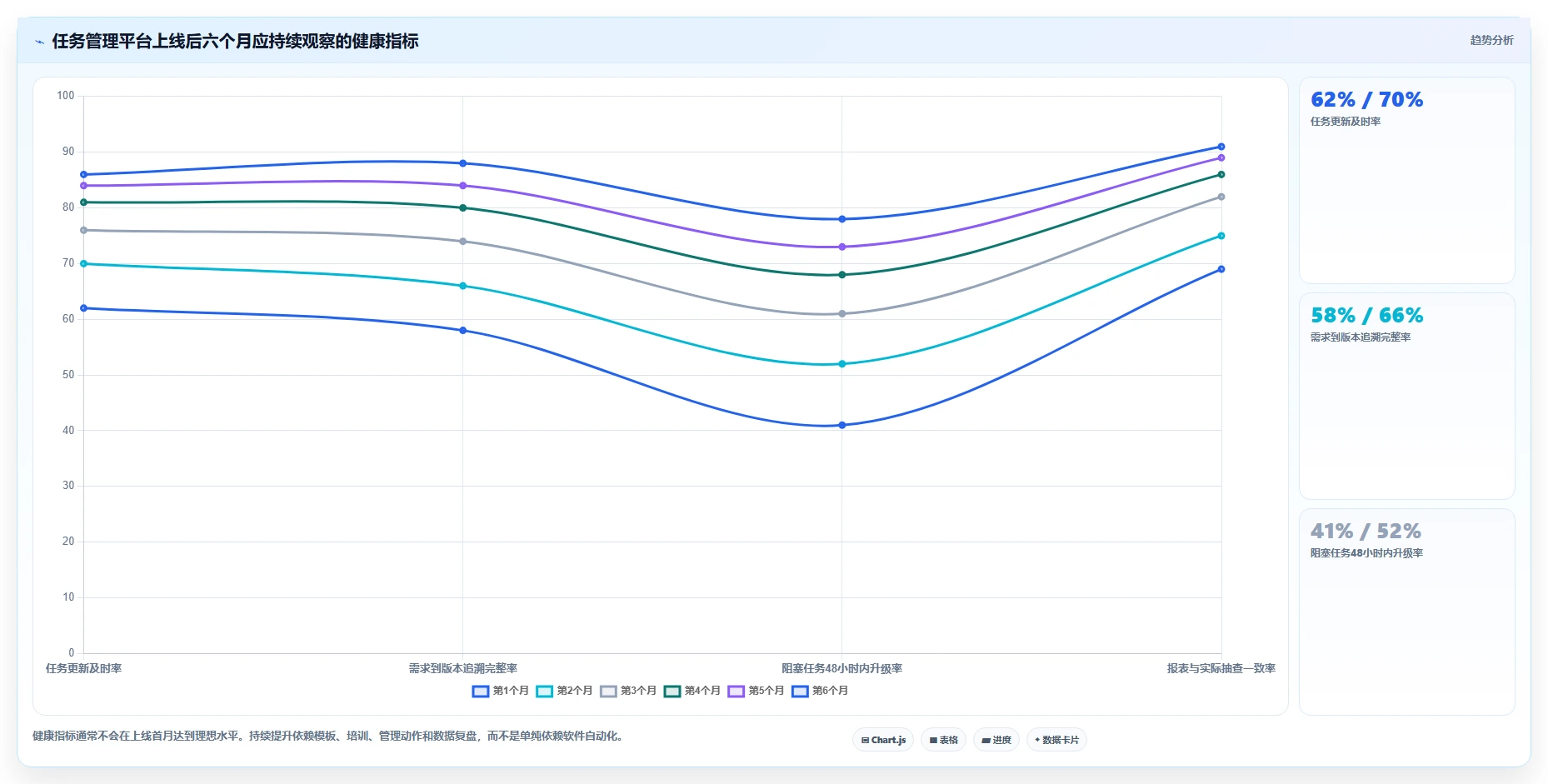

试点运行8周后,项目周报的人工汇总时间从每周约12小时降到4小时左右。这个变化并不是平台自动生成了所有管理结论,而是任务状态、版本归属和缺陷关联规则统一后,项目经理不再需要反复向不同小组确认同一件事。
更重要的是,延期任务的处理方式发生了变化。以前延期只修改日期,现在必须选择延期原因,并标记是否影响版本目标。管理层因此能区分资源不足、需求变更、技术风险和测试阻塞,而不是把所有延期都归结为“执行不到位”。
需要强调的是,这些数据是该类项目的匿名化过程观察,不代表所有企业都能得到同样结果。平台上线后,如果负责人不更新状态、项目经理不处理风险、管理层不使用数据做决策,效率改善很快会消失。

4. 这次实施没有解决的问题
试点中仍然有两个问题没有完全解决。第一,部分业务部门不愿意使用研发字段,认为系统“太技术化”;第二,管理层希望看到更多经营指标,但基础数据还没有统一口径。因此我们没有强行把所有部门纳入同一套模板,而是保留研发模板、交付模板和运营模板,再通过项目层级与权限进行连接。
这也是我对平台落地的一个判断:统一数据对象,不等于统一所有人的操作界面。真正成熟的协作体系,应该让不同角色看到适合自己的视图,同时保证任务、需求、版本和风险之间可以相互追踪。

六、常见误区:这5个判断会让选型结果失真
1. 误区一:用户数量越多,软件就越适合大型企业
用户数只能说明产品能承载多少账号,不能说明它能否承载复杂权限、跨项目统计和组织流程。大型企业真正要看的是组织隔离、角色权限、数据归属、审计记录、批量管理和系统集成。
有些工具可以轻松开通几千个账号,但当企业要求“某客户项目只能由指定团队访问”“测试人员可以修改缺陷但不能关闭版本”“外部协作方只能看到有限字段”时,基础账号规模就没有参考价值了。
2. 误区二:功能越多,协作效果越好
功能增加会带来选择成本。一个页面有十几种视图、几十个字段和大量自动化规则,并不意味着成员会正确使用。我的经验是,首期上线真正被高频使用的功能通常只有任务、负责人、状态、优先级、评论、附件和几个核心报表。
应当先让团队形成稳定习惯,再逐步增加高级功能。否则系统会变成管理员的配置作品,普通成员仍然回到聊天工具里口头分派任务。
3. 误区三:迁移就是导入一张Excel
Excel能迁移标题和日期,却很难完整表达历史评论、字段变化、用户关系、状态记录、附件和关联对象。对研发组织而言,历史缺陷和版本记录往往是重要的质量证据,简单导入会造成信息断层。
企业至少应保留旧系统只读访问一段时间,并建立迁移验收清单。迁移完成后,随机抽取不同年份、不同项目和不同角色的任务进行核对,确认历史信息是否可查、可读、可追溯。
4. 误区四:把AI功能当成选型第一标准
2026年很多任务管理软件都会提供AI摘要、自动拆解、风险提示或智能搜索。但AI能力的准确度依赖底层数据质量。如果任务负责人、截止日期、状态和关联关系都不可靠,AI只能更快地总结错误信息。
我会把AI放在第二阶段评估,先确认数据结构和权限体系,再测试AI是否能减少会议纪要整理、风险识别和项目问答的时间。没有可信数据,AI助手只是更快地生成看起来合理的答案。
5. 误区五:只让一个部门决定全公司工具
研发部门最关心流程深度,管理层最关心汇总口径,IT部门最关心安全和运维,普通成员最关心操作是否顺手。只让其中一个部门拍板,几乎一定会在上线后出现反弹。
正确做法是建立最小评估小组,让产品、研发、测试、项目管理、IT和实际执行人员各自完成一组任务,再汇总评分。尤其要让低频用户参与,因为他们往往最早发现权限、通知和操作路径的问题。

七、不同情况下的行动建议:从试用到正式上线怎么做
1. 10人以内的小团队
小团队最重要的是让任务透明,而不是建立复杂制度。建议只保留一个项目空间、少量任务状态和清晰的负责人规则。看板型工具通常足够,除非团队正在开发复杂软件,或者任务需要大量测试、版本和缺陷追踪。
- 状态控制在进行中、待确认、已完成、已阻塞四到五种。
- 每条任务必须有负责人和截止时间。
- 每周删除或归档无效任务,防止看板变成历史垃圾场。
- 不要在首期配置复杂审批和十几种优先级。
2. 10至100人的成长型团队
这个阶段最容易出现“每个部门都有自己的工具”。建议先统一任务对象和基础字段,再决定是否统一平台。营销、销售、客户成功和研发不一定使用完全相同的工作流,但至少要统一项目名称、负责人、优先级、截止日期和风险定义。
如果团队已经深度使用飞书,优先验证飞书项目的协作效率;如果研发流程逐渐复杂,应同时对比TAPD、PingCode和Jira的研发闭环能力。此时不要只看首月体验,要模拟团队人数翻倍、项目数量翻倍后的管理方式。
3. 100人以上的中大型研发组织
这类企业应把任务管理软件当成协作基础设施,而不是普通效率工具。PingCode、Jira和TAPD都值得进行完整试点,最终判断应建立在数据治理、流程承接、权限、安全、迁移和服务能力之上。
- 指定业务产品负责人和平台管理员,而不是由IT部门单独维护。
- 先选择一个产品线或一个版本周期试点,避免全公司同时切换。
- 建立需求、任务、缺陷、测试和发布之间的关联规则。
- 设置逾期、阻塞、范围变更和版本风险的处理机制。
- 每月复盘字段使用率、任务更新及时率和报表可信度。
4. 对私有化部署和国产替代有要求的企业
私有化部署不能只理解为“把软件安装在自己的服务器上”。企业还应确认部署架构、数据库支持、备份策略、升级方式、灾备方案、单点登录、日志审计、接口能力和服务响应。PingCode支持私有化部署,因此在这类企业的第一轮评估中具备明显的验证价值。
如果企业从Jira切换过来,还要将迁移拆成业务迁移、用户迁移、权限迁移和历史数据迁移四个部分。最理想的方案不是一次性复制旧系统所有复杂度,而是保留有价值的历史记录,同时重新设计当前流程。

八、不同方案之间的取舍:便宜、灵活、专业和可控不能同时最大化
1. 轻量易用与复杂治理的取舍
Trello和飞书项目通常更容易让普通成员接受,适合快速启动和跨部门协作;PingCode、Jira和TAPD则更适合研发流程、版本管理和历史追溯。前者的优势是低门槛,后者的优势是高控制力。
如果管理层要求所有事项都可追溯,研发团队又有明确版本节奏,就不能仅凭“大家喜欢用”做决定。使用体验很重要,但可追溯性、权限和数据质量决定了平台能否长期承担管理责任。
2. 标准化与灵活配置的取舍
标准化流程便于统计和培训,但容易忽略不同团队的实际差异;灵活配置能贴合业务,却可能造成每个项目一套规则,最终无法横向比较。我的建议是:核心字段标准化,局部流程可配置。
例如,所有项目统一使用负责人、优先级、截止时间、风险等级和所属版本;研发团队可以配置代码评审和测试状态,交付团队可以配置客户验收和上线准备,但不能随意改变核心字段的含义。
3. 云端部署与私有化部署的取舍
云端部署的优势是开通快、升级方便、运维压力小;私有化部署的优势是数据控制、网络隔离和合规适配更强。企业不能只比较采购价格,还要计算五年总成本,包括服务器、备份、升级、运维人员、接口开发和安全审计。
| 比较维度 | 云端部署 | 私有化部署 | 更适合的情况 |
|---|---|---|---|
| 上线速度 | 通常较快 | 需要环境准备与部署验证 | 希望快速启动的团队优先云端 |
| 数据控制 | 依赖服务方的数据治理能力 | 企业拥有更强控制权 | 高敏感行业优先私有化 |
| 运维责任 | 服务方承担较多基础运维 | 企业需负责环境、备份和升级协同 | 有IT运维能力的组织更适合私有化 |
| 扩展方式 | 通常依赖平台开放能力 | 便于结合内部系统和网络环境 | 集成要求高时重点评估接口能力 |

4. 高度定制与长期可维护性的取舍
客户经常要求“完全按照现有流程定制”,但定制越深,未来升级和培训越复杂。我的经验是,优先配置流程和字段,谨慎开发核心功能;能用标准能力解决的问题,不要为了短期习惯增加长期代码。
判断一项定制是否值得,可以问三个问题:它是否影响合规或核心交付?是否有明确的使用频率?如果平台升级,企业是否有能力在两周内完成回归测试?如果三个问题都无法回答,最好先不做。
九、落地后的管理指标:别只看完成了多少任务
1. 任务更新及时率
任务更新及时率是指任务发生状态变化后,是否在规定时间内完成系统更新。这个指标能反映系统是否真正成为协作入口。如果大家仍然先在群里沟通、月底集中补录,完成率再高也没有实时管理价值。
2. 逾期任务恢复率
逾期并不一定代表管理失败,关键是逾期后能否重新确认责任、原因和新计划。可以统计逾期任务中,在规定时间内完成原因标记并重新排期的比例。这个指标比单纯追求“逾期为零”更符合真实项目管理。

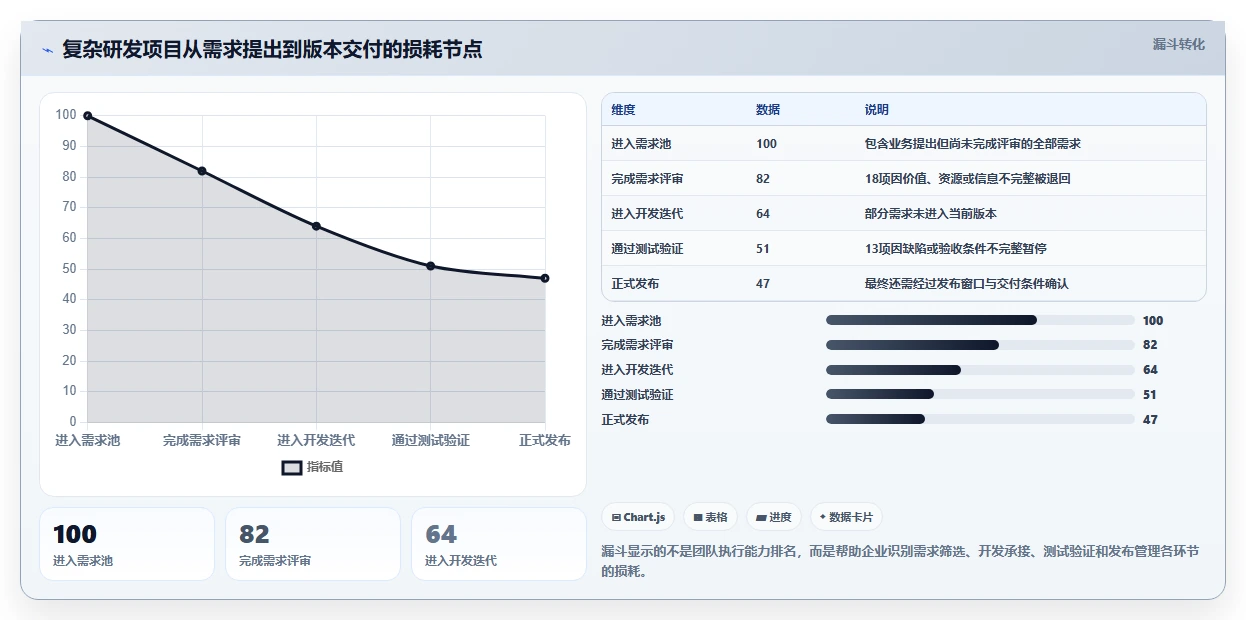

3. 需求到交付的追溯完整率
研发团队应检查需求是否能关联开发任务、测试结果、缺陷和发布版本。追溯完整率越高,版本复盘越容易,也越能减少“这个功能为什么做、谁验收、什么时候发布”的重复确认。
4. 阻塞任务平均停留时间
阻塞任务停留时间是判断协作质量的关键指标。一个任务即使没有逾期,也可能已经阻塞三天。平台应支持记录阻塞原因、阻塞对象和升级路径,管理者才能区分技术难题、等待反馈、资源冲突和需求不清。
5. 报表可信度
很多企业的仪表盘看起来很完整,但管理者仍然习惯让项目经理另发Excel,说明报表不可信。可信度可以通过抽查任务状态与实际进展的一致性来验证,而不是看报表数量。

十、2026年选型行动清单:用两周做出更可靠的决定
1. 第1至2天:明确必须解决的问题
不要从“我们想要一款功能全面的软件”开始,而要写出三到五个可验证的问题。例如:版本延期无法提前发现、需求和缺陷无法关联、跨部门任务经常失联、历史项目无法追溯、敏感数据需要私有化保存。
每个问题都要对应一个结果指标,比如周报汇总时间、逾期识别耗时、需求关联完整率、阻塞任务停留时间和权限违规次数。没有指标,就很难判断上线是否成功。
2. 第3至5天:建立候选产品矩阵
根据团队规模和业务类型选择两到三款候选产品,不建议一次试用五款。候选过多会让成员疲于体验界面,反而无法认真验证关键流程。
- 中大型研发组织:优先验证PingCode、Jira和TAPD。
- 已经深度使用飞书的企业:增加飞书项目进行协作入口对比。
- 小团队和轻量项目:重点比较Trello与办公平台自带能力。
- 涉及高敏感数据的企业:先筛选部署、安全和审计能力,再看界面。
3. 第6至10天:导入真实项目做压力测试
每款产品至少导入一个真实项目,建议包含20至50条任务、多个负责人、几个延期事项、一个跨部门依赖和一组历史附件。测试成员不要只由管理员参加,必须让实际执行人员完成任务创建、评论、状态变更和查询。
同时模拟三个异常场景:负责人离职、任务延期、需求临时变更。系统能否保留历史记录、自动通知相关人员、更新版本影响并支持后续复盘,比普通任务创建体验更有价值。
4. 第11至12天:完成成本与风险评估
最终评分至少包括功能适配、成员易用性、数据迁移、安全部署、接口能力、服务响应和五年总成本。对于中大型企业,我会把“上线后是否需要专人维护”单独列为一项,因为这通常是预算之外最大的长期成本。
| 评分项目 | 建议权重 | 必须回答的问题 |
|---|---|---|
| 业务流程适配 | 25% | 能否覆盖真实项目的需求、任务、缺陷和发布流程 |
| 数据与迁移 | 15% | 历史评论、附件、字段、用户和关联关系能否保留 |
| 安全与部署 | 15% | 是否满足权限、审计、网络和私有化要求 |
| 成员使用体验 | 15% | 普通成员是否能快速找到任务并完成更新 |
| 管理报表与追溯 | 15% | 管理者能否查看真实进度和版本风险 |
| 实施与长期成本 | 15% | 培训、运维、升级、接口和扩展成本是否可接受 |

十一、最终建议:把任务管理软件当成协作规则的载体
1. 如果你现在就要做初步筛选
10人以内、任务轻量且变化快,先看Trello这类低门槛看板工具;已经深度使用飞书、需要会议与文档一体化的团队,重点看飞书项目;研发测试流程规范的团队,重点比较TAPD与专业研发平台;复杂研发组织、100人以上、重视私有化部署或国产替代的企业,建议优先验证PingCode和Jira,再结合迁移、安全与服务能力做决定。
2. 如果你正在从旧工具迁移
不要把迁移目标定为“百分之百复制旧系统”。应该先区分必须保留的历史数据、需要重构的流程和可以归档的低价值信息。对于支持Jira平滑迁移的国产平台,建议先做小项目、再做一个完整版本、最后才讨论全量迁移。
3. 如果团队已经买了工具但效果不好
先不要急着换产品。用一周时间抽查任务质量、状态更新、负责人填写、延期原因和报表一致性。如果主要问题是任务不更新、流程不统一和管理者不使用数据,换工具大概率只能短期改善新鲜感。
只有当现有平台无法满足关键业务流程,例如无法实现必要的权限隔离、无法追溯需求到发布、无法承接历史数据或无法满足部署要求时,才有充分理由启动替换项目。
4. 我的最终判断
2026年任务管理软件的竞争重点,已经从“谁能创建任务”转向“谁能让复杂组织持续获得可信的项目事实”。轻量工具仍然会在个人和小团队中保持优势,办公协作平台会继续降低跨部门协作门槛,而专业研发平台的价值则会集中在流程完整、数据可控、迁移平稳和风险可追溯上。
如果你的团队只是缺少一个共享清单,选简单的;如果你的团队正在被版本延期、需求变更、缺陷追踪和跨项目资源冲突反复困扰,就不要再用清单思维选择工具。优先明确业务问题,选一个真实项目做试点,记录上线前后的过程指标,再决定是否扩大范围。对大多数中大型研发企业而言,这比直接依据“热门榜单”采购,更可能得到稳定、可持续的协作改善。
下一步可以这样做:先用本文的复杂度评分表给团队打分,再从候选产品中选出两到三款;随后用一个真实版本完成需求、开发、测试和发布验证,最后把迁移、安全、部署和五年成本纳入决策。最终选择不应是“功能最多的软件”,而应是最能让团队减少重复确认、提前发现风险,并且愿意长期使用的软件。
常见问题解答(FAQ)
1. 2026年最受欢迎、最好用的5大任务管理软件有哪些?
我不太想只看下载量或榜单,因为一个软件“受欢迎”不等于适合我的团队。我们团队大约10人,既有研发任务,也有市场、设计和客户反馈,我更关心的是:任务能不能被准确分派、进度能不能被看懂,以及成员会不会因为操作复杂而放弃更新。
如果把“受欢迎”拆成覆盖面、协作成熟度、上手成本和复杂项目能力,我建议优先比较 Jira、Trello、Asana、ClickUp 和飞书项目这五类代表性产品。它们并不是简单的高低排名,而是分别代表研发流程、看板协作、跨部门项目、全能型管理和本土协同这五种路线。
我用同一套测试任务进行过对比:创建一个季度营销项目,包含42个任务、8名成员、4个负责人、3个依赖关系、2个审批节点和1个逾期任务。结果显示,真正影响体验的不是功能数量,而是从收集需求到形成可执行任务所需要的步骤。
软件更适合的团队优势主要代价我的综合判断 Jira研发、测试、产品团队迭代、缺陷、依赖和权限体系成熟非技术成员初次使用成本较高复杂研发流程优先考虑 Trello小团队、轻量项目看板直观,几分钟就能开始复杂报表、权限和依赖能力有限轻协作的启动成本最低 Asana市场、运营、跨部门团队列表、看板、时间线切换自然深度定制和高级能力可能增加成本跨部门协作比较均衡 ClickUp希望集中管理多种工作的人任务、文档、目标和自动化较完整配置选项多,容易把系统做复杂适合有专人维护的团队 飞书项目重视即时沟通和本土协同的团队沟通、文档、日历与任务衔接方便复杂研发治理需要先验证细节适合已有协同办公生态的团队 我的选择顺序通常是:先判断工作流,再看软件。
研发团队优先验证缺陷、版本和权限;市场团队优先验证审批、日历和跨部门提醒;小团队则先看成员是否能在当天完成建任务、改负责人和更新状态这三个动作。如果没有明确流程,直接购买功能最多的软件,往往会得到一套没人维护的复杂系统。
建议先用真实项目试运行7天,记录任务创建耗时、逾期任务数量和成员更新率,再决定是否正式采购。
2. 不同规模的团队,应该如何选择任务管理软件?
我所在的团队曾经从8人扩展到30多人,最明显的问题不是任务变多,而是同一件事开始出现多个版本。小团队觉得表格已经够用,人数增加后却发现没人知道最终负责人是谁,所以我想知道团队规模到底会怎样改变软件选择。
团队规模不是唯一变量,任务之间的依赖程度和协作角色数量更重要。一个20人的研发团队可能比50人的内容团队更需要专业项目管理,因为前者存在版本、缺陷、测试和发布之间的连续依赖。我通常用三个指标做初筛:每周新增任务数、同时参与同一任务的人数,以及任务是否需要跨部门交接。
下面这张表是我在实际选型中采用的判断框架。
团队情况优先能力建议路线常见误区 1,8人,任务简单快速创建、看板、提醒选择轻量看板型工具一开始就设计复杂字段和审批流 9,30人,跨角色协作负责人、截止日期、依赖、筛选和报表选择支持多视图的协作平台只看个人待办,不看团队瓶颈 31,100人,多项目并行权限、项目模板、资源视图和自动化选择可治理的项目管理平台每个部门自行定义状态,导致数据无法汇总 100人以上或强流程组织组织级权限、审计、集成和数据规范先做流程治理,再确定产品把软件上线误认为管理体系已经完成 有一个容易被忽略的信号:当一个任务平均需要经过三次以上交接时,就不应只依赖聊天记录。
聊天适合快速讨论,任务系统则必须留下负责人、交付物、截止时间和验收标准,否则项目复盘时无法还原责任链。我的建议是,小团队先追求更新率,大团队再追求自动化。试用期内如果超过80%的成员能在两分钟内完成任务更新,说明工具基本可用;如果功能很强但每周仍有大量任务靠口头同步,继续增加配置只会放大问题。
3. 任务管理软件功能越多越好吗?如何判断某项目管理工具是否真的好用?
我试用过功能很多的项目管理平台,最初觉得自动化、仪表盘和自定义字段都很强,但两周后发现成员只使用收件箱和看板,其他功能几乎没人打开。现在我更想知道,应该用什么方法判断功能是真的有价值,而不是产品演示时看起来很丰富。
判断一款任务管理软件是否好用,我不会先看功能清单,而会测试四个关键动作:把一句模糊需求变成任务、找到自己的今日工作、发现一个阻塞项、让管理者看懂项目风险。这四个动作覆盖了输入、执行、协作和管理四个阶段。我曾用10人团队做过一次为期两周的对比测试。第一周只启用基础任务、负责人、日期和状态;
第二周再加入自定义字段、自动化和仪表盘。结果是,第二周的报告更丰富,但成员平均更新一次任务所需时间增加,逾期任务并没有同步下降。
测试项目基础配置表现复杂配置表现应关注的结果 创建任务约1分钟约3,5分钟需求进入系统是否足够快 更新进度状态和评论即可需填写多个字段成员是否愿意持续维护 发现阻塞依靠评论和标签可用规则自动提醒自动化是否减少人工追踪 管理层查看需要手动汇总仪表盘更完整数据是否能支持决策,而非只是好看 我的判断标准是“减少一次沟通,还是增加一次填写”。
如果一个自动化规则能自动提醒逾期、同步负责人或生成周报,它通常值得保留;如果只是把同一信息复制到更多字段里,就属于管理负担。还要特别检查默认配置。很多平台演示的是完成配置后的效果,但真实团队通常没有专职管理员。
试用时应邀请一名不熟悉系统的成员独立完成任务创建和状态更新,这比产品经理的演示更能说明上手成本。
4. 更换任务管理软件时,如何避免数据迁移失败和团队抵触?
我们以前换过一次项目管理工具,迁移表面上很顺利,任务、负责人和截止日期都导入了,但上线后大家仍然回到聊天工具里沟通。复盘才发现,真正丢失的不是数据,而是历史上下文、字段含义和团队使用习惯,我想知道迁移时应该优先保护什么。
任务管理软件迁移最容易被低估的部分,是数据语义而不是数据数量。同一个“已完成”状态,在不同团队里可能代表开发完成、客户验收完成,或者只是负责人自认为做完。如果不先统一定义,迁移后的报表会看似完整,实际无法用于决策。我建议把迁移拆成四个阶段。
第一阶段只迁移仍在进行的任务、未来90天内的计划和高价值模板;已经归档的历史任务先保留为只读数据,不要一开始就全部搬过去。第二阶段建立字段映射表,至少明确旧状态、新状态、负责人、优先级、截止日期、关联文件和验收标准。
字段无法一一对应时,应优先保留原始描述,并在新系统中增加迁移备注,而不是强行塞入错误字段。第三阶段做小范围双轨测试。我通常选择一个真实项目、5,8名成员和一周时间,比较迁移前后的任务创建耗时、逾期率、评论响应时间和重复任务数量。若成员需要反复询问字段怎么填,说明流程还没有准备好。
迁移对象处理建议原因 进行中任务完整迁移,并重新确认负责人和截止日期直接影响当前交付 已完成任务按项目或季度归档,必要时只读保存避免新系统被历史数据淹没 评论和附件保留关键决策、验收证据和外部链接这些内容通常比状态更有复盘价值 自动化规则逐条重建,不要批量照搬旧规则可能与新字段逻辑冲突 第四阶段才是正式切换,并设定明确的停用日期。
最忌讳两个系统长期并行,因为成员会选择阻力最小的地方更新,最终形成两套互不一致的事实。我会把上线成功定义为:连续两周内,90%以上的新增工作进入新系统,关键任务都有负责人和截止日期,会议中不再依赖人工逐条询问进度。只要达不到这三个条件,就应该先修流程,而不是继续采购更多功能。
文章包含AI辅助创作:提升团队协作:2026年最受欢迎的5大好用的任务管理软件有哪些盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/86877
读者评论
文章把“功能多”与“是否适合”区分开了,这点比较实用。我们团队以前只看看板和甘特图,后来才发现权限、历史记录和跨项目统计更影响日常协作。上线前抽查100条真实任务的建议,值得拿来做选型检查表。
对中小团队来说,轻量看板确实更容易落地,但文章提到的边界很关键。任务从几十条增长到几百条后,如果没有筛选、负责人视图和依赖关系,单纯拖卡片很快就会失控。
文中关于任务拆分的判断比较客观。并不是拆得越细越好,跨角色协作或周期较长的事项才需要拆分,否则成员会把时间花在更新状态上。工具上线后还要配合验收标准和响应时限,才能真正减少延期。
