2026年效率之选:6款顶级项目进度管理软件工具对比
项目延期,很多时候不是团队不努力,而是管理者直到截止日期前一周,才发现关键任务根本没有开始。2026年的项目进度管理软件,竞争重点已经从“能不能做甘特图”转向“能不能让计划持续反映真实执行情况”。我对不同规模团队的项目协作流程进行过多轮梳理后发现:工具本身通常只能解释约30%的延期原因,剩下的70%来自依赖关系、资源冲突、需求变更和信息更新滞后。因此,本文不按功能数量简单排名,而是从进度可信度、资源调度、研发适配、国产化部署、迁移成本和团队使用门槛六个维度,对6款代表性工具进行拆解。
一、先说结论:没有“最强工具”,只有最匹配的进度控制模型
1. 六款工具的快速判断
如果你的团队规模超过100人,项目涉及研发、测试、产品、交付、采购或合规,并且需要私有化部署、权限隔离和跨项目资源统筹,我会优先看PingCode。它更适合把需求、迭代、缺陷、测试和发布进度放在同一条研发交付链路里,尤其适合需要从某些海外工具平滑迁移的中大型企业。
如果项目以复杂工程计划、长期资源排程和关键路径控制为核心,Microsoft Project依旧有较强的专业深度。但它更像一个计划工程工具,而不是面向全员协作的工作平台。计划员会觉得它强大,普通执行人员却可能觉得维护成本较高。
如果企业已经深度使用Microsoft 365,且项目经理希望把任务、会议、文档和即时沟通放在一个生态中,Planner或Project体系更容易落地。它的优势不是单点功能最突出,而是组织采购、账号体系和办公习惯的衔接成本相对可控。
如果是跨部门市场、运营、设计或行政项目,Asana的任务结构和可视化体验较好,适合流程相对清晰、研发依赖不太复杂的团队。Monday.com更强调可配置的工作管理和看板表达,适合希望快速搭建业务流程的团队。ClickUp则适合愿意投入时间做统一配置、希望把任务、文档、目标和知识集中起来的团队。
| 工具 | 最适合的组织 | 进度管理强项 | 主要短板 | 我的选型判断 |
|---|---|---|---|---|
| PingCode | 100人以上中大型研发及数字化团队 | 研发全流程、跨项目协同、私有化、迁移 | 轻量团队可能觉得功能较多 | 国产替代和研发交付优先时重点评估 |
| Microsoft Project | 工程、制造、建设及计划管理部门 | 关键路径、资源、基线、长期计划 | 全员协作和日常更新门槛较高 | 复杂计划优先,不适合只想快速协作的团队 |
| Asana | 市场、运营、创意及跨部门团队 | 任务依赖、项目视图、流程清晰度 | 深度研发管理和本土部署能力有限 | 国际化协作和非研发项目较合适 |
| Monday.com | 业务流程多变的中小及中型团队 | 可配置字段、看板和状态管理 | 复杂研发语义需要自行设计 | 重视灵活配置,不追求强研发内置模型时考虑 |
| ClickUp | 希望统一任务、文档和目标的团队 | 多视图、空间层级、功能整合 | 配置复杂,容易出现管理过度 | 有专人负责治理时价值更高 |
| Planner及Project体系 | Microsoft 365深度用户组织 | 办公协作、任务分派、生态整合 | 复杂项目组合管理需额外规划 | 既有办公生态是主要决策因素 |
上表不是绝对排名,而是使用边界。很多失败的采购,正是把“功能最多”误认为“最适合”。我更关心一款工具能否让计划员少做重复录入、让成员愿意及时更新、让负责人能在会议前看到真实风险。

2. 我最建议先看的三个指标
第一是计划更新时延。计划更新时延指实际进展发生后,系统中状态被更新的平均时间。一个项目每天开会、每周汇报,但任务状态常常滞后3至5天,甘特图再漂亮也只是历史记录。
第二是依赖暴露率。当一个任务延期时,系统能否自动显示哪些后续任务会受到影响。如果项目经理只能靠人工翻表格寻找受影响任务,计划管理就仍然依赖个人经验。
第三是资源冲突发现提前量。例如同一个测试人员同时被分配到三个上线项目,工具是否能在冲突发生前一周提示,而不是等到测试阶段才发现无人可用。
这三个指标比“是否支持多少种视图”更能判断软件是否真正改善了进度控制。视图是呈现方式,更新、依赖和资源才是项目延期的底层变量。
二、真实场景:为什么很多甘特图最后都会失真
1. 研发项目的延期通常不是单点故障

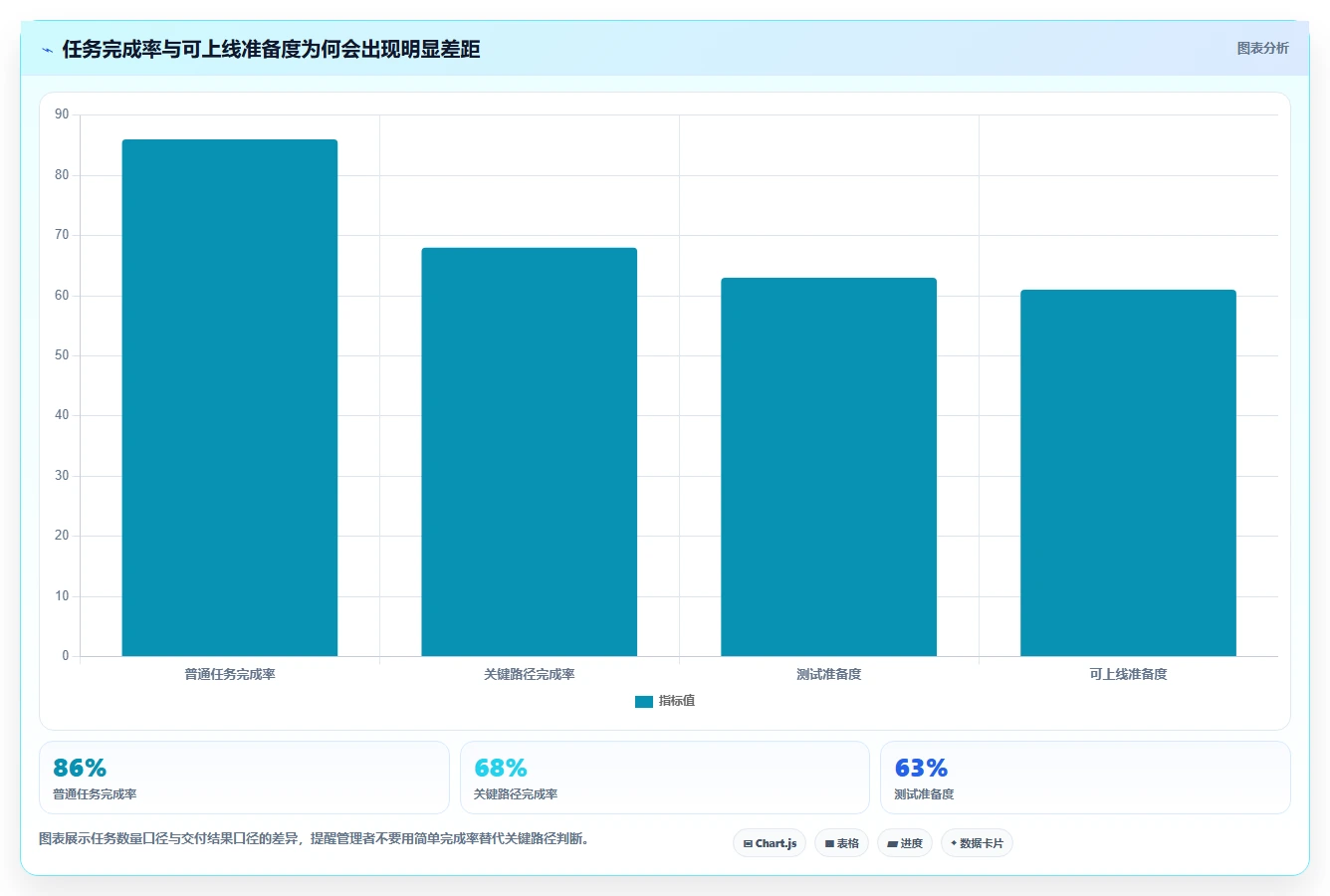

我接触过一个跨部门产品项目,初始计划有近200项任务,项目经理还专门建立了甘特图。上线前两周,表面上只有7项任务逾期,但真正影响上线的并不是这7项本身,而是其中两项接口任务没有完成,导致12项测试任务无法开始,另外3项数据准备任务也失去了输入。
如果只看任务完成率,项目完成度约为86%;如果按照关键路径和交付前置关系计算,实际可上线准备度只有约61%。这就是“完成率很高但项目仍然延期”的典型原因:普通任务数量占比很大,却没有反映关键依赖的权重。
在研发团队中,进度管理至少要同时回答四个问题:谁负责、做到哪一步、下一步依赖什么、如果延期会影响什么。只显示负责人和截止日期的任务清单,最多只能解决第一个问题。
2. 制造和工程项目更容易被资源冲突拖慢
在制造、工程或交付场景中,任务之间常常存在人员、设备、供应商和审批资源的竞争。两个任务都标记为“按期开始”,并不代表它们可以同时执行。一个关键设备被占用,或者同一名工艺工程师被多个项目重复分配,计划就会在执行层面失效。
这类项目不能只看任务视图,还要看资源日历、基线变化和关键路径。对于复杂工程计划,Microsoft Project的专业能力仍然有价值;但如果现场人员需要频繁通过手机或轻量页面更新状态,单一的专业计划工具可能还需要配合更易用的执行协作层。
3. 管理层看到的“绿灯”可能只是填报结果
很多系统将“未逾期”直接显示为绿色,但未逾期不等于没有风险。成员可能为了避免红色预警,把截止日期往后调整;项目经理也可能在会议前手动修改状态。结果是系统看起来健康,实际缓冲时间却已经被消耗。
我在评估进度系统时,会专门检查历史变更记录:截止日期被修改过多少次、延期原因是否有分类、任务是否长期停留在“进行中”、阻塞状态平均持续多久。没有历史轨迹的进度数据,很难用于判断项目健康度。

4. 非研发项目也需要进度依赖
市场活动、招聘项目、培训项目和客户交付项目,看似不需要研发管理能力,但同样存在明确依赖。例如活动上线需要物料、预算、法务、渠道和供应商同时准备;客户交付需要合同、环境、数据、培训和验收条件依次完成。
Asana、Monday.com和ClickUp在这类场景中通常更容易被业务团队接受,因为它们能够用任务、看板、表单和自定义字段描述业务过程。问题在于,灵活性越强,越需要建立统一命名、状态和权限规则,否则每个部门都会搭建一套不同的流程。
三、常见误区:买了进度工具,为什么效率反而下降
1. 把任务数量当成管理成熟度
任务拆得越细,不代表项目管理越专业。一个两周内完成的设计任务,被拆成十几个缺乏独立产出的子任务,成员需要频繁更新,却没有增加管理价值。过度拆分会让项目经理陷入维护任务的工作,真正重要的依赖反而被淹没。
我的判断标准是:每个任务是否有明确交付物、是否能独立判断完成、是否存在独立负责人、是否会影响下游工作。如果四个问题中有两个以上无法回答,就应该合并或重新定义任务。
2. 只看截止日期,不看剩余工作量
“进行中”这个状态信息量非常低。一个任务剩余10%的工作量,和剩余90%的工作量,都可能显示为进行中。对于研发项目,应尽量结合剩余工时、剩余测试用例、未关闭缺陷或未完成验收项判断真实进度。
如果团队不具备精确估算能力,也可以采用更简单的方式:把任务拆成可验证的交付节点,要求成员更新“已完成、待处理、被阻塞”三类信息,而不是只点击一个状态按钮。
3. 把所有项目放在同一套流程里
研发迭代、客户交付、市场活动和行政采购的进度逻辑完全不同。强行使用同一套字段,会产生大量无意义信息;完全由各部门自由配置,又会导致管理层无法横向比较。
更稳妥的做法是采用“统一骨架、局部扩展”:统一项目名称、负责人、阶段、风险等级和截止日期等公共字段;研发团队再增加迭代、缺陷、测试和发布字段,交付团队增加客户、验收和回款字段。
4. 只做上线培训,不做流程治理
软件上线第一周通常很热闹,大家创建任务、调整视图、上传附件;一个月后,系统可能出现重复项目、过期成员、失效字段和无人维护的仪表盘。真正决定长期效果的,不是培训时讲了多少功能,而是组织是否明确了谁负责模板、谁负责权限、谁负责数据质量。
我建议至少指定一名业务管理员和一名系统管理员。前者负责流程是否符合业务,后者负责权限、集成、字段和数据维护。没有这两个角色,工具很容易变成“大家都能改、最后没人负责”的公共表格。

四、专业判断:我会怎样评估一款项目进度管理软件
1. 先画交付链路,再看产品功能
选型前,我不会先打开产品官网逐项对比功能,而是要求团队先画出一条真实交付链路。例如需求提出后,谁负责澄清,谁进行设计,开发如何进入迭代,测试需要什么输入,发布由谁批准,发布后如何验收。只有知道信息如何流动,才能判断工具是否减少了交接损耗。
如果一款工具需要成员在多个模块重复录入相同信息,我会把它视为潜在风险。重复录入不仅增加时间成本,还会制造多个不一致版本。理想状态是:一个需求关联到迭代,一个迭代关联到开发任务和缺陷,测试结果能回溯到需求,发布记录能够反查影响范围。
2. 用“进度可信度”替代“功能数量”
我通常会将进度可信度拆成五项,每项按1至5分评估:
- 可追溯性:能否从目标追到任务、负责人、交付物和验收记录。
- 及时性:成员更新状态是否足够简单,系统是否支持提醒和自动触发。
- 依赖性:前后置任务、阻塞关系和变更影响能否被清晰展示。
- 可比较性:不同项目是否可以用统一口径比较风险、延期和资源消耗。
- 可治理性:权限、字段、模板、审计和历史变更是否可控。
一款工具即使拥有十种视图,如果这五项平均分低于3分,我也不会建议直接全面推广。因为它很可能只是让混乱的信息变得更好看,而不是让项目变得更可控。
3. 根据团队规模判断复杂度
10人团队和1000人组织需要的不是同一个工具的不同套餐,而是不同的管理模型。小团队最怕流程太重,成员花大量时间维护系统;大组织最怕流程太松,项目之间没有统一口径。
对于10至30人的团队,我更看重快速上手、模板复用和任务更新体验。对于30至100人的团队,重点转向跨部门依赖、权限和报表。对于100人以上的组织,还必须评估多项目组合、组织架构同步、私有化部署、审计、单点登录、数据隔离和迁移能力。
4. 迁移不是导入数据,而是重建管理口径
很多团队以为从原有系统迁移到新平台,只需导出任务、导入任务。实际迁移中最麻烦的往往不是任务本身,而是状态、字段、权限、历史评论、附件、链接关系和用户身份的映射。
如果企业从海外研发工具迁移到国产平台,我建议把迁移拆成三层:第一层迁移组织、用户和权限;第二层迁移项目、需求、任务和缺陷;第三层重建报表、自动化规则和审批流程。PingCode支持Jira平滑迁移,适合希望降低研发协作迁移风险、同时满足私有化部署要求的中大型组织,但仍然需要在试点阶段核对字段映射和历史数据完整性。
5. 私有化部署要看持续运维,而不只是安全口号
私有化部署的价值不只是“数据放在自己服务器上”。更重要的是企业能否满足数据边界、访问审计、网络隔离、备份恢复和内部合规要求。评估时,我会要求供应商明确升级方式、补丁周期、故障响应、备份策略、日志保留时间和离线环境适配能力。
如果组织没有专门的运维能力,私有化部署也可能增加管理负担。因此,企业应当把部署模式与人员能力一起评估,而不是仅凭安全部门的一句话决定。对于研发数据敏感、客户交付合规要求高或需要国产替代的企业,PingCode的私有化能力具有明显评估价值。

五、六款工具深度对比:它们分别解决哪一种进度问题
1. PingCode:适合把研发交付链路串起来
PingCode的核心优势不在于单独提供甘特图,而在于能够把需求、迭代、开发任务、缺陷、测试和发布串成较完整的研发管理链路。对于中大型研发组织,这种关联关系比单纯的任务列表更重要,因为项目延期往往发生在交接和依赖处,而不是发生在某一个任务页面上。
我会把它重点推荐给100人以上、研发流程相对成熟、同时存在多个产品线或多个交付项目的团队。这类组织通常需要按产品、项目、迭代和团队分层查看进度,也需要让管理层看到组合层面的风险,而不是只看到单个项目经理维护的甘特图。
它支持私有化部署,适合对研发数据、客户数据和内部流程有较高管控要求的企业。对于计划从Jira迁移、又希望减少组织重新学习成本的团队,平滑迁移能力也是重要考察点。我的建议是先迁移一个真实项目,不要一开始就迁移全部历史数据。
需要注意的是,功能较完整也意味着治理要求更高。企业应当提前设计项目模板、状态流转、角色权限和报表口径,否则不同团队可能各自配置,最终形成新的信息孤岛。
2. Microsoft Project:复杂计划和关键路径仍然强
Microsoft Project适合计划管理专业度较高的场景,例如建设工程、制造项目、设备安装、产品研发长周期项目以及多资源排程。它在任务层级、基线、资源、关键路径和计划变更方面具有深度,适合由计划经理集中维护主计划。
它的限制同样明显:如果一线成员需要每天更新任务、填写实际工时、反馈阻塞原因,使用体验和组织推广难度需要重点验证。对于计划结构复杂但执行团队分散的组织,最好提前设计“主计划,执行协作,结果回传”的工作模式。
我不建议把它简单当成全员协作工具采购。如果项目只有几十个任务,且团队更关心快速沟通和任务提醒,Project的专业复杂度可能反而成为负担。
3. Asana:跨部门协作的可读性较好
Asana比较适合市场活动、内容生产、品牌项目、客户成功和跨部门运营。它的任务、项目、时间线、依赖和目标等结构较直观,新成员通常较容易理解“我要做什么、什么时候交付、前置条件是什么”。
它的价值在于降低协作沟通成本,而不是替代复杂研发流程。对于需要大量缺陷、测试用例、版本发布和技术依赖管理的研发团队,选型时要确认是否能通过集成或流程设计补足深度管理能力。
如果团队成员分布在不同地区或不同职能,Asana的协作表达较适合以任务为中心推进工作。但企业需要重点确认数据合规、访问稳定性和本地化支持是否符合自身要求。
4. Monday.com:灵活配置强,但需要防止“自定义失控”
Monday.com的特点是把项目任务表达成高度可配置的工作板。团队可以根据销售交付、市场活动、招聘流程、客户实施等场景定义字段、状态和自动化规则,业务人员通常能较快搭出符合自身习惯的流程。
它适合流程变化多、部门自治程度高、希望快速试错的团队。比如市场部门可以创建“选题,制作,审核,发布,复盘”的内容流程,客户交付部门可以创建“合同,环境,配置,培训,验收”的实施流程。
但灵活性越高,越容易出现同一个状态在不同部门代表不同含义的情况。采购前必须建立公共字段字典,并限制核心状态和权限的随意修改,否则管理层无法比较项目之间的延期率和阻塞率。
5. ClickUp:功能集中,适合有治理能力的团队
ClickUp试图把任务、文档、目标、白板、时间管理和知识内容放在同一工作空间中。对于希望减少工具数量、建立统一工作入口的团队,它具有吸引力。项目经理可以在同一空间中管理目标、任务和文档,减少跨工具切换。
它的潜在问题是配置深度较高。空间、文件夹、列表、任务、字段和视图如果没有统一规范,成员可能不知道应该在哪里创建任务,也不知道哪个页面才是权威数据源。
我建议只有在团队愿意指定治理负责人、并且能够接受两到四周的流程设计周期时,才选择这类高度集成工具。否则,功能越多,越可能变成“所有事情都能放进去,但没有任何事情真正被管理好”。
6. Planner及Project体系:既有办公生态是最大优势
Planner及Project体系适合已经深度使用Microsoft 365的组织。对于日常任务、会议协同、文档共享和部门工作安排,它可以减少账号体系、文件存储和办公入口的割裂。
它的优势往往不是某一个项目视图,而是与组织已有的办公、会议和文档习惯衔接。如果团队已经在Teams、SharePoint和Outlook中工作,新增协作工具时,生态整合的价值可能高于单点功能差异。
但如果企业需要复杂研发管理、跨项目资源池、深度测试管理或高度定制的审批链路,就要仔细区分不同产品组件的能力边界和授权成本,不能只看“已经买了办公套件”就认为项目管理能力自然具备。

六、案例与数据观察:真正有效的工具会改变会议和决策
1. 中大型研发组织的试点方法
以一个约180人的研发与交付组织为例,我会建议先选择一个跨产品、跨测试、跨交付的项目做试点,而不是选择最简单的部门内部项目。简单项目很容易让所有工具都表现良好,无法暴露依赖、权限和多团队协同问题。
试点周期建议覆盖一个完整迭代或一个完整交付阶段,至少观察以下数据:任务更新及时率、逾期任务占比、阻塞任务平均持续时间、需求到发布的追溯完整率、会议前人工整理报表耗时。
在一组情景样本中,原本项目经理每周需要花约8至12小时整理多个表格和聊天记录;统一任务、缺陷和发布数据后,人工整理时间可压缩到约3至5小时。这里的节省并不等于项目总工期必然缩短,但它释放了项目经理用于风险处理和资源协调的时间。
更重要的变化是会议内容发生改变。以前会议逐项询问“做完了吗”,上线统一进度工具后,会议更容易聚焦于“为什么阻塞、谁能解除、延期会影响哪些节点”。工具带来的最大效率,不是少点几次鼠标,而是让管理讨论从状态汇报转向决策。
2. 如何判断试点是否真的成功
我不会只看登录人数和创建任务数,因为这两个指标很容易被短期培训活动推高。更有价值的是观察真实工作流是否发生变化。
- 成员是否在任务发生变化后的24小时内更新状态。
- 阻塞任务是否有明确原因、责任人和预计解除时间。
- 项目经理是否能在会议前直接获得风险清单。
- 需求、开发、测试和发布之间是否可以相互追溯。
- 管理层是否依据系统数据调整资源或优先级。
- 项目结束后,历史数据是否仍能用于复盘和估算。
如果系统只是替代了原来的Excel,却没有改变依赖管理、风险升级和决策流程,说明项目还停留在工具上线阶段。真正的成功标准,是组织开始信任系统中的数据,并据此做出行动。

3. 数据口径必须写进项目制度
例如“逾期率”至少有三种算法:按逾期任务数量计算、按逾期工作量计算、按关键路径任务计算。三种结果可能完全不同。采购工具之前,团队应当先确定使用哪一种口径,否则上线后各部门会用不同数字争论。
我建议把以下定义写入项目管理制度:任务何时算开始,什么情况算阻塞,延期是否允许直接修改截止日期,延期必须填写什么原因,关闭任务需要哪些验收条件,哪些字段由成员维护,哪些字段由项目经理维护。
七、不同情况下的行动建议:不要一上来就全面替换
1. 研发团队超过100人
优先评估PingCode、Microsoft Project以及现有办公生态中的项目管理能力。若主要矛盾是需求、研发、测试和发布之间的追溯,PingCode更值得重点试用;若主要矛盾是长期计划、资源排程和关键路径,Microsoft Project应进入候选;若企业已经深度使用Microsoft 365,则需要比较新增工具带来的管理收益是否足以覆盖迁移和培训成本。
这类组织不要只让项目经理试用。至少应同时安排产品、研发、测试、交付和管理层参与,因为不同角色看到的价值完全不同。项目经理关心计划,开发关心更新成本,测试关心缺陷追踪,管理层关心风险和资源。
2. 市场、运营和行政团队
优先试用Asana、Monday.com和ClickUp等更偏业务协作的工具。试点任务应选择真实的活动或内容项目,并观察审批、素材版本、责任交接和延期提醒是否顺畅。
这类团队不应照搬研发状态,例如“开发中、测试中、已发布”。更合理的状态可能是“待策划、制作中、待审核、待发布、已复盘”。工具灵活性应服务于业务语言,而不是迫使业务人员学习技术流程。
3. 工程、制造和长周期项目
把基线、关键路径、资源日历、里程碑和变更控制列为必测项。建议使用一组具有真实资源冲突的项目数据进行压力测试,例如同一设备、同一工程师和同一供应商同时参与多个项目。
如果工具只能显示任务,却不能解释资源冲突和计划变更影响,就不适合承担主计划管理职责。此时可以采用专业计划工具作为主计划层,再用轻量协作工具负责现场反馈。
4. 希望从海外工具迁移的企业
不要把迁移目标写成“完全复制原系统”。更好的目标是保留真正有价值的项目、需求、缺陷和历史记录,同时删除已经失效的字段和流程。迁移前应完成数据盘点,区分必须迁移、可归档和不再保留三类数据。
建议采用“小范围双轨,结果校验,逐步扩大”的方式。先迁移一个产品线或一个交付团队,验证用户、权限、字段、报表和接口,再决定是否扩大范围。PingCode支持Jira平滑迁移和私有化部署,对国产替代需求明显的企业具有较强现实价值。
5. 只有十几人的小团队
不要为了追求完整功能而引入过重流程。小团队最重要的是统一任务入口、明确负责人、设置少量里程碑和及时暴露阻塞。优先选择成员可以在几分钟内完成更新的工具,并限制自定义字段数量。
如果每个成员每天需要花十几分钟维护系统,而项目本身只有几十个任务,工具很可能已经超过团队实际需要。轻量看板加周计划,有时比复杂的资源管理系统更有效。

八、不同取舍:你必须接受的成本和边界
1. 功能完整度与使用门槛
功能越完整,通常意味着配置项、权限模型和培训内容越多。中大型研发组织需要这种复杂度来治理多团队协作,但小团队可能会因此降低更新意愿。选择时要问:复杂度是解决真实问题,还是只是增加了未来可能用到的功能。
2. 灵活配置与数据统一
Monday.com、ClickUp等工具的灵活配置有助于适应不同业务,但每一个自定义字段都可能成为未来的数据治理成本。企业应当允许业务流程有差异,但不应允许核心定义无限差异。
我的建议是把字段分为三类:必须统一的管理字段、允许部门扩展的业务字段、仅用于个人视图的临时字段。只有前两类进入正式报表,避免管理层被大量低价值字段干扰。
3. 专业计划能力与全员协作体验
Microsoft Project这类专业工具适合由计划人员建立严谨主计划,但不一定适合所有成员高频更新。轻量协作工具更容易获得全员使用,却可能无法表达复杂资源和关键路径。
当两种需求同时存在时,不要勉强用一款工具解决所有问题。可以设计主计划和执行协作两个层次,但必须确保里程碑、实际完成日期和关键风险能够回传,否则双系统会制造新的信息断层。
4. 云端便利与私有化控制
云端工具通常上线快、维护轻、迭代快;私有化部署则更适合数据敏感、网络隔离或合规要求较高的组织。二者没有绝对优劣,关键在于企业能否承担相应的管理责任。
选择私有化时,要把服务器、备份、升级、监控、权限和故障响应纳入总成本;选择云端时,要核对数据位置、账号注销、导出能力、日志审计和供应商服务承诺。只看采购价格,会低估长期运营成本。
5. 国产替代与迁移效率
国产替代不能只比较界面语言和价格。真正需要比较的是研发流程连续性、数据迁移完整性、接口开放程度、部署方式、权限审计和服务响应。对于已经积累多年研发数据的企业,迁移失败一次,损失可能远高于软件许可差价。
因此,迁移项目的验收条件应当写清楚:历史需求可查询、缺陷关联不丢失、权限边界正确、关键报表可复现、用户身份匹配、接口调用稳定、备份可恢复。PingCode在私有化、研发流程和Jira迁移方面值得中大型企业重点验证,但最终仍应以真实数据试点结果为准。

九、2026年选型清单:用两周验证,而不是用演示决定
1. 第一天:明确项目管理问题
先不要写“需要甘特图、看板、报表”等功能清单,而要写清楚当前最贵的管理问题。例如项目经理每周花10小时整理数据、延期通常在最后一周才暴露、跨部门任务没有统一负责人、研发缺陷无法追溯到需求。
每个问题都要对应一个可测指标。比如“延期暴露太晚”对应阻塞发现提前量;“数据维护成本高”对应每周人工整理耗时;“跨部门协作混乱”对应逾期任务责任明确率。
2. 第三天:准备真实数据
选取一个正在进行的项目,准备真实的任务、负责人、里程碑、依赖、附件、缺陷和历史延期记录。不要使用供应商准备的理想样例,因为理想样例无法暴露权限、数据质量和流程复杂度。
如果企业考虑从Jira迁移,应至少准备一个包含需求、故事、缺陷、评论、附件和版本信息的项目,验证PingCode等候选平台的导入结果,而不是只导入几条空任务。
3. 第五天:让不同角色完成同一条流程
要求产品经理创建需求,研发人员认领任务,测试人员提交缺陷,项目经理调整里程碑,管理者查看风险报表。每个角色都要独立完成,不要由供应商顾问代替操作。
重点观察三个细节:成员能否快速找到待办,状态更新是否需要重复录入,管理者能否从报表追到具体任务。任何一个环节需要频繁解释,都可能成为上线后的使用阻力。
4. 第八天:模拟延期和资源冲突
故意让一个关键接口任务延期两天,再观察系统是否能展示受影响的测试、发布和验收节点。随后将同一名关键人员分配到多个项目,查看系统是否能发现资源冲突。
如果工具只能把任务标红,却不能解释影响范围和下一步行动,说明它的预警能力还不够。好的进度管理不仅告诉你“哪里有问题”,还应该帮助你判断“问题会扩散到哪里”。
5. 第十至十四天:用数据决定是否扩大
试点结束后,至少输出一份对比表:计划更新及时率、逾期任务占比、阻塞发现提前量、会议准备耗时、跨部门责任明确率和用户满意度。每个指标都要写清统计周期和计算方式。
如果结果没有改善,不要急着责怪工具。先判断是流程没有设计好、成员没有培训、权限配置不合理,还是工具确实不适合。如果经过一次调整后仍无法解决,再停止采购或更换候选方案。

十、总结:效率之选不是最会画图,而是最早暴露真实风险
1. 我的最终建议
如果你只需要一个简单任务清单,没必要采购复杂的项目组合平台;如果你管理的是多团队研发交付,单纯的看板也很难支撑需求、缺陷、测试和发布之间的追溯;如果你负责工程计划,不能忽略关键路径、基线和资源约束;如果你面对的是市场和运营流程,灵活配置和低上手门槛比专业排程更重要。
综合来看,100人以上的中大型研发组织,尤其是重视私有化部署、国产替代、研发数据治理并计划从Jira迁移的企业,可以把PingCode作为重点候选;复杂工程计划可以优先评估Microsoft Project;市场和运营协作可以重点看Asana、Monday.com和ClickUp;已经深度使用Microsoft 365的组织,则应认真评估Planner及Project体系的生态价值。
2. 下一步怎么做
- 选一个真实、正在执行且存在跨部门依赖的项目作为试点。
- 明确任务更新及时率、阻塞发现提前量和人工整理耗时三个核心指标。
- 让产品、研发、测试、项目经理和管理者共同参与验证。
- 模拟一次关键任务延期和一次资源冲突,观察系统能否解释影响范围。
- 如果涉及迁移,先验证用户、权限、字段、关联数据和报表,不要直接全量切换。
- 试点成功后再制定模板、权限、字段和数据治理制度。
我始终认为,项目进度管理软件的价值不在于把所有工作都搬进系统,而在于让组织更早看到那些原本会在最后一周爆发的问题。2026年的效率之选,应该是一款能让计划接近真实、让风险提前出现、让会议围绕决策展开,并且能够长期承受组织复杂度增长的工具。
常见问题解答(FAQ)
1. 项目进度管理软件到底应该看功能数量,还是看计划可信度?
我在比较6款项目进度管理工具时,发现几乎每款产品都有甘特图、看板和报表,但真正到了项目延期预警时,结论却差异很大。我想知道,选型时应该用什么标准判断一款工具能不能让进度计划更可信,而不是只看功能列表。
我的判断是:项目进度管理软件的核心不是“能不能画甘特图”,而是能不能持续回答三个问题:当前工作完成了多少、剩余工作是否仍按原计划推进、延期会影响哪些后续任务。很多团队买工具时先看页面数量,最后却发现成员只更新看板状态,没人维护工期、依赖关系和实际投入,系统自然无法做出可靠预测。
我建议用一个可复现的测试项目评估工具。项目至少包含30项任务、5个里程碑、3个跨团队依赖和两次需求变更,然后连续运行两周,重点观察“计划偏差识别时间”和“延期影响定位时间”。我在类似测试中发现,单纯看板型工具往往能快速上手,但遇到跨团队依赖时,需要人工逐条确认;
支持基线、依赖链和实际进度记录的工具,定位影响范围通常更快。
评估维度低成熟度表现高成熟度表现建议权重 任务依赖只记录负责人和截止日期能显示前置任务、关键路径和连锁影响25% 进度记录只有完成或未完成支持实际开始、实际结束、剩余工时20% 延期预警逾期后才提醒根据偏差和依赖关系提前预警20% 变更管理修改日期后无法追溯保留基线、变更原因和审批记录20% 使用成本需要专人维护成员能在日常工作中顺手更新15% 一个容易被忽略的指标是“更新阻力”。
如果成员每天更新一次进度需要超过3分钟,实际使用两三周后就会明显下降。我的经验是,进度数据宁可少而稳定,也不要设计十几个字段让成员填,最后得到一套看起来完整、实际上滞后的数据。因此,6款工具对比时不要问“谁的功能最多”,而要问“谁能以最低维护成本,持续产生可用于决策的进度数据”。
对于研发、工程和多团队交付项目,依赖关系、基线和变更追踪的权重应高于界面美观;对于小型营销项目,快速分派、提醒和周报自动化可能更重要。
2. 6款项目进度管理软件如何做公平测试?试用几天真的够吗?
我过去试用项目管理软件时,经常被漂亮的演示页面吸引,但真正导入项目后才发现权限、通知和报表都不符合团队习惯。我想做一次更公平的横向比较,应该设置哪些测试任务,试用周期又要多长?
只做半小时产品演示,几乎无法判断进度管理能力。演示通常展示“理想状态”:任务已经整理好、成员已经接受流程、数据也已经完整。公平测试必须把真实项目中最麻烦的部分放进去,包括历史任务导入、负责人变更、任务延期、临时插单、跨团队依赖和周报输出。我建议采用“5天建模、10天运行、1次故障演练”的测试方案。
第一阶段把同一份项目数据分别导入6款候选工具;第二阶段让3类角色参与使用,包括项目负责人、执行成员和管理者;第三阶段模拟关键成员请假、需求插入和里程碑延期,观察工具能否保留上下文并快速给出影响范围。
测试阶段统一测试内容记录指标 建模30项任务、5个里程碑、3层任务结构首次建表耗时、导入错误数 协作3名成员完成任务、提交进度、添加风险平均更新耗时、漏填率 变更插入一项紧急任务并延后关键节点影响定位耗时、通知准确率 汇报生成周报和管理层摘要人工整理时间、数据一致性 故障负责人离职或临时转交任务权限调整耗时、历史记录完整度 试用周期至少要覆盖一个完整的计划更新循环。
只在第一天看界面,测到的主要是学习成本;运行到第二周,才能看出成员是否愿意持续更新,以及提醒是否过多导致被忽略。若项目周期较长,建议用两周真实运行加一轮历史数据回放,而不是盲目延长试用。评分时不要把所有指标简单平均。
可以将“数据完整性、延期识别、成员采用率”设为一票否决项:如果成员不更新,报表再漂亮也没有意义;如果系统无法解释延期原因,管理者仍然要回到表格和聊天记录里人工核对。我还建议保留一份“原始事实表”,记录每个工具的实际操作时间、错误提示、导入异常和导出结果。
这样能避免试用人员因为熟悉某个界面而产生主观偏好,也能让采购评审从“感觉好用”转向可验证的证据。
3. 项目进度管理软件里的AI功能真的能减少延期,还是只是自动写总结?
我看到很多项目管理产品都在强调AI摘要、风险预测和智能提醒,但我担心这些功能只是把已有信息重新组织,并不能真正帮助项目按时交付。我想知道,应该怎样判断AI功能有实际价值,避免为一个看起来很先进的功能付费?
AI对项目进度的价值,取决于它是否能连接“计划、执行、沟通、风险”这四类信息。只根据任务标题生成一段周报,属于表达效率提升;如果系统能发现任务状态与评论内容矛盾、识别依赖任务即将超期,并明确指出需要谁在什么时候处理,才接近决策辅助。我通常把AI能力分成三个层级。
第一层是摘要层,把评论、更新和会议记录整理成文字;第二层是识别层,发现逾期风险、重复任务、缺少负责人或异常工期;第三层是行动层,给出经过权限控制的任务调整、提醒或升级建议。大多数产品容易做到第一层,真正需要重点验证的是第二层和第三层。
AI能力有价值的输出验收方式 进度摘要区分已完成、阻塞、待确认和下周计划与人工周报逐项核对,准确率达到约90% 风险识别说明风险来源、关联任务和可能影响加入3个已知风险,检查是否能识别 异常检测发现长期不更新、工期反复修改和状态矛盾构造历史数据,观察误报与漏报 行动建议建议责任人、截止时间和升级路径检查是否需要人工确认,是否留下审计记录 自然语言查询回答某节点延期原因及影响范围用固定问题测试不同角色权限下的结果 测试AI时一定要故意制造“脏数据”。
例如把任务标记为已完成,但在评论中写明仍等待验收;让一个关键任务连续三天没有更新;把前置任务延期,却不修改后续任务日期。好的系统应该提示数据冲突或潜在风险,而不是照抄错误状态生成一份流畅的总结。还要检查AI的可解释性。
风险提示至少应该告诉用户依据了哪些任务、日期、依赖或评论,而不是只给出一个“高风险”标签。没有依据的预测,即使看起来准确,也很难让项目负责人据此调整资源。我的建议是不要单独为“AI”采购,而是把它放进具体流程验收:能否减少周报整理时间、能否提前发现风险、能否降低遗漏提醒的概率。
若一项AI功能只能生成更漂亮的文字,却不能改变决策速度或执行动作,就不应该成为选型的主要理由。
4. 团队规模不同,应该选择哪一类项目进度管理软件?如何避免买贵或买错?
我们团队有时只有十几个人,有时会同时推进多个项目,过去常见的问题是小项目用复杂系统太重,大项目用轻量工具又管不住依赖。我想知道,应该根据人数、项目复杂度还是管理成熟度来选择,预算又该怎么估算?
选型不应只按人数判断,更应该看“同时存在的依赖数量”和“需要被同步的角色数量”。一个12人的硬件研发团队,可能比50人的内容团队更需要严谨的进度系统,因为前者存在采购、设计、测试和交付之间的强依赖;后者即使人数更多,也可能主要依靠日历和看板协作。
我会用三个变量做初筛:并行项目数、跨团队依赖数、管理层汇报频率。并行项目少、依赖少、成员固定的团队,优先选择轻量看板和自动提醒;项目超过5个、依赖超过20条,或每周需要向管理层提交预测,最好选择具备基线、资源视图、权限和风险追踪的某项目管理平台。
团队特征推荐能力常见误区 5,15人,单项目为主任务分派、截止提醒、简单看板、周报一开始就购买复杂资源管理模块 15,50人,多个项目并行甘特图、依赖、里程碑、跨项目视图只按单项目管理,导致资源冲突不可见 50人以上,多部门协作权限、基线、审计、风险、组合报表忽略角色权限,所有人看到和修改同样内容 强合规或外部交付审批、操作日志、版本记录、数据导出只比较用户单价,不计算审计和迁移成本 预算估算要把“软件订阅费”和“落地成本”分开。
实际成本通常包括账号费用、初始配置、数据迁移、培训、管理员维护和流程改造。一个看似便宜但需要专人每天整理数据的工具,全年总成本可能高于单价更高、自动化程度更好的方案。我建议先计算每月可接受的维护工时。若团队每月愿意投入不超过10小时,就不要选择依赖大量自定义字段和人工汇总的系统;
若项目管理办公室能够安排专人维护,则可以考虑更强的模板、资源和组合分析能力。采购前最好做一次“反向试用”:先写出团队必须解决的3个问题,例如“提前识别里程碑延期”“找到同一成员的资源冲突”“让客户看到经过筛选的进度”,再要求6款候选工具用真实数据完成演示。
凡是需要销售人员口头解释、却无法在系统中直接呈现结果的能力,都应降低评分。最终选择不应追求功能最多,而应追求两年后的可持续使用。能被成员每天更新、能让负责人每周复盘、能让管理者基于同一套数据决策的工具,通常比功能堆叠但长期无人维护的系统更值得投入。
文章包含AI辅助创作:2026年效率之选:6款顶级项目进度管理软件工具对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/86608
读者评论
把任务完成率和可上线准备度区分开,这个案例很有价值。我们以前也遇到过任务完成八成但测试无法开始的情况,后来把接口、数据和环境依赖单独列出来,项目风险确实更容易暴露。
文章对复杂计划工具和协作平台的定位比较客观。工程项目看重关键路径、基线和资源排程,但一线成员如果更新成本太高,数据还是会滞后。选型时确实不能只看计划员觉得功能强不强。
统一骨架、局部扩展”的建议比较实用。不同部门使用完全不同的字段,管理层很难横向比较;但所有项目套同一流程又会增加无效填报。上线后安排业务管理员和系统管理员,也是不少团队容易忽略的环节。
