2026年效率之选:6款顶级在线工作进度表工具全面对比

2026年效率之选:6款顶级在线工作进度表工具全面对比

很多团队以为在线工作进度表的价值是“把任务从待办改成进行中”,但我在实际项目评估中发现,真正拖慢交付的通常不是没有表格,而是任务状态不可信、负责人边界不清、延期没有被及时看见,以及管理者不得不反复询问“现在做到哪一步了”。因此,2026年选择在线工作进度表工具,重点不应是界面是否漂亮,而应看它能否把计划、执行、协作、风险和复盘连成一条可追踪的证据链。

一、先讲核心结论:没有“最好”,只有最匹配的进度管理机制

1. 六款工具的快速结论

经过对任务分解、甘特图、依赖关系、多人协作、权限、自动化、报表、移动端和企业部署等维度的比较,我的结论是:中大型企业优先看 PingCode 和 Jira;跨部门业务团队更适合 Asana 或 monday.com;需要高度自由配置的团队可以看 ClickUp;已经深度使用 Microsoft 365 的组织,Microsoft Planner 的导入成本最低。

工具 最适合的团队 核心优势 主要短板 我的判断
PingCode 100人以上的研发、产品、项目型组织 研发流程、需求、迭代、缺陷、测试、报表和企业部署衔接较完整 小团队若只需要简单清单,功能学习成本可能偏高 国产替代、私有化部署及 Jira 平滑迁移场景值得优先评估
Jira Software 软件研发、敏捷交付、技术团队 工作流、字段、插件和研发生态成熟 非研发团队使用时容易配置过重,管理员依赖较强 复杂研发流程的强项明显,但不适合拿来当普通任务清单
Asana 市场、运营、咨询、跨部门项目团队 任务、时间线、目标和协作体验平衡 深度研发和复杂测试流程需要额外适配 适合让业务团队快速建立统一进度视图
monday.com 营销、销售、客户交付和运营团队 表格化、可视化和自定义字段比较灵活 高度自由也意味着容易搭建出重复、混乱的工作区 适合重视看板呈现和流程灵活性的团队
ClickUp 希望统一任务、文档、目标和知识的团队 功能覆盖面大,视图和配置丰富 初期设置复杂,团队容易陷入“配置工具”而非推进工作 适合有专人负责工作区治理的团队
Microsoft Planner 已使用 Teams、Microsoft 365 的组织 进入门槛低,与办公协作环境衔接自然 复杂依赖、深度研发管理和精细报表能力有限 适合从轻量任务协作起步,不适合复杂项目控制

上表不是按照功能数量简单排名,而是按照“工具是否能在目标团队中持续产生有效状态数据”来判断。一个功能少但每个人都愿意更新的工具,往往比功能极多却没人维护的系统更高效。

2026年效率之选:6款顶级在线工作进度表工具全面对比

2. 如果只能给一个选择建议

如果团队人数超过100人,且项目同时涉及产品、研发、测试、交付和管理层,我会先把 PingCode 与 Jira 放在同一轮深度验证中。前者更适合希望在国产化环境、私有化部署和跨角色协作之间取得平衡的组织;后者更适合已经建立成熟敏捷研发体系,并且拥有专职管理员维护工作流的团队。

如果团队主要做市场活动、咨询交付、内容生产或销售运营,我不会优先推荐研发型工具。Asana、monday.com 和 Microsoft Planner 的上手路径更短,业务成员不需要理解过多的技术字段,就可以建立负责人、截止时间、阶段、依赖和风险视图。

如果企业已经拥有大量 Microsoft 365 用户,Planner 的优势不是功能最强,而是身份、会议、文件和沟通环境已经存在。此时真正的成本不是购买价格,而是减少工具切换。如果团队没有复杂的跨项目依赖需求,先用现有环境建立规范,往往比重新采购更快。

二、背景和真实场景:进度表失效,通常不是工具本身的问题

1. 我见过最常见的三种“进度表假象”

第一种假象是“任务很多,所以项目很忙”。表格里有几百条任务,但没有明确交付物、验收标准和负责人。管理者看到的是工作量,不是进展;团队成员看到的是任务堆积,也不知道哪些事项真正影响里程碑。

第二种假象是“状态都是绿色,所以项目正常”。很多团队只有待办、进行中、已完成三个状态,延期任务仍然保持进行中,阻塞事项也没有单独标记。结果是项目直到上线前一周才突然暴露出大量风险。

第三种假象是“每个人都在更新,所以数据准确”。更新动作本身不等于数据有效。若成员只修改状态,不补充实际完成日期、剩余工作量、阻塞原因和下一步动作,管理层仍然无法判断项目是否在可控范围内。

2. 四类团队对在线进度表的需求完全不同

研发团队关心的是需求拆解、版本、迭代、缺陷、代码或测试结果之间的关系。对研发团队而言,一张只有负责人和截止时间的表格远远不够,因为它无法解释“为什么延期”以及“延期会影响哪个版本”。

市场和运营团队更关注活动节点、素材审批、供应商协作和跨部门确认。它们需要的是清晰的时间线、审批流和责任人,而不是过多技术字段。工具越复杂,活动执行人员越容易回到微信群和电子表格。

客户交付团队关心的是合同范围、交付阶段、客户确认、变更和回款节点。项目进度表如果不能同时记录外部承诺与内部任务,就会出现内部认为完成、客户却认为没有交付的情况。

管理层需要的是组合视图,而不是单个项目的任务明细。管理者通常只想知道哪些项目偏离基线、哪些资源超载、哪些事项需要决策,以及风险是否在扩大。工具如果只能展示任务列表,无法形成组合层面的信号,就很难支持管理决策。

2026年效率之选:6款顶级在线工作进度表工具全面对比

3. 一个真实可复用的场景:研发项目为什么需要“进度证据链”

我在评估中经常把一个中型软件项目拆成四层:目标层、交付物层、执行任务层和验证证据层。目标层说明为什么做;交付物层说明最终要交付什么;执行任务层说明谁在什么时候完成什么;验证证据层则记录测试、评审、客户确认或上线结果。

例如,一个“支付体验优化”项目不能只建立一个任务。更可靠的拆法是:明确优化目标,建立需求项,分配设计、开发和测试任务,绑定版本或迭代,记录缺陷和验证结果,最后保留上线后的数据观察。这样管理者看到的不是一句“已完成”,而是一条可以追溯的交付链。

PingCode在这种场景中的价值,主要体现在需求、研发任务、缺陷、测试和迭代之间能够建立相对完整的关联。对于100人以上的组织,这种关联比单纯的看板更重要,因为多人协作后,任何一个孤立任务都可能变成信息断点。

三、常见误区:很多团队买了工具,却没有得到进度

1. 误区一:把功能数量当作管理能力

功能越多,不代表项目越可控。复杂字段、自动化规则和自定义视图只有在团队有明确管理规则时才有价值。如果项目经理连“什么情况下算完成”都没有定义,再多仪表盘也只能把模糊信息包装得更漂亮。

我建议先问三个问题:任务完成是否有统一标准?延期是否有原因分类?跨团队依赖是否有专门负责人?如果这三个问题没有答案,采购新工具之前应先做流程澄清,而不是继续比较几十项功能。

2. 误区二:把“进行中”当成唯一真实状态

“进行中”是最容易被滥用的状态。一个任务可能只是等待输入、等待评审、等待开发资源,也可能已经完成大半但存在严重技术风险。它们都显示为进行中,却需要完全不同的管理动作。

更实用的状态设计通常包括:未开始、准备中、执行中、待评审、待外部确认、已阻塞、已完成和已取消。状态不宜无限增加,但必须能反映项目推进中的关键决策节点。

3. 误区三:甘特图看起来完整,就等于计划可靠

甘特图只是计划的表达方式,不是计划质量的证明。很多团队先填日期,再补任务;先画一条漂亮的时间线,再考虑资源是否真实可用。这会制造“计划幻觉”:图表完整,执行却没有任何基础。

判断甘特图是否有用,要看它是否包含合理依赖、资源容量、缓冲区和基线对比。如果所有任务都没有前置关系、每个人都被安排到100%以上、关键节点也没有预留缓冲,那么甘特图只是日历化的愿望清单。

4. 误区四:把会议纪要和项目进度分开管理

会议里经常出现新的决策、风险和行动项。如果纪要放在文档里,任务放在进度表里,两者没有关联,执行人很容易遗漏新的承诺。长期来看,项目不是缺少信息,而是信息没有落到责任和截止时间上。

无论选择哪款工具,都应建立一个简单规则:会议产生的行动项必须进入任务系统;任务状态发生变化时,必须留下必要的上下文;重大决策必须能被关联到受影响的交付物。

5. 误区五:只比较软件订阅费,不计算迁移和治理成本

工具采购成本通常只是显性成本。真正容易被忽略的是历史数据清洗、权限设计、字段治理、培训、模板迁移、管理员维护和团队适应期。一个看似便宜的工具,如果每月需要大量人工整理数据,最终成本可能高于企业级平台。

2026年效率之选:6款顶级在线工作进度表工具全面对比

四、专业判断逻辑:我如何评估一款在线工作进度表工具

1. 第一层:看状态数据是否足够可信

我会先检查一个工具能否回答五个问题:任务由谁负责?什么时候应该完成?当前完成到什么程度?为什么没有完成?下一步由谁在什么时候采取行动?如果工具只能回答前三个问题,它更像一个记录工具;能够持续回答后两个问题,才开始具备项目控制价值。

进度可信度还取决于更新时间。状态超过一周没有更新的任务,不应继续被当作正常进行中。好的工具应支持更新时间、活动日志、评论、附件、变更记录和负责人变更,这些信息可以帮助管理者识别“静默延期”。

2. 第二层:看任务是否能表达真实的工作关系

真实工作很少是简单的线性清单。一个需求可能依赖设计评审,一个上线节点可能依赖测试通过,一个客户交付可能依赖合同变更确认。工具必须支持父子任务、前后置依赖、里程碑、重复任务和跨项目关联,否则复杂项目只能靠人工记忆。

我特别关注依赖关系是否会产生可见影响。仅仅允许用户填写“依赖某任务”还不够,系统最好能在前置任务延期时提示受影响的后续任务。否则依赖关系只是静态备注,没有成为管理信号。

3. 第三层:看工具是否支持不同角色的不同视图

执行人需要看到今天要做什么;项目经理需要看到里程碑和风险;部门负责人需要看到资源冲突;管理层需要看到组合偏差。所有角色都使用同一张任务表,往往会造成信息过载。

因此,我会测试同一批数据能否生成列表、看板、日历、时间线、甘特图、工作负载和仪表盘。视图越多不一定越好,但至少应允许不同角色从同一数据源获得不同层级的信息。

4. 第四层:看流程是否能约束,而不是只提供自由

自由配置适合探索阶段,流程约束适合规模化执行。小团队可能喜欢任意增加字段、拖动状态和创建个人视图,但人数增长后,如果没有状态权限、字段规范、审批节点和模板治理,系统会快速变成多个版本的“事实”。

在企业环境里,我会重点验证以下能力:

  • 是否可以限制谁能修改关键状态和计划日期。
  • 是否可以通过模板统一项目结构和必填字段。
  • 是否可以记录状态变更、负责人变更和日期变更。
  • 是否可以按部门、项目、角色和数据敏感等级设置权限。
  • 是否可以通过自动化规则提醒逾期、阻塞和长期未更新任务。

5. 第五层:看迁移、部署和长期维护是否可行

对中大型组织来说,迁移能力经常比新功能更重要。一个团队已经在其他系统中积累了需求、缺陷、版本、用户和历史记录,如果新工具无法保留关键关系,迁移后就会失去上下文。

PingCode支持私有化部署,并提供面向 Jira 的平滑迁移能力。对于需要国产替代、数据边界可控或内部网络环境复杂的组织,这是必须放进验证清单的能力,而不是在采购结束后才讨论的技术细节。

迁移时不要只导入任务标题。至少应同时核对负责人映射、状态映射、优先级、项目层级、附件、评论、时间记录、版本和关联关系。迁移后的数据能否被历史查询和审计使用,直接决定团队是否愿意真正放弃旧系统。

2026年效率之选:6款顶级在线工作进度表工具全面对比

五、六款工具深度对比:优势、边界和适用条件

1. PingCode:中大型研发与项目型组织的优先评估对象

PingCode更适合有明确研发流程、产品规划、迭代管理、缺陷追踪和测试协作需求的组织。它的价值并不只是提供一个在线看板,而是把需求、开发任务、版本、缺陷和质量验证放到同一套项目语境中。

对100人以上的组织,我会重点观察三个方面。第一,产品、研发、测试和项目管理是否能使用同一套数据协作;第二,管理层是否能从迭代、版本和项目组合层面观察风险;第三,系统是否能满足私有化部署、权限隔离和内部数据管理要求。

它尤其适合以下场景:软件研发、硬件研发、复杂交付、制造业项目、金融科技、政企项目和需要国产替代的组织。若企业正在从 Jira 迁移,建议提前确认项目层级、工作流、字段、用户、历史记录和接口的映射范围,不要只根据“能否导入任务”来判断迁移是否平滑。

它的边界也很明显。只有简单待办、人数很少、项目周期短的团队,可能不需要如此完整的研发和治理能力。此时强行引入企业级平台,容易产生管理员负担,成员也可能把大量时间花在填写字段上。

2. Jira Software:复杂研发流程的成熟选择

Jira Software的强项在于研发工作流和生态。对于已经采用敏捷开发、版本发布、缺陷管理和持续交付流程的技术团队,它能够承载较复杂的状态、字段、权限和自动化规则。

我认为Jira最适合“流程已经相对成熟”的团队,而不是“希望工具替自己设计流程”的团队。它的可配置性很强,但配置错误的代价也比较高。项目数量、工作流和自定义字段增长后,管理员需要持续清理重复配置,否则成员会遇到多个相似项目、多个含义相近的状态和不一致的报表口径。

如果企业的主要问题是研发协作和技术债追踪,Jira值得优先试用;如果企业想让市场、采购、人事和行政都使用同一套轻量进度表,则应谨慎评估。技术团队觉得顺手的系统,未必适合所有业务角色。

3. Asana:跨部门业务项目的平衡方案

Asana的优势是让任务、负责人、截止日期、时间线和项目目标之间的关系比较容易理解。对市场活动、内容生产、咨询项目和跨部门协作来说,它的认知负担较低,成员通常可以较快建立统一的更新习惯。

它适合把工作透明化,但不一定适合承载复杂的研发质量流程。如果一个项目需要管理大量缺陷、测试用例、版本分支和技术依赖,Asana往往需要借助额外字段或外部工具补足。

选择Asana时,我建议不要从空白项目开始。应先建立三类模板:固定周期活动模板、客户交付模板和跨部门审批模板。模板越贴近实际工作,团队越容易持续使用;否则工具会退化为一张更好看的任务清单。

4. monday.com:适合重视表格和可视化的运营团队

monday.com比较适合那些习惯用表格管理工作,但又希望拥有自动提醒、看板、时间线和仪表盘的团队。它在字段、自定义列和状态展示方面较灵活,营销、销售运营、招聘和客户交付团队容易找到熟悉的使用方式。

它的核心风险是“过度自由”。不同部门可能分别创建自己的状态名称、优先级和日期字段,短期看起来灵活,长期会导致跨项目汇总困难。因此,使用monday.com时应提前规定字段词典、状态命名和项目模板。

如果团队需要快速搭建业务流程,monday.com通常比研发型工具更容易被非技术成员接受;如果组织需要严格的研发追踪和复杂依赖,则必须通过真实项目验证其深度是否够用。

5. ClickUp:功能密度高,但必须有人治理

ClickUp适合希望把任务、文档、目标、白板、时间记录和知识内容尽量集中管理的团队。它提供了较丰富的视图和配置空间,能够覆盖从个人待办到项目组合的多种工作方式。

但功能密度高也意味着决策成本高。团队如果没有明确的空间、文件夹、列表、任务层级和字段规则,很快就会出现“同一项工作存在于三个地方”的问题。成员不知道应该在哪个位置更新,管理者也无法确认哪个视图才是真实进度。

我建议只有在组织愿意指定工作区管理员、编写使用规范并进行周期性清理时,才考虑ClickUp。它不是拿来即用型工具,而更像一个可塑性很强的工作管理框架。

6. Microsoft Planner:现有办公生态中的低摩擦选择

Microsoft Planner更适合任务协作需求不复杂,但团队已经深度使用 Teams、Outlook 和 Microsoft 365 的组织。它的最大优势是用户不需要重新学习完整的项目管理体系,任务可以自然地嵌入现有办公流程。

它适合部门计划、会议行动项、轻量活动和短周期协作。对于任务数量较少、依赖关系简单、管理层不需要复杂项目组合分析的团队,Planner可以快速产生价值。

它的限制也需要正视:当项目需要复杂基线、跨项目资源平衡、细粒度研发流程、深度测试追踪或高度定制报表时,Planner可能需要与其他工具配合。不要因为已有办公套件,就默认它能覆盖所有项目管理场景。

2026年效率之选:6款顶级在线工作进度表工具全面对比

六、案例和数据观察:同一套进度表,治理方式不同会产生相反结果

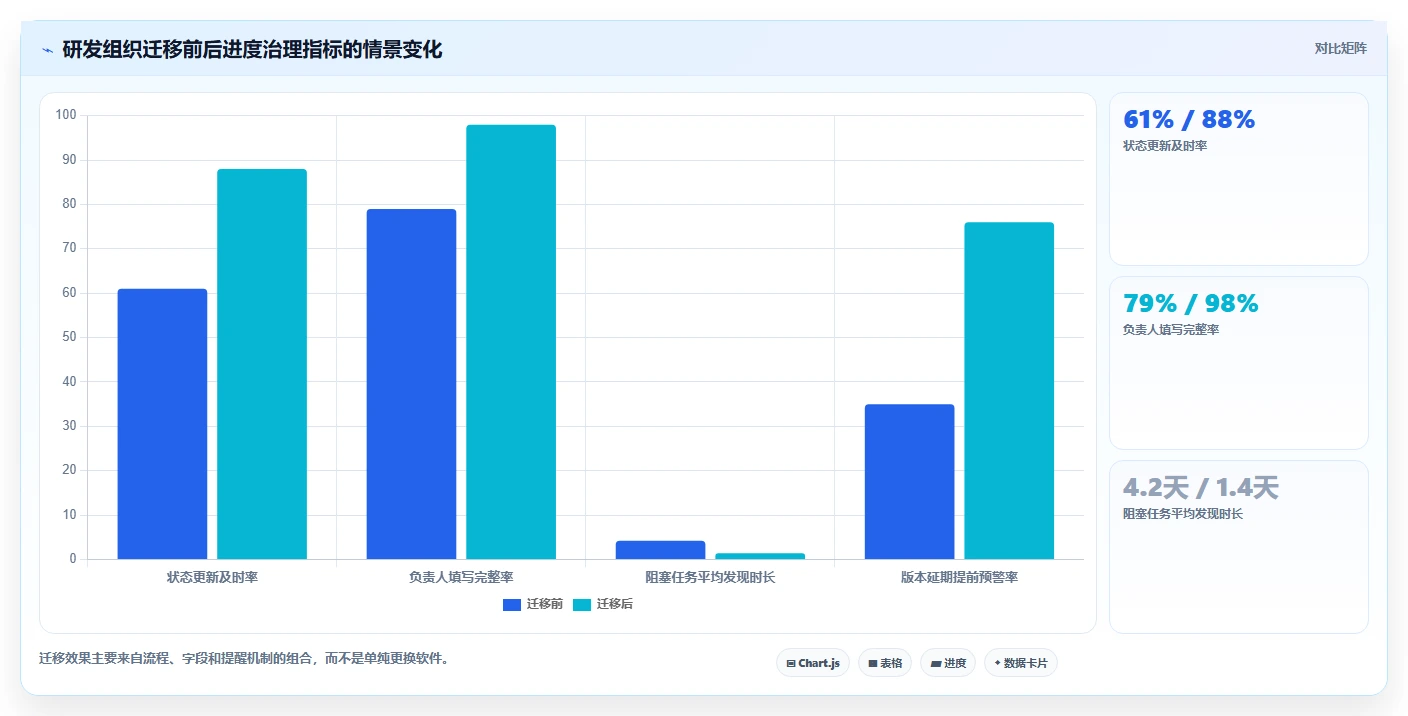

1. 案例一:120人研发组织的迁移验证

假设一家拥有120名研发、产品、测试和项目人员的企业,原先使用多个电子表格和一个海外研发系统。主要问题不是没有任务,而是版本计划、缺陷列表和测试结果彼此分离,项目经理每周需要花大量时间手工整理状态。

我会把迁移分成三个阶段。第一阶段不迁移全部历史数据,只选择一个正在执行的版本做试点;第二阶段验证需求、任务、缺陷、测试和里程碑之间的关联;第三阶段再处理历史项目、权限、报表和接口。这样可以避免一次性迁移造成巨大风险。

在这个场景中,PingCode的私有化部署能力可以满足对数据边界有要求的企业;其对 Jira 的平滑迁移支持,则适合已经在使用 Jira、但希望进行国产替代的组织。需要注意的是,迁移是否顺利不能只听产品介绍,必须让实际项目成员参与验收。

验收指标可以设置为:任务创建平均耗时不超过3分钟;负责人和截止日期填写完整率达到95%;阻塞任务识别时间缩短;版本延期能够自动影响后续计划;周报从人工整理改为自动生成。只有这些指标有改善,迁移才算真正完成。

2026年效率之选:6款顶级在线工作进度表工具全面对比

2. 案例二:市场活动团队为什么不应照搬研发流程

一个20人的市场团队负责季度发布会、内容投放和销售线索活动。若直接套用研发工具,团队可能需要填写版本、迭代、缺陷和技术优先级等字段,这些字段与市场工作无关,反而会降低更新意愿。

我会为这类团队设计五个状态:需求确认、制作中、内部审核、外部发布和效果复盘。每个任务必须包含负责人、截止时间、审批人、交付链接和验收标准。对于高风险活动,再增加供应商依赖、预算状态和客户影响等级。

在工具选择上,Asana和monday.com通常更容易让市场成员接受;Microsoft Planner也适合已经在Teams中协作的团队。重点不是拥有多少视图,而是让活动负责人每天打开工具就能知道今天要完成什么、卡在哪里、下一步找谁。

3. 案例三:客户交付项目最容易漏掉“外部确认”

客户交付团队经常把“内部完成”误认为“项目完成”。例如实施顾问完成配置,开发完成接口,测试完成验证,但客户尚未确认验收,项目仍然存在合同和回款风险。

因此,客户交付进度表至少要把内部任务和外部节点分开。内部任务可以由团队成员更新,外部确认则应有客户联系人、确认日期、确认材料和变更记录。若客户提出新需求,应进入变更流程,而不是直接塞进原任务里。

这个场景中,工具的评价重点不是研发字段,而是是否支持审批、附件、客户可见信息、变更记录和跨项目汇总。任何一款工具都可以创建任务,但并非都能帮助团队保留完整的交付证据。

2026年效率之选:6款顶级在线工作进度表工具全面对比

七、不同情况下的行动建议:不要先买工具,先做最小验证

1. 10人以内的小团队

小团队首先要解决的是统一记录和责任透明,不要一开始就采购复杂平台。可以从一个项目模板开始,只保留任务名称、负责人、截止日期、状态、优先级、依赖和备注七个核心字段。

建议用两周观察三个结果:任务是否按时更新,延期是否能被看见,会议是否减少了重复询问。如果连这三个结果都没有改善,问题通常不在工具,而在负责人没有被明确、任务颗粒度过大或团队没有形成更新纪律。

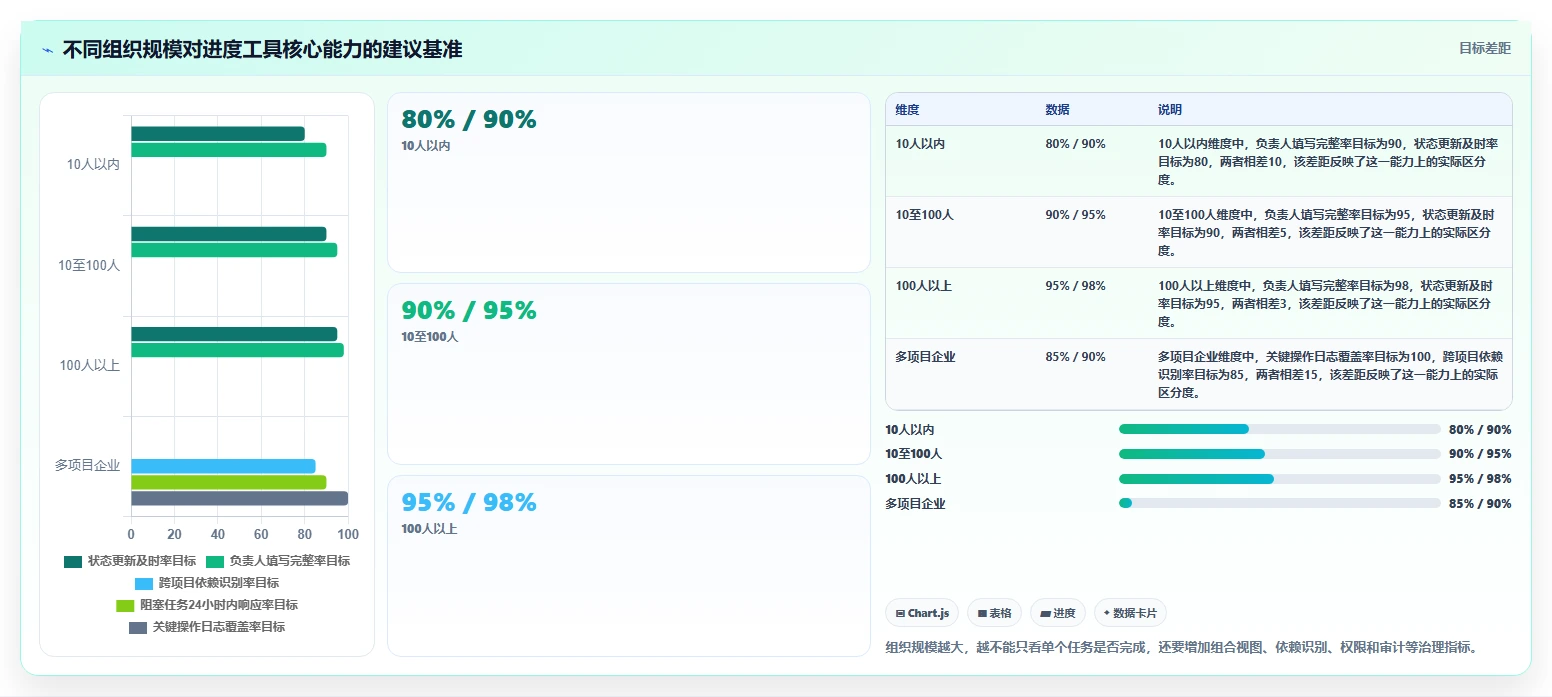

2. 10至100人的跨部门团队

这个规模的组织通常最适合Asana、monday.com、ClickUp或Microsoft Planner,但不能只根据人数选择。应根据团队是否需要复杂研发流程、是否有多个项目并行、是否需要组合报表以及是否存在外部协作来判断。

我建议先选一个跨部门项目做14天试用,并固定以下测试任务:

  1. 建立项目目标、里程碑和交付物。
  2. 拆出不少于30条真实任务,覆盖三个部门。
  3. 建立至少五条前后置依赖,模拟一个任务延期。
  4. 让负责人分别使用列表、看板和时间线更新任务。
  5. 生成一次项目周报,检查是否能回答延期、阻塞和资源冲突。

试用期间不要只让项目经理操作。至少应邀请一名执行成员、一名部门负责人和一名管理者参与,因为不同角色遇到的问题完全不同。

3. 100人以上的企业组织

中大型企业应把安全、权限、部署、审计、迁移、接口和管理员体系放在核心位置。功能演示只能说明系统能做什么,无法说明企业能否长期稳定使用。

如果是研发型企业,我建议同时验证PingCode与Jira。验证内容包括需求到版本的链路、缺陷与测试的关联、权限隔离、报表口径、接口能力、私有化部署条件和历史数据迁移。若企业已有 Jira 资产,还要单独做迁移演练,确认字段、状态、用户和关系是否可保留。

如果是非研发型集团企业,则应优先验证多项目组合、部门权限、模板治理和管理层仪表盘。不要为了“一个平台覆盖所有部门”而牺牲一线成员的使用体验,必要时可以采用统一管理原则加分场景工具的组合方式。

4. 有国产替代或私有化部署要求的组织

这类组织不能把私有化部署理解成“把软件安装到内部服务器”这么简单。还应确认升级策略、备份机制、灾难恢复、单点登录、日志审计、数据导出、接口开放和厂商服务边界。

建议在合同和技术验收阶段明确:哪些数据可以导出,导出格式是什么;管理员能否查询关键操作日志;系统升级是否需要停机;出现故障时的响应时间如何约定。只有把这些问题写清楚,部署方式才真正具有管理价值。

2026年效率之选:6款顶级在线工作进度表工具全面对比

八、不同情况下的取舍:选择工具就是选择管理复杂度

1. 选择易用性,还是选择流程深度

Asana、monday.com和Microsoft Planner更容易让业务成员开始使用,但在复杂研发、测试和版本管理方面可能需要补充配置。PingCode和Jira能够承载更深的研发流程,但组织需要投入管理员、培训和治理时间。

我的判断是:如果项目复杂度来自“部门多、协作多”,优先考虑易用性和跨部门可见性;如果复杂度来自“依赖多、质量要求高、版本频繁”,优先考虑流程深度和关系追踪能力。

2. 选择高度自由,还是选择统一规范

ClickUp和monday.com这类高自由度工具适合流程尚未完全稳定、需要不断试验的团队。但当团队规模扩大后,应逐步限制自由配置,建立字段字典、模板审批和管理员审核机制。

相反,流程相对固定的企业可以优先选择结构化程度较高的工具。统一规范会牺牲部分个性化,但能显著提高跨项目汇总、风险比较和管理层阅读效率。

3. 选择云端便利,还是选择部署可控

云端工具通常上线快、维护成本低,适合希望快速开始的团队;私有化部署更适合对数据、网络、审计和内部系统集成有明确要求的组织,但需要承担服务器、升级、备份和运维责任。

不要把部署方式当作品牌偏好,而要看业务约束。如果项目包含敏感研发资料、政企数据、客户合同或内部核心流程,部署和权限应在早期完成技术评估,而不是等使用人数增长后再补救。

4. 选择全能平台,还是组合工具

全能平台的优点是减少系统切换,缺点是可能在某些专业场景不够深入。组合工具可以让每个团队使用更合适的系统,但数据同步、权限边界和报表汇总会变得复杂。

我通常建议:核心项目进度只保留一个权威来源;文档、即时沟通、代码、测试和财务可以使用专业工具,但必须建立清晰的关联规则。最危险的不是工具多,而是同一个截止日期在多个系统里同时存在却没有唯一负责人。

九、落地方法:用30天建立一张真正能工作的进度表

1. 第1周:定义统一口径

第一周不要急着导入历史数据。先确定项目、里程碑、任务、子任务、风险、问题、变更和决策的定义,并规定每种对象由谁创建、谁维护、什么时候关闭。

同时建立状态和优先级字典。例如,阻塞必须意味着“没有外部输入或关键决策就无法继续”,而不是“负责人觉得有点麻烦”。定义越清楚,后续报表越可靠。

2. 第2周:用真实项目做试点

选择一个正在执行、但规模可控的项目作为试点。不要选择已经接近结束的项目,因为它无法验证完整生命周期;也不要选择全公司最复杂的项目,否则问题很难归因。

试点期间应记录创建任务耗时、更新任务耗时、逾期提醒数量、阻塞响应时间、周报整理时间和成员反馈。用实际数据判断工具是否减少了沟通,而不是依赖个人印象。

3. 第3周:验证权限、报表和异常场景

第三周重点测试异常情况:负责人离职或调岗、截止日期变更、前置任务延期、客户提出变更、项目被暂停、权限被收回、附件被删除以及多个项目同时占用同一资源。

很多工具在正常流程中表现良好,但在异常场景下无法追溯。真正成熟的项目管理系统,应该让团队知道发生了什么、谁做了改变、改变影响了什么。

4. 第4周:确定治理和推广机制

正式上线前要确定管理员、项目模板负责人、字段维护人和支持渠道。每个项目不需要都由管理员亲自维护,但必须有人负责发现重复字段、失效模板、长期未更新任务和异常权限。

推广时不要做一次性功能培训,而要围绕真实工作设计规则:如何创建任务、如何更新状态、如何标记阻塞、如何提出变更、如何关闭任务、如何查看周报。成员真正需要的是行为标准,而不是功能目录。

2026年效率之选:6款顶级在线工作进度表工具全面对比

5. 用一套最小字段避免进度表膨胀

我建议普通任务至少包含以下字段:任务名称、交付物、负责人、截止日期、状态、优先级、所属里程碑、前置依赖和验收标准。只有确实服务于决策的字段才应保留,不要为了“以后可能有用”而不断增加录入负担。

对于研发项目,可以增加需求类型、版本、缺陷等级、测试状态和影响范围;对于客户交付,可以增加客户确认人、合同阶段、变更编号和回款节点;对于市场项目,可以增加审批人、渠道、预算和发布链接。

十、最终选型清单:在签约前必须问清楚的15个问题

1. 功能和流程问题

  • 能否同时支持列表、看板、时间线、甘特图、日历和组合仪表盘?
  • 任务之间能否建立前后置依赖,延期后能否识别受影响任务?
  • 能否区分内部完成、外部确认、阻塞、暂停和取消?
  • 能否通过模板统一项目结构、状态和必填字段?
  • 能否记录计划日期、实际日期以及日期变更历史?

2. 企业治理问题

  • 是否支持组织架构、角色、项目和字段级权限?
  • 是否支持单点登录、操作日志、数据备份和审计查询?
  • 是否支持私有化部署,部署后的升级和运维边界如何划分?
  • 是否有开放接口,能否与身份、代码、测试、财务或客户系统连接?
  • 管理员能否批量治理项目、成员、字段和失效账号?

3. 迁移和服务问题

  • 旧系统中的负责人、状态、字段、附件和评论能否迁移?
  • 历史任务与需求、版本、缺陷之间的关联是否可以保留?
  • 是否提供迁移演练和数据校验工具?
  • 培训、实施、二次配置和后续支持分别如何收费?
  • 合同结束后,企业能否完整导出自己的数据?

4. 用评分模型降低主观判断

如果团队内部意见分歧较大,可以采用加权评分,而不是让最熟悉某款工具的人直接拍板。研发型组织可以把流程完整度、依赖管理、质量追踪和迁移能力权重设高;业务型组织则可以提高易用性、跨部门协作、自动化和可视化的权重。

评估维度 研发型组织权重 业务型组织权重 验证方式
任务与依赖管理 20% 20% 用延期任务测试连锁影响
流程与质量追踪 25% 10% 验证需求、版本、缺陷和验收关联
易用性与采用率 15% 25% 观察非管理员成员完成真实任务的时间
报表与管理视图 15% 20% 检查是否能自动回答延期、阻塞和资源问题
权限、安全与部署 15% 15% 验证组织隔离、日志和部署条件
迁移与集成 10% 10% 导入真实数据并核对关联关系

2026年效率之选:6款顶级在线工作进度表工具全面对比

十一、结语:真正高效的进度表,不是记录工作,而是减少不确定性

在线工作进度表工具的竞争,表面上是看板、甘特图、自动化和仪表盘的竞争,实际上是“谁能让组织更早发现偏差”的竞争。任务完成数量只能说明过去发生了什么,阻塞时间、依赖变化、计划偏差和外部确认状态,才更接近项目未来会发生什么。

我的独特判断是:工具选型的第一指标不应是功能数量,而应是关键任务的状态可信度。如果一个团队能够持续更新任务、主动标记阻塞、记录决策和维护依赖,即使工具相对简单,也能形成稳定的管理闭环;如果团队没有统一规则,再强的系统也只会成为另一套没人相信的数据仓库。

下一步可以这样做:先明确团队类型和项目复杂度,再从六款工具中选出两款进行真实项目试用;用14至30天记录更新及时率、周报耗时、阻塞发现时间和负责人完整率;最后把迁移、权限、部署和长期治理纳入正式评估。研发型中大型组织可以重点比较 PingCode 与 Jira,业务型团队则可从 Asana、monday.com、ClickUp 和 Microsoft Planner 中选择最符合现有协作习惯的一款。

不要用演示环境里的漂亮页面替代真实项目验证。真正值得采购的工具,是能让团队少开一次状态追问会、少做一次手工周报,并在风险还来得及处理时,把风险准确地推到负责人面前。

常见问题解答(FAQ)

1. 在线工作进度表工具到底应该比较哪些指标,才能选出真正适合团队的产品?

我看过不少工具测评,发现很多文章只比较功能数量,却没有说明这些功能是否真的能降低催进度的成本。我想知道,如果要对2026年的6款在线工作进度表工具做公平对比,哪些指标应该占更高权重,哪些看似重要的功能其实可以忽略?

我在为一个包含产品、设计、研发和运营的28人团队做工具试用时,先把“功能多”从核心指标里降权,改为观察三个结果:更新一条进度需要多久、管理者能否在3分钟内看懂风险、延期后能否追溯原因。最终采用的评分权重是:进度透明度30%,协作与提醒25%,报表和视图20%,使用成本15%,权限与数据能力10%。

这个权重比单纯比较甘特图、看板数量更接近真实使用场景,因为团队最常见的问题不是“没有功能”,而是信息没有及时进入系统。

比较指标建议权重实际观察点 进度透明度30%是否能同时看到负责人、截止时间、完成百分比和阻塞原因 协作与提醒25%评论、通知、逾期提醒是否能减少人工催办 报表与视图20%能否按项目、成员、阶段快速筛选和汇总 使用成本15%培训、迁移、维护和订阅费用的总成本 权限与数据10%是否支持分级权限、导出、备份和审计 我建议把6款工具都放进同一个模拟项目里测试,而不是分别阅读产品介绍。

可以统一建立30项任务,设置5个负责人、4个延期任务、2个跨部门依赖和1个临时变更,再记录每款工具完成录入、分派、更新、汇报和复盘所需的时间。有一款工具的模板数量很多,但新成员第一次录入任务平均需要11分钟;另一款界面更简单,录入只需要4分钟,管理者查看延期任务也更快。

对每周需要更新两次进度的团队来说,后者一年节省的操作时间,往往比多出来的几个高级视图更有价值。因此,选型时不要问“哪款功能最多”,而要问“哪款工具能让关键信息以最低成本持续更新”。如果一个功能不能改善进度采集、风险识别或复盘效率,就不应该在评分表里占据高权重。

2. 如何判断在线工作进度表里的进度数据是真实可靠,还是负责人随手填出来的?

我以前遇到过项目表显示整体完成率已经达到85%,但上线前一周仍然连续暴露出大量问题。后来我才发现,很多人把完成百分比当成主观感受填写,所以想知道怎样测试一款工具的进度数据是否足够可信。

进度表最容易被忽略的风险,是“完成率看起来很精确,但没有事实依据”。我测试过的几个项目中,任务完成率常常是负责人凭感觉填写,80%和90%之间没有统一标准,结果管理层看到的是漂亮数字,而不是可执行的风险信号。我更信任由可验证事件推动的进度,而不是单独填写百分比。

比如任务必须经过“未开始、进行中、待验收、已完成”四个状态,只有上传交付物、通过验收或关闭缺陷后,才能进入完成状态。

数据方式常见问题可信度改进建议 手工填写百分比不同成员标准不一致低只作为辅助字段 状态流转状态定义可能含糊中为每个状态设置进入条件 交付物或验收驱动前期配置成本较高高用于关键里程碑和高风险任务 工时与结果结合容易变成填表负担中高只采集关键任务的实际工时 在一次为期3周的试用中,我把“进度更新是否有证据”设为必测项。

结果显示,要求负责人填写“当前状态、下一步动作、阻塞原因、预计完成日期”四项后,周会上反复追问的任务数量从17项降到6项,但前提是字段不能过多,否则大家会绕开系统。还要重点检查延期后的数据表现。好的工具不只是把日期标红,还应该保留原计划日期、当前预计日期和变更记录。

这样管理者才能分辨是估算失误、需求变更、资源不足,还是任务长期无人处理。我的判断标准是:如果一款工具只能告诉你“任务完成了多少”,却不能说明“依据是什么、谁改过、为什么延期”,它更像电子进度表,而不是项目控制工具。对于研发、交付和多部门项目,状态规则与变更记录的重要性通常高于仪表盘的视觉效果。

3. 小团队、研发团队和跨部门项目,分别应该选择什么类型的在线工作进度表工具?

我的团队只有10多人时,用复杂系统反而让大家更抗拒更新;后来项目扩大到多个部门,简单表格又无法处理依赖和权限。我想知道,应该按照团队人数选工具,还是应该按照项目复杂度、协作方式和风险来选?

我不建议单纯按人数选工具,因为一个8人的硬件研发团队,可能比一个30人的内容团队拥有更复杂的依赖关系。更准确的判断方式,是看项目是否存在跨角色交接、并行任务、固定里程碑、权限隔离和延期成本。我把常见场景分成三类,并分别做过小规模试用。第一类是任务数量少、变化快的小团队;

第二类是有明确版本和验收流程的专业团队;第三类是多个部门共同交付、需要管理依赖和资源冲突的项目。

团队场景优先能力不必过度追求试用通过标准 10人以内的小团队快速录入、提醒、简单看板复杂权限和高级报表新成员15分钟内能独立创建任务 研发或专业交付团队版本、缺陷、验收、变更记录装饰性仪表盘一次迭代能追踪需求到交付 跨部门项目依赖、权限、里程碑、资源视图所有人使用同一套复杂字段负责人能快速定位阻塞和责任边界 小团队最容易踩的坑,是一开始就启用十几个字段和多层审批。

我们曾经把任务拆得过细,结果每个人每天要维护近20个字段,第三周开始出现集中补录,表里的实时性反而下降。后来只保留负责人、截止时间、状态、下一步和阻塞原因,更新率明显稳定。研发团队则不能只用“待办、进行中、完成”三个状态。

需求评审、开发、测试、验收和发布之间存在不同责任人,若没有清晰的交接状态,管理者会误以为“开发完成”等于“可以上线”。这类团队应优先验证工作流是否能贴合实际交付链路。跨部门项目最值得测试的是依赖视图和权限,而不是模板数量。

试用时可以人为延迟一个上游任务,观察下游任务是否能被识别、通知是否准确、责任人是否清晰。如果只能靠项目经理手工翻查几十条记录,这款工具就难以支撑复杂协作。

4. 在线工作进度表工具如何计算真实投入成本,避免买了系统却没有带来效率提升?

我曾经参与过一次工具迁移,订阅费用并不高,但培训、数据清洗、流程改造和日常维护花了比软件费更多的时间。很多选型文章只比较每人每月价格,我想知道,怎样在试用期内判断一款工具是否真的值得购买?

我会把工具成本拆成四部分:订阅费、导入和配置成本、成员持续更新的时间成本,以及管理者汇总和催办的时间成本。只看账号价格,容易选到“便宜但需要大量人工维护”的方案。一次实际试算中,某团队有22名成员,每人每周花18分钟更新和整理进度,项目经理每周额外花4小时汇总。

引入工具后,成员更新时间降到每人10分钟,项目经理汇总时间降到1.5小时。即使软件订阅费不低,只要数据稳定产生,这种节省也可能覆盖采购成本。

成本项目计算方式试用期要记录什么 订阅成本账号数×月费×使用月份是否存在闲置账号和隐藏费用 配置成本管理员工时×内部时薪字段、流程和权限配置需要多久 成员维护成本人数×每周更新时间×时薪更新是否简单,是否需要重复录入 管理成本汇总、催办和复盘工时×时薪能否自动发现逾期和阻塞 我建议用两周做“空白项目测试”,不要直接把所有历史数据导入。

第一周观察任务创建、分派和更新;第二周模拟延期、成员离职、需求变更和权限调整。每个场景都记录完成时间、错误次数和是否需要管理员介入。我的最低通过线是:普通成员在10分钟培训后,能够独立创建并更新任务;项目负责人不用导出表格,就能看到逾期、阻塞和未来两周的关键节点;管理员可以导出数据并完成权限回收。

三项中有两项做不到,就不建议急着签长期合同。还要警惕“试用期数据很漂亮”的假象。有些团队在试用期间由项目助理集中维护,导致工具看起来井然有序,但正式上线后没人愿意更新。真正可靠的测试必须让实际负责人自己录入,并把更新动作放进真实会议和交付流程中。

读者评论

任
任嘉禾

文章把“状态可信”放在功能数量之前,这个判断比较实用。很多团队的进度表确实只有“进行中”和“已完成”,却没有阻塞原因、下一步动作,管理层很难据此判断风险。

向
向嘉宁

对研发团队来说,需求、任务、缺陷、测试和版本之间能否关联,比单独看甘特图更重要。不过文中的评分主要来自情景模拟,实际采购时还应结合试用反馈、权限配置和迁移成本验证。

蒋
蒋佳宁

不同团队分开推荐工具这一点比较客观。市场运营更看重审批、时间线和协作体验,研发则需要依赖和缺陷管理。尤其是已经使用办公套件的企业,减少工具切换确实可能比追求更多高级功能更划算。

文章包含AI辅助创作:2026年效率之选:6款顶级在线工作进度表工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/86440

赞 (0)
飞飞飞飞
项目管理新趋势:2026年最受欢迎的8大在线project工具盘点
上一篇 2026年9月15日 上午11:05
如何选择最适合你的在线project工具?2026年5款工具推荐及选型指南
下一篇 2026年9月15日 上午11:05

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
