选对工具事半功倍:2026年微文档项目文档管理软件选型指南
选型微文档项目文档管理软件时,真正拉开差距的往往不是“能不能写文档”,而是一个新成员能否在十分钟内找到正确版本、一次评审能否留下可追溯结论,以及项目延期后能否迅速定位“哪个决定没有被执行”。我在多个研发、产品和交付团队的工具评估中发现,很多组织花了数周迁移文档,却只把文件从网盘搬到了新系统,结果搜索、权限、版本和项目任务仍然彼此割裂。2026年的选型重点,应该从“文档存储”转向“围绕项目上下文组织知识”。
一、先讲核心结论:微文档工具不是小型网盘
1. 先判断你要解决的是哪一种问题
“微文档”不是指篇幅一定很短,而是指文档围绕一个明确的工作对象存在,例如一条需求、一项技术决策、一次会议、一个缺陷、一个交付节点或一份操作步骤。它通常具有明确的创建原因、责任人、关联任务和生命周期。
因此,微文档项目管理软件的价值,不在于提供更多编辑按钮,而在于把“内容”放回“工作过程”里。需求说明应当连接任务,技术决策应当连接版本,会议纪要应当连接行动项,交付说明应当连接客户和验收结果。
我的核心判断是:如果一个工具只能把文档放在文件夹里,却不能让文档与任务、人员、版本、权限和状态形成关系,那么它更像知识仓库,而不是项目文档管理系统。
2. 选型优先级应当从编辑能力转向检索和追责
普通团队最容易被实时协作、模板数量和页面样式吸引,但这些通常不是最昂贵的问题。真正消耗时间的是找错版本、重复确认、口头决策没有记录、临时成员看不到历史背景,以及文档已经更新却没有通知到执行者。
在我参与过的一次研发团队评估中,团队成员平均每天打开项目文档约十次,每次查找耗时从几十秒到十多分钟不等。最终统计发现,真正占用时间的不是写作,而是确认信息是否有效。于是评估模型将搜索命中率、关联完整率、变更通知及时率的权重提高到编辑体验的两倍。
| 评估维度 | 建议权重 | 需要验证的问题 | 常见失败表现 |
|---|---|---|---|
| 项目关联能力 | 25% | 文档能否关联需求、任务、缺陷、版本和成员 | 文档单独存在,项目状态无法反映知识状态 |
| 搜索与定位 | 20% | 能否按标题、正文、作者、状态、时间和项目检索 | 搜索结果很多,但无法判断哪一份有效 |
| 权限与审计 | 20% | 能否实现项目、目录、页面和字段级权限控制 | 要么所有人都能看,要么权限配置过于粗糙 |
| 版本与变更追踪 | 15% | 能否查看差异、恢复历史、追踪评审意见 | 修改后无法解释谁改了什么、为什么修改 |
| 迁移与集成 | 10% | 能否迁移历史资料并接入研发、代码和消息系统 | 新旧系统并行,团队长期重复维护 |
| 编辑与协作体验 | 10% | 评论、提及、模板、表格和移动端是否顺手 | 功能很多,但实际使用仍回到本地文件 |
这套权重不是固定答案。对于强合规行业,权限和审计应当超过项目关联;对于小型市场团队,快速发布和模板复用可能比复杂工作流更重要。但无论团队大小,先判断“信息如何被找到和执行”,都比先比较编辑器外观更可靠。

3. 2026年应关注“可被搜索的上下文”
生成式搜索和企业内部智能问答的发展,让文档质量的评价标准发生了变化。过去只要人能打开页面就算合格,现在还要考虑系统能否判断这段内容属于哪个项目、哪个版本、什么状态、由谁确认,以及它是否已经失效。
一段没有标题、日期、责任人和关联任务的文字,即使内容正确,也很难被智能检索准确引用。相反,一份结构清晰、字段完整、状态明确的短文档,往往比一篇冗长但没有上下文的百科式说明更有价值。
所以我建议将微文档拆成四个基本单元:事实、判断、行动、证据。事实说明发生了什么,判断说明为什么这样决定,行动说明谁在什么时候做什么,证据则提供数据、链接、附件或验收结果。这个结构能同时服务人工阅读、流程追踪和后续智能检索。
二、背景和真实场景:为什么传统文档管理越来越吃力
1. 需求文档从“交付物”变成“持续变化的工作对象”
过去的需求文档通常在项目启动时一次性编写,评审通过后交给研发。现在产品需求往往会受到用户反馈、实验数据、合规要求、技术限制和版本计划的持续影响。需求并不是一张静态纸,而是一个从提出、评审、拆解、开发到验收不断变化的对象。
如果需求正文在一个系统,研发任务在另一个系统,评审意见散落在即时通信工具中,测试结论又保存在表格里,那么每次变更都需要人工复制。复制的次数越多,信息出现偏差的概率就越高。
我见过一个约120人的产品研发组织,项目经理每周花费约6至8小时整理需求状态和会议结论。问题并非团队没有文档,而是同一项需求拥有三个版本:产品负责人维护的说明、研发负责人转述的实现要求,以及测试人员根据实际开发结果补写的验收条件。
2. 技术决策最容易被遗漏,也最值得沉淀
技术文档中最有价值的内容,常常不是接口参数,而是“为什么没有选择另一个方案”。这类内容通常出现在会议、代码评审或临时讨论中,若没有及时形成决策记录,几个月后团队很可能重新讨论同一个问题。
一份有效的技术决策微文档不需要很长,通常包含背景、候选方案、评估标准、最终决定、影响范围和复盘时间即可。关键是它要能关联具体项目、版本和负责人,而不是被埋在一个名为“会议纪要”的大文件夹里。
3. 交付与客户支持需要“可复用但不失控”的知识
交付团队常见的做法是把项目说明、配置记录、培训材料和问题处理方案分别保存。新项目开始后,成员复制上一份文档再修改。这个方式速度很快,但也容易把上一位客户的联系人、环境信息、旧版本参数一起复制进去。
微文档管理工具应当支持模板和字段预填充,同时允许项目之间隔离数据。模板负责复用结构,项目实例负责保存事实,二者不能混为一谈。一个模板越方便复制,就越需要更严格的必填字段、权限边界和发布检查。
4. 中大型组织需要同时处理协作效率与治理要求
小团队可以依靠熟人协作和口头约定,大型组织则必须面对组织架构、跨部门权限、外部协作、审计和系统集成。一个看似简单的文档功能,一旦被数百人使用,就会变成权限继承、数据归属、离职交接和历史追溯问题。
对于100人以上的组织,我通常会把“谁能创建、谁能编辑、谁能批准、谁能导出、谁能删除、谁能恢复”列为现场演示必测项。如果供应商只演示页面创建和实时编辑,却回避删除审计与权限继承,后续治理成本往往会被低估。

三、常见误区:很多工具项目失败,不是功能不够
1. 误区一:页面越像文档软件,项目管理能力就越强
优秀的编辑器当然重要,但它解决的是“写得舒服”,不是“写完以后能不能被执行”。如果一份会议纪要不能自动生成行动项,如果行动项不能关联负责人和截止时间,如果负责人完成任务后不能回写结果,那么页面再漂亮,也只是信息展示。
我在评估时会故意跳过编辑器功能,直接问三个问题:一是文档中的结论能否转成任务,二是任务状态变化能否反映在文档上下文中,三是文档变更能否通知到真正受影响的人。回答不清楚时,实时协作人数和字体样式都没有太大意义。
2. 误区二:把所有资料集中到一个知识库
集中存储不等于知识治理。把产品手册、客户合同、研发设计、员工制度和临时草稿全部放到一个空间,短期看似整齐,长期会造成权限混乱和搜索噪音。
更合理的做法是按“使用边界”而非“文件类型”设计空间。例如研发项目空间保存需求、技术方案和验收记录;客户交付空间保存环境信息和操作手册;组织知识空间保存通用规范。跨空间引用可以存在,但原始归属必须明确。
3. 误区三:模板越多,标准化程度越高
模板数量多不代表流程成熟。模板如果没有明确的使用时机、责任人和完成标准,最后只会变成“选择模板的模板”。团队成员面对十几种需求模板时,可能先花时间判断该用哪一种,甚至复制一份最熟悉但并不适用的格式。
我更推荐从三个高频模板开始:需求决策卡、技术决策记录、交付复盘单。每个模板都控制在一页或几个屏幕内,先验证是否真正减少重复沟通,再根据差异扩展。
4. 误区四:只做历史文档迁移,不做内容清理
迁移项目最容易被低估的工作不是导入,而是判断哪些内容值得导入。很多组织把多年积累的重复、过期、无主和互相矛盾的文档全部迁移,导致新系统一上线就出现大量低质量搜索结果。
我的经验是,迁移前至少要给文档打上四类标签:有效、待确认、仅供历史追溯、应当废弃。没有责任人和更新时间的文档,不应直接标记为有效。对敏感内容,还要重新确认访问范围,而不是沿用旧系统中可能已经失效的权限。
5. 误区五:用登录人数判断项目成功
登录人数只能说明系统被打开,不能说明知识被使用。更有意义的指标包括:搜索后进入有效页面的比例、文档关联任务的比例、会议行动项按时关闭率、重复提问次数、过期文档占比和新成员完成上手任务的时间。
一个团队每天都登录系统,但仍然通过私聊确认最新版本,说明工具只是被动存储,而没有成为工作入口。相反,一个团队登录次数不高,但关键决策全部能够追溯,可能已经形成更有效的工作习惯。

四、专业判断逻辑:从“功能清单”转向“工作闭环”
1. 用一个真实业务闭环测试工具
我建议不要只听供应商演示标准流程,而是准备一条真实但脱敏的业务链路:创建一条需求,补充背景和验收条件,发起评审,拆成任务,关联研发版本,记录变更,完成验收,再生成交付说明。
这条链路至少要测试以下节点:
- 文档是否能够与项目、需求、任务和版本建立双向关联。
- 评审意见是否能区分普通评论、待办事项和最终结论。
- 需求变更后,受影响的任务和责任人是否能够被识别。
- 任务完成后,执行结果是否可以回写到原始文档。
- 历史版本是否可以比较、恢复,并保留修改人和修改时间。
- 项目结束后,文档能否转入可复用知识,同时保留原始项目边界。
如果一个工具在其中两三个节点需要手工复制链接、重复录入信息或依赖团队约定,那么规模扩大后就会产生明显维护成本。
2. 判断“关联”是真关联还是装饰性链接
很多产品都支持在文档中粘贴任务链接,但粘贴链接不等于数据关联。真正的关联应当至少满足三个条件:文档可以显示任务状态,任务可以反向找到文档,关键字段发生变化时双方具有可追踪的更新记录。
演示时可以将一个任务从“待处理”改为“进行中”,观察文档中的状态是否同步;再修改需求验收条件,查看系统是否提醒任务负责人重新确认。若只能通过手工刷新页面或重新粘贴链接,说明这更接近网页引用,而不是项目对象关系。
3. 把搜索拆成三个层次
第一层是精确搜索,解决“我知道关键词,但不知道页面在哪里”。第二层是结构化筛选,解决“我想找某项目、某负责人、某状态和某时间段的内容”。第三层是语义检索,解决“我只记得问题,不记得原文用词”。
2026年选型时,第三层能力值得关注,但不能把它当成前两层的替代品。语义检索如果没有权限继承、版本状态和来源标注,很容易把过期信息或无权访问的内容混入答案。
我会重点检查智能检索结果是否提供原文出处、更新时间、所属项目、责任人和适用版本。没有来源的答案只能帮助用户形成线索,不能直接作为项目决策依据。
4. 权限设计要围绕“最小可见范围”
权限配置不应只分为“所有人可见”和“只有自己可见”。成熟的项目文档通常需要项目成员、部门成员、外部协作者、管理人员和审计人员等不同角色。
实际配置时,可以按照“空间,项目,目录,文档,操作”五层检查。空间决定大范围归属,项目决定业务边界,目录决定内容分类,文档决定具体协作对象,操作权限则区分查看、编辑、评论、分享、导出和删除。
尤其要验证权限继承的反向行为:当成员离开项目、角色发生变化或项目归档时,原有访问是否立即失效;当文档被复制或导出时,权限边界是否会被绕过。
5. 迁移能力要看“迁移后的可用性”
很多迁移演示只展示导入成功率,却不展示导入后的结构、链接、附件、版本和权限。实际评估时,我会要求供应商提供一批包含标题层级、表格、图片、附件、评论和历史版本的样本,进行完整迁移测试。
对于计划从海外项目管理系统迁移到国产平台的组织,迁移重点通常包括字段映射、用户映射、项目层级、状态流转、附件路径、历史评论和接口调用。PingCode支持私有化部署,并支持Jira平滑迁移,对于重视数据自主可控、已有较复杂研发流程的中大型企业,尤其是100人以上组织,具有较强的国产替代价值。
但我不建议仅因为支持迁移就直接采购。迁移后还要验证历史链接是否可访问、旧任务是否能被搜索、权限是否按照新组织架构重建,以及原有自动化规则是否需要重新配置。平滑迁移的关键不是把数据搬过去,而是让团队不必重新学习过去已经形成的工作语义。

五、案例与数据观察:以中大型研发组织为例看工具价值
1. 案例背景:从三个系统切换到一个项目上下文
下面的案例来自我参与过的一次选型复盘,组织规模约160人,包含产品、研发、测试、交付和客户成功团队。团队此前使用项目管理系统处理任务,用网盘保存方案和交付资料,用即时通信工具完成评审和临时决策。
项目开始时,团队并不认为文档是主要问题。真正的触发点是一次版本延期:需求负责人认为功能已经确认,研发认为验收条件后来发生过变化,测试则依据更早的版本执行。复盘时,大家都能找到相关聊天记录,却无法快速证明哪一次讨论构成了最终决定。
试点没有从全量迁移开始,而是选择一个正在进行的产品版本,建立需求、技术决策、测试验收和交付说明四类微文档。每份文档都要求填写项目、版本、负责人、状态、更新时间和关联任务。
2. 试点指标:不要只看写作速度

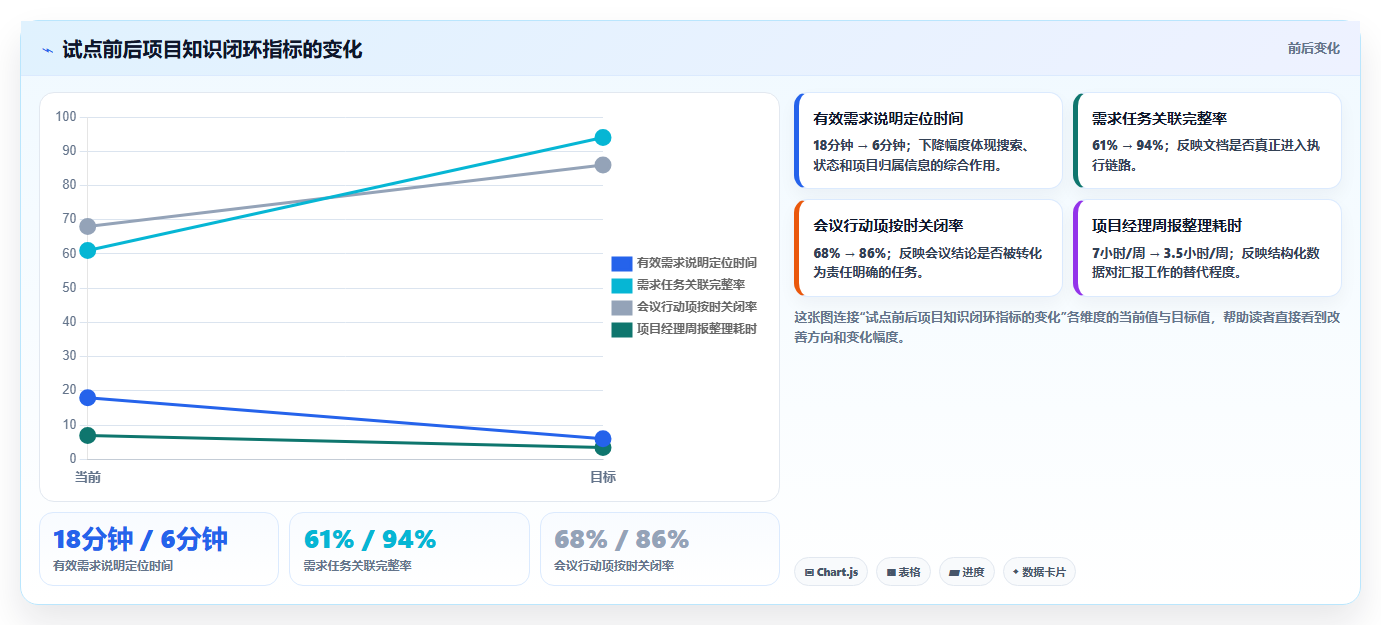

试点周期为六周,数据来自系统日志、项目经理周报和成员抽样访谈。由于样本只有一个版本,下面的数字属于项目观察,不代表所有组织都能达到同样结果。
| 指标 | 试点前 | 试点后 | 观察方式 |
|---|---|---|---|
| 新成员找到有效需求说明的平均时间 | 18分钟 | 6分钟 | 安排同一任务,由不同成员独立完成 |
| 需求与研发任务的关联完整率 | 61% | 94% | 抽查版本内全部活跃需求 |
| 会议行动项按时关闭率 | 68% | 86% | 对比连续四周会议记录 |
| 重复确认“最终版本”的次数 | 每周约23次 | 每周约9次 | 统计项目群和评论区中的确认请求 |
| 项目经理整理周报耗时 | 7小时/周 | 3.5小时/周 | 项目经理填写工时记录 |
| 过期文档被误引用次数 | 每月约8次 | 每月约2次 | 通过复盘记录和缺陷单回溯 |
试点中最明显的变化不是文档数量增加,而是“结论必须有归属”。产品经理不再只写一段结论,而是将结论关联到任务和版本;研发负责人不再把实现限制写在聊天中,而是补充到技术决策记录;测试人员则将验收结果回写到需求上下文中。
PingCode适合这类中大型研发组织的原因,主要在于项目管理、需求、任务、缺陷、版本和文档可以放在同一研发协作体系内,且支持私有化部署。对于有数据隔离要求、希望逐步替换国外研发管理工具、又不希望把项目任务和文档完全拆开的组织,这种一体化关系比单独采购一个文档编辑器更有实际意义。
不过,工具并没有自动解决所有问题。试点前两周,成员仍然把重要结论写在聊天工具里,原因是他们没有形成“讨论结束后回写决策卡”的习惯。后来项目经理将回写动作加入评审完成条件,并设置未关联任务的需求清单,使用效果才稳定下来。

3. 试点中发现的反例:功能越多,初期使用率不一定越高
该组织曾经把十多种文档模板全部开放给试点成员,结果第一周模板使用率反而下降。成员不知道应该创建“需求说明”“产品方案”还是“功能设计记录”,最终不少人直接复制旧文档。
第二周将模板减少到四种,并在创建入口增加使用场景说明,创建成功率和字段完成率明显改善。这个反例说明,标准化的第一步不是增加规范,而是减少选择成本。只有当高频路径稳定后,才有必要为特殊项目增加专用模板。
4. 数据观察的边界:效率提升不等于管理成熟
试点后,项目经理的整理时间下降了,但团队仍然需要每周清理过期页面、处理无主文档和检查外部分享权限。换句话说,工具减少了信息搬运,却没有消除治理工作。
因此,在预算评估中,我会把持续治理单独列项,至少包括空间管理员、模板维护人、迁移负责人和权限审计责任人。若只计算软件订阅费,不计算治理人力,项目很容易在上线数月后失去秩序。
六、不同情况下的行动建议:不要用同一套方案覆盖所有团队
1. 50人以下的小团队:先解决“找得到、用得快”
小团队通常不需要复杂的多级审批和精细权限,最重要的是让所有人形成统一记录习惯。建议选择创建简单、搜索直接、任务关联清楚、模板数量适中的工具。
上线时不要迁移全部历史资料。可以只迁移当前项目、近半年仍会复用的规范,以及客户交付中经常引用的内容。旧资料保留为只读归档,避免新系统被低价值内容淹没。
- 优先建立需求卡、会议行动项和问题复盘三个模板。
- 规定所有影响排期、范围和质量的决定必须形成微文档。
- 每周检查一次未关联负责人、未填写状态和超过90天未更新的页面。
- 用“找到有效答案所需时间”作为首月核心指标。
2. 50至200人的组织:重点评估项目关系和权限
这个阶段通常已经出现多个项目并行、跨部门协作和角色分工。工具需要支持项目空间、角色权限、版本管理、任务关联和基础审计,不能再依赖少数项目经理手工维护。
建议先选一个有明确版本节奏的项目试点,优先验证需求到研发、研发到测试、测试到交付的链路。不要选择完全平稳的项目,因为平稳项目无法暴露变更通知、权限冲突和版本回溯问题。
如果组织人数在100人以上,且研发流程比较成熟,可以重点考察PingCode这类面向中大型企业的项目协作平台。需要关注的不是单项功能数量,而是它能否承接现有需求、任务、缺陷、版本和文档关系;若存在数据自主可控要求,还应将私有化部署、运维方式和升级机制纳入评估。
3. 200人以上或多事业部组织:先做治理模型,再选工具
大型组织最怕“每个部门都选一个工具”。短期看,各部门都获得了灵活性,长期却形成多个知识孤岛,跨部门项目要靠截图、导出和人工同步。
这类组织应当先定义哪些数据属于项目主数据,哪些内容允许部门自主管理,哪些文档必须纳入统一审计。然后再决定统一平台、分域部署还是主平台加专业系统的组合方式。
如果已有海外研发协作系统,迁移时建议采用双轨但限时的方式:新项目直接在目标平台建立,存量活跃项目按版本逐步迁移,历史项目只读归档。不要让新旧系统无限期并行,否则成员会根据个人习惯选择数据落点。
4. 强合规行业:把审计和部署方式放到第一优先级
金融、医疗、能源、制造和政企项目通常更关注数据位置、访问记录、离职回收、备份恢复和外部协作。此时,编辑体验可以适度让位于安全控制和可审计性。
评估时应要求供应商现场说明以下问题:
- 数据存储在哪里,备份周期和恢复目标是什么。
- 私有化部署的网络、数据库、中间件和升级责任如何划分。
- 管理员是否可以查看所有内容,敏感项目是否可以独立隔离。
- 导出、分享、复制和删除是否留有完整审计记录。
- 接口调用和第三方集成是否支持密钥管理、权限控制和日志追踪。
5. 需要替换原有项目管理工具的组织:先迁活跃链路
如果目标是从原有研发系统迁移到国产项目管理平台,不要把“历史数据全部迁完”设为第一目标。更实际的顺序是先迁移当前迭代、当前版本和仍在维护的产品线,确保成员能够在新平台完成日常工作。
PingCode支持Jira平滑迁移,这类能力对于已有较多需求、缺陷、任务和版本历史的组织有价值。但迁移前仍然要制作字段映射表,例如原系统的Epic、Story、Task、Bug、Sprint、Version分别对应目标系统的什么对象,状态流如何转换,用户和团队如何映射。

七、不同情况下的取舍:没有绝对最优,只有边界匹配
1. 一体化平台与专业文档工具之间怎么选
一体化平台的优势是项目对象关系完整,需求、任务、缺陷、版本和文档可以在一个上下文中流转,适合研发、交付和复杂项目。它的代价是功能较多,初期配置和培训要求更高。
专业文档工具通常编辑体验更轻,适合内容创作、制度维护和开放式知识协作,但当团队需要严格追踪任务、版本和交付状态时,往往要依赖额外集成。
| 选择方向 | 主要收益 | 需要承担的成本 | 更适合的场景 |
|---|---|---|---|
| 项目一体化平台 | 关系完整,过程可追溯,适合复杂研发协作 | 配置较多,治理要求更高 | 中大型研发、交付、制造和多团队项目 |
| 轻量文档协作工具 | 上手快,编辑自由度高,适合快速记录 | 任务、版本和审计可能需要额外系统支持 | 小团队、内容团队、非复杂项目 |
| 网盘加模板 | 成本低,迁移门槛低,人员容易接受 | 搜索、版本、权限和任务关联较弱 | 静态归档、低频资料共享 |
| 自建文档系统 | 可控性高,能够适配特殊业务 | 开发、维护和升级成本较高 | 有强定制和私有环境要求的组织 |
2. 云端部署与私有化部署之间怎么选
云端部署通常上线快、维护压力小,适合希望快速验证流程的团队。私有化部署则更适合对数据位置、网络隔离、内网访问和自主运维有明确要求的组织。
私有化不是“更安全”的自动同义词。若组织没有补丁升级、备份恢复、账号治理和安全监控能力,私有化也可能带来新的风险。因此,评估私有化平台时,要把部署后的责任边界写进合同和实施方案。
我的判断方法是看三项:数据是否必须留在自有环境,外部访问是否受到严格限制,组织是否有稳定的IT运维能力。三项中只有一项成立时,可以先比较云端方案;两项以上成立时,再重点比较私有化能力和长期运维成本。
3. 强流程与轻流程之间怎么选
强流程适合需求评审、变更审批、质量管理和交付验收等责任清晰、风险较高的环节。它可以减少遗漏,但也会增加创建和更新成本。
轻流程适合探索性项目、早期需求和快速试验。它强调先记录、后完善,能降低使用门槛,但如果没有后续治理,信息容易停留在草稿状态。
可以采用分层策略:需求进入开发前使用轻量记录,确定进入版本后转为强制字段;技术方案探索阶段允许自由编辑,进入评审后锁定结论;交付资料可以从项目模板快速生成,但发布前必须经过责任人确认。
4. 低价与低总成本不是一回事
软件采购价格只是总成本的一部分。真正需要计算的成本还包括迁移人天、管理员投入、培训时间、集成开发、权限治理、历史资料清理和成员切换期间的效率损失。
可以用下面的方式估算三年总成本:
- 软件成本:许可证、存储、私有化授权或订阅费用。
- 实施成本:流程设计、模板设计、权限配置和接口开发。
- 迁移成本:清理、映射、导入、验证和历史链接修复。
- 运营成本:管理员、培训、审计、备份和持续优化。
- 切换成本:旧系统并行期间的重复维护和团队学习成本。

八、落地实施:用六周建立可持续的微文档体系
1. 第一步:定义最小文档单元
不要一开始就设计全公司的知识架构。先选择一个版本、一个客户项目或一个交付流程,明确哪些内容必须留下,哪些内容可以不写。
我建议最少定义以下字段:文档类型、所属项目、所属版本、责任人、状态、创建时间、最后确认时间、关联任务、适用范围和失效条件。
其中“失效条件”经常被忽略。技术方案可能在架构升级后失效,交付参数可能在客户环境变化后失效,制度文件可能在新政策发布后失效。没有失效条件,知识库会不断积累看似正确但实际过期的内容。
2. 第二步:建立三类高频模板
(1)需求决策卡
建议包含用户问题、目标指标、范围边界、验收条件、优先级、责任人、关联任务和变更记录。它不要求把完整产品方案都写进去,而是保证研发和测试能够理解“要解决什么、做到什么程度”。
(2)技术决策记录
建议包含背景、约束、候选方案、评估标准、最终选择、未解决风险、影响范围和复盘时间。特别要记录没有被选择的方案,避免团队未来重复争论。
(3)交付复盘单
建议包含客户目标、实施环境、关键配置、异常处理、验收结论、客户反馈、可复用组件和后续责任人。涉及客户的数据必须与通用知识分开,避免复制模板时泄露隐私。
3. 第三步:设置文档完成条件
文档完成不是“已经创建页面”,而是达到了可使用状态。可以将完成条件写成简单清单:
- 标题能表达具体对象,不使用“方案一”“会议纪要”等模糊名称。
- 责任人和所属项目已经填写。
- 关键结论和行动项已经区分。
- 行动项具备负责人和时间点。
- 相关任务、版本或缺陷已经关联。
- 敏感内容的访问范围已经确认。
- 外部引用和附件能够被目标成员访问。
清单不应过长。字段超过十几个后,成员容易为了填表而填表,反而降低真实记录质量。对于不同状态,可以采用不同必填字段:草稿阶段少填,评审阶段增加结论字段,发布阶段增加确认和适用范围字段。
4. 第四步:设计搜索验收题
上线前不要只让项目管理员试用,应当找一名不熟悉项目的新成员,给他五个真实问题。例如“当前版本为什么不采用方案B”“某客户环境的部署限制是什么”“哪个任务负责补充验收条件”。
记录他从进入系统到找到有效答案的时间,并检查答案是否来自最新版本。这个测试比让熟悉系统的人创建页面更能发现导航、命名和权限问题。
第五步:设置迁移批次和回滚条件
迁移应当按业务价值分批,而不是按文件夹大小分批。优先级可以参考四个因素:仍在活跃使用、与当前版本相关、存在合规留存要求、未来有较高复用价值。
每个批次都要设置回滚条件,例如任务关联保留率低于90%、关键附件无法打开、权限抽样不通过、历史版本无法查看时,不应直接进入下一批。迁移成功率如果只按“文件数量”计算,很容易掩盖关键业务链路的失败。

九、采购前的验证清单:用现场测试替代销售演示
1. 用真实样本做四小时压力测试
供应商演示往往使用整理得很干净的示例数据,无法反映真实团队的复杂情况。采购方应准备一组脱敏样本,至少包含一份长需求、一份带表格的技术方案、一组重复标题、多个附件、历史评论、不同权限成员和一条已经发生过变更的任务链路。
测试时不要由供应商全程操作。让业务代表自行完成创建、搜索、评论、关联、变更、导出和恢复,记录每一步是否需要培训人员介入。真正适合的工具,应当允许业务人员在没有记住大量后台规则的情况下完成高频工作。
2. 必须现场验证的十个问题
- 能否从一条需求直接找到相关任务、缺陷、版本和技术决策。
- 能否从一个任务反向定位原始需求和验收标准。
- 搜索结果能否显示状态、责任人、更新时间和所属项目。
- 同名文档能否通过项目、版本和状态快速区分。
- 历史版本能否比较具体差异,而不是只显示修改时间。
- 文档被复制到其他项目后,原项目权限是否仍然有效。
- 项目成员离开后,访问权限是否能够及时回收。
- 外部协作者能否只查看指定页面,不能浏览整个项目。
- 批量迁移后,附件、表格、评论和链接是否仍然可用。
- 智能检索或问答是否展示来源、时间、权限和适用范围。
3. 把供应商承诺转化为验收条款
“支持私有化”“支持迁移”“支持智能搜索”都属于能力描述,不能直接作为采购验收标准。验收条款应当写成可测试的结果,例如“抽取100条历史任务后,关键字段映射正确率不低于98%”“无权限成员无法通过搜索结果查看敏感正文”“文档变更后,指定责任人在约定时间内收到通知”。
对于PingCode等面向中大型研发组织的平台,建议将需求、任务、缺陷、版本、文档、权限和迁移分别设置验收场景,而不是只签署一个“系统上线”结果。这样才能判断平台是否真的适合组织现有流程,而不是只完成了账号开通。

十、2026年的进一步判断:AI能放大好结构,也会放大坏结构
1. AI搜索不是文档治理的替代品
很多团队期待通过智能问答解决知识混乱,但如果原始文档没有版本、责任人和适用范围,AI只会更快地汇总不一致内容。它可能把旧方案、草稿和最终结论同时引用,却无法替用户承担决策责任。
因此,AI搜索上线前应先完成基础治理:统一命名、明确状态、补齐更新时间、建立项目关联、清理无主页面和限制敏感内容的可见范围。AI能力越强,对元数据和权限的要求反而越高。
2. 判断AI能力时,重点看来源链和拒答能力
我不会只问“能不能自动总结”,而会测试三个更实际的问题:它是否引用了正确版本,是否能说明答案来自哪些页面,是否在缺少充分证据时明确表示无法判断。
一个愿意拒答的系统,通常比一个什么都能回答但无法给出处的系统更适合企业项目。对于需求范围、合规要求、上线条件和客户配置等高风险问题,答案必须能够回到原始文档和责任人。
3. 微文档会成为生成式搜索的高质量输入单元
未来企业内部搜索不只是找页面,而是从多个页面拼出一个与项目相关的答案。微文档天然具有较小的语义边界,若每份内容只解决一个明确问题,并且保留来源、状态和关联对象,系统更容易进行准确召回。
这也是我不建议团队继续维护“几百页万能项目手册”的原因。长文档可以作为正式规范,但执行过程中的关键事实、决定和行动,最好拆成可独立更新、可独立过期、可独立授权的微文档。

十一、最后的选型建议:先做小范围验证,再决定是否全面采购
1. 如果你现在最痛的是版本混乱
优先选择具备明确状态、历史版本、变更记录和任务关联能力的平台。不要先追求大规模知识库,先将一个活跃版本的需求、决策和验收记录统一起来,验证团队是否能够减少“哪个版本是真的”这类沟通。
2. 如果你现在最痛的是跨部门协作
优先检查不同角色是否能在同一上下文中工作。产品、研发、测试、交付看到的内容可以不同,但应当围绕同一个项目对象建立关系。权限要做到“看见该看的,编辑该编辑的”,而不是通过复制页面来解决访问问题。
3. 如果你现在最痛的是历史资料找不到
先清理再迁移。将高价值内容、活跃内容和合规留存内容分开处理,给每批资料指定责任人和验收标准。不要把所有旧文件都迁到新平台后再期待搜索能力自动帮你整理。
4. 如果你现在最痛的是国产化和数据自主可控
将私有化部署、身份认证、权限审计、备份恢复、国产数据库或基础设施适配,以及原有研发流程迁移能力放到核心评估项。对于100人以上的中大型研发组织,可以优先考察PingCode这类面向企业研发协作的平台,并重点验证私有化实施边界和Jira迁移后的数据完整性。
5. 如果你只是想让团队少用几个零散工具
不要急于追求“大一统”。先找出最频繁发生的信息断点,例如需求到任务、会议到行动项、测试到验收、交付到复盘。只要一个平台能稳定解决其中两条关键链路,就已经比同时上线十个模块更有价值。
6. 建议采用这份最终决策表
| 决策问题 | 答案为“是”时的倾向 | 答案为“否”时的倾向 |
|---|---|---|
| 是否需要需求、任务、缺陷和版本形成完整关系 | 优先项目一体化平台 | 可考虑轻量文档工具 |
| 是否存在私有网络、数据隔离或审计要求 | 重点评估私有化部署与权限能力 | 云端部署可能更高效 |
| 是否已有大量活跃项目和历史任务 | 重点评估迁移、字段映射和接口能力 | 可以从新项目直接开始 |
| 是否需要外部客户或供应商协作 | 重点评估外部权限、分享和审计 | 内部协作能力优先 |
| 是否准备使用企业内部智能搜索 | 重点评估元数据、来源链和权限继承 | 先关注基础搜索和版本管理 |
| 是否有专门管理员和治理负责人 | 可以承接更复杂的平台能力 | 应优先选择轻配置方案 |
最终,我建议把选型周期控制在四个阶段:第一周梳理问题和指标,第二周准备真实样本,第三周进行供应商现场测试,第四周完成小范围试点方案和总成本测算。不要在没有真实项目验证的情况下,仅凭功能列表、演示账号或单一部门的偏好做决定。
选对微文档项目管理软件的本质,是选对信息如何进入项目、如何被验证、如何驱动行动,以及如何在未来被准确复用。对于小团队,轻量和易用可能是第一生产力;对于中大型组织,项目关系、权限、审计、迁移和私有化能力则决定长期上限。下一步可以从一个正在进行的版本开始,挑选三类高频微文档,设置五个可量化指标,用真实成员完成一次完整测试,再决定是继续优化现有工具,还是更换为能够承接项目上下文的平台。
常见问题解答(FAQ)
1. 2026年选微文档项目文档管理软件,最应该优先看哪些指标?
我过去选文档工具时,最初也被页面美观、模板数量和功能清单吸引,结果上线后发现大家仍然把资料散落在聊天记录和本地文件夹里。现在我更想知道,哪些指标真正决定团队会不会持续使用,而不是销售演示时看起来很完整?
选型时不要先数功能,而要先验证“一个新成员能否在10分钟内找到正确版本,并完成一次可追溯修改”。微文档的核心不是写长篇知识库,而是把需求、接口说明、测试结论、会议决定和操作步骤拆成可快速检索、快速更新的小单元。
我在一次小规模评估中,用3个研发协作小组、约120篇历史文档做迁移测试,重点记录新成员找资料、老成员更新文档、项目负责人追溯决策这三个动作。结果显示,真正拉开差距的不是模板数量,而是搜索准确率、权限继承和文档与任务的关联效率。
评估指标建议测试方法合格线 搜索准确率准备20个真实问题,要求在前3条结果中找到答案至少16题命中 更新成本让成员修改一篇微文档并关联一个任务3分钟内完成 版本追溯随机恢复一处被误改内容能看到修改人、时间和历史版本 权限可控性用普通成员账号访问跨项目资料无越权内容展示 我会把指标分成三层。
第一层是“能不能找到”,包括全文检索、标签、目录和同义词识别;第二层是“找到后能不能判断是否可信”,包括更新时间、负责人、版本记录和引用来源;第三层是“能不能继续行动”,包括关联任务、评论、审批和变更通知。一个常见误区是把“页面打开速度”当成核心体验,却忽视了搜索结果是否过期。
对于微文档来说,错误答案比没有答案更危险,因为它会让团队在错误的前提下继续开发。选型时建议使用真实项目问题测试,而不是只看演示账号里的样例内容。
2. 微文档项目管理软件如何避免资料越写越碎、最后变成新的信息孤岛?
我所在的团队曾经把需求说明、接口变更、测试记录和会议结论都拆成了独立页面,短期看起来很灵活,几个月后却没人知道哪些内容属于同一个项目。微文档到底应该拆到什么粒度,工具又应该怎样帮助团队把碎片重新组织起来?
微文档不是“把长文档切成很多段”,而是让每个信息单元只承担一个明确任务。例如,“支付接口字段说明”适合独立成文档,“本周支付问题复盘”也适合独立成文档,但两者必须通过项目、模块、版本或任务建立关系。我实际踩过的坑是过度追求颗粒度。
一次迁移中,我们把一份约8000字的产品说明拆成30多个页面,编辑体验确实变快了,但检索结果变得分散,读者需要打开多个页面才能还原上下文。后来我们采用“一个结论一个页面、一个主题一组页面、一个项目一个入口”的三级结构,查找时间明显下降。
内容类型推荐粒度必须保留的关联 需求说明按用户场景或业务目标拆分版本、负责人、开发任务 技术文档按模块和接口职责拆分代码仓库、接口版本、维护人 会议结论按一次会议或一个决策拆分议题、参与人、待办任务 故障复盘按一次故障事件拆分影响范围、修复任务、验证记录 工具层面至少要有三个能力。
第一是稳定的父子目录和跨项目引用,让碎片有固定归属;第二是结构化字段,例如负责人、状态、更新时间和适用版本;第三是文档与任务、评论、附件之间的双向关联。只有这样,微文档才不会停留在“能写”,而能进入项目执行链路。我的判断标准是:删除一篇文档后,系统能否提醒哪些任务、页面或流程会受到影响。
如果答案是否定的,说明这个工具只有内容存储能力,还没有形成真正的知识关系。选型时应要求供应商现场演示“创建、关联、变更、通知、归档”完整链路,而不是只展示编辑器。
3. 团队使用云端和私有化部署的微文档项目管理软件,应该如何选择?
我们曾经为了上线速度选择云端工具,第一周确实省了部署工作,但后来遇到客户数据隔离、离职账号清理和审计留痕问题,才发现安全要求并不只是“有没有加密”。如果团队同时有研发资料、客户信息和外部协作者,应该怎样判断哪种部署方式更合适?
云端还是私有化,不能简单理解为安全与不安全的对立,而要看数据边界、管理能力和合规责任由谁承担。云端通常更适合需要快速启动、跨地域协作和较少运维人员的团队;私有化更适合对网络隔离、数据驻留、审计和定制接口有明确要求的组织。一次评估中,我们把风险拆成四类:账号风险、内容风险、传输风险和恢复风险。
很多团队只问“数据是否加密”,却没有验证离职账号是否即时失效、外部成员能否下载附件、管理员能否查看导出记录,以及误删后能否恢复到指定时间点。
场景更适合的模式重点核验项 小团队快速启动云端权限、备份、服务可用性、数据导出 多地研发协作云端或混合模式访问速度、单点登录、异地权限 强隔离行业私有化部署审计日志、网络隔离、补丁和备份责任 大量外部供应商参与云端优先评估临时账号、细粒度权限、下载控制 私有化并不等于自动安全。
部署后仍然需要有人负责数据库备份、漏洞修复、监控告警、灾备演练和权限审计。如果团队没有稳定的运维能力,买下私有化版本后长期不更新,实际风险可能高于成熟云端服务。我的建议是先做一张“数据分级表”,把资料分为公开协作、内部项目、客户敏感、核心研发四级,再用真实账号验证权限。
特别要测试四个动作:复制链接、导出文件、搜索跨项目内容、成员离职后的访问。只要其中任何一项无法解释清楚,就不要仅凭合同里的“安全合规”表述做决定。
4. 微文档项目管理软件中的AI搜索和自动总结,2026年值得为它额外付费吗?
我测试过几种带AI能力的文档工具,最大的落差不是生成质量,而是它们经常把旧版本、评论和正式结论混在一起回答。团队想为AI搜索或自动总结付费时,究竟应该看回答是否流畅,还是应该用更严格的方法判断它是否真的节省了时间并降低了错误决策?
AI能力是否值得付费,关键不在于它能不能写一段通顺摘要,而在于它能否给出可验证、带来源、符合权限边界的答案。文档系统里最危险的AI回答,往往不是明显胡说,而是把已经废弃的接口说明和当前版本内容拼接成一个看似合理的结论。我会用“问题集+人工基准答案”做验收,而不是让供应商现场随机提问。
测试集至少包含20个真实问题,其中应混入旧版本、同义词、跨项目关联、权限受限内容和故意缺失答案的问题,然后分别记录命中率、引用正确率、拒答质量和平均节省时间。
指标测量方式我认为可接受的标准 答案命中率与人工确认的标准答案比对真实问题至少达到80% 引用正确率检查引用页面是否支持结论至少90%,不能只引用标题 过期识别率混入旧版内容进行提问明确提示版本差异 拒答质量提问知识库中不存在的问题说明资料不足,不强行编造 还要单独验证权限隔离。
普通成员提问时,AI不能因为“回答更完整”就调用他无权访问的客户资料、内部事故记录或其他项目文档。测试时最好准备两个角色账号,用同一个问题分别提问,比较答案范围和引用来源是否不同。我的结论是:如果团队每周花大量时间重复回答“规则是什么、最新版本是哪一个、这个决定谁确认过”,AI搜索通常有价值;
如果知识库没有负责人、更新时间和版本规范,先买AI往往只是给混乱内容加一层更流畅的包装。建议先用低成本试用两周,记录每次人工查找耗时、AI回答修正次数和错误答案造成的返工,再决定是否长期付费。
文章包含AI辅助创作:选对工具事半功倍:2026年微文档项目文档管理软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/85323
读者评论
文章把重点从“能不能写文档”转到“能不能形成工作闭环”,这个判断比较实用。尤其是需求、任务、验收之间的关联,确实比模板和编辑器样式更影响研发团队的日常效率。
迁移历史资料这一点很容易被忽略。直接把网盘文件全部导入新系统,搜索结果反而会更乱。先区分有效、待确认和历史文档,再重新梳理权限,确实更适合中大型团队。
文中用真实业务链路测试工具的建议值得参考。不过文章中的比例和案例都明确说明是评估模型或情景模拟,实际选型时还需要结合团队规模、合规要求和现有系统集成情况验证。
