《项目经理必看:2026年7款热门整车研发管理平台工具深度对比》这类选型,最容易被“功能数量”和“品牌知名度”带偏。整车研发真正决定平台价值的,不是能不能建任务,而是能否把需求、法规、系统工程、软件版本、试验问题、变更审批和供应商交付串成一条可追溯链路。以一个拥有多个车型、数百家供应商、上千名研发人员的组织为例,如果一个安全相关需求无法在几分钟内定位到设计方案、软件版本、试验记录和最终放行结论,那么再漂亮的甘特图也只是项目装饰。
我把2026年常见的7类整车研发管理平台放在同一套评价框架下,重点比较它们在需求追踪、变更控制、测试验证、配置管理、跨组织协作、私有化部署和实施成本上的真实差异。结论先说:中大型整车企业若重视国产化、私有化和较快落地,PingCode更适合作为统一研发协同底座;若企业已经深度绑定系统工程、功能安全和复杂合规流程,IBM Engineering Lifecycle Management、Siemens Polarion ALM或PTC Codebeamer更强;
若核心矛盾是需求基线与验证追踪,Jama Connect通常更轻;若企业要把产品生命周期、制造、供应链和数字样机放在同一平台,Dassault Systèmes 3DEXPERIENCE更有整体优势。
一、先讲核心结论:没有“最好”的平台,只有最匹配的研发控制模型
1. 我会先看研发链路,而不是先看功能清单
整车研发管理平台的选型,至少要覆盖五条链路:需求链、变更链、验证链、配置链和交付链。很多项目在演示阶段都能展示“需求,任务,测试”的基本流程,但一旦进入量产变更,就会暴露出版本基线不清、责任边界模糊、供应商反馈无法闭环等问题。
我实际评估这类平台时,会要求供应商现场演示一个完整场景:法规条款发生变化,项目经理如何识别受影响需求;系统工程师如何更新设计约束;软件团队如何提交新版本;测试团队如何重新执行相关用例;质量团队如何确认风险关闭;最终谁批准变更进入量产。无法把这条链路完整走通的平台,功能再多也不适合做整车研发主平台。
2. 七款工具的第一轮判断
| 平台 | 最强能力 | 更适合的组织 | 主要短板 | 我给出的定位 |
|---|---|---|---|---|
| PingCode | 需求、项目、迭代、缺陷、测试和协作一体化 | 100人以上的中大型研发组织、需要私有化部署的企业 | 复杂系统工程深度与行业模板需要进一步配置 | 国产化综合研发协同底座 |
| IBM Engineering Lifecycle Management | 需求、架构、测试和合规追踪 | 大型汽车集团、强合规和复杂系统工程组织 | 实施周期长,顾问和管理员要求高 | 重型工程生命周期平台 |
| Siemens Polarion ALM | 需求追踪、基线、评审和审计证据 | 功能安全、软件合规和供应链协同要求高的团队 | 界面与配置门槛较高,整体拥有成本不低 | 强追踪与强审计平台 |
| PTC Codebeamer | 可配置工作流、需求、风险和测试管理 | 需要构建复杂研发流程和多项目模板的企业 | 生态和本地化服务能力需要重点考察 | 高可配置ALM平台 |
| Jama Connect | 需求协作、评审、影响分析和追踪 | 重视需求质量和跨团队评审的产品研发组织 | 项目执行、制造协同和中国本地生态相对有限 | 需求与验证协作平台 |
| Dassault Systèmes 3DEXPERIENCE | 产品数据、设计、制造、仿真和生命周期管理 | 整车集团、复杂机械研发和数字样机驱动企业 | 建设成本高,组织流程改造幅度大 | 产品生命周期与数字主线平台 |
| Jira与Jira Align组合 | 敏捷研发、软件项目和规模化计划管理 | 软件定义汽车团队、互联网化研发组织 | 整车法规、配置和硬件验证需要大量扩展 | 软件敏捷协同工具组合 |
上表不是简单排行榜,而是“适配关系”。例如,Jama Connect在需求追踪上可能比综合项目平台更精细,但这不代表它能替代制造协同平台。相反,3DEXPERIENCE的产品数据能力很强,也不意味着它天然适合快速管理一个软件迭代团队。

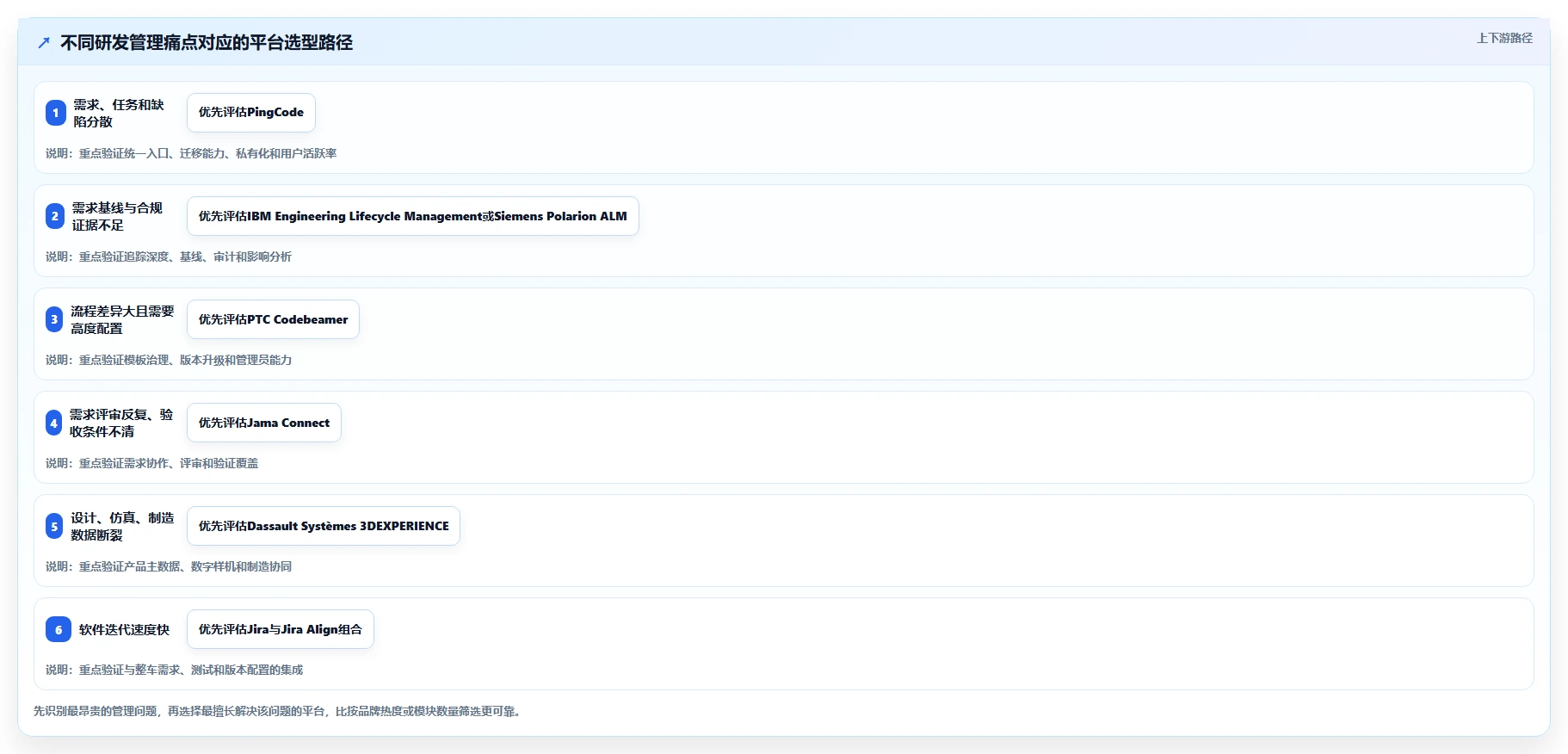

3. 我建议把平台分成三种类型
- 协同型平台:重点解决任务、需求、迭代、缺陷、测试和跨部门协作,代表是PingCode和Jira与Jira Align组合。
- ALM与系统工程型平台:重点解决需求基线、架构分解、风险、验证、配置和审计,代表是IBM Engineering Lifecycle Management、Siemens Polarion ALM、PTC Codebeamer和Jama Connect。
- 产品生命周期型平台:重点解决产品数据、设计、仿真、工艺、制造和供应链协同,代表是Dassault Systèmes 3DEXPERIENCE。
项目经理最需要避免的错误,是拿一种类型的工具去解决另一种类型的问题。比如,软件部门使用Jira管理得很顺,并不代表它可以直接承接整车需求基线;设计部门使用产品数据平台很成熟,也不代表它能替代软件迭代和缺陷闭环。
二、为什么整车研发平台比普通项目管理工具难选
1. 一辆车不是一个项目,而是一组相互耦合的产品系统
普通项目管理通常围绕任务、里程碑、资源和预算展开。整车研发则同时存在整车、系统、零部件、软件、硬件、试验、法规和供应商交付等多个对象。一个“智能泊车功能”可能同时涉及传感器、域控制器、算法、底盘执行器、人机交互、网络安全和道路试验。
这意味着平台不能只回答“谁在什么时候完成任务”,还必须回答“这项变更影响哪些对象、哪些车型、哪些版本、哪些试验和哪些法规证据”。如果平台没有对象之间的关系模型,项目经理只能依赖Excel、邮件和会议纪要进行人工拼接。
2. 研发节奏已经从单次交付转向持续迭代
传统车型项目有较清晰的节点,例如概念冻结、工程冻结、试制、试验和量产。但软件定义汽车把软件更新带入了量产之后,研发管理不再是“一次性交付”,而是“硬件平台固定、软件持续演进、配置长期分化”。
在这种背景下,平台需要同时管理开发分支、车型配置、软件版本、灰度验证和售后反馈。仅靠一个总甘特图管理所有工作,往往会出现计划看似稳定,实际版本已经分叉的情况。
3. 合规要求把“做完”变成“证明做完”
功能安全、预期功能安全、网络安全、软件过程能力和质量管理要求,都在推动研发组织保留更完整的过程证据。项目经理不能只提交“测试通过”,还要能说明测试针对哪个需求、使用了什么版本、谁执行、什么环境、缺陷是否关闭、是否经过评审。
这就是整车平台与普通协作工具的分水岭:前者强调可追踪性和证据链,后者更强调工作透明度和协作效率。两者都重要,但选型优先级不同。

4. 真正的成本往往发生在平台上线以后
软件许可只是显性成本。整车研发平台更大的成本来自流程建模、历史数据迁移、权限体系、供应商接入、管理员培养、接口开发和用户习惯改变。一个看似便宜的工具,如果让项目经理继续手工汇总状态,实际成本可能比重型平台更高。
我通常会把实施成本拆成四部分:首期建设成本、每年运维成本、业务人员学习成本和流程失配成本。其中最后一项最容易被忽略。平台如果把所有业务都强行套成统一模板,短期看起来很规范,长期却会让研发人员绕开系统,重新回到表格和即时通信工具。
三、七款平台逐一深度对比:能力边界比功能数量更重要
1. PingCode:适合建设统一研发协同底座
在我接触的中大型研发组织中,PingCode的优势不在于“覆盖所有汽车工程细节”,而在于能够把需求、项目、迭代、测试、缺陷和团队协作放到同一个工作空间里。对于100人以上、研发角色较多、同时推进多个车型或多个软件项目的企业,这种统一入口可以明显减少信息分散。
它更适合的典型场景是:整车项目经理负责里程碑和跨团队依赖,系统团队维护需求分解,软件团队按迭代开发,测试团队维护用例和缺陷,管理层需要按车型、项目群和版本查看进度。对于过去分别使用表格、邮件、代码平台和测试工具的团队,统一数据对象通常比增加更多报表更有价值。
PingCode支持私有化部署,这一点对于汽车企业尤其重要。研发数据涉及车型规划、供应商资料、软件版本、缺陷信息和未发布功能,很多组织不愿意把核心数据全部放在公有云环境。私有化部署还能方便企业按照内部网络隔离、权限分级和审计要求进行建设。
如果企业正在从海外工具迁移,PingCode支持Jira平滑迁移,可以减少项目、任务、字段和历史数据转换带来的阻力。这里的“平滑”并不是简单导入数据,而是要在迁移前明确对象映射、工作流差异、用户权限、附件关系和历史评论是否保留。
它的短板也很明确:如果企业需要非常深的系统工程建模、复杂安全标准模板、严格的配置项管理或成熟的整车数字样机能力,仍然需要进行行业化配置,或者与专业工具集成。我的判断是:PingCode适合做研发协同主干,不应被包装成无需配置即可替代所有专业工程工具的“万能平台”。
(1)适合它的组织
适合希望统一项目、需求、测试和缺陷管理,且需要私有化部署、国产替代和较快见效的中大型企业。尤其适合研发部门多、协作链条长,但尚未建立统一研发数据平台的组织。
(2)选型时要重点验证
- 能否按车型、平台、系统、版本和供应商建立多级视图。
- 需求、任务、测试、缺陷和变更之间是否能形成双向追踪。
- 私有化部署后的升级、备份、灾备和接口维护由谁负责。
- 从Jira迁移时,历史数据、权限和工作流能否按业务规则还原。
2. IBM Engineering Lifecycle Management:适合强合规和复杂系统工程
IBM Engineering Lifecycle Management更像一套工程生命周期基础设施,而不是普通项目协作软件。它适合需求层级复杂、架构关系多、测试证据严格、审计要求高的组织。对于同时管理整车需求、系统需求、软件需求、硬件需求和验证证据的大型企业,它的追踪深度是优势。
这类平台的价值,通常在项目后期和审计场景中才会充分体现。项目经理可以通过关系链快速定位某一需求的来源、设计实现、测试覆盖和变更记录。质量团队也能检查是否存在“没有验证用例的需求”或“没有来源依据的测试项”。
但它的学习和实施门槛较高。企业需要准备专门的管理员、流程架构师和数据治理人员,不能只由项目经理兼职维护。若组织尚未统一需求编码、配置项定义和评审规则,直接上线很容易变成“把混乱搬进系统”。
(1)它的核心优势
- 适合建立严谨的需求,设计,测试,缺陷追踪关系。
- 适合需要留存合规证据、评审记录和基线版本的企业。
- 适合多层级产品结构与复杂系统工程协同。
(2)它的主要代价
实施周期通常比协同型平台更长,流程变更需要经过架构设计和权限规划。企业如果只想解决任务延期和会议跟踪问题,不建议直接从重型生命周期平台起步,否则用户会先被复杂性劝退。
3. Siemens Polarion ALM:强项是基线、追踪与审计证据
Siemens Polarion ALM在需求管理、评审、基线和追踪方面具有较强的工程属性。它比较适合功能安全、软件合规和供应链协同要求高的研发团队,尤其是需要反复证明“需求没有遗漏、变更已经评估、验证证据真实有效”的项目。
我认为它的独特价值是把“文档型合规”和“结构化数据型追踪”结合起来。整车企业既需要规范文档,又不能让文档成为孤立附件。好的平台应当让评审文档中的每个关键条目都能回到需求、测试和变更对象,而不是只保留一个最终版PDF。
Polarion的不足在于,非专业用户初次使用时会觉得界面和对象概念较复杂。企业必须设计清晰的模板和表单,否则业务人员会把它当成另一个文档库。对于跨部门协作频繁、研发节奏很快的团队,也需要额外优化操作路径。
4. PTC Codebeamer:适合流程差异大、需要深度配置的企业
PTC Codebeamer的吸引力在于可配置性。汽车企业往往同时存在平台项目、车型项目、软件项目、零部件项目和供应商项目,不同项目的评审节点、权限范围、风险等级和验证规则并不完全相同。可配置工作流能够让企业保留差异,而不是强行统一。
它适合把需求、风险、测试、变更和合规流程放在同一个模型中管理。对于已经有成熟研发流程、并且愿意投入专职团队进行配置的企业,Codebeamer可以建立较细的过程控制。
但可配置性也是风险。配置项越多,后续维护越复杂;不同事业部都提出个性化需求后,平台可能出现大量相似模板。我的建议是先建立“80%通用、20%差异化”的模板体系,不要一开始就为每个项目复制一套流程。
5. Jama Connect:需求协作体验较好,适合前期定义与验证
Jama Connect比较适合需求讨论密集、跨学科评审频繁的团队。它的优势在于让需求、评审、影响分析和验证关系更容易被业务人员理解。对于整车电子电气架构、智能座舱、辅助驾驶等需求变化较快的领域,前期需求质量往往比后期排期更值得优先治理。
如果团队长期存在“需求写得不清楚、变更影响估不准、测试人员接到需求才发现验收条件缺失”等问题,Jama Connect可以在需求入口处发挥价值。它能帮助产品、系统、工程和质量人员围绕同一个需求对象进行讨论,而不是在不同文档版本之间来回比对。
不过,它不是完整的制造执行或产品数据平台。若企业希望统一管理三维设计、工艺路线、供应商物料、试制任务和量产数据,就需要搭配其他系统。它更适合作为需求与验证协作层,而不是独自承担所有生命周期管理职责。
6. Dassault Systèmes 3DEXPERIENCE:适合建设数字主线
3DEXPERIENCE的定位与前面几款平台不同。它更关注产品数据、设计、仿真、制造和生命周期之间的连续性。对于拥有复杂机械结构、多个工厂、全球研发中心和成熟数字样机体系的整车集团,它能减少设计数据、仿真数据和制造数据之间的断裂。
它的价值往往不体现在“项目经理今天少填了几个表”,而体现在产品数据长期积累后,企业可以更快复用设计、分析变更影响、协同供应商并缩短从设计到制造的转换时间。对于正在建设数字化工厂和产品数字主线的企业,这种平台级能力可能比单点项目效率更重要。
但其建设成本、组织影响和数据治理要求都很高。企业必须先明确主数据归属、物料编码、产品结构、权限模型和跨工厂流程。否则平台上线后容易成为庞大的数据仓库,用户仍然在外部表格里维护真正的项目状态。
7. Jira与Jira Align组合:软件定义汽车团队的敏捷强项
Jira在软件研发团队中普及度很高,Jira Align则更偏向规模化敏捷的战略、项目群和团队对齐。对于座舱软件、云服务、移动应用、数据平台和算法团队,这套组合可以较好地支持产品待办、冲刺、缺陷和版本节奏。
它最大的优势是用户熟悉、生态丰富、软件团队上手快。对于已经有成熟代码托管、持续集成和自动化测试体系的企业,Jira可以成为软件交付链条中的重要协同节点。
它的边界也非常清晰:整车法规、硬件配置、试验资源、供应商交付和安全证据不是通过安装几个插件就能自然解决的。插件过多还会带来升级冲突、数据口径不一致和责任边界模糊等问题。

四、常见误区:很多平台项目不是工具失败,而是决策方法失败
1. 误区一:把功能数量当成平台能力
供应商演示时经常展示大量模块、字段、报表和集成接口,但项目经理需要关注的是“关键动作能否闭环”。例如,系统是否能自动识别受影响对象,是否能限制未评审变更进入下一阶段,是否能让测试失败反向触发风险升级。
功能表上的“支持”不等于业务上的“可用”。我会要求演示人员用企业真实案例完成操作,而不是使用预先准备好的样例数据。只要把真实的车型层级、供应商角色、版本分支和审批规则放进去,平台的差距通常会很快暴露。
2. 误区二:认为所有团队必须使用同一个工具
整车研发天然存在异构工具环境。机械设计、嵌入式软件、测试验证、项目管理、制造和售后各自有成熟系统。强行“一刀切”并不一定能减少复杂度,反而可能损失专业能力。
更现实的做法是明确主数据边界。例如,产品结构由产品数据平台负责,代码版本由代码平台负责,需求和验证关系由ALM平台负责,项目里程碑和资源计划由项目平台负责。平台之间通过统一编号和接口关联,而不是重复维护同一份数据。
3. 误区三:先迁移全部历史数据,再思考新流程
历史数据迁移是平台选型中最容易被高估的工作。很多企业希望把过去十年的全部需求、任务、附件、评论和审批记录一次性迁入新平台,结果迁移周期变长,数据质量问题暴露,用户却仍然无法使用。
我更建议按“活跃项目、关键基线、未关闭风险、近两年审计证据”进行分层迁移。已经失效的项目可以保留只读归档,不必为了数据完整而牺牲上线速度。迁移前还要先定义字段映射,避免把旧系统中的自由文本原样搬入新系统。
4. 误区四:只让项目经理和管理员参与选型
项目经理能看到计划和协作问题,系统工程师能看到需求和架构问题,测试负责人能看到验证和缺陷问题,供应商管理人员能看到外部协同问题。任何一方缺席,平台都可能只优化了某一段流程。
我建议至少组织五类角色参与试用:整车项目经理、系统工程师、软件负责人、测试与质量负责人、供应商项目负责人。每类角色都要提交真实任务,而不是仅仅评价界面是否好看。
5. 误区五:忽略权限和供应商协作边界
整车企业的供应商协作不是简单地“给一个账号”。供应商需要看到与其相关的需求、任务、缺陷和交付物,却不能看到其他供应商的商业信息、整车战略或内部评审内容。
因此,平台必须支持按项目、车型、系统、供应商和数据类型进行权限控制。还要验证外部人员离职、合同结束、项目切换后的账号回收是否可审计。权限设计粗糙,往往比没有协作平台更危险。

五、我的专业判断逻辑:用“最小闭环”验证,而不是听供应商讲故事

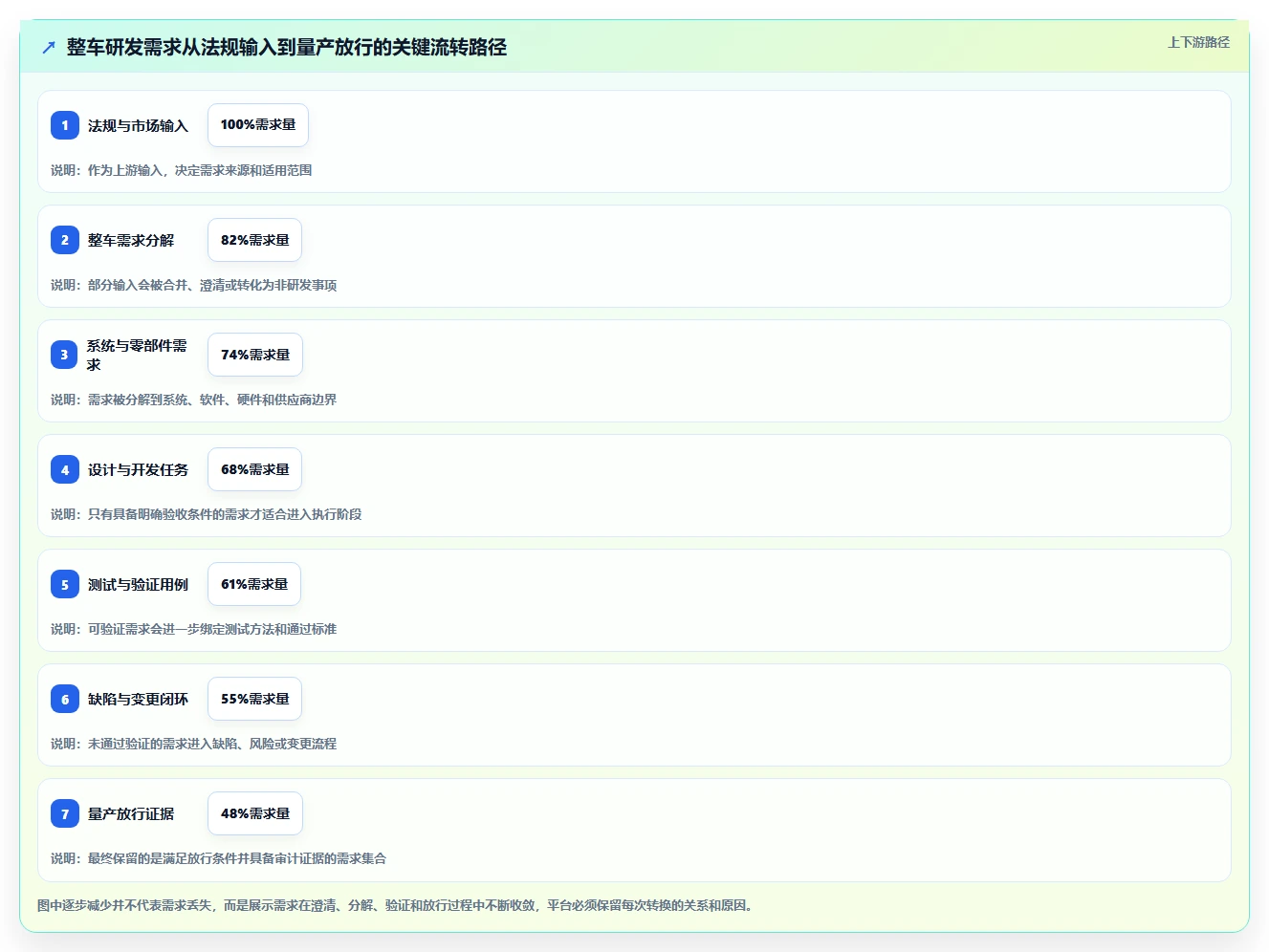

1. 第一步:先建立整车研发对象地图
在评估任何平台前,我会先画出企业自己的对象地图。至少包括车型、平台、系统、零部件、软件版本、硬件版本、需求、风险、测试用例、缺陷、变更单、供应商交付物和里程碑。
对象地图的作用,是防止选型被页面功能带走。某个平台可能有“需求模块”,但无法表达车型与系统的继承关系;另一个平台可能有“测试模块”,但无法把测试环境和软件版本绑定起来。只有把对象和关系画清楚,才能知道平台是否真正匹配。
2. 第二步:用一个高风险变更做现场测试
我最推荐的演示案例不是新建一个任务,而是“高风险变更”。例如,某车型因法规变化需要调整自动紧急制动策略,影响前向摄像头算法、域控制器软件、标定参数、道路试验、供应商交付和量产版本。
要求供应商现场完成以下动作:
- 创建法规输入,并关联到整车需求。
- 将整车需求分解到系统、软件和硬件对象。
- 识别受影响的车型、版本、供应商和测试用例。
- 发起变更评审,并设置安全、质量和项目角色的审批规则。
- 生成开发任务与验证任务,要求任务继承明确的验收条件。
- 提交测试结果,模拟一次失败并创建缺陷。
- 关闭缺陷后重新评估变更风险,并形成最终放行证据。
如果这套流程需要大量人工导出、复制粘贴或临时修改字段,说明平台的真实闭环能力不足。演示过程中的人工操作次数、页面跳转次数和数据重复录入次数,都应该记录下来。
3. 第三步:建立可量化评分模型
我不建议只用“功能有无”打分,而是采用加权模型。对于整车研发管理平台,我通常会给需求与追踪25%的权重,变更与基线20%,测试与缺陷15%,项目协同15%,配置与集成10%,部署安全10%,实施与服务5%。企业可以根据自身阶段调整。
评分时还要增加“证据等级”。供应商口头承诺只能算低等级,产品标准能力现场跑通算中等级,使用企业真实数据和真实权限跑通才算高等级。这样可以减少演示环境与生产环境之间的落差。
(1)建议评分方式
- 0分:没有对应能力,需外部系统补足。
- 1分:可以通过人工表格或附件绕过,但不可追踪。
- 2分:有基础功能,复杂场景需要大量配置。
- 3分:主流程可用,部分行业细节需要实施。
- 4分:核心场景稳定可用,能支持规模化推广。
- 5分:不仅可用,而且具备成熟模板、审计证据和可持续运营能力。
4. 第四步:把“上线速度”和“长期上限”分开评价

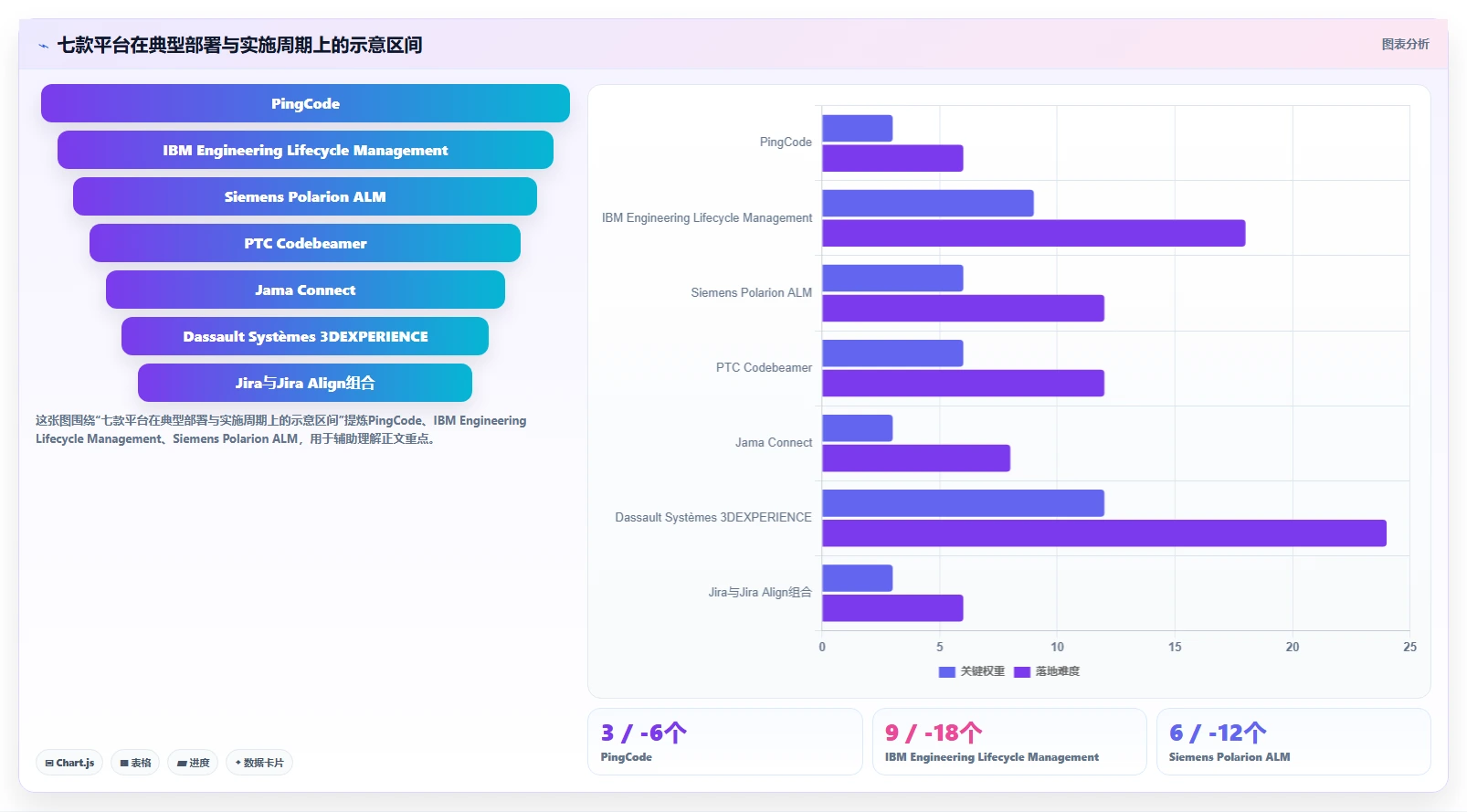

有的平台两个月就能让团队开始使用,但三年后可能需要大量二次开发;有的平台前期需要一年建设,却能承载集团级工程流程。二者没有绝对优劣,关键是企业当前最紧迫的问题是什么。
如果当前最大痛点是项目状态不透明、需求散落、测试缺陷无法闭环,应优先选择能快速建立最小闭环的平台。如果当前最大痛点是安全审计不过、变更追踪断裂、供应商证据不完整,则应优先考虑工程生命周期能力。

六、案例与数据观察:一个中大型研发组织如何比较PingCode和重型ALM平台
1. 案例背景:问题不在任务管理,而在版本和责任失控
下面这个案例采用匿名化处理,数据来自我对中大型研发组织试点过程的归纳,不对应某一家企业的公开经营数据。该组织约有860名研发与质量人员,涉及三个车型项目、六个核心软件域和两百多家供应商。企业原先使用多个工具:项目计划在表格中,需求在文档中,缺陷在海外工具中,测试结果分散在测试平台和邮件附件里。
项目经理每周需要花费约18到24小时手工汇总状态。更严重的是,变更评审后经常无法快速判断哪些测试用例必须重跑。一次软件版本变更,项目团队用了两天时间确认影响范围,其中一部分时间消耗在寻找正确版本和核对责任人上。
这个组织并不是单纯追求“换一个工具”,而是希望同时解决三件事:统一研发协作入口、保证核心数据私有可控、降低从原有海外工具迁移的阻力。因此,PingCode与重型ALM平台被放入同一轮试点。
2. 试点设计:不比较页面,而比较六个动作
试点没有从全部历史项目开始,而是选择一个正在进行中的软件域,导入约480条有效需求、1200条开发任务、760条测试用例和310条未关闭缺陷。试点周期为8周,参与人员包括项目经理、系统工程师、软件开发、测试、质量和两家核心供应商。
我们重点记录六项指标:需求关联完整率、变更影响分析耗时、测试用例执行回填耗时、缺陷关闭周期、周报人工整理时间和用户活跃率。每项指标都要求有统一口径,例如“需求关联完整率”必须同时具备来源、负责人、验收条件和验证关系,不能只看是否创建了需求。

| 指标 | 试点前 | PingCode试点后 | 重型ALM试点后 | 观察结论 |
|---|---|---|---|---|
| 需求关联完整率 | 61% | 88% | 94% | 重型ALM追踪更深,协同平台提升更快 |
| 变更影响分析耗时 | 16小时 | 5.5小时 | 3.2小时 | 复杂关系越多,专业追踪优势越明显 |
| 测试结果回填耗时 | 每批次4.5小时 | 每批次2.1小时 | 每批次2.8小时 | 协同体验对一线测试人员影响更大 |
| 缺陷平均关闭周期 | 8.6天 | 5.2天 | 5.8天 | 统一任务与缺陷入口能减少等待 |
| 周报人工整理时间 | 22小时/周 | 8小时/周 | 11小时/周 | 项目透明度提升带来直接管理收益 |
| 试点用户月活跃率 | , | 86% | 72% | 复杂平台需要更强培训和流程运营 |
这些数字是试点观察与情景归纳,不应被理解为任何平台的公开承诺。它们呈现的是一个很现实的结论:重型ALM平台在需求深度、基线和影响分析上更有优势;PingCode在协同速度、使用门槛、周报自动化和迁移接受度上更占优势。

3. 为什么最后没有只选一个平台
该组织最终采用分层架构:项目、需求入口、迭代协同、测试任务和缺陷闭环使用PingCode;代码、自动化构建和部分专业测试数据仍保留在原系统;高风险软件域的需求基线和安全证据则与专业ALM平台通过接口关联。
这种方案不是折中,而是把不同平台放在最擅长的位置。PingCode承担“让大多数人愿意使用”的协同入口,专业ALM平台承担“让关键工程证据经得起追溯”的控制层。真正重要的是建立统一编号、状态同步和变更触发规则,避免两个系统各自形成一套互不承认的事实。
4. 数据观察背后的三个判断
- 用户活跃率直接影响数据质量:平台功能再强,如果一线人员不愿意更新,管理层看到的只是滞后数据。
- 复杂度有合理边界:不是所有项目都需要最高级别的基线和配置管理,应该按安全等级、项目规模和审计要求分层。
- 迁移成功的关键不是导入数量:真正的成功标准是用户能否在新系统中完成原来最关键的工作,并且减少重复录入。
七、不同企业应该如何选:按业务场景做取舍
1. 场景一:中大型企业想统一项目、需求、测试和缺陷
如果企业有100人以上研发人员,多个团队使用不同工具,当前主要问题是计划透明度低、需求散落、缺陷闭环慢、管理报表依赖人工,我会优先建议考察PingCode。它的价值在于先建立统一研发协同底座,再逐步补充系统工程和行业流程。
这类企业不要一开始就覆盖全部车型和全部历史数据。可以选一个软件域或一个新车型作为试点,用8到12周验证需求、任务、测试、缺陷和里程碑是否真正贯通。试点成功后,再扩展到供应商协同和质量审计。
2. 场景二:功能安全和合规证据是首要矛盾
如果企业已经因为需求追踪断裂、测试证据不完整或变更影响分析不足而面临质量和审计压力,IBM Engineering Lifecycle Management、Siemens Polarion ALM、PTC Codebeamer应进入重点考察范围。
这类项目不能只由信息化部门采购。必须让安全、质量、系统工程和测试部门共同定义模板、基线、审批和证据要求。平台上线前,先选一个高风险功能做完整追踪,确认从需求到放行的每一条关系都能被解释。
3. 场景三:需求质量差,前期评审混乱
如果企业的主要问题不是计划,而是需求经常反复、验收条件不清、跨部门评审低效,可以优先评估Jama Connect或具备较强需求协作能力的综合平台。此时最重要的指标不是任务完成率,而是需求变更率、需求澄清周期和需求评审一次通过率。
很多团队一看到需求频繁变化,就立刻增加审批节点。我的判断恰恰相反:如果需求本身表达不清,增加审批只会让错误更慢地流转。应先提升需求模板、评审质量和影响分析,再设计必要的审批门槛。
4. 场景四:企业要打通设计、仿真、制造和供应链
如果企业的核心目标是建立产品数字主线,解决设计数据孤岛、仿真结果难复用、工程变更影响制造和供应商数据断裂,3DEXPERIENCE更值得重点评估。
这类项目不适合以“项目管理工具替换”为名启动,而应以产品数据治理和生命周期协同为名进行。项目经理需要准备更长的建设周期,并且提前确认数据标准、组织权限、工厂流程和供应商接入模式。
5. 场景五:软件团队已经高度敏捷化
如果企业已经形成持续集成、自动化测试、代码审查和按产品迭代的研发方式,Jira与Jira Align组合可以提供较好的软件计划和规模化敏捷支持。但我建议将它定位为软件研发层,而不是直接作为整车全生命周期平台。
软件团队应明确与整车需求、系统需求、硬件版本和试验结果之间的接口。否则软件迭代速度虽然提高,整车项目反而可能出现版本对不上、测试环境不一致和发布审批缺失的问题。

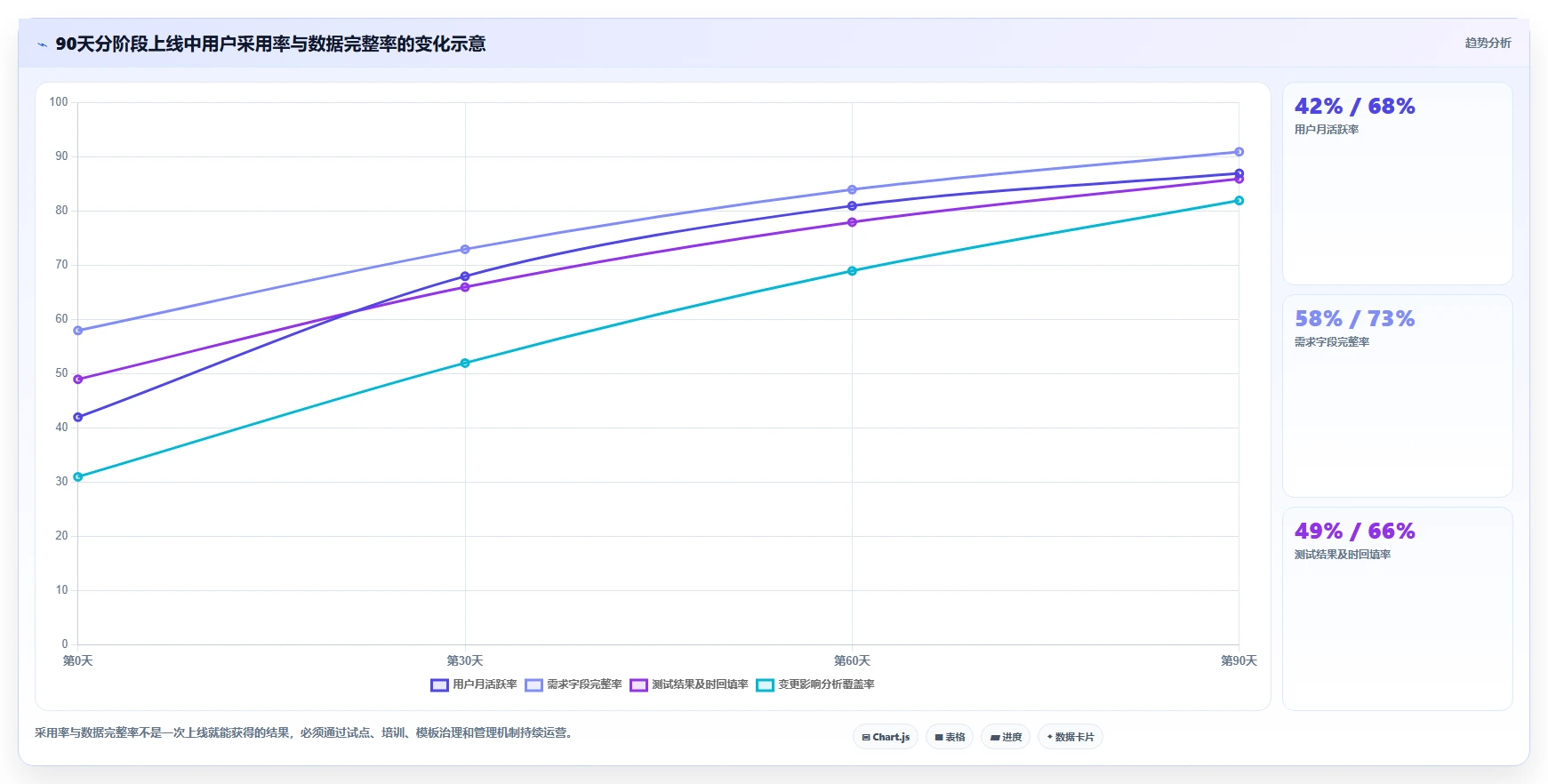

八、采购与实施的具体行动建议:90天内验证价值
1. 前两周:确定业务基线
不要从供应商报价开始,而要先统计现状。至少记录近三个月的需求数量、需求变更次数、缺陷平均关闭周期、测试回填时间、周报整理时间、供应商逾期交付数量和跨部门会议数量。
这些数据不需要非常精确,但必须口径一致。没有基线,平台上线后就只能用“感觉更方便”评价成果,无法证明效率是否真正改善。
2. 第三到第六周:用真实项目做双平台试跑
建议同时选择两个候选平台,用同一批真实数据、同一组用户和同一套高风险变更案例进行试跑。不要允许供应商替换数据,也不要只让管理员操作。项目经理、系统工程师和测试人员必须亲自完成任务。
试跑期间应观察以下细节:
- 新用户能否在30分钟内理解需求、任务和缺陷之间的关系。
- 项目经理能否在10分钟内找到某个里程碑的真实风险。
- 测试人员能否快速回填结果,并定位对应软件版本。
- 供应商能否只看到授权范围内的工作项。
- 变更发生后,系统能否自动或半自动识别受影响对象。
3. 第七到第十周:验证集成、权限和迁移
平台的演示价值通常在前端页面,生产价值则在集成和权限。此阶段要接入统一身份认证、代码平台、测试平台、邮件或消息系统,并验证数据同步失败后的补偿机制。
迁移测试不必追求全量,但要覆盖复杂案例:带附件的需求、历史评论、已关闭缺陷、多个版本、外部供应商账号和已离职人员。只要这些案例处理不好,正式迁移时就会出现争议。
4. 第十一到第十二周:形成分阶段上线方案
正式上线建议分为三层。第一层是项目、需求、任务、测试和缺陷的最小闭环;第二层是变更、基线、供应商协同和管理驾驶舱;第三层才是复杂系统工程、法规证据、产品数据和跨工厂集成。
这样做可以让组织先获得可见收益,再逐步提高治理深度。很多平台项目失败,不是因为目标错误,而是第一期就试图解决所有问题,导致流程复杂、用户疲劳和上线延期。

九、最终取舍:项目经理应该如何做出不后悔的决定
1. 如果你更看重快速统一与国产化
优先考察PingCode。特别是已有海外工具使用基础、希望平滑迁移、要求私有化部署、又不想经历过长实施周期的中大型企业,它的现实价值较高。选型时要把重点放在真实研发对象建模、权限、集成、数据迁移和行业模板,而不是只看页面数量。
2. 如果你更看重审计、基线和系统工程深度
优先考察IBM Engineering Lifecycle Management、Siemens Polarion ALM和PTC Codebeamer。它们更适合安全等级高、需求关系复杂、过程证据严格的组织,但必须接受较高的实施、培训和运维投入。
3. 如果你更看重需求评审和前期定义
Jama Connect值得重点评估。它适合把需求质量问题放到研发前端解决,但不要把它当成完整的制造、供应链或产品数据平台。必要时,应通过集成把需求与项目执行、测试和产品数据系统连接起来。
4. 如果你更看重全生命周期数字主线
3DEXPERIENCE更有战略意义,但也最不适合“临时采购、快速替换”。企业要准备面对主数据治理、组织流程重构、长期实施和较高管理复杂度。若当前只是想减少周报汇总时间,没必要直接上如此重的架构。
5. 如果你更看重软件迭代与规模化敏捷
Jira与Jira Align组合有较强吸引力,但一定要设定整车工程边界。软件团队可以保持敏捷,但需求基线、硬件配置、试验验证和量产放行必须与整车研发主链路保持一致。
6. 我认为最重要的结论
整车研发管理平台的终点,不是让所有人每天登录同一个系统,而是让企业在面对一个变更时,能够快速知道它从哪里来、会影响什么、谁必须参与、哪些证据需要补齐,以及什么时候可以安全放行。
因此,2026年的平台选型不应再以“哪个工具功能最多”为核心,而应以“哪个平台能让关键变更的决策成本最低”为核心。对多数正在推进研发数字化、需要私有化和国产替代的中大型企业,可以先用PingCode建立统一协同与追踪底座;对高合规、高复杂度的核心研发域,再引入专业ALM或产品生命周期平台。分层建设通常比一次性追求全能平台更稳,也更容易获得研发团队的真实使用。
下一步可以从一个真实车型或一个高风险软件域开始,整理需求、版本、测试、缺陷和供应商交付物,邀请三类以上核心角色参与同场演示,并用同一套评分表比较候选平台。只要能够在90天内跑通一次完整的高风险变更闭环,企业就能看清平台是否真正适合自己,而不是继续停留在功能宣传和价格比较阶段。
常见问题解答(FAQ)
1. 2026年整车研发管理平台,项目经理应该优先比较哪些核心能力?
我正在为一个包含车身、底盘、电子电气和试制工厂的整车项目选平台,发现很多产品的功能页都写着“需求、计划、缺陷、协同、报表”,看起来几乎没有差别。我真正担心的是,工具上线后能不能把需求变更、零部件交付和测试问题串起来,而不是只多一个填表系统。
我做整车研发工具评测时,不会先看首页功能数量,而是拿同一条变更链路压测:客户提出续航目标调整,系统需要记录需求变更、影响零部件、责任人、验证用例、试验结果和最终签审。一个平台如果只能管理任务,不能形成这条可追溯链,项目经理仍然要依赖表格和会议纪要补洞。
建议把7款候选工具按“研发闭环”而不是按品牌知名度比较。
下面这套评分表更接近真实使用场景,满分100分,权重是我在整车项目试用中认为最合理的分配: 评估维度权重重点观察内容 需求与变更追踪20基线、变更影响分析、审批、历史版本 研发任务与里程碑15WBS、关键路径、延期预警、跨部门依赖 缺陷与问题闭环15问题分级、责任转派、重复问题识别、关闭证据 试验与验证管理15用例、测试结果、实车试验、失败重测 配置与数据关联15车型、配置、零件版本、软件版本之间的关联 跨组织协作10供应商权限、外部账号、消息通知、审计记录 报表与实施成本10管理驾驶舱、导入难度、培训和维护投入 真正容易拉开差距的是“配置与数据关联”。
整车项目不是单一软件项目,同一个问题可能只在某车型、某批次、某软件版本或某供应商零件上出现。平台如果没有清晰的对象关系,报表看上去很完整,项目经理却无法判断问题究竟影响了多少车辆。我的判断是:研发流程相对稳定、参与方较少的团队,可以优先选择任务和缺陷能力成熟的平台;
同时管理多车型、多供应商和多轮试制的团队,应把需求基线、配置管理和变更影响分析放在第一位。不要用“功能最多”替代“关键链路最完整”,这通常是整车项目选型中最贵的误判。
2. 整车研发管理平台怎么做真实对比,才能避免被演示环境误导?
我参加过几次软件演示,销售人员通常用准备好的数据展示甘特图、看板和驾驶舱,整个过程非常顺畅。但我担心真实项目里会遇到几万条需求、多个供应商和大量历史数据,演示时看不出来的性能与权限问题才是上线后的主要风险。
平台对比不能只看“能不能做”,而要看“由普通项目成员能不能在限定时间内做完”。我建议给每款工具发放同一份脱敏测试包,并要求供应商在半天内完成,不允许现场开发专属功能。这样才能区分产品原生能力、实施顾问能力和演示脚本能力。
我常用的试测数据规模是:1200条系统需求、3800条零部件需求、2600条测试用例、900条历史缺陷、6个车型配置、18家供应商,以及连续3轮试制计划。测试任务不追求极限压力,而是模拟中型整车项目最容易失控的日常场景。
试测任务合格标准重点记录 导入历史需求和缺陷字段映射清晰,失败记录可定位耗时、错误率、重复数据处理方式 模拟一次需求变更5分钟内找到受影响任务、用例和零件影响分析是否自动生成 创建跨部门问题3分钟内完成分派、定级和截止日期操作步骤、权限限制、通知可见性 回溯一个已关闭缺陷能看到发现、修复、验证和关闭证据历史版本是否完整 生成周报和延期清单无需导出表格二次加工统计口径是否可解释 模拟供应商账号只能看到授权项目和字段权限粒度、附件和数据导出限制 我特别建议测试“失败路径”,例如导入一条缺少责任人的需求、关闭一条没有验证附件的缺陷、撤回一项已经进入基线的变更。
很多平台在正常路径上表现很好,一旦出现异常数据,就只能靠管理员手工修复,最终会把平台变成新的数据维护负担。对比结果不要只记录“支持或不支持”,而要记录完成任务的时间、参与人数、错误次数和后续人工补录量。
比如某工具能完成一项需求变更,但需要项目经理导出3张表再人工核对,那么它在演示中是可用的,在量产前项目中却可能并不经济。
3. 整车研发项目中,需求、缺陷、试验和供应商数据应该如何打通?
我发现很多项目的问题不是没有记录,而是记录被分散在需求表、测试系统、供应商邮件和会议纪要里。项目经理能看到缺陷数量,却回答不了“这个问题影响哪个车型、哪个批次、哪项法规要求,以及是否已经完成回归验证”。
整车研发平台最重要的不是把所有数据放进同一个页面,而是建立一条可验证的对象链。我建议至少形成“车型配置,系统需求,零部件需求,研发任务,测试用例,缺陷,试验结果,变更审批”这8类对象的关联关系。少了其中任何一环,项目经理都可能在关键会议上得到一个看似准确、实际无法追溯的数字。
一个实用的字段设计是把“对象”和“状态”分开。车型、零件、软件版本、试验场景属于对象;待分析、开发中、待验证、已关闭属于状态。很多团队把两者混在一张大表里,结果一旦出现多车型共用零件或同一软件适配不同硬件,数据就会迅速失真。
数据对象必须关联的上游必须关联的下游项目经理要回答的问题 系统需求车型目标、法规条款零件需求、测试用例目标是否被验证?零部件需求系统需求、配置版本供应商任务、交付物谁负责实现?缺陷测试用例、试验批次修复任务、回归验证问题是否真正关闭?变更单变更原因、原始基线受影响对象、审批记录变更会影响什么?
试验结果车辆配置、软件版本缺陷、放行结论结果能否复现?我踩过的典型坑是“只导入当前状态,不导入历史关系”。团队把未关闭问题、最新需求和当前版本一次性导入平台,看起来数据很干净,但三个月后没人能解释某个需求为什么被修改,也无法证明一次试验结果对应的是哪个车辆配置。
迁移时必须保留原编号、原负责人、原状态、变更时间和证据附件。选型时可以现场提出一个反向问题:请供应商从一条缺陷反查到车型、需求、零件、软件版本和试验结果,并展示其中任意一项变更后的影响范围。如果需要顾问手工拼接报表,说明平台的底层关联能力还不足以支撑复杂整车项目。
4. 项目经理如何判断整车研发管理平台是否值得上线,而不是增加额外填报工作?
我最担心的是平台上线后,研发人员每天要重复填写任务、缺陷、周报和会议纪要,最后大家为了完成考核随便填状态。表面上平台里有很多数据,实际却没有改善延期、变更失控和问题关闭缓慢这些核心问题。
判断平台值不值得上线,不能只看许可证价格,而要计算它是否减少了项目经理的人工协调。我的建议是上线前先选一个可量化的试点闭环,例如只覆盖一个车型的电子电气变更和道路试验问题,连续运行4周,再比较上线前后的会议时长、逾期问题数、重复填报次数和问题平均关闭周期。下面是一套适合试点的收益核算方法。
假设项目团队有1名项目经理、8名系统负责人、20名研发成员和10家供应商,每周投入约42小时进行状态收集、表格合并和问题催办。平台上线后如果只减少6小时人工整理,却增加了15小时填报和维护,就不能算成功。
指标上线前基线建议目标判断意义 周报和状态汇总耗时每周约10小时降低40%以上是否真正减少手工汇总 需求变更影响分析平均1至2天缩短至30分钟内是否提升变更响应速度 问题平均关闭周期约12天缩短20%以上是否改善问题闭环 重复问题比例约15%降低至8%以下是否能复用历史知识 供应商逾期交付识别依赖人工催办提前3个工作日预警是否形成主动管理 一线成员重复填报每项任务2至3次控制在1次以内是否避免反生产力 实施上不要一开始就覆盖所有研发流程。
更稳妥的顺序是先统一对象编号和状态定义,再接入需求变更与问题闭环,最后扩展到供应商协作、试验数据和管理驾驶舱。没有统一口径时,越早做大屏,越容易把错误数据包装成漂亮图表。
我对平台上线的最终判断标准只有一个:项目经理是否能在一次会议前,用不到10分钟回答“本周最可能影响里程碑的3个问题是什么、分别卡在哪个环节、谁必须在什么时候采取行动”。如果系统只能告诉你任务完成率,却不能帮助你做出这个判断,它更像信息仓库,而不是研发管理平台。
文章包含AI辅助创作:项目经理必看:2026年7款热门整车研发管理平台工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/85151
读者评论
这篇对整车研发平台的分类比较实用,尤其是把协同型、ALM与系统工程型、产品生命周期型区分开了。很多企业确实容易拿软件项目工具直接承接法规和功能安全管理,最后只能靠表格补追踪关系。选型时先明确主链路,比单纯比较功能数量更靠谱。
文中提到的“法规变化到量产放行”的完整演示场景很有参考价值。实际评估时,需求、版本、测试记录和变更审批能否双向追溯,往往比界面是否好看重要。不过示意评分和成本判断仍需结合企业规模、已有系统及供应商实施团队验证,不能直接当成采购结论。
对私有化部署成本的提醒比较客观。汽车研发数据不只是任务,还包括车型规划、软件版本、供应商资料和试验缺陷,权限、备份、灾备及接口维护都会影响长期投入。建议企业先选一个车型或软件域做试点,验证数据模型和流程闭环后再全面推广。
