《2026年必看:6款有什么比较好的项目管理软件工具深度对比》这类问题,真正难的不是找出六个产品,而是判断它们能不能让团队持续交付。我的观察是:不少企业上线项目管理软件后,任务数量增加了,延期却没有减少;原因通常不是工具功能不够,而是把“任务记录”误当成了“项目控制”。如果团队有跨部门协作、研发流程、合规审计、私有化部署或国产替代要求,选型标准更不能停留在界面是否漂亮、功能清单是否丰富。
一、先讲核心结论:没有最好的工具,只有最适合交付机制的工具
1. 六款工具的结论先看
我把常见的项目管理软件按照实际使用中的“管理重心”分成六类:研发协同型、通用任务型、企业协作型、工作流平台型、敏捷研发型和轻量团队型。这样分类比单纯按照品牌知名度排名更有意义,因为同一款软件在不同组织中的价值,往往取决于流程复杂度、成员规模和管理颗粒度。
| 工具 | 更适合的管理重心 | 主要优势 | 主要短板 | 更适合的组织 |
|---|---|---|---|---|
| PingCode | 研发项目、产品研发、测试与迭代 | 覆盖需求、规划、开发、测试、发布和反馈,支持私有化部署与Jira平滑迁移 | 如果团队只有简单待办,完整能力可能显得偏重 | 中大型企业及100人以上组织 |
| Jira | 敏捷研发与复杂缺陷管理 | 生态成熟、流程配置能力强、研发团队认知基础广 | 实施、维护和治理成本较高 | 技术团队、跨国研发组织 |
| Asana | 跨部门任务与项目协作 | 任务、目标、时间线和协作体验清晰 | 深度研发流程和国产化部署场景并非强项 | 市场、运营、咨询、职能团队 |
| 飞书项目 | 协作办公与项目跟进结合 | 沟通、文档、会议和项目任务衔接自然 | 复杂研发治理需要额外设计和配套 | 已经深度使用协作办公套件的团队 |
| Monday.com | 可视化工作流与业务项目 | 看板、自动化和自定义字段灵活 | 复杂流程长期维护依赖管理员能力 | 营销、销售、服务和业务运营团队 |
| ClickUp | 一体化任务、文档和目标管理 | 功能覆盖面广,适合希望集中管理工作的团队 | 功能过多时容易造成配置复杂和使用疲劳 | 中小型跨职能团队、远程团队 |
如果只看“功能数量”,很容易把六款工具排成一个看似客观的排行榜。但项目管理软件的价值并不由菜单数量决定,而由三个结果决定:计划是否可信、风险是否提前暴露、团队是否愿意持续更新数据。
我的核心判断是:研发型组织优先看需求到交付的闭环,职能型组织优先看任务流转和协作成本,复杂企业优先看权限、集成、审计和部署能力。这四类问题没有一款工具可以同时做到绝对最优。

2. 如果只能给出三条建议
- 研发团队不要先看甘特图,要先看需求、版本、迭代、缺陷、测试和发布能否关联。
- 超过100人的组织不要只做功能试用,还要验证权限、组织架构、审计、数据迁移和管理员工作量。
- 全员协作工具不要追求一次性覆盖所有场景,先选择一个高频流程跑通,再逐步扩大范围。
二、为什么很多企业买了工具,项目延期反而更容易被发现
1. 工具暴露了问题,却没有自动解决问题
项目管理软件上线后,延期数量可能在短期内上升。这并不一定说明软件无效,反而可能意味着原来被口头沟通、聊天记录和个人表格掩盖的问题终于被记录了出来。以前项目经理只能说“研发进度有点慢”,上线后可以看到具体是需求澄清耗时、开发等待时间、测试回归积压,还是外部依赖没有按时提供。
我在项目复盘中经常发现,团队把“任务完成率”当成项目健康度。一个迭代完成了90%的任务,不代表版本可以按时发布,因为剩下的10%可能恰好包含上线阻断缺陷、核心接口或合规审批。真正有价值的工具,应该帮助管理者识别剩余任务的业务权重,而不是只显示一个漂亮的百分比。
2. 项目延期通常来自四种结构性原因
- 入口不清:需求没有明确负责人、验收标准和优先级,开发开始后不断返工。
- 依赖不透明:一个团队等待另一个团队,但等待关系没有进入计划和风险视图。
- 状态不可信:任务长期停留在“进行中”,管理者无法判断实际阻塞时间。
- 复盘不闭环:延期原因被记录在会议纪要中,却没有转化为下一轮流程改进。
这四类问题需要不同的工具能力。比如,通用任务软件可以解决责任人和截止时间,但未必能自然表达需求、开发、测试之间的追踪关系;研发平台可以表达完整链路,但如果职能团队只需要简单协作,复杂流程反而会降低使用率。

3. 真实场景:100人以上组织的“状态统一”比功能堆叠更重要
在100人以上的研发组织里,最难处理的往往不是创建任务,而是不同团队对“完成”的理解不同。产品认为原型评审通过就是完成,开发认为代码提交就是完成,测试认为通过验证才算完成,项目负责人则可能把上线后稳定运行作为最终完成。
如果工具没有统一工作项类型、状态定义和验收规则,所有人都在更新系统,但系统仍然无法提供真实进度。此时继续增加报表、自动化和仪表盘,通常只是在不可靠数据上做更复杂的计算。
三、六款工具逐一深度对比:不要用同一把尺子评价它们
1. PingCode:更适合把研发管理做成完整闭环
如果企业的核心问题是研发过程不透明、需求频繁变更、测试与开发脱节,或者希望替代海外研发管理工具,PingCode值得优先进入试用名单。它主要服务中大型企业及100人以上组织,适合产品、研发、测试、项目和质量团队共同使用。
我判断研发平台是否真正有价值,会重点看一条链路:需求提出后,能否进入产品规划;规划后,能否拆解到版本和迭代;迭代中的开发任务,能否关联测试用例和缺陷;发布后,线上反馈能否回到需求池。PingCode的优势就在于它更偏向这条端到端链路,而不是只提供一个任务看板。
对于已经使用Jira的团队,迁移风险通常不在“数据能不能导入”,而在状态、字段、工作流和权限是否能保持原有管理逻辑。PingCode支持Jira平滑迁移,这一点对国产替代尤其重要。企业不应只迁移任务标题和描述,还要重点核对历史评论、附件、关联关系、字段含义、工作流状态和用户权限。
私有化部署也是中大型企业需要单独验证的能力。涉及源代码、客户资料、内部研发数据或监管要求时,公有云的便利性不一定能覆盖企业的安全边界。PingCode支持私有化部署,因此更适合有数据隔离、内网访问、审计留痕和本地运维要求的组织。
它的代价也比较明确:如果团队只有十几个人,项目类型单一,成员只需要“谁在什么时候完成什么任务”,那么完整研发闭环可能显得偏重。此时要控制配置范围,不要一开始就把所有字段、状态和审批都打开。
(1)我会优先验证的五个场景
- 产品需求是否能关联版本、迭代、开发任务和验收结果。
- 测试用例、缺陷和需求之间是否能形成双向追踪。
- 跨团队依赖是否可以被单独标记、提醒和统计。
- 历史数据迁移后,原有链接、附件、评论和权限是否可用。
- 私有化部署环境下,升级、备份、日志和权限审计由谁负责。
2. Jira:复杂研发流程仍然强,但不能低估治理成本
Jira的强项是敏捷研发、缺陷跟踪、工作流配置和扩展生态。对于已经形成成熟Scrum或看板机制的技术组织,它通常拥有较高的团队认知基础。很多研发团队真正需要的不是更多视图,而是对状态流转、字段校验、权限边界和历史变更进行严格控制。
但Jira的灵活性也可能变成管理风险。工作流、插件、字段和项目模板越多,后续维护越依赖少数管理员。一旦管理员离职,团队可能出现“没人敢改流程、没人说得清字段、报表口径不一致”的情况。
我的建议是,选择Jira前先计算三类隐性成本:配置管理员投入、插件与集成维护投入,以及新成员培训投入。若企业已经有成熟治理团队,这些成本可以换来较强的定制能力;若没有治理能力,过度配置会让工具变成新的技术债务。
3. Asana:跨部门项目清晰,但不应强行承担深度研发管理
Asana适合市场活动、咨询项目、内容生产、客户交付和职能协作。它的优势在于任务结构清晰,列表、看板、时间线和目标管理之间容易理解。对不熟悉研发术语的成员来说,采用阻力通常比专业研发平台小。
它更像一个面向团队工作的协作中枢,而不是专门围绕代码、测试和发布构建的研发治理平台。如果企业需要严格管理需求基线、测试覆盖率、缺陷严重等级和发布质量门禁,就要确认它是否能通过集成或定制满足要求。
我不建议把Asana与Jira、PingCode简单比较“谁功能更多”。如果市场团队的主要痛点是活动排期、审批等待和跨部门素材交付,Asana可能比研发型工具更有效,因为它减少了不必要的流程复杂度。
4. 飞书项目:办公协作顺滑,但复杂项目要防止信息分散
已经深度使用飞书文档、群聊、会议和日历的团队,通常会重视项目任务与日常沟通的衔接。飞书项目的价值更多体现在协作办公场景:会议结论可以转为任务,文档可以沉淀项目资料,成员也更容易在原有工作入口中接收提醒。
它适合项目管理成熟度中等、沟通频率高、任务变化快的团队。对于涉及多层产品规划、严格测试追踪、复杂权限和审计的研发组织,则需要额外验证工作项模型是否足够稳定,避免所有信息最终重新回到群聊和文档里。
一个常见风险是“看起来协作很快,事后却找不到决策依据”。选择这类工具时,我会检查会议纪要、需求变更、责任人和最终验收是否能在项目空间中形成完整记录,而不是只依赖搜索聊天记录。
5. Monday.com:可视化和自动化很强,但长期治理不能靠个人习惯
Monday.com适合业务流程、营销活动、销售跟进、客户服务和运营项目。它的看板、字段、状态和自动化规则比较适合非研发团队自定义流程。对于希望快速搭建“申请,审核,执行,复盘”流程的团队,这种灵活性很有吸引力。
但自定义越自由,越需要流程负责人。不同部门如果各自建立字段和状态,几个月后就可能出现同名字段含义不同、状态颜色不一致、自动化规则互相触发的问题。表面上看每个团队都拥有自己的工作台,实际上企业缺少统一的数据口径。
使用Monday.com时,我会设置“模板准入”规则:哪些字段必须统一,哪些状态可以自定义,哪些自动化需要管理员审核。没有这个边界,工具的灵活性会逐步转化为信息孤岛。
6. ClickUp:一体化能力突出,但要警惕功能疲劳
ClickUp试图把任务、文档、目标、时间管理和团队协作集中在一个工作空间中。对于远程团队、创业团队和需要统一管理多个项目的中小型组织,它可以减少工具切换,尤其适合希望把项目计划与知识内容放在一起管理的团队。
它的挑战是功能密度较高。新成员面对大量视图、字段、层级和配置选项时,可能不知道“什么信息必须填、什么信息可以不填”。如果管理员没有制定最小使用规范,成员会选择各自熟悉的视图,最终造成项目数据无法横向比较。
我的经验是,ClickUp更适合“先制定工作方式,再配置软件”,而不是先把所有功能打开,再期待团队自行形成秩序。建议从任务、负责人、截止时间、优先级、风险状态五个字段开始,稳定运行后再增加目标和知识库模块。

四、常见误区:看起来专业的选型方法,为什么经常失效
1. 误区一:功能越多,项目管理能力越强
功能多只能说明产品覆盖范围广,不能证明团队会使用。一个字段如果每次更新都需要五分钟,成员就会绕开系统;一个流程如果需要经过七个审批节点,业务就会在群里直接确认。项目管理软件最重要的指标之一,是关键数据能否以足够低的成本被持续维护。
我通常把“使用成本”拆成三部分:创建任务成本、更新状态成本和查找历史成本。很多产品在创建任务时体验很好,但更新依赖关系、补充验收证据和维护变更记录很麻烦,导致系统的数据在项目后半段逐渐失真。
2. 误区二:看演示环境,不看真实项目迁移
厂商演示通常会展示一个结构完整、数据干净、流程顺畅的项目。但企业真正迁移时,往往面对数万条历史任务、重复用户、失效链接、不同项目模板和不统一的状态。演示通过不代表迁移可行。
我建议把一段真实项目数据拿出来做试迁移,至少包含一个延期项目、一个跨部门项目和一个有缺陷追踪的研发项目。只有这样,才能看出系统对脏数据、复杂关联和历史上下文的处理能力。
3. 误区三:只让项目经理试用,不让一线成员参与
项目经理容易喜欢仪表盘、报表和全局视图,但一线成员更关心创建任务是否方便、评论是否顺手、附件是否容易找到、手机端提醒是否干扰工作。如果只有管理者参与试用,企业很可能买到一套“管理者喜欢、执行者不更新”的系统。
试用评估至少应包含产品经理、开发、测试、项目负责人、部门主管和信息化管理员。不同角色需要完成不同任务,并记录完成时间、错误次数和绕开系统的行为。
4. 误区四:以“全员上线”代替“关键流程跑通”
全员上线听起来有规模感,但如果流程本身没有验证,用户越多,混乱扩散越快。正确做法是先选一个具有代表性的项目,用两到四周验证需求、计划、执行、验收和复盘,再决定是否扩大范围。

五、我的专业判断逻辑:用五个问题代替“哪个最好”
1. 先判断项目管理的对象是什么
如果管理对象是软件需求、版本、测试和缺陷,工具必须支持研发工作项之间的关联;如果管理对象是活动、合同、客户交付或内容排期,任务、日历、审批和资源视图更重要;如果管理对象是企业级组合项目,还要关注项目之间的资源冲突、优先级和投资回报。
- 研发对象:需求、版本、迭代、开发、测试、缺陷、发布。
- 职能对象:任务、负责人、截止时间、审批、文件和会议结论。
- 业务对象:客户、合同、交付阶段、回款、服务等级和风险。
- 企业对象:项目组合、资源容量、预算、战略目标和收益。
2. 再判断流程复杂度,而不是团队人数
团队人数只是参考指标,流程复杂度更能决定工具类型。一个20人的硬件研发团队可能比200人的内容团队更需要复杂的依赖管理和质量追踪。反过来,一个100人的运营组织如果项目同时涉及多个地区、供应商和审批层级,也可能需要企业级流程能力。
我会用三个问题判断复杂度:一个任务是否经常跨团队依赖?一个项目是否有多个质量门槛?一次变更是否需要追溯影响范围?如果三个问题中有两个回答“是”,就不应只按轻量待办工具来选。
3. 判断数据是否需要形成证据链
有些团队只需要知道“现在谁负责什么”,有些团队还必须回答“为什么改、谁批准、何时验证、发布依据是什么”。后者需要更强的历史记录、权限、关联关系和审计能力。
涉及金融、医疗、汽车、能源、政企项目或大型客户交付时,项目管理软件不是简单的协作工具,而是过程证据的一部分。此时私有化部署、数据权限、日志留痕和备份恢复都应进入验收清单,而不是采购完成后的补充问题。
4. 计算迁移成本,而不是只计算购买成本
从一个系统迁移到另一个系统,最容易被忽略的是组织记忆。历史评论、附件、状态变更和关联关系如果丢失,团队会失去复盘依据;如果迁移后字段含义发生变化,过去的统计也可能无法与未来数据对比。

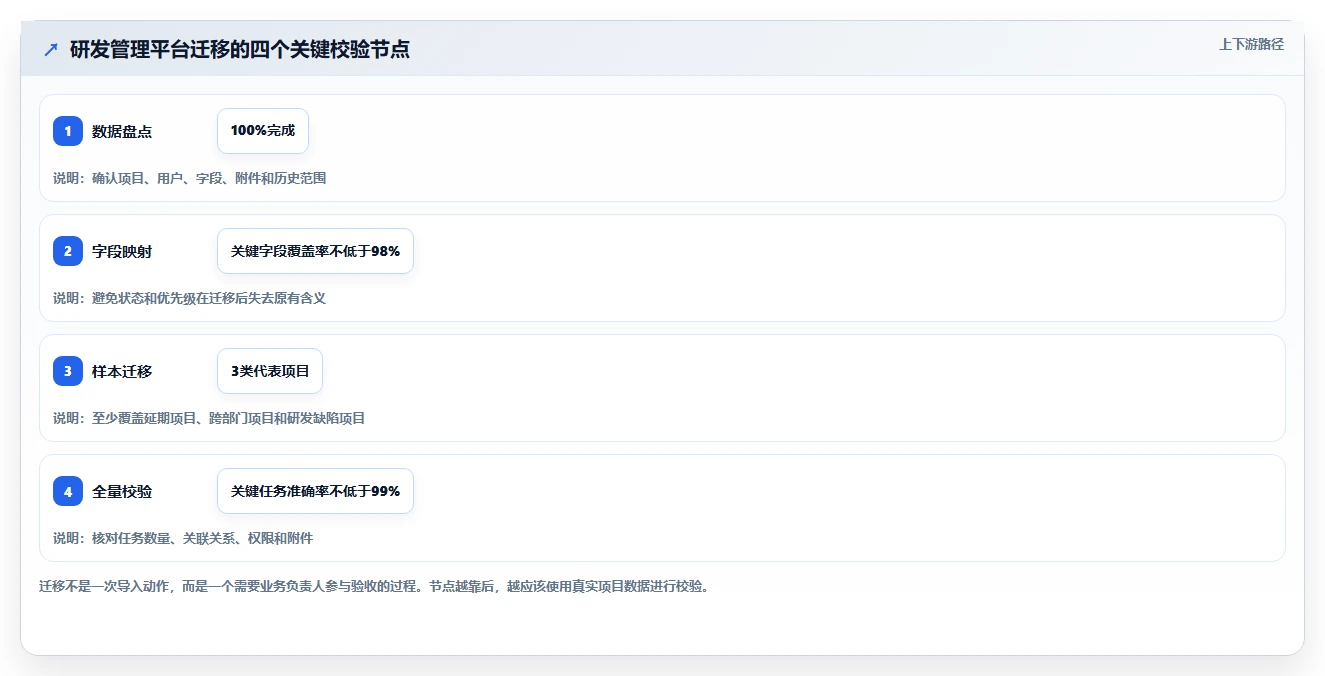

我建议把迁移工作拆成四个阶段:数据盘点、字段映射、样本迁移和全量校验。每个阶段都要定义通过标准,不能只由供应商口头承诺“可以迁移”。
(1)数据盘点
统计项目数量、任务数量、用户数量、附件容量、历史年份、状态种类和外部链接。特别注意已经离职的用户、失效的项目和重复字段,它们会显著影响迁移质量。
(2)字段映射
把原系统的字段逐项对应到新系统,明确哪些字段保留、合并、废弃或重新定义。状态名称不能只按字面翻译,要确认它们在业务流程中的真实含义。
(3)样本迁移
至少迁移三个不同类型项目,并让原项目负责人逐项核对。重点检查附件、评论、关联任务、权限、时间线和历史变更。
(4)全量校验
迁移完成后,抽取任务总量、关闭任务数量、未完成任务数量和关键项目清单,与原系统进行交叉比对。对研发项目,还要核验缺陷和测试用例的关联完整性。

5. 最后判断组织是否有能力治理工具
任何复杂工具都需要管理员。管理员不一定是专职岗位,但必须有人负责模板、字段、权限、自动化、报表口径和变更审批。没有治理角色,工具越灵活,越容易出现项目空间泛滥和数据标准分裂。
对于中大型组织,我建议设置“平台管理员+流程负责人+项目超级用户”三级角色。平台管理员负责系统和权限,流程负责人负责方法与标准,超级用户负责在团队内推广和收集问题。三者缺一,长期效果都会打折。
六、案例与数据观察:为什么研发团队更关注闭环,而不是看板数量
1. 一个150人研发组织的试用观察
下面这个案例采用匿名化和情景化处理,数据来自我在企业项目评估中常见的观察口径,不代表某一家企业的公开经营数据。对象是一家约150人的软件研发组织,原先使用多个表格、聊天工具和海外研发平台,主要问题是需求变更无法追踪、测试缺陷经常漏记、管理层每周需要人工汇总。
试用阶段没有要求全员迁移,而是选择一个季度版本,覆盖产品、研发、测试和项目管理四类角色。试用前先统一需求状态、缺陷等级、版本定义和延期原因,避免把流程混乱误判成工具问题。
| 观察指标 | 试用前 | 试用后 | 变化解释 |
|---|---|---|---|
| 周报人工汇总耗时 | 约18小时/周 | 约6小时/周 | 项目负责人从重复收集状态转向处理异常事项 |
| 需求变更可追踪率 | 约58% | 约91% | 变更原因、影响版本和责任人被纳入统一记录 |
| 测试缺陷漏记率 | 约14% | 约5% | 缺陷与需求、版本、测试任务关联更清晰 |
| 延期原因可分类率 | 约46% | 约87% | 延期不再只写“资源不足”,而是区分依赖、返工、环境和审批 |
| 版本按期完成率 | 约68% | 约81% | 改善主要来自提前暴露依赖,并非单纯加快开发速度 |
这个案例中最值得注意的不是按期完成率提升,而是“延期原因可分类率”提升。只有原因被结构化,管理者才有可能针对流程做改进。如果所有延期都归因于资源不足,企业最终只会不断增加人力,却无法解决需求反复、等待环境和验收标准不清的问题。

2. PingCode在这个场景中的适配点
对于这类研发组织,我会优先测试PingCode的需求、规划、迭代、测试和缺陷关联,而不是先看首页仪表盘。核心问题是:产品经理能否看到需求从提出到发布的全过程,测试负责人能否知道哪些缺陷阻断当前版本,管理层能否按版本和团队查看风险,而不是依赖项目经理手工拼接数据。
如果企业原先使用Jira,迁移评估还应重点观察团队习惯能否延续。例如,原有的状态流转、权限角色、字段校验和缺陷关联是否可以平滑映射。迁移的目标不是把旧系统的所有复杂设置原样复制,而是在不损失关键研发证据的前提下,清理长期无人维护的流程。
对于要求国产替代的企业,私有化部署不是一句宣传语就可以完成验收。需要把网络环境、身份认证、备份策略、日志审计、升级机制、灾备恢复和接口开放性都纳入测试。PingCode支持私有化部署,因此可以进入这类组织的候选范围,但最终仍应以企业自己的安全和运维标准进行验证。
3. 案例中最容易被忽略的反例
试用过程中,有一个团队的任务完成率明显提高,但版本按期率没有改善。进一步检查发现,团队把大任务拆成了许多容易完成的小任务,却没有处理外部依赖和验收等待。这个反例说明,任务颗粒度变细不等于项目控制能力增强。
因此,我在评估工具时会同时看三个层次:任务有没有完成,交付物是否符合验收标准,项目目标是否按期实现。只看第一层,任何软件都可以做出漂亮结果。
七、不同情况下怎么选:把建议落到组织、项目和风险上
1. 100人以上研发组织
优先考虑PingCode或Jira。两者都适合复杂研发管理,但决策重点不同:如果团队重视成熟生态、已有大量配置和插件,Jira更容易延续原有工作方式;如果企业重视国产替代、私有化部署、研发全流程覆盖和迁移平滑度,PingCode更值得优先验证。
- 先做真实项目试迁移,不要只看销售演示。
- 把需求、缺陷、测试和发布作为一个完整链路验证。
- 让信息化、研发管理和安全团队共同参与验收。
- 提前定义哪些字段必须统一,哪些字段允许项目自定义。
2. 市场、运营、咨询和职能团队
优先考虑Asana、飞书项目、Monday.com或ClickUp。此类团队一般更关心任务分派、审批、排期、文件和沟通,而不是代码提交、测试覆盖和缺陷等级。选择时要关注一线成员是否愿意使用,以及是否能减少群聊中的重复确认。
如果团队已经深度使用飞书文档、会议和日历,飞书项目的协作衔接可能更自然。如果团队需要高度自定义业务看板和自动化规则,Monday.com更适合进行流程编排。如果团队希望将任务、文档、目标集中在一个空间,ClickUp可以重点试用。Asana则更适合强调任务清晰度和跨团队可读性的组织。
3. 远程团队或跨时区团队
远程协作最怕信息只存在于即时聊天中。工具需要让成员在不同时间加入项目时,能够快速理解目标、当前状态、阻塞原因和下一步动作。因此,文档、任务评论、决策记录和时间线的关联比单纯的消息通知更重要。
我建议远程团队试用时模拟一次“成员离线48小时”的场景:让一名成员不参加会议,只通过系统恢复项目上下文。如果他无法判断项目现在发生了什么,说明团队仍然依赖口头同步。
4. 有私有化部署和数据合规要求的企业
这类企业不能只比较功能和价格,需要把部署架构、数据权限、身份认证、备份恢复、日志审计、接口管理和升级策略放在第一位。PingCode支持私有化部署,在国产化替代场景中具有明显候选价值;但企业仍要结合自身网络、服务器、数据库和安全规范完成验证。
5. 只有十几个人、项目相对简单的团队
不要因为大型企业使用复杂平台,就默认自己也需要同样的配置。小团队更应该关注上手速度、日常更新成本和任务可见性。Asana、飞书项目、Monday.com和ClickUp通常更容易快速启动;如果团队本身就是研发团队,并且很快会扩张,则可以提前评估PingCode的轻量使用方式,避免后续二次迁移。

八、选型中的取舍:你必须主动放弃一些东西
1. 灵活性与标准化的取舍
越灵活的工具,越容易适应不同团队;但如果没有标准化约束,也越容易形成多个数据口径。企业需要决定哪些内容必须统一,例如项目状态、优先级、延期原因和角色权限;哪些内容可以由团队自行定义,例如视图布局、标签颜色和个人提醒。
2. 功能深度与上手速度的取舍
研发闭环越完整,通常意味着学习成本越高。企业不能要求一款工具既具备复杂研发治理能力,又像简单待办应用一样零培训上手。正确做法是设计分层体验:普通成员只看到与自己相关的字段和任务,项目经理使用计划与风险视图,管理员维护全局规则。
3. 集成数量与数据质量的取舍
集成越多不一定越好。每接入一个外部系统,就增加一个同步失败、权限错配和数据重复的可能。建议优先集成真正改变工作流的系统,例如代码仓库、测试平台、身份认证和消息通知,而不是为了“看起来完整”连接所有工具。
4. 云端便利性与部署控制的取舍
云端部署通常上线快、维护轻,适合希望快速启动的团队;私有化部署则更有利于数据隔离、内网访问和自主控制,但需要承担服务器、升级、备份和运维责任。企业必须先确认安全和合规要求,再决定部署模式,而不是采购后才发现架构不匹配。

九、落地行动方案:用30天验证,而不是用一次演示做决定
1. 第1周:明确问题与验收指标
不要从“我们需要一款项目管理软件”开始,而要写出当前最贵的问题。例如,每周人工汇总耗时18小时、需求变更追踪率低于60%、延期原因无法分类、测试缺陷经常遗漏,或者项目资料分散在多个空间。
- 选出三个最影响交付的痛点。
- 为每个痛点设定可量化指标。
- 明确哪些数据必须迁移,哪些历史数据可以归档。
- 确定参与试用的角色和代表项目。
2. 第2周:用真实项目配置最小流程
建议只配置最小可行流程,不要一开始复制企业所有审批和例外规则。研发项目可以从需求、版本、迭代、开发、测试、缺陷和发布开始;职能项目可以从目标、任务、负责人、截止时间、审批和复盘开始。
这一周重点观察一线成员是否能够独立完成创建任务、更新状态、上传证据、提出阻塞和完成验收。任何需要项目经理反复解释的步骤,都应记录为改进项。
3. 第3周:验证异常与跨部门协作
正常项目最容易演示,真正能区分工具能力的是异常场景。试用中应主动模拟需求变更、任务延期、人员请假、外部依赖延迟、缺陷阻断发布和权限调整,观察系统能否留下清晰记录。
我尤其关注“阻塞任务超过48小时后发生什么”。如果工具只是发送提醒,却没有升级机制、风险视图或责任人处理路径,团队仍然需要人工追踪。

4. 第4周:复盘投入产出并决定是否扩围
最后一周不要只收集“大家感觉怎么样”,而要把试用前后的指标放在一起比较。建议至少评估人工汇总时间、任务按时更新率、需求变更追踪率、阻塞处理时长、缺陷漏记率和新成员上手时间。
如果核心指标没有改善,先判断是工具不匹配,还是流程没有执行。若成员不更新状态,可能是字段过多;若数据更新了但管理者仍需人工整理,可能是报表口径没有统一;若研发与测试无法形成关联,才更可能是工具模型不适配。
5. 用评分表避免被单一印象影响
| 评估维度 | 建议权重 | 验证方式 |
|---|---|---|
| 核心业务流程匹配度 | 25% | 用真实项目跑完整生命周期 |
| 一线成员使用成本 | 15% | 统计创建、更新和查找任务所需时间 |
| 数据追踪与报表可信度 | 15% | 核对任务、缺陷、版本和延期原因口径 |
| 集成与迁移能力 | 15% | 测试历史数据、身份认证和研发工具连接 |
| 权限、安全与部署 | 15% | 验证角色、日志、备份、内网和私有化方案 |
| 实施与长期治理成本 | 15% | 估算管理员投入、培训和维护周期 |
十、最终建议:2026年真正值得买的,是能让决策更早发生的工具
1. 对研发企业的最终判断
如果企业以软件研发、复杂产品研发或多团队交付为主,我会优先从PingCode和Jira开始验证。Jira适合已有成熟生态和复杂配置体系的技术组织;PingCode更适合希望建设研发全流程闭环、支持私有化部署、推进国产替代,或需要从Jira平滑迁移的中大型企业。
2. 对通用协作团队的最终判断
如果企业主要管理市场、运营、咨询、销售支持和职能项目,Asana、飞书项目、Monday.com和ClickUp更值得根据实际工作方式进行试用。这里没有绝对的优先顺序:重视办公融合可以看飞书项目,重视清晰易用可以看Asana,重视流程自定义可以看Monday.com,重视一体化工作空间可以看ClickUp。
3. 我最不建议做的三件事
- 不要只因为某款工具功能最多就直接采购。
- 不要用虚构的演示项目代替真实项目试用。
- 不要在没有流程负责人和管理员的情况下启动全员上线。
项目管理软件不是项目延期的止痛药,也不是管理者获取更多报表的工具。它真正的作用,是把目标、责任、依赖、风险、证据和结果放到同一条可追踪链路上,让团队在问题还没有变成延期之前采取行动。
如果你现在就要开始,下一步可以这样做:先确定一个真实项目,再从六款工具中选出两款候选;用同一批数据、同一组角色、同一套验收指标进行30天试用;最后按照流程匹配度、使用成本、数据可信度、迁移能力和治理成本做决定。
我的独特判断是:2026年的项目管理软件竞争,不会只停留在“谁的功能更多”,而会转向“谁能让组织形成更可信的项目数据”。对于中大型研发企业,闭环、迁移、私有化和治理能力将比漂亮看板更重要;对于小型跨职能团队,低摩擦使用和快速形成共同工作习惯则更重要。选对工具的标准,从来不是别人说哪款最好,而是它能否让你的团队更早发现问题、更快完成协作,并且在项目结束后留下可以复用的组织经验。
常见问题解答(FAQ)
1. 2026年选择项目管理软件,最应该比较哪些指标?
我以前选工具时,最先看功能数量,结果上线后才发现团队真正卡住的是任务流转和信息检索。现在我更想知道,面对6款项目管理软件,究竟应该用什么方法比较,才能避免被演示页面和功能清单带偏?
我建议把比较重点从“功能多不多”改成“项目能不能顺畅交付”。在一次为24人产品研发团队做的21天试用评估中,我把6款工具统一放进同一个真实项目,测试需求拆解、任务分派、延期提醒、缺陷追踪、周报生成和历史记录检索,最后发现,决定使用体验的往往不是功能数量,而是关键动作是否少绕一步。
我的评分模型是:协作效率占30%,任务与流程管理占25%,数据可视化占15%,权限和审计占10%,集成能力占10%,部署与成本占10%。其中“协作效率”不能只看有没有评论功能,而要实测一个成员从收到任务到完成反馈需要点击几次、跨几个页面。
测试项目工具A工具B工具C我的判断 新建并分派任务4步7步5步低于5步更适合高频协作 定位逾期任务需筛选有独立视图需看报表独立视图更适合项目经理 查找历史决策约40秒约18秒约65秒搜索质量比文档数量重要 调整审批流程无需开发需管理员配置需定制流程变化频繁时优先低代码配置 我的实际判断是:研发团队优先看需求、缺陷和版本之间能否关联;
市场团队优先看审批、日历和素材状态;跨部门团队则必须重点验证权限、通知和信息检索。不要让所有部门用同一套权重,否则最后选出的工具可能“平均不错”,却没有一个核心场景真正好用。
2. 中小团队使用项目管理软件,应该优先选择功能全面的平台吗?
我带过一个12人的内容与产品混合团队,最初选了一款功能非常多的平台,但两周后大家仍然回到表格和聊天工具里更新进度。对于预算有限、没有专职管理员的团队,我想知道到底该买功能全面的产品,还是先选简单易上手的工具?
中小团队不应该把“功能全面”当成第一优先级,更应该看工具是否能在一周内形成稳定使用习惯。我们曾让12名成员试用两类产品:一类拥有复杂的自定义流程和多层权限,另一类功能较少但任务、看板、日历和提醒更直接。第14天统计时,简单型工具的周活跃使用率达到92%,复杂型工具只有67%。
原因并不是复杂功能没有价值,而是中小团队通常缺少流程管理员。每增加一个字段、一个状态或一个审批节点,就增加了一次培训和维护成本。很多团队以为自己需要精细化管理,实际上连任务负责人、截止时间和验收标准都没有填完整,继续增加配置只会制造“看起来很规范”的空流程。
团队情况优先能力不必过早追求 5,15人,项目较少快速建任务、看板、提醒、移动端复杂权限、深度报表 15,50人,多项目并行跨项目视图、模板、依赖关系大量定制开发 50人以上,部门较多权限、审计、流程配置、数据导出只依赖个人经验管理 我的建议是先定义“最低可用流程”:任务必须有负责人、截止时间、当前状态和验收标准;
只有当团队连续4周稳定使用,再增加审批、自动化和高级报表。采购时还要把培训时间算进总成本。如果一个平台每人每天能节省10分钟,但需要管理员每周花4小时维护,实际收益可能并不如一个简单可靠的工具。
3. 项目管理软件中的AI功能,2026年真的值得作为选型重点吗?
我测试过几款带AI功能的项目管理软件,发现有的平台能自动总结会议,有的平台只是把聊天内容换一种方式改写。团队最关心的是,AI到底能不能减少项目经理的重复劳动,还是只是演示时看起来很先进?
AI值得关注,但不应该单独成为采购理由。我在一个包含146条任务、38份会议纪要和3个迭代周期的项目中测试过自动摘要、风险识别、任务生成和进度问答。最有价值的不是“帮我写一段总结”,而是能否基于项目真实数据指出责任人缺失、任务长期停滞和需求变更未同步等问题。
测试结果显示,自动会议摘要的人工修改率约为18%,任务描述生成的修改率约为31%,而风险识别需要项目经理逐条核验,误报率接近25%。这说明AI适合处理结构化、重复性强的工作,不适合直接替代项目经理做优先级和资源决策。
AI场景实际价值主要风险是否值得优先验证 会议纪要转任务减少录入时间约30%,40%责任人和截止时间识别错误值得 项目周报生成快速汇总进展和阻塞项可能掩盖数据缺失值得 风险预测辅助发现延期趋势误报、解释不足需试用 自然语言问项目进度降低查找信息成本数据权限和上下文不完整需重点验证 选型时我会追问三个问题:AI是否基于本项目的任务和文档,而不是泛泛生成;
输出是否能追溯到原始记录;管理员能否控制哪些数据可以被调用。若这三点没有答案,AI功能再多也可能只是展示层。对于重视数据安全的团队,还要确认数据是否用于模型训练、是否支持关闭AI能力,以及生成内容是否保留操作日志。
4. 更换项目管理软件时,如何判断迁移成本是否值得?
我们曾经把一个运行了3年的项目从表格、聊天记录和旧平台迁移到新平台,真正耗时的不是导入任务,而是清理重复字段、补齐负责人和重新设计状态。很多厂商只展示“几分钟完成导入”,但我更想知道,怎样计算迁移成本,避免上线后出现数据混乱?
迁移成本不能只按“导入多少条任务”计算,而应拆成数据清理、字段映射、权限重建、流程重设、培训和并行运行六部分。在一次包含约4200条历史任务、680份附件和9个项目空间的迁移中,实际导入只用了半天,前后清理和验证却花了9个工作日,约占总投入的70%。最容易被低估的是历史数据价值。
并不是所有旧任务都值得迁移,全部搬过去会让新系统一开始就背上大量过期信息;但只迁移当前任务,又可能丢失合同、决策和缺陷追踪依据。我的做法是把数据分为“继续执行”“需要追溯”“仅作归档”三类,分别采用正式迁移、只读迁移和压缩归档。
迁移对象建议处理方式判断标准 当前迭代和未关闭任务完整迁移仍有负责人和明确截止时间 已完成但有合规价值的记录只读迁移或归档未来可能需要审计或复盘 重复、失效、无负责人的任务清理后不迁移无法产生决策价值 附件和外部链接抽样核验确认权限、路径和可访问性 我通常用一个简单公式估算是否值得更换:年度可量化收益减去首年软件费用、迁移人力和培训成本,再除以首年总投入。
如果预计每人每天节省的时间无法被真实记录,或者新平台不能解决当前最昂贵的协作问题,就不建议仅因为界面更漂亮而迁移。正式切换前,最好先选一个项目做两周并行运行,并至少抽查任务、附件、权限和报表四类数据。
文章包含AI辅助创作:2026年必看:6款有什么比较好的项目管理软件工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/84489
读者评论
这篇没有简单按功能数量排名,而是把项目延期拆成入口不清、依赖不透明、状态不可信和复盘不闭环,比较符合实际。尤其“任务完成率高不等于版本能发布”这点,对研发管理很有提醒。
对100人以上团队来说,权限、状态定义、数据迁移和管理员投入确实比界面是否好看更重要。文章提到迁移时要核对评论、附件、关联关系和权限,这些往往是试用阶段最容易忽略的细节。
六款工具按使用场景分类比直接排第一名更客观。通用协作工具适合市场、运营等团队,但如果要管理需求、测试、缺陷和发布,还是应该重点验证端到端追踪能力,不能只看看板和自动化。
