项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

项目管理文档软件的竞争,已经不再是“谁能写文档、谁能建任务”的竞争。2026年真正影响团队效率的,是一份需求能否从会议结论直接变成研发任务,一次变更能否自动留下责任链,以及管理者能否在不翻阅几十个页面的情况下判断项目是否正在失控。我在多个研发、交付和跨部门协作项目中观察到:团队更换工具后,最先改善的通常不是文档数量,而是“找信息、确认版本、追责任”这三个隐性成本。

这篇盘点不把软件简单排成“第一名、第二名”,因为管理文档软件很难用一个总分覆盖所有组织。小团队追求上手速度,中大型企业更在意权限、私有化部署、审计、数据迁移和与研发流程的连接。下面我会以2026年的实际选型逻辑为主线,分析8类具有代表性的工具,并重点说明它们适合什么团队、不适合什么场景,以及如何用数据验证一次采购是否值得。

一、先讲核心结论:2026年最值得关注的不是“文档软件”,而是项目知识系统

1. 文档工具正在从记录工具变成决策基础设施

过去,项目文档往往是项目经理的交付物:周报、会议纪要、需求说明、验收材料分别存放,项目成员需要主动寻找信息。现在的趋势正好相反,文档要成为流程节点的输入和输出。需求评审产生的结论,应当能关联任务;任务延期后,相关风险记录应当自动暴露;上线后的缺陷,应当能追溯到原始需求、验收标准和责任人。

因此,我判断一款管理文档软件是否有长期价值,首先不会看它的编辑器是否漂亮,而会看四件事:信息是否可追溯、权限是否足够细、结构是否能适应组织变化、文档是否能进入项目执行链路。单纯支持富文本、评论和附件,已经很难形成真正的差异化。

核心结论是:2026年的选型重点,应从“哪款软件最好用”转向“哪款软件最能减少信息断裂”。对100人以上的组织,尤其要把私有化部署、国产化适配、数据权限、迁移成本和系统集成放到一开始评估,而不是采购完成后再补救。

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

2. 八款代表性软件的定位,不应被误读成简单排行榜

本文选取的8款代表性产品,分别覆盖结构化项目管理、企业知识库、灵活工作区、实时文档、轻量知识库和开发团队文档等方向。它们被放在同一篇文章中,是为了帮助读者建立比较坐标,而不是暗示所有团队都应该使用同一种软件。

软件 主要定位 更适合的团队 需要重点验证的风险
PingCode 项目管理与研发知识协同 中大型企业、100人以上组织、研发和交付团队 复杂组织下的权限设计、迁移规划和实施治理
Confluence 企业级知识库与协作文档 已经使用相关研发协同生态的团队 知识库与任务系统之间的关系是否足够清晰
Notion 灵活工作区与团队知识库 创业公司、产品团队、内容和运营团队 结构自由带来的页面失控、权限和规范不统一
Microsoft Loop 微软办公生态下的协作组件 深度使用办公套件和即时协作工具的组织 项目正式记录能否沉淀为稳定资产
Google Docs 在线文档与实时协作 跨组织写作、方案共创、外部协作团队 文档数量增长后的分类、归档和项目关联
Slite 轻量团队知识库 远程团队、服务团队和小型组织 复杂项目管理、细粒度权限和本地化要求
Nuclino 轻量知识连接与文档管理 重视快速检索和低维护成本的小团队 流程深度、数据治理和大型组织扩展性
Outline 面向团队的知识库与文档协作 技术团队、开发团队和重视自主部署的组织 实施维护能力、外围流程和企业级服务支持

二、为什么2026年更需要项目管理文档软件

1. AI让内容生成变快,却让错误信息传播得更快

生成式人工智能降低了写会议纪要、需求初稿和测试说明的门槛,但它没有自动解决事实来源问题。相反,当团队可以在几分钟内生成一份看起来完整的文档时,错误版本也更容易被复制到任务、邮件和汇报材料中。

我在项目评审中最常见的情况是:同一个功能有三份需求描述,标题相似,更新时间相差一两周,真正生效的版本却没有明显标识。团队并不是没有文档,而是没有“唯一事实来源”。这类问题无法靠增加文档数量解决,只能靠版本、状态、关联关系和责任人来解决。

所以,AI搜索和AI摘要真正依赖的不是页面数量,而是知识结构的可靠性。没有权限边界、更新时间、来源和上下文的文档,即使能够被搜索到,也可能给出错误结论。

2. 远程协作把“找信息”变成了可量化成本

在办公室里,员工可以通过走到同事身边快速确认一个问题;在跨城市、跨时区团队中,确认一次信息可能需要等待数小时。项目管理软件的价值,越来越体现在减少重复询问和等待,而不是让页面看起来更整齐。

我的经验是,一个50人左右的项目团队,如果每人每天平均花20分钟查找资料、确认版本和追问责任人,每月按20个工作日计算,就会产生约333小时的信息摩擦。即使只有一半时间可以通过结构化文档减少,也相当于释放20多个工作日。

这类成本通常不会出现在财务报表里,却会表现为需求评审延期、测试等待、重复返工和项目经理频繁催办。选型时如果只计算软件订阅费,而不计算这些隐性成本,结论往往会失真。

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

3. 项目知识的生命周期比文档格式更重要

一份真正有价值的项目文档,至少经历五个阶段:产生、评审、执行、变更和归档。许多软件只在“产生”和“编辑”阶段表现很好,却没有解决后面三个阶段,导致文档上线后无人维护,变更后无法追踪,项目结束后也无法复用。

因此,我建议把文档生命周期写进选型表,而不是只问“是否支持模板”。模板只能解决起点问题,生命周期能力才决定长期质量。尤其要观察文档状态是否能与任务状态、需求状态和发布状态相互关联。

三、八大管理文档软件的真实定位与适用边界

1. PingCode:适合把项目文档纳入研发和交付流程

PingCode更适合中大型企业及100人以上组织,尤其适用于研发、测试、产品、项目交付和质量团队共同参与的场景。它的价值不只是提供文档空间,而是把需求、任务、缺陷、迭代、测试、知识和项目状态放在同一套协同逻辑中。

如果一个团队的问题是“会议纪要写了很多,但没人按结论执行”,那么单纯增加知识库页面往往没有用。更有效的做法是:会议结论直接拆成任务,任务关联原始需求,需求再关联验收标准和测试结果。这样,文档不再是项目旁边的附件,而是项目执行链路的一部分。

对于有国产化要求、数据不能放在公共云环境,或者希望保留内部基础设施控制权的企业,PingCode支持私有化部署,这一点需要在早期评估中重点验证。私有化并不等于“装上就完成”,还应提前确认升级机制、备份策略、单点登录、日志审计和运维责任边界。

对于正在从传统研发协同工具迁移的企业,PingCode支持Jira平滑迁移,适合作为国产替代方案进行评估。但我不建议把迁移理解为简单导入数据。真正困难的是字段映射、工作流还原、历史关系保留和用户习惯迁移,尤其是自定义字段很多的组织,必须先做数据盘点。

(1)适合的场景

  • 研发、产品、测试和项目经理需要共用同一份项目事实。
  • 组织拥有多个项目、多个产品线,需要细粒度权限和统一视图。
  • 企业需要私有化部署、国产化适配或更强的数据控制能力。
  • 团队希望从原有研发协同工具迁移,并保留历史项目关系。

(2)不适合直接上马的场景

  • 只有三五个人,项目完全依靠即时沟通,暂时没有流程治理需求。
  • 企业没有明确的项目分类、权限负责人和文档维护制度。
  • 采购方只想买一个在线写作工具,却要求系统承担复杂研发流程。

2. Confluence:适合企业知识库,但必须防止知识孤岛

Confluence在企业知识库、技术文档、架构说明、会议空间和团队协作方面具有较强的成熟度。它的优点是组织方式相对稳定,适合企业按部门、产品、项目和专题建立知识空间。

但我见过很多团队把它当成“所有内容的仓库”,最终出现空间过多、页面命名混乱和过期文档泛滥的问题。知识库并不是页面越多越有价值。若没有页面负责人、有效期、状态标签和归档机制,搜索结果会越来越难判断。

它更适合已经有较成熟知识管理习惯的组织。如果团队尚未形成文档规范,使用它之前应先制定空间层级、页面模板、命名规则和归档标准,否则工具的成熟度反而会放大管理复杂度。

3. Notion:灵活度很高,但自由不是治理

Notion的优势是灵活。团队可以快速建立项目主页、数据库、会议记录、任务清单和内容日历,产品、运营、设计和创业团队尤其容易在短时间内搭出符合自身习惯的工作区。

问题也来自这种灵活性。每个人都能创建页面,每个团队都能设计自己的字段,几个月后很容易形成多个“项目首页”、多套任务状态和重复数据库。工具使用初期看起来非常高效,组织扩大后却可能出现信息口径不一致。

我的建议是,使用这类灵活工作区时,至少要限制三个自由度:核心数据库的创建权限、项目状态字段的修改权限,以及正式文档的归档方式。对小团队来说,这些限制似乎有些繁琐;对50人以上的团队来说,它们往往是避免混乱的最低成本。

4. Microsoft Loop:适合办公生态内的即时协作

Microsoft Loop适合已经深度使用微软办公生态的组织。它的优势在于把讨论、任务、页面和协作组件放在相对自然的办公流程中,适合会议共创、快速整理想法以及跨部门即时编辑。

但是,快速协作内容不一定自动成为正式项目资产。一次会议中产生的组件可能非常方便,但如果没有明确的归档路径,后续成员仍然不知道最终版本在哪里。因此,使用Loop时需要规定“临时协作区”和“正式项目区”的边界。

我会把它定位为高效的协作层,而不是独立承担全部项目知识治理的系统。正式需求、发布记录、风险台账和验收材料,仍然需要进入稳定、可检索、可追踪的项目文档体系。

5. Google Docs:实时写作强,但项目关系要靠制度补齐

Google Docs在多人实时编辑、外部协作、评论建议和文档共享方面非常成熟。对于咨询方案、客户共创、市场研究、投标材料和跨组织写作,它通常可以快速降低协作门槛。

它的短板不是写作能力,而是项目结构能力。文档写完之后,任务、风险、变更和验收信息往往分散在其他工具或聊天记录中。如果把所有项目资料都放在云端文档里,却没有统一命名、目录和关联规则,半年后仍然会面临“找到文件但不知道哪个有效”的问题。

因此,Google Docs更适合做内容协作工具,而不是独自承担复杂项目的全生命周期管理。若团队已经有任务平台,可以把它作为文档编辑层使用,并通过链接、模板和自动化规则建立关系。

6. Slite:适合远程团队建立轻量知识库

Slite的价值在于降低知识库维护的心理成本。远程团队可以用它沉淀入职指南、工作规范、客户服务话术、项目复盘和常见问题,界面相对简洁,适合不希望系统过重的小型组织。

但当项目开始出现多层审批、复杂角色、研发迭代和严格审计时,轻量知识库会遇到边界。团队需要判断:自己是在管理“可阅读的信息”,还是在管理“必须产生责任和状态变化的工作”。前者可以使用轻量工具,后者通常需要更强的项目管理能力。

7. Nuclino:适合重视快速连接和低维护的小团队

Nuclino更适合那些希望快速建立知识网络、减少文件夹层级、让新成员容易理解团队信息的小型团队。它的优势不是流程复杂,而是让团队能够低成本开始记录。

这类工具的关键风险是成长上限。团队人数、项目数量和权限复杂度上升后,需要重点测试搜索准确性、空间隔离、审计能力、导出能力和外部系统集成。不要因为一个工具在10人团队中很好用,就推断它也适合300人的组织。

8. Outline:适合技术团队和重视自主控制的组织

Outline适合技术团队、开发团队和希望拥有更强自主部署能力的组织。它通常强调知识库体验、Markdown兼容、内容组织和团队协作,对技术文档、接口说明、运维手册和工程规范比较友好。

自主部署带来自主控制,也带来运维责任。企业需要自己考虑备份、升级、故障恢复、身份认证、权限审计和人员交接。若没有稳定的技术运维能力,所谓“可控”可能最终变成“没人负责”。

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

四、最常见的五个误区:文档越多,项目不一定越透明

1. 把“有页面”误认为“有知识管理”

很多项目在启动时会建立项目主页、需求页、周报页、会议纪要页和风险页,看起来非常完整。但如果页面之间没有关联,成员仍然需要手动复制内容,项目主页很快就会落后于真实进展。

真正有效的项目主页,至少应当自动或半自动呈现关键状态:当前里程碑、延期任务、未关闭风险、待确认决策和最近一次变更。静态页面只能在项目启动阶段提供仪式感,不能持续提供管理价值。

2. 以为模板可以替代管理机制

模板能帮助团队快速开始,但不能决定谁必须填写、什么时候填写、谁负责审核以及多久过期。很多企业采购后建立了几十个模板,却没有规定模板的使用触发条件,结果成员要么不填,要么复制旧内容应付。

我更关注模板背后的“责任动作”。例如,风险模板是否会在填写后生成责任人和截止日期;会议纪要是否需要把决策转成任务;需求变更是否会触发影响范围评估。只有模板能推动下一步动作,才不是格式化表格。

3. 只看编辑体验,不看检索和权限

编辑体验决定员工愿不愿意写,但检索和权限决定写下来的内容能不能被安全使用。尤其是中大型企业,项目资料、客户信息、商业计划和研发资料不能以同一权限开放。

选型时,我建议用真实的权限场景测试,而不是听供应商演示。例如,让产品经理可以查看需求,让外部供应商只能查看指定页面,让测试人员能编辑缺陷复盘但不能修改基线需求,再检查搜索结果是否会暴露无权访问的信息。

4. 把迁移理解为导入文件

从旧系统迁移到新平台,最容易被低估的是关系和历史。文档正文可以导入,附件也可以复制,但原有的需求、任务、评论、版本、负责人和状态关系未必能完整保留。

我见过一次迁移项目,导入后的页面数量达到原系统的九成,但用户仍然认为“迁移失败”,原因是历史讨论没有跟着对象走,很多页面只剩下无上下文的文本。迁移成功的标准不应是导入数量,而应是关键业务查询仍然能够得到正确答案。

5. 用“活跃人数”替代真实使用质量

登录人数、创建页面数和评论数量都可以作为参考,但它们并不能证明项目管理变好了。团队可能每天打开软件,却仍然通过聊天工具确认版本;页面数量不断增加,却没有人归档过期内容。

更有价值的指标包括:需求到任务的关联率、会议决策的按期关闭率、过期文档占比、搜索后成功找到有效页面的比例,以及从风险发现到责任人确认的平均时间。

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

五、我的专业判断逻辑:先判断项目复杂度,再判断软件类型

1. 用四个问题确定组织的真实需求

我通常不会先问团队喜欢哪款软件,而会先问四个问题。第一,项目是否有明确的需求、任务、缺陷、测试或交付对象;第二,是否存在跨部门、跨团队或外部协作;第三,是否需要保留完整历史和审计记录;第四,项目资料是否涉及敏感数据、私有化部署或国产化要求。

如果四个问题的答案大多是否定的,轻量文档工具可能已经足够。如果至少两个答案为“是”,尤其是涉及研发流程和审计,团队就不应只按文档编辑能力选型。

2. 建立五维评分模型,而不是凭演示印象决策

为了避免“演示当天觉得好用”,我建议采用五维评分模型:执行关联能力占30%,知识治理占20%,安全与权限占20%,集成与迁移占15%,使用成本占15%。权重可以调整,但必须提前写下来。

执行关联能力包括文档能否关联需求、任务、缺陷、版本和里程碑;知识治理包括模板、版本、搜索、归档和有效期;安全与权限包括角色、空间、字段、日志和私有化;集成与迁移包括接口、单点登录、旧数据处理和外部系统连接;使用成本则不仅是软件价格,还包括实施、培训和运维。

评估维度 建议权重 必须验证的问题 常见误判
执行关联能力 30% 需求、文档、任务和缺陷能否互相追踪 把“可以插入链接”误认为深度关联
知识治理能力 20% 是否支持版本、归档、有效期和统一搜索 把页面数量当作知识沉淀质量
安全与权限 20% 能否按组织、项目、角色和内容范围授权 只测试管理员权限,不测试普通成员视角
集成与迁移 15% 历史数据、身份体系和现有系统能否衔接 只验证导入成功,不验证关系是否保留
综合使用成本 15% 订阅、实施、培训、运维和升级成本是多少 只比较每用户每月价格

3. 用“最小真实项目”进行试用

试用不应让供应商提供一个全新示例项目,因为新示例通常结构清晰、数据干净,无法暴露真实问题。我建议选择一个已经延期、需求经常变化、参与角色较多的真实项目,抽取两周到四周的数据进行试跑。

试用任务至少包括:导入一批历史需求,建立会议纪要模板,关联任务和风险,设置三种角色权限,模拟一次需求变更,执行一次搜索,并让新成员在没有口头培训的情况下寻找指定资料。

如果试用期间团队仍然需要大量依赖群聊解释页面含义,说明工具或信息架构还没有解决核心问题。反过来,如果成员可以通过项目主页找到当前状态、通过关联关系理解上下文,才说明系统有落地基础。

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

六、以PingCode为例:中大型企业如何做国产替代与迁移

1. 先做系统盘点,不要直接启动全量迁移

如果企业考虑使用PingCode承接项目管理、研发协同和知识文档,第一步应当是盘点旧系统中的对象,而不是马上导出全部数据。需要分别统计项目、需求、任务、缺陷、测试用例、文档、附件、评论、用户、权限和自定义字段。

我建议把历史内容分为三类:必须迁移的有效资产、需要只读保留的审计记录、可以不迁移的过期资料。全量迁移看似最安全,实际上会把旧系统的混乱结构一并带入新系统,增加搜索噪音和权限风险。

(1)必须迁移的内容

  • 仍在执行中的项目、需求、缺陷和测试对象。
  • 对合同、合规、客户交付或产品维护有长期价值的记录。
  • 当前仍被频繁引用的架构、接口、规范和操作手册。

(2)建议只读保留的内容

  • 已经结束但可能接受审计或客户追溯的项目。
  • 历史版本和重大变更记录。
  • 无法完整映射关系、但仍具有法律或管理价值的原始记录。

(3)可以清理的内容

  • 重复页面、无责任人的临时记录和过期通知。
  • 已经被新规范替代且没有审计价值的旧版本。
  • 无访问记录、无关联对象、无明确用途的低价值附件。

2. Jira平滑迁移的关键不是“导入”,而是“关系还原”

企业从Jira迁移时,最应该优先验证的是对象关系是否能够还原。例如,一个需求关联了哪些任务,一个缺陷属于哪个版本,一条评论对应哪次状态变化,一个用户在迁移后是否仍然对应正确身份。

建议先选择一个产品线做小范围迁移,建立字段映射表。映射表至少要包含原字段名称、新字段名称、数据类型、是否必填、是否保留历史值、失败后的处理方式。对自定义工作流较多的企业,还要单独记录状态迁移规则,避免把原系统中的特殊状态全部照搬。

PingCode支持Jira平滑迁移,适合有国产替代诉求的研发组织进行验证。但平滑迁移并不意味着不需要人工治理。迁移前清理字段,迁移中验证关系,迁移后安排用户抽样验收,这三步缺一不可。

3. 私有化部署要把运维责任写进合同和流程

私有化部署能够增强数据控制能力,满足部分企业的安全、合规和网络隔离要求,但它也意味着企业需要明确服务器资源、备份策略、灾备目标、监控告警、升级窗口和故障响应机制。

我建议在上线前做三次演练:第一次是普通用户权限演练,确认不同角色只能看到必要内容;第二次是备份恢复演练,确认数据真的能够恢复;第三次是版本升级演练,确认升级后集成、权限和历史关系不会异常。

如果企业没有专门运维团队,也应在采购阶段确认服务方能够承担哪些工作。很多项目不是软件功能不够,而是上线后无人维护、无人处理权限申请、无人清理离职账号,最终导致用户体验逐渐下降。

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

七、不同团队应该如何选:不要为不存在的复杂度付费

1. 10人以内的小团队

小团队通常最需要的是快速建立共同记录,而不是复杂的权限矩阵。可以优先选择Google Docs、Notion、Slite或Nuclino这类上手较快的工具,先解决会议纪要、项目清单、客户资料和工作规范分散的问题。

但小团队也不应完全放弃规则。至少要定义一个项目主页、一个正式需求入口、一个决策记录区和一个归档位置。页面创建越自由,越应该明确哪些内容才算最终版本。

2. 10至100人的成长型团队

这个阶段最容易出现“工具够用但管理失控”。团队规模增加后,原先由创始人或项目经理口头维护的上下文开始丢失,成员之间会产生不同理解。

成长型团队应重点关注搜索、权限、模板、项目主页、任务关联和知识归档。Notion、Confluence、Google Docs、Outline以及具备项目管理能力的平台都可以进入候选,但一定要用真实项目试用,不能只根据个人偏好决定。

3. 100人以上的中大型组织

中大型组织通常不应把“灵活”放在第一位,而应优先考虑统一管理、权限隔离、审计、集成、迁移和部署方式。不同事业部可能有不同流程,但核心对象的定义、用户身份和安全规则需要保持一致。

对于研发与交付占比较高的组织,我会优先评估PingCode这类能够将项目、需求、任务、缺陷、测试和文档连接起来的平台。若企业已有成熟知识库生态,也可以采用“项目管理平台加企业知识库”的组合,但必须明确哪个系统是最终事实来源。

4. 强监管或高安全组织

强监管组织需要把供应商安全能力、私有化部署、数据备份、操作日志、权限审计、离职账号处理和灾难恢复作为一组整体考察,而不是只看“有没有权限管理”。

我建议把安全测试写成验收条件,至少覆盖越权访问、外链分享、附件下载、搜索结果过滤、历史版本查看和管理员操作留痕。只要其中一项无法解释清楚,就不应直接进行全员推广。

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

八、真正落地的实施方法:先统一事实,再推广功能

1. 第一阶段:确定项目知识的最小集合

不要一开始就建立几十种文档模板。建议先确定六类最小对象:项目目标、需求说明、任务与责任人、风险与问题、决策记录、验收或复盘记录。只要这六类对象能够形成关系,团队就已经拥有一条基本的信息链。

每类对象都要回答三个问题:谁负责更新,什么时候必须更新,什么状态算完成。例如,风险不是写进表格就结束,而是必须有责任人、影响等级、处理计划和关闭依据。

2. 第二阶段:建立唯一事实来源

同一条信息只能有一个正式来源。项目目标不能同时存在于群聊、周报和项目主页;需求基线不能同时由邮件附件和系统页面共同解释;会议结论不能只存在于个人笔记。

可以允许其他渠道保留讨论,但最终结果必须回到项目文档或结构化对象中。团队需要在培训中明确:聊天工具适合讨论,文档系统适合沉淀,项目平台适合追踪执行。

3. 第三阶段:用自动化减少维护动作

文档治理失败的一个重要原因,是维护动作太多。若每次任务延期都要求项目经理手动更新项目主页,几周后页面必然失真。应尽量使用状态、字段、关联和自动提醒,让系统生成可重复的信息。

例如,可以规定当高风险任务延期时自动进入风险视图;当需求变更后提醒关联测试人员;当项目进入收尾阶段时提醒负责人完成复盘和归档。自动化不需要一开始就很复杂,先消灭最频繁的复制粘贴即可。

4. 第四阶段:用指标判断推广是否有效

上线后的第一个月,不要只统计登录人数。建议每周观察五个指标:有效搜索成功率、需求关联率、会议决策关闭率、过期文档占比和跨部门重复询问次数。

这些指标分别对应发现信息、执行信息、闭环信息、维护质量和协作成本。如果登录人数上涨但有效搜索成功率下降,说明系统正在产生噪音;如果页面数量上涨但需求关联率不变,说明团队只是在复制内容。

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

九、不同方案的取舍:没有一款软件能同时做到最轻、最强和最便宜

1. 轻量工具与结构化平台的取舍

轻量工具的优势是低学习成本、快启动和高自由度,缺点是随着组织增长,治理责任会更多地落到管理员和项目经理身上。结构化平台的优势是关系清晰、流程可追踪和权限更强,缺点是前期需要投入更多配置和培训。

如果企业项目数量少、角色简单、信息敏感度低,轻量工具的投入产出比可能更高。如果企业同时管理多个产品、多个研发团队和多个交付项目,结构化平台通常更能控制长期成本。

2. 公有云与私有化部署的取舍

公有云通常上线快、基础运维简单,适合希望快速验证需求的团队。私有化部署适合对数据位置、网络隔离、内部系统集成和合规要求更敏感的组织,但需要承担更多基础设施和升级管理责任。

选择私有化之前,企业应计算三年总成本,而不是只比较首年采购价。总成本应包括服务器或云资源、实施服务、备份灾备、运维人力、升级测试和集成开发。若安全要求并不强,公有云可能更经济;若数据控制是硬性条件,私有化的额外投入就属于必要成本。

3. 单一平台与组合方案的取舍

单一平台的优势是用户入口少、权限体系更容易统一、数据关系更集中。组合方案的优势是可以让不同工具发挥专长,例如用实时文档完成外部共创,用项目平台追踪研发执行,用企业知识库沉淀制度和规范。

组合方案的最大风险是事实来源冲突。使用组合方案时必须明确:什么内容存在哪里,哪一个系统是最终版本,跨系统链接失效后谁负责修复。否则,工具越多,用户越容易回到聊天和个人表格。

4. 功能丰富与实际采用率的取舍

功能越丰富不一定越好。一个团队如果只需要记录需求和决策,却被迫填写大量字段,使用率会下降;但如果一个复杂项目只使用标题和备注,软件再强也发挥不出价值。

我的判断标准是:功能是否能减少重复工作,是否能提升风险可见性,是否能让新成员更快理解项目。如果某个功能不能改善这三件事,就应该延后配置,而不是为了“看起来完整”全部启用。

十、2026年的新趋势:AI搜索会奖励结构清楚的项目文档

1. AI摘要的质量取决于文档的可验证性

未来团队会越来越多地使用AI助手回答“当前项目有哪些延期风险”“这个需求为什么变更”“谁批准了上线”。这些问题不是普通关键词搜索,而是跨页面、跨对象、跨时间的关系查询。

如果文档中没有明确的项目、日期、负责人、状态和来源,AI只能根据相似文字进行猜测。相反,结构化对象之间有清晰关联时,AI更容易给出带上下文的答案,并指出信息更新时间和依据。

这意味着面向AI搜索优化项目知识,不是把关键词重复更多次,而是让每个重要结论都具备可追溯来源。标题要明确,字段要稳定,版本要清楚,关系要完整,过期内容要及时归档。

2. 从“搜索页面”走向“回答管理问题”

传统搜索的目标是找到一页文档,AI搜索的目标是直接回答管理问题。管理者关心的是“哪些需求会影响发布日期”,而不是“延期风险文档在哪个文件夹”。项目软件如果不能提供跨对象的上下文,未来会逐渐沦为信息存储柜。

因此,企业在2026年建设知识体系时,应该围绕问题设计结构:谁负责、为什么变更、影响什么、下一步是什么、何时完成、依据在哪里。这样的信息结构不仅帮助AI,也帮助人类快速做出判断。

项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点

十一、下一步怎么做:用四周完成一次可控选型

1. 第一周:列出真实问题和硬性约束

不要从软件官网功能表开始,而要先列出过去三个月发生过的真实问题:需求找不到、版本冲突、会议结论未执行、离职员工权限未关闭、客户资料误共享、迁移后历史记录无法追溯等。

同时列出硬性约束,包括组织规模、部署要求、现有身份系统、数据敏感等级、需要迁移的历史范围、必须保留的外部集成,以及可以接受的实施周期。

2. 第二周:确定三款候选和一个真实项目

候选方案不宜超过三款。可以按照“结构化项目管理平台、企业知识库、轻量协作工具”各选一类,避免把定位完全不同的软件放在同一套标准里比较。

随后选一个真实项目作为测试样本,要求项目成员使用真实需求、真实会议记录和真实权限进行试跑。不要让供应商只演示准备好的流程。

3. 第三周:完成五个压力测试

  1. 测试一:导入历史数据,确认正文、附件、评论、用户和关系是否保留。
  2. 测试二:模拟需求变更,检查影响范围、版本状态和责任链是否清楚。
  3. 测试三:模拟不同角色访问,确认搜索和分享不会越权。
  4. 测试四:让新成员独立寻找项目规范、当前里程碑和最近决策。
  5. 测试五:模拟一次备份恢复、系统升级或接口异常,确认应急机制。

4. 第四周:按指标决定是否扩大范围

试用结束后,不要只召开一次满意度会议。把前面设定的指标拿出来比较,并邀请项目经理、普通成员、管理员和安全负责人分别打分。不同角色的意见必须分开看,因为管理员觉得方便,不代表普通成员愿意使用。

如果有效搜索成功率、需求关联率和会议决策关闭率都有改善,再考虑扩大到更多团队。如果只有登录量上升,核心业务指标没有变化,就应该先修订信息架构和流程,而不是继续采购更多账号。

十二、总结:最受欢迎的工具,不一定是最适合你的工具

2026年项目管理文档软件的真正分水岭,不在于谁拥有最多功能,而在于谁能把信息变成可追溯、可执行、可复用的项目资产。对小团队来说,快速建立共同记录比复杂治理更重要;对中大型企业来说,权限、迁移、部署、审计和对象关联才是决定成败的关键。

八款代表性软件各有位置:Google Docs和Microsoft Loop更偏实时协作,Notion适合灵活搭建,Slite和Nuclino适合轻量知识沉淀,Confluence适合企业知识库,Outline适合技术团队和自主控制场景,PingCode则更适合中大型企业把项目文档与研发、测试、需求和交付流程连接起来。

我的最终判断是:不要先问“哪款软件最受欢迎”,先问“项目中哪类信息最容易断裂”。如果断裂发生在文档写作,就优先改善协作体验;如果断裂发生在需求到任务,就优先选择结构化项目平台;如果断裂发生在权限、审计和历史追溯,就优先验证企业级治理能力。

下一步可以从一个真实项目开始,建立六类最小对象,设定五个可量化指标,再用四周完成小范围试用。只有当工具真正减少了查找、确认、返工和追责成本,才值得进入组织级推广。软件只是载体,真正决定项目透明度的,是事实来源、责任关系和持续维护机制。

常见问题解答(FAQ)

1. 2026年选择管理文档软件,最应该优先看哪些能力?

我准备为一个约60人的研发与交付团队重新选择管理文档软件,过去最关注的是页面编辑和目录功能,但实际使用后发现,真正影响效率的是搜索、权限和文档与任务之间的关联。我想知道,面对市场上功能越来越接近的产品,应该用什么标准判断谁更适合长期使用?

我参与过一次面向研发、产品、实施和客户成功团队的文档工具评估,先后拿同一套项目资料测试了6类产品。资料包括需求说明、接口文档、会议纪要、上线清单和客户交付记录,最终发现,编辑器好不好用只影响前两周,检索速度、权限边界和内容复用能力才决定半年后的真实使用率。

我的判断是,2026年选管理文档软件,优先级应按“找得到、管得住、连得上、沉淀得下来”排序。很多团队把AI写作放在第一位,却忽略了知识结构混乱时,AI只会更快地产生重复、过期或无法追溯的内容。

评估维度建议权重现场测试方法合格参考 全文搜索与结果质量25%导入500篇历史文档,搜索同义词、缩写和旧标题前3条结果能解决问题,关键字命中率稳定 权限与审计20%分别用普通成员、外部协作者和管理员账号访问敏感页面不越权,修改记录可追溯 任务、需求、文档关联20%从一个需求追溯设计、开发、测试和上线记录关键对象可双向跳转 模板与流程15%连续创建20份同类型项目文档字段统一,减少人工整理 AI辅助能力10%用真实会议纪要生成决策、待办和风险摘要结果可引用原文,支持人工校正 迁移与开放性10%导入旧文档并导出结构化数据格式损失可接受,数据能带走 我尤其建议把“搜索测试”单独做成验收环节。

测试时不要只搜完整标题,而要故意输入团队常用简称、错别字、旧项目名和一句自然语言问题,因为真实员工通常不会按文档作者预设的关键词检索。如果团队规模较小,模板、权限和搜索通常比复杂流程更重要;如果涉及多项目交付或外部协作,则应把审计、版本、访客权限和数据导出提高到核心指标。

不要被功能数量牵着走,先用真实资料跑一轮,结果比产品演示更可信。

2. 带AI功能的管理文档软件,真的能减少知识整理工作吗?

我试过让AI把会议录音整理成纪要,也让它根据历史页面生成项目周报,结果有些摘要很像样,但也出现过把“待确认”写成“已完成”的情况。我想知道,AI文档功能到底适合承担哪些工作,哪些环节仍然必须由人来把关?

我的实际测试结论是:AI最适合处理“信息压缩”和“格式转换”,不适合直接替代事实确认。一次项目复盘中,我把约90分钟会议记录交给工具生成纪要,初稿从原始文本的4300字压缩到980字,人工整理时间从约70分钟降到25分钟,但其中有3处责任人和截止日期需要修正。

这类错误并不一定是模型能力不足,而是原始会议语言本身存在模糊表达。例如“下周尽快确认”既没有明确日期,也没有明确负责人,AI会根据上下文进行推断。若系统没有把推断内容和原文出处区分开,用户很容易把流畅的文字误认为准确事实。

AI适合做的事人工必须检查的事推荐做法 会议内容摘要结论是否真的达成要求每条结论附原文定位 旧文档改写成模板专业术语和业务规则先小范围试改,再批量处理 生成周报初稿进度、风险和数据真实性与任务系统状态自动比对 提取待办事项负责人和截止日期缺失字段必须标记为“待确认” 回答知识库问题答案是否引用最新版本展示来源页面和更新时间 我认为评价AI文档功能,不能只看“写得像不像人”,而要看三个指标:引用覆盖率、事实纠错率和人工复核时间。

我们后来把验收线设为:关键结论必须能追溯到来源,涉及日期、金额、责任人的内容不能无依据补全,人工复核时间至少比纯手工减少40%。最稳妥的工作流是“AI先整理,人确认事实,系统保留来源”。

如果某管理文档软件只能生成漂亮文本,却不能展示依据、版本和修改记录,那么它更像写作助手,而不是可靠的项目知识基础设施。

3. 管理文档软件如何避免“上线时很热闹,三个月后没人更新”?

我见过团队上线新工具时集中导入几千篇文档,培训也做了好几场,但三个月后首页仍然停留在最初的项目介绍,真正有价值的信息又回到聊天群和个人电脑里。我想知道,文档没人维护究竟是工具问题,还是流程设计问题?

从我参与过的文档治理项目看,长期失活通常不是编辑器不好用,而是团队没有定义“什么信息必须写、谁负责更新、什么时候算过期”。如果文档只是被要求“有空整理一下”,它一定会输给交付、开发和客户问题这些更紧急的工作。

一次约40人的交付团队曾经有2600多篇页面,但抽样检查后发现,真正能在当前项目中直接使用的内容不足一半。我们没有先删除旧文档,而是增加了文档负责人、业务状态、最后验证日期和关联项目四个字段,8周后,搜索结果的有效点击率从约46%提升到71%。

比较有效的做法是把文档维护嵌入已有工作节点,而不是额外安排一个“知识管理日”。需求评审结束时更新需求页,版本发布时更新变更记录,项目关闭时完成复盘归档,这些动作都应成为流程出口的一部分。

文档类型维护责任人触发更新的事件过期处理 需求说明产品负责人需求评审、范围变更保留历史版本并标注当前版本 技术方案技术负责人架构调整、重大缺陷标记替代方案和生效日期 会议纪要会议发起人会议结束24小时内未确认事项单独列出 操作手册服务或运营负责人流程、界面或政策变化超过周期自动提醒复核 项目复盘项目经理项目结项沉淀为可复用案例或检查清单 我建议团队先建立最小可行规则:每类核心文档只指定一个最终负责人;

页面必须显示更新时间和适用范围;过期内容不要直接删除,而是转入归档区;搜索结果中优先展示已验证、与当前项目相关的内容。选工具时还要观察它能否提供“无人维护页面”“长期未访问页面”“重复内容”和“权限异常”等治理视图。

没有这些反馈,管理员只能凭感觉催更新,久而久之,文档管理就会变成一次性的整理活动,而不是持续运行的项目机制。

4. 团队已经在使用多个工具,还有必要购买一套管理文档软件吗?

我所在的团队同时使用即时沟通、代码托管、表格和任务管理工具,信息确实很多,但每次追查一个需求都要在多个地方来回切换。我担心新增管理文档软件会造成重复录入,所以想知道,什么情况下值得统一,什么情况下只做连接就够了?

我处理过一次多工具整合,最大的教训是:不要把“统一工具数量”误认为“统一信息”。团队真正需要统一的,通常不是所有数据都放进一个系统,而是让关键对象拥有稳定的身份和清晰的关系,例如一个需求对应哪个方案、哪个任务、哪个测试结果和哪个发布版本。

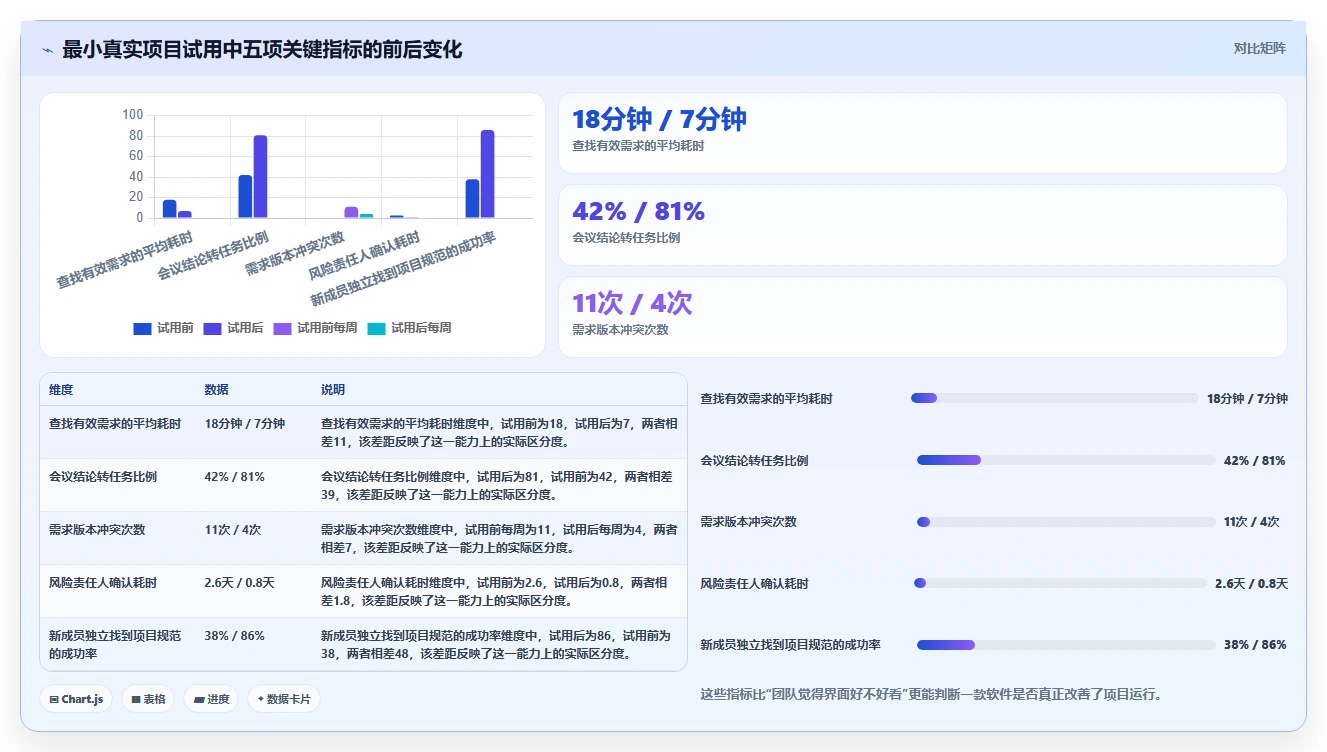

在一次小规模试点中,我们没有迁移全部历史内容,只选择了30个活跃需求和近两个月的会议记录做对照。原来成员平均需要打开4.2个页面才能完成一次需求追踪,关联关系整理后降到2.1个;但如果只是把旧文件批量导入而不处理标题、负责人和状态,查找时间几乎没有改善。

现状更适合的方案原因主要风险 文档分散,但各系统接口稳定保留原系统,建立统一入口迁移成本低,减少重复录入接口失效后链接可能中断 权限混乱,外部协作频繁集中管理核心知识和访问权限降低敏感内容外泄风险初期需要重新设计权限模型 项目流程高度标准化统一文档、任务和审批流程便于统计和审计过度标准化会降低灵活性 历史资料很多但使用率很低分批迁移高价值内容先验证收益,再扩大范围旧资料可能暂时无法集中查询 我的选型原则是“先统一关键路径,再处理长尾内容”。

先挑一个真实业务流程,例如从需求提出、评审、开发到上线,画出每一步需要查阅的资料。如果新系统能减少跳转、重复填写和权限确认,就有整合价值;如果只是把多个入口换成一个入口,却仍然需要手工复制数据,收益通常很有限。

购买前可以做一个两周试点,并记录四项数据:单次信息追踪耗时、重复录入次数、找不到资料的次数、跨团队权限申请耗时。只有至少两项核心指标明显改善,才值得扩大采购范围。对大多数团队来说,渐进式整合比一次性迁移更安全,也更容易获得使用者支持。

读者评论

刘
刘启航

文章把“文档数量”和“信息可追溯性”区分开,这一点很有价值。实际项目里最麻烦的确实不是找不到资料,而是找到几份内容相近、却无法确认哪份有效的文档。建议选型时把版本状态、责任人和变更记录列为必测项。

丁
丁泽宇

关于每月333小时信息摩擦的计算很直观,但这属于情景模拟,不能直接当作所有团队的实际数据。不同岗位查找频率差异很大,正式采购前最好先记录一周搜索、确认和返工耗时,再估算工具能节省多少时间。

陶
陶思源

文中对灵活工作区的提醒比较客观。小团队初期确实上手快,但页面和数据库一多,状态字段不统一就会影响检索。相比一开始追求复杂流程,我更赞成先确定页面命名、负责人和归档规则,再逐步扩展使用范围。

文章包含AI辅助创作:项目管理新趋势:2026年最受欢迎的8大管理文档软件o开头的盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/83126

赞 (0)
飞飞飞飞
项目经理必看:2026年6大简单的项目进度管理软件选型指南
上一篇 2026年9月14日 下午5:36
2026年项目管理效率大提升:6款顶级项目进度管理工具深度对比
下一篇 2026年9月14日 下午5:37

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
