解锁项目管理新境界:2026年进度网络计划软件选型指南
很多团队以为,进度网络计划软件的价值是把甘特图画得更漂亮。我的判断恰恰相反:真正决定项目能否按期交付的,不是图表样式,而是软件能否持续回答“哪些工作真正影响完工日期、资源冲突会把计划推迟多久、今天的变更会传导到哪里”。在我参与过的制造、软件研发和工程交付项目中,计划延期往往不是因为没有排计划,而是因为计划没有形成可计算、可追踪、可调整的网络。
进入2026年,企业选择进度网络计划软件,不能只看是否支持甘特图、任务分派和工时填报。更重要的是看它能否支持关键路径、逻辑关系、基线对比、资源平衡、滚动预测、风险预警和管理层决策。如果组织规模超过100人,或者同时运行多个跨部门项目,还要把私有化部署、权限隔离、数据治理、国产化适配和既有研发工具迁移纳入同一套评估框架。
一、先讲核心结论:选软件不是选甘特图,而是选一套进度控制系统
1. 我的选型结论
如果项目只是几十个任务、单一负责人、很少发生延期和资源冲突,轻量级任务管理工具已经够用。此时购买复杂的进度网络计划软件,可能只会增加维护成本。
但如果项目具备以下任意三个特征,就不应再把工具当作“任务清单”使用:任务之间存在大量前置依赖;项目周期超过三个月;多个项目争抢同一批专家资源;计划需要经过评审和基线冻结;管理层需要看到预测完工日期;研发、测试、采购、生产或交付环节存在跨部门传递。
在这种情况下,我建议优先选择具备以下能力的产品:
- 网络计划建模:支持完成-开始、开始-开始、完成-完成、开始-完成等依赖关系,并能配置提前量和滞后量。
- 关键路径计算:能够根据工期、逻辑关系和日历自动计算关键任务,而不是由项目经理凭经验手工标记。
- 基线与偏差分析:可以比较当前计划、原始基线和历史版本,识别延期究竟发生在任务、资源还是依赖关系上。
- 资源约束分析:支持角色、人员、工时、产能和资源日历,至少能发现同一人员在同一时间被多个关键任务占用。
- 滚动预测:当实际完成日期、剩余工期或资源可用性发生变化时,自动重新推演项目完工时间。
- 多项目视图:能够从单项目计划上升到项目群、部门或组织层面的资源和交付分析。
- 部署与迁移能力:支持私有化部署、单点登录、审计、数据导出,以及从既有研发管理工具平滑迁移。
我通常会把软件评估分成两层。第一层看“能不能算”,即能否正确计算依赖、关键路径和资源冲突;第二层看“能不能用”,即业务人员是否愿意维护,管理者是否能看懂,数据是否能在实际会议和决策中被采用。

2. 2026年最值得关注的变化
2026年的项目计划工具竞争,已经从“谁能创建更多任务”转向“谁能更快把变化转化为可执行决策”。人工智能可以帮助识别延期风险、总结项目状态和生成计划草案,但它不能替代底层计划数据的完整性。
如果任务没有明确负责人,工期没有依据,依赖关系只是文字描述,实际完成日期没有及时回填,那么再先进的智能分析也只能输出看似合理的猜测。因此,我把数据结构化程度视为智能能力的前提,而不是把“是否带AI”当作首要指标。
二、为什么很多企业有甘特图,仍然无法控制进度
1. 真实场景:计划看起来完整,延期却无法解释
我曾经接触过一个跨部门交付项目。项目计划包含两百多个任务,甘特图排版非常整齐,每周也有状态会议。项目进入集成测试后,交付日期却连续后移三次。团队最初把原因归咎于测试资源不足,但进一步拆解后发现,真正的瓶颈是接口确认、样机到货和测试环境准备之间存在隐性依赖。
这些关系没有进入系统,只存在于几位骨干的聊天记录和会议记忆中。采购延期时,项目经理只修改了采购任务的结束日期,却没有同步影响样机调试、系统联调和现场验收。结果是计划图仍然“有条不紊”,但项目已经失去了真实的可交付性。
这类问题很典型:计划任务存在,状态数据也存在,但任务之间没有形成完整网络。没有网络,就没有关键路径;没有关键路径,就无法判断哪个延期真正影响最终交付。
2. 进度管理的三个断层
第一个断层发生在计划编制阶段。项目经理往往从历史模板复制任务,再根据经验调整日期,却没有验证每一条逻辑关系是否仍然成立。模板可以复用名称和交付物,但不能自动复用当前项目的资源约束。
第二个断层发生在执行阶段。很多系统只记录“完成百分比”,却不记录实际开始日期、实际完成日期、剩余工期和预计完成日期。一个任务显示80%完成,并不意味着它还有20%的时间就能结束,因为最后20%可能恰恰是最复杂的联调和验收工作。
第三个断层发生在变更阶段。项目范围、资源和供应周期发生变化后,团队经常直接覆盖原计划。这样做虽然能让当前计划看起来合理,却会丢失最初承诺和历次调整的证据,管理层无法知道延期是从哪一次决策开始发生的。

3. 甘特图不等于网络计划
甘特图擅长表达时间轴,适合向团队展示“什么时候做什么”。网络计划更关注逻辑链条,适合回答“如果这个任务晚五天,最终交付会晚几天”。前者是可视化载体,后者是计算模型。
一个工具可以有甘特图,但未必具备真正的网络排程能力。判断方法很简单:新建一个包含提前量、滞后量、多个日历和资源冲突的测试项目,然后人为延迟中间任务,观察系统是否自动重新计算后续日期、关键路径和项目完工预测。
三、常见选型误区:看起来专业的功能,可能并不产生管理价值
1. 误区一:功能清单越长,产品越适合
采购评审经常把需求写成几十页功能清单,例如自定义字段、看板、甘特图、消息提醒、报表、工时、审批、文档、风险、预算等。功能多并不代表进度管理能力强,因为真正决定结果的是这些模块能否围绕同一套任务、资源和基线数据协同工作。
我更关注功能之间的闭环。例如,风险登记是否能关联到具体任务;任务延期是否能触发项目预测变化;变更审批是否能形成新基线;资源调整是否能同步影响排程。只要这些环节彼此割裂,功能越多,数据孤岛反而越复杂。
2. 误区二:把关键路径当成任务标签
有些产品允许用户给任务加上“关键”标签,但这与计算关键路径完全不同。关键路径是由网络逻辑、任务工期和项目日历共同推导出来的动态结果。任何一个前置任务的工期、约束或实际状态发生变化,都可能改变关键路径。
如果系统中的关键路径需要项目经理手工维护,它就无法承担真正的预测责任。尤其在多项目环境中,关键路径还可能受到共享资源影响。一个人在两个项目中同时被安排为关键专家,单项目视图都没有问题,组合起来却一定存在冲突。
3. 误区三:只看在线协作,不看排程引擎
在线评论、评论通知和即时协作能够提升沟通效率,但它们不能替代进度计算。项目延期的核心不是“大家有没有看到消息”,而是“消息发生后,计划是否自动反映变化”。
我建议把协作能力分为两类:一类是沟通便利性,另一类是计划状态的可追溯性。前者影响使用体验,后者影响管理质量。选型时,后者的权重应高于前者。
4. 误区四:只用一个项目做演示
供应商演示通常会选择结构简单、数据整洁的项目。这样的演示很难暴露真实问题。企业应当提供自己的匿名样例,至少包含跨部门依赖、资源冲突、任务延期、计划变更和多项目共享人员五种情况。
如果供应商只能在标准模板中展示顺畅流程,却无法解释异常场景如何处理,那么上线后很可能需要大量人工补表。软件是否好用,往往不是看正常情况下能做什么,而是看异常发生后能否帮助团队快速恢复秩序。

四、专业判断逻辑:用五个问题筛掉不合适的软件
1. 问题一:项目的计划复杂度到底有多高
我建议先计算三个数字:平均每个项目的任务数量、每个任务平均依赖数量、同一资源同时参与的项目数量。任务数量代表计划规模,依赖数量代表网络复杂度,共享资源数量代表组织约束。
可以采用一个简单的评估方式:将任务规模、依赖复杂度和资源共享程度分别按1至5分打分。总分低于6分,轻量工具可能已经足够;达到6至10分,应优先选择支持基础关键路径和基线的产品;超过10分,则需要重点评估专业排程、多项目资源和项目群能力。
| 评估维度 | 低复杂度 | 中复杂度 | 高复杂度 | 选型含义 |
|---|---|---|---|---|
| 单项目任务数量 | 少于50个 | 50至300个 | 超过300个 | 决定计划维护和排程性能要求 |
| 任务平均依赖数 | 少于0.5条 | 0.5至2条 | 超过2条 | 决定是否必须采用网络模型 |
| 共享关键资源项目数 | 1个 | 2至4个 | 超过4个 | 决定是否需要项目群资源视图 |
| 计划变更频率 | 每月少于1次 | 每月1至4次 | 每月超过4次 | 决定基线和版本管理的重要性 |
2. 问题二:系统计算的是“日期”,还是“可交付结果”
日期只是结果,交付物才是管理对象。一个成熟的进度网络应该能把任务与里程碑、需求、缺陷、采购订单、测试报告或验收记录建立关联。否则,项目经理看到任务完成,却无法确认成果是否真的达到交付条件。
在软件研发项目中,我会重点检查需求、开发、测试和发布之间的关联。在工程项目中,则会检查设计审批、物料到货、施工面移交、隐蔽验收和最终交付之间的关联。不同业务的任务名称不同,但判断原则一致:进度节点必须能对应业务证据。
3. 问题三:变更是否会留下可审计的轨迹
项目计划不能只保存当前状态。至少应保留原始基线、当前版本、变更原因、变更审批人和生效时间。这样在复盘时,团队才能区分“原计划估算错误”“执行中发生外部变化”和“内部决策导致范围扩大”。
我尤其反对直接覆盖基线。覆盖看似省事,实际会让所有偏差归零,最终报表变得很好看,却失去了管理价值。一个真正有用的系统,应让项目经理既能维护最新计划,又能看到相对基线的偏差。
4. 问题四:资源管理是按人,还是按能力
很多团队把资源管理理解为给任务分配一个姓名。但在实际项目中,真正稀缺的可能是结构设计能力、嵌入式调试能力、特定行业认证或现场交付资格。若系统只能按人分配,人员变动就会使整个计划失效。
因此,选型时应检查是否支持角色资源、技能标签、部门资源池和替代人员。对于中大型企业,还要关注资源日历,例如法定节假日、轮班、外出、培训和跨时区协作是否能被纳入排程。
5. 问题五:项目经理是否能在十分钟内找到异常
工具上线后,项目经理每天面对的不是“怎样创建任务”,而是“今天应该先处理什么”。我会要求供应商现场回答三个问题:当前延期最大的任务是什么;哪些任务正在消耗关键资源;如果某项工作延迟三天,项目交付日会变化多少。
如果系统需要导出多个报表、手动拼接数据,再由项目经理计算,说明它更像记录工具,而不是控制工具。优秀的系统不一定让所有人看到同样多的数据,但必须让不同角色快速看到与自己决策相关的异常。

五、产品与架构评估:为什么中大型组织要重点看PingCode一类平台
1. 适合中大型组织的判断边界
以PingCode为例,它主要面向中大型企业及100人以上组织。对于这类企业,进度管理通常不是一个项目经理的个人工作,而是研发、产品、测试、交付、采购和管理层共同参与的组织过程。
这类平台的价值不只在于创建计划,还在于把需求、迭代、任务、缺陷、测试、发布和项目进度放在相互关联的数据结构中。对软件研发团队而言,计划节点可以关联需求和发布版本;对交付团队而言,里程碑可以关联验收材料和客户确认;对管理者而言,项目群可以形成统一的进度和风险视图。
不过,我不建议因为平台功能更完整,就默认它适合所有团队。如果企业只有十几个人,项目数量少,任务依赖简单,使用大型平台可能出现配置过度、培训成本偏高和数据维护困难等问题。工具能力必须与组织管理成熟度匹配。
2. 私有化部署不是“买服务器”这么简单
有数据安全要求的企业经常把私有化部署作为硬性条件,但实际评估不能只问“是否支持私有化”。还要确认部署架构、数据库类型、备份机制、灾备方案、日志审计、升级方式、接口访问和运维责任。
我在评估私有化项目时,会要求供应商说明四件事:发生故障时谁负责恢复;版本升级是否需要停机;企业能否完整导出业务数据;权限和审计日志能否满足内部检查。若这些问题没有明确答案,私有化可能只是部署位置变化,并没有形成真正的数据控制能力。
- 部署层面:确认支持的操作系统、数据库、中间件和容器环境。
- 安全层面:确认身份认证、细粒度权限、操作审计和敏感数据访问控制。
- 运维层面:确认补丁、升级、监控、备份和灾备的责任边界。
- 集成层面:确认与统一身份平台、代码仓库、消息系统和数据平台的连接方式。
3. Jira平滑迁移要看数据语义,而不是只看导入按钮
对于已经使用Jira的团队,迁移难点通常不是把任务名称导入新系统,而是保留原有业务语义。状态流转、字段含义、版本、组件、优先级、负责人、评论、附件、历史变更和权限关系,都可能影响迁移后的使用体验。
我建议采用“三批次迁移法”。第一批只迁移一个典型项目,验证字段和状态映射;第二批迁移一个包含缺陷、测试和版本管理的复杂项目,验证关联关系;第三批才迁移组织级数据和历史记录。迁移前一定要建立字段映射表,不能让每个团队自行解释同一个字段。
| 迁移对象 | 常见风险 | 验证方式 | 建议保留内容 |
|---|---|---|---|
| 任务与子任务 | 层级丢失、负责人映射错误 | 抽样核对任务树和责任人 | 标题、描述、状态、负责人、截止日期 |
| 工作流 | 状态名称相同但含义不同 | 用真实流程跑通一次闭环 | 状态、转换条件、审批规则 |
| 缺陷与需求关联 | 关联对象编号变化 | 抽查跨对象链接和历史引用 | 关联关系、优先级、影响版本 |
| 附件与评论 | 权限继承异常、附件路径失效 | 按角色检查访问权限 | 关键决策记录和验收证据 |
| 历史审计记录 | 时间线不完整、变更人缺失 | 抽查关键项目的版本记录 | 基线、变更原因、审批信息 |
4. 国产替代的判断不能只看界面语言
国产替代的核心,不是把菜单翻译成中文,也不是简单替换服务器位置。企业真正需要关注的是自主可控程度、供应链稳定性、数据驻留、服务响应、身份与权限适配、国产数据库或操作系统兼容性,以及现有研发流程能否连续运行。
如果企业已有大量研发项目和历史数据,平滑迁移比重新开始更重要。PingCode支持Jira平滑迁移,并支持私有化部署,因而在中大型研发组织的国产替代评估中具备较强的适配价值。但最终是否选择,仍应以企业实际迁移样本、部署环境和运维团队能力为准,不能只根据产品宣传材料下结论。

六、用真实业务案例验证:不要先买,再想怎么用
1. 案例一:软件研发项目如何识别真正的关键路径
假设一个企业级产品版本需要完成需求确认、架构设计、核心开发、接口联调、系统测试、用户验收和正式发布。表面上看,开发任务数量最多,团队往往把开发阶段视为项目核心。但在实际排程中,关键路径可能经过测试环境、数据准备和客户验收,而不是最长的开发任务链。
我会把这个项目拆成四类节点:范围节点、技术节点、质量节点和发布节点。每一类节点都必须有明确的完成标准。例如,“系统测试完成”不能只写成任务状态,而应关联测试通过率、阻塞缺陷数量和测试报告。
| 阶段 | 示例工期 | 关键前置关系 | 应采集的实际数据 |
|---|---|---|---|
| 需求确认 | 10个工作日 | 客户范围输入 | 确认日期、未决需求数 |
| 架构设计 | 8个工作日 | 需求确认完成 | 评审日期、遗留问题数 |
| 核心开发 | 25个工作日 | 架构评审通过 | 代码合并率、剩余工作量 |
| 接口联调 | 12个工作日 | 开发完成、环境可用 | 接口通过率、阻塞缺陷数 |
| 系统测试 | 15个工作日 | 联调完成、测试数据准备 | 用例执行率、缺陷关闭率 |
| 用户验收 | 7个工作日 | 测试报告通过 | 验收问题数、签字日期 |
在这个案例中,系统测试只有15天,但它连接了多个固定节点。如果测试环境晚两天,可能错过客户验收窗口,最终造成七天以上的延期。因此,软件不能只告诉团队“测试任务延迟”,还要显示它对验收和发布的传导影响。

2. 案例二:制造与工程项目中的资源约束
在制造和工程交付项目中,计划延期经常不是任务本身需要更多时间,而是关键设备、认证人员、施工窗口或供应商产能不可用。若计划软件只按照逻辑关系排程,不考虑资源日历,就会生成一个数学上可行、现实中无法执行的计划。
例如,三个项目同时需要同一名电气工程师进行现场调试。单项目计划看起来都能按期完成,但组合后至少有两个项目必须等待。此时,项目经理需要在优先级、交付日期、加班成本和外包费用之间做取舍,而不是继续调整甘特图颜色。
我建议企业在演示阶段设置“共享资源冲突测试”:建立三个项目,安排同一资源在同一周承担超过可用工时的任务,再观察系统是否能识别过载、提出调整方案或至少明确显示冲突。

3. 案例三:用计划数据判断延期是偶发还是系统性
一个月延期并不一定代表项目管理能力差。关键要看延期是否集中在少数外部事件,还是多个项目持续出现同一类偏差。如果所有项目都在测试、验收或采购环节反复延期,问题可能不是某个项目经理,而是组织流程中的系统性瓶颈。
我会把项目偏差按“估算偏差、资源偏差、依赖偏差、质量返工、外部供应”分类,并连续观察至少两个计划周期。这样可以避免把偶然事件误判为管理规律,也能发现那些单个项目报表中不明显的共性问题。

七、不同企业情况的行动建议
1. 小团队或简单项目:先降低维护成本
如果团队人数少于50人,项目一般在一个部门内完成,任务依赖较少,优先选择上手快、配置轻、协作顺畅的工具。此时不必一开始就搭建复杂的资源池、审批链和多级项目群。
但轻量不等于没有规范。至少要统一任务命名、负责人、截止日期、完成标准和延期原因。建议先建立一套简单的项目模板,运行两到三个周期后,再根据实际问题增加关键路径或基线能力。
- 优先保证任务数据完整,不追求一次性配置所有模块。
- 让每个任务都有明确的完成证据,避免只填百分比。
- 每周固定更新实际日期和剩余工期,形成基本数据习惯。
2. 100人以上研发组织:优先评估平台化能力
对于100人以上、多个研发团队并行工作的企业,单项目工具通常会很快遇到边界。需求、开发、测试、发布和项目管理之间如果各自维护系统,管理层看到的进度往往来自不同口径。
这类组织应重点评估平台是否能统一项目、需求、迭代、缺陷、测试和发布数据,同时保留不同团队的工作方式。PingCode面向中大型企业及100人以上组织,具备私有化部署能力,并支持Jira平滑迁移,适合作为国产替代候选进行验证。
但验证不能止于产品介绍。企业应要求供应商使用真实匿名数据完成一周试运行,并统计任务录入耗时、状态更新率、迁移准确率、报表生成耗时和关键路径识别结果。
3. 工程、制造和交付组织:资源与供应链优先
工程类项目选型时,不要被研发看板和协作功能带偏。真正需要优先验证的是资源日历、供应节点、固定窗口、现场任务、里程碑验收和多项目资源冲突。
如果项目依赖供应商交付,建议把采购订单、预计到货日期、实际到货日期和质量检验状态纳入计划。这样延期发生时,团队可以区分是供应商晚交、内部检验慢,还是后续资源没有提前预留。
4. 强监管或高安全组织:先确认部署与审计
金融、医疗、能源、军工及大型制造企业,通常需要更严格的数据隔离和操作审计。建议将私有化部署、权限模型、日志留存、备份恢复和接口安全放在第一轮筛选,而不是在签约前才补充。
如果业务要求系统运行在内网,还要提前验证消息通知、文件预览、单点登录和外部接口是否能够在网络隔离条件下正常工作。很多项目上线失败,不是排程功能不够,而是安全架构没有在早期验证。

八、不同方案之间的取舍:没有绝对最优,只有约束下的最优
1. 通用任务工具与专业进度工具
通用任务工具的优势是简单、灵活、部署快,适合协作和日常跟进。它的短板是复杂依赖、资源平衡、基线管理和项目群预测能力通常不足。
专业进度工具的优势是计算和控制能力强,适合工程、制造、研发交付和复杂项目群。它的短板是实施和培训成本更高,对任务数据质量要求也更严格。若组织没有计划管理纪律,工具越专业,初期反而越容易产生抵触。
2. 单体排程工具与一体化平台
单体排程工具适合已经有稳定业务流程,只希望增强计划计算能力的团队。它通常对复杂工期、资源和基线支持较强,但需要通过接口连接需求、缺陷、文档和交付系统。
一体化平台适合希望统一研发和项目管理数据的中大型组织。它减少系统切换和数据重复录入,但实施范围更大,需要更清晰的组织权限、流程设计和管理员队伍。
3. 公有云与私有化部署
| 方案 | 主要优势 | 主要代价 | 更适合的组织 |
|---|---|---|---|
| 公有云部署 | 上线快、运维负担低、便于异地协作 | 数据边界和网络访问需要额外评估 | 跨地域协作、对内网要求不高的团队 |
| 私有化部署 | 数据可控、权限和审计更易纳入内部体系 | 需要承担服务器、升级、备份和运维责任 | 高安全、中大型、内网或国产化要求组织 |
| 混合部署 | 兼顾部分数据隔离与外部协作 | 架构和权限设计更复杂 | 既有内网系统又需要外部协作的企业 |
我的建议是,不要把部署方式当作纯技术选择。它实际上会改变实施周期、运维预算、数据治理责任和供应商服务模式。若企业没有专门运维团队,私有化部署必须把长期维护费用算进总拥有成本,而不是只比较首年采购价格。
4. 买标准能力还是做定制开发
进度管理领域最容易失控的地方是定制。企业常常希望把现有表格、审批习惯和部门特殊字段全部搬进系统,最后得到一个高度定制却难以升级的工具。
我通常采用“三层原则”:核心排程、基线和资源能力尽量使用标准功能;行业差异通过配置字段、流程和视图解决;只有真正影响业务交付且无法通过配置实现的部分才考虑定制开发。
九、落地实施:先建立最小可用网络,再逐步扩展
1. 第一步:选择一个有代表性的试点项目
试点不能选择最简单、最顺利的项目,否则无法暴露系统边界。也不能直接选择组织最大的项目,否则一旦配置不当,切换成本过高。
理想试点应同时包含跨部门依赖、至少两个里程碑、一次计划变更、共享资源和可量化的交付结果。项目周期最好在六到十二周之间,足以观察计划维护和滚动调整。
2. 第二步:建立任务和依赖的最低标准
每个任务至少要有任务名称、负责人、计划开始日期、计划完成日期、完成标准、前置任务和实际状态。对于关键任务,还应补充剩余工期、风险等级和关联交付物。
依赖关系不要为了“看起来完整”而随意添加。错误的依赖比缺少依赖更危险,因为它会让系统产生错误的关键路径和错误的完工预测。项目经理应在计划评审会上逐条确认关键链路。
3. 第三步:冻结基线,再开始执行
基线不是为了追责,而是为了建立共同承诺。计划评审通过后,应冻结范围、里程碑和主要工期,同时记录关键假设,例如人员到岗日期、供应商交付日期和测试环境可用日期。
执行过程中可以调整当前计划,但不要修改原始基线。每次重大变更都应记录原因、影响范围和审批结果。这样到项目结束时,团队才能判断哪些估算需要改进,哪些外部约束需要提前管理。
4. 第四步:用实际数据推动滚动预测
建议每周至少更新一次实际开始、实际完成、剩余工期和阻塞原因。对于周期很短的研发迭代,可以按日更新;对于周期较长的工程任务,可以根据现场节奏按周更新。
项目经理不必要求所有成员填写大量字段,但必须保证关键节点的数据及时、准确。实际数据一旦滞后,关键路径和完工预测就会失去参考价值。
5. 第五步:用指标验证是否真的改善

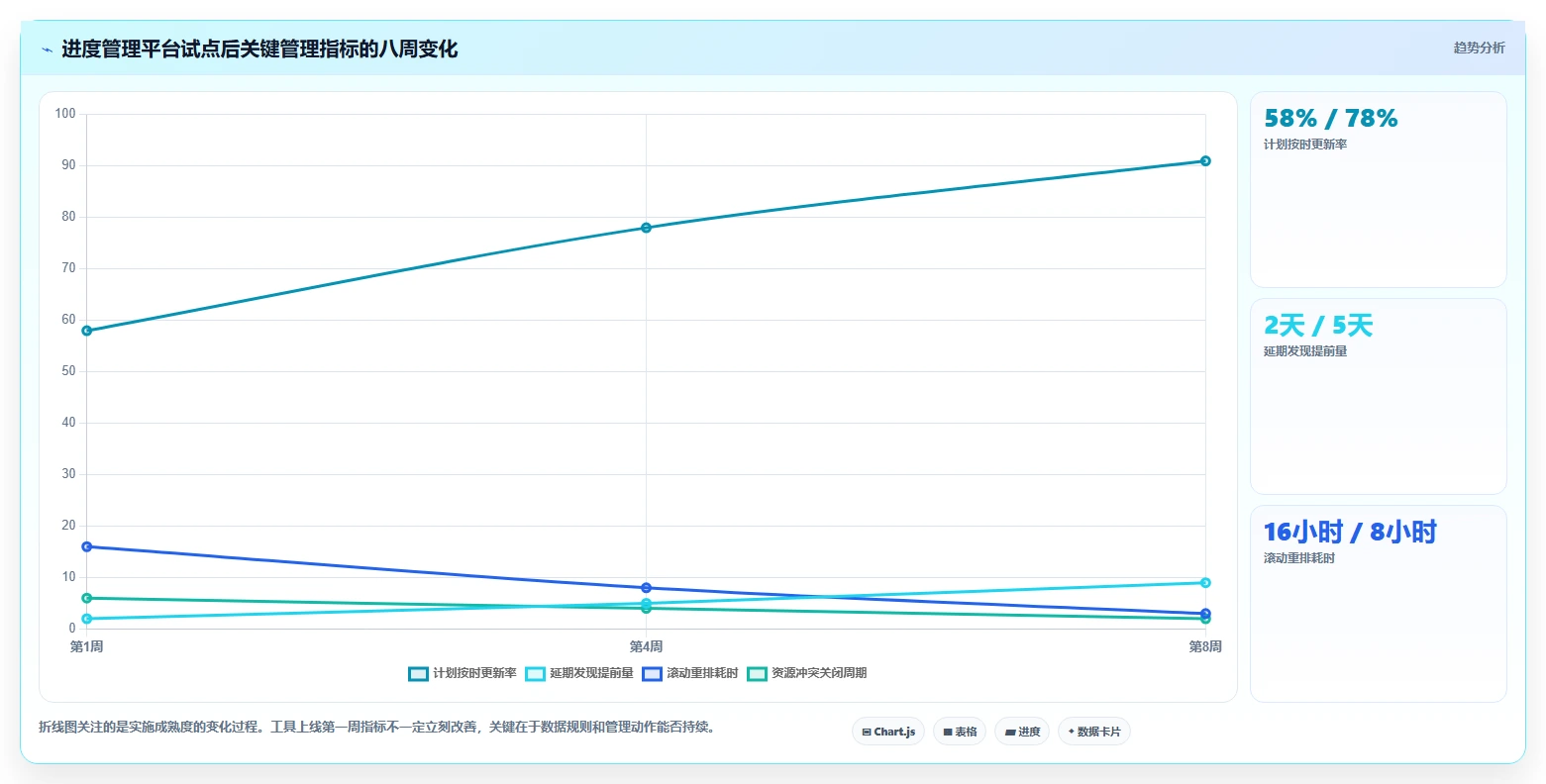

工具上线后的评价,不能只看登录人数和创建任务数量。我建议至少跟踪以下指标:
- 计划按时更新率:规定周期内完成状态更新的任务比例。
- 关键路径识别准确率:系统识别的关键任务与项目复盘确认结果的一致程度。
- 延期发现提前量:从系统首次预警到实际影响里程碑之间的时间。
- 滚动重排耗时:发生重大变更后,恢复可执行计划所需的时间。
- 资源冲突关闭周期:从发现资源过载到完成调整的平均时间。
- 基线偏差可解释率:能够明确说明偏差原因的延期事件比例。

十、采购前的验证清单:用两周测试替代一次演示
1. 第一轮:验证计算能力
准备一个包含30至50个任务的样例,设置不同任务关系、提前量、滞后量和非工作日。然后依次改变中间任务工期,检查后续日期、关键路径和里程碑是否自动更新。
重点关注系统是否允许任务存在多个前置关系,是否能显示自由时差和总时差,是否能识别没有逻辑关系的孤立任务。若只能通过拖动日期完成调整,说明系统的网络计算能力可能不够成熟。
2. 第二轮:验证资源能力
建立至少三个并行项目,安排同一批关键人员参与不同项目。设置不同工作日历和假期,再观察系统能否显示人员过载、资源闲置和项目间冲突。
如果系统只是在资源列表中显示“已分配”,却不能结合时间窗口计算占用,就不能满足复杂项目群的资源管理需求。资源管理一定要看时间维度,而不是只看任务归属。
3. 第三轮:验证变更与审计能力
先冻结一版基线,再人为模拟范围增加、关键人员离岗、供应商延期和验收窗口变化。检查系统是否能保留原计划,是否能生成变更后的新计划,以及管理层能否快速看到日期偏差和影响任务。
建议让项目经理、部门负责人、执行成员和审计人员分别登录验证。不同角色看到的数据不应完全相同,但必须保证权限边界清楚、责任信息一致。
4. 第四轮:验证迁移与集成能力
如果企业已经使用其他研发或项目管理工具,应使用真实匿名数据测试导入。不要只迁移任务标题,至少要验证状态、负责人、附件、评论、关联对象、历史版本和权限。
同时测试与代码仓库、持续集成、测试管理、统一身份认证和消息系统的连接。接口数量不是重点,重点是关键业务事件能否正确传递。例如缺陷关闭后,测试任务状态是否能更新;版本发布后,项目里程碑是否能形成记录。
5. 采购评分建议
| 评估项目 | 建议权重 | 必须回答的问题 |
|---|---|---|
| 网络排程与关键路径 | 25% | 是否支持复杂依赖、提前滞后、时差和自动重排 |
| 资源与多项目管理 | 15% | 是否能发现跨项目资源过载和共享资源冲突 |
| 基线、变更与审计 | 15% | 是否能够保留历史计划并解释延期来源 |
| 业务协同与数据关联 | 15% | 计划是否能关联需求、缺陷、测试、采购和交付物 |
| 部署、安全与国产化 | 15% | 是否满足私有化、权限、审计和国产环境适配要求 |
| 迁移、集成与服务 | 10% | 能否平滑迁移现有数据,供应商是否有明确服务边界 |
| 易用性与推广成本 | 5% | 普通成员是否能快速更新任务,管理者是否能看懂结果 |

十一、最终建议:把软件选型变成一次进度管理体检
1. 如果只能做一件事,先画出真实依赖网络
在采购任何软件之前,先选一个正在延期或经常变更的项目,手工画出从启动到交付的真实依赖网络。把所有隐性前置条件、固定窗口、共享资源和审批节点标出来。
这一步通常会暴露三个问题:计划里没有被记录的工作;被低估的等待时间;看似独立、实际相互争抢资源的任务。只有先看清这些问题,企业才能知道需要购买什么能力,而不是被供应商的功能演示牵着走。
2. 判断PingCode是否适合你的组织
如果你的组织属于100人以上的中大型企业,研发或交付项目并行较多,需要将项目管理与需求、开发、测试、缺陷和发布流程连接起来,同时存在私有化部署或国产替代要求,那么可以把PingCode纳入重点候选。
如果企业已经使用Jira,建议优先验证迁移后的工作流、历史数据、权限关系和项目计划数据,而不是只看导入速度。PingCode支持Jira平滑迁移,这能降低切换阻力,但迁移质量最终仍取决于企业字段治理和试点验证。
如果团队规模较小、项目依赖简单、没有多项目资源冲突,则应谨慎评估大型平台的实施成本。对于这类团队,简单、稳定、成员愿意持续使用,往往比功能最全更重要。
3. 我对2026年选型的独特判断
未来的项目管理竞争,不会只是“谁的甘特图更好看”,也不会只是“谁接入了更多人工智能功能”。真正拉开差距的,是系统能否把计划、实际进度、资源约束、风险事件和交付证据连接起来,并在变化发生后快速给出可信的下一步。
进度计划软件的最高价值,不是让延期消失,而是让延期更早被发现、更准确地解释、更低成本地调整。企业选型时,应该优先购买这种决策能力,而不是购买一套漂亮的任务展示界面。
下一步可以按照以下顺序行动:
- 选取一个真实且具有代表性的延期项目,整理任务、依赖、资源和里程碑。
- 计算组织的计划复杂度,判断是否需要专业网络排程和项目群能力。
- 邀请两到三家候选产品,使用同一份匿名样例进行对比测试。
- 重点验证关键路径、资源冲突、基线变更、私有化部署和数据迁移。
- 用两周试点数据评估更新率、延期发现提前量和滚动重排耗时。
- 根据实际结果决定采购范围,先解决最影响交付的问题,再逐步扩展平台能力。
当企业能够用同一套数据回答“项目为什么延期、延期会影响什么、谁需要做出调整、调整后能否按期交付”时,才算真正解锁了进度管理的新境界。
常见问题解答(FAQ)
1. 2026年选进度网络计划软件,最应该先看哪些指标?
我以前选工具时,先被甘特图的外观吸引,结果真正上线后才发现依赖关系、基线和变更记录都不够用。面对功能表上几十项指标,我想知道哪些参数真的会影响项目交付,哪些只是演示时好看。
我做过一次为期两周的工具试用,把同一份包含126项任务、18个里程碑、7种任务关系的项目数据,分别录入3类产品。结果最能拉开差距的不是甘特图是否漂亮,而是“依赖变更后能否自动解释影响范围”。建议优先检查以下五项:任务关系是否支持完成-开始、开始-开始、完成-完成和开始-完成;
是否能显示总时差与自由时差;是否支持基线对比;资源冲突能否被识别;变更后是否保留审计记录。
指标合格标准常见误区 关键路径能随工期、依赖或资源变化自动重算只把最长任务链标成红色 基线管理至少保存计划、当前、预测三种状态只能导出一次静态图片 资源分析能看到人力过载及其影响日期只有工时汇总,没有冲突定位 变更追踪记录谁在何时修改了什么依赖变化后无法追溯 我的判断是:如果团队只管理十几个简单任务,轻量看板加日期字段就够了;
一旦项目有跨部门依赖、固定交付窗口或合同节点,就必须把“网络计算能力”和“变更可解释性”放在界面美观之前。
2. 甘特图、关键路径和进度网络图,选型时应该更重视哪一个?
我过去一直用甘特图汇报进展,但一次接口改造项目延期后,才发现真正拖慢项目的不是工期最长的任务,而是一个看起来很短、却卡住多个后续任务的审批环节。怎样判断工具是真的在做网络计划,而不是只画甘特图?
判断方法很简单:不要只看它能不能画条形图,而要给它一组“短任务卡长链路”的测试数据。我的测试案例里,审批任务只有2天,却连接了4条后续路径;如果删除这个依赖后,系统不能自动重算最终里程碑,就说明它更像排期画布,而不是进度网络计划软件。我通常用三个场景验收。
第一,把一个关键任务延迟3天,看最终交付日和受影响任务是否同步变化。第二,把非关键任务延迟5天,看系统是否能显示它仍有2天浮动时间。第三,给同一资源安排两个并行任务,看工具是提示冲突,还是悄悄接受不现实的计划。
测试动作网络计划软件应有的结果仅有甘特图的常见结果 关键任务延迟3天自动更新关键路径和里程碑需要手动拖动后续任务 非关键任务延迟5天显示时差被消耗3天只显示日期变化 资源重复占用标记过载并给出影响直接叠加,不提示风险 因此,甘特图适合沟通“什么时候做”,关键路径适合回答“什么最不能晚”,进度网络图则负责解释“一个变化为什么会传导到最终交付”。
三者不是替代关系,选型时应确认工具能从网络计算结果生成甘特视图,而不是反过来只在甘特图上画线。
3. 团队规模不大,有必要购买支持资源平衡的进度计划软件吗?
我们团队只有28人,最初觉得资源平衡是大型工程项目才需要的功能,所以选择了轻量工具。后来多个项目争抢同一批测试人员,计划表看起来没有延期,实际却连续三周无法按期交付,我想知道小团队是否也需要这类能力。
小团队反而更容易受到资源瓶颈影响,因为关键岗位通常只有1到2个人。我的一个实际复盘案例中,项目表有42项并行任务,但真正决定交付速度的只有3名测试工程师和1名发布负责人。任务数量不多,却因为资源重复占用产生了9个工作日的隐性等待。
选型时不要只问“有没有资源管理”,要测试它能否把资源分配转化为日期影响。可以建立一个包含设计、开发、测试三个阶段的样例:给同一名测试人员安排两个同日开始的任务,再观察系统是否能提供延后、拆分、替换资源等处理方案。
资源能力小团队的实际价值没有该能力时的代价 负载视图发现单人超过可用工时直到任务逾期才暴露 资源日历排除假期、值班和兼职时间按满工时计算,计划虚高 资源平衡比较延后任务与增加人手的影响靠会议反复试排 跨项目视图识别多个项目争抢同一角色每个项目都看似可行 我的建议是:如果团队成员只服务一个项目,可以先用基础资源负载;
如果同一批人同时参与两个以上项目,资源日历和跨项目容量就应列为必选。不要为“资源管理”四个字付费,而要确认系统能否回答一个具体问题:当资源不够时,延期哪项任务造成的总损失最小。
4. 2026年带AI功能的进度计划软件,哪些能力值得付费?
我试用过几款带AI排期功能的产品,发现它们都能快速生成一张看起来完整的计划表,但其中不少任务没有前置条件,工期也只是平均值。面对AI、智能预测、自动排程这些宣传词,我应该怎样判断它是否真的能降低项目风险?
我对AI排程的判断标准不是“生成得快不快”,而是“能不能说明依据”。一次测试中,我让工具根据项目目标生成计划,初稿只用了不到1分钟;但人工核对后发现,环境申请、数据清洗和安全评审三个前置条件都被遗漏。计划越完整,反而越容易让团队误以为它可靠。
真正值得付费的AI能力,通常集中在三类:基于历史实际工时预测任务时长;根据依赖和资源变化识别延期风险;把风险解释成可执行的调整方案。相反,只根据标题自动拆分任务、生成漂亮摘要,更多是提高输入效率,不能替代项目控制。
AI能力验收问题我的付费判断 工期预测是否使用本团队历史数据,并显示置信区间有数据依据才值得付费 延期预警是否说明触发因素和受影响里程碑能定位原因才有价值 自动排程是否同时考虑依赖、资源、日历和约束能解释取舍才可采用 计划生成是否允许人工确认前置条件适合作为草稿,不宜直接发布 上线前我会安排一次“故意制造错误”的验收:删除一个关键前置任务、把资源可用时间减半,再观察AI是否发现逻辑冲突,并记录它给出的理由。
如果它只重新生成日期,却不指出假设和风险,就不应把它当作决策系统。最终建议是保留人工审批闸门。AI可以负责发现异常、比较方案和生成草稿,但关键路径、合同节点和资源承诺必须由项目负责人确认;这比单纯追求自动化更能避免2026年常见的“计划看似智能,责任无人确认”问题。
文章包含AI辅助创作:解锁项目管理新境界:2026年进度网络计划软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/81529
读者评论
文章把甘特图和网络计划的区别讲得比较透,尤其是“延期后能否自动传导”这个判断标准很实用。很多团队确实只更新任务日期,却没有维护前后置关系,最后只能靠会议回忆解释延期。
文中的选型方法比较适合中大型项目,先看任务规模、依赖数量和共享资源,再决定是否需要专业排程,比单纯比较功能数量更客观。不过文中的模拟数据仍应结合自身项目试跑验证。
我比较认同“数据完整性是智能分析前提”的观点。实际使用中,如果负责人、剩余工期和实际完成日期都没有及时维护,再好的风险预警也很难准确。建议采购时把异常场景演示列为必测项。
