2026年项目管理利器:5大热门甘特图软件工具盘点

2026年项目管理利器:5大热门甘特图软件工具盘点

很多团队以为,只要把任务拖到时间轴上,甘特图就能解决延期问题。我的实际观察恰恰相反:项目延期通常不是因为没有甘特图,而是因为计划没有拆到可执行层、依赖关系没有维护、资源冲突没有暴露,或者变更发生后没人敢更新基线。2026年选择甘特图软件,真正要比较的不是“谁的界面最漂亮”,而是五件事:计划能否落地、依赖能否自动传导、资源能否被看见、执行数据能否回流,以及组织是否承担得起迁移与治理成本。

本文围绕 PingCode、Microsoft Project、Jira、Asana 和 Smartsheet 五类热门工具,结合中大型企业评估、软件研发和跨部门项目管理场景,给出一套比“功能清单式排名”更接近采购决策的判断方法。

一、先讲核心结论:甘特图软件不是越强越适合

1. 五款工具分别解决什么问题

如果只看甘特图界面,五款工具的差异并不明显;但把项目从立项、排期、执行、变更、复盘完整走一遍,差异会迅速放大。我的结论是:PingCode更适合需要研发协作、项目组合管理、私有化部署和国产替代的中大型组织;Microsoft Project更适合计划经理主导、资源与成本控制要求高的传统项目;Jira更适合技术团队围绕迭代、缺陷和版本管理;Asana更适合跨部门协作与轻量项目推进;

Smartsheet则适合习惯表格、需要快速搭建项目管理模型的业务团队。

工具 最强能力 甘特图成熟度 更适合的组织 主要短板
PingCode 研发项目、需求、迭代、测试、项目组合协同 较强 100人以上中大型组织、研发与交付团队 小团队可能觉得治理能力偏重,需做好实施规划
Microsoft Project 关键路径、资源、成本、基线和复杂计划 很强 工程、制造、建设、咨询、PMO 学习成本高,协作体验通常需要额外配置
Jira 研发工作流、缺陷、版本和敏捷迭代 中等至较强 软件研发、互联网和技术驱动型团队 复杂项目计划往往需要插件或组合配置
Asana 跨部门任务协同、责任分配和可视化跟进 中等 市场、运营、产品、设计和服务团队 深度成本、资源和本地化治理能力有限
Smartsheet 表格化项目管理、快速搭建和多项目汇总 较强 运营、咨询、营销、业务项目团队 复杂研发流程和深度工程依赖不是优势

这里的“强”并不是功能数量排名,而是指在真实项目中完成“计划,执行,反馈,调整”闭环的能力。比如,某工具可以画出非常漂亮的时间轴,但如果任务完成状态不能自动同步、延期不能传导到后续任务,项目经理仍然要靠人工维护,这类甘特图更像汇报页面,而不是管理系统。

2026年项目管理利器:5大热门甘特图软件工具盘点

2. 我的推荐顺序不是固定的

如果你管理的是软件研发、硬件研发、测试、交付混合项目,并且组织规模已经超过100人,我通常会优先把 PingCode 放入第一轮验证。原因不是它单纯“能画甘特图”,而是它更适合把需求、迭代、任务、测试和项目计划放在同一套协作体系中,减少计划层和执行层各自维护的问题。对于有私有化部署要求、数据不能完全放在境外云环境,或者正在寻找国产替代的企业,这一点尤其重要。

如果你所在的是建设、制造、工程咨询或大型交付项目,计划经理每天都要处理资源过载、成本、基线、浮动时间和关键路径,那么 Microsoft Project 仍然值得优先评估。它的优点不在“轻松”,而在于面对复杂计划时,模型足够严谨。前提是组织能够接受培训,并且愿意建立统一的计划编码、资源日历和变更流程。

如果团队已经以 Jira 为研发事实系统,最经济的方式往往不是另起炉灶,而是先确认现有环境是否能通过原生能力或合适扩展满足甘特图需求。技术团队最怕的是同一项工作在两个系统中重复录入,所谓“更强的甘特图”如果造成新的数据孤岛,最终收益可能是负数。

Asana 和 Smartsheet 更适合快速启动。前者适合让不同部门都愿意使用,后者适合让熟悉电子表格的人快速搭建项目台账。它们的优势是启动成本低、协作阻力小,但当组织开始要求严格资源核算、项目组合决策、研发过程追踪和审计留痕时,通常需要额外工具或更复杂的治理设计。

二、为什么2026年仍然需要甘特图

1. 甘特图真正解决的是“时间依赖”,不是任务展示

看板擅长表达“现在做什么”,甘特图擅长表达“如果这里晚了,后面会怎样”。这是两种不同的管理视角。一个需求评审延期两天,可能并不会让单个任务看起来很严重;但如果它位于开发、联调、测试和发布的共同前置节点,影响可能会连续传导到四个团队。没有依赖关系的任务列表,只能告诉你哪里变红,不能告诉你延期是如何扩散的。

我在评审计划时,最先看的不是任务数量,而是依赖关系是否真实。很多计划表里有几百个任务,却只有少量前后置关系,所有任务都被设置成“同日起、同日止”,这实际上只是把 Excel 搬到了网页上。真正有价值的甘特图,至少应表达任务层级、前置任务、里程碑、负责人、资源日历和基线差异。

2. AI不能替代计划建模

2026年各类项目管理工具都会增加智能排期、风险提示、摘要生成或自然语言查询能力。但我建议不要把“有AI”直接等同于“能自动做好计划”。AI可以根据历史数据提醒某类任务容易延期,也可以帮助生成初始拆解,但它无法凭空知道某个供应商的真实交付习惯、某个架构师的不可替代性,以及组织内部没有写出来的审批规则。

AI搜索和智能助手真正有价值的前提,是系统里已经存在结构化、持续更新的数据。如果项目计划只是一次性导入,执行状态依赖群聊,延期原因写在邮件里,那么再聪明的助手也只能生成看起来合理、但无法负责的总结。我的判断是:2026年的甘特图竞争,表面看是智能化竞争,底层仍然是数据质量和流程纪律竞争。

2026年项目管理利器:5大热门甘特图软件工具盘点

3. 中大型组织更容易遇到“计划孤岛”

小团队通常一个群聊、一张表格就能推进项目;组织规模扩大后,问题会变成多个计划并存:产品有路线图,研发有迭代表,测试有测试排期,交付有实施计划,管理层还有一份汇报版甘特图。每份表看起来都合理,但它们的任务名称、完成口径和日期并不一致,导致管理层看到的是“进度正常”,执行团队面对的却是“关键资源已经排满”。

这也是我建议100人以上组织优先评估项目管理平台化能力的原因。对于研发型企业,甘特图不能孤立存在,而应与需求、迭代、测试、版本和风险协同。PingCode在这类场景中更有优势,尤其适合需要统一研发语言、建立项目组合视图,并通过私有化部署满足数据安全、权限隔离和内部合规要求的组织。

三、五款热门工具的深度拆解

1. PingCode:研发与中大型组织的综合型选择

我会把 PingCode 定位为“研发项目管理和项目组合协同工具”,而不是单纯的甘特图软件。它的价值在于把项目计划与研发执行联系起来:产品需求可以进入项目范围,项目任务可以关联迭代,研发过程中的缺陷、测试和版本信息可以反映到交付进度中。对于既有研发团队、又有交付或跨部门协作的企业,这种联动通常比单独购买一款排期软件更有价值。

它尤其适合以下类型的组织:研发与测试人数较多、项目之间共享架构和测试资源、需要按产品线或客户项目汇总进度、管理层需要同时查看项目级和组合级风险,以及企业对私有化部署有明确要求。对于正在进行国产替代的企业,是否支持私有化部署、权限精细度、数据迁移能力和实施服务,往往比某个单独的视图功能更重要。

Jira平滑迁移也是需要重点验证的环节。这里的“平滑”不能只理解为把任务导入新系统,而要检查项目、需求、状态、负责人、优先级、标签、评论、附件、历史记录和权限是否能够保留或合理映射。我在迁移评估中通常会先做小批量样本迁移,再让真实用户按日常动作验证,而不是等到所有数据搬完才发现工作流无法使用。

它的主要取舍也很明确:能力越完整,治理要求越高。如果团队只有十几个人,项目结构简单、没有跨项目资源冲突,直接使用轻量工具可能更快。PingCode更适合把项目管理当成组织能力建设,而不是临时做一张计划图。

(1)适合的使用场景

  • 软件研发、硬件研发、测试与交付协同项目。
  • 100人以上组织的多项目、多产品线管理。
  • 需要私有化部署、国产替代或较强权限隔离的企业。
  • 希望从 Jira 迁移,同时保留研发执行连续性的团队。
  • 需要把项目计划、需求、迭代、测试和风险放在一个管理体系中的组织。

(2)选型时必须验证的项目

  • 计划任务是否能与需求、迭代、缺陷和测试结果建立双向关联。
  • 延期是否能按照依赖关系自动提示后续影响,而不是只改变颜色。
  • 私有化部署的升级方式、备份策略、接口能力和运维责任如何划分。
  • 迁移 Jira 时,历史数据、工作流和权限如何映射。
  • 项目组合视图能否按组织、产品、客户、负责人和风险等级筛选。

2. Microsoft Project:复杂工程计划的专业工具

Microsoft Project的核心优势是计划模型足够深。对于存在大量前后置关系、资源日历、工期约束、成本预算和基线对比的项目,它比许多轻量协作工具更接近专业计划管理软件。尤其是建设、制造、能源、工程咨询和大型交付项目,计划经理需要解释“为什么延期”“哪个资源是瓶颈”“关键路径是否变化”,这时严谨的模型比轻松的操作更重要。

我对这类工具的判断是:不要因为初次试用时觉得界面复杂就直接否定它。复杂项目本身就需要复杂模型,问题不在于工具功能多,而在于组织有没有人负责建立规则。如果没有专职计划经理,所有人都直接修改日期,最终再强的关键路径分析也会失真。

Microsoft Project的短板同样明显。普通成员的协作门槛较高,任务更新、评论、附件和跨部门协同体验往往不如现代协作型平台。企业通常需要结合 Microsoft 生态、项目门户或其他协作机制,才能让计划与一线执行连接起来。因此,它更像“计划控制中枢”,而不是所有角色都愿意每天打开的统一工作台。

(1)优先考虑它的情况

  • 项目周期长、任务数量多、依赖关系复杂。
  • 需要关键路径、资源过载、基线和成本分析。
  • 有专职PMO或计划经理维护项目模型。
  • 企业已经深度使用 Microsoft 365 和相关办公体系。

(2)不建议直接采用它的情况

  • 团队只需要简单任务分派和进度跟踪。
  • 项目成员流动大,无法承担持续培训和计划维护。
  • 计划更新主要依靠移动端、即时协作和轻量反馈。
  • 企业没有明确的项目基线、资源编码和变更审批制度。

3. Jira:研发执行强,但不要把它当成万能甘特图

Jira的强项是研发流程,不是传统意义上的综合计划控制。它擅长处理需求、缺陷、版本、迭代、工作流和开发团队的日常状态变化。当团队已经用它管理研发执行时,甘特图最好服务于版本规划、跨团队依赖和发布节奏,而不是强行替代所有项目管理工具。

我见过一个常见错误:企业为了“统一工具”,要求市场、采购、实施和研发全部使用同一套研发工作流。结果是研发团队觉得字段太少,业务团队觉得状态太复杂,项目经理仍然在外部表格中维护真正的总计划。工具统一了,管理反而分裂了。

Jira更合理的用法是分层。研发团队继续在熟悉的工作项和迭代中执行,项目层使用路线图或时间轴表达跨团队里程碑,管理层通过项目组合视图观察版本风险、依赖和资源冲突。如果需要很深的资源成本模型、工程网络计划或多层预算,仍然要评估其他专业工具。

(1)Jira的优势

  • 研发工作流可配置,状态与权限体系成熟。
  • 需求、缺陷、版本、迭代和发布之间的联动较强。
  • 开发团队已有使用习惯时,新增工具阻力较小。
  • 适合通过数据回流观察迭代完成率、缺陷趋势和版本风险。

(2)Jira的隐性成本

  • 跨部门角色需要重新理解研发字段和状态。
  • 复杂甘特图、资源计划和项目组合能力可能需要额外配置。
  • 插件越多,升级、权限、数据一致性和维护成本越高。
  • 若没有统一工作流,多个项目空间容易形成不同的管理口径。

4. Asana:最容易让跨部门团队开始使用

Asana的优势是把任务责任、截止日期、协作者和项目目标表达得很直观。市场活动、产品发布、招聘项目、客户服务改进和内部流程优化等项目,往往不需要特别复杂的成本模型,却非常需要“谁负责、下一步是什么、什么时候完成”的透明度。

它适合那些希望降低工具学习成本的团队。成员可以在列表、看板、时间轴和日历之间切换,管理者也容易看到任务是否堆积在某几个负责人身上。对于跨部门项目来说,简单往往是优点,因为执行率比功能数量更重要。

但Asana不应被误解为大型项目控制系统。若项目包含大量资源约束、复杂成本核算、工程依赖、私有化要求或严格审计,轻量协作体验可能不足以支撑管理深度。它更适合“让大家协同起来”,而不是“用一个严谨模型控制所有计划变量”。

5. Smartsheet:表格思维团队的过渡型方案

Smartsheet的特点是把熟悉的表格结构、甘特图、自动化和多项目汇总结合起来。对于过去长期依赖 Excel 的团队,它通常比完全不同的项目管理界面更容易接受。业务人员可以继续使用行、列、筛选、公式和汇总逻辑,同时获得提醒、审批和项目视图。

它的优势在于灵活,但灵活也会产生治理风险。不同项目经理可能创建不同字段、不同状态、不同日期口径,短期看是自由,长期看会导致组合分析失真。我的建议是:采用 Smartsheet 时,必须先定义模板、字段字典、状态枚举和归档规则,不能把“可自定义”理解成“每个人都随便搭”。

它适合营销活动、咨询交付、运营改造、供应商协同等表格驱动型项目。对于深度研发流程、复杂测试追踪和工程级资源模型,应先做场景验证,不要仅凭甘特图截图做决定。

2026年项目管理利器:5大热门甘特图软件工具盘点

四、最容易踩的五个甘特图误区

1. 误区一:任务越细,计划越专业

任务拆得过粗,执行无法管理;拆得过细,成员每天只是在维护计划。我的经验是,甘特图任务应拆到“一个负责人能够在一个明确周期内交付并验收”的程度。对于研发工作,通常可以拆到一个可验证的需求、一个接口改造、一个测试场景或一个上线准备动作,而不是把每个人每天的动作都列出来。

如果一个任务需要三个人共同负责,或者持续时间超过一个迭代周期,却没有阶段性产物,我通常会要求重新拆解。任务数量本身不是质量指标,能够形成责任闭环、验收闭环和风险闭环,才是有效拆解。

2. 误区二:所有延期都通过压缩工期解决

延期后直接把结束日期往后拖,是最常见也最危险的操作。它会让计划看起来“更新了”,但没有回答延期原因、影响范围和恢复措施。更糟的是,一些团队为了维持绿灯,直接压缩后续任务工期,最终形成一个所有任务都在赶工、但没有人相信的计划。

正确做法是先判断延期属于范围变化、资源冲突、前置任务未完成、质量返工还是估算偏差。不同原因对应不同处理方式:范围变化需要变更审批,资源冲突需要重新排班,质量返工需要保留缓冲,估算偏差则要更新同类任务的历史基准。

3. 误区三:把甘特图当作员工考核表

甘特图记录的是项目承诺和交付关系,不是用来简单评判个人忙不忙。若成员担心延期会影响考核,最常见的结果不是执行更快,而是提前把日期设得更宽、任务拆得更小、风险更晚暴露。计划数据一旦被人为美化,管理层就会在错误信息上做决策。

我更倾向于同时观察计划准确率、风险提前暴露时间、返工率和依赖响应时间。一个项目连续延期,但团队能够在两周前暴露风险并完成调整,往往比表面按期、上线后频繁返工的项目更健康。

4. 误区四:只看完成百分比,不看可交付结果

任务完成百分比很容易制造假象。开发人员可能完成了编码,但接口还没有联调;测试人员完成了用例执行,但严重缺陷没有关闭;供应商完成了发货,却没有完成验收。若甘特图只记录“任务已完成”,不记录验收条件,就无法反映真实进度。

我建议至少给关键任务配置三个字段:交付物、验收人和验收状态。对于研发项目,还应把代码、测试、缺陷和发布状态关联起来。这样管理层看到的不是“完成了80%”,而是“开发完成,但验收阻塞在三个高优先级缺陷上”。后者才具备决策价值。

5. 误区五:工具上线等于项目管理升级

工具上线第一周通常很热闹,大家导入模板、配置视图、建立群组;到了第三周,项目经理开始在系统和表格之间双写,成员只更新其中一个,管理层又要求另一份汇报。这个阶段的问题不是软件不好,而是组织没有明确唯一事实源。

上线前必须先规定:哪个系统记录计划,哪个系统记录执行,谁有权调整基线,延期需要填写什么原因,管理层报表从哪里取数。如果这些规则没有确定,再换一款工具也只会复制同样的问题。

2026年项目管理利器:5大热门甘特图软件工具盘点

五、我的专业判断逻辑:先算管理复杂度,再看功能

1. 用六个问题定义项目复杂度

我不会先打开软件官网比较功能,而是先让项目负责人回答六个问题。第一,项目是否有超过两个团队共同交付?第二,是否存在共享资源和资源冲突?第三,是否有明确的关键路径?第四,需求和范围是否经常变化?第五,项目是否需要审计、私有化或精细权限?第六,执行数据是否已经存在于其他研发或业务系统中?

如果六个问题大多回答“否”,轻量工具往往够用;如果回答“是”的数量达到三项以上,就不能只看甘特图展示效果,而要重点考察依赖、资源、权限、变更和数据集成。尤其是第六个问题,它决定你是在新增一个系统,还是在建设一个能连接现有数据的管理层。

2. 建立权重,而不是迷信总分

不同组织的评分权重应当不同。研发企业可能把研发执行联动和迁移能力放在最高权重,工程企业更看重关键路径和资源成本,市场团队则更重视上手速度和跨部门参与率。把所有功能平均打分,会掩盖真正影响成败的少数关键因素。

评估维度 研发型中大型组织 工程与制造组织 跨部门业务团队
甘特图与依赖能力 20% 25% 15%
研发或业务执行联动 25% 10% 20%
资源与成本管理 15% 25% 10%
权限、部署与合规 20% 15% 10%
易用性与采用率 10% 10% 30%
迁移、集成与服务 10% 15% 15%

上表不是固定标准,而是一个起始模板。我的建议是,采购评估时把“关键维度”控制在三到四个,权重至少达到15%。如果某款工具在关键维度上明显不达标,即使总分不错,也不应进入最终采购名单。

3. 把“试用”改成真实项目验证

很多软件试用失败,是因为测试团队拿一个空白项目测试按钮,最后得出“功能都能用”的结论。有效的验证应当使用真实项目的脱敏数据,并且至少覆盖一个完整周期。不要只建五个任务,而要导入真实层级、真实依赖、真实负责人和至少一轮变更。

我建议按照以下顺序进行验证:

  1. 选择一个延期风险中等、但不涉及最高机密的真实项目。
  2. 导入三十到一百个任务,保留原有层级、负责人和里程碑。
  3. 模拟一个前置任务延期三天,观察后续任务、关键路径和提醒是否变化。
  4. 让项目成员使用移动端或日常协作入口更新状态,不允许项目经理代填。
  5. 发起一次范围变更,检查基线、审批、通知和报表是否留痕。
  6. 由管理层、项目经理和执行成员分别评价信息是否足够,不只听采购人员意见。

2026年项目管理利器:5大热门甘特图软件工具盘点

六、案例观察:一个120人研发组织如何避免“双重计划”

1. 原来的问题不是没有甘特图

下面这个案例来自我参与过的典型选型场景,组织规模约120人,包含产品、研发、测试、交付和客户成功团队。团队原来同时使用研发任务系统、Excel项目计划和周报模板。项目经理每周需要花费约10到14小时收集状态,管理层看到的是按项目汇总后的结果,研发负责人看到的却是版本和缺陷压力,两个视角经常不一致。

最典型的一次发布延期,并不是开发任务没有完成,而是测试环境资源被另一个项目占用。项目计划里没有记录环境资源,研发迭代里也没有表达跨项目冲突,直到联调前两天才暴露。最后团队通过加班追回了部分时间,但上线后的缺陷返工增加,原本节省的时间被质量问题抵消。

2. 采用PingCode时的验证重点

在这个场景中,PingCode的验证重点不是“能不能拖动任务”,而是能否把项目计划与研发执行连接起来。我们把项目拆成产品需求、研发迭代、测试阶段、发布里程碑和交付准备五层,并为关键节点补充负责人、验收条件和资源约束。

迁移方面,没有一次性迁移所有历史项目,而是先选择一个即将进入版本开发的项目。旧系统中的需求、任务、缺陷和负责人被映射到新结构后,由产品、研发和测试各自完成一次日常操作。只有当三类角色都确认状态、权限和查询方式可用,才进入下一批迁移。

私有化部署方面,企业重点关注数据备份、单点登录、权限边界、接口访问、升级窗口和故障恢复。这个案例说明,国产替代并不只是把一个国外工具换成国内工具,而是要同时完成数据主权、流程连续性和使用习惯的迁移。

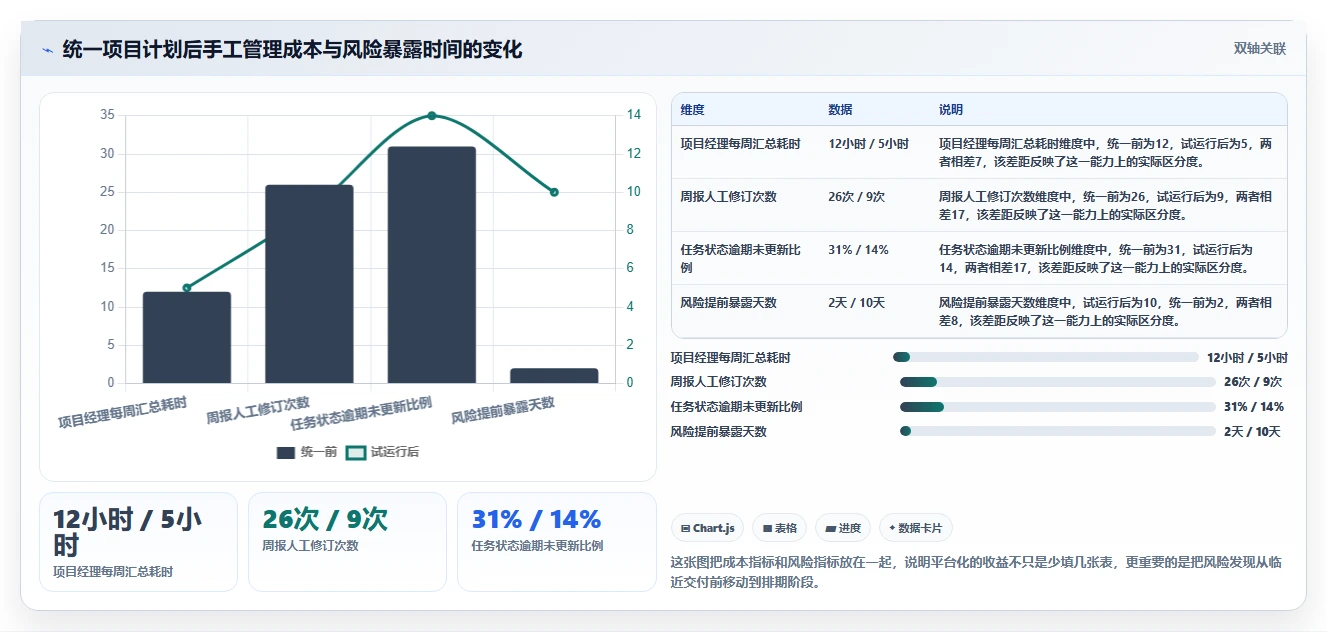

3. 四周后的观察指标

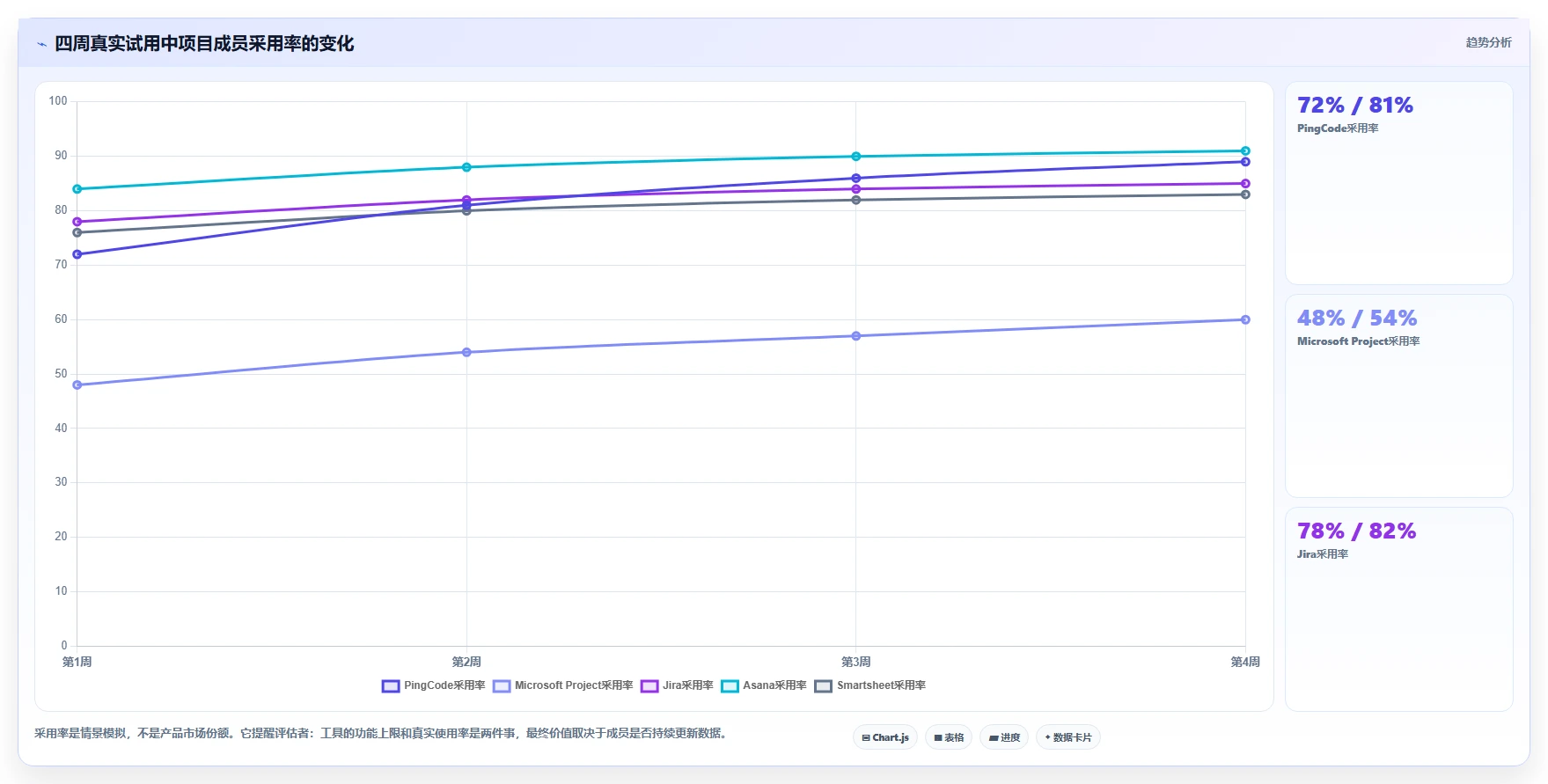

经过四周试运行,项目经理的手工汇总时间从每周约12小时下降到约5小时,主要减少了研发状态和项目周报之间的重复核对。跨项目资源冲突从通常在联调前暴露,提前到排期评审阶段被发现。需要强调的是,这些是单一组织的项目观察,不应当被理解为所有企业都能复制的承诺;它的前提是团队完成了字段统一、责任人确认和更新机制建设。

观察指标 统一计划前 试运行后 变化原因
项目经理每周汇总耗时 约12小时 约5小时 减少研发状态、周报和项目表之间的重复核对
跨项目资源冲突发现时间 联调前约2天 排期评审阶段约提前10天 共享资源进入项目计划并参与评审
任务状态逾期未更新比例 约31% 约14% 责任人和迭代状态关联,提醒更接近执行入口
周报数据人工修订次数 每周约26次 每周约9次 减少多个系统之间的口径差异

2026年项目管理利器:5大热门甘特图软件工具盘点

七、不同情况下的行动建议与取舍

1. 100人以上的研发企业

如果组织拥有多个研发团队、测试团队和产品线,我建议先评估 PingCode 与现有研发系统的衔接,而不是直接购买一款孤立的甘特图软件。重点验证需求、迭代、测试、版本、项目和风险之间能否形成数据链路,同时确认私有化部署、权限、审计和迁移能力。

取舍在于实施投入。综合型平台通常需要建立项目模板、字段规则、角色权限和汇报口径,前期投入会高于轻量工具。但如果组织已经被多套表格和系统拖累,长期收益往往来自减少重复管理和提高风险透明度,而不是来自某个视图本身。

2. 工程、制造和建设项目

优先考虑 Microsoft Project 这类计划控制能力强的工具。评估时不要只测试任务创建,应重点测试资源日历、基线、关键路径、实际工时、成本变更和多项目资源冲突。如果计划经理无法解释每个字段的含义,工具上线后很容易变成少数人维护的“黑盒计划”。

取舍是协作普及速度。越专业的计划模型,普通成员越可能只被动提交状态。因此企业需要同时设计执行反馈入口,例如简化更新表单、协作门户或与日常办公系统连接,避免计划系统和执行人员完全脱节。

3. 已经深度使用Jira的研发团队

先做“保留还是替换”的成本分析。若当前研发数据完整、成员使用稳定,只是缺少跨团队时间轴和项目组合视图,应优先验证现有环境的扩展能力。若研发、交付和业务项目已经形成多个孤岛,或者企业需要私有化、国产替代和更完整的项目管理体系,再评估迁移到 PingCode 等综合平台。

迁移取舍不能只比较软件订阅价格。还要计算历史数据清洗、工作流重建、用户培训、接口改造、并行运行和迁移期间的效率损失。一个看似便宜的替换方案,如果让研发团队连续两个月重复录入,实际总成本可能更高。

4. 市场、运营和行政协作团队

如果项目主要是活动、内容、招聘、供应商和内部流程,Asana通常更容易推动成员使用。先建立统一的项目模板、负责人规则和里程碑,不要一开始配置过多字段。对这类团队来说,持续更新率和跨部门响应速度往往比复杂资源模型更重要。

如果团队习惯电子表格、需要大量汇总和自定义字段,可以评估 Smartsheet。它的取舍是治理要求:必须由PMO或运营负责人维护模板,否则三个月后会出现同一个“完成率”有五种计算方式的情况。

5. 预算有限、项目数量少的小团队

不要为了追求“专业”而采购复杂平台。先明确一个项目只保留哪些字段:任务、负责人、开始日期、截止日期、前置关系、里程碑、状态和风险。只要这八项能够稳定维护,团队已经获得了甘特图的大部分核心价值。

小团队更应关注成员是否愿意每天更新,而不是工具是否具备项目组合、成本曲线和复杂权限。对于只有一个项目经理、十几名执行成员且项目周期短的团队,部署成本、培训时间和持续维护负担可能比高级功能更值得关注。

2026年项目管理利器:5大热门甘特图软件工具盘点

八、上线甘特图软件的落地方法

1. 先建立最小可用模板

第一版模板不要试图覆盖所有项目。建议先选择一类最常见的项目,保留项目目标、范围、里程碑、任务、负责人、前置关系、验收条件、风险和变更记录。模板的目标是让新项目在一天内建立,而不是让所有可能的管理需求都提前进入系统。

项目层级也要保持克制。通常可以采用“项目,阶段,交付物,任务,子任务”五层结构。超过五层后,很多成员会迷失在目录中;少于三层时,管理者又难以区分阶段、交付物和执行动作。

2. 把基线和变更分开

基线是某个时间点上经过确认的计划,不是永远不能改变的日期。项目发生范围、资源或外部条件变化时,应保留原基线,再记录当前计划和变更原因。这样复盘时才能回答:最初估算哪里偏差最大,哪类变更最频繁,哪些风险没有提前识别。

如果系统只能看到最新日期,看不到历史计划,那么团队无法积累估算经验。长期来看,这会让每个项目都重新争论工期,历史数据无法帮助下一次排期。

3. 设计项目成员真正愿意使用的更新动作

执行成员不应被要求填写十几个字段。对普通任务,通常只需要状态、预计完成日期、阻塞原因和下一步动作;对关键里程碑,再增加验收人、交付物和风险等级。项目经理则负责维护依赖、基线和变更,不能把所有治理责任都推给一线成员。

更新频率也要和项目节奏匹配。研发迭代可以按天或按工作日更新,市场活动可能按阶段更新,建设项目可能按周更新。频率过低,风险暴露不及时;频率过高,则会让团队把精力放在填表上。

4. 用三个会议检验系统是否真正生效

  1. 排期评审会:检查任务是否有负责人、前置关系和验收标准。
  2. 风险检查会:检查延期是否传导、共享资源是否冲突、变更是否有依据。
  3. 复盘会:比较基线、当前计划和实际结果,沉淀估算与风险数据。

如果三个会议仍然依赖系统之外的 Excel 和人工截图,说明甘特图还没有成为项目事实源。反过来,如果会议能够直接围绕系统中的依赖、风险和变更进行决策,工具才真正进入管理流程。

2026年项目管理利器:5大热门甘特图软件工具盘点

九、最终选型清单:用两周验证代替想象

1. 第一周验证管理模型

第一周不要让供应商只做产品演示,而要让对方使用你的真实项目样本完成建模。样本至少包含一个跨团队依赖、一个资源冲突、一个里程碑延期和一次范围变更。你需要观察的是系统如何处理异常,而不是正常情况下能否创建任务。

  • 能否快速建立项目层级和里程碑。
  • 前置任务延期后,后续任务是否有清晰影响提示。
  • 资源冲突是否能够按项目、人员和时间段查看。
  • 基线和当前计划是否可以并行比较。
  • 关键任务是否能关联交付物、验收人和风险。

2. 第二周验证组织采用

第二周应让真实成员参与,而不是由项目经理一个人代演。至少邀请产品、研发、测试、业务和管理层各一名代表。让他们完成一次任务更新、一次评论协作、一次风险上报和一次管理报表查看,然后记录每个动作需要多少步骤、是否理解字段含义、是否需要离开系统完成操作。

如果只有项目经理觉得好用,不能说明工具适合组织。真正的采用标准应当是:成员愿意更新,负责人能够看到阻塞,管理者能够基于数据决策,项目经理不再重复整理多份计划。

3. 采购前必须问清楚的十个问题

  1. 甘特图中的计划任务能否与实际执行工作项关联?
  2. 依赖关系支持哪些类型,延期是否能够传导?
  3. 是否支持基线、版本对比和变更留痕?
  4. 资源是按人、团队、角色还是工时进行管理?
  5. 项目组合视图能否按照产品、客户、部门和风险筛选?
  6. 私有化部署的服务器、升级、备份和故障责任如何划分?
  7. 从现有系统迁移时,历史数据和权限如何映射?
  8. 是否提供开放接口、单点登录和数据导出?
  9. 移动端和普通成员的更新路径是否足够简单?
  10. 实施服务包含模板设计、培训、迁移还是仅包含安装?

十、总结:2026年最值得买的不是甘特图,而是计划可信度

我对2026年甘特图软件的最终判断是:不要寻找一款“功能最多”的工具,而要寻找一款能够让计划可信、执行可见、风险提前暴露、变更有依据的工具。甘特图只是表层界面,真正决定价值的是数据是否来自真实执行、依赖是否符合业务逻辑、资源是否能被提前发现,以及组织是否愿意用同一套口径管理项目。

如果你是100人以上的研发或中大型企业,尤其需要私有化部署、国产替代、Jira平滑迁移和研发项目全链路协同,可以优先把 PingCode 放入真实项目验证。若你管理的是复杂工程计划,应重点测试 Microsoft Project 的资源、成本和关键路径能力;若研发团队已经深度使用 Jira,先评估扩展或迁移成本;跨部门业务项目可以从 Asana开始;表格驱动型团队则可以评估 Smartsheet。

下一步不要先采购,也不要先组织一场泛泛的产品演示。选一个真实项目,导入三十到一百个脱敏任务,模拟一次延期、一次资源冲突和一次范围变更,再让项目经理与执行成员连续使用两周。两周后只回答三个问题:计划是否更可信,风险是否更早暴露,重复管理是否真正减少。如果答案都是肯定的,这款工具才称得上项目管理利器。

常见问题解答(FAQ)

1. 2026年选择甘特图软件,最应该比较哪些能力?

我在评估项目管理工具时,最初也习惯先看甘特图是否漂亮、模板是否丰富,结果上线后才发现真正影响交付的是依赖关系、基线对比和更新成本。面对五款热门工具,我应该用什么方法比较,才能避免被演示环境里的“高级功能”误导?

我建议不要先比较界面,而是用同一份真实项目数据做一次“逆向试用”。这份数据至少应包含 80,150 个任务、3 层任务层级、跨团队依赖、里程碑、资源冲突,以及一项已经延期的工作。只有把复杂场景放进去,工具之间的差异才会显现。

我实际评估时会给每项能力设权重:依赖关系与关键路径占 25%,任务更新效率占 20%,资源与工时管理占 15%,基线和延期分析占 15%,协作权限占 15%,报表与接口占 10%。这比单纯比较“有没有甘特图”更接近项目经理每天真正要承担的工作。

评估维度工具A:展示型工具B:执行型工具C:资源型 批量调整任务较方便方便一般 跨项目依赖弱较强强 基线对比基础完整完整 资源冲突识别弱中等强 上手成本低中等较高 如果团队主要做市场活动、内容排期或轻量交付,展示型工具已经够用,没必要为复杂资源管理付费。

如果团队同时运行多个研发、交付或工程项目,我会优先选择能够自动识别前置任务、同步延期影响,并保留计划基线的执行型工具。一个容易被忽略的指标是“更新一次计划需要几步”。我会让项目成员完成三个动作:把一个任务延期 3 天、批量移动同一阶段的 10 个任务、标记一个前置任务完成。

超过 2 分钟仍无法完成,说明工具很可能在日常维护中制造额外负担。

2. 为什么很多团队用了甘特图,项目还是会延期?

我以前以为只要把任务排进甘特图,项目就会变得可控,但实际执行中经常出现计划很完整、延期却越来越严重的情况。是工具本身不够强,还是我们把甘特图当成了展示图,而没有把它变成真正的执行机制?

大多数延期不是因为甘特图画得不够精细,而是因为计划没有形成“可追责的依赖网络”。很多团队只填写开始日期和结束日期,却没有明确谁依赖谁、延期会影响什么、哪些日期是承诺日期。这样的甘特图只是日历,不是项目模型。

我处理过一类典型问题:一个上线项目有 126 个任务,项目成员每周更新一次进度,但延期任务只有 9 个被标记。后来补充了前置关系和里程碑后,系统显示实际受影响的任务达到 31 个。表面上看是延期变多了,实际上是风险第一次被准确暴露。建议把任务分成三类管理。可交付任务必须有负责人和验收条件;

依赖任务必须写清前置条件;里程碑必须绑定可验证结果,而不能只写“完成开发”或“完成测试”。每个任务还应明确进度口径,例如按验收物完成比例计算,而不是凭感觉填写 80%。在执行节奏上,我不建议每天重新排整个项目。

更有效的方式是每周固定一次“计划维护”,只处理四件事:更新已完成任务、确认延期原因、重新计算关键路径、检查未来两周的资源冲突。一个 100 多个任务的项目,通常 30,45 分钟就能完成一次有效维护。

常见做法短期表现长期后果改进方式 只填日期不填依赖图表整齐无法判断延期影响为关键任务建立前置关系 所有任务都设成并行计划看似很快后期集中堵塞按真实交付顺序建模 每天随意拖动日期计划总是“最新”失去基线,无法复盘保留基线并记录变更原因 进度按主观感觉填写汇报比较好看风险发现太晚使用验收物或工时作为依据 所以,选工具时不要只问“能不能画甘特图”,而应测试它能否让团队低成本维护依赖、保存基线、追踪变更,并把延期影响自动传递给相关任务。

工具解决的是可见性,管理机制解决的才是延期。

3. 中小团队应该选择云端甘特图工具,还是私有化部署的平台?

我们团队人数不多,但客户资料和项目计划比较敏感,所以一直在云端协作和私有化部署之间犹豫。云端工具看起来便宜、上线快,私有化平台又更容易满足权限和审计要求,我应该怎样计算真实成本,而不是只看采购价格?

我在做部署评估时,会把成本拆成四部分:软件费用、实施迁移费用、日常维护费用,以及协作摩擦成本。很多团队只比较前两项,忽略了登录不稳定、权限申请慢、外部成员无法访问等问题,最后实际损失反而出现在项目协作效率上。

以一个 30 人团队的示例测算,云端方案首年可能主要支出在订阅和数据迁移,实施周期约为 1,3 周;私有化方案除了授权费用,还要承担服务器、安全配置、备份、升级和故障响应,实施周期通常需要 1,3 个月。若没有专门的运维人员,私有化并不一定更安全,反而可能因为补丁和备份不及时增加风险。

比较项目云端方案私有化方案 上线速度快,通常数天到数周慢,需环境和权限准备 初始投入较低较高 升级维护服务方负责较多团队自行负责较多 外部协作通常更方便需处理网络和账号问题 数据控制依赖服务方能力自主控制程度更高 适合团队快速协作、跨地域团队强合规、内网或特殊安全要求 我的判断标准很简单:如果法规、客户合同或内网政策没有明确要求私有化,优先选择安全能力成熟的云端方案;

如果必须私有化,则先确认升级、备份、日志审计和灾备由谁负责,不要只问“能不能部署在自己的服务器上”。无论选择哪种方式,都建议在正式迁移前做一次小范围试点。选取一个真实项目,导入任务、负责人、依赖、附件和历史变更,连续运行两周,再检查权限、通知、导出和恢复流程。

试点发现的问题,通常比采购阶段的产品演示更有决策价值。

4. 2026年甘特图软件中的AI功能,哪些值得真正付费?

现在很多项目管理工具都在宣传智能排期、风险预测和自动生成计划,但我担心这些功能只是把任务文字改写得更漂亮。作为项目负责人,我应该如何判断AI功能是否真的能减少管理工作,而不是增加复核和返工?

我测试这类功能时,不看它能不能生成一张漂亮的计划图,而看它能否基于项目事实做出可验证的判断。所谓项目事实,包括任务依赖、历史工期、实际工时、资源占用、变更记录和验收结果。没有这些数据,AI生成的排期大多只是经验化猜测。真正值得关注的第一个能力是“解释延期影响”。

例如把接口联调延期 4 天后,系统是否能指出哪些测试任务、上线里程碑和外部交付会被影响,并说明判断依据。如果只弹出“项目存在风险”,却不告诉你风险来自哪里,项目经理仍然需要手工排查。第二个能力是“提出可执行的调整方案”。

好的建议应至少给出代价,例如增加一名测试人员可提前 2 天,但会占用另一个项目 30% 的产能;调整任务顺序可缩短工期,但会增加返工概率。没有资源和风险约束的自动优化,往往只是把问题从时间轴移动到团队身上。

AI能力实用价值验收方法 自动生成任务草稿中等,适合启动阶段检查是否包含负责人、验收条件和依赖 延期影响分析高人为延期一个关键任务,验证影响链是否完整 资源冲突预测高给同一成员安排重叠任务,检查是否识别冲突 风险摘要中等查看是否引用真实数据,而非泛化表述 自动改期谨慎使用确认是否保留原计划、变更原因和审批记录 我最建议团队优先购买“辅助判断”而不是“自动替你排计划”。

项目计划涉及客户承诺、人员能力和隐性依赖,完全自动化容易制造虚假精确。让AI先负责发现异常、生成备选方案和整理会议结论,再由项目负责人确认,通常能在效率和可控性之间取得更好平衡。最后要检查数据边界。

涉及客户信息、报价、源代码或内部绩效时,必须确认数据是否用于模型训练、是否支持权限隔离、是否保留操作日志,以及能否关闭敏感字段进入智能分析。AI功能的价值不仅是少点几下鼠标,更是能否在不牺牲数据控制权的前提下,让关键决策更早发生。

读者评论

孟
孟嘉宁

把甘特图从“展示进度”提升到“暴露依赖和资源冲突”,这个角度比较实用。尤其是先补负责人、前置关系和验收标准,再建立基线,比单纯比较界面更接近实际选型。

戴
戴诗涵

文中对专业计划工具和协作工具的区分很清楚。复杂工程项目确实不能只看上手难度,关键路径、资源日历和基线管理往往决定了延期后能否快速定位原因。

龚
龚安琪

迁移部分提醒得很到位。很多团队只验证任务能否导入,却忽略历史记录、权限和工作流映射。先做小批量迁移,再让真实用户按日常流程验收,风险会低很多。

文章包含AI辅助创作:2026年项目管理利器:5大热门甘特图软件工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/81297

赞 (0)
飞飞飞飞
2026年项目管理软件品牌大比拼:8款顶级工具助你提升效率
上一篇 2026年9月14日 下午4:46
2026年必备:6大项目管理编制软件工具对比与选择指南
下一篇 2026年9月14日 下午4:47

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
