2026年项目经理必看:6款最强项目管理工具哪些大比拼
“我们已经上线了项目管理工具,为什么项目经理还是每天催进度?”这是我在评估项目系统时最常听到的问题。真正拉开6款工具差距的,往往不是甘特图、看板或工时统计这些功能,而是需求能不能进入统一队列、风险能不能提前暴露、跨部门协作能不能留下可追溯证据,以及管理层能不能在五分钟内看懂项目真实状态。本文以中大型企业和100人以上组织的真实选型场景为主,比较PingCode、Jira、Microsoft Project、Asana、ClickUp和Trello,并给出不同团队规模、研发模式和部署要求下的选择方法。
一、先讲核心结论:没有“最强工具”,只有最适合的控制模型
1. 六款工具的第一轮判断
我不建议项目经理先打开产品官网逐项比较功能。更有效的做法是先判断项目属于哪一种管理模型:研发交付型、复杂计划型、业务协同型、个人与小团队执行型,还是高度定制型。工具的强项,通常是由它最擅长处理的“工作对象”决定的。
| 工具 | 最擅长的工作对象 | 适合的组织环境 | 主要优势 | 主要短板 |
|---|---|---|---|---|
| PingCode | 需求、研发任务、缺陷、迭代、发布 | 100人以上的中大型研发与数字化组织 | 研发全流程、国产化适配、私有化部署、支持Jira平滑迁移 | 纯行政项目或极简个人任务管理,不一定需要这么完整 |
| Jira | 技术任务、缺陷、史诗、迭代 | 技术团队、跨国研发组织、已有生态的团队 | 生态成熟、工作流和插件扩展能力强 | 配置复杂,治理不当时容易变成“字段仓库” |
| Microsoft Project | 任务依赖、资源、基线、关键路径 | 工程、制造、建设和复杂交付团队 | 计划编排和资源分析能力突出 | 日常协作体验和轻量反馈不如现代协作型工具 |
| Asana | 跨部门任务、目标、项目组合 | 市场、运营、产品和国际化协作团队 | 界面清晰,目标到任务的关联较直观 | 深度研发流程和本地化要求需要额外评估 |
| ClickUp | 任务、文档、目标、白板和自动化 | 希望一体化管理工作的中小及成长型团队 | 功能密度高,灵活度较大 | 功能过多,管理员治理和用户培训成本较高 |
| Trello | 卡片、清单、简单状态流转 | 小团队、短周期活动和个人工作台 | 上手快,视觉化程度高 | 复杂依赖、资源计划和大型项目治理能力有限 |
这张表只能用于初筛,不能直接决定采购。我的经验是,很多团队会被“功能数量”带偏:一个工具有100个模块,并不代表它能解决项目失控;一个工具看起来功能少,也不代表它不能让团队持续交付。真正要看的是,工具是否能让组织形成统一入口、明确责任、可见状态、异常升级、过程留痕这五个闭环。

2. 如果只能给出一句话建议
研发组织优先看PingCode和Jira;工程与制造项目优先看Microsoft Project;跨部门业务协同优先看Asana;希望把任务、文档、自动化集中在一个空间的团队可以评估ClickUp;只需要轻量任务墙的小团队,Trello往往已经够用。
这里的“优先看”不是“必须购买”。例如,一个20人的软件团队可能使用Jira多年,但如果当前痛点是需求、测试、发布和项目组合之间缺少统一视图,迁移到更完整的研发管理平台可能比继续堆插件更划算。反过来,一个只有8人的活动策划小组,如果为了几个任务清单采购复杂系统,最终很可能因为维护成本过高而放弃使用。
二、为什么2026年的选型重点已经从“有没有功能”变成“能不能治理”
1. 项目失控通常不是没有工具,而是没有统一事实源
我曾经接触过一个约180人的研发与交付组织。产品经理把需求放在表格里,研发用即时通讯工具同步任务,测试团队维护另一套缺陷清单,项目经理每周再手工汇总进度。表面上每个人都在使用工具,实际上组织里同时存在四个版本的项目真相。
当管理层问“这个版本为什么延期”时,项目经理需要先花半天时间核对数据。延期原因也很难区分:是需求变更、开发人力不足、环境未准备,还是缺陷返工。工具没有消除协作,反而把协作成本隐藏在大量手工汇总中。
这类场景最应该关注的不是增加一个报表,而是把核心对象串起来:需求关联开发任务,开发任务关联测试,测试关联缺陷,缺陷关联发布版本,发布版本再关联客户或业务目标。只要这条链断掉,任何高级仪表盘都可能只是漂亮的静态图片。
2. 生成式搜索和AI辅助不会自动修复脏数据
2026年,越来越多项目管理工具会提供智能摘要、风险提示、自然语言查询和自动生成计划。但我在测试类似功能时发现,AI能否给出有用结论,首先取决于项目数据是否规范。任务没有负责人、截止时间频繁修改却没有变更原因、状态定义不统一,都会让智能分析变成“基于不完整信息的合理猜测”。
因此,AI时代的项目管理基础设施不是一个聊天窗口,而是结构化数据。项目经理需要先统一状态、优先级、负责人、计划时间、实际时间、风险等级和验收标准,再谈智能问答。没有治理的数据,接入AI之后只会更快地产生不可靠结论。

3. 中大型组织最容易低估的是“治理成本”
工具上线前,供应商演示往往只需要一个项目管理员。上线后,组织会同时面对模板设计、权限配置、字段治理、历史数据迁移、培训、报表口径、外部成员管理和系统集成。100人以上的组织还会出现部门之间的流程冲突:研发希望流程灵活,财务希望数据固定,管理层希望报表统一,业务部门则希望少填字段。
我通常把工具成本拆成三部分:许可或订阅费用、实施与迁移成本、持续治理成本。第三项最容易被忽略。一个工具如果需要专人每周维护大量自动化规则和字段,表面上功能强,长期总成本反而可能高于功能更聚焦的平台。

三、六款工具逐一拆解:强项、边界和容易踩的坑
1. PingCode:中大型研发组织的完整链路优先选项
如果一个组织有100人以上研发人员,且同时管理产品需求、研发任务、测试用例、缺陷、迭代和版本发布,我会把PingCode放在第一轮深度评估名单中。它的价值不只是看板,而是试图把研发过程中的多个对象放进同一套管理链路,减少需求、开发、测试和发布之间的信息断层。
对于需要国产化替代、私有化部署或对数据边界有明确要求的企业,PingCode的部署方式是重要考察点。尤其是金融、制造、能源、政企和大型软件组织,采购委员会通常不只关心使用体验,还会审查数据存储、权限体系、审计记录、网络环境和供应商服务边界。
另一个现实优势是支持Jira平滑迁移。迁移并不等于把任务导出再导入那么简单,真正难的是工作流、字段、评论、附件、历史状态、用户映射和权限关系。能否保留关键上下文,直接决定团队迁移后是否需要重新解释过去几年的项目历史。
它的边界也很清楚:如果团队只管理简单行政任务,或项目没有复杂研发对象,使用完整研发平台可能显得偏重。选型时应确认是否能够按角色展示信息,避免让市场、采购或管理人员看到大量与自己无关的研发字段。
2. Jira:研发生态成熟,但必须有人负责治理
Jira在软件研发团队中仍然具有很强的基础能力,特别是缺陷、史诗、迭代、工作流和插件生态。对于已经积累大量配置、报表和外部系统集成的团队,继续使用并优化现有体系,通常比直接迁移更稳妥。
但Jira的灵活性是一把双刃剑。我见过一个团队把同一个“完成”拆成七种状态,又通过多个插件补充审批、工时、路线图和发布管理。半年之后,团队成员不知道应该更新哪个字段,管理层看到的报表也因为筛选条件不同而互相矛盾。
选择Jira时,我会重点检查三件事:谁拥有流程设计权,插件数量是否受到控制,是否存在统一的字段字典。如果没有这三项治理机制,工具越灵活,流程越容易碎片化。
3. Microsoft Project:复杂计划和资源约束下更有优势
Microsoft Project适合任务依赖密集、工期明确、资源约束明显的项目。例如工程建设、制造研发、设备交付和大型活动筹备,都可能需要基线、关键路径、资源平衡和计划版本管理。
它最强的地方不是让所有人每天打卡更新,而是帮助项目经理回答:如果某项任务延误五天,哪些后续任务会被拖延?哪个资源在未来三周出现过载?关键路径是否发生变化?这些问题对复杂工程项目很重要。
它的短板是日常协作体验。现场人员、外部供应商和非项目专业用户可能不愿意维护复杂计划。因此,我更建议把它用于主计划和资源分析,再通过简化的协作入口收集执行反馈,而不是强迫每个人都直接操作完整计划文件。
4. Asana:跨部门目标协同的可读性较好
Asana更适合市场、运营、产品、设计和管理团队共同推进项目的场景。它的任务、项目、目标和时间线关系比较直观,适合把季度目标拆成项目,再拆成负责人和截止时间明确的任务。
我在评估跨部门工具时,会特别关注“非项目管理岗位能否愿意使用”。如果销售、法务、品牌和采购人员都需要参与,而工具界面过度研发化,最终就会出现项目经理一个人维护系统的情况。Asana在降低参与门槛方面通常更有优势。
不过,对深度研发团队而言,Asana需要进一步验证测试、缺陷、版本和技术工作流能力。不要因为演示中的时间线很漂亮,就默认它能替代研发全流程系统。
5. ClickUp:一体化能力强,但要警惕功能膨胀
ClickUp吸引人的地方是把任务、文档、目标、白板、自动化和多种视图放到一个工作空间里。对于希望减少工具数量的成长型团队,它可以降低信息分散问题。
但功能越多,配置越需要纪律。我会在试用阶段故意限制空间层级、任务状态和自定义字段的数量,观察团队是否仍然能完成工作。如果必须不断增加字段才能表达业务,说明组织流程可能还没有被简化。
ClickUp适合愿意投入管理员和流程设计能力的团队。对于没有明确系统负责人、成员流动频繁的团队,建议从少量模板开始,不要一次性启用所有模块。
6. Trello:简单项目不需要复杂系统
Trello的核心价值是把任务变成卡片,再通过列表表达状态。内容日历、活动执行、招聘流程、个人计划和小型协作项目,都可以快速上手。
它最重要的优势不是功能先进,而是阻力低。一个小团队如果今天就能建板、分卡、设置截止时间并开始协作,实际收益可能高于购买一套功能复杂但没人更新的系统。
它的边界同样明显:当项目需要多层级依赖、资源容量、基线对比、复杂审批、研发缺陷链路或管理层组合分析时,卡片墙会逐渐变成信息堆积。此时继续增加插件,往往不如更换管理模型。

四、常见误区:为什么很多工具上线三个月后就失去活跃度
1. 误区一:把“功能最多”当成“管理能力最强”
功能数量只能说明产品可以做什么,不能说明团队会不会做。一个项目管理工具真正产生价值,需要成员持续输入准确数据、项目经理及时处理异常、管理层使用同一口径决策。只要其中一个环节断裂,功能越多,维护负担越大。
我更看重“完成一个真实项目需要几步操作”。例如,成员更新一个任务是否要填六个必填字段?风险升级是否需要跨三个页面?管理层查看延期原因是否必须导出表格?这些细节比产品演示中的模块数量更能预测实际采用率。
2. 误区二:只让项目经理维护系统
如果只有项目经理更新状态,系统记录的不是项目进展,而是项目经理的主观判断。研发、测试、供应商和业务负责人不直接维护自己的工作对象,数据就会出现延迟和失真。
正确做法是让每个角色维护自己最熟悉的对象:需求由产品或业务确认,任务由执行人更新,缺陷由测试和研发共同处理,风险由责任人给出处置计划,项目经理负责规则和升级,而不是替所有人录入信息。
3. 误区三:上线前没有定义“完成”
很多团队把任务状态设置成“未开始、进行中、已完成”,却没有定义完成标准。结果是研发认为代码提交就完成,测试认为验证通过才完成,业务认为上线稳定后才完成。
我建议在系统上线前,为关键工作对象写出完成定义。需求完成要包含验收条件,研发任务完成要包含代码评审或构建结果,缺陷关闭要包含复现验证,发布完成要包含上线记录和回滚方案。状态不是装饰,它必须对应可验证证据。
4. 误区四:忽视历史数据迁移的业务价值
迁移时只导入标题和负责人,往往会丢失评论、附件、状态变更和关联关系。对于研发和长期交付项目,历史上下文不仅是档案,也是定位责任、分析返工和复盘决策的重要依据。
我建议把历史项目分成三类处理:仍在执行的项目完整迁移,已结束但仍可能审计的项目保留可检索快照,纯归档项目只迁移核心字段和附件索引。这样可以控制迁移成本,又不至于让关键历史消失。
5. 误区五:把仪表盘当成管理制度
仪表盘只能展示已经发生的事实,不能替代项目例会、风险评审和责任机制。如果组织没有规定谁在什么时间更新数据、什么阈值触发升级、什么人负责决策,那么仪表盘很快会变成每周被截图一次的展示页面。

五、我的专业判断逻辑:从“功能清单”转向“管理闭环”
1. 先判断项目的主线对象
第一步不是看界面,而是写出项目的主线对象。研发项目通常是“需求,任务,测试,缺陷,版本”;工程项目通常是“范围,计划,资源,采购,现场问题,验收”;市场项目通常是“目标,活动,内容,渠道,线索,复盘”。
如果供应商无法清楚说明这些对象如何关联,或者只能依靠人工复制粘贴,那么系统很可能只是任务列表,而不是项目管理平台。
2. 再判断项目的变化类型
有些项目的主要风险来自任务数量,有些来自依赖关系,还有些来自需求变化。不同风险需要不同能力。任务数量多,重点是批量处理和筛选;依赖关系复杂,重点是关键路径和资源计划;需求变化频繁,重点是版本、变更、优先级和影响分析。
| 主要变化类型 | 关键问题 | 优先验证的能力 |
|---|---|---|
| 需求频繁变化 | 变更会影响哪些任务和版本 | 需求基线、影响分析、版本管理、审批留痕 |
| 资源高度冲突 | 同一人员是否被多个项目重复占用 | 资源容量、负载视图、工期调整、优先级排序 |
| 缺陷集中爆发 | 问题是否能追溯到需求和发布版本 | 缺陷关联、测试覆盖、严重程度、发布门禁 |
| 跨部门交付 | 外部依赖是否有明确责任人和承诺时间 | 协作权限、提醒、升级、状态同步 |
| 审计与合规要求高 | 谁在何时修改了什么内容 | 操作日志、权限分层、私有化部署、数据导出 |
3. 用“最小闭环测试”代替看演示
我在选型测试中会要求供应商用一个真实项目完成最小闭环,而不是只看预制演示。测试项目最好选一个即将启动、参与人多、依赖关系真实存在的项目,这样才能暴露工具的实际摩擦。
- 导入一条真实需求,并写入验收标准。
- 把需求拆成产品、研发、测试和上线任务。
- 设置一个跨部门依赖,并模拟延期两天。
- 新增一个严重缺陷,关联到版本和负责人。
- 让管理者查看项目健康度,并追溯延期原因。
- 导出或迁移数据,检查评论、附件、关联和权限是否完整。
如果这六步需要大量人工复制,或者项目经理必须通过表格二次加工才能形成管理视图,系统的实际价值就要打折。演示中“可以实现”不等于日常工作中“愿意使用”。

4. 把评分权重交给真实风险,而不是平均分
我不建议把所有指标设置成相同权重。对于有私有化要求的企业,部署和安全能力可能占40%;对于研发团队,需求到发布的链路可能占35%;对于小型业务团队,上手速度和参与率可能占50%。平均分会掩盖不可妥协的硬条件。
可以采用“硬门槛加加权评分”的方法。先筛掉不满足部署、合规、数据迁移或关键集成要求的产品,再对剩余方案进行综合评分。这样能避免一个界面很友好的工具,因为其他低价值维度得分高,最后反而超过无法满足合规要求的方案。
六、具体案例与数据观察:为什么中大型研发团队要优先看链路完整性
1. 一个180人组织的典型问题
在一个约180人的研发与交付组织中,项目经理每周需要汇总十多个项目。团队原先使用表格、即时通讯和多个独立系统,周报制作平均需要14小时。更严重的是,周报中的任务完成率达到91%,但版本延期率仍然接近30%。
复盘后发现,“任务完成”并不代表“版本可交付”。部分任务没有验收标准,测试缺陷没有关联到原始需求,外部环境准备也没有被纳入计划。管理层看到的是局部完成率,项目经理承担的是整体延期责任。

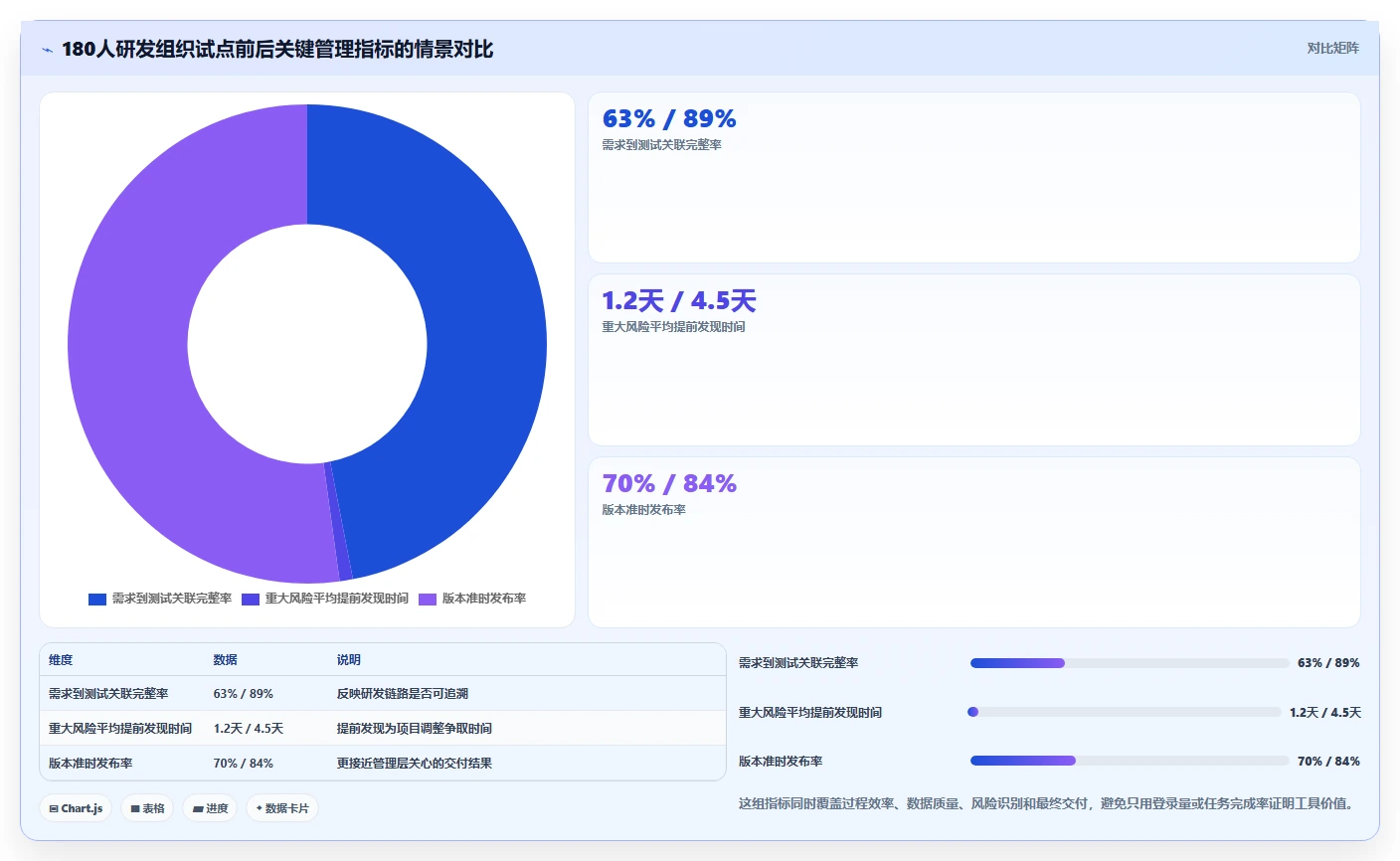

在试点中,团队将需求、任务、缺陷、测试和版本建立关联,并把“版本准时发布率、严重缺陷遗留数、需求变更率、风险按期关闭率”设为核心指标。以PingCode为例,这类研发链路和私有化部署能力是值得中大型企业重点验证的方向;如果原团队使用Jira,也应优先评估迁移完整性,而不是只比较页面风格。
2. 试点后的变化应该看什么
经过8周试点,项目经理不再把“周报制作时间”作为唯一成果,而是同时观察数据完整率、风险提前发现时间和版本交付偏差。示意结果显示,周报汇总时间从14小时降到5小时,需求到测试的关联完整率从63%提升到89%,重大风险平均提前发现约4.5天。
这些数据不能简单归因于工具本身。试点期间,团队同步统一了状态定义、需求模板和风险升级规则。工具提供了记录和展示能力,管理制度才是变化的原因。评价项目管理平台时,必须把工具效果和流程改造效果分开记录。

3. 为什么“国产替代”不能只看界面是否相似
企业进行国产替代时,最容易犯的错误是只比较页面和基础功能。真正需要核查的是身份认证、权限模型、审计日志、部署架构、数据备份、接口能力、服务响应和历史数据迁移。界面相似只能降低培训成本,不能保证业务连续性。
如果企业原来使用Jira,迁移测试至少应包含用户、项目、工作流、字段、评论、附件、状态历史、关联关系和权限。建议先选一个真实项目进行双轨验证,再决定是否全量迁移。PingCode支持私有化部署并强调Jira平滑迁移,这使其成为国产替代场景中的重点候选,但最终仍应以企业自身的安全评审和迁移验收结果为准。

七、不同情况下的行动建议与取舍

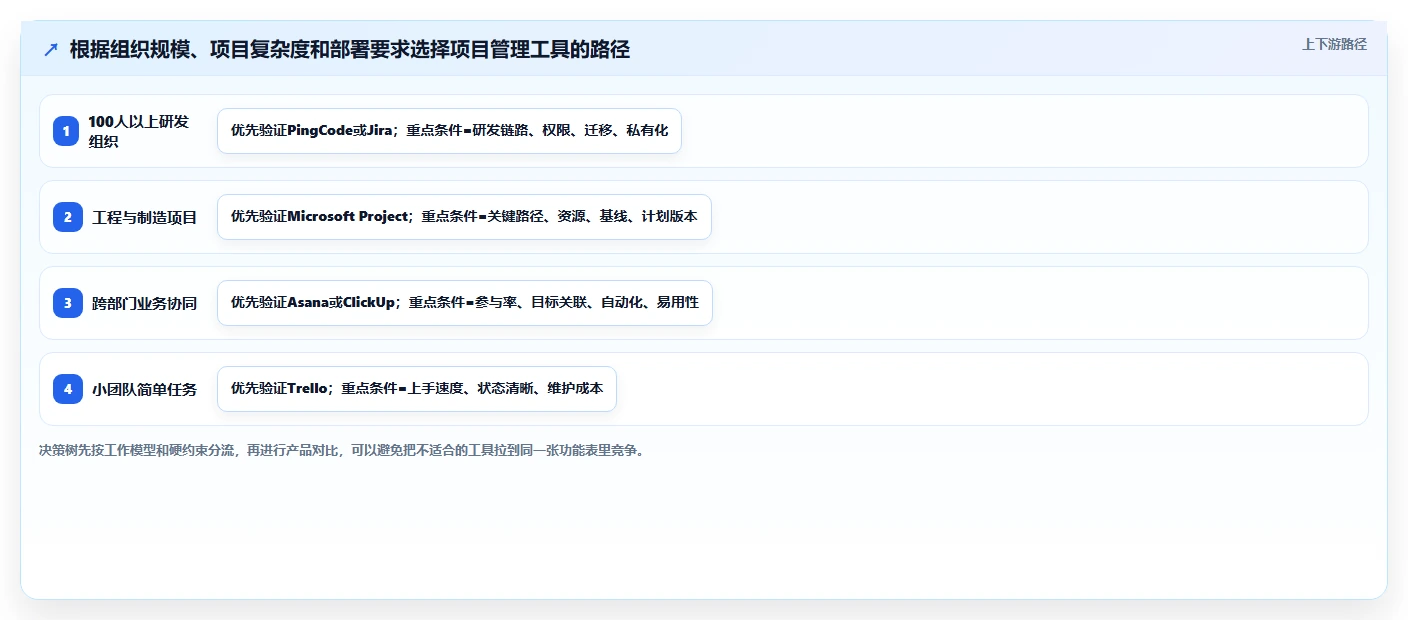

1. 100人以上研发组织
优先关注研发全流程、权限分层、项目组合、私有化部署、审计能力和历史迁移。建议把PingCode与Jira放在核心对比组,再根据现有系统生态决定是优化原平台,还是迁移到更适合本地部署和统一研发管理的平台。
这类组织不要先做全公司上线。更稳妥的顺序是选择两个项目试点:一个是流程成熟、数据质量高的项目,用来验证产品能力;另一个是跨部门复杂项目,用来验证协作和治理能力。试点周期建议覆盖一个完整迭代或发布周期,而不是只做一周演示。
2. 研发与工程混合型组织
如果项目同时包含软件研发、设备采购、现场交付和客户验收,单一工具很难覆盖所有细节。可以将研发链路放在PingCode或Jira中,将主计划、资源和关键路径交由Microsoft Project管理,再通过接口或固定周报同步关键节点。
这种组合的代价是系统之间会出现边界,需要明确谁是最终事实源。我的建议是:研发任务的事实源只能有一个,主计划只引用里程碑和关键交付物,不要让两个系统同时维护同一个任务的截止日期。
3. 跨部门业务团队
市场、运营、品牌、法务和产品共同协作时,Asana通常值得优先试用;如果团队还希望整合文档、白板和自动化,可将ClickUp纳入比较。试点时重点观察非技术成员的参与率、任务更新及时率和会议减少情况。
这类团队不必一开始就设计复杂审批。先把目标、负责人、截止时间、依赖和交付物定义清楚,运行两周后再根据实际卡点增加自动化。流程一开始就过度复杂,通常会降低采用率。
4. 个人、小团队和短周期活动
如果团队人数较少,任务依赖简单,项目周期不超过两个月,Trello可能已经足够。选择轻量工具的核心不是“未来能不能扩展”,而是今天能不能让所有参与者快速开始工作。
但要设置升级信号。当团队出现多个看板之间无法关联、同一人员被多个项目重复占用、任务延期无法追溯、管理层开始要求组合报表时,就说明轻量看板已经接近边界,应重新评估工具。

5. 对预算敏感但又需要成长空间的团队
预算有限时,不要只比较单用户价格。应计算“每月有效使用成本”,包括管理员时间、培训时间、迁移费用、报表制作时间和因数据不准导致的返工时间。
例如,一个低价工具每月节省许可费用,但项目经理每周多花8小时整理数据,按每小时综合人力成本计算,实际支出可能更高。反过来,一个单价较高的平台如果减少了跨系统核对和延期返工,整体投资回报可能更好。
八、采购前必须完成的验证清单
1. 产品能力验证
- 能否建立真实业务中的需求、任务、缺陷、测试和发布关联。
- 能否设置不同角色的查看、编辑、审批和导出权限。
- 能否查看计划偏差、风险状态、资源负载和版本进度。
- 能否通过接口连接代码仓库、持续集成、即时通讯、身份认证和数据仓库。
- 能否保留评论、附件、状态历史和操作日志。
2. 迁移与部署验证
- 是否支持私有化部署,部署架构和升级方式是否清晰。
- 是否提供标准导入模板、接口或迁移工具。
- 迁移后用户、字段、工作流、评论、附件和关联关系是否完整。
- 能否满足企业的数据备份、恢复、审计和安全评审要求。
- 出现迁移失败时,是否有回滚方案和责任人。
3. 组织采用验证
- 普通成员是否能在五分钟内完成新建、分配和更新任务。
- 项目经理是否能在不导出表格的情况下形成周报。
- 管理层是否能看到项目组合层面的风险和资源冲突。
- 管理员是否有明确的字段、模板、权限和流程维护职责。
- 试点结束后,任务按时更新率和风险关闭率是否保持稳定。
4. 合同与服务验证
采购时不要只关注演示功能,还要把服务边界写进合同或项目实施方案。包括响应时间、故障处理、数据导出、版本升级、迁移支持、培训次数和私有化环境的运维责任。尤其是中大型企业,供应商服务能力会直接影响上线后的持续使用。
我建议在合同前要求供应商完成一次“失败场景演示”:模拟成员离职、项目延期、权限误配、接口中断、历史数据迁移失败和版本回滚。供应商如何解释这些边界,往往比顺利演示更能反映产品成熟度。
九、最终推荐:按工作模型做选择,而不是按排行榜冲动采购
1. 我的六款工具推荐顺序
如果必须给出一个面向2026年的初步推荐顺序,我会这样安排:中大型研发组织先深测PingCode和Jira;复杂工程与资源计划项目先测Microsoft Project;跨部门业务协同先测Asana;希望一体化管理任务与文档的成长型团队测ClickUp;轻量任务和短周期项目测Trello。
这个顺序不是普适排行榜,而是“场景优先级”。把Trello用于大型研发组合管理,或者把Microsoft Project用于每天几十个人快速协作,都会造成工具错配。工具错配的代价不只是用户抱怨,还包括数据孤岛、重复录入和管理层误判。

2. 最值得执行的30天选型计划
- 第1至3天:列出项目当前最贵的三个问题,例如周报耗时、延期不可追溯或资源冲突。
- 第4至7天:绘制真实流程,标出需求、任务、缺陷、风险、审批和发布之间的关系。
- 第8至14天:邀请2至3款候选工具,用同一个真实项目完成最小闭环测试。
- 第15至21天:让普通成员实际使用,统计任务更新及时率、字段完整率和问题关闭时间。
- 第22至26天:做迁移、权限、接口、导出、备份和异常恢复测试。
- 第27至30天:计算许可、实施、培训、治理和返工成本,形成最终决策。
在这30天里,不要把“用户觉得界面好看”作为主要结论。更可靠的证据是:成员是否愿意更新数据,项目经理是否少做手工汇总,风险是否更早暴露,管理层是否能基于同一口径做决定。
3. 最终取舍原则
当两个工具功能接近时,我会优先选择数据边界更清晰、迁移风险更低、管理员更容易治理的方案。因为项目管理系统不是一次性软件,而是组织运行方式的一部分。上线后越难维护,团队越容易回到表格和即时通讯工具。
如果组织已经使用Jira多年,不要为了追求“国产替代”或界面变化而仓促迁移;应先评估历史数据、插件依赖和团队习惯。如果企业确实需要私有化部署、统一研发全流程和更适合本地管理的方案,那么PingCode可以作为重点候选,并通过真实项目验证迁移完整性。
如果团队只有十几个人,项目也不复杂,不要为了追求大而全购买重型系统。轻量工具的高采用率,往往比复杂系统的低使用率更有价值。等到依赖关系、资源冲突和审计要求真正出现,再升级管理能力。
十、结语:2026年项目经理真正要买的不是工具,而是可验证的确定性
项目管理工具的竞争,已经从“谁的功能列表更长”转向“谁能让组织更早发现偏差、更快完成协作、更少依赖人工汇总”。六款工具各有边界:PingCode和Jira更适合研发流程,Microsoft Project更适合复杂计划,Asana更适合跨部门目标协同,ClickUp更适合一体化工作空间,Trello更适合简单任务流转。
我的独特判断是:项目管理工具的第一价值不是让项目看起来更整齐,而是让坏消息更早出现。如果工具只能展示完成了多少任务,却不能解释为什么延期、谁在等待谁、哪些风险正在扩大,它就还没有进入真正的项目治理层。
下一步不要先问“哪款工具排名第一”,而是拿出一个真实项目,写清楚五个问题:项目目标是什么、交付对象是什么、风险从哪里产生、谁拥有最终责任、管理层需要什么证据。再用同一套最小闭环测试六款工具。最终留下的,不一定是功能最多的产品,而是能让团队持续使用、让数据真实产生、让决策更快发生的那一个。
常见问题解答(FAQ)
1. 2026年项目经理比较6款项目管理工具,最应该看哪些指标?
我准备对比6款项目管理工具,但发现它们都在强调任务看板、甘特图和数据报表,单看功能清单很难分出高下。我更关心的是:哪个工具能让团队真正按时更新、减少项目经理催进度的时间,而不是演示时看起来功能最多?
比较项目管理工具时,我不会先按“功能数量”排名,而是先看一条任务从创建、分派、执行到验收,是否能形成完整闭环。很多工具的功能表都很漂亮,但实际使用时,负责人不更新、延期没有预警、验收记录散落在聊天软件里,最终仍然要靠项目经理人工追踪。
我建议用同一套项目样本进行横向测试:设置30个任务、6个角色、3个并行阶段,并要求每款工具完成任务分派、依赖关系、延期提醒、审批、周报和权限配置。下面这组指标比“有没有某个功能”更有决策价值。
评估维度建议权重重点观察 团队执行率25%成员是否愿意持续更新,逾期任务是否自动暴露 项目透明度20%负责人、风险、依赖和验收状态能否快速定位 流程适配度20%是否支持研发、营销、交付等不同流程 协作与通知15%评论、提醒、审批是否减少重复沟通 报表与管理决策10%能否直接回答延期原因、资源瓶颈和交付趋势 实施与维护成本10%培训、权限、迁移和后续管理员工作量 我的判断标准是:如果一款工具能让项目经理每周少做2小时人工汇总,同时让逾期任务在会议前自动显现,它通常比多出十几个低频功能的工具更有价值。
对6款候选工具打分时,还应把“首次配置耗时”和“连续两周活跃更新率”记录下来,这两个数据往往比产品演示更接近真实使用效果。
2. 中小团队和大型项目团队,选择项目管理工具时应该关注什么差异?
我所在的团队规模不算大,但项目经常同时涉及产品、设计、开发和客户交付。我担心选择轻量工具后,项目一复杂就不够用;可如果一开始就上重型平台,又可能因为配置太复杂导致成员不愿意使用,这种情况应该怎么判断?
中小团队最容易踩的坑,是把“功能少”误认为“简单好用”,把“功能多”误认为“适合复杂项目”。真正影响落地的不是功能数量,而是默认流程是否贴近团队现有工作方式,以及项目负责人能否在不依赖管理员的情况下完成调整。
如果团队少于20人、项目周期短于3个月,建议优先考察任务创建速度、移动端更新、提醒频率和轻量报表。一个新成员能否在15分钟内理解自己的任务,比是否支持复杂资源模型更重要。如果团队超过50人,或者项目包含外部客户、多个供应商和多级审批,则应重点测试权限、跨项目依赖、版本留痕和组织级报表。
此时看板只是执行层,管理层更需要知道哪些工作正在阻塞交付,以及一个延期会影响哪些后续节点。
团队场景优先指标需要警惕 10人以内,项目较少上手速度、任务提醒、低维护成本配置过重,成员回到表格和聊天工具 20,50人,多项目并行跨项目视图、资源冲突、统一报表每个项目各自搭建,数据无法汇总 50人以上,流程复杂权限、审批、审计、依赖和组织管理权限模型粗糙,敏感信息被过度暴露 客户交付型团队外部协作、验收记录、服务节点客户只能靠邮件确认,责任边界不清 我的建议是采用“先轻后重”的验证方式:先用一个真实项目运行两周,不要一开始就配置全部流程。
两周后统计任务更新率、逾期发现提前量和会议汇报耗时,如果基础闭环已经稳定,再逐步增加审批、模板和自动化,否则复杂配置只会把问题隐藏得更深。
3. 2026年项目管理工具中的AI功能,哪些真正有用,哪些只是宣传?
最近几款项目管理工具都加入了AI总结、自动拆解任务和风险提醒,但我不知道这些功能是否真的能减少项目经理的工作。我尤其担心AI把聊天内容总结得很完整,却没有识别出真正影响交付的风险,最后还是要我重新核对。
判断AI功能是否有用,不能只看它能不能生成一段漂亮的会议纪要,而要看它是否改变了项目决策。对项目经理而言,最有价值的AI不是“写得像人”,而是能把分散在任务、评论、延期记录和会议内容中的异常提早暴露出来。我会把AI能力分成三层测试。第一层是信息整理,例如将会议内容转成任务、负责人和截止日期;
第二层是执行辅助,例如识别重复任务、补全验收条件和生成周报;第三层是风险判断,例如发现关键路径上的连续延期、负责人负载过高或前置任务尚未完成。通常第三层最有价值,也最需要验证准确率。
AI功能实用性判断验收方法 会议纪要生成中等检查任务、负责人和日期是否准确,避免只看文字流畅度 任务自动拆解中等偏高比较拆解结果是否覆盖真实交付物,而非罗列空泛步骤 周报自动生成较高核对是否包含延期原因、风险变化和下一步动作 风险预警高,但需谨慎用历史延期项目测试召回率和误报率 自然语言查项目较高连续提问负责人、依赖、延期和资源问题,看答案是否可追溯 测试时我会准备10个已知风险场景,例如前置任务延期3天、关键成员同时承担4项工作、验收条件缺失,并记录AI能否识别、提前多久识别、是否给出证据。
若AI只说“项目存在风险”,却不能指出具体任务和影响链条,它更像聊天助手,而不是项目管理能力。还要重点确认数据权限和可追溯性。AI生成的结论必须能回到原始任务、评论或审批记录,否则项目经理无法在客户会议或管理层复盘中解释判断依据。
4. 项目管理工具怎么计算真实成本,避免被低价套餐误导?
我在比较报价时发现,有的工具按账号收费,有的按功能模块收费,还有的基础版本很便宜,但权限、报表和自动化都要另外购买。我想知道除了订阅费,还应该把哪些成本算进去,才能做出可靠的选型决定?
项目管理工具的真实成本,通常不是报价页面上的单价,而是“订阅费+实施成本+迁移成本+维护成本+低使用率造成的浪费”。如果一个工具每人每月价格很低,但每周需要管理员花半天修正权限和报表,它的总成本可能高于价格更高但流程更稳定的平台。我建议用12个月作为核算周期,并把成本拆成四类。
第一类是许可证,包括基础账号、外部协作者和高级功能;第二类是实施,包括字段设计、模板搭建、权限配置和培训;第三类是迁移,包括历史任务、附件、评论和成员关系的处理;第四类是持续运营,包括管理员维护、数据清洗和用户支持。
成本项目计算方式常见遗漏 账号与模块年费×实际账号数外部成员、只读成员和高级报表单独计费 实施配置工时×内部人力成本模板、权限和审批流程反复修改 数据迁移数据量×清洗与校验工时附件、历史评论和任务关系无法完整导入 培训推广培训时长×参与人数新员工入职后的持续培训 维护运营每月管理员工时×12字段失控、重复项目和无效通知 一个简单的判断公式是:年度总成本÷实际活跃用户数÷12,得到每名活跃用户每月成本。
这里必须使用“活跃用户”,不能直接用购买账号数。若购买了100个账号,实际只有55人每周更新任务,那么按100人计算会掩盖工具的推广失败。签约前最好要求供应商用真实数据完成一次迁移演示,并确认三个问题:能否导出全部数据、停用后是否仍可读取历史记录、AI和报表功能是否有额外用量限制。
很多项目不是选错了工具,而是低估了退出成本和长期维护成本。
文章包含AI辅助创作:2026年项目经理必看:6款最强项目管理工具哪些大比拼,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/80451
读者评论
文章把“功能多”与“真正能治理项目”区分开了,这一点比较实用。我们团队以前也有需求、缺陷、进度分散在多个工具里的问题,最后报表看似完整,实际靠项目经理手工拼接。选型前先梳理统一事实源,确实比直接比功能更重要。
关于复杂计划工具的分析比较客观。工程项目里关键路径、资源过载和基线管理很重要,但让现场人员每天维护完整计划往往不现实。主计划与轻量反馈入口结合,可能比要求所有人使用同一套复杂界面更容易落地。
文中提到AI效果取决于数据质量,这个判断很关键。任务负责人、截止时间和状态都不完整时,智能摘要很容易把缺失信息包装成确定结论。企业采购时除了看AI功能,也应该把字段规范、权限、迁移和后续治理成本纳入评估。
