从入门到精通:2026年项目管理文档工具选购完全指南

从入门到精通:2026年项目管理文档工具选购完全指南

很多团队购买项目管理文档工具后,三个月内就重新回到网盘、即时通信和本地表格:不是工具没有功能,而是文档没有进入项目流程。我的判断是,2026年的选型重点已经不是“有没有在线文档、任务和知识库”,而是能否把决策、需求、执行、验收和复盘串成可追溯的证据链。本文将从组织规模、部署方式、迁移成本、AI能力、权限治理和实际使用数据出发,给出一套可以落地的选购方法。

一、先讲核心结论:不要买“文档工具”,要买项目证据链

1. 工具价值不在页面数量,而在信息能否回到项目对象

项目文档通常包括立项书、需求说明、原型评审记录、技术方案、测试报告、上线清单、会议纪要和复盘材料。传统做法是把这些文件分散在多个位置,项目经理知道文件在哪里,但新成员、管理者和审计人员往往无法快速判断某个决定为什么产生、由谁批准、后来是否发生变化。

真正有效的项目管理文档工具,至少要建立四种关联:文档与项目关联、文档与任务关联、文档与责任人关联、文档与版本变化关联。只有这样,团队才不会把文档当成“写完就归档”的静态附件,而是当成项目执行过程中的工作对象。

我的核心结论是:优先选择能够把文档内容转化为任务、把任务状态反向反馈到文档、把变更保留为可审计记录的平台。单纯提供富文本编辑器、模板和评论功能的产品,适合个人或小团队起步,但很难承担复杂项目的长期治理。

2. 用五个问题判断工具是否真正适合项目团队

  • 需求文档中的结论,能否一键拆解为任务、负责人和截止时间?
  • 任务延期或范围变化后,相关文档能否被定位并提醒更新?
  • 管理者能否在不翻阅几十页材料的情况下看到项目风险和决策依据?
  • 不同角色是否能看到恰好需要看到的内容,而不是全部内容或完全看不到?
  • 系统出现故障、人员离职或项目交接时,数据是否可以完整导出和恢复?

如果一个工具只能解决“文件放在哪里”,却解决不了以上问题,它更接近云端文件柜,而不是项目管理文档工具。选型时不要被首页功能数量影响,应当把真实项目中的一条工作链跑通,再评估界面、价格和扩展能力。

从入门到精通:2026年项目管理文档工具选购完全指南

3. 2026年的选型优先级应该这样排

在我的实际评估中,企业级项目管理文档工具的优先级通常是:数据和权限安全第一,项目与文档协同第二,迁移和集成第三,AI辅助第四,界面体验与附加功能第五。个人用户则可能把易用性和价格排在前面。这不是功能重要性排名,而是风险发生后的损失排序。

例如,一个团队可能每天节省十分钟编辑时间,但如果离职员工仍能访问客户方案,或者关键需求没有审批痕迹,节省的时间远远抵不上一次数据泄露和项目返工。因此,企业选型不能用“功能越多越好”的思路,而要用“关键风险能否被系统性降低”的思路。

二、背景和真实场景:为什么项目文档会越写越乱

1. 多工具并存,导致项目上下文不断断裂

一个典型的中大型项目,可能使用即时通信讨论问题,使用表格管理计划,使用代码平台提交变更,使用网盘保存方案,使用邮件完成审批,再使用演示文稿向管理层汇报。每个工具单独看都能完成任务,但这些信息彼此没有稳定连接。

我曾经复盘过一类常见问题:项目经理在会议纪要里写下“本周解决支付失败问题”,开发人员在任务系统里处理了一个相近但不同的问题,测试人员又根据旧版需求进行验证。项目最后延期并不是因为没人工作,而是因为同一个问题在不同系统中被表达成了三个版本。

项目管理文档工具的价值,就是让会议结论、任务执行、评审意见和最终结果拥有同一个上下文。它不一定要替代所有专业工具,但至少要成为项目事实的汇聚层。

2. 文档失效通常有三个时间点

(1)立项阶段:目标写得漂亮,但没有验收口径

很多立项文档描述了愿景、价值和范围,却没有明确“什么结果算完成”。当项目进入执行阶段,团队会用各自理解填补空白,导致后续争论从技术问题变成目标解释问题。

(2)执行阶段:文档与任务脱节

需求说明写在一处,执行任务写在另一处,变更通过聊天确认。项目经理即使发现需求变化,也很难判断哪些任务、测试用例和上线材料需要同步调整。

(3)验收阶段:结果完成了,但过程无法解释

项目交付时,管理者关心的不只是“有没有上线”,还会追问范围为什么变化、预算为什么增加、哪个风险何时暴露、谁批准了延期。如果过程记录分散,团队只能依靠个人记忆补证据。

从入门到精通:2026年项目管理文档工具选购完全指南

3. 中大型组织尤其需要统一的文档治理层

100人以上组织的项目协作通常涉及研发、产品、测试、设计、采购、法务、销售和客户成功等多个部门。不同部门有不同的模板、命名方式和权限习惯,如果没有统一的治理层,知识会随着人员流动快速失真。

这也是我在评估企业级平台时特别关注组织模型的原因。工具是否支持多项目、多团队、多层级权限,是否能限制外部分享,是否能统一模板和字段,往往比是否拥有更多编辑字体更重要。

三、常见误区:看起来先进,落地后却不工作的选型方式

1. 误区一:把“功能清单最长”当成“最适合”

采购评审经常出现一种现象:供应商演示了几十个功能,评审人员逐项打分,最后选出功能最多的平台。但真正上线后,团队只使用文档、任务和评论,复杂报表、自动化规则和高级视图无人维护。

功能数量只能说明产品覆盖面,不能说明使用深度。我的建议是将功能分为三层:第一层是每天必须使用的核心路径,第二层是每周或每月使用的管理能力,第三层是异常场景和审计能力。第一层如果不顺畅,后面所有高级功能都会变成摆设。

2. 误区二:只看单价,不算迁移和治理成本

工具报价通常按账号、存储空间或功能版本计算,但企业实际成本还包括数据迁移、权限设计、模板重建、培训、集成开发和历史数据清理。如果只比较订阅价格,容易低估第一年的总投入。

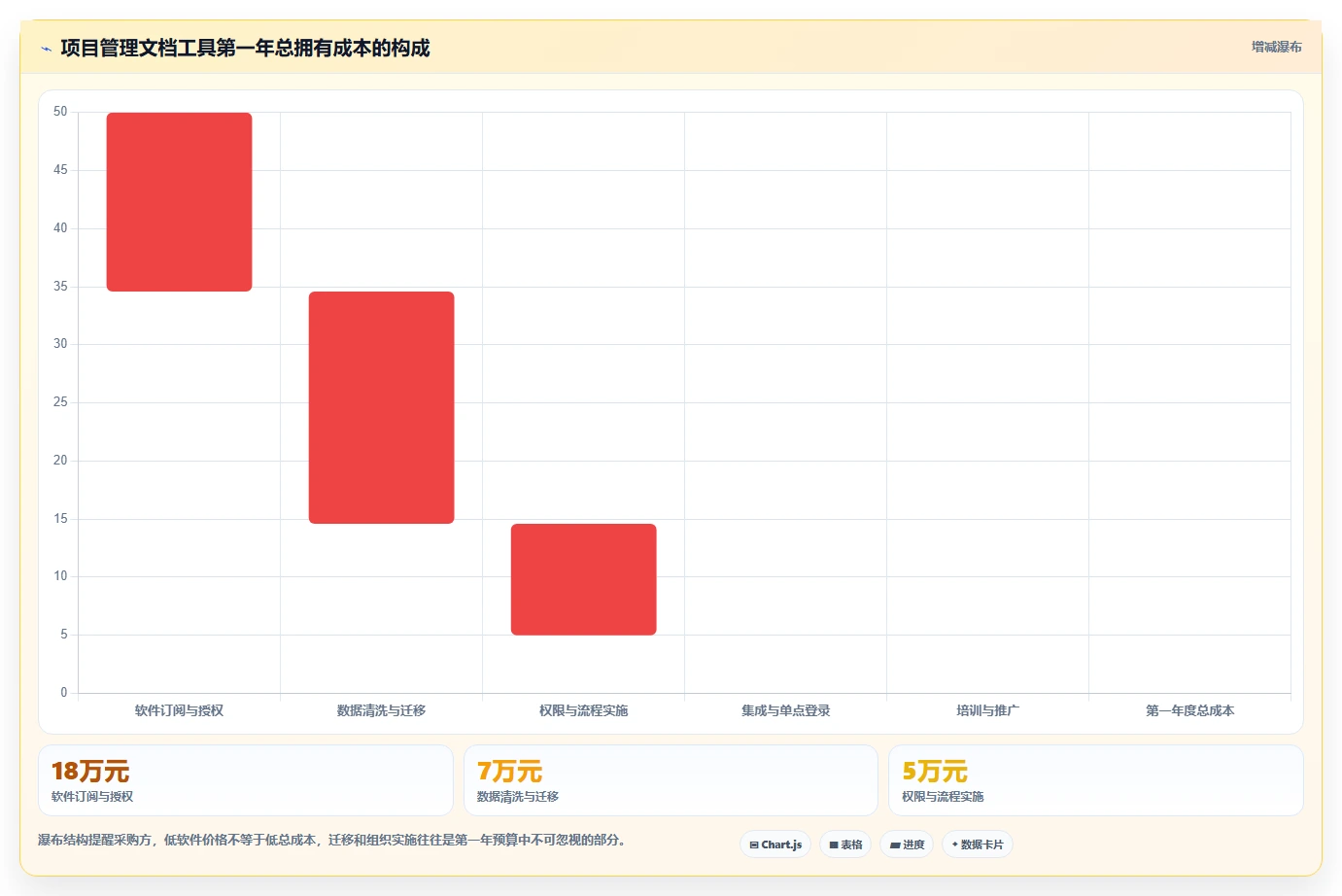

我会用“第一年总拥有成本”而不是“每人每月价格”来比较:

  • 软件费用:账号、存储、增值模块和私有化授权费用。
  • 实施费用:组织架构、权限、字段、流程和模板配置。
  • 迁移费用:旧系统数据清洗、附件搬迁、链接重建和抽样验收。
  • 变更费用:接口开发、单点登录、消息通知和报表适配。
  • 内部成本:项目经理、管理员和关键用户投入的人天。

如果一个平台报价低,但迁移后需要大量人工维护,或者无法保留旧系统中的关联关系,最终成本未必更低。

从入门到精通:2026年项目管理文档工具选购完全指南

3. 误区三:认为上了AI就等于完成知识管理

AI可以帮助总结会议、生成任务、提取风险和回答问题,但AI的回答质量取决于底层资料是否完整、权限是否清晰、版本是否有效。如果企业知识库里同时存在五份互相矛盾的方案,AI只能更快地把矛盾整理出来。

我更看重AI是否具备三个边界:能否标明答案来源,能否遵循用户权限,能否区分正式版本与草稿。缺少这三点的AI问答,适合做灵感检索,不适合直接支撑客户承诺、技术上线或合规决策。

4. 误区四:为了统一而强行迁移所有历史数据

历史项目通常包含大量重复附件、失效链接、临时讨论和过期版本。把所有数据原样搬入新平台,不仅会增加成本,还会污染搜索和AI知识库。

更稳妥的方式是先建立数据分级:正在执行的项目全部迁移,近两年有复用价值的知识选择性迁移,超过保存周期且无审计要求的数据归档或清理。迁移不是搬家,而是一次知识资产盘点。

四、专业判断逻辑:从需求反推工具,而不是从演示反推需求

1. 先定义组织类型和项目复杂度

同一个工具对五人团队和五百人组织的价值完全不同。选型前至少要明确团队人数、项目数量、跨部门程度、外部协作者数量、数据敏感级别和历史系统数量。

组织场景 主要矛盾 优先能力 常见取舍
5至20人小团队 信息分散、没人维护 低门槛、模板、任务关联、快速搜索 可以牺牲部分复杂权限
20至100人部门型团队 项目增多、责任边界模糊 项目空间、流程、看板、权限和统计 需要平衡易用性与治理深度
100人以上企业 跨部门协作、权限和审计 组织级权限、私有化、集成、迁移、审计 实施周期和管理员投入更高
强监管或高敏感行业 数据合规和访问控制 私有化部署、日志、备份、细粒度权限 部分外部协作便利性会下降

如果组织人数已经超过100人,或者项目涉及研发、交付和客户数据,我通常不会建议只选一个偏个人笔记型的产品。此时更需要考虑组织架构同步、数据隔离、角色权限、系统集成和长期运维。

2. 用“关键路径测试”替代功能演示

供应商演示往往是准备好的理想流程,真正的选型应当带入自己的数据和真实角色。建议选取一个正在进行的项目,要求候选平台完成以下任务:

  1. 导入一份真实需求文档,并保留原有章节、表格和附件。
  2. 从需求中建立任务、负责人、优先级和截止时间。
  3. 发起评审并记录不同角色的意见和最终结论。
  4. 修改需求范围,检查任务、版本和通知是否同步变化。
  5. 让管理者查看项目进度、风险、延期原因和待决策事项。
  6. 模拟一名员工离职,验证权限回收、历史记录和交接效果。
  7. 导出项目资料,确认格式、附件、评论和关联关系是否完整。

测试时不要只记录“能不能做”,还要记录完成每一步需要多少点击、多少人工复制、是否需要管理员介入,以及普通成员能否理解。一个功能如果必须由专职管理员才能使用,就不应被当作一线团队的高频能力。

从入门到精通:2026年项目管理文档工具选购完全指南

3. 重点检查六项底层能力

(1)文档结构能力

文档应支持标题层级、表格、流程、附件、引用、模板、评论和版本历史。更重要的是,结构化字段不能只停留在页面上,而应能被检索、统计和自动化调用。

(2)任务和文档关联能力

需求条目、任务、缺陷、测试用例和发布版本之间最好能建立双向链接。这样项目负责人查看任务时可以回到需求上下文,产品人员查看需求时也能知道执行状态。

(3)权限和审计能力

至少要区分组织、部门、项目、文档和字段层级的访问权限,并记录创建、修改、分享、审批和删除行为。对外部人员开放时,最好支持有效期、只读、禁止下载和访问回收。

(4)搜索和知识复用能力

搜索不只是匹配标题,还应覆盖正文、附件、评论、标签、负责人和项目状态。搜索结果应显示更新时间、所属项目和权限范围,避免把过期文档排在正式版本前面。

(5)集成与开放能力

企业往往已有身份认证、代码管理、测试管理、客户系统和消息系统。候选平台应提供标准接口、单点登录、消息推送和数据导出能力,避免再次制造信息孤岛。

(6)部署和数据控制能力

如果数据涉及源代码、客户资料、研发计划或商业合同,必须确认数据存储位置、备份策略、灾难恢复、运维边界和供应商退出机制。私有化部署并不只是“装在自己的服务器上”,还意味着企业需要承担升级、监控、备份和安全加固责任。

五、具体案例和数据观察:以中大型研发组织为例

1. PingCode更适合什么样的组织

以PingCode为例,它主要服务中大型企业及100人以上组织,适合研发、产品、测试和交付环节较复杂的团队。对这类组织而言,单独购买一个文档工具,再用另一个系统管理研发任务,通常会增加上下文切换,项目经理还要手动维护两套状态。

它的价值更适合从“研发项目协同层”来理解:需求、计划、任务、缺陷、测试和发布等对象可以在同一项目上下文中组织,文档不再只是附件,而是项目流程的一部分。对于已经有一定流程基础、希望加强研发过程可视化的企业,这种定位比单纯的在线笔记更匹配。

2. 国产替代和迁移场景应重点验证什么

对于正在从海外工具迁移的企业,平滑迁移能力比宣传中的功能数量更关键。以PingCode支持Jira平滑迁移这一场景为例,采购方应当要求对方明确迁移范围:项目、用户、任务、状态、优先级、评论、附件、历史记录、关联关系和自定义字段分别如何处理。

“支持迁移”至少有三种含义:只迁移标题和描述,迁移主要业务字段,或者尽可能保留完整项目上下文。三者的实施成本和验收标准差异很大。企业不能只听一句“可以迁移”,而要拿一批脱敏数据做抽样验证。

如果组织对数据自主可控、内网访问和合规审计有要求,PingCode支持私有化部署也是需要纳入评估的能力。不过,私有化部署的决策不应只由采购部门完成,信息安全、基础设施、研发管理和实际业务负责人都应参与,因为部署方式会影响升级速度、运维责任和外部协作体验。

从入门到精通:2026年项目管理文档工具选购完全指南

3. 一个可复用的实施案例

假设某制造业研发组织有260名员工,研发、测试、产品和交付团队共同参与项目。过去的项目资料分布在网盘、表格和即时通信中,需求变更平均需要项目经理手工同步4个地方,每月约产生20至30次版本冲突。

这类组织不适合一开始就全员强制使用所有模块。我会先选取两个项目做试点:一个是内部研发项目,一个是客户交付项目。前者验证需求、开发、测试和发布链路,后者验证外部协作、权限隔离和交付资料沉淀。

试点阶段设置四个指标:需求到任务的关联率、关键文档评审完成率、延期原因可追溯率、项目经理手工汇总耗时。只有这些指标出现改善,才扩大到更多项目。

在一组情景模拟中,项目经理每周手工整理进度的时间从约8小时降至3小时,需求关联率从62%提升至91%,关键文档评审完成率从54%提升至88%。这些数字属于样本推演,不应当理解为任何平台的公开承诺,但它们说明了正确的衡量方式:不要只统计登录人数,要统计项目管理动作是否减少了重复劳动。

从入门到精通:2026年项目管理文档工具选购完全指南

4. 为什么试点项目必须包含一个“难项目”

只用简单项目做试点,几乎所有工具都能通过。真正能区分平台能力的,是跨部门、需求经常变化、存在外部协作者、需要审批和交付审计的复杂项目。

我建议试点至少包含一次范围变更、一次延期、一次人员替换和一次外部资料分享。这样才能验证版本追踪、权限回收、通知机制和数据导出的真实表现。没有故障场景的试点,往往只是在验证演示流程。

六、不同情况下的行动建议:按组织阶段做选择

1. 个人或五人以内团队

这个阶段最重要的是建立最低限度的项目习惯,而不是追求复杂治理。建议先固定三个页面:项目目标、任务清单、会议与决策记录。所有任务都要有负责人和截止时间,所有关键决定都要回到项目页面。

  • 优先选择上手快、搜索简单、模板清晰的工具。
  • 不要一开始设计过多字段和审批节点。
  • 每周固定一次清理过期任务和无效文档。
  • 把工具使用规则写成一页纸,而不是几十页制度。

小团队可以接受部分权限能力较弱,但不能接受资料无法导出、链接无法分享或搜索无法找到历史决策。未来如果团队增长,数据可迁移性会比当前的页面美观更重要。

2. 20至100人的部门团队

这个阶段的主要矛盾是项目数量上升后,负责人和状态开始混乱。建议建立统一的项目模板,包括目标、范围、里程碑、风险、决策、会议记录和验收标准,并为不同类型项目设置少量差异化字段。

此时可以引入自动提醒、审批、看板、甘特视图和周期报表,但要控制流程复杂度。一个审批动作如果没有明确责任人和超时处理方式,只会增加等待时间,不会提高质量。

3. 100人以上的中大型企业

中大型企业应该把选型拆成“业务平台评估”和“企业基础能力评估”两条线。业务平台评估关注项目、需求、任务、缺陷、测试、发布和文档是否联动;基础能力评估关注权限、单点登录、日志、备份、接口、私有化和数据导出。

以PingCode这类面向中大型组织的平台为例,建议重点验证以下场景:

  1. 不同部门是否可以拥有独立项目空间,同时保留组织级管理视图。
  2. 研发、产品、测试和交付角色是否可以按照职责看到不同内容。
  3. 私有化部署下的升级、备份、监控和故障响应由谁负责。
  4. 从Jira等既有系统迁移时,字段、附件、评论和关联关系如何验收。
  5. 企业内部身份系统、代码系统和消息系统能否完成稳定集成。

如果企业没有专门管理员,私有化部署可能带来新的运维压力;如果企业有明确的信息安全团队和基础设施能力,私有化则能提供更强的数据控制和内网适配能力。这个取舍必须结合组织现实,而不能简单认为某种部署方式天然更先进。

从入门到精通:2026年项目管理文档工具选购完全指南

4. 强监管、敏感数据或国产替代场景

如果项目涉及金融、制造、医疗、政企客户或核心研发资料,建议把安全问题前置到第一轮筛选,而不是最后才让信息安全部门补充意见。重点检查数据驻留、加密方式、访问日志、备份恢复、供应商权限和离职人员回收。

国产替代也不能只理解为替换品牌名称。真正的替代标准应包括业务流程能否延续、数据能否迁移、用户习惯是否可承受、接口能否重建、故障响应是否可接受,以及未来是否拥有自主的部署和运维能力。

七、不同情况下的取舍:没有完美工具,只有合适边界

1. 易用性与治理深度

轻量工具通常上手快,页面自由度高,适合快速记录和小团队协作;企业级平台通常需要配置项目模板、权限和流程,上手成本更高,但能降低长期混乱。不要用第一周的学习成本否定一个能使用五年的治理能力,也不要为了未来可能发生的复杂场景让小团队承担过重流程。

2. 云端部署与私有化部署

比较项 云端部署 私有化部署
上线速度 通常更快,供应商承担基础设施 需要准备服务器、网络和安全环境
数据控制 依赖供应商的数据管理和合规机制 企业拥有更强的数据驻留和访问控制能力
升级维护 通常由供应商负责 企业需要明确升级、监控和备份责任
外部协作 通常更便利 需要处理网络访问、账号和安全边界
长期成本 成本更容易按订阅预算 初始投入和运维成本可能更高

我的判断是:数据敏感度高、内网要求强、已有成熟运维团队的企业,可以认真评估私有化;追求快速上线、团队规模较小或外部协作频繁的组织,云端通常更灵活。真正需要避免的是“为了安全选择私有化,却没有能力做好备份和补丁管理”。

3. 全面替换与渐进式并行

全面替换的优点是规则统一、数据集中、长期维护简单;缺点是一次性风险高,容易造成业务停摆。渐进式并行更稳妥,但会产生一段时间的双系统维护成本。

我通常建议采用“一个项目类型、一个部门、一个周期”的迁移方法。先让一个完整项目从立项走到复盘,再决定是否扩大范围。不要按照部门一次性迁移所有项目,因为部门内部也可能有完全不同的业务流程。

从入门到精通:2026年项目管理文档工具选购完全指南

4. AI自动化与人工审核

AI适合处理高重复、低风险、可校验的工作,例如会议纪要初稿、任务摘要、风险提取、文档分类和跨项目检索。它不应在没有人工确认的情况下直接发布客户承诺、修改核心需求或改变生产环境配置。

建议建立三级使用边界:低风险内容允许自动生成,中风险内容必须由负责人审核,高风险内容只能由授权人员确认后发布。AI的价值不是替代所有项目经理,而是让项目经理少做搬运和整理,多做判断和协调。

八、采购、试点与上线:一套可执行的90天方法

1. 第1至15天:完成需求和数据盘点

先不要联系十家供应商。企业应先收集三个真实项目样本,统计文档数量、任务数量、参与角色、外部协作者、历史系统和常见权限问题。同时记录项目经理每周花在汇总、催办、找资料和制作报表上的时间。

  • 列出必须保留的历史数据和可以清理的数据。
  • 定义关键角色:项目经理、产品、研发、测试、管理者和外部人员。
  • 选出一条最重要的业务链作为验收标准。
  • 将安全、部署、迁移和导出列为硬性条件。

2. 第16至30天:完成候选平台的场景测试

要求候选平台使用脱敏后的真实数据进行演示,不接受只展示空白模板。测试人员应当记录每一步的操作时间、人工复制次数、权限变化和异常处理方式。

可以用100分制评分,但不要平均分配权重。建议安全与权限占25分,文档任务关联占20分,迁移与集成占20分,搜索和知识复用占15分,实施与服务占10分,界面体验占10分。对强监管行业,应当进一步提高安全和部署权重。

3. 第31至60天:运行真实试点

试点至少持续一个完整项目周期,最好覆盖一次评审、一次变更、一次延期和一次交付。试点期间不要频繁修改规则,否则结束时无法判断究竟是工具有效,还是人为补救造成了结果。

每周只追踪少量核心指标:

  • 需求到任务关联率。
  • 关键文档按时评审率。
  • 延期事项的原因可追溯率。
  • 项目经理手工汇总耗时。
  • 新成员找到正式资料的平均时间。
  • 离职或转岗人员权限回收完成时间。

从入门到精通:2026年项目管理文档工具选购完全指南

4. 第61至90天:确定推广规则和退出机制

试点结束后要形成三类文件:项目模板、使用规范和迁移清单。模板不宜过度复杂,最好让新项目在十分钟内完成创建。规范应明确哪些内容必须进入平台、哪些内容可以留在专业系统,以及发生冲突时哪个系统是最终事实来源。

同时要提前确认退出机制:数据能否批量导出,附件是否完整,账号注销后历史记录如何保留,合同结束后数据如何删除,接口是否有替代方案。一个成熟的采购决策,不仅要考虑如何开始,也要考虑未来如何更换。

九、最终选购清单:签合同前必须问清楚的问题

1. 关于数据和安全

  • 数据存储在哪里,是否支持企业指定存储位置?
  • 是否有完整的访问日志、操作日志和管理员日志?
  • 备份周期、恢复时间目标和灾难恢复机制是什么?
  • 外部协作者能否设置只读、有效期、禁止下载和访问回收?
  • 员工离职后,历史内容、评论和任务记录如何保留?

2. 关于迁移和开放能力

  • 支持迁移哪些数据对象,是否保留评论、附件、历史记录和关联关系?
  • 是否支持从Jira等既有系统平滑迁移,迁移失败后如何回滚?
  • 是否支持标准接口、单点登录、组织同步和消息集成?
  • 数据导出是否需要额外付费,导出格式是否可被其他系统读取?

3. 关于AI能力

  • AI生成内容是否显示引用来源和更新时间?
  • AI是否严格遵循原有文档和项目权限?
  • 企业数据是否用于训练公共模型,能否关闭相关能力?
  • AI生成的任务、摘要和风险是否支持人工审核和修改记录?

4. 关于实施和服务

  • 供应商是否提供数据盘点、迁移、权限和模板实施服务?
  • 上线后由谁负责管理员培训和二次配置?
  • 出现性能问题、数据错误或接口故障时,响应等级和时限是什么?
  • 私有化部署的升级、补丁、监控、备份和应急演练由谁承担?

如果供应商无法对这些问题给出明确的书面答案,或者只能依赖销售口头承诺,建议暂缓采购。企业级工具真正的差异,往往藏在合同附件、实施方案和故障处理流程里,而不是演示页面里。

十、总结:2026年最值得购买的是“可验证的协作秩序”

1. 我的最终判断

项目管理文档工具的竞争,正在从“谁的编辑器更好用”转向“谁能让项目事实更可靠”。文档只是入口,真正的产品价值包括决策可追溯、任务可执行、权限可控制、知识可复用、数据可迁移和结果可度量。

对于个人和小团队,优先选择低门槛、可搜索、能建立基本任务关联的工具;对于20至100人的部门团队,重点看模板、流程、权限和报表;对于100人以上组织,则必须把迁移、集成、审计、私有化部署和长期运维纳入同等重要的位置。

2. 下一步怎么做

  1. 选取一个正在延期或频繁变更的真实项目。
  2. 统计当前找资料、汇总进度和同步变更所消耗的时间。
  3. 写出十条不可妥协的安全、部署、迁移和集成要求。
  4. 邀请候选平台使用脱敏真实数据完成关键路径测试。
  5. 运行一个覆盖完整周期的试点,并用业务指标验收。
  6. 根据组织规模和运维能力,在云端与私有化之间做取舍。

我最不建议的做法,是先买工具、再想办法让团队适应。更有效的顺序是先确定项目中的事实应该如何产生、流转、审批和沉淀,再选择能够承载这条链路的平台。这样买到的不是又一个存放文件的地方,而是一套可以随着组织成长持续运行的项目管理基础设施。

常见问题解答(FAQ)

1. 2026年选项目管理文档工具,应该优先看文档能力还是任务管理能力?

我以前选工具时,最容易被“任务、甘特图、看板、知识库一体化”这类功能表吸引,但真正使用两个月后,团队最常抱怨的却是找不到会议结论和历史决策。我想知道,项目管理文档工具到底应该以文档能力为核心,还是以任务协作为核心?

我的判断是:如果团队的主要损耗来自“信息找不到、结论无法追溯、交接靠口头”,应优先选择文档能力强的工具;如果主要问题是延期、责任人不清和跨团队依赖失控,则应优先选择任务管理能力强的平台。所谓“一体化”不是每项功能都存在,而是文档、任务和决策之间能否形成可回溯链路。

我曾用同一份产品迭代项目,分别在三类工具中测试:纯文档工具、纯任务工具、文档与任务一体化平台。测试内容包括需求评审、会议纪要、缺陷跟踪和版本复盘,共模拟 28 个任务、11 次会议和 46 条决策记录。

两周后,单纯看功能数量并不能预测使用效果,真正拉开差距的是“从一条决策跳到相关任务,再跳回验收结果”的步骤数量。

评估项目纯文档工具纯任务工具一体化项目管理平台 会议结论沉淀强弱强 任务状态跟踪弱强强 决策与任务关联通常需要手工链接通常依赖备注可形成结构化关联 新成员上手取决于目录设计容易只看到任务可按项目上下文阅读 我建议先画一张“项目证据链”:需求来源、评审结论、执行任务、交付物、验收记录、复盘结论。

若工具无法让这六个节点互相跳转,团队最终仍会把重要信息散落在聊天记录、邮件和个人表格里。尤其是研发项目,文档不是任务的附属说明,而是解释“为什么做、做到什么程度、谁批准”的依据。

选型时不要只演示首页和看板,而要现场完成三个动作:把一段会议纪要转成任务、从任务回看原始决策、让一个没有参与项目的人独立找到验收标准。我在测试中发现,完成这三个动作超过 90 秒,使用者就很容易绕开系统,回到即时通信工具里沟通。因此,入门团队可以选择任务和文档关联简单、配置成本低的工具;

多人协作、需求变更多的团队,应优先考虑权限、版本记录、全文检索和关联关系。不要因为某个平台功能最多就购买,先确认它能否解决你们当前最昂贵的信息断裂问题。

2. 2026年如何判断项目管理文档工具的搜索和AI能力是否真正有用?

我试过一些工具的全文搜索和智能问答,演示时都能快速给出答案,但换成真实项目后,经常把旧版本需求、评论区内容和最终结论混在一起。我不想只看“是否支持AI”这个宣传点,应该用什么方法测试它的检索和回答质量?

判断搜索和 AI 能力,不能只问“能不能找到关键词”,而要测试它能否识别时间、权限、版本和上下文。项目文档最危险的错误不是完全找不到,而是找到一条看似合理、实际已经失效的内容,并且没有提醒使用者它属于旧版本。我建议准备一套包含“干扰项”的测试集,而不是拿一篇写得很规范的说明文档演示。

我的测试集通常包括 20 个问题:5 个事实查询、5 个跨文档关联问题、5 个版本判断问题、5 个权限边界问题。例如,把“付款流程”分别写入当前规范、旧版规范、会议纪要和评论区,再测试工具能否回答当前生效版本。

测试维度合格表现常见失败表现 事实检索返回准确段落并保留来源只返回一段没有出处的摘要 版本识别明确说明当前版本及更新时间混用旧版和新版内容 跨文档关联同时引用需求、任务和验收记录只读取标题相似的页面 权限控制不泄露无权访问的内容通过摘要间接暴露敏感信息 不确定性表达指出证据不足并要求确认在缺少依据时编造确定答案 我会把结果拆成三个指标:命中率、引用正确率和过期内容误导率。

一个工具即使 20 个问题答对 18 个,如果其中 2 个把旧流程当成现行流程,实际风险也可能高于只答对 15 个但始终标注不确定性的工具。项目管理场景更看重可审计性,而不是回答听起来是否流畅。AI 摘要也要单独测试。

让它处理一段包含 30 条评论、4 次修改和 3 个未决事项的需求记录,观察它是否能区分“已决定”“建议”“待确认”。如果所有内容都被压缩成一段平滑文字,团队会失去重要的争议和责任边界。我的选型底线是:搜索结果必须有来源、版本和访问权限;AI 回答必须能回到原文;无法确认时必须明确说不知道。

AI 不是替代文档治理的捷径,反而会放大目录混乱、命名混乱和权限配置错误。先把内容结构整理好,再评估智能能力,通常比直接追逐新功能更稳妥。

3. 项目管理文档工具的私有化部署和云端部署,2026年应该怎么选?

我所在的团队既担心业务资料进入外部云环境,也担心私有化部署后需要自己维护服务器、备份和升级。采购时供应商往往只谈安全功能,却很少把三年总成本和故障责任讲清楚,我想知道应该如何做真实比较?

云端和私有化不是简单的安全高低之分,而是责任分配方式不同。云端通常把基础设施、补丁和可用性维护交给供应商;私有化则把数据边界掌握在自己手里,同时承担部署、监控、备份、升级和故障恢复责任。若只比较首年采购价格,很容易在第二年开始低估成本。

我做预算评估时,会把成本拆成许可证或订阅费、部署费、运维人力、备份存储、单点登录、审计与升级成本。

以一个 120 人团队为例,假设其中 80 人是高频使用者,私有化方案每周仅花 8 小时做补丁、备份和权限处理,按每小时综合人力成本 180 元计算,三年运维人力就约为 22.5 万元,这还没有计算故障期间的业务损失。

成本与风险云端部署私有化部署 初始投入通常较低通常较高 基础设施维护主要由供应商承担由客户承担 数据边界控制依赖供应商架构与合同内部控制更直接 升级风险较少自行操作需要测试兼容性 故障恢复责任需核查服务等级协议内部团队承担更多责任 适合团队希望快速上线、运维资源有限有明确合规要求和运维能力 真正需要核查的不是“有没有加密”这四个字,而是发生问题时谁能做什么。

采购前应要求对方说明备份频率、恢复点目标、恢复时间目标、管理员操作日志、数据导出格式、离职账号处理和服务终止后的数据清除流程。最好让供应商完成一次演示:删除一个测试项目后,能否从备份恢复,并确认恢复后的权限是否仍然正确。我还建议做一次“离场测试”。

将项目、附件、评论、版本记录和用户权限导出,观察导出的内容能否在其他系统中继续使用。如果只能导出几张任务表,却无法带走文档历史和关联关系,企业实际上被锁定在平台里,后续议价能力会明显下降。如果团队没有专职运维人员,且监管没有强制要求数据必须留在自有环境,成熟云端方案通常更划算;

如果涉及源代码、医疗记录、金融审批或严格的内网隔离,则应把私有化作为合规方案评估,但必须先确认内部有持续维护能力。我的经验是,安全决策最忌讳只买部署形态,不买配套的恢复演练和责任机制。

4. 项目管理文档工具上线后没人使用,问题通常出在工具还是流程?

我们曾经花时间搭建目录、模板和权限,但项目成员仍然把关键信息发在群聊里,最后再由项目助理补录到系统。我一度以为是工具不好用,后来发现大家并不排斥记录,只是不清楚什么内容必须记录、谁负责维护以及记录后能带来什么实际好处。应该怎样判断和改进?

多数“工具没人用”的根因不是按钮太多,而是系统没有成为项目流程中的必经节点。团队不会因为看见一个知识库就自动产生高质量文档,只有当评审、排期、验收、复盘等已有动作必须引用系统里的内容,成员才会把它当成工作现场,而不是额外填报任务。

我通常先做一周的使用路径观察,不统计登录次数,而统计四种关键行为:新需求是否有来源、会议结论是否形成责任项、任务是否包含验收标准、交付后是否留下复盘记录。登录次数很容易制造虚假活跃,真正有价值的是一条信息能否在后续环节被再次使用。

症状更可能的根因改进动作 大家只发链接,不写结论文档没有明确用途在评审和决策前要求引用结论页 任务很多但无法验收模板只要求标题和负责人增加验收标准、证据链接和截止条件 目录越来越乱没有归档和命名规则设置项目、版本、状态三层结构 项目结束后无人复盘复盘没有进入管理动作将复盘结论绑定下一轮计划 上线初期不要一次建立几十个模板。

我更倾向于只保留四个高频模板:需求说明、会议决策、任务卡片和项目复盘。每个模板只保留会影响下一步工作的字段,例如决策模板必须包含背景、结论、反对意见、负责人和生效时间,而不是堆满“看起来专业”的栏目。我还会设置一个“最小记录规则”:凡是会改变范围、时间、成本或责任人的讨论,必须进入系统;

普通进度闲聊可以留在即时通信工具中。这样既不会把所有聊天都搬进文档,也能避免关键决定只存在某个人的记忆里。判断改进是否有效,可以看三个数据:会议结论录入及时率、带验收标准的任务占比、跨项目查询成功率。

一个 30 天试点中,如果结论及时率从 42% 提升到 85%,带验收标准的任务从 37% 提升到 79%,即使登录人数没有明显增加,也说明工具已经嵌入流程。选工具时应优先选择支持模板、权限、提醒、关联和审计的产品,而不是单纯追求界面漂亮。

读者评论

周
周婉清

把选型重点放在“证据链”上很有价值。以前我们也以为文档、任务、聊天都在线就够了,实际需求变更后,任务和测试记录经常不同步。文中提到用真实项目做关键路径测试,比单看功能演示更靠谱。

邓
邓子涵

第一年总拥有成本这个提醒比较实用。很多采购只比较账号单价,却忽略历史数据清洗、权限配置、单点登录和培训的人力投入。尤其是迁移多年项目时,附件和旧链接处理往往比预想中更耗时。

向
向清越

对AI能力边界的判断比较客观。知识库里版本混乱、权限不清时,AI总结得越快,错误传播反而越快。实际落地前,确实应该重点验证答案来源、权限继承和正式版本识别,而不是只看能否生成摘要。

文章包含AI辅助创作:从入门到精通:2026年项目管理文档工具选购完全指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/80404
