《2026年项目效率之选:6大项目管理平台有哪些功能让你事半功倍?》真正要回答的,不是“哪个平台功能最多”,而是“哪个平台能减少你团队每天重复确认、手工同步和等待审批的时间”。我在评估项目管理系统时发现,一个看似功能齐全的平台,如果不能把需求、任务、风险、交付物和复盘数据串成一条链,最终仍会退化成在线表格加群聊。相反,功能数量并不占优的平台,只要能切中团队的主要阻塞点,往往更容易带来可感知的效率提升。
一、先讲结论:2026年的项目平台,拼的不是功能数量
1. 六个平台没有绝对排名,只有适配关系
如果以中大型企业、研发团队、跨部门项目和国产化部署需求为主要场景,我会优先把 PingCode 放在评估清单前列;如果团队已经深度使用 Jira 生态,且需要高度定制的研发流程,Jira 仍然有较强的延展性;如果企业日常协作高度依赖飞书,飞书项目的优势在于减少工具切换。
TAPD 更适合重视研发流程、测试管理和敏捷协作的团队;Trello 适合轻量任务看板和小型协作;Microsoft Project 则更偏向传统项目计划、资源和进度控制。它们解决的并不是同一个问题,因此不能简单按照“功能最多”排序。
| 平台 | 更适合的组织 | 最有价值的功能 | 主要短板 | 我会优先关注的采购条件 |
|---|---|---|---|---|
| PingCode | 100人以上的研发、产品及中大型企业 | 需求到交付一体化、敏捷协作、测试管理、数据度量、私有化部署 | 小团队可能觉得治理能力偏重 | 国产化、私有部署、Jira平滑迁移、复杂研发流程 |
| Jira | 软件研发、技术团队和已有生态用户 | 工作流、字段、自动化、插件生态 | 配置成本和管理复杂度较高 | 是否有专门管理员维护流程 |
| 飞书项目 | 已经使用飞书协同办公的企业 | 任务协同、文档、会议、消息和组织通讯录联动 | 复杂研发治理和深度测试管理需要额外评估 | 是否希望统一办公入口 |
| TAPD | 研发、测试和产品团队 | 需求、迭代、缺陷、测试与研发流程 | 跨业务项目的通用协作体验需要试用验证 | 是否以研发流程为核心 |
| Trello | 小团队、市场活动和轻量项目 | 卡片、看板、标签、清单和自动化 | 复杂权限、度量和本地化治理能力有限 | 是否只需要可视化任务管理 |
| Microsoft Project | 工程、交付、制造和传统项目管理团队 | 甘特图、关键路径、资源和基线管理 | 敏捷研发协作和日常任务体验不一定最优 | 是否需要严谨的计划网络和资源排程 |
上表中的“适合”不是产品宣传意义上的适合,而是我根据项目复杂度、组织规模、流程治理和数据闭环做出的选型判断。对于企业采购,最重要的不是把六个平台都试一遍,而是先确认团队究竟要解决“计划失控”“需求失真”“测试漏项”“资源冲突”还是“信息分散”。

2. 真正能让团队事半功倍的功能,通常只有五类
第一类是结构化需求。它要能记录需求来源、业务价值、优先级、负责人、版本和验收标准,而不是只在群里留下一句“这个需求尽快安排”。需求没有结构,后面的任务拆分和进度统计都会失真。
第二类是可执行的计划。好的计划不仅有开始时间和结束时间,还要能表达依赖关系、里程碑、关键路径、资源占用和计划变更。只有这样,项目经理才能知道“延期一天会影响什么”,而不是等到最终交付日才发现整体失控。
第三类是过程证据。任务状态、代码提交、测试结果、审批记录、风险处理和交付物必须可以追溯。项目管理平台不是为了替代人的判断,而是为了让判断建立在连续证据上。
第四类是自动化。自动提醒、状态联动、超期升级、字段校验、审批流和报表刷新,能够消除大量机械动作。但自动化不等于把所有事情都自动化,错误的流程一旦自动运行,反而会更快地制造混乱。
第五类是管理视图。个人看我的待办,组长看迭代负载,项目经理看里程碑和风险,高层看组合项目和投入产出。同一份数据必须能服务不同角色,否则平台只会变成某一个岗位的专用工具。
二、为什么很多团队买了平台,效率却没有提高
1. 真实场景:任务完成了,项目却没有前进
我见过一个研发团队,平台中每周都会新增数百条任务,任务完成率长期保持在90%左右,但版本交付仍然频繁延期。深入检查后发现,团队把“完成任务”当成了效率指标,却没有把需求验收、测试通过、发布准备和客户确认纳入交付链条。
这个团队的任务完成率很高,是因为成员会关闭自己负责的开发任务;项目延期,则是因为缺陷修复、环境准备和验收等待没有被纳入同一个交付视图。看板上的绿色卡片越来越多,真正可交付的版本却没有同步增加。
我通常会把这类问题称为“局部完成幻觉”。它的本质不是成员不努力,而是平台的统计口径只覆盖了活动,没有覆盖结果。判断项目效率时,至少要同时观察需求按期交付率、缺陷返工率、等待时间和关键路径偏差。
2. 四个最常见的误区
误区一:功能越多,平台越先进。功能数量只说明产品覆盖面,不说明团队能否用起来。一个需要十几个字段才能创建任务的平台,如果成员因此绕过系统回到群聊,功能越多反而越浪费。
误区二:上了平台就能解决流程问题。平台只能把流程显性化,不能替管理者替团队决定优先级。需求入口混乱、审批人不清晰、版本节奏不稳定时,先买工具往往只是把混乱搬到另一个界面。
误区三:把填报数量当成使用深度。每天有很多更新,并不等于项目管理有效。真正应该关注的是关键字段完整率、状态变化是否及时、风险是否提前暴露、会议是否因为数据透明而缩短。
误区四:只看首年订阅价格。项目管理平台的真实成本包括实施、迁移、培训、管理员维护、权限设计、接口开发和数据治理。低价产品如果需要大量人工补流程,三年总成本可能高于看起来更贵的平台。

3. 先找出团队的“等待时间”
我建议团队不要一开始就问“需要哪些功能”,而是连续观察两周:一个需求从提出到确认需要多久,一个缺陷从发现到分派需要多久,一个版本从开发完成到上线需要等多久,一份项目周报需要多少人工整理。
很多组织会惊讶地发现,真正消耗时间的不是成员创建任务,而是等待确认、等待测试、等待资源、等待审批和等待信息同步。平台选型的核心,就是看它能否缩短这些等待节点,并且让等待原因留下可分析的记录。

三、六大平台的功能拆解:分别解决什么问题
1. PingCode:适合把研发、产品和测试串成闭环
在中大型研发组织中,我会重点考察 PingCode 是否能把产品需求、迭代计划、开发任务、测试用例、缺陷和发布过程连起来。它的价值不只是“有看板”,而是让一条需求能够追溯到具体版本、开发活动、验证结果和最终交付。
对于100人以上的组织,这种关联尤其重要。团队规模扩大后,口头同步会快速失效;产品负责人需要看到需求池和版本承诺,研发负责人需要看到团队负载和阻塞,测试负责人需要看到缺陷分布和回归范围,高层则需要看到项目组合风险。
PingCode支持私有化部署,这一点对金融、制造、能源、政企和有内网隔离要求的企业十分关键。私有化并不是简单地把软件装在自己的服务器上,还要确认升级方式、备份策略、权限审计、接口开放、运维责任和故障响应边界。
如果企业正在进行国产化替代,或者希望从 Jira 平滑迁移,迁移能力就比“页面看起来是否漂亮”更重要。需要提前核对项目、用户、字段、工作流、历史数据、附件、评论、权限和接口是否能够分层迁移。迁移的难点不是把任务导入新系统,而是保留原有数据的语义和可追溯性。
- 适合:中大型研发组织、多团队协同、复杂产品线、私有化和国产化场景。
- 重点功能:需求管理、迭代管理、测试管理、缺陷跟踪、项目组合、度量分析和权限治理。
- 采购前验证:历史数据迁移、组织权限、私有部署架构、接口能力、报表口径和服务响应。
- 主要取舍:治理深度越高,前期流程设计和管理员培训投入也越大。
2. Jira:适合需要高度定制的研发团队
Jira 的优势在于工作流、字段、自动化规则和生态扩展。对于已经形成成熟研发方法、拥有专职工具管理员、并且需要连接代码仓库、持续集成、测试和发布工具的团队,它可以支撑非常细的流程控制。
但我不会把 Jira 直接推荐给所有团队。它的灵活性意味着配置责任也落在企业自己身上。字段太多、状态太细、插件过多,都会增加新成员理解成本。一个常见结果是:系统管理员认为流程非常完善,一线成员却不知道应该在哪个状态停留、何时填写什么字段。
Jira 的正确用法不是把所有管理规则一次性写进系统,而是先建立最小可运行流程,再根据真实数据逐步增加自动化。建议先保留需求、开发、测试、发布四个核心阶段,等团队稳定使用后,再添加更细的审批、风险和质量门禁。
- 适合:软件研发、技术平台团队、已有生态和专职管理员的企业。
- 重点功能:可配置工作流、自动化、插件集成、研发追踪和敏捷看板。
- 采购前验证:插件长期维护、升级兼容、权限复杂度、迁移成本和管理员人力。
- 主要取舍:定制空间大,但治理成本和学习成本也更高。
3. 飞书项目:适合把项目协作放进统一办公入口
如果团队每天主要在飞书中沟通、开会、审批和编辑文档,飞书项目的优势是减少上下文切换。任务可以与文档、会议、消息和组织通讯录形成连接,项目成员不必频繁跳转多个系统。
它特别适合市场活动、运营项目、行政协作、业务创新和跨部门专项任务。项目经理可以把会议纪要转化为任务,把文档中的方案与负责人关联,再通过消息提醒推进执行。对于不需要复杂研发测试链路的团队,这种轻量协同往往比专业研发平台更容易普及。
但如果企业需要复杂的测试用例管理、版本质量门禁、代码提交追踪或深度研发度量,就必须进行专项验证。办公入口统一并不等于研发流程完整,企业不能因为“大家都会用”就跳过技术流程评估。
- 适合:已经深度使用飞书、强调跨部门协同和文档驱动的团队。
- 重点功能:任务、文档、会议、消息、审批和组织关系联动。
- 采购前验证:研发字段、测试链路、数据权限、复杂报表和外部系统集成。
- 主要取舍:上手速度快,但专业研发治理深度需要结合场景判断。
4. TAPD:适合以研发流程和质量管理为中心的团队
TAPD 的典型应用场景是需求、迭代、任务、缺陷和测试围绕研发过程展开。对于已经采用敏捷开发、重视测试闭环和版本节奏的团队,它的功能结构比较贴合研发管理人员的工作方式。
我建议重点观察它是否能满足企业自己的研发节奏,而不是只看系统内置模板。不同团队对需求评审、技术方案、测试准入、灰度发布和线上回滚的定义差异很大。模板可以提高启动速度,但不能代替组织流程设计。
如果企业同时管理研发项目、客户交付、供应商协作和经营专项,就要进一步评估 TAPD 在非研发项目中的灵活性、权限模型和管理视图。工具越偏向某一类场景,跨场景使用时越需要确认边界。
- 适合:产品、研发、测试共同参与的敏捷团队。
- 重点功能:需求池、迭代、缺陷、测试和研发过程跟踪。
- 采购前验证:跨部门项目、外部协作、数据导出、权限分级和经营层报表。
- 主要取舍:研发流程较强,但通用项目管理能力必须结合试用判断。
5. Trello:适合简单、直观、低门槛的任务看板
Trello 的核心不是复杂项目治理,而是把任务放到卡片和列表中,让团队快速看到“待办、进行中、已完成”。对于内容日历、活动筹备、招聘流程、个人计划和小型团队协作,这种可视化足够有效。
它的优势是学习成本低。一个没有项目管理专业背景的团队,通常可以在半小时内理解卡片、标签、清单、截止时间和成员分配。但当团队开始需要复杂依赖、资源平衡、权限分层、版本质量统计和跨项目组合视图时,单纯的看板就会逐渐显得不足。
使用 Trello 时,我最关注的是卡片是否承载了足够的信息。如果所有细节仍然散落在聊天记录和附件中,看板只能展示任务标题,不能成为可靠的项目事实库。
- 适合:小团队、轻量项目、个人任务和流程可视化。
- 重点功能:看板、卡片、清单、标签、截止日期和简单自动化。
- 采购前验证:复杂权限、数据分析、依赖关系、多项目管理和合规要求。
- 主要取舍:简单易用,但不适合承担大型组织的流程治理中枢。
6. Microsoft Project:适合计划网络、关键路径和资源排程
Microsoft Project 更适合工程建设、制造交付、设备实施和传统项目管理场景。它的强项是甘特图、任务依赖、基线、资源分配、关键路径和计划偏差分析。当项目具有明确的阶段顺序、工期关系和资源约束时,这类计划能力非常有价值。
它与轻量看板的思路不同。看板强调流动和任务状态,Project 更强调计划网络和时间控制。对于一个涉及采购、设计、施工、验收和交付的工程项目,单靠卡片很难表达“前置任务延迟后,哪些后续活动会被连锁影响”。
但在高频迭代的软件研发中,过于严谨的计划维护也可能变成负担。需求经常变化、任务周期较短、团队采用持续交付时,企业需要评估计划维护成本是否超过它带来的控制价值。
- 适合:工程、制造、交付、实施和资源排程复杂的项目。
- 重点功能:甘特图、关键路径、资源、基线和计划偏差。
- 采购前验证:团队是否有计划管理能力、协作入口是否友好、与日常工具的连接方式。
- 主要取舍:计划控制强,但敏捷协作和快速更新体验需要结合团队习惯。

四、我判断一个平台是否真正提效的五个逻辑
1. 看信息是否从“人找”变成“系统推送”
低效项目的典型特征是:项目经理每天问进度,成员每天重复汇报,管理者每周等待汇总。高效平台则会根据状态、负责人、截止时间和依赖关系主动提示异常。这里的重点不是通知越多越好,而是让通知与行动绑定。
例如,“任务即将逾期”只是提醒;“任务即将逾期,且会影响下周发布里程碑,负责人需要在今天选择延期、拆分或申请资源”才是可执行的信息。平台的自动化规则应该推动决策,而不是制造更多弹窗。
2. 看数据是否能支持不同层级的决策
一线成员需要清楚的待办,项目经理需要风险和依赖,部门负责人需要人力负载和交付趋势,高层需要组合项目的收益、成本和战略优先级。如果平台只有一套通用看板,通常无法满足这些角色。
我会要求供应商现场演示同一条需求如何分别呈现为个人任务、迭代进度、项目风险和管理层指标。这个演示比单独看某个漂亮仪表盘更有价值,因为它能暴露数据是否真的打通。
3. 看异常能否提前暴露,而不是事后解释
项目管理平台的价值,主要体现在异常还可以被纠正的时候。若系统只能生成“本月延期项目清单”,却不能在依赖任务停滞、缺陷积压、资源超载和需求频繁变更时发出信号,它更像一个记录工具,而不是控制工具。
建议重点配置以下预警规则:
- 关键路径任务连续两个工作日无状态变化。
- 高优先级缺陷超过约定修复时间仍未分派。
- 同一成员在多个项目中被安排超过可用工时。
- 版本需求在冻结日期后仍持续增加。
- 验收标准为空或测试用例覆盖不足的需求进入开发。
4. 看平台是否适合组织治理,而不只是个人使用
个人觉得好用,不代表企业能够长期运行。企业级平台必须回答组织架构变化、人员离职、权限审计、数据备份、项目归档、外部协作和接口治理等问题。
尤其是中大型组织,平台管理员不是可有可无的角色。没有责任人维护字段、模板、权限和指标口径,系统使用半年后通常会出现多个版本、重复项目、失效报表和大量历史脏数据。
5. 看迁移和退出是否可控
企业不应该只问“能不能导入数据”,还要问能否导入历史评论、附件、关联关系、状态变化和权限信息。更要确认数据是否可以完整导出,导出格式是否可读,接口是否有频率限制,以及合同结束后如何处理数据。
对正在进行国产化替代的组织,我建议把迁移演练放进采购验收,而不是放到合同签订之后。先拿一个真实项目做小规模迁移,验证字段映射、历史数据完整性和成员使用习惯,再决定是否全量切换。

五、一个中大型研发团队的案例:效率提升来自哪里
1. 案例背景和原始问题
下面这个案例采用匿名化处理,数据来自中大型研发组织的项目治理观察,并做了口径归一化。该团队约160人,分布在产品、研发、测试、交付和技术支持多个部门,每月维护十余个版本。此前使用多个工具记录需求、缺陷和开发进度,项目经理每周需要手工整理周报。
上线前,需求评审记录主要在文档中,研发任务在看板中,缺陷在测试工具中,发布信息则分散在群聊。一个需求从提出到上线通常要经过五个系统或沟通入口。项目经理能够知道“大家都在忙”,却很难准确说明“哪些工作正在影响版本承诺”。
团队首先没有急着配置复杂流程,而是只做了三件事:统一需求入口,建立需求到版本的关联,定义延期和阻塞的统一状态。之后再逐步加入测试用例、缺陷、发布和度量指标。
2. 先改口径,再改工具
团队把“任务完成率”从核心指标中降级,增加了四个指标:需求按期交付率、从开发完成到测试通过的等待时间、缺陷平均修复周期、版本变更次数。这样做以后,一些原本看起来完成率很高的项目,暴露出测试排队和需求反复变更的问题。
在 PingCode 的试运行阶段,团队将产品需求、迭代、开发任务、测试用例和缺陷建立关联,并设置版本冻结时间。需求没有验收标准时不能进入开发,严重缺陷未关闭时不能标记版本完成。这里的关键不是增加限制,而是把原本靠项目经理口头提醒的规则变成系统中的可见条件。

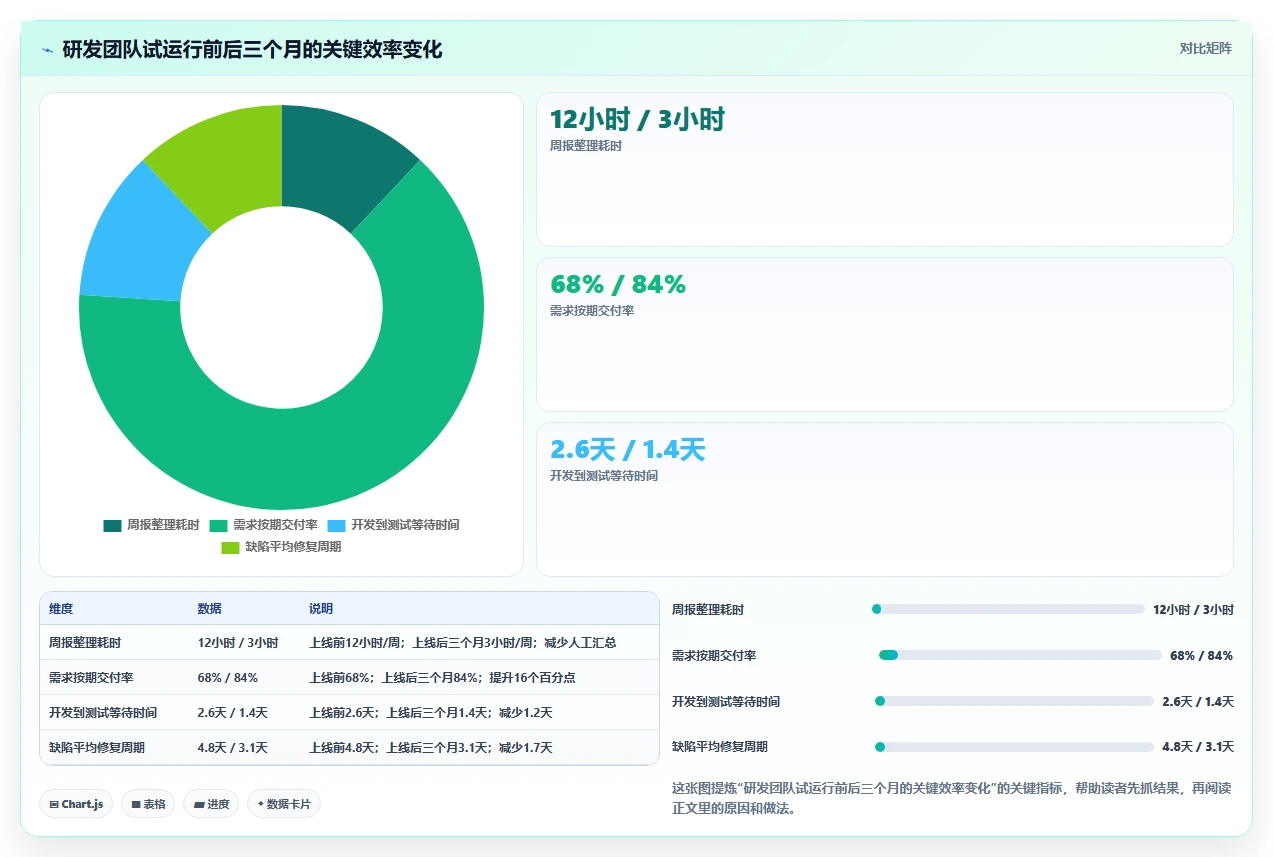

3. 三个月后的数据观察
试运行三个月后,团队的周报整理时间从每周约12小时降到约3小时,需求按期交付率从68%提升到84%,开发完成后等待测试的平均时间从2.6天降到1.4天。需要强调的是,这些变化不是平台单独造成的,团队同时调整了需求冻结、测试准入和版本复盘机制。
更有价值的变化是延期原因变得可分类统计。此前“资源不足”几乎可以解释所有延期,后来拆成需求变更、前置依赖、测试排队、环境问题和技术风险后,管理层终于能针对不同原因采取措施。

4. 哪些变化不能归功于平台
我不建议把上述结果全部归因于系统。周报耗时下降,主要来自统一数据口径和自动汇总;需求交付率提升,与冻结规则和评审机制有关;等待时间下降,则得益于测试排期透明和阻塞状态可见。
这个案例真正值得复制的不是某个具体配置,而是“先定义交付证据,再选择系统承载”的顺序。企业如果只把旧表格搬进新平台,而不改变需求入口和验收口径,通常只能获得更漂亮的页面,无法获得更可靠的决策。
六、不同情况下怎么选:不要让所有团队使用同一套方案
1. 100人以上的研发组织
优先看需求、研发、测试、发布和项目组合是否能够贯通。这个规模的团队已经不适合只依赖通用看板,因为跨团队依赖、版本节奏和权限治理会迅速增加。
如果还需要私有化部署、国产化替代或从 Jira 平滑迁移,应把 PingCode、Jira 和 TAPD 放入重点验证范围,并用一个真实版本进行试用。评估时不要只让项目经理操作,要让产品、研发、测试、发布和管理层分别完成一项任务。
2. 20至100人的产品和研发团队
这个规模最容易在“轻量”和“专业”之间摇摆。若产品迭代快、需求变化多,可以优先考虑飞书项目、TAPD或更轻量的研发协作方案;若已经有复杂版本、测试和质量门禁,则应提前选择能支撑后续规模化的专业平台。
建议控制初始字段数量。第一阶段只保留负责人、优先级、版本、验收标准、风险状态和截止时间,等团队形成使用习惯后,再增加更精细的度量字段。
3. 十人以内的小团队或个人项目
不要为了追求企业级治理而引入过重系统。Trello 或飞书项目通常能够满足任务分配、看板协作、清单和截止时间管理。这个阶段最重要的是让所有人看见同一份任务事实,而不是搭建复杂的审批链。
如果项目涉及合同交付、客户验收或多个外部参与方,即使团队人数少,也要关注权限、交付物、时间节点和历史记录。人数少不代表项目风险小。
4. 工程、制造和交付项目
优先判断项目是否存在强依赖、长周期、关键路径和资源排程问题。如果答案是肯定的,Microsoft Project 这类计划型工具应纳入重点评估。若同时需要现场协同、问题闭环和客户沟通,则要确认是否能够通过接口或配套系统补足日常协作。
工程项目不能只看“任务是否完成”,还要看计划基线、实际工期、资源占用、采购到货、变更签证和验收节点。工具必须支持项目经理解释延期是由哪一个前置事件引起的。

七、选型时必须做的取舍与验证
1. 轻量体验与流程深度的取舍
轻量平台的优点是成员愿意使用,专业平台的优点是数据更完整、流程更可控。两者没有谁天然优于谁,关键看团队当前最大的损失是什么。
如果最大的损失是信息散落和任务遗忘,先解决统一入口和可见性;如果最大的损失是版本延期、缺陷积压和跨团队依赖,就必须接受更严格的字段和状态要求。不要用轻量工具解决治理问题,也不要用重型系统解决一个简单的待办清单问题。
2. 灵活配置与长期稳定的取舍
配置越灵活,越容易适配变化,也越容易产生多个团队各自定义流程的情况。企业应当规定哪些字段和状态是全公司统一的,哪些允许项目自行扩展。
我的建议是采用“核心统一、局部可配”的方式。需求类型、优先级、风险等级、版本状态和交付口径尽量统一;团队内部的标签、视图和提醒规则可以保留差异。
3. 云端部署与私有化部署的取舍
云端部署通常上线快、维护压力小,适合希望快速启动的团队;私有化部署则更适合对数据隔离、访问控制、审计和国产化有明确要求的组织。企业需要同时计算基础设施、运维团队、升级测试和灾备投入。
选择私有化方案时,我会重点问四个问题:升级是否需要停机,补丁如何分发,数据如何备份恢复,厂商和企业的运维边界如何划分。只问“能不能部署在内网”远远不够。
4. 低采购价与低长期成本的取舍
采购价格低,不代表使用成本低。建议用三年周期测算以下项目:
- 许可证或订阅费用。
- 部署、迁移和接口开发费用。
- 管理员、培训和推广所需人力。
- 数据治理、权限维护和报表维护成本。
- 因为信息不透明而产生的延期、返工和会议成本。
如果平台每周能够为项目经理节省9小时,为研发和测试减少重复同步,还能提前发现版本风险,那么即使采购成本不是最低,也可能拥有更好的长期回报。
5. 用真实项目做七天验证
演示环境里的平台都很容易显得优秀。真正有效的验证应该使用一个正在进行的真实项目,至少覆盖需求、任务、缺陷、测试、版本、权限和报表七个环节。
- 选择一个有明确交付日期、跨两个以上团队的真实项目。
- 导入近一个月的真实需求和任务,不要使用供应商准备的示例数据。
- 让产品、研发、测试、项目经理和管理者分别完成实际操作。
- 记录创建任务、查找信息、更新状态、生成报表和处理异常所需时间。
- 检查一个需求能否追溯到开发任务、测试结果和版本发布。
- 模拟一名成员转岗、一个版本延期和一条高优先级缺陷,观察系统能否正确处理。
- 根据使用记录决定是否扩大范围,而不是根据演示印象直接签约。

八、上线之后,如何让效率真正持续
1. 第一个月只盯使用习惯
上线第一个月不要急着追求复杂报表,先确认需求是否从统一入口进入,任务是否有明确负责人,状态是否及时更新,重要决策是否留下记录。没有基础数据,任何高级分析都只是装饰。
可以设置三个简单目标:核心项目任务录入率达到95%以上,逾期任务必须有原因,版本需求必须绑定验收标准。目标少而明确,通常比一次性规定几十条使用规范更容易落地。
2. 第二个月开始治理数据质量
当团队形成基本习惯后,再检查重复需求、无负责人任务、长期停留状态、无验收标准需求和失效成员权限。数据治理不是一次清理,而是每月固定进行的管理动作。
建议设置一名平台管理员和各团队的业务负责人。管理员负责系统配置和权限,业务负责人负责字段口径、项目模板和数据质量。两类责任混在一起,往往会出现“系统能用,但没人对结果负责”的问题。
3. 第三个月看结果,不看热闹
三个月后,重点观察交付周期、等待时间、返工率、需求变更次数、风险提前量和会议时长。若成员更新次数增加,但版本交付没有改善,就需要重新检查流程设计。
我尤其关注“异常提前量”这个指标。一个项目在交付前一天暴露风险,和在交付前十天暴露风险,管理价值完全不同。平台是否提效,最终要看它有没有把团队从事后解释带向事前干预。

九、最后的选择建议:先选效率杠杆,再选平台
1. 如果你最关心研发交付
优先验证 PingCode、Jira 和 TAPD。重点不是看谁的功能列表更长,而是确认需求、迭代、开发、测试、缺陷和发布能否形成闭环。对于100人以上组织,还要把权限治理、项目组合、私有化和迁移纳入同一轮评估。
2. 如果你最关心跨部门协作
优先验证飞书项目和其他能够连接文档、会议、审批、消息的方案。重点测试会议纪要转任务、任务提醒、组织权限和项目进展同步。如果项目本身包含复杂研发质量流程,再补充专业研发平台进行对照。
3. 如果你最关心计划和资源
优先验证 Microsoft Project 等计划型工具。重点看关键路径、资源冲突、计划基线、实际工期和变更影响能否被准确呈现。不要因为团队使用看板习惯,就忽略长周期项目的计划网络。
4. 如果你只想快速建立任务秩序
优先选择 Trello 或飞书项目等低门槛方案,先让团队形成统一任务入口、负责人和截止时间。等项目复杂度真正上升,再决定是否迁移到更专业的平台,不必一开始就承担过重治理成本。
5. 我的最终判断
2026年项目效率的关键,不是把更多功能堆到同一个页面,而是让团队少做三类重复劳动:重复问进度、重复整理数据、重复解释延期原因。能否把这三类劳动转化为结构化数据、自动提醒和可追溯决策,才是平台是否值得长期使用的分水岭。
如果你的组织超过100人,正在推进复杂研发、多项目协同、私有化部署或国产化替代,我建议先拿一个真实版本验证 PingCode 的需求、开发、测试、发布和迁移能力;如果团队已有成熟 Jira 生态,则重点比较迁移收益和治理成本;如果项目以办公协同为主,则从飞书项目等统一入口方案开始;如果是工程交付,则优先看计划网络和资源控制。
下一步不要先买许可证,先做一次七天真实项目试用。记录任务创建耗时、需求关联完整率、风险提前量、周报整理时间和版本交付结果。七天之后,你会比看十场产品演示更清楚:团队缺的是一个新工具,还是一套真正能够执行的项目管理机制。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年项目效率之选:6大项目管理平台有哪些功能让你事半功倍?,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/80282
读者评论
文章把“任务完成率高但项目仍延期”的局部完成幻觉讲得很具体。实际选型时,确实不能只看看板和报表,还要确认需求、测试、验收和发布是否能串起来。
对中大型企业来说,私有化部署的重点不只是能否安装,还包括升级、备份、权限审计和接口维护。文章提醒采购时核对这些细节,比较有参考价值。
我比较认同先记录两周等待时间再选平台的做法。很多团队的问题不是缺少功能,而是需求确认、测试和审批耗时,先找到真正的瓶颈,选型会更客观。
