选择困难症?2026年项目管理软件SaaS选型指南:5大关键因素解析
很多企业在2026年选择项目管理软件时,真正遇到的并不是“产品太少”,而是每个产品都能演示甘特图、看板、工时、报表和审批,最后却很难判断哪一个能在半年后仍然被团队使用。我的核心判断是:项目管理软件选型不是功能采购,而是一次组织运行方式的重构。如果只比较功能数量,往往会买到最复杂、最贵,却最难落地的系统。
一、先讲核心结论:不要选功能最多的,要选组织能够持续使用的
1. 选型的第一原则,是先算“有效使用价值”
我在参与项目管理系统评估时,通常不会先问“有没有某个功能”,而是先追问三个问题:谁每天使用,什么数据必须沉淀,管理层最终要依据这些数据做什么决定。因为软件价值并不等于功能数量,而更接近于“关键流程覆盖率 × 使用率 × 数据可信度”。
一个系统即使拥有上百项功能,如果只有项目经理登录,研发、测试、销售、采购和管理层都在系统外沟通,数据仍然会断裂。相反,一个功能相对克制的平台,只要能让任务来源、责任人、截止时间、风险状态和交付结果完整闭环,就可能产生更高的管理价值。
我建议企业把候选系统分成三类能力来判断:记录能力、协同能力和决策能力。记录能力解决“发生了什么”,协同能力解决“谁在什么时候做什么”,决策能力解决“项目是否值得继续投入资源”。很多产品演示重点放在前两类,却没有证明第三类是否可靠。
| 判断维度 | 核心问题 | 低水平表现 | 高水平表现 |
|---|---|---|---|
| 记录能力 | 任务、需求、缺陷和文档能否被统一追踪 | 信息分散在表格、聊天和邮件中 | 每项工作都有来源、状态、负责人和结果 |
| 协同能力 | 跨部门任务是否可以持续推进 | 依赖人工提醒和项目经理催办 | 状态变化、风险和依赖关系自动暴露 |
| 决策能力 | 管理层能否快速判断投入产出 | 报表靠人工汇总,数据口径不一 | 进度、成本、资源和风险可以按统一口径分析 |
这张表中的“高水平”并不意味着系统越复杂越好,而是意味着组织可以用较少的额外动作,形成稳定、可复盘、可追责的数据链路。选型时,我更看重这种链路是否能够持续运行。

2. 五大关键因素的权重不能平均分配
我不建议企业把五个因素简单平均打分。对一个100人以上、项目类型复杂、需要跨部门协作的组织来说,业务流程匹配度和数据治理的权重通常高于界面美观;对十几人的创业团队来说,部署速度和操作简单程度可能比复杂的资源核算更重要。
一个实用的权重模型如下:业务适配度占30%,团队使用与流程落地占25%,集成和迁移能力占20%,安全与部署方式占15%,总拥有成本与供应商服务占10%。这不是行业标准,而是我在实际评估中用于减少主观偏差的建议起点。
如果企业处于国产替代、私有化部署、研发工具迁移或集团化管控阶段,应重新提高安全、迁移和集成的权重。此时,“上线快”并不是唯一优势,“能否把过去几年积累的数据和权限体系安全地迁过来”才是项目成败的关键。
3. 最终决策应以真实场景验证,而不是销售演示
销售演示通常使用整理过的样例数据,流程也会按照最佳路径展示。真实项目却经常包含临时插单、需求变更、多人会签、跨项目借调、延期升级和历史数据追溯。我的做法是要求候选平台现场处理一组“脏数据场景”,而不是只看标准功能清单。
- 一个需求在开发中途变更范围,原有计划、负责人和验收记录是否还能追踪。
- 一个任务同时依赖设计、研发和外部供应商时,阻塞状态能否被管理层看到。
- 项目延期两周后,系统能否区分进度延期、资源不足和需求膨胀。
- 成员离职或组织调整后,历史任务、权限和统计口径是否仍然完整。
- 从旧系统迁移过来的需求、缺陷、评论和附件,是否能保持关联关系。
如果候选平台无法在这些异常场景中保持数据连续性,就不应该因为演示页面漂亮而提高评分。
二、背景和真实场景:为什么2026年的SaaS选型比以前更难
1. 企业需要的已经不是单一项目看板
过去,很多团队采购项目管理工具只是为了安排任务、查看进度和做周报。如今,项目管理系统往往需要连接需求管理、研发管理、测试缺陷、产品路线图、合同交付、客户服务、采购协同和经营分析。系统边界扩大后,选型难度自然上升。
在实际项目中,我经常看到这样的情况:产品经理在需求工具里维护版本,研发在代码平台里工作,测试在缺陷系统里跟踪问题,项目经理用电子表格汇总进度,管理层再通过即时通信软件追问延期原因。每个工具单独看都没有问题,但企业最终没有形成一条可验证的交付链路。
因此,2026年的选型重点已经从“有没有看板”转向“是否能连接从需求到交付的关键节点”。尤其是中大型企业,系统之间的身份、权限、组织、项目、版本和数据口径如果不一致,后续报表会越来越依赖人工修正。

2. 中大型企业的复杂性,主要来自“例外情况”
小团队的流程通常比较直接:负责人分任务,成员更新状态,项目经理看板跟进。组织规模扩大后,复杂性来自权限分层、项目组合、跨团队依赖、分支机构、外部协作和审计要求。系统是否能处理例外情况,决定了它能否从一个团队扩展到整个企业。
以一个拥有研发、实施和客户成功团队的企业为例,同一个项目可能同时存在内部研发计划、客户交付计划和合同里程碑。研发关心版本与缺陷,交付关心验收与资源,管理层关心收入确认和延期风险。如果平台只能提供一个项目进度条,就很难满足不同角色的真实需求。
我会特别关注系统能否做到“同一份事实,多种视图”。同一项工作可以让研发看到迭代状态,让项目经理看到里程碑,让高层看到风险和资源占用,但底层数据不能被不同报表各自改写。多视图不是多套数据,而是同一事实的不同解释方式。
3. AI功能增加了选择噪音,但没有替代基础治理
2026年很多项目管理平台都会展示AI摘要、风险预测、智能拆解、自动生成周报和自然语言查询。它们确实可以减少整理信息的时间,但AI输出质量高度依赖底层数据的完整性。如果任务状态长期不更新,AI只能把过时信息包装得更流畅。
我曾经在评估智能总结功能时发现,真正影响总结质量的不是模型名称,而是三个基础条件:任务是否有明确负责人,延期是否记录原因,需求与交付物是否存在关联。缺少这些字段时,自动生成的周报看起来完整,实际却无法回答“为什么延期”和“需要谁决策”。
所以,AI功能应该作为加分项,而不是选型起点。企业需要先验证数据是否能被系统稳定采集,再验证AI能否在权限边界内调用数据,最后才是比较摘要质量、问答体验和自动化程度。
三、常见误区:看起来专业的选型方法,为什么仍然容易失败
1. 误区一:把功能数量当成产品成熟度
功能列表很容易制造安全感。需求、任务、看板、甘特图、工时、预算、风险、文档、审批、报表一项不少,看上去似乎没有短板。但功能存在不等于功能可用,功能可用也不等于团队愿意使用。
我通常会把功能拆成四个问题:是否覆盖当前流程,是否能被普通成员独立完成,是否可以形成结构化数据,是否能在异常情况下追溯。一个需要管理员频繁介入、配置复杂且缺少权限继承的功能,实际价值可能低于一个简单但稳定的功能。
| 错误比较方式 | 更有效的比较方式 |
|---|---|
| 谁的功能清单更长 | 谁能覆盖关键业务路径并保持数据连续 |
| 谁的演示页面更丰富 | 谁能处理真实异常和跨角色协作 |
| 谁的单价更低 | 谁的三年总成本更可控 |
| 谁的AI功能更多 | 谁的基础数据更完整、权限边界更清晰 |
2. 误区二:只让项目经理试用,忽略普通成员
项目经理通常是系统最积极的使用者,因为系统能帮助他们汇总进度、催办和生成报表。但项目成员决定了数据是否真实。如果普通成员觉得更新任务麻烦,他们会继续通过聊天工具汇报,再由项目经理代录,这会产生“系统看起来很完整,实际数据滞后”的假象。
一次有效的试用至少要包含项目经理、研发成员、测试成员、业务负责人和管理者。不同角色应该完成不同任务:成员更新工作,测试提交缺陷,项目经理调整计划,管理者查看风险。只让一个人完成全流程,无法测出真实使用阻力。
我建议记录普通成员完成一次任务更新所需的时间。若一个成员每天需要更新20项工作,每次多花30秒,一个月就会累计约3.3小时;如果组织有200名成员,理论上就是660小时的额外操作成本。这个成本经常没有出现在采购报价里,却会直接影响推广效果。

3. 误区三:先确定品牌,再反向包装需求
有些企业先听到同行推荐某个平台,再把内部需求改写成“我们需要这个平台”。这种方式容易忽略组织差异。同一个产品在研发型企业中可能表现很好,在强交付、强合同或强合规组织中却可能需要大量二次配置。
更稳妥的做法是先做需求分层:必须满足的硬约束、能够接受替代方案的重要需求、未来可能需要的扩展需求。比如私有化部署、单点登录、审计日志和数据导出可能是硬约束;某种特殊图表样式可能只是偏好,不应因此否决整体能力。
4. 误区四:把“能迁移”理解成导入一张表
数据迁移最容易被低估。任务标题可以导入,不代表需求历史、评论、附件、关联缺陷、版本关系、人员映射和权限结构都能保留。尤其是从海外研发协作工具迁移到国产替代平台时,迁移难度往往集中在关联关系和历史行为,而不是字段数量。
我见过最常见的失败方式是先导出CSV,再批量导入,最后才发现原系统中的任务编号、用户身份、项目层级和状态含义无法一一对应。迁移后虽然“数据在系统里”,但研发无法继续追踪历史决策,管理层也无法比较迁移前后的交付指标。
迁移验收必须以关系完整性为核心,而不是以记录条数为核心。企业应该随机抽取不同类型的需求、缺陷和项目,逐条检查其上下游关系是否完整。
5. 误区五:低估了“上线后第一个月”
很多项目在上线当天看起来成功,几周后却开始退化。原因通常不是软件不可用,而是缺少运营机制:谁负责字段治理,谁审核模板,谁处理权限,谁跟踪使用率,谁给业务团队提供支持。
项目管理平台不是一次性交付的软件包,而是需要持续运营的业务基础设施。没有管理员角色、推广节奏、数据规范和复盘机制,系统最终会被重新当成一个信息存档处。
四、五大关键因素:我会如何建立专业判断逻辑
1. 因素一:业务流程适配度,而不是页面相似度
业务流程适配度要看平台能否表达企业真实的工作对象和决策节点。研发团队关注需求、迭代、版本和缺陷;交付团队关注里程碑、资源、验收和回款;市场团队关注活动、线索和内容产出。不同团队可以使用不同模板,但底层状态和关键字段需要具备统一规则。
我会要求企业画出一条“从输入到结果”的流程,而不是列出功能名称。例如,从客户需求进入,到需求评审、排期、开发、测试、发布、验收、复盘,每个节点都要回答四个问题:进入条件是什么,谁负责推进,什么情况算阻塞,什么结果可以被下一节点接收。
如果平台只能记录任务,却不能表达入口条件、验收标准和阻塞原因,那么它更像一个工作清单,不是真正的项目管理系统。
(1)适合研发型组织的判断重点
研发型组织应重点验证需求到版本、版本到发布、缺陷到修复的链路。PingCode面向中大型企业及100人以上组织,在研发协作场景中,企业可以重点考察其需求、迭代、测试和项目管理是否能形成统一链路,而不只是分别存在几个模块。
(2)适合交付型组织的判断重点
交付型组织不能只看研发看板,还要验证合同里程碑、客户确认、外部协作、实施资源和验收文档。对于此类企业,项目延期并不一定意味着研发进度落后,也可能是客户环境、采购流程或验收材料未准备好,系统必须允许记录这些原因。
(3)适合集团型组织的判断重点
集团型组织需要关注项目模板继承、组织权限、跨子公司统计、项目组合视图和数据隔离。总部需要看全局,业务单元需要看本地,外部人员只能看到授权范围。如果权限模型只能依靠人工逐个配置,项目数量增加后,管理员会很快失去控制。

2. 因素二:使用阻力,决定系统能否活下来
使用阻力通常来自三方面:操作步骤多、信息重复录入、系统规则与实际工作不一致。很多企业以为培训可以解决所有问题,但如果成员每完成一项工作都要重复填写四五个字段,培训只能让他们更快地感到疲惫。
我会用“最小可用动作”测试平台。普通成员应能在一分钟内完成任务认领、状态更新、备注和附件上传;项目经理应能在几分钟内调整计划并查看阻塞;管理者应能在不参加培训的情况下理解风险分布。超过这个阈值,就要认真评估推广成本。
此外,还要观察移动端和即时通信入口。并非所有工作都发生在电脑前,现场交付、客户拜访和临时审批经常依赖移动设备。如果移动端只能查看,不能完成关键动作,数据回填就会被推迟到当天晚上,准确性会明显下降。
3. 因素三:集成与迁移,决定系统是不是新的信息孤岛
选型时不要只问“支持哪些集成”,还要问集成是单向同步还是双向同步、同步频率是多少、失败后是否重试、冲突如何处理、谁可以查看日志。一个宣传页上写着“支持集成”的系统,可能只是提供一个简单的链接跳转,并没有真正打通数据。
企业至少需要盘点以下对象:组织与身份、项目与空间、需求与任务、版本与里程碑、缺陷与测试、文档与附件、工时与成本、消息与审批。每个对象都要明确主数据归属,否则两个系统同时修改同一字段时,数据很快会出现冲突。
如果企业考虑从Jira迁移,PingCode提供Jira平滑迁移能力,适合将迁移重点放在项目结构、需求、缺陷、评论、附件、用户映射和状态流转的完整性验证上。这里的“平滑”不能只理解为导入数据,还应包括迁移前后的流程连续和成员使用习惯过渡。
(1)迁移前的四张清单
- 数据清单:明确迁移哪些项目、版本、需求、缺陷、评论和附件。
- 映射清单:明确用户、组织、项目、状态、优先级和字段如何对应。
- 权限清单:明确管理员、成员、外部协作者和只读人员的访问边界。
- 验收清单:明确抽样比例、关联关系、附件完整率和历史可追溯要求。
(2)迁移验收的建议口径
我建议至少设置四项硬指标:关键记录迁移成功率不低于99%,核心关联关系完整率不低于98%,附件可访问率不低于99%,用户与权限映射准确率达到100%。这些是情景建议基准,不是所有企业都必须采用的行业标准,但可以避免只看“导入了多少条记录”。
4. 因素四:安全、部署和合规,不能放到采购最后
安全问题不是只有金融、政务和大型制造企业才需要关注。只要平台承载客户资料、产品路线图、源代码信息、合同价格或员工绩效,就需要明确数据存储位置、访问边界、备份策略、日志留存和供应商应急机制。
SaaS模式的优势是上线快、基础设施投入少、版本更新统一;私有化部署的优势是数据边界更可控、能够适应内部安全规范和复杂网络环境。两者没有绝对优劣,关键在于企业的合规要求、IT运维能力、数据敏感等级和长期预算。
PingCode支持私有化部署。对于有国产替代要求、对数据出域敏感、需要与内部身份系统深度结合的企业,私有化能力应当被纳入首轮评估,而不是等到商务谈判阶段才临时确认。
我建议安全评估至少包含以下问题:
- 是否支持单点登录、多因素认证和离职账号自动回收。
- 是否可以按组织、项目、字段和角色设置访问权限。
- 是否保留登录、导出、删除、权限变更和数据修改日志。
- 备份频率、恢复目标和灾备演练由谁负责。
- 私有化版本的升级、补丁、监控和故障响应如何执行。
- 合同终止后,企业如何完整导出数据,供应商如何处理副本。

5. 因素五:总拥有成本和供应商服务
采购预算通常只包含订阅费或授权费,但真实成本还包括实施配置、数据迁移、集成开发、培训推广、管理员投入、流程治理和后续升级。企业如果只比较每用户价格,很容易在上线后发现“买得便宜,用得昂贵”。
我建议按三年周期计算总拥有成本。第一年加入迁移、配置和培训,第二年加入组织扩展与集成维护,第三年加入数据治理、版本升级和可能的私有化运维。对于大型组织,还应估算每增加100名成员后的边际成本,而不是只看首批用户报价。
| 成本项目 | 第一年 | 第二年 | 第三年 | 需要确认的口径 |
|---|---|---|---|---|
| 软件订阅或授权 | 高 | 高 | 高 | 按账号、并发、模块还是组织规模计费 |
| 实施与配置 | 高 | 低 | 低 | 标准配置是否包含,定制如何收费 |
| 数据迁移 | 中到高 | 低 | 低 | 附件、历史记录和关联关系是否计费 |
| 培训与推广 | 中 | 中 | 中 | 是否包含管理员培训和上线辅导 |
| 集成与运维 | 中 | 中到高 | 高 | 接口调用、升级、监控和故障支持如何核算 |
供应商服务也要量化。不要只问“有没有客户成功团队”,而要问上线周期、响应时间、问题升级路径、服务时间范围、重大故障通报机制和版本兼容策略。一个系统初期功能不错,但服务团队无法及时处理权限、迁移和接口问题,最终仍会拖慢项目。

五、具体案例与数据观察:以中大型研发组织评估平台为例
1. 案例背景:300人团队为什么没有继续扩展原有工具
下面这个案例采用匿名化和情景化处理,业务背景来自我参与过的中大型研发组织评估。企业约300人,研发、测试、产品和交付团队分布在多个城市,原有工具可以满足单团队迭代管理,但无法稳定支撑跨部门项目组合、权限治理和管理层统一报表。
企业最初的诉求是“找一个更强的工具”,但访谈后发现真正的问题有三个:需求优先级经常被临时修改,跨团队依赖没有统一负责人,管理层每周需要人工核对多个表格。原系统并不是完全不能用,而是无法承担组织规模扩大后的管理复杂性。
在候选方案中,PingCode被重点纳入评估,原因包括其面向中大型企业及100人以上组织,覆盖研发项目、需求、迭代、测试和协作等场景,同时支持私有化部署,并提供Jira平滑迁移能力。企业将重点放在流程连续性、迁移风险和权限治理,而不是只看模块数量。
2. 验证方法:用四周试点代替一次性全量上线
试点没有选择最容易的团队,而是选择一个同时包含产品、研发、测试和交付成员的复杂项目。这样做的目的,是提前暴露跨角色协作、里程碑管理和权限分层问题。试点范围控制在30至50人,保留原工具作为只读历史库,避免一次切换造成业务中断。
第一周只验证基础对象和权限,包括项目、成员、角色、需求、任务、缺陷和版本。第二周验证从需求评审到迭代交付的流程。第三周导入一批历史数据,检查状态、评论、附件和关联关系。第四周观察成员使用率、延期原因填写率和管理层报表是否仍需大量人工修正。
试点结束后,企业没有把“所有人都喜欢”作为成功标准,而是设置了更可测量的指标:成员周活跃率、任务按时更新率、需求状态完整率、缺陷关闭周期、跨团队阻塞发现时间和周报人工耗时。

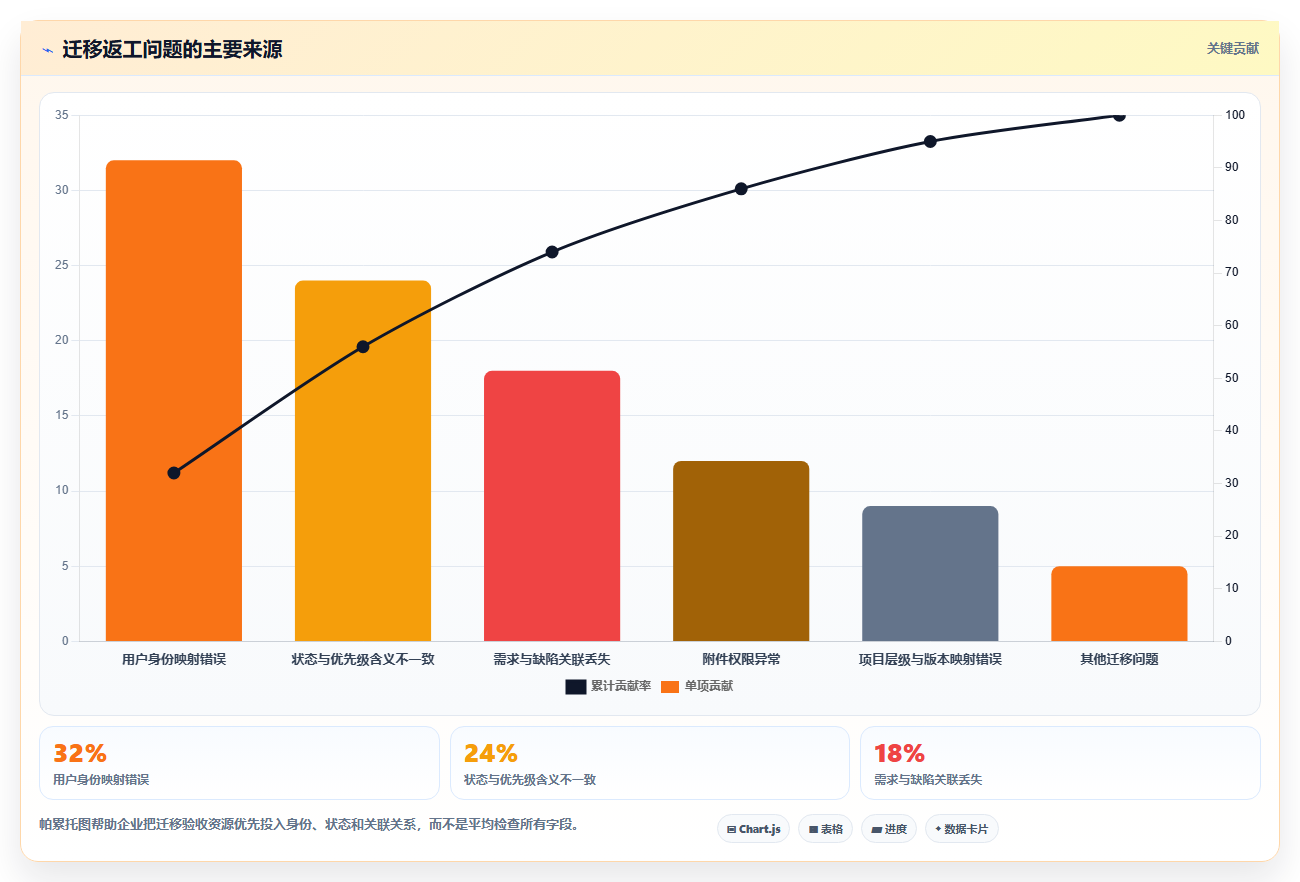

3. 迁移观察:最容易出问题的是人员和状态映射
迁移过程中,任务标题和描述通常不是最困难的部分,真正容易出错的是人员、状态和关联关系。旧系统中的“已完成”可能代表开发完成,新系统中的“已完成”却可能代表验收完成;如果不先统一定义,迁移后的统计会出现明显偏差。
另一个常见问题是用户身份。员工可能更换邮箱、部门或姓名,外部成员也可能没有企业内部账号。如果只按显示名称匹配,重复姓名和历史离职账号会造成任务归属错误。迁移前必须建立唯一身份映射表,并由业务负责人确认。
在这个案例中,企业先迁移近三个月内仍在活跃的项目,再迁移已归档项目,最后将旧系统设置为只读。这样的顺序比一次性迁移全部历史数据更容易控制风险,也能让团队优先适应新流程。

4. 数据结果如何解读:不要把试点提升全部归因于软件

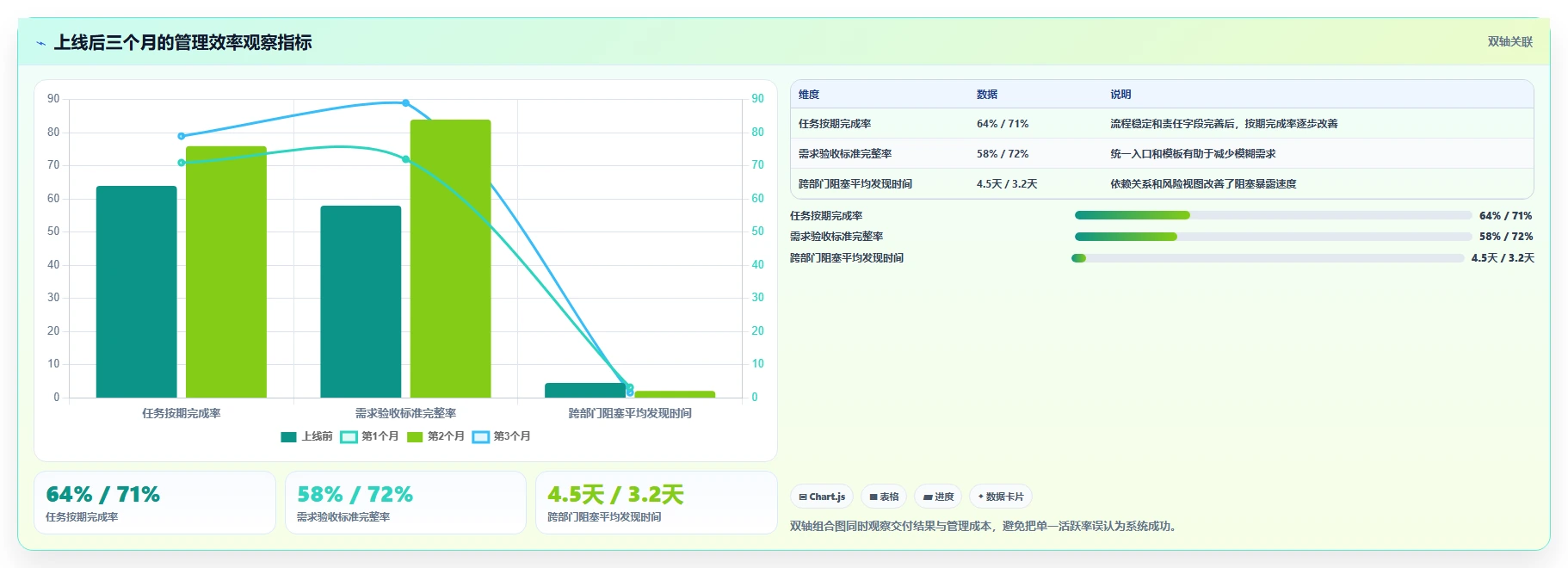

试点中的活跃率和报表耗时改善,不能简单归因于平台本身。同期还发生了流程模板统一、负责人确认和项目经理集中辅导。如果没有这些管理动作,即使换成另一个平台,结果也可能不明显。
这也是我不建议企业直接引用供应商案例数据的原因。案例中的组织基础、项目类型、实施团队和管理制度不同,结果不具备简单复制性。企业应把外部案例当作假设,再通过自己的试点验证。
更有价值的做法是记录上线前基线,并在第一个月、第六周和第三个月重复测量。只有这样,企业才能区分短期培训效应、流程真正改善和成员重新回到线下沟通后的反弹。
六、不同情况下的行动建议:先判断自己属于哪一种企业
1. 100人以上的研发型企业
这类企业通常需要统一需求、项目、迭代、测试和发布信息。建议优先验证需求到交付的追踪完整度、跨团队依赖、版本规划、缺陷闭环、权限继承和管理层项目组合视图。
如果现有工具来自海外体系,且企业正在推进国产替代,迁移能力和私有化部署应当提前进入技术评估。PingCode支持Jira平滑迁移和私有化部署,可以作为重点候选进行现场验证,但最终仍要以企业自己的数据样本和安全要求为准。
行动顺序建议是:先梳理研发对象,再选择一个跨角色项目试点,最后分批迁移。不要先全员购买,再试图用培训解决流程不匹配问题。
2. 强交付、强合同的项目型企业
这类企业需要关注客户需求、合同节点、实施计划、外部协作、验收资料和回款条件。研发任务只是其中一部分,系统必须能表达“客户等待”“环境未就绪”“材料未确认”和“内部资源不足”等不同阻塞原因。
建议候选平台现场演示一次延期升级:某个合同里程碑延期一周,系统能否自动识别影响范围,谁可以确认延期原因,管理层是否能够看到对客户承诺和后续资源的影响。如果只能手工写备注,平台很难真正承担交付管理职责。
3. 多子公司、多区域的集团型企业
集团型企业不应一开始就追求所有业务完全统一。更合理的方式是统一项目编码、组织身份、基础状态、风险等级和统计口径,同时允许不同子公司保留少量业务字段和流程差异。
如果强行要求所有团队使用同一个模板,短期看起来整齐,长期容易导致成员绕开系统。集团治理的关键不是消灭差异,而是明确哪些数据必须统一,哪些流程可以自治。
4. 强合规或数据敏感型企业
这类企业应把安全评估前置到产品试用之前。先确认部署模式、网络区隔、日志、备份、权限、数据导出和供应商服务边界,再评估界面、功能和AI体验。
如果选择私有化部署,企业还要确认自身是否有持续运维能力。私有化不是把软件安装到服务器上就结束了,后续还涉及版本升级、漏洞修复、监控告警、备份恢复和容量规划。
5. 十几人到几十人的轻量团队
轻量团队不一定需要复杂平台。最重要的是快速建立任务入口、负责人、截止时间、验收标准和复盘记录。如果团队工作高度灵活,复杂审批和多层权限反而会拖慢协作。
但轻量不等于没有治理。即使只有20人,也应该统一项目命名、任务状态和完成定义,否则人数增长后仍然要重新整理历史数据。建议先选择基础流程,等真实需求出现后再扩展模块。
七、不同情况下的取舍:没有完美系统,只有适合约束条件的方案
1. 功能深度与上线速度的取舍
功能越深,通常意味着配置、培训和治理成本越高。企业如果正处于快速扩张期,可能更需要快速建立统一工作入口;如果企业处于流程规范化或审计阶段,则需要更强的字段、权限和历史追溯能力。
| 企业状态 | 优先选择 | 可以暂时放弃 |
|---|---|---|
| 快速扩张 | 快速上线、低学习成本、基础报表 | 复杂资源核算、过度定制 |
| 流程规范化 | 状态治理、模板、权限和审计 | 短期上线速度 |
| 国产替代 | 迁移能力、私有化、接口和安全 | 表面功能相似度 |
| 集团管控 | 组织权限、项目组合、统一口径 | 所有子公司完全同模板 |
2. SaaS与私有化的取舍
SaaS适合希望快速上线、IT团队规模有限、数据敏感度可控并且能够接受供应商统一升级的企业。它可以减少服务器准备和版本维护工作,但企业必须认真评估账号、数据、接口、备份和退出机制。
私有化适合对数据边界、网络环境、内部集成和版本控制有较强要求的企业。它能提高自主可控程度,但会增加基础设施和运维责任。企业如果没有明确的运维负责人,私有化可能只是把供应商责任转移到了自己身上。
3. 标准化与定制化的取舍
我通常建议企业先使用平台原生流程,只有当某个差异直接影响合规、合同履约或核心经营指标时,才考虑定制。很多定制需求其实是个人习惯或部门偏好,不值得让整个系统变复杂。
判断一个需求是否值得定制,可以问三个问题:不定制会不会造成合规风险,是否会影响关键收入或交付,是否有大量人员长期承担重复工作。如果三个答案都是否,优先采用标准能力。
4. AI便利性与数据风险的取舍
AI可以帮助生成摘要、识别延期趋势和辅助拆解任务,但企业需要确认数据是否会被用于模型训练、不同租户之间是否隔离、输出是否可追溯、敏感字段是否支持脱敏,以及AI建议是否需要人工确认。
对于项目管理场景,我更看重AI能否引用具体任务、变更和风险记录,而不是文字是否写得像一份漂亮的报告。可追溯、可解释、可修正,往往比“看起来很聪明”更重要。

八、可直接执行的选型流程:用六周完成一次有效验证
1. 第一周:建立需求基线
第一周不要约供应商演示,先访谈实际使用者。至少覆盖管理层、项目经理、产品、研发、测试、交付、IT和安全负责人。每个角色都要说明当前最浪费时间的工作、最容易出错的数据和最需要管理层决策的场景。
访谈结果不要直接写成功能清单,而要整理成场景卡片。例如“客户临时变更范围后,项目经理需要知道哪些版本、任务、资源和验收节点受到影响”。场景卡片比“需要支持变更管理”更容易被验证。
2. 第二周:筛选候选平台
候选平台不宜过多。通常选择三到五个方案进行初筛即可,重点筛掉不满足硬约束的平台。硬约束包括部署方式、身份认证、数据导出、合规要求、核心集成和预算上限。
此阶段可以要求供应商提交标准信息:典型客户规模、实施周期、迁移方法、接口文档、安全材料、服务等级和报价口径。凡是无法明确回答或只给出模糊承诺的项目,后续都应提高风险等级。
3. 第三周:进行脚本化演示
不要接受完全由供应商自由安排的演示。企业应提前发出脚本,要求候选平台处理真实但经过脱敏的数据。脚本应该包含正常流程和异常流程,并明确每个角色需要完成的动作。
- 创建一个跨部门项目,并设置不同角色和权限。
- 从需求评审开始建立版本、迭代和交付里程碑。
- 模拟需求变更,检查影响范围和历史记录。
- 模拟任务延期,要求系统记录原因并展示风险。
- 模拟成员离职和组织调整,检查权限和历史归属。
- 导入一批旧数据,检查关联关系、附件和用户映射。
- 由管理者在没有培训的情况下查看项目组合报表。
4. 第四周:开展小规模试点
试点人数建议覆盖真实协作链路,而不是只选择最配合的部门。试点周期不宜短于两周,否则只能观察新鲜感,无法观察成员是否会持续更新数据。
试点期间要记录使用行为,而不仅是收集主观反馈。可以记录登录率、任务更新率、逾期任务比例、字段完整率、跨部门评论次数、报表人工修改次数和问题响应时间。
5. 第五周:完成成本和风险评估
把软件费用、实施费用、迁移费用、集成费用、培训费用、管理员投入和成员操作时间放在同一张表里。对于私有化部署,还要加入服务器、数据库、监控、备份、安全扫描和升级维护成本。
风险评估建议采用“发生概率 × 影响程度”的方法。迁移关系丢失、权限配置错误、接口中断、供应商响应慢和成员拒绝使用,都应有对应的预防措施与责任人。
6. 第六周:形成有条件的决策
最终决策不应只写“选择某平台”,而应写成有条件的采购结论。例如:在完成历史数据抽样迁移、通过安全评审、确认接口范围、锁定服务等级并完成试点指标后,进入分批上线。
这样的决策方式可以避免因为采购合同已经签署,企业才开始发现迁移、权限和服务边界问题。

九、选型评分表与上线后的验收指标
1. 建议使用百分制,但不要让主观印象占主导
评分表的价值不在于得到一个看似精确的分数,而在于让不同部门公开自己的判断依据。每一项评分都应该附带证据,例如现场操作记录、接口文档、迁移抽样结果、安全材料或试点数据。
| 评估因素 | 建议权重 | 验收证据 |
|---|---|---|
| 业务流程适配度 | 30% | 真实流程脚本、状态流转、里程碑和异常场景 |
| 团队使用与推广 | 25% | 普通成员操作时长、周活跃率、任务更新率 |
| 集成与数据迁移 | 20% | 用户映射、关联关系、接口日志和附件完整性 |
| 安全与部署 | 15% | 权限、审计、备份、灾备、部署和安全评估材料 |
| 总拥有成本与服务 | 10% | 三年成本、服务等级、响应时间和退出机制 |
2. 上线后不要只看登录人数
登录人数是最容易被包装的指标。一个成员每天登录一次,不代表他完成了任务更新;一个项目有很多任务,也不代表这些任务有明确的验收结果。企业需要把使用指标和业务结果结合起来。
建议重点关注五类指标:数据完整性、执行效率、协作效率、决策效率和风险控制。数据完整性可以看负责人、截止时间、验收标准和延期原因是否齐全;执行效率可以看按期交付率和缺陷关闭周期;决策效率可以看周报和经营分析所需的人工时间。

3. 设置反弹预警线
系统上线初期指标通常会上升,随后可能因为项目经理不再督促、模板不适用或管理层不查看报表而下降。企业应设置预警线,例如连续两周任务按时更新率低于70%,或关键字段完整率低于85%,就必须召开治理复盘。
复盘时不要直接责怪成员。先检查流程是否合理、字段是否过多、通知是否有效、权限是否阻碍操作、管理层是否真正使用数据。很多所谓的“员工不配合”,其实是系统设计没有贴合工作现场。
十、最后的决策建议:把选型当成一次小型组织实验
1. 如果只能做一件事,先设计真实试点
没有企业可以在采购前完全预测上线结果,但可以通过一个设计良好的试点降低不确定性。试点不需要覆盖全部功能,却必须覆盖真实角色、真实数据和真实异常。选择一个复杂但可控的项目,比召开十次功能汇报更有价值。
试点报告应同时记录成功和失败。哪些流程效率提高了,哪些字段无人填写,哪些权限设置过细,哪些迁移关系无法保留,都要公开写出来。只有把失败暴露在采购前,企业才有机会用合同、配置或流程设计解决它。
2. 如果正在做国产替代,优先看连续性而非表面相似
国产替代不是把一个海外工具的菜单翻译成中文,而是要保证研发与项目数据可以连续运行。企业应该重点比较迁移工具、数据模型、接口能力、私有化部署、服务响应和长期自主可控程度。
PingCode支持私有化部署,并提供Jira平滑迁移能力,对于100人以上、需要统一研发和项目管理流程的组织,可以作为国产替代候选进行验证。但企业仍需基于自己的项目数据做迁移抽样和安全评估,不应把产品能力描述直接当成项目结果。
3. 最终不要问“哪个最好”,而要问“哪个风险最可控”
软件选型的本质不是寻找一个在所有维度都第一的产品,而是在业务适配、使用成本、安全边界、迁移难度和长期投入之间做出可解释的平衡。对不同企业而言,答案自然不同。
我的最终建议是:先画流程,再定义硬约束;先做真实演示,再做小范围试点;先算三年总成本,再比较单价;先验证数据连续性,再讨论AI功能。真正值得采购的项目管理平台,不是功能介绍最华丽的那个,而是能让组织在半年后仍然用同一套事实沟通、决策和复盘的那个。
下一步可以直接建立一张五因素评分表,邀请项目经理、普通成员、IT、安全和管理层共同打分;随后选取一个跨部门项目进行两至四周试点,并在试点结束后用使用率、数据完整性、迁移准确率、报表耗时和风险发现时间五项指标做最终判断。这样做,选择困难会从“凭感觉挑软件”,变成“用证据做组织决策”。
常见问题解答(FAQ)
1. 2026年选择项目管理软件SaaS,不能只看月费,如何计算真实总成本?
我以前给一个约80人的研发团队做选型时,最初被一款低价产品吸引,结果把权限配置、数据迁移、培训和接口开发算进去后,第一年的实际成本比报价高出近一倍。我想知道,项目管理软件到底应该怎么做TCO(总体拥有成本)测算,才能避免被低价套餐误导?
我建议把成本拆成“订阅费、实施费、迁移费、集成费、培训费和管理成本”六项,而不是只比较每个账号每月多少钱。实际采购中,低价往往只是把复杂度转移给企业内部,尤其是权限配置、历史数据清洗和跨系统同步,都会变成隐性人工成本。
我曾按一个80人研发团队、40名高频用户、使用周期3年做过测算,结果如下: 成本项目低价方案中档方案判断重点 3年订阅费用约8.6万元约14.4万元不要只比较单价,要看实际使用人数 数据迁移与清洗约3.5万元约1.5万元历史任务、附件、评论是否能完整迁移 接口与自动化约6万元约2.4万元是否有开放接口、Webhook和字段映射 培训与内部维护约5万元约3万元管理员配置是否需要长期依赖供应商 3年综合成本约23.1万元约21.3万元低价方案未必更省钱 我判断SaaS是否划算,通常还会看“每月节省了多少重复沟通时间”。
如果一个团队有20名核心成员,每人每天减少15分钟的状态同步和手工汇总,按每小时人工成本100元计算,每月就能释放约2.2万元的人力价值。只要软件确实能减少返工和信息追问,订阅费通常不是最大成本。
采购时可以要求供应商提供一份按真实用户数、存储量、接口数量和续费规则计算的三年报价,并把实施、导入和退出费用写进合同。我的经验是,凡是报价单只突出“每人每月价格”,却不说明最低购买人数、增购规则和数据导出方式的方案,都应该提高警惕。
2. 项目管理软件的功能越多越好吗?如何判断它是否真的适合团队工作流?
我测试过几款功能非常丰富的项目管理平台,演示时看起来几乎什么都能做,但上线后普通成员反而不知道该填哪些字段,任务更新率只有六成左右。我想知道,选型时应该如何区分“功能丰富”和“流程可用”,避免买到一个看似强大、实际没人愿意使用的系统?
我的判断标准不是功能数量,而是一个任务从创建到关闭需要经过多少次人为判断。对于研发团队,最关键的往往是需求、开发、测试、发布之间的状态是否清晰;对于市场或运营团队,重点则是负责人、截止时间、审批节点和交付物是否一眼可见。
我通常会要求候选系统现场完成同一个真实场景:提交一条需求,拆成开发任务,关联缺陷,设置负责人和截止时间,触发提醒,再生成项目进度视图。整个过程如果超过10分钟,或者需要管理员频繁介入,后续落地大概率会遇到阻力。
可以用下面这组指标做小范围试用评估: 指标可接受水平危险信号 新成员独立创建任务15分钟内完成必须依赖管理员讲解 任务必填字段不超过5项超过8项且无法按场景隐藏 一次状态更新耗时1分钟左右需要打开多个页面 周报生成时间10分钟内完成仍需导出后手工整理 试用期任务更新率85%以上低于70% 这里有一个容易被忽略的坑:很多团队把“可配置”误认为“适配性强”。
实际上,配置项越多,越容易形成不同部门各自维护一套规则,最后任务状态无法横向比较。我的建议是先固定一条最小可行流程,只保留真正影响交付的字段,再逐步增加自动化,而不是上线第一天就把所有字段和看板全部打开。
如果软件能让成员少填字段、少切页面,同时让管理者获得足够的信息,它即使功能数量不多,也可能比复杂平台更适合团队。选型时应优先看“真实任务完成率”和“新人上手时间”,不要被演示环境里的功能菜单牵着走。
3. 2026年项目管理软件的AI功能应该怎么评估?哪些AI能力只是营销噱头?
我最近试用过带AI助手的项目管理平台,发现它能自动总结会议内容,却经常把“计划完成”误判成“已经完成”,还会遗漏评论里的风险信息。我想知道,项目管理软件里的AI到底应该解决哪些问题,怎样判断它是否真的能提升决策质量,而不是增加新的校对工作?
我认为项目管理AI的价值不在于能不能写一段漂亮的总结,而在于能否基于真实项目数据发现异常,并且让人追溯它为什么得出这个结论。一个无法指出数据来源、时间范围和判断依据的AI摘要,最多只能当作草稿,不能直接用于管理决策。我会把AI能力分成三层测试。
第一层是信息整理,例如把评论、会议纪要和任务更新汇总成周报;第二层是项目分析,例如识别延期趋势、阻塞任务和资源冲突;第三层是行动建议,例如自动提醒负责人、创建风险项或调整计划。越接近第三层,越需要权限控制、数据准确性和人工确认机制。
实际试用时,可以用10条已知结果的历史项目数据进行盲测,重点记录准确率和人工复核时间: 测试项目合格标准常见问题 延期识别召回率达到80%以上只看截止日期,不看前置任务 风险提取能标注原始评论或任务来源只输出结论,无法追溯 会议总结关键行动项遗漏不超过1项把讨论意见误写成最终决定 自动分派必须经过人工确认依据历史数据错误分配任务 权限隔离不同角色只能读取授权数据跨项目泄露敏感信息 我尤其关注两个问题:企业数据是否用于训练外部模型,以及AI生成内容能否被管理员审计和删除。
如果供应商只强调“接入大模型”,却说不清数据存储区域、保留周期、模型调用方式和权限边界,AI功能越强,潜在风险反而越大。选择时不要把“有AI”当成加分项,而应把它转化为可量化的业务指标,例如周报编制时间减少50%、延期任务提前3天预警、会议行动项遗漏率下降到5%以下。
能通过历史数据验证的AI,才值得进入采购评分;只能现场生成一段通顺文字的功能,不应成为决策依据。
4. 如何通过试用期判断一款项目管理软件是否值得长期采购?
我见过团队在演示会上觉得某平台非常顺手,但正式采购三个月后,只有项目经理还在更新,研发和业务人员回到了聊天工具里。我现在最困惑的是,试用期到底应该测试哪些内容、邀请多少人参与,以及怎样用数据而不是个人感觉做最终判断?
试用不能只让项目经理体验,因为项目经理通常是最熟悉流程的人,容易替系统补齐缺失信息。更可靠的做法是选一个真实项目,邀请项目经理、研发、测试、业务和管理者共同参与,并连续运行两到四周,让系统经历一次需求变更、一次延期和一次版本交付。我通常采用“场景闯关+量化评分”的方式。
试用前先规定六个必测场景:任务创建、需求变更、跨部门协作、风险升级、进度汇报和数据导出。每个场景都记录完成时间、参与人数、人工补救次数和最终结果,而不是听用户说“感觉还不错”。
评分维度权重建议通过线 核心流程匹配度25%至少20分 成员真实使用率20%核心成员使用率达到85% 协作与提醒效果15%重复追问减少30%以上 报表与管理视图15%周报整理时间减少50% 集成与数据迁移15%关键系统至少完成一项联动 安全、权限与服务10%无高风险权限问题 我建议设置“否决项”,因为平均分很高也可能掩盖致命问题。
例如数据无法完整导出、关键字段不能审计、权限无法按项目隔离、供应商不能承诺故障响应时间,这些问题不应被漂亮的看板和丰富的功能抵消。试用结束后,还要做一次退出演练:导出任务、附件、评论、操作记录和用户权限,并检查导出的数据是否能被第三方读取。很多团队只测试如何买进来,却从不测试如何迁出去。
我的经验是,真正成熟的SaaS选型,不仅要证明它能让团队开始工作,也要证明团队未来不会被它锁死。最终决策可以采用“业务价值分+风险扣分”的方式:先根据效率提升、协作改善和管理透明度计算收益,再对迁移难度、数据风险、供应商依赖和续费不确定性进行扣分。
这样得出的结论,通常比单纯比较功能清单更接近长期使用结果。
文章包含AI辅助创作:选择困难症?2026年项目管理软件SaaS选型指南:5大关键因素解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/80036
读者评论
文章把“功能多”与“真正有价值”区分开了,这一点很实用。尤其是让研发、测试、项目经理和管理者共同试用,比单看演示更能发现权限、数据更新和跨部门协作的问题。
隐性成本的计算很有参考价值。很多企业只看订阅价格,却忽略成员重复填报、报表人工修正和迁移配置的投入,实际使用一年后才发现总成本远高于预算。
对AI功能的判断比较客观。自动生成周报和风险提示确实方便,但前提是负责人、延期原因和交付关联等基础数据完整,否则只是把不准确的信息表达得更像样。
