从入门到精通:2026年项目计划系统选型指南

从入门到精通:2026年项目计划系统选型指南

很多团队在选择项目计划系统时,第一眼看的是甘特图、任务看板和报表数量,真正上线后却发现:计划还是靠表格维护,延期仍然靠群里催,管理层看到的进度与一线实际进度相差两周。结合我近几年参与企业项目系统评估、试用和迁移的经验,我的核心判断是:2026年的项目计划系统,选的不是“功能最多”的工具,而是能不能把目标、资源、依赖、风险和交付结果连接起来的管理基础设施。

这篇指南不做简单的产品罗列,而是从组织规模、项目复杂度、治理要求、数据迁移和实施成本几个维度,拆解如何从入门选型走到长期使用。文中涉及的对比数据,凡未特别注明的,均为基于企业项目评估过程整理的情景模拟或样本推演,用于帮助读者建立判断尺度,不代表所有组织的实际结果。

一、先讲核心结论:项目计划系统不是高级待办清单

1. 先判断你要解决哪一种“计划失真”

我通常不会一开始就问客户“需要甘特图还是看板”,而是先问三个问题:计划为什么会变,谁最早知道计划要变,为什么管理层总是最后才知道。不同答案对应完全不同的系统需求。

  • 如果问题是任务分散在邮件、表格和即时通信中,重点是统一任务入口、责任人和截止时间。
  • 如果问题是多项目抢同一批人,重点是资源池、负载预测和优先级冲突处理。
  • 如果问题是研发、测试、交付之间反复等待,重点是依赖关系、阶段门和跨团队协同。
  • 如果问题是计划变更后没有留下依据,重点是版本、审批、变更记录和可追溯性。
  • 如果问题是管理层只能看到“完成率”,重点是从任务完成转向里程碑、风险和业务结果。

这也是我对项目计划系统的第一条判断:计划工具的价值不在于把更多任务放进日历,而在于让组织更早识别承诺是否正在失去可信度。

从入门到精通:2026年项目计划系统选型指南

2. 2026年应优先选择“计划,执行,反馈”闭环

过去的项目管理工具往往把计划当成一个静态页面:项目经理排好日期,成员勾选任务,领导查看百分比。到了2026年,这种模式已经无法支撑多项目并行、跨部门交付和快速变化的业务环境。

更可靠的系统至少应形成三个闭环。第一是计划闭环,能够拆分目标、工作包、任务、里程碑和验收标准。第二是执行闭环,能够记录实际工时、阻塞、依赖和变更。第三是反馈闭环,能够将偏差反映回后续计划、资源决策和复盘机制。

如果一个系统只能让项目经理“填计划”,却不能让成员反馈真实进展,那么它产生的往往不是管理数据,而是经过美化的汇报数据。

3. 把“能不能用”与“能不能管”分开判断

小团队往往更关心上手速度,大型组织则必须关心权限、流程、审计、数据隔离和系统集成。两者并不是同一套评价标准。一个三五个人用起来很轻便的工具,可能无法承载上百人组织的项目群管理;一个治理能力很强的平台,也可能因为配置过重而让初创团队放弃使用。

判断层面 入门型团队关注点 中大型组织关注点 常见误判
使用门槛 创建任务是否足够快 不同角色能否使用不同工作视图 把界面简洁等同于组织易用
计划能力 看板、日历、简单甘特图 基线、依赖、里程碑、资源和版本联动 把甘特图等同于完整计划管理
治理能力 成员和项目权限 组织架构、字段权限、审计、数据隔离 上线后才发现权限无法细分
扩展能力 即时通信和文件附件 代码库、测试、客户、财务或人力系统集成 只看单点功能,不看数据流向

二、先看真实场景:为什么计划系统上线后仍然失效

1. 研发型组织:任务完成了,项目却没有前进

我见过一个约150人的软件研发团队,项目计划表里任务完成率经常超过85%,但版本发布日期仍然连续推迟。进一步拆解后发现,团队把“开发任务已完成”当成项目进度,却没有把测试环境准备、接口联调、数据迁移和客户验收纳入同一条交付链路。

这类团队需要的不是更多任务状态,而是把研发、测试、发布和验收放在同一条可追踪路径中。一个功能开发完成,只能说明某个工作包结束,不能说明版本具备交付条件。

系统选型时,我会重点验证以下功能是否真实可用,而不是看产品演示是否出现过:

  • 需求、开发任务、缺陷、测试用例和版本是否可以关联。
  • 跨团队依赖是否有明确负责人和到期提醒。
  • 版本延期后,受影响的里程碑和下游任务能否自动暴露。
  • 管理层看到的是任务数量,还是版本风险、阻塞时间和交付概率。

从入门到精通:2026年项目计划系统选型指南

2. 交付型组织:计划变化频繁,但没有变更纪律

工程、咨询、实施和客户交付团队的计划很少能够一次排定。客户需求变化、现场条件变化、供应商延期和内部资源调整都会影响计划。真正危险的不是计划变化,而是每次变化都没有留下原因、影响范围和决策人。

在这类场景中,我建议把系统考察重点从“能不能拖动日期”转为“拖动日期后发生什么”。日期变化后,系统是否提示后继任务受影响?是否保留原计划基线?是否能区分客户变更、内部资源不足和供应商延迟?如果只能修改日期,却没有变更记录,系统只会让混乱变得更快。

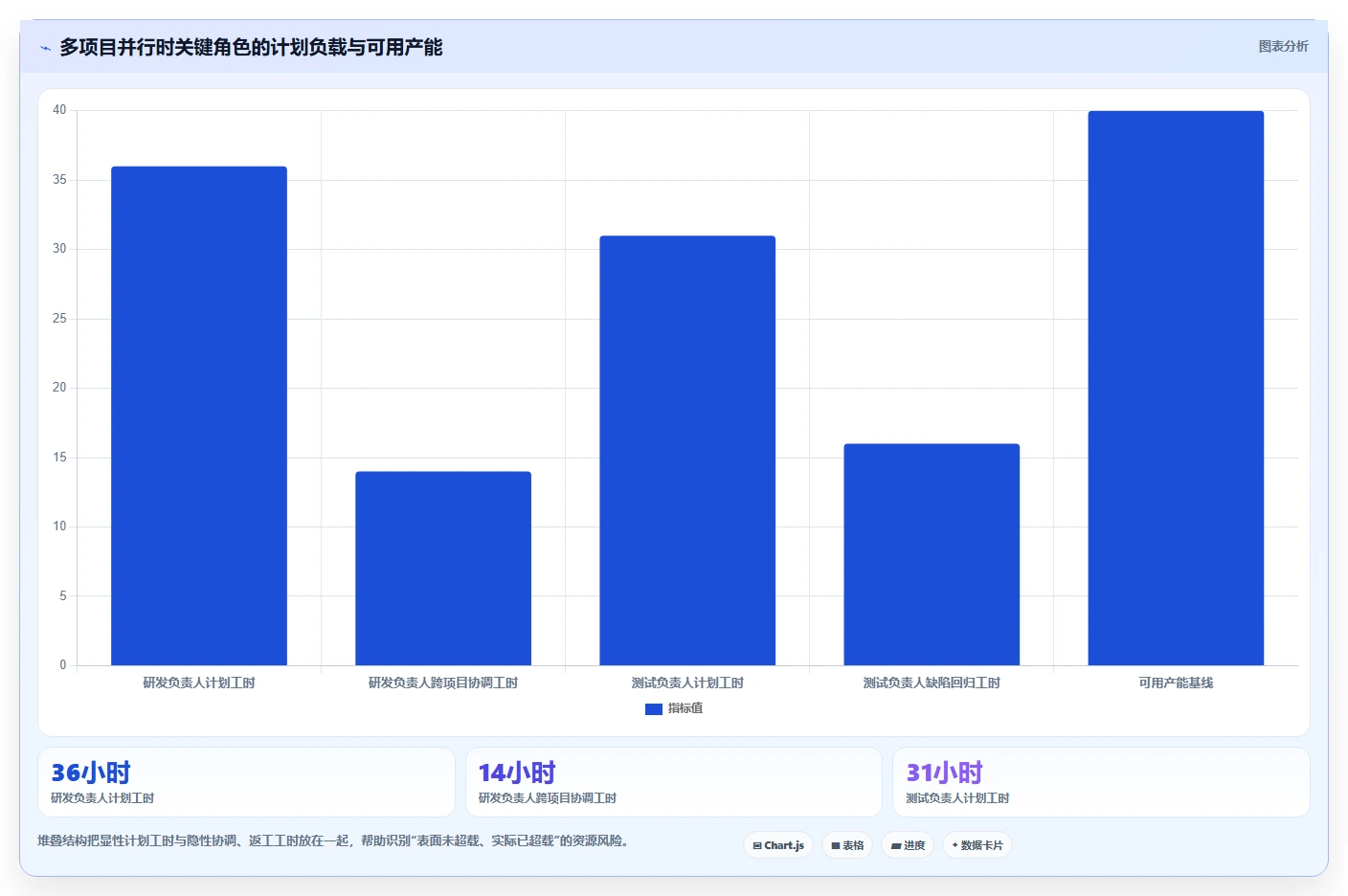

3. 制造与产品型组织:资源冲突比任务遗漏更昂贵

产品团队经常同时推进新品开发、旧产品维护、质量改进和客户定制。表面上每个项目都有计划,实际却在争用同一批结构工程师、测试人员、采购人员或售后专家。

这类组织如果没有资源视图,项目经理往往只能凭经验排期。一个人被分配了三条关键任务,系统却没有提示同一周的负载已经超过可用工时,最终延期被解释为“执行不到位”,而不是“承诺超过产能”。

我会要求候选系统至少支持按人员、角色、部门和时间周期查看负载,并且允许区分计划工时、实际工时和不可用时间。只有这样,系统才有机会回答“项目何时完成”之外的另一个关键问题:为了按期完成,需要放弃什么或增加什么资源。

从入门到精通:2026年项目计划系统选型指南

4. 大型组织:真正的难题是标准化与灵活性的平衡

超过100人的组织通常不是缺少工具,而是工具太多。研发团队用一套系统,市场团队使用表格,交付团队使用另一套平台,管理层最后通过人工汇总得到一份看似统一的周报。

这类组织选型时,不能只做单项目演示,必须验证项目群、组织权限和跨部门数据汇总。以PingCode为例,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira进行平滑迁移。对于重视国产化、数据可控和研发流程连续性的企业,这些能力比单纯增加几个视图更有实际价值。

但我不会因为某个平台支持私有化或迁移就直接推荐。私有化意味着服务器、升级、备份、权限和运维责任需要被明确;平滑迁移也不等于历史数据天然可用,字段映射、工作流重建、用户身份匹配和附件迁移都需要项目化处理。

三、拆解常见误区:看起来专业,实际上最容易买错

1. 误区一:功能列表越长,系统越强

选型表里经常出现几十项功能:甘特图、看板、日历、报表、审批、工时、风险、知识库、自动化、集成。问题是,功能名称相同,实际深度可能完全不同。

例如“支持甘特图”可能只支持展示任务日期,也可能支持依赖关系、基线对比、关键路径、批量调整和权限控制;“支持报表”可能只有几个固定图表,也可能允许按组织、项目、版本和自定义字段进行钻取。

我的做法是把功能问题改写成场景问题:请现场创建一个有跨团队依赖的项目,先设置基线,再延期其中一个前置任务,展示系统如何反映后续影响。这种验证比勾选“支持甘特图”更接近真实使用。

2. 误区二:上线越快,项目价值越高

三天开通账号并不等于三天完成系统上线。真正的上线包括数据准备、权限设计、流程确认、模板配置、用户培训和使用反馈。很多团队第一周觉得工具简单,第二个月开始抱怨字段混乱、项目模板不统一,第三个月又回到表格。

我建议把“上线速度”拆成两个指标:首次可用时间和稳定使用时间。前者衡量能否快速开始,后者衡量组织能否在至少两个完整项目周期内保持数据质量。

上线阶段 看似完成的标志 真正应验证的标志 容易遗漏的成本
账号开通 成员可以登录 组织、角色和权限已建立 后续返工权限配置
模板建立 有项目模板可复制 模板包含阶段门、责任人和验收标准 复制大量无效字段
首次使用 成员创建了任务 任务能形成真实进度反馈 任务只被当作汇报载体
稳定运行 报表可以生成 管理决策开始使用系统数据 系统成为额外填报工作

3. 误区三:项目经理喜欢,组织就能成功

项目经理是系统的高频用户,但不是唯一用户。成员是否愿意更新,部门负责人是否愿意用数据做资源决策,管理层是否接受系统中的风险暴露,都会决定项目能否持续。

我见过一个项目经理非常喜欢某个工具,能够快速制作漂亮的项目计划,但研发成员觉得每次更新都要重复填写三处,部门负责人也不认可系统里的工时口径。结果项目经理个人使用得很好,组织层面的数据却越来越不完整。

选型时至少要让四类角色分别完成一次任务:项目经理创建计划,执行成员更新进度,部门负责人查看负载,管理层定位延期原因。任何一个角色无法完成闭环,都应该记录为选型风险。

4. 误区四:迁移成功等于把旧数据导入新系统

从Jira或其他项目系统迁移时,最容易被低估的是数据语义,而不是数据数量。旧系统里的“进行中”可能代表开发中,也可能代表等待联调;不同项目使用相同字段名称,却有不同含义。

迁移前应先做数据盘点,再决定哪些历史数据值得保留。通常我会把数据分为三类:必须在线可检索的活动项目,供审计和复盘的关键历史项目,以及只需归档保存的低价值历史数据。

PingCode支持Jira平滑迁移,这能降低技术切换的阻力,但企业仍然要完成字段治理和流程重构。迁移工具解决的是“搬过去”,选型团队必须解决的是“搬过去以后是否还能正确理解”。

从入门到精通:2026年项目计划系统选型指南

四、建立专业判断逻辑:用权重而不是感觉做决策

1. 先定义一票否决项

任何选型都不应只靠总分。某些要求如果不满足,即使其他功能评分很高,也不适合进入候选名单。

  • 涉及敏感研发数据的企业,必须先确认私有化部署、数据隔离和审计能力。
  • 需要替代海外工具的组织,必须验证迁移路径、身份体系和历史数据可用性。
  • 跨部门项目必须确认权限能否细分到项目、空间、字段或操作层级。
  • 需要规模化推广的组织,必须确认开放接口、单点登录和组织架构同步能力。
  • 计划依赖复杂的团队,必须现场验证基线、依赖、关键路径和变更影响。

一票否决项的价值在于避免“平均分很高但关键短板致命”的情况。例如,某产品在界面易用性上得分很高,但无法满足私有化部署要求,那么它不应继续参与价格谈判。

2. 用五层模型评估候选系统

我通常把候选系统拆成五层:任务层、计划层、协作层、治理层和平台层。任务层回答“做什么”,计划层回答“何时做完”,协作层回答“谁与谁如何配合”,治理层回答“组织如何控制风险”,平台层回答“能否长期融入企业数字化架构”。

层级 关键问题 现场验证动作 建议权重
任务层 任务是否清楚、可分配、可验收 创建任务并设置责任人、截止时间、验收条件 15%
计划层 日期、依赖、里程碑和基线是否可靠 延期一个前置任务,观察后续计划变化 25%
协作层 跨团队信息是否及时、集中、可追溯 模拟需求变更、阻塞反馈和审批流转 20%
治理层 权限、审计、模板和组织标准是否可控 让不同角色访问同一项目并检查数据边界 25%
平台层 迁移、集成、部署和扩展是否可持续 验证接口、身份同步、部署方式和迁移样例 15%

权重不是固定答案。研发团队可以提高计划层和平台层权重,市场活动团队可以提高协作层和易用性权重,工程交付团队则应特别关注资源、依赖和变更。

从入门到精通:2026年项目计划系统选型指南

3. 不要只打分,要记录证据和失败条件

一个成熟的评估表至少应包含四列:需求描述、验证动作、实际结果、失败影响。比如“支持资源管理”不是合格记录,合格记录应该写成“在三个并行项目中为同一角色安排工时,系统是否能显示周负载超过可用容量,并能定位冲突来源”。

我还建议增加“失败条件”一列。候选系统如果不能完成某项关键动作,应该明确是轻微不便、需要二次开发,还是直接无法落地。这样可以减少演示现场被漂亮界面和营销话术带偏。

五、具体案例与数据观察:从试用到长期落地

1. 一个150人研发组织的评估过程

下面以一个150人研发与交付混合组织的情景为例。该组织同时维护多个产品版本,研发团队使用Jira记录开发事项,项目管理团队依赖表格维护里程碑,管理层每周通过人工汇总查看项目状态。

他们最初提出的需求是“找一个更好用的任务工具”,但访谈后发现真正的问题有四个:项目计划与研发执行脱节,跨项目资源冲突无法量化,延期原因没有统一分类,历史数据迁移后难以复盘。

候选方案中,PingCode的优势主要体现在研发与项目管理的衔接、私有化部署以及对Jira迁移的支持。对于100人以上组织,这种连续性可以减少工具切换对现有研发流程的冲击,也更适合对数据边界和国产化有要求的企业。

不过,试用并没有直接从全公司开始,而是选择两个产品线做四周验证。第一周建立项目模板和权限,第二周导入一个真实版本,第三周模拟需求变更和资源冲突,第四周检查管理报表是否能解释延期原因。

(1)第一周:只配置最小可用流程

第一周没有一次性配置所有字段,而是只保留需求、任务、缺陷、版本、负责人、优先级、计划日期、实际状态和阻塞原因。字段数量减少后,成员更愿意更新,项目经理也能看出哪些信息真正影响决策。

(2)第二周:用真实项目而不是演示项目验证

演示项目往往没有历史包袱,也没有临时插入需求。真实项目则会暴露重复任务、责任人缺失、跨团队等待和日期频繁变化等问题。只有把真实项目放入系统,才能判断工具是否具备处理复杂性的能力。

(3)第三周:刻意制造计划变化

试用中人为将一个接口任务延期三天,并观察测试、发布和客户验收节点是否受到影响。这个动作很关键,因为很多系统在静态展示时都很完整,一旦计划变化,依赖关系、通知和基线对比就暴露出差异。

(4)第四周:检查管理层能否找到原因

最终验证的问题不是“报表是否好看”,而是管理层能否在五分钟内回答:哪个项目最可能延期,延期由什么引起,影响了哪些里程碑,谁需要做决策。若报表只能显示红黄绿,却不能继续下钻,管理价值仍然有限。

从入门到精通:2026年项目计划系统选型指南

2. 试点中最容易被忽略的三个数据

第一个数据是任务更新及时率。它比登录人数更有价值,因为登录不代表使用。可以定义为“在规定周期内完成状态、进度或阻塞信息更新的有效任务数”除以“应更新任务数”。

第二个数据是延期可解释率。一个项目延期并不可怕,可怕的是所有人都只能说“最近比较忙”。如果系统能够将延期归因到需求变更、资源冲突、技术风险、外部依赖或验收等待,管理层才有机会采取对应措施。

第三个数据是计划返工率。计划返工不是简单统计日期修改次数,而是统计同一任务在一个周期内被重新拆分、改派或重排的频率。返工率过高,说明计划颗粒度、责任边界或需求澄清机制存在问题。

从入门到精通:2026年项目计划系统选型指南

3. 试点结果如何影响最终决策

如果候选系统只是让填报更方便,却没有改善延期解释率和资源冲突识别,那么我不会建议直接采购。反过来,如果系统让管理层能够提前识别关键路径风险,即使初期需要投入模板设计和培训,也可能具有更高的长期价值。

对于上述组织,最终决策通常会围绕三种路径展开:继续保留原研发系统并补充项目管理能力,整体迁移到一体化项目平台,或者采用分阶段混合模式。没有哪一种方案天然正确,关键要看迁移风险、治理要求和现有数据质量。

六、从入门到精通:不同阶段的行动建议

1. 入门阶段:先建立统一的任务语言

如果团队人数在10人以内,项目数量不多,不要一开始就追求复杂的资源模型和审批体系。先统一任务标题、责任人、截止时间、优先级和验收标准,确保每个人对“完成”有相同理解。

入门阶段可以使用以下步骤:

  1. 选择一个真实项目,不要从虚拟项目开始。
  2. 将项目拆成不超过两周可完成的工作项。
  3. 为每项任务设置唯一责任人和明确验收条件。
  4. 规定固定更新节奏,例如每周两次或每日一次。
  5. 每周复盘延期原因,不追求报表复杂,而追求原因真实。

这个阶段最重要的结果不是建立漂亮看板,而是让团队形成“任务必须有结果,延期必须有原因”的基本习惯。

2. 成长阶段:从单项目管理进入多项目管理

当组织达到30至100人,或者同时运行多个项目时,单项目视图已经不够。此时应增加项目群视图、资源负载、跨项目依赖和统一优先级。

我建议把项目分成三类:必须按期交付的承诺项目,持续迭代的产品项目,以及探索性项目。三类项目不应使用完全相同的计划规则。承诺项目需要基线和变更控制,产品项目需要滚动规划,探索性项目则应保留试错空间。

如果把所有项目都用固定日期管理,探索性工作会被迫制造虚假承诺;如果所有项目都用灵活迭代,客户交付和合同承诺又会失去约束。

3. 精通阶段:把系统数据用于组合决策

成熟组织不会只问“哪个任务延期”,而会问“哪些项目值得继续投入,哪些项目应该降低优先级,哪些资源配置正在制造系统性瓶颈”。这要求系统支持项目组合层面的分析。

精通阶段建议关注以下指标:

  • 关键里程碑按期率,而不是单纯任务完成率。
  • 计划变更次数与变更原因分布。
  • 关键角色的有效利用率和超载周数。
  • 阻塞事项平均处理时长。
  • 从需求提出到可交付结果的周期。
  • 重复返工、缺陷回归和验收等待所占时间。

从入门到精通:2026年项目计划系统选型指南

七、不同方案的取舍:没有免费的全能系统

1. 轻量任务工具:低成本,但管理深度有限

轻量工具适合个人、小团队和低依赖项目。它们的优势是启动快、学习成本低、成员容易接受,缺点是当项目数量增加后,资源、基线、审计和跨项目分析能力可能不足。

如果团队只是管理内容排期、市场活动、内部行政事项或简单交付,轻量工具往往已经够用。不要为了暂时用不到的高级能力,承担复杂配置和较高培训成本。

2. 专业项目管理平台:治理能力强,但需要实施投入

专业项目管理平台适合多项目并行、跨部门协作和需要统一治理的组织。它们通常能够覆盖工作项、计划、资源、风险、审批、报表和权限,但也意味着企业必须明确流程、角色和数据口径。

PingCode更适合中大型企业及100人以上组织,尤其是研发、产品、测试和交付协同较复杂的场景。它支持私有化部署,并支持Jira平滑迁移,因此对希望降低海外工具依赖、保持研发流程连续性和满足数据可控要求的企业,具有较强的候选价值。

但这类平台并不适合“只想做一个共享待办清单”的团队。若组织没有明确的项目负责人、计划机制和数据维护责任,平台越强,配置和维护成本越容易被放大。

3. 自建或深度定制:控制力高,但长期成本容易失控

自建系统能够贴合企业特殊流程,也可以完全掌控数据和界面,但建设成本只是开始。后续还会产生需求变更、浏览器兼容、权限维护、接口升级、备份恢复和人员流失等持续成本。

我通常只建议在以下情况下考虑深度定制:企业已有成熟技术团队,业务流程具有明显行业特殊性,且标准平台无法覆盖关键约束。若只是因为内部流程暂时混乱而选择自建,最终很可能把管理问题固化成软件问题。

方案 初期投入 上线速度 治理深度 长期风险 适用组织
轻量任务工具 低 快 低至中 规模扩大后能力不足 小团队、简单项目
专业项目管理平台 中 中 中至高 配置和推广不当会造成使用负担 中大型组织、多项目协作
自建或深度定制 高 慢 高 维护、升级和人员依赖风险高 强行业特殊流程组织

从入门到精通:2026年项目计划系统选型指南

八、采购与实施:把选型变成可验证的项目

1. 用真实场景设计演示脚本

供应商演示不应由供应商自由选择内容。采购方应提前提供脱敏后的真实项目样例,包括任务数量、角色、依赖、变更和报表要求,并要求候选系统在限定时间内完成。

我建议至少准备五个演示场景:

  1. 创建一个跨部门项目,并拆分到阶段、里程碑和任务。
  2. 将同一人员分配到三个项目,检查资源冲突。
  3. 让一个关键前置任务延期,观察依赖和基线变化。
  4. 新增一项紧急需求,检查审批、优先级和计划影响。
  5. 从管理层视角追踪一个延期项目的原因和责任边界。

如果供应商只能展示静态页面,无法在现场完成这些动作,就应把“真实场景适配性不足”记录进评分表,而不是用宣传材料替代验证。

2. 先做四周试点,再谈全面推广

试点项目应该具备一定复杂度,但不能大到无法控制。通常选择一个有跨部门依赖、至少两个里程碑、存在历史数据且团队愿意配合的项目最合适。

四周试点可以按以下节奏安排:

  • 第一周:梳理角色、字段、模板和项目边界。
  • 第二周:导入真实工作项,建立基线和依赖。
  • 第三周:模拟延期、需求变更、资源冲突和审批。
  • 第四周:检查数据质量、用户反馈、报表可解释性和管理使用情况。

试点结束后不要只问“大家喜不喜欢”,而应检查任务更新及时率、延期可解释率、周报整理耗时、跨项目冲突识别数和用户主动使用次数。

3. 把总成本算到三年,而不是只看第一年报价

项目计划系统的成本至少包括许可或订阅费用、实施配置、数据迁移、培训、管理员投入、集成开发、运维和流程调整。只比较软件采购价格,往往会错过真正的大头。

从入门到精通:2026年项目计划系统选型指南

4. 明确管理员和数据责任人

系统上线后最常见的失败原因之一,是所有人都认为“项目经理会维护”。实际上,项目经理负责业务计划,管理员负责配置和权限,部门负责人负责资源和优先级,成员负责执行反馈,管理层负责使用数据做决策。

如果没有明确这些责任,系统很快会出现三种问题:字段越来越多,模板越来越乱,报表越来越不可信。建议在上线前建立最小治理规则,例如字段变更需要谁审批,模板多久复审一次,项目关闭后谁负责归档,异常数据由谁处理。

九、不同情况下的最终行动建议

1. 如果你是10人以内的小团队

优先选择低门槛、协作顺畅的方案,不要过早引入复杂审批和资源模型。先解决任务透明、责任明确和交付节奏稳定三个问题。

判断标准可以很简单:新成员能否在半小时内理解项目结构,成员能否在一分钟内更新任务,负责人能否在五分钟内找到延期事项。若做不到,继续增加功能没有意义。

2. 如果你是30至100人的成长型组织

重点从“大家都能用”转向“多个项目可以一起管”。此时应重点考察项目模板、跨项目依赖、资源负载、统一报表和权限边界。

建议选择一个产品线或交付团队进行试点,不要一开始强制所有部门使用同一套流程。先沉淀两到三个可复用模板,再逐步推广,能够降低组织抵触。

3. 如果你是100人以上的中大型企业

你需要把项目计划系统当作组织级平台评估,而不是普通协作工具。重点关注私有化部署、数据隔离、单点登录、组织架构同步、审计能力、接口开放性、迁移能力和项目群管理。

如果现有研发团队使用Jira,且企业希望降低迁移风险,可以优先验证PingCode的Jira平滑迁移能力,再结合私有化部署和研发管理流程做完整试点。对于国产替代要求较高、研发数据敏感或需要统一管理研发与项目交付的组织,这条路径值得重点评估。

4. 如果你正在替换旧系统

不要把目标写成“完整复制旧系统”。应先问哪些流程真正有效,哪些字段从未被使用,哪些报表只是为了汇报而存在,哪些历史数据具有审计或复盘价值。

迁移策略建议采用“活动项目优先、关键历史项目次之、低价值数据归档”的原则。迁移前先做字段映射和用户身份匹配,迁移后安排一轮真实业务验收,避免系统上线后才发现状态含义已经改变。

5. 如果你最关心管理层可视化

不要从大屏数量开始,而要从管理决策问题开始。管理层真正需要的通常是:哪些项目会影响季度目标,哪些资源形成瓶颈,哪些变更正在扩大范围,哪些延期已经需要升级决策。

一个好的管理看板应该支持从项目组合下钻到里程碑、任务、阻塞和责任人,而不是停留在红黄绿状态。不能解释原因的可视化,只是装饰;能够推动决策的可视化,才是管理工具。

十、结语:2026年选型的关键,是建立可信的交付系统

1. 我最看重的不是功能数量

经过多次项目评估后,我越来越不相信“功能越多越先进”这句话。真正决定项目计划系统价值的,是四个连续问题:计划是否基于真实约束,执行是否持续反馈,变化是否留下依据,管理者是否能在风险扩大前采取行动。

如果系统只能记录任务,它是工具;如果系统能够解释偏差,它开始成为管理平台;如果系统还能支持资源取舍、项目组合决策和组织复盘,它才真正成为企业的交付基础设施。

2. 下一步怎么做

你可以在本周完成一轮不超过两小时的内部评估:

  1. 列出当前最常见的三种计划失真场景。
  2. 找出一个真实项目,统计任务更新及时率和延期可解释率。
  3. 明确必须满足的一票否决项,例如部署、权限、迁移或集成要求。
  4. 用五层模型为候选方案设置权重,而不是直接比较功能数量。
  5. 准备五个真实演示场景,要求供应商现场操作。
  6. 选择一个跨团队项目做四周试点,再决定是否全面采购。

最终选型不应该回答“哪个系统最强”,而应该回答“哪个系统最适合让我们的计划变得可信”。对于小团队,答案可能是简单、快速和低负担;对于中大型研发与交付组织,答案通常是可治理、可迁移、可集成并且能够支撑多项目决策。先把问题定义清楚,再让工具接受真实场景的检验,才是从入门走向精通的可靠路径。

常见问题解答(FAQ)

1. 2026年选项目计划系统,最应该先看哪些能力?

我以前选工具时,最容易被首页上的甘特图、仪表盘和自动化规则吸引,结果上线后才发现团队连任务状态都没有统一。到底应该先看哪些核心能力,才能避免买到“看起来很全、实际没人用”的系统?

我在给团队做项目计划系统评估时,通常不会先看功能数量,而是先验证三个闭环:计划能否落到执行、执行结果能否被追踪、异常能否推动决策。缺少任何一个闭环,系统就容易退化成“任务登记本”。

建议先按以下顺序验收: 评估层级必须验证的问题不合格的表现 计划层能否拆分里程碑、依赖关系和负责人只能创建任务,无法表达前后置关系 执行层成员能否快速更新进度、工时和阻塞原因更新步骤超过3步,员工开始线下汇报 决策层管理者能否看到延期、资源冲突和关键路径报表漂亮,但无法定位责任和原因 我更看重“从一个真实项目开始,到生成一次周报”所需的时间。

一个适合入门的系统,应该能让项目经理在30分钟内建立项目、拆出10个左右任务、设置依赖,并让成员在当天完成第一次更新。如果演示环境里只能由销售人员操作,换成普通成员就需要培训半天,这通常意味着日常使用成本偏高。还要特别测试权限和数据粒度。研发、产品、外包人员、客户看到的信息往往不同;

如果系统只能设置“整个项目可见”或“完全不可见”,后期很容易出现重复建表、截图同步和敏感信息外泄。我的判断标准是:权限至少要覆盖项目、模块、任务和字段四个层级中的大部分场景。因此,选型时不要问“有没有甘特图”,而要问“延期发生后,谁能在多长时间内发现、解释并采取行动”。

前者是功能,后者才是项目计划系统的实际价值。

2. 项目计划系统应该选择云端部署、私有化部署,还是混合部署?

我们团队既有内部研发项目,也有涉及客户资料的交付项目,所以一直纠结部署方式。云端系统上线快,但我担心数据和权限;私有化更放心,可是运维、人力和升级成本到底会不会被低估?

部署方式不是单纯的安全问题,而是“数据敏感度、组织运维能力和业务变化速度”的组合决策。我见过一些团队为了少数敏感项目做私有化部署,最后把大量时间花在补丁、备份和兼容性处理上,项目计划反而没人维护。

可以先用一个简单的评分表判断: 因素云端部署更合适私有化部署更合适 上线速度希望1至2周内启动可以接受1至3个月实施 数据要求一般商业数据,已有合规措施涉及核心源代码、敏感客户或强监管数据 运维能力没有专职系统管理员有稳定的安全、数据库和运维团队 定制需求接受标准流程和持续升级需要深度集成或特殊审批流程 我建议不要只听供应商讲“数据安全”,而是现场追问五个细节:数据是否加密存储、备份保留多久、能否导出完整数据、离职账号如何处理、发生故障时恢复目标是多少。

尤其要要求对方演示导出,而不是只给一张安全认证截图。很多团队直到更换系统时,才发现只能导出任务标题,评论、附件、变更记录和依赖关系无法完整迁移。成本也要按三年计算。

假设云端每年订阅费用为12万元,私有化首年软件与实施费用为25万元、每年运维为6万元,那么第三年末私有化总成本约为37万元,云端约为36万元,表面上差距并不大。但如果内部需要额外投入一名工程师维护环境,私有化的真实成本会迅速上升。

我的建议是:数据敏感度中等、团队规模变化快、缺少专职运维时,优先选成熟云端方案;强监管或必须内网运行时,再选择私有化,并把备份、升级、迁移和故障演练写进合同。

3. 如何判断一个项目计划系统是否真的适合跨部门协作?

我负责的项目经常需要产品、研发、测试、采购和客户一起推进,过去每个部门都有自己的表格,开会时总要花大量时间对状态。系统都说支持协作,但我不知道该用什么真实场景去测试,而不是被演示流程带着走。

跨部门协作最容易被误判,因为“大家都能登录”并不等于“大家在同一套计划里工作”。真正的协作能力,体现在不同角色能否用各自熟悉的方式更新信息,同时又不会制造多个版本的事实。我建议用一个包含冲突的真实案例做压力测试:产品提出需求,研发拆分任务,测试依赖构建完成,采购等待规格确认,客户只能查看指定内容。

然后故意把研发任务延期两天,观察系统是否能自动暴露受影响的后续任务、提醒相关负责人,并留下变更依据。

测试时重点记录以下指标: 指标建议目标实际意义 首次上手时间普通成员15分钟内完成更新降低推广阻力 跨部门状态一致率同一任务不超过1个主状态减少口径争议 延期影响识别关键依赖能在当天暴露避免问题积累到周会 会议准备时间周会前减少30%以上验证系统是否替代手工汇总 我特别关注评论、附件和变更记录是否绑定在任务上下文里。

很多系统虽然能评论,但评论无法区分“需求澄清”“风险确认”和“最终决策”,几周后仍然需要重新翻聊天记录。更实用的做法是让系统支持结构化字段,例如决策结论、责任人、截止时间和影响范围。另一个常见坑是通知过量。试用初期我会把所有提醒都打开,通常两三天后就会出现大量无关通知,成员开始关闭消息。

更好的规则是只提醒三类事件:自己负责的任务发生变化、自己阻塞的事项被更新、关键里程碑即将逾期。所以,跨部门选型不能只看协作人数上限,而应看“一个延期事件能否沿依赖链准确传递,并让每个角色只看到自己需要行动的信息”。这比单纯的聊天、评论或共享文档更能决定协作效果。

4. 项目计划系统上线后没人持续使用,问题通常出在哪里?

我们曾经花了不少时间配置模板和字段,正式上线后,成员还是习惯用表格和即时通讯工具汇报。是系统功能不够,还是流程设计出了问题?如果重新实施,我应该优先改哪些地方?

系统没人用,通常不是培训次数不够,而是团队没有感受到“在系统里更新比线下汇报更省事”。我判断采用率时,会把它拆成三个指标:首次录入成本、日常更新成本和信息回收收益。很多实施失败都从模板开始。为了显得专业,团队一次配置二三十个字段、五六种状态和复杂审批,结果普通成员打开任务后不知道哪些必须填写。

我的做法是先建立最小模板,只保留任务名称、负责人、截止日期、状态、优先级和阻塞原因六项,运行两周后再依据实际缺口增加字段。

可以用下面的方式检查上线风险: 症状常见根因改进动作 成员只在周会前更新系统没有进入日常工作流把任务更新设为交付前置条件 任务长期显示进行中状态定义模糊规定完成标准和逾期处理方式 项目经理重复做表报表不能直接回答管理问题围绕风险、延期和资源冲突重做看板 通知被大量关闭提醒规则过宽只保留需要行动的提醒 我做推广时不会要求所有部门同一天切换,而是先选一个周期短、依赖多、负责人明确的项目作为试点。

试点周期控制在4周,第一周只验证任务结构,第二周验证进度更新,第三周加入风险和依赖,第四周统计会议时间、逾期发现时间和重复汇总次数。一个比较有参考价值的成功标准,是项目经理每周手工汇总时间下降30%以上,关键延期从“周会上才发现”提前到一至两天内暴露,且成员每次更新任务不超过1分钟。

如果只是看登录人数,很容易把被动登录误判为真正采用。最后,必须明确系统中的数据是否具有管理效力。如果领导仍然只认聊天截图或线下表格,成员自然会维护两套信息。上线前要约定:项目状态以系统记录为准,会议只讨论系统中已经暴露的异常,这一步往往比再做一次培训更重要。

读者评论

肖
肖婉清

文章把“任务完成率高但版本仍延期”的问题讲得很具体,尤其是测试、联调、数据迁移和验收没有纳入交付链路这一点,确实是研发团队常见的计划盲区。

唐
唐景行

资源负载部分很有参考价值。很多项目排期只算执行工时,却忽略会议、跨项目协调和缺陷回归,导致表面未超载、实际早已超负荷。选型时确实应该现场验证这些场景。

林
林明远

关于系统迁移的提醒比较客观。数据能导入不代表流程就能延续,字段含义、状态口径和历史数据价值都需要先梳理,不能只把迁移工具当成上线保障。

文章包含AI辅助创作:从入门到精通:2026年项目计划系统选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/79798

赞 (0)
飞飞飞飞
2026年项目节点管理系统大盘点:6款顶级工具助力研发效率提升
上一篇 2026年9月14日 下午3:19
选对工具事半功倍:2026年项目群管理软件哪个好最佳选择指南
下一篇 2026年9月14日 下午3:20

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
