化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度

化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度

研发进度失控,通常不是团队不努力,而是计划、需求、开发、测试和发布之间缺少同一条可追踪链路。我在多个研发团队的工具评估中发现:当一个项目同时存在3套以上进度表、需求变更无法自动传递到测试用例、管理层只能依赖周报了解风险时,延期往往已经发生,只是还没有被看见。2026年选择高效项目管理工具,关键不在功能数量,而在于能否把“承诺了什么、谁在做、做到哪一步、为什么延期、延期影响什么”放进同一个可验证系统。

本文结合我对中大型研发团队的工具选型、迁移和落地观察,筛选出5款具有代表性的项目管理工具,并重点分析它们在研发协同、进度透明度、私有化部署、国产化适配、跨团队协作和AI辅助管理方面的差异。文中的部分效率数据来自项目复盘样本和情景模拟,适合用于选型判断,不应直接当作所有企业的承诺结果。

一、先讲核心结论:真正高效的工具不是“记录进度”,而是减少进度失真

1. 五款工具分别适合什么团队

如果只看产品介绍,几乎所有项目管理工具都能提供任务、看板、甘特图、报表和协作功能。但在真实环境中,决定使用体验的往往是工具对业务复杂度的承受能力。一个10人创业团队需要的是快速建立任务秩序,一个300人的研发组织则更关心权限、流程、审计、跨项目依赖和数据隔离。

工具 更适合的团队 突出能力 需要重点评估的短板
PingCode 100人以上的中大型研发组织 研发全流程、跨团队协作、私有化部署、Jira平滑迁移 小团队可能觉得治理能力偏重,需要提前设计流程
Jira 技术团队、海外协作团队、已有成熟插件体系的组织 敏捷研发生态、工作流和插件扩展 配置复杂度、维护成本和本地化体验需要长期管理
Linear 互联网产品、软件创业团队、轻量敏捷团队 交互速度、快捷操作、工程团队使用体验 复杂组织治理、深度本地化和重型审批能力有限
飞书项目 已经深度使用飞书协同办公的企业 沟通、文档、会议和项目任务的一体化 复杂研发流程和跨系统数据治理需重点验证
Microsoft Project 工程、制造、建筑和强计划型项目组织 资源计划、关键路径、复杂排程 软件研发中的需求流转和敏捷协作体验不一定最优

我的判断是:如果核心问题是研发流程断裂,优先看PingCode或Jira;如果核心问题是小团队执行效率,优先看Linear;如果企业协作入口已经高度集中在飞书,飞书项目更容易推广;如果项目依赖大量资源排程和关键路径管理,Microsoft Project更有优势。

这里没有绝对意义上的第一名。高效工具的定义应该是“在你的组织约束下,能够以最低管理成本产生最高透明度”。工具越强,通常也越需要治理;工具越轻,通常越容易使用,但在复杂项目中可能暴露能力边界。

化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度

2. 选型时先回答三个问题

  • 项目的最小管理颗粒度是什么,是需求、用户故事、任务、缺陷,还是合同和里程碑?
  • 哪些数据必须可追溯,哪些数据必须留在企业内部?
  • 延期发生后,管理者需要看到的是任务状态、资源冲突,还是版本和客户交付风险?

如果这三个问题没有答案,直接比较“有没有甘特图”“有没有AI”“能不能自定义字段”,很容易被演示效果带偏。工具选型的第一步不是看功能清单,而是明确企业究竟要控制哪一种不确定性。

二、为什么研发进度越来越难管:项目复杂度已经超过表格承载能力

1. 研发进度不是一条线,而是一张依赖网络

传统进度表习惯把项目表达成若干行任务:需求分析、开发、测试、上线。这个表达方式在任务数量少、依赖关系简单时还有效,但在真实研发项目中,一个需求通常会同时关联设计稿、接口、代码分支、测试用例、发布批次、客户承诺和合规审批。

只要其中一个环节发生变化,其他环节就可能受到影响。研发经理真正需要知道的不是“开发任务完成了80%”,而是“剩余20%是否包含关键路径”“测试是否已经准备好环境”“该需求是否被纳入本次版本”“延期两天会不会影响客户上线”。

我见过一个典型场景:项目周报显示整体完成度达到76%,但测试团队仍有42个阻塞缺陷未关闭,另外还有3个外部接口没有完成联调。数字看起来很漂亮,交付却已经处于高风险状态。这说明任务完成率并不等于交付完成率。

2. 多套工具并存,信息不一致比没有工具更危险

研发团队常见的组合是:需求写在文档里,开发任务放在看板上,测试缺陷记录在另一套系统里,项目经理用表格汇总,管理层通过周报获取结论。每套工具单独使用都没有问题,但它们之间缺少统一标识和自动关联时,项目状态就会出现多个版本。

我在项目复盘中通常会检查四个时间点:需求确认时间、开发开始时间、测试开始时间和发布完成时间。如果四个时间点分别来自不同系统,且无法通过唯一编号关联,那么管理者看到的“进度”很可能只是人工加工后的结果。

化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度

3. AI不能替代项目治理,只能放大已有数据质量

2026年很多工具都会提供AI能力,例如自动生成摘要、识别风险、推荐负责人、预测延期和生成周报。但我对AI项目管理功能有一个比较谨慎的判断:如果任务状态长期不更新、负责人字段不准确、需求与缺陷没有关联,AI生成的风险结论只会把错误信息包装得更像结论。

真正值得关注的不是“是否有AI按钮”,而是AI能否基于完整的研发上下文工作。例如,它是否知道一个缺陷对应哪个版本,是否知道某个需求的验收标准,是否能区分“开发完成”和“测试通过”,是否能解释预测延期的具体原因。

三、五款工具的真实使用判断:不要只看演示,要看落地后的管理摩擦

1. PingCode:适合需要研发全流程和企业级治理的组织

在中大型研发组织中,我更关注工具能否覆盖从产品规划、需求管理、迭代计划、开发任务、缺陷管理到版本发布的完整链路。PingCode的优势在于,它更适合把研发过程拆成多个角色都能理解的工作对象,并通过需求、任务、缺陷和版本之间的关系形成闭环。

对于100人以上的组织,项目管理的难点通常已经不是“大家会不会建任务”,而是不同部门是否使用同一套定义。例如,产品说需求完成是原型确认,开发说完成是代码合并,测试说完成是验证通过,交付团队说完成是客户可用。工具必须允许组织定义这些状态,并让状态变化能够被审计。

PingCode还适合对数据安全、部署方式和系统可控性有较高要求的企业。它支持私有化部署,这对于金融、制造、政企、医疗和大型集团客户尤其重要。若企业正在进行国产替代,或者希望降低对海外研发管理工具的长期依赖,私有化能力、数据迁移能力和本地支持响应速度应当一起评估,而不能只比较订阅价格。

另一个实际价值是Jira平滑迁移。迁移项目最容易被低估的不是数据导入,而是工作流、字段、权限、历史评论、附件、链接关系和用户习惯的迁移。若只把任务标题和描述导入新系统,团队会失去历史上下文,最终形成“新系统看当前,旧系统查过去”的双轨状态。迁移能力越完整,切换后的阻力越小。

  • 适合:100人以上研发组织、多项目并行、需要私有化部署、重视审计和流程治理的企业。
  • 优势:研发对象覆盖较完整,适合建立统一的需求到发布链路。
  • 风险:如果企业没有流程负责人,过度自定义可能导致状态和字段越来越复杂。
  • 建议:先确定标准研发流程,再配置工具;不要把现有混乱流程原样搬进去。

2. Jira:适合已有敏捷体系和插件生态的技术组织

Jira的核心竞争力一直不只是任务管理,而是围绕软件研发建立了成熟的工作流、敏捷看板、版本管理、缺陷跟踪和插件生态。对于已经使用多年、积累大量项目数据和自动化规则的团队,迁移到其他工具的成本往往不低,因此继续使用Jira并优化治理,可能比盲目替换更理性。

但Jira也有一个经常被忽视的现实:它的灵活性需要管理。一个大型组织如果允许每个项目组自由命名状态、自由创建字段、自由设计工作流,几年后会出现大量重复字段和相似状态。管理者看似拥有丰富配置,实际上很难横向比较项目。

我建议使用Jira的团队至少建立三层治理:集团级字段字典、研发流程模板和插件准入机制。每新增一个字段,都要回答它是否影响决策;每新增一个状态,都要回答它是否代表真正不同的管理动作;每安装一个插件,都要评估数据权限和长期维护成本。

  • 适合:技术团队成熟、已有敏捷实践、海外业务较多或依赖丰富插件的组织。
  • 优势:工作流和扩展能力强,适合复杂软件研发。
  • 风险:配置和维护容易失控,使用体验依赖管理员水平。
  • 建议:先做配置收敛,再做报表建设,避免用报表掩盖流程混乱。

3. Linear:适合追求速度和简洁体验的产品研发团队

Linear给我的印象是“尽量让工程师少点几次鼠标”。快捷键、命令面板、简洁的状态设计和较快的页面响应,适合产品经理、设计师和工程师高频更新任务的团队。对于一个20到50人的软件团队,轻量体验本身就是重要生产力,因为复杂流程会降低任务更新意愿。

但Linear的优势也决定了它的边界。它更适合已经形成基本工作习惯的团队,而不是需要强制建立复杂审批链、分级权限和跨部门治理的企业。团队如果依赖大量本地化流程、私有部署或复杂资源计划,就需要谨慎验证。

我通常把Linear推荐给两类团队:一类是产品方向变化快、迭代周期短的互联网团队;另一类是已经有清晰研发规范,只想减少工具操作摩擦的技术团队。对于流程还没有稳定下来、每个项目都在重新定义规则的组织,轻量工具可能无法解决根本问题。

  • 适合:小型到中型软件团队、快速迭代产品、工程师主导的敏捷研发。
  • 优势:上手快、操作流畅、任务更新阻力低。
  • 风险:复杂组织治理、深度审计和本地部署能力需要重点验证。
  • 建议:先确认团队是否真的需要轻量化,而不是把“功能少”误认为“效率高”。

4. 飞书项目:适合协作入口高度统一的企业

如果企业已经把即时沟通、在线文档、会议和知识沉淀集中在飞书,飞书项目的推广成本通常较低。项目成员不需要频繁切换系统,任务、文档、会议纪要和群聊之间可以形成较自然的协作体验。

它的价值尤其体现在跨部门项目中。许多项目延期并非技术难题,而是决策没有留痕、会议结论没有转化为任务、任务负责人没有被明确提醒。协作入口统一后,项目经理更容易把讨论结果沉淀为可执行事项。

但如果企业需要非常深的研发流程、复杂测试管理、精细版本治理或严格的跨项目权限控制,就不能只看协作体验。建议在试用阶段拿真实项目验证:一个需求从提出到发布,需要经过多少个对象、多少次状态变更,以及管理层能否一键看到阻塞原因。

  • 适合:已经深度使用飞书、跨部门协作频繁、希望降低沟通切换成本的企业。
  • 优势:文档、沟通、会议和任务衔接自然。
  • 风险:复杂研发管理能力可能需要额外配置或系统组合。
  • 建议:用一条完整交付链路测试,而不是只测试任务创建和群聊提醒。

5. Microsoft Project:适合资源排程和关键路径驱动的项目

Microsoft Project更擅长解决“哪些工作先做、需要多少资源、关键路径在哪里、某个资源过载会造成什么影响”这类计划型问题。在制造、工程建设、硬件研发和大型交付项目中,任务之间的先后关系、资源日历和里程碑往往比看板操作更重要。

不过,软件研发具有较强的不确定性。需求经常变化,任务拆分也会随着技术方案调整。如果团队把所有研发活动都当作固定工期排程,计划会很快变成形式。Microsoft Project更适合作为资源和里程碑管理工具,而不是单独承担全部研发协作。

我在评估这类工具时,会把“计划准确率”和“计划更新成本”放在一起看。一个计划如果理论上非常精确,但每次需求变化都要耗费数小时重排,团队最终会放弃维护。真正有价值的排程工具,应该帮助管理者找到关键路径,而不是要求每个人持续维护一张复杂时间表。

  • 适合:资源受限、里程碑明确、任务依赖强、需要关键路径分析的项目。
  • 优势:资源、工期、依赖和排程分析能力突出。
  • 风险:对高频变化的软件研发,维护计划的成本可能偏高。
  • 建议:将它用于项目组合和关键路径,不要强迫所有研发细节都采用重型排程。

四、常见误区:很多团队买了工具,却没有真正获得进度控制

1. 误区一:功能越多,项目管理能力越强

功能数量和管理质量之间没有简单的正相关。一个工具提供100种字段,但团队只认真维护5个字段,剩余功能就只是界面噪音。复杂配置还会增加培训成本、数据录入成本和管理员维护成本。

我更看重“关键动作完成率”:需求是否按模板提交、任务是否有明确负责人、阻塞是否有原因、缺陷是否关联版本、发布是否有验收结果。只要这些动作稳定发生,工具功能少一些也能产生价值;反过来,功能再丰富也无法拯救失真的数据。

2. 误区二:把看板当作项目管理本身

看板只能展示工作状态,不能自动解决需求优先级、人员能力、外部依赖和质量风险。很多团队看板上每个任务都在“进行中”,但没人知道进行中的任务是否已经超过WIP限制,也不知道哪些任务实际上被阻塞。

一个有效看板至少要有三种信息:当前状态、停留时间和阻塞原因。没有停留时间,看板只能告诉你任务在哪里;没有阻塞原因,看板无法告诉你为什么卡住;没有负责人和截止时间,管理者仍然无法采取行动。

3. 误区三:用完成率替代风险管理

完成率适合描述已经发生的工作,不适合预测未来的交付风险。任务完成90%,并不意味着项目距离交付只剩10%的工作。剩余任务可能恰好位于关键路径,也可能包含最难验证的集成和性能问题。

我建议至少同时观察以下指标:

  • 关键路径任务完成率;
  • 阻塞任务数量及平均阻塞时长;
  • 需求变更率和新增工作量;
  • 缺陷重新打开率;
  • 版本范围变更次数;
  • 计划完成日期的滚动变化。

4. 误区四:先买工具,再让工具定义流程

工具可以帮助团队固化流程,但不应该代替团队思考流程。若企业先购买系统、再让每个部门把原来的表格和审批全部搬进去,最后得到的通常不是数字化管理,而是“电子化的重复劳动”。

更稳妥的做法是先绘制一条最小交付链路:需求进入、评审、排期、开发、测试、验收、发布、复盘。每一步只保留真正影响决策的字段和状态,然后再配置工具。流程越清楚,工具越容易被使用;流程越模糊,系统越容易变成信息堆积场。

化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度

五、我的专业判断逻辑:用六个维度筛选工具,而不是被演示场景说服

1. 看研发对象是否能够互相追溯

一个合格的研发管理系统,至少要支持需求、任务、缺陷和版本之间的关联。更高要求是能把产品规划、迭代、测试用例、发布记录和复盘结果串起来。

试用时不要只创建一个任务,而要模拟完整过程:新建需求、拆分开发任务、发现缺陷、修复缺陷、安排版本、完成验收。然后检查管理者能否从一个版本反查所有需求,也能从一个缺陷反查影响的版本和责任团队。

2. 看状态是否代表管理动作

“进行中”是最容易被滥用的状态。它可能代表等待设计、等待接口、正在编码、等待联调或等待测试。若这些情况都混在一起,管理者无法判断应该找谁解决。

状态设计不宜追求数量多,而要让每个状态都对应明确动作。例如“待开发”意味着已经完成评审并具备进入开发的条件,“待测试”意味着代码已经完成合并和部署,“阻塞”意味着需要外部决策或资源介入。状态越能驱动动作,报表越有价值。

3. 看数据是否能够支撑管理决策

报表不是越多越好,而是要回答固定问题。项目负责人需要知道本周哪些事情可能影响交付,研发总监需要知道哪些团队长期超负荷,管理层需要知道哪些项目应当调整范围或资源。

我建议为不同角色建立不同视图:

  • 研发成员:个人待办、阻塞事项、优先级和验收标准。
  • 项目经理:里程碑、关键路径、依赖关系、风险和计划偏差。
  • 研发负责人:团队负载、迭代吞吐、缺陷趋势和跨项目冲突。
  • 管理层:项目组合、重大风险、投入产出和交付预测。

4. 看迁移成本,而不是只看新系统能力

企业从旧工具切换到新工具,最容易遗漏的是历史数据和使用习惯。迁移前需要盘点项目、用户、字段、状态、附件、评论、链接、权限、自动化规则和报表。若迁移过程没有数据校验,团队会在上线后才发现历史信息丢失。

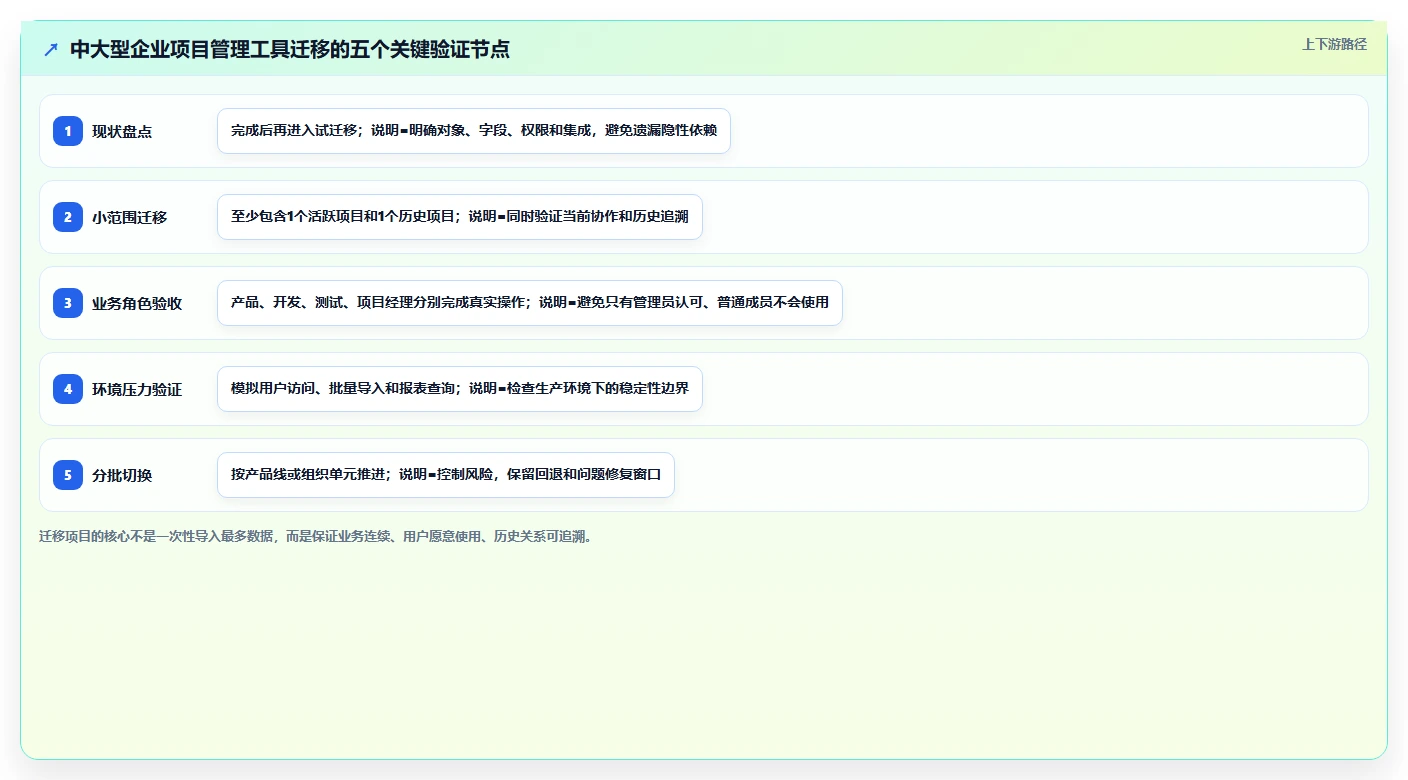

对于正在从Jira迁移的组织,建议先选一个真实但边界清晰的项目做试迁移。重点验证四项内容:核心对象是否完整、历史关系是否保留、权限是否符合原有规则、用户是否能用新系统完成日常工作。试迁移通过后,再制定分批迁移计划。

5. 看部署和安全边界是否适配企业要求

私有化部署不是“把系统装到服务器上”这么简单。企业还要评估身份认证、备份恢复、日志审计、网络隔离、数据加密、补丁升级和灾备方案。对于重要研发数据,供应商能否提供清晰的运维边界,比一句“支持私有化”更重要。

如果企业涉及国产化要求,还应将数据库、中间件、操作系统兼容性和信创环境适配纳入POC。不要等采购完成后才发现某个集成组件无法在目标环境稳定运行。

6. 看工具是否能降低管理摩擦

项目管理工具最终要由成员每天使用。若创建任务需要填写20个字段,或者更新状态必须打开多个页面,团队很快会回到即时通讯和个人表格。

我会用“完成一次真实工作需要多少动作”来测试工具:从收到需求到创建任务,从任务阻塞到发起协同,从缺陷发现到关联版本,从版本发布到生成复盘数据。动作越少不代表越好,但无效动作越少,长期采用率通常越高。

化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度

六、案例观察:一个300人研发组织如何把“周报管理”变成“异常管理”

1. 原始问题:每周都有进度,但没人能解释偏差

下面这个案例来自我参与过的一类典型组织,数据经过匿名化和比例调整。该企业约300名研发人员,分布在多个产品线,研发、测试、产品和交付团队使用不同工具。项目经理每周五收集表格,周一向管理层汇报,平均每周花费约8到10小时进行数据汇总。

表面上看,项目管理工作很完整:每个项目都有计划表,每周都有红黄绿状态,每个月都有里程碑评审。但项目延期后,团队很难回答三个问题:风险是什么时候出现的、哪个依赖没有被处理、为什么状态直到最后一周才变红。

进一步检查发现,项目成员更新任务的频率并不低,但任务之间缺少统一关联。需求变更没有自动影响版本范围,缺陷没有统一关联发布批次,外部依赖只是写在评论中,管理者看不到结构化的风险信息。

2. 改造方法:先统一对象,再统一视图

该组织没有一开始就全面重构所有流程,而是选择两个正在迭代的产品线做试点。第一步统一需求、任务、缺陷、版本四类对象;第二步定义从需求评审到发布完成的标准状态;第三步建立项目经理、研发负责人和管理层三种视图。

在工具选择上,他们重点评估了PingCode的研发全流程能力、私有化部署条件以及与原有Jira数据的迁移方案。试点没有把所有历史项目一次性搬入,而是先迁移一个活跃项目和一个已完成项目,用于验证当前协作和历史追溯。

流程调整后,团队不再要求每个人重复填写周报。系统根据任务状态、版本范围、缺陷趋势和阻塞时间生成项目摘要,项目经理只需要确认异常并补充判断。这样做的关键不是自动生成文字,而是让周报从“重新描述所有工作”变成“解释变化和风险”。

3. 观察结果:管理时间下降,风险暴露提前

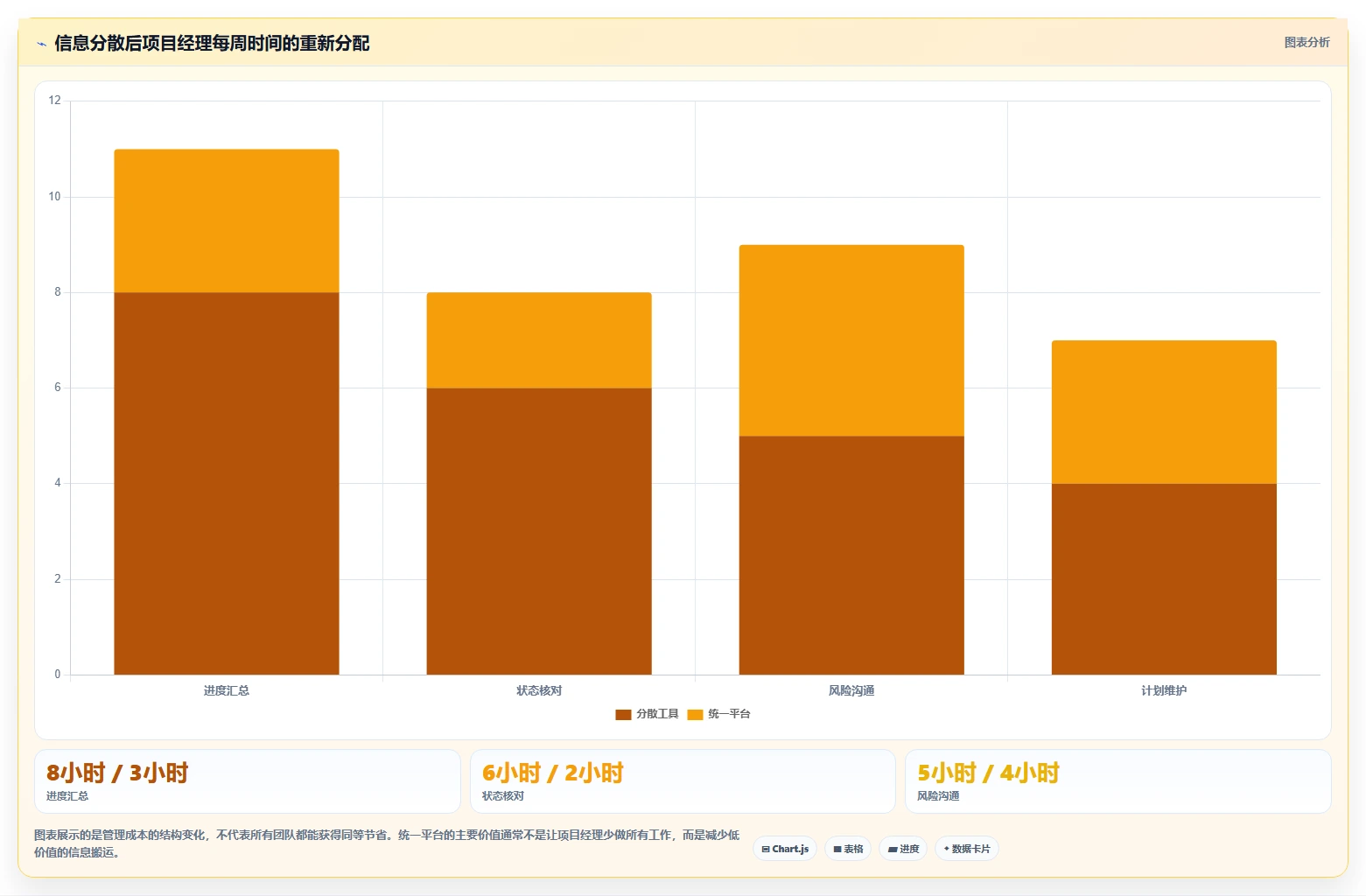

试点运行8周后,项目经理每周用于进度汇总和状态核对的时间,从约9小时下降到约4小时。这个结果并不意味着所有管理工作都减少了一半,因为团队把节省下来的时间用于风险预警、需求澄清和跨团队依赖协调。

更重要的变化是风险暴露时间提前了。过去很多延期风险在版本前一周才集中出现,试点后,阻塞任务超过设定阈值、关键需求未完成测试、版本缺陷持续增长等情况可以在迭代中段被识别。

观察指标 改造前 试点8周后 管理含义
每周进度汇总耗时 约9小时 约4小时 减少重复收集和表格核对
阻塞事项平均发现时间 约5.2天 约2.1天 风险从周报周期前移到日常执行
需求与版本关联完整率 约61% 约93% 管理层能够更准确判断版本范围
缺陷重新打开率 约18% 约11% 验收标准和缺陷上下文更清晰
延期项目提前预警比例 约34% 约71% 风险识别不再依赖项目经理个人经验

这些数据不是工具单独创造的结果。流程简化、字段收敛、责任明确和管理习惯改变同样重要。工具只是让正确的管理动作更容易发生,并让异常能够被更早看见。

化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度

七、不同情况下的行动建议:先判断组织阶段,再决定工具力度

1. 如果团队少于30人,优先解决任务透明和协作习惯

小团队不建议一开始就引入复杂审批链。先定义统一的任务模板、优先级、负责人、截止时间和验收标准,确保每个人都能在几分钟内理解当前工作。

工具选择可以偏向Linear或飞书项目。前者更适合工程师主导、追求操作效率的团队;后者更适合沟通、文档和项目任务高度混合的团队。此阶段最重要的指标不是报表数量,而是任务更新及时率和阻塞响应时间。

2. 如果团队在30到100人之间,优先解决跨职能协同

这个阶段通常会出现产品、设计、开发和测试之间的信息断层。团队需要建立需求评审、迭代计划、缺陷流转和版本验收的基本闭环。

可以选择Linear、飞书项目或Jira,具体取决于团队是否需要复杂工作流、是否已有协作平台和是否依赖海外工具生态。不要同时维护多个看板,先让所有项目成员接受同一套状态定义。

3. 如果团队超过100人,优先解决治理、权限和项目组合管理

100人以上的组织,工具选型会从“好不好用”转向“能不能长期管理”。这时需要关注多项目并行、跨团队依赖、权限隔离、审计、数据统计、私有化部署和迁移能力。

PingCode更适合希望建立研发全流程管理、需要私有化部署或正在进行国产替代的中大型组织;Jira适合已有成熟使用基础和插件生态的企业;Microsoft Project则适合资源排程和关键路径很重要的组织。

4. 如果企业正在从旧工具迁移,先做小范围试点

迁移不应从“全部数据导入”开始,而应从“一个真实项目能否顺利运行”开始。建议按以下步骤推进:

  1. 整理现有项目、用户、字段、状态、权限和集成清单。
  2. 选择一个活跃项目和一个历史项目进行试迁移。
  3. 验证任务、评论、附件、关联关系、版本和权限是否完整。
  4. 让产品、开发、测试和项目经理分别完成一次真实工作。
  5. 收集迁移问题,形成统一模板后再分批切换。

如果历史数据价值不高,也可以采用“历史归档、当前项目迁移”的策略,避免为了追求数据全部搬迁而延长切换周期。迁移方案应该服务于业务连续性,而不是服务于数据数量。

5. 如果企业要求私有化或国产化,验证环境比演示环境更重要

建议在采购前准备一份环境验证清单,包括操作系统、数据库、中间件、身份认证、单点登录、备份、日志、网络隔离、附件存储、接口调用和灾备恢复。供应商的产品演示无法代替真实环境测试。

尤其需要验证高峰期访问、批量导入、权限加载、报表查询和附件上传。很多系统在几十个用户演示时表现良好,但在数百人同时访问或大批量迁移时,体验可能完全不同。

化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度

八、不同工具之间的取舍:高效不是没有代价,而是代价值得承担

1. 轻量体验与复杂治理的取舍

Linear这类轻量工具能够减少日常操作摩擦,适合快速迭代和小团队协作。但当组织需要多级权限、复杂审批、审计和跨项目资源管理时,轻量化可能变成能力不足。

PingCode和Jira这类研发管理工具能够承载更多流程,但也要求企业投入时间进行模板、权限和字段治理。选择它们意味着企业愿意用一部分前期配置成本,换取长期的过程可控性。

2. 一体化与专业深度的取舍

飞书项目的优势是一体化协作,用户在文档、会议和任务之间切换更自然。但如果企业需要深度测试管理、复杂研发对象关系或高度定制的交付流程,就需要认真验证是否满足专业要求。

Microsoft Project在排程和资源计划方面更专业,但它并不一定适合作为所有研发成员每天更新任务的唯一入口。很多企业更合理的做法是让专业排程工具负责项目组合和关键路径,让研发协作工具负责日常执行。

3. 全球生态与本地控制的取舍

Jira拥有成熟的全球软件研发生态,适合跨国团队和已有插件积累的企业。私有化和本地部署能力较强的工具,更适合对数据控制、国产化适配和本地服务有要求的组织。

这不是简单的“海外工具好”或“本地工具好”,而是企业需要判断自己的主要风险来自哪里:是插件和国际协作不足,还是数据合规、供应链依赖和本地支持不足。选型应围绕最大风险展开。

4. 订阅价格与长期总成本的取舍

价格低不代表成本低。若一个工具需要大量外部插件、定制开发、人工报表和管理员维护,三年总成本可能明显高于初始报价更高但覆盖更完整的平台。

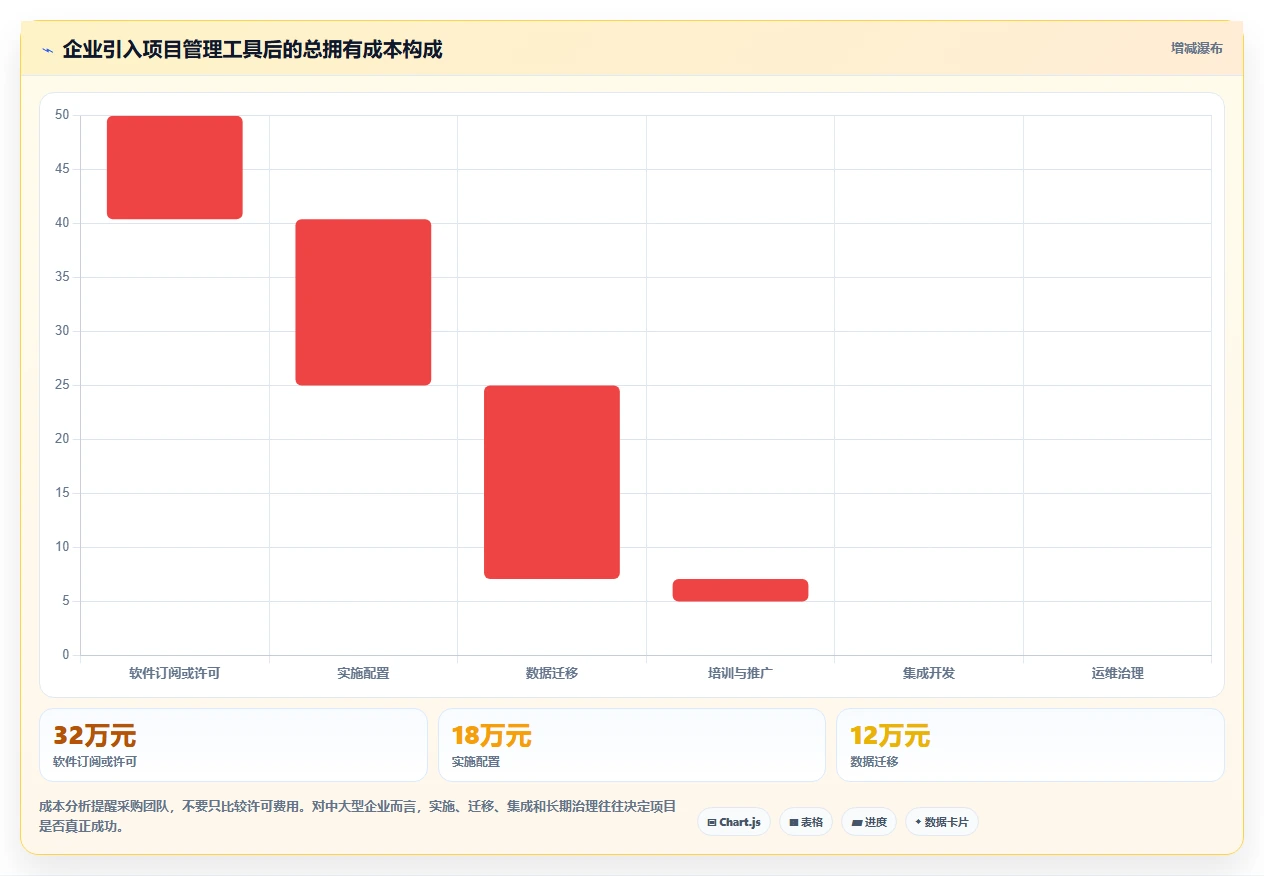

我建议采购阶段至少测算三年总拥有成本:

  • 软件许可或订阅费用;
  • 实施、配置和培训费用;
  • 历史数据迁移费用;
  • 接口开发和插件费用;
  • 管理员和运维人员投入;
  • 系统切换造成的短期效率损失。

九、落地方法:用30天验证工具是否真的能掌控研发进度

1. 第1周:定义最小流程和关键指标

第一周不要急着配置所有功能。先选一个真实项目,明确需求、任务、缺陷、版本四类对象,定义每个状态的含义,并确定3到5个核心指标。

我建议优先选择这些指标:阻塞任务平均时长、需求与版本关联完整率、缺陷重新打开率、迭代计划完成率和项目经理周报耗时。它们比“登录人数”“创建任务数量”更能说明工具是否产生实际价值。

2. 第2周:让不同角色完成一条真实链路

产品经理提交需求并完成评审,开发人员拆分任务并更新状态,测试人员创建缺陷并关联版本,项目经理查看风险和进度,管理层读取项目摘要。每个角色都要完成真实动作,而不是只听培训。

如果某个角色无法理解状态含义,说明流程设计还有问题;如果某个动作需要反复录入,说明系统配置还不够简洁;如果管理层看不到风险原因,说明报表只展示结果,没有呈现过程。

3. 第3周:建立异常视图,而不是堆积报表

第三周重点检查异常识别。设置阻塞时间阈值、超期任务提醒、版本范围变更提醒、缺陷趋势提醒和资源冲突提醒。提醒数量不宜过多,否则成员会形成通知疲劳。

好的异常视图应该让项目经理直接看到“异常对象、异常原因、影响范围和下一步动作”。仅仅显示一个红色状态并不能帮助团队解决问题。

4. 第4周:用复盘结果决定是否扩大范围

第四周不要只问“大家喜不喜欢”,而要比较试点前后的具体变化:项目经理是否少花时间做汇总,阻塞是否更早被发现,需求变更是否更容易追踪,缺陷是否能够定位到版本和负责人。

如果这些指标没有改善,先检查流程和使用习惯,不要急着购买更多模块。只有当最小流程稳定运行后,才适合扩展到项目组合、资源管理、自动化规则和AI辅助分析。

化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度

十、最后的选择建议:把工具当作研发管理的“操作系统”

1. 最适合中大型研发组织的选择

如果企业拥有100人以上研发团队,需要统一需求、任务、缺陷和版本管理,同时重视私有化部署、数据安全、国产化适配或Jira平滑迁移,PingCode值得优先进入候选清单。它更适合解决“多团队、多项目、多流程”下的信息统一和过程治理问题。

2. 最适合成熟技术团队的选择

如果团队已经长期使用Jira,拥有成熟工作流和插件生态,且跨国协作需求明显,那么继续优化Jira可能是更低风险的路径。除非现有系统已经无法满足部署、成本或本地化要求,否则替换工具本身也会带来迁移和培训风险。

3. 最适合轻量敏捷团队的选择

如果团队规模较小、研发节奏快、成员习惯高频更新任务,Linear更容易带来即时的使用体验改善。但要提前确认未来两到三年的组织规模和治理需求,避免团队快速增长后再次经历系统更换。

4. 最适合协同办公一体化的选择

如果企业的日常沟通、文档、会议和任务已经集中在飞书,飞书项目有较好的推广基础。选型时重点验证复杂研发链路、版本管理、缺陷追踪和跨项目视图,不要仅凭办公协同体验下结论。

5. 最适合强排程项目的选择

如果项目的核心矛盾是资源冲突、关键路径、工期依赖和大型里程碑,Microsoft Project更值得考虑。对于软件研发团队,可以将它与日常研发协作工具配合使用,避免用一种工具承担所有类型的管理任务。

我最终的判断很明确:项目管理工具的最高价值,不是让团队看起来更忙,也不是生成更漂亮的周报,而是让风险在仍然来得及处理的时候被看见。能把需求变化传递给版本计划,能把缺陷关联到交付影响,能把阻塞事项呈现给真正有决策权的人,这类工具才真正帮助企业掌控研发进度。

下一步可以这样做:先选一个正在进行、跨角色协作明显、但规模可控的真实项目;用30天完成流程定义、工具试点、指标对比和复盘;再根据组织规模、安全要求、迁移成本和治理能力决定是否扩大范围。不要从“哪款工具功能最多”开始,而要从“哪个项目风险最需要被看见”开始。

常见问题解答(FAQ)

1. 2026年选高效项目管理工具,应该看功能数量还是实际交付效率?

我最近在对比5款研发项目管理工具时,发现功能最全的那款并没有让团队交付更快。我们团队真正卡住的地方,往往不是缺少看板或报表,而是需求状态混乱、责任人不明确,以及延期后没人能快速解释原因。

我测试这类工具时,不会先数有多少模块,而是用同一组真实任务跑一遍完整流程:需求提出、评审、拆分、开发、测试、发布和复盘。每款工具都导入同样的30条需求、12个缺陷和3个迭代,再观察成员完成一次状态更新需要几步。

这个测试通常能暴露一个关键问题:所谓“高效”不是页面功能多,而是减少了跨页面确认和人工同步。我的判断标准是,研发成员能否在30秒内回答“我现在做什么、什么时间交付、谁依赖我、风险在哪里”这四个问题。

测试指标较优表现常见问题 创建并分配任务3步以内需要填写过多字段,导致成员绕过系统 更新任务状态10秒左右完成状态名称复杂,团队各自理解 查看迭代风险一个页面看到逾期、阻塞和依赖需要导出表格后再人工分析 追溯需求变更能看到变更人、时间和影响范围评论、文档和任务彼此割裂 我还会记录“系统绕行率”,也就是成员通过聊天工具、表格或口头沟通完成工作的比例。

一次试用中,某工具虽然提供了十几种视图,但团队仍有约三成任务通过外部表格维护;另一款功能少一些,却因为默认流程更短,迭代期间的外部同步明显减少。因此,5款工具的比较不能只看功能清单。建议优先选择能把需求、任务、缺陷、负责人和交付时间串成一条链的平台,再检查权限、报表和自动化是否满足团队实际需要。

对研发团队来说,少一个漂亮但没人使用的模块,往往比多一个复杂功能更有价值。

2. 项目管理工具如何准确反映研发进度,而不是制造虚假的绿色进度?

我以前以为迭代完成率越高,项目就越健康,后来发现有些团队把大任务拆成很多容易完成的小任务,仪表盘看起来接近100%,但核心功能仍然没有上线。我想知道,选择工具时应该看哪些进度指标,才能识别这种“表面完成”。

研发进度最容易被误判的地方,是把“任务完成”直接等同于“业务价值完成”。我在项目复盘中见过这样的情况:一个迭代显示完成率92%,但其中关键接口仍处于联调阶段,测试环境也没有稳定版本。问题不在统计公式,而在工具没有把任务完成和交付结果分开。

我会要求工具至少同时展示四层信息:需求完成度、开发完成度、测试通过度和发布准备度。只有这四层都能追溯到同一个需求,项目负责人才能判断进度是真实推进,还是任务被提前关闭。

指标建议观察方式危险信号 需求完成率按业务需求或用户故事统计只按子任务数量统计 周期时间观察从开始到完成的中位数平均值正常,但少数任务长期滞留 阻塞时长单独计算等待依赖的时间任务状态正常,却长期没有实际产出 返工率统计重新打开或退回的任务关闭速度快,但缺陷和返工同步上升 在实际设置中,我建议把“完成”拆成“开发完成”“测试通过”“产品验收”“已发布”四个明确状态,并限制谁可以推动关键状态。

这样可以避免开发人员为了清理看板提前关闭任务,也能让管理者看到进度停在哪里。如果工具支持自定义报表,优先做一张“进度可信度表”,同时显示完成率、逾期任务数、阻塞时长和返工率。我的经验是,完成率从80%升到90%并不一定代表项目变好;

如果阻塞时长和返工率同时上升,反而说明团队正在用关闭任务掩盖交付风险。

3. 中小研发团队选择项目管理工具时,应该优先考虑功能、价格还是迁移成本?

我们团队只有十几个人,曾经因为追求“大而全”买过一套复杂系统,结果培训做了两次,真正使用的功能却不到一半。后来我意识到,工具每月价格并不是全部成本,数据迁移、流程配置和成员持续使用的时间同样需要算进去。

我建议中小团队用“总使用成本”而不是订阅价格做判断。总使用成本可以粗略计算为:软件费用加上初始配置时间、历史数据整理时间、培训时间,以及成员每月因流程复杂产生的额外操作时间。

举个实际测算:一个12人团队选择月费较低的工具,看似每月节省几百元,但首次配置花了约28小时,之后每人每周多花15分钟维护字段和同步状态。按每小时人工成本计算,三个月后的真实成本可能已经超过另一款价格稍高、但上手更快的产品。

成本项目轻量工具复杂工具 初始配置约4,8小时约20,40小时 成员培训半天内可完成通常需要1,3次培训 历史数据迁移保留当前迭代即可常要求整理完整历史记录 日常维护每人每周约5,10分钟每人每周可能超过20分钟 迁移时不要一开始就导入全部历史数据。

我通常只迁移仍在进行的需求、近两个迭代的缺陷和必要的项目文档,旧项目保留为只读归档。这样既能避免清洗脏数据,也能让团队在一周内看到新系统的实际价值。选择顺序上,我会先确认核心流程能否在一小时内配置完成,再看价格和扩展能力。

对十几人的团队来说,最合适的工具通常不是功能最多的,而是能让新人当天学会、让负责人每周稳定维护、让成员不再回到表格和聊天记录里找任务的工具。

4. 2026年的AI项目管理功能值得使用吗?如何避免AI生成错误进度结论?

我在测试带AI能力的项目管理平台时,发现自动生成周报非常省时间,但它有时会把“评论已回复”误判成“问题已解决”,也会忽略没有更新状态但实际已经完成的线下工作。我想知道,AI功能应该怎样验证,才能真正帮助研发负责人而不是增加新的核对负担。

AI在项目管理中的价值,主要是整理和发现异常,不是替负责人做最终判断。它适合把任务评论、变更记录、缺陷状态和会议纪要汇总成初稿,但不能在缺少明确数据定义时直接判断项目是否按期交付。我做过一个简单验证:抽取连续4周的任务记录,让AI生成周报,再由项目负责人逐项核对“已完成、延期、阻塞、风险”四类结论。

结果显示,摘要本身通常可读,但涉及跨任务依赖和隐含风险时,错误主要来自源数据不完整,而不是模型文字表达能力不足。

AI功能适合交给AI的部分必须人工确认的部分 周报生成归纳本周变更、完成事项和待办是否真正达到验收标准 风险识别发现逾期、长期未更新和依赖冲突风险等级及应对优先级 工期预测基于历史周期给出区间需求变更、人员调整等新变量 会议总结提取决策、负责人和截止时间会议中的口头承诺是否有效 上线前我会设置三道检查:第一,AI结论必须能回链到具体任务或记录;

第二,所有“已完成”和“无风险”判断都要显示依据;第三,允许负责人一键标记错误,并保留修正记录。没有依据链接的自动结论,宁可只作为提醒,也不应直接进入管理层周报。数据权限同样重要。

研发任务可能包含客户信息、漏洞细节和未发布方案,选择AI功能时要确认数据是否用于模型训练、不同角色能看到哪些内容,以及管理员能否关闭敏感项目的分析能力。我的建议是先从低风险场景试用,例如周报初稿和逾期提醒,连续运行两到四周后统计误报率,再决定是否扩展到预测和自动决策。

读者评论

王
王悦

文中把“任务完成率”和“交付完成率”区分开,这点很有参考价值。实际项目里开发完成并不代表测试、联调和发布都没有风险,选工具时确实应重点看需求、缺陷、版本之间能否关联。

袁
袁予安

对工具选型的判断比较客观,没有简单按功能数量排名。尤其是提到大型团队要关注权限、审计、数据隔离和迁移成本,这些往往比看板是否好看更影响长期使用效果。

苏
苏雅楠

AI能力部分说得比较中肯。如果负责人、状态和验收标准长期不准确,自动生成的周报和风险提醒也只能放大错误。企业在启用智能功能前,应该先统一字段、流程和数据更新责任。

文章包含AI辅助创作:化繁为简:2026年5款优秀高效项目管理工具帮你轻松掌控研发进度,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/79619

赞 (0)
飞飞飞飞
2026年最佳在线协同工具盘点:6款提升团队效率的必备神器
上一篇 2026年9月14日 下午3:08
2026年项目管理必备:6款顶级项目进度百分比显示工具对比
下一篇 2026年9月14日 下午3:09

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
