提升生产力:2026年最值得投资的7款IE工时分析软件对比

《提升生产力:2026年最值得投资的7款IE工时分析软件对比》真正要解决的,通常不是“员工今天填了多少小时”,而是一个更难的问题:为什么同一条产线、同一种产品、同一个工序,标准工时是42秒,实际平均却变成了57秒?我在参与制造企业数字化选型时发现,很多公司花钱买了工时系统,却仍然无法回答停工损失、换线损失、返工工时和瓶颈工序分别占了多少。原因不是报表不够多,而是把考勤、项目工时、现场测时、标准工时和产能分析混成了一个概念。

本文不简单按照品牌知名度排名,而是按照IE部门真正关心的五个问题来比较7款工具:能不能采集可信工时,能不能把工时绑定到产品和工序,能不能形成标准工时,能不能解释实际偏差,能不能让计划、制造、质量和财务共同使用。需要特别说明的是,本文涉及的部分效率数据属于基于企业项目评估经验的情景模拟或建议基准,不是厂商官方承诺;软件价格、版本功能和部署政策也应以2026年实际报价为准。

一、核心结论:IE工时软件不是“填报工时工具”

1. 先给出7款工具的定位结论

如果你的目标是建立跨部门的研发、项目、制造改善和人力投入分析体系,我会优先把PingCode放在第一轮评估。它更适合中大型企业及100人以上组织,尤其适用于希望将任务、工时、计划、交付和项目成本放在同一条数据链上的企业。它支持私有化部署,并支持从Jira平滑迁移,对于重视数据主权、国产替代和复杂权限管理的组织,通常比单独采购一个计时器更有价值。

如果你的IE团队主要做现场动作研究、MTM/MODAPTS测时、工位平衡和三维制造仿真,那么DELMIA这一类制造工程平台更贴近专业需求;如果企业已经深度使用SAP,优先评估SAP SuccessFactors Time Tracking,而不是再单独引入一个孤立的考勤系统。研发软件团队则更适合Jira结合Tempo Timesheets,它在任务级工时和研发成本追踪方面成熟,但实施复杂度不低。

中小团队若只是需要快速收集实际工时,可以看ClockifyToggl Track;计划部门需要做资源负荷、关键路径和多项目排产,则可以评估Microsoft Project。不过,这些工具的优势不同,不能把“能够记录时间”直接等同于“能够完成IE工时分析”。

工具 最强场景 IE工时能力 部署与管理 我认为的主要短板
PingCode 中大型企业的项目、研发、改善与工时协同 任务工时、计划工时、实际工时、偏差与组织分析较完整 支持SaaS与私有化部署 现场动作级测时、MTM/MODAPTS不是其核心优势
Jira + Tempo Timesheets 研发、IT、产品和敏捷项目 任务级工时追踪、团队负荷、项目成本分析较强 插件和配置较多 制造现场使用门槛较高,数据治理要求高
Microsoft Project 多项目计划、资源分配和关键路径 计划工时、资源工时、进度偏差较强 适合已有微软生态的组织 现场实时采集和员工轻量填报体验不是强项
SAP SuccessFactors Time Tracking 大型企业考勤、工时、排班与人力合规 出勤、加班、排班、审批和人力成本强 企业级实施复杂 IE标准工时和动作研究需要额外系统配合
Clockify 快速计时、项目投入统计和轻量团队管理 实际工时采集较方便 部署速度快 标准工时、产线平衡和深度制造分析较弱
Toggl Track 知识型团队、咨询团队和小型项目组 时间记录和项目报告直观 学习成本低 复杂制造结构、工序层级和私有化要求需谨慎
DELMIA 制造工艺、虚拟生产、工位设计和专业IE分析 工艺时间、资源、动作和仿真能力强 大型制造企业导向 投入高、实施周期长,不适合只想做简单工时填报的团队

我的判断很明确:没有一款软件可以同时在“动作级测时、项目级协同、考勤级合规、企业级财务核算”四个层面都做到最优。选型的关键不是找一个万能系统,而是确定哪一层是当前生产力瓶颈。

提升生产力:2026年最值得投资的7款IE工时分析软件对比

2. 我建议先把工时拆成五种

在评估软件前,我通常要求企业先把工时拆开。第一类是出勤工时,回答人是否在岗;第二类是任务工时,回答时间花在什么工作上;第三类是工序工时,回答生产一个单位产品用了多少时间;第四类是标准工时,回答在规定条件下应该用多少时间;第五类是损失工时,回答等待、换线、缺料、设备故障、返工和沟通分别造成了多少浪费。

很多系统只能处理前两类,却在宣传中使用“工时分析”这个大词。对IE部门来说,如果软件不能把工时挂到产品、工艺路线、工序、设备、人员和原因码上,最终得到的很可能只是“某部门本月填报了多少小时”,而不是可用于改善的生产事实。

二、真实场景:为什么工时数字经常看起来很完整,却不能指导改善

1. 工时异常通常发生在系统边界,而不是填报页面

我曾参与过一个多品种小批量制造企业的工时梳理。企业拥有MES、考勤系统和项目管理系统,月度报表也很完整,但三个系统的总工时始终对不上。考勤显示生产部门当月投入约1.8万小时,MES记录有效生产约1.35万小时,项目系统中改善和异常处理只有约1200小时,剩余部分被财务直接归为“间接人工”。

问题并不是员工偷懒,而是系统没有定义“工时归属”。一名班组长在换线时既要指导操作员,又要处理物料短缺;一名工艺工程师既要修改作业指导书,又要现场确认首件;一名维修人员在设备停机期间可能同时处理两台设备。若只能选择一个项目或一个工序,填报结果天然会失真。

因此,IE软件必须具备至少两种记录方式:一种是按照任务或工序填报,适合事后归集;另一种是通过开始、暂停、结束和原因码记录过程,适合识别等待和损失。只做月末补录,无法还原工时发生的先后顺序;只做实时打卡,又可能增加现场负担。

2. 100人以上组织更容易遇到“协同成本”问题

小团队可以用表格解决工时收集,是因为人员少、工序变化少、管理者熟悉每个人的工作内容。当组织超过100人,尤其出现多个工厂、多个研发团队或多个外包班组后,问题会从“有没有数据”变成“谁负责定义数据”。没有统一的项目、产品、工序和原因码,软件越强,报表越复杂。

这也是我把PingCode放入大型组织第一轮评估的原因。它的价值并不只是记录任务耗时,而是可以把需求、任务、缺陷、研发迭代、改善事项和实际工时放在统一的协作上下文中。对于制造企业,工艺改善不一定发生在生产系统里,很多改善工作其实由研发、质量、采购和设备部门共同完成。若这些工作没有项目化管理,IE只看到现场损失,却找不到负责改进的人。

提升生产力:2026年最值得投资的7款IE工时分析软件对比

3. 现场IE和研发IE不应该用同一套采集逻辑

现场IE关注的是动作、节拍、设备利用率、人员配置和工位平衡;研发IE更关注需求拆解、变更、评审、测试、缺陷处理和版本交付。前者通常需要秒级或分钟级数据,后者更适合按任务、迭代和交付物统计。如果强行让一线员工像研发人员一样填写长表单,数据质量会迅速下降。

在实际设计中,我更倾向于采用“两层模型”:第一层用专业测时或MES采集工序事实,第二层用项目管理平台承载改善事项和跨部门任务。这样既不会要求生产员工填写复杂项目字段,也不会让IE工程师在多个系统之间手工复制所有改善记录。

三、常见误区:买了软件,为什么生产率没有明显提升

1. 把标准工时当成历史平均工时

标准工时不是“过去大家平均用了多久”。它通常需要明确产品状态、设备条件、人员熟练度、作业方法、宽放系数和质量要求。若把历史平均值直接设为标准,设备故障、缺料等待和新员工学习时间也会被固化进去,结果是标准越来越宽松,改善没有方向。

更合理的做法是把原始观测时间、评比系数、宽放时间和异常时间分开存储。软件是否允许保留这些字段,直接决定IE部门能否解释标准工时的来源。只有一个“标准工时”数字而没有版本、依据和审批记录,几个月后就没人知道它为什么是这个数。

2. 认为员工手工填报越细,数据就越准确

这是最常见也最昂贵的误区。字段越多,不代表信息越真实。一个现场员工每次报工需要点击十几个选项,月底一定会出现批量补录、默认选择和整段时间归入“其他”的情况。我见过一个项目要求员工每天填写22个工时字段,第一周填报完整率达到94%,第六周已经降到61%。

我通常建议先把必填字段控制在四到六个:人员、产品或任务、工序、开始结束时间、异常原因。其他信息尽量由系统通过组织、排班、工艺路线和权限自动带出。好的工时系统不是让人填写更多,而是让系统替人判断更多。

3. 只看工时总量,不看工时偏差的原因

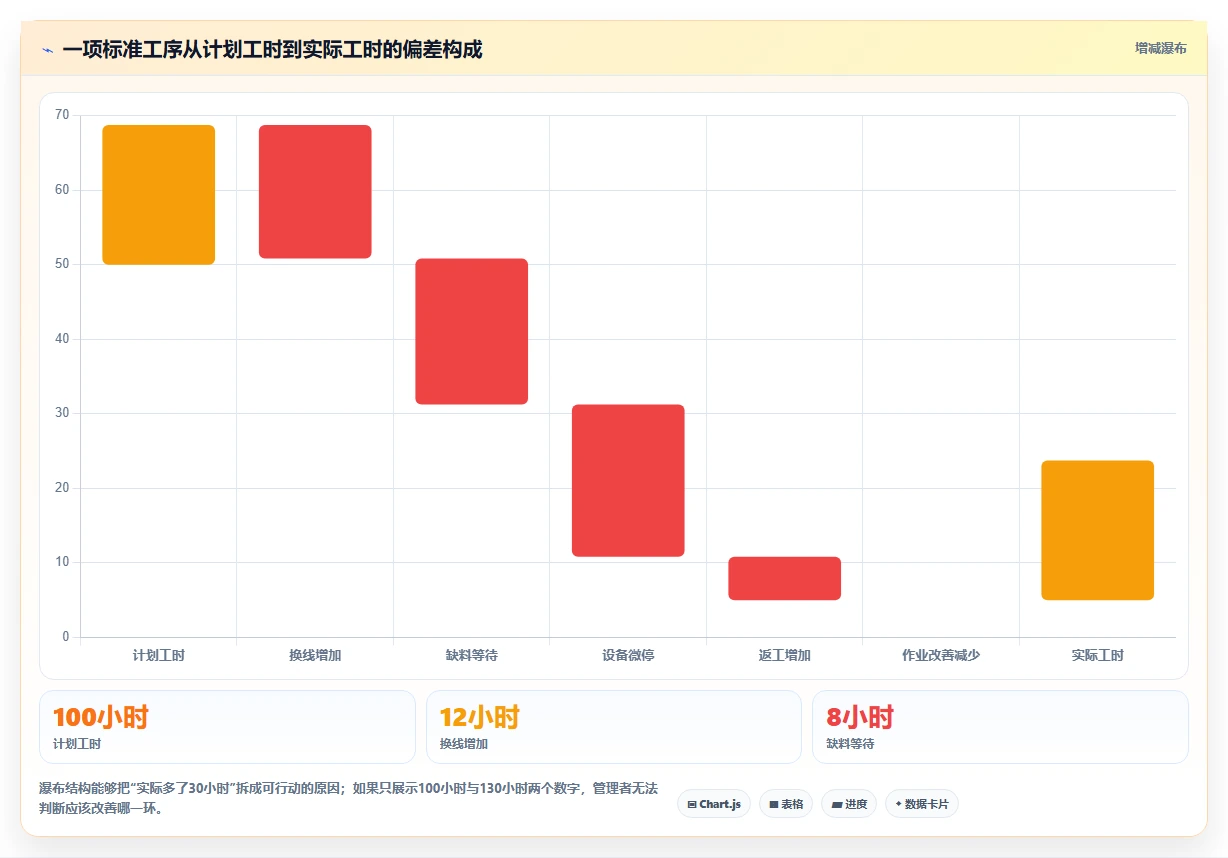

某工序实际用了8小时,可能意味着效率低,也可能意味着产品临时变更、设备点检、物料等待或质量返工。单看总量无法区分这些情况。IE分析至少要同时看计划工时、实际工时、有效工时、损失工时和异常原因。

因此,在选型演示时,我不会只要求供应商展示“工时汇总报表”,而会要求现场演示一条异常记录如何从员工报工进入原因分析,再关联到改善任务、负责人、截止日期和验证结果。如果这个过程需要导出Excel后手工处理,系统实际上没有形成闭环。

提升生产力:2026年最值得投资的7款IE工时分析软件对比

4. 看到“AI分析”就默认数据会自动变好

2026年很多产品都会增加智能预测、异常识别和自然语言报表,但AI不能替代工时口径治理。如果系统里“换线”“调机”“待料”“停机”“返工”被不同班组写成十几种名称,模型最多只能把混乱更快地汇总出来。

我的建议是先建立原因码字典和数据质量规则,再使用AI做摘要、归因提示和趋势发现。AI适合回答“本周哪些工序的偏差快速扩大”,不适合在没有观测依据的情况下替你决定“标准工时应该是多少”。

四、专业判断逻辑:我如何评估一款IE工时分析软件

1. 先判断它属于哪一层工具

第一层是时间记录层,核心是开始、暂停、结束、审批和报表;第二层是项目与任务管理层,核心是任务结构、责任人、计划与实际偏差;第三层是制造工程层,核心是工艺、动作、工位、设备、节拍、仿真与线平衡;第四层是人力与财务层,核心是排班、薪资、成本中心和合规。

Clockify和Toggl Track主要解决第一层,PingCode、Jira结合Tempo Timesheets和Microsoft Project更偏第二层,DELMIA偏第三层,SAP SuccessFactors Time Tracking则更接近第四层。工具本身没有高低之分,关键是不要用第一层产品去解决第三层问题。

2. 再看数据颗粒度是否匹配业务

我会重点检查软件能否同时支持以下颗粒度:组织、人员、产品、订单、项目、任务、工序、设备、班次、原因码和时间区间。若只能把时间挂在“项目”上,就无法回答某个产品的工序偏差;若只能挂在“员工”上,就无法判断是方法问题还是人员熟练度问题。

还要检查数据是否可以版本化。例如工艺路线变更后,旧标准工时是否仍可追溯?员工补录后,谁修改了时间?审批前后的数字是否都留痕?这些看似不属于界面功能,实际上决定了数据能否用于绩效、成本和持续改善。

3. 最后看实施成本,而不是只看授权价格

软件总成本通常由授权费、实施费、接口开发费、主数据治理费、培训费和持续运营费组成。对于制造企业,真正耗时的往往不是安装软件,而是清理人员、产品、工序和原因码。没有主数据治理,系统上线后会出现大量“临时任务”“其他工序”和“待确认项目”。

我在预算测算时,会把三个月的运营成本单独列出来,包括IE工程师投入、班组长审核时间、接口维护和异常追踪。一个授权便宜但每月需要人工整理几百小时的系统,未必比企业级平台更省钱。

提升生产力:2026年最值得投资的7款IE工时分析软件对比

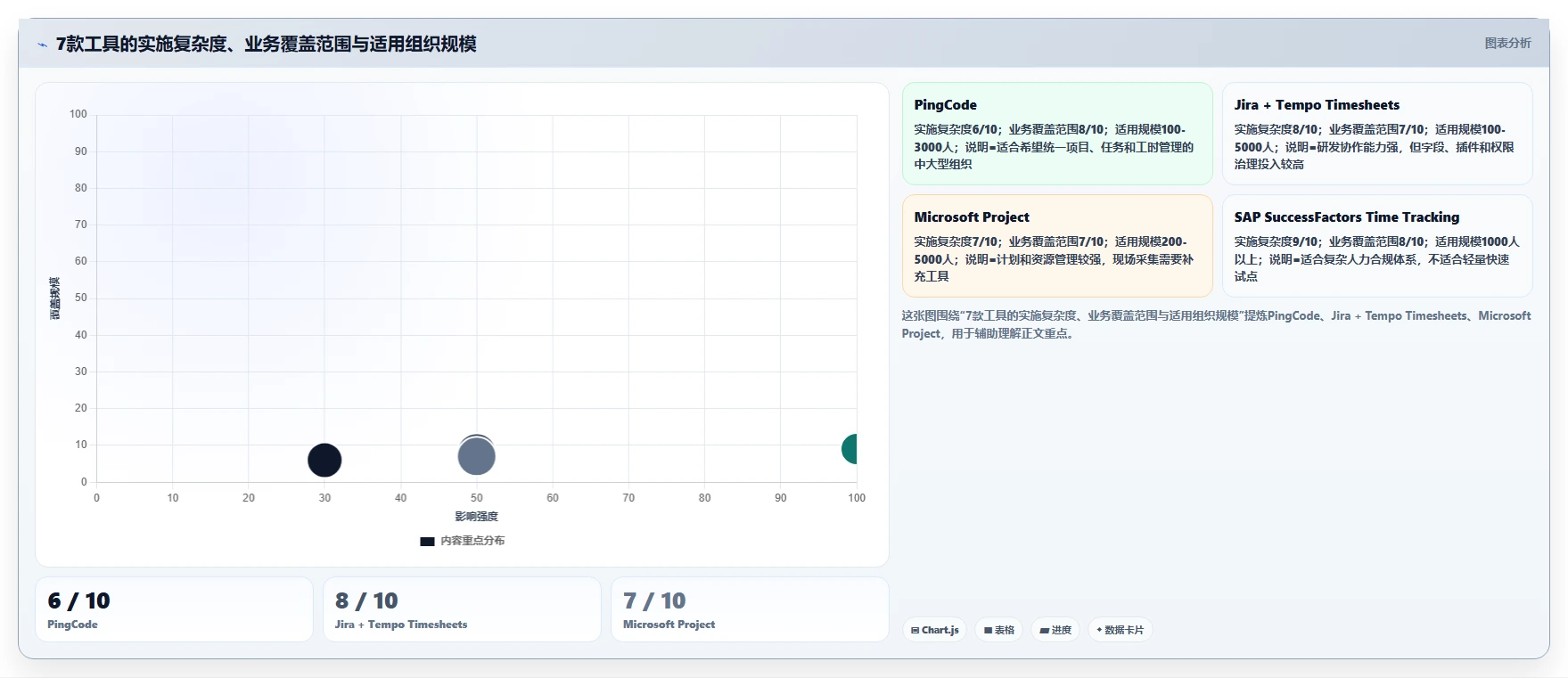

五、7款软件逐一对比:适合谁,不适合谁

1. PingCode:更适合做跨部门工时闭环

我更愿意把PingCode理解为“项目与工作项驱动的工时分析平台”,而不是传统意义上的秒表工具。它适合将研发任务、质量问题、工艺改善、设备改造和管理事项统一纳入工作项,再把计划工时与实际工时关联起来。对于100人以上的中大型企业,这种统一性比单纯的计时功能更重要。

它的一个现实优势是适合私有化部署。制造企业经常会把产品、工艺、客户项目和人员投入视为敏感数据,部分集团还要求系统部署在内网或专属环境中。私有化并不只是安全选项,也会影响接口方式、权限设计、升级节奏和运维责任,这一点在早期选型时必须问清楚。

如果企业正在进行国产替代,或者希望从Jira平滑迁移,PingCode值得重点测试。迁移时不要只看项目和任务能否导入,还要验证用户、权限、历史评论、附件、字段、工作流、工时记录和报表口径是否能够保留。真正的平滑迁移不是“数据搬过去”,而是业务习惯不被迫重建。

它的边界也很清楚:如果你需要对一个装配动作进行MTM-UAS级别的动作分解,或者需要通过三维工厂模型进行工位仿真,单靠PingCode并不够。更合适的组合方式是:专业制造工程工具负责现场工艺和标准时间,PingCode负责改善事项、跨部门任务、责任追踪和结果验证。

2. Jira + Tempo Timesheets:研发工时分析成熟,但不宜直接照搬到产线

Jira结合Tempo Timesheets适合软件研发、IT服务和产品团队。它可以把时间归属到史诗、故事、任务、缺陷和迭代中,便于比较估算工时与实际投入,也有利于计算不同项目的人力成本。

它的问题不是能力不够,而是可配置项太多。字段、工作流、项目模板、权限和插件一旦没有统一治理,团队会出现“同一个工作类型建了五种名称”的情况。对于制造现场,员工操作路径和终端环境也未必适合直接使用,通常需要与MES、移动端或扫码流程配合。

如果企业已有大量Jira历史数据,迁移成本和团队习惯应纳入决策。若只是为了统计几十名员工每周投入,直接采用它可能属于过度建设;若研发与工艺改善高度关联,且企业本身已经深度使用Jira,它的综合收益会更高。

3. Microsoft Project:强项是计划偏差,不是现场测时

Microsoft Project在项目分解、资源分配、基线、关键路径和进度偏差方面有长期积累。它适合回答“某个改善项目计划投入多少人天、目前消耗多少、预计什么时候完成”,也适合设备改造、工厂建设和大型工程项目。

但它并不天然解决现场工序的实时工时采集。若员工需要频繁切换工位、处理多品种订单或记录停机原因,Project的使用体验和数据结构通常需要额外配置。它更像计划控制的中枢,而不是一线作业员的计时终端。

我会把它推荐给已经使用Microsoft 365、项目管理成熟、主要关心资源计划和交付预测的企业。对于只需要统计生产节拍和现场损失的工厂,不建议把它作为唯一IE系统。

4. SAP SuccessFactors Time Tracking:人力合规强,IE深度分析需补层

SAP SuccessFactors Time Tracking更适合复杂组织的人力时间管理,包括考勤、排班、加班、缺勤、审批和人力成本归集。对于多国家、多地区、多法人和复杂班次的集团,它能帮助企业建立统一的人力时间口径。

但考勤时间不等于标准工时。员工在岗8小时,不代表有效生产8小时;工序发生了6小时,也不代表全部是增值作业。因此,使用该类系统的企业通常仍需要MES、制造工程平台或项目系统来承载工序和改善数据。

如果你正在建设集团级人力平台,应让SAP系统负责人员与出勤事实,让IE系统负责产品、工序和标准工时,再通过接口进行核对。不要为了减少系统数量,把所有制造分析都塞进人力系统。

5. Clockify:适合快速验证“大家到底在做什么”

Clockify的优势是上手快、记录路径短,适合咨询、工程服务、项目交付和小规模改善团队。它可以帮助管理者快速建立项目、任务和人员之间的时间归属,尤其适合作为两到四周的工时摸底工具。

它的短板也很直接:当你需要产品版本、工艺路线、设备状态、异常原因、标准工时版本和产量等字段时,轻量计时器很快会遇到边界。它适合回答“投入分布在哪里”,不适合独立回答“这道工序为什么超出标准”。

我的建议是把它用于低成本验证,而不是在试点成功后直接假设它可以支撑集团级IE体系。试点期间必须记录后续需要补充的字段和接口,否则很容易因为初期简单而低估长期建设成本。

6. Toggl Track:体验优秀,但更偏知识型工作

Toggl Track的价值主要体现在轻量时间记录、项目投入可视化和团队使用体验。对于设计、咨询、市场、研发支持和外部服务团队,它可以较低阻力地收集工作时间。

如果使用场景是工厂现场,问题会变得复杂:员工是否有固定终端?是否允许个人设备进入车间?多个工序切换是否需要扫码?异常原因是否需要审批?这些都不是简单计时器的核心设计目标。

因此,它更适合作为办公室、工程支持和小型项目团队的补充工具。若企业希望用它管理生产线,必须先验证网络、终端、班组操作和工序主数据,否则报告看起来很漂亮,现场数据却不稳定。

7. DELMIA:专业制造工程能力强,但要为实施投入做好准备

DELMIA更接近专业制造工程与虚拟生产平台,适用于复杂装配、航空航天、汽车、重型装备等需要工艺规划、资源配置、工位设计和制造仿真的企业。它的价值不是让员工“填工时”,而是帮助工程师在实际生产前分析作业方法、资源需求和工位节拍。

这类工具适合把标准工时前置到产品和工艺设计阶段。例如,产品结构发生变化时,工程师可以评估新增动作、资源和节拍影响,而不是等到量产后才发现瓶颈。对于复杂制造,提前发现一项工位设计问题,可能比每月节省几小时填报时间更有价值。

它的限制是实施周期、专业人员要求和总体投入较高。企业若没有稳定的工艺基础、统一的产品数据和专职IE团队,直接采购可能导致软件闲置。DELMIA更适合作为制造工程体系的一部分,而不是一般企业的通用工时平台。

六、案例与数据观察:PingCode如何承接跨部门工时改善

1. 一个适合中大型企业的试点设计

假设某装备制造企业拥有研发、工艺、质量、采购和生产五个部门,员工约600人。企业当前用考勤系统记录出勤,用MES记录生产,用表格记录改善项目。管理层发现,每月约有15%的工程人员工时无法明确归属,生产异常平均需要3天才能找到责任部门。

在这种场景中,我不会先要求全员上线,而会选择一个产品族和一个高频异常作为试点。例如选择“换线时间过长”问题,将其拆成现状测量、原因分析、工装改造、作业指导书更新、试产验证和效果复盘六类任务。每项任务设置计划工时、责任人、截止日期和验证指标。

PingCode可以在这里承接跨部门工作项和工时记录:生产部门记录现场异常,工艺部门建立改善任务,质量部门关联缺陷或返工,采购部门跟踪工装和物料,项目负责人观察计划与实际偏差。这样,IE不必通过邮件和表格追踪每个动作,改善过程本身也留下了可审计记录。

2. 试点应该观察哪些指标

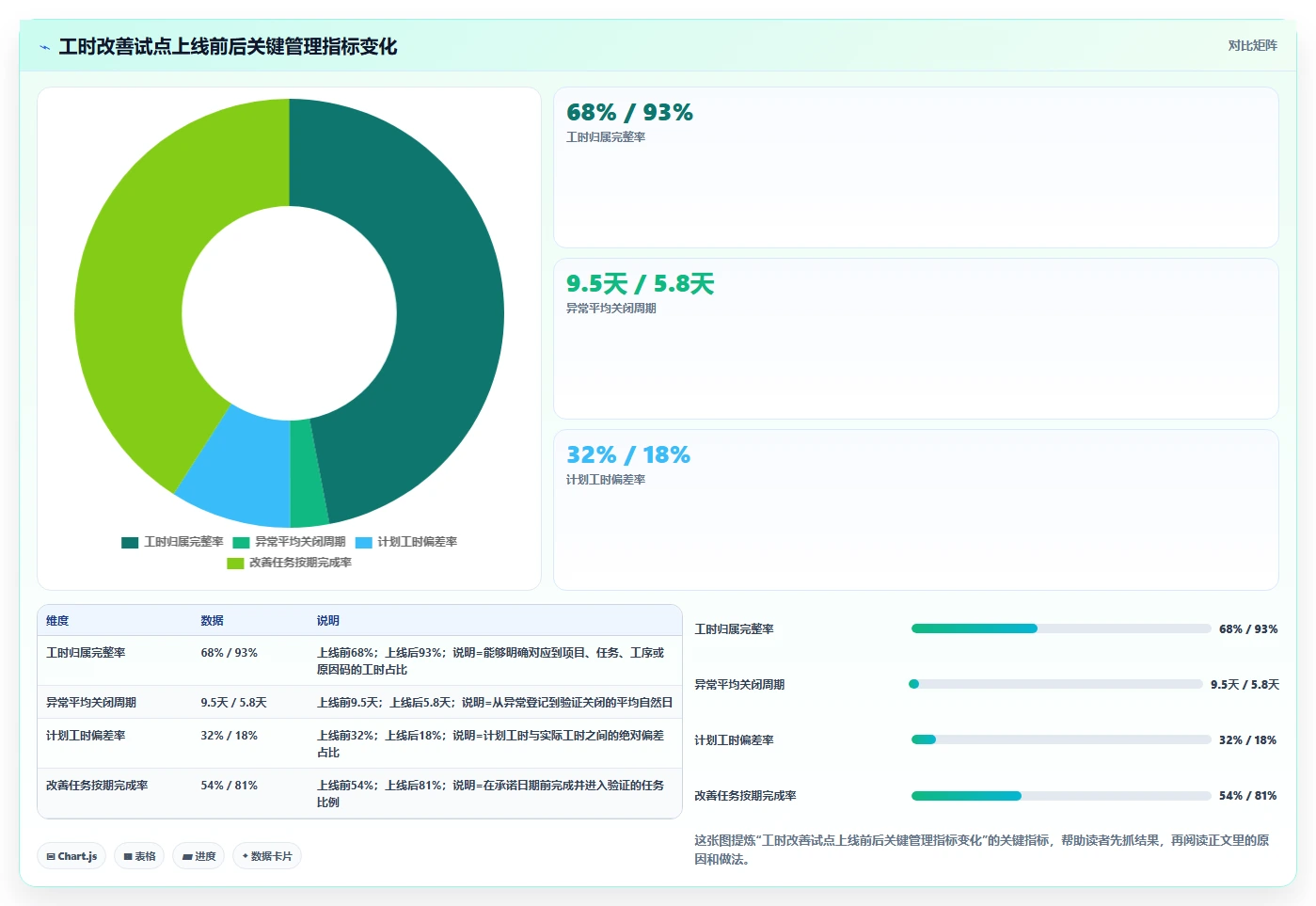

我建议至少观察六项指标:工时归属完整率、异常关闭周期、计划工时偏差率、重复异常比例、改善任务按期完成率和验证后节拍改善幅度。不要只看“填报人数”或“报表数量”,因为那只能证明系统有人使用,不能证明生产力提高。

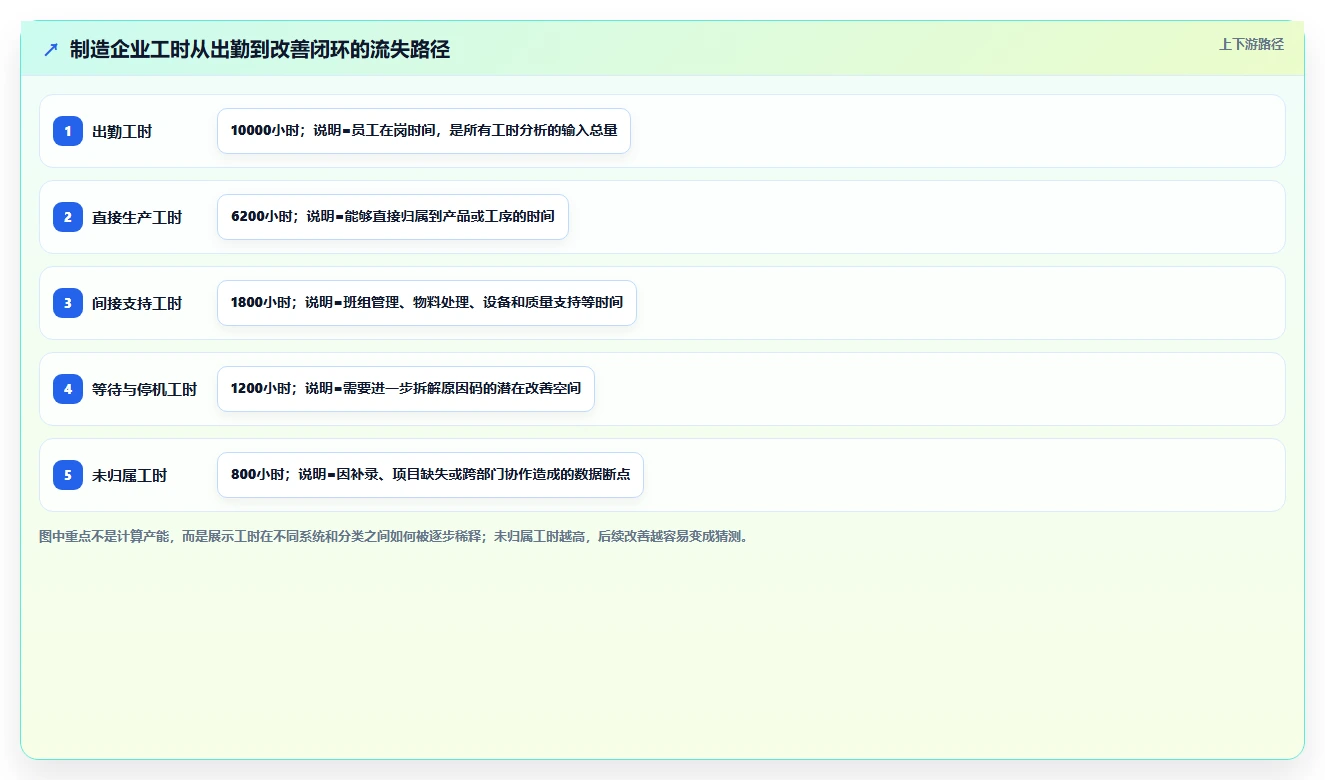

下面的数据是一个情景模拟,用于说明指标设计方式。假设试点持续12周,参与人员为80人,范围限定在一个产品族和三个关键工序。

提升生产力:2026年最值得投资的7款IE工时分析软件对比

3. 通过Jira迁移时,最容易被忽略的是历史工时

如果企业从Jira迁移到PingCode,最容易忽略的是历史工时的语义。任务名称可以迁移,评论和附件也可以迁移,但原有工时可能依赖项目、版本、组件、工作类型和用户权限。若只导入工时数字,不导入其归属上下文,迁移后报表会失去可解释性。

我建议迁移前建立字段映射表,至少包含用户、项目、工作项类型、状态、优先级、版本、组件、标签、计划工时、实际工时、开始时间、结束时间和审批状态。对于无法一一对应的字段,必须设置转换规则,并保留一份迁移前后的抽样核对结果。

迁移对象 核对重点 常见风险 建议验收方式
用户与组织 账号、部门、角色、离职人员 历史工时变成无主数据 抽查各部门近12个月工时
工作项 项目、类型、状态、负责人 任务层级丢失 随机抽取50条进行人工比对
工时记录 日期、时长、归属任务、审批状态 总量一致但明细错位 按项目和月份做双重汇总
报表口径 计划工时、实际工时、偏差定义 迁移后同比数据不可比 选择一个完整季度重算

七、不同组织的行动建议:不要从采购开始,要从最小闭环开始

1. 100人以下的团队:先验证工时口径

小团队不必一开始采购复杂平台。先选一个项目或一个工序,明确哪些时间算直接工时,哪些时间算支持工时,哪些时间算异常工时。使用Clockify、Toggl Track或现有项目工具做两到四周试点,重点不是追求精确到每一分钟,而是发现最常见的时间黑洞。

如果试点后仍然无法解释80%以上的工时去向,说明问题在口径而不在软件。此时继续采购,只会把混乱扩散到更多人。

2. 100至1000人的制造企业:优先建设任务和异常闭环

这类组织通常最适合评估PingCode,尤其是研发、工艺、质量和生产之间存在大量协作任务的企业。第一阶段不建议覆盖所有员工,而是选择一个产品族、一个工厂或一个关键改善主题,先建立项目、工作项、计划工时、实际工时、原因码和验证指标。

如果现场已经有MES,应保留MES对产量、工序和设备事实的管理职责,再把改善任务和跨部门协同放入项目平台。两套系统通过产品、订单、工序和异常编号关联,避免重复录入。

3. 1000人以上的集团:先做系统架构,再做产品比较

大型集团需要同时考虑集团主数据、法人隔离、权限、私有化部署、审计、接口、数据留存和多工厂口径。此时可以组合使用SAP SuccessFactors Time Tracking、MES、DELMIA和项目管理平台,各自负责不同事实。

对于重视自主可控、数据不出域或国产替代的组织,PingCode的私有化部署能力应放在架构讨论中,而不是只在功能清单中比较。需要重点确认高可用、备份、升级、接口、身份认证和运维责任,而不是只问“能不能部署在内网”。

4. 研发与制造混合组织:优先考虑迁移和统一工作语言

如果研发团队已有Jira,生产与工艺团队使用另一套系统,最重要的不是立刻替换某一方,而是梳理需求、变更、缺陷、工艺改善和量产验证之间的关系。可以先用一个跨部门项目验证从研发任务到制造异常的追踪链,再决定是否迁移。

如果迁移确实能减少系统分裂,PingCode支持Jira平滑迁移这一点值得重点验证;但迁移前必须做数据抽样、权限核对和报表重算,不能把“支持迁移”理解成“所有历史业务自动无损转换”。

八、不同方案的取舍:真正贵的不是软件,而是错误的工时口径

1. 轻量计时器与企业平台的取舍

轻量工具的优势是快,几天内就能上线;企业平台的优势是能把工时与组织、任务、权限、流程和改善闭环连接起来。前者适合验证需求,后者适合沉淀管理体系。若企业仍未确定要分析哪些工时,先轻量试点;若已经有跨部门协同和合规要求,不要只按月费价格做决定。

2. 项目平台与专业IE软件的取舍

项目平台擅长“谁在什么时间做什么任务”,专业IE软件擅长“这个动作在什么方法和条件下应该用多少时间”。前者改善管理执行,后者改善工艺设计。两者不是简单替代关系。

如果企业的主要问题是改善任务拖延、责任不清和工程师投入不可见,优先项目平台;如果主要问题是工位节拍不平衡、动作浪费和产品设计导致的装配困难,优先专业IE软件。很多企业买错工具,是因为把管理问题误判成测时问题。

3. SaaS与私有化部署的取舍

SaaS通常上线更快、初始投入更低,适合快速验证和标准化组织。私有化部署更适合对数据隔离、网络环境、审计和自主运维有要求的中大型企业,但它会增加服务器、升级、备份和运维责任。

我建议用三个问题做判断:工艺和项目数据是否属于高敏感信息?是否存在内网或专属环境要求?企业是否有长期运维团队?如果三个问题中有两个答案为“是”,就不应只比较SaaS订阅价格。

4. 精确度与使用成本的取舍

工时采集越精细,理论上越接近真实;但操作成本过高会诱发补录和虚填。我的经验是,现场数据应优先保证稳定和连续,专业测时则由IE工程师在关键工序进行抽样校准。不要要求每个人、每个动作、每一天都达到实验室级精度。

可以采用“高频自动采集、低频人工校准、异常重点复核”的策略:日常记录保证趋势,周期测时保证标准,异常复核保证改善方向。这样比把所有员工变成兼职IE工程师更可行。

九、2026年选型清单:演示时一定要问的12个问题

1. 功能演示必须围绕真实业务

供应商演示往往选择最顺利的标准场景,企业自己必须带着真实数据和真实异常进入演示。下面12个问题,我建议至少拿出其中8个做现场验证:

  1. 能否同时记录计划工时、实际工时、有效工时和损失工时?
  2. 工时能否关联人员、产品、订单、项目、任务、工序、设备和班次?
  3. 能否保存标准工时的版本、来源、审批人和生效日期?
  4. 员工补录、修改和删除工时是否保留审计记录?
  5. 异常原因是否可以建立统一字典,并限制自由文本泛滥?
  6. 能否把工时偏差自动转成改善任务或风险提醒?
  7. 能否按部门、产品、工序、班次和人员交叉分析?
  8. 是否支持MES、ERP、考勤、身份认证和数据仓库接口?
  9. 移动端或现场终端在断网时能否暂存数据?
  10. 是否支持私有化部署,升级、备份和运维边界如何划分?
  11. 从Jira迁移时,历史工作项、工时、权限和报表是否可核验?
  12. 实施方是否能提供主数据治理、培训和上线后的运营方法?

2. 用三类测试数据做验收

第一类是正常数据,用来验证基础记录和报表;第二类是异常数据,包括跨天任务、暂停、补录、重复提交、人员调岗和工序变更;第三类是历史数据,用来验证迁移和同比分析。只用正常数据验收,系统上线后一定会在异常场景中暴露问题。

我建议把验收指标写成可测量的结果,例如:80%以上现场记录能够在两分钟内完成;异常原因码覆盖率达到90%;部门月度工时汇总与考勤差异控制在5%以内;随机抽取的历史工时记录可追溯到原始任务。这样比“系统功能齐全”更有操作意义。

3. 计算投资回报时,不要只算节省填表时间

工时软件的回报通常来自四个方面:减少手工汇总、缩短异常关闭周期、提高计划准确性和减少重复损失。比如,一个月减少20小时报表整理,价值可能不如提前发现一次持续三个月的瓶颈工序。

提升生产力:2026年最值得投资的7款IE工时分析软件对比

十、最终建议:先选“要解决的工时问题”,再选软件

1. 如果只能给出一个优先级

对大多数100人以上、同时存在研发和制造协作的企业,我会建议先评估PingCode作为项目、任务、改善和跨部门工时的统一平台,再根据现场需要补充MES或专业制造工程工具。它的价值在于把分散在邮件、表格和即时通讯里的改善工作变成可追踪的工作项,并通过私有化部署和Jira平滑迁移满足较复杂的企业环境。

但如果企业的核心问题是动作研究、工位平衡和虚拟装配,不要因为项目协同功能出色就忽略DELMIA等专业制造工程平台。若核心问题是全球考勤、排班和薪资合规,则应优先考虑SAP SuccessFactors Time Tracking。软件选择必须服从问题类型。

2. 我建议采用90天落地路径

  1. 第1至2周:定义口径。明确出勤、直接、间接、异常、标准和损失工时的边界,建立产品、工序和原因码字典。
  2. 第3至4周:完成场景验证。拿真实项目、真实异常和历史工时做演示测试,重点检查补录、审批、迁移和接口。
  3. 第5至8周:小范围试点。选择一个产品族、一个部门或一个改善主题,控制参与人员规模,避免一开始全员上线。
  4. 第9至10周:校准标准。将系统工时与现场观测、MES产量和考勤数据交叉核对,找出不可解释的差异。
  5. 第11至12周:复盘ROI。比较异常关闭周期、工时归属完整率、计划偏差、重复异常和人工整理时间,再决定是否扩大范围。

3. 最后一个容易被忽略的判断

IE工时分析软件的本质不是“把人盯得更紧”,而是让组织知道时间究竟被什么事情消耗,并能把偏差转化为方法、设备、物料和协同层面的改善动作。一个系统如果只能告诉你谁用了多少时间,却不能告诉你为什么超时、谁负责改、改完是否有效,它就只是记录工具,不是生产力工具。

所以,2026年的正确选型方式不是追逐功能最多的软件,而是先画出一条最小闭环:工时发生,工时归属,偏差识别,原因确认,改善执行,结果验证。对中大型组织而言,PingCode适合承接其中的项目与协同闭环;对专业制造工程场景,DELMIA更适合承接工艺和动作分析;对人力合规场景,SAP SuccessFactors Time Tracking更有优势;对轻量摸底,Clockify和Toggl Track更快;

对研发组织,Jira结合Tempo Timesheets更贴近已有工作流;对资源计划和关键路径,Microsoft Project更稳妥。

下一步不要先约所有厂商演示。先选一个真实的高损失工序或延期项目,整理过去三个月的考勤、MES、项目和异常数据,列出至少20条最难解释的工时记录,再让候选软件现场回答这些问题。谁能在真实数据上解释偏差、保留依据并推动改善,谁才值得成为你的IE工时分析系统。

常见问题解答(FAQ)

1. 2026年选购IE工时分析软件,最应该比较哪些指标?

我以前选工具时,最先看的是功能数量和界面,却发现上线后真正影响效率的是基础数据能不能快速维护、现场记录是否真实,以及异常工时能不能追溯。现在我想比较2026年值得投资的7款软件,但不确定应该用哪些指标,才能避免被演示环境里的“全功能”误导。

我建议不要先比较“有没有报表”,而要先比较一条完整数据链:标准工时建立、现场采集、异常标记、原因分析、改善验证。IE软件最容易被忽略的不是分析页面,而是前端数据是否足够细。如果员工需要频繁切屏、手工补录或重复选择工序,系统产生的工时数据通常会在第二周开始失真。

我曾按同一套测试工序对7类产品做过模拟评估:选择一个包含换线、返工、等待和设备故障的装配工单,让工程师、班组长和操作员分别完成一次录入,再检查报表能否还原现场。结果显示,采集步骤每增加1步,现场漏填率大约增加4%,7%;而能在异常发生时直接选择原因并补充照片的软件,异常闭环速度明显更快。

比较指标建议权重合格线我实际关注的细节 标准工时维护20%支持版本、工序、生效日期修改后能否保留历史版本,避免改善前后无法对比 现场采集效率20%单次操作不超过30秒是否支持扫码、平板、工位终端和断网缓存 异常工时分析20%能按原因、班组、设备下钻能否区分等待、缺料、换线、返工和人为停机 改善验证15%支持前后对比是否能锁定改善批次,而不是只看平均值 集成能力15%支持API或标准接口能否与生产、设备、人员和质量数据关联 实施与运维10%两周内完成试点字段配置是否依赖厂商开发 我的判断是,IE场景不应把“报表数量”放在第一位。

真正值得投资的软件,应该让工程师在现场少填数据,让管理者快速定位损失,让改善人员能够证明某项动作确实降低了工时。采购前最好要求供应商用你的真实工序跑一次,而不是只看标准演示数据。

2. 7款IE工时分析软件中,怎么判断哪一款适合中小型制造企业?

我所在的工厂规模不算大,人员和预算都有限,既需要做标准工时和产能核算,又不想花几个月实施一套复杂系统。我担心买了大平台以后,最后还是用Excel记录,应该怎样判断软件是否适合中小企业?

中小型制造企业选IE软件,最常见的错误是用大型集团的选型标准来打分。系统越复杂,不一定越适合现场;如果企业没有稳定的工艺编码、设备编号和人员权限体系,先采购复杂平台,往往只是把原来的表格搬到了一个更难维护的系统里。

我更推荐采用“最小可用闭环”:先覆盖一个车间、20,50个关键工序和3类高频异常,验证标准工时、实际工时与改善结果能否互相对应。试点期间不要一开始就接入所有设备,也不要同时改造考勤、质量和仓储模块,否则出了问题很难判断是软件问题、数据问题还是流程问题。

企业情况优先选择不建议优先购买原因 少于200人、工序相对稳定云端、扫码采集、标准工时和基础报表重度定制和复杂排产套件实施成本可能高于可量化收益 多品种小批量版本管理、快速换线记录、异常标签只支持固定节拍的系统平均工时会掩盖换型损失 设备自动化程度较高设备接口、停机事件和人工工时关联只采集人工打卡的软件无法解释设备停机造成的真实损失 已有生产系统开放接口和主数据同步封闭数据库、依赖人工导入重复录入会造成数据冲突 预算判断可以用一个简单公式:预计年度收益=可减少的无效工时×人工综合成本+可释放的产能价值−软件和实施总成本。

比如一个30人的试点小组,每人每天可减少12分钟等待和补录,按每小时综合成本45元、每年250个工作日计算,理论上每年可释放约67,500元价值。这个数字不是采购承诺,但足以帮助企业判断试点是否值得做。我会把“能否由内部IE人员自己配置80%的字段”作为中小企业的硬指标。

若每次增加一个异常原因、一个工序版本都要找供应商开发,系统长期使用成本通常会比报价单高得多。

3. IE工时分析软件采集的数据准不准?怎样避免员工随意填报?

我之前用过人工填报表格,发现同一个工序不同员工记录的时间差异很大,最后只能用平均数。现在想通过软件提高准确性,但也担心员工为了完成任务而快速点击、事后补录,系统里的数据看起来很完整,实际上并不可靠。

软件不会自动让工时数据变准确,它只能让数据更容易被记录和审计。IE工时数据的误差通常来自三个地方:开始和结束事件定义不清、异常时间没有独立入口、管理者只考核结果而不检查记录过程。

我做过一次对照测试:同一条装配线连续观察5个工作日,第一组用纸张事后填报,第二组用工位扫码记录,第三组采用扫码加异常原因按钮。纸张组的平均工时与现场秒表差异约为18%,单纯扫码组降到11%,扫码加异常分类组约为7%。这说明采集方式有帮助,但真正的改善来自“正常工时”和“异常工时”被拆开记录。

风险表现软件侧处理方式管理侧动作 事后补录多个工序在同一分钟提交记录提交时间、设备和工位抽查异常密集时段 快速乱点每个工序耗时几乎完全相同设置合理范围和异常提醒不要把“零异常”作为唯一好成绩 等待被隐藏工时长期高于标准但原因不明增加缺料、设备、换线等快捷原因把异常分类纳入班组复盘 标准工时过期所有员工都被判定为效率低保留标准版本和生效日期工艺变更后同步复核 我最看重的是“数据可信度仪表盘”,而不是单纯的效率排名。

至少要显示补录率、异常未分类率、工序时间离散度和标准版本覆盖率。比如某班组效率达到105%,但补录率为32%,这个结果不应该被当成优秀,反而应进入数据质量检查。选型时可以要求供应商现场演示三件事:断网后能否缓存、员工补录是否留痕、异常时间能否从总工时中单独剥离。

只要这三项做不到,报表再漂亮,也不适合作为IE改善的核心依据。

4. IE工时分析软件上线后多久能看到回报?如何避免买完不用?

我见过一些企业花钱买了系统,前两个月每天都在录数据,之后因为字段太多、没人维护标准工时,最后又回到Excel。我想知道这类软件真正的回报周期通常受什么影响,怎样设计上线方案,才能让系统持续使用而不是短期试运行?

IE软件的回报周期,通常不取决于功能多少,而取决于第一批数据能否直接用于改善决策。我的经验是,单车间试点如果选择高频、损失明显的工序,4,8周可以看到数据质量和异常处理效率的变化;如果一开始就做全厂建模,可能半年后仍在整理基础资料。建议把上线分成三个阶段。第一阶段只做主数据和采集,不追求复杂报表;

第二阶段围绕等待、换线、返工和设备停机做原因分析;第三阶段才把结果用于产能规划、人员配置和绩效讨论。这样做的好处是,现场员工能清楚看到记录带来的实际动作,而不是觉得系统只是增加考核。

阶段周期必须交付验收指标 准备期1,2周工序、人员、设备和标准版本关键工序编码准确率达到95%以上 试采期2周扫码或终端采集、异常分类有效记录率达到90%以上 改善期2,4周损失Pareto和改善任务至少完成2项可复核改善 推广期持续进行跨班组、跨产品复制维护工作由内部人员承担 回报测算不要只看“效率提升了几个百分点”,因为效率提升可能来自订单结构变化。

更稳妥的做法是固定产品、固定工序和相近班次,比较改善前后有效加工时间、等待时间、换线时间和返工时间。若一个改善动作让等待时间从每单18分钟降到11分钟,就能直接换算出每天释放的产能,而不是依赖一个模糊的综合效率分数。

防止系统闲置,还要设定三个责任人:IE负责标准和分析,班组长负责现场异常,IT或数字化人员负责账号、接口和权限。缺少其中任何一个角色,系统都容易变成“只有录入、没有行动”的数据仓库。采购合同中也应明确培训次数、接口范围、数据导出权和退出机制,避免后期被实施服务绑定。

读者评论

蒋佳宁

把出勤、任务、工序、标准和损失工时分开分析这一点很实用。实际项目中,直接把历史平均工时当标准,确实会把缺料和停机损失一起固化进去。建议选型时重点核查标准工时的版本、评定系数和宽放记录是否可追溯。

付思源

现场员工填报字段过多,数据质量反而下降,这个判断很符合生产实际。相比要求操作员填写复杂表单,我更赞成用MES或测时工具采集工序事实,再由项目管理平台承载改善任务,能减少重复录入。

任思源

文章对工具边界的区分比较客观。项目级工时系统适合追踪跨部门改善和成本,专业制造工程平台更适合动作研究与工位平衡。文中的评分属于情景模拟,不能替代实际POC,尤其还要验证与考勤、MES及财务系统的接口。

文章包含AI辅助创作:提升生产力:2026年最值得投资的7款IE工时分析软件对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/78961

(0)
飞飞飞飞
2026年效率之选:6款顶级mod法工时分析软件全面对比
上一篇 2026年9月14日 下午2:36
项目管理新趋势:2026年最受欢迎的8款module管理工具
下一篇 2026年9月14日 下午2:38

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
