2026年项目管理新趋势:5款带甘特图的PingCode替代工具全面对比
2026年选择项目管理工具,真正的难点已经不是“有没有甘特图”,而是甘特图能不能连接需求、负责人、工时、风险和交付结果。以我参与过的几个研发与交付团队为例,同样使用甘特图,有的团队把计划偏差控制在10%以内,有的团队却只是把Excel排期搬到了网页上。本文以PingCode为参照,比较Jira、Microsoft Project、飞书项目、ClickUp和Asana五款带甘特图的替代工具,并重点分析它们在中大型组织、私有化部署、研发协作、资源排班与国产化迁移场景中的真实取舍。
一、先讲核心结论:没有“最强替代品”,只有匹配组织约束的选择
1. 五款工具的结论先看懂
如果你的团队是100人以上的研发组织,需要从需求管理一路追踪到迭代、测试、发布和项目复盘,那么我通常会优先考察PingCode与Jira。前者更适合希望降低本地化配置成本、支持私有化部署并完成国产替代的组织;后者更适合已经深度使用全球研发工具链、拥有较强管理员和二次开发能力的团队。
如果项目以工程排期、采购节点、供应商交付和关键路径为主,Microsoft Project仍然具备很强的计划建模能力。它的短板不是甘特图不够强,而是跨部门日常协作、问题流转和知识沉淀往往需要额外工具配合。
飞书项目适合已经把即时沟通、文档、审批和会议放在同一协作平台中的团队。ClickUp与Asana更适合互联网、市场、运营和跨职能项目,尤其适合快速建立任务视图,但在复杂研发流程、深度本地化和私有化要求上,需要仔细核对边界。
| 工具 | 最适合的组织 | 甘特图定位 | 私有化与数据要求 | 主要短板 |
|---|---|---|---|---|
| PingCode | 100人以上研发、产品、测试组织 | 与需求、迭代、版本、测试联动 | 支持私有化部署,适合国产替代与内网场景 | 复杂企业级资源计划仍需较强实施设计 |
| Jira | 研发流程成熟、全球协作或已有插件体系的团队 | 依赖插件和配置实现项目时间线 | 需重点核验部署方式、数据合规与插件兼容性 | 配置复杂,长期管理成本容易被低估 |
| Microsoft Project | 工程、制造、建筑、交付型项目 | 强调关键路径、资源与基线计划 | 适合微软生态,但协作体验需结合其他产品 | 日常任务协同和研发工作流不够自然 |
| 飞书项目 | 重视协同办公、审批和文档一体化的团队 | 轻量计划与跨部门跟进 | 需结合组织的数据安全政策评估 | 复杂研发配置和深度项目控制能力需验证 |
| ClickUp | 跨职能、远程协作和运营项目团队 | 多视图任务管理,甘特图上手快 | 海外服务与企业合规需重点确认 | 本地化、中文支持和研发深度可能不足 |
| Asana | 市场、内容、运营和国际化协作团队 | 依赖关系、时间线和团队任务可视化 | 需结合海外部署和数据治理要求评估 | 研发测试、工时和企业级本地流程不一定匹配 |
我的核心判断是:先判断项目的“控制对象”,再判断软件。如果要控制的是研发需求和版本交付,选择研发流程型工具;如果要控制的是资源、关键路径和基线,选择计划控制型工具;如果要控制的是跨部门协作和信息同步,选择协同型工具。单纯比较谁的甘特图更漂亮,通常会把选型带偏。

2. 如果只能给出一条选型建议
对100人以上、研发占比较高、又要求数据可控的企业,我建议先把PingCode作为基准方案,再用Jira做流程深度对照,用Microsoft Project做资源计划对照。这样比较,能够避免把“项目管理工具”误当成单一的任务清单工具。
如果团队人数较少,项目生命周期短,主要工作是内容制作、市场活动、设计协作或客户交付,则没有必要一开始就购买复杂的企业级能力。此时飞书项目、ClickUp或Asana可能更快产生价值,但必须先确认数据驻留、中文服务、权限粒度和采购合规。
二、为什么2026年的甘特图,已经不能只看时间条
1. 甘特图正在从“展示计划”变成“解释偏差”
早期的甘特图主要解决一个问题:每项工作什么时候开始、什么时候结束。到了2026年,管理者更关心的是:为什么延期、延期会影响哪些版本、谁是瓶颈、剩余容量够不够,以及重新排期之后会不会造成新的风险。
这意味着甘特图必须连接任务依赖、负责人、里程碑、实际完成量和变更记录。如果项目经理只能拖动时间条,却看不到需求变更次数和测试阻塞时长,那么这个甘特图只是视觉化日历,不是真正的项目控制系统。
我在一次软件交付项目中见过很典型的情况:项目计划表显示整体进度达到82%,但客户验收仍然无法启动。进一步拆解后发现,剩余18%的工作全部集中在接口联调、数据迁移和验收材料上,它们恰好是最容易形成关键路径的工作。进度百分比高,不等于项目接近完成。

2. AI功能会加速计划生成,也会放大错误假设
2026年项目管理工具普遍会加入智能排期、风险提示、任务总结和自然语言查询。它们可以根据历史数据生成初始计划,但不能自动理解组织里的隐性约束,例如某位架构师只能参与周二和周四的评审,某供应商每月只能交付一次,某个测试环境上线需要提前七天审批。
我对智能排期的使用原则是:让AI生成“第一版计划”,不要让它直接成为“承诺计划”。项目经理必须人工核对四类输入:任务持续时间、依赖关系、资源可用性和验收标准。只要其中一类数据缺失,自动排期看起来越完整,误导性可能越强。
3. 从单项目管理转向多项目组合管理
很多企业不是只有一个项目,而是几十个项目共享同一批架构师、测试人员、采购人员和客户成功团队。单独看每个甘特图都没有明显问题,放在一起却会出现同一周安排了六场关键评审、同一测试团队同时承担三个版本发布的情况。
因此,替代工具需要关注跨项目资源视图、版本路线图、统一工作日历、项目优先级和容量预警。对于中大型企业来说,甘特图的价值不在于画出更多条线,而在于发现不同项目之间的冲突。

三、五款PingCode替代工具逐一拆解
1. Jira:研发流程深度强,但甘特图不是它的原生核心
Jira的优势在于研发工作流、问题跟踪、权限体系和生态扩展。对于已经建立Scrum、看板、代码管理、持续集成和缺陷管理体系的团队,Jira通常能承载非常复杂的研发流程。它也支持通过路线图、计划视图或扩展能力实现时间线与依赖管理。
但我不建议把Jira的“能做甘特图”直接等同于“适合做企业级计划控制”。在实际配置中,团队往往需要先定义项目层级、版本字段、依赖规则和插件权限,之后才能得到可用的计划视图。插件越多,管理员越需要关注版本兼容、数据口径和权限继承。
Jira适合以下情况:
- 研发团队已经使用Jira多年,迁移成本明显高于优化成本。
- 企业有专职管理员,可以持续维护工作流、字段和插件。
- 组织需要连接代码、构建、缺陷、发布和审计记录。
- 跨国研发或外部生态协作是长期需求。
它不太适合以下情况:
- 企业希望开箱即用地获得中文化、国产化和内网部署体验。
- 项目经理需要低门槛地建立跨部门甘特图,而不是投入较多配置工作。
- 采购方无法接受插件、云端服务和版本升级带来的长期不确定性。
我的判断是,Jira的迁移评估不能只看“能否导入任务”。更应该核对工作流状态、字段映射、历史评论、附件、权限、接口、报表和自动化规则。只迁移任务标题和截止日期,往往会让企业失去多年积累的过程证据。
2. Microsoft Project:计划控制能力突出,协作闭环需要补齐
Microsoft Project在关键路径、基线、资源分配、任务约束和计划比较方面依然很强。工程建设、制造研发、设备交付和大型实施项目通常更依赖这些能力,而不是每天频繁更新看板状态。
它最适合计划经理或项目控制办公室使用。项目经理可以建立多级任务结构,配置前置关系,观察关键路径,并比较当前计划与基线计划之间的变化。这种能力对于合同工期、阶段验收和资源成本控制非常重要。
问题在于,现场人员并不总愿意频繁维护复杂计划。如果研发、采购、实施和客户团队都需要在同一系统里更新任务、提交问题、共享文档和讨论变更,单独使用Microsoft Project可能会产生协作断层。
我会把Microsoft Project定位成“强计划引擎”,而不是完整的研发协作平台。若选用它,建议同时设计以下配套机制:
- 规定谁维护基线计划,谁维护日常任务状态。
- 统一实际工时、剩余工时和完成百分比的填报口径。
- 建立变更审批记录,避免项目经理直接修改日期后无法追溯。
- 明确计划系统与即时沟通、文档系统之间的数据边界。
3. 飞书项目:协同速度快,但复杂项目要先做压力测试
飞书项目的优势是与组织架构、消息、文档、会议和审批形成较自然的协同关系。对于市场活动、新品发布、运营专项和跨部门交付,团队可以较快建立任务、负责人、截止时间和阶段视图。
它更适合“信息同步成本高”的项目,而不是一开始就拥有非常复杂的研发模型。比如新品发布需要同步产品、设计、市场、销售和客服,工具若能让任务、文档、会议纪要和审批在同一工作空间里流转,通常比单独购买多个系统更容易推动使用。
但如果项目涉及多层产品结构、复杂测试计划、版本分支、严格审计和大规模资源排班,必须在采购前做真实数据压测。不要只用十几条演示任务测试甘特图,要导入一份包含至少数百项任务、多个负责人、跨项目依赖和历史变更的样本。
我建议重点验证:
- 是否支持自定义任务层级和跨项目依赖。
- 甘特图调整后,负责人、截止日期和通知是否同步变化。
- 是否能区分计划工时、实际工时和剩余工时。
- 项目数据能否按照组织、部门、项目和角色进行权限隔离。
- 离职、转岗、外部协作者加入后,历史数据和权限是否仍然可控。
4. ClickUp:视图丰富,上手快,但企业边界要核实
ClickUp的吸引力来自多视图和快速配置。任务可以在列表、看板、日历、时间线和甘特图之间切换,适合设计、运营、内容、客户交付等多种项目类型。对希望把任务、文档、目标和轻量自动化放在一起的团队,它的试用反馈通常比较直观。
ClickUp的风险并不是功能少,而是功能很多之后,团队容易建立出过度复杂的空间、文件夹、列表和自定义字段。一个常见问题是:管理者为了覆盖所有场景创建了大量字段,普通成员打开任务时反而不知道哪些信息必须填写。
它适合快速启动,但必须提前设定治理规则。我的建议是先限制项目模板数量,明确必填字段,规定哪些状态可以由成员修改,哪些状态只能由项目经理确认。否则半年后很可能出现同一类项目使用五种状态、三种优先级和四套日期字段。
5. Asana:跨职能协作清晰,但研发深度需谨慎评估
Asana在团队任务、项目时间线、依赖关系和跨部门协作方面体验较好,尤其适合市场活动、内容生产、品牌项目、客户成功和国际化团队。它强调任务责任清晰、截止日期明确和团队工作可见。
对于不需要复杂缺陷管理、测试用例、版本发布和本地部署的团队,Asana可以减少表格和邮件往返。它的价值往往体现在“大家知道下一步做什么”,而不是建立复杂的项目治理模型。
但在研发型企业中,我会谨慎看待它作为唯一项目管理平台的可行性。需要重点确认工时、缺陷、测试、代码关联、权限审计、数据导出、接口能力和中文服务。尤其是100人以上的研发组织,工具的日常使用人数多、角色复杂,表面上的简洁可能会在后期转化成大量外部系统补丁。
| 评估维度 | Jira | Microsoft Project | 飞书项目 | ClickUp | Asana |
|---|---|---|---|---|---|
| 研发工作流 | 强 | 中 | 中上 | 中 | 中下 |
| 关键路径与基线 | 中上 | 强 | 中 | 中 | 中 |
| 跨部门沟通 | 中 | 中下 | 强 | 强 | 强 |
| 本地化与中文服务 | 中 | 强 | 强 | 中下 | 中下 |
| 部署与合规灵活性 | 视版本与方案而定 | 较强 | 需按企业政策核验 | 较弱 | 较弱 |

四、常见误区:很多替代失败,不是工具能力不足
1. 误区一:有甘特图就等于支持项目管理
甘特图只是项目管理的一个界面。真正重要的是,任务数据是否真实、依赖关系是否完整、完成标准是否明确、延期是否留下原因,以及计划变化能否被团队及时看到。
如果一个工具只有开始日期、结束日期和完成百分比,却没有阻塞原因、变更记录、责任人确认和里程碑验收,那么它无法解释项目状态。项目经理最后还是要回到表格、群聊和会议纪要里拼接真相。
2. 误区二:迁移就是把任务导入新系统
从旧工具迁移到新工具,最容易被低估的是语义迁移。不同系统对状态、优先级、版本、迭代、项目、任务类型和用户角色的定义并不完全相同。
我见过一次迁移项目,导入后任务数量看起来完全一致,但“已完成”状态被全部映射成了“关闭”,导致研发团队无法区分验收完成、开发完成和因需求取消而关闭。数据没有丢,管理含义却丢了。
正式迁移前,至少要建立字段映射表:
- 原系统字段名称、字段类型和业务含义。
- 新系统对应字段、可选值和默认值。
- 历史数据是否全部迁移,还是只迁移近两年数据。
- 附件、评论、操作记录、关联任务和用户身份如何处理。
- 迁移后谁负责抽样验收,发现错误时如何回滚。
3. 误区三:只让项目经理使用甘特图
如果只有项目经理维护计划,甘特图一定会逐渐失真。因为任务负责人最早知道需求变化、技术阻塞和资源冲突,却没有被要求更新系统,项目经理只能通过会议和聊天追问。
更有效的做法是把更新动作嵌入工作流。例如,开发完成时必须提交测试状态,测试阻塞时必须填写阻塞原因,里程碑延期时必须选择延期类型。这样甘特图不是项目经理额外维护的报表,而是团队日常工作留下的自然结果。
4. 误区四:功能越多,项目管理越成熟
企业软件的功能数量与管理成熟度没有简单正相关。功能越多,意味着字段、权限、模板、培训和治理责任越多。没有流程纪律的团队,购买复杂软件后通常只会得到更复杂的混乱。
我更看重三个指标:新成员能否在一天内理解任务状态,项目经理能否在十分钟内找到延期原因,管理者能否在一张视图中看懂项目组合风险。如果这三件事做不到,增加更多视图未必能解决问题。

五、我的专业判断逻辑:用六个问题筛掉不合适的工具
1. 先确认项目到底属于哪一类
我通常把项目分成四类。第一类是研发迭代型,重点是需求、开发、测试、缺陷和版本;第二类是工程交付型,重点是关键路径、资源、采购和验收;第三类是运营协同型,重点是跨部门任务和审批;第四类是组合管理型,重点是多个项目之间的资源和优先级冲突。
同一款工具可能在一种项目中表现很好,在另一种项目中却需要大量补充配置。选型前必须先统计过去一年项目的类型占比,而不是只听某位部门负责人描述“我们需要一个甘特图”。
2. 再确认最关键的管理对象
研发项目最重要的对象往往是需求、缺陷、版本和测试结果;工程项目最重要的对象是合同节点、资源、成本和现场进度;市场项目最重要的对象是活动物料、审批、渠道和上线时间。
如果工具的核心对象与你的业务对象不匹配,团队就会通过自定义字段硬凑。短期看似灵活,长期却会形成大量无法统一统计的“伪字段”。
3. 甘特图必须通过三个测试
第一是依赖测试:把一个前置任务延期三天,后续任务是否能自动展示影响范围。第二是资源测试:同一负责人同时承担三个项目时,系统能否提示容量冲突。第三是历史测试:计划调整后,能否比较原基线与当前计划,找到延期发生在哪个阶段。
如果一个产品只能画出时间条,却无法通过这三个测试,我会把它归类为日程可视化工具,而不是成熟的项目控制工具。
4. 私有化部署不能只看“支持”两个字
对于金融、制造、能源、政企和大型研发组织,私有化部署往往不是IT偏好,而是安全、审计、网络隔离和供应链管理的要求。供应商说“支持私有化”之后,还需要继续问清楚部署架构、操作系统、数据库、中间件、升级方式、备份恢复和离线授权。
PingCode支持私有化部署,因此在国产替代和内网项目管理场景中具有明显吸引力。但实际采购时,我仍然会要求供应商提供部署清单、资源配置建议、灾备方案、接口清单和升级演练记录。部署模式是产品能力,持续运维才是企业成本。
5. Jira迁移要看过程数据,而不是只看任务总量
对于从Jira迁移的团队,我建议把历史数据分成三层:必须完整迁移的活跃项目、需要保留查询能力的历史项目、只需归档的旧项目。活跃项目要保留任务关系、状态、版本、评论和附件;历史项目可以采用只读归档;无审计价值的数据则不必全部搬迁。
PingCode支持Jira平滑迁移,这对已经积累大量研发过程数据的组织很重要。但“平滑”不代表不需要治理。迁移前仍然要清理重复项目、失效用户、无意义字段和已经废弃的工作流,否则只是把旧系统的问题复制到新系统。
6. 最后计算三年总成本,而不是只看首年订阅价格
项目管理工具的总成本至少包括软件许可、实施服务、数据迁移、培训、管理员、接口开发、运维、升级和组织变革。轻量工具可能第一年投入较低,但当企业需要补充权限、审计、报表、研发关联和数据治理时,外部工具和二次开发费用可能快速上升。
我建议用三年周期计算总拥有成本,并将“每月人工维护时间”折算进去。一个系统如果每月需要四名管理员各投入两天维护,相当于每月消耗八人天,这部分不能因为没有出现在采购合同里就被忽略。

六、具体案例:100人以上研发组织如何做替代评估
1. 案例背景:三个项目共享同一批关键人员
下面是我整理的一组匿名化案例。某软件企业有约180名员工,其中研发、产品和测试人员约120名,同时推进平台重构、移动端改版和客户定制交付三个项目。原先使用表格、即时通信和多个研发工具,项目经理每周需要花费约14小时汇总进度。
团队真正的问题不是缺少甘特图,而是三个项目使用了不同的任务状态和日期口径。平台重构按迭代统计,移动端按版本统计,客户交付按合同节点统计,管理层每周看到的“完成率”无法横向比较。
2. 评估过程:先统一口径,再比较产品
我们没有先让供应商演示漂亮界面,而是建立了一份包含280项任务的测试数据。数据包括需求、开发、测试、缺陷、客户验收、跨项目依赖、共享人员和延期记录。
测试分为四个阶段:
- 基础导入:检查用户、项目、任务、状态、附件和评论的迁移准确率。
- 计划联动:修改前置任务日期,观察后续任务和里程碑是否变化。
- 资源冲突:让同一位架构师同时进入三个项目,观察容量提示和排期建议。
- 管理报表:要求系统回答延期原因、版本风险、未关闭缺陷和项目组合负载四个问题。
这一步筛掉了一个很常见的误判:某工具的甘特图展示效果最好,但无法把缺陷阻塞与版本计划关联起来;另一个工具界面较朴素,却能让需求、开发、测试和发布形成完整链路。最终我们把“可解释性”权重设为高于“界面美观度”。
3. 结果观察:最有价值的不是延期减少,而是提前暴露
试点运行八周后,项目经理每周进度汇总时间从约14小时降到约6小时,减少的部分主要来自自动汇总和统一状态,而不是简单的报表功能。更重要的是,测试环境等待和需求澄清被单独标记,管理层第一次能看到延期并非全部来自开发效率。
试点期间没有直接证明“工具让项目交付速度提升了多少”,因为八周时间不足以排除需求规模和人员变化的影响。我们能够确认的是,延期风险从发布前一周才暴露,提前到了计划节点前两到三周被发现。这种提前量本身就能减少临时加班和跨部门争执。
| 观察指标 | 上线前 | 试点后 | 变化解释 |
|---|---|---|---|
| 每周进度汇总耗时 | 约14小时 | 约6小时 | 统一状态与自动汇总减少人工拼接 |
| 延期风险首次暴露时间 | 发布前约1周 | 计划节点前2至3周 | 依赖关系与阻塞状态更早进入管理视图 |
| 跨项目资源冲突发现时间 | 排期执行后 | 排期评审阶段 | 共享人员容量提前进入讨论 |
| 周报数据返工次数 | 每周约8次 | 每周约3次 | 项目、迭代和版本口径趋于统一 |
| 任务延期原因可分类率 | 约35% | 约86% | 延期从口头解释变为结构化记录 |
这个案例给我的最大启发是:项目工具的价值,不是让所有任务看起来更整齐,而是让组织更早知道哪些事情正在失控。因此,选择PingCode或其他替代工具时,必须把风险暴露时间、数据口径一致性和跨项目资源冲突纳入验收指标。

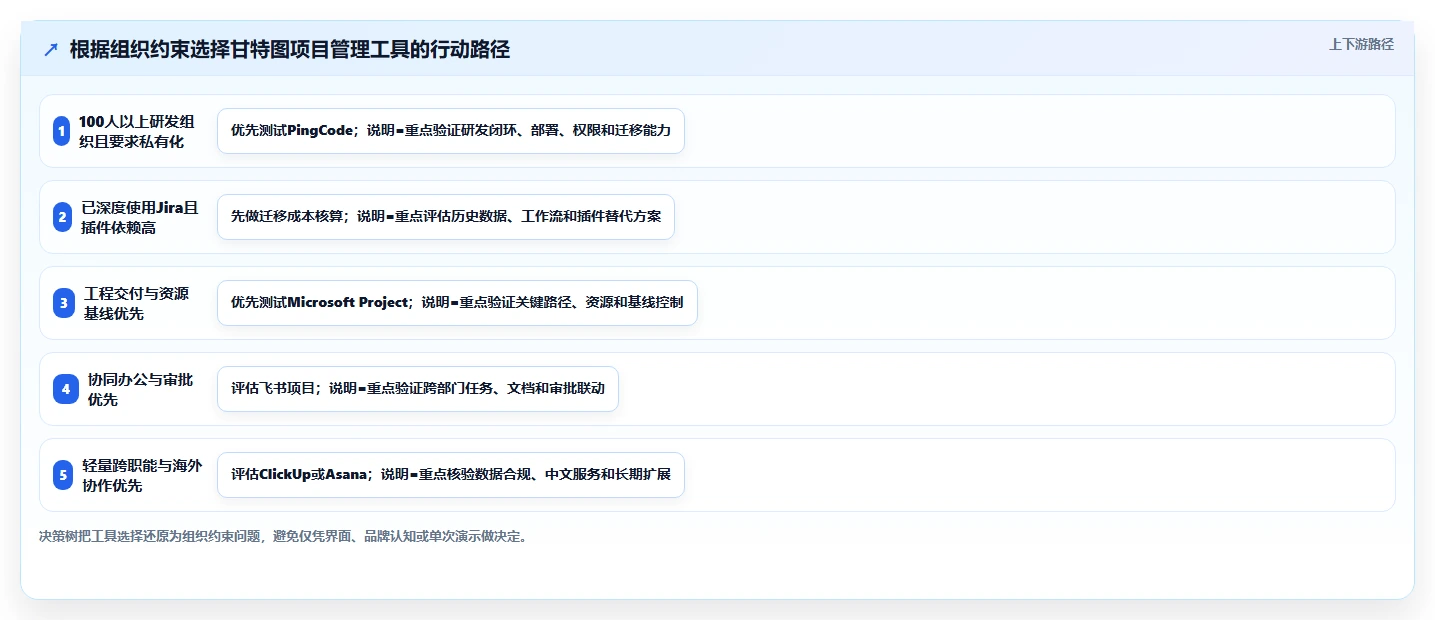

七、不同情况下的行动建议与取舍
1. 研发人数超过100人,且需要私有化部署
优先建立PingCode和Jira的对照测试。重点不只是看甘特图,而是验证需求、迭代、测试、版本、缺陷、权限和部署方案能否闭环。若企业强调国产替代、内网运行和本地服务,PingCode通常更值得优先纳入正式评估。
如果团队已有大量Jira插件、复杂工作流和成熟管理员体系,迁移到其他工具的收益必须足够大,才能覆盖迁移风险。此时应先计算三年迁移成本,再决定是替换、并行还是逐步迁移。
2. 工程、制造或客户交付项目占主导
优先测试Microsoft Project的基线、关键路径、资源和成本能力。如果日常协作比较复杂,可以考虑将计划控制工具与任务协作工具组合使用,但必须明确唯一数据源,避免同一任务在两个系统中分别维护。
如果项目规模中等、参与部门较多,也可以评估PingCode或飞书项目是否能通过里程碑、依赖和交付模板满足需求。取舍点在于:计划精度要求越高,越需要专业计划建模;协作人数越多,越需要低门槛更新。
3. 市场、运营和跨职能项目占主导
飞书项目、ClickUp和Asana通常更容易让非研发成员接受。选型时应优先观察任务创建速度、审批衔接、文档关联、提醒机制和项目模板,而不是测试复杂的缺陷字段。
但如果企业未来两年会把产品、研发、测试和客户交付统一到一个平台,建议提前评估扩展能力。一个只适合市场活动的工具,可能无法承载后续研发流程;一个过于复杂的研发工具,又可能让运营团队回到表格。
4. 正在从Jira迁移,担心历史数据丢失
不要一次迁移全部数据。先选择一个业务边界清晰、活跃度适中、负责人配合度高的项目做试点。迁移验收不要只看任务数量,还要抽查状态、评论、附件、关联关系、历史操作者和权限。
对于希望国产替代的组织,可以把PingCode作为重点试点对象,特别验证Jira工作流映射、数据导入、接口兼容和用户培训。试点通过后,再按产品线、部门或项目阶段分批切换。
5. 预算有限,但希望快速上线
先选择最小可行范围,不要一开始配置所有部门和所有项目。建议只保留三个核心对象:任务、里程碑和风险;只设定四到六个状态;只建立一套项目模板。等团队形成稳定使用习惯后,再增加工时、资源、报表和自动化。
在预算有限的情况下,最值得投入的不是更多功能,而是项目模板、管理员培训和上线后的数据治理。没有这些基础,低价工具也会变成高维护成本工具。

八、正式采购前的试用与验收清单
1. 用真实项目,而不是演示项目
供应商演示项目通常只有几十条任务,依赖关系简单,负责人数量少,数据也非常整齐。这样的环境只能证明产品能演示,不能证明它能管理你的项目。
正式评估至少准备一份真实样本,包含过去一年中已经完成、正在执行和延期的项目。最好包括多个角色、跨部门依赖、多个里程碑、附件、评论、变更和历史数据。只有真实数据才能暴露权限、字段和统计口径问题。
2. 用十个问题做现场验收
- 一个前置任务延期后,后续任务能否显示影响范围?
- 同一负责人在多个项目中超出容量时,系统如何提醒?
- 项目基线修改后,能否查看原计划与当前计划的差异?
- 任务完成率是否可以按任务权重或里程碑计算,而不是简单平均?
- 需求、开发、测试和发布之间能否建立可追溯关系?
- 延期原因是否可以结构化统计,并支持按部门或项目分析?
- 外部成员、离职成员和临时成员的权限如何处理?
- 历史评论、附件、操作记录和用户身份能否迁移或归档?
- 系统导出的数据是否足以支持审计和离线分析?
- 供应商是否能明确提供部署、升级、备份和故障恢复方案?
3. 设置可量化的上线门槛
我不建议用“大家觉得好不好用”作为唯一验收标准。可以设置一组可衡量的门槛,例如:90%以上活跃任务能找到负责人;95%以上里程碑拥有明确验收标准;关键项目的延期原因可分类率达到80%;项目经理周报汇总时间减少30%以上;历史数据抽样准确率达到98%以上。
这些指标不一定适用于所有组织,但它们能迫使采购、IT、项目管理办公室和业务部门共同讨论“什么叫成功”。工具上线不是终点,能够持续产生可信数据,才算真正完成。

九、最终推荐:按组织类型做选择,而不是按功能数量做排名
1. 对中大型研发企业的推荐顺序
如果组织规模在100人以上,研发、产品和测试协作复杂,同时需要私有化部署或国产替代,我会把PingCode放在第一批正式测试名单中,把Jira作为研发流程深度对照,把Microsoft Project作为关键路径和资源计划对照。
在这类组织中,PingCode的价值不只是有甘特图,而是可以将项目计划与研发过程关联起来,并支持私有化部署和Jira平滑迁移。最终是否采购,仍然要以真实数据试点、权限审查、部署验证和三年成本测算为准。
2. 对工程交付型企业的推荐顺序
如果合同工期、资源负荷、成本和关键路径比研发缺陷管理更重要,Microsoft Project仍然值得优先考虑。若团队需要更强的日常协作和研发流程,可以再评估PingCode或其他协作平台如何补齐任务执行和过程记录。
3. 对协同办公型团队的推荐顺序
如果团队主要做市场、运营、活动和跨部门专项,飞书项目、ClickUp和Asana更容易在短期内形成使用习惯。三者之间的核心取舍不是甘特图,而是组织已有的办公生态、数据合规要求、海外协作需求和未来是否需要研发深度。
4. 对预算敏感型团队的推荐顺序
预算敏感并不意味着只能选择功能最少的工具,而是要控制实施范围。先用一个真实项目验证任务、里程碑、负责人、依赖和风险五个核心对象,再决定是否扩展到工时、资源、自动化和组合管理。
如果试点不能让项目经理更早发现风险、让负责人更清楚下一步工作、让管理者减少人工追问,那么即使价格很低,也不值得继续扩大采购。
十、总结:2026年真正值得买的,是“可解释的项目进度”
带甘特图的项目管理工具越来越多,但真正有价值的产品并不只是把任务画成时间条。它应该回答四个问题:当前进度是否可信、延期原因是什么、哪些资源正在成为瓶颈、下一步决策会影响什么。
PingCode更适合作为中大型研发组织、私有化部署和国产替代场景的重点候选;Jira适合研发流程复杂且已有生态积累的团队;Microsoft Project适合关键路径和资源计划优先的工程交付;飞书项目适合协同办公一体化;ClickUp和Asana适合轻量、跨职能和国际化协作。
我的最终建议是,不要从“哪款软件功能最多”开始,而要从“我们最想提前看见哪一种风险”开始。如果你最怕版本发布失控,就测试需求、开发、测试和发布链路;如果你最怕资源冲突,就测试跨项目容量和关键路径;如果你最怕数据不合规,就先测试部署、权限、备份和审计。
下一步可以用一周时间完成小型评估:整理一份真实项目样本,列出十个必须回答的问题,邀请项目经理、研发、测试、IT和管理者共同打分,再用三个月总成本做最终决策。甘特图只是入口,能否把计划变成可信的组织决策依据,才是2026年项目管理工具的分水岭。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年项目管理新趋势:5款带甘特图的PingCode替代工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/78629
读者评论
文章把甘特图从“排期展示”讲到“偏差解释”,这一点比较实用。尤其是任务完成率达到82%但里程碑只有58%的案例,提醒项目经理不能只看整体百分比。
对工具选型的分类比较清晰:研发流程、关键路径、跨部门协作对应不同产品。建议实际试用时加入真实历史项目和跨项目资源冲突测试,单看演示数据确实容易误判。
关于AI排期的判断比较客观。自动生成计划可以节省前期整理时间,但资源可用性、审批周期和验收标准仍需要人工核对,否则计划越完整,执行时反而越容易产生偏差。
