延期管理延期申请全流程:企业管理者风险控制与一文讲清

延期申请最危险的时刻,往往不是项目已经晚了,而是团队第一次把“可能晚”说出口时:有人把申请当作免责手续,有人把它当作领导批示,还有人等到原定交付日才提交。我的判断是,延期管理的核心不是批准一个新日期,而是尽早识别承诺失效的原因,评估影响,并决定组织是否要改变范围、资源、顺序或风险承受方式。没有这几项判断,审批通过只会把问题往后挪。

一、先讲结论:延期申请不是改日期,而是一次风险决策

1. 一份合格申请必须回答五个问题

我审核延期申请时,不先看“申请延长几天”,而是先看它能否回答五件事:原计划为什么失效、当前完成到哪里、还缺什么、延期会影响谁、管理者需要作出什么选择。如果申请只有“工作量较大,申请延期”,它其实没有提供决策材料。

管理者批准延期,并不等于认可所有原因,也不代表项目风险消失。批准的真实含义应当是:组织接受一个经过评估的新承诺,同时确认相应的范围、资源、依赖关系和验收条件。日期必须与交付内容、责任人和风险处置绑定。

因此,我建议把延期管理分成两条并行链路:一条是“交付计划调整”,明确新的里程碑和责任;另一条是“风险控制”,明确影响范围、缓解措施和升级条件。只改甘特图而不更新风险清单,项目看起来变绿,风险却仍然留在原地。

2. 先区分延期信号、延期事实和延期决策

项目出现风险信号,不代表已经确定延期。例如,关键接口尚未联调、测试缺陷集中出现、外部审批没有完成,这些是延期信号。团队基于当前信息判断原承诺无法兑现,才进入延期事实确认。管理层比较调整范围、加资源、拆分交付或接受延期之后,才形成延期决策。

这三个阶段不能混为一谈。太早把风险信号当成必然延期,可能让团队放弃原本可以追回的计划;太晚才承认延期,则会压缩协调供应商、客户和下游团队的时间。有效管理不是要求项目经理“保证不延期”,而是要求其在不确定性达到预设阈值时及时发出预警。

阶段 管理者要判断什么 应留下的记录
延期信号 原计划是否仍有可行追回路径 风险项、预测完成日、影响因素
延期事实确认 原承诺是否已不具备可信度 剩余工作、关键依赖、估算依据
延期决策 延期、减范围、加资源或分批交付哪种更优 决议、新基线、责任人和检查点

延期管理延期申请全流程:企业管理者风险控制与一文讲清

3. 管理者应该批准“可验证的新承诺”

审批时,我会要求申请人把新的交付承诺拆到可以检查的粒度。例如,不只写“延期两周”,而是说明第一个检查点完成接口联调,第二个检查点完成回归测试,第三个检查点通过业务验收。每个节点都要有负责人、证据和未达成时的处理方式。

延期后的日期不是新的愿望,而是新的基线。基线一旦确认,就应更新相关团队的计划、客户沟通安排、预算预测和验收窗口。否则项目主计划改了,下游团队仍按旧日期排期,组织实际上同时运行两套互相冲突的承诺。

二、为什么延期申请容易失真:从真实工作场景看问题

1. 计划表看似有日期,实际没有共同定义的“完成”

我见过一种常见情形:业务团队认为功能已经完成,因为演示可以运行;研发团队认为还需要处理权限、异常和日志;测试团队则认为只有缺陷关闭、回归通过才算完成。三方都在使用“完成”这个词,却在描述不同的状态。到了里程碑当天,延期争议就变成了“到底谁算晚”。

所以,延期管理的起点不是申请表,而是基线定义。每个重要里程碑应有清晰的验收条件,至少明确交付物、质量标准、依赖输入和确认人。若完成定义含混,后续延期原因就很难区分是估算偏差、范围变化、质量返工,还是验收口径变化。

2. 许多延期不是单点故障,而是依赖链累积

一个看起来只晚三天的接口,可能会阻塞联调;联调晚了,测试窗口被挤压;测试时间不足,缺陷修复和业务验收被迫重叠。最终呈现出来的是“测试来不及”,但真正的触发点可能在更早的外部依赖。若申请只描述最后一个受影响环节,管理者会把资源投到末端,错过真正的根因。

我判断延期时会追问:哪个工作项位于关键路径?哪个依赖是最早失效的?哪些任务可以并行,哪些必须串行?如果把关键依赖恢复,原计划是否能追回?这些问题比询问“团队为什么没加班”更能帮助组织找到可控变量。

3. 外部承诺让延期成本远高于内部任务晚几天

内部任务延期,可能只影响下一阶段排期;涉及客户上线、合同节点、监管申报、供应商交付或营销窗口时,成本就不再是单纯的人天。管理者需要把延期影响换算成具体后果:是否错过客户验收窗口、是否产生额外合同费用、是否影响收入确认、是否让其他项目资源空转。

不同组织的成本口径不一样,不能把某个固定金额或行业平均值直接套用。重要的是在申请里说明估算方法和假设。例如,将待命人员成本、供应商延期费用、窗口错失概率分别列出,而不是写一个没有来源的“损失较大”。

4. 延期原因如果只写“工作量大”,组织就无法学习

“工作量大”不是根因,而是结果描述。它可能来自需求估算不足、变更控制失效、关键人员缺席、返工率超预期,也可能来自并行项目过多导致有效投入被打散。原因分类越粗,复盘越容易变成责任争论,组织也越难把经验反馈到下一次排期。

我倾向于把原因分为内生因素、外部依赖、范围变更、质量返工和决策等待,并允许多个原因同时成立。分类不是为了给团队贴标签,而是为了区分可控程度和需要谁采取行动。

延期管理延期申请全流程:企业管理者风险控制与一文讲清

三、常见误区:这些做法会让延期风险越管越大

1. 把延期申请当成事后免责

如果团队在原定日期前没有预警,直到无法交付才补申请,审批流程就会变成补签。此时管理者已经失去调整资源、通知客户和重新安排下游工作的窗口。申请的价值在于提前把风险变成可讨论的决策,不在于证明“我已经走过流程”。

合理做法是设定预警门槛。例如,预测完成日偏离基线超过一定天数、关键依赖逾期、关键路径任务出现连续未完成,或项目缓冲消耗过快时,负责人必须提交风险说明。门槛应依据业务周期和项目规模制定,不宜对所有项目使用同一个天数。

2. 只填新的结束日期,不提交恢复计划

把结束日期向后移动十天,并不能证明十天后一定能完成。申请人必须说明新增时间用于什么工作、哪些工作可以并行、资源是否落实、验收是否已经预约,以及还有哪些不确定性。没有这些内容,延期长度只是估计,不是承诺。

如果剩余工作尚未拆解,先要求团队给出工作包和验证节点,再讨论延期天数。若关键任务的估算区间很宽,应明确给出区间及其依据,并在较早的检查点重新评估,而不是在审批时强行压成一个看似精确的日期。

3. 用加班掩盖范围与优先级问题

面对延期,最容易提出的方案是“增加人手、延长工时”。但新成员要熟悉系统,沟通和代码评审成本会上升;持续加班也可能增加缺陷和返工。若瓶颈是业务决策未完成、外部环境未开放或验收标准不断变化,再多研发投入也未必能缩短关键路径。

我会先问新增资源能否直接处理当前关键路径任务,是否存在明确负责人和交接成本。如果答案不清楚,就不把“加人”视为有效措施。管理者还应比较减范围、分批交付和调整优先级,避免只在“加班”与“延期”之间二选一。

4. 一味拒绝延期,把日期稳定误当作交付稳定

拒绝延期可以维护短期日期,却可能把代价转移到质量、范围或生产风险上。比如,为了守住上线日而跳过必要测试,表面上按时交付,实际上把风险推给用户和运维团队。管理者应同时看日期、范围、质量和风险,不应只考核其中一个指标。

当日期不可变时,也要明确什么可以变:是否可以先交付核心功能、暂缓低优先级需求、增加验收批次,或者采取受控的灰度发布。如果日期、范围、质量和资源全部被宣布“绝对不能变”,那不是计划,而是把风险藏起来。

5. 把所有延期都归咎于项目负责人

项目负责人负责组织信息和推动决策,但不一定控制所有输入。供应商未交付、业务负责人迟迟不确认、公司级资源临时调整,都可能影响计划。把所有延期归结为“项目经理执行力不足”,会促使团队延迟暴露问题,也会使组织失去对系统性瓶颈的认识。

责任判断要区分“谁控制原因”“谁有义务预警”“谁有权作出调整”。即使触发因素来自外部,负责人仍要及时升级;反过来,负责人及时预警,也不意味着管理层可以忽略其后的协调责任。

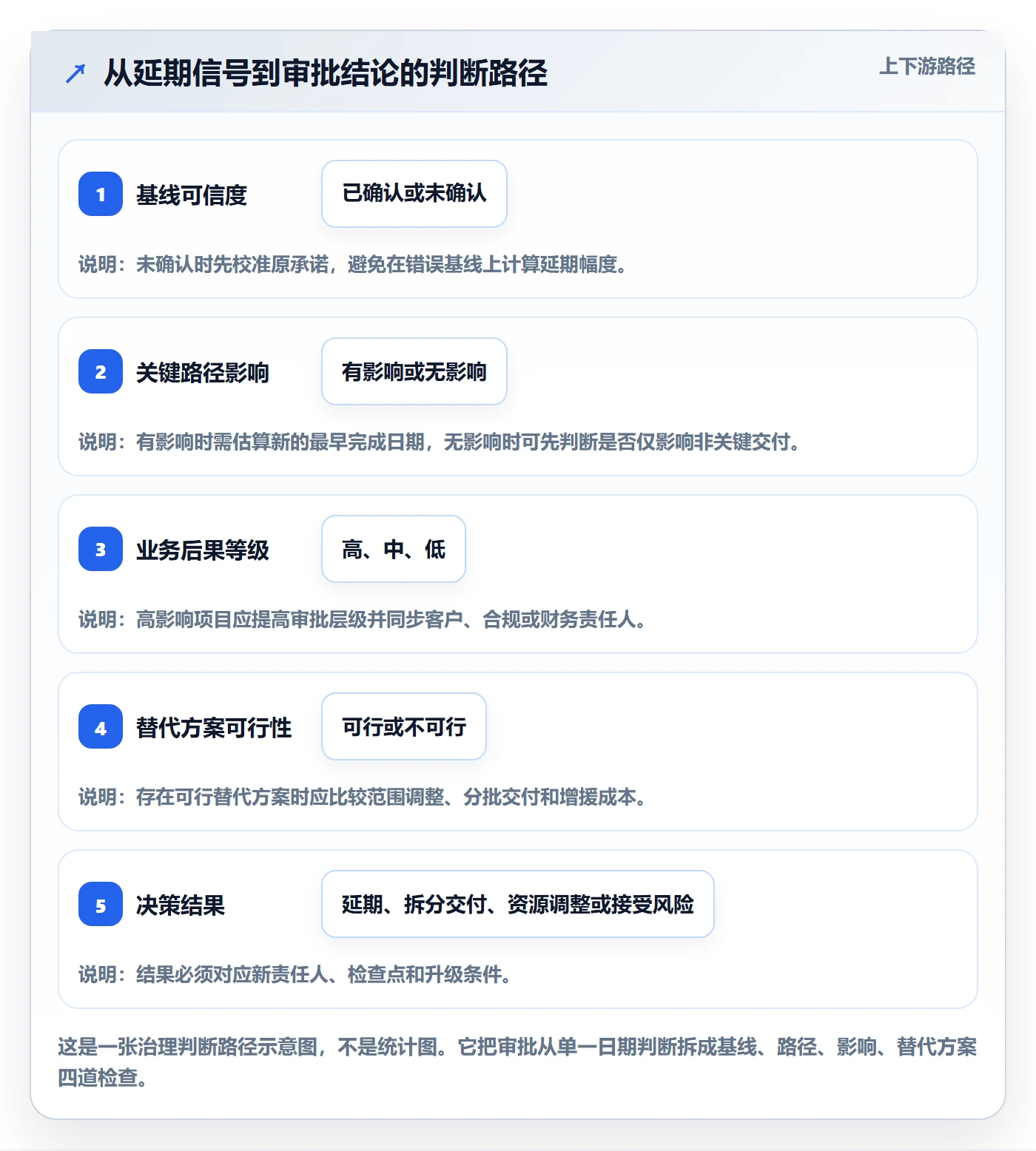

四、专业判断逻辑:如何评估延期申请是否站得住

1. 先核实基线:申请到底在改变什么

我先确认原始基线是否经过正式确认,之后发生了哪些范围和资源变化。若团队曾经口头承诺过日期、正式计划又是另一个日期,就必须先厘清以哪一个为准。否则所谓延期幅度没有统一参照,复盘也无法判断偏差。

基线至少应记录计划日期、范围版本、关键里程碑、资源假设和验收条件。若范围已经变更,申请应区分“原范围下的延期”与“新增范围造成的延期”。这不是为了拒绝合理变化,而是为了让管理者知道日期变化由什么组成。

2. 再看关键路径,而不是把所有未完成工作等量相加

延期天数不等于剩余工作天数的总和。多个任务可以并行,真正决定最终日期的是最长的依赖链。申请人应列出关键路径上的工作、每项持续时间、前置条件和可能的浮动时间。若关键路径没有变化,新增任务可能不会影响最终日期;若某个外部节点没有缓冲,一天延误就可能直接推迟整体交付。

对复杂项目,我会要求团队至少给出乐观、最可能和保守三种估算,并解释差异来源。这里不是要求精确预测未来,而是防止用单一数字掩盖不确定性。管理者可以据此决定是否分阶段承诺,或增加中途检查点。

3. 评估影响:延期的后果比延期天数更重要

同样延期五天,内部试点和合同约定的客户上线,风险等级可能完全不同。影响评估至少要覆盖业务窗口、客户承诺、财务成本、合规要求、下游项目、运营准备和声誉风险。每一类都应说明受影响对象、发生概率、可逆性和缓解措施。

我特别关注“不可逆后果”。多占用几天内部资源,通常可以重新安排;错过重要业务窗口、触发合同违约或影响法定申报,则可能很难补救。优先级应由后果与概率共同决定,而不能只看申请延期的长度。

4. 比较方案:延期不是唯一选项

审批人不应只回答“批不批”,还要比较至少两种可行方案。常见选项包括保持范围并延期、缩小首批范围按期交付、拆分里程碑、增加有针对性的资源、调整依赖顺序、暂停低优先级工作,或者接受一定风险按期上线。

每个方案都要写清收益、代价、前提和退出条件。例如,按期交付核心功能可能保护业务窗口,但会把非核心功能延后;增加测试资源可能减少验证等待,却不能替代缺陷修复能力。方案之间没有脱离情境的“最佳答案”,只有与业务目标和风险承受度相匹配的选择。

决策方案 适用条件 主要代价 必要控制
保持范围并延期 范围稳定,完整交付价值高于赶窗口 推迟收益,可能影响下游排期 设新基线、检查点及逾期升级规则
缩小首批范围 核心与非核心需求可分开验收 用户获得的功能不完整 明确首批范围、后续版本及用户沟通
针对性增援 瓶颈任务可被新增人员直接承担 交接、协作和短期成本上升 限定增援任务、责任人和撤出日期
按期交付并接受风险 窗口不可移动且风险可被监控和回退 可能增加质量或运营风险 设上线门槛、回滚方案和应急责任人

5. 最后确认治理权限:谁能批准,谁必须被通知

延期审批权限应按影响而不是只按项目级别划分。项目内部里程碑的调整,可能由项目发起人和项目负责人确认;涉及客户承诺、预算、合同、合规或公司级资源的变化,则需要相关职能和业务负责人参与。制度应列出审批人、会签人、通知对象和授权边界。

审批流程也要有时限。一个需要跨部门决策的申请,如果在批准之前无人负责推动,等待本身就可能继续消耗项目缓冲。可以设置紧急申请的快速升级通道,但快速通道不等于免除影响评估,事后仍需补齐决策记录。

延期管理延期申请全流程:企业管理者风险控制与一文讲清

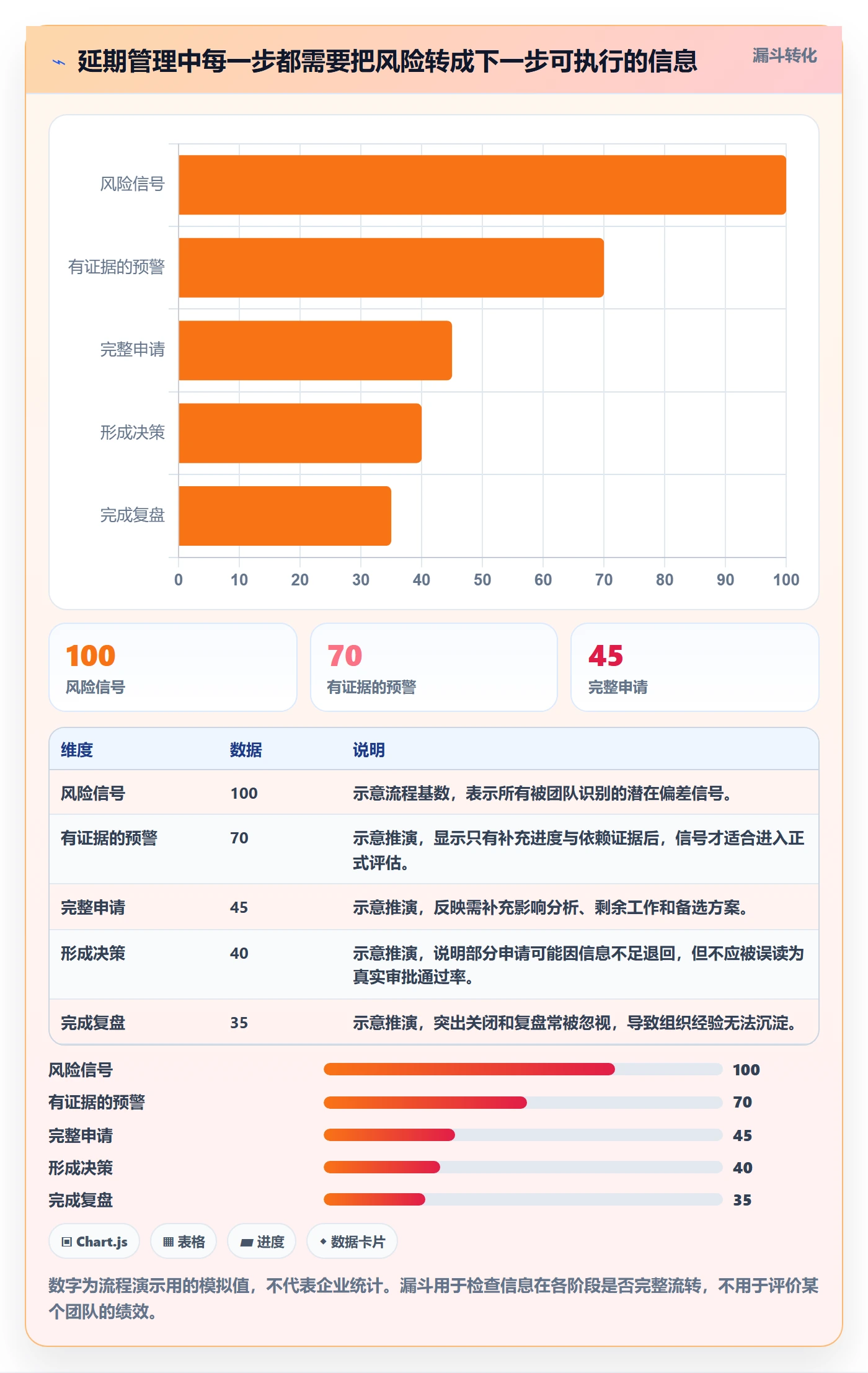

五、延期申请全流程:从预警到关闭,具体怎么做

1. 识别预警:记录变化,不等到临界点才求助

项目负责人应在出现明显偏差时更新预测,而不是等到延期已经板上钉钉。预警信息包括:任务原计划和实际进度、预测完成日期、变化原因、受影响里程碑、当前缓冲和需要的决策。预警的目标是打开讨论窗口,不是提前制造恐慌。

如果团队每周例会都只汇报“整体进度正常”,却没有核对关键路径上的剩余工作与依赖完成情况,进度报告就只是在重复计划。更有价值的做法是持续比较计划完成量与实际完成量,并把预测变化和范围变化分开记录。

2. 形成申请:把主观判断变成可核验材料

申请书不必写得冗长,但必须让未参与日常执行的审批人看得懂。建议包含项目和里程碑名称、原基线、新申请日期、延期天数、剩余工作、根因证据、影响分析、备选方案、所需决策和风险缓解措施。

原因证据可以是需求变更记录、供应商交付确认、缺陷趋势、测试报告、工时或任务完成记录。证据不是为了审讯团队,而是为了让组织判断问题到底是一次性事件、持续性机制缺陷,还是尚未解决的依赖风险。

3. 评审讨论:让真正承担后果的人参与

评审会不宜只让项目负责人和直属主管参加。若延期影响客户验收,客户负责人需要评估沟通窗口;若影响质量门槛,测试和质量负责人应给出意见;若涉及合同或法规节点,相关职能必须参与。遗漏关键利益相关方,可能导致审批通过后又被新的约束推翻。

会议应先确认事实,再比较方案,最后形成决策。对事实仍有争议的部分,要标记为待验证事项,指定负责人和期限,而不是用一句“大家再对一下”结束。会议结束时,应能回答:决定了什么、谁负责、什么时候复查、什么情况需要再次升级。

4. 批准或驳回:每种结论都要有后续动作

批准时,明确新日期、交付范围、验收条件和资源承诺;有条件批准时,明确条件的完成期限和验证人;驳回时,也要解释依据,并提供可以继续讨论的方案。如果驳回只是因为“不能延期”,却没有改变范围、资源或依赖条件,团队收到的实际信号通常是隐瞒风险或私下加班。

延期并非唯一审批结果。管理者可以要求拆分交付、削减非核心范围、补足决策人、替换依赖方案,或设置阶段性检查后再决定是否调整最终日期。决议要进入项目记录,不能只留在邮件或会议口头承诺中。

5. 更新基线与通知:避免一部分人仍按旧日期工作

审批通过后,应同步更新主计划、任务系统、资源安排、客户沟通计划、验收预约、预算预测和风险登记册。通知应明确哪些日期改变、哪些不变、影响哪些团队,以及从什么时候开始按新基线执行。

如果使用项目管理系统,建议把申请、审批意见、相关任务、风险和里程碑关联起来,让团队能从项目记录追溯决策依据。工具的价值不在于自动替管理者判断是否延期,而在于减少信息散落和版本不一致。对于有合规或数据安全要求的组织,也要按企业的信息治理要求评估访问权限、部署方式和记录留存。

6. 复查与关闭:检查新承诺是否建立在新事实之上

延期获批后,项目不能直接进入“等待新日期”的状态。应在新里程碑前设置复查点,核对高风险依赖是否解除、关键工作是否按新估算推进、缺陷是否出现异常增长。如果关键假设已经变化,应及时重新评估,而不是等第二次延期再启动审批。

项目结束后要关闭延期事项,记录实际完成日期、延期原因、申请时间、决策时间、方案执行情况和后续建议。复盘重点不是算谁“预测错了”,而是找出哪些信号出现得早、哪些信息没有被看见、哪些审批等待可以缩短。

  1. 预警:更新预测完成日期和影响范围。
  2. 申请:提交基线、根因、剩余工作、影响和备选方案。
  3. 评审:让承担业务、质量、客户和资源后果的人参与。
  4. 决策:选择延期、拆分、调整资源、改变范围或接受风险。
  5. 同步:更新计划、任务、风险、预算和相关方沟通。
  6. 复查:在新检查点验证假设,必要时重新升级。
  7. 关闭:对照实际结果复盘原因与机制改进。

延期管理延期申请全流程:企业管理者风险控制与一文讲清

六、具体案例:一个“只差联调”的项目,怎样避免第二次延期

1. 情景说明:延期表象与真正瓶颈并不相同

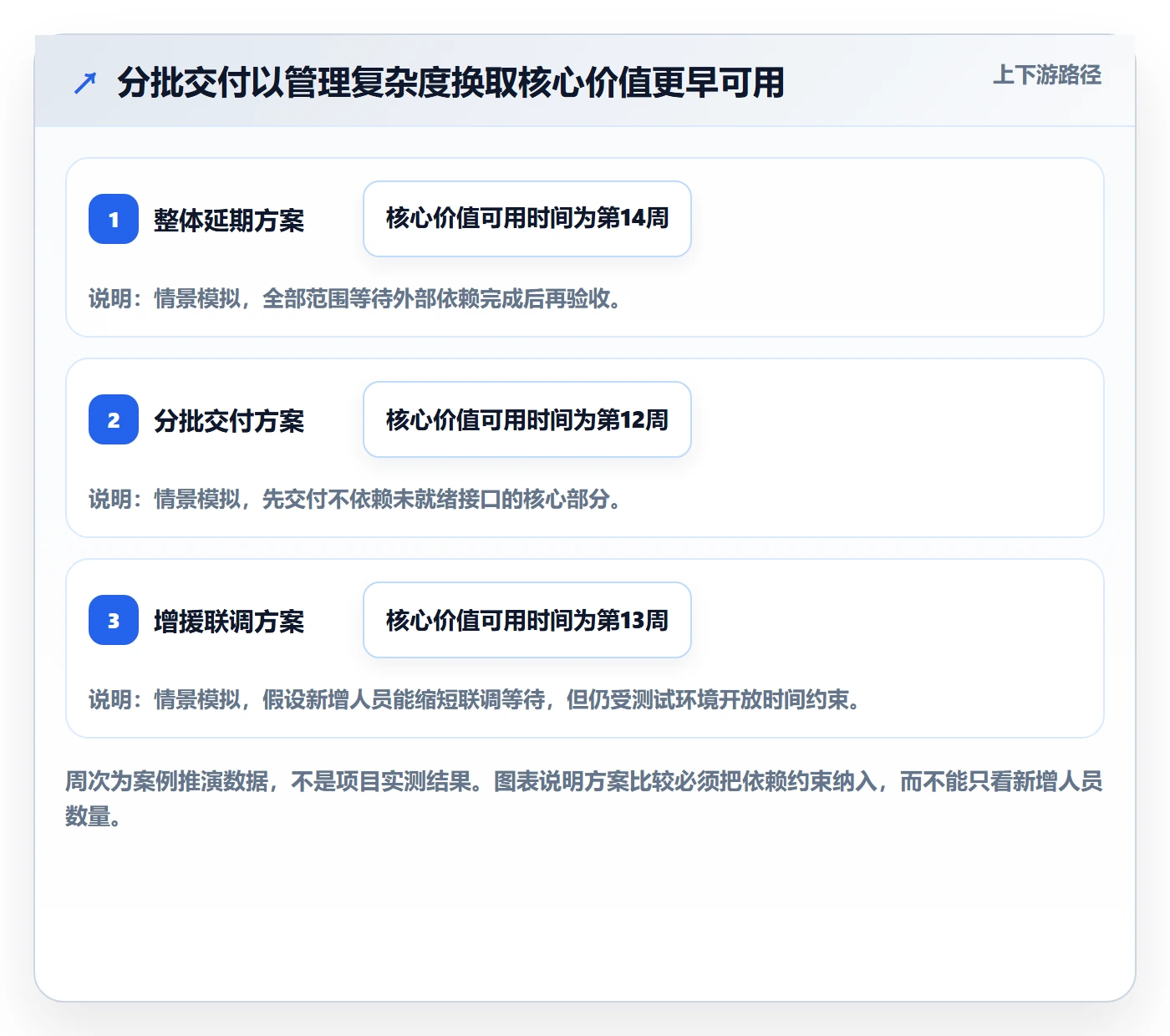

下面用一个匿名化的企业项目情景说明判断过程,数据仅用于演示,不代表真实客户案例。项目原计划在第12周完成一个业务系统版本,交付范围包括核心流程、权限配置、数据接口和验收报告。第9周检查时,团队报告整体完成约八成,申请延长两周,理由是“联调工作量比预期大”。

如果只看完成比例,管理者容易批准两周,或要求团队加人。但进一步核查发现:核心流程已完成,两个外部接口尚未提供稳定测试环境;同时,验收数据格式在第8周发生变化,测试用例因此需要更新。真正的瓶颈并非团队没有投入,而是外部环境和范围变化共同影响了关键路径。

2. 评估过程:把三个问题拆开处理

第一,团队确认原有范围之外新增的数据校验要求,需要业务负责人明确是否纳入当前版本。第二,接口方确认测试环境最早在第10周中段可用,团队据此重新估算联调窗口。第三,测试负责人检查哪些验证可以提前在模拟数据上完成,哪些必须等真实接口就绪。

拆解之后,申请方提出三个方案:保持全部范围并整体延后两周;先交付核心流程,新增校验要求转入下一批;或者增加联调支持并在关键条件满足后重新预测。管理者没有直接选择“多加人”,而是先让业务部门确认新增要求的优先级,并让接口方承担明确的环境交付检查点。

3. 决策结果:日期调整必须对应取舍

本情景采用的决策是分批交付:核心流程和已有权限能力按原验收窗口准备,依赖外部环境和新增校验的部分单独设立后续验收节点。团队保留一次短期检查点,在接口环境未按期开放时立即升级,而不是把全部风险压到最终日期。

这项决策的价值,不是“成功避免延期”这么简单。它把客户可用的核心价值与尚未成熟的依赖分离,减少了单一日期对全部工作造成的连锁影响。同时,新增要求被明确记录,不再被悄悄塞进原范围并由团队承担不可见的时间成本。

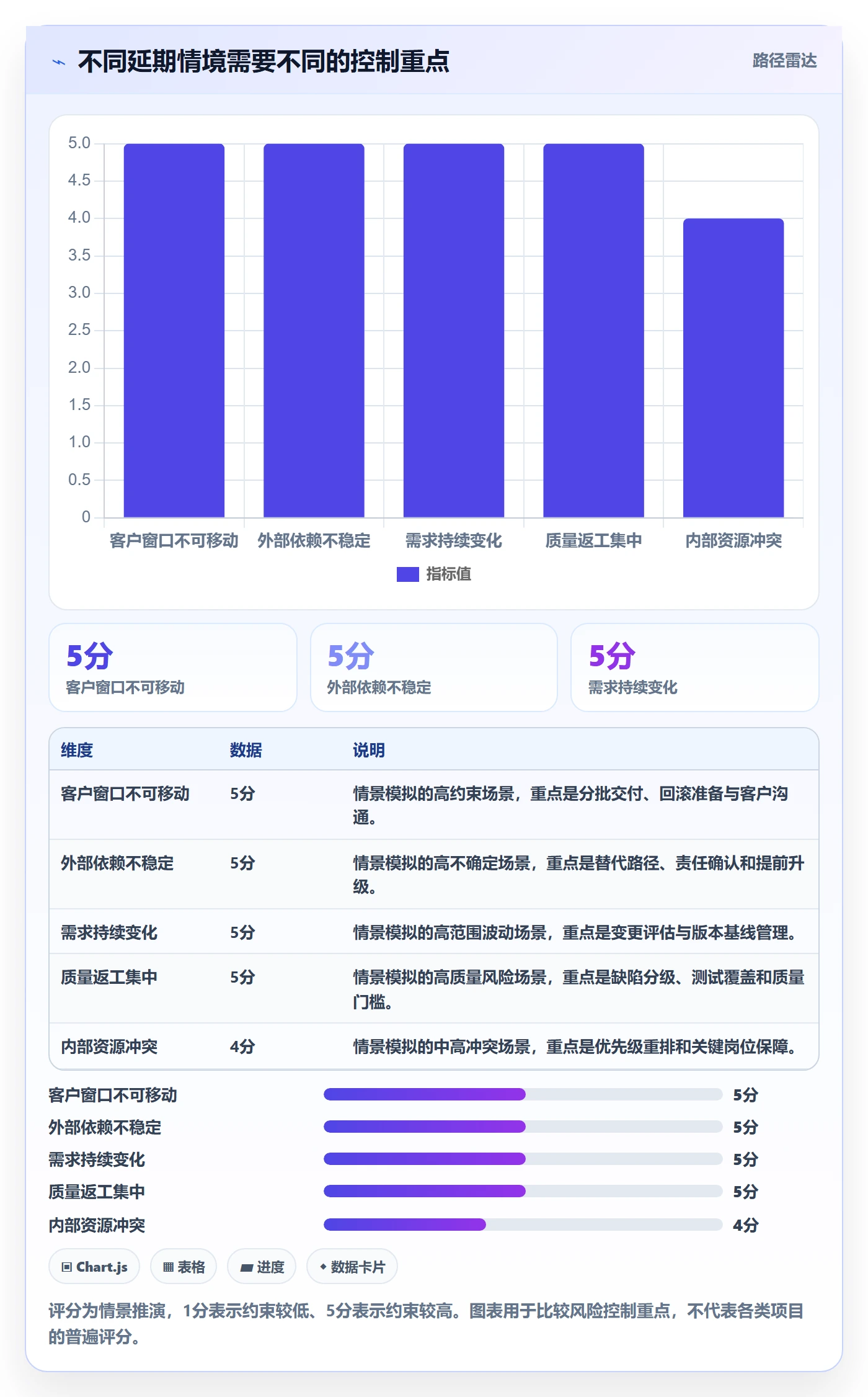

评估项 整体延期方案 分批交付方案 本情景判断
核心价值可用时间 整体后移 核心部分可先验收 客户需要先使用核心流程,分批更合适
外部依赖风险 仍集中压在新终点 依赖部分单独设检查点 必须明确环境交付责任和升级日期
范围透明度 新增要求可能混在原范围内 新增要求单独确认与排期 需要业务负责人书面确认优先级
管理成本 沟通相对简单,但影响面大 需要安排两次验收和版本沟通 以可控运营成本换取核心价值提前交付

延期管理延期申请全流程:企业管理者风险控制与一文讲清

七、不同情境下怎么行动:没有一种延期规则适合所有项目

1. 客户承诺日期不可移动时

先判断业务承诺指的是全部范围必须上线,还是核心能力必须可用。如果后者成立,可以考虑分批交付、灰度开放或先提供替代流程。若日期确实受合同或重大窗口约束,管理者必须明确接受风险的层级,并落实回滚、值守、监控和客户沟通机制。

不可移动的日期不应自动变成“质量可以让步”。质量标准、上线门槛和应急方案必须一起讨论。若为了日期而降低门槛,决策记录应写明风险是什么、谁接受、触发什么条件时暂停或回滚。

2. 主要瓶颈是外部供应商或跨部门依赖时

把依赖拆成可核验的交付物、责任人、约定日期和失败后的替代路径。仅写“等待对方反馈”没有可执行性。若外部方无法承诺,应考虑模拟接口、临时人工流程、替代供应来源,或把受影响的范围从首批交付中拆出来。

管理者还要检查内部是否依赖单一联系人、单一环境或单一审批人。外部依赖造成的风险不一定可以消除,但可以通过提前确认、并行准备、升级机制和替代方案降低暴露时间。

3. 主要问题是需求持续变化时

先冻结当前版本的范围基线,再把新增需求放入变更评估。每项变化都要说明业务价值、实现成本、验收影响和对原计划的影响。不要将新需求直接塞进延期申请,否则团队无法分辨原始估算错误和新增工作量。

如果业务环境确实要求持续调整,可以采用短周期交付和滚动优先级,而不是假装范围已经稳定。每个周期仍要有明确容量和退出规则,避免“灵活”成为没有边界的无限扩张。

4. 主要风险是质量和返工时

不要单纯通过减少测试时间来追回日期。先按缺陷严重级别、重复出现的问题和受影响模块划定风险。对高风险区域安排针对性验证,对低风险范围考虑分批验收,但必须保留必要的质量门槛和回退方案。

如果延期来自反复返工,应该检查需求清晰度、代码评审、测试环境、验收标准和缺陷修复流程。只延长时间而不改变返工机制,下一次申请可能只是把同一问题再往后推。

5. 组织缺少统一的延期管理制度时

先从少数高影响项目建立轻量规则,不必一开始就设计复杂的审批层级。明确哪些信号必须升级、申请材料包含什么、哪些人必须参与、不同影响级别由谁决策,以及批准后必须更新哪些记录。

制度应帮助团队更早说出坏消息,而不是增加填表负担。可通过抽查申请质量和决策后复盘来优化流程:如果申请总是缺少范围变更信息,就改进变更记录;如果审批等待过长,就调整授权边界。

延期管理延期申请全流程:企业管理者风险控制与一文讲清

八、如何减少重复延期:让每次申请都成为改进输入

1. 用少量指标观察流程,而不是只统计延期次数

只统计“延期项目占比”,容易诱发压报风险或拆分项目来美化数字。更有用的指标包括:预警提前量、预测日期偏差、申请材料一次通过率、审批耗时、延期后再次变更比例、范围变化的记录完整度和复盘措施关闭率。

这些指标需要配合解释。审批耗时很短,不一定意味着治理高效,也可能是风险评估被省略;申请通过率高,不一定说明管理合理,也可能是审批流失去约束。指标应该用于发现流程摩擦,而不是单独作为项目经理绩效排名。

2. 区分可预防偏差与合理不确定性

并非所有延期都能通过更严的计划消除。突发政策变化、不可控供应中断、客户重大决策调整,都可能形成合理的不确定性。组织需要分清哪些偏差来自可改善的估算、沟通和变更机制,哪些来自外部环境,避免把“不确定”简单等同于“管理失职”。

同样,合理不确定性也不代表不用管理。外部事件无法控制,但预警、备选方案和沟通节奏可以控制。复盘要讨论团队是否在当时信息下作出了合理判断,而不是事后用已经知道的结果苛责当时的决策。

3. 把重复出现的原因转成管理改进

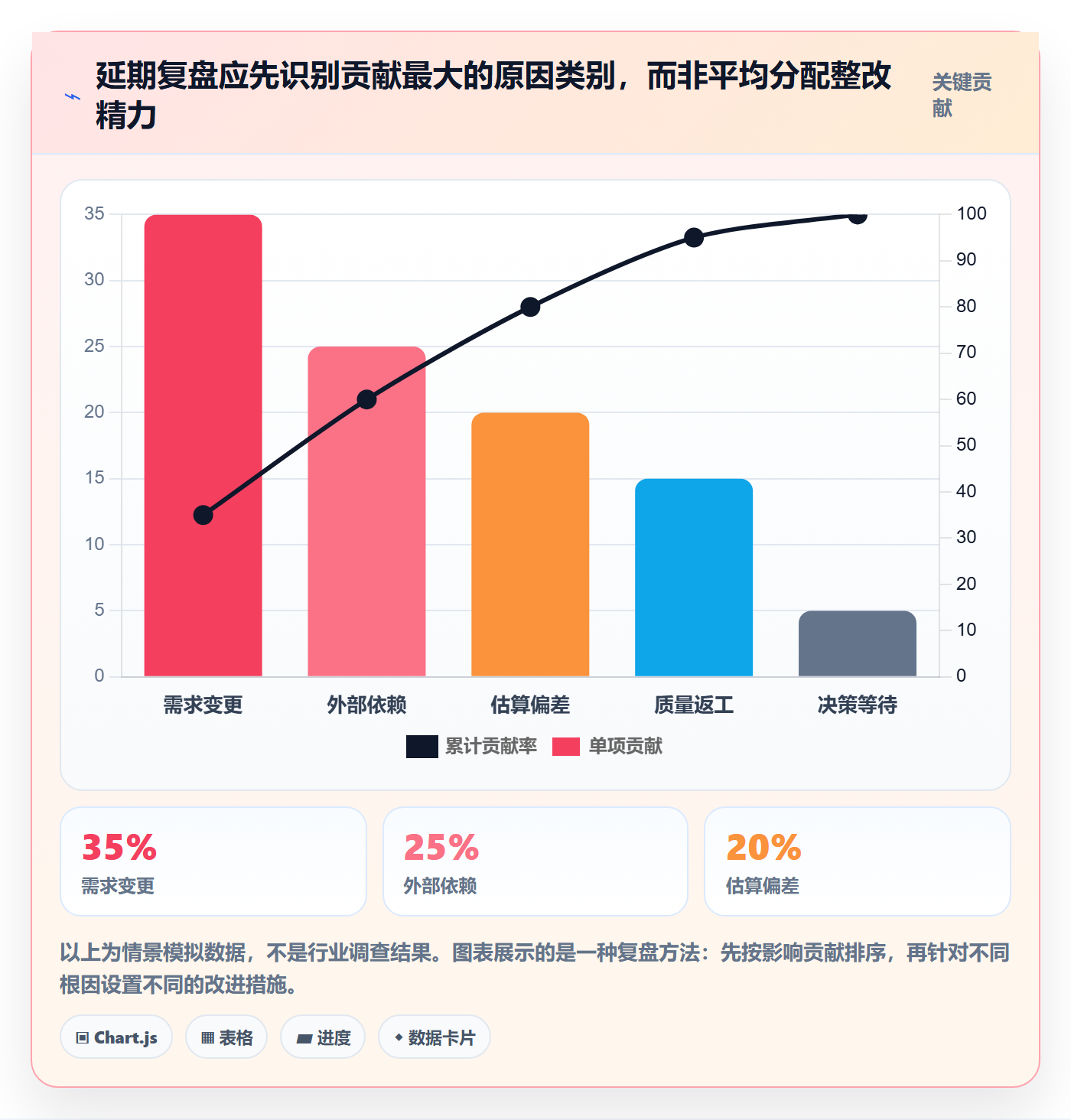

如果多个项目连续因同一类接口等待延期,改进方向可能是接口契约、环境准备和跨团队服务时限;如果反复因需求变更延期,问题可能在业务决策机制和变更评估;如果总在最后阶段发现质量问题,可能需要把测试前移或重新定义验收条件。

复盘结束时,必须给改进措施指定负责人、期限和验证指标。没有责任人的“加强沟通”,很难转化为流程变化。下一次项目启动时,还应检查历史改进是否落实,把经验带回估算、排期和风险准备环节。

4. 工具可以帮助追踪,但不能替代管理判断

对于多项目、多团队协作,表格或任务系统可以关联计划基线、风险、申请记录、审批结论和变更历史,减少信息在邮件、聊天和会议纪要中分散。评估工具时,重点看数据权限、审计记录、跨项目视图、通知规则和与既有流程的适配程度。

若组织考虑使用某项目管理工具或某项目管理平台,应先拿真实流程做小范围验证:一次申请能否从风险预警关联到审批和新里程碑?关键角色能否看到自己需要的信息?权限是否符合数据治理要求?流程是否可以被团队持续使用?工具不能替组织决定承担什么风险,但可以让决策依据更容易被找到、追踪和复查。

延期管理延期申请全流程:企业管理者风险控制与一文讲清

九、延期申请的取舍:什么时候该延期,什么时候不该延期

1. 倾向批准延期的情况

当关键路径受到已确认的外部约束影响,原范围仍然有明确业务价值,延期能够显著降低质量或运营风险,且申请方给出了可信的新计划时,延期通常比仓促交付更负责。特别是涉及客户安全、财务准确性、合规义务或不可逆数据变更时,单纯守住日期可能得不偿失。

延期是否可批,还要看申请方是否控制剩余风险。如果新日期依赖的关键条件仍然不确定,就不应把整段时间视为已解决问题。可以采用分阶段批准:先确认短期计划,达到检查点后再确认后续基线。

2. 倾向拒绝“整体延期”、改用其他方案的情况

如果延迟只影响一部分非核心范围,且核心能力可以独立验收,整体延期可能不如拆分交付。如果新增需求尚未经过价值评估,就不应默认由原团队承担并自动延长时间。如果瓶颈是等待决策,先解决决策机制可能比移动交付日期更有效。

拒绝整体延期,不等于要求团队按原范围硬撑。管理者应明确可调整的范围、优先级、资源或验收批次。没有任何变量愿意调整,却要求结果按原日期完成,通常只会把风险从计划表转移到质量和人员负荷上。

3. 什么时候不宜轻易接受“加人赶工”

新增人员无法立即承担关键任务、需要大量交接、系统知识高度集中,或工作本身受外部审批和测试环境限制时,加人可能增加成本而不缩短工期。对这类情况,管理者应先找真正的瓶颈,再决定增援是否有效。

若增援确实适用,应限定任务范围、协作方式和持续时间,并检查原团队是否有能力完成知识交接。用临时人员填补一个长期存在的关键岗位缺口,也不应被当作稳定的延期治理措施。

4. 什么时候需要升级而不是在项目层内消化

当延期影响合同、法规、客户重大承诺、公司级预算,或与其他项目争夺关键资源时,项目负责人不应私下调整计划。此类问题需要有权改变组织优先级的人作出决策,并让受影响的部门共同确认。

升级不是把责任向上推,而是把超出项目权限的取舍交给有权限的人。申请中要明确:项目团队能自行处理什么、需要组织决策什么、若在规定时间内没有决定会产生什么后果。

十、结语:成熟的延期管理,核心是更早面对代价

我认为,延期管理真正要改变的不是团队填表的速度,而是组织面对坏消息的方式。一个项目能否如期,不完全由负责人态度决定;但团队是否及时暴露偏差、管理者是否看见关键路径、组织是否愿意在日期、范围、质量和资源之间作出真实取舍,都是可以建立机制的。

判断一份延期申请是否有价值,可以用一句话检验:它是否让管理者更清楚地知道“发生了什么、还有哪些选择、每种选择要承担什么后果”。如果答案是否定的,申请就还没有完成;如果答案是肯定的,即使最终仍然延期,组织也已经把被动失控转化成了有依据的决策。

下一步,建议先挑一个近期项目做小范围试行:统一里程碑完成定义,建立预警门槛,使用同一份申请结构,审批后同步更新计划和风险记录,并在交付结束后复盘实际偏差。先让流程跑通,再根据真实的审批等待、信息缺口和反复延期原因调整制度。延期不可怕;没有预警、没有选择、也没有复盘的延期,才会一再变成组织成本。

常见问题解答(FAQ)

1. 延期申请应在什么时间提出?

我以前总觉得等到确认赶不上节点再申请也来得及,结果临近交付时才发现审批和资源调整都需要时间。遇到依赖其他团队或外部供应商的任务时,我尤其不确定该提前多久。

建议在预测到原计划可能无法按期完成时立即提出,不要等到截止日当天。可将预计延期天数、影响节点和审批所需时间纳入判断;若涉及跨团队依赖、客户验收或合同节点,应更早提交,并同步告知相关负责人。

2. 延期申请需要提供哪些信息,才能便于管理者判断?

我提交延期时,常常只写“工作量超出预期”,但负责人会追问到底卡在哪里、还需要什么支持。我想知道怎样准备材料,才能让审批不变成来回补充说明。

申请至少写明原截止日期、当前完成度、未完成事项、延期原因及其证据、预计新日期、影响范围和补救措施。把可控因素与外部依赖分开说明,并附上任务记录、测试结果或对方确认等依据;新日期应由剩余工作量和可用产能推算,而不是简单顺延固定天数。

3. 延期申请应该由谁审批,审批后还要做什么?

我在团队里遇到过负责人同意延期,但其他协作方仍按旧日期安排工作的情况。想确认审批权限和后续同步怎样设计,才能避免计划变了、执行却没变。

按影响范围设置审批人:团队内任务由项目负责人评估,影响关键里程碑、预算、客户承诺或跨部门资源时,再由相应业务负责人或项目治理角色审批。获批后应更新计划中的截止日期、依赖关系和风险状态,并通知受影响方;未获批则明确维持原计划还是启动范围调整,避免出现口头同意但记录未变。

4. 企业如何判断延期风险是否得到有效控制?

我负责汇总多个项目时,单看延期申请数量并不能说明风险大小,有些申请频繁但影响有限,有些只延期一次却会拖累关键交付。我想找一套能用于定期复盘的判断口径。

至少按项目和时间段跟踪延期率、平均延期天数、关键里程碑延期数、延期原因分布及获批后再次延期比例,并注明统计分母和口径。例如延期率可按“发生延期的任务数÷到期任务数”计算;同时检查高影响延期是否有负责人、缓解措施和复核日期,不能只用申请数量评价团队。

核心关键词

读者评论

毛
毛若溪

我们以前延期申请只填新日期,后来才发现下游团队还按旧计划排资源。把基线变更同步到相关团队这点很实用。

肖
肖浩然

关键路径和剩余工作拆开看确实有必要。不过多项目共享人员时,单个项目的延期方案还得考虑资源冲突,否则加人未必真能落地。

袁
袁思妍

把延期信号、事实确认和决策分开比较清楚。实际操作里,预警门槛怎么定仍要结合项目周期;固定按偏差天数触发,可能对短周期任务太迟。

文章包含AI辅助创作:延期管理延期申请全流程:企业管理者风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617880

赞 (0)
飞飞飞飞
延期原因管理指南:企业管理者如何做好延期管理,风险控制全流程
上一篇 41分钟前
延期审批实操方法:企业管理者提升延期管理效率的风险控制方法与模板
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
