延期申请最容易失控的时刻,通常不是项目已经延期,而是团队第一次把延期当成“补一张审批单”。申请提交了,原计划日期改了,报表上的红色标记消失了;但客户承诺、上下游依赖、资源安排和验收口径都没有同步变化。结果是系统里看似完成了延期管理,项目却在新的日期再次失约。真正有效的延期申请教程,不是教人怎么填表,而是把“偏差识别,影响评估,决策,计划重排,跟踪验证”连成闭环。
一、核心结论:延期申请不是改日期,而是一次受控的计划变更
1. 先区分“申请延期”和“批准新计划”
我判断一套延期流程是否有效,首先看它有没有把三个动作分开:提出延期、评估影响、批准新的交付承诺。申请人描述的是“为什么原计划做不到”,评估人回答的是“会影响谁、影响多大”,审批人决定的则是“组织是否接受新的日期与代价”。三者混成一个审批按钮,往往会让审批人只看理由,不看后果。
因此,延期申请不是把原截止日期从 6 月 10 日改成 6 月 24 日,而是要求团队明确:哪些交付物受影响,哪些不受影响;新增的两周用于完成什么;客户、依赖团队和资源计划如何调整;如果新的日期仍然无法兑现,触发什么升级机制。日期是变更结果,不是延期申请的全部内容。
2. 把“延期”拆成可决策的信息
一份可审批的申请,至少要回答五个问题:原承诺是什么、当前偏差是什么、根因是什么、影响范围是什么、恢复计划是什么。缺少其中任何一项,审批人都只能凭经验猜测。特别是“恢复计划”,不能写成“加快推进”“加强沟通”,而要落实到责任人、可验证交付物和复核时间。
建议把申请信息分为必填事实和分析判断。事实包括原计划日期、当前完成度、未完成工作、已发生阻塞及其持续时间;判断包括根因归属、关键路径影响、可压缩空间和风险等级。这样既减少空泛描述,也避免把未经验证的原因包装成结论。
| 信息层 | 需要回答的问题 | 合格示例 | 常见无效写法 |
|---|---|---|---|
| 承诺基线 | 原计划交付什么、何时交付? | 接口联调完成,原定 6 月 10 日 | 项目原本月底完成 |
| 当前偏差 | 已完成和未完成分别是什么? | 联调用例完成 18 项,剩余 7 项 | 整体进度有些滞后 |
| 根因证据 | 是什么阻止了工作,证据在哪里? | 测试环境连续 4 个工作日不可用,有故障记录 | 外部原因导致延期 |
| 影响评估 | 谁会受影响,影响几天或什么交付? | 验收窗口顺延 5 个工作日,培训不变 | 需要整体往后调整 |
| 恢复计划 | 新日期如何达到,何时复核? | 补齐 7 项用例,6 月 17 日完成,6 月 14 日复核 | 后续加班赶工 |
3. 目标不是“减少延期申请”,而是减少无效延期
管理者常把延期率当成唯一目标,要求团队少报延期。这个做法可能让数字变好看,却让风险更晚暴露。健康的目标应至少包含三类:延期发生前的预警是否及时、审批决策是否有依据、批准后的新计划是否兑现。若延期申请变少,但临近交付才集中暴雷,流程并没有改善,只是把信息压住了。

二、背景和真实场景:为什么一张申请单解决不了延期
1. 延期往往是多个局部偏差叠加的结果
在跨部门项目中,最后一个未完成任务常常不是最初的原因。需求确认晚了两天,开发把时间挤到后面;测试环境准备又延迟,联调开始时已失去缓冲;业务验收人临时调整,测试结果无法及时确认。此时,项目负责人看到的是“验收延期”,但真正要处理的是前面几段依赖链条,以及每段偏差有没有及时被看见。
这也是为什么单纯记录“延期原因”不够。一个任务可以有多个原因,且原因可能分属不同团队。若申请只允许选一个下拉项,团队容易选择最容易通过审批的选项,而不是最接近事实的原因。比较稳妥的做法是区分直接触发因素、系统性原因和可控措施,并要求每个判断有时间线或记录支持。
2. 同样延期十天,业务后果可能完全不同
交付日期后移十天,不等于项目价值统一损失十天。如果延期发生在内部文档整理,可能只影响团队效率;如果发生在客户切换窗口前的安全验证,可能错过一个月的上线窗口;如果卡在供应商接口,就可能让多个团队空等。管理者应关注延期落在哪个业务节点,而不是只看日历天数。
实践中,我建议把影响至少分为四层:单任务影响、里程碑影响、外部承诺影响和经营影响。单任务可能由团队内部消化;里程碑影响需要项目负责人重排资源;外部承诺影响需要客户或合作方沟通;经营影响则可能要求管理层重新评估范围、成本或上线策略。层级不同,审批权限不应相同。
3. 100 人以上组织的难点是信息分散,不只是流程复杂
在中大型组织里,项目计划、缺陷、需求变更、会议纪要和客户承诺往往分布在不同系统或文档中。审批人看到申请时,未必能确认“测试环境不可用”是否有记录,也未必知道被影响的另一个项目已经锁定了同一批资源。于是,延期审批变成了信息搬运:项目经理手工拼背景,职能负责人重复追问,管理层拿到的仍然是滞后的摘要。
工具可以减少这种搬运,但不能替代业务判断。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,讨论重点不应是“有没有延期按钮”,而应是计划、工作项、负责人、依赖关系和决策记录能否在同一套工作机制中关联起来。若组织有私有化部署要求,或正在评估从 Jira 平滑迁移,仍需先核对字段映射、历史记录、权限模型、流程差异和数据验收方案;不能把部署方式或迁移能力直接等同于流程已经治理好。

三、常见误区:看起来流程齐全,实际上把风险藏起来
1. 误区一:把“申请理由”当成根因分析
“需求变更多”“资源不足”“外部依赖延迟”都只是分类标签,不是根因。需求为什么变化,是范围边界没有确认,还是业务规则确实发生了变化?资源不足是临时冲突,还是关键岗位长期超负荷?外部依赖延迟是对方违约,还是本方接口条件没有按期交付?如果不追到可行动的层面,延期申请只是在为结果命名。
我会要求申请人至少说明一条因果链:事件何时发生、原本依赖什么、实际发生了什么、对哪项工作造成多大阻塞、目前采取了什么措施。因果链不一定很长,但必须能被项目记录、邮件确认、工单或会议决议验证。
2. 误区二:所有延期都走同一审批路径
让两天的内部任务延期和关键客户上线延期走同一条长审批链,会导致小事拥堵、大事又没有额外关注。相反,按“延期天数”单独分级也不够:某些任务虽然只晚一天,却位于不可替代的上线门槛;有些任务晚一周仍有充足缓冲,对外承诺完全不受影响。
更合理的分级方式,是把时长、关键路径、外部承诺和风险等级组合起来。系统可以用规则提醒“需要升级评估”,但不宜只凭一个数字自动判断严重程度。自动化应该用来筛选注意力,而不是替代负责人的风险判断。
3. 误区三:审批通过就视为风险关闭
审批通过只说明组织接受了一个新的计划,不说明计划已经可行。若新日期没有重新检查资源、测试环境、验收人员和依赖团队,原有障碍可能原样保留。延期只是被批准,风险并没有消失。
批准后应至少安排一个中间检查点。比如申请延期两周,不必等到第十四天才看结果,可以在第三或第五个工作日核对关键前置条件是否解除。中间检查点不是增加日报,而是验证导致延期的核心假设有没有改变。
4. 误区四:把“加班”当作默认恢复计划
加班可以是短期措施,却不能自动证明新日期可信。若延期来自等待审批、环境不可用或外部接口未就绪,增加开发工时并不能消除阻塞;若团队已经连续超负荷,加班还可能提高缺陷率,形成“赶工,返工,再延期”的循环。
我更愿意看到申请人明确说明可压缩的范围、并行作业条件、质量验证安排和人员负荷。如果只有“团队加班赶上”,却没有验证工时和依赖条件,审批人应把它视为高风险方案,而不是恢复计划。
5. 误区五:为了压低延期率,允许口头改期
口头改期会制造两套事实:计划系统里还写着旧日期,团队和客户却按照新日期行动。随后复盘时,旧日期看上去已经失守,新日期又没有正式批准,责任、数据和沟通记录都难以对齐。更严重的是,管理层无法分辨这是被授权的计划调整,还是未经确认的承诺漂移。
对紧急项目可以设置简化审批,但简化不等于不留记录。至少记录原日期、新日期、提出人、批准人、原因、影响对象和补录时间。允许先处置、后补录,不应允许无审批、无依据、无追踪地改期。

四、专业判断逻辑:如何决定批不批、谁来批、批到什么程度
1. 先判断是否需要正式延期,而不是一有偏差就提单
任务偏差不一定等于承诺变更。若任务尚未影响里程碑,团队可以在授权范围内通过重新排序、调整非关键工作或使用已有缓冲消化。若偏差已经改变对外承诺、关键路径或资源占用,则应正式申请。关键标准不是“晚了几小时”,而是原计划的有效性是否已经改变。
我建议在计划中预先定义团队可自行吸收的波动范围,同时要求记录偏差。这样既不会让每个小波动都进入审批队列,也不会让重要变更悄悄发生。缓冲使用情况应可见;如果缓冲被反复消耗,说明计划估算或依赖管理需要复查,而不是继续把缓冲当作无限资源。
2. 按四个维度评估申请,不靠单一“延期天数”拍板
第一看关键路径:延期任务是否决定项目最终完成日期。第二看外部承诺:客户、监管、合作方或内部业务窗口是否受影响。第三看可恢复性:新计划是否具备资源、前置条件和验证时间。第四看重复性:同一任务、同一团队或同类原因是否多次发生。重复延期通常比一次性偏差更值得升级,因为它可能说明计划机制或能力配置存在系统性问题。
审批结论不应只有“通过”和“驳回”。对于信息不足的申请,可以退回补充;对于日期可接受但范围需要调整的申请,可以附条件批准;对于影响重大且恢复方案不可行的申请,可以要求重新估算、拆分交付或升级决策。这样审批结果才能反映真实的管理选择。
| 判断维度 | 低风险信号 | 需要升级的信号 | 审批关注点 |
|---|---|---|---|
| 关键路径 | 有可用浮动时间,不影响里程碑 | 零浮动或多个后续任务被阻塞 | 是否需要重排整个里程碑 |
| 外部承诺 | 无客户或业务窗口变化 | 验收、上线或合同节点受影响 | 承诺接收方是否确认新日期 |
| 恢复可行性 | 前置条件已落实,资源可用 | 仍依赖未确认资源或未知事项 | 新日期是否基于可验证假设 |
| 重复性 | 首次偏差且原因明确 | 同类事项反复延期 | 是否需要纠正估算、能力或协作机制 |
3. 审批权限要跟“影响边界”匹配
单团队内、未触碰关键路径的工作,可以由项目负责人在预设授权内处理;影响跨团队里程碑的,应由项目群或相关职能负责人共同评估;涉及客户承诺、重大经营窗口、合规要求或预算变化的,应升级到具备相应授权的人。权限设计的重点不是多设几层,而是确保承担后果的人参与决策。
同时要避免“所有人都审批,没人真正负责”。申请人负责事实和方案,项目负责人负责影响分析,资源负责人确认供给条件,业务负责人确认承诺变化,授权人接受风险与取舍。角色可以因组织规模调整,但责任不能全部压给项目经理。
4. 新日期必须经过一次可信度检查
审批人不必亲自重做完整排期,但要问三个问题:新日期是按剩余工作量估算,还是按期望倒推;关键依赖是否已经确认;质量验证和验收时间是否包含在内。若答案含糊,新日期就不应被当成可靠承诺。
一种实用做法是要求申请人给出“最早可交付日”和“承诺交付日”之间的依据。两者不应机械地加固定天数,而应结合不确定性、测试窗口和资源冲突说明。范围不清或外部条件未定时,可以采用区间计划或分阶段承诺,而不是用一个看似精确的日期掩盖不确定性。

五、案例与数据观察:一次两周延期如何避免变成两次失约
1. 情景案例:接口联调延期,表面原因是环境问题
以下是用于说明流程的情景案例,不代表某家企业的真实项目。某企业计划在 6 月 10 日完成接口联调,随后进入业务验收。6 月 3 日,项目负责人发现联调只完成 18 项用例,剩余 7 项;测试环境在前四个工作日中有三个时段不可用,另有两项接口字段尚未由业务方确认。团队最初提出“申请延期两周,后续加班完成”。
如果只看申请理由,审批人很容易把问题归结为环境故障,然后批准新日期。但进一步拆解后发现,环境不可用解释了部分等待时间,字段确认迟缓则是另一条独立阻塞;而且验收人员只在 6 月 20 日和 6 月 24 日有窗口。若不处理字段确认和验收安排,单纯增加开发投入无法兑现新承诺。
2. 把申请改写成可以检验的恢复计划
项目团队将原申请拆为四项行动:环境负责人在 6 月 6 日前确认稳定性;业务负责人在 6 月 7 日前冻结两项字段定义;开发和测试并行完成剩余用例;项目负责人在 6 月 12 日复核阻塞是否清零。新承诺日期调整为 6 月 24 日,并把客户验收窗口的确认作为批准条件,而非假设条件。
这次申请的关键改进不是“多写了几段说明”,而是把原来笼统的两周拆成了可追踪的前置条件和交付节点。若 6 月 12 日复核发现环境仍不稳定,团队就要在问题扩大前重新讨论范围、替代环境或验收安排,而不是等到 6 月 24 日再次解释。
3. 数据观察应看过程,不要伪装成行业基准
没有统一的延期率可以脱离项目类型、交付周期和统计口径直接比较。团队可以先建立自己的基线:从最近一段时间的项目记录中,统计延期申请提前量、申请一次通过率、批准后新日期兑现率、重复延期比例和延期原因分布。样本较小时,不宜据此给团队排名;更适合用来发现流程变化和同类问题。

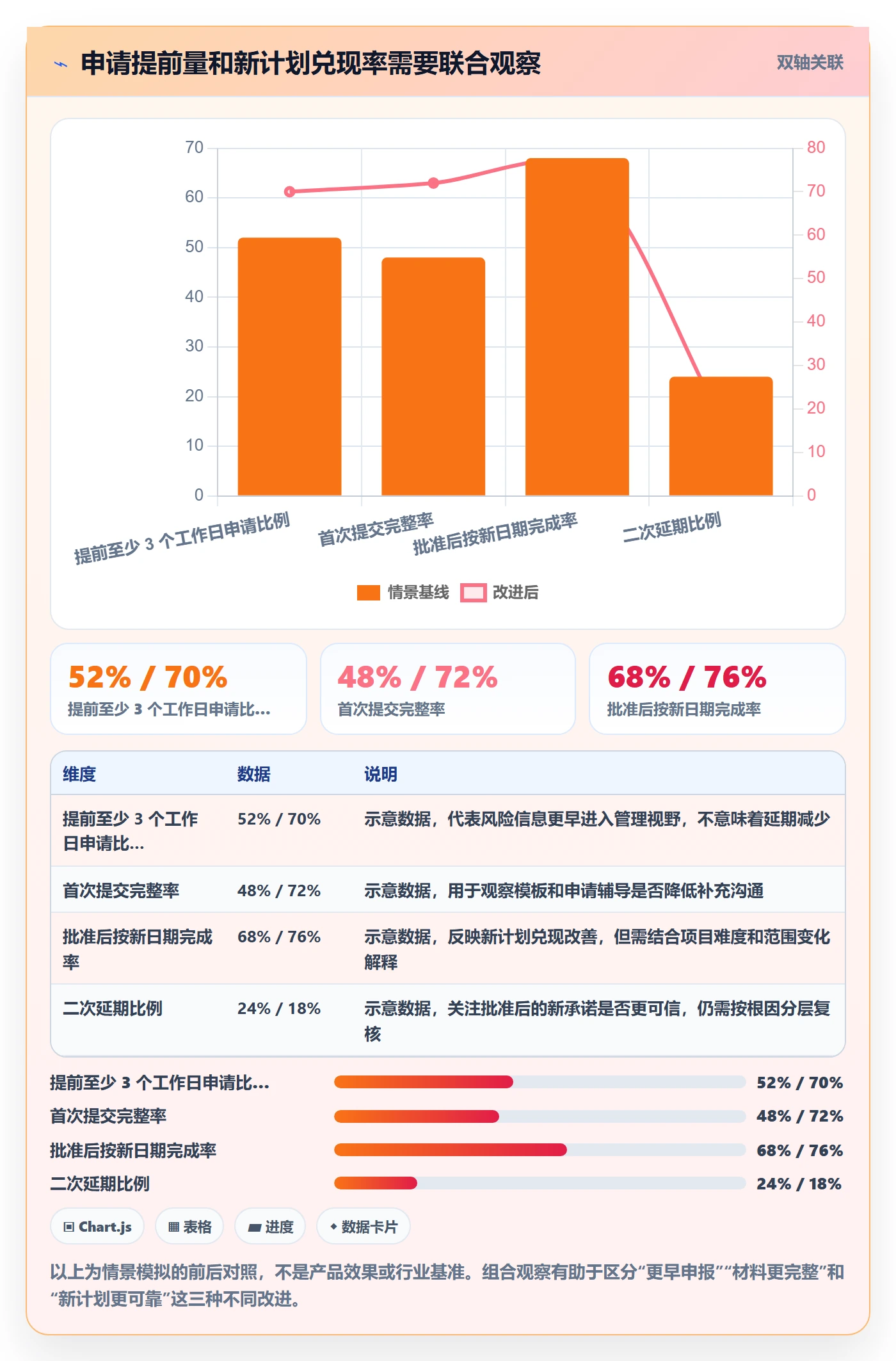

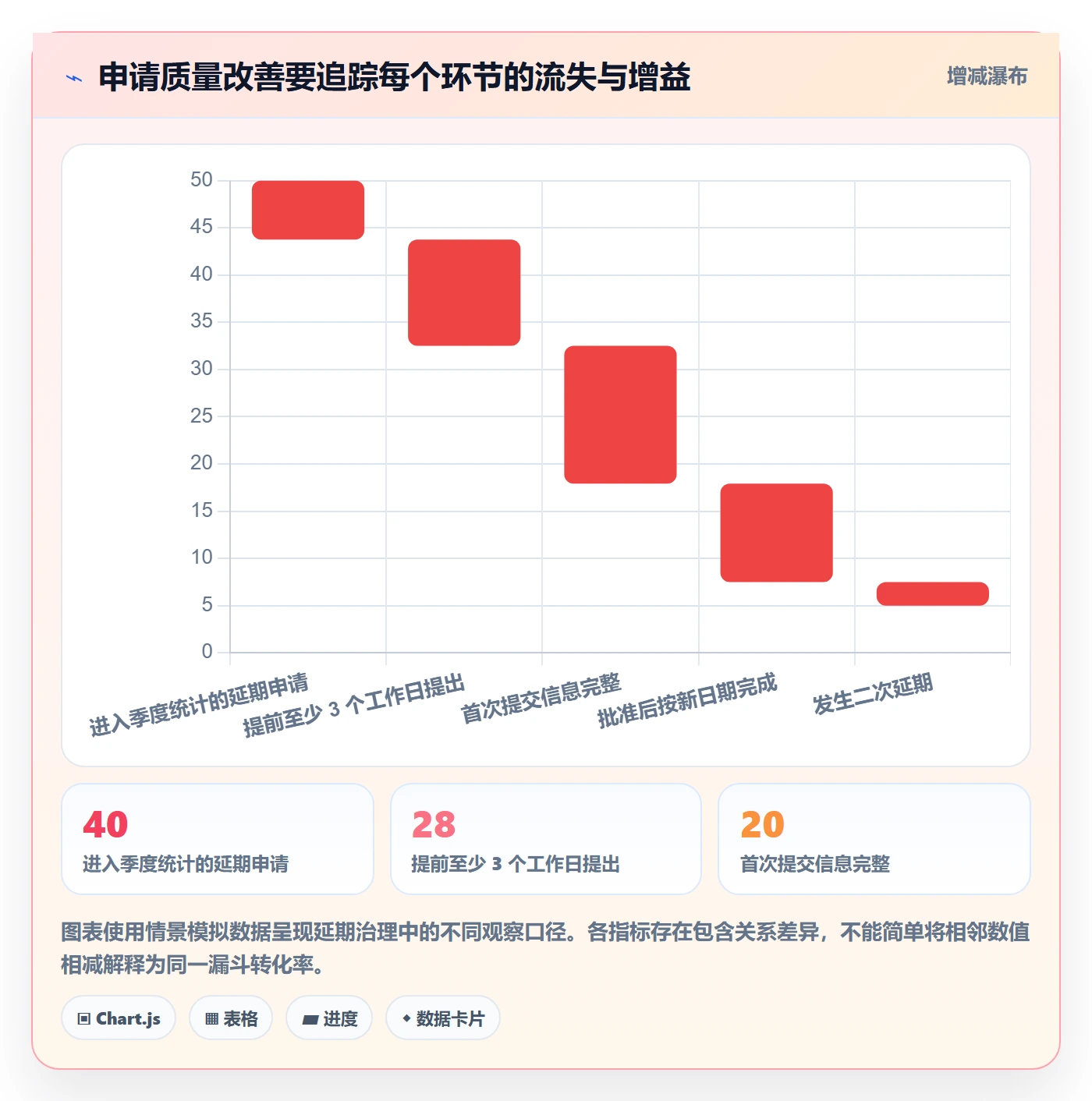

以下是一个纯粹用于展示计算方法的情景模拟。假设某团队一个季度有 40 个正式延期申请,其中 28 个在计划截止日前至少 3 个工作日提出,20 个第一次提交后信息完整,30 个按批准日期完成,10 个又发生二次延期。管理者不应只盯住“30 个按期完成”,还要追问另 10 个二次延期是否集中在同一依赖、同一估算环节或同一类审批缺口。
| 观察项 | 情景模拟数值 | 建议解释方式 |
|---|---|---|
| 正式申请数量 | 40 项/季度 | 需说明统计范围,是否包含里程碑变更和内部任务改期 |
| 提前至少 3 个工作日申请 | 28 项,占 70% | 衡量风险暴露是否足够早,不等于延期管理质量的全部 |
| 首次提交信息完整 | 20 项,占 50% | 反映申请模板、事实采集和团队培训是否有效 |
| 批准后按新日期完成 | 30 项,占 75% | 需结合任务复杂度和外部依赖解释,避免单独用作绩效惩罚 |
| 发生二次延期 | 10 项,占 25% | 应回看新日期估算、前置条件及批准后的复核机制 |

4. 从案例中提炼的管理判断
第一,事实要分层。环境不可用是已发生事件,字段未确认是待解决依赖,“两周足够”则是计划判断,三者不能写成同等确定的原因。第二,恢复计划要有检查点,批准日期之前必须能够验证新方案是否仍成立。第三,申请数据要看口径,若只统计“按新日期完成率”,团队可能通过把日期报得更保守来改善指标,却没有真正提升预测能力。
因此,复盘重点不是追问“谁造成了延期”,而是看哪些信号更早出现、为何没有进入决策,以及组织下次能否更早采取措施。责任追溯仍然必要,但应与流程改进并行,不能用简单归责替代系统性分析。

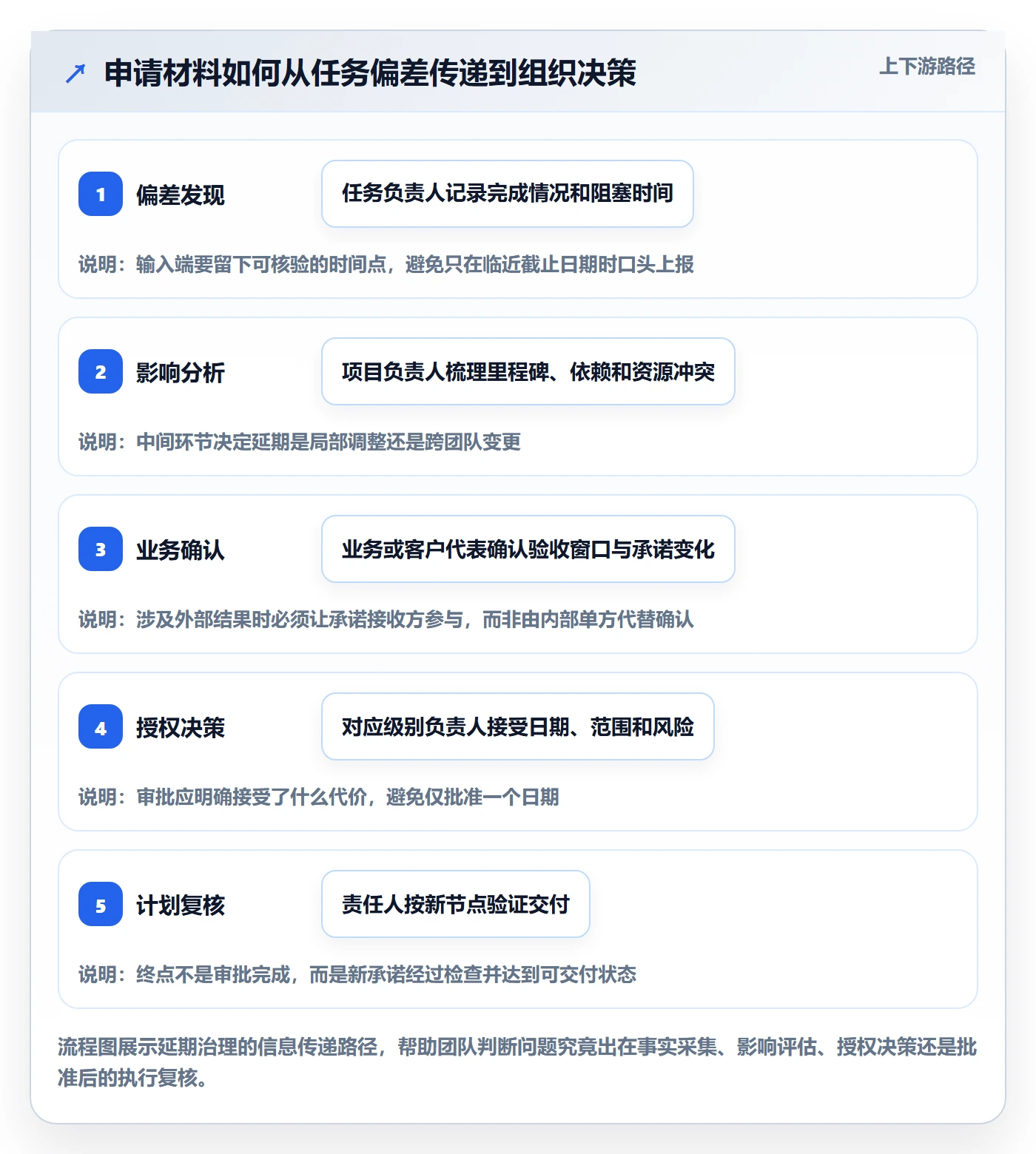

六、可直接采用的延期申请与审批流程
1. 第一步:定义触发条件和申请时限
先写清楚什么情况必须正式申请:关键里程碑预计失守、外部承诺日期变化、关键路径发生变化、资源冲突影响交付,或原计划范围与验收口径发生实质性变更。对于不影响承诺的局部偏差,可以允许团队在授权范围内调整,但仍需更新记录。
申请时限要结合交付节奏设置。长周期项目可按周检查预测,短周期工作则需要更高频率。规则的目的不是要求员工提前预测所有不确定性,而是确保一旦判断原日期不可信,就尽早暴露。可以规定“发现无法按期完成后一个工作日内登记”,并针对紧急事件设置事后补录机制。
2. 第二步:提交标准化申请,先写事实再写判断
申请模板建议分为“现状事实”“原因分析”“影响评估”“恢复计划”“待决策事项”五部分。这样能减少理由、影响和方案混写。申请人应附上相关工作项、阻塞记录、依赖确认或变更决议;若没有可附证据,也要明确标注为待核实,不应把推测写成事实。
- 原承诺:交付物、原日期、验收标准及承诺对象。
- 当前状态:已完成内容、剩余工作、实际阻塞和发现时间。
- 原因与证据:直接触发因素、系统性原因、支持记录和责任边界。
- 影响范围:关键路径、里程碑、客户窗口、资源冲突、成本或质量影响。
- 恢复方案:新日期、责任人、前置条件、阶段节点及质量验证。
- 审批请求:需要批准的日期、范围、资源或对外沟通事项。
3. 第三步:由项目负责人完成影响评估
项目负责人需要把申请放回完整计划里看:是否影响后续任务、是否有并行空间、缓冲是否已经消耗、是否与其他项目争抢同一资源。不能只复制申请人的描述。若申请涉及多个团队,应邀请依赖方确认可交付条件和日期,避免一个团队替另一个团队承诺。
评估结果应说明“受影响”和“未受影响”的部分。很多申请只写受影响事项,却没有说明其他日期为何保持不变。明确未受影响范围有助于控制变更边界,防止一个任务延期演变成整个项目无差别顺延。
4. 第四步:按授权范围决策,并记录条件
审批人可以批准、附条件批准、退回补充、要求重排计划或驳回。附条件批准尤其有用:例如同意新日期,但前提是业务方在指定时间确认验收口径;若前置条件未满足,则自动升级重新评估。决策记录要说明接受的风险、影响对象和后续责任人。
若审批人不同意延期,也不能只回复“不同意”。需要明确可选路径:是否缩减范围、拆分交付、改变验收顺序、调配资源,或由业务方承担相应风险。否则,团队会在旧日期不现实、新日期未获批准的状态下继续工作,形成事实上的无决策。
5. 第五步:更新所有承诺载体并通知受影响方
批准后,应同步更新项目计划、里程碑、任务日期、客户沟通记录、资源安排和相关会议材料。修改系统日期只是其中一步。需要确认谁通知客户,谁调整验收窗口,谁重新预定资源,谁向依赖团队说明新节点。
若组织使用项目管理平台,可将申请与任务、依赖、风险和审批记录关联,减少重复抄写。采用 PingCode 等平台时,应先验证实际工作流能否匹配本组织的审批权限和记录要求,再决定是否配置自动通知或规则;不要为了实现自动化而把不成熟的流程固化进系统。
6. 第六步:设中间检查点,验证延期假设
延期申请批准后,责任人应在新日期之前设置一个与风险相匹配的复核点。复核内容不是“这周做了多少”,而是原申请依赖的条件是否成立、关键路径是否恢复、剩余工作量是否仍支持新日期。如果前置条件再次变化,应及时重新评估,而不是等到最后一天才提交第二次申请。
流程关闭时,记录新日期是否兑现、未兑现原因、偏差何时被发现,以及哪些判断需要修正。复盘应尽量聚焦可复用的信息:估算误差来自哪里,依赖确认是否充分,缓冲设置是否合理,审批是否及时。这样,数据才能反过来改善下一轮计划。
七、不同情况下的行动建议与取舍
1. 小团队、依赖少:减少审批层级,保留关键记录
小团队可以由项目负责人和业务负责人共同处理,不必复制大型组织的多层会签。但要保留原日期、新日期、原因、影响范围和恢复计划,尤其要把客户承诺变化写清楚。团队小不代表风险小,只是信息传递路径短,审批设计可以更轻。
取舍在于速度与一致性:若每次偏差都开正式会议,流程成本会超过风险控制收益;若完全口头处理,项目结束后又无法复盘。可以采用简表和固定例会复核,让高风险事项升级、低风险事项留痕。
2. 多部门项目:优先管依赖和承诺接收方
跨部门延期最常见的盲点,是申请人只代表自己的团队说明进度,却没有让依赖方确认新日期。此时应要求被影响团队确认前置条件、资源窗口和交付时间。涉及客户或业务上线窗口时,还要让承诺接收方参与,而不是由内部项目团队代替对方接受变更。
取舍在于审批速度和协同完整性。所有团队都拉入每个申请会拖慢流程,可以只邀请实际受到影响的角色,并设置明确响应时限;但不能为了快而省略关键依赖确认。谁不参与决策,后续就可能成为新计划的阻塞点。
3. 监管、合同或固定窗口项目:宁可早升级,不要晚披露
若日期与合规审查、合同约定、发布窗口或外部审批绑定,延期的代价可能远高于内部任务。项目负责人应尽早确认通知义务、合同影响、替代窗口和证据留存要求。此类项目不适合只依靠团队内部的“尽量赶上”,因为错过窗口可能造成较长周期的连锁影响。
取舍在于保住范围还是保住窗口。必要时可评估分阶段交付、功能拆分或替代流程,但必须由有权限的业务和合规责任人确认。不能为了守住日期而降低必要的质量、安全或验收要求。
4. 需求持续变化:先判断是延期,还是范围变更
如果交付范围不断增加,团队却把全部变化都记为延期原因,管理者会低估需求治理问题。此时应把原范围与新增范围拆开,判断哪些工作属于原承诺、哪些是后续变更,并明确新增内容是否调整日期、资源和验收标准。否则,延期申请会成为范围扩张的遮羞布。
取舍在于完整交付和阶段价值。可以选择完整范围后移,也可以先交付已稳定的核心部分,再安排后续增量;前者减少交付切片,后者有机会提前实现部分价值。决定应根据依赖、客户价值和质量风险作出,而不是默认“全部做完再交”。
5. 工具和流程尚未统一:先统一口径,再谈自动化
若不同团队对“延期申请”“按期完成”“重大里程碑”有不同定义,先上自动审批只会更快地产生不一致数据。建议先用一段观察周期统一统计口径、字段含义、审批权限和状态流转,再评估工具是否支持实际操作。工具评估可以关注权限控制、历史记录、关联关系、通知机制、报表口径、部署和迁移成本。
对于中大型组织,PingCode 可作为项目管理平台选型讨论中的一个对象。若重点是私有化部署、从 Jira 平滑迁移或国产替代,应安排真实业务流程试点,并验证字段映射、权限继承、历史数据完整性、用户培训和切换回退方案。“支持迁移”不等于迁移无风险,“支持私有化部署”也不等于组织已经完成数据治理。
八、指标与避坑清单:用少量数据改善流程,不制造表面绩效
1. 优先监测五项过程指标
指标应能引导行动,而不是把延期责任简单压给个人。我建议从五项开始:申请提前量、首次提交完整率、批准后兑现率、二次延期比例、重复根因占比。每项指标都要定义统计范围、时间窗口和分母。例如,“兑现率”应说明是按任务数、里程碑数还是申请数计算,是否包含范围变更和取消项。
这些指标之间需要联合解释。申请提前量提高但二次延期比例也提高,可能说明团队报得更早,却没有改善计划质量;首次提交完整率上升但审批周期变长,可能说明表单过重或审批角色不清。单指标优化很容易诱导错误行为,管理者应观察指标组合和趋势。

2. 把指标用于诊断,不用于简单排名
团队延期率受项目复杂度、外部依赖和交付阶段影响,不能不加校正地横向排名。若一个团队承担探索性工作,另一个团队负责稳定维护,用同一延期率考核会奖励低不确定性工作,惩罚承担创新风险的团队。更适合按项目类型、阶段和风险等级分组看趋势。
同时要关注绝对数量与比例。一个团队有 2 次延期、比例 20%,另一个团队有 30 次延期、比例 10%,仅看百分比会误读。管理层应结合样本量、工作复杂度和影响等级解释指标,不要把不稳定的小样本变化当成确定结论。

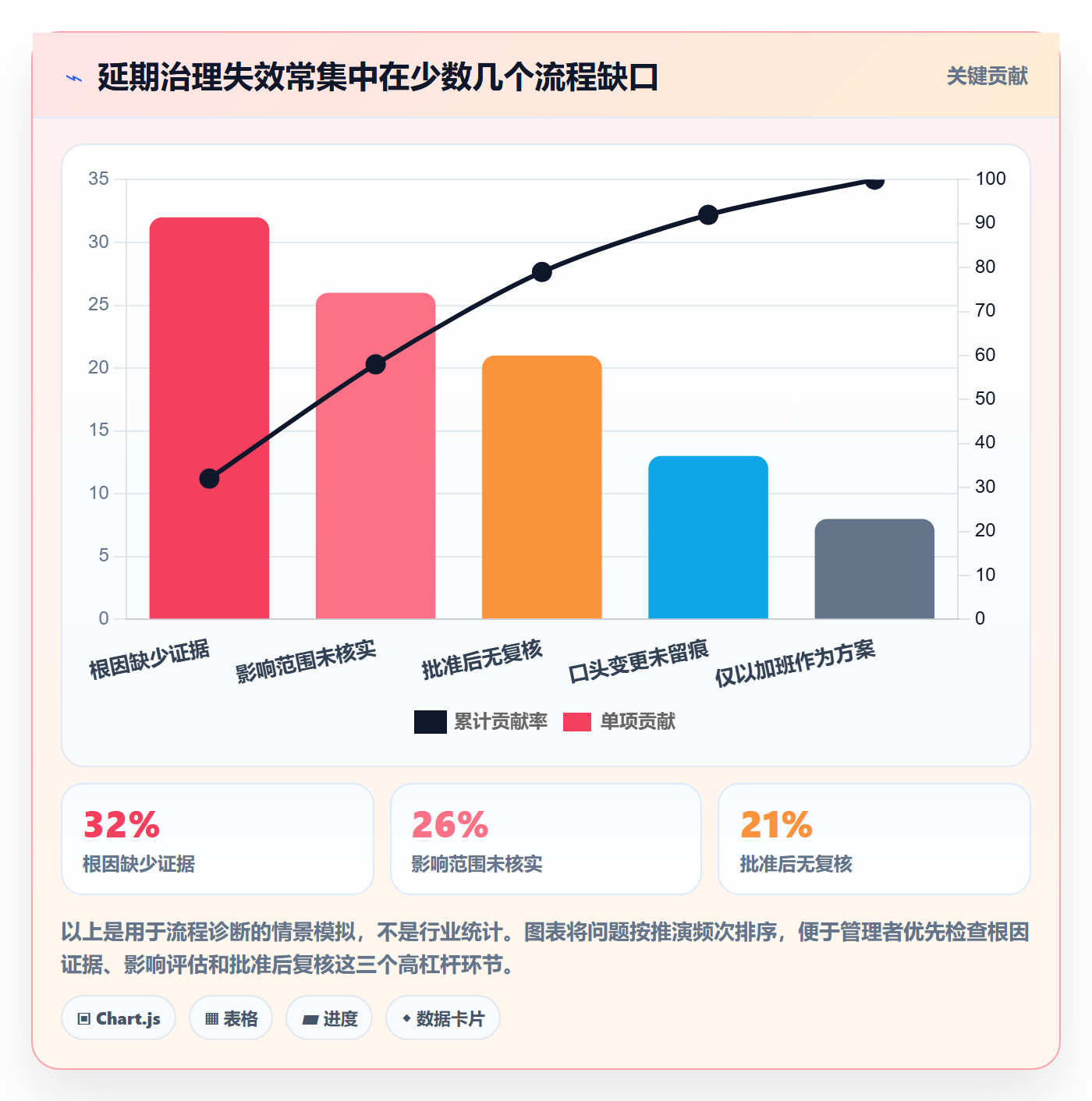

3. 推行前检查六个常见实施陷阱
- 字段过多:申请表让人填写大量与决策无关的信息,导致复制粘贴和应付填写。只保留能改变判断的信息。
- 审批人不清:多位负责人同时被抄送,却没人明确承担决定责任。应指定唯一最终授权角色。
- 审批超时:流程没有响应时限,申请卡在待审批状态。要定义升级路径和临时授权边界。
- 新日期无依据:日期由期望倒推,没有工作量、资源和依赖条件支持。要求说明估算依据及不确定性。
- 只改任务不改承诺:系统日期更新了,客户、验收方或资源排期仍按旧计划。设置同步通知和确认责任。
- 把指标变成惩罚:团队因此延迟申报、隐瞒风险或过度预留。把指标用于流程诊断,并保留合理的风险上报激励。
九、结尾:好的延期管理,管理的是承诺可信度
延期不可避免,失控却并非必然。成熟的延期管理不是把所有项目都压进原定日期,也不是让每次延期都经过冗长审批,而是让偏差尽早暴露,让影响被看见,让承担后果的人参与决策,并让批准后的新计划经得起检查。
我最看重的判断标准只有一个:一份延期申请能不能让组织在批准之前看清“改变了什么、谁会受影响、凭什么相信新日期、条件不成立时怎么办”。如果答案清楚,审批才有价值;如果答案不清楚,改日期只是把风险推迟到下一个节点。
下一步可以从最近 10 至 20 个延期案例开始,不急着换流程或上自动化。先统一延期定义,检查申请提前量、根因证据、影响范围和二次延期原因,再挑一个跨团队项目试运行标准模板与中间复核点。让真实案例暴露流程缺口,再决定哪些环节需要制度化、哪些适合交给项目管理平台处理,通常比先设计一套复杂制度更有效。
常见问题解答(FAQ)
1. 延期申请需要包含哪些信息?
我以前只写“进度有风险,申请延期”,结果审批人还要来回追问原因和影响。我想知道怎样提交才能让管理者快速判断,而不是把申请变成补材料的过程。
至少写清原计划完成日期、当前完成情况、延期原因及证据、受影响的交付范围、申请的新日期、剩余工作与负责人,以及需要的资源或决策。新日期应根据剩余工作量和可用人力估算,并说明关键假设;不要只给一个日期而不解释依据。
2. 延期申请应该由谁审批,怎样设置流程?
我在团队里遇到过延期申请层层转发,等到批复时已经影响了后续排期。不同规模的项目是不是要用不同的审批层级,我该怎样设置才不拖慢处理?
按延期影响范围设置审批:仅影响团队内部排期的,可由项目负责人审批;影响跨团队依赖、客户承诺、预算或合同节点的,应增加对应责任人审批。明确申请人、项目负责人和审批人的职责,并设置处理时限;例如要求审批人在两个工作日内给出通过、驳回或补充信息的结论,超时则提醒升级。
3. 延期申请获批后,项目计划和相关方通知要怎么处理?
我担心申请批准后只改了任务日期,里程碑、依赖任务和对外承诺仍然沿用旧计划。实际推进时,我应该核对哪些地方,才能避免团队各自看着不同版本?
批准后由项目负责人统一更新基准计划、任务截止日期、里程碑和受影响的依赖关系,并记录原日期、新日期、审批人及批准时间。随后通知受影响的团队和客户联系人,说明变更范围与新的检查节点;保留原计划作为变更记录,不要覆盖到无法追溯。
4. 管理者用什么数据判断延期申请是否有效?
我不想把延期次数少当成管理有效,因为有的团队可能只是把风险藏到最后,也可能反复申请小幅延期。我该看哪些数据,才能发现流程问题而不是简单追责?
可同时看按期交付率、延期申请提前量、申请通过率、延期天数中位数、同一事项重复延期率,以及延期原因分布。按项目类型和阶段分组比较,并抽查申请时的预测与最终结果;如果申请普遍临近截止日才提出,优先检查风险上报机制,如果某类原因持续出现,则针对依赖、资源或需求变更优化流程。
核心关键词
文章包含AI辅助创作:延期管理延期申请教程:企业管理者流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617721
读者评论
我们之前也有过审批通过后没人复核的情况,到了新日期才发现测试环境问题还在。把中间检查点写进流程确实有用,不过要避免变成额外的日报任务。
按延期天数分级不太够,影响客户窗口的一天可能比内部任务晚一周严重。实际落地时,关键路径和外部承诺怎么量化,可能还得结合各团队的项目特点。
文章强调申请要有证据,这点认同。但跨部门项目的记录经常分散在不同系统里,若要求申请人手工拼齐,流程可能更慢;最好能关联已有任务和决策记录。
