项目原计划在 6 月 30 日上线,到了 7 月 10 日,项目周报仍写着“预计延期 3 天”。问题不在于这 3 天算错了,而在于团队没有说清:从哪一天开始算、哪些工作日计入、延期由谁造成、预计日期是否已经重新评估,以及管理层应当何时介入。延期天数如果只是一个数字,既不能指导资源调度,也不能帮助团队避免下一次延期;只有把它放进统一的识别、核算、归因、升级和复盘流程,延期管理才真正具备管理价值。
一、先讲结论:延期天数不是一个字段,而是一套管理口径
1. 管理层需要看见的不是“晚了几天”,而是“为什么晚、还会晚多久”
我判断一套延期管理是否有效,通常先看三件事:实际延期天数是否可复算,预测延期天数是否随新信息更新,延期原因是否能对应具体行动。只报“延期 5 天”,管理层仍然不知道该加人、砍范围、改上线窗口,还是接受风险。
因此,延期天数至少要拆成三个指标:已发生延期天数、预计延期天数、经批准的基线变更天数。三个数字回答的问题不同,不应混在一个“延期”字段里。实际延期是结果,预计延期是预测,基线变更是治理决策。
例如,项目基线日期为 6 月 30 日,7 月 4 日完成验收,实际延期为 4 个工作日;若团队在 6 月 25 日已预测还需 7 个工作日,预计延期就是 2 个工作日;若管理层批准将交付范围拆为两期,并将第一期基线调整至 7 月 2 日,那么基线变更需单独记录,不能把原计划日期覆盖掉。
2. 先固定计算口径,再讨论责任和绩效
延期天数的计算看似简单,实际最容易因为口径差异产生争议。自然日还是工作日?周末加班算不算?从承诺日期次日开始算,还是从项目状态改为逾期当天开始算?依赖方阻塞期间,项目是否暂停计时?如果这些问题没有统一答案,同一项目在不同部门的报表里可能出现不同数字。
我建议组织先建立一条默认规则:以批准的基线日期为起点,按组织统一工作日历计算;如合同或项目约定使用自然日,则在项目启动时明确覆盖默认口径。延期区间、暂停原因、重新批准日期都保留记录,不允许通过覆盖原日期来“消除”历史偏差。
可复算,比数字看起来整齐更重要。管理层应该能从任务、里程碑、工作日历和变更记录还原一个延期数字,而不是依赖项目经理在周会上口头解释。

3. 对外承诺和内部预测要分开管理
项目团队常把“预计完成日”当作“新的承诺日期”,这是另一个高频风险。预计日期是基于当前信息的判断,承诺日期则是经过授权的对外或对内约定。预测可以多次调整,承诺的变更则应经过审批、说明影响并通知相关方。
在管理看板上,我会保留原始基线、当前预测、最新批准日期三个时间点。这样既不会因为预测变化而失去原始偏差,也不会把未经批准的日期包装成正式承诺。管理层看到的不是一个不断被改写的日期,而是项目计划如何变化的完整轨迹。
二、背景和真实场景:延期从任务表里冒出来,却常在决策会上才被发现
1. 任务按时完成,不代表里程碑不会延期
一个常见场景是:研发团队说自己完成了 90% 的任务,测试团队却还没有拿到可验收版本;测试排期已经错过,外部发布窗口也随之失效。每个局部团队都能证明自己“差不多按计划”,但项目整体仍然延期。
原因是进度管理不能只看任务完成率。任务完成率是数量口径,里程碑日期受依赖关系、关键路径、验收条件和资源约束共同影响。剩下 10% 的工作如果恰好在关键路径上,造成的日期影响可能大于前面 90% 的任务总和。
所以我会先问:哪些任务决定了下一项里程碑?它们是否存在未解除的依赖?完成定义是否包括测试、验收和上线准备?如果这些问题没有答案,单看任务完成百分比,很容易得到“进度不错”的错误结论。
2. 周报里的“预计延期”往往滞后于真实风险
许多组织在到期日之后才把状态改成延期,理由是“计划还没正式失守”。这会造成管理层在风险最可控的时候看不到风险,等到逾期后才启动升级处理。延期天数此时只能描述损失,不能帮助团队提前挽回日期。
更有效的预警做法,是把预测偏差作为前置触发条件。例如,关键里程碑的预测完成日比基线晚 2 个工作日,或关键任务连续两个检查周期没有达到计划进展,就进入黄色预警。阈值不必照搬其他企业,应该根据项目周期、交付频率和业务容忍度设定。
3. 多项目环境里,延期的“平均值”可能掩盖最危险的项目
假设一个部门有 10 个项目,其中 8 个各晚 1 天,另外 2 个分别晚 20 天和 30 天。整体平均延期为 6.4 天,但这个均值并不能告诉管理层关键客户交付是否失守,也不能显示延期是否集中在某条产品线或某类依赖上。
因此,组合层面需要同时看延期分布、关键里程碑偏差、延期项目数和预计影响范围。对于管理层而言,关注点不应是“平均晚几天”,而应是哪些延期会造成客户、合规、收入、运营或资源连锁影响。

三、常见误区:为什么延期报表越做越多,管理效果却没有同步变好
1. 把延期天数等同于个人绩效扣分
如果每多延期一天都直接对应个人扣分,团队就会有动机延迟暴露风险、拆小任务、修改日期或把工作移出统计范围。最终报表看起来更好,真实风险却更难被发现。这不是团队“不配合”,而是指标设计在鼓励隐瞒。
延期数据应首先用于项目控制和系统性改进,再结合可控性和职责边界讨论绩效。团队是否及时报告、是否提出有依据的恢复方案、是否按约定完成纠偏,往往比单独的延期天数更能反映管理质量。
2. 只记录“延期原因”,没有记录可验证的证据
“需求变更”“资源不足”“对方没配合”都可以是原因,但它们还不足以支持决策。如果没有变更单、依赖任务、资源计划或沟通记录,原因可能只是事后解释,也可能把多个因素压成一个标签。
我建议延期原因至少记录四项:触发事件、影响任务或里程碑、证据链接、责任协同方。责任归因不是为了找一个人背锅,而是为了判断下一步应由谁消除阻塞、谁批准范围调整、谁更新对外承诺。
3. 用“加人”作为默认补救措施
加人并不总能缩短工期。新成员需要熟悉背景、获得权限、理解接口和接受评审;对于工作高度耦合、测试环境不稳定或决策等待时间过长的项目,临时加人甚至会增加沟通和返工。
在考虑扩容之前,先确认延期瓶颈是不是人力不足。如果关键路径卡在审批、依赖交付、环境准备或决策等待,加人并不能移除约束。正确的第一步是找到限制完成日期的环节,再选择能作用于该环节的措施。
4. 覆盖基线日期,让新日期看起来像从未延期
当团队把原计划日期直接改成最新预计日期,延期天数会归零,但项目历史也被抹掉了。这样的报表无法分析估算误差,也无法评估变更管理,更无法比较不同项目的交付稳定性。
日期变更应该形成版本记录:原基线、变更原因、影响评估、审批人、批准日期和生效范围。若项目只调整部分里程碑,还要明确哪些日期继续沿用旧基线,避免整张计划无差别重置。
5. 把“延期天数”作为唯一管理指标
项目晚了 2 天,不一定比晚 1 天更严重;如果前者影响内部演示,后者错过法定申报或客户上线窗口,业务后果可能恰好相反。单纯比较天数,会忽略重要性、可恢复性、成本和影响范围。
延期天数要与业务影响一起阅读。至少配套查看关键性、影响对象、恢复成本、预测可信度和是否存在替代方案。管理层要处理的是风险暴露,而不仅是日历差值。

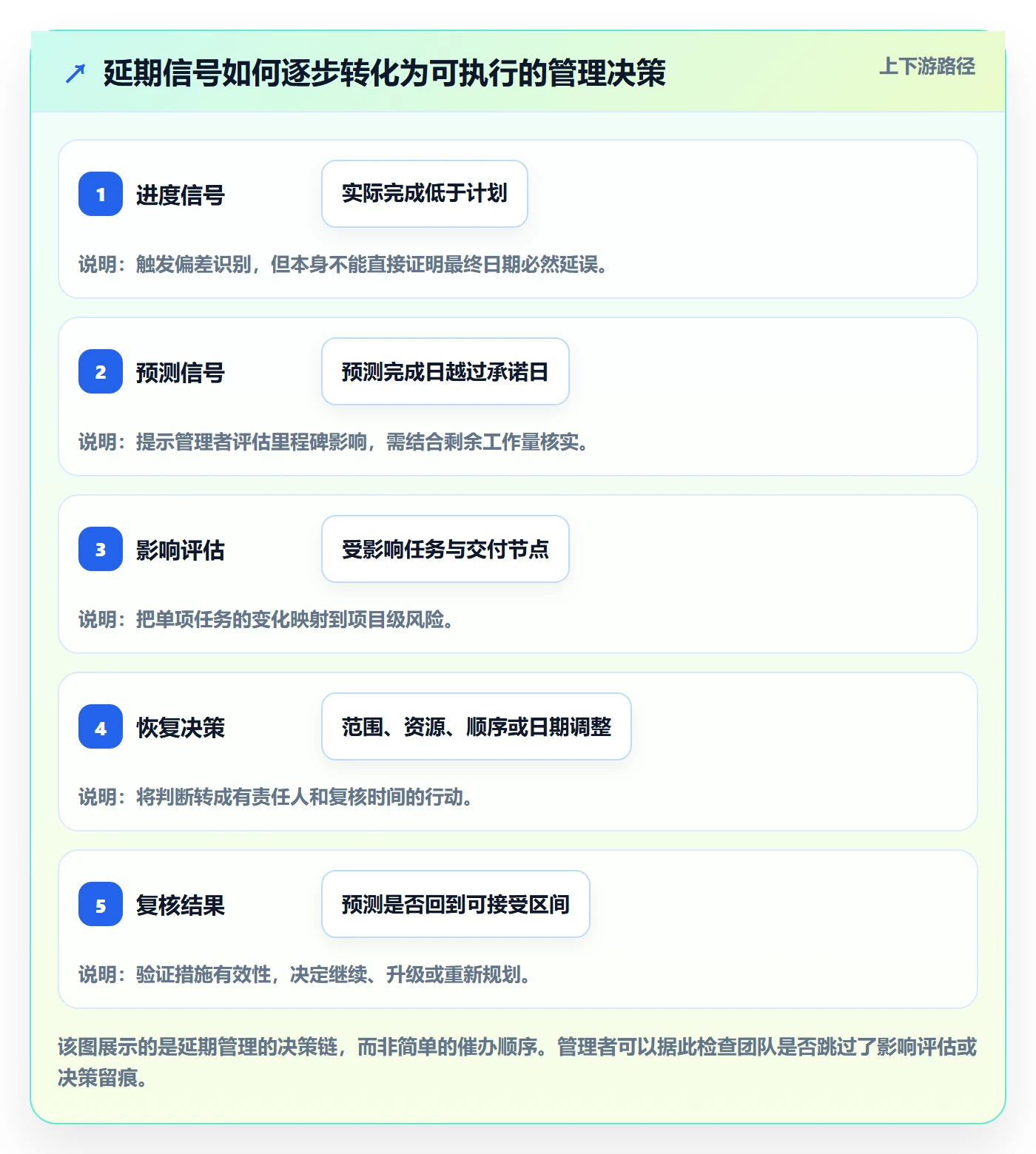

四、专业判断逻辑:把延期拆成可计算、可解释、可处置的对象
1. 先定义计算口径与日期类型
建立延期规则时,先为每个项目确定日期类型:基线日期、预测日期、实际完成日期、经批准的新基线日期。不要让这些字段只靠名称猜含义,最好为每个字段写清楚填写时点、维护人、是否可修改及修改留痕要求。
一种通用的工作日计算方法是:当实际完成日或预测完成日晚于基线日期时,计算两者之间的工作日差;若未超出,则记为 0。若项目有暂停计时规则,暂停区间要有原因、起止日期和批准记录,不能在公式里默默扣除。
已发生延期天数 = max(0, 工作日差(基线完成日, 实际完成日) – 经批准的暂停工作日)
预计延期天数 = max(0, 工作日差(基线完成日, 当前预测完成日) – 经批准的暂停工作日)
基线变更天数 = 工作日差(原基线完成日, 最新批准基线完成日)
这只是管理口径的示意表达。具体公式需根据组织的节假日表、时区、跨地域工作日历、合同约定和暂停规则实现。尤其要避免把已批准的基线调整误当成暂停天数,否则不同类型的计划变化会混在一起。
2. 区分“延期结果”和“延期贡献”
一个项目延期 8 天,并不代表某一个原因独自造成了 8 天。需求补充、环境等待、关键人员缺席可能交叉发生,部分时间还可能重叠。若简单把各原因的天数相加,结果可能超过实际延期;若只选一个“主要原因”,又会丢掉其他可以改进的因素。
实务上可采用两层记录。第一层记录项目最终偏差,即当前实际或预测延期天数;第二层记录影响事件、受影响任务和估计贡献,并注明重叠关系及证据强度。对于多因素并发的情形,贡献值可以是区间或定性等级,不必伪装成精确到小数点的因果测量。
我更信任“有依据的区间判断”,而不是看似精确、实际无法复核的单点归因。例如,依赖等待可能贡献 2 至 4 个工作日;范围新增可能贡献 1 至 3 个工作日。管理层据此判断治理方向,不需要将不确定性包装成精确数字。
3. 关注预测质量,而不只是结果是否偏离
项目预测经常变化,并不必然说明团队管理差。早期信息不完整时,合理预测本来就应更新。更值得关注的是预测是否随着证据出现而及时修正,以及团队是否长期过度乐观、总在临近交付时才暴露偏差。
可以按固定检查周期记录每次预测日期,比较预测与最终完成日期的偏差,并观察“首次发出预警至实际逾期”的提前量。这样能区分两种情况:一种是项目确实遇到不可预见事件,另一种是项目风险早已存在却没有进入管理视野。
4. 建立分层升级规则,让异常找到正确的决策者
延期管理如果所有问题都直接升级到高层,管理层会被大量细节淹没;如果升级门槛过高,关键风险又会被压在团队内部。合适的做法是按影响和可控性分层,而不是只用一个天数阈值。
| 处理层级 | 典型触发条件 | 应提供的材料 | 管理动作 |
|---|---|---|---|
| 团队层 | 非关键任务偏差,团队可在现有资源内恢复 | 受影响任务、责任人、下次检查时间 | 调整顺序、解决局部阻塞、更新预测 |
| 项目层 | 关键路径受影响,或预计错过项目里程碑 | 恢复方案、依赖清单、范围与日期影响 | 调配资源、拆分交付、安排专项决策 |
| 组合或管理层 | 客户、收入、合规、重大运营窗口受到影响,或跨项目争抢资源 | 业务影响、备选方案、成本、风险及所需授权 | 调整优先级、批准范围变化、协调外部承诺 |
升级的核心不是把坏消息“往上报”,而是把需要授权的选择送到有权决策的人手里。团队能自行解决的问题留在团队层;涉及跨部门资源、业务取舍或对外承诺的问题,才进入更高层级。

5. 用恢复计划回答“怎么追回”,而不是只回答“晚多久”
合格的恢复计划需要说明:影响日期的关键路径在哪里,拟采取什么措施,措施由谁负责,何时验证效果,以及措施失败时的备选方案。只写“加快推进”“加强沟通”不构成恢复计划,因为没有明确动作、责任和检查点。
恢复措施可以包括调整任务顺序、并行开展可拆分工作、先交付高价值范围、协调关键依赖、增加有针对性的资源,或者接受日期后移。每项措施都要写出成本和风险,避免为了追回日期而牺牲质量、合规或安全。
五、案例与数据观察:用一条延期链路检验管理方案是否有效
1. 案例设定:一个跨部门产品交付项目如何从预警走到决策
下面的案例为情景模拟,用于演示延期管理方法,不代表特定客户的真实项目数据。某企业计划在 9 月 30 日完成一项面向客户的功能交付,范围涉及产品、研发、测试、运营和客户成功团队,验收与发布均在关键路径上。
项目在 9 月 12 日发现,外部接口测试环境尚未通过安全配置;研发团队估计接口联调还需 4 个工作日,测试团队因此无法按原排期启动完整回归。此时项目实际尚未逾期,但预测完成日已从 9 月 30 日移至 10 月 4 日,预计延期为 4 个工作日。
2. 按事件记录,而不是等到逾期再写一行原因
项目负责人没有立即把日期改成 10 月 4 日,而是记录原基线、当前预测和触发事件:测试环境权限审批晚于计划,影响接口联调与回归测试。随后核对依赖任务和审批记录,确认问题由两个团队共同处理,项目经理负责协调,安全负责人负责权限审批。
这种记录让管理层看见了三个不同问题:日期风险已经存在;团队仍有约两周的处理窗口;当前瓶颈主要是环境审批,不是研发产能。若仅凭“测试进度落后”安排更多开发人员,既不会解除环境阻塞,也可能产生额外协调成本。
3. 组合恢复措施,并设定验证点
项目组评估了两种方案。方案 A 是等待完整环境就绪后再联调,质量风险较低,但预测日期保持 10 月 4 日。方案 B 是先用脱敏测试环境并行验证接口逻辑,同时由安全团队完成正式环境审批;该方案有额外配置和验证成本,但可能把正式环境等待时间从关键路径上移开。
管理层批准方案 B,同时要求在 9 月 16 日检查接口联调是否完成、在 9 月 20 日确认回归测试覆盖范围,并保留方案 A 作为回退。这样的决策没有承诺“肯定按时”,而是明确了恢复路径、风险边界和失效后的下一步。
4. 案例复盘要看过程指标和结果指标
在情景模拟中,团队最终于 10 月 1 日完成交付,实际延期 1 个工作日,而不是原预测的 4 个工作日。这个结果不能简单解释成“恢复措施成功追回 3 天”,因为预测本身也有不确定性;更稳妥的结论是,提前暴露阻塞、并行处理环境与接口工作,为日期恢复创造了条件。
复盘时还要检查代价:额外投入了多少人天,脱敏环境与正式环境是否存在差异,是否新增缺陷,审批流程是否有可改进之处。如果只庆祝“比预测少晚 3 天”,没有检查质量和资源消耗,组织可能学到错误经验,以为每次都能靠临时并行化追回日期。

5. 用数据观察验证管理动作,而不是追求漂亮的仪表盘
实施延期管理后,可以观察几类数据:预计延期预警提前量、预测日期与实际完成日期的误差、关键里程碑按期率、延期原因证据完整率、恢复计划按检查点完成率,以及延期后增加的资源成本。这些指标不需要一开始就全部纳入考核,先确保定义稳定、数据可复核。
下面的数字是建议用于试运行的情景模拟基准,不是行业普遍水平。组织应先采集自身 8 至 12 周或数个交付周期的数据,再决定目标值;不同项目类型、交付节奏和验收标准不应直接横向排名。

六、管理层落地方案:从一张统一规则表开始,逐步形成闭环
1. 第一阶段:统一定义,不急着上复杂系统
启动时先由项目管理办公室、业务负责人和关键交付团队共同确定延期术语、工作日历、基线变更权限、暂停计时条件和预警阈值。不要先追求一张覆盖所有场景的复杂制度;先让核心项目能够用同一套定义计算,再逐步扩展例外规则。
- 明确什么是基线、预测、实际完成和批准后的新基线。
- 确定默认按工作日还是自然日计算,并记录例外。
- 规定日期变更的审批角色和留痕要求。
- 说明暂停计时适用条件及所需证据。
- 选取一组项目试运行,检验口径是否能被团队理解和复算。
2. 第二阶段:把风险前移到预测,而不是等逾期
项目负责人应在固定节奏下维护预测完成日,并说明预测变化的触发事件。关键里程碑一旦出现偏差,就更新状态、影响范围、责任协同方和下一次检查时间。管理层不需要每天查看所有任务,但应能及时看到关键路径上的风险及所需决策。
预警规则要兼顾敏感度与噪声。阈值设得太低,团队会不断收到无效提醒;阈值设得太高,预警又失去提前量。建议先选少量关键指标,例如关键里程碑预测偏差、关键任务阻塞时长和高风险依赖逾期,再通过试运行调整。
3. 第三阶段:建立分层例会,避免重复汇报
团队例会适合处理任务级阻塞和近期工作调整;项目例会适合决定关键路径、范围、资源和交付顺序;组合审视适合处理跨项目优先级、重大业务窗口和管理层授权。三种会议不必重复展示同一份任务清单,应使用相同事实底座,但讨论不同层级的问题。
一份有效的延期升级材料通常控制在一页:原基线与当前预测、实际延期或风险窗口、受影响里程碑、原因证据、恢复选项、所需决策、决策截止时间。材料重点不是把所有背景都塞进去,而是让决策者理解选择之间的代价。
4. 第四阶段:把复盘结论转成可追踪的改进项
复盘不要停在“加强沟通”“以后提早准备”。每条改进项都要有责任人、完成时间、适用项目类型和验证方式。例如,若多次因测试环境审批导致关键路径延误,就应检查审批流程、权限责任和环境准备前置条件,而不是只要求项目经理“盯紧进度”。
组织层面的改进要回到数据里验证:同类阻塞是否减少,预警是否提前,延期原因是否更可复核,恢复计划是否在约定检查点完成。若某项措施只增加了填报时间却没有减少风险,应重新设计流程,而不是要求团队继续填更多字段。
5. 第五阶段:选择合适的工具承载流程与证据
小团队可用共享表格起步,但要明确谁维护、何时更新以及如何保存日期变更记录。当项目数量增加、跨团队依赖变多或需要管理层组合视图时,工具应支持从任务和里程碑关联延期事件,保留历史变更,并让不同角色看到各自所需的信息。
以 PingCode 为例,它面向中大型企业及 100 人以上组织,可用于将项目、任务、里程碑和风险信息放在协同管理流程中;支持私有化部署,并提供 Jira 平滑迁移能力。若组织正在评估国产替代,实际判断不应只看功能清单,还要核验现有工作流迁移、权限模型、数据留存、集成接口、运维责任和历史数据可追溯性。
选型时我会要求供应方用一条真实的延期链路做演示:从原基线建立,到任务偏差触发预警,再到原因证据、恢复计划、审批记录和组合看板。若演示只能展示一个红色状态,却无法追溯日期如何变化、谁批准了变更,工具对延期治理的帮助就有限。
工具不能替组织决定延期口径,也不能自动判断哪个原因最重要。它的价值在于减少信息散落、保留变更轨迹、让不同层级看到一致数据。流程不清晰时,系统只会把不一致固化得更快。
七、不同情况下的行动建议与取舍
1. 小团队、项目数量少:先求口径一致,不要过度系统化
团队只有少数项目、负责人稳定且依赖关系简单时,可以先用轻量台账记录项目基线、当前预测、实际完成、延期原因、证据和行动项。每周集中更新一次即可,不必为每个任务建立复杂审批。
取舍是灵活性高、启动成本低,但跨项目分析和历史审计能力有限。随着项目增多或日期变更频繁,需要尽早升级到能保留版本和关联任务的管理方式,避免手工台账出现多个“最终版”。
2. 100 人以上、多团队协作:重点治理依赖和组合资源
组织规模增大后,延期常常不是单个团队能力问题,而是接口、审批、共享资源和优先级冲突。管理层要建立统一的里程碑视图和升级路径,并识别哪些关键依赖同时服务多个项目。否则,一个团队的延期可能只是另一个团队资源不足的表象。
取舍是统一口径和组合视图能提高透明度,但也会增加治理成本。若要求所有团队填写相同数量的字段,却不按风险和项目复杂度分层,管理动作可能变成行政负担。应优先对高影响项目采用完整流程,对低风险工作保留轻量机制。
3. 合同、合规或客户窗口刚性:天数之外必须呈现业务后果
如果交付日期关系到合同违约、法规期限、客户停机窗口或重大营销活动,管理层不能只看预计晚几天。还要明确错过窗口后的替代日期、潜在损失、通知义务、可拆分范围和客户沟通方案,并尽早让有授权的人参与判断。
取舍在于,维护原日期可能要求追加资源或压缩范围;接受延期则可能带来商业、合规或信誉成本。团队应把选择及其后果摆上台面,不应通过降低测试覆盖、跳过审批或隐瞒风险来“守住”一个表面日期。
4. 创新探索或需求变化频繁:区分计划不确定与执行失控
探索型项目的需求和技术路径本来就存在不确定性,若用固定日期和强制扣分管理,团队可能为了维持指标而隐藏学习结果。更适合的方式是管理阶段性目标、决策点和投入上限,将“需要调整方向”与“执行偏差”分开记录。
取舍是阶段性目标更适配不确定性,但不代表项目可以无限期延长。管理层仍应设定验证周期、退出条件和投资边界,明确在什么证据下继续、调整或停止。
5. 多地团队或跨时区协作:先处理工作日历与交接定义
跨地区项目很容易因节假日、时区和工作时间重叠差异产生日期争议。一个地区的“周一完成”可能对另一个地区已经是周二;某些地区的法定假日也会改变审批和验收节奏。应在项目启动时指定主工作日历、关键交接时区和日期展示规则。
取舍是统一工作日历便于组合管理,但可能无法反映所有团队的真实可用时间。较好的做法是在项目层保持统一的里程碑口径,同时将本地团队工作日历作为排期约束,而不是让每个团队用不同日期规则报告同一里程碑。
八、最后的判断:管理延期,不是要求项目永不延期
1. 把好消息和坏消息都放进同一套规则
有效的延期机制不以“报表里没有红色项目”为目标,而以风险能够尽早被看见、原因能够被证据支持、决策能够在正确层级发生为目标。项目可以延期,但组织不应该直到最后一刻才知道,也不应该靠覆盖基线来制造按期交付的假象。
当团队愿意在风险尚未变成逾期时报告预测,管理层就有机会选择范围、资源、顺序和承诺;当延期原因能够连到具体事件和责任动作,组织才有可能改进估算、依赖管理和审批流程。
2. 下一步从一项真实延期开始,而不是先做一张大仪表盘
建议管理者下一步挑选一个正在发生或刚完成的延期项目,按同一套问题复盘:原基线是什么,预测何时偏离,偏差按什么日历计算,哪些事件影响了关键路径,证据在哪里,采取了什么恢复措施,产生了什么成本,最后需要改变哪条组织规则。
如果团队能够用这套问题复算同一个延期数字,并在会上基于它作出资源、范围或日期决策,延期管理就已经从“统计晚了几天”走向真正的管理。独特的管理价值不在于把延期天数算得更精细,而在于让每一天都能对应可解释的风险、可执行的动作和可追踪的决策。
常见问题解答(FAQ)
1. 延期天数应该从哪一天开始计算?
我在看项目进度时,常发现有人按任务创建日算,有人按计划开始日算,最后同一项工作出现好几种延期天数。尤其跨周末或节假日时,我不确定应该采用自然日还是工作日。
先确定并固定计划完成日期与统计口径:自然日延期天数=统计日期减计划完成日期;工作日延期天数则只计算工作日历中的工作日。任务尚未到计划完成日期时记为未延期,已完成任务按实际完成日期计算,未完成任务按统计截止日期计算,并在报表中注明采用的口径。
2. 任务延期后,计划完成日期能不能直接往后改?
我遇到过团队为了让进度表看起来正常,把已经过期的日期直接改到未来,结果月底复盘时看不出真正拖了多久。想知道调整计划时,怎样既反映最新安排,又保留原先承诺。
不要覆盖原计划完成日期。保留基线日期,并另设当前预测完成日期和日期变更记录;延期天数按原基线计算,剩余工作则按当前预测日期安排。只有经过负责人审批的范围或优先级变更,才适合更新正式基线,同时记录变更原因、审批时间和影响。
3. 哪些延期需要升级到管理层处理?
我负责多个并行项目,若每个晚一天的任务都上报,管理层很快会被信息淹没;但等到交付节点受影响再报告,又可能来不及协调资源。实际判断时,我不知道该看延期天数还是看业务影响。
建议同时看延期时长、关键路径影响和交付风险,而不是只设一个天数门槛。例如,普通任务延期超过两个工作日先由项目负责人处理;影响关键路径、客户承诺或合规节点的任务则立即升级。门槛应结合项目周期设定,并要求上报时附上影响范围、责任人、恢复方案和需要管理层做出的决策。
4. 管理层怎样判断延期是偶发问题还是系统性问题?
我做月度复盘时,看到各项目都有延期,但单看延期总天数很难判断问题是集中在某个环节,还是整体估算偏乐观。也担心只比较延期项目数量,会忽略项目规模和优先级差异。
按固定周期统计延期率、延期天数中位数、关键里程碑准时率,并按项目类型、阶段和延期原因分组;同时保留项目数量与样本范围,避免小样本误导判断。若连续多个周期在同一阶段出现延期,优先检查需求变更、依赖等待或资源瓶颈;若计划普遍偏差,则回看估算依据和历史交付数据,并用下一周期验证改进效果。
核心关键词
文章包含AI辅助创作:延期管理延期天数全流程:管理层落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617411
读者评论
我们团队以前按自然日统计,遇到跨地区节假日时经常对不上。后来改成项目启动时确认工作日历,并保留暂停记录,争议少了不少。但半天、夜间发布这类情况怎么折算,仍需要组织提前约定。
延期原因让负责人自评时容易偏向“外部依赖”或“需求变更”。实际复盘中,会议纪要、变更记录和任务流转时间比原因标签更有参考价值,否则归因表做得很完整,最后还是停留在解释层面。
分层升级的思路比较实用,但阈值不能只看延期天数。我们遇到过只晚一天却影响客户窗口的情况,也有晚一周但内部可消化的项目。真正落地时,还要明确谁负责判断业务影响,以及多久必须给出恢复方案。
