延期申请最容易失控的时刻,往往不是项目已经延期,而是管理层第一次听到“可能延期”时,手里只有一句“资源不够”,却没有受影响的交付项、可选方案和决策期限。此时审批通过,不等于风险被管理;审批驳回,也不等于进度会自动恢复。有效的延期管理,核心是把申请变成一份可核验、可比较、可追责的决策材料。
一、先讲结论:延期申请不是“要多几天”,而是一次受控决策
1. 先分清申请与批准
延期申请是项目团队提供事实、预测和应对方案;批准是有授权的人在理解影响后作出的取舍。两者不能混为一谈。申请人负责解释为什么原计划不再可信,审批人负责判断变更是否值得接受,以及由此产生的成本、范围和机会损失由谁承担。
如果团队只填“延期原因:需求变更”,管理者依然不知道变更来自谁、影响了哪项验收、是否有替代方案,以及延长时间能否真正解决问题。审批流程再快,也只是在更快地处理信息不足。
2. 用一张决策卡代替一封求情邮件
我建议每份延期申请至少回答六件事:原承诺是什么、当前预测是什么、偏差由什么造成、影响到哪些对象、有哪些备选方案、需要谁在什么时候作出什么决定。若缺少其中任意一项,申请可以先退回补全,而不是直接进入“同意或不同意”的二选一。
| 决策字段 | 需要说清的问题 | 不合格写法 | 可执行写法 |
|---|---|---|---|
| 原承诺 | 原计划的日期、范围和验收口径是什么? | 原定月底完成 | 原计划 6 月 28 日完成支付对账模块,并通过约定的 12 项验收 |
| 当前预测 | 在当前资源和范围下,最可能何时交付? | 估计还要一阵子 | 按当前剩余工作量和测试节奏,预计 7 月 8 日完成 |
| 偏差原因 | 可验证的事件是什么,何时发生? | 需求变化导致 | 5 月 14 日新增两种退款状态,新增接口联调和回归测试 |
| 影响范围 | 哪些用户、系统、合同节点或团队受影响? | 会影响上线 | 影响财务对账上线;不影响已完成的商户查询功能 |
| 备选方案 | 是否能缩范围、分批交付或增加资源? | 只能延期 | 先交付查询功能;对账功能延后 8 个工作日,或增加 1 名测试支持 |
| 决策请求 | 谁需要在何时批准哪种方案? | 请领导审批 | 请产品负责人于 6 月 18 日前确认分批上线或整体顺延 |
3. 管理效率看“决策闭环”,不只看审批速度
只统计平均审批用时,可能会奖励“点得快”,却看不到申请材料是否完整、批准后是否兑现、同类问题是否反复出现。我更看重三项结果:一次提交完整率、延期原因复发率、批准后承诺日期兑现率。它们分别检验输入质量、问题治理和决策有效性。
下面的数值是用于企业内部设定观察口径的情景模拟基准,不是行业统计。团队可以先用自己的历史记录替换,再按项目类型分组比较,避免把研发、采购和合规项目混在同一条平均线上。

二、背景和真实场景:延期是多种变化叠加后的信号
1. 计划日期不是全部,承诺边界才是判断起点
“延期三天”听起来很明确,但如果原计划只承诺内部测试完成,三天的影响可能只是排期调整;如果承诺的是合同验收、监管申报或客户切换窗口,同样三天就可能产生违约、收入递延或运营风险。因此,管理者要先确认承诺对象和边界,再看日期差异。
项目计划通常会随需求、人员、依赖系统和外部审批变化。变化本身不等于管理失败;没有记录变化、没有重算影响、仍沿用已经失真的基线,才会让延期变成意外。申请的意义之一,就是让计划变化在造成损失前进入管理视野。
2. 三种常见场景,不能用同一套审批逻辑
场景一:范围变更。业务新增需求、验收标准改变或客户提出补充条件,项目团队需要明确变更提出时间、批准人和新增工作量。若变更尚未确认,团队不能把未批准的需求默默纳入承诺,再用“工作变多了”解释延期。
场景二:执行偏差。估算过于乐观、关键任务返工、人员交接不顺或测试缺陷集中暴露,都可能导致计划失准。此时管理层应追问估算依据、偏差何时出现、团队采取了什么纠偏动作,而不是只在申请表上登记一个新的日期。
场景三:外部依赖。供应商交付、接口联调、客户数据、合规审核或基础设施开通晚于预期,项目可能被动等待。关键不只是记录依赖方延迟了几天,还要判断该依赖是否曾被识别、是否有缓冲、能否并行推进其他工作。
3. 延期申请的真正难点是“预测”,不是“解释过去”
团队通常能回顾已发生的事情,却不一定能可靠预测未来。比如,缺陷数量已经减少,不代表剩余缺陷的修复难度也在下降;接口已连通,不代表端到端验证、数据校验和异常恢复都已完成。申请中如果只有历史原因,没有剩余工作和完成条件,新的日期仍然只是愿望。

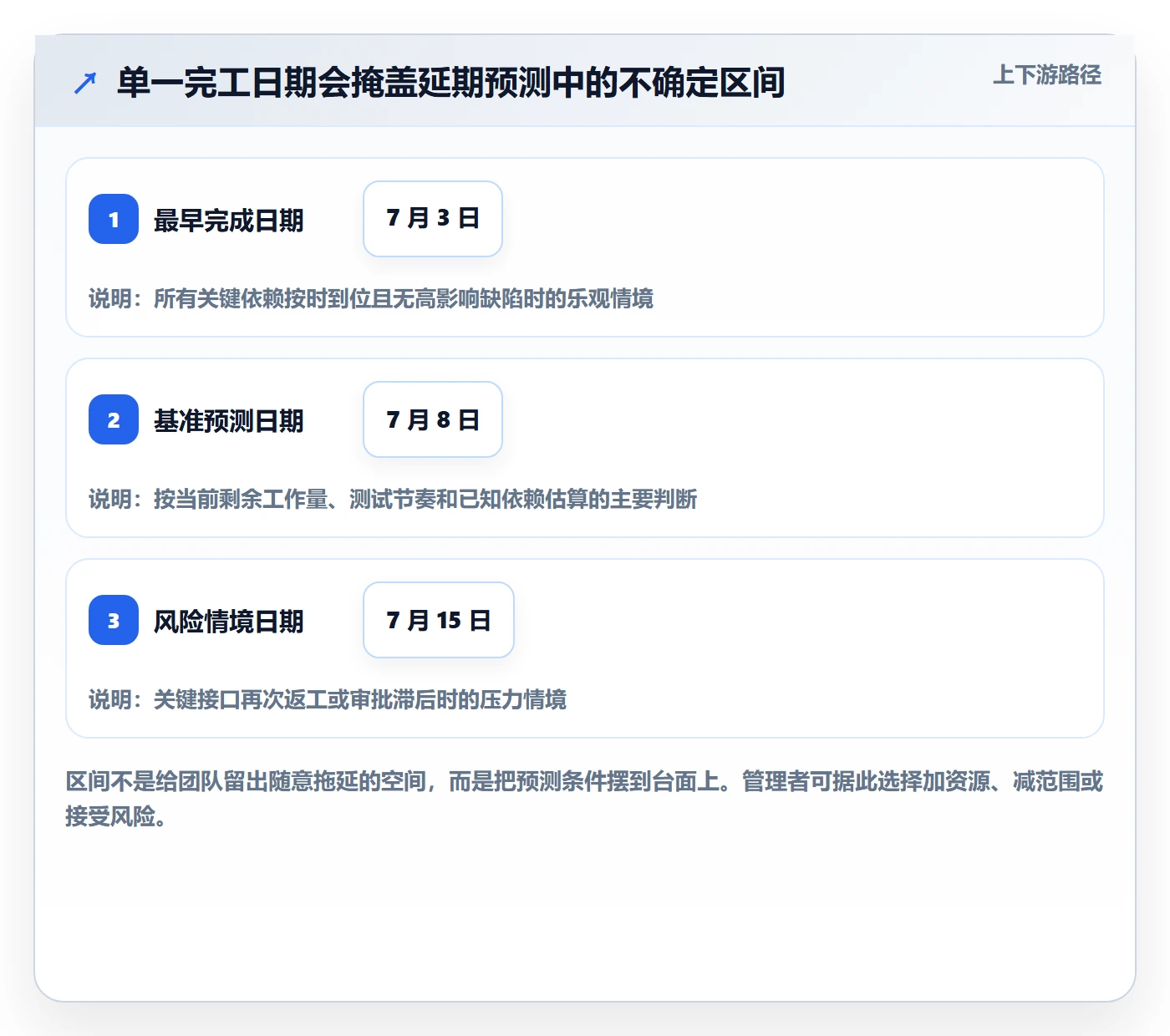

我会要求申请人把日期预测拆成可验证的剩余工作:谁负责、工作量多少、依赖是什么、最晚何时完成、哪些条件可能再次改变。若预测区间很宽,就应明确范围,例如“最早 7 月 3 日、基准预测 7 月 8 日、风险情境 7 月 15 日”,而不是把不确定性压缩成一个看似精确的日期。

三、常见误区:审批快不等于延期管得好
1. 把“需求变更”当成万能原因
“需求变更”只是类别,不是证据。它至少需要关联变更内容、提出人、确认时间、影响工作和审批记录。否则团队很难区分:是正式变更造成新增工作,还是原需求理解不充分、设计返工或开发阶段才暴露的遗漏。
我通常会把原因拆成“事件,影响,响应”三段。事件说清发生了什么;影响说明对工期、范围和资源造成了什么后果;响应说明团队已经采取或仍需采取什么动作。只有第一段的申请,属于情况说明,不是完整的延期论证。
2. 只报一个新日期,不报交付条件
如果申请写“延期至 7 月 8 日”,却没有说明届时要达到什么验收状态,管理层无法判断这是可承诺日期还是临时占位。尤其是跨团队项目,开发完成、测试通过、客户验收、正式上线是不同节点,不能用一个模糊的“完成”统统代替。
新日期应绑定范围、验收条件和责任人。例如“7 月 8 日前完成核心流程测试并清零阻断级缺陷;非关键报表优化放入后续版本”。这样即使日期再次变化,也能比较是范围变化、执行偏差还是质量门槛被重新解释。
3. 延期总被批准,基线就失去约束力
审批制度如果只追求不阻碍团队,长期无条件批准会让计划日期变成软承诺。相反,凡延期都严厉追责,也会诱发坏消息延迟上报、风险被拆小或团队在截止日前临时降低质量标准。好的机制不是“多批”或“少批”,而是让申请质量、风险等级和批准条件相匹配。
例如,低影响内部任务可由项目负责人调整;涉及客户合同、法规节点、跨部门资源或重大成本的变更,应升级到相应责任人。审批层级应随影响范围变化,而不是每个项目都走同一条冗长链路。
4. 把补人当成万能加速器
增加人手不一定缩短工期。新成员需要交接、熟悉代码和环境,还可能增加沟通成本;若瓶颈在待外部确认、测试环境或单一专家评审,多加开发人员并不能解锁等待环节。决定加人之前,应先找到限制进度的关键路径任务。
对于能并行拆分、接口稳定且任务边界清晰的工作,增援可能有效;对于高度耦合、接近集成测试或依赖少数关键人员的任务,缩范围、调整顺序或提前解决外部依赖,往往更划算。
5. 把“延期天数”当成风险大小
延期天数容易计算,却不能直接代表损失。晚一天可能错过发布窗口,晚两周也可能只影响内部文档;延期影响取决于依赖链、业务窗口、合同约束和替代方案。管理层应关注“延期后会发生什么”,而不是只看数字有多大。
| 误区 | 容易造成的后果 | 修正动作 |
|---|---|---|
| 原因只写“需求变化” | 无法判断变化是否获批,也无法复盘来源 | 关联变更记录、时间、提出方和新增工作量 |
| 只填新的完工日期 | 日期没有范围和验收条件,容易再次失真 | 把新日期绑定交付物、质量门槛和负责人 |
| 默认增加人员 | 资源投入增加,但瓶颈仍然存在 | 先定位关键路径和等待环节,再决定增援对象 |
| 所有申请同级审批 | 简单事项被拖慢,重大事项又缺少必要审查 | 按影响、成本和承诺对象设置分级授权 |
| 只看延期天数 | 忽略业务窗口、合同与质量风险 | 同时评估损失、依赖、可逆性和替代路径 |
四、专业判断逻辑:先验证事实,再比较方案
1. 第一步:核实原基线是否有效
延期申请的比较对象是原计划。如果原计划没有经过责任人确认、范围定义不清,或者后来已经被正式变更,就不能简单把当前日期与最早草稿比较。应确认当前有效基线、最后批准的变更、承诺对象和验收口径。
这一步能避免两种相反错误:把合法变更误判为执行失败,或把未经批准的范围扩张包装成“计划已经调整”。基线变化要有记录,不能靠会议记忆覆盖。
2. 第二步:判断原因是否可控、是否仍在发生
原因可以按团队可控程度分层:团队内部的估算、执行、质量问题;跨团队但可协调的依赖;供应商、客户、政策或不可预见事件。可控程度不是为了分配责任,而是决定预防措施:内部估算偏差要校准方法,跨团队等待要建立时限和升级路径,外部不确定性则要设置情境计划。
还要区分一次性事件和持续性原因。如果延期来自仍未稳定的需求、尚未落实的人员或持续失败的测试环境,即使批准新日期,风险源也没有消失。此类申请必须附带源头治理动作,否则批准只会把同一问题推迟到下一次审批。
3. 第三步:重算关键路径,而不是机械累加延误天数
一个依赖任务晚了五天,不一定导致整体交付晚五天:它可能有缓冲,也可能与其他工作并行。相反,晚一天的关键审批若卡在最终上线前,可能直接错过业务窗口。判断整体影响,需要看任务依赖、剩余工期、资源约束和可并行空间。
管理者可以要求项目团队给出“无调整预测”和“采取措施后的预测”。前者显示问题的自然走向,后者说明增援、拆分范围或改变顺序能带来什么变化。若两个预测完全相同,就要追问所提措施是否真的作用于瓶颈。
4. 第四步:比较方案的总成本,不只比较工期
常用选项包括整体顺延、缩小首期范围、分阶段交付、调配资源、降低非关键优先级、接受某些风险或停止投入。每个选项都应比较交付日期、范围、质量、成本、运营负担和可逆性。把所有方案压缩成“加人还是延期”,通常意味着分析还不够。
| 方案 | 适合情况 | 主要收益 | 主要代价 |
|---|---|---|---|
| 整体顺延 | 范围相互依赖,拆分会破坏完整验收 | 保留整体体验和统一测试窗口 | 影响整条交付链,可能错过业务窗口 |
| 分批交付 | 功能可独立验收,部分价值可先释放 | 降低一次性交付风险,提前获得反馈 | 增加版本管理、兼容和沟通成本 |
| 缩小首期范围 | 核心能力明确,次要需求可后置 | 保护关键日期,集中资源完成核心目标 | 需要重新确认预期,可能影响用户完整体验 |
| 增加资源 | 任务可并行且人员能快速投入 | 可能提高处理能力,减少局部排队 | 有交接、协调与短期效率损耗 |
| 接受风险按期上线 | 延迟损失高于已评估的残余风险,且有回退方案 | 保住窗口或关键商业节点 | 必须明确监控、止损阈值和责任人 |
5. 第五步:设置条件批准与复核点
批准不必只有“同意”或“不同意”。可以采用条件批准:同意新的日期,但要求某个依赖在指定时间前确认;同意分批上线,但要求首期范围通过专项验收;同意增加资源,但在一周后检查瓶颈是否缓解。
条件批准让决策与行动绑定。若前置条件未达成,团队应在复核点重新评估,而不是等到新截止日期再次申请。复核时间应足够早,能够真正改变结果,而不是只为记录失败留痕。
6. 第六步:区分预测日期与承诺日期
预测日期是根据当前证据推算的结果;承诺日期是责任人接受相应资源、范围和风险后对外作出的承诺。把两者混为一谈,会让团队不敢更新预测,管理层也可能把最乐观估算误当作合同保证。
建议记录三项:当前基准预测、正式批准的承诺日期、形成差异的假设条件。条件变化时更新预测,并保留历史版本。这样既不鼓励频繁改承诺,也不压制及时暴露风险。
五、具体案例与数据观察:把申请从文字变成可审计的决策记录
1. 案例背景:企业级版本在验收前暴露关键依赖
以下为情景模拟案例,用于展示判断方法,不代表某家企业的实际项目数据。某企业 120 人的跨职能团队计划在 6 月 28 日完成一个客户服务平台版本,范围包含工单、权限、报表和外部系统接口。临近集成测试时,接口字段发生变化,权限规则也需要重新确认。
项目团队最初提交的申请只有一句话:“外部接口调整,申请延期两周。”这份申请没有区分接口字段变更与权限确认的责任边界,也没有说明报表功能是否受影响。管理者若直接批准两周,既无法判断日期是否合理,也不知道是否存在先交付核心功能的可能。
2. 补齐事实:将一个原因拆成两个工作包
项目负责人补充记录后发现:接口字段调整影响对账数据映射和异常处理;权限规则确认影响工单分配与审计日志。报表模块不依赖这两项变更,可以按原计划完成。剩余工作包括接口适配、回归测试、权限验收和客户联调。
团队把预测拆成三种方案:整体顺延 10 个工作日;先交付工单和报表,接口相关能力后续补齐;调配一名熟悉集成测试的工程师,缩短回归排队时间。进一步检查发现,真正的限制并非开发人力,而是客户对权限规则的确认时点和测试环境可用性。
3. 做决定:分批交付比机械加人更符合约束
管理者批准分批交付:工单与报表维持原窗口,涉及接口对账的能力顺延;客户须在约定日期前确认权限规则;测试环境由平台团队提供固定时段。批准条件还包括阻断级缺陷清零、接口异常路径验证通过,以及新旧数据对账结果符合约定口径。
这个决定没有简单追求“全部按期”,也没有把所有功能一并推迟。它把可交付价值先释放,同时把依赖项和验收条件写清楚。关键在于,分批方案适用于功能边界清楚、版本兼容可控的情况;若模块高度耦合,拆分反而可能增加风险。
4. 用经营口径复盘,而不是只记批准了几天
复盘时,团队应比较申请原始版本与补全后的版本:新日期是否兑现、首期范围是否通过验收、依赖确认是否按时完成、测试返工是否减少、客户是否实际获得提前交付的价值。若只记录“批准延期十天”,就无法判断这次管理动作是否创造了更好的结果。
下表数据同样是用于说明复盘口径的情景模拟。企业落地时应从项目系统、工时记录、验收记录和变更日志提取数据,明确统计周期、样本范围与分母,避免把小样本的偶然波动说成流程改进。
| 观察项 | 调整前情景 | 调整后情景 | 管理解释 |
|---|---|---|---|
| 首期按期可交付范围 | 0 个独立模块 | 2 个独立模块 | 分批交付只有在范围可独立验收时才形成提前价值 |
| 申请到决策耗时 | 6 个工作日 | 3 个工作日 | 材料完整且审批人明确后,减少往返澄清 |
| 关键依赖确认时间 | 无明确截止点 | 决策后 2 个工作日 | 明确时限让外部等待成为可升级事项 |
| 新承诺日期兑现 | 尚无有效基准 | 按批准范围复核 | 应以相同范围和验收标准比较,避免口径漂移 |
| 后续返工风险 | 未设定专项验证 | 增加异常路径和数据对账验收 | 日期管理不能以降低质量门槛换取表面按期 |
5. 如何用项目管理平台承载审批,而不把流程做成表单迷宫
对于多人、多团队、跨系统依赖较多的组织,延期管理需要把申请与原计划、需求变更、缺陷、风险、资源和验收记录关联起来。否则管理者要在邮件、即时消息和表格之间拼接事实,审批上下文容易丢失。
以 PingCode 为例,可将项目计划、工作项、风险和变更放在同一管理链路中,减少审批者来回寻找背景信息的成本。其主要服务中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移能力;是否适合某家企业,仍要结合权限模型、流程配置、数据治理、迁移范围与实施成本验证。“国产替代不二选择”属于绝对化表述,实际选型不应只凭宣传语下结论。
工具能提升效率的前提,是字段和责任设计合理。若只是把原有邮件审批搬进系统,却没有明确基线、影响范围和授权规则,系统只会更快地传递模糊信息。评估平台时,应重点检查历史记录可追溯性、审批条件配置、跨项目视图、数据导出、权限边界和迁移验证方案。

六、不同情况下的行动建议:先按风险分流,再配置审批动作
1. 影响较小、范围清晰的内部事项
如果延期只影响团队内部任务,不改变客户承诺、合规节点和跨团队关键路径,可以由项目负责人依据授权调整计划。申请仍应保留原因、新日期、责任人和后续检查点,但不必把低风险变更层层提交管理委员会。
- 确认是否影响其他团队的输入或输出。
- 更新工作项日期和依赖关系,保留原日期与调整记录。
- 在下一次计划评审中检查实际完成情况。
- 若同一原因再次出现,升级为风险治理问题。
2. 影响客户、合同或业务窗口的延期
这类申请应先评估客户影响和合同约束,再决定沟通时点。不要等内部审批完全结束才通知受影响方,也不要在事实未核实前承诺无法兑现的新日期。应由业务负责人、交付负责人和必要的法务或合同责任人共同确认口径。
- 列出受影响的客户、服务范围、交付条款和通知时限。
- 明确可接受的替代方案,例如分批上线、临时流程或替代服务。
- 核实新日期的外部依赖和质量门槛。
- 安排单一对外沟通责任人,避免多个团队给出不同承诺。
3. 涉及合规、安全或生产风险的延期
如果延后是为了完成安全修复、审计证据、数据核验或监管要求,应把风险控制放在交付日期之前。相反,如果按期上线会带来不可接受的生产风险,不应为了满足日期而降低必要的控制要求。此类决策要记录风险接受人和补偿措施。
- 标注阻断级问题和不可豁免的控制要求。
- 评估延期与按期发布各自的风险暴露。
- 明确临时控制、监控指标、回退条件和责任人。
- 保留批准依据,便于审计和事后复盘。
4. 多次延期或原因反复出现
同一事项连续申请延期,通常意味着问题已经从单次计划偏差转成了管理系统问题。应暂停把注意力放在“再给几天”,转而检查需求稳定性、估算方式、资源瓶颈、决策等待和质量反馈是否存在结构性缺陷。
- 把每次申请与前次预测、实际完成情况进行对照。
- 识别反复出现的原因类别及其责任边界。
- 为高频原因指定源头治理负责人和完成日期。
- 必要时重做交付策略,而不是继续滚动顺延。

七、不同情况下的取舍:没有“最优方案”,只有约束下的可接受方案
1. 选择整体延期:保护完整性,接受窗口损失
整体延期适用于功能强耦合、拆分会破坏完整流程、部分交付可能造成数据不一致,或验收必须以全量能力为前提的情况。它的优势是范围和测试目标相对一致,缺点是所有模块都跟着关键瓶颈等待。
作出整体顺延决定前,我会要求团队说明:为什么不能拆分、哪些任务能在等待期间继续推进、怎样避免新的等待再次侵蚀缓冲。如果答案只有“这样比较稳”,还不足以证明整体延期是成本最低的选择。
2. 选择分批交付:提前释放价值,接受版本治理成本
分批交付适合边界清楚、可独立验收、上线后能安全运行的功能。它能够降低一次性发布压力,也可能让用户更早获得部分价值。但团队要承担接口兼容、文档更新、支持培训、版本回退和后续整合成本。
如果第一批功能无法独立完成关键业务流程,或用户会因部分能力缺失而误操作,提前上线可能只是把项目风险转移到运营阶段。分批的前提不是“技术上能拆”,而是“业务上能用、质量上可控、后续能合并”。
3. 选择加资源:争取并行能力,接受协调成本
加资源适用于任务可拆分、知识交接明确、关键路径确实受工作量限制的情形。必须把新增人员对应到具体工作包,并设置短周期效果检查。若新增资源只能等待同一环境、同一审批人或同一名专家,投入再多也难以提高吞吐。
不建议将“多招人”写成没有边界的补救措施。应说明到岗时间、熟悉成本、任务范围、交付增益和退出安排。若加人后关键任务仍未提前,应及时停止投入,把资源转向其他瓶颈。
4. 选择接受残余风险:保住窗口,必须配套止损
某些情况下,延迟会错过市场窗口或造成更高的业务损失,管理层可能选择在风险可接受时按期推进。此时必须把风险具体化:哪些场景仍未覆盖、发生概率如何估计、影响是什么、如何监控、谁有权触发回退。
“业务需要按期”不是风险评估,也不能替代责任授权。风险接受应由具备相应权限的人决定,并留下适用范围、有效期限和补偿措施。若风险无法监控或回退,按期推进的代价可能远高于延期。
| 方案取舍 | 优先满足的目标 | 需要接受的代价 | 不适用的信号 |
|---|---|---|---|
| 整体延期 | 范围完整、集成质量和一致性 | 窗口损失、下游排期连锁变化 | 多个模块可独立验收,却没有评估分批方案 |
| 分批交付 | 提前释放部分业务价值 | 多版本维护、兼容测试和运营沟通 | 首批功能不能形成可用闭环 |
| 增加资源 | 提升可并行任务的处理能力 | 交接、协调、短期学习成本 | 瓶颈在审批、外部依赖或单一环境 |
| 按期接受风险 | 保护高价值窗口或关键节点 | 潜在质量、安全或运营损失 | 缺少监控、止损阈值和回退路径 |
八、落地延期管理:把流程压缩到必要的控制点
1. 建立一页式申请模板
模板要让申请人一次讲清问题,也要避免字段过多造成形式主义。建议把必填项限制在决策必需的信息:有效基线、当前预测、偏差原因、影响对象、备选方案、风险控制、决策请求和负责人。背景材料可以关联到变更单、风险记录或项目计划,不必在表单里重复粘贴。
- 原承诺日期、当前预测日期和预测依据。
- 延期原因及关联事件、变更或依赖记录。
- 受影响范围、客户或业务窗口、关键路径说明。
- 至少一个可行替代方案及其成本、风险和适用条件。
- 建议决策、审批人、需要决定的最晚时间。
- 批准后的条件、复核日期、验收标准和责任人。
2. 按影响分级授权,减少无效等待
流程设计可以从影响而非部门层级出发。内部低影响事项由项目负责人处理;影响多个团队的事项由项目组合或交付负责人协调;客户承诺、合同、合规和重大成本事项再升级到具备相应权限的角色。分级的目的不是绕过控制,而是让每类决定都由合适的人处理。
审批时限也要与风险级别匹配。低风险事项可以设较短响应时间;重大风险需要充分核实,但要明确最晚决策点和逾期升级路径。若申请长期停留在“等待审批”,这本身就是影响进度的依赖,应该被看见和管理。
3. 维护三类记录,形成可复盘的证据链
第一类是计划与预测记录,保留原基线、每次预测和批准后的承诺;第二类是原因与变更记录,关联需求、依赖、缺陷和外部事件;第三类是决策与结果记录,说明谁批准了什么、附带哪些条件,最终是否兑现。
只留最终日期会丢失预测变化过程;只留原因标签又无法核实事件。要形成可用的复盘数据,记录必须能连接到工作项或交付物,并明确更新时间和责任人。
4. 设定少而有效的管理指标
延期管理不宜追求指标越多越好。建议从三类指标起步:流程输入质量、决策效率和结果质量。输入质量可以看首次提交完整率;决策效率可以看从材料完整到决策的工作日;结果质量可以看批准日期兑现率、延期原因复发率和条件批准完成率。
所有比例都要声明口径。例如,批准日期兑现率的分母是已到期的批准申请,还是所有申请;撤销、范围变更和外部事件如何处理。没有明确分母的百分比,适合展示,不适合管理。

5. 做季度复盘,但不要把复盘变成追责排行榜
季度复盘应寻找高影响、可治理的共同原因,而不是把项目团队按延期次数排名。项目规模、外部依赖和合规强度不同,单纯比较次数会惩罚复杂项目,也会鼓励团队少报风险。
更有价值的复盘问题包括:哪些风险最早能被识别但没有升级;哪些变更没有及时重算计划;哪类审批等待最常阻塞关键路径;哪些获批措施没有解决真实瓶颈。复盘结果应落实为流程、资源或决策权限的改变,而不是只生成一份会议纪要。
九、结尾:管理层真正需要的不是更快批复,而是更早看见代价
延期申请不是团队向管理层“要宽限”,也不是审批人对项目成败的简单裁决。它是一种把承诺、变化、预测、影响和选择摆在同一张桌面上的治理机制。申请材料越具体,管理层越容易比较方案;决策条件越清晰,团队越知道下一步该做什么。
我的判断标准很简单:一份合格的延期申请,读完后应能回答“为什么原日期不再可信”“新的日期凭什么成立”“不采取行动会发生什么”“还有什么替代方案”以及“谁要在什么时候作决定”。如果这些问题没有答案,先补事实,通常比先批日期更有效。
下一步可以从最近三个月的延期记录开始:抽取 10 至 20 份申请,检查原因是否可核验、预测是否绑定交付条件、审批是否及时、批准后是否兑现。先找出最常见的一处信息缺口,修改模板和责任边界,再用下一周期的数据验证改动是否真正减少返工和风险。
常见问题解答(FAQ)
1. 延期申请应该在什么时间提交?
我以前总觉得等到确定赶不上时再提,结果管理层只剩下很短时间协调资源。现在我想知道,项目进度出现什么信号时就该启动申请?
建议在预测交付日期将晚于原计划时立即提交,不要等到截止日。可设置预警线:关键路径任务预计延误超过 1 个工作日,或整体里程碑可能偏移时,先提交风险说明和初步日期;原因、影响范围尚未完全查清时,注明待确认项并约定补充时间。
2. 延期申请需要提供哪些信息,才方便管理层判断?
我在团队里见过只写“工作量超出预期”的申请,审批人很难判断该不该批准。我想知道,怎样准备材料才能减少来回追问?
申请至少写明原计划日期、预计完成日期、延期原因、已完成与未完成事项、对上下游和成本的影响,以及已尝试的补救措施。最好附上任务清单或进度记录,并说明新日期的估算依据,例如剩余工作量、可投入人力和依赖项;没有依据的日期不应直接作为承诺。
3. 管理层应该依据什么标准批准或驳回延期申请?
我担心延期审批变成谁催得急就先通过,最后既没有统一标准,也无法追责。遇到多个项目同时申请延期时,我想知道该怎么比较和决策。
可按四项判断:延期原因是否有证据、影响是否已量化、补救方案是否可执行、新日期是否有资源和依赖条件支撑。若原因属于外部依赖或范围变更,可批准调整并明确责任方与新里程碑;若只是缺少排期或进度更新,应先要求补充计划,不宜仅凭口头说明批准。
4. 怎样避免延期申请批准后,项目还是一再延期?
我遇到过申请通过后就没人跟进的情况,到了新日期才发现风险并没有消失。想知道延期获批后,怎样管理才能让新计划真正落地?
批准时同步更新基线日期、负责人、关键依赖和检查节点,并将延期原因及审批记录留档。对高风险事项按周复核剩余工作量与实际进度;若新预测日期再次偏移,及时重新评估范围、资源或交付顺序,而不是沿用旧承诺。
核心关键词
文章包含AI辅助创作:延期管理延期申请教程:管理层效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617174
读者评论
我们之前也把延期审批时间当成效率指标,后来发现申请经常来回补材料。把影响范围和备选方案列为必填后,审批未必更快,但至少少了很多无效往返。
我比较认同预测日期要带条件。项目里测试缺陷的修复时长波动很大,只报一个完工日容易让人误以为已经有把握;不过区间也得定期更新,否则很快就失去参考价值。
分批交付确实能保住部分价值,但实际还要考虑版本兼容、客服培训和验收安排,这些隐性成本常被低估。审批时如果只比较开发工期,可能会把问题转移到上线之后。
