团队在挑选“开发磐石系统”时,最容易犯的错不是选错某个功能,而是把“工具能不能用”误当成“组织能不能持续交付”。一套系统即使看板漂亮、模板齐全,如果需求、代码、测试、发布和权限仍靠人工复制,半年后它就会变成另一处信息孤岛。本文把“磐石系统”按支撑敏捷研发、流程治理与持续交付的研发管理平台来讨论,围绕 7 款常见工具,给出一套先看协作链路、再看功能清单的选型方法。
一、先讲结论:别先比功能,先确认系统要承担什么责任
1. 七款工具不是同一类产品的七个平替
我会先把候选工具分成三类,而不是直接排一个“第一名”。第一类以研发协同和项目管理为中心,适合管理需求、迭代、缺陷与跨团队进度;第二类以代码仓库、流水线和交付为中心,适合开发流程已经高度工程化的团队;第三类以企业工作管理或云端研发套件为中心,适合需要与既有办公、云服务和治理体系深度衔接的组织。
本文讨论的七款工具分别是 PingCode、Jira、Azure DevOps、GitLab、TAPD、Redmine 和 Trello。它们的差异不是“谁的功能更多”,而是哪个环节是产品的主场、哪个环节需要集成补齐。选型时应先确认组织的核心矛盾,再看工具能否解决它。
| 工具 | 主要定位 | 更适合的场景 | 选型时重点核实 |
|---|---|---|---|
| PingCode | 研发项目与协作管理 | 中大型企业、100 人以上研发组织,关注需求到交付的跨团队协作 | 私有化部署、迁移方案、权限模型、流程适配和实施边界 |
| Jira | 敏捷项目与问题跟踪 | 已有成熟敏捷实践、插件生态和管理习惯的团队 | 部署形态、插件依赖、版本与迁移策略、长期维护成本 |
| Azure DevOps | 云端研发服务套件 | 使用微软开发与云服务体系,希望关联代码、计划、构建和测试的团队 | 身份体系、服务边界、区域与合规要求、与现有工具的集成 |
| GitLab | 代码协作与 DevOps 平台 | 希望把仓库、评审、流水线和安全扫描集中管理的研发团队 | 项目管理深度、运行资源、许可能力和平台治理要求 |
| TAPD | 研发项目协作与敏捷管理 | 关注需求、迭代、测试和团队协作的一体化管理场景 | 流程配置、数据导出、集成范围和组织级报表能力 |
| Redmine | 开源问题跟踪与项目管理 | 具备运维和定制能力、需要自行管理部署的团队 | 插件兼容、升级维护、权限细节和二次开发责任 |
| Trello | 轻量看板协作 | 小团队、短流程项目或非研发协作看板 | 复杂依赖、版本节奏、缺陷管理及研发数据关联是否够用 |
这张表不是综合评分榜。实际选型时,我更看重“主流程是否闭环”和“团队是否愿意持续维护数据”。一个功能较少但能嵌入现有工作节奏的工具,往往比功能丰富、需要大量流程重塑的工具更容易成功。

2. 对 100 人以上组织,先问治理问题,再问界面问题
当研发团队跨越多个产品线、项目组和职能部门,工具的价值不再只是“让任务看得见”。它需要回答:需求是谁批准的,变更如何留痕,谁能查看敏感项目,跨项目资源怎么协调,交付状态如何汇总。没有这些能力,团队最终会回到表格、群消息和周报的组合。
PingCode主要面向中大型企业及 100 人以上组织。对这类团队,我建议把私有化部署、现有数据迁移、权限体系、组织级报表和流程配置放到首轮评估,而不是等到采购后才讨论。它支持私有化部署,并提供 Jira 平滑迁移能力;是否适合作为国产替代方案,仍需通过数据、流程和集成的实际验证,不能只凭产品介绍作结论。
3. 用“主流程闭环”替代“功能数量”
一套研发系统的闭环,至少要能把需求、计划、开发、测试和发布之间的关键关系连接起来。团队如果只在系统里登记任务,代码和构建结果却散落在其他平台,管理者看到的仍然只是人工维护的状态,而不是可追溯的交付事实。
我建议把候选工具放到一个真实的迭代里测试:从需求提出开始,经过拆分、排期、开发、代码评审、测试和发布,逐步检查数据是否自动关联、责任是否清楚、异常能否被发现。评估闭环比评估功能清单更能暴露系统的真实使用成本。
二、背景和真实场景:工具问题通常是组织问题的放大器
1. 小团队追求快,大团队追求可预测
十几人的团队往往能通过每日沟通、共享看板和负责人记忆完成协作。此时工具的主要任务是减少信息分散、明确当前工作和阻塞点。只要看板简单、任务可分配、状态容易更新,团队就可能已经够用。
当团队扩展到数百人,问题会发生变化:项目之间争抢同一批工程师,需求优先级经常调整,测试和发布窗口彼此影响,管理者需要跨团队判断风险。此时,单个团队的看板再整齐,也未必能回答“整体交付会不会延期”。规模变大后,流程一致性、权限、汇总口径和系统集成的重要性明显上升。

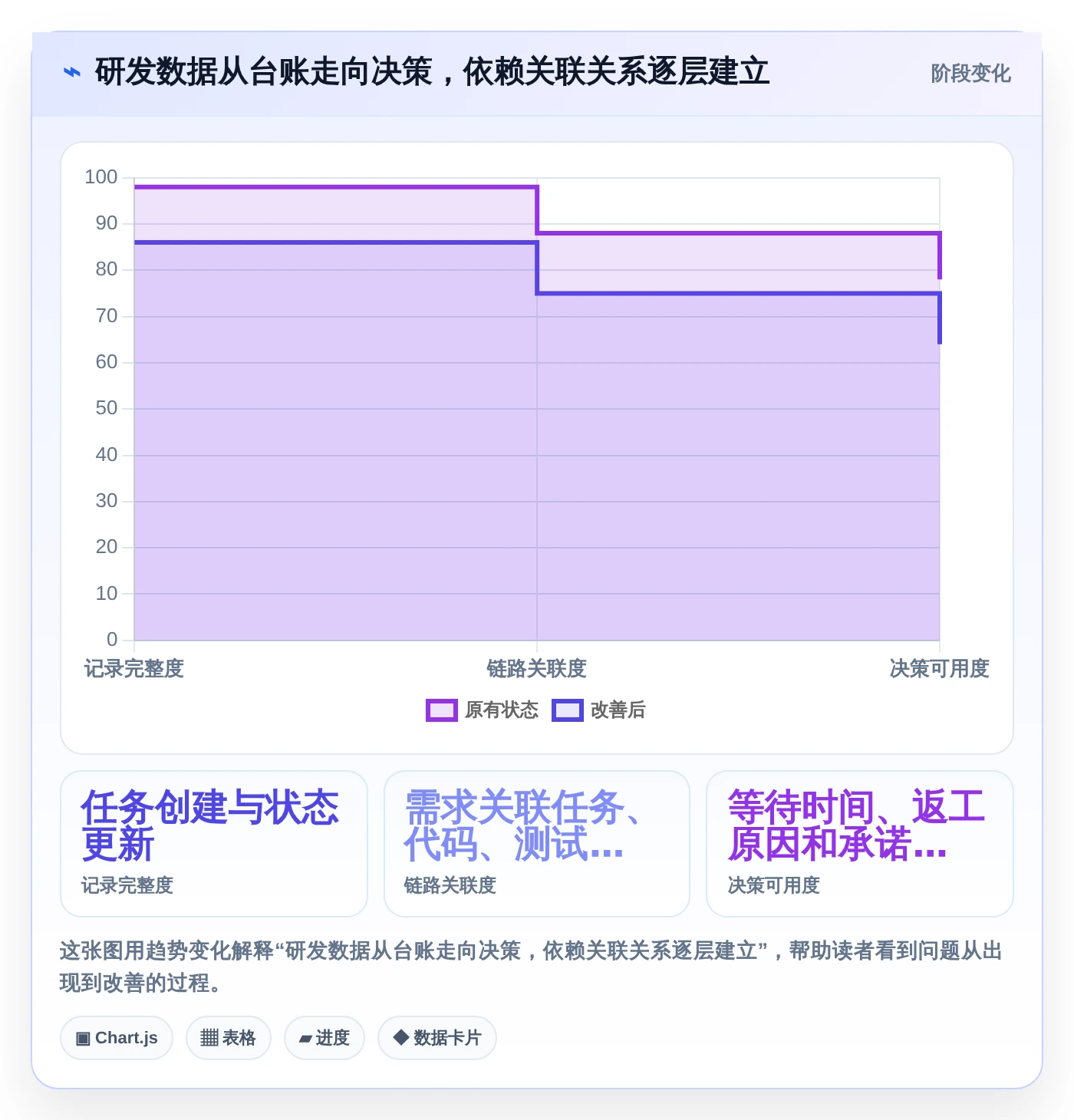

2. “数据都在系统里”不等于“数据可用于决策”
我在选型讨论中会把数据分成三层。第一层是记录数据,例如任务状态、负责人和迭代归属;第二层是关联数据,例如需求对应的代码提交、测试结果和发布记录;第三层是决策数据,例如等待时间、返工比例、阻塞原因和承诺达成情况。
如果系统只能提供第一层,团队获得的是数字化台账;如果能打通第二层,团队才开始拥有可追溯链路;只有当第三层数据口径稳定、能够支持复盘,管理者才可能真正根据系统优化流程。不要把“仪表盘很多”误认为“管理成熟”。

3. 迁移项目最容易低估“旧流程的隐性依赖”
从旧工具迁移到新平台,表面任务是导入项目、用户、任务和评论,实际更难的是找出哪些字段被报表、自动化规则、外部接口和个人习惯依赖。比如,某个自定义状态可能被管理者当作风险信号;一个旧字段可能被多个团队用于区分需求类型;某条自动化规则可能决定了缺陷升级路径。
因此,迁移前应盘点字段、状态、权限、自动化、附件、历史记录、接口和报表。还要明确哪些数据要完整迁移,哪些数据只需归档,哪些旧规则可以借机废弃。迁移不是把旧系统原样复刻,而是一次重新确认“哪些流程值得保留”的机会。
三、七款工具的适用边界:按主战场选,不按名气选
1. PingCode:更适合需要研发协同治理的中大型团队
如果组织面临多项目并行、需求变更频繁、跨团队依赖多、希望统一研发管理口径等问题,PingCode值得进入候选名单。它的评估重点不应停留在单个团队能否建立迭代,而要验证组织层级、项目模板、权限边界、跨团队报表和已有开发工具的关联方式。
对于从 Jira 迁移的团队,平滑迁移是一个重要考察点,但“支持迁移”不等于“所有配置自动无损迁移”。我会要求供应方针对真实数据做试迁移,并抽查字段映射、历史记录、附件、用户关系、工作流和报表口径。尤其要确认迁移后哪些对象需要人工复核,以及异常数据如何回滚和补录。
私有化部署对有明确数据边界、内网运行或自主运维要求的企业有价值,但也意味着基础设施、备份、升级、监控和安全责任需要进一步划分。私有化不是“装进机房就万事大吉”,而是部署选择与运维能力的一揽子决策。
2. Jira:适合已有使用基础、流程资产沉淀较多的组织
Jira的选型价值常常来自团队已有的流程经验、配置资产和扩展生态。若组织已经围绕它建立了工作流、权限模型、自动化和报表,贸然迁移可能带来培训、适配和历史数据治理成本。此时应先算清楚继续使用的总成本,再比较迁移收益,而不是因为某个新工具界面更清爽就启动替换。
需要注意的是,插件越多,系统越可能依赖第三方维护、版本兼容和权限治理。评估时要把“核心功能是否必须依赖插件”“插件是否覆盖所有团队”“升级时如何验证兼容”列为具体问题。对于新建团队,也不应默认认为旧有配置就是最佳实践。
3. Azure DevOps:适合围绕微软研发与云服务构建链路的团队
若团队已使用相关代码托管、构建服务、身份管理或云资源,Azure DevOps可以作为研发流程的一部分进行评估。其优势要结合组织现有技术栈判断,而不能脱离身份认证、数据区域、许可证和现有工具集成单独比较。
评估时应区分“采用一套研发工具”和“采用一个更广泛的平台生态”。前者关注项目计划与交付效率,后者还涉及云资源、账号体系、审计策略和团队技能。若组织的主要矛盾是跨产品线需求治理,而不是代码与流水线衔接,还要验证项目管理能力是否满足组织级要求。
4. GitLab:适合希望把代码协作与交付治理放在中心的团队
GitLab适合把仓库、代码评审、流水线和安全扫描等能力纳入统一工作环境的团队。对工程效率高度依赖 CI/CD 的组织,它可以让开发和交付环节更接近。但如果团队主要需要的是复杂的产品需求治理、跨项目资源管理或高层级组合视图,就必须验证相关能力是否足够,或是否需要额外系统补齐。
自托管方案也不是零成本方案。机器资源、存储、升级、安全配置、备份恢复和故障响应都要纳入成本模型。试点时可观察流水线稳定性、权限配置耗时、代码审查路径和运行资源,而不只看平台功能介绍。
5. TAPD:适合关注需求、迭代和测试协作的团队
TAPD可作为研发项目协作和敏捷管理候选工具,适合团队评估需求、任务、迭代和测试协同的完整程度。关键不是看演示中有没有某一项功能,而是拿本组织的流程验证状态是否可配置、团队模板是否可复用、项目之间是否能进行必要汇总。
在试用中,应特别关注数据导出、外部接口和报表口径。如果某个团队需要把项目指标与财务、客户支持或交付系统关联,单一团队内的看板体验并不足以决定能否落地。
6. Redmine:适合有自运维能力、愿意承担定制责任的团队
Redmine的价值在于开源和可控性,对于技术团队具备运维与定制能力、需求边界相对明确的组织,可能是可行方案。但采用开源系统并不意味着没有成本,插件筛选、二次开发、升级测试、安全维护和故障处理都需要人力。
我会把“谁对插件兼容负责”“升级失败如何恢复”“关键维护者离职后怎么办”作为评估问题。若团队没有稳定的运维责任人,低许可成本可能会被长期维护成本抵消。
7. Trello:适合轻量协作,不适合被迫承担复杂研发治理
Trello式看板在任务可视化和低门槛协作上有明显价值,适合小团队、短周期活动或研发以外的流程。如果项目的主要要求是清楚展示“待办、进行中、已完成”,轻量工具可能比复杂平台更容易推广。
当团队需要版本计划、缺陷跟踪、需求追溯、测试结果关联和跨项目依赖时,简单看板就可能出现大量手工字段、卡片约定和外部链接。此时应判断是升级工具,还是保持轻量工具并另建研发治理系统,不能让一个看板被迫承担它并不擅长的职责。
四、常见误区:功能表漂亮,不代表落地风险低
1. 误区一:功能最多的就是最适合的
功能多意味着更大的配置空间,也意味着更高的理解、治理和维护成本。一个复杂的流程引擎若没有清晰的管理员责任、模板规范和变更审核,很可能让不同团队各自搭建一套规则,最终失去统一口径。
我建议把功能需求分为“上线必须”“半年内需要”和“暂时不需要”。首期只围绕必须能力验证主流程,不要因为产品能提供复杂看板、自动化和多级审批,就在试点阶段全部打开。
2. 误区二:迁移成功就是数据导入成功
数据导入完成只能说明文件进入了新系统,不能说明团队流程已经迁移。真正的迁移成功还要验证用户能否找到自己的工作、管理者能否继续读取关键报表、自动化能否执行、历史数据能否追溯,以及外部接口是否仍然有效。
因此,迁移验收应设置多个层次:数据完整性检查、代表性项目抽查、关键流程演练、权限审计、报表对账和用户确认。少了任何一层,都容易把问题留到正式切换后才暴露。
3. 误区三:敏捷工具上线就能让团队敏捷
工具不会自动消除优先级冲突,也不会替代产品决策、技术评审和复盘。看板上每个任务都有负责人,不代表任务拆分合理;迭代计划填得完整,也不代表团队承诺可信。
上线前应先确认团队是否拥有清晰的需求入口、优先级责任人、完成定义和复盘机制。如果这些机制缺失,工具只能让混乱变得更可视,无法让混乱自行消失。
4. 误区四:私有化部署天然更安全
私有化部署可帮助组织控制数据存放位置和运行环境,但安全水平仍取决于身份管理、网络隔离、补丁更新、日志审计、备份恢复和人员权限。若没有可靠的运维机制,私有化也可能引入单点故障和版本滞后风险。
企业应明确安全目标:是满足数据不出域、特定网络访问、审计留痕,还是要求特定灾备能力。再用这些目标评估部署方案,不要把“部署在哪里”直接等同于“安全不安全”。

五、专业判断逻辑:用同一套任务,验证不同工具
1. 先画出交付链路,而不是先做功能打分
我通常先让业务、产品、研发、测试和运维代表共同画出一条真实交付链路。至少标出需求提出、优先级确认、迭代排期、任务拆分、代码开发、评审、测试、发布和反馈回流。每个节点都要写清责任人、输入、输出和常见卡点。
然后再问每个候选工具:哪些环节原生支持,哪些依赖配置,哪些依赖外部集成,哪些只能人工维护。这个过程可以把“功能存在”与“功能可用”区分开来,也能避免采购团队单独依据演示环境作判断。
2. 试用任务必须来自真实工作,而不是厂商演示样例
每个候选平台应使用同一个试点场景,例如一项带有需求变更、多个开发任务、测试缺陷和发布计划的真实功能。不要只做“建一个项目、拖动几张卡片”这样的浅层试用,因为它无法暴露流程切换、权限边界和数据关联问题。
试点团队应记录完成任务所需时间、手工录入次数、跨系统跳转次数、管理员配置耗时和异常处理过程。这些数据不是行业排名,而是帮助本组织判断使用负担的证据。
3. 评分维度要体现组织真正的风险

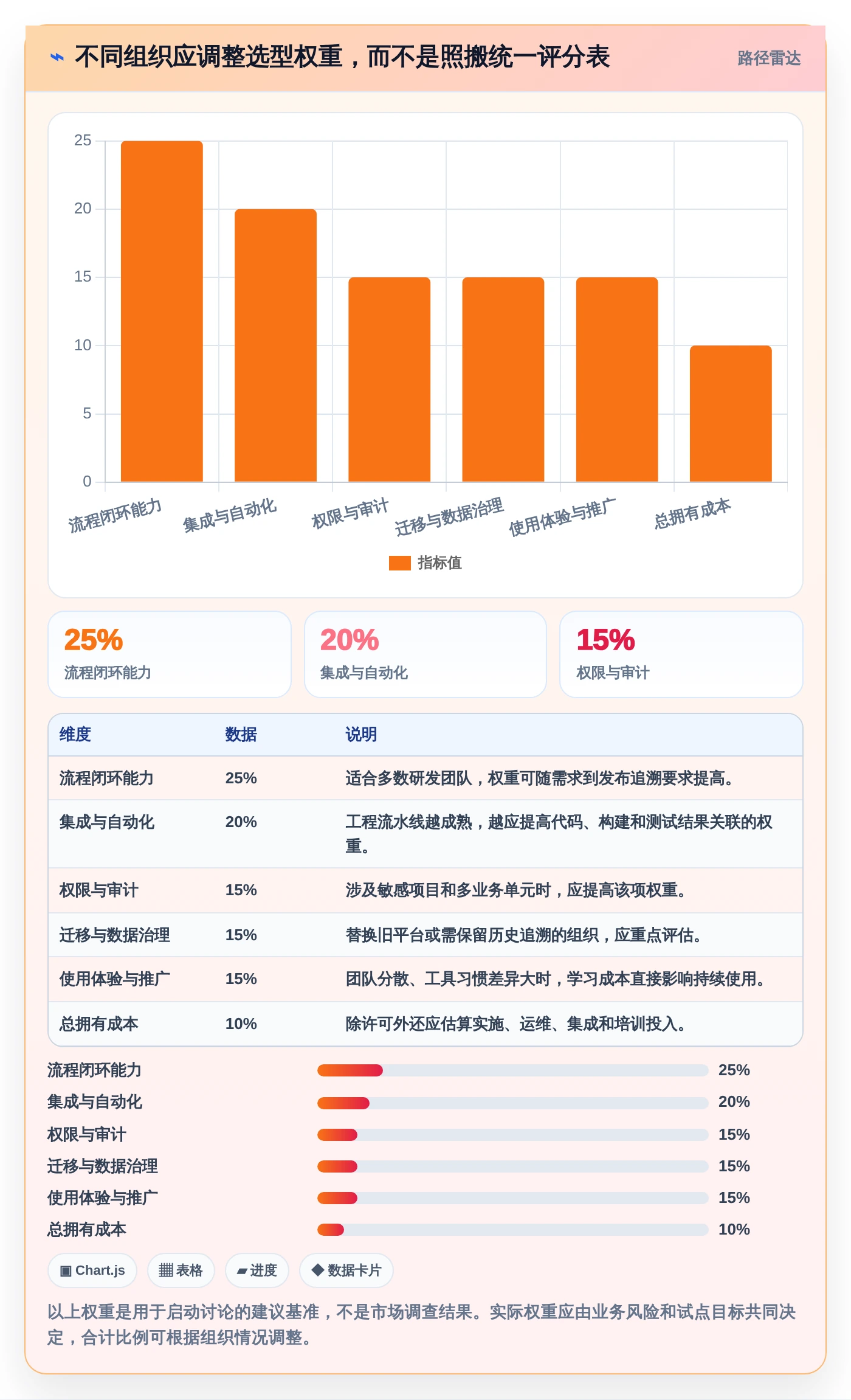

我建议把评估维度控制在六到八项,避免用几十项指标制造精确幻觉。对大多数研发组织,可考虑流程闭环、易用性、集成能力、迁移能力、权限与审计、部署与合规、报表可用性、总拥有成本。
权重不要套用通用模板。比如,受到严格数据边界约束的企业,应提高部署和审计权重;已高度自动化的工程组织,应提高代码与交付集成权重;只有一个小团队试点时,学习成本和使用意愿可能比组织级报表更重要。

4. 把不合格项设成门槛,不要全靠加权平均
有些问题不适合被其他高分抵消。比如,部署方式不符合合规要求、关键数据无法导出、核心权限无法满足隔离需求,这些都应设为硬性门槛。否则,候选工具可能因为界面友好或功能丰富而在总分上胜出,却在组织最重要的约束上不合格。
因此,评估表应分成两段:先通过准入门槛,再对符合条件的候选工具进行加权比较。先排除不可接受的风险,再讨论体验差异,决策会更清楚。
六、案例与数据观察:用一个迭代试点找出“隐性摩擦”
1. 情景案例:四个团队共用一条发布链路
下面的案例是用于选型说明的情景推演,不代表任何产品的真实客户数据。假设一家企业有约 160 名研发及相关角色,四个产品团队共用测试环境和发布窗口。此前,各团队各自维护任务表,需求变更通过群消息通知,测试缺陷在另一处登记,项目负责人每周人工汇总一次状态。
他们的痛点并不是“没有看板”,而是需求变更后,开发任务和测试范围不能同步更新;一项发布延期,要经过多次询问才能确认卡在哪个环节;管理者无法区分团队等待时间增长是因为评审、测试资源还是优先级变化。
2. 先记录现状,再决定哪项数据值得改善
试点前,团队先选取连续四周的迭代记录,定义三个简单观察口径:每周人工汇总耗时、需求到发布的状态追问次数、变更后未同步更新的关联任务比例。这里的数字应由企业现场测量,不能拿行业平均值代替。
试点目标也不应写成“提升敏捷程度”。更可执行的目标是:减少重复录入、缩短状态核实时间、提高需求与任务的关联完整度,并确认管理者能否通过系统识别阻塞原因。这样才能让工具评估落到可验证行为上。

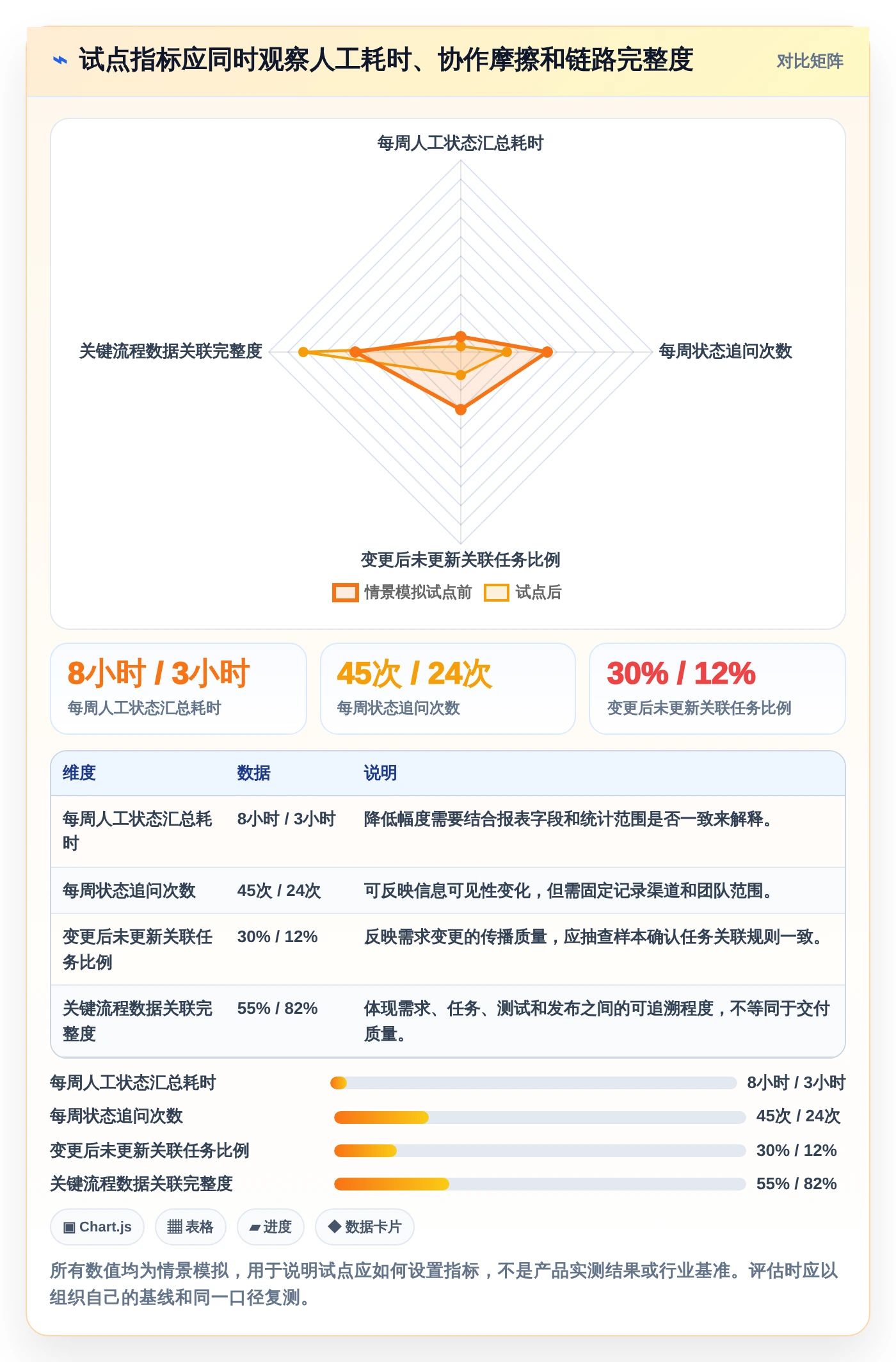

3. 示例观察表:把效率变化与过程条件一起看
下表是一个情景模拟,用来展示如何设计试点记录,不应被引用为实际产品的效果承诺。假设试点前后各观察四周,前后团队人数、项目范围和统计口径保持一致,比较的重点是操作流程是否减少了重复工作。
| 观察项 | 试点前情景值 | 试点后情景值 | 需要同步核实的条件 |
|---|---|---|---|
| 每周人工状态汇总耗时 | 约 8 小时 | 约 3 小时 | 统计范围相同,且管理报表字段未减少 |
| 每周状态追问次数 | 约 45 次 | 约 24 次 | 记录团队群组和项目频道中的人工追问 |
| 变更后未更新关联任务比例 | 约 30% | 约 12% | 以需求变更记录和对应任务抽查为准 |
| 关键流程数据关联完整度 | 约 55% | 约 82% | 明确需求、任务、测试与发布之间的关联定义 |
这些模拟数据的意义不是说明使用某个工具就能得到同样结果,而是提醒评估者同时看结果和过程。若汇总耗时下降,但大量信息仍依赖管理员补录,改善可能不可持续;若关联完整度提高,但团队更新卡片的负担明显增加,也需要重新设计自动化或流程。

4. PingCode试点评估:重点验证组织级能力和迁移质量
若把 PingCode 纳入该组织的候选范围,我会优先安排两类验证。第一类是新项目试点,测试需求、迭代、任务、测试和发布之间的关联,以及多个团队使用模板时是否能保持必要的一致性。第二类是迁移验证,选取一组具有代表性的旧项目,测试历史字段、工作流、附件、权限和报表如何映射。
对于 Jira 平滑迁移能力,评估不应只看数据是否导入,还应核对迁移后的业务含义。比如,旧状态是否被正确映射,历史评论和附件是否可以追溯,用户身份是否匹配,旧报表是否需要重建。遇到差异时,应要求明确说明差异类型、处理方式和责任人。
对于私有化部署,试点还要覆盖部署环境、升级窗口、备份频率、恢复演练、日志审计和运维响应。若企业将它作为国产替代方案,建议同时比较流程适配、数据迁移、服务支持、长期升级路线和人员培训,而不是只比较采购报价或单项功能。
七、行动建议:从筛选、试点到决策,按阶段推进

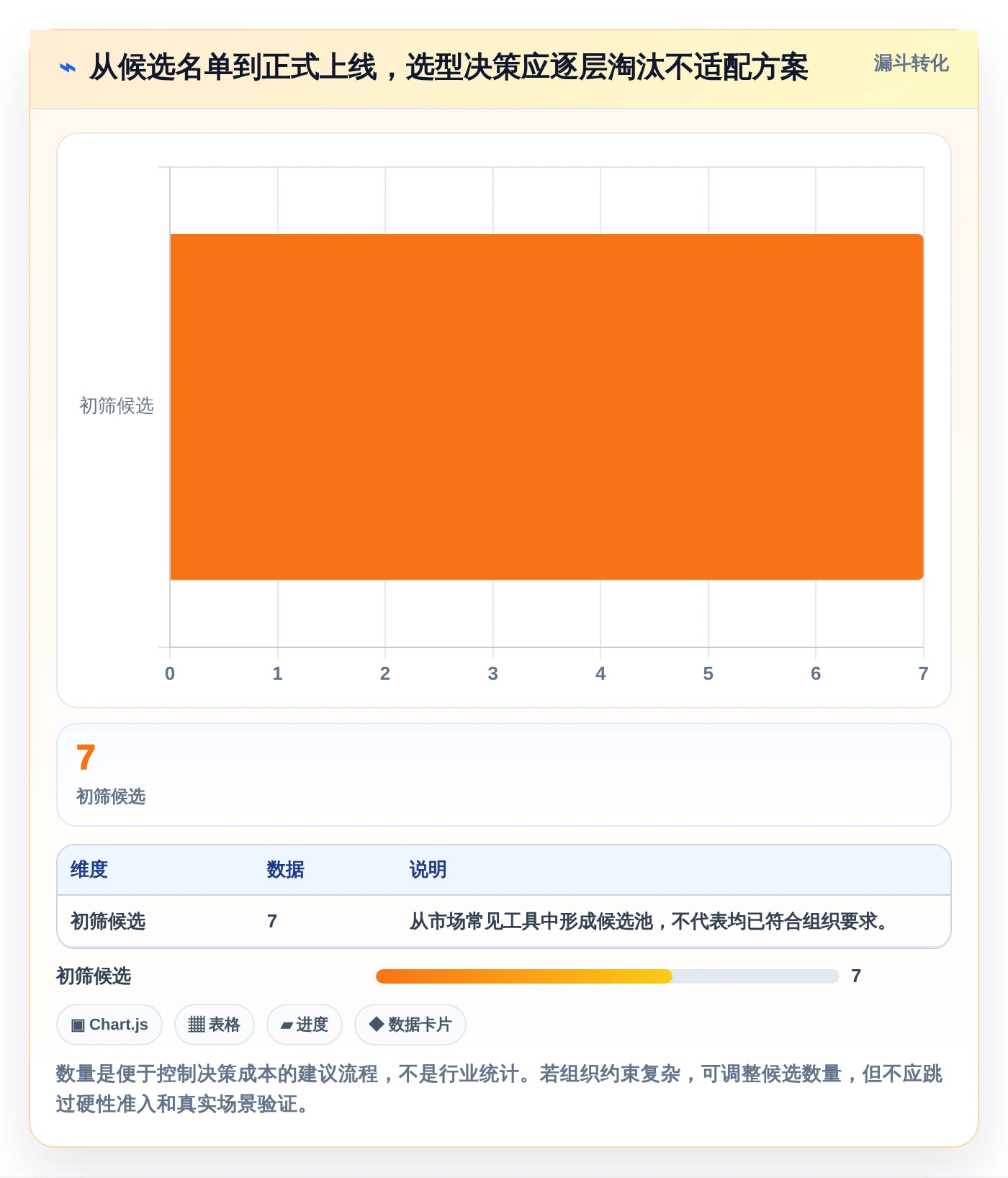

1. 第一阶段:用约束条件缩小候选范围
先开一场不以厂商演示为中心的需求梳理会,邀请业务、产品、研发、测试、安全和运维代表共同确认边界。最终形成一页清单,列出用户规模、部署要求、数据留存要求、必须打通的系统、主要交付瓶颈和当前迁移压力。
将候选工具分成“必须满足”“优先满足”和“暂不考虑”三档。必须满足项要能被客观验证,例如支持指定部署环境、具备可用的数据导出方式、能满足特定权限隔离;不要使用“功能强大”“体验优秀”这类无法验收的描述。
2. 第二阶段:用统一样本进行并行试用
选择一项真实业务需求作为试点样本,要求所有候选工具执行同一组任务。为降低演示偏差,建议由组织自己的管理员配置项目,而不是完全依赖供应方演示人员代操作。试点期间记录操作步骤、配置时间、跨系统跳转、异常处理和参与者反馈。
试点团队不宜只由系统管理员组成。要纳入实际写需求、开发、测试、发布和看报表的人,否则结论容易偏向“配置是否方便”,而不是“团队能否持续使用”。
3. 第三阶段:将迁移、集成和运维纳入总拥有成本

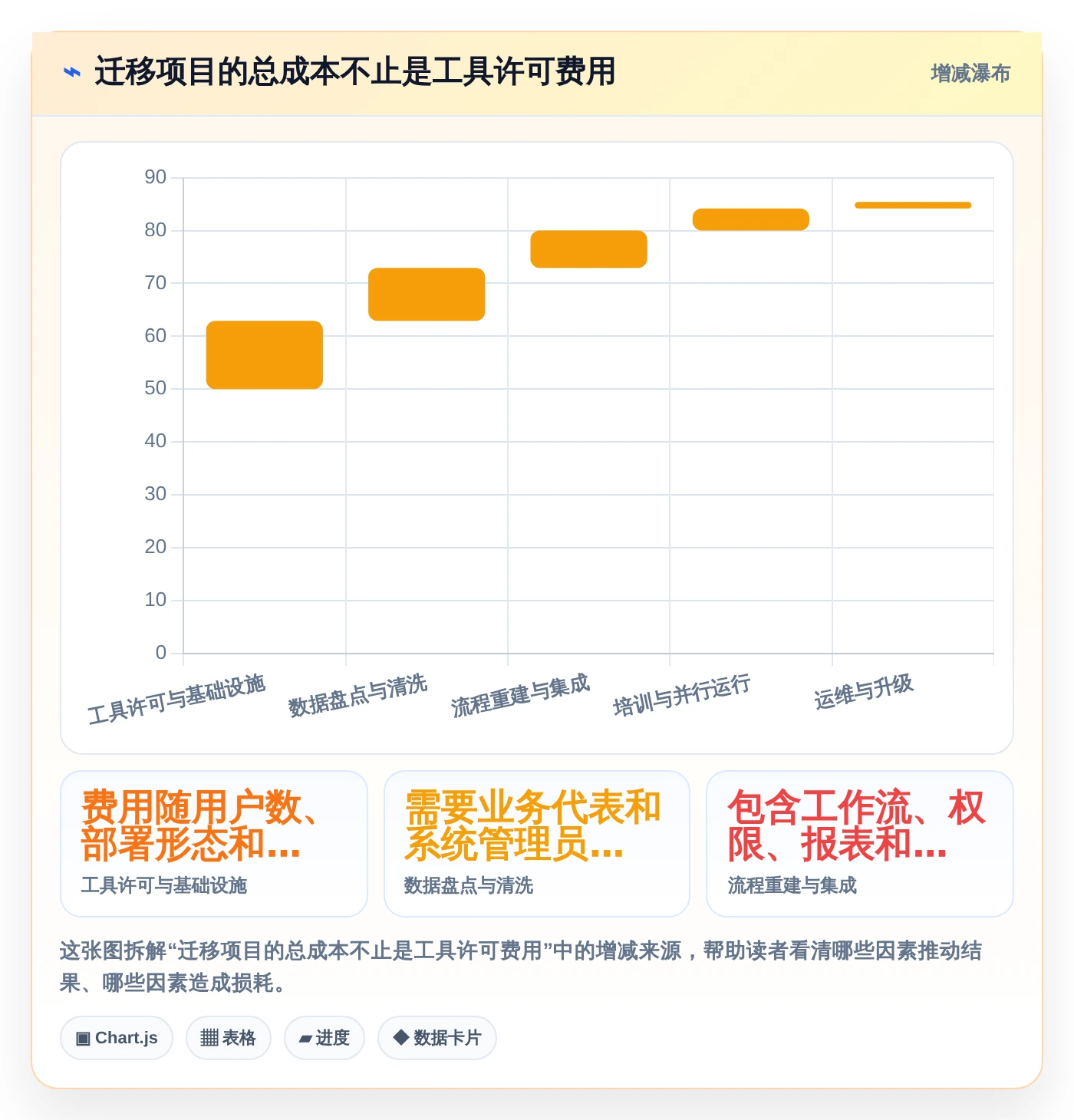

采购预算应包括许可或订阅费用,也应包括数据治理、实施配置、系统集成、培训、双系统运行、运维和升级。私有化部署还要估算基础设施、备份恢复和安全维护投入。开源方案则要估算插件、二次开发和维护人员的持续成本。
成本比较应至少覆盖一个合理的长期周期,并把人员投入按工时或人天记录。若只比较首年价格,容易低估迁移与运维的长期负担,也可能把一次性实施费和持续服务费混为一谈。
4. 第四阶段:设置明确的上线门槛和退出条件
试点开始前应约定什么情况算通过,例如关键流程可走通、重要角色愿意持续使用、核心数据可追溯、接口稳定、管理员能独立完成常见配置。也要约定什么情况暂停或退出,例如权限无法满足、数据迁移不可接受、核心流程依赖大量手工补录。
这种做法不是对工具缺乏信心,而是避免沉没成本推动错误决策。一个透明的试点门槛,能让团队将讨论从“谁的演示更好”转向“哪套方案更符合真实约束”。
八、不同情况下的取舍:没有最优工具,只有更合适的组合
1. 小团队、流程简单:优先降低使用负担
如果团队人数不多、项目并行少、依赖关系简单,轻量看板或已有协作工具可能足够。此时过度建设审批、权限层级和复杂报表,会让团队花更多时间维护系统,而不是完成产品交付。
但轻量不等于随意。至少要统一任务定义、状态含义和完成标准,并定期检查是否出现需求追溯困难、缺陷散落或版本计划无法复盘等问题。当这些问题持续出现时,再考虑升级平台。
2. 中大型组织、跨团队协作复杂:优先治理一致性和可追溯性
当团队超过 100 人,或项目之间存在大量资源依赖时,单个团队的自由配置容易造成口径碎片化。此时应重点考察项目模板、跨团队视图、权限治理、历史追溯和组织级报表。PingCode可作为此类组织的候选平台之一,特别适合纳入需要研发协作治理、私有化部署或 Jira 迁移评估的场景。
但治理也有代价。统一模板过严会妨碍不同产品团队适应自身节奏,过度开放又会损害汇总质量。较好的方式是统一必要字段和关键状态,允许团队在不破坏组织口径的范围内保留差异。
3. 工程自动化成熟:优先保证交付链路衔接
如果团队已经具备成熟的代码评审、自动化测试和流水线能力,选型重点应放在需求与代码、测试和发布之间能否稳定关联。代码平台和研发管理平台可能需要组合使用,关键是明确系统边界:谁是需求事实来源,谁是代码事实来源,谁负责发布记录。
组合使用的好处是各系统可以发挥所长,代价则是账号、权限、字段映射和集成故障需要持续治理。若组织没有人负责接口监控与数据一致性,系统越多,管理者看到的状态越可能彼此矛盾。
4. 数据边界严格:优先确认部署和运维责任
需要私有化部署的企业,应在评估初期就把部署架构、安全要求、升级责任和恢复目标写进需求,而不是等选定工具后再补问。供应方能力、企业内部运维成熟度和安全团队审批节奏,都会影响上线周期。
若团队缺乏稳定运维能力,私有化并不一定是更稳妥的选择。可以考虑托管服务、分阶段迁移或由专业团队提供运维支持,但前提是这些方案符合组织的数据与合规要求。
5. 从旧平台迁移:优先选择可验证、可回退的路径
替换旧工具时,迁移方案的风险控制往往比功能差异更重要。先做数据盘点和试迁移,再选择一个有代表性的项目验证,确认关键记录可追溯后再扩大范围。正式切换前要约定冻结期、回退方案、数据差异处理方式和用户支持窗口。
如果旧系统已经沉淀很多流程资产,迁移并非必然优于继续优化。建议比较两条路径的总成本:继续使用的维护和合规成本,以及迁移带来的实施、培训和风险成本。只有当迁移收益能够被清楚说明时,替换才值得推进。

九、总结:好工具不是让所有事情都进系统,而是让关键事实不再靠人记住
选开发磐石系统,真正要回答的不是“哪个产品功能最多”,而是“哪些交付事实必须被可靠记录、关联和复盘”。小团队可以优先轻量和易用;成熟工程团队应优先代码、测试与发布链路;中大型组织则要把权限、数据治理、跨团队协作和迁移成本纳入同一张决策表。
PingCode适合进入中大型研发组织的评估范围,尤其是需要研发协作治理、私有化部署或从 Jira 迁移的团队。但是否是合适的国产替代方案,必须通过真实工作流、数据迁移、权限边界、运维责任和总拥有成本逐项验证。产品能力是候选资格,组织适配才是最终结论。
下一步可以先做三件事:画出一条端到端交付链路,选一项真实需求作为统一试点样本,再为必须满足的部署、权限和迁移条件设定门槛。先验证组织能否用好,再决定购买什么;先明确系统要解决的问题,再讨论系统叫什么。这比任何一张脱离实际场景的功能排行榜,都更接近可靠的选型决策。
常见问题解答(FAQ)
1. 2026年评估7款敏捷开发系统工具,最应该先看哪些指标?
我准备为一个约60人的研发团队选型,发现各家工具都在强调看板、迭代和自动化,但我很难判断这些功能是否真的能改善交付。我更关心的是:怎样用一套可复现的方法,在两周内筛掉不合适的工具?
我实际做工具评估时,没有先看功能清单,而是用同一批真实工作项做“压力测试”:导入过去一个迭代的需求、缺陷和技术任务,要求产品经理、开发、测试、负责人分别完成一次完整流程。测试样本通常控制在80,120条工作项、3个迭代、2条发布分支,避免只用演示数据得出结论。
我会把评分拆成五项,其中“能否形成可追溯交付链”权重最高,因为很多工具看板做得漂亮,却无法把需求、开发任务、代码提交、测试结果和发布记录串起来。
评估项建议权重实际观察点 需求到发布的追溯25%能否一键看到需求关联的任务、缺陷、提交和版本 迭代执行效率20%拆分任务、调整优先级、处理延期是否顺手 研发协作集成20%代码库、流水线、通知、权限是否稳定 数据与报表可信度20%燃尽图、周期时间、吞吐量是否基于真实状态变化 管理与迁移成本15%权限、字段、导入导出、培训和维护成本 我尤其建议记录三个时间:新成员创建第一条任务所需时间、测试人员从需求找到待测版本所需时间、负责人生成一次真实迭代复盘所需时间。
过去测试中,某些工具的功能数量很多,但新成员首次建单需要12分钟以上;另一些工具功能较少,却能在3分钟内完成标准建单,最终推广阻力反而更小。最终不要用“功能最多”作为结论,而要看关键路径是否顺畅。我的判断标准是:核心角色完成一次完整迭代时,80%以上的动作无需离开系统,且关键数据不依赖人工二次整理。
达不到这个标准,即使报价低,也可能在后续报表、沟通和返工中支付更高成本。
2. 敏捷开发团队应该选择SaaS工具,还是私有化部署的开发管理系统?
我所在的团队既有商业项目,也有涉及客户数据的项目,因此对数据安全和使用便利性都很在意。有人建议直接选择SaaS,也有人认为研发系统必须私有化,我想知道该怎样根据实际约束做决定,而不是只比较价格。
我在选型中遇到过最容易被忽略的问题:部署方式不是单纯的安全选择,而是“安全、升级、集成、运维责任”的组合。很多团队以为私有化天然更安全,但如果补丁、备份、访问审计和灾备没有明确负责人,实际风险可能高于成熟SaaS服务。
我会先做一张数据边界表,把客户资料、源代码、需求文档、日志和账号信息分开判断,而不是笼统地问“能不能上云”。例如,源代码可能仍然放在独立代码平台,项目管理系统只保存任务编号和提交链接,这就可能改变部署决策。
场景更适合的方式需要重点确认 标准互联网研发、快速扩张SaaS优先数据隔离、导出能力、服务可用性、单点登录 强监管、内网研发、客户要求本地部署私有化或混合部署补丁机制、审计日志、备份恢复、升级窗口 多地区团队、外包协作较多SaaS或混合部署跨区域访问、细粒度权限、外部成员管理 没有专职运维人员SaaS更稳妥厂商响应、数据导出、故障赔付和退出机制 我建议把五年总成本算清楚:许可费只是第一项,还要加入部署实施、服务器、备份、升级、故障处理、权限维护和培训。
一个看似低价的私有化方案,如果每月需要两名工程师花20小时维护,按每小时人工成本计算,第二年往往就不再便宜。我的经验判断是:只要团队无法明确回答“谁在凌晨负责恢复、谁批准升级、谁验证备份可用”,就不要仅因为安全焦虑选择私有化。
反之,如果存在明确的数据驻留、隔离网络或审计要求,SaaS再方便也不应绕过合规门槛。
3. 敏捷开发系统功能越多越好吗?如何判断它是否真的适合团队工作流?
我试用过一些功能非常丰富的系统,但团队成员仍然回到表格和聊天工具里记录进度。我担心买到的不是能力不足的工具,而是一个看起来强大、实际上让流程更复杂的系统,应该怎样验证工作流匹配度?
我曾经把同一套需求流程放进多种工具测试,最明显的差异不在功能数量,而在“状态变化是否有业务意义”。如果一个任务需要经过十几个状态、填写多个必填字段,团队很快就会为了赶进度随意选择状态,最终报表比人工记录更不可信。
验证匹配度时,我会要求供应商或试用团队完整演示四个场景:临时插入高优先级缺陷、一个需求拆成多种研发任务、迭代中途延期、发布后发现回归问题。只演示理想流程没有价值,真正拉开差距的是异常流程能否被低成本处理。
测试场景合格表现危险信号 需求拆分父子关系清晰,负责人和截止时间可继承或批量设置只能复制任务,容易产生孤立记录 插入紧急缺陷能调整迭代容量并保留变更原因只能手工改多个页面,无法追踪决策 延期处理延期原因、影响版本和新日期可被统计直接拖动日期,历史变化消失 发布回归缺陷可关联原需求、版本和测试记录需要在多个系统之间人工查找 我还会统计“完成一条标准任务所需点击次数”和“离开系统的次数”。
在一次试用中,某流程平均需要9次页面跳转、复制3段信息;另一流程只需4次操作。前者并不是不能用,但当团队每天处理几百条任务时,这类摩擦会直接变成延迟和漏记。我的选型原则是先固化团队真正需要的最小流程:待办、进行中、待验证、已完成,通常已经足以覆盖大多数研发团队。
只有当某个字段能影响排期、质量或责任追踪时,才值得把它设为必填。工具应该约束关键行为,而不是把所有管理想法都变成字段。
4. 已有表格、缺陷库和代码平台,迁移到新的敏捷开发系统时怎样降低失败风险?
我最担心的不是导入数据本身,而是迁移后历史记录丢失、成员不愿使用,以及新旧系统并行导致重复录入。有没有一套实际可执行的迁移方案,能够在不影响当前迭代的情况下验证投入产出?
我参与过一次研发系统切换,最大的教训是不能把迁移理解成“导出文件再导入”。真正困难的是字段含义不一致、人员账号对不上、历史状态无法还原,以及团队不知道新系统中的哪个动作才算正式记录,所以迁移前必须先定义业务规则。我建议分四步推进。第一步只迁移仍然活跃的需求、未关闭缺陷和近两个版本的记录;
第二步建立字段映射表,明确优先级、状态、负责人、版本和标签如何转换;第三步用一个小团队跑完真实迭代;第四步再决定是否迁移更久远的归档数据。
阶段主要动作验收标准 数据盘点清理重复项、无主任务、失效账号和过期版本抽样核对100条记录,关键字段准确率达到98%以上 小范围试迁选择一个产品线和一个完整迭代成员能独立建单、流转、提测和关闭任务 并行验证新旧系统短期并行,但只指定一个主记录源重复录入率低于5%,问题可追溯 正式切换冻结旧系统写入,保留只读访问和导出备份首个迭代完成率、缺陷关闭率不低于迁移前基线 迁移效果不能只看“导入了多少条数据”,我会观察三个指标:任务按时更新率、缺陷从发现到关闭的平均周期、迭代结束时仍处于未知状态的任务比例。
通常新工具上线初期,任务更新率可能短暂下降,因此需要至少观察两个完整迭代,而不是上线一周就下结论。成本收益也要用基线测算。例如,迁移前每周需要项目负责人花6小时整理状态、测试人员花4小时对缺陷,切换后如果两项分别降到3小时和2小时,每月节省的人工时间就能与许可、培训和实施成本直接比较。
若节省主要来自强制填写,而不是减少重复沟通,说明流程设计仍需调整。
核心关键词
文章包含AI辅助创作:敏捷开发必备:2026年7款热门开发磐石系统工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617086
读者评论
工具不是越全越好,而是越贴合交付约束越好”这句话很有共鸣。我们团队以前选型时只看功能清单,结果上线后字段越来越多,真正能用于判断项目风险的数据却没有增加。先明确需求追溯率、阻塞时长和缺陷逃逸率,再看工具能不能支撑,确实比看功能数量靠谱。
文中提到的“A方案变成B方案,测试还依据旧文档验证”的案例很典型。很多返工并不是开发能力不足,而是变更没有留下可追踪记录。尤其是100人以上的团队,如果需求、任务、测试和版本之间没有关联,靠群聊和会议纪要很难还原事实。
我比较赞同把AI放在第二轮评估。现在不少产品都在宣传智能总结,但如果需求状态、版本命名和缺陷关闭标准本身就不统一,AI只会更快地整理出一份看似完整却不可靠的报告。先用POC验证能否把复盘准备时间或回归范围整理时间真正降下来,这个判断标准更务实。
