延期管理延期天数全流程:管理层效率提升与一文讲清

延期管理最容易被误解成“把晚了几天算出来”,但真正让管理层失去效率的,往往不是延期天数,而是同一个项目在不同报表里有不同的延期口径:项目经理说晚了 5 天,研发说只影响 2 天,管理层看到的却是“整体延期 12 天”。如果不先统一起算点、暂停规则和恢复日期,再精确的数字也只会让会议变长。本文把延期天数从定义、计算、归因、升级到复盘连成一条可执行的管理流程,并用明确标注为情景模拟的数据说明:怎样让延期信息真正支持决策,而不是再造一张填报表。

一、先讲核心结论:延期天数不是一个数字,而是一套管理口径

1. 管理层先看“影响”,再看“天数”

延期天数是结果指标,不是管理动作本身。管理层真正需要回答的是:哪项承诺没有按时完成,预计影响哪个里程碑,延误的原因是否可控,当前采取了什么措施,以及是否需要跨团队或管理层介入。

如果一张延期报表只有“任务名称、计划完成日期、实际完成日期、延期天数”,它能回答“晚了多久”,却回答不了“晚下去会影响什么”。这种报表适合结项统计,不足以支撑正在进行中的项目决策。

我建议把延期管理拆成三个层次:任务层记录事实,项目层判断关键路径和里程碑影响,管理层只处理超出团队权限的资源、范围和优先级决策。三层各看各的,不要把所有任务级变动直接升级成管理层议题。

2. 先统一计算公式,再谈责任归属

最基础的计算方式是:延期天数=实际完成日期-基准计划完成日期。任务尚未完成时,则计算为:当前日期-基准计划完成日期。若计划日期晚于实际完成日期,延期天数按零计,提前完成可以另记为提前天数,不建议用负延期混在同一指标里。

公式看起来简单,难点在“基准计划”是哪一版。若团队每次预测变化都覆盖原日期,延期便会被不断清零;若基准计划从立项后永不调整,又可能让已经批准的范围变更被错误地记成团队执行不力。可靠的制度需要同时保留原始基准、批准后的当前基准和最新预测,并记录调整原因与批准人。

3. 延期数字要带上状态、口径和下一步动作

一条可用于决策的延期记录,至少要包括:基准完成日期、当前预测完成日期、实际完成日期或未完成状态、延期天数、原因分类、影响对象、责任人、纠偏措施、下次更新时间和升级状态。缺少更新时间的“预计周五完成”,到下周就会变成一条过期承诺。

我会特别区分“已经延期”和“预计延期”。前者是相对基准已经发生的偏差,后者是根据当前进度预计无法按承诺交付。两者不能只用一个红色状态代替:一个是已发生事实,一个是风险预测,管理动作也不同。

管理对象 需要回答的问题 适合使用的数据
任务 工作是否超出基准日期 基准日期、实际日期、当前预测、延期天数
里程碑 关键交付是否受到影响 里程碑偏差、关键路径、影响范围
项目 交付承诺是否仍可信 受影响里程碑数、延期趋势、剩余风险
管理层 需要做什么决策 资源缺口、范围选项、决策截止时间

下表中的门槛是便于制度设计的建议基准,不是行业统一标准。具体阈值应结合交付周期、合同承诺和组织风险承受能力调整。

延期管理延期天数全流程:管理层效率提升与一文讲清

二、背景和真实场景:为什么同一个项目会出现三种延期天数

1. 计划日期被改写,历史偏差就消失了

一个常见场景是:功能原定 6 月 14 日完成,临近日期发现接口依赖未就绪,于是负责人把完成日期改成 6 月 19 日。任务最终在 6 月 20 日完成。若系统只保留最新计划,报表显示延期 1 天;若管理者按最初承诺看,则延期 6 天;若团队把等待依赖的时间排除,又可能只把 2 天归为自身执行偏差。

这三种数字不一定有一个天然正确答案,因为它们回答的是不同问题:最新计划的偏差、最初承诺的偏差,以及扣除经批准外部影响后的可控偏差。问题在于,团队常把它们混成一个数字,再争论谁算得对。

解决方法不是禁止调整计划,而是调整时保留版本和理由。管理者既要看当前可执行预测,也要能回溯原承诺和批准变更。计划变更应留下时间、变更项、影响说明、提出人、批准人以及是否影响合同或对外承诺。

2. 任务延期不等于项目延期

某项文档任务晚了 4 天,但它有 6 天浮动时间,且没有阻塞后续任务,项目里程碑可能完全不变。相反,一个仅晚 1 天的接口联调任务,如果卡住验收和发布窗口,可能让整个版本错过发布日期。

因此,不能把所有任务延期天数直接求和,再用总和判断项目严重程度。20 个各晚 2 天、互不影响里程碑的任务,并不必然比一个卡住关键路径的任务更危险。项目延期的核心是里程碑和关键路径的偏差,不是任务偏差的简单加总。

3. 管理层效率损失来自重复解释,而非报表少一列

延期会议低效,常见原因不是缺少数据,而是各团队在会上才开始对齐口径:研发解释工作量,产品补充需求变化,测试说明环境等待,项目经理再把这些信息翻译成对发布日期的影响。若这一过程每周重复,会议就会从决策会变成口径核对会。

一种更有效的会前材料,是把问题压缩成一张“偏差,影响,选项,决策”卡片:偏差是多少,影响什么,已尝试什么,管理层需要在什么时间前选择哪个方案。事实与判断分开,会议才有机会讨论取舍。

延期管理延期天数全流程:管理层效率提升与一文讲清

三、常见误区:看起来在管延期,实际上是在美化或放大数字

1. 误区一:每次改期都覆盖原计划

覆盖原计划会让最新预测看上去越来越准确,却让组织失去衡量承诺可靠性的能力。团队可能在截止日前反复延后日期,最后只剩“最近一次计划偏差很小”。这并不代表项目管理改善,只说明历史承诺被抹掉了。

更合理的做法是保留至少三种日期:立项或承诺时的原始基准、经过审批的当前基准、负责人更新的最新预测。若项目规模较小,可以不做复杂的多版本计划,但不应删除原承诺和变更记录。

2. 误区二:把所有延期都归咎于执行人

延期原因至少可能来自需求变更、前置依赖、资源冲突、技术不确定性、环境或审批等待、估算偏差等。把它们全部记成“执行不力”,会让数据失真,也会促使团队隐藏风险或把工作拆得更碎,以降低表面延期。

原因分类的目的不是给责任人贴标签,而是帮助组织发现可以改善的系统性问题。比如同一团队连续多个版本都因测试环境排队而延期,优先动作可能是改善环境供给,而非要求每个负责人“加强时间管理”。

3. 误区三:用延期任务数量代表风险大小

任务数量容易统计,但很难反映后果。项目中 30 个低优先级任务晚一天,可能比不上一个关键接口晚一天的影响。若仪表盘只突出逾期任务总数,管理者可能被大量低影响事项吸引,忽视真正影响上线日期的少数阻塞点。

我会把“逾期任务数”作为执行健康度的辅助指标,同时单独列出关键路径任务、受影响里程碑、外部承诺和剩余缓冲。数据必须帮助排序,而不只是把问题堆在一起。

4. 误区四:把自然日、工作日和暂停时间混为一谈

“晚了 5 天”可能指 5 个自然日,也可能指 5 个工作日;团队还可能把周末、法定假期、等待客户反馈和主动暂停排除在计算外。若没有明确约定,这个数字没有稳定含义。

项目内部监控通常适合使用工作日,合同或对外承诺则应遵循合同约定的日期口径。等待时间是否暂停计时,要看组织制度和业务责任边界,并保留可核验的开始与结束时间。暂停不等于删除:即使不计入执行延期,也应保留总历时和等待原因。

5. 误区五:用“延期原因”代替纠偏动作

“资源不足”“需求变更”“依赖未完成”只是原因描述,不是管理方案。有效记录还要说清楚接下来采取什么措施、由谁负责、何时验证、失败后怎么升级。

例如,“依赖未完成”可以进一步拆成:依赖团队、交付物、承诺日期、当前状态、替代方案和决策期限。没有这些信息,延期原因即使填得很详细,也无法推动问题解决。

延期管理延期天数全流程:管理层效率提升与一文讲清

四、专业判断逻辑:从日期偏差走到可执行的管理动作

1. 第一步:定义基准,避免事后改写承诺

项目开始时,先明确基准日期对应的范围和验收条件。一个“完成日期”如果没有完成定义,可能出现开发认为已经完成、测试认为尚未通过、业务认为还没有验收的情况。

建议在任务或里程碑上写清楚交付物、验收人和完成标准。若范围变化被正式批准,建立新基准并保留旧版;若只是负责人调整预测,不应悄悄改变已批准的基准。

2. 第二步:分别计算已发生偏差与未来预测

已经完成的任务,按实际完成日期与对应基准计算偏差;尚未完成的任务,则同时展示已逾期天数和预计完成偏差。两者要分开,因为“当前已经晚 3 天”和“预测最终会晚 8 天”是不同的管理信号。

如果计划日历存在周末、假期或暂停规则,计算应采用统一的工作日历。若团队规模较大、跨多个地区或业务单元,更需要把时区、工作日历和项目类型纳入配置,而不是靠每个项目经理自行解释。

3. 第三步:判断是否影响里程碑和关键路径

任务晚了几天之后,下一问不是“谁负责”,而是“后续哪些工作被阻塞”。检查前置关系、浮动时间、并行任务和替代路径,判断任务偏差是否传导到关键里程碑。

关键路径判断需要依赖足够准确的任务关系。若计划里大量任务只有日期、没有依赖关系,系统可以算出延期天数,却无法可靠推断对项目日期的影响。这时应先补齐关键交付的依赖,而不是过度相信自动生成的风险颜色。

4. 第四步:把原因拆成可验证事实和管理判断

建议原因记录遵循“事实,归因,证据,行动”的顺序。事实是接口在某日未交付;归因是前置团队延迟;证据是依赖清单和交付记录;行动是安排替代接口或调整联调顺序。

这能避免把推测当事实。例如,“需求不清”需要指出具体需求条目、澄清时间和影响范围;“人手不足”需要说明哪些岗位、在哪段时间缺口,以及增援是否能缩短关键路径。

5. 第五步:依据影响设升级门槛,不按情绪升级

建议设置分层阈值,但不要只看延期天数。任务负责人处理局部偏差,项目负责人处理跨任务依赖,项目治理或管理层处理资源争夺、范围取舍、外部承诺变更等超出项目权限的事项。

有些项目晚一天就可能错过监管窗口或发布批次,有些内部工作晚一周仍可通过并行安排吸收。因此,升级条件应同时考虑天数、关键路径、影响范围、不可逆截止时间和可用缓冲。

6. 第六步:设定下一次更新时间和关闭条件

延期项不能只在会议上出现一次。每项未关闭的问题都要有责任人、下一次更新时间、解决条件和升级日期。已经完成的事项要记录实际日期;未解决但转为接受风险的事项,要记录谁接受、接受到什么边界。

若项目管理平台支持任务关系、字段、权限、通知和历史记录,可将这套规则嵌入日常协作。管理者应先确认它能否保存基准变更、形成可追溯记录,再评估报表和自动提醒。工具能减少手工汇总,却不能替组织决定什么叫完成、什么情况需要升级。

延期管理延期天数全流程:管理层效率提升与一文讲清

五、具体案例与数据观察:一张延期表怎样变成决策工具

1. 案例背景:一个跨产品、研发和测试的版本交付

以下是为说明流程而构造的情景模拟,不代表任何企业的实际项目数据。某团队计划在 8 周内交付一个版本,涉及 4 个业务模块、12 个关键任务和 3 个跨团队依赖。项目每周召开一次进度会,原有做法是由各负责人临会前发消息,项目经理手工汇总。

到第 5 周,报表显示 7 项逾期。但管理层无法判断其中哪些影响版本日期:两项是文档工作,一项是界面优化,另有一项接口联调阻塞了测试,另有一项需求变更尚未完成范围评估。

在这样的情境里,直接追问“为什么有 7 个任务晚了”并不能解决问题。更有效的做法,是分别确认事实偏差、关键路径影响、变更是否获批,以及需要哪一级做决定。

2. 先把任务延期与里程碑影响拆开

项目团队复核依赖关系后发现,7 项逾期中只有 2 项直接影响关键路径。接口联调预计晚 3 个工作日,可能把系统测试开始日推迟 2 天;另一项需求变更若不在本周确认,会影响测试范围,但它还没有被正式批准为项目范围变更。

团队于是形成两条不同的管理动作:接口问题由项目负责人协调依赖团队,需求问题由产品负责人在明确期限前提交范围选项。其余 5 项继续由任务负责人处理,不进入管理层议程。

3. 用“事实、影响、选项、决策期限”组织管理汇报

接口问题的汇报不再是“接口晚了,大家尽快”,而是:原承诺日期为 7 月 10 日,当前预计 7 月 15 日完成,偏差 3 个工作日;系统测试受影响 2 天,版本发布日期尚有 1 天缓冲;可选方案是减少非关键联调范围、临时增加接口支持,或接受测试窗口顺延;需要在 7 月 11 日中午前确定方案。

这段信息把偏差、影响和决策期限放到一起。管理层不用在会上重新拼接背景,可以直接判断哪一种代价更可接受。若没有方案选项,会议容易变成责任追问;若没有期限,决策可能拖到选择空间已经消失。

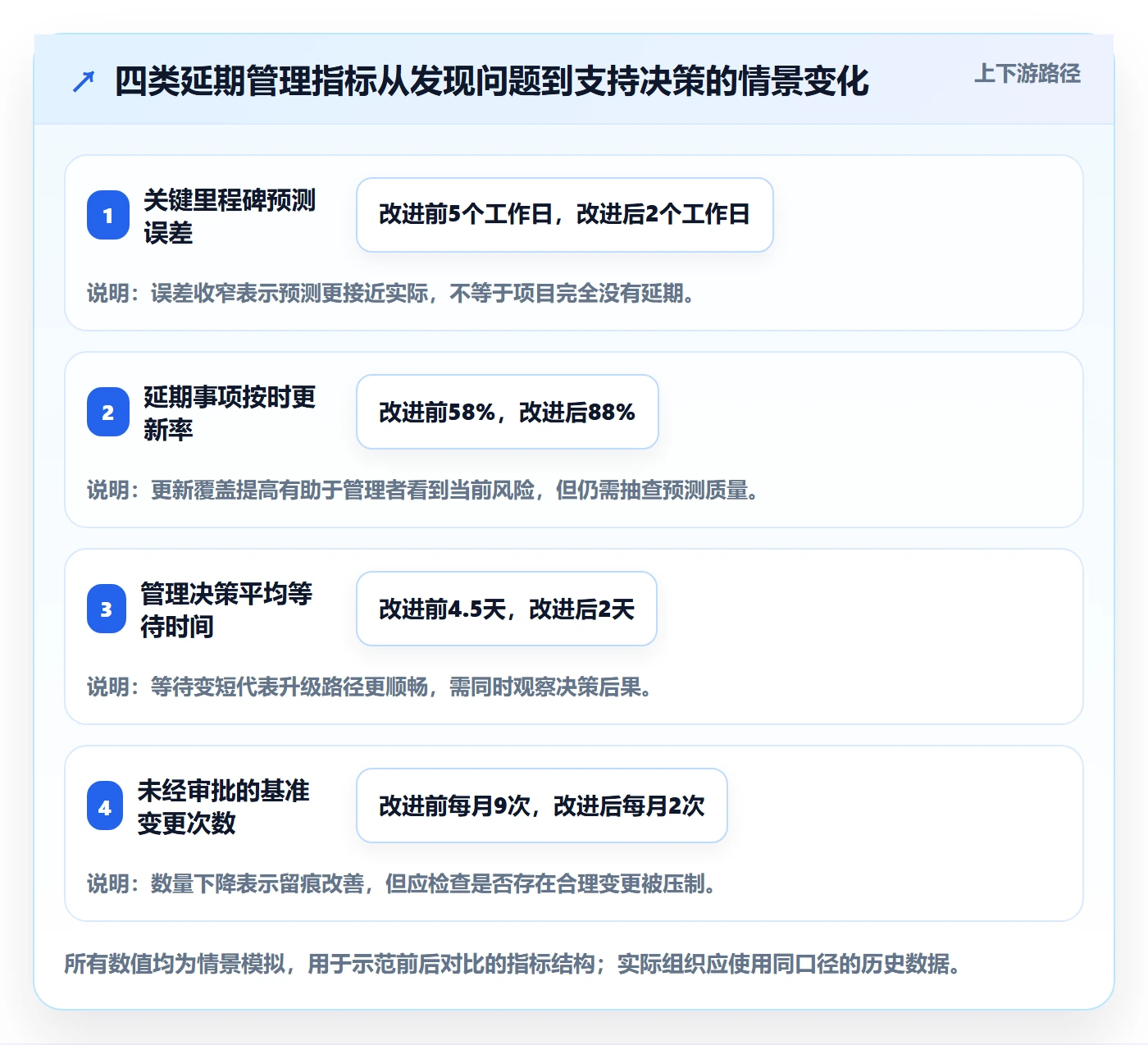

4. 以少量指标判断流程有没有改善

延期管理是否有效,不能只看逾期任务数有没有下降。可连续观察以下指标:关键里程碑预测误差、风险提前发现时间、延期事项按时更新率、未经审批的基准变更次数、管理决策平均等待时间。它们分别对应预测质量、风险前置、信息维护、计划治理和管理响应。

在模拟场景中,若基准留痕改善后,管理层仍频繁遇到临会才暴露的问题,说明更新机制不够;若更新时间及时,但预测偏差仍大,则可能是依赖关系或估算质量不足;若预测稳定但等待决策时间变长,瓶颈就在治理和授权,而不一定是项目执行。

观察指标 情景模拟改进 它能说明什么 不能单独说明什么
关键里程碑预测误差 中位数从5个工作日降至2个工作日 预测日期更接近最终实际日期 不能证明所有延期原因都已解决
延期事项按时更新率 从58%升至88% 风险信息更及时,过期承诺减少 不能证明更新内容一定准确
管理决策平均等待时间 从4.5天降至2天 需升级事项更快获得回应 不能证明决策本身正确或没有代价
未经审批的基准变更次数 从每月9次降至2次 计划调整的治理留痕更完整 不能证明合理变更被及时批准

这些数值是示意数据,用于说明如何选择指标,不应被引用为行业基准。实际应用时应先采集一个完整周期作为组织基线,再看趋势;不要拿一个项目和另一个项目直接比较,除非范围、周期和交付复杂度足够相近。

延期管理延期天数全流程:管理层效率提升与一文讲清

六、不同情况下的行动建议:先处理最影响承诺的变量

1. 尚未逾期,但预测显示将无法按期完成

不要等到截止日当天才标红。负责人一旦判断当前预测晚于基准日期,就应更新预测日期、说明依据和置信程度,并检查是否存在可提前处理的依赖。项目负责人判断是否影响关键路径,必要时启动资源或范围选项评估。

预测风险有时比已经发生的延期更有价值,因为此时还有调整空间。管理者应问“目前哪项假设最可能失效”,而不是只问“你保证能不能按时”。保证并不会改变工作量或依赖状态。

2. 已经延期,但不影响里程碑

由任务负责人说明实际偏差、剩余工作和恢复计划,项目负责人检查浮动时间是否仍足够。若没有对外承诺、关键路径或下游团队受到影响,通常不需要立即升级到管理层。

但“不影响里程碑”不是无限期拖延的理由。要明确新的完成日期和关闭条件,观察这类事项是否集中出现在某种工作类型或团队中。频繁发生的低影响延期,可能揭示估算偏差、任务拆分不合理或优先级冲突。

3. 影响关键路径或对外承诺

项目负责人应尽快整理影响范围、可用缓冲、恢复选项和每个选项的成本,并明确最晚决策时间。对外承诺是否变更、是否调整发布范围、是否增援关键岗位,应该由有权限的人决定,不能让项目成员在会议后自行默默承担。

遇到合同、监管、客户验收或固定发布窗口时,要优先确认外部约束。此时一两天偏差可能产生远高于内部工时的后果,延期天数本身不足以估算风险。

4. 原因来自外部依赖或客户等待

把依赖事项单独登记,记录对方承诺日期、催办时间、交付物状态、等待起止时间和备用方案。若组织约定等待期间不计入某类执行偏差,仍要同时保留总历时和外部等待时长,避免“免责口径”让项目真实周期变得不可见。

如果依赖方也使用协作系统,优先建立可追踪的交付关系;如果无法共享系统,至少要有明确的接口人、更新时间和确认记录。跨组织协作中的口头承诺,往往是延期原因里最难复盘的一部分。

5. 团队规模大、项目多、权限边界复杂

当组织超过百人、项目并行多、需要审计或有数据隔离要求时,靠个人表格汇总通常会遇到版本冲突、权限不清和口径不一致。此时可以评估项目管理平台,但应先列出必须满足的流程:基准版本留痕、跨项目汇总、细粒度权限、数据导出、部署方式、集成和迁移能力。

例如,PingCode 面向中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移。若组织正在评估国产替代,可把这些能力纳入候选方案的验证清单;是否适合,仍要结合现有工作流、数据治理要求、迁移成本和团队使用习惯进行试点判断,不能仅凭功能描述直接下结论。

试点时建议选一个有真实依赖、跨团队协作和里程碑的项目,至少跑完一个完整周期。重点验证日期版本是否可追溯、延期原因是否能结构化记录、管理视图是否能区分风险与事实、迁移后历史数据能否核对。

七、不同情况下的取舍:延期管理没有一个适用于所有项目的口径

1. 原始基准与当前基准:问责比较还是现实执行

原始基准适合评估承诺可靠性和计划质量;当前基准适合管理经审批变更后的执行状态。只看原始基准,可能把合理范围变更算成执行失败;只看当前基准,可能掩盖反复改期。

较稳妥的做法是并列展示两者,并在管理层报告中说明当前偏差相对哪个基准计算。若只能保留一个数字,优先考虑这个数字将用于什么决策,而不是追求报表简单。

2. 自然日与工作日:统计一致性还是合同解释

自然日直观,适合描述日历周期和客户实际等待时长;工作日更贴近团队可用工时,适合内部任务执行管理。合同和服务承诺应以正式约定为准,不能把内部工作日口径直接套到对外责任判断上。

跨地区项目还要明确节假日和时区。否则一个团队认为截止时间在周五,另一个团队可能按当地日历把它理解为周一。口径差异看似小,却容易在验收和升级时放大。

3. 原因分类越细越好,还是越少越容易执行

原因分类过粗,无法定位系统性问题;分类过细,填写成本上升,负责人容易随意选择。起步阶段可以用少量一级原因,要求关键事项补充事实说明;积累到一定样本后,再根据决策需要扩展分类。

分类设计应围绕“填完以后能做什么”展开。如果某个分类不能触发任何不同的分析或改进动作,就不值得为了看起来精细而增加字段。

4. 所有延期都升级,还是严格控制会议入口

全量升级看似透明,实际会让管理层被低影响事项淹没;升级过严则可能让关键风险在团队内积压。更好的方式是明确升级规则,同时允许负责人对不可逆风险、合规风险和外部承诺风险例外升级。

门槛必须有回看机制。如果大量高影响问题没有达到原定天数阈值就已经造成损失,说明阈值设计过迟;如果管理层每周处理大量无须决策的任务,则要收紧入口或优化项目层筛选。

延期管理延期天数全流程:管理层效率提升与一文讲清

八、落地流程与结尾:用一个周期验证,而不是先铺一套复杂制度

1. 用最小字段启动延期管理

第一阶段不必追求完整的项目治理体系。先统一以下字段:原始基准、当前基准、最新预测、实际完成日期、工作日历、原因分类、影响里程碑、纠偏动作、负责人和下一次更新时间。

对于未完成任务,要求负责人每次更新都说明预测变化的依据;对于已完成任务,保留实际日期;对于计划变更,要求记录批准状态。字段够用,比字段很多但无人维护更重要。

2. 用固定节奏让信息进入决策

可以按项目节奏设置每周一次更新,关键路径项目按更短周期检查。会前由系统或项目负责人生成风险清单,会议只讨论需要跨团队协调、范围取舍或管理授权的事项。

每个延期议题结束时,要明确决策、负责人和截止日期。若没有决策需求,就让事项留在项目层跟进,不必占用管理层时间。会后再检查行动是否完成,不能让“会上讨论过”成为关闭条件。

3. 一个周期后复盘口径和阈值

试运行一个完整交付周期后,检查三件事:预测是否比过去更早暴露风险,管理层是否减少了口径核对时间,项目是否能更早调整范围、资源或交付顺序。若这些结果没有改善,先找数据质量和权限流程问题,不要立即增加更多报表。

复盘时还要抽样核对延期记录:基准是否被改写,工作日历是否一致,原因是否有证据,升级是否及时,实际完成日期是否可靠。数据看起来完整,不代表数据真实;少量人工核验往往比新增一排指标更有价值。

4. 最后的判断:管理效率来自减少不确定性,不是压低延期数字

延期管理不应以“让逾期数变少”为目标。数字变少可能来自交付改善,也可能来自计划不断改期、风险延迟上报或口径变化。更值得追求的是:管理者更早知道哪些承诺可能失守,团队能说明影响和选项,组织能在损失扩大之前做出取舍。

下一步可以先做一件小事:选一个正在进行的项目,保留原始基准和最新预测,逐项标出关键路径、影响里程碑、原因证据与下一次更新时间。跑完一个周期,再用预测误差、更新及时率和决策等待时间判断是否改善。延期天数只有被放进这条完整链路,才会从事后统计变成管理层效率工具。

常见问题解答(FAQ)

1. 延期天数应该从哪个时间点开始计算?

我在项目复盘时发现,团队对“延期”的起点经常理解不一致:有人按任务创建日期算,有人按最近一次调整后的计划日期算。到了管理层汇总时,同一个项目就可能出现两种延期天数。

以双方确认的基准计划完成日期作为起点,以实际完成日期或统计截止日期作为终点。若计划日期发生变更,应保留原始基准日期和变更记录;对外报告可同时列出相对原计划的延期天数与相对最新承诺日期的延期天数,避免变更计划掩盖原始偏差。

2. 延期天数按自然日还是工作日计算更合适?

我做跨团队进度核对时,常遇到一个任务跨过周末或节假日的情况。自然日和工作日的结果不同,如果没有统一口径,部门之间的延期数据就很难比较。

面向交付承诺和业务影响时,建议优先统计自然日;用于排期、资源负荷和执行效率分析时,可补充工作日口径。无论采用哪种方式,都要明确是否包含起止日期,并在报表中固定工作日历与节假日规则;例如按“实际完成日期减计划完成日期”计算逾期天数,可减少边界口径争议。

3. 项目尚未完成时,延期天数怎么统计和预警?

我在跟踪进行中的任务时,发现只看已经完成的延期记录会让风险暴露得太晚。尤其是关键路径任务,虽然还没到最终交付日,当前进度已经可能无法按期完成。

未完成任务应按统计截止日计算当前逾期天数:若截止日已晚于计划完成日期,则用截止日减计划完成日期;若尚未逾期,则显示剩余天数,不应记为负延期。可设置分级预警,例如逾期1至3天提示负责人,超过3天要求提交恢复计划;具体阈值应结合项目周期和交付风险调整。

4. 管理层如何通过延期数据判断问题并提升效率?

我参加项目复盘时,见过只汇报延期总天数的做法,但这个数字很难说明该先处理什么。管理层真正需要知道的是延期集中在哪些环节、是否影响关键交付,以及采取什么措施能拉回进度。

不要只看延期总天数,建议同时跟踪延期任务占比、延期中位数、关键路径延期天数、延期原因分布和恢复计划兑现率。按项目、阶段和责任环节做趋势对比,再优先处理影响范围大且持续恶化的原因;复盘时记录负责人、措施、完成期限与下次检查点,用后续实际结果验证措施是否有效。

核心关键词

读者评论

孙
孙舒然

我们团队之前也遇到过改计划后历史延期看不见的问题。保留原始基准和最新预测确实有帮助,不过审批流程太重也会拖慢日常调整,最好按影响范围设置不同的变更要求。

姜
姜明远

比起逾期任务总数,我更关注关键路径和剩余缓冲。只是跨团队依赖经常没有及时维护,数据不准时,升级阈值设得再细也很难判断是否真的影响里程碑。

黎
黎思源

把等待时间单独记录这个思路实用,但暂停计时的边界需要提前约定。客户反馈晚了和团队主动等反馈不是一回事,最好同时保留总历时、等待证据和责任判断,避免复盘时只看一个数字。

文章包含AI辅助创作:延期管理延期天数全流程:管理层效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617004

赞 (0)
飞飞飞飞
项目管理新趋势:2026年不可错过的7款支持全文检索的管理软件
上一篇 5小时前
2026年效率之选:6款顶级支持全文检索的管理软件深度对比
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
