延期审批效率低,往往不是审批人太少,而是申请提交时缺少可判断的信息:原计划何时完成、偏差从哪里产生、影响哪些交付、申请人准备怎样追回。结果是管理层在“同意延期”与“要求补材料”之间反复往返,项目日期被改了多次,风险却没有真正下降。本文给出一套可落地的延期审批制度:把审批从“改日期”改造成“评估影响、承诺措施、跟踪结果”的闭环,并附上审批规则、表单字段、分级权限与指标口径。
文中的案例数字为情景模拟,用于展示制度设计方法,不代表特定企业的实际统计。
一、核心结论:延期审批不是日期变更手续,而是管理决策
1. 审批通过不等于项目风险消失
我设计延期制度时,首先会把“审批结果”和“项目结果”分开看。审批通过只代表组织认可某项基线调整,不代表原定目标已经实现,也不代表延期原因得到解决。制度若只记录“原日期、现日期、批准人”,看起来完成了审批,实际没有留下可复盘的信息。
一份有效的延期申请至少要回答五个问题:为什么延期、影响什么、延期多久、怎么追回、谁来验证。缺少其中任何一项,管理者很难区分这是合理调整、执行失控,还是为了把风险从报表上移走。
2. 用“风险分级、材料完整、权限匹配”替代逐单拉会
审批效率不应靠缩短讨论时间获得,而应靠减少无效讨论获得。低影响、证据充分、关键路径无变化的延期,可以走快速审批;影响客户承诺、关键里程碑、预算或多个团队的申请,则必须升级评估。管理层的时间应该花在例外和重大影响上,而不是每一项小幅日期修订。
制度设计的核心,不是规定每个申请都要几级签字,而是让不同风险进入不同决策路径。一刀切地要求所有延期都由高层审批,既增加等待,也会让真正重要的申请淹没在日常变更里。
| 管理问题 | 低效做法 | 更有效的制度动作 |
|---|---|---|
| 申请信息不完整 | 审批人反复追问原因和影响 | 设置必填字段与退回条件 |
| 审批层级过多 | 所有延期逐级签字 | 按影响范围和风险等级分流 |
| 延期后无人跟进 | 只改计划日期,不设验证点 | 记录追回措施、责任人和复核日期 |
| 延期数据不能复盘 | 原因只填“资源不足”等宽泛选项 | 分类原因并保留事实说明与证据 |

3. 制度必须同时管理“计划日期”和“承诺日期”
延期申请常见的误判,是只讨论任务预计完成日,却忽略这个日期是否已经对客户、管理层或其他团队作出承诺。内部任务推迟两天,可能只是团队排期变化;对外里程碑推迟两天,可能触发合同、验收、发布窗口或上下游依赖风险。
因此,我建议在制度中至少区分计划日期、对外承诺日期和审批后的基线日期。三者发生变化时分别记录原因,不要让一次审批把历史覆盖掉。只有保留“原来承诺了什么、何时调整、由谁批准”,管理层才能识别重复延期和承诺管理问题。
二、背景与真实场景:为什么延期申请容易变成“补签字”
1. 延期通常在已经失控之后才被看见
很多组织直到里程碑临近或已经逾期,才要求项目负责人提交延期审批。此时团队可选空间变少:拆范围、增加资源、调整发布批次或与相关方协商,都可能来不及。审批单因而被当作事后解释,而不是提前决策工具。
我的判断是,延期制度要尽量把“预计无法按期完成”作为触发条件,而不是把“已经逾期”作为触发条件。触发点可以设为预测完成日期晚于基线日期,或关键路径任务出现明确阻塞。预测不是承认失败,而是给管理层保留干预窗口。
2. 申请人与审批人面对的是不同的信息问题
项目负责人通常知道具体任务卡在哪里,却未必把影响翻译成管理层能决策的语言;审批人能判断资源和优先级,却未必掌握一线依赖的细节。制度要做的是搭建翻译层:把任务级原因转为交付影响,把“需要时间”转为具体的时间和措施,把“资源不够”转为可验证的资源缺口。
例如,“测试来不及”不是足够的审批理由。更有用的描述是:目前还有多少用例未执行、未完成部分是否涉及高风险路径、增加何种测试资源能缩短多少时间、如果不增加资源会影响哪个里程碑。这些信息才能支持取舍。
3. 跨团队依赖会让局部延期变成系统性延期
单个团队的延期不一定重要,关键在于它是否位于关键路径,是否阻塞其他团队,是否错过固定窗口。一个看似只晚三天的接口交付,若后续联调必须连续进行两周,可能把整体交付推迟一个月。反过来,非关键路径上的任务晚几天,也可能通过并行工作吸收,不必升级到高层审批。
因此,延期评估不能只比较“晚了几天”,还要看依赖链、缓冲空间和不可移动的外部节点。管理者真正需要的是影响路径,而不只是日期差。
4. 组织规模越大,越需要统一口径而非增加签字人
在中大型组织里,不同部门可能各自使用不同的延期原因、审批权限和状态定义。一个部门把“延期”理解为任务日期变更,另一个部门只在项目里程碑变化时才算延期,汇总报表自然无法比较。组织规模扩大后,审批流程最先需要标准化的通常是字段、等级和统计口径。
以项目管理平台为例,平台可以承载申请表、流程路由、变更记录、提醒与统计;但工具不会替组织决定什么叫重大延期,也不会自动解决权限冲突。若分类标准不统一,数字化只会更快地产生更多不一致的数据。对于 100 人以上、跨团队协作密集的组织,更应先确定规则,再配置流程。
三、常见误区:看起来严格,实际增加管理噪声
1. 误区一:所有延期都要最高层批准
高层审批能体现重视,却不等于提高控制力。若一个月有数十项低影响延期排队等待高层,审批时限会被不断拉长,申请人也可能先改计划、后补手续。此时,流程表面合规,实际形成了制度外操作。
更好的做法是把权限和风险绑定:团队负责人处理局部任务调整,项目负责人处理项目内里程碑变化,业务或组合层处理客户承诺、关键发布和跨项目资源冲突。高层只处理超出授权阈值的例外。
2. 误区二:延期天数是唯一的风险指标
“延期不超过五天可由负责人批准”便于执行,但不能单独作为规则。五天的关键路径延期可能影响合同交付;十天的非关键任务延期则可能没有外部影响。天数可以作为升级条件之一,却必须与影响范围、关键路径、对外承诺和风险等级共同判断。
建议把审批分级做成组合条件,而非单一阈值。比如项目内任务延期且不改变关键里程碑,由项目负责人审批;影响关键里程碑或跨团队依赖,由项目治理角色评估;涉及客户承诺、监管节点或重大预算变化,则进入业务决策层。
3. 误区三:只允许从固定原因列表中选择
原因分类有助于统计,但若只允许选择“资源不足、需求变化、技术问题”,申请人会把复杂事实塞进最接近的选项。结果报表看似整齐,管理层却无法知道资源究竟短缺在哪个技能、需求变化发生在何时、技术风险是否早已被识别。
我倾向于采用“标准原因分类加事实说明”的双层设计。分类用于横向统计,事实说明用于判断个案;同时要求填写证据或关联记录,例如需求变更记录、风险项、依赖任务或测试结果。分类选项应少而稳定,细节放在说明与证据里。
4. 误区四:批准延期后,旧日期和原始原因可以覆盖
覆盖旧日期会破坏审计链,也会让组织无法回答“这个项目最初计划何时交付”。如果每次修改都把基线更新成最新日期,连续延期的项目看上去就像从未逾期。最终,管理层失去识别承诺漂移和反复估算偏差的能力。
制度应保留每次申请的前后版本,并明确“原始基线”是否允许重置。重置基线应有独立审批理由,不能通过普通延期审批悄悄完成。任何新基线都应记录生效时间、影响对象和批准人。
5. 误区五:审批通过率越高,效率越好
通过率高可能说明申请质量好,也可能说明审批只是形式;通过率低可能代表把关有效,也可能代表申请规则模糊、审批人过度保守。单看通过率无法判断效率,更不能据此评价项目负责人或审批人。
至少要同时看材料一次完整率、审批周期、补充次数、延期后兑现率、重复延期率和重大影响识别及时率。指标之间互相制衡,才能避免团队为了降低延期率而压迟申请、为了提高通过率而弱化审查。
四、专业判断逻辑:把审批拆成五个可验证的判断
1. 先判断申请是否达到触发条件
制度第一步不是问“批不批”,而是确认申请是否必要、是否及时。建议将以下情形列为触发条件:预测完成日期晚于基线;对外承诺日期预计受影响;关键路径任务发生实质变化;资源或需求变更导致原计划不再成立。
反之,单纯调整任务执行顺序、且不影响关键里程碑和任何承诺的情况,可以使用计划调整记录,不必进入正式延期审批。把轻微排期变动和正式基线变更区分开,能够减少审批量,同时保留必要的治理痕迹。
2. 判断原因是事实、归因还是借口
一份申请往往同时含有事实和解释。事实是“上游接口晚于约定日期四天交付”;解释是“因此联调无法按期完成”;责任判断则可能是“上游团队没有配合”。审批人应先核验事实和影响链,再讨论责任归属。过早陷入责任争论,容易让申请人隐藏风险。
我会要求申请人把原因写成可验证的因果链:发生了什么、何时发生、影响了哪些任务、原有缓冲为何不足、现有措施为何无法吸收。若关键事实没有证据,审批可以暂缓或退回补充,但应说明缺少什么,而不是只写“信息不充分”。
3. 判断延期影响,而不只判断延期长度
评估影响时至少检查四个面向:交付范围、关键路径、外部承诺、资源与成本。每个面向可设低、中、高三级,并明确高风险触发条件。例如,影响客户已确认的发布日期,即使延期只有一天,也可能需要升级;不影响外部承诺的内部整理任务,即使晚一周,也可能由团队负责人处理。
建议审批结论写明影响等级及判断依据,而不只是“同意延期”。这能让后续复盘知道审批人当时依据什么做决策,也能帮助组织发现同类风险是否被低估。
4. 判断追回方案是否改变了结果,而非只重新安排日历
“申请延期到月底”是新日期,不是追回方案。可执行的方案应包含动作、责任人、完成时间、所需支持和验证方式。常见动作包括缩减非核心范围、并行执行、补充专项资源、调整批次、改变验收顺序或提前处理高风险项。
追回措施也有成本。增加人手可能产生交接与沟通成本,压缩测试时间可能扩大质量风险,砍范围可能影响客户价值。审批人应要求申请人说明方案的副作用,并明确哪些风险被接受、哪些仍需跟踪。
5. 判断谁有权承担这项风险
审批权限不是职位列表,而是风险承担边界。项目负责人可以决定项目内部排期,但未必有权修改客户承诺;职能负责人可以承诺资源,却未必能决定产品范围;业务负责人可能有权调整发布日期,却需要同步评估合同或运营影响。
当影响跨越多个权限边界时,应指定一个主决策人,并让相关责任人提供意见。不要把“会签”误认为“共同负责”:最终决策必须有明确责任主体,异议也要记录,而不是让申请在多个部门之间无限流转。
| 判断维度 | 审批人要确认的问题 | 常见升级信号 |
|---|---|---|
| 触发条件 | 预测偏差是否已影响基线或承诺 | 已逾期才首次申报,或关键风险长期未升级 |
| 事实依据 | 原因、时间和依赖是否可验证 | 只有笼统归因,没有记录或证据 |
| 影响范围 | 是否影响关键路径、客户或其他团队 | 跨项目依赖、固定窗口、外部承诺变化 |
| 追回措施 | 措施是否有责任人、期限和副作用评估 | 只改日期,没有具体行动或验证点 |
| 授权边界 | 当前审批人是否有权承担相关风险 | 影响超出项目授权或涉及合同、预算 |

五、具体案例与数据观察:一项延期为什么需要两种不同决策
1. 情景案例:同样推迟五天,决策路径可以不同
以下是一个情景模拟:某产品团队计划在月末完成一项版本交付。A任务是内部报表页面优化,预计晚五天,但不在关键路径上,且可在发布后补齐;B任务是客户验收所需的接口联调,也预计晚五天,却阻塞测试和上线窗口。若制度只按延期天数审批,两项申请可能走同一路径,这是明显的管理盲点。
对A任务,项目负责人可以判断是否接受延期,并要求明确发布后补齐的责任人和日期;对B任务,则应评估测试周期能否压缩、是否需要调整发布批次、客户是否需要提前沟通。若涉及已确认的外部日期,还要由拥有承诺变更权限的角色决策。
2. 将申请改写成能作决定的信息
假设B任务原定周五完成,周三发现上游接口仍有两个高优先级问题。申请人不能只写“上游延期导致联调推迟”,而应说明接口问题首次发现时间、受影响用例数量、当前替代方案、可并行完成的工作、预计联调完成日及对测试窗口的影响。
审批人看到完整信息后,可能有三种选择:接受整体延期;保留发布日期但缩减非关键范围;将版本拆成两个批次。选择哪一种不是流程模板能替代的判断,但模板能确保比较建立在同一组事实之上。
3. 用情景数据检验制度,而不是伪装成行业基准

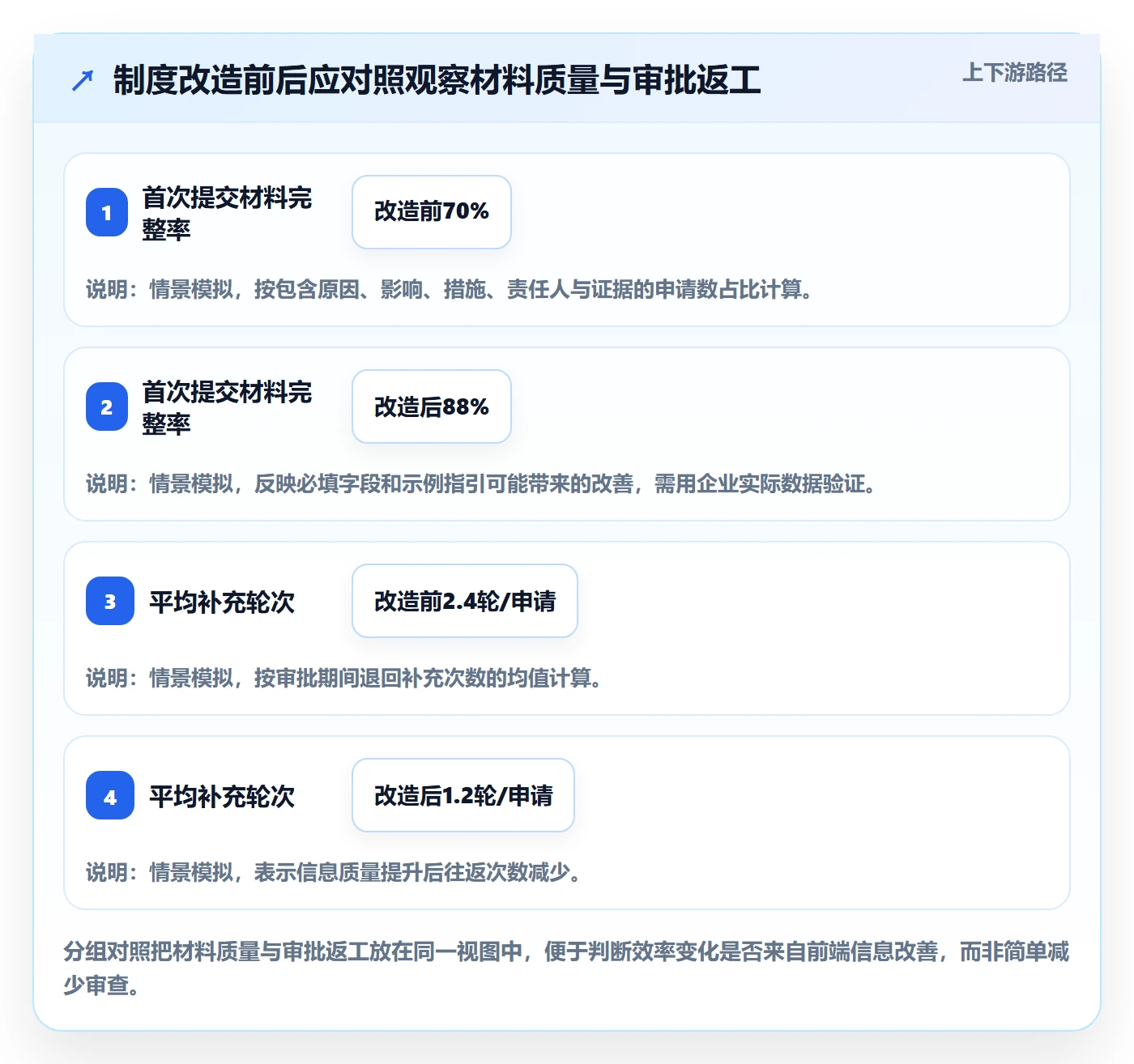

下面的数字是情景模拟,用来说明制度上线后应观察哪些变化。假设某部门在改造前一个季度收到 40 项延期申请,其中 12 项首次提交缺少影响评估,平均经历 2.4 轮补充;改造后一个季度收到 42 项申请,材料完整要求上线,并按风险分流。若完整率改善、补充轮次下降,同时延期后措施兑现率没有降低,才有理由认为效率提升没有以降低控制质量为代价。
这些数字不应被拿来与其他组织横向排名。项目组合、外部依赖、产品周期和统计口径差异很大,跨组织比较常会误导。更可靠的做法是先建立自己的基线,再观察同一团队、同一类项目的变化,并检查重大延期是否更早暴露。

4. 区分“审批快”与“风险早发现”

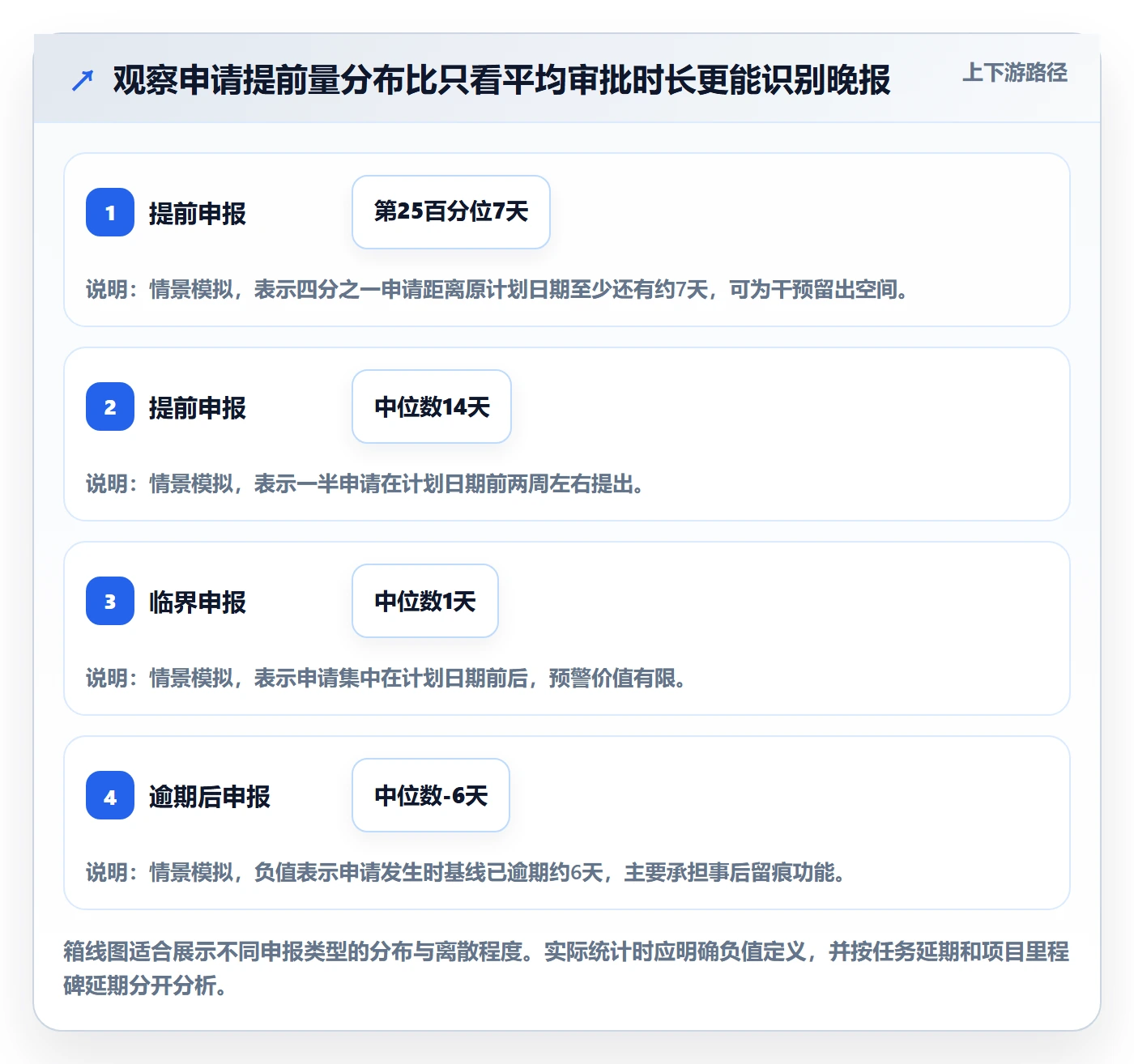

流程改造后,审批时长下降并不一定代表组织更成熟。还要观察申请距离原计划完成日的提前量。如果团队从逾期后才申请变成预计偏差时及时申报,管理层获得了更多干预时间;若审批更快但申请仍集中在逾期之后,制度只是把事后手续处理得更快。
我会把“提前发现天数”作为辅助指标:以首次正式提交日期距离原基线日期的天数计算,并按项目类型观察分布。它不能单独评价个人,但能帮助识别组织是否形成了及时暴露风险的习惯。

六、可直接采用的延期审批制度与表单模板
1. 制度条款:先定义范围和术语
建议制度开头明确适用范围:项目里程碑、对外承诺、关键路径交付及影响预算或跨团队依赖的计划变更。普通任务内部顺序调整且不改变里程碑的,可以走轻量记录,不纳入正式审批。术语要写清基线日期、当前预测日期、申请延期天数和对外承诺日期,避免同一数字在不同部门代表不同含义。
可以采用如下制度表述:“当责任人判断当前预测完成日期晚于已批准基线,或任何已确认的外部承诺存在受影响可能时,应在发现风险后及时提交变更评估。未完成审批不得覆盖原基线;紧急情况下可先由授权人作出临时决策,但须在规定时限内补录原因、影响和批准记录。”
2. 表单模板:让申请人一次说清可判断信息
| 字段 | 填写要求 | 设计目的 |
|---|---|---|
| 申请对象与项目 | 填写项目、阶段、里程碑或任务唯一标识 | 避免只写口头名称,便于关联计划和记录 |
| 原基线日期 | 填写最近一次正式批准的日期,并保留初始基线 | 防止覆盖历史计划 |
| 当前预测日期 | 填写基于当前事实的预计完成日 | 区分预测与申请目标 |
| 申请调整日期 | 填写希望批准的新日期及申请延期天数 | 让审批对象明确 |
| 事实原因 | 说明事件、发生时间、证据与直接受影响任务 | 支持核验,不以宽泛归因代替事实 |
| 影响评估 | 说明范围、关键路径、客户承诺、成本和依赖影响 | 支持风险分级和权限路由 |
| 追回措施 | 列出措施、负责人、完成时间、所需支持与副作用 | 避免只改日期、不改变执行方案 |
| 剩余风险 | 说明措施执行后仍无法消除的风险 | 让风险接受有明确记录 |
| 证据与关联记录 | 关联需求变更、风险项、依赖任务、测试或会议记录 | 减少重复叙述并支持追溯 |
| 审批意见与条件 | 记录决定、条件、异议、有效范围和复核日期 | 区分无条件批准与附条件批准 |
3. 审批分级:用影响而不是职位数量决定路径
| 等级 | 典型条件 | 建议决策角色 | 决策重点 |
|---|---|---|---|
| 一级:局部调整 | 不改关键里程碑、不影响对外承诺、团队内可吸收 | 任务负责人或项目负责人 | 责任人、补齐时间、是否需要记录 |
| 二级:项目级变更 | 影响项目里程碑、跨团队依赖或需重新分配项目资源 | 项目负责人及相关职能负责人 | 关键路径、资源交换、范围取舍 |
| 三级:业务级变更 | 影响客户承诺、固定发布窗口、预算或组合优先级 | 有权承担业务影响的负责人 | 承诺调整、客户沟通、方案与风险接受 |
等级阈值应按组织实际校准,不必照搬固定天数。可以用影响条件触发升级:任何涉及外部承诺的延期自动进入业务级评估;跨部门关键依赖进入项目级评估;只有同时满足“无关键路径影响、无承诺变化、无需额外预算”时,才允许走局部快速通道。
4. 审批流程:每一步都要有明确产出
- 识别偏差:责任人发现预测日期晚于基线,记录发现时间和风险来源。
- 提交申请:填写事实、影响、措施、证据和期望决策日期。
- 完整性检查:流程管理员或项目负责人检查必填信息;不完整时明确退回字段和补充期限。
- 风险分级:按关键路径、承诺、依赖和成本判断审批等级。
- 形成决策:批准、附条件批准、要求替代方案或拒绝;意见中写明依据。
- 更新计划:审批后新增基线版本,不覆盖初始日期;通知受影响的团队和相关方。
- 措施复核:在约定检查点确认追回措施执行情况,必要时再次升级。
- 关闭与复盘:完成交付后记录实际完成日、差异原因和措施效果。
5. 可复制的申请文本模板
下面的模板适合放入流程表单的说明区。系统字段可以单独采集,长文本只负责表达因果关系和决策建议。
申请对象:
项目/阶段/里程碑:
原始基线日期:
最近批准基线日期:
当前预测完成日期:
申请调整至:
预计延期天数:
事实与原因
发生了什么:
发生时间:
可核验记录或证据:
直接受影响的任务或依赖:
影响评估
对关键路径的影响:
对项目范围或质量的影响:
对客户、业务或外部承诺的影响:
对预算、资源及其他团队的影响:
追回或替代方案
方案A及预期效果:
方案B及预期效果:
所需资源与责任人:
方案副作用及剩余风险:
申请人建议
建议批准的日期:
建议审批等级:
需要决策的事项:
希望完成决策的时间:
审批结论
决定:批准 / 附条件批准 / 补充材料 / 采用替代方案 / 不批准
决策依据:
附加条件与责任人:
复核日期:
需通知的相关方:
七、不同情况下的行动建议与制度取舍
1. 小团队、低复杂度项目:轻量,但不留空白
团队规模较小、依赖简单时,适合使用单级审批或负责人确认。保留原因、影响、调整日期和行动项四类信息即可,不必为每次任务微调召开正式评审会。轻量的边界是“不重复造流程”,不是“不保留记录”。
若同一个任务连续申请延期,建议从第二次申请开始自动升级评估。重复延期比单次延期更值得关注,因为它可能意味着估算失真、资源约束未解决,或原有追回措施没有执行。
2. 中大型组织、100 人以上协作:优先统一口径和权限
多团队环境下,先统一延期定义、审批等级、原因分类、日期口径和历史记录规则,再配置具体流程。可在项目管理平台中将申请关联到任务、版本、风险和依赖,让审批人从同一处查看信息,减少复制粘贴和版本冲突。
如果评估工具,重点不应只看表单能否配置,还要检查权限颗粒度、流程条件、操作审计、提醒机制、数据导出与跨项目统计。对有数据边界或部署要求的组织,也需要把部署方式、访问控制和迁移成本放进评估,而不是等流程设计完成后才发现系统条件不匹配。
例如,PingCode 可作为中大型企业及 100 人以上组织评估项目管理流程数字化时的一个候选平台。其适用性仍应通过实际场景验证:可关注私有化部署条件、现有 Jira 数据与流程的平滑迁移方案、权限与审计能力,以及延期申请能否关联工作项和项目计划。是否适合国产替代,应以组织的安全、集成、治理和总拥有成本评估为准,而不是仅凭产品定位或单项功能下结论。
3. 客户承诺或监管节点受影响:优先决策影响,不要先争责任
外部承诺受影响时,应快速确认是否需要调整对外沟通、验收安排或合规节点。内部责任分析可以并行开展,但不能成为延迟风险处置的理由。审批结论要写清谁负责沟通、何时通知、采用什么新承诺,以及是否需要业务或法务参与。
此类申请即使延期幅度很小,也可能需要较高授权。管理者要比较的不只是“延期的成本”,还包括按原日期强行交付带来的质量、合规或客户信任风险。
4. 延期来自外部依赖:要同时管理升级路径和替代方案
如果上游团队或供应方未按期交付,申请中应保留依赖约定、实际交付情况和催办记录。但不应把“等上游完成”当作唯一方案。评估能否先做模拟数据、缩小联调范围、切换交付顺序或调整验收批次,并说明每个替代方案的成本与限制。
对反复出现的外部依赖风险,项目层面的延期审批只能处理单次影响,不能替代供应商管理或跨团队治理。若多项项目持续依赖同一未解决因素,应升级为组合级风险,而不是每个项目分别批准一次延期。
5. 资源不足导致延期:先区分能力缺口与优先级冲突
“资源不足”可能意味着关键技能没人具备,也可能意味着人手被更高优先级工作占用,两者的解决方式不同。前者可能需要外部补充、技能支持或调整方案;后者需要管理层在项目组合中明确优先级,不能指望团队通过加班自动化解。
审批人可以要求申请人说明:缺少的是哪种能力、缺口持续多久、现有工作负荷如何、增加资源的交接成本是什么、是否有范围或顺序替代方案。这样能避免用“多加人”掩盖真正的优先级冲突。
6. 快速审批与严格审查之间的取舍
快速通道适用于影响小、材料完整、权限明确的申请,优势是缩短等待;代价是需要事先定义触发条件和事后抽查机制。严格评审适用于影响大、难以逆转或涉及外部承诺的变更,优势是风险审查充分;代价是需要更多决策时间和跨部门协调。
不要试图让同一套流程同时达到“所有申请都当天批完”和“每项风险都经过全面讨论”。更现实的设计是分层:低风险压缩流程,高风险保留必要评审,并为紧急例外提供临时授权及事后补录规则。
7. 保留人工判断还是自动化路由
自动化适合做字段校验、按条件分派、提醒超时和汇总数据,不适合代替管理者判断客户影响、风险接受或资源优先级。规则过度自动化时,申请人会围绕阈值填写,审批人也可能把系统等级当作最终答案。
建议先自动化稳定、可重复的部分,再让审批人处理需要解释的判断。每季度抽查被系统快速放行的申请,观察是否出现关键路径误判、重复延期或外部影响漏报。规则应根据抽查结果调整,而不是上线后长期不动。
八、指标设计与复盘:判断效率提升有没有牺牲治理质量
1. 以一组相互制衡的指标替代单一通过率
| 指标 | 建议口径 | 读数时要注意什么 |
|---|---|---|
| 审批周期 | 从完整申请提交到形成决策的工作时长 | 剔除等待申请人补材料的时间,并单独报告等待时间 |
| 首次材料完整率 | 首次提交即满足必填要求的申请占比 | 避免通过降低必填标准人为提高比例 |
| 补充轮次 | 每项申请在决策前被退回补充的次数 | 同时观察补充内容,区分申请质量与审批口径问题 |
| 延期后措施兑现率 | 在约定复核日完成已批准措施的申请占比 | 措施完成不等于最终交付成功,应结合结果看 |
| 重复延期率 | 同一交付对象在一个基线周期内再次申请的占比 | 先定义重复范围,避免不同粒度的对象混算 |
| 风险提前识别天数 | 首次申报日期相对原基线日期的提前量 | 正值表示提前,负值表示逾期后申报 |
2. 设定服务时限,但把“等待谁”拆开统计
可以为不同等级设定内部服务时限,例如低风险申请在一个工作日内完成决定,高风险申请在材料完整后若干工作日内给出决定或明确下一步评审安排。具体时限应根据组织规模和决策人可用性校准,不宜假装存在适用于所有企业的统一标准。
审批总时长最好拆成申请人补充时间、审批人处理时间、会签等待时间和决策会议等待时间。拆分后,管理者才能判断瓶颈究竟在表单设计、审批权限、信息缺失还是会议节奏,而不是简单要求审批人“再快一点”。
3. 复盘重点不是追责,而是找到可修正的系统条件
对已经交付的延期项目,复盘应比对原始基线、历次批准基线、实际完成日期、申请时预测和措施兑现情况。重点追问:风险何时首次可见、何时正式申报、哪项信息改变了决策、采取的措施是否有效、下一次能否更早识别。
如果同一类型的延期长期集中在需求冻结、环境准备或关键技能上,问题可能不在单个项目负责人,而在组织的计划输入或资源机制。制度的价值不只是判断申请是否合理,还要把重复出现的信号反馈给治理层。
九、落地路径:先用小范围验证,再扩展到组织级规则
1. 第一阶段:选一类项目建立基线
先选项目数量适中、延期问题确实存在的一类项目,梳理当前申请方式、审批角色、平均补充次数、逾期后申报比例和延期后复发情况。不要一开始就推全公司统一流程,否则很难分辨制度设计问题和业务差异。
2. 第二阶段:试运行表单和分级规则
试运行期间,表单字段不要追求面面俱到。优先保留能支持判断的核心信息,并记录哪些字段总被误填、哪些信息审批人仍需反复追问。分级规则要通过真实申请测试:如果大量低风险申请被升级,说明阈值过严;如果重大影响被快速通道放行,说明条件不完整。
3. 第三阶段:用复盘结果迭代权限和系统配置
试运行结束后,比较同类项目的材料完整率、处理时长、提前申报天数和措施兑现率。若流程变快但逾期后申报未改善,应该加强前置预警;若审批经常卡在同一角色,应调整授权或备份机制;若复盘数据失真,应先解决字段口径和历史版本记录问题。
4. 第四阶段:正式发布规则并建立例外治理
正式制度发布时,明确流程负责人、权限维护人、数据口径负责人和例外审批方式。每个例外都应记录原因、临时决策人和补录期限。定期检查规则是否仍符合项目组合规模、业务承诺和组织结构,避免流程成为无人维护的历史配置。

十、结语:把延期变成可管理的信号,而不是被隐藏的坏消息
我对延期审批制度的判断很明确:一套好制度不以“延期申请越来越少”作为唯一目标,而要看风险是否更早暴露、决策是否有依据、批准后的措施是否兑现、同类问题是否逐步减少。组织如果惩罚及时申报,员工就会延后提交;如果审批只看天数,项目就会围绕阈值包装理由;如果批准后不复核,延期就只是把问题移到未来。
下一步可以从最近一个延期项目开始,保留原始基线,补齐原因、影响、措施和复核点,再按影响范围确定审批角色。随后用十到二十项真实申请试运行分级规则,记录材料缺口与等待时间,最后根据结果调整字段、权限和时限。真正提升延期管理效率的,不是让每张申请更快盖章,而是让组织更快看清该接受什么风险、该改变什么计划、该由谁承担决策。
常见问题解答(FAQ)
1. 延期审批应该在什么时间节点发起?
我以前遇到过项目已经错过交付日期,团队才补提延期申请,审批变成了事后留痕。我想知道怎样设置节点,既不让流程拖慢执行,也能给管理层留出判断时间。
建议在预计无法按期交付时立即发起,最好在原计划完成日期前至少3个工作日;周期较长或影响范围较大的项目,可提前5至10个工作日。制度中应明确逾期补申请的原因说明和升级审批要求,并记录申请时间、原计划日期与新目标日期,区分提前预警和事后补批。
2. 延期申请需要提供哪些信息,管理层才能快速审批?
我在审批延期时,经常只看到“工作量超预期”或“资源不足”,却看不出具体卡点和新计划。这样的申请即使批准了,也很难判断新的日期是否可信。
申请至少应说明原目标日期、当前完成比例、未完成事项及其阻塞原因、影响范围、已采取的补救措施、新日期的估算依据,以及需要管理层协调的资源。判断重点不是理由写得多充分,而是剩余工作是否拆解到负责人和时间节点;缺少这些信息时,应退回补充,而不是直接批准。
3. 同一个项目多次申请延期,管理层应如何处理?
我担心一味批准会让延期变成常态,但直接拒绝又可能掩盖真实风险。尤其是连续调整交付日期时,我想知道怎样判断是估算失准、执行问题还是外部依赖造成的。
建议先核对历次基准日期、延期天数、原因分类和承诺事项完成情况,再决定处理方式。若连续两次延期,或累计延期超过原周期的20%,可触发专项复盘:重新估算剩余工作、确认依赖方与资源安排,并由更高层级复核;比例是管理预警线,可按项目类型调整,不应机械地替代业务判断。
4. 怎样衡量延期审批制度是否真正提升了管理效率?
我曾见过审批流程节点越来越多,但项目交付并没有更准时,团队只是花更多时间填表。我想知道应该看哪些指标,才能判断制度是在降低风险,还是在增加流程负担。
按月统计审批平均耗时、按时提交申请的比例、批准后再次延期的比例、延期原因分布和延期造成的关键里程碑影响,并与制度实施前的同口径数据比较。若审批耗时下降但再次延期率上升,说明审批可能过于宽松;若申请积压且按时提交率低,应先精简字段、明确审批权限和时限,再复核指标变化。
核心关键词
文章包含AI辅助创作:延期审批实操方法:管理层提升延期管理效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/616822
读者评论
我们以前只看延期天数,后来发现影响最大的反而是卡在关键路径上的短延期。把外部承诺和依赖关系一起纳入审批,确实更接近实际风险。
保留每次基线变更的记录很有必要,但实际操作中容易出现系统里留了审批单、项目计划却没同步的情况。最好明确由谁更新计划,并设置复核提醒。
原因分类加事实说明这个做法比较实用。不过审批指标不宜太多,若每次申请都要填大量字段,团队可能会延后申报;需要根据延期等级控制材料要求。
